我见过最贵的一次“任务重开”,代价是 11 个人天和一次客户高层投诉。那是一张“客户生产环境部署”的实施任务,因为客户机房断电延期了两周,项目经理在系统里直接点了重新开始,换了执行人,却没有改验收标准、没有更新客户侧的到场时间,也没有把上一轮的排查日志和环境快照交接下去。三天后,同一个网络策略问题再次把任务卡死,新执行人花了一天半才搞明白上一轮已经排查过什么。
从那以后,我在每个实施团队里都会推一件事:把“重开”当成一个需要判断、需要授权、需要留痕的正式动作,而不是一个按钮。这篇文章要回答的就是这件事,实施团队的任务重开到底怎么定义、谁来决定、按什么步骤做、做完怎么防止再犯。
一、核心结论:重开是“带约束重启”,不是回到起点
先把结论放在前面。凡是把重开做成“点一下重新开始”的团队,几乎都会掉进同一个坑:状态回到了起点,但上下文、约束和预期都没有被重建。下面五条是我在实施交付场景里反复验证过的判断。
- 重开是一次“带约束重启”,不是“回到起点”。原任务留下的进度、日志、沟通记录、客户承诺,都是重开后的输入条件。丢掉它们,等于让团队用更高的成本重走一遍老路。
- 判断该不该重开,比怎么重开更值钱。我抽样过的实施项目里,反复重开的任务超过七成不是因为执行不力,而是因为第一次重开时根因根本没被处理。
- 重开必须有唯一决策人和唯一验收人。决策人负责判断“值不值得重开”,验收人负责判断“重开之后算不算完成”。这两个角色缺一个,任务就会在“谁说了算”上打转。
- 重开必须留一张可追溯的“重开单”。没有记录的重开,半年后无法复盘,也无法向客户解释为什么同一个里程碑延期了三次。
- 工具解决的是执行摩擦,判断力只能靠人。工作流可以强制填写重开原因,但“目标是否还有效”这种判断,任何系统都替你做不了。
这五条里,第一条和第二条是最容易被忽略的。团队往往在前两次重开时还认真对待,第三次之后就开始“先点上再说”,而恰恰是第三次之后,失败的累积成本开始失控。

二、背景与真实场景:实施团队为什么总在重开上翻车
实施交付和纯研发交付有一个本质区别:实施任务的完成条件里,有一半以上不在自己团队手里。客户环境、客户数据、客户接口人的配合度、第三方系统的对接窗口,任何一项没到位,任务就会中断。这意味着实施团队的重开频率天然高于研发团队。

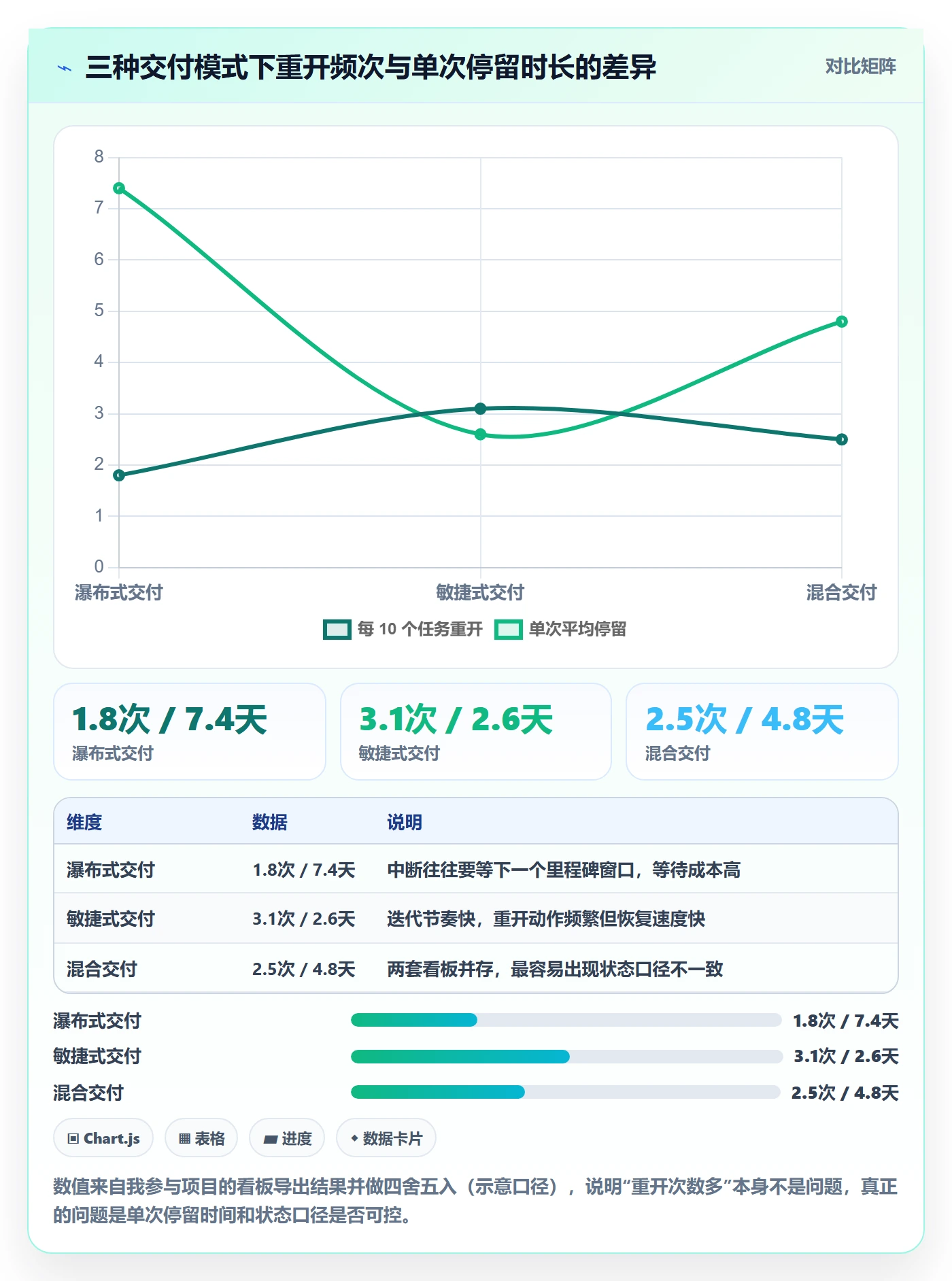

我对比过三种常见交付模式下的重开情况:瀑布式交付的重开次数少但单次停留时间长,因为一次中断往往要等到下一个里程碑窗口;敏捷式交付重开次数多但单次停留时间短;混合交付介于两者之间,也最容易出现“状态混乱”,同一张任务在客户看板上是“已完成”,在内部看板上是“进行中”。

1. 场景一:客户环境未就绪导致的部署介入中断
这是最常见的重开场景。任务卡在“等待客户网络策略开通”“等待数据库账号审批”,一停就是一周。等到环境就绪,原来的执行人可能已经在别的项目上,任务被顺手“重新开始”,但没有人核对环境版本是否和上一轮一致。
这类场景的关键不在于重开本身,而在于进场前的环境差异核对项有没有被记录成清单。如果每次重开都靠嘴问“上次到哪一步了”,成本就会随人员流动线性上升。
2. 场景二:被客户驳回的 UAT 验收任务
UAT 驳回的重开有个特殊之处:驳回理由往往是模糊的。“界面不友好”“跟演示时不一样”,这类反馈如果直接变成重开指令,执行人会陷入无止境的调整。我在项目上推的做法是:驳回必须先转化为可验证的差异项,每条差异项对应一个明确的验收口径,再决定是重开原任务还是新建一条缺陷任务。
3. 场景三:核心顾问离职后的交接重开
人员变动导致的重开是最贵的一种。我统计过,一个实施顾问离职会让手上 5 到 8 张在途任务同时进入重开状态。如果这些任务没有上下文记录,新接手人平均要花 4 到 6 小时才能恢复到“知道自己该干什么”的状态。
所以我一直建议:上下文不是交接时才补的,而是任务执行过程中随手留的。会议纪要、环境快照、客户沟通要点,写的时候花 3 分钟,交接时能省 3 小时。
4. 场景四:需求变更后的二次开发任务
这类场景最容易被误判为“新建任务”。客户加了一个字段、改了一条审批流,执行人直接建一条新任务,旧任务标记为“已取消”。表面上看很干净,实际上旧任务里已经完成的调研结论、数据结构设计、已通过的测试用例全部丢失,新任务从零开始。
我的判断口径是:如果新任务和旧任务共享超过一半的上下文,它就应该走重开流程,而不是新建流程。

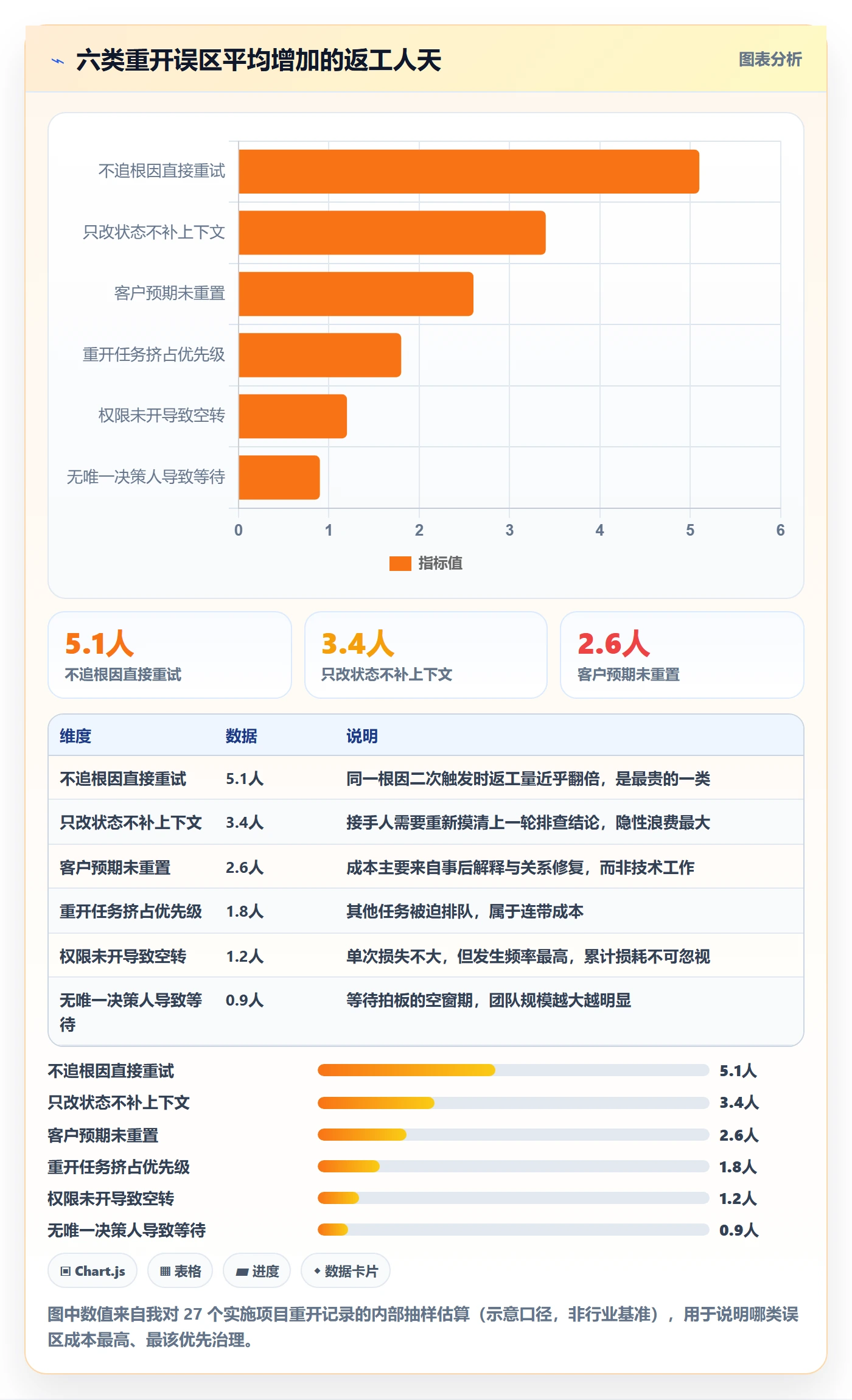

三、常见误区拆解:七种把重开做成二次事故的做法
下面七种误区,我在不同团队里见过不止一遍。我把它们按“认知,信息,责任,协同”四层归类,因为它们的修复难度是递增的:改按钮容易,改认知和职责最难。
1. 认知误区:把重开等同于新建任务
表现是旧任务直接关闭,新建一条任务从头开始。后果是历史上下文断链,复盘时无法统计“这个任务一共重开过几次”,也就无法发现系统性问题。
纠正方式很简单:重开必须保留原任务编号作为关联字段,新任务在系统里指向旧任务,形成链条而不是碎片。
2. 信息误区:只改状态,不补上下文
表现是把任务从“已暂停”改回“进行中”,进度百分比清零,不写原因、不留记录。这是发生频率最高的一种,也是成本最隐蔽的一种。
我要求团队做到三条最低标准:重开原因一句话、上一轮结论一段话、本次与上次的差异一条清单。达不到这三条的,不允许点重开。
3. 责任误区:没有唯一决策人,谁都能点重新开始
表现是执行人自己觉得做不下去就重开,项目经理想重开也重开,客户一催就重开。结果是没有人为重开决策负责,也没有人统计重开次数。
正确的权限设计是:执行人可以发起重开申请,但只有任务负责人或项目经理有权批准重开,并且批准动作必须留下理由字段。
4. 协同误区:客户预期、权限、优先级三件事没同步
这三件事少同步任何一件,重开都会变形。客户预期没重置,等于默认原来的交付日期还作数;权限没重新开通,执行人只能空转;优先级没调整,重开任务会挤占其他任务的资源,把一次局部延期扩散成一片延期。

四、专业判断逻辑:先分清动作,再判断该不该重开
很多团队的重开之所以混乱,是因为把四种完全不同的动作混成一个词。我在做流程诊断时,第一步永远是让团队把这张表贴到墙上。

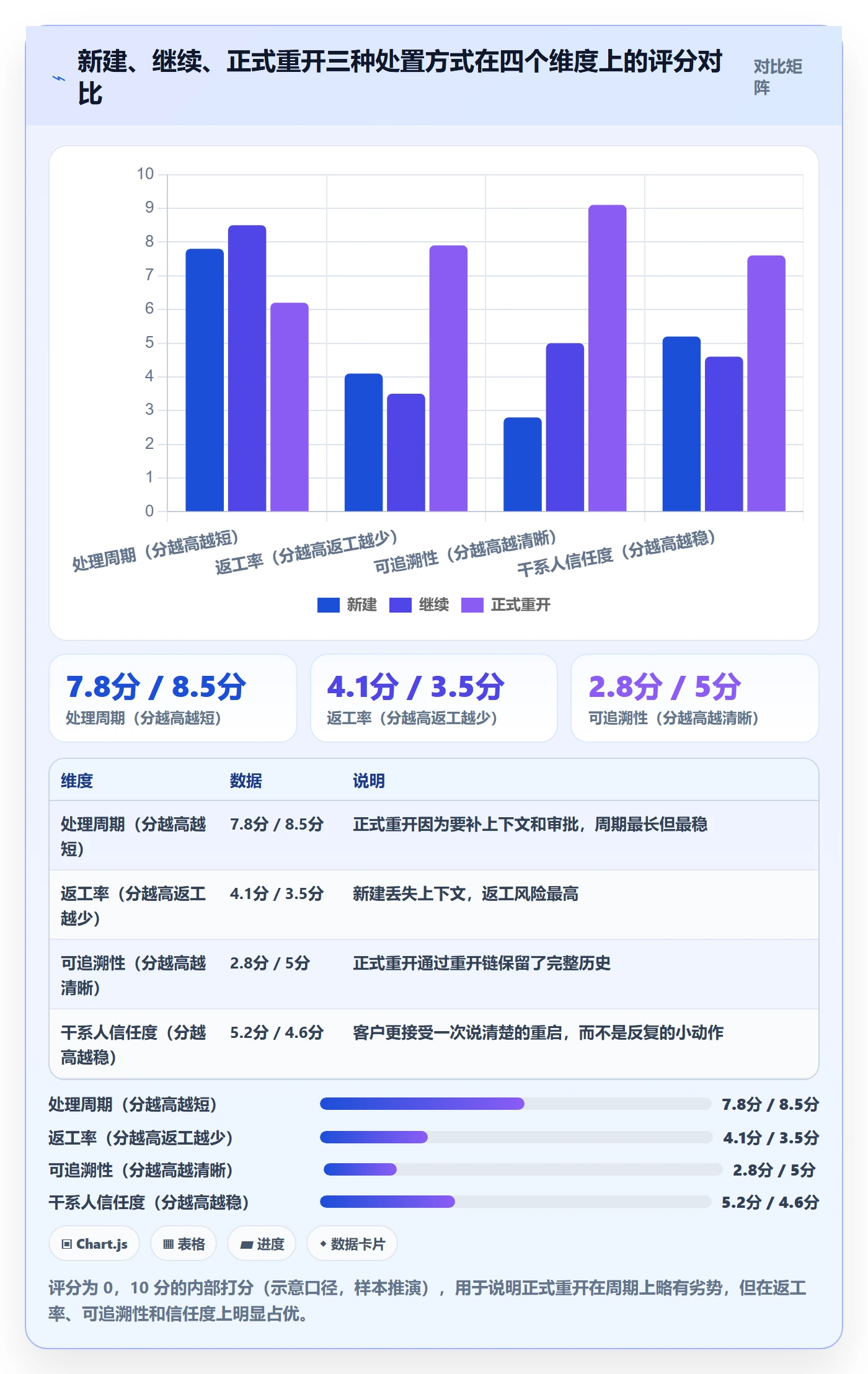

1. 新建、继续、重开、回滚:四种动作的边界
| 动作 | 适用条件 | 上下文处理 | 决策人 | 典型误用 |
|---|---|---|---|---|
| 新建任务 | 目标、范围、验收标准与原任务完全不同 | 不继承,独立起链 | 任务发起人 | 需求变更后直接新建,丢失已有调研结论 |
| 继续执行 | 中断时间短、依赖已恢复、执行人未变 | 原样保留 | 执行人 | 把长期停滞的任务当“继续”,进度失真 |
| 重开任务 | 目标仍有效,但需重建上下文、重估依赖、重新授权 | 继承并补充 | 项目经理/任务负责人 | 只改状态,不补上下文 |
| 回滚任务 | 已交付内容被证明有缺陷,需退回上一稳定状态 | 保留并标记污染范围 | 技术负责人 + 验收人 | 用重开代替回滚,留下脏数据 |

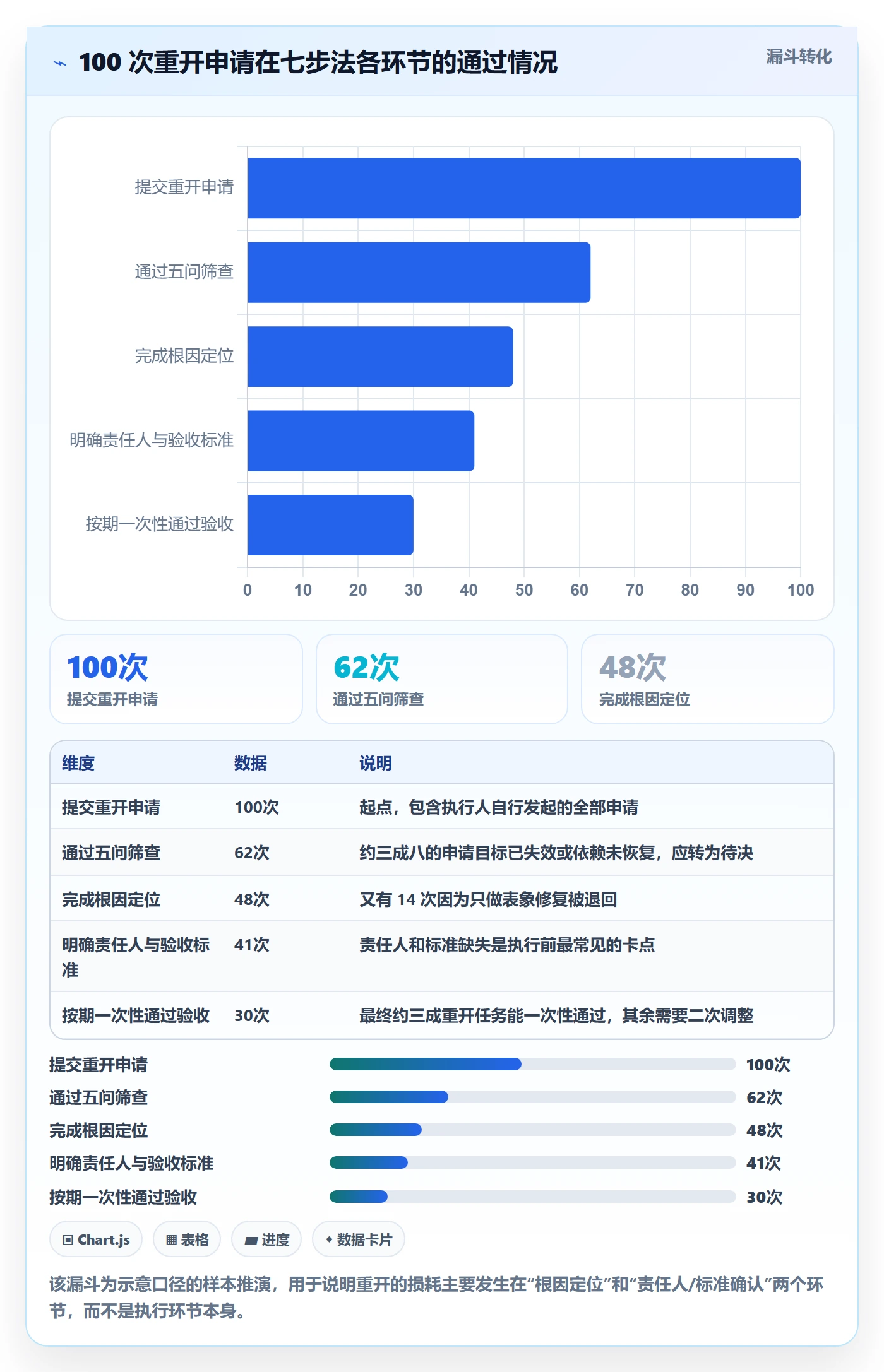

这张表的价值在于:它把“要不要重开”变成了一个可以对照的选择题,而不是凭感觉拍板。我见过最有效的做法,是把这四行直接做成任务系统的审批选项,执行人必须选一个才能提交。
2. 四类重开场景与各自的必做动作
| 重开类型 | 触发条件 | 必做动作 | 最容易漏掉的事 |
|---|---|---|---|
| 失败重开 | 执行结果未达验收标准 | 根因定位、修正方案、回归范围界定 | 只修表象,不做根因分析 |
| 中断重开 | 外部依赖、环境、人员导致停滞超阈值 | 依赖复核、上下文交接、时间线重排 | 不更新客户侧的到场时间和里程碑 |
| 驳回重开 | 客户或验收方驳回交付物 | 驳回项转化为可验证差异清单 | 把模糊反馈直接当执行指令 |
| 变更重开 | 需求、范围、接口发生变更 | 影响面评估、工作量重估、验收标准更新 | 沿用旧验收标准,导致二次驳回 |

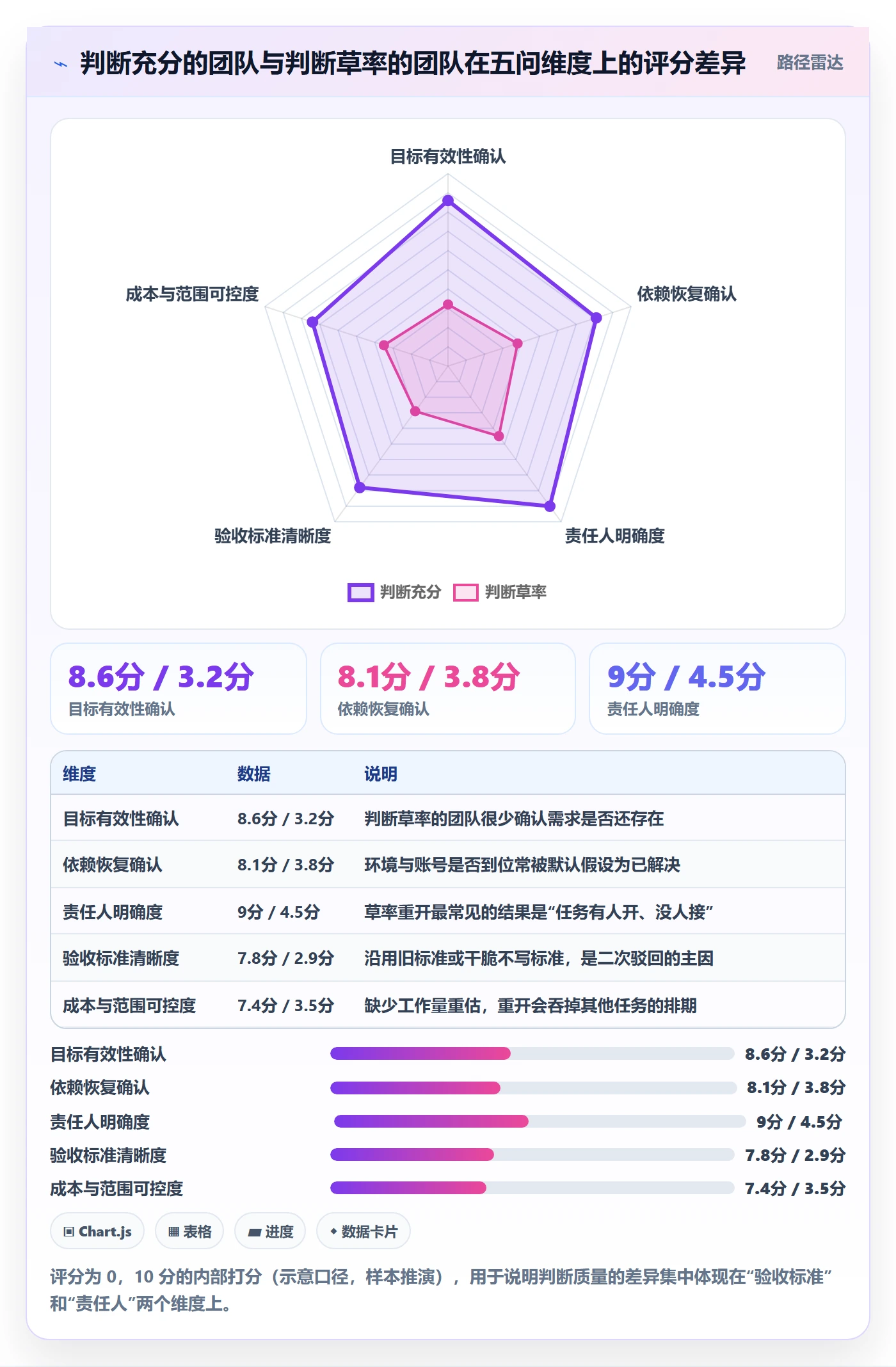

3. 五问决策法:判断这张任务值不值得重开
判断顺序不能乱,因为前面的问题是否定答案时,后面的问题就不用问了。我把它固定成五个问题:
- 目标是否仍然有效?客户还需要这个交付物吗?如果需求已经被取消或替代,重开就是浪费。
- 依赖是否已经恢复?导致中断的环境、账号、接口、人员是否到位?没恢复就重开,等于排一次注定失败的队。
- 责任是否明确?新的执行人是谁?他有相应的权限和时间预算吗?
- 成本是否可控?重开需要多少人天?是否超过重新规划的代价?
- 范围是否变化?验收标准和交付边界是否还和原任务一致?变化了就必须更新,而不是默认沿用。
五问里只要有两个答案是“否”,我的建议就是先不重开,转为待决状态并升级给项目负责人。悬而未决不可怕,可怕的是用重开掩盖一个本来就该终止的任务。

4. 角色与权限:谁决定、谁执行、谁验收
我把实施任务的重开角色固定为五类。小团队可以一人兼多角,但角色不能消失,只能兼任。
| 角色 | 核心职责 | 在重开中的关键动作 |
|---|---|---|
| 任务发起人 | 定义目标与验收标准 | 确认目标是否仍然有效,必要时终止任务 |
| 项目经理 | 资源与优先级 | 批准重开、调整排期、向干系人同步影响 |
| 执行人 | 完成交付物 | 发起重开申请、恢复上下文、执行与自检 |
| 验收人 | 判定是否通过 | 确认新的验收标准,验收并签字关闭 |
| 客户/干系人 | 提供环境与反馈 | 确认新时间线、开通权限、重置预期 |
权限准备是最容易被低估的一环。我列过一份实施任务重开前必须核对的权限清单:VPN 与堡垒机跳板权限、目标环境的部署账号、数据库只读或读写账号、文档库的读写权限、会议录制与日志上传的存储空间、任务系统中对该项目空间的可见性。
权限没开就重开,是最典型的空转。执行人看起来在忙,实际上一直在等审批。我在一个项目上见过某张任务因为账号审批卡了 6 个工作日,重开三次,实际动手时间不到 4 小时。
五、实施团队任务重开七步法
这七步是我在多个实施团队里迭代出来的,顺序不能随意调换:先冻结再恢复,先评估再排期,先授权再执行。每一步我都标注了输出物和最常见的错误。
1. 冻结旧任务,填写重开单
第一步不是重开,而是冻结。把原任务置为冻结状态,停止一切并行操作,避免新旧两条线同时改动同一个交付物。
紧接着填写重开单,这是整个流程里唯一必须留痕的动作。字段不需要多,但必须覆盖:原任务编号、重开类型、触发原因、根因分类、影响范围、新截止时间、验收标准、所需权限、上下文清单。
2. 恢复上下文:把上一轮的结论变成输入
上下文包括五类:需求与范围记录、已完成进度、附件与日志、会议与沟通纪要、客户方的口头承诺。第五类最容易被忽略,也最容易引发扯皮。
我的经验是给上下文恢复设一个时间盒,比如最多 1.5 小时。如果 1.5 小时内恢复不到“能说清楚下一步做什么”的程度,说明这个任务的信息记录本身就有问题,应该升级处理,而不是硬扛。
3. 重估依赖与风险
上一轮失败的依赖,这一轮是否真的解决了?这是第三步唯一要回答的问题。我要求执行人在重开单里明确写出“本次与上次的三个差异”,差异写不出来,说明根本没有为第二次尝试创造新条件。
4. 调整计划、优先级和资源
重开必然占用额外资源,所以必须重新排期。这里有个硬性要求:重开任务的工作量必须重新估算,不允许直接沿用原估算。原因很简单,第二次做的成本结构已经变了,要加上上下文恢复、回归测试和客户重新确认的时间。
5. 重新分派任务并授权
分派时要同时确认三件事:执行人、权限、时间预算。三者缺一,任务就不应该进入执行状态。
如果执行人换了人,必须安排一次正式交接,哪怕只有 15 分钟。口头交接不写记录,是后续扯皮的最大来源。
6. 同步干系人,设定检查点
同步的重点不是“我们要重开了”,而是三个具体信息:影响是什么、新时间线是什么、下次同步是什么时候。对客户同步时,尽量不要用“重启”这个词,改用“第二阶段实施”或“补充执行”,因为前者容易被理解为之前的努力全部作废。
检查点的设置有个实用技巧:把检查点频率设得比重开前更密。重开任务的失败概率更高,越早发现偏差越省成本。
7. 执行、验收、关闭,并标记是否再次重开
最后一步要留一个字段:本次重开是否属于该任务的第 N 次重开。这个字段是后续复盘的唯一入口。没有它,你永远不知道哪些任务是“慢性病”。
我的经验阈值是:同一任务重开 3 次以上,必须升级到项目负责人层面处理,要么换方案,要么终止,不允许继续在任务层反复重启。

把这七步做成重开单模板,落地成本会低很多。下面是我在实际项目里用的字段结构,可以直接改成任务系统的自定义字段。
task_restart_ticket:
original_task_id: IMPL-2043
restart_type: 中断重开 # 失败重开 / 中断重开 / 驳回重开 / 变更重开
trigger: 客户机房环境未就绪
root_cause_category: 外部依赖 # 需求 / 技术 / 人员 / 依赖 / 客户 / 工具
root_cause_detail: 网络策略未在进场前确认,缺少前置核对项
previous_attempts: 2
impact_scope:
交付里程碑 M2 顺延 5 个工作日
联调窗口与客户培训档期冲突
owner: 张某(实施顾问)
verifier: 李某(客户方接口人)
new_due_date: 2025-03-14
acceptance_criteria:
生产环境部署完成并通过冒烟测试
客户方两名管理员完成操作确认签字
required_permissions:
VPN 账号与堡垒机跳板权限
生产库只读账号
项目文档库读写权限
context_restored:
上一轮排查日志(附件)
环境快照版本 v1.7
客户沟通纪要 2025-02-26
differences_from_last_attempt:
客户已完成网络策略变更并出具确认单
本次改为双人同行,避免单点阻塞
checkpoint: 每 2 个工作日更新进度,超期 1 天自动升级
重开的成本到底花在哪里,很多团队没有概念。我把一张典型中断重开任务的实际耗时拆开看,结果往往和直觉不一致:真正写代码或做配置的时间占比并不高,大头是上下文恢复、跨方同步和重新测试。

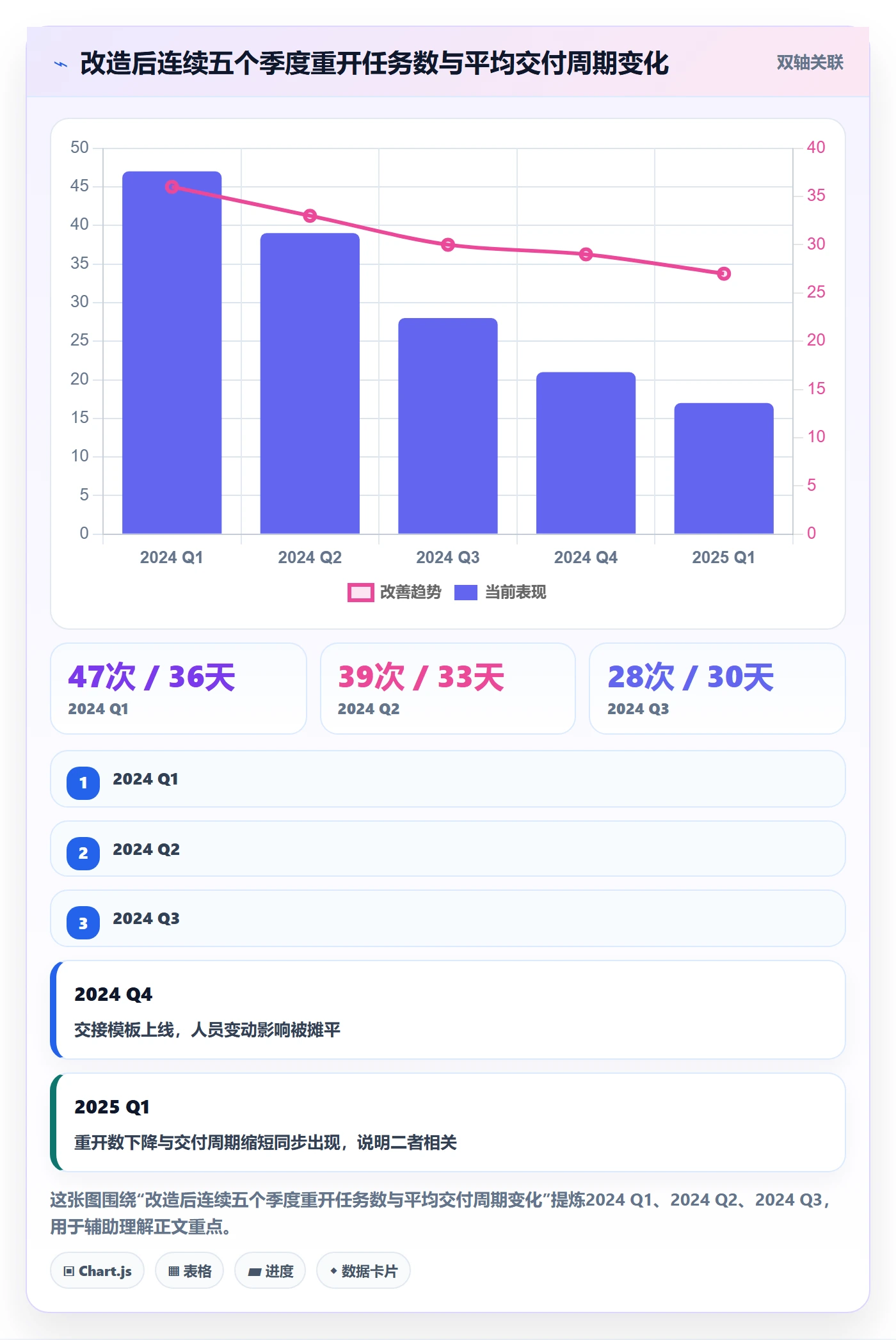

六、案例与数据观察:一家中大型实施团队的重开改造
下面这个案例我全程参与,团队规模、工具配置和数据结构都做了脱敏处理。数字来自他们内部看板导出后我做的四舍五入,时间窗口只有六个月,只用于说明趋势,不构成行业基准。
1. 团队背景与改造前的问题
这是一家做智能硬件配套软件的企业,实施与服务团队约 26 人,加上研发和测试,整体组织规模在 300 人以上,属于典型的中大型组织。他们的客户以制造业为主,项目普遍涉及私有化部署和现场联调。
改造前,他们用 Jira 管理任务。问题有三个:一是重开没有任何约束,任何人都能把任务状态改回进行中;二是重开原因写在评论里,无法统计;三是任务之间的关联关系松散,重开后的新任务和原任务经常对不上号。
结果是每个季度的交付复盘会上,团队只能说“这个季度重开挺多的”,但说不出重开在哪里、为什么、代价多大。
2. 把重开流程固化到工作项里
改造的核心是三个动作,都是围绕工作项本身做的,没有开发任何插件。
第一个动作是加自定义字段:重开类型、根因分类、原任务编号、本次为第几次重开、影响范围。前两个做成必填单选,后三个做成文本与数字。
第二个动作是改状态流转权限。只有项目经理角色能把工作项从“已暂停”或“已关闭”改回“进行中”,且必须填写重开原因字段。执行人只能提交重开申请,不能直接改状态。
第三个动作是强制执行关联。重开后的工作项必须通过关联关系指向原任务,形成一条完整的重开链。这样在任何一个任务上都能看到它被重开过几次、每次的原因是什么。
3. 私有化部署与 Jira 迁移带来的额外收益
这家企业最终选择了 PingCode,原因有两个。一是它主要服务中大型企业及 100 人以上组织,工作项模型、权限粒度和多项目视图能撑住 26 人实施团队加多个客户项目的并行管理,不用中途换工具。
二是它支持私有化部署。实施任务的附件里经常包含客户的网络拓扑图、环境配置、日志片段,这些东西放在公有云上需要额外的合规审查,私有化部署让数据留在内网,客户的 IT 部门更容易通过。
迁移过程比预期顺利,一个重要原因是支持 Jira 平滑迁移。字段映射、状态映射、历史工作项和评论关系都能带过去,原来积累的几千条历史任务没有变成死数据,重开率的季度对比才能有基线。对于正在做国产替代的团队来说,这也是一个现实考量:迁移成本可控,才敢真的动手。
4. 六个月后的数据观察

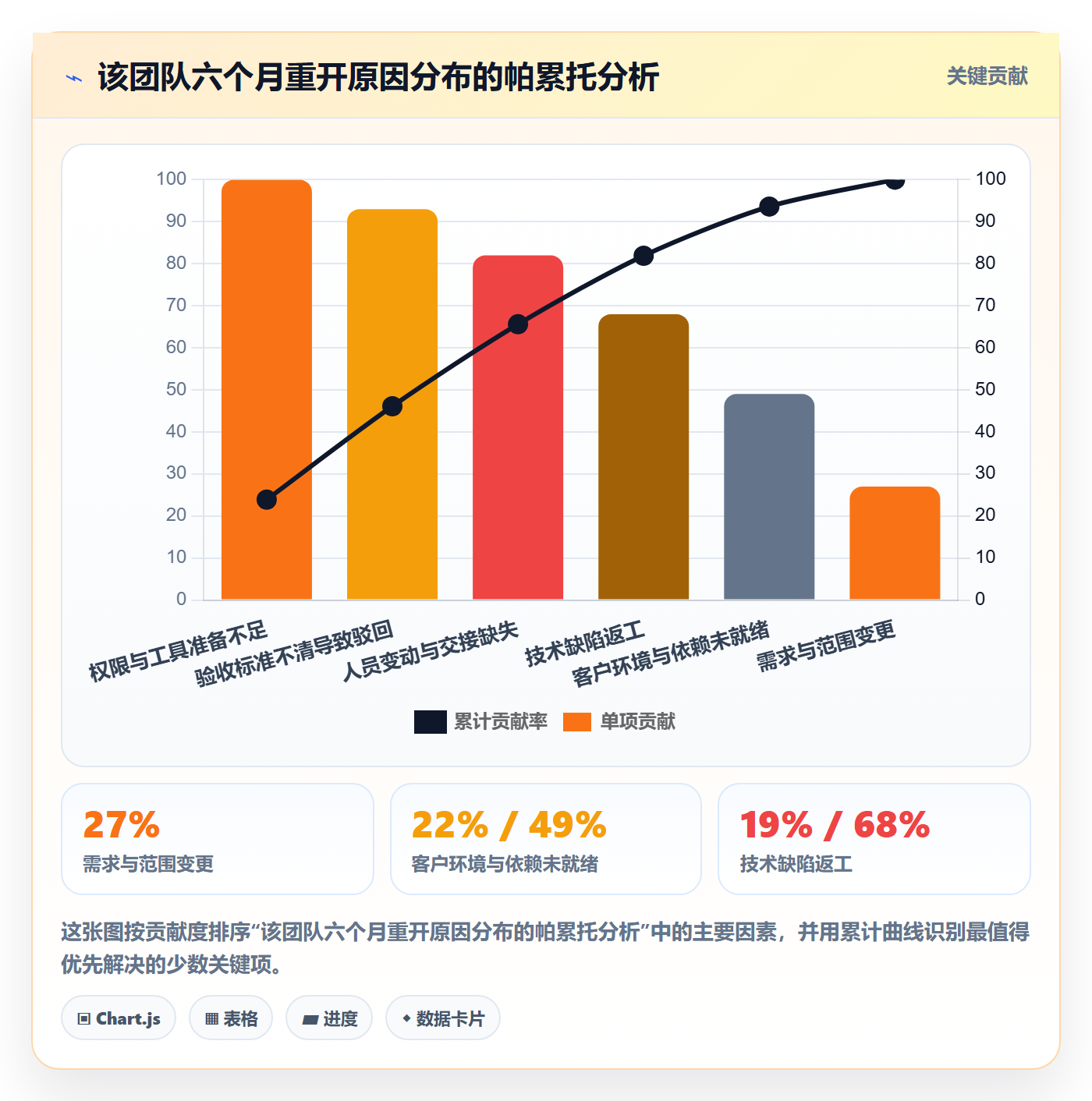

改造的效果集中在三件事上:重开率下降、重开任务的一次性验收通过率上升、重开原因字段的填写完整率接近饱和。前两项是结果,第三项是前提,没有字段完整率,前两项的数据根本无法统计。
需要注意的是,重开率下降不能完全归功于工具。同期他们还做了一件事:把重开原因纳入了季度复盘,每次复盘必须针对排名第一的原因出一个改进项。工具负责让数据可见,复盘负责让数据产生行动。这两件事缺一个,改造都会退化成“多填了几个字段”。


七、不同情况下的行动建议
上面这套流程不是所有团队都能照搬。团队规模、项目形态、工具成熟度不同,落地的第一步完全不同。下面按四种常见情况给出建议。
1. 20 人以下的小型实施团队
这类团队不要上来就搞复杂的重开单。建议只做三件事:明确唯一决策人、在任务描述里固定写三段话(重开原因、上轮结论、本次差异)、每周花 15 分钟过一遍重开任务。
工具上不必追求完整状态机,用一张共享表格记录重开流水就够。重点是把“重开要写东西”变成习惯,而不是把流程做重。
2. 100 人以上的中大型组织
这个规模下,靠自觉一定会失控。建议直接上系统化方案:状态流转权限收敛到项目经理、重开原因设为必填枚举、重开链强制关联、季度出一次原因分布报表。
如果涉及多客户项目的并行交付,工作项平台的选择就变得重要。像 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,在权限粒度、跨项目视图和私有化部署上更贴合实施交付场景,减少后期换工具的成本。已有的 Jira 存量数据可以平滑迁移,重开率的历史基线不会断。
3. 客户驻场型实施项目
驻场项目的重开有一个特殊风险:客户会直接在场看到任务状态变化。建议做两件事:对外同步时避免使用“重开”“重启”这类词,改用“第二阶段执行”;内部状态变更与对外话术分离,由项目经理统一口径。
另外,驻场项目的权限准备要提前到进场前一周,把账号、门禁、网络策略、数据脱敏审批全部走完。等任务重开再去申请权限,等于白白延长一个周期。
4. 仍在用表格和群聊管理任务的团队
这种情况下的第一优先级不是流程,而是把任务集中到一个地方。群聊里的重开天然无法统计,因为消息会被淹没。
过渡方案可以是在表格里加四列:原任务编号、重开次数、重开原因分类、本次差异。等团队习惯了记录,再迁移到正式的工作项平台。顺序反了会很痛苦,先上工具但不填数据,最后得到的是一个漂亮但空心的看板。

八、不同情况下的取舍:没有最优解,只有更合适的代价
重开这件事上,几乎每一个选择都是在两种代价之间交换。我把最常见的四组取舍列出来,供你在设计流程时对照。
1. 速度与可追溯的取舍
重开单填得越细,可追溯性越强,但执行人当下付出的时间越多。我的经验是按任务金额或影响面分层:影响里程碑、影响客户验收、涉及金额较大的任务,走完整重开单;影响面小的内部任务,只填三行摘要。
一刀切要求所有任务填完整重开单,结果一定是大家开始敷衍,字段填了但没信息量,比不填更糟。
2. 自动校验与人工判断的取舍
工作流能强制校验的是字段完整性,不能校验的是判断质量。有人填了“根因:技术问题”,这四个字符合必填规则,但没有任何价值。
所以我的做法是:把枚举字段控制得足够细,比如技术类细分为“代码缺陷、配置错误、接口不兼容、性能不达标”,让敷衍的成本变高。剩下的判断质量,只能靠复盘会抽查。
3. 私有化部署与 SaaS 的取舍
私有化部署换来的是数据可控和合规范便,代价是运维投入、版本升级节奏和初期部署成本。SaaS 换来的是免运维和快速上线,代价是数据出内网时的审查成本。
我的判断标准很直接:如果实施交付物的附件里包含客户网络拓扑、生产环境日志、账号配置这类内容,优先考虑私有化部署。如果只是内部任务流转、不涉及客户敏感信息,SaaS 更划算。PingCode 支持私有化部署,这一点在面向制造业、金融、政企客户的实施团队里往往是决定性的。
4. 重开、新建、拆分的取舍
三种处置方式的差异不在工作量,而在可追溯性和责任归属。我用下面这张评分图来帮团队做选择,评分维度包括处理周期、返工率、可追溯性和干系人信任度。

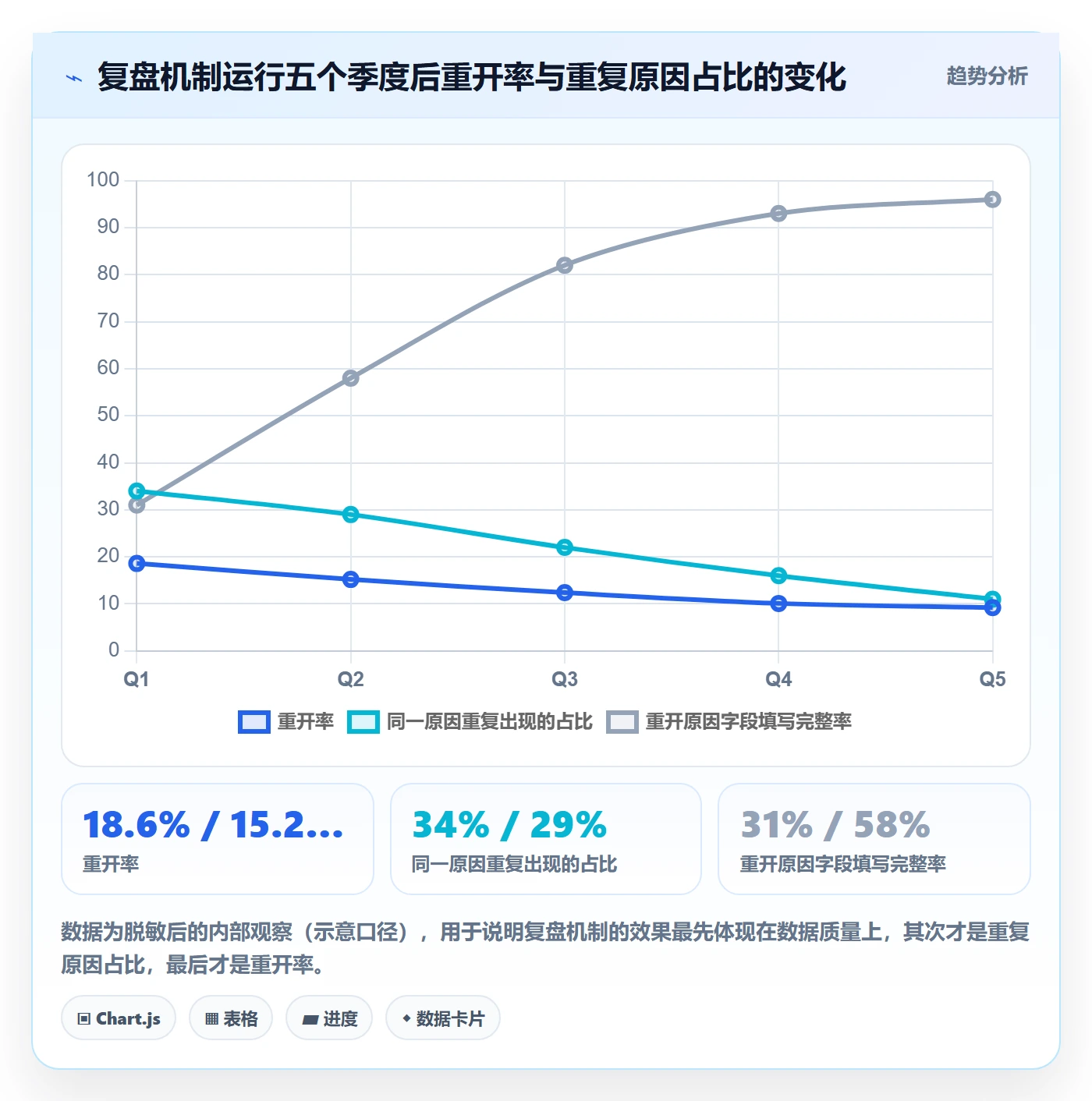

九、复盘与防再犯:把重开变成流程改进信号
重开本身不是问题,反复重开才是。要让重开产生价值,必须把它从“执行事故”转换成“流程信号”。这一节讲四个动作。
1. 重开原因分类统计
分类的颗粒度决定统计有没有用。我建议六个一级分类:需求与范围、技术缺陷、人员变动、外部依赖、客户验收、权限与工具。每个一级分类下再设三到五个二级选项。
统计频率按季度比较合适。月度统计样本太少,容易把偶发事件当成趋势;半年统计又太慢,改进动作来不及。季度统计刚好能形成“发现,改进,验证”的闭环。
2. 5Why 根因分析:一个实施场景的示例
根因分析最怕停在“执行人不够细心”这种层面。我用下面这个真实场景演示一遍五问法,你可以照着套。
现象:生产环境部署任务在两周内重开三次。
- 为什么重开?因为部署脚本在客户环境执行失败。
- 为什么脚本失败?因为客户的网络策略与我们测试环境不一致。
- 为什么没有提前发现?因为进场前没有环境差异核对清单。
- 为什么没有清单?因为交付 SOP 里只写了“确认环境可用”,没有定义具体核对项。
- 为什么 SOP 没定义?因为过去几年客户环境高度相似,团队默认假设一直成立。
根因:SOP 依赖“客户环境同质”的默认假设,缺少环境差异核对项。改进:在实施启动检查清单中加入环境差异核对项,并把它设为部署任务的前置依赖,未完成不允许进入执行状态。
这个例子的价值在于:如果只做到第四问,改进就是“补一份清单”,很可能又写得很泛。第五问才暴露出真正的问题是默认假设,改进才会落到“把假设显性化”这个层面。
3. 什么时候该升级为流程变更,而不是继续重开
我给自己定的判断线有三条,满足任意一条就应该升级:
- 同一任务重开 3 次以上,说明方案本身有问题,不是执行问题。
- 同一原因在一个季度内出现 5 次以上,说明这是系统性缺陷,靠个人努力无法解决。
- 重开任务的成本已经超过重新规划的成本,继续投入就是沉没成本谬误。
升级之后要给出的不是“再努力一次”,而是明确的动作:换方案、拆范围、换资源、延期交付或者终止任务。允许终止,是重开机制能不能被信任的关键。如果一个团队从来不敢终止任务,重开就会变成拖延的遮羞布。
4. 把复盘结论回写到模板和检查清单
复盘的产出如果不能变成模板里的一个字段或检查清单里的一条勾选项,它就只是一次会议。我要求每次季度复盘必须产出至少一条可执行的规则变更,并明确写出生效日期和验证方式。
比如“进场前必须完成环境差异核对”,对应的验证方式就是“下季度因环境依赖导致的重开次数环比下降”。有验证目标的改进项,才会被真正执行。

十、结语:重开的目标不是回到起点,而是带着新约束跑通
写到这里,我想把最核心的一句话再说一遍:重开的成功标准不是“任务又开始跑了”,而是“这一次跑通的概率比上一次明显更高”。如果第二次尝试的条件和第一次没有任何区别,那你只是把失败推迟了几天。
实施团队的重开之所以难,是因为它同时牵扯判断、权限、沟通和记录四件事。判断决定该不该重开,权限决定能不能重开,沟通决定重开后客户认不认,记录决定下一次会不会踩同一个坑。四件事里任何一件缺失,重开都会变形。
我给团队的落地路径通常是这样排的:第一周先明确唯一决策人和唯一验收人,这一步不需要任何工具;第二周把重开单的三行最低要求写进任务描述模板;第三周开始统计重开原因;一个月后再决定是不是要上系统化的状态流转和字段约束。顺序不要反过来,否则工具会变成负担。
十一、附录:任务重开检查清单
下面这份清单可以直接复制到实施 SOP 里。每一项都对应前文某个具体环节,勾选不通过的项,就是这次重开最可能出问题的地方。
- 已确认原任务的交付目标仍然有效,客户仍需要这个交付物。
- 已明确本次属于失败重开、中断重开、驳回重开还是变更重开。
- 已定位根因,并写明根因分类,而不是只描述现象。
- 已确认导致上次中断或失败的外部依赖已经恢复。
- 已确认本次与上次尝试的三个具体差异,且差异是可验证的。
- 已指定唯一执行人,并完成必要的交接。
- 已指定唯一验收人,并确认新的验收标准。
- 已完成工作量重估,未沿用原估算。
- 已调整优先级,确认不会无条件挤占其他任务资源。
- 已完成权限准备:账号、环境、文档库、存储空间。
- 已恢复上下文:需求记录、进度、附件日志、会议纪要、口头承诺。
- 已向客户与内部干系人同步影响范围与新时间线。
- 已设定检查点,且频率高于重开前。
- 已在系统中建立重开任务与原任务的关联关系。
- 已记录该任务的重开次数,超过 3 次自动触发升级评审。
如果你的团队现在正准备重开一张已经卡了很久的任务,我的建议是先别动状态,把上面这 15 项过一遍。你会发现其中至少有三到四项没有准备好,而这几项往往就是它上次失败的真正原因。
常见问题解答(FAQ)
1. 任务重开和新建任务到底有什么区别?
我在实施团队里带过几个新人,经常看到任务失败后,他们直接点一下“新建任务”,把原来的内容复制一遍就当重开处理了。结果旧任务还挂着,新任务又没关联,后面查进度、查原因的时候完全对不上账,客户问起来也说不清楚。
重开和新建最核心的区别是“是否继承原任务的上下文与责任链”。新建任务只产生一个新的执行单元,原任务的历史、附件、验收记录都留在旧任务里;重开则要求把原任务的编号、重开原因、已完成部分、遗留问题、原责任人变更情况都继承过来,形成可追溯的一条线。
实操上可以定一个口径:凡是原任务的目标、验收标准、客户交付物仍然有效,只是执行过程被打断或推翻,就必须走重开,禁止新建覆盖。判断依据很简单,如果关闭旧任务后,未来无法从任务系统里查到“这次为什么重来”,那就说明你是在新建,不是在重开。
建议在任务系统里强制要求重开单必填“原任务编号”和“重开原因分类”,没有这两项就不允许提交。
2. 什么情况下该重开,什么情况下应该直接关掉?
我自己做实施的时候踩过坑:有个任务卡了两周,客户那边接口人换了,需求其实已经变了,但团队还是硬着头皮重开,结果又做了一遍无用功。后来我才意识到,不是所有没做完的任务都值得重开,判断错了比不重开更浪费。
建议用“五问”做判断:目标是否仍然有效、依赖是否已经恢复、责任是否明确到人、成本是否可控、范围是否发生变化。这五个问题里只要“目标已失效”或“范围已根本变化”,就应该关闭旧任务、按新需求新建立项,而不是重开;如果“根因未解决”且“无人承接验收”,即便重开也大概率二次失败,应该先解决根因。
真正适合重开的最低条件是三条同时满足:有明确负责人、有新的截止时间、有可验证的验收标准。实操上可以约定一个硬性门槛,重开申请必须写清根因和“这次和上次有什么不同”,写不出来的,就说明还没准备好重开,先关闭或挂起。
3. 重开前必须恢复哪些上下文,怎么保证不丢?
我们团队以前重开一个客户上线任务,执行人只看到一句“重新做”,结果需求文档、会议纪要、之前的报错截图全散在不同人手里,光对齐背景就花了三天。这种上下文丢失带来的返工,比任务本身失败还贵。
重开前至少要恢复五类上下文:需求与验收标准、已完成进度与产物、历史沟通记录(邮件、群聊、会议纪要)、技术环境与账号权限、已知风险与遗留问题。做法上建议在任务系统里设一个“重开交接包”,由原负责人或项目经理在重开生效前一次性补齐,附件统一归档到任务下,而不是散落在个人电脑或聊天记录里。
判断是否补齐的标准是:一个没参与过原任务的新执行人,只看任务详情页就能独立开工,不需要再私聊任何人问背景。如果做不到这一点,说明上下文没恢复完整,重开应该暂缓。
4. 重开后怎么防止同一个任务反复失败、反复重开?
我见过最夸张的一个实施任务重开了四次,每次都是换个人重跑一遍流程,问题却始终出在同一个接口权限上。那时候我们只盯着“赶紧跑通”,没人去做根因分析,结果就是不断消耗团队士气。
防止反复重开的关键是把每次重开当成改进信号,而不是单纯的执行动作。具体做法是:给重开原因做分类统计,通常分为需求变更、技术缺陷、人员变动、外部依赖、客户原因、工具与权限六类,每月或每季度看一次分布,哪一类占比最高就先改哪一类流程。
对重复重开的任务,强制做一次 5Why 根因分析,追溯到流程、模板或权限配置层面,而不是停在“某个人没做好”。另外要设一条升级规则:同一个任务重开到第三次,必须由项目经理或交付负责人介入,判断是继续重开还是升级为流程变更、重新立项。
执行时还要标记重开次数,让数据可见,统计口径建议以“同一原任务编号下的重开次数”为准,这样才能看出真实的重开率,而不是被新建任务掩盖掉。)
核心关键词
文章包含AI辅助创作:任务执行如何做好重开?实施团队入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425782
读者评论
文章把重开定义为“带约束重启”很准确。我们团队也遇到过只改状态不补上下文,接手人重新翻聊天记录花半天。后来强制写重开单,恢复时间确实下降。但五问决策法要落地,得先解决谁有权批准,否则执行人自己点重开,SOP也容易走形式。
场景三核心顾问离职最扎心。上下文如果平时不记,交接时真的会花4到6小时找状态。我现在的习惯是每完成一个排查节点就写三行结论和环境快照,重开时直接复用。不过客户侧到场时间和版本差异核对也要同步,否则技术恢复快,客户那边仍会重复延期。
把新建、继续、重开、回滚分开很有价值。很多团队用新建代替重开,看似干净,实际丢掉调研结论和测试用例,复盘时也统计不到重开次数。建议在任务系统里做成审批选项,但字段别太多,否则执行人为了省事绕开流程。核心还是唯一决策人和唯一验收人。
文章里的对比数据虽标明是内部抽样,但二次失败率41%对14%这个差距很说明问题。重开最大成本常不在执行,而在恢复和同步。客户预期未重置、权限未开、优先级没调,都会把一次局部延期扩散成一片延期。SOP应优先治理不追根因和上下文缺失。
我认同重开要判断,但也担心过度流程化。小团队如果每张任务重开都填重开单、过五问,可能耽误恢复。关键是按任务影响面分级:涉及客户承诺、生产环境、多人交接的必须正式留痕;内部小任务可轻量记录。工具能强制字段,但目标是否仍有效只能靠人判断。
