三年前我接手过一个 120 人的研发中心效能改进项目,进场第一天,研发总监给我看了他们的"延期审批单",A4 纸打印、部门经理签字、扫描归档,流程走得很规范。但我问了三个问题,现场没人能立刻答上来:过去半年一共有多少任务延期?延期任务里有多少是第二次延期?延期原因排名第一的是什么?流程在跑,数据却没留下。后来我们花了三个月重建流程和数据采集点,把延期率从 34% 压到 16% 左右,但真正的收获不是这个数字,而是团队第一次能拿着数据说清楚"为什么延"。
这篇文章就把这套方法完整拆开:延期流程的四个节点、六个核心指标、一张映射表,以及不同规模团队该怎么取舍。
一、先给结论:延期管理的关键不是流程,而是流程留下的数据
很多人把"延期流程与规范"理解成一份审批制度:谁申请、谁审批、几级签字、超期怎么办。这套东西有用,但它解决的是"这一次延期要不要批准",解决不了"下一次怎么少延期"。我更愿意把延期管理定义成一个数据闭环:流程负责产生结构化数据,数据负责反哺流程规则的调整。
1. 我总结的三条核心判断
第一条判断:延期率本身不是KPI,它是症状指标。单独盯延期率,团队会学会"不登记延期"而不是"减少延期"。真正有管理价值的是延期原因分布、二次延期率和改进措施闭环率这三个"病因指标"。
第二条判断:延期审批的价值不在"批准",而在"暴露"。一次延期申请,本质上是团队承认"原始承诺与实际能力之间存在缺口"。如果审批流程走完就结束了,这个缺口信息就浪费了。
第三条判断:指标数量应该和团队规模正相关,而不是越多越好。我见过 40 人的团队上 11 个延期相关指标,结果是每周花 6 人时填表,数据质量反而下降。指标是管理动作的触发器,不是仪表盘装饰品。
2. 为什么"只有流程没有数据"一定会失效
我复盘过三个失败案例,共同点完全一致:延期审批通过率超过 92%,延期登记数量每季度在下降,但同期项目实际交付准时率也在下降。这说明什么?不是延期变少了,而是延期被"吸收"进了日常加班的黑箱里。
当流程只要求"填单子"、不要求"填字段"时,审批人拿到的信息永远是"因技术难度延期 5 天"这种无法分析的文本。半年后回头看,你既不知道技术难度集中在哪个模块,也不知道哪一类需求最容易卡住。这就是流程空转。

二、真实场景:我见过的三种延期管理形态
如果把研发团队的延期管理做个光谱,两端和中间大致是三种形态。我把它们的典型指标放在一起对比,差异比想象中大得多。

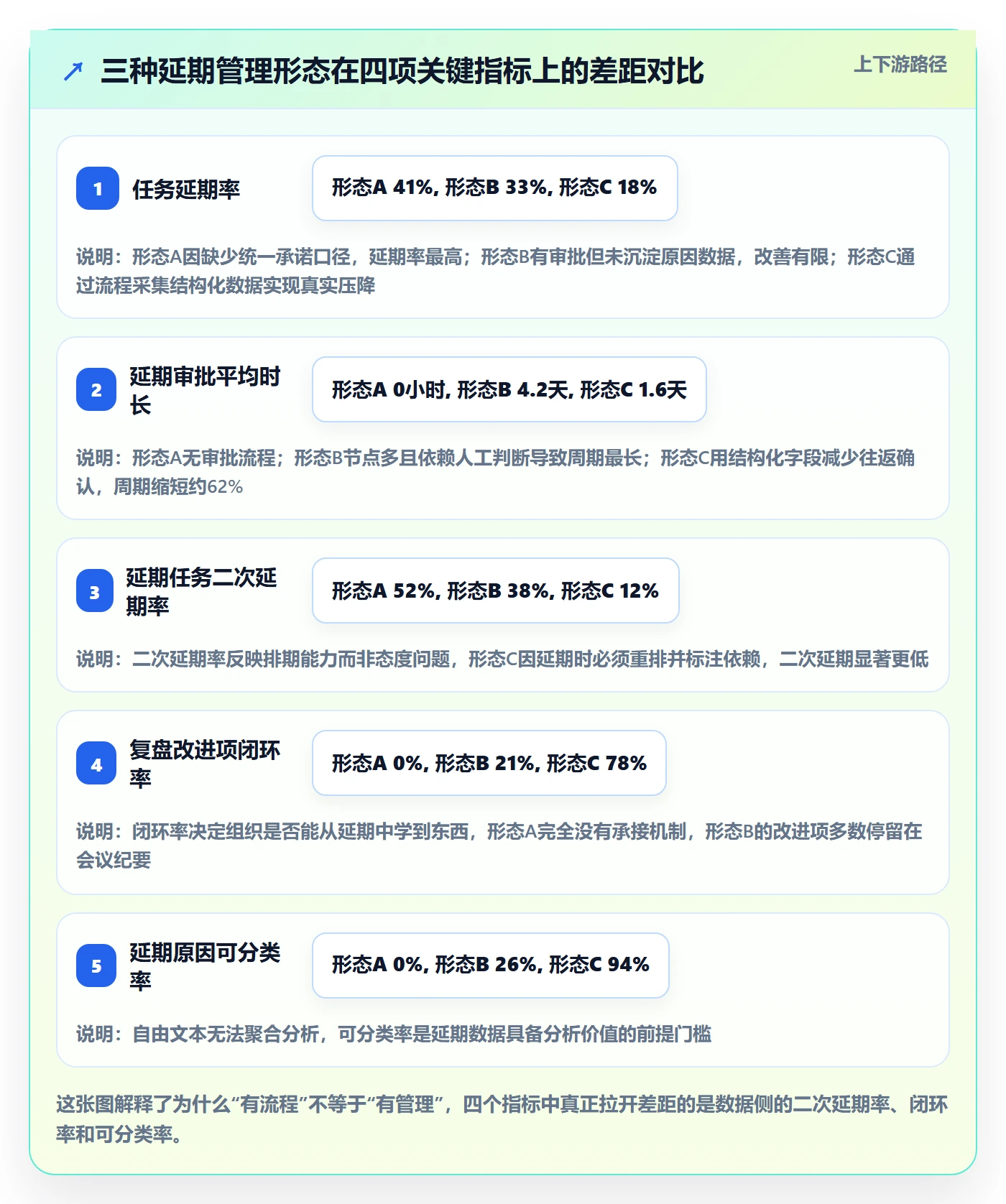

1. 形态A:无流程也无数据,靠口头对齐
典型场景是 20-30 人的创业团队。延期通过站会上一句"这个可能要下周"就完成了。这种形态短期效率最高,因为零管理成本。但它有个隐性代价:团队对"准时"没有共同定义,每个人的承诺标准不一样。
我见过的直接后果是,当团队扩张到 50 人以上、需要跨组协作时,延期会突然"爆发",其实不是突然,是原来被口头吸收的问题浮出水面了。这类团队的二次延期率通常超过 50%。
2. 形态B:有流程但无数据,审批单走过场
这是最常见也最可惜的一类。审批单上有"延期原因"一栏,但它是自由文本;有"延期天数",但没有"原始计划完成日期"。审批人只能凭印象判断合不合理。
这类团队的数据特征是:延期审批周期长(我见过平均 4.2 天),但审批通过率高得出奇(93% 以上)。流程消耗了管理成本,却没有产出可分析的信息。这是典型的"用流程的勤奋掩盖数据的懒惰"。
3. 形态C:流程与数据咬合,每个节点都在产出字段
这类团队的做法是:申请延期时,延期原因必须从预设分类里选,且必须关联到具体的需求 ID 和任务 ID;审批时,审批人要填写"是否接受新排期"和"是否需要资源支持";延期结束后,系统自动标记该任务是否发生二次延期。
结果是:延期率下降只是副产品,真正值钱的是累积起来的延期原因数据库。某家中型 SaaS 公司在切换到这种模式 12 个月后,把"需求变更导致的延期"占比从 41% 压缩到 19%,靠的不是喊口号,而是发现变更集中在特定两类需求上,从源头加了评审卡点。

4. 一个具体案例:120 人研发中心的三阶段改造
回到我开头提到的那个项目。这家公司做企业级软件,研发分 5 个小组,用的是敏捷双周迭代。改造前的情况是:迭代准时率约 66%,延期审批单季度约 47 份,但没有一份能追溯到具体任务。
第一步我们做的不是上工具,而是统一"延期"的定义:任务实际完成日期晚于迭代计划确认时承诺的完成日期,且超过 1 个工作日,计为延期。注意这里有两个关键限定,比"计划日期"而不是"原始需求日期",避免需求提前插入导致的伪延期;设 1 个工作日容差,避免把统计噪声算成延期。
第二步是把延期原因从自由文本改成七选一的枚举,并强制关联任务 ID。这一步阻力最大,很多组长觉得"我的延期原因没法归类"。我们的处理方式是:先允许选"其他"并填写文本,三个月后统计"其他"占比,再决定是否补充枚举项。
第三步是引入工具承载数据采集。他们最终选了一个支持私有化部署、可以从原有 Jira 平滑迁移的项目管理平台(PingCode),核心原因不是功能多少,而是它的对象模型里"需求-任务-迭代-代码提交"是打通的,延期原因能自动关联到需求变更记录。迁移过程中保留了三年的历史任务数据,这让第一份延期分析报告就有纵向对比基线,而不是从零开始攒数据。

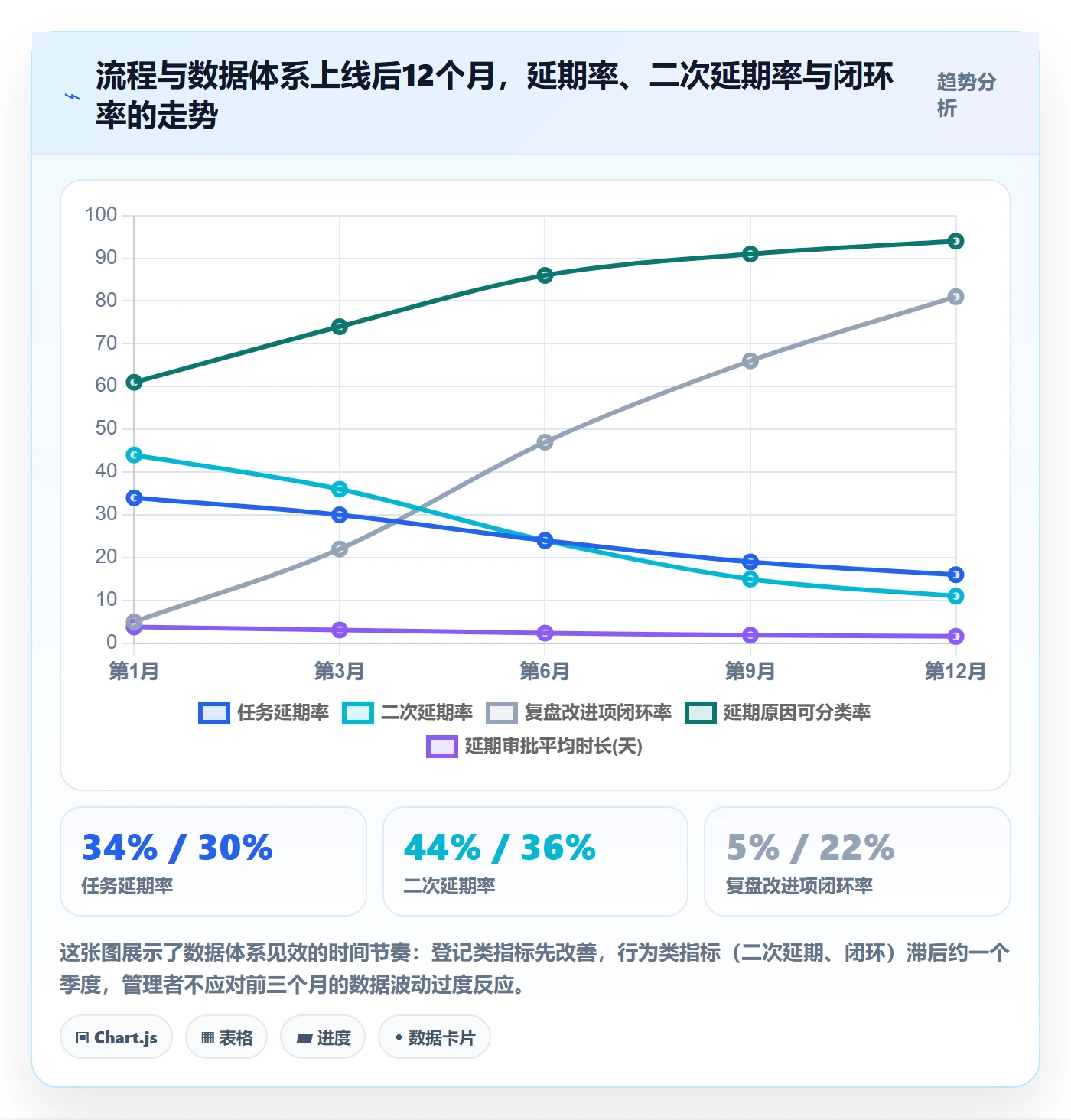

改造 12 个月后,迭代准时率从 66% 提升到 89%,延期率从 34% 降到 16%,二次延期率从 44% 降到 11%。但最让我意外的一个收益是:延期审批单数量先上升后下降,上升是因为原来被口头消化的延期开始被登记,下降是因为原因分析真的改了排期规则。

三、延期流程的四个关键节点与数据采集点
我建议把延期流程压缩成四个节点。少于四个,信息采集不完整;多于四个,团队会开始绕流程走。每个节点的设计目标不是"控制",而是"留下可分析的数据"。
1. 节点一:延期申请触发,采集"原因"和"提前期"
这一步要先定义清楚"什么条件下必须走流程"。我的建议是双阈值:延期超过 1 个工作日,或延期比例超过原估时的 20%,必须走正式流程。低于这个阈值允许组长就地调整,但要在迭代回顾里说明。
申请环节必须采集四个字段:延期原因分类(枚举)、原计划完成日期、新计划完成日期、关联的需求或任务 ID。这四个字段是整个数据体系的地基。
还有一个容易被忽略但极有价值的字段:申请提前期,即"从发现可能延期到提交申请"的天数。这个字段衡量的是团队的风险暴露能力。我观察到健康团队的这个值通常在延期发生前 3-5 天,而问题团队往往等到最后一刻才提。
2. 节点二:延期评审与审批,采集"评审时长"和"驳回率"
审批层级不要超过两级。我的判断依据很简单:每一级审批平均增加 1.3-1.8 天周期,而通过率只下降 3-5 个百分点。多级审批带来的不是更严谨,而是更慢。
审批环节要采集:申请提交时间、审批完成时间(两者之差即审批周期)、审批结论、是否要求补充资源。驳回率是个容易被误用的指标,它并非越高越好。驳回率长期低于 5%,说明审批形同虚设;高于 25%,说明申请门槛设置不合理,团队在浪费流程。健康区间我建议放在 8%-15%。
审批人需要填一个关键判断:这次延期是"排期问题"还是"能力问题"。前者靠调整计划流程解决,后者靠培训或换人解决。这两类问题的管理动作完全不同,如果不在审批时分类,后续就永远分不开。
3. 节点三:延期执行与监控,采集"二次延期率"
延期被批准不等于任务就安全了。我在多个团队看到同一个规律:延期任务里有三成左右会再次延期,而这部分任务消耗的返工工时约占全部延期工时的六成。
所以延期执行阶段必须有一个强制动作:任务必须重新进入迭代排期并标注依赖关系,而不是简单改个日期。系统层面要能自动识别"同一个任务在两个迭代内被延期两次",并触发预警。
这一阶段采集的数据包括:延期后任务的实际完成日期、是否发生二次延期、二次延期原因是否与原原因一致。如果二次延期原因和首次不一致,往往说明首次分析没找到根因。这个信号比延期率本身更有诊断价值。
4. 节点四:延期后复盘,采集"改进项闭环率"
复盘环节是整条链上最容易被形式化的一环。我见过的标准失败模式是:复盘会开得很热闹,纪要写了三页,然后没有然后了。
我的建议是把复盘输出物从"会议纪要"换成"改进项工单"。每个改进项必须有三个属性:责任人、验证方式、验证时间点。没有验证方式的改进项一律不算数。
采集的核心指标是改进措施闭环率:已按期验证有效的改进项数量 ÷ 复盘产出的改进项总数。我观察到的健康基线是:单个季度内闭环率不低于 60%,三个季度内逐季提升。低于 40% 说明复盘机制已经空转,需要重新设计。

四、研发任务执行数据分析的六个核心指标
下面这六个指标是我在实际项目里反复验证过、能真正影响管理决策的一组。我不建议一次性全部上线,但建议一次性全部定义清楚,这样后续扩展时口径不会变。
1. 延期率(分级:轻微延期 / 严重延期)
定义:统计周期内,实际完成日期晚于承诺日期的任务数 ÷ 该周期内应完成的任务总数。
计算方式:
延期率 = 延期任务数 / 应完成任务总数 × 100%
轻微延期率 = (延期天数 3 天 的任务数) / 应完成任务总数
建议同时输出"延期工时占比":
延期工时占比 = 延期任务实际耗费人天 / 周期内总投入人天
为什么必须分级:合并计算会掩盖两类完全不同的管理问题。轻微延期多,通常是排期精度问题,靠优化估算方法解决;严重延期多,通常是需求变更或技术风险问题,靠前置评审解决。
建议参考区间:我接触过的中型研发团队,延期率在 15%-25% 属于可接受范围。低于 10% 时我会先怀疑统计口径,而不是恭喜团队。这不是行业标准,只是个人样本量的经验值,不同交付模式差异很大。
2. 延期原因分布与根因收敛度
定义:按预设枚举统计各原因类别的延期任务占比,并观察头部原因是否在多个周期内持续集中。
我把这个指标拆成两层。第一层是分布:知道原因排在前面的是哪几类。第二层是根因收敛度,头部两类原因占比之和。收敛度高(比如超过 55%)说明问题集中、可针对性解决;收敛度低说明原因分类太粗或者描述性太强。

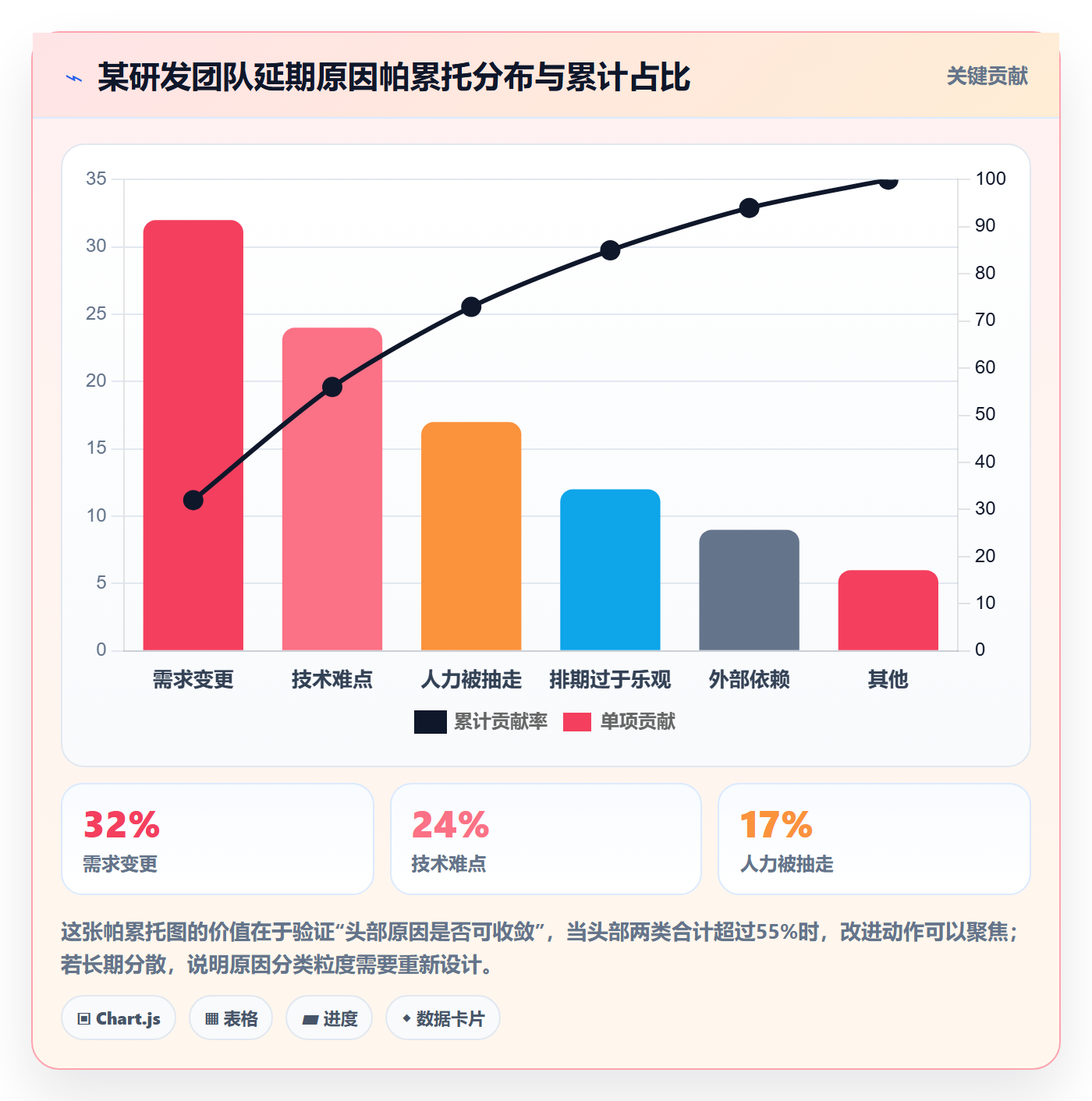

我在一个项目里见过延期原因分布是:需求变更 32%、技术难点 24%、人力被抽走 17%、排期过于乐观 12%、外部依赖 9%、其他 6%。头部两类合计 56%,我们就先把改进资源压在需求变更评审和技术预研上,两个月后需求变更占比从 32% 降到 19%。

3. 需求变更引发的延期占比
定义:因需求新增、修改、撤回而导致的延期任务数 ÷ 全部延期任务数。
这个指标我在几乎所有项目里都会单独拉出来看,因为它是唯一一个能同时指向"产品侧流程问题"和"研发侧承接能力问题"的指标。它的数据来源必须打通需求管理系统和任务系统,如果需求变更记录和任务延期记录在两个互不相通的地方,这个指标就无法计算。
一个常见的误判是:需求变更占比高,就要求产品经理少改需求。这个结论往往是错的。我见过的情况是,变更本身合理,但变更发生的时间点太晚。所以更有价值的观察是把变更按"发生在迭代内还是迭代前"分层,如果 70% 以上的变更是迭代内插入的,问题在规划流程而不在需求本身。
我做过一次延期工时拆解,把一次典型迭代的超期工时按来源分解,结果很说明问题。

4. 延期审批周期(从申请到批复的时间)
定义:延期申请提交时间到审批结论产生时间的平均间隔,通常以工作日计。

这个指标是流程健康度的体温计。我观察到的规律是:审批层级从 1 级增加到 4 级,审批周期会从约 0.4 天增长到 5.3 天,但审批通过率只从 96% 降到 84%。多出来的三级审批,实际上只在过滤 12% 的申请,却让全部申请多等 4.9 天。

我的判断是:两级审批是绝大多数 300 人以下研发团队的性价比拐点。第一级由组长或技术负责人判断技术合理性,第二级由项目经理或交付负责人判断资源与节奏影响。再往上加层级,管理收益递减。
5. 延期后任务二次延期率
定义:首次延期获批的任务中,在延期后的新计划期内再次延期的任务数 ÷ 首次延期任务总数。
这是我最看重的一个指标,因为它直接反映团队的排期能力,而不是工作态度。二次延期率高,说明团队在申请延期时给出的新日期同样是拍脑袋的。
我的经验阈值是:首次搭建数据体系的团队,二次延期率普遍在 35%-50%;有半年以上数据积累、且延期时必须重排依赖的团队,可以降到 15% 以下。低于 10% 时值得警惕,可能有任务被悄悄关闭而不是真的完成。
这个指标还有一个进阶用法:按延期原因分类交叉分析。如果"人力被抽走"这一类原因的二次延期率特别高,说明你的资源调度机制在延期之后没有真正兑现承诺,批了延期但没给资源,等于让团队硬扛。

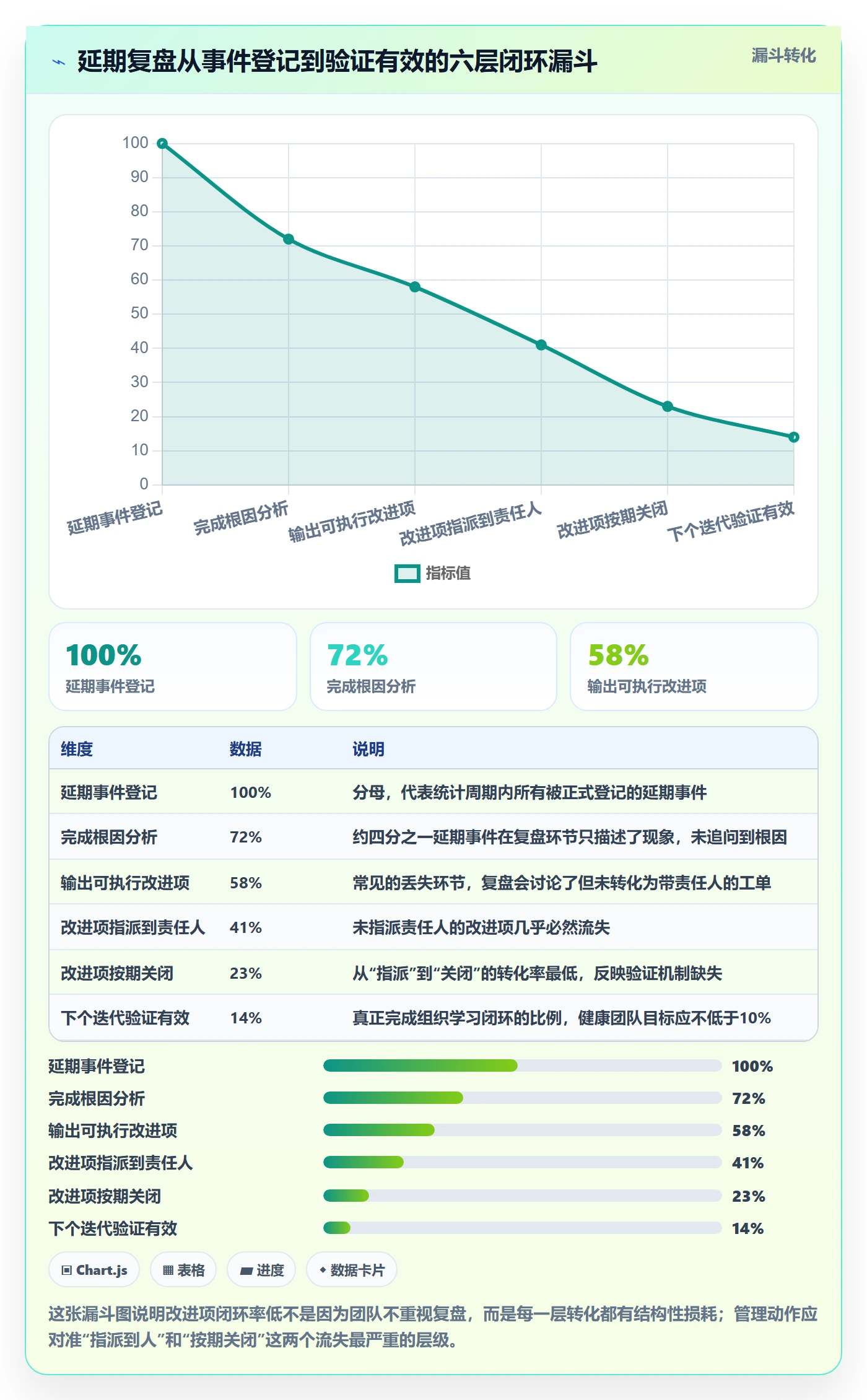

6. 复盘改进措施闭环率
定义:复盘产出的改进项中,在约定验证时间点被确认为"有效"的数量 ÷ 改进项总数。
我把闭环分成六层来看,因为很多团队以为自己闭环了,实际上只做到了第三层。

五、六个常见误区:我在评审会上反复听到的错误判断
这一节我写得直接一些,因为下面这些判断我见过太多次,每一条都实实在在浪费过团队的时间和信任。
1. 把延期率直接当考核指标

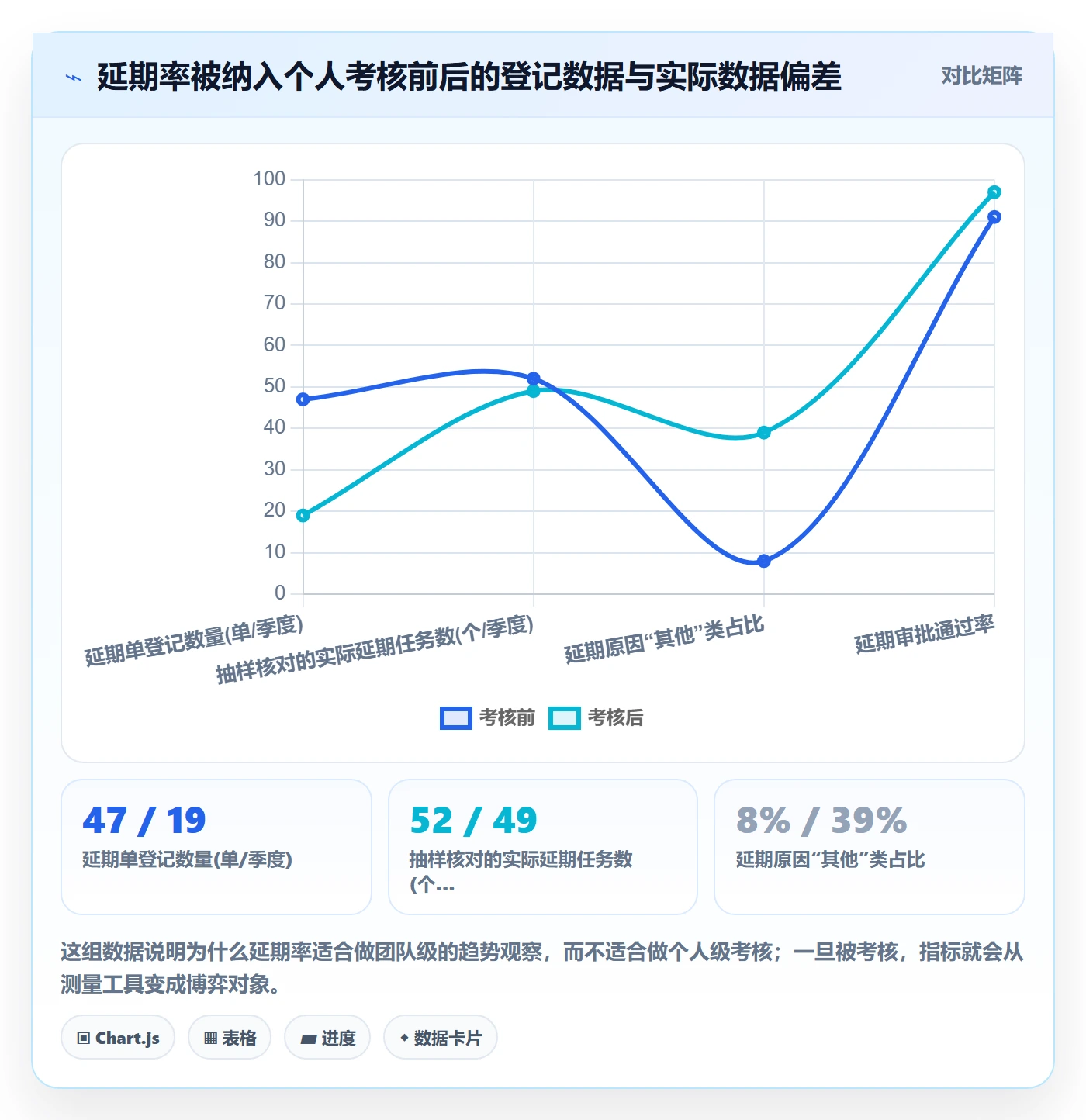

这是最危险的一条。一旦延期率进入个人绩效,登记行为立刻失真。我在一个项目里做过对照:某团队在延期率被纳入考核前,季度延期登记 47 单;纳入考核后一季度,登记数降到 19 单。但我们抽样核对了实际任务完成日期,真实延期的任务数量几乎没变,从 52 个变成 49 个。同时"其他"类原因的占比从 8% 飙到 39%。

2. 用平均延期天数代替分布
平均延期天数掩盖了两个完全不同的世界。一个团队平均延期 3 天,可能是"20 个任务各延期 3 天",也可能是"2 个任务各延期 30 天"。前者的管理动作是优化估算,后者是风险管控。我建议至少看 P50 和 P90 两个分位值。
3. 延期原因分类超过十类
分类太细的结果是每类样本都很少,聚合分析失去意义。我的建议是初始枚举控制在 5-8 类,且允许"其他"选项,但把"其他"占比作为分类质量的监控指标,超过 15% 就重新审视分类。
4. 只统计延期,不统计提前完成
这是被严重低估的一条。如果一个团队延期率 20%、提前完成率也是 20%,说明这不是管理问题,而是估算精度问题,两个方向的偏差一样大,正好可以互相抵消。这种团队最应该改进的不是流程,而是估算校准。
5. 认为审批节点越多越规范
前面已经用数据说明过,多级审批的边际收益很低。我更愿意把"规范"定义为:每个审批环节都有明确的判断依据和记录字段。两级但有结构化字段的流程,比四级但全靠主观判断的流程规范得多。
6. 把复盘输出成会议纪要
会议纪要的特点是:有人写、没人读、无法跟踪、无法验证。我建议的做法是把复盘结论直接转成带责任人和验证日期的改进项工单,挂到下一个迭代里。没有验证日期的改进项,等于没有这条改进项。
六、流程与指标的映射:一张可以直接用的对照表
前面讲了流程节点和指标,但真正的落地难点是"哪个节点该采集什么数据"。这张表是我在多个项目里沉淀下来的版本,可以直接拿去改字段名使用。
| 流程节点 | 必须采集的数据字段 | 对应指标 | 建议的管理动作 |
|---|---|---|---|
| 延期申请触发 | 延期原因分类、原计划完成日期、新计划完成日期、关联任务ID、申请提前期 | 延期率、延期原因分布、申请提前期 | 提前期低于2天时,在迭代回顾中单独提示,检视风险暴露机制 |
| 延期评审与审批 | 提交时间、批复时间、审批结论、是否要求补充资源、问题类型(排期/能力) | 延期审批周期、审批驳回率、问题类型占比 | 审批周期P90超过3个工作日时,复核审批层级设置 |
| 延期执行与监控 | 延期后实际完成日期、是否二次延期、二次延期原因、依赖变更记录 | 二次延期率、延期工时占比 | 二次延期率超过20%时,要求所有延期任务强制重排并标注依赖 |
| 延期后复盘 | 根因分类、改进项内容、责任人、验证方式、验证时间点、验证结论 | 根因收敛度、改进措施闭环率 | 闭环率低于40%时,把改进项纳入迭代待办并占用正式容量 |
这张表有两个使用要点。第一,"必须采集"意味着字段为空时流程不能提交,否则字段会迅速被忽略。第二,四个节点的指标不要同时上线,先做申请和复盘两个节点,因为一个提供数据源、一个提供改进闭环,是投入产出比最高的两端。

七、从零到一的落地路径:三个阶段,别跳步
我在项目里最常犯的错误就是"想一次做全"。后来我把落地路径固定成三个阶段,每个阶段大约一个季度,节奏稳定得多。
1. 第一阶段:先跑通流程,只采集三个字段
这个阶段的目标不是分析,而是让团队形成"延期要登记"的习惯。只采集三个字段:延期原因分类、原计划完成日期、关联任务 ID。其他字段先不要求,减少提交阻力。
这个阶段不要看任何指标,只看一个数据:延期登记数量是否稳定。如果登记数逐月下降,你需要先怀疑口径而不是庆祝改善。
2. 第二阶段:补齐字段,上线三个诊断指标
当登记行为稳定后,再补审批时间、二次延期标记、复盘改进项这三组字段。上线三个指标:延期率(含分级)、延期原因分布、二次延期率。
注意这个阶段最容易踩的坑是把指标下发给组长做排名。我的建议是只做团队级趋势展示,不做组间排名,排名会立刻引发口径博弈。
3. 第三阶段:引入闭环指标和评审机制
最后引入改进措施闭环率,并建立月度(或每两个迭代)一次的延期数据评审会。会议的核心议题应该是"头部延期原因这个月有没有变化",而不是"哪个组延期最多"。
评审会的输出必须是改进项,不是结论。我设定的一条硬规则是:每次评审会至少产出 2 项带责任人和验证日期的改进项。如果一个季度下来改进项都是"加强沟通"这类无法验证的内容,说明评审会本身需要重新设计。

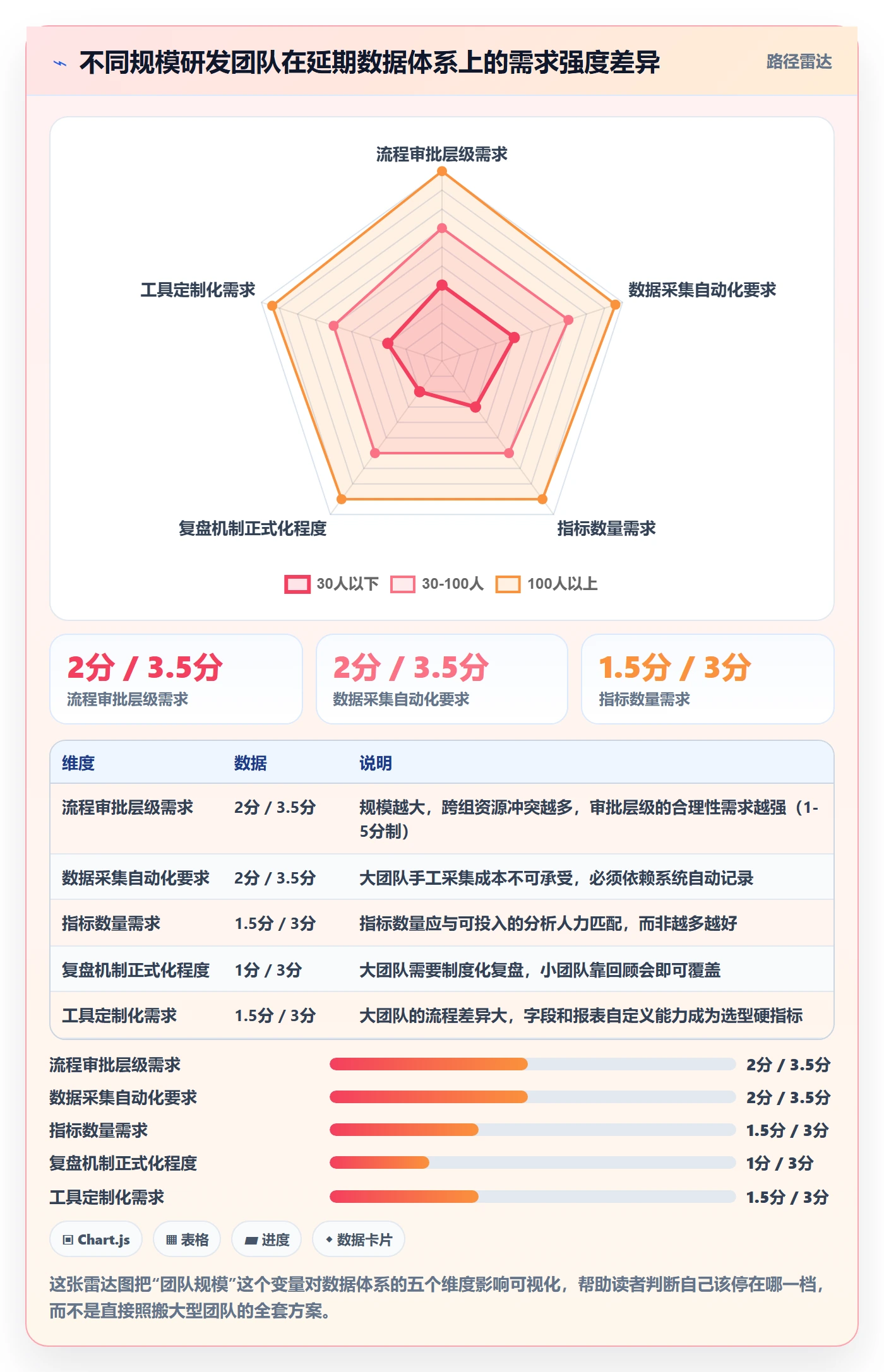

八、不同规模、不同模式下该怎么取舍
前面讲的框架是中性的,但具体到落地,团队规模和研发模式会显著改变取舍。照搬大厂方案往往是中小团队最大的成本陷阱。
1. 30 人以下团队:指标越少越好
这个规模下我的建议是只上两个指标:延期率(不分级)和延期原因分布。不要做审批流程,改成迭代回顾时口头说明加登记即可。原因很简单:30 人以下团队的最大资产是决策速度,任何增加节点的流程都会立刻反映在交付节奏上。
采集方式也不必上重型工具,一张共享表格就能撑住。关键不是工具,而是"每次延期必须写原因分类"这个纪律。
2. 30-100 人团队:上流程,指标控制在四个
跨组协作开始出现,延期需要显性化。建议上四个指标:延期率(分级)、延期原因分布、二次延期率、延期审批周期。审批层级固定为两级,不做例外。
这个阶段开始需要工具承载,因为跨组延期涉及依赖关系,手工表格很难追踪。工具的最低要求是能把需求、任务、迭代关联起来,并且延期字段可以自定义枚举。
3. 100 人以上团队:六个指标全上,重点在数据打通
这个规模的核心矛盾不再是"有没有指标",而是"指标之间能不能交叉分析"。比如二次延期率能不能按延期原因分类拆开看,延期工时能不能关联到需求变更记录。这要求工具底层的对象模型是打通的,而不是几个独立模块拼在一起。
我在 100 人以上项目里更倾向选择支持私有化部署、且具备完整研发对象模型的项目管理平台。以 PingCode 为例,它的数据模型把需求、任务、迭代、测试、代码提交串在同一条链上,延期原因字段可以自动关联到需求变更记录,这使得"需求变更引发的延期占比"这类跨域指标不需要额外开发报表就能算出来。对中大型企业来说,另一个现实考量是历史数据迁移,他们大多从 Jira 迁移过来,如果迁移后历史任务的延期记录丢失,指标就失去了纵向对比基线。

4. 敏捷迭代制与项目制团队的差异
敏捷迭代制的团队,延期统计周期应该跟迭代对齐(双周或三周),因为迭代本身就是承诺单元。指标波动会比较明显,建议看 4-6 个迭代的滚动值,而不是单迭代值。
项目制(或瀑布式)团队,延期统计应该按里程碑对齐。这类团队的延期往往是累积的,早期的小延期到后期集中爆发,所以要特别关注"里程碑前的延期集中度",如果超过 60% 的延期发生在里程碑前两周,说明前期风险识别机制基本失效。
5. 混合模式团队:拆开统计,不要合并
很多中大型公司是"平台组做迭代、项目组做交付"的混合模式。我的建议是两套数据分开统计,只在部门级看汇总趋势。合并统计会让平台组的高频小延期掩盖项目组的低频大延期,两类问题都无法被正确识别。
九、工具底座的判断:延期数据体系需要什么能力

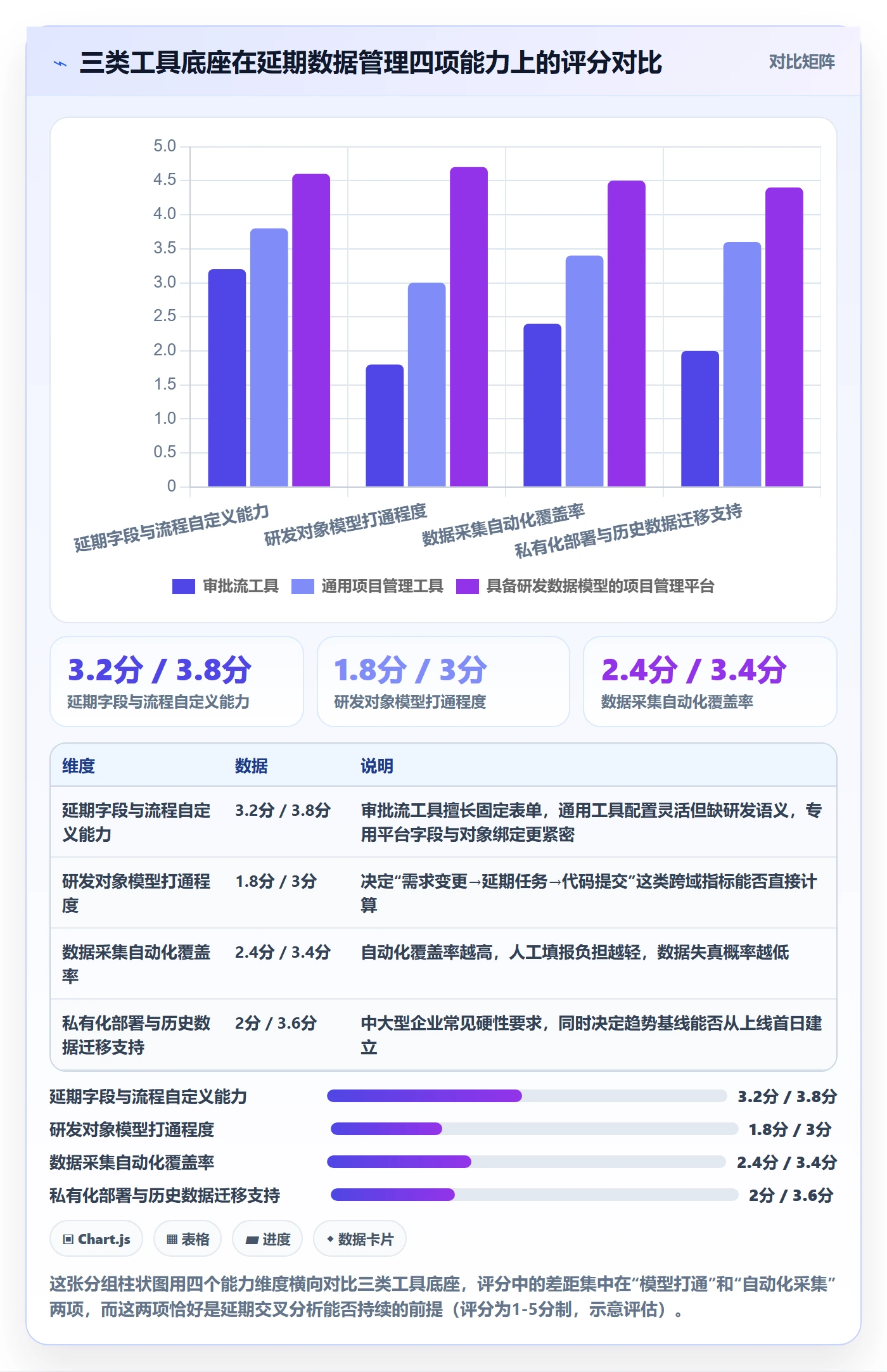

选型这件事我不太愿意谈功能清单,因为功能清单谁都能列。我更愿意从"延期数据体系需要什么"倒推工具需要什么能力。
1. 第一能力:研发对象模型是否打通
延期数据的价值来自交叉分析。如果需求在 A 系统、任务在 B 系统、代码提交在 C 系统,那么"需求变更导致延期"这个指标需要人工拼接,而人工拼接的报表活不过三个月。
判断方法很简单:问一个具体问题,"能不能一句话查出所有因为需求变更而延期的任务,以及这些任务对应的代码提交时间?"如果对方需要开发定制报表才能回答,说明模型没打通。
2. 第二能力:字段与流程的自定义程度
延期原因分类每个团队都不一样,甚至同一个团队在不同阶段也不同。如果工具不允许自定义枚举、不允许把"延期原因"设为必填、不允许按不同项目设置不同的延期阈值,这个工具就只能承载通用流程,无法承载你的管理逻辑。
3. 第三能力:私有化部署与历史数据迁移
对中大型企业来说这两个能力经常是硬性门槛。延期数据涉及项目排期和交付风险,很多企业的信息安全要求不允许放在公有云上,因此私有化部署能力是必要条件。
迁移能力则直接决定数据体系的起点高度。如果从原有系统迁移过来时历史任务的延期记录、迭代归属、依赖关系能一并保留,你上线第一天就能拿到一年的纵向基线;如果只能迁移未完成任务,那你的所有趋势图都要从零开始攒,至少损失半年时间。

4. 一个反直觉的建议:不要为了指标去定制开发
我在一个项目里见过团队为了算"延期工时占比",专门开发了一套工时统计插件,结果半年后没人维护,数据断流。我的建议是:优先使用工具原生字段和原生报表能覆盖的指标,把指标定义往工具能力上靠近,而不是反过来。
只有当某个指标连续三个季度被实际使用、且被证明影响过决策时,才值得为它做定制开发。指标也要先证明自己的价值,再申请预算。
十、结语:延期的价值在于让组织变聪明,而不是找人负责
写到这里,我想回到最开始那个场景:一份 A4 纸的延期审批单,签了字,扫描归档,然后什么也没留下。这套流程没有错,它只是不完整。完整的延期管理,是把每一次延期都变成一次可分析的组织学习。
我的核心观点只有一句:延期流程的规范程度,不看审批层级有多少,而看流程走完之后,你能回答多少个关于"为什么"的问题。能回答三个以上,说明你的数据体系已经在工作了。
不同阶段的团队,我给出的行动建议不一样。30 人以下团队,本周就可以做的事是:在共享表格里加一列"延期原因",并要求每次延期必填,先把数据源建立起来。
30-100 人团队,本季度可以做的事是:把延期审批压缩到两级,同时上线延期率和二次延期率两个指标,看四个迭代的滚动趋势,不做组间排名。
100 人以上团队,需要做的事是评估数据底座:现有工具能不能一句话查出跨域延期原因?历史任务的延期记录能不能迁移保留?如果不能,指标再多也只是人工报表,撑不过两个季度。
最后留一个自检清单,你可以直接拿去问团队:过去一个季度有多少任务延期?其中多少是二次延期?排名第一的延期原因是什么?这个原因和上个季度一样吗?去年产出的改进项,有多少被验证有效?这五个问题能答上三个,你的延期管理就已经超过了大多数团队。
常见问题解答(FAQ)
1. 延期率的分母到底该用什么口径,按任务数算还是按迭代数算?
上个月做季度复盘,我前后用两种口径各算了一遍延期率,结果差了将近一倍,老板问我到底哪个数字是真的,我当场答不上来。我们团队任务粒度差得很远,有的卡片半天就关掉,有的需求做了三周还没交付。我现在最怕的就是指标口径不统一,做出来的趋势图自己都不敢信。
建议统一用“承诺单元”做分母,也就是进入迭代或进入排期时被显式承诺、有明确完成时间的任务数;分子用“超过原承诺完成时间交付、并且走了延期流程的任务数”。任务粒度差异大的团队,可以先按工期折算权重,比如把大于5个工作日的任务记1.5到2个权重单位,避免小卡片把分母冲高、把延期率稀释掉。
统计周期建议按迭代而不是按季度,单次样本量低于20条时只做观察不做结论。另外把延期分成两档更实用:轻微延期(超出原工期20%以内或不超过2个工作日)和严重延期(超出更多或影响里程碑),两档分开看趋势。口径一旦定下来,至少稳定执行3个迭代再调整,中途换口径会让趋势线失去意义。
这些区间是建议参考值,具体阈值要按你们团队自己的节奏校准。
2. 延期申请应该提前多久提、由谁审批,卡得太松和太严哪个更糟?
我们团队最早是口头说一声就算延期,结果经常到交付前一天才发现来不及。后来加了审批单,又变成走形式,谁提都批,等于白填。我一直在纠结这个提前期到底该卡几天、审批该到哪一层,卡严了怕影响进度,卡松了等于没管。
建议按影响面分级,而不是一刀切。影响本迭代目标或外部交付承诺的延期,提前期不少于3个工作日,由技术负责人和项目经理双签;只影响内部排期、不触碰里程碑的,提前1个工作日、技术负责人单签即可。
审批层级的目的不是增加阻力,而是让决策发生在还有回旋余地的时候,3个工作日这个提前期,大体上就是还能重新调配人力或砍需求的时间窗口。有一个容易忽略的判断依据:驳回率。如果审批执行了半年驳回率一直是0,基本可以判定流程失效,要么是提前期设得太短导致没人敢驳回,要么是审批人没有决策权。
同时把“申请提前期”和“审批时长”两个字段都采集下来,前者反映团队的风险预警意识,后者反映流程本身是否堵塞,审批从申请到批复建议控制在一个工作日内。
3. 延期原因只填“需求变更”“资源不足”这类大分类,为什么复盘一年还是找不到根因?
我们延期单上一直有原因字段,但每次填来填去就是那几项,年底一拉数据,“需求变更”占了快一半,可这个结论什么也没说明。复盘会上大家面面相觑,最后还是归结为“下次注意沟通”。我开始怀疑问题不在人,而在分类本身太粗。
原因是单层分类承载不了根因。建议改成两层结构:第一层标“延期发生在哪个环节”,比如需求侧、设计侧、开发侧、测试侧、外部依赖;第二层标“直接触发原因”,比如需求中途插入、验收标准不清、依赖方未按约交付、测试环境不可用、工作量低估、关键人员变动,允许勾选多个但必须指定一个主因。
两层组合之后,“需求变更”会自动拆解成“需求侧,中途插入”还是“需求侧,验收标准不清”,这两种情况的管理动作完全不同。更关键的是加一个“根因收敛度”指标:统计Top3原因占比,如果连续两个季度前三大原因合计占比都低于60%,说明你们只是在记录,没有做收敛,复盘的输出还停留在描述层面。
每一条延期复盘必须产出一条可执行动作,写明做什么、谁负责、什么时间前完成,这些动作的按期关闭比例就是“改进措施闭环率”,这个数字比延期率本身更能说明管理是否真的在起作用。
4. 二十人左右的研发团队刚开始做延期管理,要不要一上来就上全套指标,怎么避免填表变成负担?
我们团队二十人上下,没有专职PMO,我作为技术负责人想把这套东西推起来,但很担心一加字段、一加复盘,大家就抵触,最后变成我一个人在维护表格。我想找一个投入小、又能看出效果、还不至于半途而废的起步方式。
建议分三步走,不要一次性铺开。第一步只跑流程不加指标,用两到三个迭代把申请、评审、执行、复盘四个节点先跑顺,必填字段压到五个:延期原因、申请提前期、原完成时间、新完成时间、审批人,其他一律先不填。
第二步只加两个指标:延期率看趋势不看绝对值,延期审批周期看流程有没有堵住,每个迭代复盘只讨论这两条,讨论时间控制在半小时内。第三步等流程稳定了,再补原因分布、二次延期率和改进措施闭环率。
有一个实操上很省力的做法:数据尽量从你们已有的项目管理工具里取,任务状态的变更时间戳、字段修改记录本身就能还原出原完成时间、实际完成时间和审批节点,不需要额外拉一张表让大家手填,手填的字段越多,数据质量越差。团队规模在这件事上确实是变量,二十人以下通常由技术负责人兼任推动角色就够了,不必设专职岗;
但无论规模大小,第一步都不要跳过,流程没跑顺就先建指标体系,最后大概率会得到一堆没人认领的数字。
核心关键词
文章包含AI辅助创作:延期流程与规范:研发团队任务执行数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425465
读者评论
作为研发管理者,对“延期率不是KPI而是症状指标”很有共鸣。我们曾把延期率纳入考核,结果大家干脆不登记延期,实际交付反而更差。文章建议盯二次延期率和闭环率,确实更治本。不过小团队落地七选一枚举可能阻力不小,需要逐步引导。
文章对“有流程无数据”的分析很到位。我们团队审批单上延期原因是自由文本,半年后想分析都无从下手。可分类率确实是前提,先统一延期定义和结构化字段,比急着上工具更重要。审批周期长但通过率超高,基本就是走过场。
人案例的改造节奏很真实。前三个月数据可能变差,因为原来被口头吸收的延期开始暴露,管理者如果不懂这个节奏容易放弃。审批层级不超过两级、驳回率健康区间8%-15%这些经验值,可以直接拿来参考。
把复盘输出从会议纪要换成改进项工单,这点我特别认同。我们之前复盘会开完就完了,闭环率极低。现在要求每个改进项有责任人和验证时间,闭环率才慢慢上来。但指标别一次上太多,几十人团队上十来个指标确实会拖垮。
