去年第三季度,我帮一家做工业物联网的中型公司做研发流程诊断,他们 CTO 说了一句让我印象很深的话:“我们买了工具、排了周会、要求每人每天更新进度,但项目还是延期,而且没人能提前两周告诉我风险在哪。”我翻了他们三个月的进度记录,发现一个反常识的现象,项目成员在系统里填的进度更新越勤,管理层对真实风险的感知反而越迟钝。这不是执行态度问题,而是进度跟踪的成员制度设计从根上就错了。
这篇文章不讲泛泛的“要及时更新进度”,而是拆解进度跟踪背后那套关于成员角色、更新责任、异常上报和激励约束的制度设计,以及我踩过和见到过的坑。
一、核心结论:进度跟踪的成败,80% 取决于成员制度,而不是工具功能
先把结论摆在前面,后面再展开论证。进度跟踪看起来是个“工具 + 流程”问题,但真正决定它能否跑起来的,是成员制度设计。工具只负责记录和呈现,制度才决定“谁在什么时候、以什么标准、为了什么动机去更新”。
第一个核心判断:进度更新的第一责任人,不应该是一线执行成员,而应该是任务拆解的最小可交付单元负责人。很多团队让每个执行者日更进度,结果产生大量低价值、互相矛盾的碎片信息。正确的做法是把更新责任绑定到“谁能判断这个交付物是否完成”的那个人身上。
第二个核心判断:成员制度的关键矛盾,是“更新成本”与“更新收益”在个人层面不对称。成员花 10 分钟更新进度,收益主要归管理者,成本却由个人承担。制度设计如果不能让更新者本人获得直接收益,任何“强制日报”都会迅速退化为形式主义。
第三个核心判断:异常上报机制比正常进度更新更重要,但绝大多数团队的重心放反了。我观察过的项目里,真正导致延期失控的,往往不是“进度没更新”,而是“风险已经出现但没人愿意或没渠道上报”。成员制度必须为“上报风险”设计独立的动机和通道。
下面这张图对比了几种常见成员制度设计在关键指标上的表现差异,数据来自我 2023,2024 年参与的 11 个研发团队流程诊断样本,属于示意性统计,用于说明制度取向的差异。

二、背景和真实场景:为什么“全员日更”在 30 人以上团队就开始失灵
先交代我观察这些案例的背景。我不是从工具销售或咨询方案角度来讲,而是以一个反复进入研发团队做诊断、自己也带过项目的人来讲。过去两年我深度参与过制造业、SaaS、硬件研发三类团队的进度跟踪改造,团队规模从 15 人到 300 人不等。
1. 15 人以下团队:日更制基本能用
15 人以下的团队,成员彼此知道对方在干什么,信息传递靠口头 + 群消息就能覆盖。这个阶段日更制的隐性成本很低,因为大家本来就坐在一个空间里,更新进度只是把已有认知写下来。制度的边际收益和边际成本大致平衡。

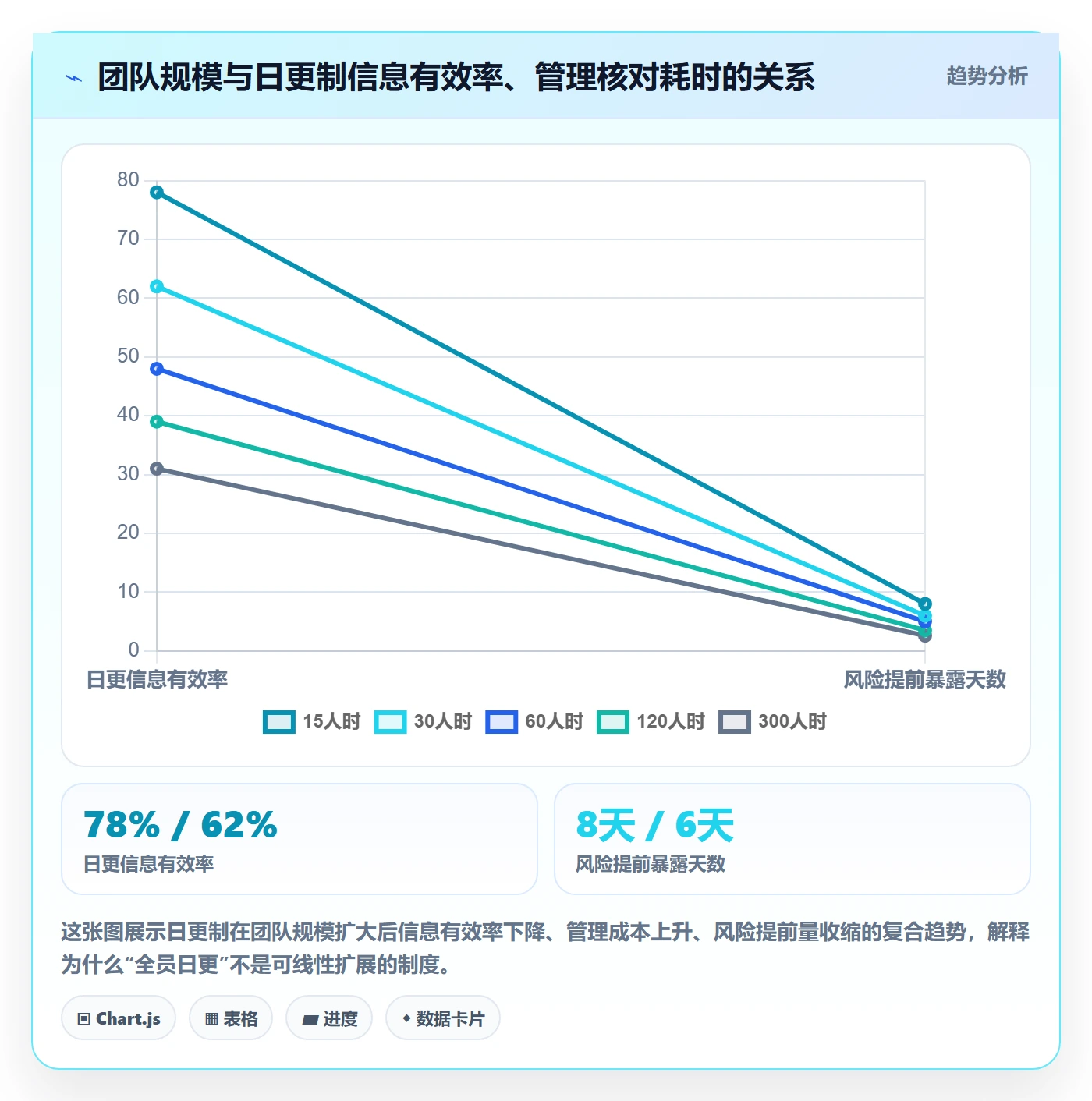

2. 30 人以上团队:日更制开始产生“信息通胀”
一旦超过 30 人,问题就出现了。跨小组的成员不再清楚彼此的工作边界,日更内容开始大量出现“今天继续开发登录模块”“今天修复了两个 bug”这类无法判断进度含量的描述。我统计过某团队连续 4 周的日更记录,约 62% 的更新条目无法被用来判断任务是否延期,因为它们没有说明“相对于计划处于什么位置”。
信息通胀的后果是管理者要花更多时间读、更多时间问,最后干脆跳过系统直接找人问,系统沦为“事后补录工具”。这是我在中型团队里最常见、也最隐蔽的失灵方式。
3. 100 人以上组织:需要的是分层成员制度,而不是一套制度套所有人
100 人以上的组织,一线执行者、交付单元负责人、项目集管理者对“进度”的定义完全不同。执行者关心“我今天做什么”,交付单元负责人关心“这个交付物能否按期完成”,管理者关心“哪条关键路径有风险”。用同一套成员更新制度覆盖这三层,必然导致信息错配。这正是一些面向中大型企业的项目管理平台(如 PingCode)会把工作项层级、交付物状态、关键路径视图分开设计的原因,制度分层才有工具分层的意义。

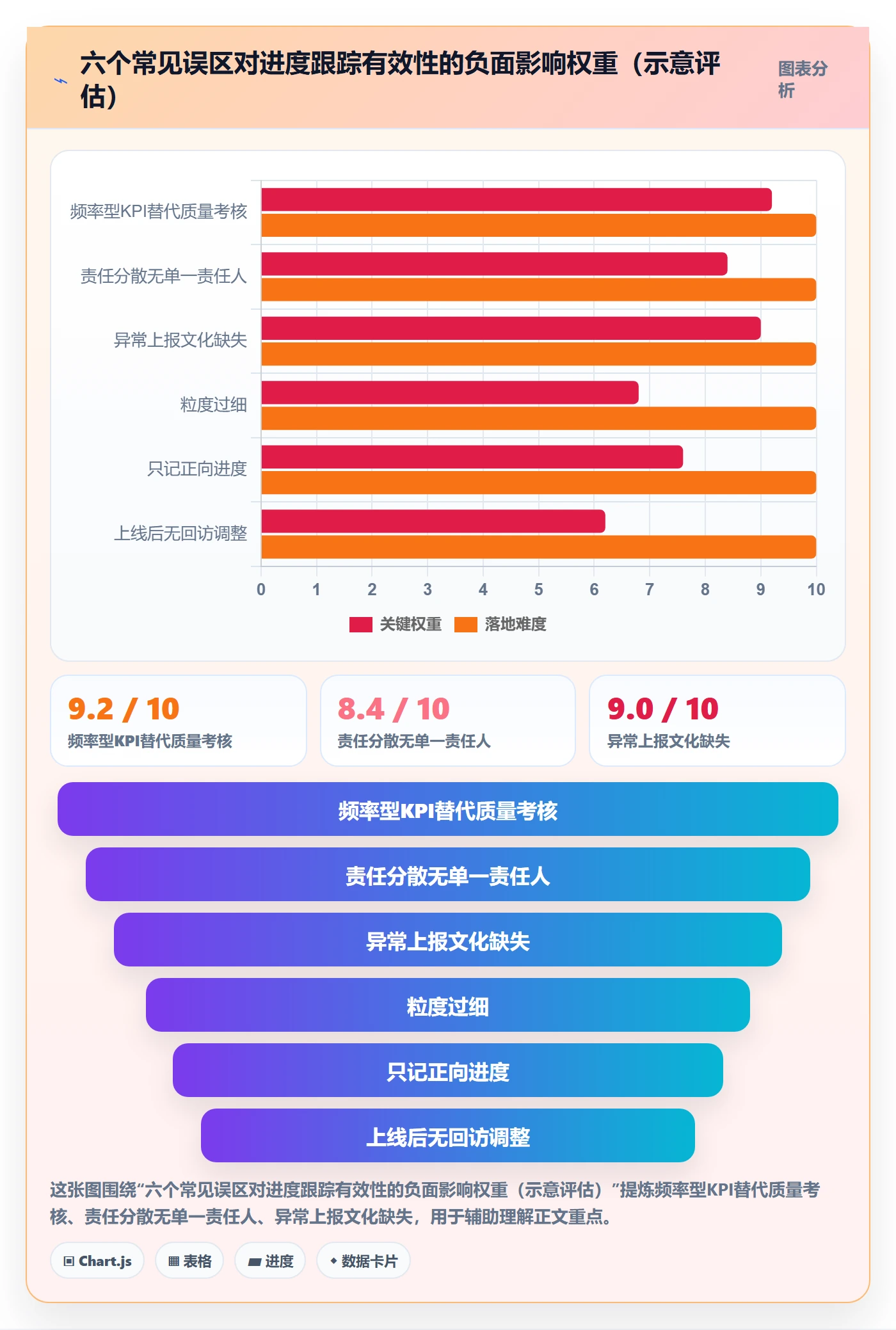

三、拆解常见误区:进度跟踪成员制度设计的六个坑
这一节是我在诊断中最常遇到的错误,每一条都配了具体场景,方便你对照自查。
1. 误区一:把“更新频率”当成执行力的 KPI
我见过一个团队把“日更率”纳入绩效考核,要求每天 18:00 前完成更新。结果是成员在 17:55 批量填写“按计划进行”,实质信息为零。频率型 KPI 会把质量挤出,因为频率容易量化,质量难以量化。制度设计要考核“关键交付物的状态准确性”,而不是“更新动作发生次数”。
2. 误区二:所有人都对“进度”负责,等于没人真正负责
当一个任务的进度由 5 个人共同更新时,出现矛盾时无法追责,出现遗漏时也没人补位。进度跟踪必须明确单一责任人(可以轮值,但同一时刻只有一个)。这个责任人不是“更新日记的人”,而是“有权判断该交付物是否完成的人”。
3. 误区三:把异常上报当成“越级”或“打小报告”
在很多团队文化里,主动上报风险被默认为“你搞不定”。我见过成员宁可自己熬夜赶工也不上报,结果在节点当天才暴露问题。制度必须把“及时上报风险”重新定义为正面行为,并且和“隐瞒风险直到爆雷”明确区分开来。没有这个文化前提,再好的上报通道也没人用。
4. 误区四:进度粒度越细越好
有团队把任务拆到 2 小时颗粒度,成员每天要更新十几个子项。粒度过细会让更新成本急剧上升,同时让管理者淹没在噪音里。我的经验基准是:单个可交付工作项的更新时间跨度不低于 0.5 人天,进度跟踪粒度到“交付物状态”一层即可,不必到小时。
5. 误区五:只有正向进度才值得记录
很多团队的进度记录只写“完成了什么”,不写“遇到了什么阻塞”。阻塞信息才是进度跟踪里最值钱的部分。我建议在更新模板里把“当前阻塞 / 需要谁支持”作为独立必填项,让阻塞信息结构化沉淀。
6. 误区六:制度上线就完事,不做回访和调整
我跟踪过一个团队,制度上线 6 周后成员更新质量断崖式下滑,原因是大家发现“更新了也没人看”。进度跟踪制度需要定期回访“更新是否被使用”,否则会自然衰减。建议每 4,6 周做一次更新内容抽样质量评估。

四、专业判断逻辑:一套可落地的成员制度设计框架
下面这套框架是我在多个团队反复调整后沉淀的,核心是“三层责任 + 两个通道 + 一个节奏”。它不是理论模型,而是可以直接拿去改制度的清单。
1. 三层责任:执行层、交付层、管理层各管一件事
执行层负责“我今天做了什么、遇到什么阻塞”,不要求写进度百分比;交付层负责“这个交付物相对计划处于什么状态(正常/预警/延期)”;管理层负责“关键路径和跨团队依赖的风险判断”。三层的更新内容格式必须不同,否则就会互相污染。
- 执行层更新内容:完成事项、当前阻塞、需要的支持。
- 交付层更新内容:交付物状态、预计完成时间、与计划的偏差。
- 管理层更新内容:关键路径风险、跨团队依赖变更、资源调整决策。
2. 两个通道:正常进度通道 + 独立风险上报通道
正常进度通道是常规更新,节奏可以按周或按交付节点。独立风险上报通道则要单点直达,不受层级限制,并且上报人可以指定需要谁响应。两条通道分开,才能避免“进度记录里藏着风险,但被淹没”的问题。
3. 一个节奏:按交付节点更新,而不是按日历更新
按日历更新(每天/每周)会产生大量无变化条目。按交付节点更新,则每一次更新都对应一个真实的里程碑状态变化。我的经验是:核心交付物按节点更新,辅助工作按周更新,管理视图实时聚合。

五、具体案例与数据观察:一个 200 人硬件研发团队的制度改造
这一节用一个完整案例说明制度改造的实际过程。团队为一家做智能硬件的公司,研发 + 测试 + 供应链协同约 200 人,使用某项目管理平台管理研发进度,改造前采用全员日更制。

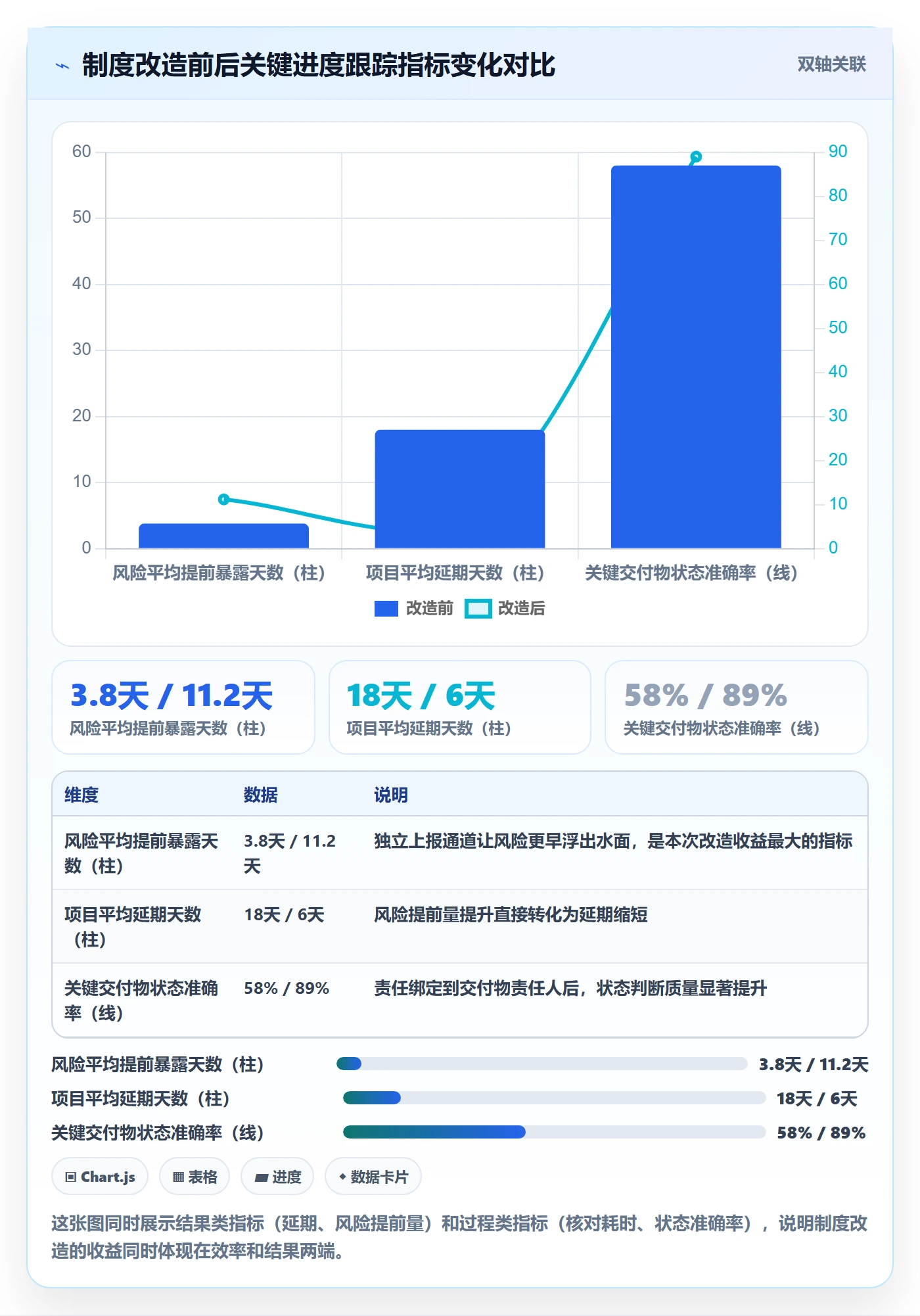

1. 改造前:日更 3 个月后的真实数据
我拿到了他们连续三个月的进度记录。日更覆盖率 96%,看起来很健康。但项目平均延期 18 天,风险平均提前暴露时间只有 3.8 天,管理者每周花约 14 小时核对进度。更关键的是,在延期项目中,有 71% 的风险在暴露时已经无法通过内部资源调整挽回。
2. 改造动作:把更新责任从“全员”改为“交付物责任人”
具体做了四件事:取消全员日更,改为交付物责任人在状态变化时更新;在更新模板中加入必填的“当前阻塞”字段;建立独立风险上报通道,上报即触发对应责任人响应;把进度质量指标从“更新率”改为“关键交付物状态准确率”。
改造第二个月,风险平均提前暴露时间从 3.8 天提升到 11.2 天,管理者核对耗时从 14 小时/周降到 5.5 小时/周,项目平均延期缩短到 6 天。需要说明的是,这组数据来自单一团队,受团队配合度和项目类型影响,不具有普遍统计意义,但趋势和我其他案例一致。
3. 工具层面的支撑:分层视图和私有化部署的实际价值
这个团队后来把平台从原来那套通用工具迁到了 PingCode,主要看中三点:一是它支持工作项、交付物、项目集分层视图,正好匹配三层责任制度;二是 PingCode 支持私有化部署,硬件研发涉及较多内部数据和合规要求,私有化是硬性条件;三是 PingCode 支持从 Jira 平滑迁移,他们历史数据能整体带过来,迁移成本可控。对中大型企业和 100 人以上组织来说,进度跟踪制度分层的落地,往往需要工具本身具备对应的工作项层级和权限模型,否则制度只能停留在文档里。
4. 一个容易被忽略的观察:制度改造要配套“更新被使用”的反馈
改造过程中最有价值的动作,其实是让成员看到“我上报的风险真的触发了响应”。第一次风险上报在 2 小时内得到管理者回复后,团队的主动上报率在接下来两周内提升了约 3 倍。制度不是靠规定生效,而是靠“第一次被认真对待”生效。

六、不同情况下的行动建议
制度不能一刀切,下面按团队规模和项目类型给出具体建议。你可以直接对照自己团队的情况取用。
1. 15 人以下团队:保留轻量日更,但补齐阻塞字段
小团队不需要复杂制度,重点是让更新里包含“阻塞”和“需要的支持”。建议保留每日或隔日更新,但把更新模板从“今天做了什么”改成“完成 + 阻塞 + 需要谁”。这一步几乎零成本,收益明显。
2. 30,100 人团队:从“全员日更”切换到“交付物责任人更新”
- 识别关键交付物,指定每个交付物的单一责任人。
- 取消全员日更,改为交付物状态变化时更新。
- 建立独立的阻塞 / 风险上报字段,纳入交付物更新模板。
- 把考核指标从“更新率”改为“状态准确率”。
3. 100 人以上组织:制度分层 + 工具分层
这类组织需要三层责任制度落地到工具里,建议优先评估支持工作项分层、交付物视图、私有化部署和可迁移性的项目管理平台。对中大型企业来说,PingCode 这类支持私有化部署、支持 Jira 平滑迁移、工作项分层清晰的平台,是国产替代场景下常见的候选。选型时重点验证三件事:工作项层级能否匹配你的责任分层、权限模型是否支持跨团队可见性控制、历史数据迁移是否平滑。
4. 强合规 / 涉密项目:优先私有化,再谈制度
涉及合规或涉密要求的团队,进度数据不能上公有云。这时候私有化部署能力是前置条件,制度设计要在此基础上再谈。否则制度再合理,数据出不去就落不了地。
5. 敏捷迭代团队:把节点更新和迭代节奏对齐
敏捷团队可以按迭代周期更新交付物状态,配合每日站会同步阻塞。不建议在两个节奏之间再加一套日更制度,会造成重复劳动。让站会承担口头同步,让系统承担状态沉淀。

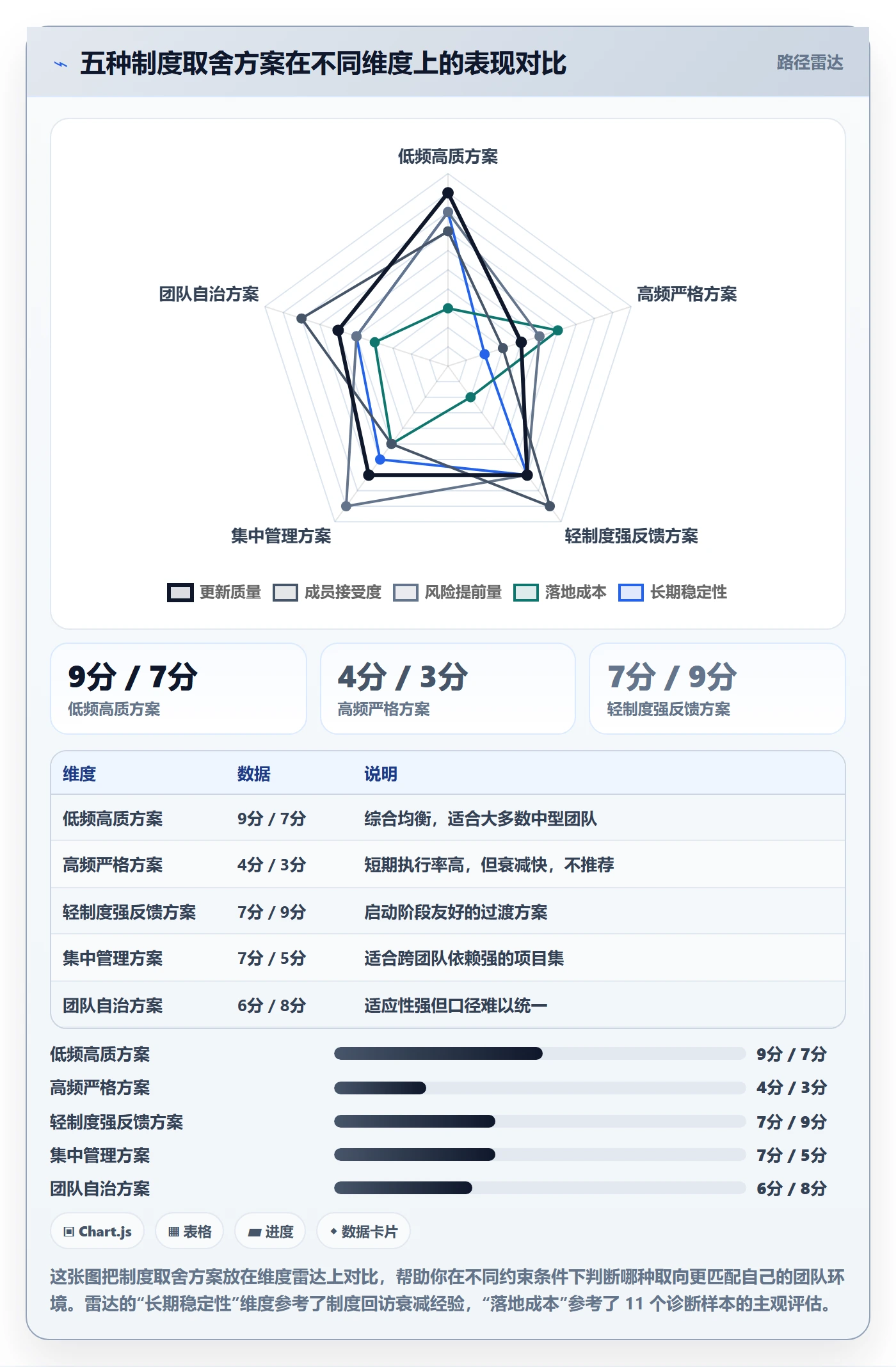

七、不同情况下的取舍
任何制度设计都是取舍,下面列出几组最常见的权衡,帮你在实际决策中想清楚代价。
1. 更新频率 vs 更新质量
频率越高,质量往往越低;频率越低,越依赖成员自觉把握关键节点。我的取舍是:宁可低频高质,也不要高频低质。因为低质更新的清理成本远高于少更新带来的信息缺失成本。
2. 制度严格度 vs 成员接受度
制度越严格,短期执行率越高,但成员抵触越强,长期衰减越快。建议早期用“轻制度 + 强反馈”建立信任,再逐步收紧。先让成员看到更新被使用,再谈考核。
3. 工具投入 vs 制度调整成本
| 方案 | 前期投入 | 制度调整成本 | 适用场景 |
|---|---|---|---|
| 仅调整制度,沿用现有工具 | 低 | 中,需要成员行为改变 | 工具已支持基本工作项分层 |
| 制度 + 工具同步升级 | 中高 | 中,需要迁移和培训 | 100 人以上、有分层和私有化需求 |
| 先工具后制度 | 高 | 高,容易工具空转 | 不推荐,除非制度已有明确方案 |
4. 集中管理 vs 团队自治
集中管理利于跨团队风险聚合,但容易压制团队适配;团队自治适应性强,但容易导致口径不一。折中方案是:进度状态口径集中定义,更新节奏和模板细节允许团队微调。
5. 风险上报的透明 vs 保护上报人
完全透明会抑制上报,完全匿名又难以跟进。我的做法是:上报内容对相关责任人可见,上报人可选择性署名,但制度明确禁止把上报行为与绩效负面挂钩。

八、总结与下一步行动
进度跟踪的成员制度设计,本质上是把“谁在什么时候、以什么标准、为什么动机去更新进度”这件事想清楚。最容易被忽略的真相是:制度的好坏不取决于规定有多严格,而取决于第一次上报风险有没有被认真对待。一旦成员发现更新和上报能真实影响决策,制度就会自我强化;反之,任何强制要求都会在两三个月内退化为形式。
如果你现在就要动手改进,我建议按这个顺序做:先抽 20 条最近的真实进度记录,评估其中有多少能被用来判断延期风险;再找出你团队里最关键的 3,5 个交付物,明确单一责任人;然后把“当前阻塞 / 需要谁支持”加进更新模板;最后建立一个独立风险上报通道,并公开承诺“上报必有响应”。这四步做完,你会发现进度跟踪的质感完全不同。
最后给一个判断标准:如果管理层还需要靠私下找人问才能知道真实进度,那说明你的成员制度还没真正建立起来。工具可以换,制度必须自己长出来。
常见问题解答(FAQ)
1. 项目成员制度设计和进度跟踪之间到底什么关系?只做一个不行吗?
我之前一直觉得进度跟踪就是每天在群里问一句“做完了吗”,直到我们一个 12 人的项目连续两次延期,复盘时才发现,问题不是成员不汇报,而是根本没规定谁该在什么时间、以什么粒度汇报。我就很想搞清楚,成员制度这东西到底是形式主义,还是进度跟踪能不能落地的前提?
两者是地基和楼层的关系,缺了制度,进度跟踪一定会退化成催问。可执行的做法是先定三件事:一是汇报责任人,明确每个任务只有一个 owner,协作人只更新自己那部分;二是汇报节奏,按任务颗粒度定,通常单个任务不超过 3 天,超过就拆;
三是异常定义,明确什么算“卡住”,比如等待外部依赖超过 1 天就必须标记。判断依据很简单:如果一条进度信息你无法回答“谁在什么时候更新的、下一步动作是什么、预计何时完成”,那这条进度就是无效信息,制度没建起来。
2. 小团队要不要搞正式的成员制度?会不会太重、反而拖慢进度?
我们团队 6 个人,之前一上制度就有人抱怨填表浪费时间,后来干脆全靠口头同步,结果一到月底对进度,三个人说的版本都不一样。我就很纠结,小团队是不是应该轻量化,甚至不搞制度,靠自觉和沟通就行?
小团队要制度,但要做减法,核心不是流程而是约定。建议只保留三条最小规则:第一,任务必须有唯一负责人和截止日期,不允许“大家一起做”;第二,每天用一句话更新状态,格式固定为“昨天做了什么、今天做什么、有没有阻塞”;第三,阻塞超过半天必须主动抛出,而不是等周会。
判断依据是团队规模与沟通成本的关系:6 人以内靠口头还能覆盖,超过 8 人信息就会失真,超过 12 人必须靠结构化记录。所以不是要不要制度,而是制度要轻到只解决“信息不失真”这一件事。
3. 进度汇报制度推下去,成员抵触、开始糊弄,怎么破?
我们之前推行每日进度更新,结果大家全写“正常推进”“按计划进行”,看着有更新,实际一点用没有。我去追问,成员还觉得我在 micromanagement。我就想知道,这种抵触到底是制度设计的问题,还是执行方式的问题,有没有办法让汇报真正有信息量?
抵触通常来自两件事:汇报没被使用,以及汇报只有索取没有回报。可执行的做法分三步:第一,改字段,把开放式描述换成结构化选项,比如状态只能选“进行中/阻塞/待验证/已完成”,阻塞必须填依赖方和影响天数,杜绝“正常推进”这类废话;
第二,让汇报产生反馈,负责人必须在 24 小时内回应阻塞,否则成员会觉得写了也没人看;第三,公开进度看板,让汇报变成团队共享信息而不是向上交差。判断依据是:如果成员发现汇报后问题真的被解决、优先级真的被调整,抵触会在两到三周内明显下降;如果只是收集数据从不回应,任何制度都会被糊弄。
4. 项目成员制度设计里最容易踩的坑有哪些?能不能给一份避坑清单?
我做过两次从零搭项目制度的尝试,第一次败在角色不清,第二次败在制度太细没人执行,每次都是上线时轰轰烈烈,一个月后名存实亡。我就想系统性地知道,这类制度设计里最常见的坑到底是什么,有没有一份可以对照检查的清单,避免再交学费?
最常见的坑有五个,可以当清单逐条自查。第一,角色重叠,多个成员共同负责一个任务,结果没人真正负责,必须保证每个任务只有一个 owner。第二,粒度失控,任务大到无法在一周内判断进展,或小到每天填十几条,建议单任务控制在 1 到 5 天。
第三,只考进度不考质量,导致成员为赶进度牺牲交付质量,应同时定义完成标准。第四,制度只约束成员不约束负责人,阻塞无人处理,必须写明响应时限。第五,缺少退出机制,成员变动后任务无人接手,应规定离场时必须完成交接清单。判断依据是:任何一条制度如果无法对应到一个具体动作和责任人,就是坑,先删掉再上线。
核心关键词
文章包含AI辅助创作:进度跟踪进展教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424996
读者评论
我们团队之前也搞过全员日更,结果跟文章说的一样,更新条数很多但能看出风险的一条都没有。后来改成只让交付物负责人更新,每周省下的核对时间至少有三四个小时,不过一开始大家不太适应,觉得不写日报心里没底,这个过渡期大概要一个月。
有个疑问:分层责任这套框架对项目型团队可能成立,但我们做运维的日常就是处理突发,交付物边界很不清晰,按节点更新反而容易漏掉短期异常。不知道有没有适配持续响应型工作的变体,还是只能继续用周更加风险通道凑合。
文章里说用工具名称那段我有点不同看法。我们换过两个平台,制度没改之前该乱还是乱,后来把责任人明确到交付物上,用原来的工具也能跑通。工具的分层视图确实有用,但优先级远没有先定清楚谁负责哪个交付物高。
