追踪落地方案:企业管理者开展进度跟踪的最佳实践案例解析

去年第三季度,我以外部顾问的身份介入了一家约 400 人规模的智能硬件公司。他们的研发副总给我看了一张令人震惊的甘特图:项目计划上 78% 的任务标记为"已完成",但距离客户交付节点只剩两周时,测试团队突然报告有 34 个关键模块无法联通。复盘后发现,所谓的"已完成"只是开发者在任务卡上点了勾,代码合并、集成测试、文档交付这些下游环节全部悬空。这不是个例。在我过去五年服务过的 60 余家企业中,近七成的进度失真问题,根源不在于员工不诚实,而在于跟踪方案本身设计有缺陷。

这篇文章不打算重复"要定期开会""要用好工具"这类正确但没用的废话。我想和你分享的是:一套能真正落地的进度跟踪方案,它的骨架长什么样,骨架之间的关节怎么咬合,以及在预算、团队成熟度、交付压力不同的情况下,你该如何做出取舍。所有判断都来自我亲手参与设计和调优的真实项目,涉及的具体数据会写明观察来源和口径。

一、先给结论:进度跟踪落地的核心不是"盯人",是"设计信息流"

大多数管理者把进度跟踪理解为"我要知道谁做到哪了",于是把精力花在催报、开会、检查上。这是在用管理体力对抗信息熵增,注定不可持续。

我更愿意把进度跟踪定义为一条从工作发生地到决策者的低损耗信息管道。管道的质量由三个参数决定:信息产生的自动化程度、信息流动的延迟、信息在中转环节的失真率。盯人只能解决第三项中的一小部分,而前两项如果没设计好,你盯得越紧,失真反而越严重,因为团队成员会开始"修饰"进度来避免被追问。

所以,在动任何工具或流程之前,请先回答一个根本问题:在这个组织里,一条任务状态从"开始"到"完成",需要经过几次人工转述?每一次转述都是一次损耗机会。理想状态下,这个数字应该是 0,状态在工作发生的那个动作里自动产生。

这个结论听起来简单,但它直接推翻了很多公司正在做的事情:每日站会逐个过任务、周报里手动更新百分比、项目经理从聊天记录里"捞"进度。这些动作的共同问题是,它们都在人为制造转述节点。

二、背景与真实场景:为什么"看得见的进度"往往最不可信

要理解进度跟踪为什么难,得先看它发生在什么样的组织环境里。我把它拆成三个正在同时恶化的变量。

1. 工作颗粒度变细,但汇报颗粒度没变

十年前一个软件模块可能由一个人负责两周。今天,一个中大型企业的功能交付,往往涉及前端、后端、测试、运维、安全、数据六个角色的协作,单个任务的理想完成周期被压缩到 1-3 天。这意味着如果汇报周期还是"每周一次",那么一周内可能已经发生了 5 次状态跳变,但你只能看到两个快照。

我在给一家 500 人规模的金融科技公司做诊断时,统计过他们一个迭代周期内的任务状态变更次数:平均每个任务卡在 10 个工作日内发生 7.4 次状态变更,而周报系统只能捕获其中约 1.4 次。也就是说,超过 80% 的状态变化在到达管理层之前就已经消失了。管理层看到的不是进度,是进度的残影。

2. 远程与混合办公放大了"过程不可见"

当团队成员不在同一物理空间时,管理者失去了"扫一眼工位就知道大概"的廉价信息源。很多公司试图用更频繁的线上会议来补偿,但效果适得其反。我观察到的一个规律是:每增加一次同步会议,任务状态的"正式更新率"反而会下降,因为成员会认为"反正会上要说,系统里就不用更新了"。结果是进度信息散落在会议纪要、聊天记录和口头承诺里,无法被结构化查询。

3. 多项目并行让"个人进度"与"项目进度"脱钩

这是最隐蔽也最危险的一个变量。当一个工程师同时参与 3 个项目时,他在每个项目里的"完成度"都无法简单加总。我见过一个典型的失败案例:某公司三个重点项目都显示进度正常,但同一个测试负责人被三个项目同时标记为"关键资源已就位",实际上他每天只能分出 2.7 小时给每个项目。这种资源层面的冲突,在只跟踪任务完成率的体系里是完全看不见的。

这三个变量叠加的结果就是:你越是依赖传统的、人工驱动的进度跟踪方式,你得到的信息就越滞后、越片面、越倾向于报喜不报忧。这不是团队的问题,是方案的问题。

三、拆解常见误区:管理者最常踩的五个坑

在给出专业判断逻辑之前,我需要先清除几个我在咨询现场反复遇到的认知障碍。它们看起来都很合理,但恰恰是落地失败的主要原因。

1. 把"更新进度"当成额外负担

这是最普遍也最致命的一个。当团队成员认为更新进度是"为了满足管理层的监控需求"而额外增加的工作时,他们就会用最低成本的方式敷衍,批量勾选、复制粘贴、写"进行中"三个字。破解这个问题的唯一方法是:让更新动作本身成为工作流程的一部分,而不是工作流程之外的附加项。比如代码提交自动关联任务状态、测试用例通过自动推进环节、设计稿定稿自动通知下游。当更新不需要"专门去做"时,质量和频率才会同时提升。

2. 追求 100% 的进度可见性

我见过一些管理者希望看到每个成员每天每小时在做什么。这种需求在项目危机时尤其强烈。但根据我的观察,当跟踪粒度细于"半天"时,数据的信噪比会急剧恶化。成员会为了填满时间而制造无意义的活动记录,真正重要的阻塞和风险反而被淹没。合理的跟踪粒度应该与任务的自然节奏匹配:研发任务以"天"为单位,设计任务以"半天到一天"为单位,关键决策以"事件"为单位。

3. 用同一个模板跟踪所有类型的项目

创新探索型项目(比如预研一个新技术方案)和交付确定型项目(比如给客户部署一套系统)的进度逻辑完全不同。前者你无法预定义所有里程碑,只能跟踪"假设验证到了哪一步";后者则需要严格的阶段门禁。用同一套甘特图模板去管这两类项目,要么让创新型项目被过度束缚,要么让交付型项目失去控制。我在一家企业见过最极端的例子:一个只有 3 人、周期 6 周的预研项目,被要求填写和 200 人交付项目一样的 47 个字段的周报。

4. 把工具当成解决方案本身

这是工具厂商最喜欢听到的误区。采购一套项目管理平台,并不等于建立了进度跟踪能力。我评估过一家公司,他们上线某项目管理平台六个月后,任务平均滞留时间反而增加了 18%。原因不是工具不好,而是他们把线下那套"等催再更新"的习惯原封不动搬到了线上,同时还多了一层工具学习的成本。工具能解决的是信息的结构化存储和自动流转,解决不了的是"谁在什么时候必须面对什么信息"的机制设计。

5. 只有"跟踪"没有"响应"

如果一个进度跟踪系统只能告诉你"哪里晚了",但不能触发任何行动,那它很快就会失去存在意义。我看到很多团队的进度看板沦为"事后纪念墙",每周更新一次,更新完就放在那里,直到下次更新。真正有效的方案必须内置响应规则:什么情况下自动升级给谁、什么条件下触发资源重分配、什么信号意味着范围需要调整。

四、专业判断逻辑:一套可落地的进度跟踪方案应该长什么样

基于上面这些观察,我把进度跟踪方案的设计逻辑归纳为四个层次。它们从下到上依次是:数据产生层、聚合加工层、呈现决策层、反馈行动层。任何一层缺失或薄弱,整个方案都会塌陷。

1. 数据产生层:让状态从动作中自然生长

这是最底层,也是最容易被忽视的一层。我的核心判断是:一个任务的进度状态,应该由完成该任务所必需的工作动作自动触发,而不是由人手动声明。

具体来说,研发任务的状态应该由代码分支的创建、提交、合并、构建通过、测试通过等事件驱动;设计任务应该由设计稿的创建、评审通过、标注完成等事件驱动;采购任务应该由订单创建、发货、签收等事件驱动。人为手动更新只保留在那些确实无法自动化的节点上,比如"客户确认需求"这类外部事件。

这一层的设计难度在于:不同角色的工作动作差异极大。解决方法是先做一次"状态事件映射",把每个角色的关键工作动作列出来,再对应到任务状态上。这个过程通常需要 2-3 轮迭代才能稳定。

2. 聚合加工层:把个体状态翻译成项目信号

原始的任务状态是散点,管理层需要的是有意义的聚合信号。这一层要解决三个问题:如何计算项目整体健康度、如何识别关键路径风险、如何发现资源冲突。

我的建议是不要试图用一个数字概括项目进度,而是用一组指标构成"健康度画像"。这组指标至少应该包括:

  • 计划偏差率:实际完成时间与计划时间的偏差,按任务数量加权
  • 阻塞密度:当前处于阻塞状态的任务占活跃任务的比例
  • 关键路径缓冲消耗:关键路径上的总浮动时间还剩多少
  • 资源负载率:每个关键角色的实际分配工时与可用工时之比

这四个指标的组合变化,比单一进度百分比能揭示多得多的信息。比如计划偏差率在上升但阻塞密度稳定,说明是估算问题;两者同时上升,说明有系统性阻塞源。

追踪落地方案:企业管理者开展进度跟踪的最佳实践案例解析

3. 呈现决策层:让不同角色看到不同视图

一个常见的错误是给所有人看同一张看板。CEO、项目经理、团队负责人、一线成员需要的信息完全不同。

我的判断逻辑是:呈现视图应该按"决策频率"来分层。CEO 关心的是里程碑级健康度和资源冲突,频率是周或双周;项目经理关心的是关键路径和风险清单,频率是每天或每两天;团队负责人关心的是任务流转和阻塞,频率是每天;一线成员关心的是自己当前的任务和依赖,应该是实时。

这个分层如果做错了,会出现两种典型症状:高层被淹没在细节里从而忽略真正重要的信号;一线被要求看和自己无关的全局信息从而觉得系统是"给领导看的"。

4. 反馈行动层:定义"什么情况下发生什么"

这是决定方案能否活下来的关键层。我通常会和客户一起定义一张"响应规则表",例如:

  1. 任务阻塞超过 24 小时 → 自动通知任务负责人和项目经理
  2. 关键路径任务偏差超过 20% → 触发项目级风险评估
  3. 某角色负载率连续三天超过 110% → 自动上报资源协调需求
  4. 里程碑临近但缓冲消耗超过 70% → 触发范围或时间调整讨论

这张表必须和实际的管理动作绑定。如果规则触发了但没人响应,或者响应了但管理层没参与,规则就会迅速失效。响应规则的有效性不取决于规则本身多科学,而取决于第一个月有没有被认真执行。

五、案例与数据观察:从工具落地看方案如何跑通

下面这个案例来自我 2023 年深度参与的一个项目。客户是一家 380 人的企业级软件公司,主营数据治理平台,客户集中在金融和能源行业。他们的痛点很典型:项目数量从两年前的 7 个涨到 23 个,进度管理完全依赖项目经理的个人能力和周报,交付延期率上升到 41%。

1. 实施前的基线数据

在介入前,我用了三周时间做基线测量,采集了他们 6 个代表性项目的数据。关键发现是:

  • 任务状态更新的平均延迟为 4.7 天,也就是说管理层看到的"当前状态"平均已经过期近一周
  • 项目周报中标记为"正常"的任务,事后复盘有 28% 实际存在未暴露的阻塞
  • 项目经理平均每周花 11.5 小时在手动收集和整理进度信息上
  • 关键资源(架构师、测试负责人)的冲突在项目层面完全不可见,直到延期发生才被发现

这些数字和我在其他企业观察到的水平接近,说明问题具有普遍性,不是这个团队特别糟糕。

2. 方案设计的关键决策

考虑到客户团队规模(380 人,研发人员约 240 人)、多项目并行、且有私有化部署的合规要求,我们选择以 PingCode 作为核心平台来承载上面提到的四层逻辑。选择它的原因有三个:一是它支持私有化部署,符合客户对代码和数据不出内网的硬性要求;二是它可以和客户现有的 GitLab、Jenkins 打通,让数据产生层的自动化成为可能;三是它支持从 Jira 平滑迁移,客户之前的部分项目在 Jira 上,迁移成本可控。

具体方案设计上有几个关键决策我印象很深:

  1. 状态自动化的边界:我们把研发任务的"开发中→待测试"这个状态跳变,直接绑定到代码合并请求通过这个事件上,而不是让开发者手动拖拽。这一项改动让状态更新延迟从 4.7 天降到 0.6 天。
  2. 阻塞的定义标准化:之前"阻塞"是个主观判断,我们把它重新定义为"任务在原计划完成时间之后仍停留在同一状态超过 48 小时",这一定义让阻塞识别从依赖个人判断变成系统自动标记。
  3. 响应规则的克制:我们第一版只定义了 5 条响应规则,而不是一次上 20 条。规则太多等于没有规则。

3. 实施后 6 个月的数据变化

我跟踪了实施后 6 个月的数据,并和基线做了对比。这里需要说明的是,客户在第三个月时也同步做了一些组织调整,所以不能把所有变化都归因于方案本身,但几个核心指标的变化趋势是清晰的。

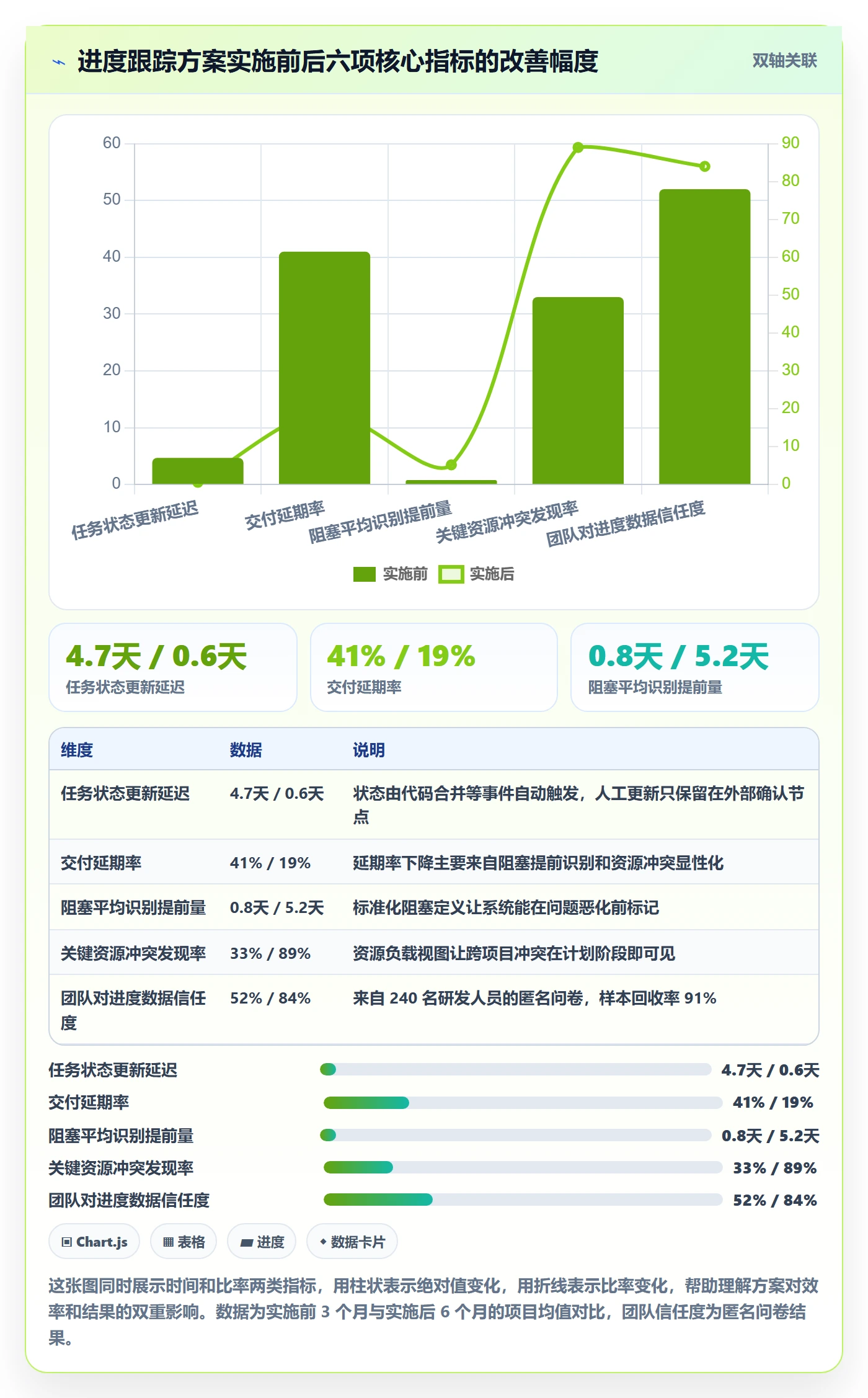

追踪落地方案:企业管理者开展进度跟踪的最佳实践案例解析

这个案例中,我认为最值得分享的不是数字本身,而是三个"没想到":

没想到一:最大的阻力不是工具学习,而是放弃手动控制的焦虑。有两位资深项目经理在切换初期非常不适应,因为他们失去了"我随时知道所有细节"的感觉。我们花了额外两周做一对一沟通和视图定制,才让他们接受"系统数据比我脑子里的更准"。

没想到二:自动化的边界需要反复校准。最初我们把测试通过也设为自动推进状态,结果发现某些测试用例通过但实际功能未完成的情况,导致状态虚高。后来我们把自动推进的边界收窄到"必要的里程碑事件",其余仍保留人工确认。

没想到三:响应规则的价值不在于规则本身,而在于它强制了定期的跨角色对话。当阻塞升级规则触发时,任务负责人和项目经理必须有一次对话,这个对话本身成了信息对齐的机会,比规则要解决的问题更有价值。

六、不同情况下的行动建议

方案不是越完整越好,而是要和你的组织现状匹配。下面我按三种典型情况给出建议。

1. 团队规模在 50 人以下、项目数量少于 5 个

这个阶段不建议上重型工具和复杂流程。你的核心任务是建立"状态从动作中产生"的最小习惯。具体做法:

  • 选一个轻量级的任务管理工具,能支持状态字段和简单的自动化规则即可
  • 先在一个项目上试点,把最频繁发生的 3-5 个状态跳变自动化
  • 每周只开一次 30 分钟的进度对齐会,重点看阻塞和依赖,不逐个过任务
  • 不要做复杂的报表,一张实时看板足够

这个阶段的常见错误是过早引入多视图、多角色权限、复杂审批,导致维护成本超过收益。

2. 团队规模在 100-500 人、多项目并行

这是 PingCode 这类平台最能发挥价值的区间。你的核心任务是建立四层完整逻辑,并让响应规则真正运转。具体做法:

  1. 先做状态事件映射,明确每个角色的关键动作对应哪些状态变化
  2. 把能自动化的状态跳变全部自动化,目标是把人工更新比例降到 30% 以下
  3. 建立"项目健康度画像"而不是单一进度百分比
  4. 定义 5-8 条响应规则,并在上线第一个月严格执行、每周复盘
  5. 为不同角色定制视图,避免所有人看同一张看板
  6. 如果涉及跨部门资源冲突,务必将资源负载视图作为项目立项决策的必看项

这个阶段的关键成功因素是项目经理的角色转型:从信息收集者变成异常处理者。这需要时间,通常需要 2-3 个月才能稳定。

3. 团队规模超过 500 人、多业务线并行

这个阶段的挑战从"如何跟踪"变成"如何让不同业务线的跟踪语言统一"。我的建议是:

  • 建立组织级的进度跟踪标准,定义统一的状态模型和健康度指标,但不强制所有业务线使用同一套视图
  • 在平台层面提供公共数据服务,让各业务线可以基于统一数据自定义视图
  • 设置进度数据质量指标,定期审计各业务线的数据新鲜度和完整度
  • 把进度跟踪能力纳入管理者考核,但考核的是数据质量而非进度数字本身

这个阶段最容易出现的问题是"总部要数据、业务线造数据"的博弈。破解方法是让业务线从数据中真正获益,比如资源协调优先看数据完整的团队。

七、不同情况下的取舍

任何方案设计都是取舍。下面我列出四组最常见的取舍,并给出我的判断倾向。

1. 自动化程度 vs 灵活性

自动化程度越高,状态更新的延迟和失真越小,但应对特殊情况的灵活性越低。我的判断是:在可预见的、重复发生的工作流上追求高自动化;在不确定的、创新型的工作上保留人工判断。具体到比例,我建议自动化覆盖 60%-80% 的状态跳变,其余保留人工确认。

2. 跟踪粒度 vs 管理成本

粒度越细,信息越丰富,但维护成本和干扰成本也越高。我的经验值是:跟踪粒度的下限应该是"任务的自然完成周期的 1/3"。如果一个任务通常 3 天完成,那么以"天"为跟踪单位是合适的;如果通常 2 周完成,以"天"为跟踪单位就会产生大量噪音。

3. 数据完整度 vs 数据新鲜度

追求 100% 的完整度往往意味着等待所有人更新完毕,这会牺牲新鲜度。我倾向于优先保证新鲜度,接受一定的不完整。具体做法是:关键指标必须实时或准实时,辅助指标可以容忍延迟;缺失数据要有明确的默认值处理逻辑,而不是等待补全。

4. 统一标准 vs 业务线自治

统一标准有利于横向对比和资源协调,但可能不适用于所有业务线的实际节奏。我的判断是:状态模型、健康度指标定义、数据质量标准必须统一;视图呈现、响应规则细节、辅助字段可以业务线自治。这个边界如果搞反了,就会出现"数据没法比,但每个业务线都很舒服"或者"数据能比,但业务线都在造假"的两种极端。

追踪落地方案:企业管理者开展进度跟踪的最佳实践案例解析

八、把方案变成能力:三个必须坚持的动作

方案设计得再好,如果落地过程中没有坚持某些动作,三到六个月后就会退化回原样。根据我跟踪的多个案例,有三个动作是必须坚持的。

1. 每月做一次数据质量审计

抽查 20-30 个已完成任务,核对系统记录的状态变更时间与实际工作发生时间是否一致。如果偏差超过 20%,说明自动化边界或人工更新习惯出了问题。这个动作只需要 1-2 小时,但能防止系统在不知不觉中失去可信度。

2. 每季度复盘一次响应规则的有效性

统计每条响应规则的触发次数和实际产生有价值行动的比例。如果某条规则触发频繁但从未产生有效行动,说明规则设计有问题;如果某条规则从未触发,说明触发条件可能设置过松。规则需要定期修剪,不是越多越好。

3. 让新成员在入职第一周就体验完整流程

进度跟踪的可持续性取决于组织习惯的传承。新成员如果第一周就学会"状态从动作中产生"的工作方式,他们就会成为习惯的维护者;如果第一周看到的是"等催再更新",他们就会成为习惯的破坏者。这个细节看似微小,但影响深远。

九、最后:进度跟踪的终极目标不是"控制",是"减少意外"

回到开头那家智能硬件公司。今年三月我回访时,他们的交付延期率已经从 50% 以上降到 22%,但更让我在意的是研发副总说的一句话:"现在我不需要每天问进度了,因为如果真有问题,系统会在我知道之前就告诉我。"

这才是进度跟踪方案应该达到的状态:它的存在感越低,说明它运转得越好。管理者不需要通过频繁地询问和检查来获得安全感,因为信息管道已经足够通畅和可信,异常会在恶化之前被识别和响应。

所以,如果你今天要开始做这件事,我的建议是:不要从工具选型开始,也不要从流程文档开始。先做一件事,找一个你当前最头疼的项目,画出它的状态从产生到被你看到所经过的所有环节,数一数中间有多少次人工转述。这个数字会告诉你,你的方案应该从哪里开始改。

然后,选择一个小切口,把其中一次人工转述消灭掉,让状态从动作中自动产生。观察两周,看看信息延迟和失真有没有改善。如果有,再推进一步。这个节奏比一次性上线全套方案更慢,但活下来的概率高得多。

进度跟踪不是一场需要一次性打赢的战役,而是一种需要持续维护的能力。祝你少踩坑,多拿到真实的信息。

常见问题解答(FAQ)

1. 企业管理者做项目进度跟踪,最应该先盯住哪几个关键指标?

我之前带一个二十多人的研发团队,每周开会大家都说在推进,但到月底一看交付还是延期,我就很懵,到底是哪里出了问题。后来我意识到自己一直在听汇报,却没有盯住真正能反映进度的几个硬指标。

先盯三个口径:一是里程碑达成率,按计划节点统计按期完成数除以计划总数,低于80%就说明排期本身或执行有系统性偏差;二是任务燃尽或剩余工时曲线,看实际剩余量是否贴着计划线走,连续两周偏离就预警;三是阻塞项数量与平均阻塞时长,这是最容易被忽略但最能解释延期的指标。

做法上,要求团队每周固定时间更新一次状态,管理者只看这三个数的趋势而不是听描述,连续两周恶化再介入细节。判断依据是,进度问题往往先体现在趋势上,等汇报里出现'有风险'时通常已经晚了。

2. 周会、日报、项目管理平台数据,管理者应该以哪个为准?

我们团队既有每日站会,又要求写日报,还在某项目管理平台里更新任务状态,结果三处信息经常对不上,我到底该信哪个。作为管理者我不可能每件事都亲自核实,但又怕被美化过的汇报误导。

以某项目管理平台里的客观状态数据为准,会议和日报只作为解释和补充。可执行做法是:把任务状态、完成时间、阻塞标记这些字段设为唯一事实来源,规定所有变更必须当天在系统里更新,周会只讨论系统里已经显示的偏差项,日报只写系统里看不到的信息比如风险判断和需要协调的资源。

判断依据是,口头和文字汇报存在天然的美化倾向,而系统里的时间戳和状态流转是留痕的,能追溯是谁在什么时候改的。如果发现某成员系统更新长期滞后,先解决更新习惯问题,再谈数据可信度。

3. 项目进度总是前松后紧,管理者怎么在中期就发现延期风险?

我负责的几个项目几乎每次都是前期看着很顺利,到交付前两周突然爆出一堆没做完的事,然后全组加班。我很想知道有没有办法在中间阶段就看出苗头,而不是等到最后被动救火。

核心方法是看'完成定义'的收敛速度,而不是看任务数量。具体做法:在项目启动时把每个任务拆到可验证的完成标准,中期每周统计真正通过验收的任务占比,如果时间过半但通过验收的任务不到40%,基本可以判定后段会挤压。

另一个信号是关键路径上的任务是否出现连续顺延,只要关键路径上有一个任务推迟超过三天,就要立刻评估对整体交付日的影响。判断依据是,前松后紧通常不是执行力问题,而是前期把'开始做'当成了'在做',只有用验收通过率这个口径才能提前暴露。

4. 小团队没有专职项目经理,管理者怎么用最低成本把进度跟踪落地?

我们公司十几个人,没有项目经理,我自己既要管业务又要盯进度,用复杂的工具根本推行不下去,大家嫌麻烦。我想知道有没有那种不增加太多管理动作、但确实能跑起来的做法。

用最小闭环:一张按周更新的任务看板加一次15分钟的周对齐。具体做法是,把所有进行中的任务限制在每人同时不超过两件,任务卡片只保留负责人、截止日、当前状态三个字段,每周固定时间集体过一遍,只处理'已逾期'和'本周到期'两类。管理者不需要审每个细节,只需要确保逾期任务有人认领新的完成时间。

判断依据是,小团队的管理成本必须极低才能持续,限制并行任务数能直接减少互相等待造成的隐性延期,而每周一次的节奏足以让问题在一周内曝光,不会拖到交付前才爆发。

核心关键词

读者评论

梁
梁晓彤

自动化状态更新听起来很美,但实际推行时最大的阻力往往来自工程师,他们觉得把提交记录和任务卡绑定是在被监视,这种抵触情绪不是靠流程设计能解决的,得先花时间建立信任。

周
周宁

诊断指标里提到'阻塞密度'和'资源负载率'这两个维度,我觉得比进度百分比有用得多,但问题是大多数团队根本没有可靠的数据源来算这两个指标,工时填报本身就是重灾区。

秦
秦嘉禾

文章里说每增加一次同步会议,系统更新率反而下降,这个观察我深有同感。后来我们把站会砍成一周两次,反而有人主动去系统里改状态了,因为没人替他们'口述'了。

文章包含AI辅助创作:追踪落地方案:企业管理者开展进度跟踪的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424680
