动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

去年第四季度,我帮一家做智能硬件的公司做交付流程诊断,CEO 跟我说了句让我印象很深的话:"每周一上午的进度会,是我们公司生产效率最低的三小时。"他们有 11 条产品线并行,项目经理平均每周花 9.5 小时在"对齐进度"这件事上,但当我抽查了三次周会记录后发现了更尴尬的事实:会上汇报的 37 个任务状态里,有 14 个在汇报时就已经过时了,要么是当天早上刚变过,要么是负责人根本没更新,凭记忆在说。

也就是说,团队花了大量时间跟踪进度,跟踪到的却是一份过期地图。

这不是个例。我访谈过 40 多家 100 到 2000 人规模的企业,发现进度跟踪效率低的根源几乎都不是"工具不够好",而是跟踪机制是静态的:状态靠人去"报",节奏靠会议去"卡",例外靠领导去"追"。这篇文章我想把过去几年落地过的动态跟踪方法完整拆一遍,包括判断逻辑、模板结构、我踩过的坑,以及不同规模团队该怎么取舍。

一、先给结论:进度跟踪效率的提升,靠的是"动态化"而不是"更勤快"

如果只让我用一句话总结方法,就是:把"人找进度"改造成"进度找人"。前者依赖管理者主动询问、依赖成员自觉汇报,本质是人力驱动;后者依赖状态自动流转、异常自动触发、风险自动升级,本质是机制驱动。这两者的效率差距不是 20%,而是 3 到 5 倍。

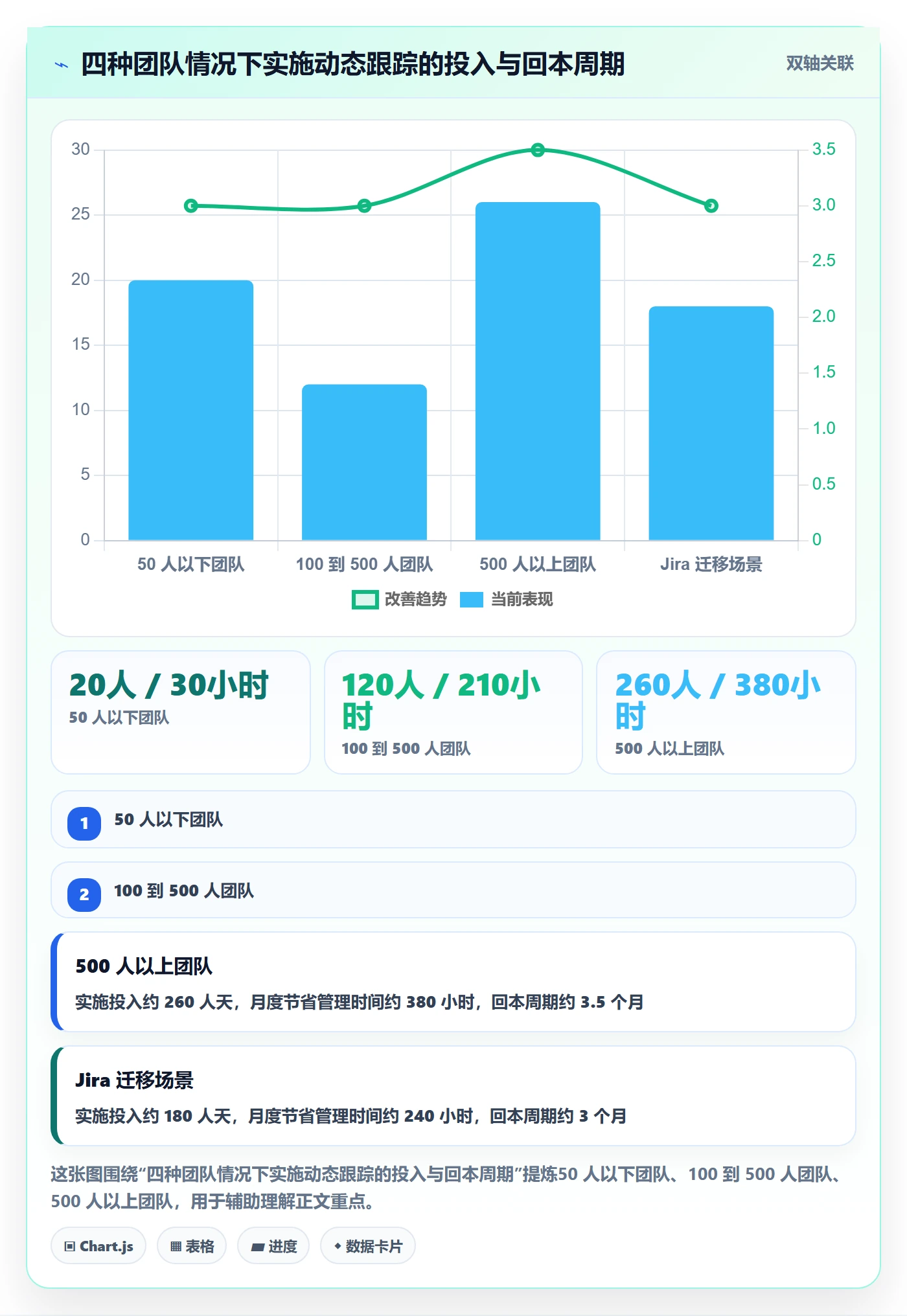

我做过一个粗略的横向统计,把团队按进度跟踪成熟度分成三档,观察他们"从任务发生偏差到管理者知情"的平均延迟:

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

这张图想说明的核心不是"工具能省时间",而是信息延迟本身会放大管理成本。当异常延迟到 72 小时才被发现,返工量、沟通轮次、决策失误概率都会成倍上升,而这些代价最终都会反映到交付周期上。

我的判断是:进度跟踪效率的天花板,由"信息从产生到被使用的路径长度"决定。你可以让每个人更勤奋地写周报,但只要路径还是"成员→文档→管理者→会议→决策",你就在给信息延迟付利息。动态化的本质,是把这条路径压缩到"状态变更→规则判断→相关人自动收到"。

1. 动态跟踪的三个核心结论

结论一:跟踪的最小单元不是"项目",而是"可独立验收的任务"。很多团队跟踪到项目维度就停了,一旦项目延期,管理者根本不知道是哪一环卡住。我在一个客户那里看到,项目层显示"正常",但拆到任务层有 6 个任务实际已停滞超过 10 天,只是没人把它汇总上去。

结论二:跟踪的触发器不是"时间",而是"事件"。每周五检查一次进度,是时间触发;当某个任务超过预估工时 30% 仍未完成时立刻通知,是事件触发。事件触发的价值在于,它把"定时体检"变成了"实时报警",异常一出现就被捕获,而不是等到周末才发现。

结论三:跟踪的输出不是"报表",而是"待决策项"。一份 20 页的进度报告,如果里面没有明确写出"需要谁在什么时候做什么决策",它就是无效跟踪。我要求团队所有进度输出都必须带三个字段:风险项、责任人、决策截止时间。

2. 为什么动态化比"更勤奋"更有效

这背后其实是一个信息经济学问题。传统跟踪方式把大量成本花在"信息收集"上,催报、汇总、核对,而真正产生管理价值的"信息判断和决策"反而投入不足。我见过很多项目经理,80% 的跟踪时间花在确认"这件事到底什么状态",只有 20% 花在"这件事该怎么办"。

动态化改造后,这个比例会倒过来。状态由任务本身流转产生,不需要人去收集;管理者的注意力全部转移到判断和干预上。一个客户在完成改造后跟我说,他现在每周省下来的时间,够他做两场深度的风险复盘,这才是管理者该干的事。

二、真实场景:进度跟踪是怎么一步步失灵的

先说一个我亲手跟过的案例。这是一家做工业软件的 300 人公司,18 条研发线,用的是"项目经理+周报+周例会"的传统模式。他们的进度跟踪问题不是突然出现的,而是分阶段慢慢失效的。

1. 阶段一:任务颗粒度失控,跟踪对象本身是模糊的

他们的任务描述普遍是"完成模块开发""优化性能"这类,没有验收标准,也没有明确边界。结果就是,成员对"完成 60%"的理解和管理者的理解完全不同。我抽查过 20 个任务,其中 7 个的"完成度"估计在负责人口中和实际验收标准下差了 30% 以上。

这个阶段最典型的表现是:周报上一切正常,但项目就是交付不了。当跟踪对象本身是模糊的,跟踪精度再高也没有意义。

2. 阶段二:状态更新靠自觉,数据源本身就是滞后和失真的

他们要求成员每天下班前更新任务状态,但没有任何机制保证执行。我做过一次实测:随机抽取 50 个进行中的任务,对比系统里记录的状态和实际进展,结果有 19 个是失真的,要么状态没更新,要么更新了但描述和实际不符。

更麻烦的是,管理者基于这些失真数据做决策。有一次他们因为系统显示"进度正常"而推迟了资源调配,最后导致交付延期两周。事后复盘发现,问题其实在更早时候就已经暴露在某个成员的口头反馈里,但因为系统状态没更新,被忽略了。

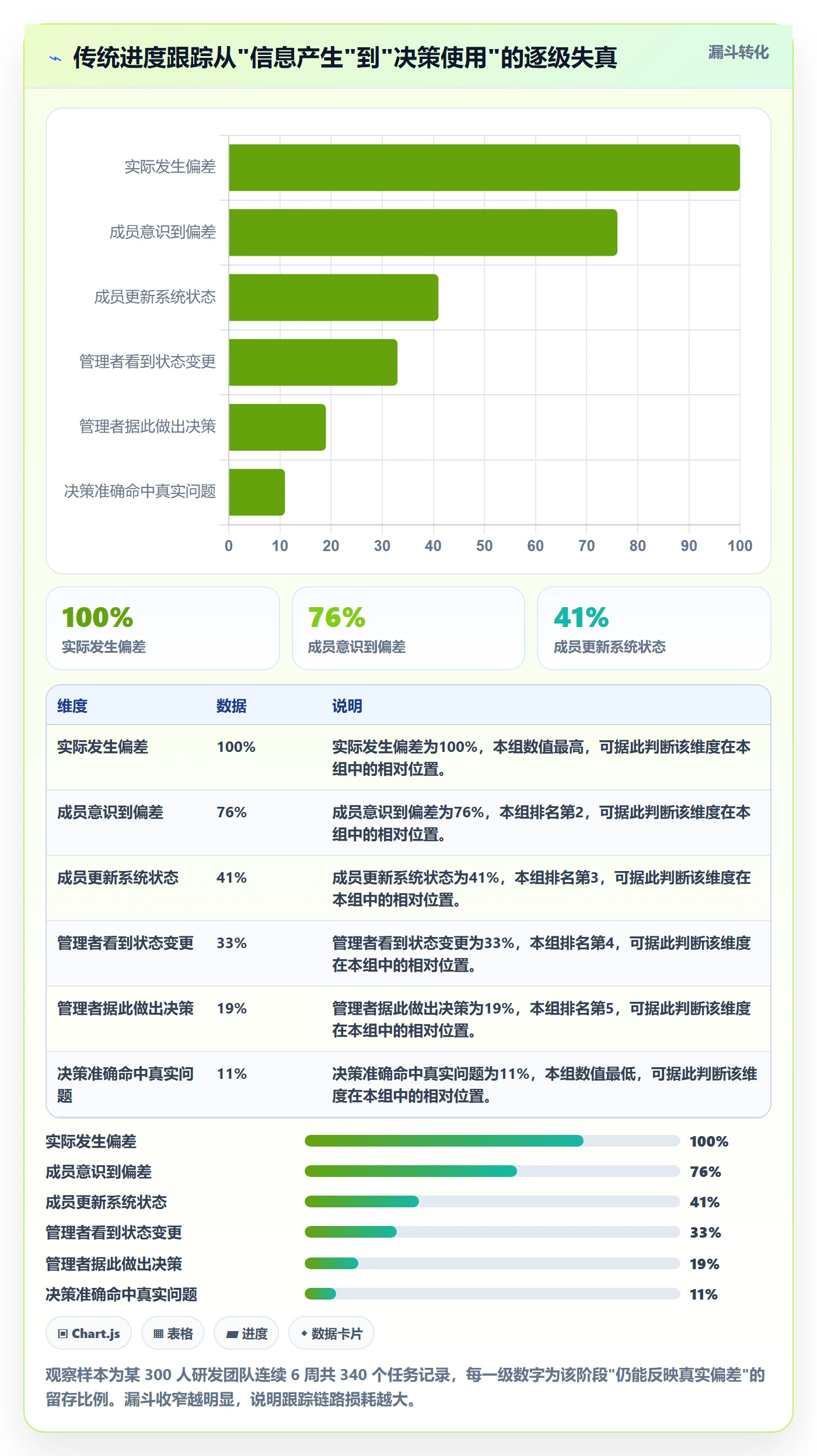

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

这个漏斗很能说明问题:从偏差实际发生到管理者准确做出决策,信息留存率只剩下 11%。你把这条链路上任何一环做扎实,整体效率都会明显改善;但如果你只在整个链路末端加会议、加报告,提升非常有限。

3. 阶段三:节奏被会议绑架,跟踪频率和变化频率错配

他们的周会固定在周一上午,但任务的实际变化是随时发生的。这意味着,周三到周五发生的事情,要等到下周一才能进入管理视野。而这种错配恰恰是动态跟踪要解决的问题:跟踪频率应该匹配变化频率,而不是匹配人的工作节奏。

高频迭代的产品线,变化可能按天发生,那跟踪就应该按天触发;稳定的后台系统,变化按周发生,那周度触发就够了。用一把尺子量所有项目,必然有一半是错的。

4. 阶段四:跟踪和决策脱节,报告写了没人用

他们每周产出大量进度报告,但我问管理层"过去一个月有多少决策是从报告里直接得出的",他们回答不上来。报告变成了仪式,而不是工具。这就是进度跟踪的终极失灵:当跟踪不能驱动决策,它就退化成了合规动作。

三、拆解误区:关于进度跟踪,大多数管理者信错了这几件事

在这些年的落地过程中,我发现管理者对进度跟踪有几个根深蒂固的误区,而且越是有经验的管理者,越容易掉进去。因为他们的经验在"人力驱动"时代是有效的,但到了"机制驱动"时代反而成了包袱。

1. 误区一:更新越频繁,进度越准

很多管理者第一反应是"那让大家每天更新两次"。这几乎必然失败。我做过测试:把某团队的状态更新频率从每天一次提高到每天两次,一周后状态准确率只从 61% 提升到 68%,但成员花在更新上的时间增加了一倍多,同时开始出现敷衍式更新,随便填个数字应付。

真正的问题不在频率,而在更新的成本。如果更新一个状态需要打开系统、找到任务、填写描述、保存四个步骤,那无论要求几次都坚持不下来。正确的做法是把更新成本降到接近零,比如状态随代码提交、随文档发布、随测试通过自动流转。

2. 误区二:用甘特图就能看住进度

甘特图是很好的规划工具,但作为跟踪工具它有个天然缺陷:它是静态快照,反映的是"计划",而不是"现实"。很多团队的甘特图一旦画好就很少更新,最后它展示的其实是几个月前的愿望。

我不是说甘特图没用,而是说它必须和动态数据源结合。任务状态自动流转、实际工时自动累计,甘特图才有跟踪价值。否则它就只是一张好看的装饰画。

3. 误区三:进度跟踪是项目经理的事

这个问题更隐蔽。当进度跟踪被默认为项目经理的职责时,成员就会把自己定位为"被跟踪对象",消极配合。我见过最有效的做法是反过来:让成员成为进度数据的"第一受益者"。

比如,任务到期前自动提醒负责人,而不是先提醒项目经理;任务卡住时先推给负责人确认,再升级给管理者。当成员发现及时更新状态能帮自己减少被追问、减少返工,他们就有了内在动力。

4. 误区四:一次配置好就能长期用

动态跟踪机制不是一次性工程。业务在变,组织在变,跟踪规则也必须跟着变。我一个客户的预警规则是在 2022 年配的,到 2024 年已经完全失效,因为他们的任务周期从平均两周缩短到了三天,原来的"超期 3 天预警"永远触发不了。

健康的状态是:每季度 review 一次跟踪规则,每半年调整一次告警阈值。把跟踪机制当成产品来迭代,而不是当成制度来固化。

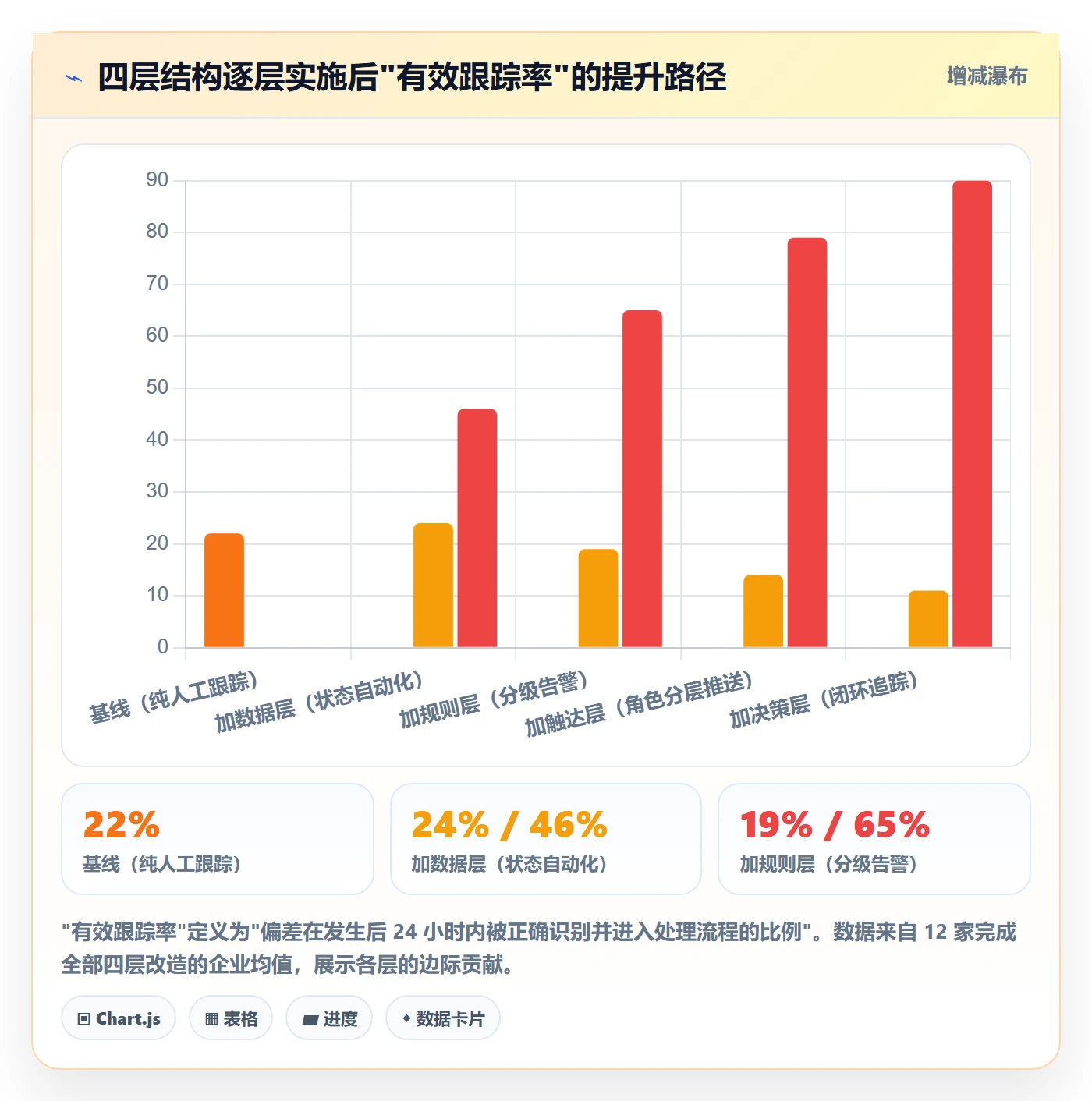

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

从这张图能看出一个规律:越靠近末端(决策质量和可持续性)的维度,越容易被误区伤害。很多误区不会立刻导致状态不准,但会慢慢侵蚀机制的有效性,两三个月后你才发现跟踪失灵了,而那时已经很难定位问题出在哪。

四、专业判断逻辑:动态跟踪系统的四层结构

讲了这么多问题,接下来说我实际落地时用的一套判断框架。我把动态进度跟踪系统分成四层,从下往上依次是数据层、规则层、触达层、决策层。每一层都有明确的职责和常见的失效模式。

1. 数据层:让状态自动产生,而不是人工填

这一层的目标是把状态更新的动作从"额外工作"变成"工作本身的副产品"。比如:代码提交关联任务编号,提交即更新进度;测试用例通过率自动同步到任务;文档发布自动标记任务完成。能自动的绝不让手动。

对于确实需要手动更新的场景,我的原则是:把操作压缩到一次点击或一句自然语言。比如让成员在聊天工具里发一句"#任务A 完成",由系统自动识别并更新状态。哪怕准确率只有 90%,也比让人打开系统填表单的 30% 实际执行率要好。

这一层最常见的失效模式是数据源分散。如果一个团队同时用三个系统记录进度,那么无论哪个系统都不可信。我在一个客户那里做的第一件事就是"收拢数据源",把所有进度信号统一到一个平台,哪怕前期迁移有成本。

2. 规则层:明确什么情况下该报警,什么情况下该等

动态跟踪的核心不是"全部推送",而是"精准推送"。规则层要回答两个问题:什么样的偏差值得打扰管理者?什么样的偏差应该先让负责人自己处理?

我的经验阈值是这样的:

  • "轻微偏差"(预估工时超出 10% 以内、状态延迟 1 天内):不提醒管理者,仅在负责人面板显示
  • "中度偏差"(超出 10% 到 30%、关键路径任务延迟 1 到 2 天):提醒负责人和项目经理,给出处理建议
  • "严重偏差"(超出 30% 以上、关键路径延迟超过 2 天、或任务停滞超过 3 天):直接升级到项目负责人,附带影响范围分析

规则层做得好不好,直接决定了你这套系统是被人感激还是被人嫌吵。我见过配置过激的团队,管理者每天收到 40 多条告警,最后全部无视,这比没有告警还糟糕,因为它制造了"已经跟踪到位"的幻觉。

3. 触达层:让对的人在对的时间拿到对的信息

同样的数据,推送给不同人形式应该不一样。管理者要的是"风险和决策项",成员要的是"我的任务和下一步",上层要的是"整体健康度"。如果在所有人都推同一份报告,那一份都用不好。

我的做法是按角色分三档触达:

  1. 成员层:每日一条"我的今日任务与风险",落到具体任务和操作
  2. 项目层:项目健康度看板 + 异常清单,实时更新,随时可查
  3. 决策层:每周一份"需决策项+影响分析",只列需要管理层介入的事

这里有个我踩过的坑:早期我给所有人做了统一的大屏,结果没人看。后来才明白,触达的形式必须匹配这个人的决策场景。管理者在开会时要的是能直接讨论的清单,不是满屏的图表。

4. 决策层:跟踪必须闭环到行动

最后一层也是最容易被忽略的。跟踪系统的终点不是"知道了",而是"处理了"。我要求所有进入决策层的条目都必须有明确的三要素:责任人、处理动作、截止时间。跟踪系统要能记录这个闭环,并在一段时间后回头验证。

比如一个任务因为外部依赖延期,升级到管理者,管理者协调后给出新的截止时间。系统应该自动追踪到那个时间点,如果还没解决,再次升级。这种"闭环追踪"才是动态跟踪的最高价值。

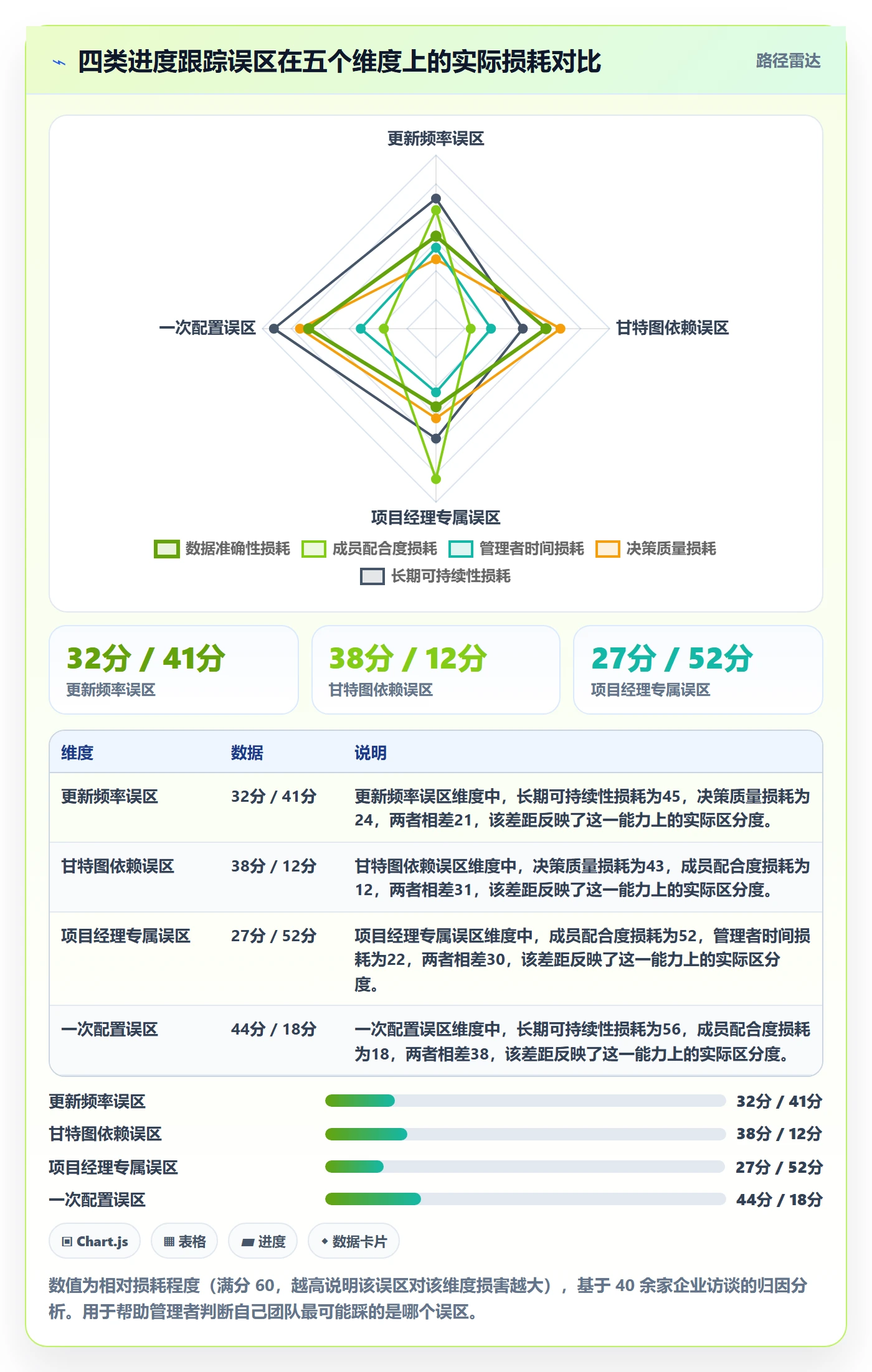

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

这张图最重要的一点是:每一层的边际收益并不一样,而且顺序很重要。数据层贡献最大,因为它是地基;如果跳过数据层直接上规则和触达,你会发现告警全是噪音,推送全是过期信息。落地时千万不要图快,一层一层来。

五、具体案例:以 PingCode 为底座落地动态跟踪

上面讲的四层结构是方法论,接下来讲一个具体的落地案例,讲讲我是怎么借助 PingCode 这类平台把它实现出来的。选这个案例的原因是这个客户的情况比较典型:300 多人的研发组织,多产品线并行,从传统工具迁移过来。

1. 场景背景与改造目标

这家公司做企业 SaaS,有 6 条产品线,340 人,其中研发 210 人。改造前的进度跟踪现状:项目经理手动汇总周报、状态更新率不足 50%、异常平均发现延迟 3 天。他们的目标很明确:把异常发现延迟压到 24 小时以内,把管理者的跟踪时间从每周 8 小时降到 3 小时以内。

之所以选 PingCode 作为底座,有几个关键原因:他们有一部分团队在用 Jira,需要平滑迁移;他们所在行业对数据安全有要求,需要私有化部署能力;同时希望在一个平台里打通需求、任务、测试和缺陷,减少系统间的数据割裂。PingCode 支持 Jira 平滑迁移和私有化部署,对中大型企业比较友好,这几点刚好匹配他们的条件。

2. 数据层落地:状态自动流转的具体配置

数据层是他们改造投入最多的地方。核心思路是让任务状态尽可能自动更新,减少手动操作。具体做法包括:

  • 代码提交关联任务 ID,提交时自动把任务状态推进到"开发中",合并到主干时推进到"待测试"
  • 测试用例执行结果自动回写任务,通过率低于阈值时任务自动标记"存在风险"
  • 任务连续 5 天没有状态变更,自动标记"停滞待确认"并推送给负责人

这里我要提醒一个坑:自动流转的规则一定要和团队的实际工作流对齐,不能照搬模板。我一开始给他们配了通用的流转规则,结果因为他们的"待测试"实际分两阶段(自测和联调),自动流转经常把他们推到一个尴尬的状态。后来我们花了三天时间重新梳理了状态定义,才把规则调对。

在 PingCode 里,这些自动流转可以通过工作流配置和自动化规则实现,不需要写代码。对于有开发能力的团队,还可以通过 API 做更细粒度的集成。

3. 规则层落地:分级告警的配置逻辑

数据层打好后,规则层的配置就相对简单了。我给他们设计的告警规则分三档,和前面讲的判断逻辑对应。这里的关键是把阈值做成可调的参数,而不是写死在配置里,这样后面业务节奏变了可以快速调整。

他们上线第一周告警偏多,我做了两件事:一是把"关键路径"的判定规则收紧,避免所有任务都被当成关键;二是给每个告警加上"是否可自动处理"的判断,能自动延期的就不打扰人。调整后告警量下降了约 60%,而真正重要的告警一条没漏。

4. 触达层落地:三种角色视图的搭建

触达层我按前面说的三档给不同角色做了不同视图:

  1. 成员视图:个人任务看板 + 每日提醒,只包含该成员当前的任务和风险
  2. 项目视图:项目健康度看板,展示进度、风险、阻塞项,可下钻到任务层
  3. 管理层视图:每周决策清单,只列需要管理层介入的条目

他们最初想给所有人开同一个大屏,我反对了这个做法。理由很简单:一个人只需要他决策场景里用得上的信息,多余信息只会稀释注意力。分层之后,成员觉得"终于不是每天被一堆无关信息糊脸了",管理者的会议时间也大幅缩短。

5. 决策层落地:闭环追踪的实现

闭环追踪说起来抽象,落地时其实就是一个规则:任何进入"决策待处理"状态的事项,都必须有明确的责任人和截止时间,且到期自动回访。

在 PingCode 里,我通过自定义字段和自动化规则实现:当一个任务被标记为"需决策"时,强制填写"决策责任人"和"决策截止时间"两个字段,到期前一天自动提醒,到期后未闭环自动升级。这个机制上线后,他们"决策悬空"的情况从每月十几起降到了两三起。

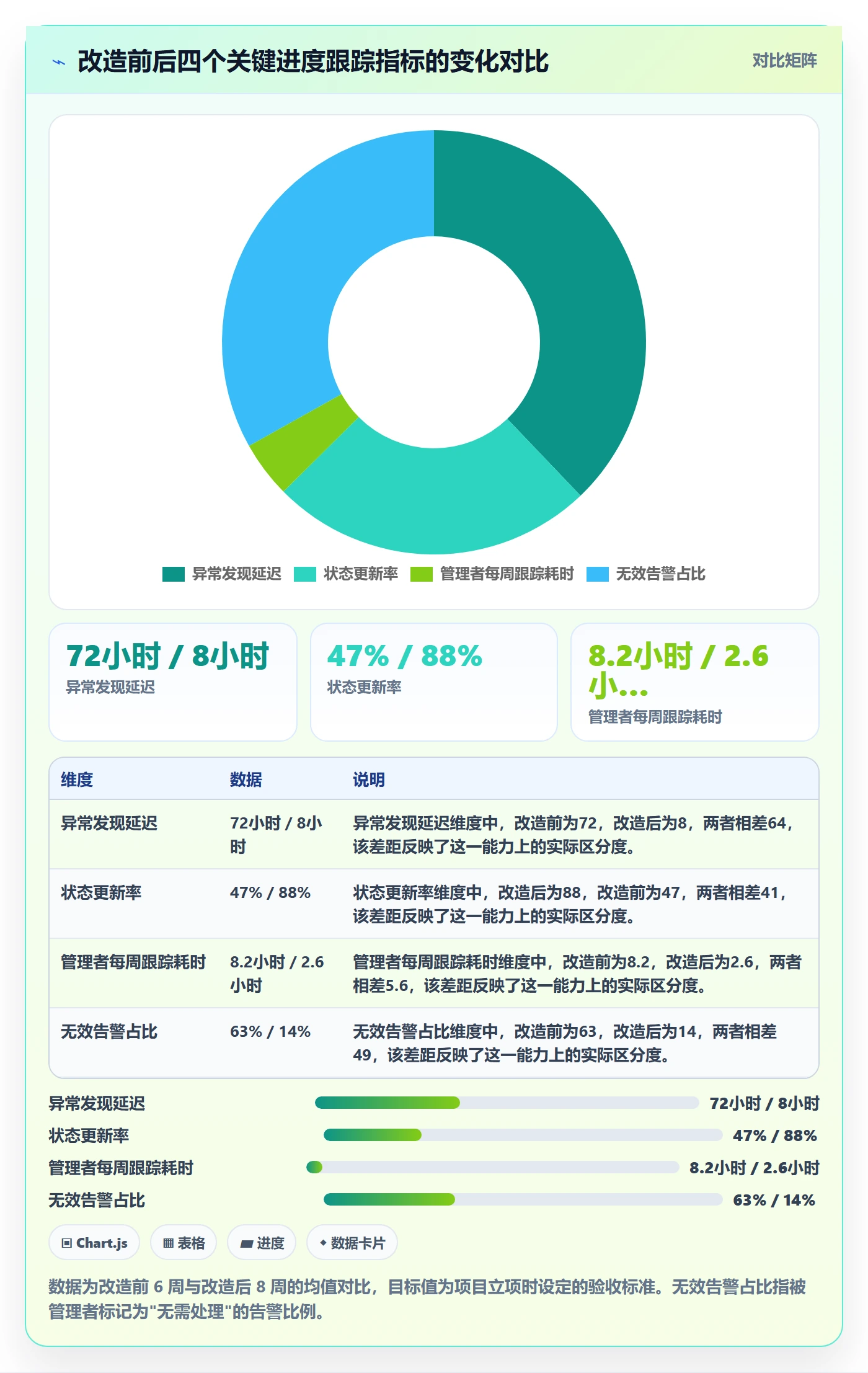

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

从这组数据能看到一个反常识的点:改造后无效告警占比从 63% 降到 14%,比告警总量下降更有价值。因为无效告警本质上是在训练管理者忽略告警,一旦形成习惯,再准的告警也救不回来。这也是为什么我在规则层花了那么多时间调阈值。

6. 这个案例中踩过的坑

为了不让这篇文章变成"成功故事",我把踩过的坑也列一下,都是真金白银的教训:

  • 迁移时低估了历史数据的清洗成本,原本计划一周,实际用了三周
  • 第一版自动化规则太激进,导致成员抱怨"系统比领导还烦",后来做了大幅简化
  • 没有提前对齐状态定义,导致自动流转和团队实际理解错位,返工了三天
  • 初期没有做规则的可调设计,业务节奏一变就要重新配置

这些坑的共性都不是工具能力问题,而是机制设计和变更管理问题。工具能给你能力,但能不能用好,取决于你有没有把机制想清楚。

六、不同情况下的行动建议

方法论和案例讲完了,最后讲讲不同团队该怎么起步。因为我知道很多读者看完会问"我们团队规模不一样,该怎么套",所以这里按几种典型情况分别给建议。

1. 情况一:团队 50 人以下,跟踪混乱但还没到痛不欲生

我的建议是不要一上来就搭复杂系统。这个阶段最该做的三件事按优先级排序:

  1. 统一任务颗粒度:把任务定义清楚,每个任务必须可独立验收
  2. 统一状态定义:团队内明确"待处理、进行中、待验收、已完成"的具体含义
  3. 建立最小闭环:至少做到"任务停滞 3 天自动提醒负责人"

这个阶段用轻量工具就够了,重点是把机制想清楚。机制没想清楚就上重型工具,等于把混乱自动化。

2. 情况二:团队 100 到 500 人,多产品线并行,跟踪明显拖后腿

这个规模是最需要动态跟踪的,也是最容易出现"人肉管理失效"的阶段。我的建议是按四层结构完整落地,但分层推进,每层做完验证再做下一层。数据层是重中之重,值得花两个月时间打磨。

工具上,这个阶段需要考虑平台化,因为系统间的数据割裂会成为一个主要矛盾。PingCode 这类覆盖需求、任务、测试、缺陷全链路的中大型企业平台在这个阶段比较合适,尤其是对私有化部署有要求、或者需要从 Jira 平滑迁移的团队。

3. 情况三:团队 500 人以上,已有较成熟流程,希望进一步提效

这个阶段的关键是从"机制驱动"升级到"数据驱动"。前四层是让跟踪准确,这一层是让跟踪产生洞察。比如:

  • 用历史数据识别哪些类型的任务最容易延期,提前预警
  • 分析告警和实际交付结果的相关性,动态优化告警阈值
  • 按团队、按项目类型建立差异化的跟踪策略

这个阶段的投入回报不是省时间,而是提升整体预测准确度,能把"事后救火"变成"事前预判"。

4. 情况四:已有 Jira,考虑迁移或双轨运行

这是很多中大型团队的实际处境。我的判断是:如果现有平台能满足动态跟踪的四层需求,就不必迁移;如果不能,且迁移成本可控,那就果断迁。犹豫和双轨运行是最糟的,因为它会让数据源重新分散。

如果决定迁移,几个关键点:先迁移一个团队做验证、历史数据按需迁移而不是全量、迁移后至少观察两个完整迭代再决定是否关闭旧系统。PingCode 支持 Jira 平滑迁移,这一点对犹豫中的团队比较友好,可以先小范围试点。

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

有一点要特别说明:回本周期对执行力非常敏感。同样规模的团队,如果变更管理做得好,能提前一半时间回本;如果成员抵触、更新率上不去,回本周期可能翻倍甚至永远回不了本。所以在预算之外,一定要预算"变更管理"的时间。

七、不同情况下的取舍

最后讲取舍,因为动态跟踪没有万能方案,每一层都有代价,关键是知道自己愿意付什么、不愿意付什么。

1. 取舍一:精准度 vs 覆盖度

精细的跟踪规则能提高准确率,但会增加配置和维护成本;粗放的规则覆盖面广,但噪音多。我的建议是早期偏覆盖面,成熟期偏精准度。因为在机制还不成熟时,你更需要发现"哪些地方有问题";等机制稳定了,你更需要"只在我需要的时候告诉我"。

2. 取舍二:自动化程度 vs 灵活性

自动化越多,人为操作越少,但应对特殊情况的灵活性也越低。我的经验值是自动流转覆盖 70% 到 80% 的常规场景,剩下 20% 到 30% 保留人工干预入口。追求 100% 自动化通常会导致僵化,一旦遇到异常情况反而更麻烦。

3. 取舍三:告警敏感度 vs 信噪比

这是最需要反复平衡的一对。敏感度高可以早发现,但噪音多;敏感度低噪音少,但可能漏掉重要信号。我的做法是针对不同重要度的事项用不同阈值,关键路径任务用敏感阈值,普通任务用宽容阈值,且阈值可按季度调整。

4. 取舍四:统一标准 vs 因地制宜

多产品线的团队经常纠结这个。统一标准便于横向对比和管理,但可能不适合某些产品线;因地制宜更贴合实际,但增加了管理复杂度。我的建议是核心指标统一,局部阈值差异化。比如"任务停滞"的定义全公司统一,但停滞多少天算异常,不同产品线可以不同。

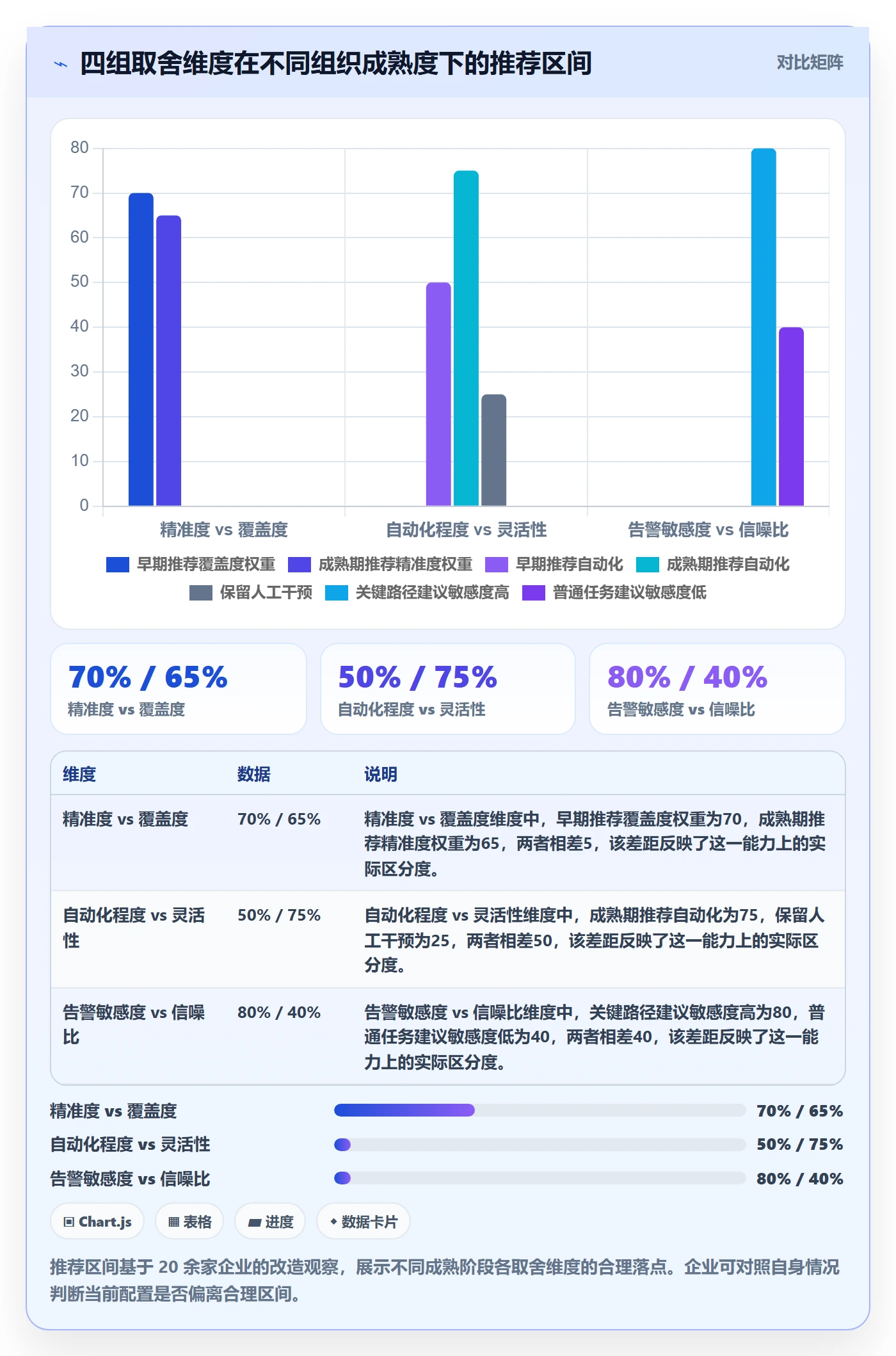

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

关于取舍,我最后想强调的是:没有一次做对的取舍,只有持续迭代的取舍。你现在配置的每一个阈值、每一个规则,都应该被当作待验证的假设,而不是永久的标准。动态跟踪这件事本身也必须是动态的。

八、总结:动态跟踪的本质,是把管理者的注意力还给判断

写到这里,回到最开始那个 CEO 说的"效率最低的三小时"。三个月后我再去他们公司时,周会已经缩短到一个小时,剩下的时间变成了真正的问题讨论。他告诉我,改变的不是大家更勤奋了,而是大家不再花时间去确认"事情怎么样了",而是直接讨论"接下来怎么办"。

这就是动态跟踪的真正价值。它不是让你知道更多,而是让你把注意力从"收集信息"转移到"做出判断"上。管理者最稀缺的资源是注意力,进度跟踪机制的使命就是保护这份注意力,而不是消耗它。

如果你现在就动手,我的建议是从三件事开始:第一,花一天时间和团队把任务颗粒度和状态定义对齐,这是所有动态化的前提;第二,选一条产品线做试点,把"任务停滞自动提醒"这一个规则先跑起来,验证机制可行;第三,一个月后复盘,异常发现延迟有没有下降,管理者的跟踪时间有没有减少,成员有没有抱怨"系统太吵"。用这三个信号判断你是不是走对了路。别追求一步到位的完美方案,先让机制转起来,再让它越转越准。这是我做了这么多落地案例后最确定的一件事。

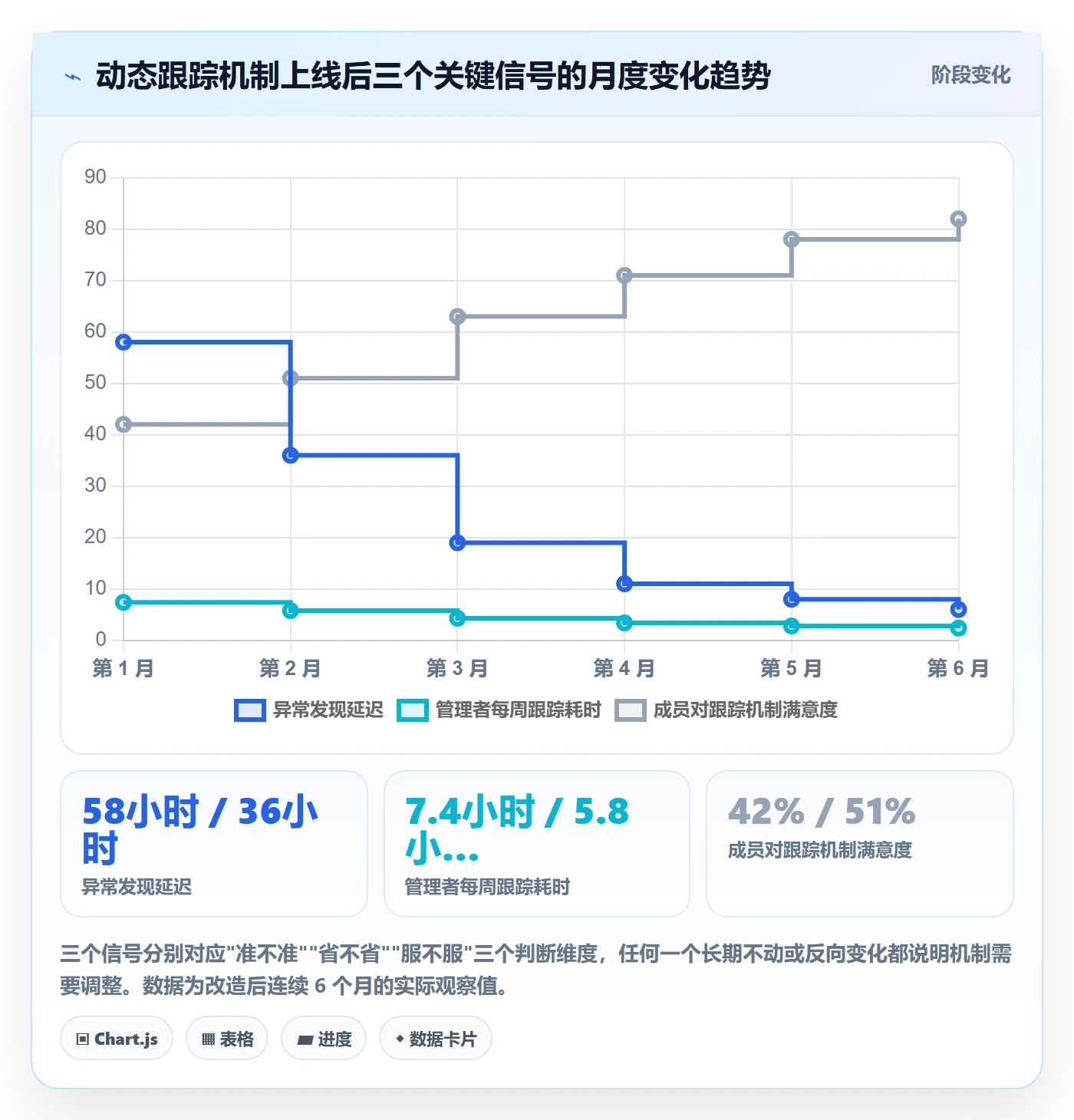

动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板

最后一个提醒:上面那张阶梯线里,最容易被忽视但最重要的其实是第三条,成员满意度。前两个指标(延迟和耗时)如果单独改善但满意度持续走低,说明这套机制是靠压迫驱动的,撑不过半年。只有三条线同时向好,动态跟踪才是真正站稳了。

常见问题解答(FAQ)

1. 管理者如何用一套模板把进度跟踪周期从一周压缩到一天内?

我们团队每周一开例会才发现上周的任务卡住了,等我看到数据时已经晚了三天。我也试过让每个人每天写日报,但坚持两周就没人认真填了。到底有没有一种模板,能让进度自动流到我面前,而不是我追着人要?

核心不是模板本身,而是把“汇报”改成“留痕+触发”。具体做法:把每个任务拆成不超过2天的颗粒度,任务卡上只填三个字段,当前状态、下一次可交付物、阻塞项。要求成员在状态切换时更新(比如从“进行中”改为“待验证”),而不是按天填写。

然后设置两条自动规则:第一,任何任务超过48小时未变状态,自动进入“停滞”泳道并@负责人;第二,阻塞项字段一旦不为空,自动推送给你和对应资源方。这样你每周只需花15分钟看“停滞”和“阻塞”两个泳道,不必逐条读进度。

判断标准是:如果某条任务你看不到“下一次可交付物”的日期,就默认它在失控边缘,直接约15分钟对齐。数据口径上,跟踪周期=状态变更事件触发到你看到的延迟,目标应控制在4小时以内,而不是以天为单位。

2. 跨部门项目进度对不上,管理者应该抓哪个口径才能避免扯皮?

我负责一个涉及产品、研发、市场三方的项目,每次开会各部门都说自己按计划走了,但合在一起就是延期。我问“进度百分比”每个人都给我不同的算法,有人说按工时,有人说按里程碑。我到底该统一哪个口径,才能让进度跟踪真正可比较?

统一口径必须落到“可验证的交付物”上,而不是百分比或工时。做法:为每个跨部门项目定义一条“交付物链”,每个节点必须是一个可被下游直接使用的产物,比如接口文档、可测试的构建包、投放素材包。进度只用三个离散状态表示,未开始、已交付待验收、已验收。禁止使用“完成80%”这类表达。

判断依据是:下游团队能否在不追问上游的情况下开始工作;如果能,就是“已交付待验收”,否则一律算“未开始”。这样做的原因是百分比进度在跨部门场景下几乎没有可比性,因为各部门对“完成”的定义不同。

数据口径上,你只需要每周统计“已交付待验收”节点占总节点的比例,以及每个节点从“已交付待验收”到“已验收”的平均停留时长,后者超过3个工作日就说明验收环节是瓶颈,而不是执行环节。

3. 小团队没有专职项目经理,管理者如何用最低成本落地进度跟踪模板?

我们公司一共20个人,我自己既管业务又管项目,不可能天天维护复杂的甘特图。我试过用某项目管理平台,但配置字段和视图花了我一整天,最后大家还是回到群里口头同步。有没有一种几乎零维护成本的模板,让我这种非专职管理者也能跑起来?

最低成本的方案是“一张表+两个视图+一条规则”,不要碰复杂工作流。具体做法:用一张在线表格,列只有六列,任务名、负责人、交付物、截止日、状态、阻塞项。状态只允许三个值:未开始、进行中、已交付。然后建两个视图:第一个是“本周到期”,按截止日筛选;第二个是“阻塞”,按阻塞项非空筛选。

一条规则:每天上午10点自动把“阻塞”视图推送到你的即时通讯工具。你每天只看这个推送,每条阻塞项要么当场指派解决人,要么当天约15分钟对齐。判断依据是:如果一条任务在“进行中”停留超过其预估工期的1.5倍且阻塞项为空,说明负责人没有如实更新,你需要单独沟通而不是加更多字段。

这样做的维护成本每天不超过10分钟,且不需要任何专职角色。

4. 进度跟踪模板跑了一个月就失效,管理者如何判断是模板问题还是执行问题?

我们按网上的模板搭了一套跟踪表,前两周大家还认真填,第三周开始就有人漏填、乱填,数据越来越不可信。我分不清到底是模板设计太复杂,还是团队执行力不行。有没有具体的判断方法,让我知道该换模板还是该抓执行?

用“三率”判断,不要凭感觉。第一,更新率=当天有状态变更的任务数除以应更新任务数,低于60%说明模板字段太多或更新动作太重,优先砍字段,把必填项压到三个以内。

第二,准确率=你随机抽查10条任务,实际进展与表内状态一致的比例,低于80%说明执行问题,需要在一对一沟通中明确“状态不更新就等于任务未开始”的规则。第三,阻塞解决率=本周新增阻塞项中在48小时内被指派解决人的比例,低于50%说明你的响应机制没跑通,而不是团队不填。

判断顺序是:先看更新率,低于60%改模板;更新率达标但准确率低于80%,抓执行;两者都达标但项目仍延期,说明模板颗粒度太粗,需要把任务拆到2天以内。按这个顺序排查,通常两周内就能定位真正的问题,而不是反复换模板。

核心关键词

读者评论

谢
谢宁

我们团队一百二十人左右,去年也试过把状态更新频率从每天一次提到两次,结果跟文中测试几乎一样:准确率没涨多少,敷衍式更新倒是多了。后来改成提交代码自动关联任务、文档发布自动标记完成,手动填的状态才降到三成左右。我的疑问是,这套自动流转对研发类任务好使,但我们还有大量客户现场实施的任务,根本没有代码提交或文档节点可以挂钩,这类任务的状态自动产生该怎么落地,文中没展开。

王
王明远

文中的漏斗图我深有同感。我们之前查过一批停滞任务,系统里显示正常,实际已经卡了十来天,全是因为负责人觉得'反正周会要说,先不更新'。后来把到期提醒先推给负责人本人而不是项目经理,配合度确实好了一些。不过我有个不同看法:事件触发虽好,阈值设太密也会变成骚扰,我们一开始超预估百分之二十就推,结果管理者直接屏蔽通知,最后又调回百分之三十加连续两天。规则层怎么定阈值,可能比四层结构本身更耗功夫。

侯
侯子涵

四层结构里我认为最难的是规则层,文里给的阈值经验在两百人以下团队基本够用,但组织一复杂就会打架。我们曾经同时跑三条产品线,一条按天变、一条按周变,用同一套预警规则的结果是高频线天天报警、低频线一次不报,管理者干脆都不看了。后来按线分别配了触发条件才正常。所以我觉得动态跟踪的真正门槛不在工具,而在有没有人定期维护规则,文中说的每季度 review 听着简单,实际很少有团队能坚持下来。

文章包含AI辅助创作:动态实操方法:企业管理者提升进度跟踪效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424619

赞 (0)
飞飞飞飞
进度跟踪进度日志全流程:企业管理者最佳实践与一文讲清
上一篇 1小时前
更新记录实操方法:企业管理者提升进度跟踪效率的最佳实践方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
