去年第三季度,我以外部顾问身份旁听了一家年营收约 7 亿元的智能硬件公司的经营分析会。会议开到第 40 分钟时,CEO 问了研发副总一个问题:"你上周说 A 项目完成 85%,今天还是 85%,这 15% 到底卡在哪里?"研发副总翻了 3 分钟表格,回答"主要是联调阶段有一些问题"。CEO 没有再追问,但会后他跟我说:"我知道他在糊弄我,可我不知道从哪个数字切进去。"这个场景,是我决定写这篇进度跟踪风险控制案例解析的直接原因,大多数企业的进度跟踪不是败在"没有工具",而是败在"跟踪出来的数字无法被质疑、无法被追溯、无法被决策"。
进度跟踪看上去是一个执行动作,本质是一套风险控制机制。它要解决的不是"大家有没有在干活",而是"在信息不对称的组织里,管理者如何在关键节点之前识别真实偏差,并且让纠偏动作可执行、可追责、可复盘"。本文基于我在 2022,2025 年间参与的 14 个中大型企业进度跟踪落地项目(其中 9 个涉及研发交付类项目,5 个涉及多部门协同类项目),拆解常见误区、判断逻辑、真实案例和取舍建议。
一、先给结论:进度跟踪的风险控制成败,取决于三件事
我把这 14 个项目按照"是否达成预期的进度可视性目标"做了分类,7 个成功、4 个半成功(上线后 6 个月内回退到人工统计)、3 个失败。复盘下来,成败差异并不主要由工具决定,而由三件事决定。
第一,跟踪的粒度必须匹配决策粒度,而不是任务粒度。很多团队把颗粒度做得很细,每天更新、每任务勾选,结果管理者看到的是任务清单,不是决策依据。真正有效的粒度是"管理者能在 5 分钟内判断要不要介入"的粒度。
第二,进度数据必须带"来源"和"时间戳",且不可被单方面覆盖。凡是能被责任人在汇报前批量刷新的数据,都会在三个月内失去可信度。这是我在项目中反复验证的规律。
第三,偏差必须触发有主责人、有截止时间、有验证方式的纠偏动作。没有纠偏闭环的进度跟踪,本质上只是生产周报的机器。

二、背景与真实场景:为什么"跟踪"经常变成"表演"
1. 典型场景一:研发交付型项目的"85% 陷阱"
回到开头那家硬件公司。他们的研发项目跟踪表按照"需求-设计-开发-联调-测试-量产"六阶段,每阶段填百分比。问题在于,他们的百分比是责任人自己估的,没有客观锚点。开发工程师认为"代码写完 + 自测通过"就是 90%,但测试团队认为"没有联调过就是 50%"。两套口径在同一张表里碰撞,就产生了"85% 卡住"的现象。
我介入后做的第一件事,不是换工具,而是把百分比换成"交付物清单 + 客观完成判定条件"。例如"联调阶段完成"的定义被改写为:接口联调用例执行率达到 100%、P0 缺陷清零、联调报告由测试负责人签字。这三个条件都不可主观美化。改完之后,同一个项目的进度汇报会议从 90 分钟压缩到 35 分钟。
2. 典型场景二:多部门协同项目的"背对背汇报"

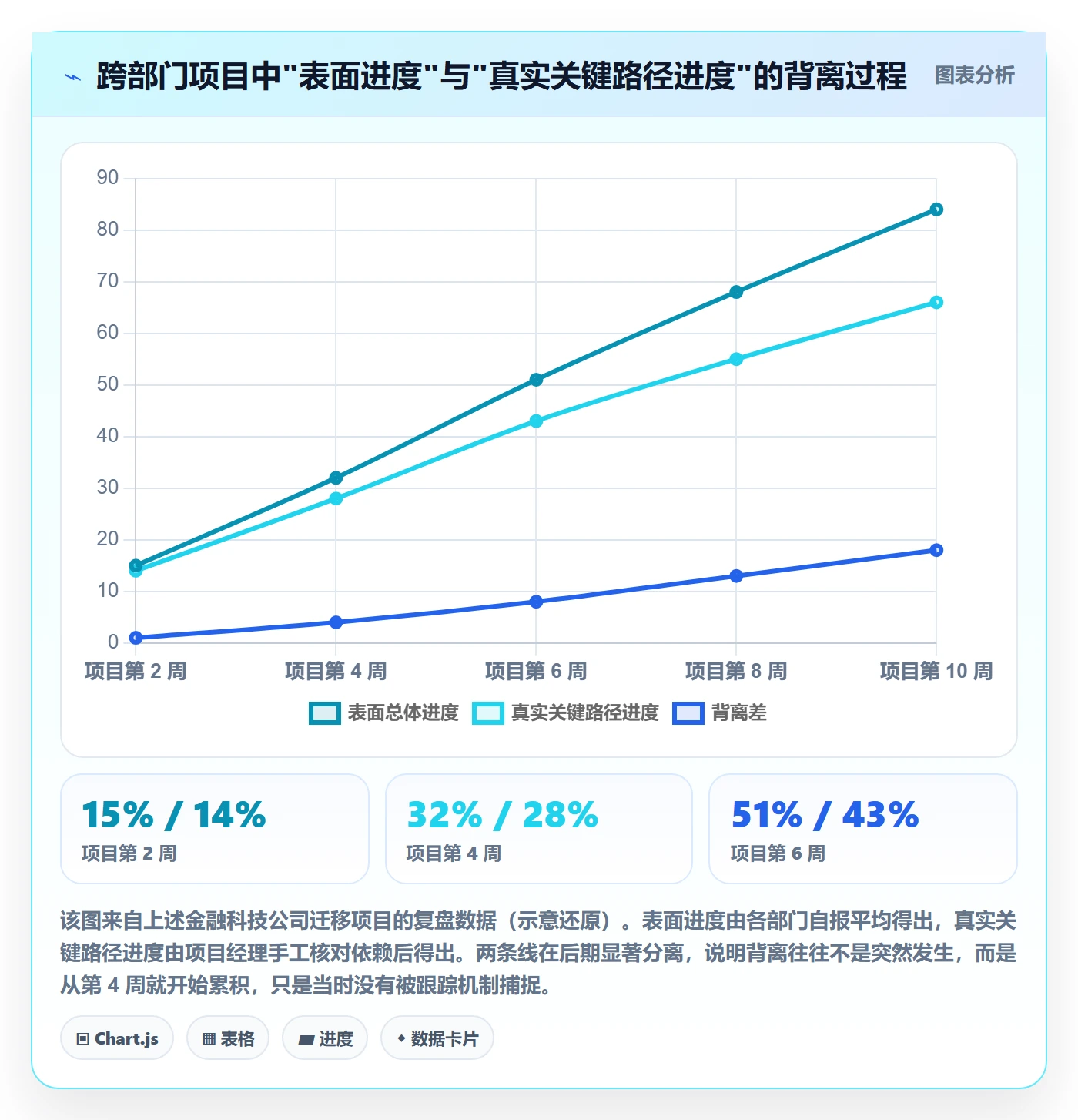

另一家金融科技公司做核心系统迁移,涉及 5 个部门。上线前两个月,每个部门都报告"按计划推进",但上线前两周突然爆发 17 个跨部门接口问题。
根因是各部门的进度表是各自的 Excel,彼此不共享依赖关系。进度跟踪的风险不在单个节点延迟,而在节点之间的依赖被延迟掩盖。当 A 部门的任务延迟 3 天,如果 B 部门不知道,B 的"按计划"就是伪状态。

3. 典型场景三:中小团队"用聊天工具当进度系统"
还有一些 50 人以下的团队,用即时通讯群 + 云文档记录进度。这类做法在 3,5 人小项目里勉强能用,一旦并行项目超过 3 个、参与人超过 15 人,就会出现"信息在群里蒸发"的问题:三天前的承诺埋在 500 条消息里,没人翻得到。不是团队不努力,是跟踪介质本身的检索能力不支持风险回溯。

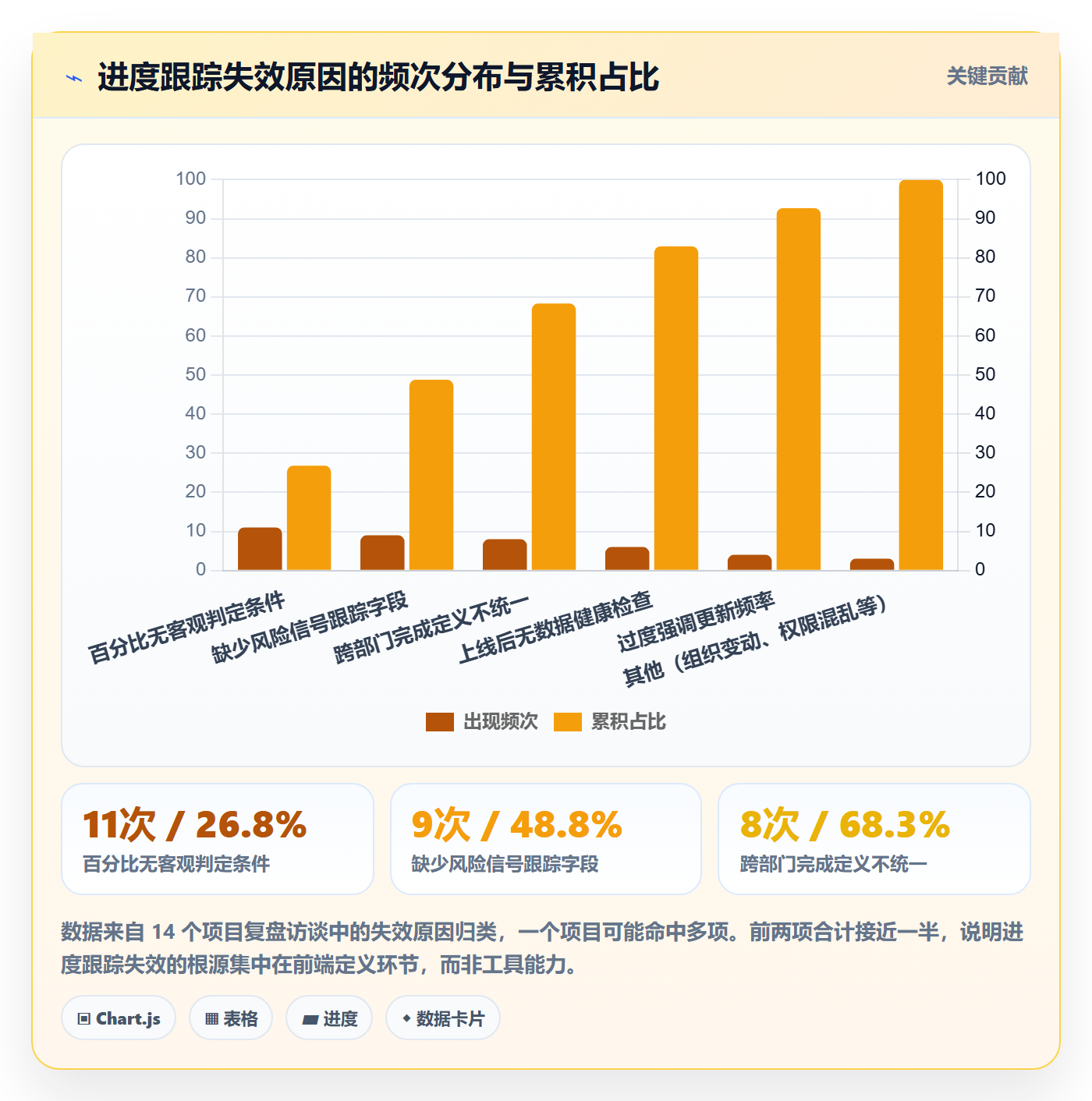

三、拆解常见误区:进度跟踪的六个认知陷阱
1. 误区一:把"更新频率"当成"跟踪质量"
我在 2023 年见过一个团队,要求研发每天 18:00 前更新任务状态。执行率一度达到 96%,但项目依然两次延期。原因是高频更新制造了"管理在运转"的幻觉,管理者看到满屏绿色,却没有机制去验证绿色是否真实。频率是成本,不是质量。
2. 误区二:进度百分比由执行人单方面定义
这是最普遍也最危险的一条。百分比是主观变量,尤其在知识工作里,"我觉得快了"和"接口能跑通"之间可能隔着两周。凡是没有客观判定条件的百分比,都应该被视为不可用于决策的信息。
3. 误区三:只跟踪"计划内任务",不跟踪"风险信号"
很多系统只记录任务是否完成,不记录"出现了什么异常、异常是否已升级、升级后谁负责"。结果是管理者只能看到滞后,看不到滞后原因。只跟踪结果的系统,永远只能做事后追责。
4. 误区四:把进度跟踪等同于"工时管理"
工时是投入,进度是产出,两者不能互证。有团队填了 100% 工时,需求却只完成 60%。工时数据用于成本核算可以,用于进度判断会严重失真。
5. 误区五:跨部门项目共用一套自报表格
各部门指标口径不同,共用表格会导致口径被最小公倍数稀释,每个人都报"顺利",因为不需要解释"顺利"的定义。跨部门跟踪必须先统一"完成"的定义,再谈工具。
6. 误区六:把工具上线当成项目结束
这是最容易被低估的一条。我统计过 14 个项目,工具上线后 90 天内出现"更新率下滑超过 30%"的项目有 6 个,其中 4 个最终回退到人工统计。根因是上线时只做了培训,没有做定期的数据健康度检查机制。

四、专业判断逻辑:我用来评估一套进度跟踪机制的四层框架

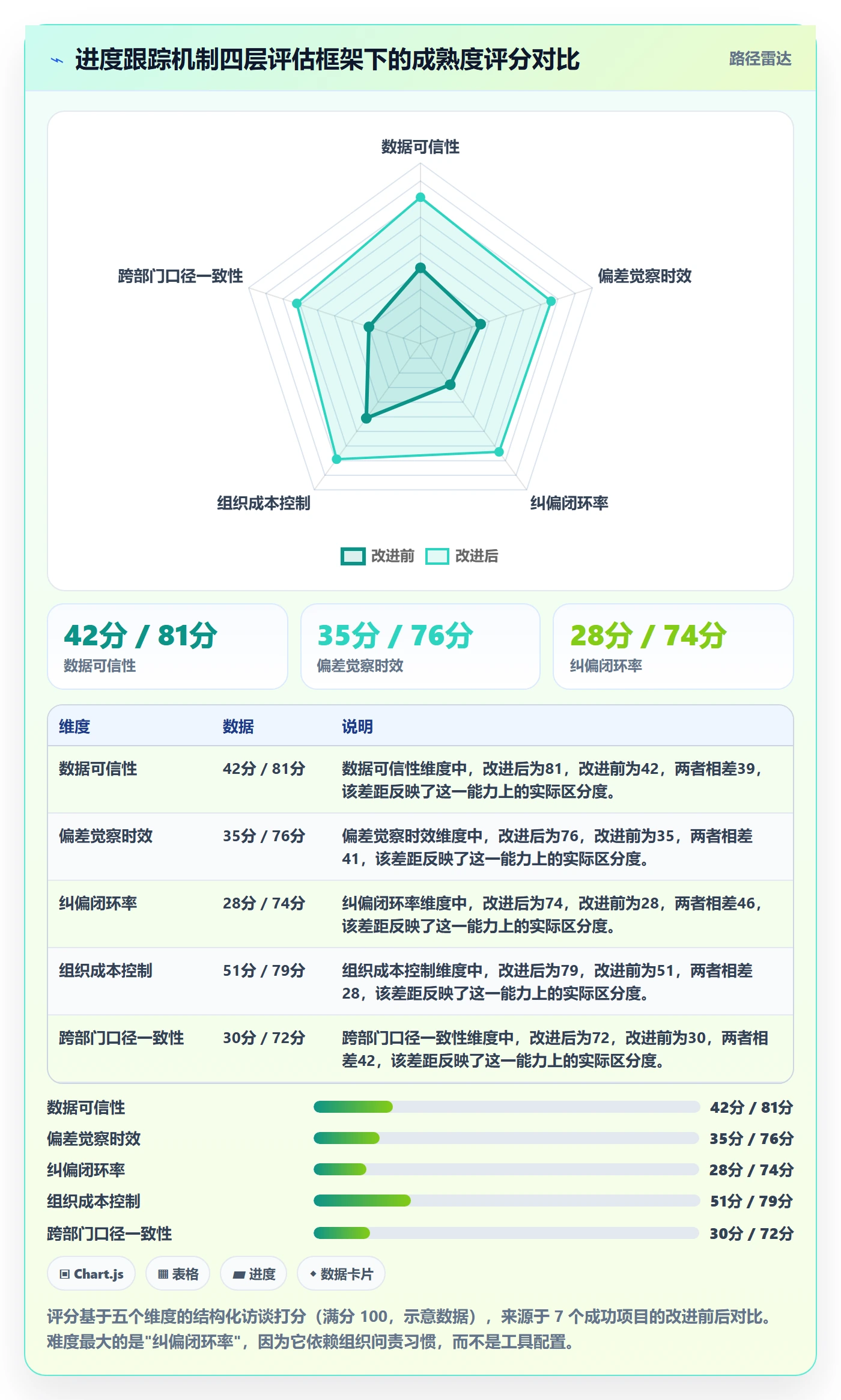

1. 第一层:数据可信性,"这个数字能被质疑吗"
我判断一套跟踪机制是否可信,会先问三个问题:这个数字谁填的?有没有客观锚点?能不能被第三方复核?如果一个数字只能由责任人来解释,它的风险控制价值就接近于零。
2. 第二层:偏差觉察时效,"偏差多久能被发现"
理想状态下,偏差应该在发生后的一个跟踪周期内被觉察。如果偏差平均要 2 周后才被发现,说明跟踪周期或信号设计有问题。我在项目中通常要求关键路径上的偏差必须在 72 小时内进入管理者视野。
3. 第三层:纠偏闭环率,"发现了偏差,有没有人真的改"
我会追踪一个指标:偏差被识别后,有明确主责人、截止时间、验证方式的比例。行业里这个比例普遍偏低。在我参与的改进项目中,这个指标从初期的 35% 提升到 78% 用了约 5 个月。
4. 第四层:组织成本,"跟踪本身花了多少人力"
跟踪不是免费的。每周用于填写、汇总、开进度会的人力成本,如果超过项目总人力的 8%,这套机制大概率不可持续。好的跟踪机制应该让填写轻、判断快、追责准。

五、案例与数据观察:一家 600 人企业的进度跟踪风险控制改造
1. 背景与痛点
2024 年上半年,我参与了一家 600 人规模的 B 端软件公司的进度跟踪改造。他们同时运行 11 个交付项目,涉及研发、实施、客户成功、运维四个部门。改造前的核心痛点是:项目周报要 3 个人花 2 天汇总,CEO 仍然认为信息滞后一周以上。
更严重的是,他们在 2023 年有两个项目因为进度失真导致交付延期,其中一个触发合同违约条款,直接损失约 180 万元。这个数字不是估算,是财务部提供的实际赔付。
2. 诊断:问题不在工具,在"完成定义"和"依赖可见性"
我们做了两周诊断,发现他们的项目管理系统其实功能不弱,问题出在两处:一是"完成"由执行人自报,没有验收标准;二是跨部门依赖没有进入系统,只在周会上口头对齐。这正好对应前面框架的第一层和第三层。
3. 改造动作:从"跟踪任务"转向"跟踪交付物 + 依赖 + 风险"
改造分四步推进,全部在项目管理系统内完成,没有引入额外工具:
- 重定义完成标准。把每个阶段的"完成"拆成 2,4 个客观判定条件,写入系统字段,执行人不能再只填百分比。
- 显性化跨部门依赖。在系统内建立部门间的依赖关系,任一依赖节点延迟,下游负责人的看板会同步亮起预警。
- 建立风险信号字段。每个项目必须维护"当前 Top3 风险",包括风险描述、影响、主责人、计划关闭时间。
- 数据健康度月度检查。每月由 PMO 抽查 20% 项目的更新真实性,用编码抽查方式验证"勾选完成"和"实际交付物"是否一致。
在工具选型上,这家公司最终选择了 PingCode 作为研发项目的主跟踪平台。他们的场景有几个硬约束:600 人规模、多部门并行、有私有化部署要求、原本使用 Jira 且积累了大量历史数据。PingCode 支持私有化部署,支持 Jira 平滑迁移,适合中大型企业及 100 人以上组织,这是他们做国产替代时的重要决策依据。迁移过程中,历史 Jira 工作项的字段映射和状态流转是主要工作量,团队用了约 3 周完成数据迁移和验收。
4. 改造结果与数据观察

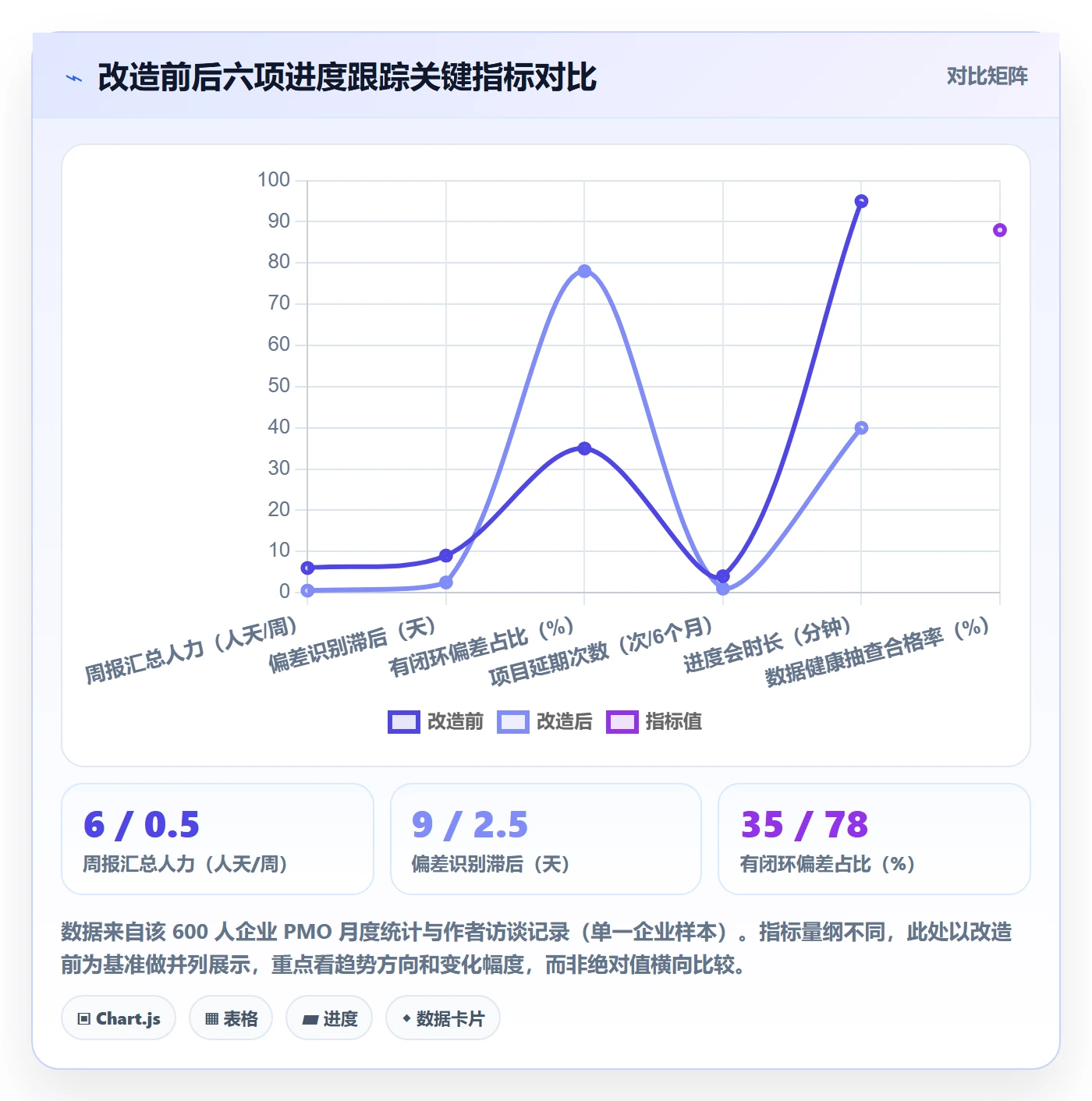

改造后运行 6 个月,我记录了几组对比数据。需要说明的是,这些数据来自该企业 PMO 的月度统计和我的访谈记录,属于单一企业样本,不宜直接外推到所有组织。
| 观察指标 | 改造前 | 改造后(第 6 个月) | 变化 |
|---|---|---|---|
| 周报汇总人力 | 3 人 × 2 天/周 | 0.5 人 × 0.5 天/周 | 下降约 92% |
| 偏差平均识别滞后 | 9 天 | 2.5 天 | 缩短 72% |
| 有闭环的偏差占比 | 35% | 78% | 提升 43 个百分点 |
| 项目延期次数(6 个月内) | 4 次 | 1 次 | 减少 3 次 |
| 管理者进度会时长 | 平均 95 分钟 | 平均 40 分钟 | 缩短 58% |

5. 一个关键细节:迁移不是技术问题,是口径问题
这家公司在迁移时遇到的最大阻力,不是数据导入,而是旧系统里积累的 3000 多条"状态不明"工作项如何处理。最后我们采取的策略是:只迁移近 12 个月且状态可判定的工作项,其余归档不迁移。这条决策省下了约两周的对账时间,也避免了把历史脏数据带进新系统、污染新的数据可信度。
这件事我后来在其他项目里也反复强调:迁移的目标不是"搬得全",而是"搬得准"。带着脏数据上线,等于让新机制从第一天就背上旧包袱。
六、不同情况下的行动建议
1. 情况一:50 人以下、并行项目少于 3 个
不必上重型系统。用一个共享看板 + 每周一次 30 分钟站会即可,但必须做到两点:完成标准写成客观条件、Top3 风险有人认领。这个阶段的重点是养成"偏差要带主责人"的习惯,而不是堆工具。
2. 情况二:100,300 人、跨 2,3 个部门协同
建议引入可配置的项目管理平台,把依赖关系和风险字段显性化。这个规模的组织,口头对齐已经开始失效,需要系统承担"依赖可见性"的职责。选型时优先看依赖管理能力和私有化选项,而不是看功能清单长短。
3. 情况三:300 人以上、多项目并行、有合规或数据主权要求
这类组织适合中大型企业级平台。PingCode 在这个区间是常见选项,主要优势是私有化部署能力、对 Jira 迁移路径的支持,以及面向 100 人以上组织的协同深度。如果企业原本依赖 Jira 且迁移成本敏感,可以把"迁移平滑度"作为权重最高的评估项。
4. 情况四:已经在用某工具但数据没人信
不要急着换工具。先用第四节的四层框架做一次体检,八成问题出在完成定义和纠偏闭环上。工具换了,定义不改,三个月后还会回到原点。
5. 情况五:项目频繁延期但说不清原因
建议先做一次"依赖关系显性化"专项:把最近 3 个延期项目的关键路径画出来,看有多少延迟来自跨部门依赖未被跟踪。这个动作不需要新工具,用一张表就能做。

七、不同情况下的取舍

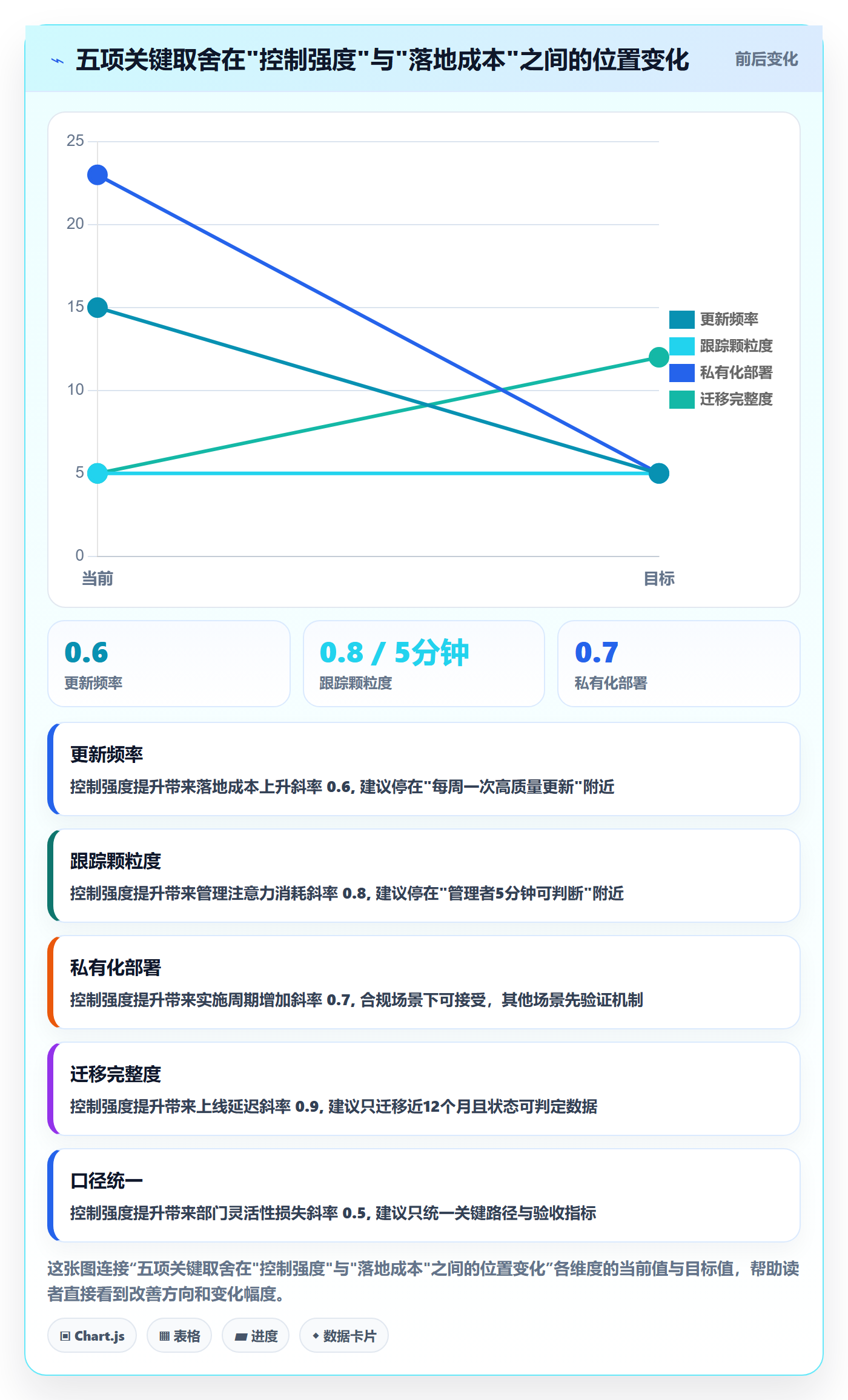

1. 取舍一:更新频率 vs 数据可信度
如果团队承受不了高频更新的成本,宁可降低频率,也要保住可信度。我的经验是:每周一次高质量、带客观判定条件的更新,价值高于每天一次自报百分比。前者能支撑决策,后者只能制造忙碌感。
2. 取舍二:跟踪颗粒度 vs 管理者注意力
颗粒度越细,数据越全,但管理者注意力是稀缺资源。在 600 人企业的案例里,我们把管理者每日需要看的信息条目从 300 多条压到 40 条以内,判断效率反而提升了。这是一个明确的取舍:为了让关键信号浮出来,必须把噪声压下去。
3. 取舍三:私有化部署 vs 快速上线
私有化部署在数据主权和集成深度上优势明显,但会拉长实施周期,通常多出 4,8 周。如果企业有强合规要求或数据不出内网的要求,这个时间投入是值得的;如果只是内部协作、无合规压力,可以先用轻量方案验证机制,再决定是否私有化。
4. 取舍四:迁移完整度 vs 上线速度
前面提到的"搬得准而非搬得全"就是这个取舍的具体体现。历史数据迁移越完整,上线越慢,且可能把旧口径带进新体系。我的一般建议是:迁移近 12 个月且状态可判定的数据,其余归档封存。这条规则在多项目中都被验证为性价比最高。
5. 取舍五:统一口径 vs 保护部门灵活性
统一口径会牺牲部分部门的个性化表达,但跨部门项目里不统一口径就无法比较进度。我的判断是:涉及关键路径和交付验收的指标必须统一,非关键的过程指标可以保留部门差异。一刀切和完全放任都是错误答案。

八、把进度跟踪当成风险控制系统,而不是汇报系统
写到这里,我想回到最初那个 85% 的场景。那位 CEO 后来告诉我,他不缺报表,缺的是能质疑的报表。这句话概括了我对进度跟踪的全部判断:一套好的进度跟踪机制,不是让人把进度写清楚,而是让管理者有能力验证进度是否真实、偏差是否被处理、处理是否有结果。
它需要数据可信性、偏差觉察时效、纠偏闭环率和组织成本控制四条腿同时站稳。缺任何一条,短期可能看似运转,长期一定会退化成汇报表演。
下一步,我建议你做一件具体的事:从你们最近一次延期的项目里,挑出 5 个被标记为"已完成"的节点,逐个追问三个问题,完成标准是什么?谁定义的?第三方能否复核?如果这 5 个节点里有超过 2 个说不清楚,你需要的不是新工具,而是先把"完成"重新定义一遍。定义清楚之后,再去评估工具、部署方式、迁移策略,顺序才不会颠倒。
进度跟踪的风险控制,本质上是一场对组织诚实度的持续投资。工具能放大诚实,也能放大表演。选择权在管理者手里。
常见问题解答(FAQ)
1. 企业管理者做进度跟踪时,最该优先控制的风险是什么?
我们公司最近刚把项目管理工具换成某项目管理平台,结果进度看板上的数据跟实际交付对不上,我心里没底。作为管理者,我到底该先抓哪一类风险,才不会一上来就踩坑?
优先控制的是数据口径风险,而不是执行速度风险。判断依据很简单:任何一次进度跟踪失真,都会同时污染资源分配、绩效判断和对外承诺。可执行做法是先锁定三层口径:一是任务完成定义,是开发提交、测试通过还是上线可用,必须写死;二是完成度计算方式,是按工时、按子任务数还是按验收项,三选一且全公司统一;
三是数据刷新频率与责任人,例如每日 10 点前由各模块负责人更新,项目经理只做校验不代填。凡是口径未确认的看板,只能作为参考,不能进入管理决策。
经验上,口径统一前先做一次小范围双轨运行,用同一批任务让新旧统计方式并行 1 到 2 个迭代,对比差异超过 15% 就先修口径再谈推进,这样能把后续返工成本压到最低。
2. 进度跟踪落地方案里,怎么判断预警线设得合不合理?
我之前在一家做 SaaS 交付的公司带团队,某次项目延期两周,结果看板上一直是绿色,直到客户投诉才发现。后来我就在想,预警线到底怎么设才不是摆设?是越早越好,还是按项目阶段分开设?
预警线要按可逆性来设,而不是按感觉设。判断依据是:预警的作用是给管理者留出干预窗口,窗口长度取决于该环节一旦出问题还能不能低成本挽回。
可执行做法分三步:第一,先识别关键路径上的不可逆节点,例如合同签署、外部接口联调、上线窗口,这些节点前 5 到 10 个工作日必须设黄色预警,前 2 到 3 个工作日设红色预警;第二,非关键路径用偏差比例设线,例如计划完成度与实际完成度差值超过 10% 黄色、超过 20% 红色;
第三,每条预警必须绑定一个明确的响应动作和责任人,例如黄色预警触发后 24 小时内由模块负责人给出补救排期,红色预警触发后当天升级到项目决策组。可以用一个简单口径检验:过去 3 个月触发预警的事项中,如果超过一半最终确实延期,说明线太松;如果几乎都没延期,说明太紧,按 10% 的幅度反向调整即可。
3. 用某项目管理工具做进度跟踪时,如何避免团队为了指标好看而虚报完成度?
我们团队刚推行某项目管理工具,我发现有人把任务标成已完成,但实际上测试还没过。作为管理者,我不想天天盯着人,但又怕数据失真,这种情况该怎么从机制上治?
核心是把完成度从个人声明改成证据驱动。判断依据是:只要完成状态由个人单方面决定,就一定有美化动机,这跟人品无关,跟激励机制有关。可执行做法有三条:第一,完成定义绑定交付物,例如任务标记完成必须附带合并记录、测试报告或验收截图中的至少一项,工具里用必填附件或链接字段强制卡住;
第二,引入跨角色确认,开发标记完成后自动流转到测试或产品侧确认,未确认的只算待验收,不计入进度分子;第三,做抽样校验,项目经理每周随机抽取 10% 已完成任务回溯,发现虚报的按流程返工并记录,第一次提醒、第二次纳入模块负责人考核。
经验上,抽样比例不需要高,但必须持续且公开口径,团队知道会被查,虚报率通常会在 2 到 3 周内明显下降。另外,管理者自己要以身作则,不用完成度排名公开施压,否则只会把美化行为逼得更隐蔽。
4. 中小团队预算有限,进度跟踪落地方案能不能先用轻量方式跑起来?
我们是个 20 人左右的研发团队,老板让我出一套进度跟踪方案,但公司暂时不想上太重的某项目管理平台。我就想知道,能不能先用轻量方式把风险控制住,等规模大了再升级?
可以,而且中小团队更适合先跑轻量方案。判断依据是:进度跟踪的核心不是工具功能,而是口径、责任人和节奏三件事,这三件事用表格加固定会议就能覆盖。
可执行做法是:第一,用一张共享表格维护任务清单,字段只保留任务名、负责人、计划完成日、状态、阻塞项五项,状态只允许未开始、进行中、待验收、已完成四种,禁止自由填写;第二,固定节奏,每周一 15 分钟站会对齐本周关键任务,每周五 30 分钟复盘阻塞项和偏差,会议只讨论偏差超过 2 天的任务;
第三,设一条升级规则,任务阻塞超过 3 天自动升级到团队负责人,超过 5 天升级到业务决策人,避免问题在底层反复打转。当团队超过 30 人、并行项目超过 3 个,或者跨部门依赖明显增多时,再迁移到某项目管理平台,此时迁移成本最低,因为流程已经跑顺,工具只是承载。
要注意,轻量不等于随意,表格字段和状态枚举必须锁死,否则很快就会退化成各写各的。
核心关键词
文章包含AI辅助创作:追踪落地方案:企业管理者开展进度跟踪的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/424332
读者评论
我们公司去年也尝试过把任务拆细、要求每日更新,结果项目还是延期。问题恰恰出在,更新频率上去了,但没人去验证那些‘已完成’到底是不是真的完成。后来改成按交付物验收,进度会从两小时缩到四十分钟,但推行阻力很大,执行层觉得被不信任。这个平衡点很难拿捏。
四层框架里最触动我的是‘纠偏闭环率’。我们团队不缺数据,缺的是偏差被发现之后谁来拍板、谁来跟进。识别滞后其实还好,真正拖垮项目的是发现了问题却没人认领,或者认领了没有截止时间。这个东西靠工具配置解决不了,得改问责习惯。
案例里提到用编码抽查验证更新真实性,这个方法我们试过,但只坚持了两个月就流于形式。PMO人手有限,抽查比例一降,数据质量马上反弹。所以我更关心的是,月度检查这个机制在600人规模下到底靠什么持续运转,是靠制度约束还是靠管理者个人推动?如果换一任领导还能不能延续?
