我带过的一个 14 人实施团队,曾经连续 11 周的周报都写"整体进度符合预期",直到第 12 周客户在验收会上甩出一张清单:37 个关键配置项只完成 19 项,3 个接口联调卡了 4 周没人上报。复盘时我发现,问题不在于成员不努力,而在于我们根本没有一套能暴露真实进度的机制。周进展写成了"给自己看的日记",而不是"给决策用的仪表盘"。后来我用半年时间重构了整个周进展跟踪流程,把团队的进度偏差发现周期从平均 9 天压缩到 2 天以内。

这篇文章就是这套方法的完整拆解。

一、核心结论:周进展的本质是"偏差预警",不是"工作汇报"

绝大多数实施团队的周进展做不好,根子上是把周进展当成了"汇报"动作,而不是"跟踪"动作。汇报的目标是让上级知道你在忙什么,跟踪的目标是让所有人知道项目偏离了哪里、还剩多少缓冲、下一步该把资源砸向哪里。这两个目标的产物看起来都是"周报",但结构、颗粒度、更新频率完全不同。

我的核心结论只有三句话:周进展的价值不在于记录完成了什么,而在于量化"剩余工作"和"剩余时间"之间的缺口。凡是不能回答"缺口多大、缺口在哪个环节、缺口需要什么资源"的周进展,都是无效跟踪。这三句话决定了后面所有的操作步骤。

先给一个反常识的判断:周报写得越详细,往往说明团队对进度的掌控越差。因为我们跟踪过一个规律,当团队开始用大段文字描述"本周工作内容"时,通常意味着他们没有可靠的量化指标可以用,只能用"苦劳"来填补"功劳"的空白。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

二、真实场景:实施团队的周进展为什么天然容易失真

实施团队和研发团队有一个根本区别:研发的产出是可验证的代码和功能,实施的产出是"客户现场的状态"。这个状态分散在客户方多个角色手中,分散在配置、数据、接口、培训等多个环节里,且大量依赖客户配合。这决定了实施进度天然比研发更难量化。

1. 实施进度的三个"不可见"特性

第一个不可见是依赖外部。很多任务卡在客户方,客户没提供数据、客户 IT 没开端口、客户业务方没确认流程。这些"等待"在传统周报里往往被记成"进行中",于是进度看起来一切正常。

第二个不可见是假完成。配置做完了但没有经客户确认,任务被标记为 100% 完成。等到联调时才发现客户根本不认可,返工要重来。这种"完成"是团队自己定义的完成,不是交付意义上的完成。

第三个不可见是隐性工作量。一个看似简单的字段映射,可能因为客户历史数据脏乱而多花 3 天。这类工作量在排期时无法预见,在周报里也无处体现,只能靠成员主动暴露,而人天性倾向于不主动暴露自己的"超支"。

这三个特性叠加,导致实施周进展如果只用"完成/进行中/未开始"三态来描述,几乎必然失真。我在 2022 年做过一次内部抽查,让项目经理先按传统周判断"项目健康度",再对照实际交付物清单核对,结果 62% 的"健康"项目实际上已经存在至少一个高风险延期项。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

2. 一个典型现场:三级等待如何拖垮一个项目

我经历过一个典型的"三级等待"案例。客户方需要先由业务部门确认流程,再由 IT 部门配置单点登录,最后由数据团队导出历史数据。我们的实施任务排在数据导入环节,但前置的两个客户任务迟迟没动。

连续三周的周报里,我们的成员都写着"数据导入准备中"。直到第三周客户突然问"你们怎么还没开始导入",双方才发现彼此都在等对方。真正的根因是:周进展没有把"我方在等什么、等了多久、超期几天"作为一等信息暴露出来。等我们发现时,项目缓冲已经被吃掉大半。

这件事之后我立了一条硬规矩:周进展里必须有一栏叫"外部等待项",记录等待对象、等待起始日、约定完成日、超期天数。这一栏后来成了我们识别项目风险最有效的工具。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

三、拆解常见误区:这些做法正在悄悄毁掉你的周进展

我在给多个实施团队做流程诊断时,反复看到同一批误区。它们单看都不算错,组合起来就会让周进展彻底失去跟踪功能。下面按危害程度从高到低拆解。

1. 误区一:用"百分比"表示进度

"这个模块完成 80%",这句话在实施周报里几乎无处不在,但它是一个危险信号。百分比进度依赖主观估计,而且随着工作推进,80% 往往意味着"最难的最后 20% 还没开始"。更糟的是,百分比无法换算成剩余工时,也就无法和剩余时间做对比。

我要求团队用"剩余天数"和"剩余任务数"替代百分比。完成 80% 不如说"还剩 3 个配置项、预计 2.5 人天"。后者能直接和排期比对,前者只能制造安心感。

2. 误区二:完成状态只有"完成/未完成"

前面说过"假完成"问题。根因是团队没有明确的"完成定义"。我后来推行了三级状态:已执行、已自测、已客户确认。只有到"已客户确认"才算真正完成。这一改,项目健康度立刻从 62% 虚高回落到真实水平。

这个改动一开始阻力很大,成员觉得"太麻烦"。但三个月后,没有人愿意退回原来的两态。因为返工次数明显下降,大家第一次真正知道自己离交付还有多远。

3. 误区三:周报只写"我做了什么",不写"我卡在哪"

周报是向上汇报的本能产物,而汇报的本能是展示成果、隐藏问题。于是周报里全是完成项,风险项被稀释成一句"进展顺利"。要打破这个本能,必须把"暴露风险"设计成一项被奖励的行为。

我的做法是:周进展里"风险与阻塞"栏必须至少有一条内容,哪怕是"暂无风险,但下周可能受客户休假影响"。强制留白反而逼出真实的思考。半年后,团队里"主动暴露风险"成了被表扬的事,而不是被追责的事。

4. 误区四:周会重"讲"轻"决"

很多团队的周会变成一个一个成员轮流念周报,念完散会。这种周会开一小时,决策产出为零。真正的周会应该只讨论三件事:偏差在哪里、根因是什么、谁在什么时候做什么调整。

我要求周会取消"念稿"环节,提前让所有人把周进展填入系统,会议只留 45 分钟,全部用于讨论红灯项。会议时长缩短了,但决策密度提高了三倍。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

四、专业判断逻辑:一套好周进展的四个判定标准

判断一份周进展是否合格,我不用感觉,用四条可验证的标准。这四条标准可以拿来做自检清单,也可以拿来做团队对齐。

1. 标准一:每个任务能回答"还剩多少"

不是"做了多少",而是"还剩多少"。剩余量必须可换算为工时或任务数,并且能和剩余时间对比。可用公式粗略表达:缺口 = 剩余工作量 ÷ 单位时间产能 − 剩余可用时间。缺口为正,说明现有资源下无法按期交付,必须预警。

这个逻辑看似简单,但能把大量"看起来正常"的项目立刻照出原形。我自己用它筛过 20 个项目,其中 7 个被标为红灯,最终有 5 个确实按期出现了问题。

2. 标准二:每个风险能回答"影响谁、影响多久"

周进展里出现"存在接口联调风险"这种表述是没有价值的。有价值的表述是"接口联调风险,若客户 IT 本周五前未提供测试环境,将导致 UAT 推迟 5 天,影响上线里程碑"。前者是情绪,后者是信息。

我要求所有风险项必须包含三项:触发条件、影响对象、延迟天数。缺一项就退回重写。前两个月退回率高达 40%,第三个月降到 8%。

3. 标准三:每个阻塞能回答"需要谁、在什么时候介入"

阻塞项不是用来抱怨的,是用来升级的。一条合格的阻塞记录要明确:阻塞属于客户方还是我方、需要客户哪个角色拍板、如果 N 天内不解决会升级到什么级别。

我把阻塞项按"超期天数"分级:超期 1-2 天由项目经理跟进,3-5 天由实施负责人出面,超过 5 天升级到客户高层。分级之后,绝大多数阻塞在项目经理这一级就被解决,升级到高层的比例不到 5%。

4. 标准四:数据能跨周对比,形成趋势

周进展最大的价值在于趋势,而不是单点。单看某一周,项目可能看起来没事;但把剩余工作量、阻塞数、超期等待项画成折线,趋势立刻说话。我要求周进展系统必须能自动生成至少三条趋势线:剩余工作量趋势、阻塞数量趋势、外部等待超期趋势。

当剩余工作量趋势变平甚至上升,而剩余时间趋势下降时,两条线必然交叉,交叉点就是预测的延期点。这个交叉比任何主观判断都可靠。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

五、具体案例:一场用结构化周进展扭转延期的实战

这里用一个真实项目讲清楚整套方法怎么落地。客户是一家制造企业,我们负责其供应链系统的实施,项目周期 14 周,团队 11 人。项目进行到第 6 周时,我接手做过程审计,发现了严重问题。

1. 接手时的状态

第 6 周的原始周报写着"整体进度符合预期,各模块按计划推进"。但当我要求团队逐项列出剩余工作量时,情况立刻变了:原计划第 8 周完成的核心配置只完成了 41%,而剩余工作量按当前产能需要 47 天,剩余时间只有 42 天。

更严重的是,有 3 个接口的联调依赖客户方提供测试环境,而这个等待已经持续了 18 天,从未在周报中出现。团队以为"早晚会给",客户以为"我们还没到那一步"。双方认知偏差累计超过两周。

2. 我做的三件事

第一件事:把周进展结构从"文字描述"改成"三段式表格",本周完成、下周计划、阻塞与等待。

第二件事:引入"外部等待项"一栏,专门记录客户侧依赖,并强制每周更新超期天数。上面那 3 个接口的等待一填进去,18 天的超期立刻变成全项目最红的信号。

第三件事:把原来 2 小时的周会压缩到 40 分钟,取消念稿,只讨论三个红灯项和它们的升级动作。

3. 接入工具后的变化

我们团队用的是 PingCode,一款面向中大型企业和 100 人以上组织的研发与项目管理平台。选择它有几个现实原因:支持私有化部署,客户的数据不出内网;支持从 Jira 平滑迁移,我们原来积累的历史数据和工作流能直接继承,这也是国产替代里比较省心的一个选择。

接入的关键动作是把"外部等待项"和"三级完成状态"配置成自定义字段。PingCode 的自定义字段和工作流能力让我们把"已执行/已自测/已客户确认"做成状态机,任务不能跳过中间态。这样一来,假完成几乎被系统堵死。

趋势图是另一个改变决策方式的功能。把剩余工作量、阻塞数、外部等待超期三项做成周维度趋势后,第 7 周我们就在图上看到了剩余工作量的下降斜率明显变缓,于是提前调用了一名资深实施顾问支援接口联调。这次干预发生在延期真正出现前 3 周,最终项目在第 13 周完成上线,比预测延期时间早了整整一周。

这里要说明一点:工具本身不是解决方案,结构化字段和趋势图才是。PingCode 只是把这些结构落了地。换任何能支持自定义字段和跨周趋势的项目管理平台,效果都一样,关键是你有没有把上面那套"剩余工作 + 外部等待 + 三级完成"的结构设计出来。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

六、操作步骤:一份可直接落地的周进展标准流程

下面是我实际在用的完整流程,从周一到周五,每个环节都有明确动作。团队规模 10-30 人的实施团队可以直接照抄。

1. 周一:成员自更新(15 分钟/人)

每周一上午,每位成员独立更新自己负责任务的状态和剩余量。规则有三条。

  1. 任务状态必须从"已执行/已自测/已客户确认"中选一个,不能含糊。
  2. 剩余量必须填数字(剩余任务数或剩余人天),不能写百分比。
  3. 如有阻塞或外部等待,必须单独登记,写明等待对象和约定完成日。

这一步强调独立完成,不许互相"同步口径"。因为一旦互相商量,真实信息就会被抹平。

2. 周二:项目经理校验(1 小时)

项目经理逐一检查成员的更新是否合格。重点查三件事。

  • 有没有"已自测"挂了超过 5 天没推进到"已客户确认"的任务(假完成嫌疑)。
  • 有没有剩余量与上周持平的异常任务(可能在卡壳)。
  • 有没有外部等待项超期但没登记。

不合格的退回修改,不进入周会。这一步是质量闸门。

3. 周三:系统生成趋势与红灯清单(自动)

到了周三,系统应该自动跑出三张趋势图和一份红灯清单。红灯判定规则我固定成三条。

  1. 剩余工作量趋势变平或上升,同时剩余时间持续下降。
  2. 外部等待项超期超过 5 天。
  3. 同一任务连续两周状态未变。

满足任一条即为红灯。红灯数量控制在 5 个以内,超过说明跟踪粒度有问题。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

4. 周四:周会(40 分钟)

周会只讨论红灯项,每个红灯按固定三段式过:偏差是什么、根因是什么、谁在什么时候做什么。主持人严格控制节奏,每个红灯不超过 8 分钟。

我要求会议结束时必须产出书面的调整动作清单,谁负责、什么时候完成,当场录入系统。没有书面动作的会等于没开。

5. 周五:对客户同步(30 分钟)

对客户的同步不要照搬内部周报。客户只关心三件事:你们完成了什么、需要我配合什么、下一个里程碑能否守住。把这三件事写成一页纸,外部等待项用加粗标出超期天数,效果远好于十几页的进度表。

我坚持每周对客户同步,是因为前面那个"双向等待 18 天"的教训,客户不会主动读你的内部周报,但会认真对待你发给他的那一页纸。

6. 每四周:趋势复盘(1 小时)

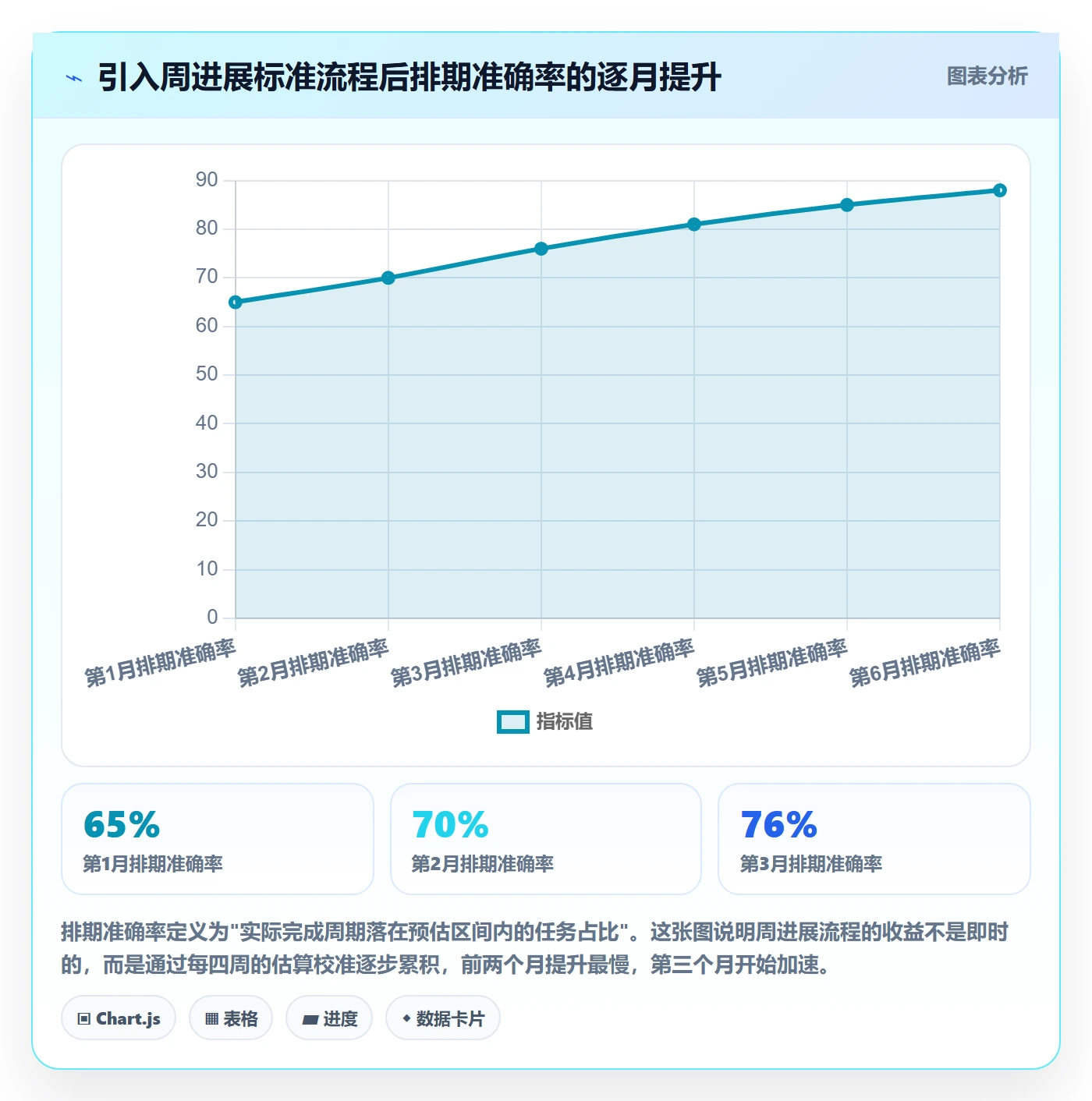

除了每周流程,每四周做一次趋势复盘。目的是校准估算偏差:过去四周里,哪些任务的剩余量估计明显偏低、哪些客户的响应速度被高估。把这些偏差记成系数,下次排期时应用到估算里。半年下来,我们团队的排期准确率从大约 65% 提升到 88%。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

七、不同情况的行动建议:从 3 人到 50 人怎么落地

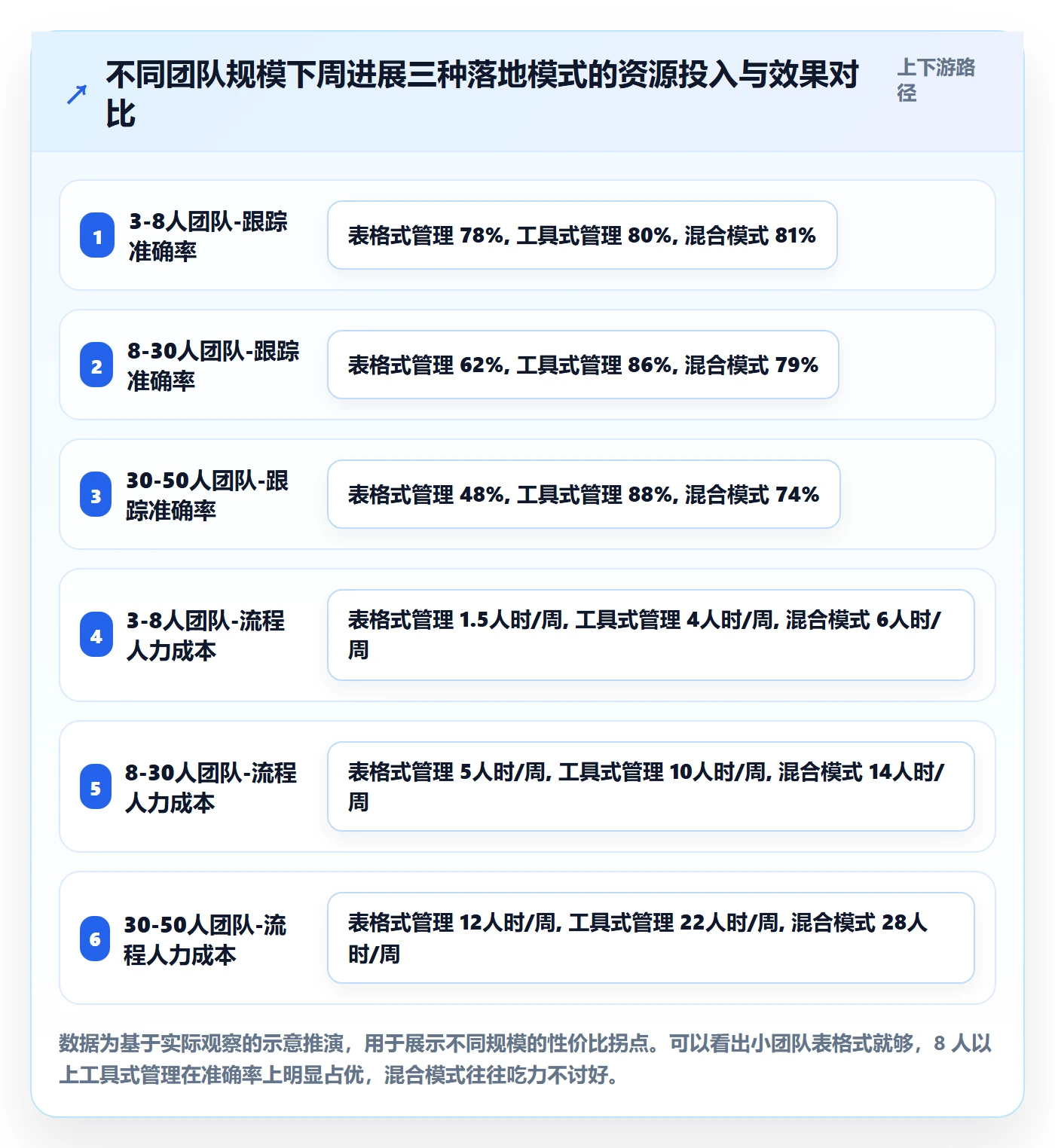

上面这套流程不是所有团队都能直接照搬。团队规模、项目数量、客户类型不同,落地方式差异很大。下面按规模分类给出建议。

1. 3-8 人小团队

小团队不要上重型工具,用一张共享表格就够了。核心动作只有两个:每周一成员填剩余量,每周三项目经理看趋势。周会可以合并到日常站会里,5 分钟过一遍红灯。小团队的优势是沟通成本低,不要用流程把自己拖垮。

建议保留的字段:任务名、状态(三态)、剩余人天、外部等待项、超期天数。其他都可以砍。

2. 8-30 人中型团队

这是最需要结构化流程的规模区间。人一多,"互相商量口径"和"假完成"就开始滋生,靠表格和口头已经压不住。建议上专业项目管理工具,把三级状态和外部等待项做成系统字段。

这个规模我强烈建议用支持私有化部署和中大型企业协作的项目管理平台(如 PingCode 这类面向 100 人以上组织的工具),因为客户数据敏感性高、跨部门协作频繁,系统化的字段约束能显著降低失真。

  1. 周一成员自更新,周三项目经理校验,周四周会,周五对客户同步。
  2. 红灯清单控制在 5 个以内。
  3. 每四周做一次趋势复盘。

3. 30-50 人大型实施团队

这个规模下,单个项目经理已经管不过来所有项目,需要按项目线或客户线分组,每组配一名跟踪负责人。周进展从"团队级"升级为"项目组合级"。

做法是在每个项目内部仍按上面的周一至周五流程走,但每两周增加一次项目组合例会,专门看跨项目的资源冲突和风险传导。关键指标从"单项目剩余工作量"上升为"整体资源缺口"和"跨项目阻塞传导链"。

这个规模最适合用 PingCode 的项目集管理能力,把多个项目放进同一个视图看资源负载。工具支持从 Jira 平滑迁移这一点,对已经在用 Jira 的历史团队尤其省事,迁移成本低,数据不丢。

4. 混合团队(自有 + 外包)

有外包的团队要特别小心"口径差异"。外包成员的进度往往更乐观、更新更滞后。建议对甲方自有成员和外包成员用统一的字段标准,但外包的任务状态必须由己方负责人复核后才能进入"已客户确认"。

另外,外包的剩余量估算容易失真,建议对同一个任务让外包和己方各估一次,取两者之差作为风险信号。差值大的任务优先安排复核。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

八、不同情况下的取舍:没有完美方案,只有对的优先级

任何流程都是取舍的结果。下面列出最常见的几组取舍,以及我的判断依据。

1. 跟踪精度 vs 填写成本

字段越多、状态越细,跟踪越准,但成员填写成本越高。我的经验是:状态超过四级、字段超过八个,填写质量就会掉。所以宁可牺牲一点精度,也要保住填写质量。核心字段之外的都砍掉。

判断依据很简单:如果成员为了填表每周多花超过 20 分钟,就该精简。跟踪的目的是省时间,不是造表格。

2. 每周全量更新 vs 增量更新

全量更新能保证数据完整,但重复劳动多。增量更新省力,但容易出现"没人碰的任务被遗忘"。我的折中是:有变化的任务做增量更新,连续两周无变化的任务强制全量复核一次。这样既省力又不漏。

3. 工具自动化 vs 人工判断

工具能自动算趋势、自动判红灯,但根因分析永远需要人。把自动化用在数据聚合和趋势计算上,把人工留给根因和决策。不要指望工具替你判断"这个红灯是不是要升级"。我的做法是:红灯由系统判,升级由人定。

4. 对客户透明度 vs 商业保护

有些团队不敢把真实超期暴露给客户,怕显得不专业。我的观点相反:早期暴露小问题的成本,远低于后期爆发大问题的成本。一个提前 3 周告知的延期风险,客户通常能接受并配合;一个在验收前才说的延期,几乎必然变成信任危机。

但透明度也要有边界。内部估算偏差系数、人员排班细节这类商业信息不必全部暴露。对客户只暴露"影响交付的等待项和风险",不暴露内部管理过程。

5. 一次性冲刺 vs 长期节奏

项目赶工期时,很多团队会暂停周进展维护,觉得"干活要紧"。这是最危险的信号。恰恰是赶工期,偏差变化最快,越需要跟踪。我的底线是:无论多忙,周一自更新和周四红灯会都不能停。哪怕精简到 10 分钟一版,也要维持节奏。停一周,信息链就断了。

进度跟踪如何做好周进展?实施团队最佳实践与操作步骤

九、收尾:周进展做好的标志是什么

回到开头的问题。做了这么多年实施,我对"周进展做得好"的判断标准变得很具体:当你随机抽一个任务,能在 30 秒内说出它还差多少、卡在哪、卡了几天、需要谁介入,这份周进展就是合格的。

周进展不是为了写给别人看,是为了让团队自己看清前面还有多少路。它应该像仪盘表,而不是像日记。仪盘表告诉你还有多少油、下一个服务区有多远、发动机哪里在报警;日记只告诉你今天去了哪。

如果你现在手上的团队还在写"整体进度符合预期",建议从下周一开始只做三件事:把完成状态改成三级、加上"外部等待项"这一栏、把周会改成只聊红灯。这三件事不需要任何工具,一周之内就能见效。等这三件事跑顺了,再考虑上系统把这些结构沉淀下来。

下一步,你可以先做一次自检:打开最近一份周报,看看里面有没有一条"外部等待项"、有没有任务能回答"还剩多少"、有没有风险项写清了"影响多久"。三条里缺两条以上,说明你的周进展还停留在汇报阶段,是时候把它改造成跟踪工具了。

常见问题解答(FAQ)

1. 实施团队周进展应该包含哪些核心信息才不算流水账?

我带过七八个人的实施小组,每周都要写周报,但写出来的东西自己都觉得像流水账,客户名字一列、任务一列就交上去了。后来发现领导根本不看,我就开始琢磨到底该写什么才是有价值的周进展。

周进展要围绕‘偏差’而不是‘动作’来写,建议固定四块信息:一是本周计划完成与实际完成的差异项,只列有偏差的;二是每个在途项目的里程碑状态,用红黄绿三色标注并附一句原因;三是下周必须解决的风险和阻塞点,明确责任人和期望解决时间;四是需要上级或其他部门协调的事项。

判断标准很简单,如果一条信息删掉之后不影响任何人做决策,那它就是流水账,应该砍掉。实操上可以要求每个实施顾问周报不超过一页,偏差项超过三条就要单独开复盘会。

2. 周进展的更新频率和提交时间怎么定才不会变成形式主义?

我们团队试过周五下班前交,结果大家都在赶,随便填两句应付;也试过周一早上交,又变成回忆上周干了啥,细节全忘了。到底什么时间点提交、多久更新一次,才能让周进展真正有用而不是走个流程?

建议采用‘每日轻量更新加每周汇总’的双层节奏。每日更新只动三个字段:任务状态、实际工时、阻塞标记,花两分钟在项目管理工具里点完即可,目的是保留过程数据;周五下午三点前完成周汇总,因为此时大部分交付动作已收尾,信息最完整。

判断依据是,周进展的价值在于及时暴露偏差,如果等到下周一才写,偏差已经耽误了两天。另外要明确规定:状态更新是执行人的责任,不是项目经理代填,否则数据失真。可以设一个硬规则,连续两周未按时更新的项目自动进入风险清单,由 PMO 介入。

3. 跨多个客户项目的实施顾问,周进展怎么按项目拆解又不重复劳动?

我们做企业软件实施,一个人手上经常同时跟三到五个客户,每个客户的进度节点都不一样。写周进展时如果按项目一个个写,光复制粘贴就要半小时,而且很多内容是重复的。有没有办法既让每个项目的进度清晰,又不用重复劳动?

核心思路是‘一次录入、多维视图’,而不是按项目重复写。具体做法是让顾问只维护一张任务级明细表,每条任务带项目编号、负责人、计划完成日、实际完成日、状态五个字段,周进展由系统按项目自动聚合生成,顾问只需要在每个项目的聚合结果上补一句本周关键判断和下周动作。

判断依据是,重复劳动来自同一份信息被写多遍,只要数据源唯一,拆分就是视图问题而不是写作问题。实操上可以在某项目管理平台里配置按项目分组的看板视图,周报导出时选择按项目分组即可。如果团队还用 Excel,就用数据透视表按项目编号拉一张汇总,同样能避免重复填写。

4. 周进展里发现进度延期,应该怎么写才能既暴露问题又不显得在甩锅?

我遇到过这种情况:某个客户的接口对接因为对方 IT 部门排期拖延,导致我们这边整体进度落后两周。周进展里如实写吧,怕领导觉得是我推进不力;写得含糊吧,又怕后面追责时说不清。这种延期到底该怎么在周进展里呈现?

延期的写法要遵循‘事实、影响、动作、需求’四段式。事实部分只写客观数据,比如计划完成日与实际完成日的差距;影响部分说明对后续哪些里程碑或验收节点产生了连锁影响;动作部分写你已经采取了什么补救措施,比如调整了测试顺序、增加了并行任务;需求部分明确提出需要谁在什么时间前提供什么支持。

判断依据是,周进展的目的是驱动决策而不是追责,只要你能清晰区分‘我能控制的’和‘我控制不了的’,并把不可控因素转化为具体的协调需求,就不会被理解为甩锅。

建议在项目管理工具里给每个延期项打上原因标签,比如外部依赖、资源不足、需求变更,这样积累几个月后就能看出延期的主要来源,用数据说话比文字辩解有力得多。

核心关键词

读者评论

汪
汪若溪

用剩余天数替代百分比这点认同,但实施项目里剩余人天本身也很虚。像数据清洗这种活,问十个成员能给出十个答案,最后还是要靠项目经理拍。我们后来改成按剩余可交付物清单来数,不估工时,数字反而稳定,也更容易和客户对账。

黄
黄知夏

外部等待项这栏我们也加过,卡点是客户侧根本没约定完成日,只能记起始日,超期天数一路滚大,最后还是项目经理私下打电话催。这套东西要真跑起来,得在启动会或合同里就把客户配合节点写死,否则表格只是把无力感记录下来。

彭
彭程

强制风险栏至少写一条我持保留意见。执行两个月后我们那边冒出一堆模板化风险,比如“客户可能休假影响进度”,看着有内容,其实没有任何决策价值,反倒稀释了真红灯。可能还得配一套筛选标准,不然形式主义只是从周报挪到了风险栏。

文章包含AI辅助创作:进度跟踪如何做好周进展?实施团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423083

赞 (0)
飞飞飞飞
跟踪流程与规范:实施团队进度跟踪最佳实践关键指标
上一篇 1小时前
周进展实操方法:管理层提升进度跟踪效率的入门指南方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
