去年第四季度,我接手了一个已经延期六周的企业级数据中台交付项目。项目周报上写着"总体进度75%",但当我逐个模块核对时发现,真正可演示的功能只覆盖了不到40%的范围。剩下的35%分散在"开发中""联调中""待验证"三种状态里,而这些状态的判断标准,团队里十个人有十一种理解。这不是某个团队的个案,在我过去八年参与和观察的六十多个实施项目中,进度数据失真从来不是执行问题,而是跟踪机制本身的设计缺陷。
实施团队的进度跟踪,本质上是在一个"不可能三角"中寻找平衡:跟踪精度、跟踪成本和响应速度。你想每周甚至每天精确掌握每个任务的真实状态,就需要投入大量管理工时;你想减少管理开销,就必然牺牲数据的实时性和颗粒度;你想两者兼得,就需要一套足够自动化、且定义清晰的流程与规范来支撑。多数团队的困境在于,他们没有意识到这是一道选择题,而是默认"认真填日报"就能解决所有问题。
这篇文章不会给你一套"放之四海而皆准"的跟踪模板。我会从我实际踩过的坑、翻过的车、以及后来验证有效的调整出发,拆解实施团队进度跟踪的流程设计逻辑、关键指标选择标准,以及在不同项目规模和组织成熟度下应该做什么、放弃什么。
一、核心结论:进度跟踪的成败取决于三个设计决策
在展开所有细节之前,我想先把最核心的判断放在前面。实施团队的进度跟踪体系是否有效,不取决于你用的是什么工具、填的是什么模板,而取决于三个更底层的设计决策。
1. 状态定义必须与"可验证的交付物"绑定,而非与"活动"绑定
"开发中"是一个活动描述,不是一个进度状态。同样标着"开发中",一个任务可能已经完成了80%的代码只差自测,另一个可能刚刚读完需求文档。好的状态定义必须锚定在可验证的交付物上,比如"代码已提交并通过CI""接口已联调通过并附测试报告""配置已部署到预发布环境并可访问"。
这个原则听起来简单,但执行起来需要极大的克制。因为把状态从"开发中"改成"已提交并通过CI",意味着团队需要维护CI流水线、需要把代码提交与任务关联、需要在任务看板上配置自动流转规则。这些基础设施的投入,恰恰是多数实施团队跳过的部分。
2. 跟踪频率应该由"风险密度"决定,而非由管理习惯决定
我见过太多团队机械地执行"每日站会+每周周报"的组合,不管项目处于什么阶段。但实施项目的风险密度是极不均匀的:需求确认阶段的风险集中在关键干系人的决策延迟上,开发阶段的风险集中在技术方案的不确定性上,上线切换阶段的风险集中在数据迁移和回滚预案上。
在需求确认阶段,每天开站会可能只是在重复"还在等客户确认";在上线切换前的72小时,每小时同步一次都不为过。把跟踪频率与风险密度对齐,是把有限的管理注意力花在刀刃上的关键。

3. 指标的选择应该区分"诊断指标"和"展示指标"
这是我在一次项目复盘中学到的教训。我们曾经每周向 steering committee 汇报12个进度指标,包括任务完成率、里程碑达成率、缺陷关闭率、工时消耗率等等。但后来我发现,高层真正用来做决策的只有两个:关键路径上的里程碑偏差天数和已识别风险的未关闭数量。其他指标要么是这两个指标的分解,要么是"看起来专业但没人行动"的装饰。
诊断指标是给执行团队自己看的,用于发现和定位问题;展示指标是给管理层和客户看的,用于判断项目健康度和是否需要干预。把两者混在一起汇报,结果是执行团队觉得汇报负担重,管理层觉得信息过载但抓不住重点。
二、背景与真实场景:为什么实施团队的进度跟踪特别难
要理解实施团队进度跟踪的难点,需要先理解实施项目与产品研发项目的本质差异。产品研发团队通常有稳定的迭代节奏、固定的团队成员、以及相对可控的需求范围。而实施团队面对的是:
- 多项目并行,一个实施顾问同时跟进2到4个项目是常态,时间碎片化严重
- 客户现场的不确定性,客户的关键决策人出差、客户的IT环境与预期不符、客户突然提出新的合规要求
- 跨组织协作,实施团队需要协调客户方业务部门、客户方IT部门、自身产品团队、以及可能的第三方集成商
- 交付物难以标准化,同样是"完成配置",不同客户的复杂度和验证标准可能差三倍
这些特性决定了实施团队的进度跟踪不能照搬产品研发的Scrum看板或燃尽图。实施项目需要的是"里程碑+关键路径+风险清单"的三层跟踪结构,而非"任务板+燃尽图"的双层结构。
1. 一个真实的翻车案例:当"进度正常"掩盖了关键路径阻塞
2022年我参与的一个ERP实施项目,客户是一家年营收30亿的制造企业。项目计划分为五个阶段,每个阶段有明确的里程碑。在前三个阶段的周报中,所有里程碑都标记为"按计划进行"或"轻微延迟(1-2天)"。

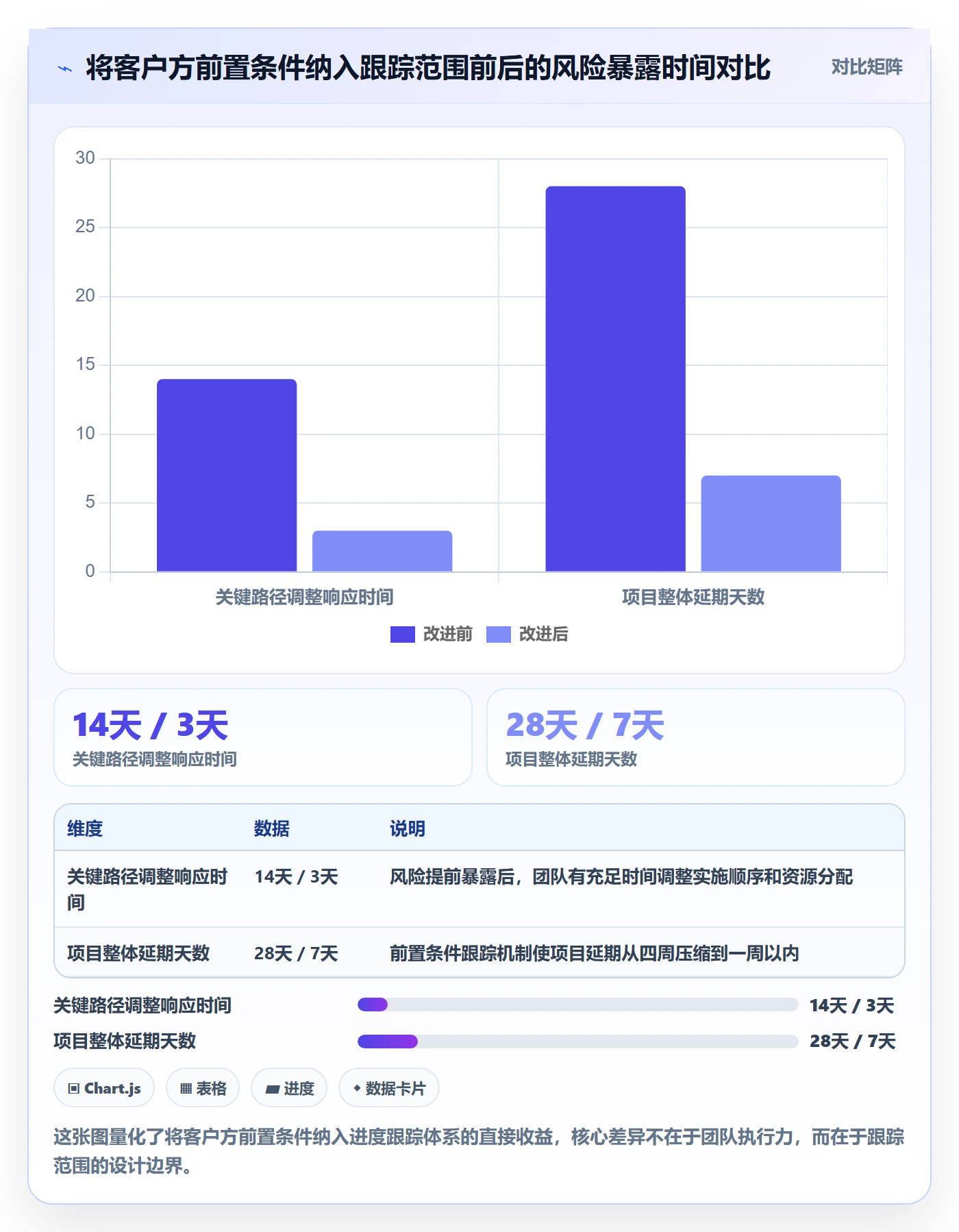

但在第四个阶段即将启动时,客户的IT总监在一次非正式沟通中透露:"我们这边的网络改造可能还需要三周才能完成。"而网络改造是第四个阶段中数据迁移和系统联调的前置条件。更关键的是,这个信息在之前的周报中从未被记录为风险,因为实施团队的跟踪机制只关注"我方交付物"的进度,而没有把"客户方前置条件"纳入跟踪范围。
最终项目整体延期了四周。复盘时我们发现,如果从第二阶段开始就把"客户方前置条件完成度"作为跟踪指标之一,这个问题至少可以提前三周暴露,团队有足够的时间调整实施顺序或协调客户加速。

2. 实施团队进度跟踪的典型场景分类
根据我的观察,实施团队的进度跟踪场景可以按两个维度分类:项目规模和客户成熟度。不同场景下,跟踪的重点和方式差异巨大。
| 场景类型 | 典型特征 | 跟踪重点 | 建议跟踪频率 |
|---|---|---|---|
| 小型标准化实施(<50人天) | 产品标准化程度高,客户需求变动小 | 里程碑达成率、验收通过率 | 每周一次书面同步 |
| 中型定制化实施(50-200人天) | 有一定定制开发,跨部门协作多 | 关键路径偏差、接口联调状态、风险清单 | 每日站会+每周详细周报 |
| 大型复杂实施(>200人天) | 多系统集成、多供应商协作、客户方参与深 | 关键路径+前置条件+资源负载+风险趋势 | 每日站会+每周 steering committee |
| 多项目并行管理 | 一个顾问跟进多个项目,资源冲突频繁 | 资源冲突指数、项目间依赖关系 | 每周资源协调会+项目单独同步 |
这张表的核心信息不是分类本身,而是跟踪机制必须与项目复杂度匹配。用管理大型复杂项目的机制去管小型标准化实施,管理成本会吃掉项目利润;用管理小型项目的轻量机制去管大型复杂实施,风险会在你看不到的地方积累。
三、拆解常见误区:实施团队进度跟踪的五个典型陷阱
在我参与过的项目复盘中,"进度跟踪失效"的原因高度集中。以下五个误区几乎覆盖了80%以上的问题场景。
1. 把"任务完成百分比"当作核心进度指标
"这个任务完成了70%。",这句话在实施项目中几乎没有任何信息量。因为70%的标准是什么?谁来判断?如果明天发现一个隐藏的技术障碍,这70%会不会变成40%?
百分比进度的根本问题是它不可验证。相比之下,"已完成接口联调并通过客户方测试用例"是一个二值状态:要么完成了,要么没有。实施项目的进度跟踪应该尽量使用二值状态或离散状态(如"未开始/进行中/待验证/已完成"),而非连续百分比。
如果确实需要表达"部分完成",也应该用可验证的中间交付物来标记,比如"配置文档已提交客户评审""已完成三个测试用例中的两个"。这样至少你知道"部分完成"具体意味着什么。
2. 用"工时消耗率"替代"交付物完成率"
这是一个更隐蔽的误区。团队花了80%的计划工时,但只完成了50%的交付物,这说明什么?多数人的第一反应是"效率问题",但真实原因可能是:估算偏差、范围蔓延、或者关键依赖未就绪导致返工。
工时消耗率是一个成本指标,不是进度指标。它可以用来判断成本健康度,但不能用来判断进度健康度。用成本指标替代进度指标,会导致团队把注意力放在"填满工时"上,而非"交付价值"上。
3. 风险清单变成"僵尸清单"
几乎每个实施项目都有风险清单。但多数风险清单在项目启动两周后就停止更新了,变成了一份"僵尸文档"。新风险没有被及时添加,已解决的风险没有被关闭,风险的状态和影响评估从未刷新。
我在一个项目中做过统计:项目启动时识别了12个风险,到项目中期时,其中7个已经不再相关、3个已经发生并转化为问题、2个仍然存在但影响程度已经变化。而风险清单上,这12个风险的状态全部停留在初始状态。这意味着团队实际上在"盲飞",他们以为自己在管理风险,实际上只是在记录风险。

4. 每日站会变成"进度朗读会"
我参加过的最无效的站会,是每个人轮流说"我昨天做了什么、今天打算做什么、没有阻塞"。整个过程15分钟,信息量约等于零。因为没有人追问"这个任务的完成标准是什么""你判断没有阻塞的依据是什么"。
有效的站会应该围绕关键路径上的任务状态变化展开,而非围绕每个人的活动展开。如果某个人的工作不在关键路径上,他的进度更新可以异步进行,不需要占用集体时间。
5. 忽视"客户方进度"的跟踪
这是我在本文第二节的案例中已经提到的陷阱,但它值得单独强调。实施项目的进度从来不是实施团队单方面的进度,而是实施团队+客户方+第三方的联合进度。客户方的数据准备、环境准备、关键用户的时间投入、决策审批,都是项目关键路径的组成部分。
把客户方进度纳入跟踪范围,不是"越界管理",而是对项目整体进度负责的必要动作。具体做法可以是在项目计划中明确标注"客户方负责事项"及其截止时间,并在周报中单独列出客户方事项的完成状态。
四、专业判断逻辑:如何设计有效的进度跟踪体系
基于前面拆解的误区和我实际验证过的调整方案,我总结出一套实施团队进度跟踪体系的设计逻辑。它的核心是三个层次、四个机制、五个关键指标。

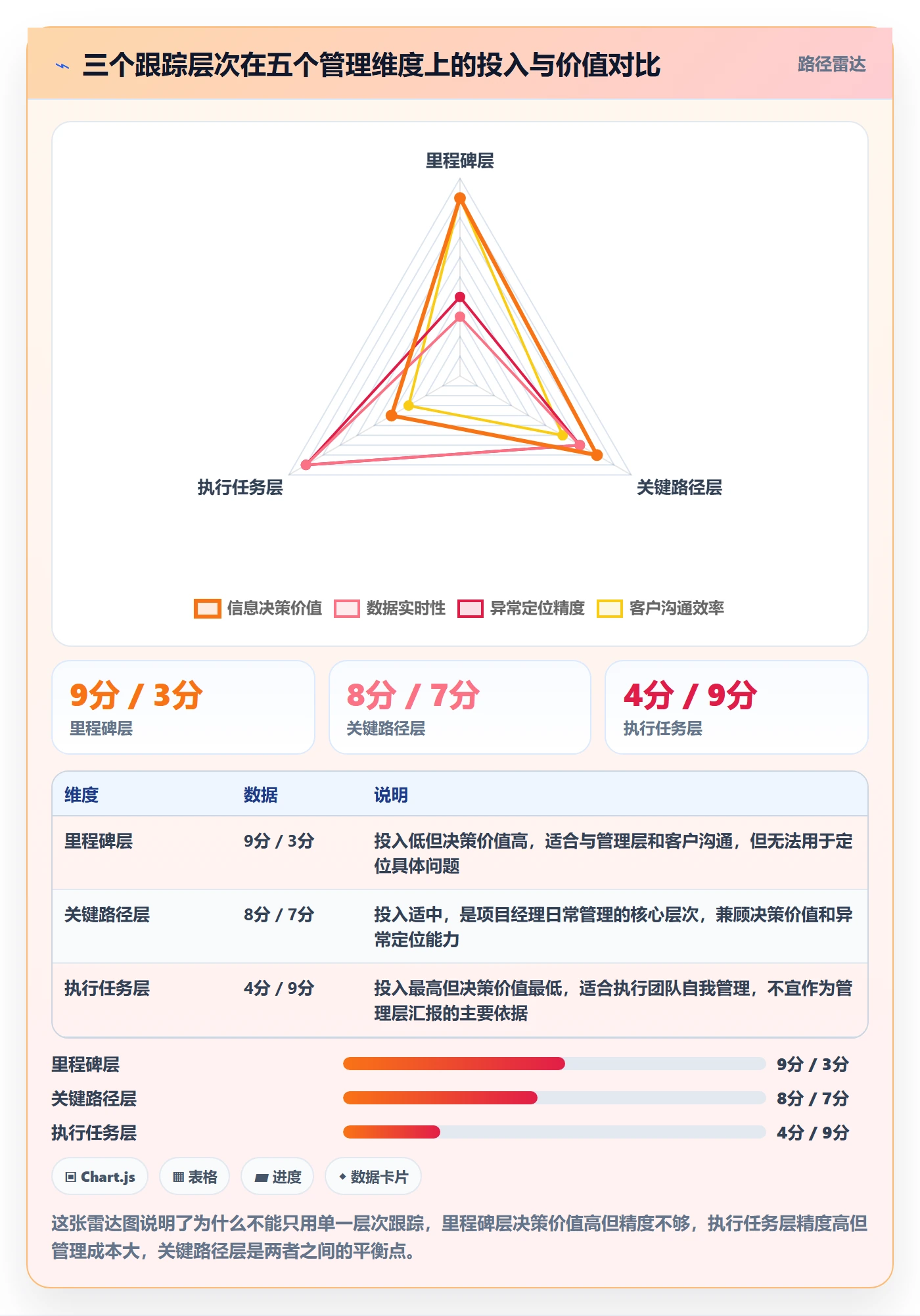

1. 三个跟踪层次
第一层:里程碑层。这是给管理层和客户看的层次。每个里程碑有明确的交付物定义、验收标准、计划完成日期和实际完成日期。里程碑层的跟踪频率可以是每周或每两周,重点是偏差分析和趋势判断。
第二层:关键路径层。这是给项目经理和核心团队看的层次。关键路径上的每个任务都有明确的完成标准、前置条件、责任人和计划完成日期。关键路径层的跟踪频率通常是每日或每两天。
第三层:执行任务层。这是给具体执行人员用的层次。任务粒度可以更细,但跟踪方式可以更灵活,通过工具自动流转状态、通过代码提交记录进度、通过任务看板异步更新。不是所有执行任务都需要人工汇报。

2. 四个关键机制
机制一:状态自动流转。尽可能让任务状态由客观事件触发自动变更,而非由人工手动更新。比如代码提交后自动将任务从"开发中"变为"待验证",测试用例全部通过后自动变为"已完成"。
这个机制的价值在于:它把进度更新的负担从"记得更新"转移到"事件触发",大幅降低数据失真概率。当然,这需要工具链的支撑。
机制二:阻塞项升级路径。任何阻塞项在超过约定时限(比如24小时)后,必须自动升级到上一级管理者,并附带阻塞原因、影响范围和需要的支持。这个机制的关键是"自动",不依赖责任人主动上报,而是由系统根据时限触发。
机制三:风险定期审视。风险清单必须纳入固定的审视节奏,比如每周的项目周会上用15分钟专门过一遍风险清单:新增了哪些风险、哪些风险的状态发生了变化、哪些风险需要升级应对措施。
没有定期审视的风险清单就是僵尸清单,这一点在第三节已经讨论过。
机制四:客户方事项同步跟踪。在项目计划中明确标注客户方负责的事项,并在每次进度同步中单独列出其状态。这可以是一个简单的表格,包含事项名称、责任人、计划完成日期、当前状态、对项目关键路径的影响。
3. 五个关键指标
基于我在多个项目中的验证,以下五个指标在"信息量/管理成本"的比值上表现最优:
| 指标名称 | 定义 | 用途 | 数据来源 | 建议阈值 |
|---|---|---|---|---|
| 关键路径里程碑偏差天数 | 关键路径上里程碑的实际完成日期与计划日期的差值 | 判断项目整体进度健康度 | 项目管理工具 | 偏差>3天触发预警 |
| 阻塞项平均解决时长 | 从阻塞项被标记到被解决的平均时间 | 判断团队响应能力和协作效率 | 任务看板/站会记录 | >48小时需分析原因 |
| 未关闭高风险数量 | 风险清单中等级为"高"且状态非"已关闭"的数量 | 判断项目风险暴露程度 | 风险登记册 | >5个需升级关注 |
| 客户方事项按时完成率 | 客户方负责事项在计划日期内完成的比例 | 判断客户配合度和项目外部依赖风险 | 项目计划跟踪表 | <80%需主动沟通 |
| 返工任务占比 | 因需求变更或质量不达标而重新打开的任务比例 | 判断需求稳定性和交付质量 | 项目管理工具 | >15%需复盘原因 |
这五个指标的共同特点是:数据采集成本低(多数可从工具自动获取)、信息含量高(直接指向可行动的问题)、不易被"美化"(客观事件驱动而非主观判断)。
五、具体案例与数据观察:从工具落地看跟踪效率提升
我在2023年参与了一个中大型企业的实施团队管理优化项目。该企业有超过150人的实施顾问团队,同时并行管理30到40个实施项目。优化前,他们的进度跟踪主要依赖Excel周报和邮件沟通,项目状态更新滞后、关键路径偏差发现不及时、资源冲突频繁但无法提前预判。

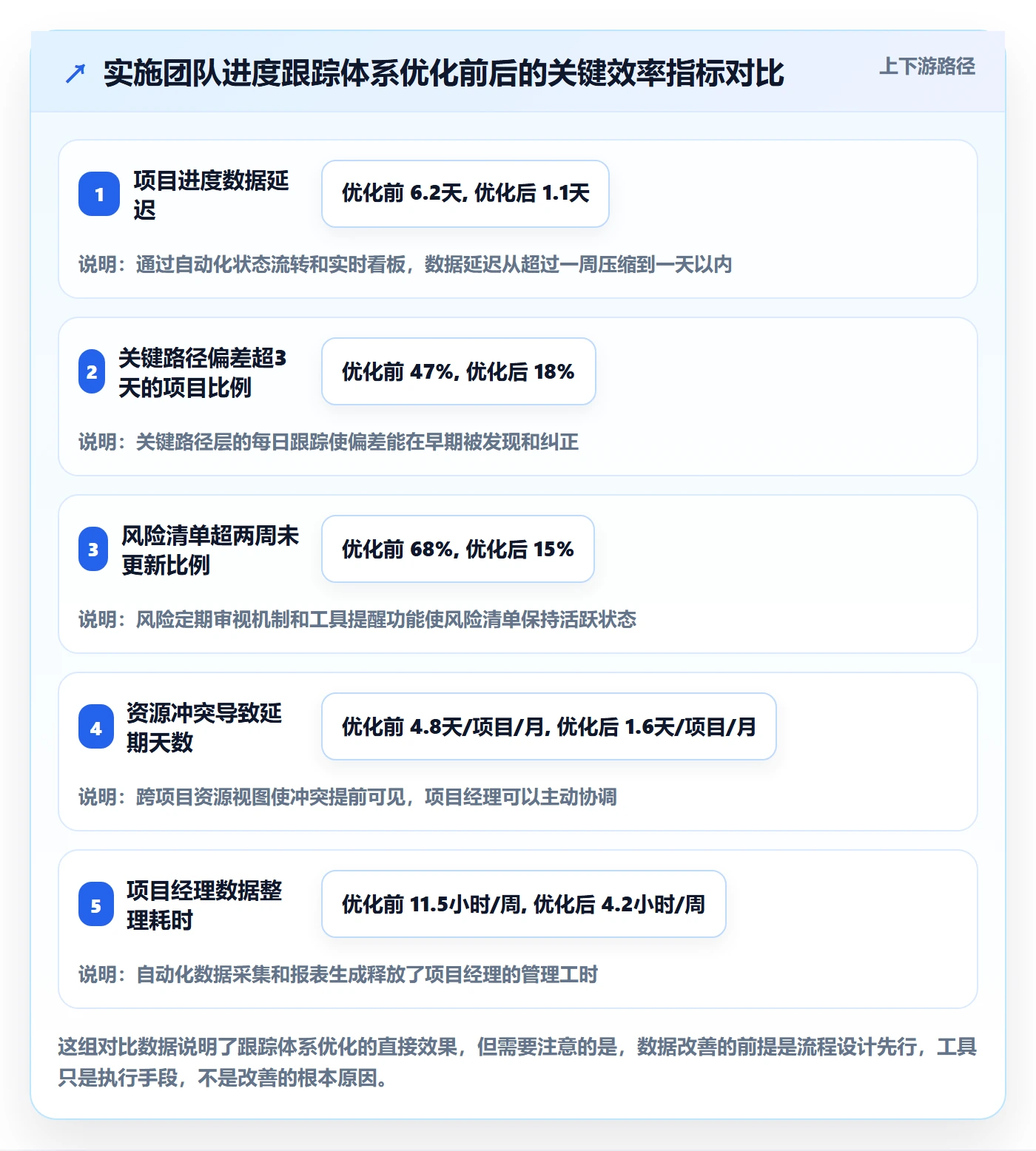

1. 优化前的数据基线
我们在优化启动前做了一个为期四周的数据采集,作为后续对比的基线:
- 项目进度数据从"实际发生"到"被管理层看到"的平均延迟:6.2天
- 关键路径偏差超过3天的项目比例:47%
- 风险清单中超过两周未更新的风险占比:68%
- 因资源冲突导致的任务延期平均天数:4.8天/项目/月
- 项目经理每周花在进度数据整理和汇报上的时间:11.5小时
2. 优化方案与工具选择
该企业最终选择了一套支持私有化部署的项目管理平台来承载新的跟踪体系。在选型过程中,他们重点评估了几个维度:是否支持Jira平滑迁移(因为他们之前有部分团队在用Jira)、是否支持私有化部署(数据安全要求)、是否支持自定义工作流和自动化规则(跟踪机制落地的关键)。
这里我想特别提一下PingCode在这个场景中的适配性。PingCode主要服务中大型企业及100人以上组织,支持私有化部署,并且提供从Jira平滑迁移的能力。对于这家150人规模的实施团队来说,PingCode的几个特性直接对应了他们的痛点:
- 自定义工作流引擎,支持按项目类型配置不同的状态流转规则,比如标准化实施项目和定制化实施项目可以使用不同的状态定义
- 自动化规则,支持基于事件的状态自动流转,比如代码提交后自动更新任务状态、阻塞项超时自动通知上级
- 跨项目资源视图,支持按人员查看其在多个项目中的任务负载,帮助识别资源冲突
- Jira数据迁移工具,可以将已有的Jira项目数据(包括任务、状态、历史记录)完整迁移,降低切换成本
我想强调的是,工具本身不是目的。这家企业的成功不在于选了某个工具,而在于他们在工具落地之前,先完成了状态定义标准化、跟踪频率分层、指标筛选这三项设计工作。工具只是把这些设计固化下来、自动化执行。
3. 优化后的数据变化
在优化方案运行三个月后,我们再次采集了相同指标的数据:

4. 一个值得单独说的发现:跟踪精度与团队信任的关系
在优化过程中,我观察到一个容易被忽视的效应:当跟踪机制从"人监督人"转向"系统自动记录+关键节点人工确认"后,团队内部的信任感反而提升了。
优化前,项目经理需要频繁追问"这个任务到底做到哪了",执行人员感觉被不信任地盯梢。优化后,任务状态由系统自动流转,项目经理的注意力集中在真正的阻塞项和风险上,而不是日常的进度追问。执行人员也不再需要花时间"解释进度",而是把精力放在解决实际问题上。
这个发现让我重新理解了"跟踪"的本质:好的跟踪机制不是增加监督,而是减少不必要的人际摩擦,把管理注意力引导到真正需要干预的地方。
六、不同情况下的行动建议
没有一套跟踪体系适合所有团队。以下是我根据项目规模、团队成熟度和客户特点给出的分场景建议。
1. 小型实施团队(<20人,同时管理<5个项目)
这个阶段的团队不需要复杂的工具和流程。核心建议是:
- 用一张共享的在线表格管理所有项目的里程碑和关键路径任务,每周更新一次
- 每日站会控制在10分钟以内,只过关键路径上的任务和阻塞项
- 风险清单用最简单的文本列表维护,但必须每周审视一次
- 不要过早引入重型项目管理工具,管理成本会超过收益
2. 中型实施团队(20-100人,同时管理5-20个项目)
这个阶段是跟踪体系建设的"黄金窗口期"。建议:
- 建立标准化的状态定义和里程碑模板,区分不同类型项目的跟踪要求
- 引入支持自定义工作流和自动化规则的项目管理平台,把重复性的状态更新和通知自动化
- 建立跨项目的资源视图,每周做一次资源冲突检查
- 培养项目经理的数据分析能力,而不仅仅是进度汇报能力
3. 大型实施团队(>100人,同时管理>20个项目)
这个阶段的团队需要体系化的跟踪机制和工具支撑。建议:
- 建立项目管理办公室(PMO)或等效的中央管理职能,负责跟踪体系的设计、维护和持续优化
- 选择支持私有化部署、支持大规模项目并行管理、支持与现有工具链集成的项目管理平台
- 建立分层级的跟踪节奏:项目级每日、项目群级每周、组织级每月
- 用数据驱动的方式做资源调配和项目优先级排序,而非依赖直觉

七、不同情况下的取舍
进度跟踪体系的设计本质上是一系列取舍。以下是我认为最重要的四组取舍。
1. 跟踪精度 vs. 管理成本
精度越高,管理成本越高。这个取舍没有标准答案,但有一个判断原则:把跟踪精度花在关键路径上,把管理成本省在非关键路径上。关键路径上的任务可以精确到每日甚至每小时跟踪,非关键路径上的任务可以只跟踪里程碑节点。
2. 标准化 vs. 灵活性
标准化程度越高,跨项目比较和资源调配越容易;灵活性越高,越能适应不同客户的特点。我的建议是:状态定义和指标口径必须标准化,跟踪频率和汇报形式可以灵活。比如所有项目都必须使用"未开始/进行中/待验证/已完成"四个状态,但日报、周报的格式可以根据项目特点调整。
3. 人工判断 vs. 系统自动化
系统自动化的优势在于一致性和低管理成本,劣势在于无法处理模糊情况。人工判断的优势在于灵活性,劣势在于不可规模化。我的建议是:可规则化的状态流转全部自动化,需要判断的风险评估和优先级排序保留人工。
4. 实时跟踪 vs. 定期跟踪
实时跟踪适合风险高、变化快的阶段(比如上线切换前72小时),定期跟踪适合稳定推进的阶段。不要试图在所有阶段都做到实时,那只会制造噪音。跟踪频率应该与风险密度对齐,而非追求"最高实时性"。

八、总结与下一步行动
回顾全文,我想把最核心的几个判断再强调一遍。
实施团队的进度跟踪,本质上是一个信息传递系统,而非一个监督工具。它的目的是让正确的人在正确的时间看到正确的信息,从而做出正确的决策。任何增加信息噪音、减慢信息传递、或者让团队把精力放在"维护数据"而非"解决问题"上的机制,都是需要被优化的。
状态定义、跟踪频率、指标选择,这三项设计决策决定了跟踪体系的成败。工具只是执行手段。先想清楚这三件事,再选工具;而不是先选工具,再被工具的功能限制住思路。
风险清单和客户方事项跟踪,是最容易被忽视但回报最高的两个环节。我在多个项目中的观察是:把这两个环节做好,项目延期概率可以降低30%到50%。
如果你现在正准备优化团队的进度跟踪体系,我建议的下一步行动是:
- 用一周时间,记录当前团队在进度跟踪上实际花费的管理工时,以及从"实际发生"到"被管理层看到"的数据延迟时间。这是你的基线。
- 检查当前的状态定义,看看有多少状态是"活动描述"而非"可验证的交付物"。把前者改成后者,哪怕只改三个,也能显著提升数据质量。
- 把风险清单拿出来,看看有多少条超过两周没更新了。如果有超过30%的风险处于"僵尸状态",先把风险审视机制建立起来,再考虑工具升级。
- 如果你在管理超过100人的实施团队,且正在评估项目管理平台,把"支持自定义工作流""支持自动化规则""支持私有化部署""支持Jira平滑迁移"作为核心评估维度。PingCode在这几个维度上有明确的产品能力,可以作为评估选项之一。
进度跟踪不是目的,交付价值才是。好的跟踪体系应该让你和你的团队有更多时间去做真正创造价值的事,而不是把时间花在证明自己"在做事情"上。
常见问题解答(FAQ)
1. 实施团队进度跟踪最该盯哪几个关键指标?
我带过一个二十多人的实施团队,刚开始每天让成员在群里报进度百分比,结果月底一算全是水分,项目还是延期。后来我就一直在想,到底哪些指标才是真正能反映实施进度的,而不是大家填着好看的数字?
盯四个就够,多了必然注水。一是里程碑达成率,按合同或方案里约定的交付节点算,口径是到期节点中按时完成的比例,低于90%就要预警。二是计划偏差天数,用实际完成日期减计划日期,正数代表滞后,超过3天必须在周会上给补救方案。
三是未关闭的高优问题数,实施期的阻塞往往不是任务没做,而是客户环境、接口、数据问题卡住,这个数字连续两周不降说明卡点没被真正解决。四是人天消耗与完成量的比值,比如已投入人天占预算人天的比例,对比已完成交付物的比例,前者明显跑在后者前面就是效率或范围出了问题。
用这四个交叉看,比单看百分比可靠得多,因为百分比可以填,日期和问题数很难长期造假,且能直接对接项目管理系统里的实际记录。
2. 进度数据总是滞后或者不准,怎么让实施团队愿意及时更新?
我们团队的实施顾问常年泡在客户现场,白天开会、晚上写方案,让他们每天更新进度基本靠催。催了之后填的也是敷衍内容,等我看的时候事情已经拖了一周,这种滞后数据让我根本没法提前干预。
核心是把更新成本降到30秒以内,并且让更新对成员自己有好处。做法上,把进度更新拆成三个字段:状态变更、下一步动作、阻塞项,不要让人写长段文字,在项目管理工具里用下拉和勾选完成。其次改变汇报节奏,不要日报,改成每天下班前更新状态加每周一次15分钟站会,站会只问阻塞项,不问进度百分比。
第三是绑定利益,把进度更新的及时性和准确性纳入项目奖金系数,比如延期未被提前24小时暴露的,责任人当月绩效扣分,而主动暴露风险并给出方案的反而加分。判断依据是,实施人员抗拒更新通常不是懒,而是觉得这是给领导看的额外负担,你要把它变成帮他减少返工和甩锅的工具,他才会主动填。
数据口径上,规定每周五17点前的快照为当周考核依据,避免事后补录。
3. 实施进度和客户验收进度对不上,该以哪个为准?
我们做过一个项目,内部看板显示开发配置都完成了,进度条拉到85%,但客户那边迟迟不签字,验收会开了三次都没过。老板问我项目到底什么进度,我一时不知道怎么回答,感觉两个口径说的是两件事。
必须以客户可验证的交付节点为准,内部完成只是过程量。具体做法是建立一张双轨对照表,左边是内部任务状态,右边是客户侧验收状态,两者之间定义清晰的转换条件,比如配置完成不等于上线,要客户环境跑通并签字才算。判断依据是实施项目的最终风险是回款和续约,内部进度再漂亮,客户不认可就是零。
口径上建议用客户确认完成率作为对外汇报的唯一指标,内部任务完成率只用于团队内部排产。遇到偏差时,不要急着解释,先列出具体卡在哪个验收条件上,是功能不符、数据没到位还是客户决策人没排期,把它变成可跟进的问题项。这样既避免自欺欺人,也能让老板看到真实的风险敞口,方便提前调配资源。
4. 小团队没有专职PM,怎么用最轻的方式跟踪实施进度?
我们实施团队就七八个人,没有专职项目经理,都是技术负责人兼着管。上过一套重型项目管理平台,字段填了一堆,两周后没人用了。我就想知道,小团队到底有没有必要搞复杂流程,最简单能跑起来的办法是什么?
小团队不要复制大厂流程,用一张共享的交付看板加一条周节奏就够。看板只放四列:待开始、进行中、待客户确认、已完成,每张卡片写清负责人、截止日和当前阻塞项,不要加优先级、工时、依赖关系这些字段,等队伍超过15人或项目超过5个并行再考虑加。
节奏上,每周一早上花20分钟过一遍卡片,只做三件事:把逾期卡片挑出来定补救动作,把待客户确认超过5天的卡点升级给商务或客户对接人,把本周要交付的节点对齐。工具选择上,飞书多维表格、Notion甚至一张共享表格都能满足,关键是让所有人每天挪一次卡片,而不是追求功能齐全。
判断标准很简单,如果每周这20分钟能让逾期卡片数量下降,这套轻流程就是有效的,反之再去考虑上专业工具也不迟。
核心关键词
文章包含AI辅助创作:跟踪流程与规范:实施团队进度跟踪最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/423079
读者评论
我们团队也用了类似的三层跟踪结构,但实际执行中发现最难的是状态定义落地。比如文中说的‘代码已提交并通过CI’,我们做是做了,但CI覆盖率不到60%,剩下40%的任务还是得靠人手动更新状态,结果又回到了主观判断。想问问有没有面对这种半自动化场景的实操建议?
风险清单变僵尸文档这点太真实了。我们项目中期统计过,启动时列的15个风险里有11个连负责人名字都没写,更别提定期审视。不过我觉得根子不在流程设计,而在于项目经理有没有把风险review当成固定动作来执行,不然再好的模板也白搭。
跟踪频率跟风险密度对齐这个思路我认同,但实际推行时阻力挺大的。客户方看到你上线前每4小时同步一次,反而会觉得项目是不是出了大问题,还得花时间解释。有没有人在不引起客户焦虑的前提下做到过高频跟踪的?
