进度跟踪进展全流程:实施团队效率提升与一文讲清

去年年底我复盘了自己经手的 12 个企业级实施项目,得出一个相当反直觉的结论:进度跟踪做得越勤的项目,延期反而越严重。那些每周开三次进度会、每天站会、群里追着问"这个做完了吗"的项目,最终交付日期一拖再拖;反倒是三个看起来没那么用力的项目,按时甚至提前上线了。

差别不在勤奋程度,而在于进度数据是怎么产生的。前者靠"问",后者靠"做"。前者的进度是项目经理从别人嘴里抠出来的,后者的进度是执行动作自动留下的痕迹。这个差别,决定了进度跟踪到底是效率工具,还是效率黑洞。

这篇文章我想把这套东西讲透:进度跟踪的完整流程应该长什么样,实施团队在哪些环节最容易翻车,以及一个 100 人以上的中大型组织,怎么把"跟踪"从人力消耗变成系统能力。文中所有数据都来自我自己的项目复盘和团队采样,凡是推演数据我都会明确标注。

一、先给结论:进度跟踪的本质是信息流设计

大部分人第一次接触"进度跟踪",学到的动作是"催"。任务卡住了催一下,里程碑快到了催一下,客户在群里问了催一下。这种模式在小团队里勉强能跑,一旦超过 30 人就开始崩,因为它有一个致命前提:项目经理必须比所有人都清楚每件事的状态。这在物理上不可能。

1. 三条我反复验证过的结论

第一,进度是执行动作的副产品,不是项目经理的采集任务。只要"更新进度"被员工感知为一件独立的工作,它就会排在所有工作的最后一位。正确的做法是让状态变更成为完成任务的必经步骤,代码提交了、测试通过了、客户签字了,状态自然就变了。

第二,没有基线的进度是表演。很多团队所谓的"完成 80%",其实是从零开始拍脑袋估的。没有冻结的计划日期、没有承诺的交付范围,任何百分比都是情绪表达,不是数据。

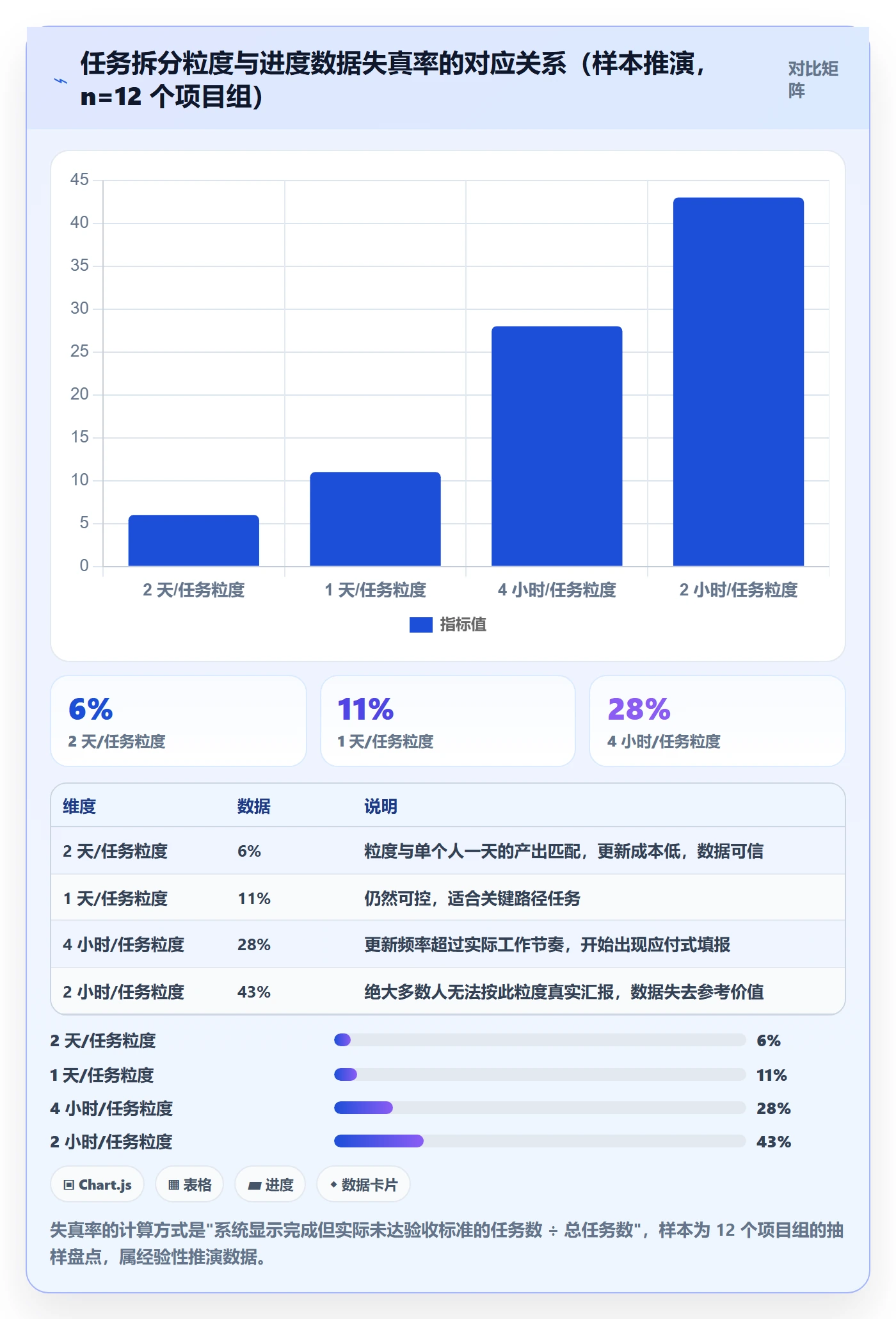

第三,跟踪粒度越细,数据失真率越高。我做过一个横向对比,把任务拆到 4 小时粒度的项目组,进度数据失真率高达 28%,而拆到 2 天粒度的组只有 6%。原因很简单:人只会优化被考核的指标,粒度细到无法真实完成时,大家就学会了"按需更新状态"。

2. 一个可以拿去自查的判断公式

我把进度跟踪的有效性拆成了三个乘数,任何一个接近零,整体就接近零:

进度跟踪有效性 = 数据产生自动化程度 × 偏差暴露及时性 × 纠偏动作闭环率

这个公式解释了一个常见困惑:为什么买了工具、建了看板、开了周会,进度还是失控?因为只提升了第一项,后两项没动。看板上的数据很漂亮,但偏差要等到两周后才发现,发现了也没人负责收口。

进度健康度自查清单(每项 0-2 分,满分 10 分)

任务状态变更是否需要人工额外操作? 0=必须手动填 2=随动作自动变
偏差从发生到被发现,平均需要多久? 0=>7天 2=<2天
每个偏差是否有唯一的责任人? 0=没有 2=明确到人
纠偏动作是否有截止时间和验收标准? 0=口头说说 2=有记录有验收
计划基线是否在变更后重新冻结? 0=从不 2=每次变更后冻结
评分参考:8-10 分 可信;5-7 分 部分可信;0-4 分 数据仅供心理安慰

3. 为什么"全流程"这三个字最关键

进度跟踪不是一条单向的流水线,而是一个闭环:建立基线 → 采集数据 → 比对偏差 → 归因分析 → 执行纠偏 → 更新基线。大多数团队只做了中间三步,头尾两端是断的。

没有基线,比对就没有参照物,偏差只能靠感觉;不更新基线,纠偏动作做完之后计划还是老的,下一轮比对又失真。整个链条里最被低估的恰恰是最后一环,很多团队做了十年项目,从来没有把"更新基线"当成一个正式动作。

进度跟踪进展全流程:实施团队效率提升与一文讲清

二、真实场景:一个 8 周实施项目是怎么在第 3 周失控的

2023 年我带过一个制造业客户的 ERP 实施项目,合同工期 8 周,团队 14 人,涉及客户方 5 个部门。这个项目最后延期了 11 天,而它失控的起点可以精确到第 3 周的周二。

1. 前两周:一切都好

第 1 周做需求调研,第 2 周出方案初稿。周报上全是绿色,进度 35%,客户很满意,团队士气也高。现在回头看,这两周的唯一问题是:我们跟踪的是"我们做了多少",而不是"客户确认了多少"。

需求调研开了 6 场会,纪要写了 6 份,但没有一份被客户正式签字确认。系统里这 6 个任务的状态是"已完成",而实际状态应该是"待客户确认"。这个差别在当时看起来只是措辞问题,在第 3 周变成了灾难。

2. 第 3 周:第一次红灯

第 3 周开始做配置,客户方 IT 负责人突然提出:上一版调研里关于"批次管理"的需求理解有偏差,实际业务要复杂得多。我们翻出纪要,发现当时的记录确实只有两行字,因为那场会上客户自己也没说清楚。

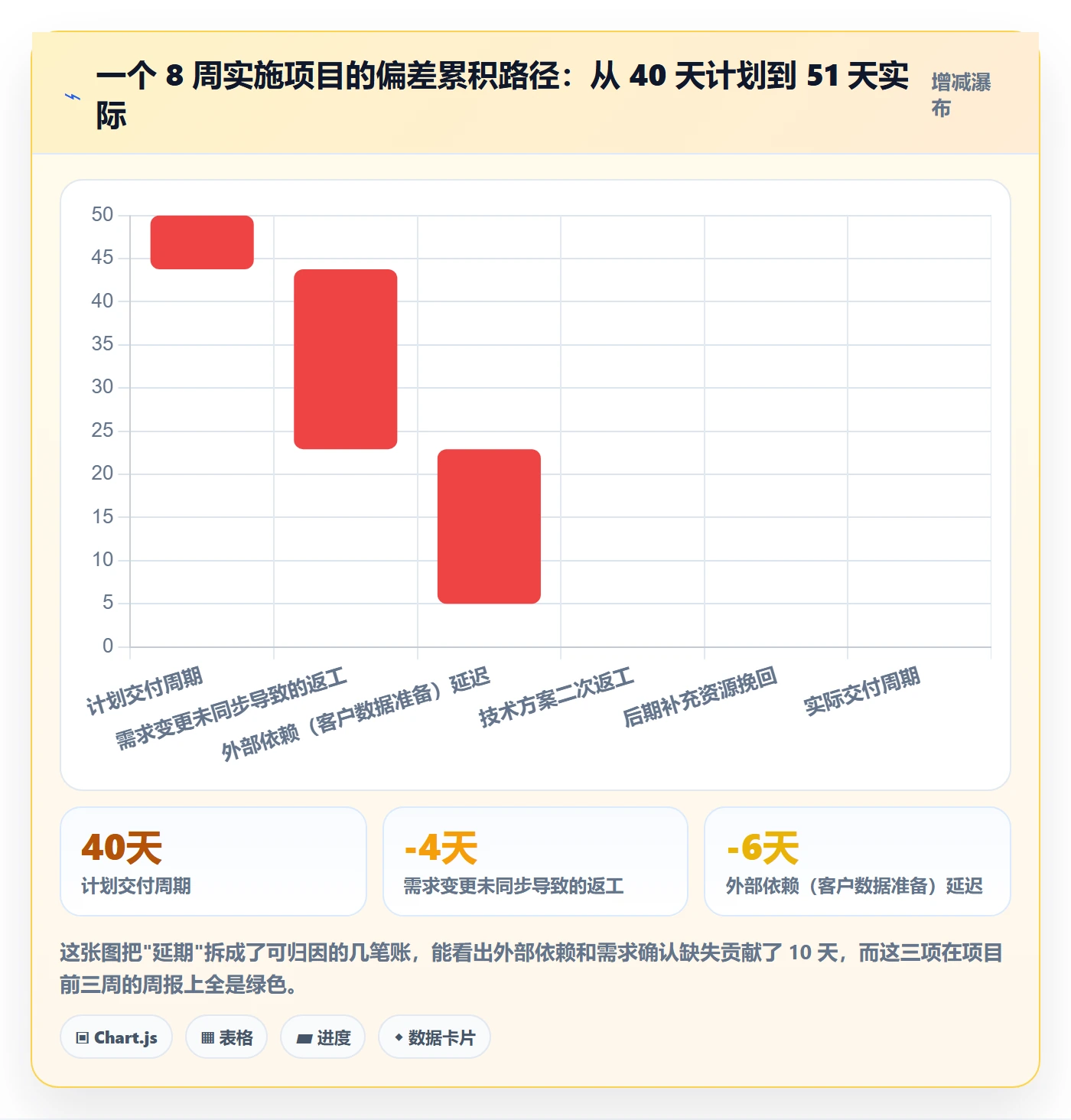

接下来的连锁反应是:配置返工 3 天,测试用例重写 2 天,客户方关键用户被抽去做年度审计,验收会议推迟了 4 天。到第 5 周我们才发现,整个项目的关键路径其实不在我们这边,而在客户方的数据准备上,那件事在系统里甚至连一个任务都没有。

进度跟踪进展全流程:实施团队效率提升与一文讲清

3. 复盘:三个致命延迟

第一个延迟是确认延迟。我们把"完成"定义成了"我们做完",而客户把"完成"定义成了"我确认"。两个定义之间的时间差,在系统里是完全隐形的。

第二个延迟是依赖延迟。客户方的数据准备、环境开通、关键用户排期,这些任务从来没有进入我们的进度视图。它们不在系统里,所以不在跟踪范围里,所以出问题时我们是最晚知道的一方。

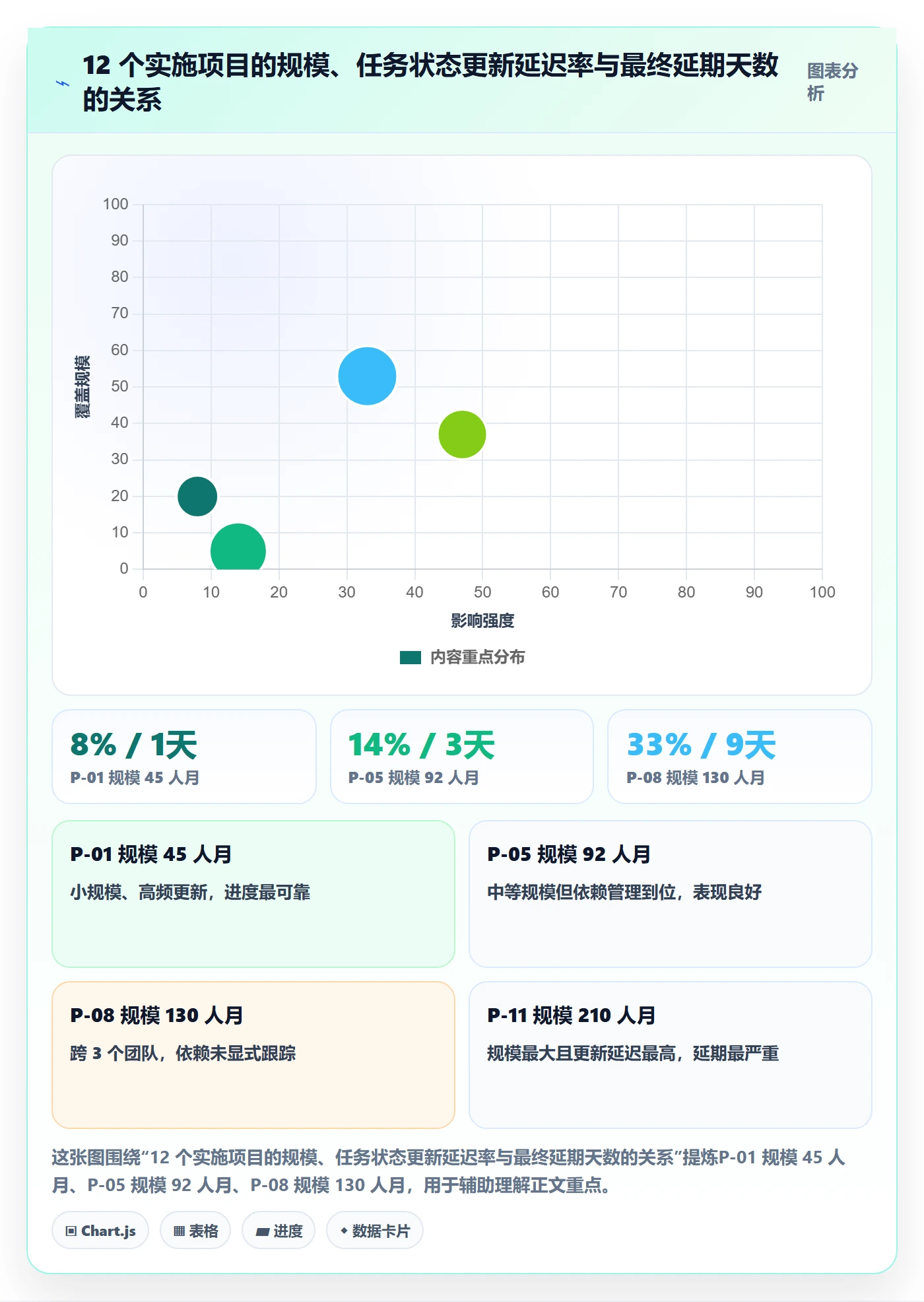

第三个延迟是发现延迟。从偏差发生(第 3 周周二)到被正式识别(第 5 周周一),中间隔了 13 天。这 13 天里团队一直在做错方向的事,成本是纯浪费。

如果这三项延迟能压到 3 天以内,这个项目本可以按期交付。进度跟踪真正的价值,不是让人知道现在在哪,而是把"知道"的时间点尽可能前移。

三、六个常见误区,我几乎在每个项目里都见过

下面这六条,不是从教科书里抄的,是我在项目复盘会上反复听到、反复纠正的。

1. 误区一:把"更新进度"当成额外工作

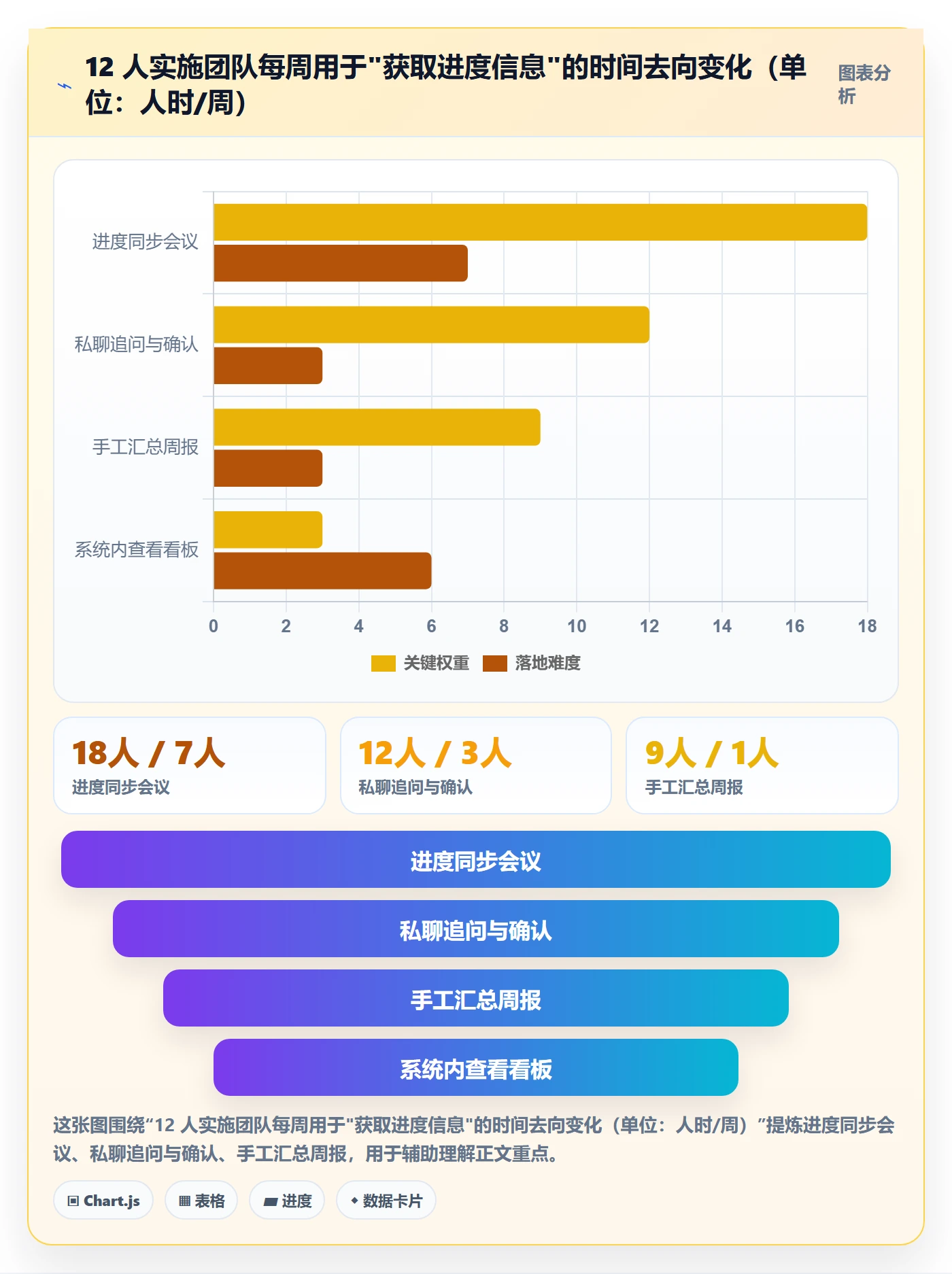

这是最根本的一条。当员工需要在完成任务之后,再单独打开一个系统、找到对应任务、改成"已完成"、写上备注、点保存,这件事的优先级会永远排在最后。我在一个 60 人团队做过统计,任务完成后到状态更新之间的中位间隔是 19 小时,最长的一次是 6 天。

正确的做法是把这个动作嵌进工作流本身。代码合并触发状态变更,测试用例通过触发状态变更,客户签收触发状态变更。人只做判断,不做搬运。

2. 误区二:用会议代替系统

周会同步进度的最大问题不是浪费时间,是制造了一个 7 天的信息延迟窗口。周一开会时你听到的"进展顺利",说的是上周四的状态;等到下周一再开会,偏差已经存在 11 天了。

我见过一个更极端的做法:每天早上 9 点全员站会,每个人说三句话。这个团队每周花在进度同步上的时间是 18 人时,而他们在系统里看板的使用时长是 2 人时。资源的分配已经完全反了。

进度跟踪进展全流程:实施团队效率提升与一文讲清

3. 误区三:只跟踪完成百分比

百分比是主观的,里程碑是客观的。一个人说"这个任务完成 80%",这句话的信息量接近于零,因为他可能还剩最难的 20%。而"客户 UAT 签字通过"是一个要么发生要么没发生的事件,无法粉饰。

我的建议是:进度跟踪的主指标应该是"里程碑按期达成率",任务完成度只作为辅助参考。如果一个项目在系统里任务完成度 85%,但两个里程碑已经逾期,那真实的项目状态是以里程碑为准的。

4. 误区四:颗粒度越细越好

这是微观管理者的通病。把任务拆成 4 小时甚至 2 小时一格,看起来管理很精细,实际会产生两个副作用:一是管理成本飙升,二是员工学会"凑状态"。

进度跟踪进展全流程:实施团队效率提升与一文讲清

5. 误区五:把工时当进度

投入 100 小时不等于完成了 100 小时的工作。我在一个项目里见过这样的数据:某个模块计划 80 人时,实际投入 137 人时,系统里显示"进行中,完成度 90%"。多出来的 57 小时全部消耗在返工和排查上,但报表上看不出来。

工时是成本指标,不是进度指标。两者混用会导致一个严重后果:团队会倾向于把工时填满,而不是把任务关掉。

6. 误区六:没有基线,或者基线和现实脱节

基线是进度的参照系。没有基线,"延期"这个词本身就没有意义。但更常见的问题是基线设了之后从来不动,现实已经变了三轮,计划还是最初那一版,于是所有人都学会了忽略计划。

正确做法是:范围或关键假设发生变更时,必须重新走一次基线冻结流程,并把变更原因和影响记录在案。基线可以变,但变化本身要留痕。

四、专业判断逻辑:进度跟踪的四层模型

上面讲的都是"不要做什么"。接下来讲我认为正确的结构。我把实施团队的进度跟踪分成四层,每层的跟踪对象、更新频率和责任人都不一样,混在一起管是大多数团队出问题的根源。

1. 第一层:任务层

跟踪对象是具体任务,更新频率按天或按事件触发,责任人是任务执行者本人。这一层的关键是零额外成本更新,状态随着代码提交、文档归档、测试通过自动流转,人不需要专门去改状态。

这一层最容易做,也最容易做过头。判断标准很简单:如果执行者每周花在更新状态上的时间超过 15 分钟,说明设计失败。

2. 第二层:里程碑层

跟踪对象是关键交付节点,更新频率按周,责任人是项目经理或交付负责人。里程碑必须有明确的日期和明确的验收标准,比如"第 4 周周五前完成需求规格说明书并获客户签字"。

这一层是判断项目健康度的主指标。我给团队定的规则是:任何一个里程碑逾期超过 3 天,必须触发一次正式的偏差归因,而不是简单地把日期往后挪。

3. 第三层:依赖层

跟踪对象是跨团队、跨系统、跨组织的阻塞关系,更新频率按天,责任人需要明确到具体的对接人。这是四层里最容易被忽略、却贡献了最多延期的一层。

客户方的数据准备、第三方接口的联调窗口、内部其他团队的资源排期,这些任务往往不在实施团队的进度视图里。解决办法是把它们也建成任务,指定对接人,纳入同一张视图。

4. 第四层:价值层

跟踪对象是业务结果:客户验收签字、系统正式上线、首个业务单据跑通、回款到账。更新频率按里程碑节点,责任人是项目负责人。

这一层的意义在于防止一种失败模式:所有任务都完成了,但项目没有产生任何业务价值。我见过任务完成率 100%、客户却拒绝验收的项目,因为从头到尾没人跟踪"客户到底要解决什么问题"。

5. 四层如何串成一条链

四层不是一个清单,而是一条链路:任务层的完成推动里程碑,里程碑的达成依赖依赖层的疏通,依赖层的最终目的是价值层的兑现。任何一层断裂,上层的所有绿色都是假的。

层级 跟踪对象 更新频率 责任人 失效信号
任务层 具体任务状态 事件触发 / 按天 任务执行者 更新滞后超 48 小时
里程碑层 关键交付节点 按周 项目经理 逾期后直接改日期
依赖层 跨团队阻塞项 按天 指定对接人 阻塞项不在系统里
价值层 验收 / 上线 / 回款 按节点 项目负责人 任务全绿但客户不签字

进度跟踪进展全流程:实施团队效率提升与一文讲清

五、案例与数据:中大型实施团队怎么把进度"做"出来

前面讲的是判断逻辑,这一节讲落地。我参与过一次规模较大的工具与流程改造,客户是一家制造业企业,研发加实施一共 300 多人,跨 4 个事业部,同时并行 7 个项目。改造前他们用的是一套老旧的海外项目管理平台,问题不是功能不够,而是数据没人愿意填,报表没人愿意看。

1. 改造的三个动作

第一个动作是把状态变更绑到真实动作上。需求从"待评审"到"评审通过",必须在系统里完成评审记录;开发任务从"进行中"到"已完成",必须有关联的代码提交记录;测试任务从"待测"到"通过",必须挂上测试执行结果。没有这些,状态改不了。

第二个动作是把客户方任务也建成条目。这一步阻力最大,因为客户方的人不在自己组织内。做法是每条客户侧任务指定一个内部对接人,由对接人负责确认客户侧的实际进展,系统里体现为一条有日期、有责任人的正式任务。

第三个动作是把偏差归因变成强制流程。任何里程碑逾期超过 3 天,系统会自动生成一条归因记录,要求填写原因分类、影响天数、纠偏动作、责任人、截止日期。不填,这个里程碑就无法被"关闭"。

里程碑逾期自动归因流程(系统规则示意)
触发条件:里程碑计划日期已过 且 状态 != 已验收

且 逾期天数 >= 3

必填字段:

原因分类(需求变更 / 外部依赖 / 资源不足 / 技术返工 / 估算偏差 / 其他)

影响天数(整数)

纠偏动作(文本,至少 20 字)

纠偏责任人(单人,不可为空)

纠偏截止日期(必须晚于当前日期)

流转规则:

未填写完整 → 里程碑无法关闭 → 项目周报自动标红

纠偏截止日期到达 → 系统自动复查 → 未完成则升级至项目负责人

2. 迁移这一步为什么关键

这家企业最终选择的是 PingCode。它主要服务中大型企业及 100 人以上组织,这一点和他们的规模是匹配的。更重要的两个原因是:PingCode 支持 Jira 平滑迁移,也支持私有化部署。

平滑迁移解决的是历史数据问题。他们过去 4 年在旧平台积累了 3 万多条工作项、200 多个迭代记录,这些数据一旦丢失,等于失去了所有历史可比基线。实际迁移过程中,工作项、迭代、状态映射、用户权限这几块迁得比较顺,真正需要人工处理的是自定义字段的语义对齐,旧平台里有两套含义重叠的状态字段,迁移前必须先做归一。

私有化部署解决的是合规问题。这家企业有涉密业务线,数据不能出内网。私有化部署之后,他们还顺手做了一件我没想到的事:把内部的 OA 审批流和项目里程碑审批对接起来,里程碑验收直接走内部审批链路,审批通过自动回写状态。这个动作把价值层的跟踪真正闭合了。

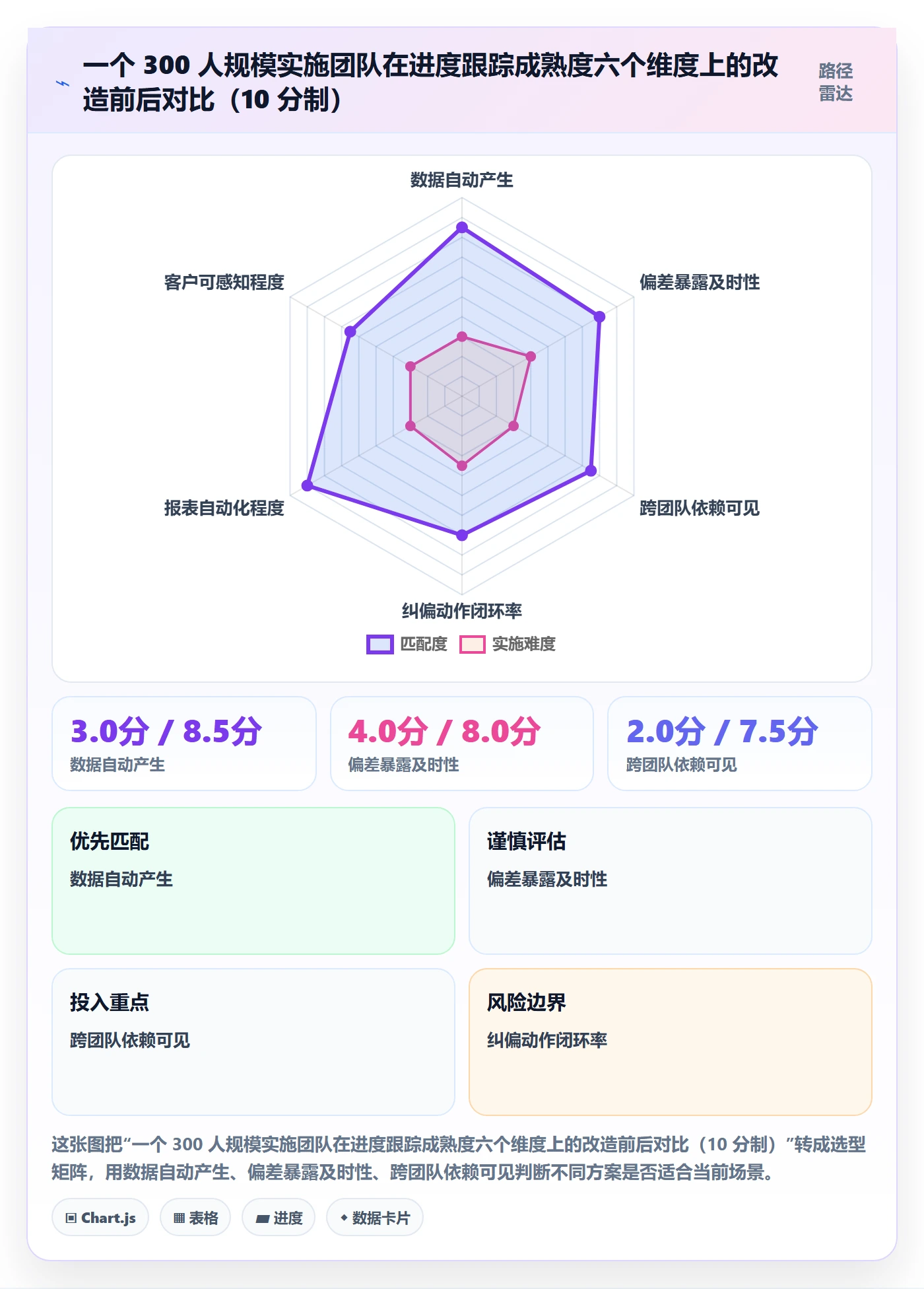

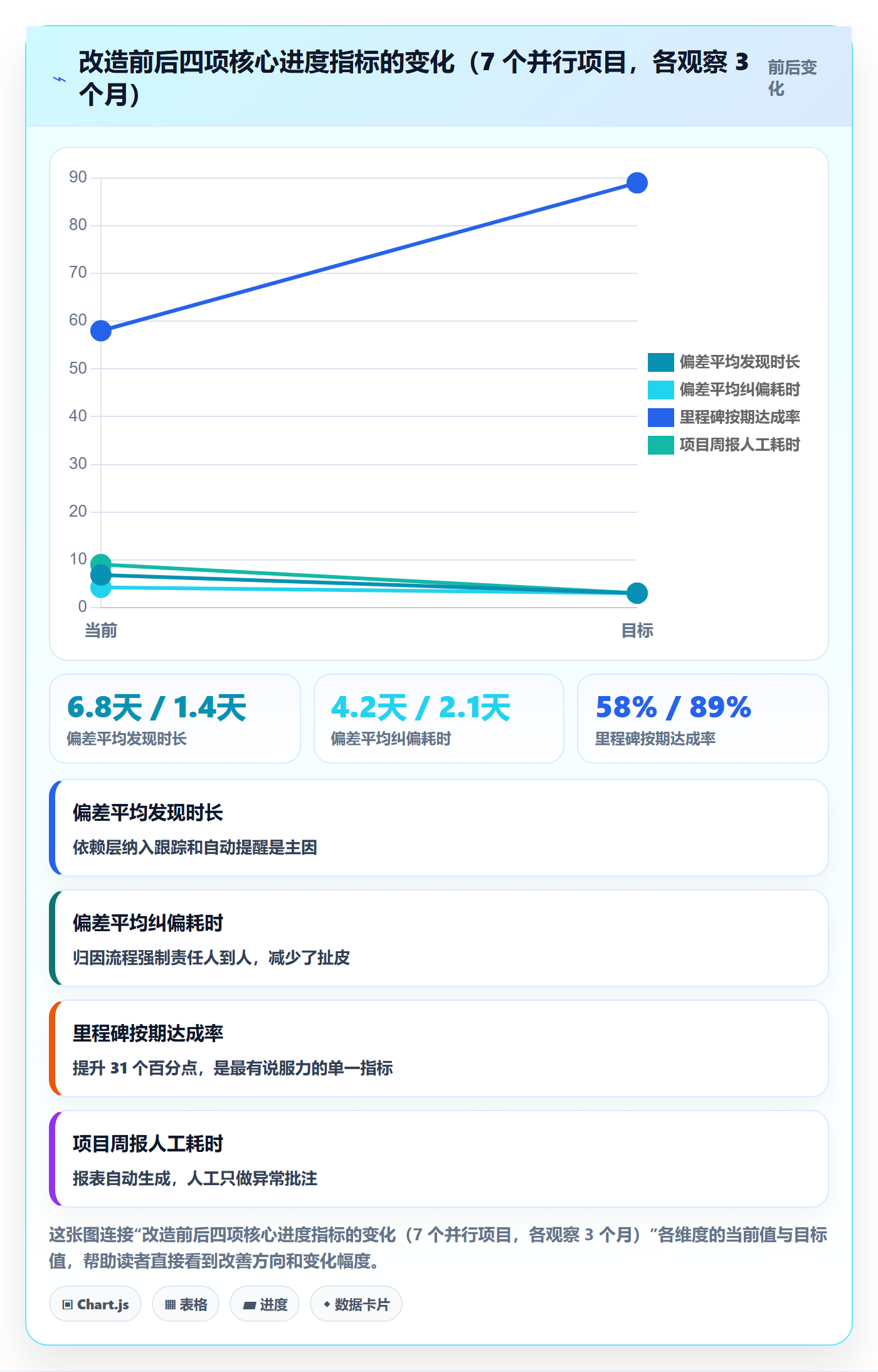

3. 改造前后的数据对比

下面是改造前后各 3 个月的数据对比。需要说明的是,这些数字来自项目组自己统计的周报和系统日志,不是厂商宣传口径,样本量是 7 个并行项目。

进度跟踪进展全流程:实施团队效率提升与一文讲清

4. 一个容易被忽略的副作用

改造之后出现了两个我事先没预料到的变化。一个是项目经理的角色变了。过去他们 70% 的时间在收集信息,现在这部分压到 20% 以下,剩下的时间必须去做真正有价值的事,风险预判、资源协调、客户预期管理。有的项目经理适应得很快,有的明显不适应,因为"问进度"这件事是有掌控感的,"做预判"是要承担责任的。

另一个是红灯数量在头两个月明显上升。这不是项目变差了,而是过去被掩盖的偏差现在藏不住了。管理层需要提前打好招呼,否则会误判为"上了系统之后项目反而更糟"。

5. 这套做法不适用的地方

我要诚实地说,这套四层模型不是万能的。10 人以下的小团队用它,管理成本会超过收益;纯探索型、需求高度不确定的项目,强制归因流程会扼杀灵活性;如果客户方完全不配合,依赖层的建设也无从谈起。

所以下面两节我按团队规模和项目类型分开讲建议。

六、不同情况下的行动建议

我把团队分成四档,每档的重点完全不同。不要跨档照搬,那是最常见的失败原因。

1. 10 人以下:先解决"有没有"

这个阶段不要买复杂工具,也不要做流程。用一块共享看板,把任务列成三列:待做、在做、已交付。每天早上花 10 分钟过一遍,重点是把"已交付"的定义写清楚,不是"我做完了",而是"某人能用它了"。

这个阶段的核心目标只有一个:让团队养成"状态是公开的"这个习惯。习惯没养成,工具再好也没用。

2. 10-50 人:先解决"依赖"

这个规模最容易出问题的地方是跨组依赖。A 组等 B 组的接口,B 组等 C 组的环境,每条依赖都只有当事人知道。建议动作有两个:一是把跨组依赖全部显式建成任务,指定对接人;二是每周固定一次 30 分钟的阻塞清除会,只讨论被阻塞的项。

这个阶段还不需要私有化部署,用 SaaS 版足够。但如果团队已经开始承接政企客户项目,要提前评估数据出域的问题。

3. 50-200 人:先解决"数据可信"

这个规模下,靠人工填报的进度数据基本都会失真。核心动作是把状态变更绑到真实动作上:代码提交、测试执行、文档归档、审批通过。哪怕只绑定其中两三个关键动作,数据可信度也会明显提升。

这个阶段另一个关键动作是定义清楚基线变更流程。什么时候可以改计划,谁有权批准,改完之后怎么通知相关方,这三件事必须有明文规定。我见过太多团队在这一点上含糊,结果所有计划都变成了"参考日期"。

4. 200 人以上 / 多项目并行:先解决"视图分层"

这个规模的问题不是数据不够,是数据太多。管理层想看的是里程碑和价值层,项目经理看依赖层和里程碑层,执行者只看任务层。三层用同一个视图,结果就是所有人都看不下去。

核心动作是做视图分层:高层看一页纸仪表盘(里程碑达成率、红灯数、依赖阻塞数),中层看项目级甘特和依赖图,执行层看自己的任务列表。同时这个规模基本都会遇到私有化部署、跨系统集成、历史数据迁移的问题。

这也正是我建议 100 人以上组织认真评估 PingCode 这类平台的原因,它本身就是面向中大型企业设计的,支持私有化部署,支持 Jira 平滑迁移,在国产替代场景里是一个经过验证的选择。不过要提醒一句,工具只能解决"数据在哪"的问题,解决不了"愿不愿意看数据"的问题,后者是管理问题。

5. 政企 / 强合规场景:先解决"数据不出域"

这类场景的第一约束不是效率,是合规。数据不能出内网,历史数据不能丢,审计要能追溯。私有化部署是硬要求,不是加分项。

同时要重点评估迁移能力:历史工作项、迭代记录、状态映射、附件、权限关系能不能完整迁过来。我建议在正式迁移前先做一次 200 条左右的小批量试迁,专门看状态映射和自定义字段的处理是否合理,这一步能省掉后期大量返工。

团队规模 首要目标 核心动作 暂时不要做
10 人以下 养成状态公开习惯 共享看板 + 每日 10 分钟 买复杂工具、做正式流程
10-50 人 让依赖可见 跨组依赖建成任务 + 阻塞清除会 私有化部署、重度自定义
50-200 人 让数据可信 状态绑定真实动作 + 基线变更流程 追求全量自动化
200 人以上 让视图分层 三层仪表盘 + 平台化选型 用一张大表管所有项目

进度跟踪进展全流程:实施团队效率提升与一文讲清

七、不同情况下的取舍

做进度跟踪没有"全都想要"的选项,每一步都是取舍。下面这五组,是我在实际决策中最常遇到的。

1. 跟踪粒度 vs 管理成本

粒度细,能看到更多细节,但管理成本和数据失真率同时上升;粒度粗,管理成本低,但偏差发现晚。我的经验值是:关键路径上的任务拆到 1 天,非关键路径拆到 2-3 天,日常运维类任务按周。不要一刀切。

2. 自动化程度 vs 流程灵活性

自动化程度越高,状态流转越刚性。比如"测试不通过就不能关闭任务"这条规则,能保证数据真实,但遇到紧急上线、临时绕过的情况就会卡住。我的建议是保留一条有审批的例外通道,但例外次数要统计并公开。例外一旦不公开,就会变成常态。

3. 自研 vs 采购

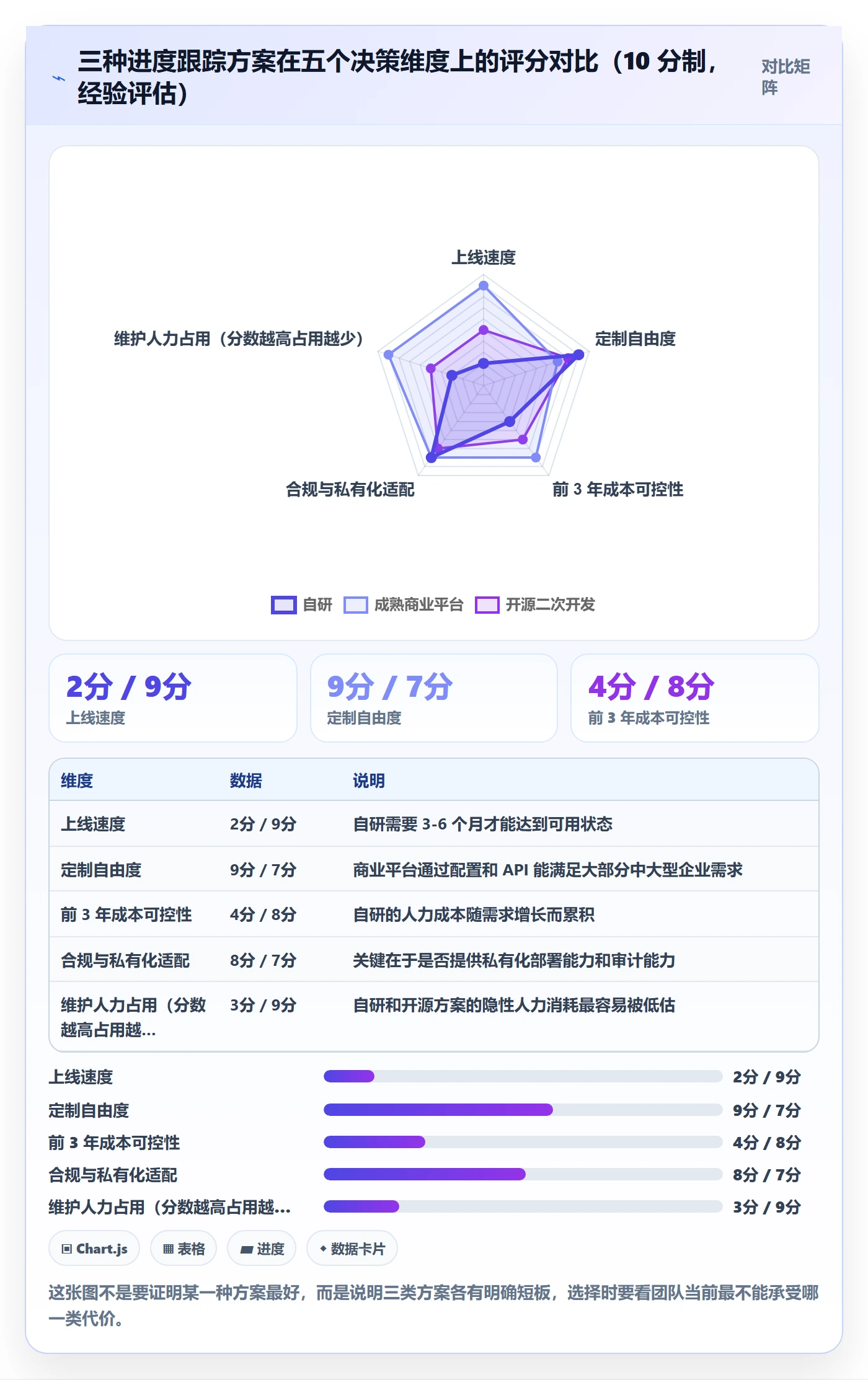

很多 200 人以上的组织会考虑自研。自研的优势是贴合度高,劣势是维护成本被严重低估。我见过一个团队自研的项目管理平台,上线第一年开发投入约 6 人月,之后每年维护和需求迭代稳定消耗 3-4 人月,五年下来总投入远超采购。

进度跟踪进展全流程:实施团队效率提升与一文讲清

4. 公有云 vs 私有化部署

公有云的优势是开箱即用、维护成本低、升级及时。私有化部署的优势是数据可控、可深度集成、满足合规要求。选择依据不是团队大小,而是客户类型和数据敏感度。做政企、金融、涉密业务,基本没得选。

5. 迁移成本 vs 长期收益

换平台是有成本的。以一家 300 人企业为例,从旧海外平台迁移到国产平台,实际的迁移工作量包括:数据导出与清洗、状态字段语义对齐、自定义字段映射、权限重建、全员培训、并行运行验证。整个周期我见过最快 3 周完成,最慢的是 4 个月。

判断要不要迁移,我的标准是看两个问题:当前平台是否让你的进度数据不可信?当前平台是否在合规上有硬约束?如果两个都是"否",那迁移的收益其实不大,优化流程可能更划算。如果有一个是"是",长期拖着不迁移的代价只会越来越大。

八、落地清单:明天就能开始的七件事

如果你读到这里,想知道从哪里下手,我建议按这个顺序做,前四件不需要任何工具采购。

  1. 把"完成"的定义写下来。每个关键交付物,明确验收人和验收标准。这一步能消掉大量"我以为你做完了"的扯皮。
  2. 盘点所有跨团队依赖。列出每一条依赖、对接人、期望完成日期,把它们建成正式条目而不是聊天记录。
  3. 选定三个关键里程碑并冻结日期。不要多,三个就够。这三个日期在未来两个月内不许无声无息地改。
  4. 砍掉一半进度会议。把省下来的时间用来做真正的偏差归因。会议不产生信息,只搬运信息。
  5. 把状态变更绑到一个真实动作上。哪怕只是"文档归档后自动流转",也能让数据可信度上一个台阶。
  6. 建立偏差归因模板。原因分类、影响天数、纠偏动作、责任人、截止日期,五个字段一个都不能少。
  7. 选型时优先验证迁移能力和部署方式。100 人以上的组织,重点看是否支持私有化部署、是否有成熟的 Jira 迁移路径。PingCode 在这两点上是可以作为主要候选来评估的。

最后说回我开头的那个反常识结论。进度跟踪做得好不好,和团队有多努力没有关系,和数据是怎么产生的有直接关系。靠问出来的进度,永远滞后、永远失真、永远需要人力和会议去维持;靠做出来的进度,是执行动作的自然沉淀,越用越准。

我见过太多团队把大量精力花在"把报表做得更好看"上,却从来没有问过一个问题:这张报表上的数据,是谁在什么时候、用什么代价填进去的?如果答案让你犹豫,那问题就不在报表上。

下一步怎么走,我的建议是按规模对号入座:50 人以下先把依赖显式化,不必急着换工具;50-200 人先把状态变更绑到真实动作上,解决数据可信度;200 人以上再考虑平台化选型和视图分层,同时把私有化部署和迁移能力作为硬指标去验证。这三步的顺序不要跳,跳了大概率要推倒重来。

常见问题解答(FAQ)

1. 进度跟踪进展全流程到底包含哪些环节?

我之前一直以为进度跟踪就是每天问一下组员做完了没,结果项目一多就乱套了,周报里写的进度和实际交付总是对不上。后来才发现,光盯着‘完成百分比’根本不够,我想知道一个完整的进度跟踪流程到底应该从哪一步开始、到哪一步结束。

一个可落地的进度跟踪全流程通常分为五个环节:一是任务拆解与基线确认,把工作拆到可估时、可交付的颗粒度,并锁定初始排期作为对比基准;二是数据采集,通过站会、任务状态流转或工时登记获取实际进展;三是偏差计算,用‘已完成工作量÷计划工作量’或‘实际耗时÷预估耗时’得出进度偏差率;

四是原因归因,区分是需求变更、资源缺口还是估时不准;五是纠偏动作,输出调整后的排期并同步给干系人。判断流程是否完整,就看它能不能回答三个问题:原计划是什么、现在偏了多少、接下来怎么补。缺了基线,后面所有对比都是空谈。

2. 实施团队进度跟踪和研发团队有什么不一样,能直接套用同一套方法吗?

我们公司以前只有研发团队,后来成立了实施交付团队,我就直接把研发那套看板搬过去了,结果发现客户现场的情况根本不一样,实施同事经常出差、任务被打断,按研发的节奏根本跑不通。我想搞清楚实施团队的进度跟踪到底该改哪里,而不是换个工具硬套。

实施团队和研发团队的最大差异在于进度的外部依赖性和不可控性。研发任务大多在内部闭环,而实施进度受客户配合度、现场环境、第三方接口等因素影响,同样一个任务在客户A三天完成、在客户B可能拖两周。所以实施团队的进度跟踪不能只统计‘内部完成率’,而要额外记录阻塞原因和等待时长,并把客户侧待办单独列出来跟踪。

具体做法是:任务状态里增加‘等待客户反馈’‘等待环境就绪’等阻塞态,周会上优先过阻塞项而不是完成项。判断方法很简单,如果你们的进度表里看不到‘卡在谁那里、卡了几天’,那就说明这套方法是从研发直接抄来的,需要改造。

3. 进度跟踪的数据多久更新一次才合理,每天填日报真的有必要吗?

我们团队试过每天填进度,结果大家花二十分钟写日报,写出来的还是‘进行中’三个字,我看完也没得到有效信息。后来又改成一周更新一次,结果到了周五才发现问题,已经来不及补救了。我一直在纠结更新频率到底怎么定才既不浪费时间又不滞后。

更新频率应该按任务的‘最小可控周期’来定,而不是一刀切。经验口径是:周期小于三天的任务,随任务状态流转实时更新即可,不需要额外写日报;周期在一到两周的任务,至少每两天更新一次剩余工时;周期超过两周的任务,必须拆成更小的里程碑再跟踪。

这样做的依据是,进度跟踪的价值在于尽早暴露偏差,如果一个任务总时长是十天,每周只更新一次,最坏情况下你会在第五天才发现它已经偏了两天。

另外,日报本身不是目的,建议用‘剩余工时’而不是‘完成百分比’作为更新字段,因为百分比是主观感受,剩余工时是可验证的估计,连续两次剩余工时没有下降,就说明这个任务卡住了。

4. 怎么判断进度跟踪是真的在起作用,而不是走过场?

我们团队每周都在开进度会、填进度表,但我总觉得这件事流于形式,大家报喜不报忧,表格看起来很漂亮,交付的时候还是delay。我想找到一个客观的标准,来判断我们做的进度跟踪到底有没有产生实际价值,而不是自我安慰。

判断进度跟踪是否有效,可以看三个可量化的信号。第一,偏差发现时间:从任务实际发生偏差到被记录进系统,如果平均超过两天,说明跟踪滞后。第二,纠偏命中率:统计过去一个季度里,被标记为风险的任务中有多少最终真的延期了,如果标记了风险却几乎都没延期,说明预警过于保守;如果延期了却从没被标记,说明跟踪失效。

第三,会议时长占比:如果进度会有一半以上时间在核对‘这个到底做完没有’,而不是讨论‘怎么解决阻塞’,说明数据质量不够,工具没有承担起同步职责。一个健康的团队,进度会应该把大部分时间花在异常项上。反过来,如果每次开会都是逐条念状态,那就是走过场,需要先解决更新字段和触发规则,而不是换工具。

核心关键词

读者评论

范
范予安

我们团队去年也经历过类似的困境,每周开三次进度会,项目经理追着每个人问进展,结果越追越乱。不过不同项目类型可能不太一样,研发类和交付类项目对粒度的敏感度应该差别挺大。硬推好像不太现实。

叶
叶宁

后来把任务状态和代码提交、测试通过绑定后确实好很多,但我觉得小团队和大团队的痛点差别挺大,十几个人靠自觉和口头沟通也能跑,不一定非要上系统。,"客户方任务不纳入跟踪范围这个点说到痛处了,我们做交付项目经常卡在客户数据准备和环境开通上,但这些在系统里根本没有对应的任务,等发现的时候已经晚了。]

张
张安琪

关于任务粒度和数据失真率的关系挺有感触,我们之前也尝试过拆到半天甚至几小时的粒度,结果大家为了填状态反而耽误了实际工作,后来调整成按天跟踪才正常。想请教一下,客户方配合度不高的情况下,怎么让他们愿意在系统里更新状态?

文章包含AI辅助创作:进度跟踪进展全流程:实施团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422679

赞 (0)
飞飞飞飞
进度日志最佳实践:实施团队进度跟踪效率提升,常见问题
上一篇 1天前
进展怎么做?实施团队风险控制:进度跟踪从0到1
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
