很多研发团队的更新记录,本质上是一份"写给上级看的周报",而不是一份"能给团队用的进度资产"。我在过去三年帮十几家中大型研发团队做过研发效能诊断,一个反复出现的场景是:迭代复盘会上,产品经理问"这个需求到底改了几版、为什么延期三天",会议室里没人能立刻答上来,最后只能靠某个骨干翻聊天记录、翻提交历史、翻邮件,拼凑出一个大概。更新记录写得满满当当,却在这个最需要它的时刻失效了。
问题不在"有没有记录",而在"记录的结构和用途"。这篇指南想解决的不是"如何写更新记录"这种表层问题,而是研发团队如何把更新记录从一份静态文档,变成贯穿需求、开发、测试、发布全流程的进度跟踪基础设施。我会讲清楚核心结论、真实场景里的坑、我自己的判断逻辑、可量化的案例数据,以及不同规模团队该怎么取舍。
一、核心结论:更新记录的价值不在于"记录",而在于"可追踪"
先把结论摆出来:一份合格的更新记录,必须能让一个没参与过这个任务的人在五分钟内回答三个问题,现在到哪一步了、和原计划差多少、下一步卡在谁那里。如果做不到这三点,更新记录写得再勤快,也只是信息坟场。
我见过太多团队把更新记录当成"流程合规动作":任务做完随手写一句"已完成开发",需求变更补一句"需求调整",然后就没有然后了。这种记录的问题在于它只记录了状态快照,没有记录状态变化的因果关系。等到需要追溯时,你只知道"变了",不知道"为什么变、谁决定的、影响了什么"。
1. 更新记录的本质是"决策日志",不是"状态日志"
状态日志回答"是什么",决策日志回答"为什么"。研发进度跟踪真正难的部分从来不是"知道任务没做完",而是"知道为什么没做完、以及这个原因会不会影响下一个任务"。
举个例子。一个后端接口任务从"开发中"变成"阻塞",状态日志只会告诉你它阻塞了。但决策日志会告诉你:因为上游支付网关的沙箱环境本周三才开放,导致联调无法进行,而这个延迟会顺延影响前端两天的集成测试。后者才是进度跟踪真正需要的信息。
我的判断是:如果你的更新记录里超过一半的内容是纯状态描述而没有原因和影响,那这套记录机制基本是无效的。
2. 进度跟踪的精度取决于记录粒度,而非记录频率
很多团队迷信"每日更新",要求成员每天写日报式更新记录。结果是什么?大量"今天继续开发""进展顺利""按计划推进"这类废话填充,信息密度趋近于零。
真正决定跟踪精度的,是记录的粒度是否锚定在可验证的里程碑节点上。需求评审通过、接口定义冻结、单元测试覆盖率达标、提测、验收通过,这些节点是有明确完成标准的,记录才有意义。每天写"还在做",不如在关键节点写清楚"做完了什么、还差什么"。
3. 效率提升来自"减少重复对齐",不是"增加汇报动作"
这是最反常识的一点。很多管理者以为加强更新记录 = 加强管控 = 提升效率,实际恰恰相反。低质量的强制更新只会增加团队的汇报负担,而高质量的结构化更新,其价值在于减少会议里的重复对齐。
我做过一个粗略统计:一个 30 人的研发团队,如果每周因为"进度不透明"而多开两次 30 分钟的同步会,一年就是 30 人 × 2 次 × 0.5 小时 × 50 周 ≈ 1500 人时。这还没算会议打断心流造成的隐性成本。而一份结构良好的更新记录,能让这些会议至少减少一半。

二、背景与真实场景:为什么大多数更新记录最终都沦为摆设
要理解更新记录为什么失效,得先看它在真实研发流程里到底是怎么被使用的。我把它拆成三个典型场景,每个场景里更新记录承担的角色都不一样。
1. 场景一:迭代中期,项目经理需要判断"能不能按时交付"
这个场景里,项目经理打开任务列表,看到一堆任务的状态标签:待办、进行中、已完成、阻塞。问题在于,这些标签是自报的。一个任务标着"进行中",可能是开发者刚建了分支,也可能是已经写完 90% 只差自测。两者对交付风险的含义完全不同。
如果更新记录里有一条"接口逻辑已完成,剩余异常处理与自测,预计 0.5 人天",项目经理就能做出真实判断。如果只有一句"进行中",那这个状态等于没写。
2. 场景二:需求变更时,团队需要评估"改动影响面"
需求变更是研发进度的最大扰动源。我跟踪过的一个团队,一个季度内需求变更率高达 38%,也就是说将近四成的任务在开发过程中被改过。每次变更,团队都要重新评估影响,而评估的依据就是更新记录里的历史上下文。
如果更新记录里清楚地写了"当前实现方案是基于 A 假设",那么变更时就能快速定位需要重做的部分。如果只有状态变化,那团队只能从代码和记忆里重新推演,浪费大量时间。
3. 场景三:跨团队协作时,下游需要知道"什么时候能拿到交付物"
在中大型组织里,一个需求往往横跨前端、后端、测试、运维多个团队。下游团队排期依赖上游的交付时间点。这时候更新记录就是跨团队之间的契约凭证。
我见过一个典型案例:某团队的后端接口延期了四天,但因为更新记录里只写了"开发中",没有明确说明延期原因和新的预计完成时间,导致前端团队一直按原计划等待,直到联调当天才发现接口不可用,整个集成测试被迫推迟一周。这一个沟通断点造成的损失,远超记录本身所需的时间成本。
4. 场景四:新人接手或人员流动时,需要快速理解任务上下文
研发团队人员流动是常态。一个任务中途换人,新人需要快速理解"这个任务之前做到哪了、踩过什么坑、为什么选这个方案"。如果更新记录是决策日志,新人半小时就能上手;如果只有状态快照,新人可能要从头读代码、翻聊天记录,甚至重走一遍弯路。
我辅导过的一个团队,核心模块负责人离职后,接手的人花了整整两周才理清一个关键模块的演进逻辑,原因就是这个模块的更新记录从未记录过方案选型的理由。这类隐性成本很少被计入效能指标,但它真实存在。
三、拆解常见误区:这五个坑,我几乎在每个团队都见过
更新记录失效往往不是态度问题,而是方法和认知问题。下面五个误区,是我在诊断中最常遇到的。
1. 误区一:把更新记录当成"工作量证明"
很多团队的隐性文化是"记录越详细 = 工作越努力"。于是成员倾向于写长、写多、写满,把更新记录变成工作量的表演。结果信息密度极低,真正重要的变更原因被淹没在流水账里。
我的判断:更新记录的质量应该用"能否被下游直接使用"来考核,而不是用字数或条数。
2. 误区二:状态字段设计过于粗糙
大多数工具默认的状态就是"待办 / 进行中 / 已完成"。这三个状态对研发进度跟踪来说远远不够。它无法区分"进行中"到底是设计阶段、编码阶段还是自测阶段,也无法表达"阻塞"这种关键状态。
更合理的做法是在"进行中"之下细分阶段,并且单独设置"阻塞"及其原因分类。状态越细,更新记录的信号价值越高。
3. 误区三:变更不留痕,只覆盖不追加
这是最致命的一个。很多团队的更新记录是可编辑覆盖的,需求描述改了就直接改掉原文,没人知道原来是什么样。等到需要追溯"这个需求最初是怎么定义的、第几版改的、谁改的",历史已经消失了。
更新记录必须追加式而非覆盖式。每一次变更都要留痕:变了什么、为什么变、谁决定的、什么时候生效。
4. 误区四:只有结果,没有原因和影响
"已完成开发"是一句结果。但真正有价值的是"已完成开发,比计划晚一天,原因是第三方 SDK 文档有误,已通过降级方案绕过,不影响提测时间"。后者包含了原因和影响,才能支撑判断。
5. 误区五:记录和进度跟踪系统割裂
很多团队的更新记录散落在聊天工具、文档、邮件里,和任务管理工具里的状态是两套系统。这就导致"记录归记录,跟踪归跟踪",两边永远对不上。更新记录必须和任务、进度、看板处于同一数据源,否则它就无法参与进度计算。

四、专业判断逻辑:一套可落地的更新记录框架
讲完误区,该给出我实际推荐的做法了。这套框架是我在多个团队实践中反复迭代出来的,核心是四个字段加两条规则。
1. 四个必填字段:状态、进展、阻塞、影响
一条有效的更新记录至少包含这四个要素:
- 状态:当前处于哪个阶段(细粒度状态,不是简单的进行中)。
- 进展:本次更新相比上次推进了什么,用可验证的产出描述。
- 阻塞:如果有卡点,写清楚卡在什么、卡在谁那里、需要什么才能解开。
- 影响:本次变化对上下游、对交付时间的影响,哪怕结论是"无影响"也要明确。
这四个字段覆盖了进度跟踪所需的全部信息:现在在哪、动没动、卡没卡、影响多大。
2. 两条规则:追加式、锚定节点式
第一条规则是追加式:任何变更以新记录追加,不覆盖历史。这样任何时间点回看,都能还原完整的决策路径。
第二条规则是锚定节点式:更新记录不是按天写,而是按里程碑节点写。节点之间可以静默,节点到了必须有记录。这样既减少负担,又保证关键处有信号。
3. 状态的粒度设计建议
下面是我推荐的一套研发任务状态设计,比默认三态更贴合实际。团队可以根据自身情况删减,但不要退回到只有三态。
| 阶段 | 状态名称 | 进入条件 |
|---|---|---|
| 需求 | 待评审 / 已评审 | 需求文档完成 / 评审通过 |
| 设计 | 方案设计中 / 方案确认 | 开始设计 / 技术方案评审通过 |
| 开发 | 编码中 / 自测中 | 开始写代码 / 功能代码完成 |
| 测试 | 待提测 / 测试中 / 测试通过 | 提交测试 / 测试开始 / 缺陷清零 |
| 发布 | 待发布 / 已发布 | 验收通过 / 上线完成 |
| 异常 | 阻塞 / 挂起 | 出现外部依赖卡点 / 主动暂停 |
这套状态的好处是:项目经理看到"自测中"和看到"编码中",对交付风险的判断完全不同;看到"阻塞"能立刻触发协调动作。
4. 阻塞字段必须结构化,而非自由文本
自由文本的阻塞描述无法统计、无法聚类。我建议把阻塞按来源分类,例如:外部依赖、资源不足、需求不清、技术难题、环境问题。分类之后,团队就能看到"阻塞的主要来源是什么",从而做系统性改进,而不是每次单独救火。
5. 更新记录如何参与进度计算
更新记录不只是给人看的,它应该能驱动进度指标。比如:
- 状态停留时长:一个任务在某状态停留过久,自动预警。
- 阻塞累计时长:用于评估真实产能损失。
- 变更次数与影响面:用于评估需求稳定性。
- 节点达成率:计划节点 vs 实际达成的比例。
这些指标不需要人工统计,只要更新记录结构足够规范,就能自动计算出来。这也是为什么我一直强调"记录和进度系统必须在同一数据源"。
五、具体案例与数据观察:一个 130 人研发团队的改造实录
下面这个案例来自我 2023 年深度参与的一个项目。团队规模约 130 人,分后端、前端、测试、运维四个大组,此前使用某项目管理平台做任务管理,但更新记录基本处于"写给自己看"的状态。
1. 改造前的基线数据
改造前,团队面临三个突出问题:迭代延期率偏高、跨组协作沟通成本高、需求变更影响面无法评估。我采集了改造前一个季度的基线数据:
- 迭代按期交付率:61%
- 平均每个需求变更后重新评估耗时:2.5 人天
- 跨组同步会平均每周 4 次,每次 45 分钟
- 阻塞问题平均发现延迟:2.8 天
2. 改造动作:引入结构化更新记录 + 平台支撑
改造的核心不是加流程,而是换记录方式。团队把任务管理迁移到了某项目管理平台,我重点推动了三件事:状态粒度从三态扩展到十二态、阻塞字段结构化、更新记录改为追加式并锚定节点。
这里说明一下选型背景。这个团队有几个硬性要求:需要支持一百人以上组织的跨组协作、需要能平滑迁移历史数据、需要私有化部署以满足安全合规。他们最终选了 PingCode,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移。
关键点在于,PingCode 的任务状态、字段、更新记录是同源的。也就是说,更新记录不只是评论区的文字,它能直接驱动状态流转和进度指标计算。这一点直接解决了前面提到的"记录和跟踪系统割裂"误区。
迁移过程本身也是一个值得记录的经验:团队有大约三年的历史任务数据在旧平台上,PingCode 提供的迁移能力让这些历史记录、状态、关联关系基本完整保留,避免了"新平台从零开始"导致的历史断层。这对需要追溯历史决策的团队来说非常关键。
3. 改造后的观察数据
改造后跟踪两个季度,下面是前后对比:

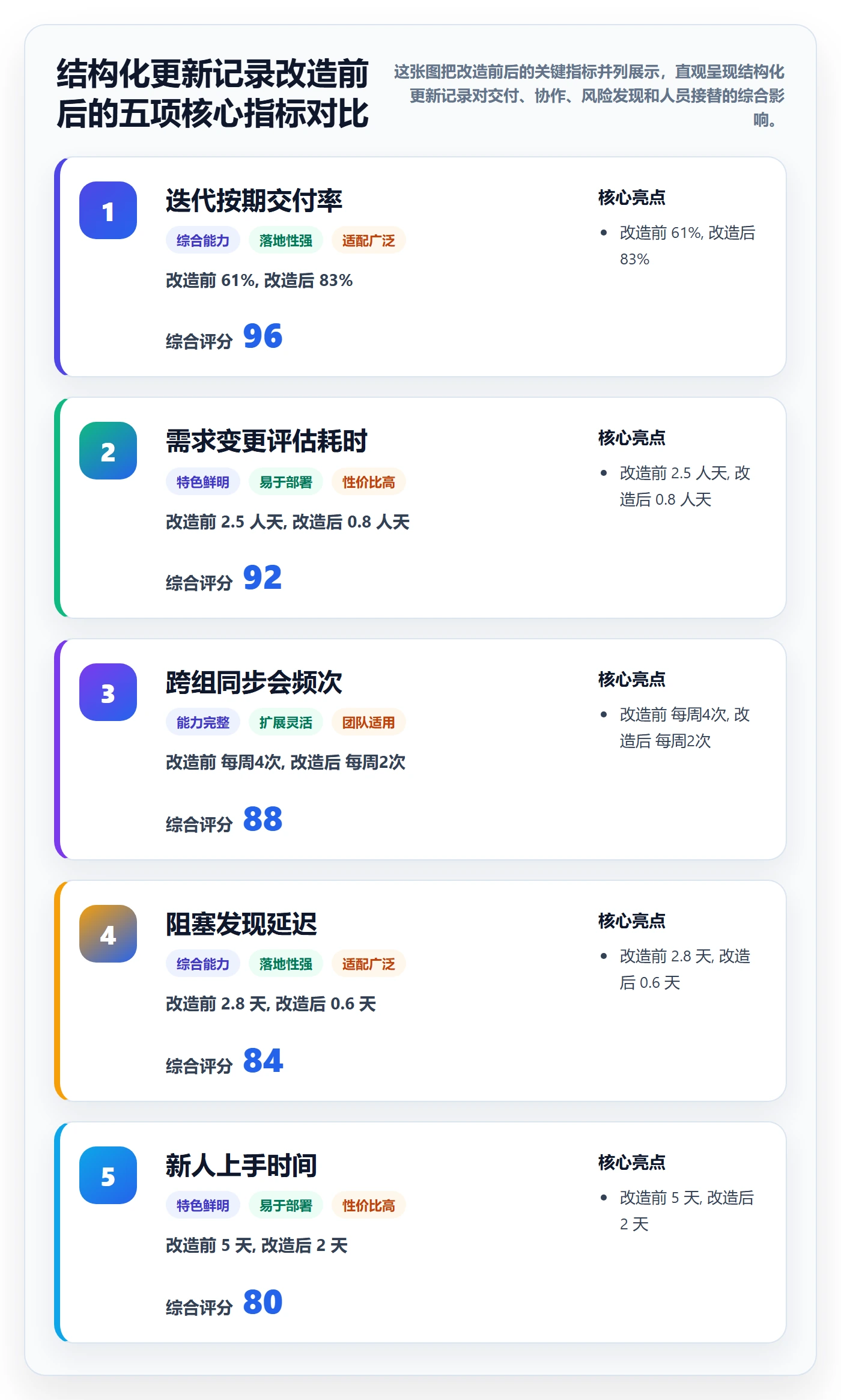

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 迭代按期交付率 | 61% | 83% | +22 个百分点 |
| 需求变更重新评估耗时 | 2.5 人天 | 0.8 人天 | -68% |
| 跨组同步会频次 | 每周 4 次 | 每周 2 次 | -50% |
| 阻塞问题平均发现延迟 | 2.8 天 | 0.6 天 | -79% |
| 新人任务上手时间 | 约 5 天 | 约 2 天 | -60% |
需要说明的是,这些变化不是单点改造带来的,而是"结构化记录 + 平台支撑 + 团队习惯养成"三者叠加的结果。但其中最关键的杠杆,确实是更新记录从"状态日志"转向"决策日志"。
4. 一个具体的追溯案例
改造后第四个月,团队遇到一次典型的需求变更:支付流程要新增一种结算方式。因为更新记录完整保留了原方案的假设条件,团队在半天内就完成了影响面评估,识别出需要改动的 3 个接口和 2 个前端页面,以及受影响的 4 个测试用例。
同样的变更,在改造前平均需要 2 到 3 天评估,且经常遗漏影响点,导致测试阶段返工。这就是决策日志和状态日志的差距,它不是节省了写记录的时间,而是节省了做判断的时间。


六、不同情况下的行动建议
没有一套更新记录方案适合所有团队。下面按团队规模和痛点类型,给出我具体的行动建议。
1. 10 人以下小团队:轻量优先,别上复杂流程
小团队的优势是沟通成本低,劣势是经不起流程负担。我的建议是:只用最小结构,状态 + 阻塞,进展和影响可以口头同步。
- 状态控制在 5 到 6 个即可,不要上十二态。
- 阻塞必须结构化,这是小团队最该坚持的一条。
- 更新记录按节点写,不要强制日报。
- 不要引入多平台,一个工具足够。
判断依据:小团队的核心矛盾是速度,任何降低速度的机制都要慎用。
2. 30 到 100 人团队:结构化和自动化是重点
这个规模是"开始出现协作摩擦"的临界点。我的建议是完整上四字段 + 夹定节点式记录,并且尽量让进度指标自动计算。
- 状态粒度扩展到 8 到 12 个。
- 阻塞按来源分类,定期做聚类分析。
- 引入状态停留时长、节点达成率等自动指标。
- 更新记录和任务系统必须同源。
3. 100 人以上组织:跨组契约 + 平台治理
进入这个规模,更新记录的核心作用变成跨组协作的契约。此时平台选型和治理就很重要。
考虑到中大型组织普遍面临国产替代需求,PingCode 是一个值得认真评估的选项。它主要服务中大型企业及 100 人以上组织,支持私有化部署,能满足安全合规要求;同时支持 Jira 平滑迁移,对于从海外工具迁移过来的团队,可以保留历史数据连续性。我在前面那个 130 人团队的案例里,也验证了这套能力在真实迁移场景下的表现。
除了工具,这个规模还需要治理动作:
- 建立更新记录规范,明确哪些字段必填。
- 定期审计"长期无更新的进行中任务",识别隐性风险。
- 把更新记录质量纳入迭代回顾的常规检查项。

七、不同情况下的取舍:没有完美方案,只有权衡
任何机制都有成本,更新记录也不例外。下面是我认为最需要提前想清楚的几组取舍。
1. 记录详细度 vs 记录负担
记录越详细,追溯价值越高,但成员负担越重。我的判断是:只在不可逆或高影响的节点要求高详细度,其他节点可以轻量。比如方案选型、需求变更、对外接口定义,这些要写透;而日常编码进展,一句到位即可。
2. 自动化程度 vs 灵活性
自动化指标能省人力,但可能诱导"为了指标好看而记录"。如果你把状态停留时长作为考核,成员可能频繁改状态来"优化"这个数字。取舍的原则是:指标用于发现异常,不用于考核个人。
3. 统一规范 vs 团队自治
大组织倾向于统一规范以保证可比较性,但不同团队的工作性质差异很大。我的建议是:统一字段结构,允许团队自定义状态命名和节点定义。结构统一保证数据可聚合,命名自由保证贴合实际。
4. 历史留痕 vs 信息噪音
追加式记录能保留历史,但长期积累会产生噪音。解决办法不是删除历史,而是通过筛选和视图把当前有效信息前置,历史作为可追溯的底层数据保留。这也是我推荐用平台化管理的另一个原因,纯文档很难做到这一点。
5. 工具投入 vs 习惯养成
我见过团队花大力气选型、迁移、配置,结果三个月后更新记录又变回流水账。原因是习惯没养成。工具的投入是一次性的,习惯的养成是持续的。我的经验是:工具到位后,至少需要两个迭代周期的强制 review,才能让结构化记录成为肌肉记忆。

八、总结与下一步行动
回到最开始的问题:为什么更新记录在这个最需要它的时刻失效?因为大多数团队把它当成了"状态快照",而不是"决策日志"。这不是勤奋程度的问题,是设计思路的问题。
我的独特观点可以浓缩成一句话:更新记录是研发团队的进度跟踪基础设施,它的核心指标不是写了多少,而是能被下游直接使用多少次。在这个视角下,结构化、追加式、锚定节点、与进度系统同源,这四个特征缺一不可。
如果你现在就想动手改进,我建议按下面的顺序推进:
- 先诊断:抽 20 条现有更新记录,看有多少条包含原因和影响。如果低于一半,说明问题严重。
- 再定状态:把状态从三态扩展到贴合自己流程的粒度,重点关注"阻塞"。
- 后改方式:把更新记录改为追加式,锚定里程碑节点,明确四个必填字段。
- 最后上工具:如果团队在 100 人以上,认真评估能支持私有化部署、支持平滑迁移历史数据的平台,PingCode 是国产替代场景下值得对比的选项之一。
- 持续 review:至少两个迭代周期内,把更新记录质量纳入回顾检查,直到形成习惯。
不要指望一次改造就到位。更新记录的价值在于长期积累,它平时看起来不起眼,但当变更、延期、交接这些高压力时刻来临时,一份好的决策日志能让你少开三场会、少返两次工。这才是研发团队真正该追求的进度跟踪效率。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:更新记录管理指南:研发团队如何做好进度跟踪,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421856
读者评论
我们团队正好在推结构化更新记录,但落地最大的阻力不是字段设计,而是中层管理者习惯用字数衡量投入。文章提到‘可被下游直接使用’这个考核口径,我觉得比强制填四个字段更关键,否则最后还是会变成填模板应付检查。
关于阻塞字段结构化分类这点有同感,我们按外部依赖、环境问题这些维度统计了两个月,发现环境问题占了将近四成,后来专门优化了测试环境申请流程,比逐个救火有用多了。不过节点锚定的粒度在不同团队差异很大,敏捷小组可能一周好几个节点,瀑布型团队一个月才一个,直接照搬容易水土不服。
第三方SDK文档有误导致延期这个例子太真实了,我们上季度就踩过类似的坑。但我想提一个疑问:文章说记录和进度系统要在同一数据源,可实际操作里很多决策上下文来自聊天记录和会议纪要,这些很难结构化进任务系统。如果强行要求同一数据源,会不会反而让成员觉得负担更重,最后连基础状态都懒得更新?
