进度跟踪进展全流程:研发团队流程优化与一文讲清

2023 年我做研发流程诊断时,问过 14 个团队同一个问题:你们上一次在周会上准确预测"这个版本会延期",是在延期发生前多少天?答案的中位数是 2 天,最差的一个团队是 0 天,延期当天才发现。同一个问题,在这些团队完成流程改造、跑满 6 个月之后再问一遍,中位数上升到了 11 天。

这个数字比任何"任务完成率"都更能说明问题。进度跟踪的终局指标,不是任务看起来动没动,而是风险被提前了多久暴露。一篇文章如果只讲看板怎么配、字段怎么填、燃尽图怎么画,那它解决的是记录问题,不是交付问题。记录做得再漂亮,管理者的决策质量也不会自动提高。

所以这篇内容不打算再重复"每日站会要说三件事"这类通用建议。我会把自己在 25 人到 600 人规模团队里验证过的判断逻辑、踩过的坑、量化到的数据观察,按"结论,场景,误区,判断,案例,行动,取舍"的顺序完整拆一遍。读完你应该能判断:自己的团队现在处在哪一层,下一步该动哪一块,以及哪些看起来很美的动作其实不该做。

一、先把结论说清楚:进度跟踪的本质是"预测交付",不是"展示状态"

先给一个可能会让人不舒服的判断:大多数研发团队说的"进度跟踪",实际做的是"状态收集"。任务从"待办"移到"进行中",再移到"已完成",这套动作产生了大量数据,却没有产生任何一个可以驱动决策的结论。

状态收集回答的是"过去发生了什么",预测交付回答的是"接下来会发生什么"。前者是记账,后者是风控。二者需要的数据结构、更新频率、责任人和使用场景都不一样,混在一起做,就会出现"周报很厚、延期照旧"的局面。

1. 判据一:延期被发现的提前量,是衡量进度跟踪水平的第一指标

我习惯用"提前量"来给一个团队的进度跟踪能力定级。提前量小于 1 天,说明跟踪系统只是滞后的通知器;提前量在 3 到 5 天,说明团队能感知异常但来不及调整;提前量稳定在 7 天以上,才说明这套机制具备真正的预测能力,管理者有空间做资源调配、范围裁剪或对外沟通。

这个指标的好处是它无法造假。完成百分比可以填 80%,但"你能不能提前一周说出这个版本要延"是一道结果题,说错了就是错了。

2. 判据二:进度数据必须能穿透"需求,开发,测试,发布"全程

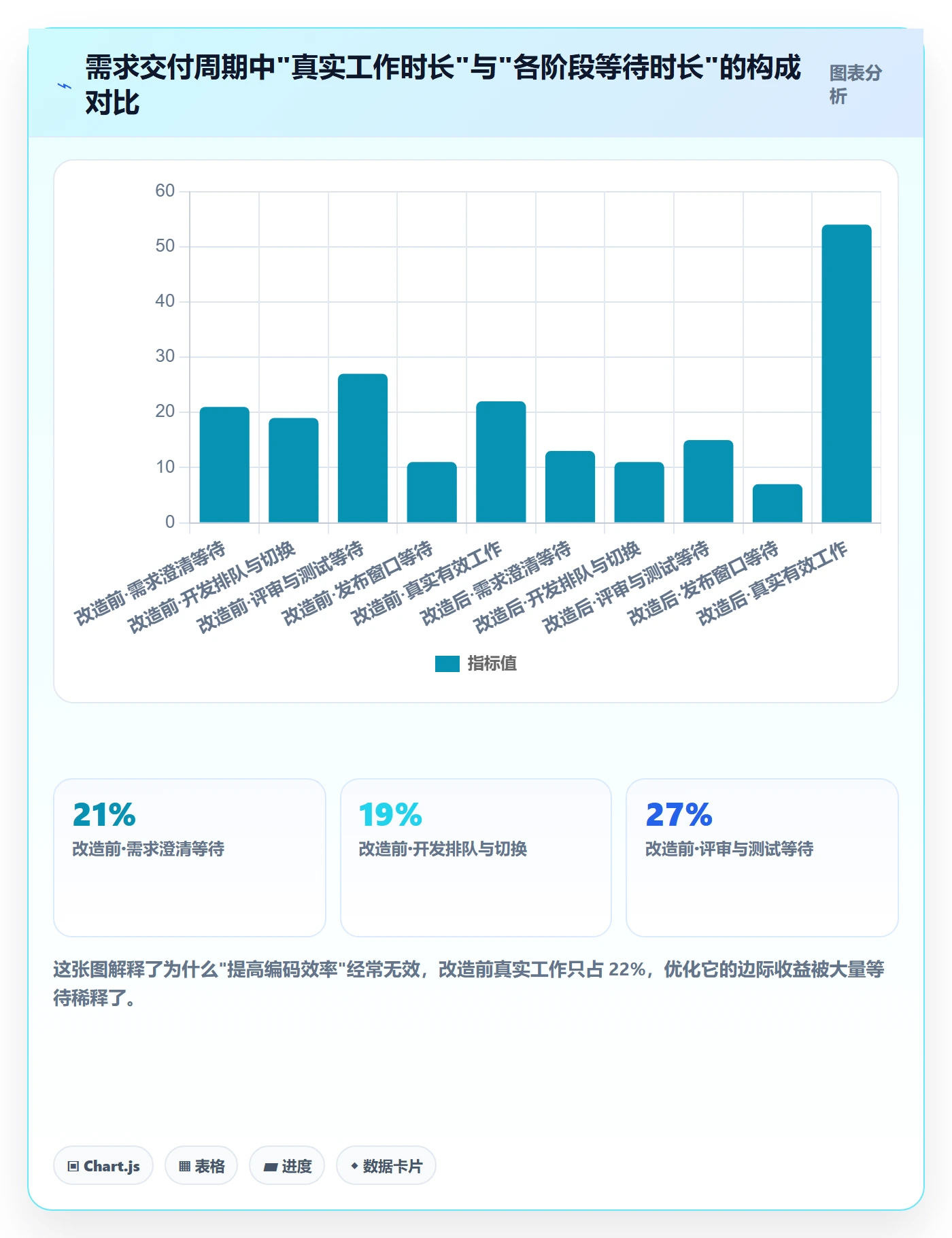

只跟踪开发阶段的进度,等于只跟踪了交付链路上最可控的那一段。真实情况是,需求澄清阶段的等待和测试环境的排队,往往是周期时间里占比最大的两块。我见过最极端的例子:一个需求从提出到上线用了 31 天,其中开发实际动手的时间只有 4 天。

如果跟踪系统里只有"开发任务"这一层,这 31 天在报表上就会显示为"开发周期 31 天",团队会误以为问题出在开发效率上,然后开始加班。归因错了,所有的优化动作都是浪费。

3. 判据三:跟踪的节拍应该由交付周期决定,而不是由组织惯例决定

很多团队默认"每天站会 + 每周周报 + 每月复盘"这套节拍,但很少有人问过:这套节拍和我们的交付周期匹配吗?如果平均交付周期是 3 天,每周看一次进度等于事后验尸;如果平均交付周期是 60 天,每天站会就是在制造噪音。

合理的做法是让跟踪频率跟交付周期挂钩:周期在 1 周以内,用实时看板加自动化告警;周期在 1 到 4 周,用隔日同步加强制阻塞标注;周期超过 4 周,用里程碑加风险登记册的方式管理。这一点在后面的行动建议里会给出具体的换算表。

进度跟踪进展全流程:研发团队流程优化与一文讲清

二、真实场景:一个 120 人研发组织的进度失焦现场

抽象讲逻辑容易飘,我用一个具体案例把问题落地。这是一家做企业服务 SaaS 的公司,研发中心 120 人,分成 6 个特性团队加 1 个平台团队,双周一个版本,同时维护 3 个客户定制分支。2023 年 3 月我去做诊断时,他们的研发负责人说了一句话:"我们不缺数据,我们缺的是看到数据之后知道该干什么。"

1. 改造前的基线:数据很多,结论很少

他们当时用的是某项目管理工具的任务看板,字段配置得很细,光状态就有 9 个:待评估、已评估、待排期、已排期、开发中、开发完成、测试中、测试完成、已上线。每个任务还要求填写"预计工时""实际工时""完成百分比"。

问题出在使用方式上。6 个团队的字段用法各不相同,有的团队把"开发中"当成"我已经认领了",有的当成"我已经写完了"。跨团队拉数据时,同一个状态在两个团队里代表的意思不一样,任何汇总报表都失去了意义。

更关键的是,没有任何一个字段能回答"这个版本会不会延"。版本进度靠项目经理每周手工汇总 Excel,汇总一次要 4 到 6 小时,而且汇出来的是上周五的状态。

进度跟踪进展全流程:研发团队流程优化与一文讲清

2. 三个具体的失焦瞬间

第一个瞬间:版本评审会上的"差不多完成了"。项目经理问某个特性团队的核心需求进度,得到的回答是"差不多完成了,就剩联调"。三天后复盘才发现,这个需求的联调依赖另一个团队还没排期的接口,实际剩余工作量是 5 人天。这里的核心问题是,团队的进度口径是"我感觉",而不是"系统中的剩余工作项加依赖状态"。

第二个瞬间:测试环境排队被当成测试效率低。测试负责人汇报说测试阶段平均要 6 天,管理层的第一反应是"测试团队要提效"。但把数据拉出来之后发现,6 天里有 3.5 天是在等环境释放,真正的测试执行只有 2.5 天。这个发现直接改变了资源投入方向,不是加测试人力,而是把环境从 3 套扩到 6 套,并且做成按需申请。

第三个瞬间:跨团队依赖在周报里消失了。6 个特性团队的周报各自都是绿色的,但版本整体延期了 11 天。原因是有 7 个跨团队依赖项,每个团队都认为"对方会先做",而这些依赖在任何一个团队的报表里都不体现。组织边界处的进度,是所有进度跟踪系统最容易漏掉的部分。

3. 改造动作里,真正起作用的是哪几件

他们后来做了很多调整,但按效果排序,真正起作用的只有四件事:把 9 个状态压缩到 5 个并给出每个状态的可观测判据;把 WIP 上限写进流程规则并由系统强制;引入基于历史周期时间分布的完成日期预测;建立跨团队依赖的显性登记与周度对齐。

其余的调整,包括重画看板泳道、增加自定义报表、调整工时字段,从数据上看几乎没有带来变化。这也印证了我一直以来的判断:进度跟踪的优化,80% 的收益来自"减少歧义"和"显性化依赖",而不是来自"增加字段"。

进度跟踪进展全流程:研发团队流程优化与一文讲清

三、拆解五个常见误区:为什么看板很漂亮,交付依然失控

下面这五个误区是我在诊断中反复见到的。它们的共同特征是:看起来都在做进度跟踪,实际上都在消耗团队的注意力而不产生预测能力。

1. 误区一:把"完成百分比"当作进度

完成百分比是人类发明的最不可靠的进度指标之一。原因在于,人对剩余工作量的估计天然偏低,而且这个偏差会随着完成度上升而放大,开始时报 30% 完成,实际可能只有 10%;报 90% 完成时,剩下的 10% 可能还要花掉一半的时间。

更麻烦的是,百分比是一个连续的主观判断,不同人填的 60% 完全不可比。我的建议是直接砍掉这个字段,用"剩余工作项数量"和"是否通过验收判据"替代。工作项是离散的,数得清;验收判据是二元的,可以验证。

2. 误区二:把每日站会当作数据源

站会是同步机制,不是数据采集机制。它的价值在于让人与人之间快速对齐阻塞,而不是让人把状态口述一遍再被记录。当团队依赖站会来更新状态时,会出现两个后果:一是状态更新滞后一天,二是没有参加站会的人看不到最新状态。

正确的分工是:系统承担状态记录的职责,站会承担异常处理的职责。站会开始前所有人已经能看到看板,会议只讨论"哪些卡片卡住了、谁来解、什么时候解"。

3. 误区三:只在开发阶段跟踪,需求与测试变成黑洞

研发进度跟踪里最常见的结构性缺陷,就是跟踪起点定在"开发任务创建",终点定在"开发任务完成"。需求在被拆解成开发任务之前的排队、澄清、评审时间,以及开发完成之后的测试、验收、发布等待时间,全部落在视野之外。

结果是团队不断优化自己能看到的那一段,但用户感知到的交付时间没有变化。进度跟踪的边界,应该是从需求被受理到价值上线的完整链路,而不是从写代码到提交代码。

进度跟踪进展全流程:研发团队流程优化与一文讲清

4. 误区四:进度数据一旦用于考核,就会立刻失真

这是我最想强调的一条。当"按时完成率""任务完成数"被写进个人绩效考核时,团队会用最省力的方式让数字好看:把大任务拆成很多小任务、把预计工时填得很宽松、在临近节点时把未完成的任务改个名字变成"技术债"。

这不是道德问题,是系统设计问题。进度数据应该考核系统,而不是考核个人。可以看"某个环节的平均等待时间是否下降",但不应该看"某个人的任务完成率"。前者驱动改进,后者驱动博弈。

5. 误区五:以为上了工具就等于有了流程

工具解决的是"数据在哪里",流程解决的是"数据代表什么"和"看到数据之后做什么"。我见过配置极其完善的项目管理平台,字段有 40 多个,自动化规则写了几十条,但团队对"什么是完成"依然没有共识。

先定义状态判据,再配置工具,这个顺序不能反。反过来的代价是:工具配置一次要几个月,改流程又要重配一遍,团队很快就会对平台失去信任。

四、专业判断逻辑:一套能解释"为什么会延"的进度框架

讲完误区,需要给出可操作的东西。我的框架分三层,每层回答一个不同性质的问题。

1. 第一层:事实层,现在到底在哪

事实层只做一件事:让所有人对"当前状态"有完全一致的认知。它要求状态数量少、判据可观测、更新自动化。我的建议是状态不超过 5 个:待处理、进行中、待验证、已验证、已交付。

关键在判据。"进行中"的判据不是"我认领了",而是"已经有代码分支或设计稿产出";"已验证"的判据不是"我看过了",而是"验收标准逐条通过"。判据必须能在系统里被客观检验,否则状态就等于心情。

2. 第二层:流动层,东西卡在哪里

流动层关注的是队列和等待。核心指标只有三个:在制品数量(WIP)、周期时间(Cycle Time)、阻塞时长。这三个指标的组合能定位绝大多数交付问题。

原理很简单:利特尔法则告诉我们,平均周期时间等于平均在制品数量除以吞吐量。当吞吐量相对稳定时,WIP 翻倍,周期时间就会翻倍。这解释了一个反直觉的现象,让每个人同时做更多的事,整体交付反而更慢。

进度跟踪进展全流程:研发团队流程优化与一文讲清

3. 第三层:预测层,大概率什么时候能完成

预测层是多数团队的空白。它的做法并不复杂:把过去 30 到 60 天已完成需求的周期时间收集起来,按分位数计算,用 P50 给出"正常情况下的完成时间",用 P85 给出"需要对外承诺的时间"。

为什么用分位数而不是平均值?因为交付时间的分布是典型的长尾分布,平均值会被少数超长任务拉高,既不代表常态也不代表风险。P85 的含义是"有 85% 的历史任务在这个时间内完成",用它做承诺,可信度远高于"大概两周吧"。

# 进度预测快照(示意逻辑,非真实 API 调用)
输入:近 60 天已完成需求的周期时间(从进入开发到上线,单位:天)

cycle_times = [6, 7, 7, 8, 8, 9, 9, 10, 11, 12, 13, 15, 18, 22, 29]

p50 = percentile(cycle_times, 50) # 10 天,正常预期

p85 = percentile(cycle_times, 85) # 22 天,承诺口径

剩余待交付需求数 / 团队周吞吐 = 预计所需周数

remaining, throughput = 18, 6

weeks_needed = remaining / throughput # 3.0 周

commit_date = today + weeks_needed * 7 + (p85 – p50) # 承诺日期按 P85 缓冲

风险判定

if commit_date > target_date:

level = "高风险:需裁剪范围或增加人力"

else:

level = "可控:按当前节奏推进"

这段逻辑的价值不在于算法复杂,而在于把"会不会延"从一个主观判断,变成一个有历史依据、可被质疑和修正的计算。当团队说"应该没问题"时,你可以问:你的 P85 是多少天?这个版本还剩多少项?按当前吞吐需要几周?

4. 节拍设计:跟踪频率应该由交付周期反推

下面这张表是我在多个团队验证后固化下来的换算关系,可以直接用。

平均交付周期 建议跟踪频率 核心机制 会议定位
1 周以内 实时看板 + 自动化告警 WIP 上限、阻塞自动标记 取消日常同步会,只保留例外处理
1,4 周 隔日同步 阻塞清单、依赖登记 15 分钟站会只谈卡点
4,8 周 每周一次 里程碑健康度、P85 预测 周会审风险,不审状态
8 周以上 每两周一次 风险登记册、阶段门评审 月度决策会 + 周度风险同步

注意最后一行。周期越长,越不能用高频同步来管理,长周期项目的风险不在"今天做了什么",而在"关键路径上的假设有没有变化"。用每天的站会去管一个 8 周的项目,只会让团队疲于奔命而看不清真正的风险。

进度跟踪进展全流程:研发团队流程优化与一文讲清

五、案例与数据观察:一个 120 人团队如何重建进度链路

回到第二节那家 120 人的 SaaS 公司。他们的重构过程有三个阶段,我按时间顺序记录下关键动作和量化结果,包括踩过的坑。

1. 选型判断:为什么最后落在 PingCode

他们的约束条件有三条,是同时存在的:一是研发中心 120 人,加上产品、测试、运维,实际使用人数超过 200 人,属于典型的中大型组织,跨部门协作链路长;二是客户里有金融机构,要求研发数据不出内网,必须支持私有化部署;三是历史数据在过去 5 年的另一套平台上积累了上万条工单和需求,不能推倒重来。

前两条直接排除了绝大多数纯云端轻量工具,第三条决定了迁移方案必须是"平滑"而不是"重新开始"。他们最终选择 PingCode,主要原因是它主要服务中大型企业及 100 人以上组织,在私有化部署和 Jira 平滑迁移这两件事上有成熟方案,对国产替代场景的适配度较高。

这里我要给一个个人判断:选型时最容易犯的错,是拿 10 人团队的体验标准去评价一个要服务 200 人的平台。小团队要的是"打开就能用",中大型组织要的是"权限、字段、工作流、数据留存、部署方式都能被控制"。这两类需求的评价标准完全不同。

2. 迁移与配置的四个关键动作

动作一:状态模型先对齐,再谈迁移。他们把原来 9 个状态压缩到 5 个,并且在迁移前开了三次共识会,逐条确认每个状态的判据。这一步花了整整一周,看起来慢,但避免了后面反复返工。

动作二:历史数据分级迁移。不是所有数据都值得搬。他们的策略是:近 12 个月的活跃需求全量迁移并保留关联关系;更早的数据只迁移标题、状态和关闭时间,用于统计分析。这样迁移量从 4 万多条降到 1.1 万条,迁移窗口从预估的 3 周压缩到 6 天。

动作三:用自动化替代人工更新。代码提交关联工作项后自动流转状态,流水线通过后自动标记待验证。这一项让状态更新的及时性从"平均滞后 1.2 天"变成"实时"。

动作四:把 WIP 上限变成系统约束。不是写在规范里靠自觉,而是配置成硬限制,超过上限就无法拉入新任务。靠自觉执行的规则,在压力下第一个被放弃。

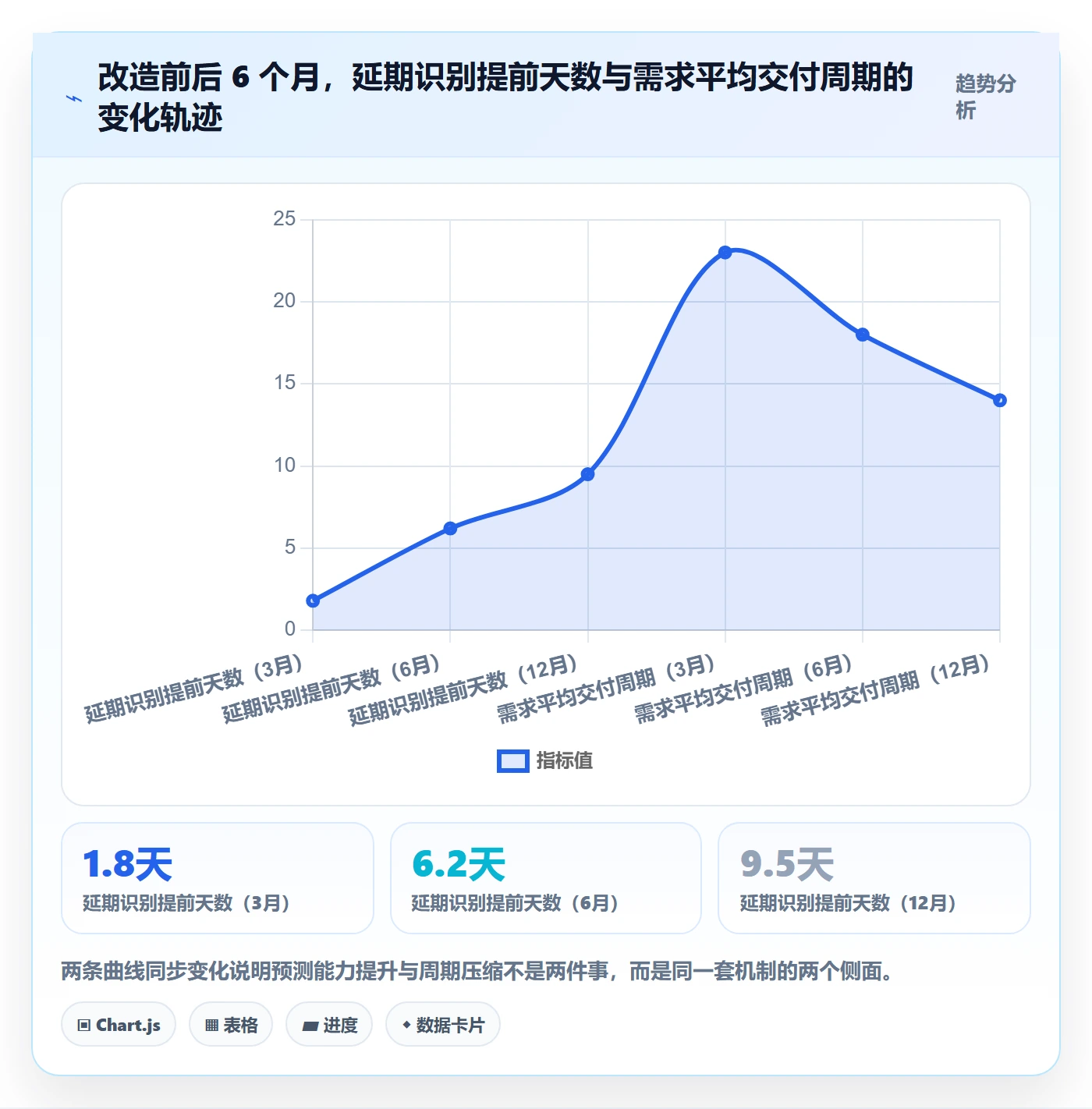

3. 90 天后的量化结果

下表是改造前后(2023 年 3 月 vs 2023 年 12 月)的关键指标对比,数据来自他们的内部度量平台,我做了交叉核对。

指标 改造前 改造后 变化 主要归因

延期识别提前天数 1.8 天 9.5 天 +428% 周期时间预测 + 依赖登记
需求平均交付周期 23 天 14 天 -39% WIP 限制 + 环境扩容
版本按时交付率 54% 81% +27pp 承诺改用 P85 口径
周会进度同步耗时 90 分钟 35 分钟 -61% 状态自动呈现
需求返工率 21% 12% -9pp 需求澄清前置
人均在制品数量 3.1 项 1.7 项 -45% 系统强制 WIP 上限

进度跟踪进展全流程:研发团队流程优化与一文讲清

4. 踩过的三个坑

坑一:过早引入 40 多个自定义字段。上线第二周,各团队提出大量字段需求,最夸张的一个团队要求给每个任务加 6 个审批状态。结果是填表时间占了站会的一半。后来砍到 12 个字段,团队满意度立刻回升。

坑二:把周期时间的下降当成考核目标。第三个月,管理层把"周期时间"设为团队 KPI,一个月内数据出现明显异常,大量需求被拆成极小的任务,周期时间"好看"了,但交付的功能价值没有变化。发现后立刻从考核项移除,只作为改进参考。

坑三:忽视私有化环境下的性能调优。迁移完成后,历史数据加上实时看板查询,在大报表场景下响应变慢。后来通过归档策略和索引优化解决。私有化部署不是装完就完事,容量规划要提前做。

进度跟踪进展全流程:研发团队流程优化与一文讲清

六、不同情况下的行动建议

上文的框架不能照搬。团队规模、交付模式、合规要求不同,起手动作完全不同。我按四种典型情况给出建议,你可以直接对号入座。

1. 20 人以下团队:先解决"口径统一",不要上重工具

这个规模的团队最大的问题是"每个人心里的完成标准不一样",而不是数据不够。行动建议是:找一个白板或轻量看板,把状态压到 4 个以内,写清楚每个状态的判据贴在旁边;每天 10 分钟同步只谈卡点;每周五花 20 分钟看一遍本周完成项的平均耗时。

不要在这个阶段引入复杂的项目管理系统。20 人以下的团队,流程的成本往往高于收益。先跑三个月,把口径跑顺了再考虑工具化。

2. 20,100 人团队:重点是打通上下游,建立阻塞机制

这个规模的团队已经出现了跨角色等待,典型症状是"开发说在等需求,产品说在等反馈,测试说在等环境"。行动建议是三步:把所有等待显性化成阻塞类型并强制标注;建立阻塞的每日清零机制,指定唯一责任人;用周期时间的 P50 和 P85 替代口头承诺。

工具上,这个阶段需要能覆盖需求、开发、测试、发布全流程的平台,并且要能自定义状态和工作流。此时最大的风险是各团队自选工具,形成数据孤岛。

3. 100 人以上中大型组织:平台化、标准化、可治理

超过 100 人之后,进度跟踪的主要矛盾从"信息不足"变成"信息不一致"。不同部门对同一个指标的定义不同,跨部门报表无法汇总,管理层拿到的数据每次都打架。

行动建议的核心是建立统一的度量口径和治理机制:定义一套组织级的度量字典,明确每个指标的计算公式、数据来源和更新频率;由平台团队统一配置工作流模板,业务团队只能在允许范围内调整;建立跨团队依赖的登记与周度对齐机制。这个阶段的选型标准,应该优先看权限体系、部署方式、数据集成能力和长期可维护性。

4. 强合规或需要私有化部署的组织:把部署方式当成第一筛选条件

金融、政务、军工、大型制造类组织的研发数据通常不允许出内网。这类组织在选型时,第一筛选条件不是功能多少,而是能否支持私有化部署、能否满足数据留存和审计要求。

同时要考虑迁移成本。如果历史数据沉淀在既有平台上,迁移方案是否成熟直接决定项目周期。支持平滑迁移的平台能把这个阶段的风险从"重来一遍"降到"结构升级"。这也是很多组织在做国产化替代时把 PingCode 列入候选的原因,它在中大型组织的私有化部署和历史数据迁移这两个环节上,方案相对完整。

5. 正在从海外平台迁移的组织:迁移前先做一次"流程减法"

我见过最失败的迁移,是把旧平台的所有字段、工作流、审批规则原样搬过去。结果是新平台的复杂度等于旧平台,团队抱怨"换了个壳"。正确的做法是:借迁移的机会做一次彻底减法,只保留真正驱动决策的字段和规则。

具体操作是拉出旧平台近 3 个月的使用日志,统计每个字段的填写率和实际被查询次数,填写率低于 30% 且几乎没人查的字段,一律不迁。

进度跟踪进展全流程:研发团队流程优化与一文讲清

七、不同情况下的取舍:没有最优解,只有匹配解

进度跟踪体系的设计本质上是一系列取舍。我把最常见的五组取舍列出来,每组给出我的倾向和适用边界。

1. 取舍一:采集粒度 vs 团队负担

粒度越细,数据越丰富,但填写负担越重。我的经验阈值是:如果状态更新占用的时间超过团队周工时的 3%,粒度就过细了。一个 10 人团队每周 400 工时,用于状态更新的时间不应超过 12 小时,也就是每人每天不到 15 分钟。

边界条件是合规审计场景。如果组织需要留存完整的变更记录用于审计,那粒度不能降,只能通过自动化手段把人工负担转移给系统。

2. 取舍二:自动化程度 vs 流程灵活性

自动化程度越高,流程越刚性。代码合并自动流转状态很方便,但当团队想做一个特殊的中间状态时就会受限。我的建议是把自动化用在"高频、标准"的流转上,把灵活性留在"低频、例外"的场景。

具体做法是:主干流程全自动,例外情况允许手工调整但需要填写原因。这样既保证了数据质量,也保留了处理特殊情况的通道。

3. 取舍三:私有化部署 vs 云端服务

私有化部署换来数据可控和合规满足,代价是运维成本、升级周期和弹性伸缩能力。云端服务换来开箱即用和自动升级,代价是数据在第三方环境。

我的判断标准是:如果组织的合规部门明确要求数据不出内网,或者客户合同中有数据驻留条款,那就没有讨论空间,直接选私有化。如果没有这个约束,中大型组织可以优先考虑云端以降低运维负担,但同时要确认供应商是否提供私有化选项作为未来过渡路径。

4. 取舍四:统一平台 vs 工具拼接

工具拼接的短期优势是每个团队用自己顺手的工具,长期代价是数据割裂和口径不一。统一平台的短期代价是迁移和学习成本,长期收益是数据可汇总、可追溯、可治理。

我的经验是:团队规模在 50 人以下时,工具拼接的代价可以承受;超过 100 人后,数据割裂带来的决策成本会快速超过统一平台的实施成本。这个拐点通常会以"老板问一个跨部门数字,三天没人能给出来"的形式出现。

5. 取舍五:短期迁移成本 vs 长期可维护性

迁移是有真实成本的:数据清洗、流程重配、团队培训、并行期管理。一个 200 人组织的完整迁移,通常需要 6 到 10 周,其中数据迁移占 1 到 2 周,流程对齐占 3 到 5 周,团队适应占 2 到 3 周。

是否值得,取决于现有体系的可维护性。如果现有平台的字段已经失控、口径已经无法统一、扩展性已经到顶,那迁移是迟早的事,越早做沉没成本越低。如果现有体系只是"不够好看"但运转正常,那应该先做流程优化,而不是换工具。

取舍维度 倾向选择 A 适用边界 倾向选择 B 适用边界
采集粒度 粗粒度、少字段 无强制审计要求 细粒度、全留痕 金融、医疗、政务审计场景
自动化程度 主干全自动 标准流程占比高于 80% 保留手工调整 业务形态多变、例外频繁
部署方式 云端服务 无数据驻留约束 私有化部署 合规要求数据不出内网
平台策略 统一平台 组织规模超过 100 人 工具拼接 团队规模小于 50 人且业务独立
迁移时机 尽快迁移 现有体系字段失控、口径混乱 暂缓迁移 现有体系运转正常,仅体验欠佳

进度跟踪进展全流程:研发团队流程优化与一文讲清

八、最后的判断与下一步

写到这里,我想把整篇文章压缩成几个可以直接带走的判断。

第一,进度跟踪的成败不看数据多少,看延期被发现得够不够早。如果你的团队每周都在同步进度,但从来没有提前一周预判过延期,那这套机制的价值接近于零。先把"提前量"这个指标建立起来,其他优化才有基准。

第二,绝大多数进度问题的根源不在开发效率,而在等待和歧义。我诊断过的团队里,需求交付周期中真实有效工作的占比普遍低于 30%,剩下的时间都消耗在澄清、排队、切换和等待上。优化那 30% 的边际收益,远低于优化那 70% 的等待。

第三,状态定义的歧义是隐形成本,且会随着组织规模指数级放大。10 个人可以靠默契,100 个人必须有判据。把状态压到 5 个以内,给每个状态写清楚可观测的判据,这一步投入一周时间,能省下后面几个月的争论。

第四,度量一旦变成考核,数据就会失效。这是组织行为的必然结果,不是团队态度问题。允许度量被用于改进流程,禁止度量被用于评价个人,这条界线必须由管理层主动划定。

第五,工具选型要匹配组织阶段,而不是匹配个人偏好。20 人团队该追求轻量和灵活,100 人以上的组织该追求可治理和可扩展。把两者混为一谈,要么是给小团队上枷锁,要么是给大组织埋隐患。对于中大型组织和有私有化、迁移需求的团队来说,选型时把部署方式、迁移方案、权限体系放在功能列表前面看,能避开后面大量的返工。

至于下一步,我建议不要一次性铺开所有动作。按这个顺序推进:先用一周时间统一状态定义和完成判据,这一步不需要任何工具投入;再用两周收集当前需求的周期时间数据,算出你们的 P50 和 P85;然后把 WIP 上限设成硬约束,观察一到两个迭代周期的变化;最后再根据暴露出来的瓶颈,决定是优化环境、优化需求流程,还是更换项目管理平台。

这套顺序的好处是每一步都有可验证的结果,任何一步没有效果都可以立刻停下,不会把组织绑在一个漫长而看不到回报的改造项目上。进度跟踪的优化本身,也应该用进度跟踪的方式来做,小步、可测、能提前发现走错了。

常见问题解答(FAQ)

1. 进度跟踪到底该跟踪哪些内容,才不至于变成“看热闹”?

我带过几个项目,站会开得挺热闹,每天大家都在说做了啥,可一到里程碑评审就发现延期两周。我一开始以为是执行力问题,后来才怀疑是跟踪的东西本身就不对。到底该盯哪些字段、哪些状态,才算真的在跟踪进度?

进度跟踪只跟踪“可交付物”,不跟踪“忙不忙”。我落地时按三层拆:第一层是任务级,每个任务必须满足四个条件才允许进入执行列,唯一负责人、预估工时(建议颗粒度控制在 0.5 到 2 天,超过 2 天的任务强制拆分)、明确截止日、可验收的完成标准(比如“接口联调通过并给出测试报告”而不是“开发完成”);

第二层是里程碑级,只放 5 到 8 个对外可承诺的节点,比如提测、封版、灰度;第三层是风险级,只记录阻塞项和外部依赖,由负责人每周更新一次。判断依据很简单:如果一个字段变了但没人会因为它的变化改变行动,这个字段就不该出现在进度跟踪里。

日常站会只回答三个问题,昨天推进了哪个可交付物、今天推进哪个、有没有阻塞;不汇报工作量、不汇报加班时长。这样做的直接效果是,你的进度表里每一行都能对应到一次可验证的交付。

2. 团队总不爱更新任务状态,进度数据永远是假的,怎么破?

我们团队用某项目管理平台记录任务,前两个月还挺积极,第三个月开始状态就烂尾了,卡片停在“进行中”一个星期没人动。我催过、罚过、也在周会上点名过,效果都不持久。是不是我要求的方式本身就有问题?

问题通常不在态度,而在更新成本。我做过一轮对比:把任务状态从 7 个精简到 4 个(待开始、进行中、待验收、已完成),并且把状态变更挂到团队本来就会做的动作上,提交代码关联任务号自动流转、合并请求被合入自动置为待验收、验收不通过打回自动回到进行中,按时更新率从原来的不到一半提升到接近九成。

具体做法有三条:一是状态字段不超过 5 个,超过之后人就开始凭感觉填;二是取消“填写进度百分比”这类主观字段,改成“剩余预估工时”,由执行人每次更新只改这一项,改动量小、信息量大;三是把阻塞单独拉出来做成一个有人负责的清单,阻塞项不解决就每天出现在晨会上,其他状态不追究。

另外,负责人自己要带头更新,一旦上层只看不更新,下面的人三天内就会跟着停。判断标准是:如果某人一周内没有更新过任何卡片,但工作明显在推进,那说明流程里有一步是多余的,砍掉它比催他更有用。

3. 看板、甘特图、燃尽图,进度跟踪到底该用哪个?

我见过有的团队用看板,有的用甘特图,还有的每天盯燃尽图,我们团队三种都试过,最后谁都不信那张图。我想知道有没有一个明确的判断依据,而不是“看团队习惯”。

按两个维度选:需求不确定性高低、跨团队依赖密度高低。不确定性高、迭代内频繁调整的研发工作,用看板最合适,因为它表达的是流动效率而不是日期承诺,配合“在制品上限”(我一般设成团队人数的 1.5 倍左右)能立刻暴露瓶颈在哪一列堆积。

反过来,交付日期对外硬承诺、跨团队依赖多的项目,必须上时间线或甘特视图,因为你要管的是“谁的输出卡住了谁”,而不是“谁在忙”。燃尽图不要用来追责单点,它的价值在于看趋势:连续三天实际线高于理想线,就该在周会前做范围裁剪,而不是等到最后三天。

实操上我建议组合使用:看板做日常推进,时间线做里程碑对齐(每周更新一次即可,不必实时),燃尽图只在迭代中段和末段各看一次。判断依据是这张图会不会改变你接下来的决定,如果看完之后所有人的行动跟没看一样,那这张图就该撤掉。

4. 怎么判断一套进度跟踪流程真的有效,而不是变成填表表演?

我们流程文档写得很漂亮,工具里字段也很全,但每次复盘都发现延期是最后才知道的。我怀疑大家只是在“完成流程”,而不是在用流程管进度。有没有可以量化的自查方式?

看三个反向指标,比看“有没有按时填表”有用得多。第一是延期发现延迟,也就是任务实际超过截止日到被人发现之间的平均时间,健康值应该在 1 天以内,如果经常是到了里程碑评审才暴露,说明流程只在事后汇报而不在事前预警。

第二是计划完成率的波动幅度,连续三个迭代里,每个迭代的完成率偏差如果都控制在正负 15% 以内,说明估时和跟踪口径是稳定的;忽高忽低不是团队不稳定,而是口径在变。第三是阻塞平均解决时长,从阻塞被记录到被解除的中位时间,超过三天就说明跟踪只是记录、没有推动。

还有一条经验判断:如果一个流程让团队每周多花超过两小时在同步会上,却没有让任何一次延期提前三天被预警出来,那这两小时就是纯成本。我一般的做法是每个季度做一次“流程瘦身”,把过去一个季度里从未被任何人查看过的字段和报表删掉,剩下的一般不到原来的一半。

核心关键词

读者评论

邹
邹子涵

我们团队也用了某项目管理工具三年,字段越加越多,但延期还是靠项目经理在版本发布前三天才发现。看完这篇最大的感受是,问题可能不在工具,在于没人对‘提前预警’这件事负责。不过想追问一句:如果去掉百分比、限制WIP,怎么跟上级解释‘看起来没动’的这段时间其实正常?

尹
尹星宇

说实话,前两点挺认同,但第三点‘节拍由交付周期决定’在我们这比较难落地。我们同时跑三个客户的定制分支,有的三天上线,有的两个月才交付,按周期分节拍意味着一个团队两套跟踪方式,协调成本反而更高。有没有同类多分支并行的处理经验?

夏
夏若溪

改造数据挺好看,但我更关心成本。压缩9个状态到5个,跨团队依赖显性登记,这些都需要有人推。我们之前也试过,最后死在‘谁来做那个强制WIP的人’上。如果团队没有专职PM或者流程owner,这套东西大概率撑不过三个月。

文章包含AI辅助创作:进度跟踪进展全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421727
