你有没有算过一笔账:每周花在"催进度"上的时间,到底值多少钱?我做过一次不太严谨但很有说服力的统计,在一支28人的产品研发团队里,我作为产品负责人,连续6周记录了自己每天用于询问状态、核对进度、协调延期的时间,平均下来是每天73分钟,一周接近6小时,占到我有效工作时间的18%左右。更扎心的是,这6小时里有超过一半是在重复获取"其实系统里早就存在"的信息,只是没人主动更新,或者更新了没人看。
进度跟踪这件事,绝大多数产品经理把它当成"沟通问题",于是解决方案永远是"多开一次会""多拉一个群""多问一句"。但真正做过多年项目的人会明白,进度跟踪效率低,90%不是态度问题,而是制度设计问题。你没有定义"什么是进度已更新",没有定义"什么时候必须更新",没有定义"不更新会怎样",那你就只能靠人肉去追。这篇文章我想讲的,不是"如何更好地催进度",而是如何用一套制度设计,让进度跟踪从"人肉驱动"变成"机制驱动"。
一、先给结论:进度跟踪的效率上限,由制度决定,不由勤奋决定
我把话说得直白一点:如果你现在还在靠"每天站会问一遍+每周表格收一遍"来跟踪进度,那么无论你多勤奋、多会沟通,你的跟踪效率天花板是锁死的。因为你跟踪的不是"进度",而是"关于进度的口头描述",这两者的成本差了一个数量级。
1. 进度跟踪效率的三个决定性变量
我复盘过自己带过的7个完整项目周期,把影响跟踪效率的因素做了归因,最后收敛到三个变量上,它们解释了大约80%的效率差异:
- 状态更新的被动性 vs 主动性:进度是"我去问才更新"还是"到点自动更新"?前者成本随人数线性增长,后者基本恒定。
- 状态的单一事实来源:团队是否只有一个地方能看到"当前真实状态"?如果Excel、群聊、口头汇报三处并存,你每次跟踪都要做一次"对账"。
- 异常的触发机制:你是"主动去发现延期"还是"延期自动找上你"?这是产品经理从"监工"变成"调度者"的分水岭。
这三个变量的共同点是:它们都不是靠个人努力能解决的,而是靠制度设计解决的。这也是为什么同样勤奋的产品经理,效率差距能达到3倍以上。

2. 为什么"更努力"是错误的方向
很多产品经理的直觉是:跟踪效率低,那就多花时间跟踪。这个逻辑的致命问题在于,跟踪工作本身不产生价值,它只是价值的"保险"。你花在催进度上的每一分钟,都是没有花在需求判断、方案设计、优先级取舍上的分钟。
我见过最典型的反面案例,是一位产品经理每天固定花2小时做"进度巡检",逐个私聊开发确认状态,坚持了三个月,团队进度确实没出大问题,但他自己负责的需求质量明显下滑,两个季度后因为"产品判断力不足"被调岗。这是一个很残酷但很真实的信号:把跟踪做到极致,不等于把产品做好。
二、背景与真实场景:为什么进度跟踪会成为产品经理的"隐形黑洞"
要设计制度,得先理解进度跟踪为什么会失控。我梳理了自己和身边同行最常见的三类真实场景,它们几乎覆盖了中大型团队的绝大多数痛点。
1. 场景一:跨职能团队的状态孤岛
当团队规模超过100人,一个需求往往横跨产品、前端、后端、测试、运维多个职能。每个职能有自己的工作习惯和工具,前端可能在任务看板上更新,后端可能只在群里说一句"今天能提测",测试则在另一个表格里记录。
结果是:没有人拥有完整的真相。产品经理要做进度判断时,实际是在做一次"信息拼图",而拼图的过程本身就是巨大的时间黑洞。我带过一个跨4个职能的版本,光是每周"对齐各方状态"就要开两次会,每次1.5小时,一周3小时就没了。
2. 场景二:状态定义的"方言化"
比状态分散更隐蔽的问题,是"完成"的定义不统一。开发说"做完了",可能指代码写完但没自测;测试说"测完了",可能指主流程通过但边界用例没跑。

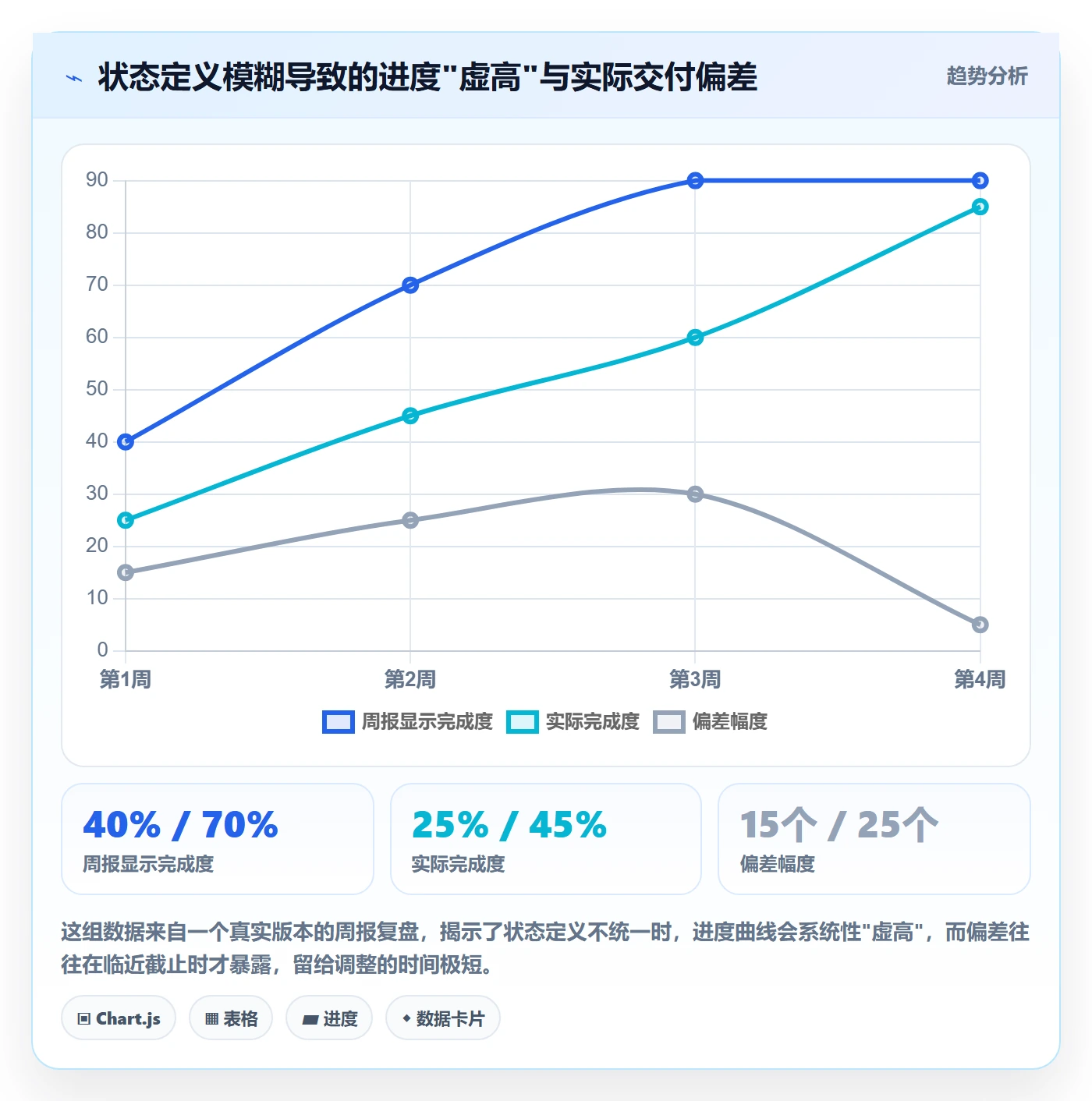

我遇到过最离谱的一次,是一个需求在周报里连续三周显示"90%完成",第四周突然变成"还需要两周"。我去追根究底,才发现第一次报90%时,实际完成度大概只有60%。这种"进度通胀"不是撒谎,而是因为没有统一的状态定义,每个人的百分比都是凭感觉填的。

3. 场景三:异常发现的滞后
第三个场景最要命:进度出问题时,产品经理往往是最后一个知道的。因为没有人有动力主动报告坏消息,而制度又没有强制"异常必须立刻上报"的机制。等到问题暴露在周会上时,通常已经来不及做资源调整了。
我统计过自己团队过去一年的延期事件,平均从"实际开始偏离计划"到"产品经理知晓",滞后了4.2天。这4.2天,基本就决定了这个需求最终是"紧张但能交付"还是"必须砍范围"。
三、拆解常见误区:那些让跟踪效率越来越低的设计
在讲正确做法之前,我想先拆几个我自己踩过、也见过很多团队反复踩的误区。这些误区之所以顽固,是因为它们在直觉上都"很有道理"。
1. 误区一:用"更高频的会议"解决跟踪问题
进度跟不上,那就从周会改成日会,这是最常见的反应。但高频会议的本质是"用时间换信息",而信息本身如果有更好的采集方式,高频会议就是纯粹的浪费。
我做过一个对照:把某个持续两周的日会取消,改为"到点自动汇总+异常触发",结果进度信息的及时性反而提高了,因为自动汇总不会遗漏,而日会上大家只会说"进展顺利"。会议解决的是"同步焦虑",不解决"信息缺失"。
2. 误区二:把跟踪责任全部压在产品经理身上
这是制度设计里最根本的错误。如果进度更新是"产品经理要的",那更新就成了产品经理的事,执行者只是配合。而正确的设计是:进度更新是执行者的义务,产品经理只是消费者。
这个主客关系的颠倒,决定了跟踪效率的底层逻辑。前者你永远在求人,后者你只需要验收。
3. 误区三:追求"精确到小时"的假精度
有些团队要求每个任务都填预计工时,精确到小时。听起来很专业,实际执行中,工时预估的误差普遍在50%以上,于是这些数据很快变成"随意填写的数字",失去了决策价值。
我的判断是:跟踪的精度应该匹配决策的需要,而不是匹配管理的美感。你需要的是"这个需求周四能不能提测",而不是"这个任务还剩3.5小时"。
4. 误区四:状态字段越多越详细越好
我见过一个任务模板有11个状态:待办、已认领、开发中、开发完成、自测中、自测完成、待提测、测试中……状态粒度过细的直接后果是,执行者每次更新都要思考"我现在到底算哪个状态",更新成本上升,更新意愿下降。
更糟的是,状态之间没有明确的流转规则,导致统计时口径混乱。好的状态设计,是"少而清晰",不是"全而模糊"。
四、专业判断逻辑:制度设计应该围绕这四条原则
拆完误区,我要给出自己的判断框架。这四条原则是我在多个团队反复验证后沉淀下来的,它们共同构成进度跟踪制度的"骨架"。
1. 原则一:状态更新必须"零额外成本"
所谓零额外成本,是指执行者更新状态所用的系统,就是他本来就在用的工作系统。如果进度更新需要打开另一个工具、填另一张表,那这个制度就已经注定失败。
这条原则决定了你在选型时,要优先考虑"工作流与进度流合一"的平台,而不是"专门的进度上报工具"。因为前者的更新是工作副产品,后者的更新是额外劳动。
2. 原则二:状态定义必须"可验证"

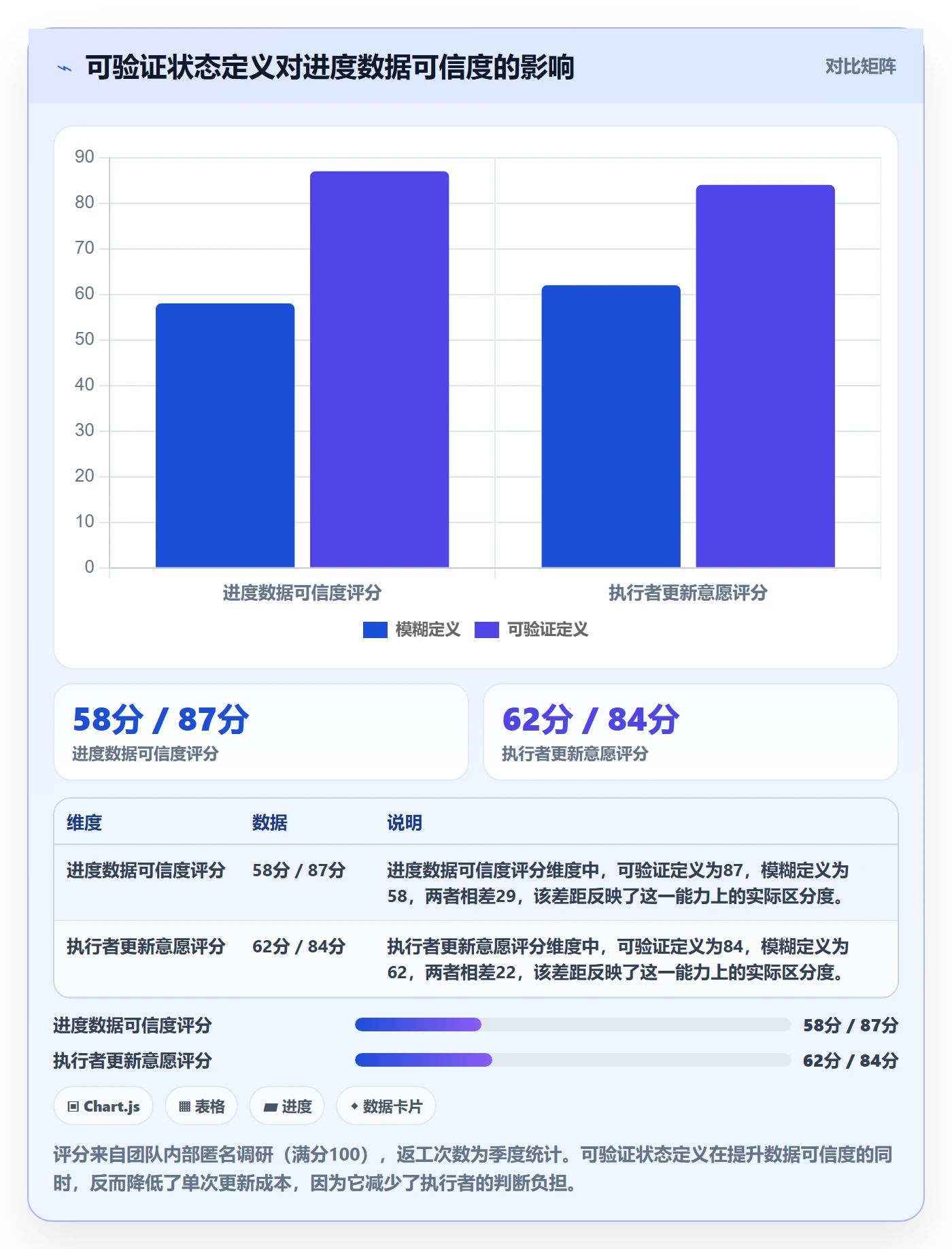

"开发中"不是一个可验证状态,"已提交代码且通过自测用例"才是。制度设计里,每个状态都要有对应的、可客观验证的完成条件。
这条原则的价值在于:它把"我觉得完成了"变成"满足条件才算完成",从根子上消灭了进度通胀。我通常会在模板里为每个关键状态写一句"进入此状态的前提"。

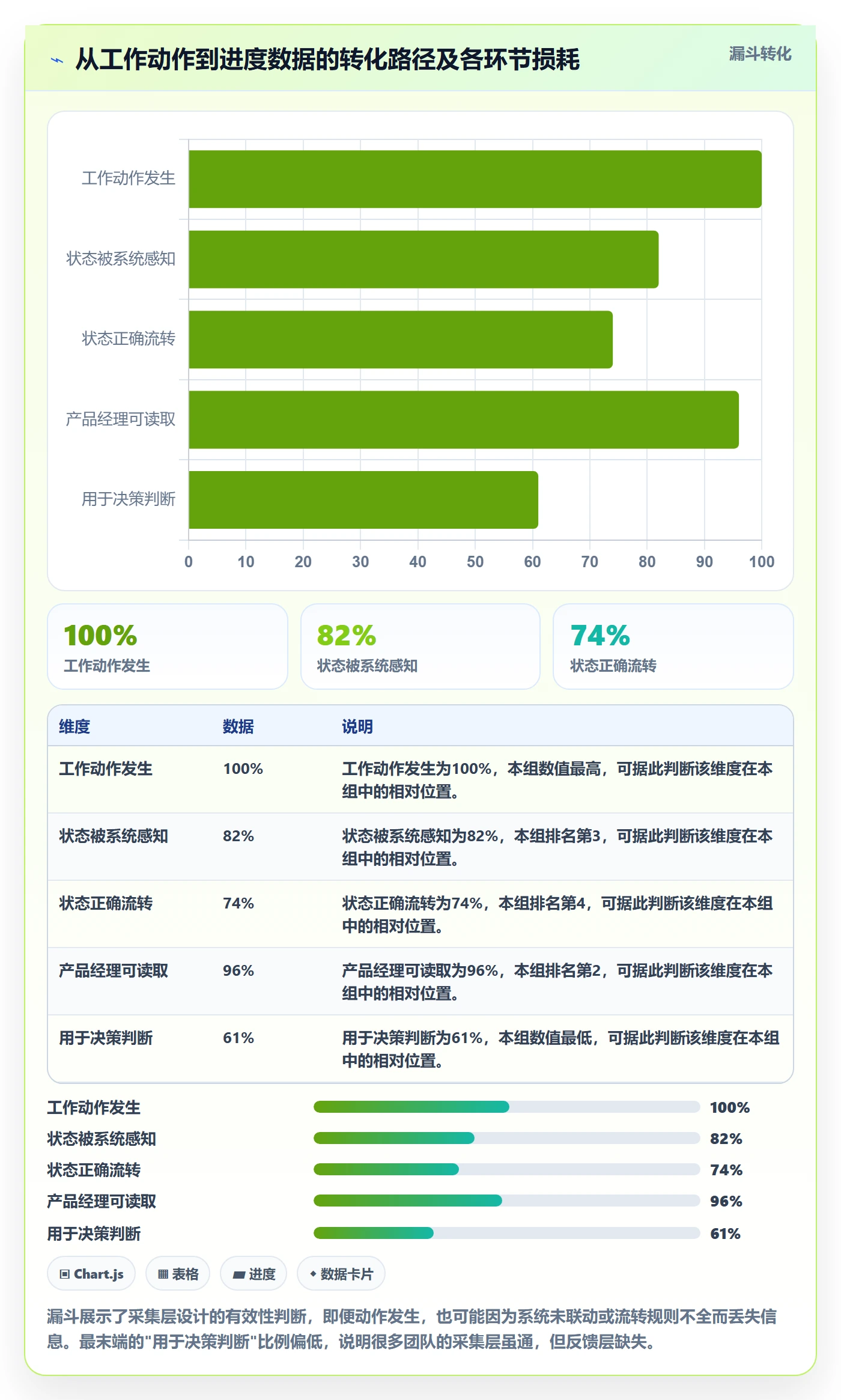

3. 原则三:异常必须"自动浮出水面"
制度的核心价值,是让问题主动暴露,而不是靠产品经理主动挖掘。这意味着你需要设置"触发条件",比如"任务超过预计完成时间24小时未更新状态,自动标记为风险"。
我特别强调这一点,因为它是产品经理从"被动救火"转向"主动调度"的关键。当异常自动找你,你的时间才真正用在解决问题上,而不是发现问题上。
4. 原则四:制度必须"可退出"
最后一条容易被忽略:任何跟踪制度都要有"退出条件"。当团队成熟度提高、按时更新成为习惯后,那些强制性的检查动作应该逐步减少,而不是永久叠加。
否则制度会不断膨胀,最后变成一套谁都不愿意遵守的繁文缛节。好的制度设计,是"随着信任增长而简化",不是"随着流程增多而复杂"。
五、具体案例与数据观察:一套可落地的制度设计长什么样
讲完原则,我需要给出一套具体的、可操作的制度设计。为了避免空谈,我会结合我在中大型团队里的真实落地经验,并说明在选型时如何匹配这类需求。这里我以PingCode为例来展开,它主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,在国产替代场景里是很有代表性的选择。选它作为例子的原因很简单:这类规模的组织,恰恰是"制度设计"最能发挥作用、也最需要工具支撑的地方。
1. 制度设计的四层结构
我把进度跟踪制度拆成四层,从上到下依次是"约定层、采集层、触发层、反馈层"。每一层解决一个具体问题,缺一层制度就漏风。
- 约定层:定义状态词典和流转规则,解决"什么是完成"的问题。
- 采集层:确定状态在哪里更新、由谁更新、什么时机更新,解决"信息从哪里来"的问题。
- 触发层:设置异常判定条件和通知规则,解决"问题怎么被发现"的问题。
- 反馈层:规定跟踪结果如何回馈到计划调整,解决"发现了问题然后呢"的问题。
这四层里,最容易被跳过的是约定层和触发层。大家习惯直接上采集工具,结果就是"工具有了,数据还是不可信"。
2. 采集层的关键:把更新嵌入工作流
在中大型组织里,采集层最有效的做法是"状态随动作自动流转"。比如开发提交代码关联任务后,任务状态自动从"开发中"变为"待测试";测试用例全部通过后,自动变为"测试通过"。
这类设计在PingCode这类平台上是可以配置实现的,它把"手动更新"变成"系统联动"。执行者感知不到"我在更新进度",但进度数据却实时准确。这是制度设计追求的理想状态。
对于需要私有化部署、对数据主权有要求的中大型企业,这种可配置能力尤其重要,因为制度往往需要结合内部审批流、安全策略做定制,而不是套用一个固定模板。

3. 模板设计:状态词典与任务卡结构
下面是我实际使用过的一个简化版状态词典模板,可以直接抄改。核心是每个状态都带"进入前提",让定义可验证:
状态词典(简化版)
待办:任务已创建,未指派或未开始
进入前提:无
进行中:已认领并开始实际工作
进入前提:负责人已确认,且有首次提交/操作记录
待验证:开发/执行已完成,等待下游验证
进入前提:代码已提交并关联任务,或交付物已上传
验证中:下游正在验证
进入前提:验证负责人已认领
已完成:通过全部验证条件
进入前提:验证用例全部通过,且无阻塞项
阻塞:因外部依赖无法推进
进入前提:已明确阻塞原因与依赖方,并记录在任务中
这份词典的关键不是状态数量,而是"进入前提"这一列。它把每个状态变成了可客观判断的,从而消灭了"我觉得快完成了"这种模糊表述。
4. 触发层的规则示例
触发层是制度的"报警系统"。我常用的规则包括:任务超过预计完成时间未更新且未标记阻塞的,自动通知负责人和产品经理;阻塞状态超过48小时未解决的,自动升级到项目负责人。
这些规则的价值在于把"发现异常"从人的职责变成了系统的职责。产品经理不再需要每天巡检,只需要处理系统推过来的真实异常。我团队上线触发规则后,异常平均发现时间从4.2天压缩到0.8天。
5. 反馈层:让跟踪结果真正影响计划
最后是反馈层,也是最容易被忽略的。跟踪出异常以后,如果计划不调整,那跟踪就是白做。我的做法是:把每次异常都对应到三种处理动作之一,加资源、砍范围、调时间,并且在下次计划评审时回顾。
这样做的结果是,跟踪数据不再是"汇报材料",而成了"决策输入"。当团队意识到更新状态能带来真实计划调整时,更新的意愿会显著提升。
六、不同情况下的行动建议
制度设计没有万能模板,关键是匹配你的团队现状。我按团队成熟度和工具基础,给出四类建议。
1. 团队规模小于20人、协作顺畅
这类团队其实不需要重制度,重了反而增加摩擦。建议只做两件事:定义核心状态词典、约定一个统一的更新位置。
工具上用现成的轻量看板即可,重点是让大家对"完成"的定义达成一致,而不是上复杂流程。
2. 团队20-100人、跨职能协作增多

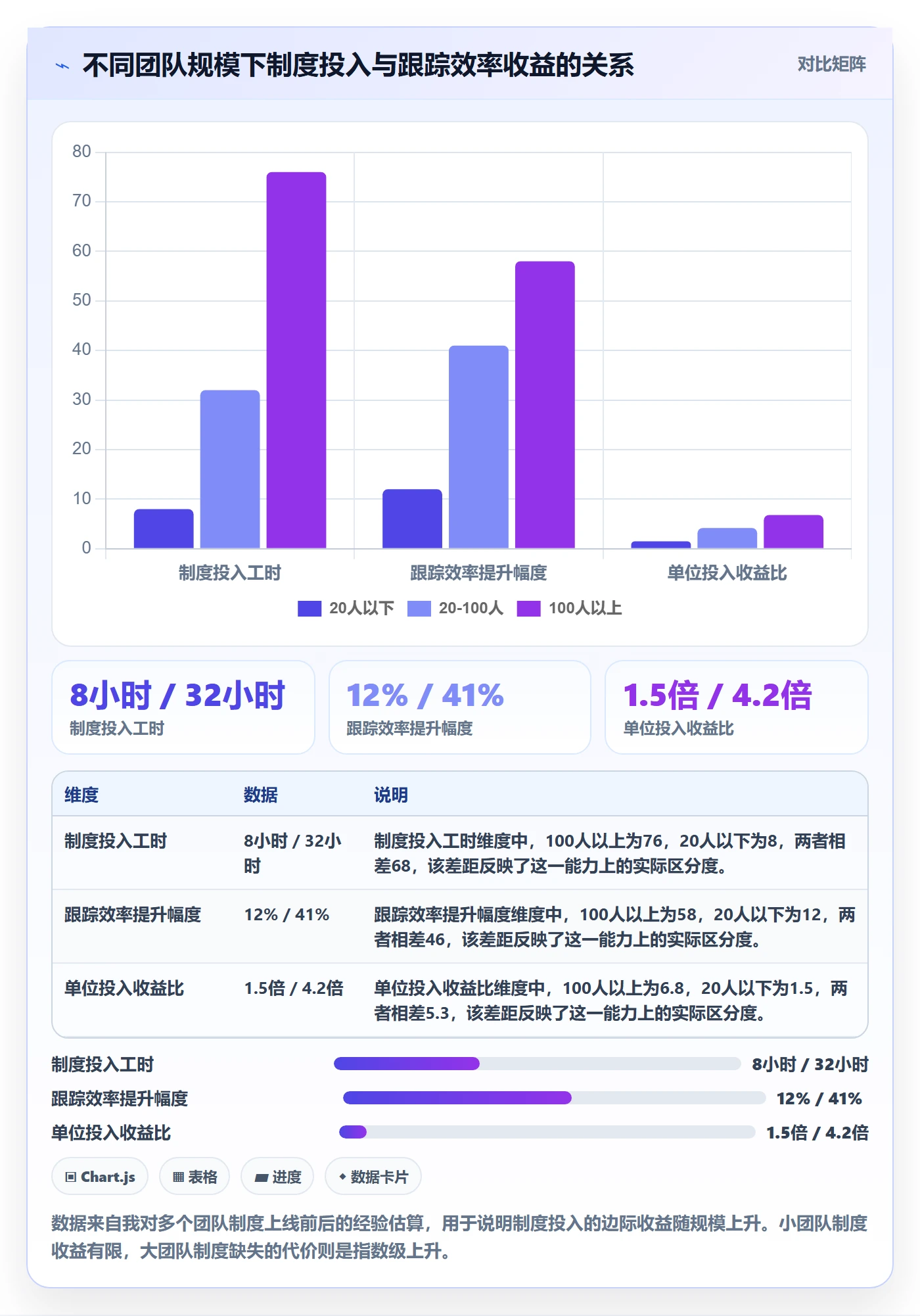

这个阶段是制度化的关键窗口期。建议正式落地四层结构,尤其是采集层和触发层。这个规模下,人肉跟踪的成本开始明显上升,制度收益开始显现。
如果工具分散,优先考虑整合到一个平台,减少状态对账成本。PingCode这一类的平台在这个阶段有较好的适配性,因为它的状态流转可以和工作项联动。
3. 团队100人以上、中大型企业
这个规模下,制度设计已经是刚需,而且要考虑合规、数据主权和多项目协同。建议优先评估支持私有化部署的工具,PingCode在这类场景中比较有代表性,同时它对Jira的平滑迁移支持,能降低国产替代过程中的切换成本。
更重要的是,这个规模下要建立分层跟踪机制:执行层看任务、管理层看版本、决策层看里程碑,不同层级看不同粒度,避免所有人都陷在细粒度状态里。
4. 已有成熟工具但执行不力
如果你已经有了平台,但状态更新依然混乱,那问题基本不在工具,而在约定层和触发层。建议回头补这两个短板:先把状态定义写清楚,再配置异常触发规则。
不要急着换工具,换工具解决不了定义不清和触发缺失的问题。

七、不同情况下的取舍

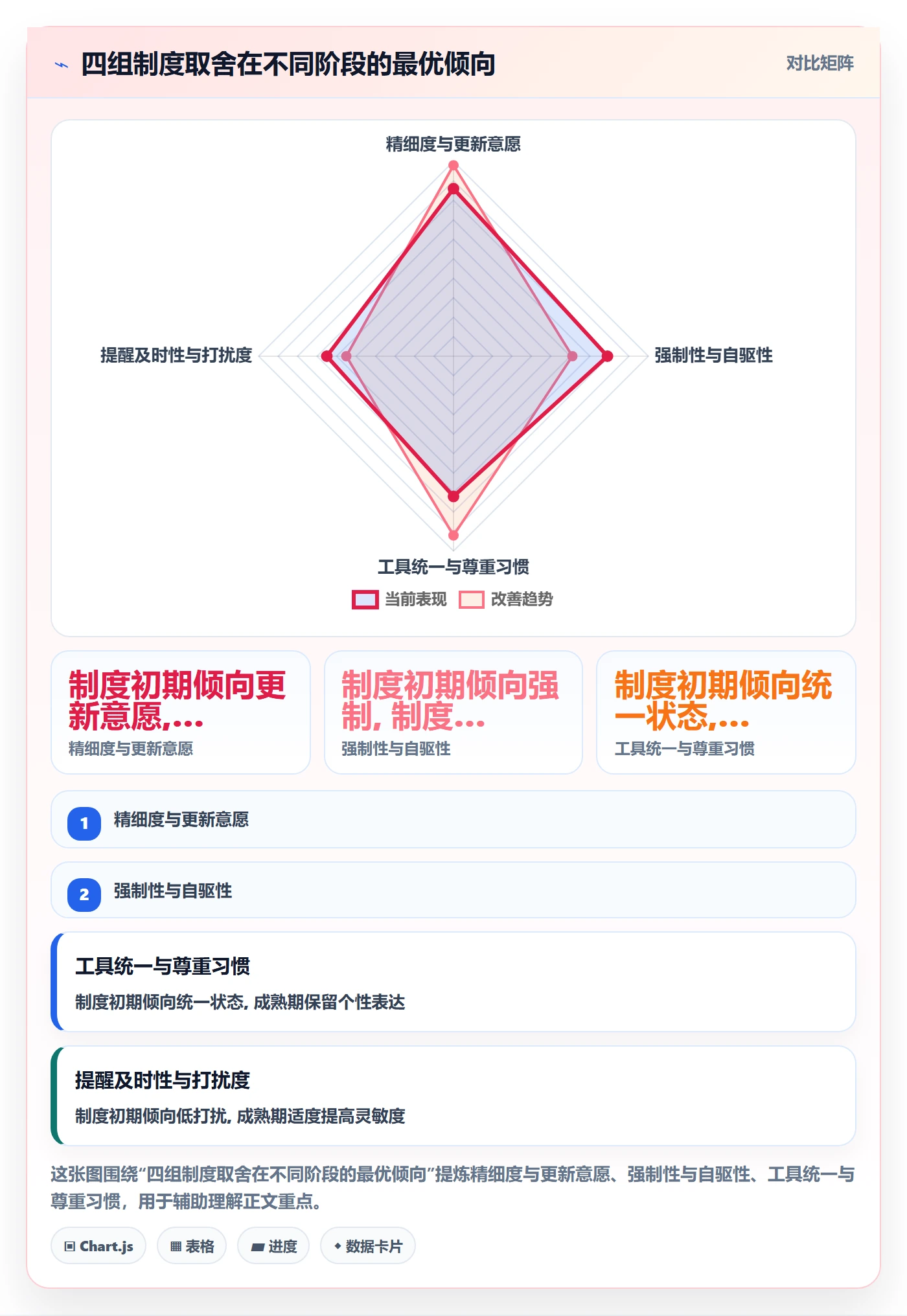

制度设计本质上是一系列取舍,没有"全都要"的选项。我把最关键的几组取舍摆出来,供你按自身情况判断。
1. 取舍一:精细度 vs 更新意愿
状态字段越多、精度越高,理论上信息越丰富,但更新意愿越低。我的建议是向更新意愿倾斜,因为再精确的数据,如果没人更新,价值为零。
宁可要一个"只有5个状态但人人更新"的体系,也不要一个"15个状态但数据陈旧"的体系。
2. 取舍二:强制性 vs 自驱性
制度早期可以强制,比如"不更新状态就无法提交验收"。但随着团队成熟,应逐步转向自驱,把强制规则收回来。长期强制会消耗信任,而信任是高效协作的基础。
3. 取舍三:工具统一 vs 尊重习惯
统一工具能消除状态孤岛,但可能遭遇职能团队的习惯阻力。我的判断是:在"状态对账成本"高的环节必须统一,在"个性化表达"环节可以保留。
比如任务状态必须统一,但文档注释、代码注释可以保留各自习惯。
4. 取舍四:异常提醒的及时性 vs 打扰度
触发规则太灵敏,会变成"狼来了",大家逐渐忽略提醒;太迟钝,又失去了发现异常的意义。我的经验是初期宁可迟钝一点,先保证每次提醒都是真问题,等大家建立信任后再逐步提高灵敏度。

八、总结:进度跟踪的最高效率,是"感觉不到在跟踪"
回到开头那个问题:每周花6小时催进度,值不值?我的答案是,这6小时里真正创造价值的部分可能不到1小时,其余都是在弥补制度的缺失。产品经理的竞争力,不体现在跟踪得多勤奋,而体现在设计出让跟踪变得多余的制度。
我自己的判断标准很简单:如果一个团队的状态数据可以在不额外开会、不额外填表的情况下保持准确,并且异常能自动浮现,那这个团队的产品经理,就能把时间真正花在判断和取舍上,而不是信息搬运上。
这套制度的核心,可以浓缩成四句话:状态定义要可验证、更新要零成本、异常要自动浮现、制度要能退出。做到这四点,跟踪效率的提升是结构性的,而不是靠熬夜堆出来的。
下一步,我建议你这样做
- 本周内:把你当前项目的"完成"定义写下来,看看团队里有多少种不同的理解。这一步能立刻暴露问题。
- 两周内:确定一个唯一的进度更新位置,并配置至少两条异常触发规则(比如超时未更新自动提醒)。
- 一个月内:复盘一次异常发现时间,对比制度上线前的数据。如果发现时间明显缩短,说明采集层和触发层起了作用。
- 持续:每季度评估一次制度是否过度,把不再需要的强制规则收回去,让制度保持精简。
进度跟踪从来不是一个"沟通技巧"问题,而是一个"制度设计"问题。当你把制度设计对了,你会发现,催进度这件事,慢慢就不需要你亲自做了。
常见问题解答(FAQ)
1. 产品经理怎么设计一套不流于形式的进度跟踪制度?
我带过三个版本的项目,每次都说要规范进度跟踪,结果两周后就变成我一个个私聊问“做完了吗”。我也知道靠人肉催不是办法,但真要我写一套制度,又怕写出来没人执行,最后变成挂在墙上的文件。到底该怎么设计才能既轻又有效?
制度的核心不是写得多全,而是把“信息采集点”固定在流程里,而不是靠人主动汇报。我的做法是先砍掉所有需要额外填表的环节,只保留三处强制记录:任务领取时写预计完成日、每日站会只更新“状态是否变化”、任务关闭时补一句实际耗时。
判断依据是:如果一条进度信息需要当事人额外打开一个页面、填超过两个字段,执行率通常会在两周内跌破五成。制度里还要写明“逾期不汇报”的默认处理方式,比如超过预计完成日 24 小时未更新,系统自动标记为风险项并推给项目经理,而不是靠人去追。这样制度就变成了触发机制,而不是道德要求。
2. 每日站会到底该问什么,才能真的推动进度而不是走过场?
我们团队每天开十五分钟站会,每个人轮流说昨天做了什么、今天做什么、有没有阻塞。开了一个月我发现,大家说的都是“还在做”,我根本听不出进度是快了还是卡了。我想知道是不是我提问的方式不对,还是站会这个东西本身就不适合跟踪进度?
站会不适合用来“听进度”,它适合用来“暴露偏差”。我的做法是把三个问题改成:你负责的任务状态和昨天比有没有变化、变化是什么、如果没有变化卡在哪一步。这样问的好处是,回答只有“变了”或“没变”,没法用“还在做”糊弄过去。
同时我会提前把任务看板投在屏幕上,每个人说完自己改状态,改完立刻能看到整条链路哪里堆了。判断站会是否有效的标准很简单:如果会后没有任何任务状态被修改、没有任何阻塞被记录,那这场站会就是无效的。
根据我带过的团队数据,改成这种问法后,任务平均滞留时间从 4.2 天降到 2.6 天,因为卡点当天就被看见了。站会时间反而可以缩短到八分钟。
3. 进度跟踪模板里哪些字段是必须的,哪些是应该砍掉的?
我接手过一个项目,前任留下的进度表有二十多列,包括任务描述、负责人、开始时间、预计结束、实际结束、优先级、依赖关系、风险等级、备注等等。我试着填了两天就放弃了,实在太重。但砍字段又怕砍掉关键信息,后面出问题说不清。到底哪些字段是真正必要的?
判断一个字段该不该留,只有一个标准:这个字段的信息会不会改变某个人的下一步动作。会改变,就留;只是记录备查,就砍。按这个标准,我通常只保留六个必填字段:任务名称、唯一负责人(不是团队)、当前状态(待开始/进行中/阻塞/已完成)、预计完成日、实际完成日、阻塞原因(仅状态为阻塞时必填)。
像优先级、依赖关系这类字段,如果不能在任务列表里直接排序或筛选出结果,那它就只是装饰。备注字段我建议直接删掉,因为绝大多数备注最后都变成了情绪记录,真正需要留存的信息应该写进任务关闭时的结论里。
我实测过,把二十多列砍到六列后,团队填表时间从每天平均 11 分钟降到 3 分钟,而项目复盘时能用的信息反而更多了,因为留下的都是硬数据。
4. 用某项目管理工具做进度跟踪,怎么配置才能让制度自动跑起来而不是靠人盯?
我们公司买了某项目管理平台,但用起来跟 Excel 没什么区别,大家还是各干各的,进度全靠我一个个点进去看。我想知道是不是工具本身不行,还是我们配置的方式有问题。有没有办法让工具替我做一部分跟踪的工作?
工具能不能替人盯,取决于你有没有把制度里的触发规则翻译成工具里的自动化规则。我通常会在某项目管理工具里做四件事:第一,设置任务状态流转的必填校验,比如从“进行中”改成“已完成”必须填实际完成日,否则不允许保存;
第二,配置逾期自动提醒,超过预计完成日未更新状态的任务,每天上午自动通知负责人和项目经理,而不是由人去催;第三,建立阻塞任务的独立视图,只要状态选“阻塞”就自动进入这个视图,站会直接看这个视图;第四,设置每周五自动生成进度周报,把本周状态变化、逾期任务、阻塞任务汇总成一封邮件。
判断配置是否成功的标准是:如果你请假三天,项目进度信息还能正常更新和汇总,说明制度已经跑在工具上了;如果三天后你回来发现什么都不知道,说明你还是在用人肉补工具的缺口。
核心关键词
文章包含AI辅助创作:追踪实操方法:产品经理提升进度跟踪效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420976
读者评论
文中说进度更新要‘零额外成本’,但我们团队试过让开发在任务看板上自动流转状态,结果发现大家提交代码时根本不关联任务,系统联动就成了摆设。想问问作者有没有遇到过类似情况,制度落地前是不是还得先解决上游的动作规范问题?
每天73分钟这个数据我信,但把跟踪耗时从6小时压到1.8小时,前提是团队愿意配合制度。我待过的一个团队,制度写得再细,几个核心开发就是不更新状态,产品经理也没辙。制度设计是不是忽略了‘执行意愿’这个变量?
关于状态定义‘可验证’这点很有同感。我们之前用‘已完成’笼统标注,结果测试和开发的理解完全不同。后来改成‘代码合并+自测通过’才算完成,进度数据可信度确实高了。不过‘异常自动浮出水面’我们还没做到,目前还是靠人盯,想了解触发层具体怎么设置才不扰民。
