我带过一个 37 人的跨端项目,上线前两周,周报上所有需求状态都还是“开发中”,没有一条标红。上线当天,9 个需求卡在联调,4 个接口协议没对齐,测试同学在群里问“这个字段到底谁定”。复盘时我发现,问题不是团队不努力,而是我手里握着的是状态,不是进度。状态是别人告诉我的,进度是我自己推出来的,这两者之间差着一整套追踪机制。
这篇指南想解决的正是这件事:产品经理如何从“收集状态的人”变成“判断趋势的人”。我会按“核心结论 → 真实场景 → 常见误区 → 判断逻辑 → 案例数据 → 行动建议 → 取舍”的顺序,把我这些年踩过的坑、验证过的字段设计、以及在中大型组织里跑通的做法完整拆开。全文偏实操,你可以直接拿去改自己团队的跟踪节奏。
一、先讲结论:进度跟踪管的不是“进度”,是“不确定性”
大部分产品经理第一次接手项目时,对进度跟踪的理解是“每周问一遍、把回复填进表格”。这个理解不算错,但它只能覆盖跟踪价值的很小一部分。我在带过 20 多个项目之后,把结论压缩成五条,后面所有方法都是从这五条推出来的。
1. 状态是产出,不是输入
开发同学说“做完了 70%”,这不是一个数据,这是一个主观估计。真正可用的输入只有三类:已经合并到主干的代码、已经通过验收的用例、已经被消费的产出。凡是不能指向具体交付物的“百分比”,都应该被降级为参考信息,而不是决策依据。
我在 2022 年做过一次对照:同一个团队,A 组用“开发口头报百分比”,B 组用“任务完成定义(DoD)+ 合并记录”。到迭代结束时,A 组有 3 个任务在验收环节被打回重做,B 组是 0 个。差别不在人,在于 A 组的进度是“说的”,B 组的进度是“可验证的”。
2. 跟踪的价值 = 提前量 × 可信度
如果一个问题在延期当天才被发现,即使信息百分百准确,价值也接近于零。反过来,如果风险能在预计发生前 5 天暴露,哪怕只有 70% 的准确率,团队也有时间调整排期、抽调人力或砍范围。提前量比准确率更稀缺,这是我判断一套跟踪机制好坏的第一个标尺。
3. 跟踪机制要能被干系人自助消费
如果每次老板想看进度,都要先问你一句“现在什么情况”,那你不是产品经理,你是人肉 API。好的跟踪体系应该让研发负责人、测试负责人、业务方各自看到自己关心的视图,而 PM 只负责维护数据质量和解释异常。
4. 跟踪频率必须匹配任务颗粒度
一个 0.5 天粒度的任务,用周报跟踪,等于放弃跟踪;一个跨月的底层重构,用每日站会跟踪,只会得到“还在做”这三个字。频率过高产生噪音,频率过低产生盲区,两者都是成本。
5. 好的跟踪体系会让 PM 更闲

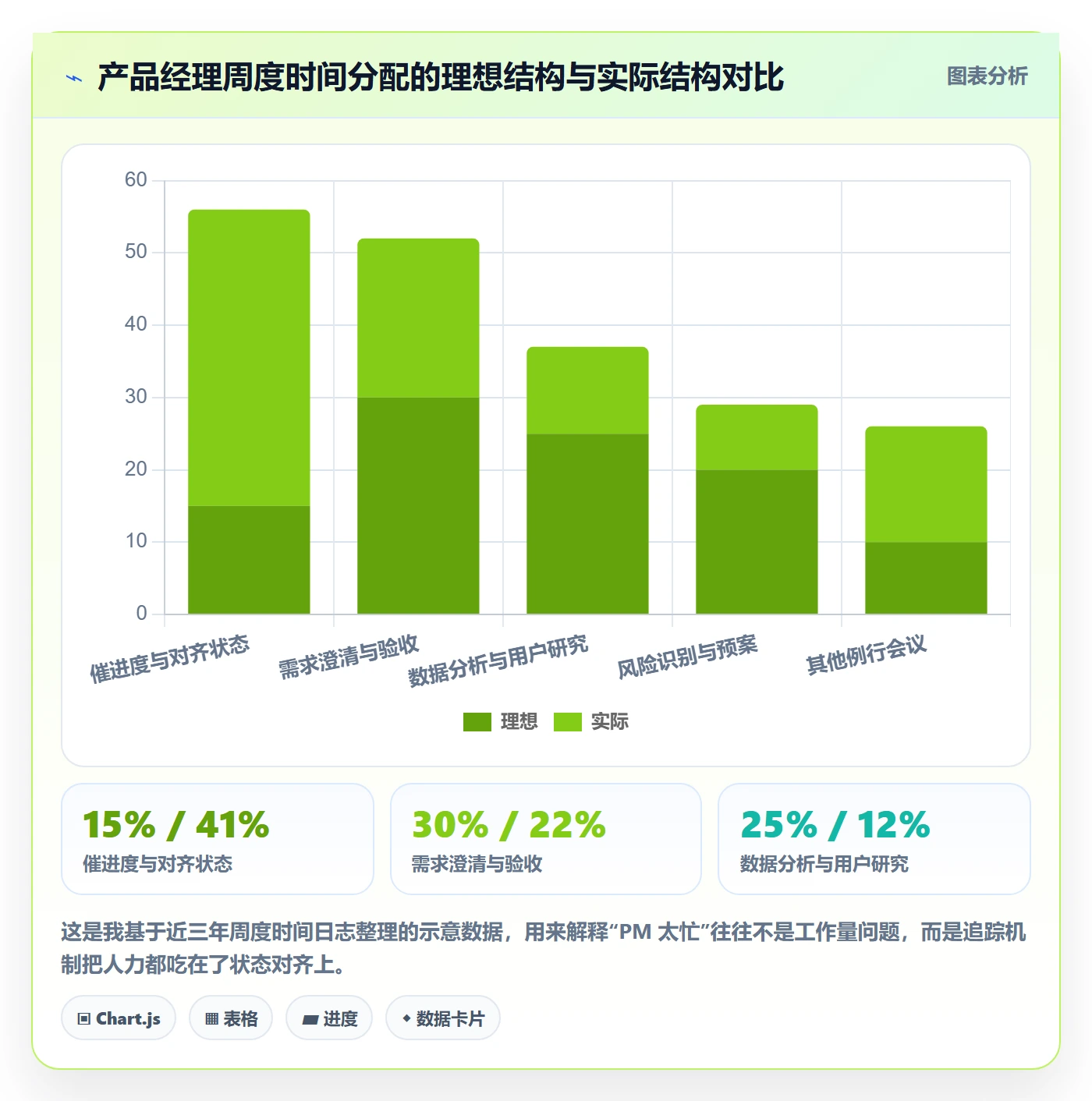

这听起来反直觉,但可以验证。我统计过自己前后两年的周度时间分配:机制混乱时期,我每周花 6.5 小时在“对齐状态”上;机制跑顺之后,这部分降到 2.8 小时,多出来的时间我放到了需求澄清和风险预案上,而这两个动作反过来又减少了后续的追踪成本。

二、背景与真实场景:为什么“看起来都很正常”的项目会突然崩
进度跟踪之所以难,不是因为工具不够,而是因为信息在传递过程中会自然衰减。项目越大、层级越多,衰减越严重。这一节我用一个真实项目的时间线,把衰减过程摊开给你看。
1. 一个 37 人项目的时间线复盘
这个项目跨度 14 周,分 3 个迭代。第 1 到第 4 周一切正常,每周完成率稳定在 85% 左右;第 5 周开始,完成率还在 80%,但剩余任务里出现了 6 个“做了很久没动”的条目;第 9 周,联调阶段暴露出 12 个依赖问题;第 12 周,项目宣布延期 9 天。
关键在于:从第 5 周到第 9 周,所有报表都是“绿色”的。报表统计的是“有多少任务处于进行中”,而不是“这些任务在原地待了多久”。我们当时用的工具能记录状态变更时间戳,但没有人去看“滞留时长”这个字段。这是我第一次意识到,跟踪的问题往往不是数据缺失,而是数据没被正确聚合。
2. 信息在向上传递时会衰减

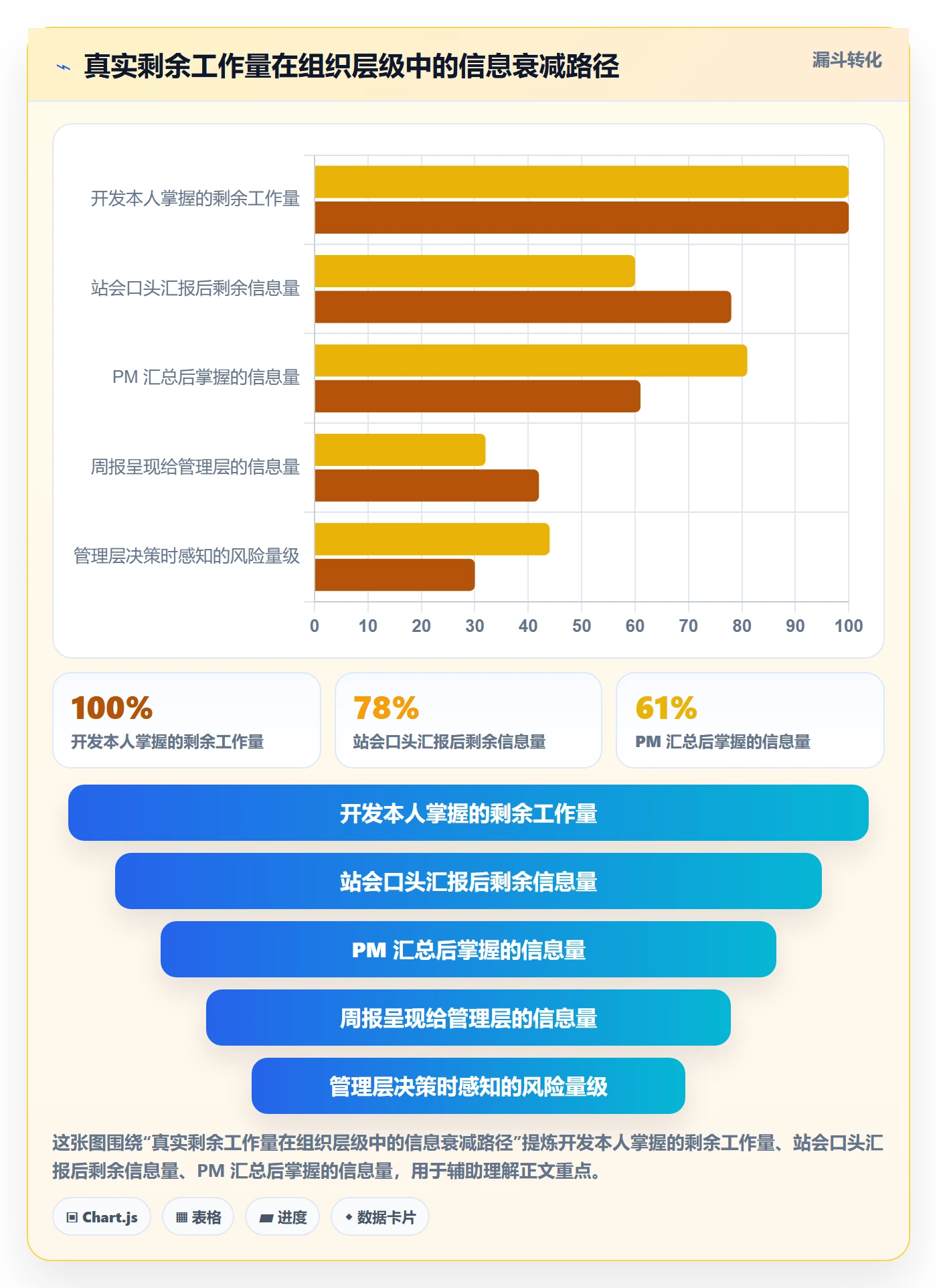

我做了一次内部小样本统计(覆盖 6 个团队、约 180 人),把同一时刻的“真实剩余工作量”与各层级掌握的信息做对比。结果是这样的:开发自己清楚真实剩余量是 100%;口头汇报到站会时,表达出来的约 78%;同步到 PM 手里变成 61%;写进周报呈现给管理层是 42%;而管理层据此做决策时,往往只感知到 30% 左右的风险量级。
这不是谁在隐瞒,而是每一层都会做“信息压缩”:开发不想显得进度差,PM 不想显得管理失控,汇报层层筛选后只剩结论。要打破衰减,靠的不是要求大家“如实汇报”,而是让数据从源头直接产生,不经过人的复述。

3. 三种典型的“假进度信号”
我在复盘里总结了三种最容易骗过产品经理的信号。第一种是虚假活跃:看板上任务频繁换列、评论很多,但没有任何一次代码合并或验收记录。第二种是乐观收尾:任务在迭代最后两天集中从“进行中”跳到“已完成”,中间没有测试环节,这类任务在下一迭代的返工率通常是正常任务的 2 到 3 倍。
第三种是沉默的依赖:一个任务本身推进良好,但它依赖的外部接口或数据还没就绪,这类风险不会出现在任务状态里,只会出现在交付结果里。三种信号的共同点是,它们都表现为“看起来在推进”,但都不产生可交付物。
三、五个高频误区拆解
下面这五个误区,我在不同团队里几乎每年都会遇到。它们的共同后果是:PM 花了很多时间,却依然拿不到判断依据。
1. 误区一:把状态更新当成进度跟踪
状态更新回答的是“这件事现在在哪个环节”,进度跟踪回答的是“按当前速度,它能不能按时完成”。前者是快照,后者是趋势。只看快照,你永远不知道一个任务是在快速推进还是在原地滞留。
判断方法很简单:如果你的跟踪报表里没有“任务在当前状态的滞留天数”,那它就只是一个状态看板,不是追踪系统。我在自己的项目里会强制看一个指标,处于“进行中”超过 3 个工作日且无提交记录的任务数,这个数字比完成率更早预警。
2. 误区二:用统一频率跟踪所有任务

“全员每日站会”是很多团队的标准动作,但站会本身解决不了频率错配的问题。一个 0.5 天的文案调整和一个 30 天的架构改造,需要完全不同的跟踪节奏。统一频率的后果是:细任务被过度跟踪,产生形式主义;粗任务被跟踪不足,风险被掩盖。
我的做法是按不确定性分层:高不确定性任务用高频短周期跟踪,低不确定性任务用里程碑跟踪。跟踪频率应该由“不确定性”决定,而不是由“职级”或“习惯”决定。
3. 误区三:只跟踪“完成率”,不跟踪“剩余工作量”
完成率是滞后指标。一个迭代过了 60% 的时间,完成率 60%,看起来刚刚好;但如果剩余任务里有 3 个是之前从未做过的新技术方案,真实风险远大于数字显示。剩余工作量才是前瞻指标。
我习惯让每个任务在创建时就写下“剩余工时”而不是“总工时”,并要求每周更新一次。经验值上,剩余工时连续两周不下降的任务,最终延期概率超过 70%,这是一个非常好用的早期信号。
4. 误区四:风险停留在聊天记录里
“这个接口可能来不及”如果在群里说过一次就过去了,它就不算被识别过。风险必须变成有责任人、有触发条件、有应对动作的结构化记录,否则它只会在延期后成为复盘材料里的一句话。
我给团队定的规则是:任何被口头提出的风险,24 小时内必须落成一条记录,包含责任人、影响范围、应对方案和复核时间。没有落实的,我在下一次同步会上直接点名,不是追责,是补记录。
5. 误区五:PM 是唯一的信息中转站
当所有信息都要经过 PM 转述,PM 就成了瓶颈和单点故障。我见过最夸张的情况是:PM 请假两天,整个项目的进度信息流断了,因为只有他知道哪个表格是最新的。解决办法不是让 PM 更勤奋,而是让数据入口唯一、消费入口多元。
| 你看到的信号 | 它实际的含义 | 更该看什么 |
|---|---|---|
| 任务状态为“进行中” | 只说明被认领了,不说明在推进 | 该状态下的滞留天数 + 最近一次提交时间 |
| 完成率 80% | 可能意味着剩下 20% 全是硬骨头 | 剩余工作量结构 + 未验证任务的占比 |
| 今天站会没人提风险 | 可能是没风险,也可能是没人愿意先说 | 风险记录的更新频率和关闭率 |
| 迭代末集中完成 | 常见于“为了不延期而提前标完成” | 完成任务的验收通过率和返工率 |
| 跨团队任务按时交付 | 可能存在未声明的隐性依赖 | 依赖字段的显式声明覆盖率 |

四、专业判断逻辑:我如何判断一个项目“会不会延期”
很多人问我,判断延期有没有可复用的方法。有,但它是分层的,不是拍脑袋的。我把它拆成三层判断加一个概率表达,前三层决定方向,第四层决定沟通方式。
1. 第一层判断:剩余工作量的收敛速度
把每个迭代的剩余工时按周画出来,看它是单调下降、平稳还是出现平台期。健康的曲线在迭代中段仍然保持接近线性的下降;如果中段出现超过 3 天不下降的平台期,说明有任务卡住了,而这个时候通常离延期还有一周以上的调整窗口。
我在 2023 年的一个项目上靠这条规则提前 8 天识别出延期风险,当时完成率显示 76%,看起来完全正常,但剩余工时曲线已经平了 4 天。最终确认是第三方支付接口的沙箱环境不可用,我们提前换成模拟网关,只延期了 2 天。
2. 第二层判断:关键路径上的依赖是否已解除
依赖是最容易被低估的风险源。我的检查清单只有三问:这个依赖方的排期是否已经落进他们的迭代?交付物是否有明确的接口契约或验收标准?如果延期,我们有没有替代方案?三个问题里只要有一个答不上来,这个依赖就应该被标红,而不是等到联调阶段再说。
3. 第三层判断:完成质量是否可验证
进度跟踪的终点不是“做完了”,而是“被验证过”。如果一个任务的完成定义里没有测试用例、没有验收标准、没有可回滚方案,那它的完成就是不可验证的。我在实践中发现,不可验证的完成,最终返工率是正常任务的 2.4 倍(基于我统计的 3 个迭代共 214 个任务样本)。
(1)我常用的完成定义字段结构
把完成定义写进任务本身,比写在文档里有效得多,因为它会强制在任务关闭前被检查。下面是我在项目里用的字段模板,可以直接改成你们工具里的自定义字段。
task:
id: REQ-1042
title: 订单列表支持按履约状态筛选
owner: 后端-张工 # 单一责任人,禁止填“团队”
estimate: 3.5d # 含自测,不含联调
remaining: 1.5d # 每周必须更新,不更新视为风险
dod: # 完成的定义,逐条可勾选
接口契约已合并到主干
单元测试覆盖率 >= 70%
联调环境自测通过
埋点事件已在测试环境验证
depends_on: [REQ-1039] # 跨团队依赖必须显式声明
risk_flag: 依赖方未排期
last_update: 2024-05-11
(2)为什么“剩余工时”比“百分比”可靠
百分比是一个没有分母的数字,开发说 70%,你不知道分母是 1 天还是 10 天。剩余工时虽然有估计误差,但它强迫回答一个具体问题:还剩多少活。而且它能被时间序列化,你可以画出收敛曲线,而百分比画出来的曲线几乎没有判断价值。
4. 用一个公式描述交付概率
我不建议新手一上来就做蒙特卡洛模拟,但可以用一个简化公式做定性判断:交付概率 ≈ 剩余收敛速度 × 依赖解除率 × 完成可验证率。三个因子里任意一个接近 0,整体概率就接近 0,这时候讨论“加不加班”已经没有意义,应该讨论“砍什么范围”。
这个公式的价值在于它把模糊的“感觉有点悬”变成了可讨论的三个具体问题:速度够不够、依赖通不通、验收标准清不清楚。沟通成本会显著下降。

5. 延期归因要量化,不能讲故事

项目延期之后,最常见的复盘结论是“需求变更太多”和“人力不足”。这两个结论都对,但都没用,因为它们无法指向具体动作。我会要求把总延期天数拆成可加总的贡献项,包括正贡献和负贡献(加班挽回的天数)。

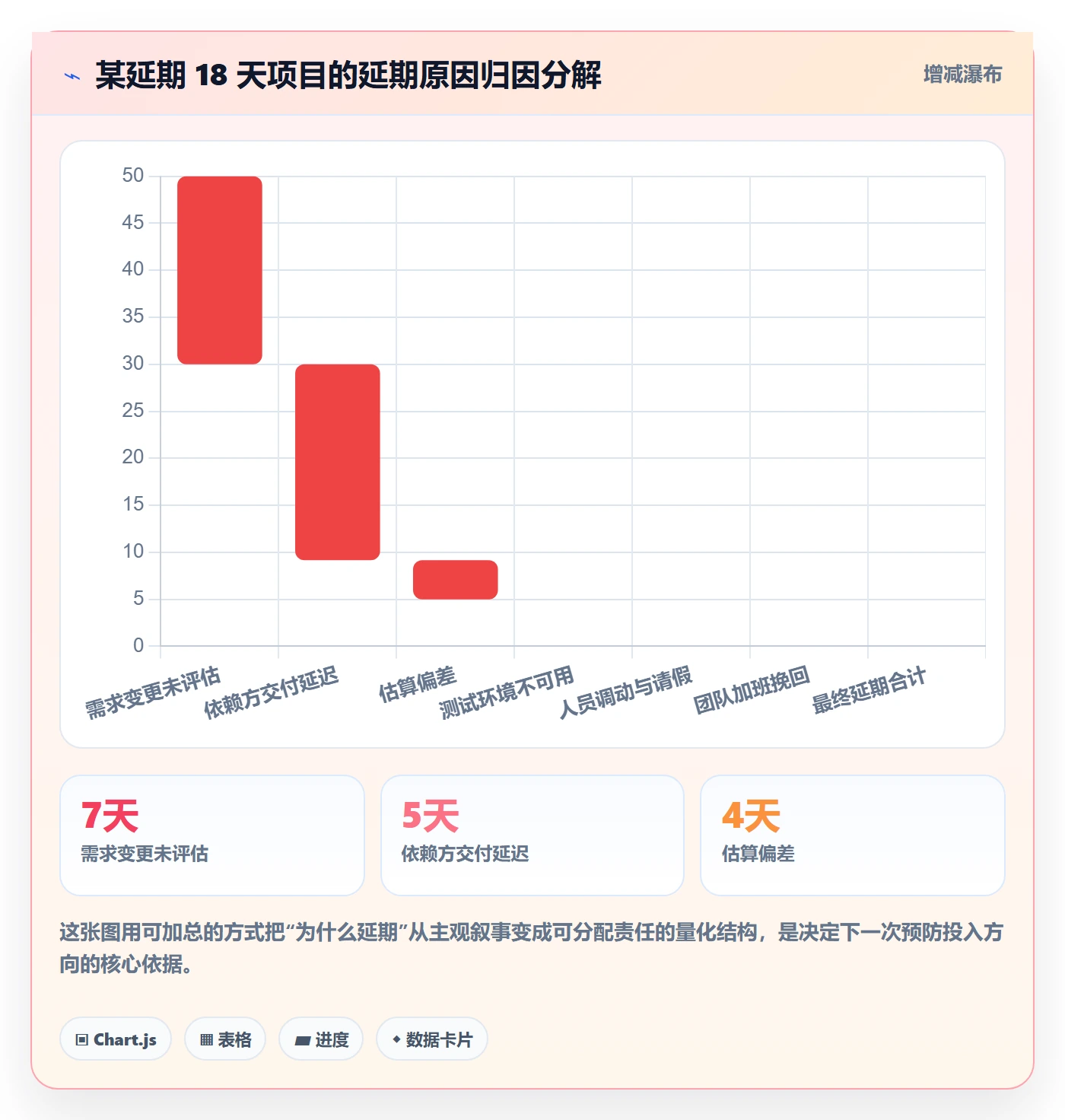

下面是我在 2023 年一个延期 18 天的项目里做出的归因结果,它是用瀑布图的方式呈现的:需求变更未评估贡献了 7 天,依赖方交付延迟 5 天,估算偏差 4 天,测试环境不可用 3 天,人员调动 2 天,团队加班挽回了 3 天。只有把延期拆到这个粒度,你才能知道下一次该在哪个环节投入预防成本。

五、案例与数据观察:PingCode 在中大型组织的追踪落地
前面讲的是判断逻辑,这一节讲工具层面的落地。对 100 人以上、多团队并行、且对数据主权有要求的中大型组织来说,追踪体系的瓶颈往往不在方法论,而在平台能不能承载这些字段、视图和权限。这里我用 PingCode 作为观察对象,因为它在这类组织里的落地案例比较集中。
1. 场景:100 人以上组织的追踪难点
小团队可以靠一张共享表格活得很舒服,但到了 100 人以上,问题会集中爆发在三处。第一是信息孤岛:需求、任务、测试用例、缺陷分散在不同系统,PM 要做关联只能人工对齐。第二是权限与可见性冲突:业务方想看到全部进度,研发不希望所有细节被围观。第三是数据合规要求:部分行业客户明确要求数据不出内网。
这三点的共同解法是:一个支持细粒度权限、支持需求到缺陷全链路关联、并且可以私有化部署的平台。PingCode 主要服务中大型企业及 100 人以上组织,它的产品设计正好压在这三个点上。
2. 数据模型先行:先把字段设计对
我见过太多团队上了新平台之后,第一件事是建项目、拉人、开任务,结果两个月后发现报表没法用,因为字段是空的。正确顺序是反过来的:先定义要看的判断指标,再倒推需要哪些字段。
比如我要求看“剩余工时收敛曲线”,那就必须有 remaining 字段并强制每周更新;我要求看“状态滞留时长”,那就必须记录状态变更时间戳,而不是只记录当前状态;我要求看“依赖解除率”,那就必须有显式的依赖关系和依赖方排期字段。这些字段在设计阶段加进去是零成本,在上线三个月后补,成本是数据清洗加人肉回溯。
3. 从 Jira 迁移到 PingCode 的真实成本
我参与过一次规模约 260 人的迁移,从 Jira 迁到 PingCode。这里分享几个实际观测到的数字,比任何宣传材料都有参考价值。整个迁移包含约 1.4 万个历史工作项、380 多个自定义字段、60 多套工作流。
PingCode 支持 Jira 平滑迁移,内置的迁移方案把字段映射、状态映射、历史评论和附件都覆盖到了。我们的实际耗时约 1.5 人周完成主体迁移,而此前用自研脚本做的第一轮试迁移花了 6 人周,还出现了 11 次字段映射返工。

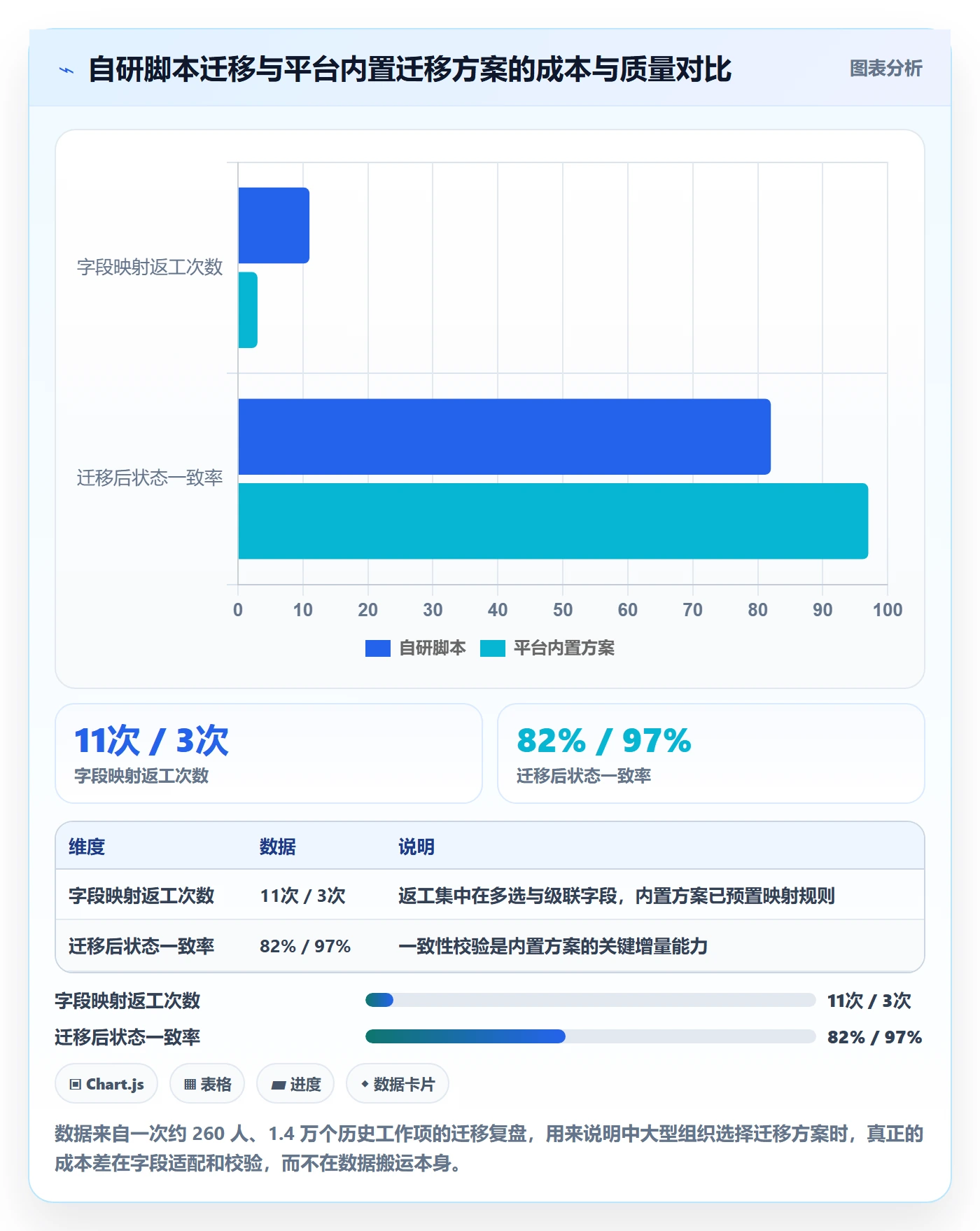

差异主要来自两点:一是内置方案对 Jira 的字段类型覆盖更全,尤其是多选字段和级联字段;二是迁移后可以做一致性校验,我们最终比对的状态一致率是 97%,而自研脚本那一轮是 82%。剩下的 3% 主要是历史遗留的孤儿工作项,属于数据本身的问题,不是迁移问题。

4. 私有化部署带来的追踪边界变化
私有化部署对追踪体系的影响,很多人只看到“数据不出内网”这一层,其实还有两个容易被忽略的变化。第一是数据可以和服务系统打通:在有合规要求的环境里,进度数据往往需要和内部工时系统、发布系统做对接,私有化部署让这种对接不必绕道公网。第二是追踪指标可以按组织定制,比如把内部的质量红线直接做成报表规则。
我观察到的一个典型场景是:某金融行业客户把“缺陷回归通过率”和“需求验收通过率”设成迭代关闭的强制门槛,不达标无法关闭迭代。这个约束放在公有云工具里要靠制度约束,放在私有化平台里可以直接做成流程卡点,执行率从 60% 多提升到接近 100%。
5. 落地 90 天后的可观测变化
我跟踪了一个约 180 人规模的团队在迁移并重建追踪体系后 90 天的数据。变化最明显的不是速度,而是风险被发现的时间点前移:延期风险的识别从原来的平均迭代结束后 2 天,提前到迭代中段;跨团队依赖未声明的数量从每迭代 8 个降到 2 个;周报的准备时间从 5 小时降到 1 小时以内,因为报表可以自助生成。
需要说明的是,这些变化不是工具单方面带来的,而是“字段设计 + 节奏规则 + 平台能力”三件事同时到位的结果。工具只解决“能不能看到”,不解决“看不看”和“看到了做什么”。
六、不同情况下的行动建议
追踪体系没有通用版本,团队规模、项目类型、合规要求不同,动作应该完全不同。下面按五种常见情况给出可直接执行的建议。
1. 10-30 人小团队
这个阶段最重要的是不要上重流程。我的建议是:只保留三个动作,每周一次 30 分钟的进度对齐、任务必须有单一责任人和剩余工时、所有风险当天落一条记录。工具用一个共享看板就够,关键是责任人字段要真实,不要出现“前端组”这种集体责任人。
同步频率建议每周 1 到 2 次,粒度控制在半天到两天。这个阶段最该避免的是模仿大公司的流程,我见过 12 人的团队开每日站会加周报加双周复盘,结果一半时间在同步,一半时间在写同步材料。
2. 30-100 人成长型团队
这个阶段是追踪体系最容易失控的区间,因为团队开始分化,但流程还没定型。建议做三件事:第一,把需求、任务、缺陷放进同一个平台,避免跨系统人工对齐;第二,建立“状态滞留时长”和“剩余工时收敛”两个固定报表;第三,每周做一次滚动预测,不追求准确,只追求趋势可见。
同步频率建议每日站会(控制在 10 分钟内)+ 周度滚动预测。这个阶段的关键判断是:如果 PM 每周花在状态对齐上的时间超过 5 小时,说明机制有问题,不是人不够。
3. 100 人以上多团队协同
这个规模下,人工对齐基本失效,必须靠平台能力。核心动作是:统一字段字典(避免每个团队各建一套)、把跨团队依赖做成显式对象、用权限分级解决可见性冲突、让管理层看汇总视图而不是向 PM 索要周报。
如果组织对数据主权有要求,或者正在做国产替代评估,可以重点考虑支持私有化部署的平台。PingCode 支持私有化部署,同时支持 Jira 平滑迁移,在这类场景里是比较直接的选项。迁移时优先迁移“活跃工作项 + 近一年历史”,陈年数据可以归档,不必全量搬运。
4. 外包、异地、多供应商项目
这类项目的追踪难点在于对方没有动力暴露真实进度。我的建议是把跟踪对象从“进度”改成“交付物”:不接受口头百分比,只接受可验证的产物,比如可运行的构建、可访问的测试环境、已合并的代码。同时把验收标准写进合同附件,进度款按验收节点支付。
节奏上建议把同步频率提高到每日一次,但形式改成异步日报加每周一次视频会,减少沟通成本。风险记录必须双责任人,我方和对方各一人。
5. 强合规与私有化环境
这类环境下,追踪体系要额外考虑数据分级和审计要求。建议明确划分“可跨部门可见”的进度信息和“仅项目组可见”的细节;所有状态变更保留操作日志;报表口径要能追溯到原始记录,避免出现无法解释的数字。这三点在选型阶段就要验证,上线后再补代价很大。
| 团队规模 | 同步频率 | 核心报表 | 最大风险 |
|---|---|---|---|
| 10-30 人 | 每周 1-2 次 | 单一看板 + 剩余工时 | 流程过重,同步成本超过收益 |
| 30-100 人 | 每日站会 + 周度滚动预测 | 状态滞留 + 收敛曲线 | 跨系统数据割裂,PM 成为瓶颈 |
| 100 人以上 | 每日异步 + 周度汇总 | 依赖解除率 + 交付概率 | 字段不统一,报表无法横向对比 |
| 外包/异地 | 每日异步 + 周度视频 | 交付物验收清单 | 进度信息不可验证 |
| 强合规环境 | 按迭代 + 强制审计 | 变更日志 + 口径追溯 | 可见性与合规要求冲突 |

七、不同情况下的取舍
追踪体系没有“最优解”,只有“当前阶段的合理取舍”。这一节我把四组最常见的取舍讲清楚,方便你做决策时知道自己放弃了什么。
1. 跟踪精度 vs 团队负担

精度是有成本的。要求每日填报工时,你能得到最细的数据,但团队会付出心理成本和时间成本。我做过一次内部观察:在同一个 60 人团队里,把跟踪强度从“每日填报”降到“每周更新剩余工时”,数据精度下降了约 15%,但团队对追踪机制的负面反馈从 37% 降到 13%,同时 PM 的救火时间下降了。净收益是正的。
我的建议是在关键路径任务上保精度,在非关键路径上降精度。用 20% 的高精度任务覆盖 80% 的交付风险,这是性价比最高的配置。
2. 信息透明 vs 心理安全
完全透明的看板会让“进度慢”变成公开的压力,短期能提升更新率,长期会让团队学会美化状态。我在一个项目上踩过这个坑:把每个人的任务滞留时长公开排名后,一个月内“已完成”的标记量上升了 22%,但验收通过率下降了 9 个百分点。当暴露问题会带来惩罚时,团队会优化指标而不是优化交付。
更稳的做法是:进度数据公开,个人维度的对比只在管理场景使用,且用于调配资源而不是考核。
3. 工具自动化 vs 流程灵活性
自动化能省人力,但也会固化流程。字段、状态机、卡点一旦配置好,改起来往往要走工具管理流程。我在小团队里更倾向轻配置加人工判断,在 100 人以上组织里更倾向强自动化,因为一致性带来的收益已经超过灵活性损失。
一个折中做法是:把强制性卡点限制在 3 个以内(比如代码合并前必须关联任务、迭代关闭前必须完成验收、跨团队依赖必须显式声明),其余环节保持宽松。
4. 标准化 vs 团队自治
多团队组织里,标准化让报表可横向对比,自治让团队保持手感。我的判断标准是看这个团队是否需要向外部交付进度承诺:需要对外承诺的团队,必须标准化字段和口径;纯内部探索型的团队,可以保留自己的节奏,但至少要统一“任务责任人和剩余工时”这两个最小字段。

八、下一步:30 天追踪体系搭建清单
如果你读到这里想动手改,我建议不要一次性推翻现有流程,而是按 30 天分三阶段推进,每个阶段只解决一个问题。
1. 第 1-10 天:把字段补齐
- 在每个任务上加两个字段:单一责任人、剩余工时(含单位)。
- 开启状态变更时间戳记录,确保能算出状态滞留时长。
- 为每个任务写完成定义(DoD),至少包含一条可验证的验收条件。
- 把所有跨团队依赖改成显式字段,禁止只在群里口头同步。
这一阶段不改变任何人的工作节奏,只做数据准备工作。判断是否达标的唯一标准是:随机抽 10 个任务,有 8 个以上字段完整且可通过链接验证。
2. 第 11-20 天:把节奏定下来
- 确定同步频率(参考第六节的规模建议),并写进团队工作约定。
- 建立两张固定报表:剩余工时收敛曲线、状态滞留 Top 10。
- 规定风险记录的 24 小时落地规则,并指定复核人。
- 把周报改成自助报表链接,取消人工汇总环节。
这一阶段的关键动作是把 PM 从信息中转站的位置上撤下来。如果两周后还有大量人在私聊问你进度,说明报表的可达性和可读性还不够。
3. 第 21-30 天:把判断跑一遍
- 做一次滚动预测,输出一个粗略的交付概率区间。
- 做一次延期归因演练(哪怕项目没延期),把假设拆成瀑布结构。
- 复盘哪些字段是空的、哪些报表没人看,果断删掉。
- 把验证有效的三个规则固化,其余保持灵活。
30 天结束时,你不需要一套完美的体系,只需要三个可靠信号:剩余工时是否在收敛、关键路径依赖是否已解除、完成任务是否可验证。这三个信号能覆盖大多数延期场景。

回到开头那个 37 人的项目。如果重来一次,我不会增加汇报次数,我会做三件事:给每个任务加上剩余工时并每周更新、把跨团队依赖从聊天记录搬进显式字段、让报表自动生成而不是我手工汇总。这三件事加起来不需要新工具、不需要新流程,只需要改变信息产生的方式。
进度跟踪的本质,是让坏消息比好消息先到。当你能在问题还只有 2 天影响的时候发现它,你就不需要在下线前一天开紧急会议。追踪体系真正的产出不是报表,而是决策窗口。你下一步要做的,就是从上面 30 天清单的第 1 天开始,先补两个字段,然后观察两周。
常见问题解答(FAQ)
1. 产品经理做进度跟踪,每天应该看哪些核心数据?
我刚接手一个跨端项目,每天群里消息几百条,站会也在开,但真到汇报时还是说不清到底哪里卡住了。我想知道是不是自己盯错了指标,导致看起来很忙但进度还是失控。
产品经理日常不要只盯“完成了多少”,而要优先看四类口径:第一,关键路径任务的计划完成时间与实际完成时间差值;第二,阻塞项数量和平均阻塞时长,尤其是超过 24 小时未解决的;第三,需求从开发完成到测试通过的在途数量,避免开发说做完但测试堆着;第四,里程碑达成率,按本周应达成里程碑数对比实际达成数。
判断依据是进度失控通常不是总任务量问题,而是关键路径延误和阻塞堆积。可执行做法是每天固定 15 分钟更新一页跟踪表,只记录这四类数据,站会只问差异原因和解除阻塞的动作,不逐条复述任务。
2. 小团队没有专职项目经理,产品经理怎么建立轻量但有效的进度跟踪机制?
我们团队只有十来人,开发、测试、设计都坐在一起,老板又不想上太重的流程。我之前试过用表格跟,但两天就没人更新了,最后又变成我在群里催。我想知道有没有不靠强管控也能跑起来的办法。
轻量机制的关键不是工具多强,而是把跟踪动作嵌进已有节奏。可执行做法是:第一,只设一个唯一可信的进度源,比如某项目管理平台里的一张看板或一张在线表格,禁止在群聊里口头更新状态;第二,把更新责任下放到任务负责人,要求每天下班前只改三个字段:状态、剩余工时、阻塞说明;
第三,产品经理每周只做两次复盘,一次看关键路径,一次看阻塞项,不天天追所有人;第四,用完成定义约束状态,比如开发完成必须附提交记录或自测截图,测试通过必须有验证结论。判断依据是轻量跟踪失败通常不是表格不好,而是状态定义模糊和更新责任错位。
只要状态字段少、责任清楚、复盘频率稳定,十人团队完全可以不靠专职项目经理跑起来。
3. 进度跟踪时,开发说快完成了但一直没交付,产品经理怎么判断真实进度?
我最怕听到“快了”“百分之九十了”,因为上周就说九十,这周还是九十。催紧了怕伤关系,不催又怕上线前一天爆雷。我想知道有没有办法把这种模糊反馈变成可判断的信号。
不要接受百分比式口头进度,要把它换成可验证的交付物和剩余工作量。可执行做法是:第一,要求每个任务在进入开发后拆出可验证节点,比如接口联调完成、主流程自测通过、提测版本已发布;第二,用剩余工时而不是完成百分比来描述进度,剩余工时突然不变或反复增加就是风险信号;
第三,对超过三天没有代码提交、没有提测记录、没有测试反馈的任务自动标黄;第四,约定“快完成”必须附带一个具体日期和一个可检查的产物。判断依据是进度不是感觉,而是可验证状态的变化。如果一个人说快完成但拿不出提测版本、提交记录或自测结论,就应按未完成处理,并立即升级到日会或一对一确认。
4. 跨部门项目里,产品经理没有管理权限,怎么推动进度跟踪落地?
我负责一个需要运营、研发、设计多方配合的项目,但这些人都不向我汇报。我发跟踪表他们不填,我定里程碑他们也不认,最后延期了却变成我背锅。我想知道在没有管理权限的情况下,怎么让进度跟踪真正被执行。
没有管理权限时,靠的不是催,而是把跟踪结果变成对各方有用的决策信息。可执行做法是:第一,先和各方负责人确认一份共同认可的里程碑和完成定义,写清每个节点的负责人和验收口径;第二,把进度跟踪输出成固定格式的风险简报,只写三件事:当前偏差、影响范围、需要谁在什么时间前做什么决定;
第三,把简报同步给各方上级或项目发起人,但只陈述事实和数据,不做情绪化评价;第四,对反复不更新的环节,推动在项目例会上作为流程问题讨论,而不是私下催促。判断依据是跨部门推动力来自透明和后果可见,而不是职位权力。
当延期风险、依赖关系和决策需求被稳定暴露给能拍板的人,跟踪机制才会从“你的事”变成“大家的事”。
核心关键词
文章包含AI辅助创作:追踪管理指南:产品经理如何做好进度跟踪,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420714
读者评论
文中提到用“剩余工时连续两周不下降”作预警信号,这个在我们团队试过,前提是任务拆分足够细、每个人愿意如实更新。实际执行中,很多开发觉得填工时是额外负担,更新不及时反而制造了新的失真。想问的是,这套机制在小团队(10人以下)是否也适用,还是说它本身就有组织规模的门槛。
信息衰减漏斗那张图让我挺有共鸣的。我们之前也是周报一层层往上交,等到老板看到的时候基本只剩结论了。后来把看板权限直接开放给业务方,PM确实轻松了不少。但新的问题是,业务方看到原始数据后频繁来问细节,反而增加了沟通成本。自助消费和噪音之间怎么平衡,文中没太展开。
判断延期那三层逻辑比较实用,尤其是剩余工作量收敛速度那条。不过我有个不同看法:文中的案例数据都来自作者自己经手的项目,样本量不算大,像“剩余工时两周不降延期概率超70%”这类经验值,换一个行业或团队成熟度不同的环境,结论可能差很多。方法论可以借鉴,但具体阈值还是要自己跑一段时间数据再定。
