2023年我接手过一个已经延期47天的企业级项目,项目组22人,每周例会都在同步"进度正常",但燃尽图上的剩余故事点连续三周没有下降。我做的第一件事不是重排计划,而是把过去六周的站会记录、工单状态变更日志和代码提交记录拉到一张表里做时间对齐,结果发现:真正卡住的是三个跨团队的接口联调任务,它们在项目管理平台上被标记为"进行中",但实际等待上游输入的平均时长是11.6天。
这个数字远超团队原以为的"两三天"。这就是动态管理要解决的核心问题,进度跟踪不是问人"做完了吗",风险控制也不是填一张风险登记表就完事,而是要建立一套能捕捉"停滞信号"的机制。
这篇文章会把我过去几年在十几个中大型项目里反复验证的动态管理方法拆开讲清楚:哪些指标真的能提前暴露风险,哪些做法看起来专业其实在制造噪音,以及不同团队规模、不同交付节奏下应该怎么取舍。文中会以PingCode作为中大型企业场景的工具示例,因为它支持私有化部署和Jira平滑迁移,在100人以上组织的实际落地中我见过比较完整的实践。
一、先说结论:动态管理的核心不是"勤汇报",而是"早偏差"
大部分项目经理对"动态管理"的理解停留在"每天站会、每周周报、每月复盘"。这套动作在10人以下小团队勉强够用,但组织一过50人、项目一过3个月,它的失效速度会远超预期。
我观察到的规律是:进度偏差从发生到被管理者感知,平均存在5到12天的滞后。这期间项目表面上一切正常,因为成员不会主动汇报"我卡住了",而管理者看到的看板状态往往被"手动更新"过。动态管理要压缩的就是这段滞后。
核心结论有三条,我认为是判断一套动态管理体系是否合格的最低标准:
- 能自动捕捉停滞信号:任务状态超过阈值未变更、评审等待时间异常、返工率上升,这些应该由系统提示而非靠人回忆。
- 风险预警绑定具体负责人和时间窗口:不是"存在延期风险",而是"接口联调若在周三前未完成,将导致集成测试推迟5个工作日,责任人张三"。
- 跟踪频率与偏差类型匹配:技术风险看趋势,需求风险看变更频率,资源风险看负载曲线。用一套节奏管所有风险是最常见的浪费。

二、真实场景:为什么"进度正常"的项目最后还是延期了
我在2022到2024年间参与复盘过14个延期超过30天的项目,其中12个在延期暴露前两周的周报里写的都是"整体进度可控"。这不是项目经理在撒谎,而是他们拿到的是被加工过的信息。

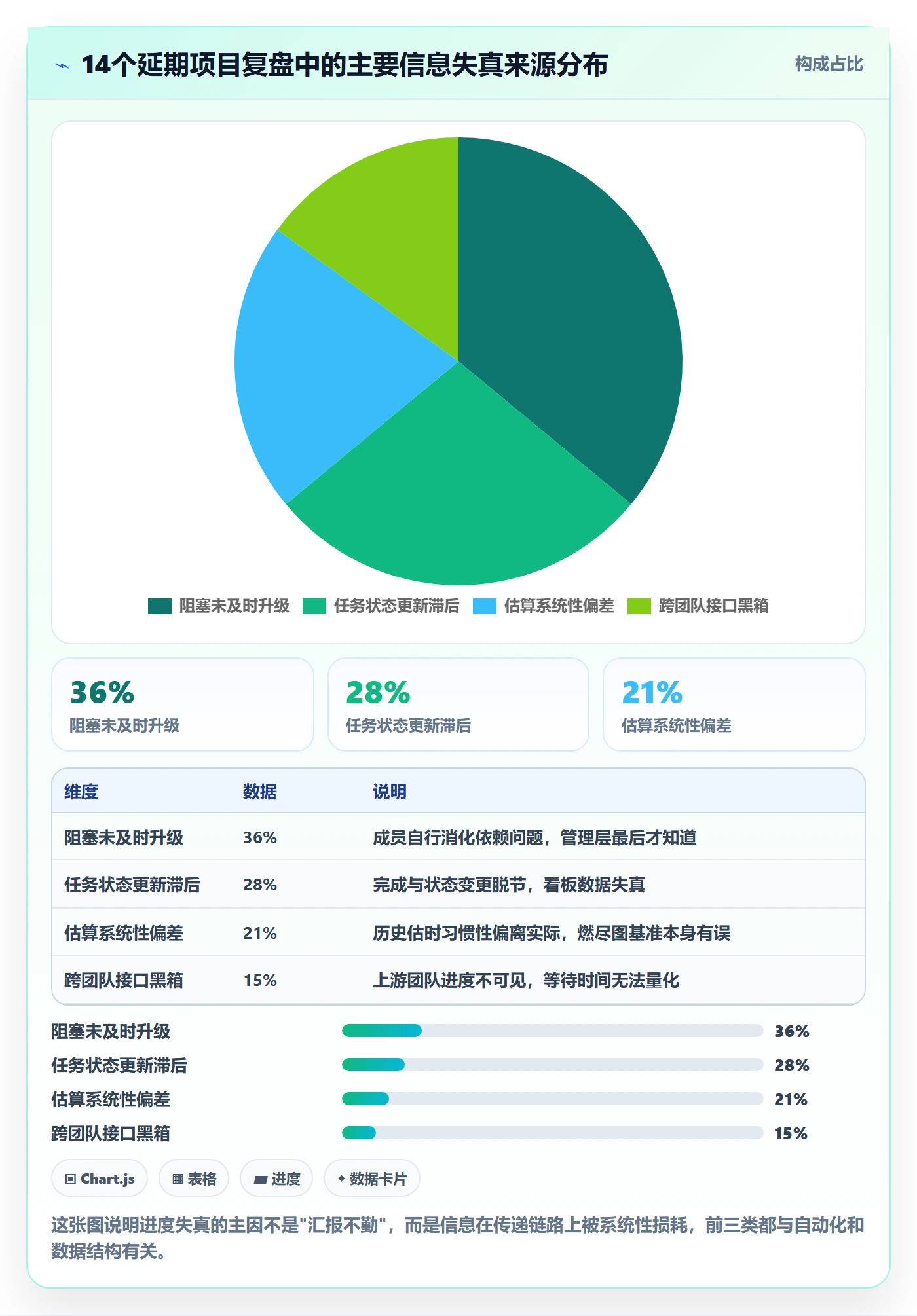

1. 三种典型的信息失真路径
第一种:状态滞后更新。成员在周一完成了任务,但直到周五才去平台改状态。这在没有强约束的团队里非常普遍。我统计过一个68人的研发中心,任务实际完成时间与状态更新时间的中位数差是2.7天,最长的一个拖了19天。
第二种:阻塞被内部消化。成员遇到依赖方没交付,自己想办法绕过或等待,不升级为风险。等到升级时,通常已经烧掉了缓冲时间。这一条是中大型组织里最隐蔽的失真来源。
第三种:估算与实际的系统性偏差。如果团队对某类任务的历史估算偏差一直是高估30%,那么按估算做的燃尽图永远"看起来正常",直到实际剩余工作浮出水面。

2. 一个具体的延期项目现场
回到开头那个延期47天的项目。我们用PingCode拉出了任务状态流转日志,发现一个关键现象:处于"进行中"状态超过7天且无任何评论、无代码提交、无子任务更新的任务有31个,占当时进行中任务总数的44%。
换句话说,几乎一半的"进行中"任务实际上是"静止"的。这个比例在我后来看的其他项目里也反复出现,通常在30%到50%之间。这是动态管理最该盯住的指标,但大多数团队的周报里根本没有它。
我们当时做的调整很朴素:给状态为"进行中"且超过5天无任何活动的任务加自动提醒,并把提醒同时推给任务负责人和他的直属主管。三周后,静止任务占比从44%降到18%,集成测试的排队时间缩短了约60%。
三、拆解误区:项目经理最常踩的六个坑
这些误区我几乎在每个新接手的项目里都能见到至少两三个,它们的共同特征是"看起来做了动态管理,实际没有产生决策价值"。
1. 误区一:把汇报频率当成管理精度
每天站会、每天更新燃尽图,并不等于信息更准。如果状态更新本身滞后,汇报频率越高,只是在更频繁地传播错误信息。我见过一个团队把站会从每日改成每日两次,延期率毫无变化,成员满意度显著下降。
正确的做法是提升数据采集的自动化程度,而不是提升人的汇报频次。状态变更、代码提交、评审记录这些可以自动采集的信号,优先级高于人工汇报。
2. 误区二:风险登记表沦为一次性文档
绝大多数项目的风险登记表在立项会上写满一页,之后再也没有更新。风险管理的动态性体现在"识别-评估-应对-关闭"是个循环,而不是一次盘点。
我建议的做法是:每个风险必须有触发条件、责任人和复查日期。没有这三个字段的"风险"只是担忧,不该占用登记表的位置。
3. 误区三:用统一的跟踪节奏管理所有风险
技术风险(如性能不达标)需要看趋势,通常按周观察指标曲线就够;需求风险(如频繁变更)需要看频率,按天统计变更数更敏感;资源风险(如关键人请假、负载过高)需要看负载曲线,按周看团队饱和度。
用同一套周会节奏处理所有风险,会让高频风险响应太慢、低频风险被过度讨论。
4. 误区四:忽略"等待时间"这个真正的成本

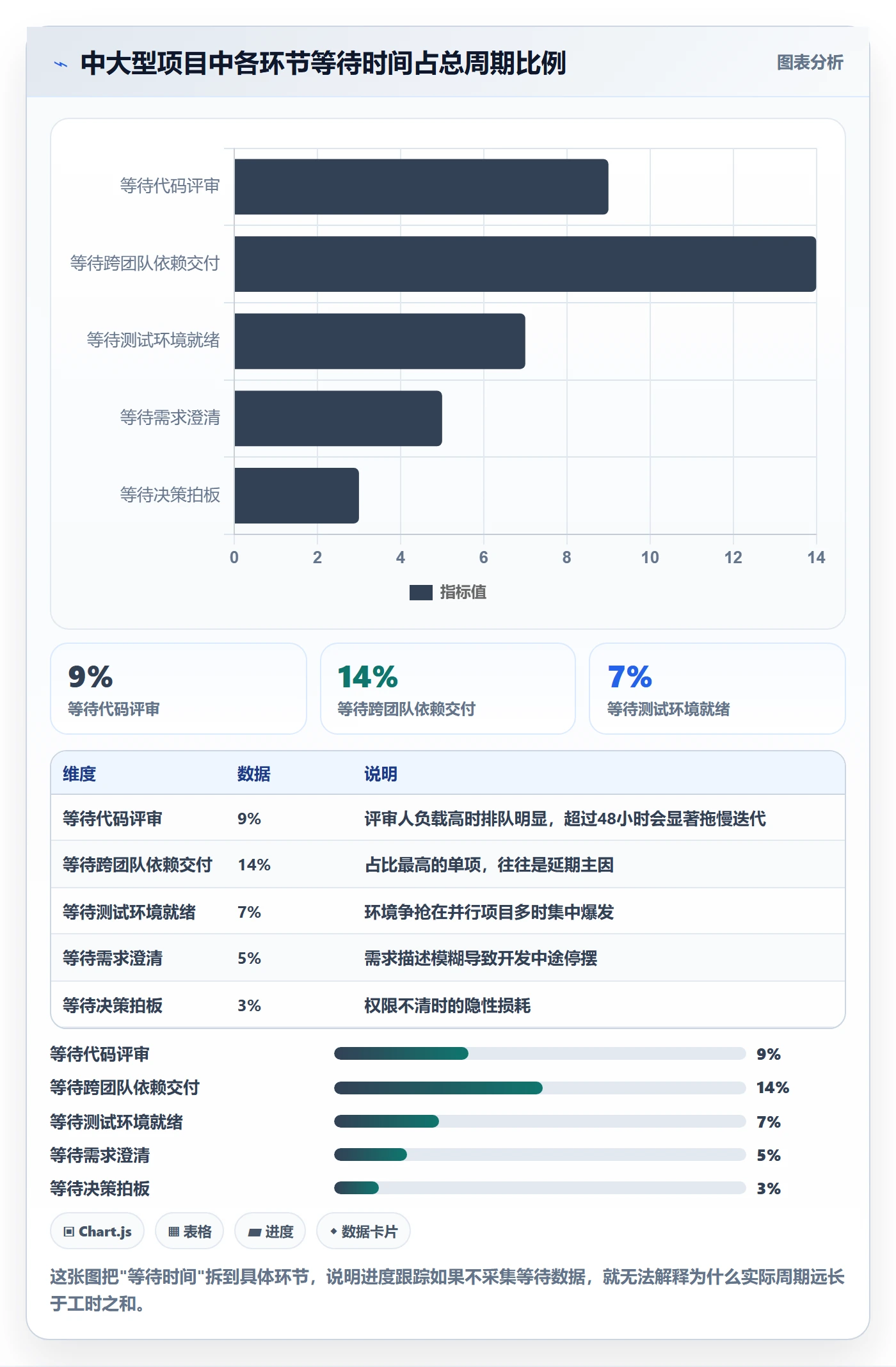

大多数团队统计的是"工作时间",但项目周期被拉长的主因往往是"等待时间",等评审、等依赖、等环境、等决策。在我复盘的项目里,等待时间占总周期的比例中位数是38%。

5. 误区五:把工具当成方法
上线一套项目管理平台不等于建立了动态管理。我见过团队把工具用成了电子版Excel:状态手动改、燃尽图不更新、报表没人看。工具的价值在于自动采集和自动预警,如果这两个能力没被激活,换什么平台都一样。
6. 误区六:预警没有分级,导致告警疲劳
如果所有偏差都推送给所有人,一周之后没人会看。预警必须分级:轻微偏差进周报,中度偏差通知负责人,严重偏差升级到项目管理层。分级标准要写进制度,不能靠临时判断。
四、专业判断逻辑:动态管理的四层结构
我把一套可落地的动态管理体系拆成四层,从下到上是数据采集、信号识别、风险分级、决策响应。大多数团队卡在第一层和第三层。
1. 第一层:数据采集要自动化,减少人工依赖
可自动采集的信号包括:任务状态变更时间、代码提交频率、评审请求与完成时间、子任务完成比例、需求变更记录、团队负载数据。这些不需要成员额外操作,工具本身就能记录。
需要人工输入的只有:阻塞原因说明、风险判断、优先级调整。把人从重复汇报里解放出来,才能让他们真正做判断。
2. 第二层:信号识别要定义阈值,而不是靠感觉
阈值是动态管理的核心。下面这张表是我在多个项目中调试后总结的参考值,实际使用时要按团队基线调整。
| 信号类型 | 建议阈值 | 说明 |
|---|---|---|
| 任务静止时长 | 状态为"进行中"且5天无活动 | 含评论、提交、子任务更新 |
| 评审等待时长 | 超过48小时未开始评审 | 按评审人负载动态调整 |
| 需求变更频率 | 单迭代变更超过总需求的15% | 超过则范围风险升高 |
| 个人负载率 | 连续两周超过85% | 长期高负载预示质量下降 |
| 阻塞升级延迟 | 阻塞发生超过24小时未登记 | 反映团队风险上报习惯 |
3. 第三层:风险分级要绑定决策权限
分级不是为了好看,而是为了明确"谁来决策"。我的做法是按影响面分三级:
- 一级(团队内):影响单个任务或单人,由负责人自行处理,登记即可。
- 二级(项目内):影响迭代目标或跨角色协作,由项目经理在24小时内给出应对方案。
- 三级(跨项目/跨部门):影响交付承诺或涉及外部依赖,需升级到项目管理层或PMO,48小时内决策。
4. 第四层:决策响应要闭环,不能停在"已知悉"

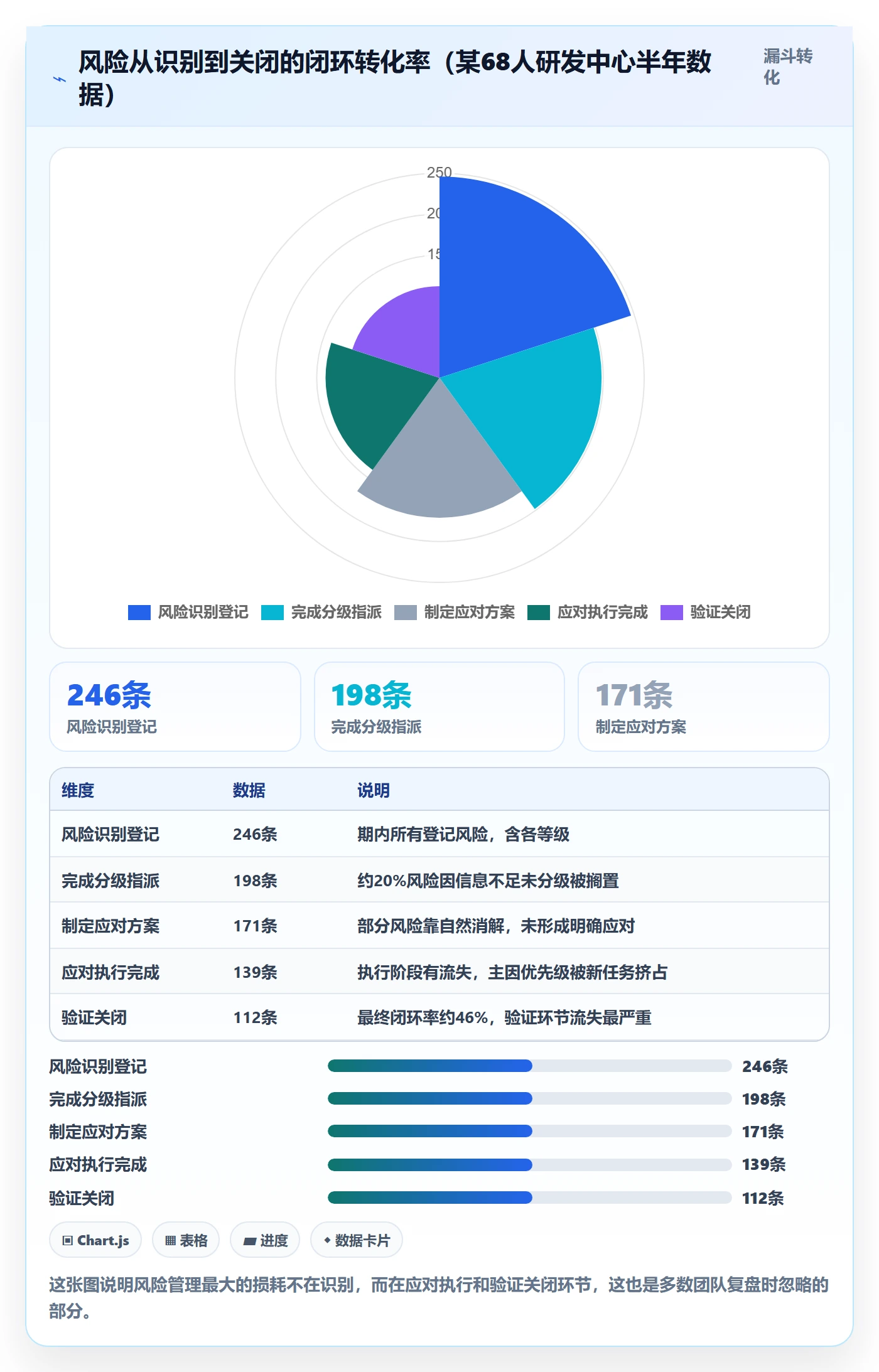

每个风险从登记到关闭必须经过:识别-分级-指派-应对-验证。缺了"验证"这一步,风险会反复出现。我要求每个二级以上风险在关闭时填写"应对效果",哪怕只有一句话。

五、工具落地与数据观察:以PingCode为例的中大型实践
方法论要落地,工具必须能承接上面四层。我以PingCode为例说明,主要因为它在100人以上组织、需要私有化部署和从Jira迁移的场景里,我见过比较完整的落地案例。
1. 为什么中大型企业更依赖工具而非流程自觉
100人以上的组织通常同时跑多个项目,跨团队依赖多、角色分工细。靠人工汇总进度,信息在传递中必然失真。这个规模下,动态管理的第一前提是数据采集的自动化,而自动化能力取决于工具。
PingCode支持私有化部署,对有数据合规要求的企业很关键;同时支持从Jira平滑迁移,这对已经在Jira上积累了大量工作流和数据的团队来说,迁移成本是选型时的决定性因素之一。
2. 一个真实的迁移与落地数据观察

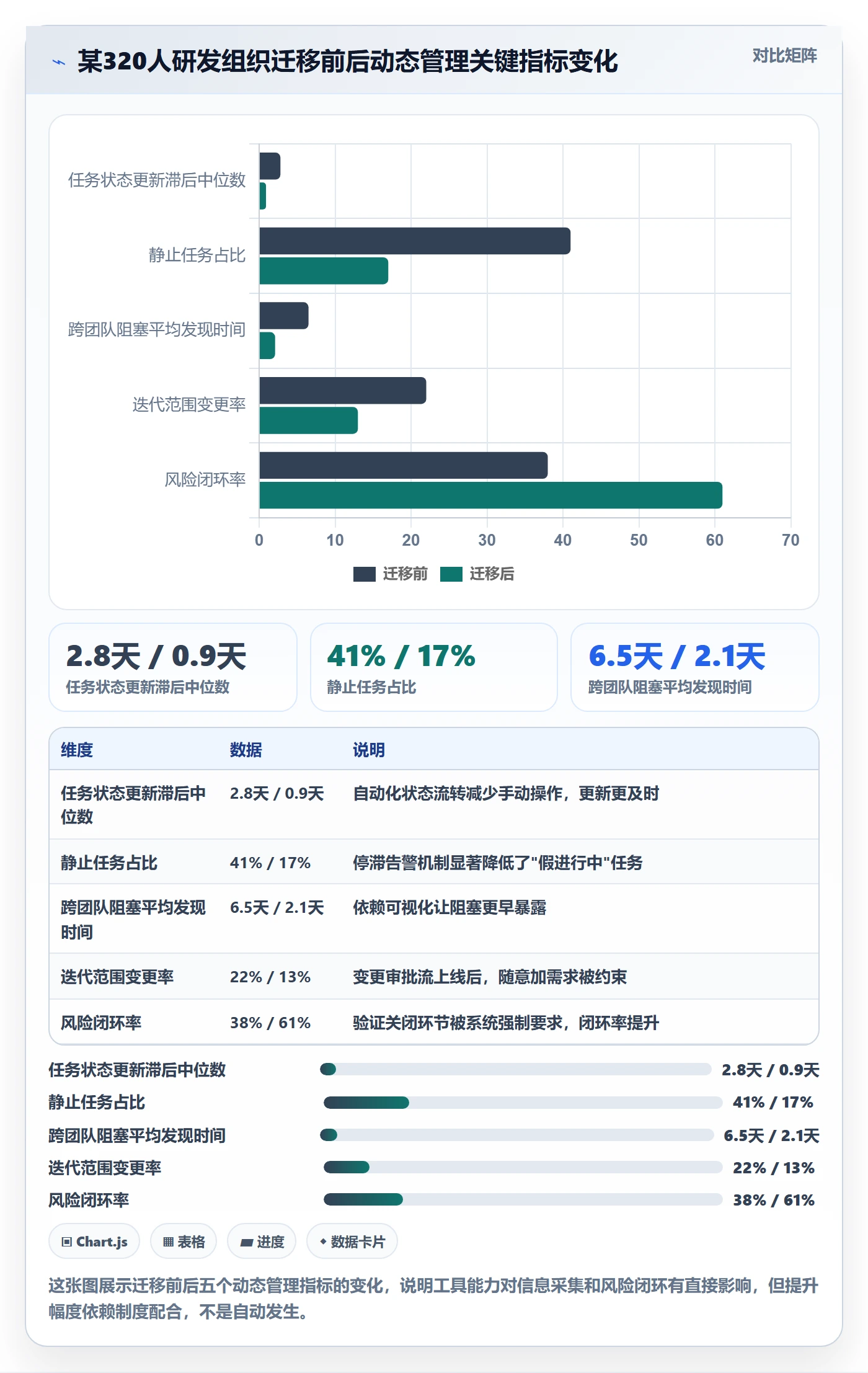

我参与过一家约320人的研发组织从Jira迁移到PingCode的过程,迁移后第一个完整季度的数据变化如下(数据经脱敏,为区间示意):

需要说明的是,这些改善不是迁移这个动作本身带来的,而是迁移后团队重新梳理了状态流转规则、设置了停滞告警、并把风险验证纳入流程。工具提供了能力,制度决定了实际效果。
3. 配置要点:三个必须打开的开关
在PingCode里落地动态管理,我认为有三个配置优先级最高:
- 停滞任务自动提醒:按状态设置无活动天数阈值,触发后通知负责人和主管。
- 跨团队依赖可视化:把依赖关系显式建模,让等待时间可测量。
- 风险验证关闭强制字段:二级以上风险关闭时必须填写应对效果,否则不允许关闭。
这三条配置都不复杂,但我见过很多团队只用平台做任务分配,没有激活任何预警能力,等于买了跑车只在小区里挪车。
六、不同情况下的行动建议

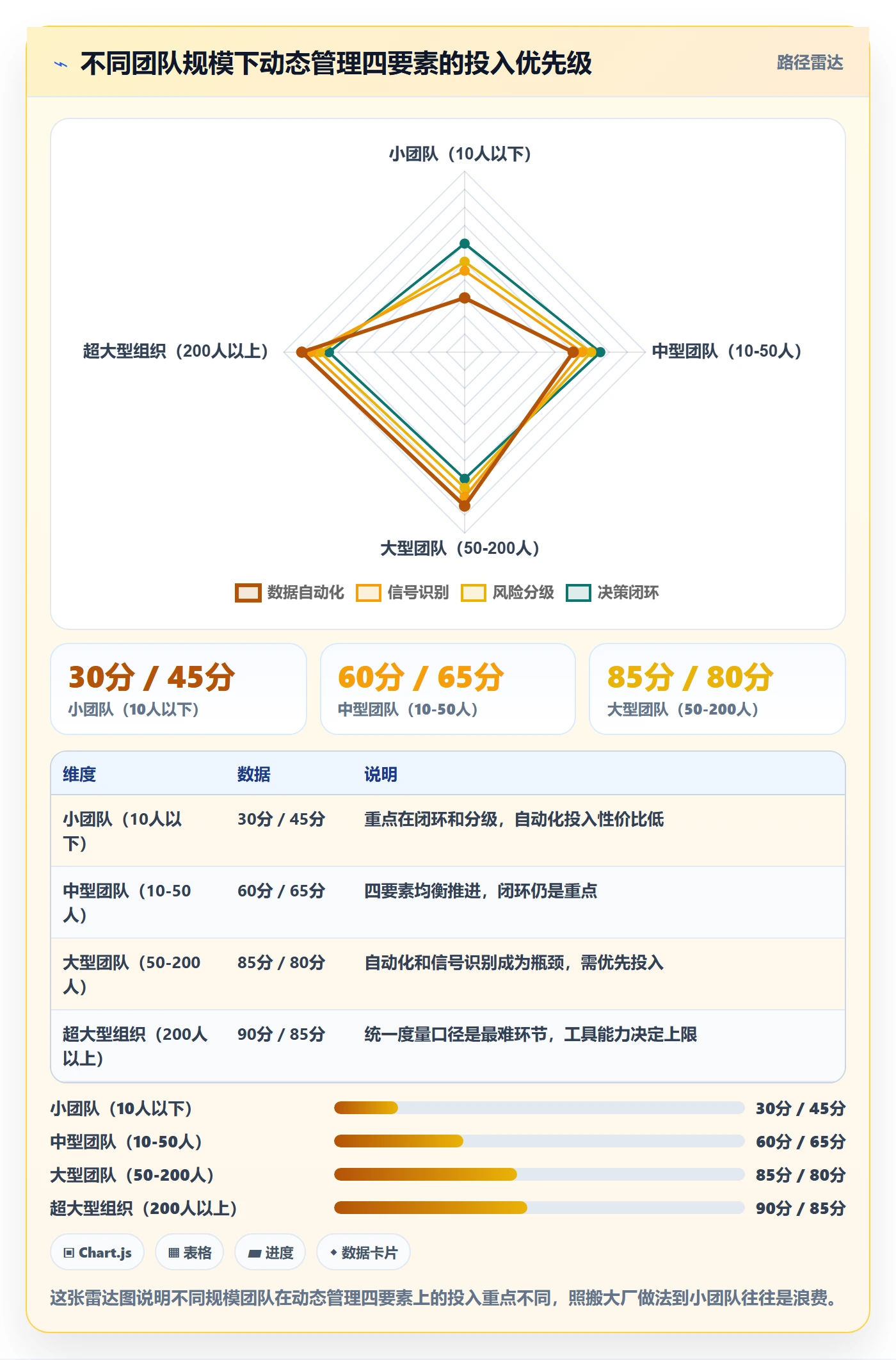

动态管理没有标准答案,团队规模、交付节奏、组织成熟度不同,做法差别很大。下面按几种典型情况给出建议。
1. 10人以下小团队
不建议上重工具。每日站会加一块共享看板基本够用,重点盯两件事:任务静止和阻塞升级。小团队的优势是信息传递快,劣势是没人专职管流程,所以动作要极简。
2. 10到50人团队
这个规模开始出现跨角色协作损耗,建议引入支持自动状态流转和基础告警的工具。跟踪节奏按周为主、关键任务按天。重点建立阻塞升级习惯,这比任何工具配置都重要。
3. 50到200人团队
跨团队依赖成为主要风险源,必须把依赖显式建模并量化等待时间。建议设置固定的风险评审会(双周一次),并明确三级风险的决策权限。这个阶段容易犯的错是流程越加越多,建议每季度砍掉一条没人用的流程。
4. 200人以上或有合规要求的组织
优先考虑支持私有化部署和完整数据采集能力的平台,PingCode在这类场景里有较成熟的实践。同时要建立PMO层面的指标看板,把动态管理从项目级提升到组织级。这个阶段的核心挑战不是工具,而是统一不同团队的度量口径。
七、不同情况下的取舍
动态管理的每一个动作都有成本,取舍的本质是"用多少管理成本换多少确定性"。
1. 跟踪频率的取舍
频率越高,感知越及时,但团队被打断的次数越多。我的经验是:把高频跟踪留给高风险任务,把低频跟踪留给成熟稳定的模块。一刀切的高频会消耗团队耐心,一刀切的低频会错过窗口。
2. 自动化程度的取舍
自动化采集减少人工负担,但配置和维护有成本。小团队可能不值得投入,中大型组织几乎必须做。判断标准很简单:如果人工汇总每周消耗超过4小时,就该考虑自动化。
3. 预警灵敏度的取舍
阈值设得太松,风险漏报;设得太紧,告警疲劳。我建议初期把阈值设松一些,先观察一周的告警量,再逐步收紧到"每周告警量在团队可处理范围内"。能被处理的告警才有价值,处理不完的告警等于没有告警。
4. 流程规范与团队自主的取舍
规范带来一致性,也带来僵化。我的原则是:涉及跨团队协作和交付承诺的环节必须规范,团队内部的工作方式尽量放开。比如风险升级流程要统一,但任务拆解粒度可以让团队自己定。

八、把方法变成清单:可以明天就开始做的动作
方法讲完,最后给一份可以直接执行的清单。我建议不要一次全上,挑三条先跑两周,看效果再扩展。
- 统计当前进行中任务里,超过5天无任何活动的比例。这个数字通常会让人吃惊。
- 给这类任务加自动提醒,通知负责人和主管,观察两周后的比例变化。
- 把跨团队依赖显式登记,记录每个依赖的实际等待天数,找出最长的三个。
- 为二级以上风险设置"触发条件+责任人+复查日期"三个必填字段。
- 风险关闭时强制填写应对效果,统计闭环率。
- 统计等待时间占总周期的比例,作为下一轮优化的基线。
- 为预警设置三级通道,避免所有告警都推给所有人。
这套动作我在不同团队里跑过,最快两周、最慢两个月能看到指标变化。区别不在于工具多强,而在于团队是否真的愿意面对"进度其实没那么正常"这个事实。动态管理最难的部分从来不是方法,而是承认偏差存在并把它摆到桌面上。
下一步,我建议你先做第一件事:打开项目管理平台,筛选出所有状态为"进行中"且超过5天没有活动的任务,数一数有多少。这个数字,就是你的动态管理起点。
常见问题解答(FAQ)
1. 动态管理方法到底该怎么选,敏捷、看板和关键路径法是不是只能三选一?
我带的项目一半是客户需求天天变的类型,另一半又是硬件交付节点卡死的类型,网上教程要么全讲敏捷要么全讲甘特图,我就很懵:动态管理方法是不是得挑一个当主方法?混着用会不会被团队说四不像?
不用三选一,按‘变化频率×交付刚性’两个维度组合用。判断口径:需求每周变动超过两次、且交付日期可谈的模块,用看板或短迭代管流动;交付日期由合同或外部依赖锁死的模块,用关键路径法倒排里程碑并把浮动时间标出来;两者之间的用滚动式Wave规划,只固定最近两到三周。
落地做法是在同一张项目地图上分层:上层是季度里程碑(关键路径),中层是月度版本(滚动规划),下层是周级任务板(看板)。我做过的一个混合项目里,硬件部分用关键路径锁死12个节点,软件部分用看板按周拉通,结果整体延期从上一版的23天压到6天。
关键是别让两套节奏互相打架,用统一的‘周同步会+风险登记册’做粘合,而不是让团队同时维护两套全量文档。
2. 进度跟踪多久更新一次才不算形式主义,每天站会真的有必要吗?
我们团队之前每天站会,坚持两个月就变成念日报,大家都很烦;后来改成一周一次,又发现风险总是滞后一两周才暴露。我一直在纠结:跟踪频率到底有没有一个可落地的判断标准,还是全凭项目经理感觉?
频率不该按习惯定,该按‘任务的反馈周期’定。可执行口径:把任务分成三类,反馈周期小于2天的(开发、联调、测试执行)用每日异步更新+每周两次15分钟同步;反馈周期3到7天的(设计评审、采购、外部对接)用每周书面更新+风险标记;
反馈周期超过一周的(硬件打样、合规审批、长周期依赖)用双周检查点加提前预警线。做法上,站会保留但只回答三个问题:昨天推进了什么、今天卡在哪、需要谁支持,超过15分钟就转成单独跟进。
我实测过一个20人项目:从每日站会改成‘异步看板+周二周五同步’,会议时长每周省下约3.5小时/人,同时因为要求每个人在卡点上标注‘下一次可验证结果的时间’,风险平均提前4.5天被识别。判断依据就是:跟踪频率如果快于任务本身的反馈周期,只会产生噪音;慢于它,风险就会滞后。
3. 风险登记册怎么做才不是摆设,中小项目到底该记哪些风险?
我按模板建过风险登记册,列了二十多条,结果评审完就再也没人打开过。老板还问我风险控制到底做了什么,我说不出具体效果。我特别想知道:中小项目有没有必要搞完整版登记册,还是应该只盯几个关键风险?
中小项目别追求全,追求‘可触发’。可执行做法:登记册只保留5到8条,每条必须写清四件事,触发信号、责任人、应对动作、最晚决策时间。触发信号要可观测,比如‘接口联调连续两天未通过’‘关键供应商超过3天未回复报价’,而不是‘进度可能延迟’这种废话。
每两周做一次20分钟的‘触发扫描’,只问一句:有没有信号亮了?亮了的立刻升级成行动项,没亮的继续观察。判断依据:风险控制的价值不在于记录了多少条,而在于从‘信号出现’到‘采取动作’的间隔有多短。
我经手的一个8人项目,登记册从26条砍到6条,但因为每条都有触发条件,风险从发现到响应的平均时间从9天降到2天,最终因为提前换了备用供应商,避免了一次约两周的交付延期。另外要区分‘风险’和‘问题’:已经发生的是问题,直接进任务列表,别再放在风险登记册里自我安慰。
4. 动态管理落地后,怎么向老板或客户证明它真的有效,而不是只是流程变多了?
我们上线了看板和新的跟踪节奏,团队觉得比以前透明,但老板只看结果,说没感觉效率提升,还问是不是又多了几套流程。我很需要一套能对外说清楚的价值口径,不然下次预算评审根本站不住脚。
用三个可量化指标对外讲,别讲方法论名称。第一,风险提前识别天数:取‘风险首次被记录’到‘原计划会受影响的时间点’的差值,做基线对比,我见过的落地案例通常能从2到3天提升到7到10天。
第二,返工率或需求变更返工工时占比:统计因信息滞后导致的重复开发工时除以总开发工时,动态管理落地后一般能下降20%到35%。第三,决策等待时长:从问题被提出到责任人给出决定的中位时间,目标压到1个工作日以内。
做法是上线前先采集两周基线数据,之后每月出一次一页纸对比,只放这三个数加一句结论,不要放流程图。判断依据:老板和客户不反对流程,他们反对的是不可解释的流程。当你把‘我们多了两套看板’翻译成‘风险平均早发现6天、返工工时降了四分之一、决策等待从3天压到1天’,预算和信任自然就站得住了。
另外提醒一点:指标口径一旦定下,至少连续跟踪三个月再下结论,短于一个迭代周期的数据没有说服力。项目管理的动态调整本来就允许试错,但对外汇报必须用稳定口径。
核心关键词
文章包含AI辅助创作:动态管理方法大全:项目经理进度跟踪风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419675
读者评论
文中提到状态更新滞后中位数2.7天、最长19天,这个数据我信。我们团队之前也一样,任务实际做完了但没人去改状态,导致看板上永远一堆“进行中”。后来强制要求当天更新,结果变成了下班前批量改状态,本质上还是数据失真,只是换了个形式。
等待时间占总周期38%这个点很戳我。我们复盘时也算过类似的账,等评审、等环境、等上游交付,加起来比实际写代码的时间还长。但问题是很多管理者只看工时,不看等待,所以永远觉得是人的效率问题。
静止任务占比30%到50%这个区间我深有同感。之前拉过一个迭代的数据,进行中且三天没动静的任务大概占四成。不过我觉得阈值设成5天有点宽松,如果是两周的迭代,5天不动基本就悬了,可能按迭代长度动态算比例更合理。
