去年我接手一个已经延期六周的内部系统迁移项目,第一件事不是重排计划,而是翻了过去四十多天的进度日志。结果很尴尬:日志里写满了"进行中""继续跟进""基本完成",但没有一条能回答三个最基本的问题,任务到底完成了多少、剩下的工作还有哪些、卡点是在谁手里。我花了整整两天重新访谈、补数据,才把真实进度拼出来。这件事让我彻底改变了对进度日志的看法:进度日志不是给上级看的汇报材料,而是项目经理用来做决策的原始数据库。

这篇文章会从零讲清楚进度日志该记什么、怎么记、多久记一次、记完怎么用,也会拆解我见过的高频误区和常见问题。如果你正在带项目,或者即将第一次独立负责进度跟踪,这篇内容可以作为一份可以直接落地的操作参考。

一、先给结论:进度日志的核心不是"记录",而是"暴露偏差"

很多项目经理把进度日志当成日记来写,每天记录"今天做了什么",写完就归档。这种用法的问题在于,它只沉淀了信息,没有产生判断。一份有效的进度日志,必须在记录的同时暴露三类偏差:进度偏差、工作量偏差和依赖偏差。没有暴露偏差的日志,记得再勤也是低价值劳动。

1. 进度日志要回答的三个决策问题

我在设计日志模板时,习惯先倒推:这份日志最终要支撑哪些决策?总结下来,一个项目经理每周真正需要回答的决策问题只有三类。

  • 节奏问题:当前实际速度,能不能在截止日期前完成剩余工作量?
  • 资源问题:哪个环节的等待时间最长,需不需要临时调人或者砍范围?
  • 风险问题:哪些依赖项已经开始影响关键路径,需要提前升级预警?

这三个问题决定了日志的字段设计。凡是不服务于这三个问题的内容,比如详细的会议纪要、聊天记录、情绪化的吐槽,都不应该放进日志正文,最多作为附件留档。

2. 为什么大多数日志流于形式

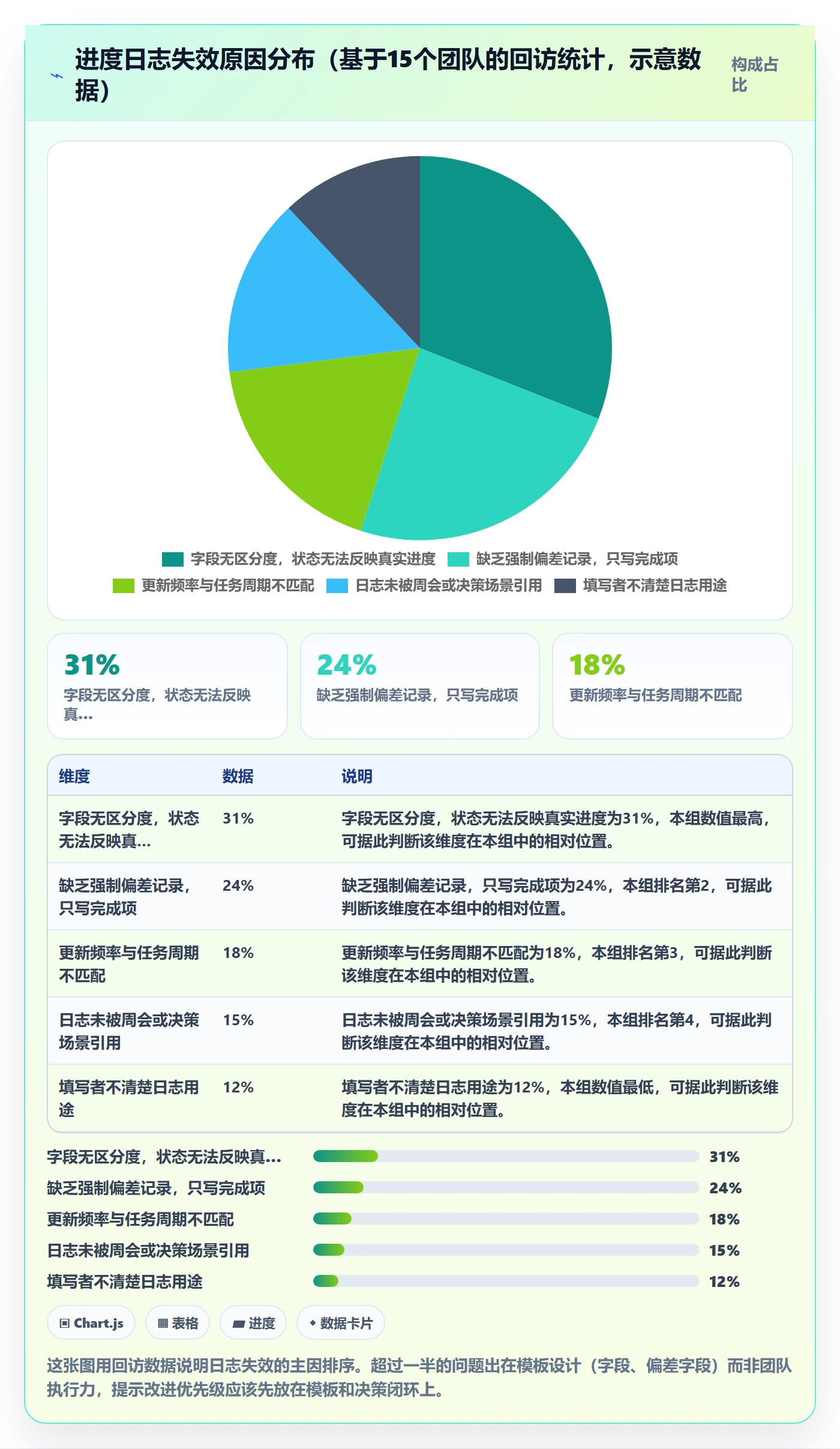

我观察过十几个团队,日志失效通常不是执行力问题,而是设计问题。最典型的三种失效模式:

  1. 字段太粗:只有"状态"一个维度,用"进行中"覆盖了从刚启动到快完成的所有阶段,导致数据没有区分度。
  2. 频率错配:要求每天更新,但任务周期往往是两周,于是每天写的内容高度重复,写的人开始敷衍。
  3. 没有回看:日志写完没人读,也没有在周会上被引用,写的人自然觉得这是额外负担。

这三种问题的共同点是:日志和其他管理动作脱节。进度日志只有嵌入周会、风险评审、里程碑复盘这些真实决策场景,才会被持续认真对待。

进度日志最佳实践:项目经理进度跟踪入门指南,常见问题

二、背景与真实场景:为什么进度跟踪越来越难做

十年前的项目管理,人和任务基本在同一个物理空间,进度靠吼、靠走、靠看板就能掌握七八成。现在的中大型项目,跨部门、跨时区、混合办公是常态,项目经理对进度的感知完全依赖间接信息。这种环境下,日志的角色从"辅助"变成了"主要信息源"。

1. 三种典型的进度跟踪困境

我把这些年遇到的情况归纳为三种困境,它们的应对方式完全不同。

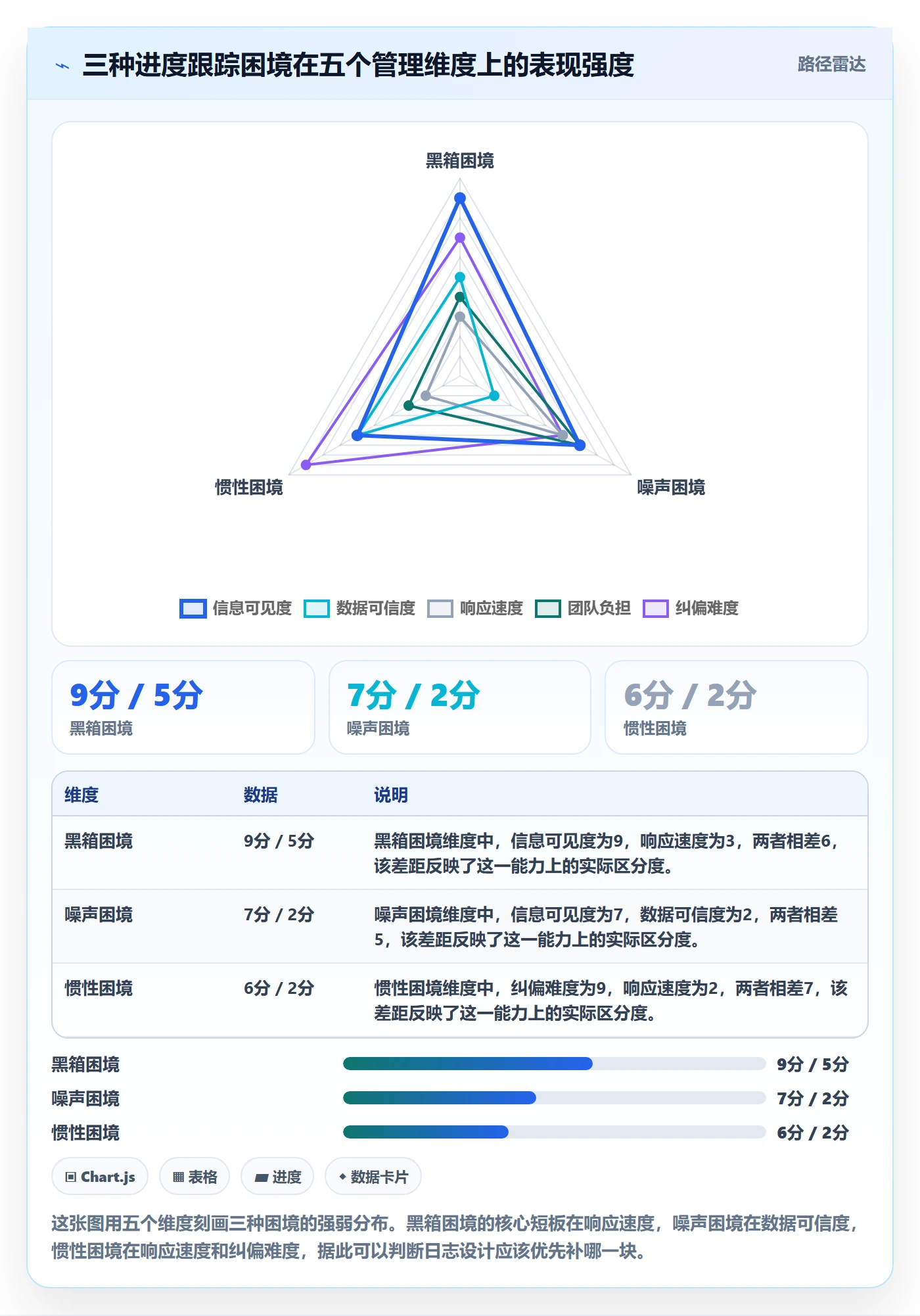

第一种是黑箱困境。团队分散在多个地点,项目经理看不到实际工作状态,只能等里程碑节点才知道真相。这种困境下,日志需要承担"传感器"功能,更新频率要高,字段要能反映工作量消耗。

第二种是噪声困境。数据很多,工具里状态字段天天变,但都是团队自己填的,可信度存疑。这种困境下,日志的价值不是增加信息量,而是建立校验机制,比如用完成度百分比和剩余工时交叉验证。

第三种是惯性困境。项目已经跑了一年多,团队习惯了原有节奏,进度偏差被日常化、合理化。这种困境最危险,因为没人觉得有问题。日志此时要做的是建立基线,用历史数据把"正常波动"和"真实恶化"区分开。

进度日志最佳实践:项目经理进度跟踪入门指南,常见问题

2. 进度日志和甘特图、看板的分工

经常有人问我:已经有甘特图和看板了,为什么还要单独写日志?这三者解决的是不同问题。

工具 核心作用 信息形态 时间视角
甘特图 展示计划结构和依赖关系 计划视图 面向未来
看板 展示任务流转和当前状态 现状快照 面向当下
进度日志 记录偏差、原因和决策依据 过程叙事 面向过去与趋势

甘特图会随着计划调整被反复修改,看板只保留最新状态,只有进度日志保留了"为什么变成现在这样"的完整链条。项目复盘时最有价值的信息,往往藏在日志的偏差记录里,而不是最终的计划文件里。

三、拆解常见误区:我踩过的和见过的坑

下面这些误区,几乎每一个我都在真实项目里遇到过。它们的共同特征是:看上去很合理,执行一段时间后才发现成本和收益不成正比。

1. 把日志写成流水账

流水账的典型写法是"上午开需求评审,下午和研发对接口,晚上更新文档"。这类内容没有任何决策价值,因为读者无法从中判断项目健康度。正确的做法是以任务或里程碑为单位组织内容,而不是以时间和活动为单位。

2. 只记录完成,不记录未完成

很多人写日志时,天然倾向于汇报做成了什么。但进度跟踪的核心恰恰是"没做成什么"。我要求团队在日志里必须写明本周计划完成但未完成的任务,以及未完成的具体原因。这条规则让偏差无处藏身。

3. 完成度用百分比自评

90%完成、95%完成是最危险的表述。因为从90%到100%的工作量,往往比从0到90%还大。我见过一个模块连续三周报"90%完成",最后延期一个月。更可靠的做法是用客观标准判断:交付物是否通过评审、接口是否联调通过、测试用例是否全部执行。

4. 更新频率一刀切

不是所有任务都需要每天更新。关键路径上的任务值得高频跟踪,非关键路径上的任务可以按周更新。一刀切的结果是重要信号被淹没在大量常规更新里。

进度日志最佳实践:项目经理进度跟踪入门指南,常见问题

四、专业判断逻辑:如何设计一份能用的进度日志

这一节讲具体设计方法。我给出的所有建议都来自实际项目的迭代,不是理论推导。

1. 字段设计的四条原则

原则一:少而准。字段超过八项,填写质量就会明显下降。核心字段建议保留:任务名称、责任人、计划完成日、当前状态、完成度判断依据、偏差说明、下一步动作。

原则二:状态用离散值。不要用模糊的连续百分比自评,改用"未启动、进行中、待验证、已完成、已阻塞"这类明确状态。阻塞状态一定要单独列出,它是风险预警的第一信号。

原则三:偏差必须有责任人。偏差说明里要明确是需求变更、资源不足、技术难题还是外部依赖,并对应到具体跟进人。没有责任人的偏差描述,等于没有记录。

原则四:保留历史版本。日志一旦写入不回改,只追加。这样才有纵向对比的价值。

2. 更新频率的判断方法

我用的判断规则是:任务距离里程碑的时间越近、对其他人依赖越多,更新频率越高。具体分三档:

  • 关键路径任务、跨团队依赖任务:每2-3天更新一次。
  • 普通开发任务:每周更新一次。
  • 长期背景任务、非关键路径:每两周更新一次。

项目进入收尾阶段时,整体频率上调一档。因为收尾期的不确定性最高,信息滞后一天的代价可能是一周的返工。

3. 完成度判断的客观锚点

我整理了不同任务类型的完成度判断标准,供参考。

任务类型 完成度锚点 验证方式
需求分析 评审通过且无待定项 评审记录
开发任务 代码合并且单元测试通过 代码库提交记录
接口联调 双向联调成功且异常场景覆盖 联调测试报告
测试任务 用例全部执行且缺陷收敛 缺陷跟踪数据
上线部署 生产环境验证通过且回滚方案就绪 验证清单

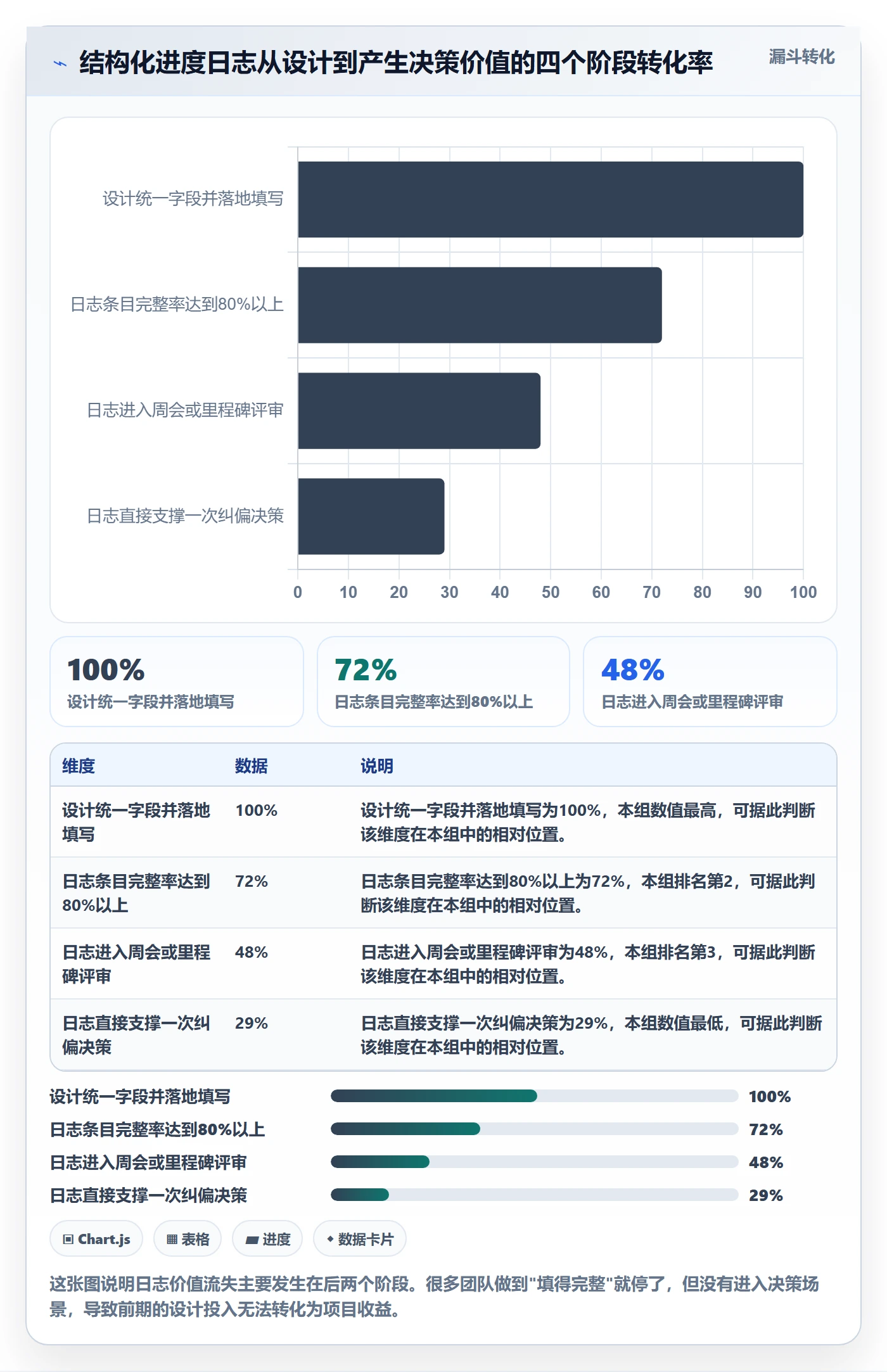

4. 让日志进入决策闭环的三个动作

日志写得再好,如果没人用,很快就会退化成形式主义。我坚持在项目里做三件事。

  1. 周会开场先看日志:用五分钟过一遍偏差项,确认哪些需要升级。
  2. 里程碑评审必须引用日志:讨论延期原因时,直接调出当时的偏差记录,避免事后归因偏差。
  3. 复盘时把日志作为主材料:让团队看到日志真的被用作改进依据,而不是填完就扔。

五、具体案例与数据观察:以 PingCode 落地进度日志

前面讲的方法需要工具承载。我在服务中大型团队时,比较常用的是 PingCode,它主要面向中大型企业及 100 人以上组织,在跨团队、多项目的场景下,把进度日志结构化和自动汇总做得比较顺。下面用一个真实场景说明落地方式。

1. 场景背景

一个两百多人的研发组织,同时跑六个项目,涉及后端、前端、测试、运维四个职能。之前进度靠每周邮件汇总,项目经理收集数据要花两天,数据到手时已经过时。核心痛点是:数据口径不统一、偏差发现滞后、跨团队依赖经常被漏掉。

2. 落地方式

我们做了三件事。第一,在 PingCode 里为每个任务设置统一的自定义字段,包括状态、完成度锚点、阻塞标记、偏差类型。第二,把日志填写和任务卡片绑定,更新任务时自动生成日志条目,不再单独填写,降低负担。

第三,设置依赖关系视图,跨团队依赖一旦变更,自动触发通知并记录到日志。这一点对中大型组织尤其重要,因为依赖漏管往往是延期的主要来源。

该组织的项目数据分布在多个系统里,通过 PingCode 的私有化部署方案,把代码库、构建流水线和缺陷数据都接了进来,日志里的完成度判断可以直接引用这些客观数据,不再依赖人工自评。对需要数据合规和内网隔离的团队来说,支持私有化部署是硬性要求。

另外,这个组织之前用的是 Jira,历史项目数据量很大。迁移时使用了支持 Jira 平滑迁移的能力,字段映射、历史记录和附件都保留了下来,迁移期间项目没有停摆。这也是我经常建议有 Jira 使用历史的团队考虑的一个实际因素。

3. 落地前后的数据对比

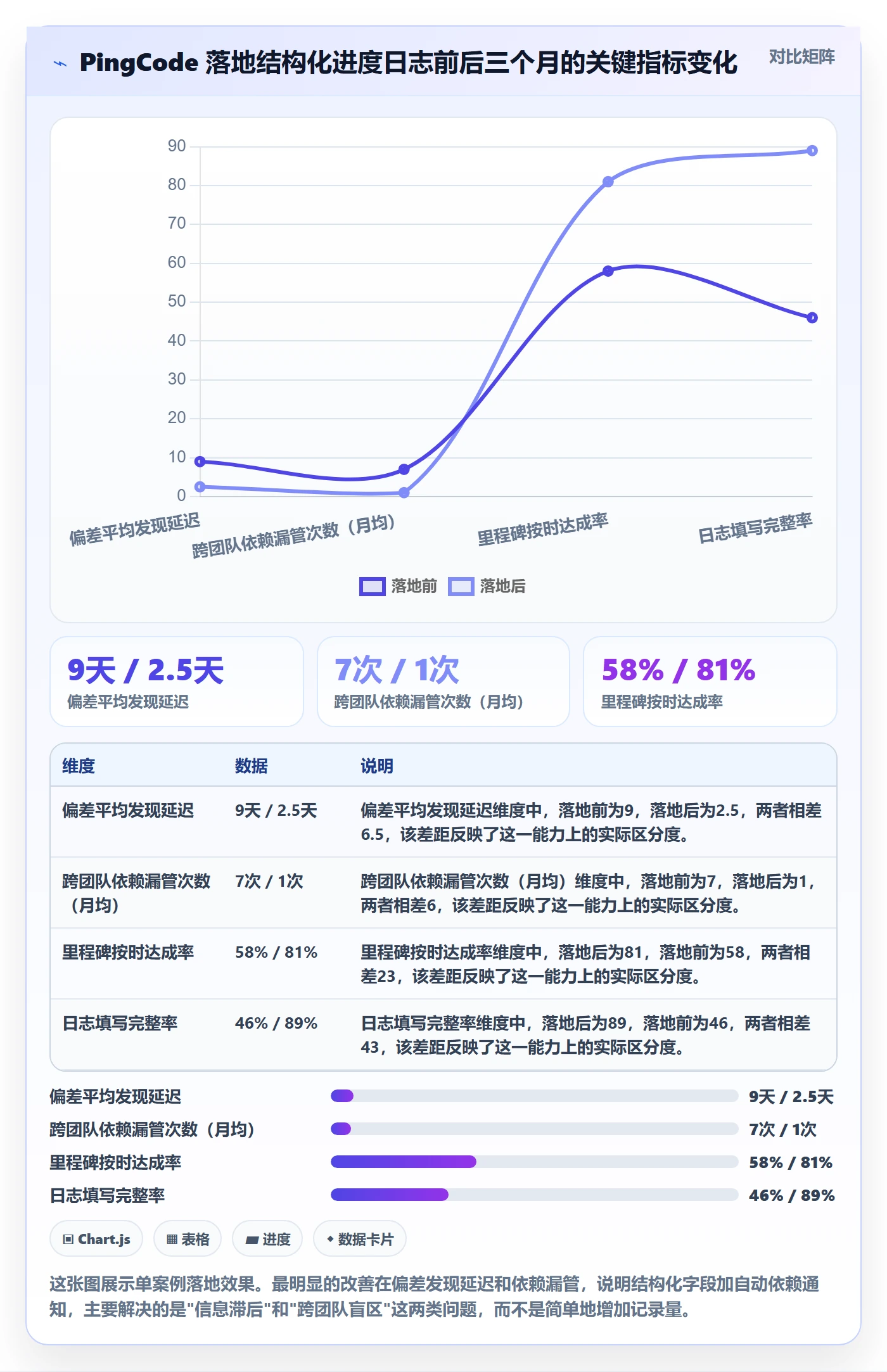

运行三个月后,我们做了一次对比。下面数据来自该组织的内部统计,属于单案例观察,不代表普遍水平,但方向性参考价值比较明确。

进度日志最佳实践:项目经理进度跟踪入门指南,常见问题

4. 案例中值得复用的三个细节

  • 日志条目自动生成:把填写动作嵌入原有工作流,是完整率从46%提升到89%的主因。
  • 依赖变更自动通知:跨团队漏管次数从月均7次降到1次,靠的是机制而不是责任心。
  • 完成度引用客观数据:代码提交、缺陷状态直接作为锚点,减少了自评水分。

六、不同情况下的行动建议

进度日志没有万能模板,团队规模、项目类型、工具基础不同,落地方式差异很大。下面按常见情况给出建议。

1. 小团队(十人以内)

不需要复杂工具。用共享表格或任务卡片足矣。重点是坚持每周一次的结构化更新,字段控制在五项以内。这个阶段最大的风险是过度设计,把时间花在模板上而不是实际跟踪上。

2. 中大型组织(一百人以上、多项目并行)

必须借助工具承载,否则数据汇总成本会高到无法持续。重点考虑三件事:统一字段口径、自动生成日志、依赖关系可视化。像 PingCode 这类面向中大型组织的平台,在私有化部署和跨项目管理上更贴合这类需求。

3. 强合规或内网隔离场景

数据不能出内网时,工具选型要优先看是否支持私有化部署。日志内容往往涉及架构细节和业务数据,放在外部环境风险较高。私有化部署不是加分项,而是前提条件。

4. 从其他工具迁移过来的团队

迁移期最怕数据断层。建议优先选择支持历史数据平滑迁移的方案,把旧项目的日志、字段、附件完整保留,这样复盘和对比才有连续性。迁移前先做字段映射梳理,把旧字段和新字段的对应关系列清楚。

进度日志最佳实践:项目经理进度跟踪入门指南,常见问题

七、不同情况下的取舍

资源永远有限,进度日志的实践本质上是一组取舍。下面几组是我最常需要在项目里权衡的。

1. 详细程度 vs 填写负担

字段越多,数据越完整,但填写负担也越高。我的经验是宁可少而稳,不要多而断。一个只有五个字段但连续填写六个月的数据集,价值远高于一个二十个字段但填了三周就放弃的模板。初期可以精简,等团队适应后再按需增加。

2. 更新频率 vs 信息时效

频率越高,偏差发现越早,但团队打扰也越多。关键路径任务值得高频跟踪,非关键路径任务高频更新反而制造噪声。用任务对项目目标的影响程度来决定频率,而不是用职级或偏好。

3. 自评 vs 客观锚点

自评填写快,但可信度低;客观锚点可信,但需要打通代码库、测试系统等数据源。短期项目可以先自评加抽查,长期项目建议尽早打通客观数据,因为随着时间推移,自评偏差会累积成系统性误判。

4. 工具化 vs 手工维护

工具化前期投入高,但规模上来后边际成本低。手工维护灵活,但跨团队协作时容易口径不一。我的一般建议是:团队规模超过三十人、或者同时跑三个以上项目,就应该考虑工具化。低于这个规模,手工加轻量工具的组合往往更划算。

取舍维度 倾向轻量方案的情形 倾向结构化方案的情形
详细程度 团队刚起步、项目周期短 长期项目、需复盘追溯
更新频率 任务独立、依赖少 关键路径密集、跨团队多
完成度判断 交付物简单、可直观判断 交付物复杂、易自评失真
工具选择 三十人以下、单项目 百人以上、多项目并行

八、常见问题 FAQ

1. 进度日志应该谁来写?

任务执行人写,项目经理汇总和解读。项目经理不要替团队写日志,否则数据会失真,也会养成团队不主动汇报的习惯。项目经理的职责是设计模板、校验质量、组织解读,而不是代替填写。

2. 日志写得太细会不会浪费时间?

会,如果字段设计和决策场景脱节。判断标准很简单:如果一条日志在周会上从来没被引用过,那它大概率是多余的。可以每季度清理一次字段,去掉没人看的项。

3. 团队不配合填写怎么办?

先排查三个原因:是不是要单独花时间填?是不是写了没人看?是不是字段太多?把填写嵌入原有工作流、在周会上真实引用、精简字段,通常能解决大部分抵触。单纯靠强调纪律效果有限。

4. 远程团队和分布式团队有什么特别注意事项?

远程环境下,日志是主要信息源,所以时效性要求更高。建议关键任务更新频率上调,同时把依赖变更的通知做成自动触发。另外,文字表达要更明确,避免使用"差不多""基本完成"这类模糊表述。

5. 进度日志和每日站会的关系是什么?

站会解决同步问题,日志解决沉淀问题。站会上的口头信息如果没有落到日志里,过两周就找不到了。我的做法是站会只讨论阻塞和依赖,其余进展一律通过日志异步同步。这样站会时间能压缩一半以上。

6. 项目结束后日志还有用吗?

非常有用,而且是复盘最有价值的材料。计划文件在项目过程中被反复修改,已经不能反映真实决策过程,只有日志保留了偏差发生的原始记录。建议把日志作为项目资产归档,并在下一个类似项目的估算阶段调取参考。

最后回到开头那个延期六周的项目。后来我把日志模板重做,把阻塞标记、偏差类型、完成度锚点三项加进去,并在周会上固定用十分钟过偏差。三个月后,这个项目的偏差平均发现时间从九天降到两天半,里程碑按时达成率从五成多提到八成。方法本身并不复杂,难点在于让日志真正进入决策场景。

如果你现在就要动手,我的建议是:先别急着选工具,先用一张表把字段定下来,坚持四周,再根据实际使用情况决定要不要工具化。工具是放大器,前提是你得先知道要放大什么。

常见问题解答(FAQ)

1. 进度日志应该每天写还是每周写?颗粒度多大才不算流水账?

我以前带项目时特别纠结这件事,写太细吧,团队嫌烦,自己也维护不动;写太粗吧,等到周会上发现延期时已经来不及了。特别是跨三个以上团队的项目,等消息一层层汇总上来,问题往往已经发酵了一周。

我的做法是分两层。任务层每天更新但不写文字,只改状态字段(未开始/进行中/阻塞/完成)并留下更新日期;项目层每周固定一次文字日志,只写三类内容:本周实际完成的交付物、与上周计划的偏差及原因、下周要解开的最大风险。判断颗粒度的标准是这条记录能不能在两周后帮你还原当时为什么慢下来了。

写“加班推进”没有意义,写“接口联调卡在测试环境,供应商3月12日才能给出沙箱”才有意义。里程碑级别的节点只记日期,不要记百分比。

2. 团队不愿意更新进度日志,最后变成项目经理一个人的独角戏,怎么破?

我踩过这个坑,一开始靠“请大家自觉更新”,最后收到的都是“进行中”三个字,没有任何信息量。后来我又矫枉过正,强迫每个人填一堆字段,结果更新率直接掉到三成以下。

两个思路一起用。一是把记录成本压到最低并绑定既有动作,不新开文档,直接在任务卡上更新状态,只保留“阻塞项”这一个自由文本字段,其余全做成下拉选项,单次更新控制在30秒内。二是让更新这件事对填写人有收益:周会上先讲日志里暴露出来的阻塞,并且当场给资源、给决策,让团队发现写了真的有人管;

反过来,连续两次不更新的任务在周会上默认按“无进展”处理,按最坏情况排期。我把这套奖惩逻辑讲清楚之后,更新率一般能从三成提到八成以上,通常两周内见效。另外你自己要带头写,格式统一,别今天长明天短。

3. 进度百分比特别不靠谱,“完成80%”能卡一个月,进度日志里该用什么口径来记?

我最怕听到“这个需求差不多了,80%”。因为软件开发里的80%通常意味着剩下的是最难的那20%,而它可能又占掉一半工期。可如果完全不用百分比,我又不知道该怎么向老板汇报整体进度。

把百分比替换成可验证的完成标准和剩余工作量。每条任务预先定义“什么叫完成”,比如接口联调通过、测试用例全绿、文档评审通过,进度日志里只记录已经满足的完成标准,以及“剩余预计投入人天”这个数字。剩余人天是可加、可对比的,比百分比稳定得多。

如果一定要给整体进度,用里程碑计分法:把项目拆成10到15个里程碑,每个等权,完成一个记一档,比按工作量加权更好维护。汇报时给两个数:已完成里程碑数除以总数、剩余人天相对可用人天的比值,这个比值一旦超过1.2就进入预警。

4. 进度日志写完之后怎么用?怎么避免写完就躺在共享盘里没人看?

我见过太多项目周报,写完就存进共享盘,一周后再也没人打开,等到项目复盘时日志全在,却没有一条被用上。我也一度怀疑这件事是不是纯粹的浪费时间。

进度日志的价值在于三个下游动作。第一是喂给周会:开会只讨论日志里标记为阻塞或偏差的条目,其他一律不占时间,会议时长通常能砍掉一半。第二是做趋势判断:每周记录一次剩余人天和已完成里程碑数,连续三周剩余人天不下降,就是进度真实的危险信号,比任何单次百分比都可靠。

第三是留作复盘证据:项目结束后回看,重点找偏差最早出现在哪一周、当时做出的是哪个判断,这才是能沉淀成团队经验的部分。判断日志值不值得继续写,就看它有没有产生过至少一次基于它的决策或预警;如果一个季度都没有,说明格式或使用方式出了问题,该改而不是继续硬写。

核心关键词

读者评论

康
康宁

完成度锚点那部分我最有共鸣,但落地时最难的恰恰是需求分析类任务。“评审通过且无待定项”这个标准太理想化了,实际评审十次有八次是带着待定项通过的,最后大家只能把它标成已完成,锚点反而形同虚设。我的做法是允许待定项存在,但强制把每一条待定项单独挂成子任务,不消化完就不算整体完成,否则这个字段迟早会退化成另一种自评。

梁
梁诗涵

结构化日志多花0.3小时这个成本,我觉得在十人以下的小团队里并不成立。人少的时候沟通本来就靠吼,日志填得再规范,也没人专门去读。真正让日志活下来的是有个稳定的周会节奏去引用它,否则花在字段设计上的功夫基本是白费。所以我更倾向于小团队先别追求模板完善,先保证每周有人看。

龙
龙星宇

偏差必须对应责任人这条我持保留态度。实际项目里相当一部分延期来自跨部门审批、外部供应商和基础设施排队,硬要落到某个人头上,最后往往都写成“外部依赖”,字段填满了但没解决问题。我更喜欢按可控性分类,可控的定人,不可控的升级到对应层级去推动,责任人写接口人而不是背锅人,这样日志才有人愿意如实写。

文章包含AI辅助创作:进度日志最佳实践:项目经理进度跟踪入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419170

赞 (0)
飞飞飞飞
进度跟踪进度日志全流程:项目经理实操方法与一文讲清
上一篇 2小时前
追踪落地方案:项目经理开展进度跟踪的实操方法案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
