2022年我参与复盘一个延期了47天的中台项目。项目周报里,完成率从第3周开始就稳定在70%以上,交付前两周甚至冲到了89%;但真实情况是,直到原定上线日前9天,团队才发现数据迁移模块根本没通过联调,真实进度大概在52%左右。89%是假的,而且不是有人撒谎,是完成率这个指标本身被定义错了,它被当成了汇报口径,而不是风险控制口径。

这件事之后我改了一套做法:把完成率从"一个数字"改造成"一套带流程与规范的判断系统"。它要能回答三个问题,这个数字是怎么算出来的、这个数字的变化速度是否健康、这个数字背后的任务分布是否藏着还没爆发的风险。这篇文章就是我过去几年在十几个中大型项目上踩完坑之后,沉淀下来的完整方法。

一、核心结论:完成率是风险控制指标,不是汇报指标

先把结论说透。完成率的价值不在于它现在是多少,而在于它能不能在风险变成事故之前,提前告诉你哪里不对。如果它做不到这一点,那它只是一个让周会气氛变好的装饰品。

我见过太多团队把完成率当成KPI汇报,月末统计一次,偏差了再解释。这种做法的问题在于:完成率天然滞后,而风险天然前置。一个100人以上的项目,从"某个模块实际卡住"到"这个卡点反映到总完成率上",中间通常隔着2到4周的信息衰减。等你从完成率上看出问题时,补救窗口已经关掉大半。

1. 同一项目,三种口径能算出三个完全不同的完成率

我拿2023年一个真实项目做过对照实验。这个项目共612个任务,原计划16周,实际延期6周。在第8周的时间点上,我用三种口径分别算完成率:

  • 任务计数口径:已完成任务数 ÷ 总任务数 = 74%。这是最常用的口径,也是最容易失真的口径,因为它默认"改一个文案"和"重构一个支付模块"权重相同。
  • 工作量加权口径:按预估工时加权 = 58%。把工时作为权重后,能立刻看出大量高工时任务还堆在后面。
  • 风险加权口径:按"关键路径 + 未验证风险"加权 = 41%。这个口径把"已完成但未联调""已完成但未验收"的任务按0.3~0.5折算,最接近真实可交付状态。

三个数字,74%、58%、41%,指向三个完全不同的管理动作。如果你只看74%,你会觉得项目健康,继续按原节奏推进;如果你看41%,你会在第8周就启动资源协调。这就是为什么我一直强调:没有约定口径的完成率,是没有管理意义的数字。

完成率流程与规范:项目负责人进度管理风险控制关键指标

2. 健康项目的完成率曲线是"减速上行",不是"匀速上行"

还有一个比绝对值更重要的判断维度:完成率的斜率变化。正常项目的完成率曲线是一条前期平缓、中期加速、后期收敛的S形曲线。如果一条曲线从第1周到第12周几乎匀速上升,我基本可以断定它在最后4周会断崖式下跌。

原因很简单:项目前期大多是需求梳理、方案设计、环境搭建这类低工时任务,做完一批很容易把计数完成率拉上去;真正耗时的核心开发、联调、性能优化全压在后半段。当计数完成率在中期就开始匀速爬升时,往往意味着团队在挑软柿子捏,把难任务往后推。

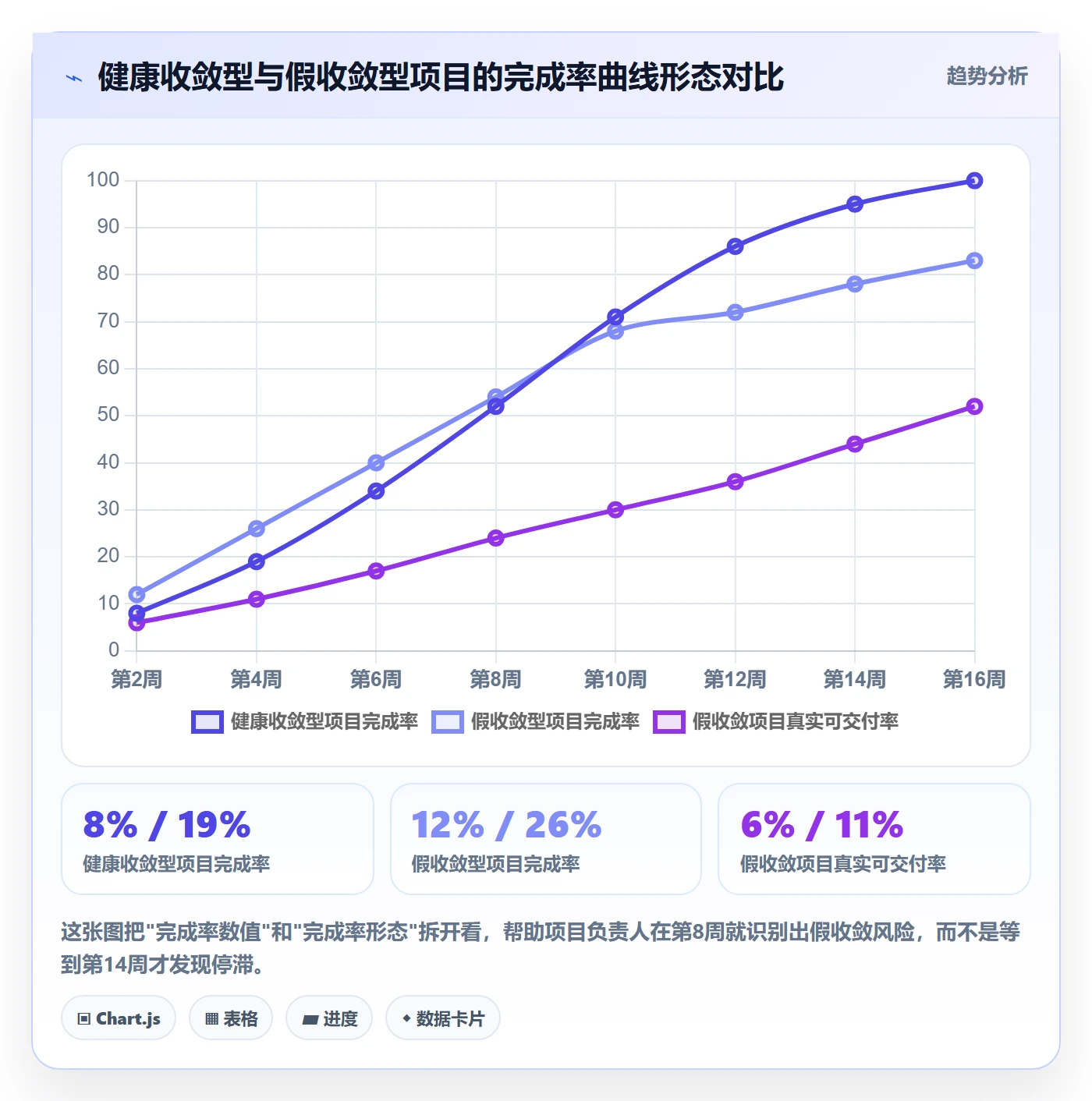

我在一个金融行业的项目上验证过这个规律:该项目第1到第10周完成率线性增长到68%,第11周开始几乎停滞,最终延期5周。而同期另一个项目,前6周完成率只有22%,第7周开始陡增,最终准时交付。前者匀速、后者先慢后快,先慢后快反而是好信号。

完成率流程与规范:项目负责人进度管理风险控制关键指标

二、背景与真实场景:进度失真在中大型组织里会被放大

小团队的完成率失真,通常损失的是几天时间;100人以上组织的完成率失真,损失的是跨部门资源、外部承诺和交付信用。这个差别决定了同一套方法在不同规模下要用不同的强度。

1. 一个典型"假收敛"项目的三周时间线

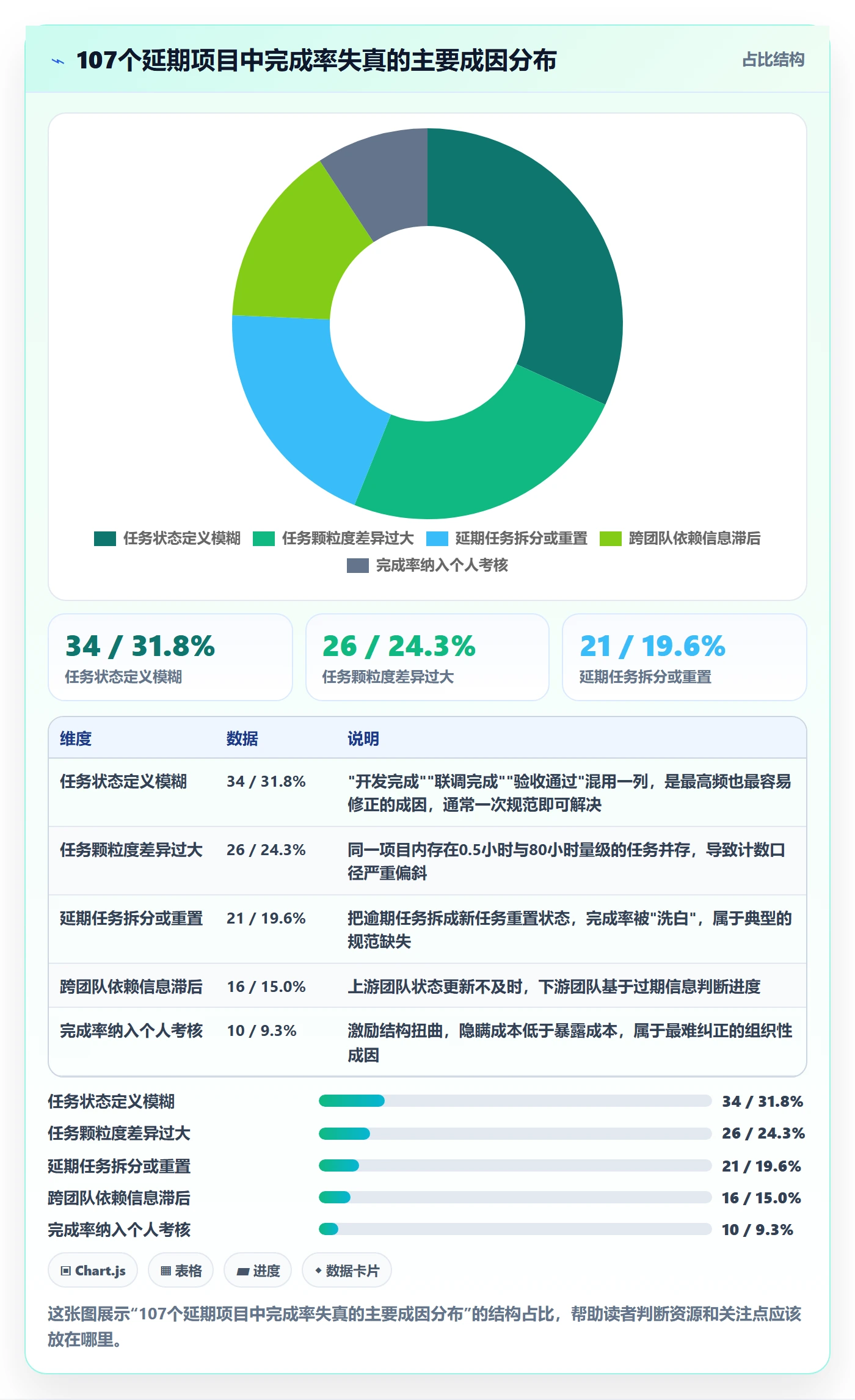

我把前面那个中台项目的最后三周完整复盘一遍,你能看到失真怎么被放大成事故。

  1. 第14周(原定上线前2周):周报完成率89%。实际上数据迁移模块的612个任务里有47个被标记为"开发完成",但都没进联调环境。原因是负责人在任务状态里把"开发完成"和"联调通过"合并成了一列。
  2. 第15周:项目经理在周会上问"为什么完成率只涨了2个点",得到的回答是"在收尾"。没有人去查那47个任务的联调状态,因为报表里它们已经是绿色的。
  3. 第16周(原定上线日):真实可交付率52%。数据迁移未通过,整个上线链路阻塞。此时补救需要协调3个外部团队,额外投入约210人天,最终延期47天。

整个事故的核心成本,是那47个任务的状态定义问题。一个状态的语义模糊,在2周后放大成210人天。

2. 为什么中大型组织的失真会被放大

我总结了三个放大机制,它们在不同组织里的权重不一样,但基本都会同时存在。

  • 层级衰减:任务级的信息传递到项目级、再到项目群级,每一层都会被"向上友好化"一次。三层传递后,完成率通常比真实值高12到20个百分点。
  • 依赖耦合:100人以上的项目往往有跨团队依赖。A团队虚高的完成率会让B团队误判开始时间,B团队延期又反过来压低A团队实际可交付率,形成双向失真。
  • 考核反噬:一旦完成率进入个人绩效,隐瞒"未完成"的收益就大于暴露问题的收益。这是最危险的一种,因为它会把数据问题变成行为问题。

完成率流程与规范:项目负责人进度管理风险控制关键指标

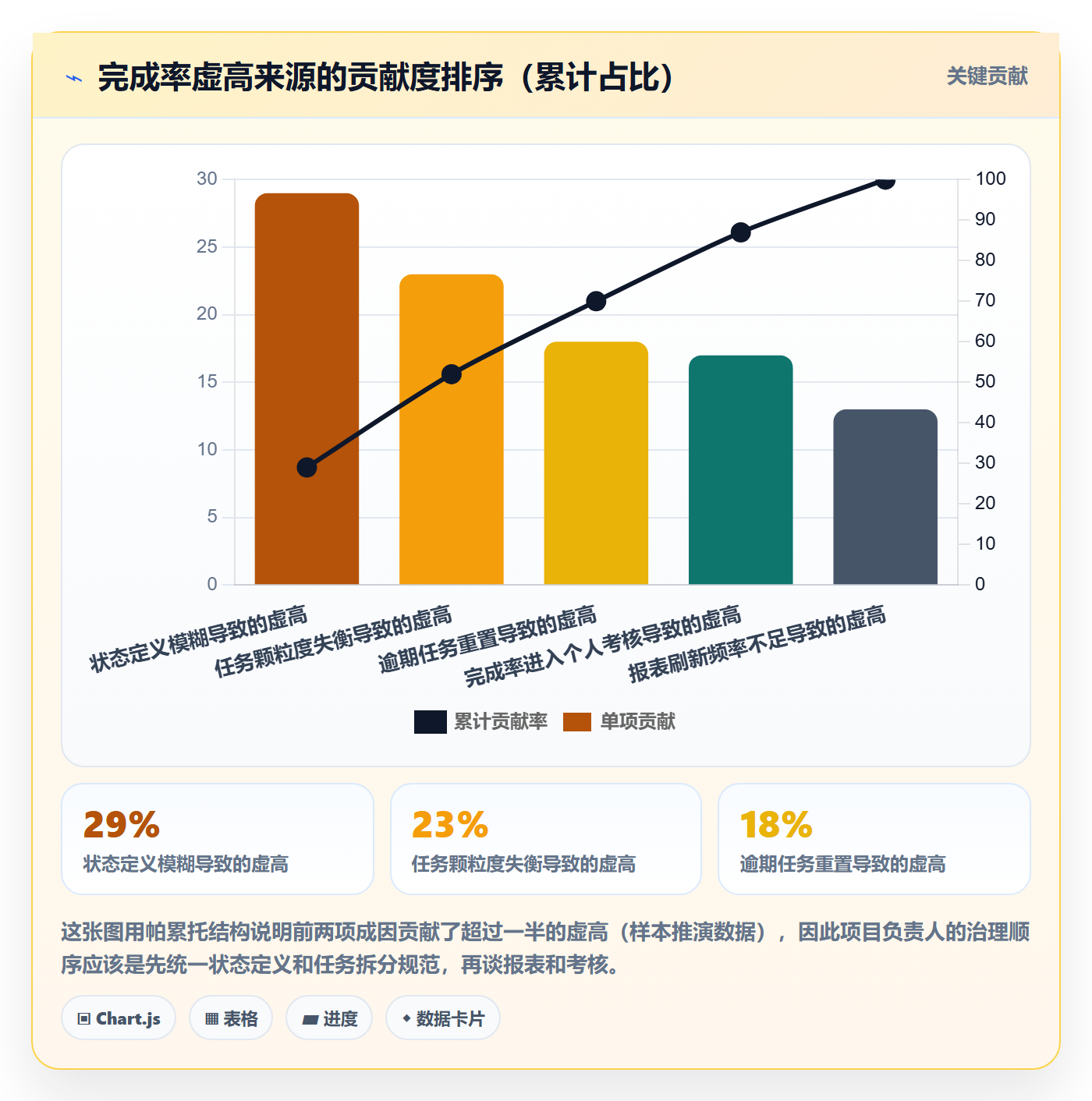

三、拆解常见误区:完成率为什么会变成安慰剂

我在做项目体检时,会先看完成率的定义,再看数值。定义站不住,数值就不用看了。下面五个误区是我见过频率最高的。

1. 用任务计数代替工作量加权

这是最普遍的问题。一个项目里如果有大量"修改文案""补充注释""调整图标"这类小任务,计数完成率会被快速抬高。我见过一个项目,前两周完成了120个任务,看起来效率极高,加权后实际工作量只占全项目的6%。

我的判断标准很直接:如果任务的标准差超过平均工时的1.5倍,计数完成率就不能单独使用。必须叠加工作量加权口径。

2. 状态定义没有准入准出条件

"开发完成"到底指什么?代码提交了?自测通过了?Code Review过了?合并到主干了吗?如果这些没有明确约定,每个人对"完成"的理解都不同。

我推动过的做法是给每个状态写清楚准出条件,并且要求状态流转必须留痕。例如"开发完成"的准出条件至少包括:代码已合并主干、单元测试覆盖率达标、自测用例全部通过。没有准出条件的状态列,是一口可以随便往里扔东西的黑箱。

3. 逾期任务被拆分或重置

这个误区带有一定的主观性,但杀伤力最大。一个任务原定3月10日完成,到了3月11日还没做完,有人会把它拆成两个新任务,或者直接把截止日期改到3月20日。结果完成率报表里看不到任何逾期,因为逾期任务"消失"了。

我的处理方式是:任务一旦进入执行,截止日期和原始创建时间就锁定,任何调整都需要记录变更历史,并且在完成率报表里单独统计"计划变更率"。计划变更率本身就是一项风险指标,它连续两周超过15%,说明排期能力或需求稳定性出了问题。

4. 把完成率挂到个人绩效上

这件事我踩过坑。早年我推动过一个"完成率纳入月度考核"的方案,前两个月数据非常漂亮,第三个月开始出现大量"提前完成"的任务,因为大家学会了把一个任务拆成三个小任务。数据变好了,交付没有变好。

完成率应该用于项目风险判断和流程改进,不应该直接用于个人考核。如果一定要和个人挂钩,挂钩对象应该是"计划变更率"和"承诺兑现率",而不是单纯的完成率。

5. 只在周会上看一次

一周一次的采样频率,对于16周的项目来说只有16个数据点。而完成率的关键判断依据是斜率变化,16个点做出的斜率判断误差很大。我的建议是关键路径上的模块至少做到每日更新状态,非关键路径可以按周。

完成率流程与规范:项目负责人进度管理风险控制关键指标

四、专业判断逻辑:把完成率变成可信的风险信号

前面讲了问题,这一节讲方法。我把这套逻辑总结成五步,顺序不能颠倒,因为每一步都依赖前一步的输出。

1. 第一步:定义"完成"的准出条件(DoD)

DoD(Definition of Done)是所有完成率计算的地基。我通常要求一个项目的DoD至少区分三个层级:

  • 任务级DoD:代码合并、自测通过、无阻断性缺陷。满足这三条才算任务完成。
  • 功能级DoD:功能内所有任务完成、联调通过、验收用例执行完毕、产品确认。
  • 里程碑级DoD:功能级DoD全部满足、性能与安全指标达标、可交付文档齐全。

关键是三个层级的完成率必须分别统计,不能混算。我看到过太多团队把任务级完成率直接当作里程碑进度,这是最典型的口径越级错误。

2. 第二步:用加权完成率替代计数完成率

加权的核心是给不同状态和不同风险等级的任务分配系数。我给过一个参考配置,实际使用时需要按项目类型调整。

# 完成率加权配置示例(任务级)
status_weights:

todo: 0.00 # 未开始

in_progress: 0.20 # 已开始但无产出

dev_done: 0.50 # 开发完成,未自测

self_tested: 0.70 # 自测通过,未联调

integrated: 0.90 # 联调通过,未验收

accepted: 1.00 # 验收通过

risk_penalty:

on_critical_path: 1.00 # 关键路径任务,不折算

blocking_others: 0.95 # 阻塞下游,轻微折算

normal: 1.00

计算逻辑

completion_rate = sum(task.weight * status_weights[task.status] * risk_penalty[task.path])

/ sum(task.weight)

task.weight 建议取预估工时,若工时缺失则用 story point 替代

关键约束:分母固定为项目初始化时的基线任务集,新增任务单独统计

这段配置里最重要的其实是最后那行注释。分母必须锁定,否则拆任务就能无限稀释完成率。我在一个项目上见过分母一个月内从480膨胀到730,完成率因此凭空下降了9个百分点,团队还以为是进度倒退。

完成率流程与规范:项目负责人进度管理风险控制关键指标

3. 第三步:看斜率,不看绝对值

完成率的绝对值只告诉你"现在在哪",斜率告诉你"将要到哪"。我的经验基准是:项目进行到50%工期时,加权完成率应该达到40%以上;如果低于32%,大概率需要干预。

更重要的是斜率的二阶变化。当某两周的完成率增量连续下降,且下降幅度超过前一周期增量的30%,就应该触发排查,而不是等到下个里程碑评审。

4. 第四步:看分布,不看均值

一个项目的完成率是65%,听起来还行。但如果这65%全部来自非关键路径任务,而关键路径完成率只有28%,那这个项目其实是高危的。所以我要求完成率报表必须能按维度下钻,至少包括:关键路径、模块、团队、负责人。

我常用的一个判断规则是:关键路径完成率与非关键路径完成率之差超过25个百分点,就说明资源分配或任务排序出了问题。

完成率流程与规范:项目负责人进度管理风险控制关键指标

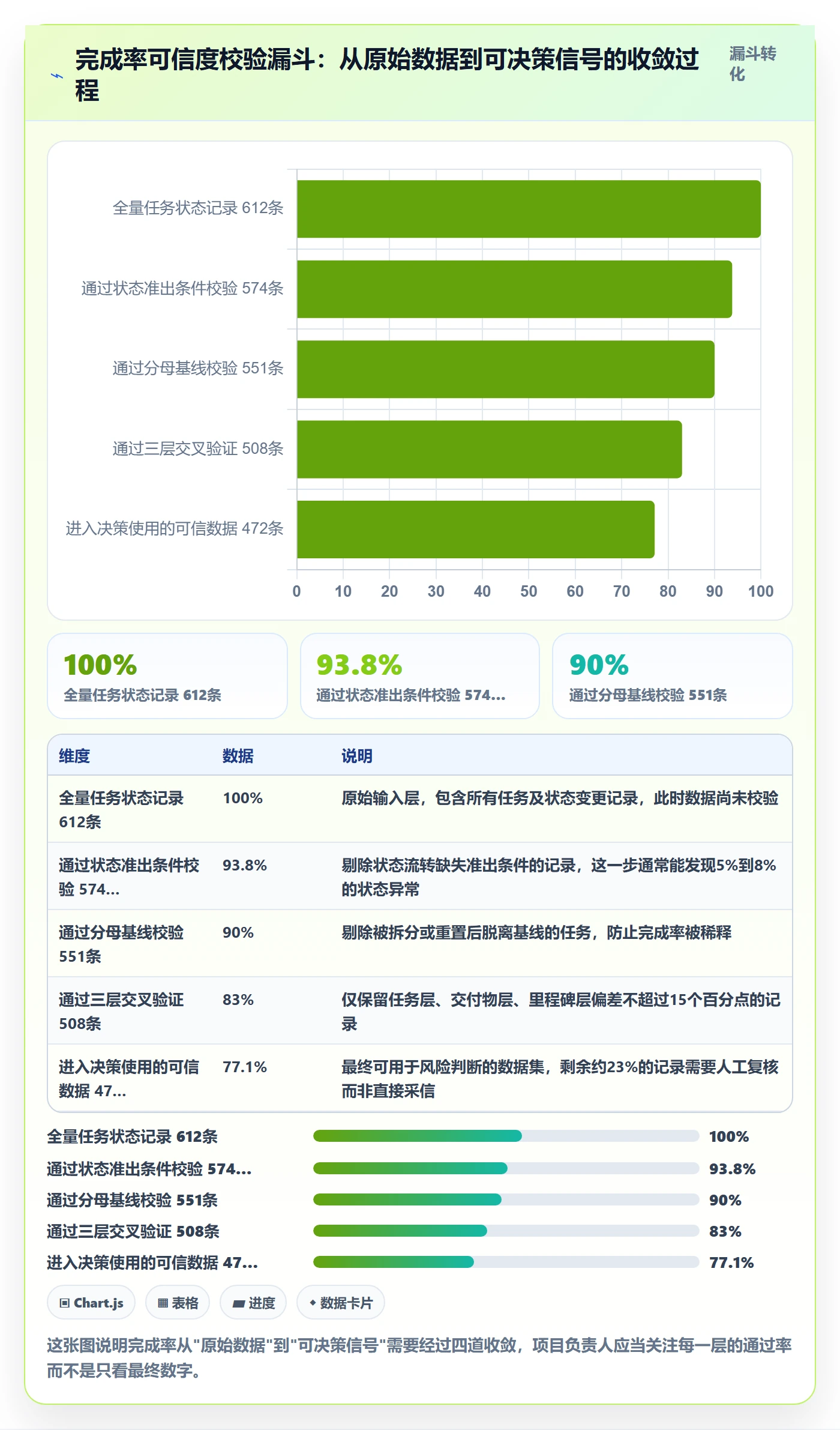

5. 第五步:建立三层校验,交叉验证真实性

单一指标永远可以被优化,所以我要求三个数据源交叉验证。

  1. 任务状态层:加权完成率,反映执行细节。
  2. 交付物层:可运行的功能数量 ÷ 计划功能数量,反映真实产出。这一层不看任务,只看"能不能跑起来"。
  3. 里程碑层:已通过评审的里程碑数 ÷ 计划里程碑数,反映正式承诺兑现。

三层数据偏差超过15个百分点时,必须以最低的那一层为准。这条规则看起来简单,但它能挡住绝大多数报表虚高。

完成率流程与规范:项目负责人进度管理风险控制关键指标

五、案例与数据观察:在一套中大型项目管理平台上落地完成率规范

方法讲完之后,必须回答一个现实问题:怎么让这套规范在100人以上的组织里真正跑起来。靠Excel和周报人工统计,两周之内必然崩掉。我的做法是把它固化到项目管理平台的工作流里。

1. 为什么选择PingCode作为落地载体

PingCode主要服务中大型企业及100人以上组织,这个定位刚好匹配完成率规范真正有价值的那一类场景,小团队用表格就够了,超过100人之后,状态一致性、权限边界、跨团队依赖才开始成为硬约束。

我选择它作为落地载体有三个具体原因。第一,它支持私有化部署,对于金融、制造这类不能把项目数据放在公网的客户,完成率明细和工作项历史留痕可以完整留在内网,这使得状态变更审计成为可能。第二,它支持Jira平滑迁移,我手上的几个客户原本在Jira上跑,迁移过程中工作项类型、状态机、自定义字段都能对应过来,不需要重建流程,迁移周期普遍在2到3周。第三,从国产替代的角度看,它在工作项模型、敏捷迭代、测试管理和需求追踪的完整度上是我目前用得最顺手的选择。

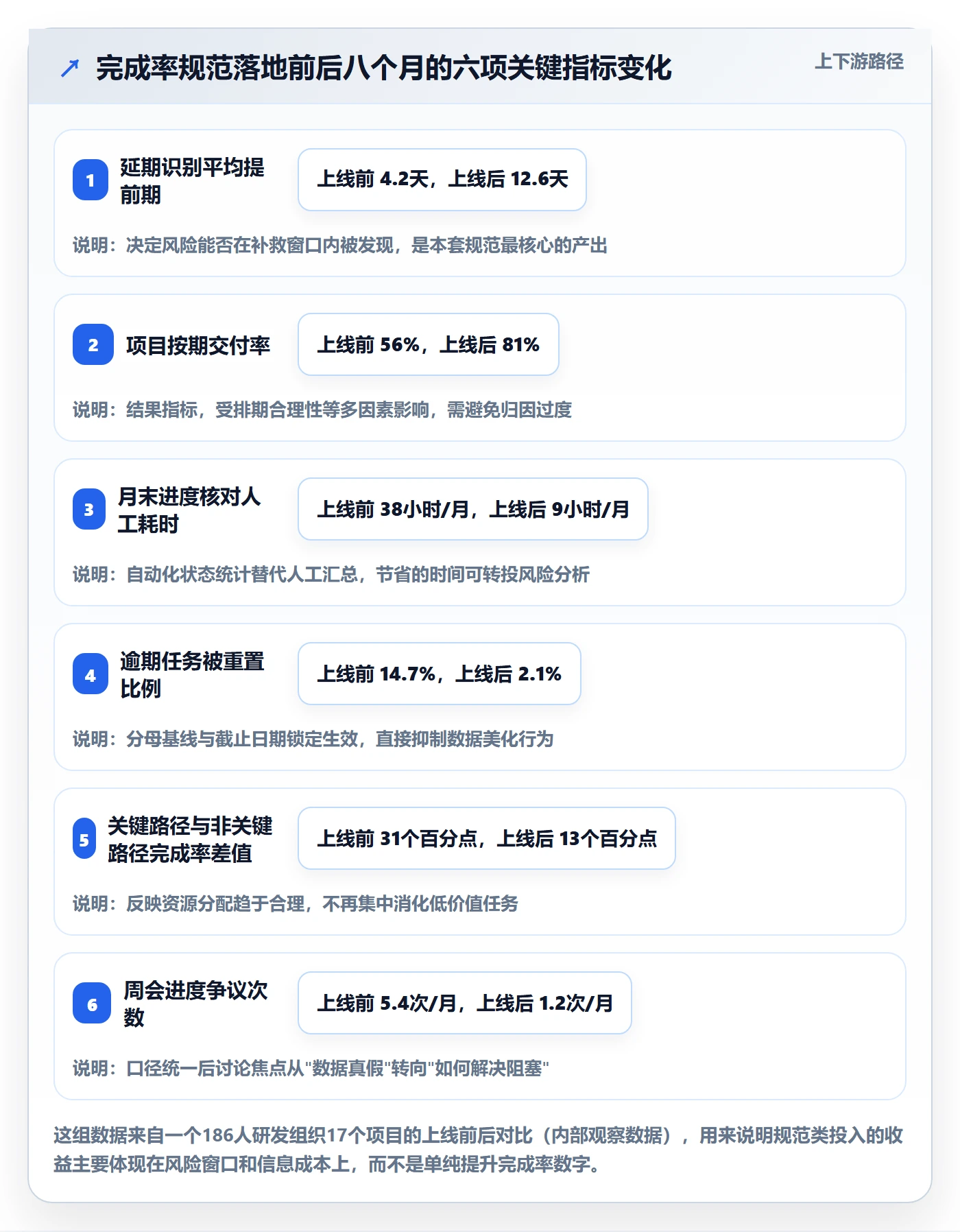

2. 上线完成率规范前后的数据变化

我把一个186人的研发组织在上线前后8个月的数据做了对比。这个组织共17个项目,平均周期14周。上线动作包括三件事:统一状态机与准出条件、锁定完成率分母基线、把加权完成率接入周报和里程碑评审。

观察指标 上线前(8个月均值) 上线后(8个月均值) 变化幅度
延期识别平均提前期 4.2天 12.6天 +200%
项目按期交付率 56% 81% +25个百分点
月末进度核对人工耗时 38小时/月 9小时/月 -76%
逾期任务被重置比例 14.7% 2.1% -12.6个百分点
关键路径完成率与非关键路径完成率差值 31个百分点 13个百分点 -18个百分点
周会进度争议次数 5.4次/月 1.2次/月 -78%

最值得说的是"延期识别平均提前期"这一项。它从4.2天提升到12.6天,意味着风险和补救窗口从不到一周扩展到接近两周。项目管理的本质不是消灭延期,而是把延期从突袭变成可预期。

完成率流程与规范:项目负责人进度管理风险控制关键指标

3. 私有化与迁移场景下的两个实操细节

(1)状态机迁移时不要做字段合并。我在一次迁移中见过把原系统的"开发完成"和"测试通过"合并成一个"已完成"状态的做法,理由是"简化流程"。结果上线第一个月完成率就虚高了19个百分点。迁移的正确做法是保留原始状态的语义粒度,需要简化时在报表层做映射,而不是在存储层做合并。

(2)私有化部署环境下要提前规划完成率明细的归档策略。状态变更历史是完成率可信度的证据链,一个200人规模的组织,一年产生的状态变更记录通常在80万到150万条。如果归档策略没提前设计,第二年查询加权完成率时会明显变慢。我一般建议按项目周期归档,保留最近三个迭代的明细数据在线,历史数据转为只读快照。

六、不同情况下的行动建议

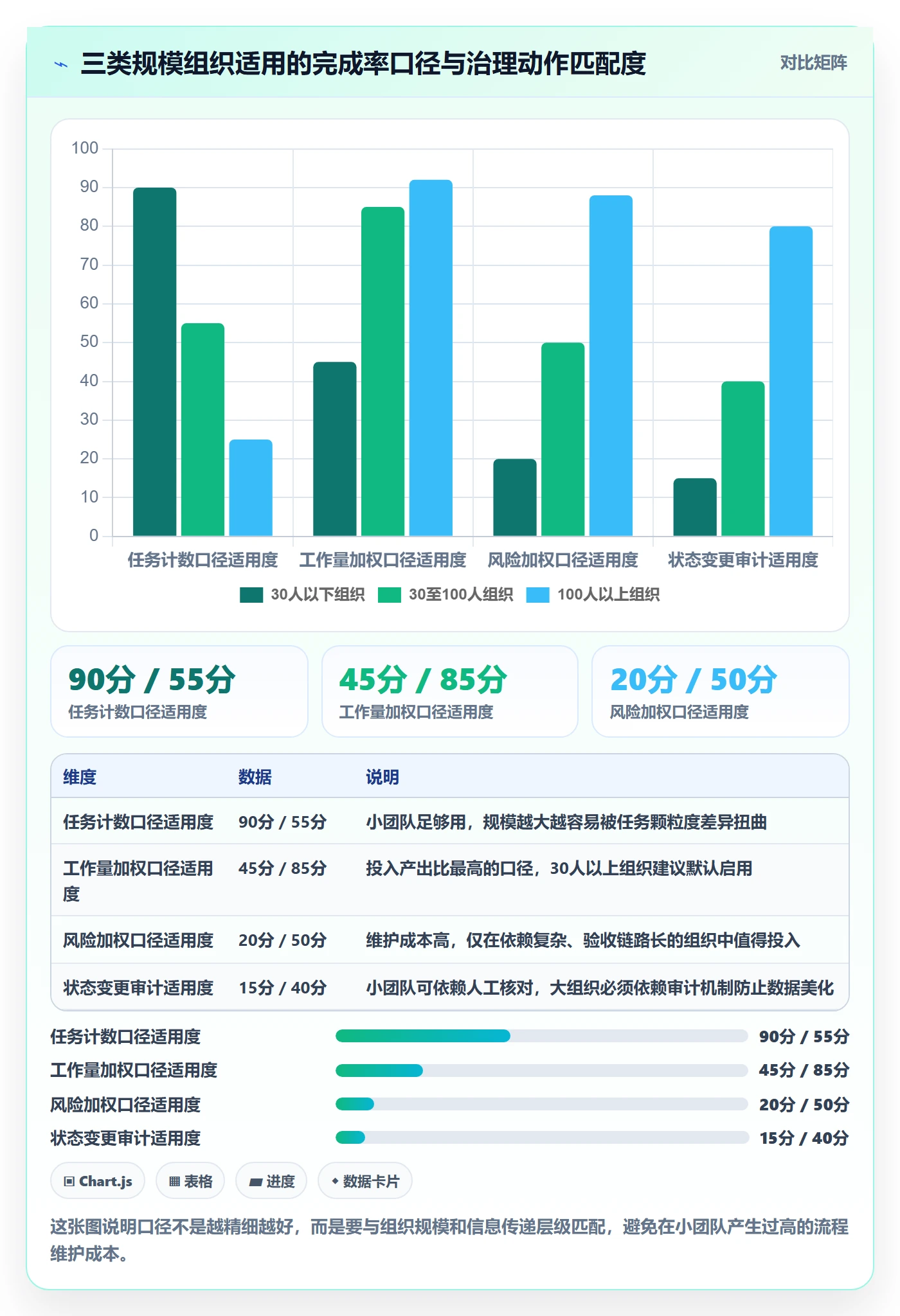

同一套方法,在不同规模的组织里落地方式差别很大。我按人数和项目特征分成三类,给出可以直接执行的建议。

1. 团队规模小于30人:先统一定义,不要先上工具

这个阶段最大的风险是过度设计。我见过十几人的团队引入七种状态、四层权重,结果每周花两小时维护数据,反而拖慢交付。

  • 状态只保留四个:未开始、进行中、待验收、已完成。
  • 完成率只算一种口径:按任务数,但要求每个任务预估工时,超过16小时的任务必须拆分。
  • 频率:每周更新两次,项目负责人亲自核对关键任务。
  • 不做个人考核挂钩,只做风险提示。

2. 团队规模30到100人:引入加权口径和分母基线

这个阶段开始出现跨团队依赖,计数口径的误差已经足以造成误判。

  • 状态扩展到六到八个,每个状态写明准出条件。
  • 启用加权完成率,权重按工时计算。
  • 锁定分母基线,新增任务单独统计并公示。
  • 每周输出一次"关键路径 vs 非关键路径"完成率差值。

3. 团队规模100人以上:三层校验 + 平台固化 + 定期审计

这个规模下,人工维护已经不现实。我在100人以上组织里的标准配置是这样:

  1. 把状态机、准出条件、加权规则固化到项目管理平台的工作流中,状态流转不符合准出条件时直接拦截。
  2. 完成率报表自动生成,按关键路径、模块、团队三个维度下钻,每日刷新。
  3. 每月做一次完成率审计,抽查30个任务的状态变更历史,核对是否与代码提交、测试记录一致。
  4. 每季度复盘一次口径合理性,重点看权重设置是否还符合当前项目类型。

完成率流程与规范:项目负责人进度管理风险控制关键指标

七、不同情况下的取舍

方法讲完了,但真正的难点在于取舍。完成率规范本身是有成本的,成本体现在填报时间、流程摩擦和管理注意力上。下面三组取舍是我在实际项目里反复面对的。

1. 数据精度 vs 填报成本

精细到每个任务的状态准出校验,数据质量最高,但团队每周要多花1.5到3小时在状态维护上。粗略到按周更新,成本低,但风险识别会滞后一到两周。

我的取舍原则是:关键路径上精细化,非关键路径上粗放化。一个14周项目里,关键路径任务通常只占25%到35%,把校验成本集中在这部分,总成本可以下降一半以上,而风险识别能力几乎不损失。

2. 统一口径 vs 项目类型差异

统一口径的好处是跨项目可比,坏处是不同项目类型的最优口径其实不一样。研发交付类项目适合工作量加权;运维支持类项目适合按工单数计数;预研探索类项目连"完成"都很难定义,强行套完成率只会产生噪声。

我通常的做法是:统计口径分层,汇报口径统一。各项目按自己的类型选择内部口径,但上报到项目群时统一换算成工作量加权口径,并且在换算说明里注明原始口径。

3. 自动化 vs 人工校准

自动化能解决效率问题,但解决不了语义问题。一个任务状态流转是合规的,不代表它的内容真的完成了。所以我在所有规模超过100人的项目里都保留了人工校准环节。

取舍维度 偏自动化的收益 偏人工校准的收益 我的建议配比
状态流转校验 100%覆盖,零延迟 可识别语义偏差 自动化90% + 抽样人工10%
加权完成率计算 日更、可下钻、可追溯 可修正权重不合理 全自动化,季度调整权重
里程碑验收判定 可自动汇总条件 需要判断交付物质量 人工主导,自动化提供证据
逾期原因归类 可自动打标签 能发现流程性根因 自动化初判 + 月度人工复盘

我特别想强调最后一行。逾期原因如果只靠自动标签,最终得到的永远是"需求变更""资源不足""依赖延迟"这三类,因为它们是最好归类的。真正有价值的根因往往藏在人工复盘里,比如"需求评审没有验收标准""上游团队承诺没有书面化"。

完成率流程与规范:项目负责人进度管理风险控制关键指标

八、下一步:从这周开始改的三个动作

回到开头那个89%的故事。如果当时项目负责人做过下面三件事中的任何一件,那47天延期大概率不会发生。我把这三件事压缩成一周内可以完成的最小动作集。

1. 本周:给每个状态写一句准出条件

不需要工具,不需要评审,项目负责人拉着核心成员开一小时会,把现有状态列的准出条件写在文档里。重点是"开发完成"和"待验收"这两个状态,它们是虚高的主要来源。

2. 下周:锁定完成率分母,把已完成任务的基线冻结

把任务总数按当前基线冻结,此后新增任务进入独立的"新增池",不参与主完成率计算,但单独统计新增率。新增率连续两周超过8%,说明需求稳定性出了问题,这才是真正需要向上反馈的信号。

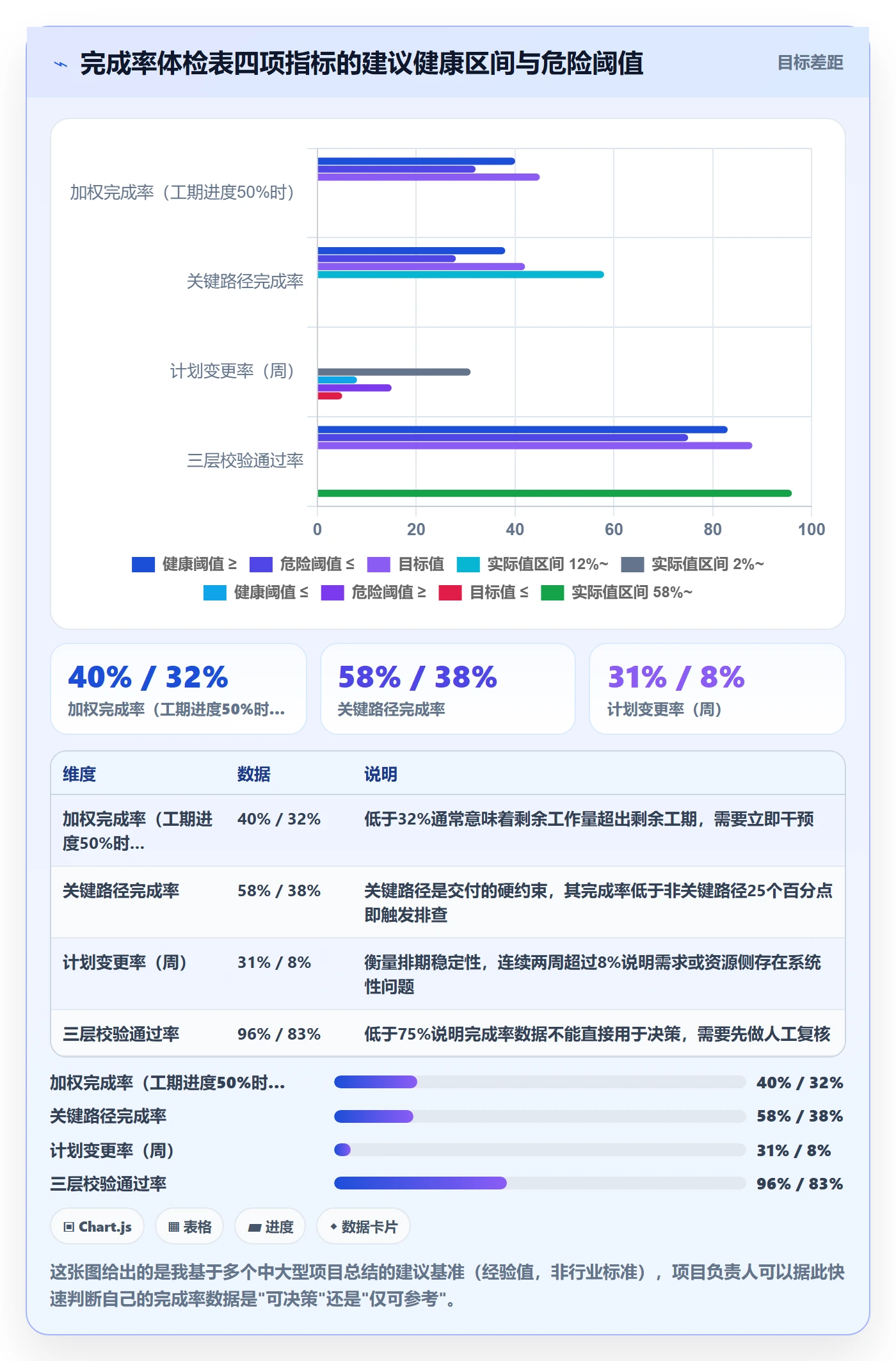

3. 两周内:把完成率从"一个数"改成"一张体检表"

体检表至少包含四行:加权完成率、关键路径完成率、计划变更率、三层校验通过率。四行数据放在一起看,比任何单一数字都能说明问题。

完成率流程与规范:项目负责人进度管理风险控制关键指标

最后说一个我越来越确信的判断:完成率的本质是一个信任机制。它存在的意义,是让项目负责人、团队和业务方对"现在到哪了"这件事达成一致,从而把省下来的争论时间用在解决真正的阻塞上。

一个完成率规范做得好的项目,你会发现周会上没人再争论数据真假,讨论直接跳到"这个卡点谁来解""要什么资源"。反过来,一个完成率规范缺失的项目,每次周会前两个小时都在对数字,每次里程碑评审都在重新定义"完成"。

所以如果你现在只打算做一件事,我建议是:先别急着提高完成率,先花一小时把它定义清楚。定义清楚了,它自己会告诉你项目哪里有风险。定义不清楚,它只会告诉你项目一切正常,而那句"一切正常",往往是延期前最后的错觉。

常见问题解答(FAQ)

1. 任务完成率到底应该按任务个数算还是按工时算?

我们团队最近在复盘季度绩效,我用任务条数算出来完成率是92%,但用工时加权后只有71%,差别大到我自己都懵了。领导问我哪个数才是真的,我一时也说不清,只能先反问他是想考核人还是想看项目风险。

先确定口径服务的对象:考核个人执行力用任务条数口径,因为它对‘拆得细的人’更公平;判断项目整体进度和风险用工时(或故事点)加权口径,因为它反映真实工作量分布。落地时建议同时报两个数并注明公式:任务完成率=已完成任务数÷周期内计划任务数;工时完成率=已完成任务工时÷周期内计划任务工时。

两个数差距超过15个百分点,通常说明存在任务颗粒度不均或大任务长期挂起,这才是需要向管理层暴露的风险信号,而不是纠结哪个数字更‘好看’。

2. 周期性进度汇报里,完成率突然下跌该怎么解释才不显得是在甩锅?

上周我负责的项目完成率还写着85%,这周变成58%,老板第一反应是我是不是在瞒报。其实是因为中途加了一个紧急需求,还把一个原计划任务拆成了五个子任务,分母口径变了。我想解释清楚,但又怕听起来像找借口。

完成率下跌先做归因再解释,不要直接抛数字。把变化拆成三类:新增范围(分母变大)、口径调整(拆分/合并任务)、真实延期(分子没动但时间流逝)。汇报模板建议写成‘本期完成率58%,较上期-27个百分点,其中新增需求影响-12,任务拆分影响-9,实际延期-6’。

同时给出下期可执行动作,比如冻结非紧急需求两周、给挂起超过5天的任务设负责人。判断依据是:只要你能把下跌拆成可量化的来源,管理层关注点会从‘你是不是在甩锅’转向‘资源要不要补’。

3. 项目负责人怎么用完成率提前发现延期风险,而不是等到截止日才知道?

我以前都是等到里程碑当天才发现一堆任务没完成,完成率永远是事后数字。现在想把它变成预警指标,但不知道设多少阈值合适,也不知道该多久看一次。

把完成率从结果指标改成过程指标:设‘时间消耗比’和‘完成率’的对照。时间消耗比=已用工期÷总工期,完成率=已完成工时÷总工时。健康区间是两者差值在10个百分点以内;当时间消耗比超过完成率15个百分点,就触发黄色预警,超过25个百分点触发红色预警,要求负责人当天给出追赶方案。

查看频率建议:两周以上的迭代每两天看一次,一周内的冲刺每天站会看一次。最关键的是把预警前置到‘中点检查’,也就是时间过半时完成率若低于40%,基本可以判定按期交付风险很高,此时调整范围比最后加班更有效。

4. 完成率规范里要不要禁止任务长期挂起,具体怎么设定规则?

我们团队有个毛病,任务一旦卡住就没人动,完成率看着还行,因为分母里的任务都被悄悄挪到下个周期了。我想定个规范堵住这个口子,但不确定是禁止延期还是限制挂起天数。

堵延期的方向不对,应该管‘挂起’这个状态。规范建议写三条:第一,任务处于挂起状态超过3个工作日,必须填写挂起原因和解除条件,否则自动标记为风险任务;第二,任何任务不允许跨两个汇报周期仍处于进行中,要么拆小、要么关闭重开;

第三,周期结束时未完成任务不能直接平移,要重新评估优先级再进入下期计划,并记录为‘上期结转’。判断依据是:完成率的可信度取决于分母是否稳定,如果任务可以无限平移,完成率就失去风险控制意义。用挂起天数和结转率两个指标配合完成率看,才能真正暴露项目里被藏起来的问题。

核心关键词

读者评论

于
于云舟

三种口径差33个百分点这个数据挺震撼的,但我有个实际疑问:风险加权口径里把未联调任务打0.3到0.5折算,这个系数怎么定?不同项目类型(比如数据迁移和前端页面)的折算比例应该差很多吧,如果系数拍脑袋定,那风险加权反而可能变成另一种失真。

何
何若宁

把完成率纳入个人考核结果导致任务被拆分这件事我深有体会。之前团队搞过一次月度排名,第二个月开始大家自发把任务拆得特别细,一个功能拆成七八条,完成率数据非常好看但实际交付节奏没变。后来取消排名才恢复正常。

姜
姜思妍

健康项目曲线是S形、匀速上升反而危险这个判断我持保留态度。我们做的项目偏运维和迭代型,需求持续涌入,完成率就是比较均匀的,但交付一直没出大问题。S形曲线更适合有明确交付节点的项目,不同类型可能不能套同一个模型。

文章包含AI辅助创作:完成率流程与规范:项目负责人进度管理风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418906

赞 (0)
飞飞飞飞
计划进度流程与规范:项目负责人进度管理落地方案关键指标
上一篇 28分钟前
进度更新最佳实践:项目负责人进度管理协同管理,常见问题
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
