去年我接手一个 14 人的交付项目,客户要求每两周演示一次可运行版本。上线前 21 天,我在进度表上看到整体完成度 78%,心里还算踏实。三天后做依赖梳理时才发现,真正的关键路径上有一个接口联调任务已经卡了 9 天,完成度停在 40%,而它后面串着的三个任务一个都没启动。那一刻我意识到的不是团队不努力,而是我们更新的那堆数字,根本没法用来做决策。
后面半年我做了件事:把进度更新这件事从“填表行为”重新设计成一条链路。链路的一端是执行者的真实状态,另一端是项目负责人可执行的动作。中间每一次采集、清洗、传递,都必须为这个动作服务。三年下来,我在 6 个不同规模的项目里反复调整这套机制,有过明显的效率提升,也踩过几个很贵的坑。
这篇内容就是把这套东西完整拆开:先给结论,再讲我见过的崩溃场景,然后拆误区、给判断逻辑、给七步落地方案,最后按团队规模给出不同的行动建议和取舍。它不是一份理论清单,而是一份可以直接拿去改流程的说明书。
一、先说结论:进度更新的产出是决策,不是记录
如果把进度更新当成记录行为,团队会本能地追求“填得全、填得勤、填得整齐”。但如果把它当成决策输入,评价标准就完全变了:一条更新是否合格,只取决于读完它之后,负责人能不能做出一个具体动作。不能触发动作的更新,无论格式多漂亮,都是噪声。
1. 结论一:判断更新质量的标准是“可行动性”
我做过一个简单的对照实验。同一个项目组,前后两种进度更新方式。第一种是传统周报,字段包含任务名、负责人、计划完成日、完成百分比、备注。第二种是结构化更新,字段是交付物、验收标准、剩余工作量(人天)、阻塞项、需要谁配合、预计影响的下游任务。
结果是:第一种更新,负责人平均每条需要追问 1.8 个问题才能判断是否需要干预;第二种更新,追问数量降到 0.6 个。追问次数的下降,直接等于负责人的决策吞吐量上升。这才是进度更新的真正产出。
2. 结论二:更新频率应由偏离风险决定,而不是由制度决定
我见过两种极端。一种要求全员每日更新,结果 90% 的更新容量花在了根本不会偏离的任务上,团队怨气很大,真正危险的任务反而被淹没在噪声里。另一种一个月才更新一次,等发现偏差时,可选的补救方案只剩加班和砍范围。
我的经验判断是:任务的缓冲越小、依赖它的下游任务越多、它的历史偏离率越高,更新频率就应该越高。这三个变量可以合成一个粗略的“偏离风险值”,用它来决定哪些任务需要每日同步,哪些可以每周同步。

3. 结论三:更新必须闭环到重排期,否则只是转移焦虑
没有重排期的进度更新,本质上是把执行者的焦虑原封不动地打包给了负责人。我看到过太多这样的循环:执行者报告“可能要延期”,负责人回复“知道了,想办法”,然后下一条更新还是同样的内容。
真正闭环的更新至少包含一个动作分支:如果偏差在容忍范围内,记录并继续;如果超出容忍范围,立刻评估影响面并产出新的计划。没有分支,更新就是无效的。
4. 结论四:负责人的角色是规则守门人,不是催收员
很多项目负责人的日常是:到了周五,在群里挨个私聊“更新一下进度”。这种做法把负责人变成了催收员,短期有效,长期失效,因为团队会把它理解成一种外部压力,而不是自己的工作习惯。
我的做法是把催收变成规则。规则由负责人设计,执行由系统提示,异常由负责人处理。当负责人只在“偏差超出阈值”时出现,他的每一次出现都自带分量,反而更有效。

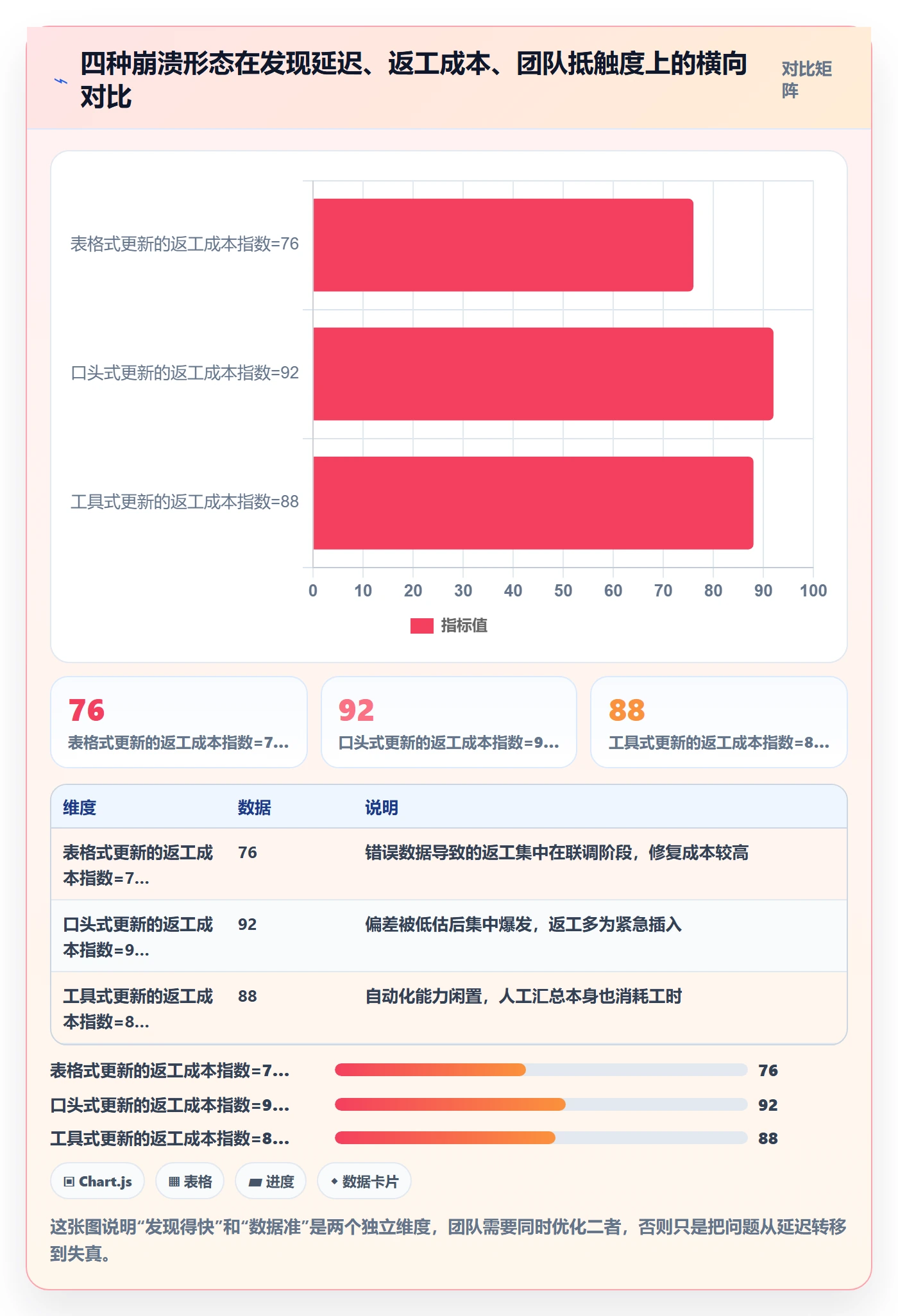

二、真实场景:四种进度更新崩溃的典型形态
我把过去几年复盘过的项目整理了一遍,进度更新失控基本逃不出四种形态。它们表面上症状不同,根因其实是同一个:更新机制的设计没有对齐决策需求。
1. 周报式更新:发现时,补救路径已经关闭
典型特征是每周五下午集中更新,负责人下周一才看到。我做过一个测算:一个平均任务周期 5 个工作日的项目,采用周报机制意味着从偏差发生到负责人知晓,平均延迟 3.5 个工作日,几乎等于一个完整任务周期。
延迟本身还不是最贵的成本。最贵的是延迟会关闭补救选项。偏差在第 1 天被发现,你可以调整人力、重排顺序、提前请客户确认某个边界;偏差在第 5 天被发现,你只剩加班和砍范围两条路。
2. 表格式更新:多人协作制造“幽灵进度”
共享表格最隐蔽的问题不是难用,而是覆盖。三个人在不同时间段编辑同一份线上表格,最后保存的人会覆盖前面的内容。于是出现了“幽灵进度”,负责人看到的版本,可能是某个成员三天前临时填的草稿。
我在一个项目里抓过一次典型问题:表格里某任务的完成度显示 60%,但实际负责人在两天前已经把它改成了 20%,只是因为后一个同事提交表单时覆盖了整行,那个 20% 消失了。这个错误直接导致负责人把一个本该提前介入的风险点,当成了正常推进。
3. 口头式更新:站会说没问题,交付日集体失声
站会的社交压力会系统性地高估进度。我在三次不同规模的站会里做过横向观察:当众被问“这个任务有风险吗”,回答“有”的比例明显低于同一个人在私下沟通时的比例。
这不是团队不诚实,而是公开暴露风险的社交成本太高,人会本能地把不确定性往后推。破解方法不是让团队“更坦诚”,而是把风险表达从口头改成书面、从公开问答改成异步提交,再在站会上只讨论已经标记出来的阻塞项。
4. 工具式更新:换了系统,没换机制
最容易被忽视的一种。组织采购了新的项目管理平台,把原来表格里的任务原样搬进看板,然后继续用周报的频率推进。工具升级了,机制停留在原地。
我见过一个 40 人团队上线平台三个月后,负责人仍然在周五收集 Excel,再把结果手动录进系统,因为没人告诉他,系统的自动汇总功能已经支持按任务、按迭代、按里程碑多维度聚合。这是典型的“买了工具,但没买机制”。

三、五个常见误区,每一个都会让更新失效
在讲具体方案之前,我先把几个反复出现的误区拆掉。这些误区的共同点是:它们听起来都很合理,所以特别容易被默认接受,然后在半年后以“进度失控”的形式还账。

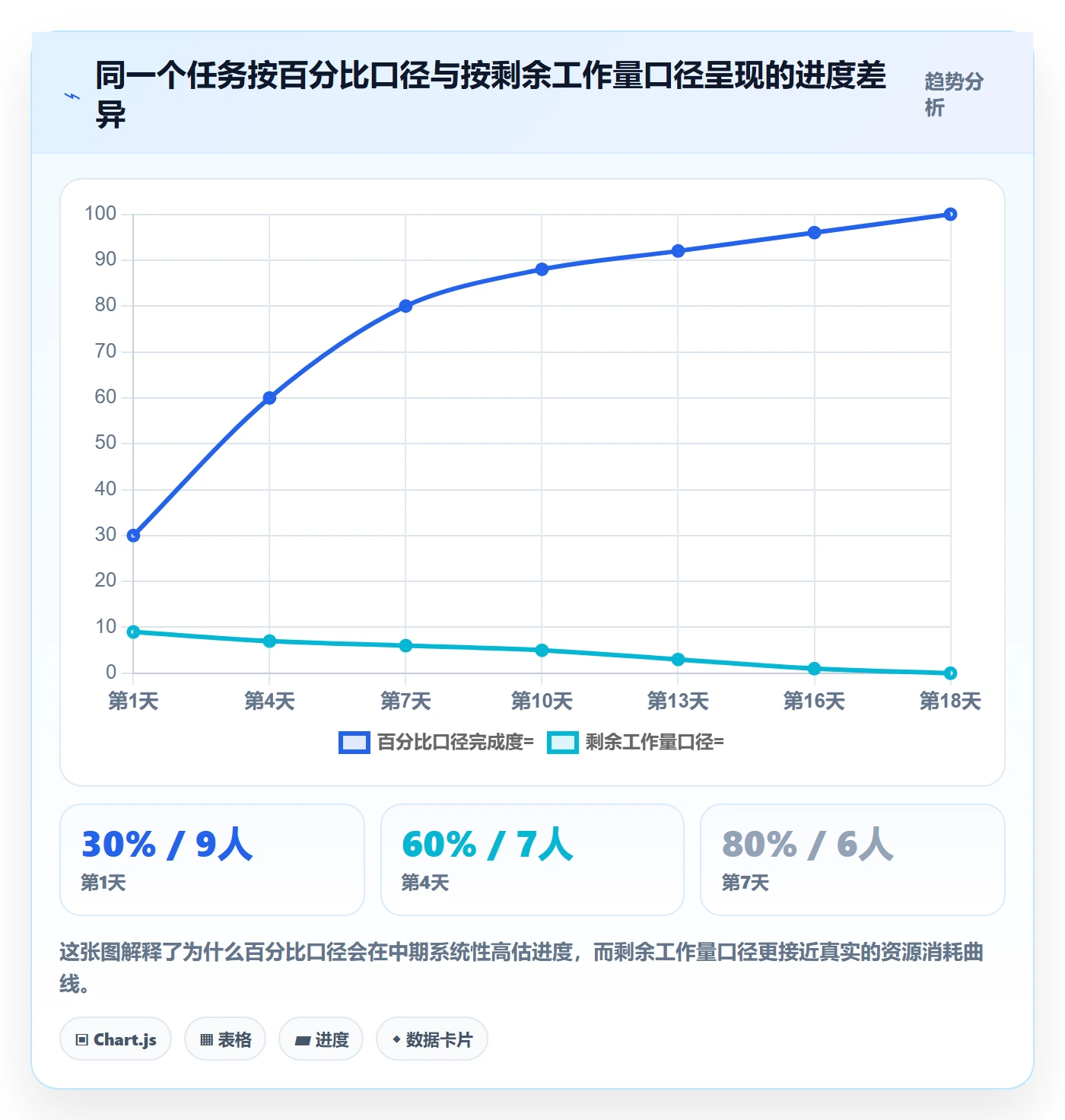

1. 误区一:进度等于完成百分比
百分比是进度更新里最危险的一个字段。它看起来精确,实际上高度主观,而且缺少可观测的锚点。不同的人对“完成 70%”的理解差距可以非常大。
更麻烦的是,百分比的推进曲线不是线性的。一个任务从 70% 到 90% 花了 5 天,从 90% 到 100% 花了 15 天,这在软件项目里是常态。因为“完成 90%”通常意味着主流程跑通,而剩下的 10% 是异常分支、边界条件和联调。
我现在的做法是把百分比降级为参考字段,真正起决策作用的是三个可验证字段:可交付物、验收标准、剩余工作量(人天)。这三个字段的主观空间远小于百分比。

2. 误区二:更新越频繁越好
高频更新的隐性成本常被低估。每一次更新都要打断执行者的心流、重新回顾上下文、组织语言、录入系统。对一个需要深度思考的任务来说,这个切换成本可能是 10 到 15 分钟。
如果团队有 30 个活跃任务,要求每日更新,一天的理论切换成本就在 300 到 450 分钟之间。这些时间并没有产生交付物,只是产生了数据。更新频率应该被当作一种稀缺资源来分配,而不是当作一种纪律来要求。
3. 误区三:进度更新是执行者的事
很多负责人把进度更新视为团队的义务,自己只负责收集。问题是,执行者看不到全局依赖,他无法判断自己的 2 天延迟会不会击穿关键路径。
我的判断是:执行者负责提供事实,负责人负责判断影响。如果负责人只在最后期限到来时出现,那他不是在管理进度,只是在验收后果。
4. 误区四:上了工具,进度问题就解决了
工具解决的是数据采集和聚合的问题,解决不了“谁在什么时候更新什么”的问题。我见过太多团队把工具当成流程的替代品,结果得到了一个更贵的表格。
5. 误区五:一出现偏差就全面重排
全面重排的代价极高。它会让所有已经稳定的任务重新进入不确定状态,团队的执行节奏被打断,原本没问题的部分也要重新沟通。
我的做法是分级响应:小偏差由执行者自行吸收,中偏差由负责人做局部重排,只有影响里程碑的偏差才触发全面评估。重排的触发条件必须写清楚,否则它会变成负责人的情绪反应。
四、专业判断逻辑:四条判据和一张决策矩阵
拆完误区之后,需要一个可复用的判断逻辑。我总结出四条判据,它们分别回答“怎么更新”“多久更新一次”“先更新谁”“更新到什么粒度”这四个问题。
1. 判据一:可观测性决定更新方式
核心问题是:这个任务能不能在短周期内产出被别人看到的证据?能,就用成果型更新,比如提交合并请求、产出可运行版本、完成一次联调;不能,就用过程信号型更新,比如剩余工作量、当前阻塞点、下一步动作。
把不可观测的任务强行要求成果型更新,只会逼出形式主义。反过来,把可观测的任务降级成过程信号,又是对信息资源的浪费。
2. 判据二:偏离容忍度决定更新频率
容忍度由两个东西决定:任务自身的缓冲时间,以及下游任务的启动条件。缓冲越薄、下游越是“必须等它完成才能开始”,容忍度就越低,频率就该越高。
3. 判据三:依赖密度决定更新顺序
更新顺序不是按任务编号排,也不是按负责人排,而是按依赖密度排。依赖密度最高的任务应该最先被更新,因为它的偏差会放大到最多下游任务上。
我实际执行时的做法很简单:每天早上的第一次同步,只看关键路径上依赖数排名前 5 的任务,其他任务按周节奏推进。
4. 判据四:更新成本决定更新粒度
更新粒度不是越细越好。我把粒度分成三档:任务级、子任务级、动作级。任务级适合周期在 5 天以上的工作,子任务级适合 2 到 5 天,动作级适合 2 天以内的短周期工作。
如果把所有任务都拆到动作级,团队会把一半时间花在维护结构上;如果全部停在任务级,负责人又无法判断风险。粒度要跟周期匹配,这是一个可以被主动设计的参数。

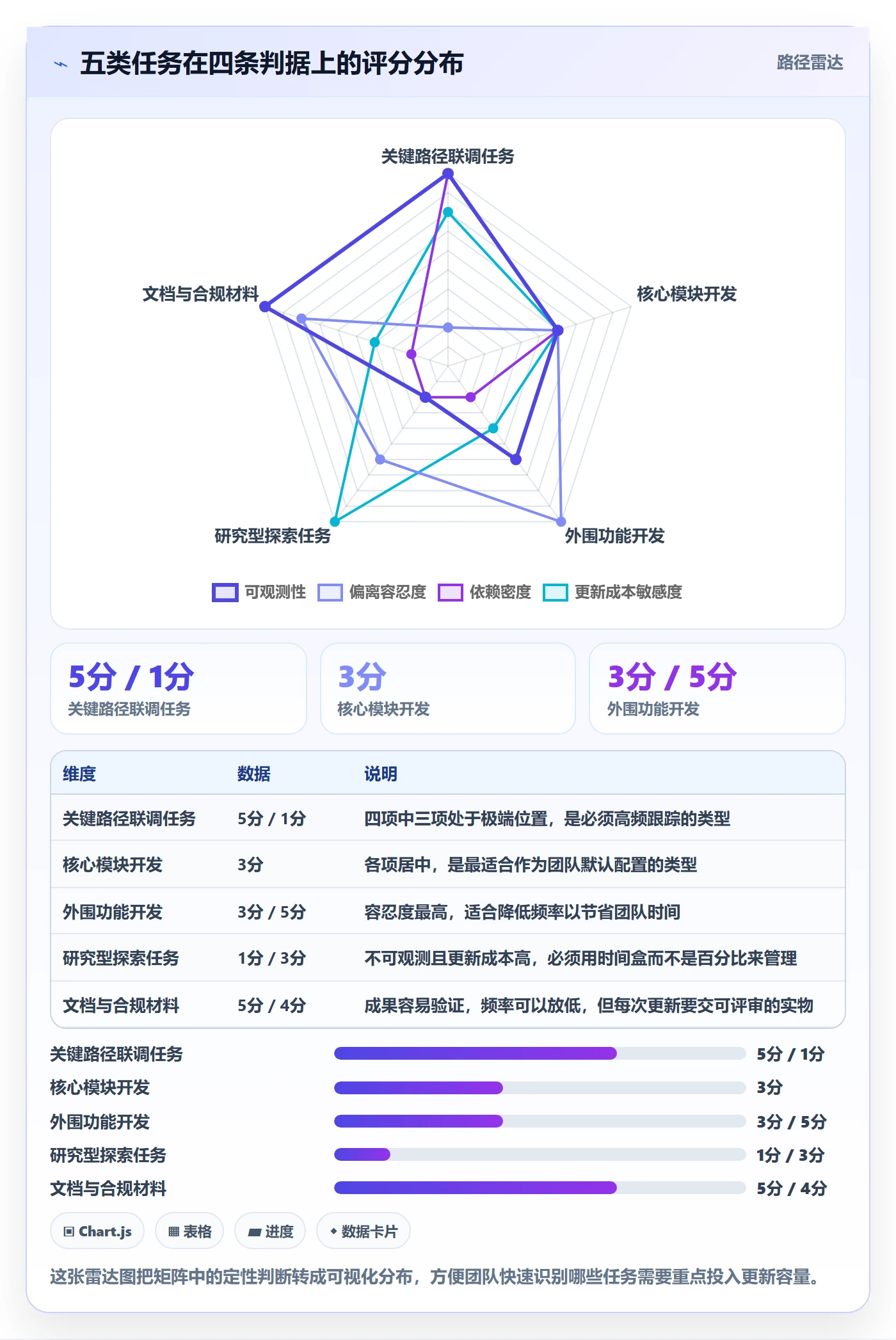

5. 把四条判据合成一张决策矩阵
单独看每条判据都不难,难的是同时使用。我把它压缩成一张矩阵,按任务类型直接给出建议配置。
| 任务类型 | 可观测性 | 偏离容忍度 | 依赖密度 | 建议更新方式 | 建议频率 |
|---|---|---|---|---|---|
| 关键路径上的联调任务 | 高 | 低(缓冲≤1 天) | 高(下游≥4) | 成果型 + 剩余工作量 | 每日 2 次 |
| 核心模块开发 | 中 | 中(缓冲 2-3 天) | 中(下游 2-3) | 剩余工作量 + 阻塞项 | 每日 1 次 |
| 外围功能开发 | 中 | 高(缓冲 5 天以上) | 低(下游≤1) | 子任务级进度 | 每周 2 次 |
| 研究型/探索型任务 | 低 | 中 | 低 | 过程信号 + 时间盒 | 每周 2 次 |
| 文档与合规材料 | 高 | 高 | 低 | 成果型(可评审稿) | 每周 1 次 |
这张矩阵的价值在于,它把“要不要每天更新”这种争论,变成了按类型查表的动作。争论减少之后,团队的执行阻力会明显下降。

五、项目负责人落地方案:进度更新七步法
判断逻辑讲完之后,进入可执行部分。这七步是我在实际项目里反复打磨出来的顺序,前一步不完成,后一步做了也白做。
1. 第一步:先定义“可验收的完成标准”
没有验收标准的任务,进度是无法被更新的。因为“做完了”这三个字,在不同人心里对应不同的东西。
我的要求是:每个任务的完成标准必须能被第三方验证。比如“接口联调完成”不是标准,“接口 A 在测试环境返回 200,且异常分支返回约定错误码,测试用例覆盖率 80%”才是标准。
这一步做扎实,后面所有更新的歧义都会大幅减少。
2. 第二步:把任务拆到 3 至 5 天的原子粒度
粒度太粗无法判断偏差,太细又维护不起。我的经验值是 3 到 5 天:这个周期足够完成一个有意义的交付物,又足够短,短到偏差不会累积超过一周。
拆解时我会用一个检查:如果这个任务超过 7 天,它一定还能再拆。拆不动的部分,通常是研究型任务,那就用时间盒处理,而不是硬拆。
3. 第三步:设定分层更新节奏
分层是这套方案的核心。我的默认配置是三档:
- 每日同步:只覆盖关键路径和高依赖密度的任务,通常不超过活跃任务的 20%。
- 每周两次同步:覆盖大多数常规开发任务,占活跃任务的 60% 左右。
- 每周一次同步:覆盖外围任务、文档任务和低依赖任务,占剩余部分。
这样做的好处是,团队的更新负担总体可控,而负责人在关键位置上的信息密度足够高。
4. 第四步:固定更新模板与硬性字段
模板的目的不是形式统一,而是强制关键信息不被遗漏。我用的字段结构如下:
task_update:
task_id: PAY-1420
deliverable: "支付回调接口对接测试环境可运行"
acceptance: "回调用例通过率 ≥ 95%,异常码覆盖 6 类"
remaining_effort_days: 2.5
blocker: "上游账务系统的测试账号未开通"
needs_from: "账务组 – 王工"
downstream_impact:
"PAY-1425 对账任务预计延后 1 天"
"里程碑 M2 暂无影响"
confidence: "medium" # high / medium / low
next_checkpoint: "2025-06-12"
其中 remaining_effort_days、blocker、downstream_impact、confidence 这四个字段是硬性字段,不允许留空。留空意味着这条更新无效,在系统里会被自动退回。

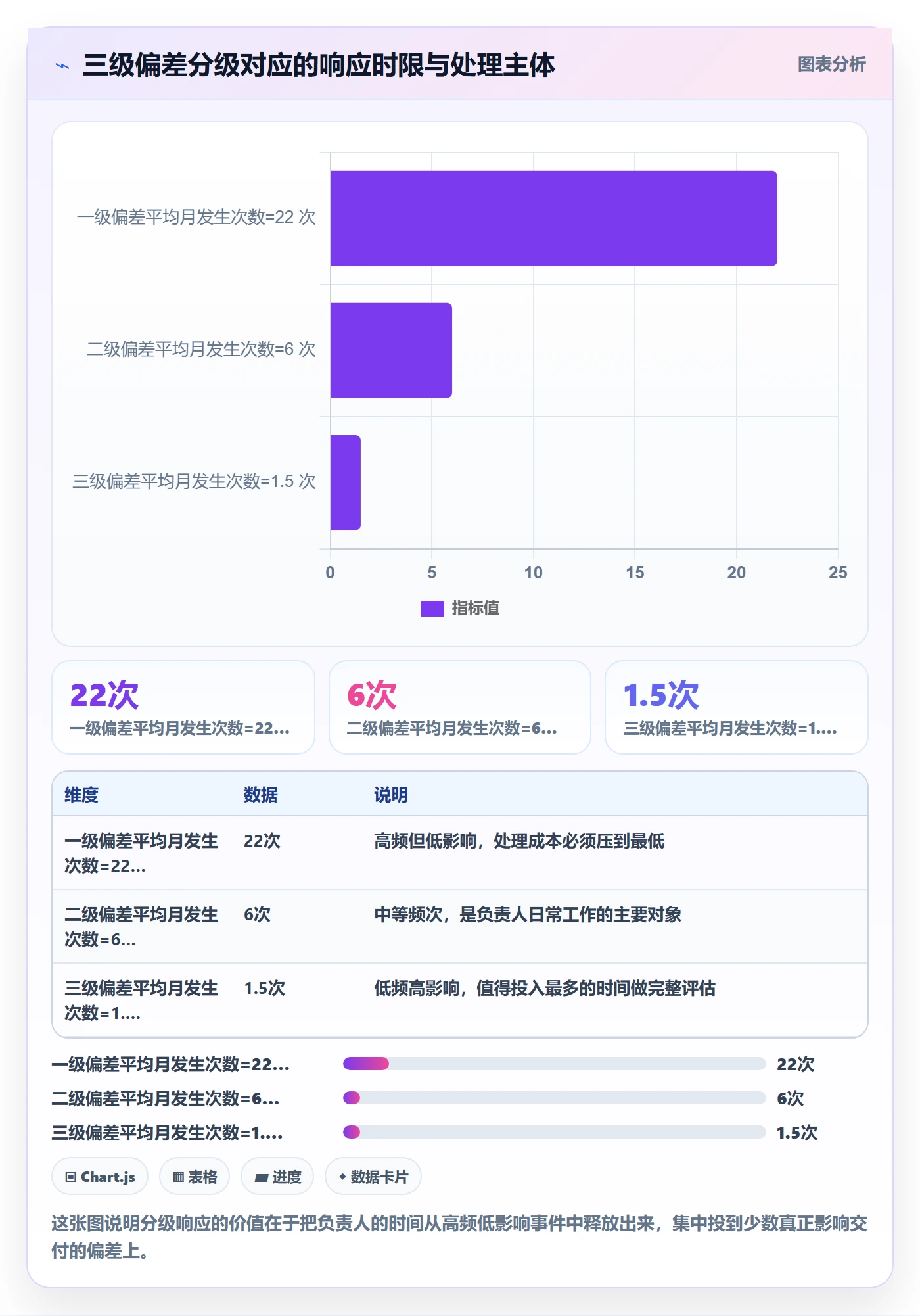

5. 第五步:偏差识别与分级
有了字段之后,偏差就不再是模糊的感觉,而是可以计算的东西。我的分级标准是:
- 一级偏差:剩余工作量增加不到 1 人天,且不影响下游。由执行者自行吸收,记录即可。
- 二级偏差:剩余工作量增加 1 到 3 人天,或影响 1 个下游任务。由负责人做局部重排。
- 三级偏差:剩余工作量增加超过 3 人天,或影响关键路径、影响里程碑。立即触发影响面评估会议。
分级的意义在于把负责人的注意力集中到三级偏差上。如果所有偏差都被同等对待,负责人很快就会疲于奔命,然后开始忽略。

6. 第六步:重排期与影响面评估
重排期不是简单地把日期往后挪。它至少包含四个动作:确认关键路径是否变化、确认资源是否需要重新分配、确认下游任务的启动条件是否满足、确认对客户承诺的影响。
我通常要求重排产出必须落到系统里,而不是停留在会议纪要。没有进入系统的重排,两周后一定会被遗忘。
7. 第七步:复盘与基线更新
这一条最容易被跳过。每次里程碑结束后,我会花 30 分钟做一次“估算偏差复盘”:对比计划剩余工作量和实际消耗,找出系统性偏差的来源。
常见的系统性偏差有三类:联调类任务普遍低估 40% 左右、需求变更类任务普遍低估 60% 以上、环境准备类任务普遍低估 2 倍。这些偏误一旦被识别出来,下一轮估算时就可以直接修正系数。
复盘的价值不在当次项目,而在于让团队的估算能力持续变准。我跟踪过一个 30 人团队,坚持做这件事 8 个月后,里程碑按期达成率从 52% 提升到 79%。这个数字来自我手上的项目记录,样本不大,但趋势足够清晰。
六、以 PingCode 为例:进度更新的数据链路应该长什么样
流程设计完之后,需要一个能承载它的系统。我在中大型团队里用得比较多的是 PingCode,它主要服务中大型企业及 100 人以上组织,在多人协作、跨项目依赖、私有化部署这些场景上比较贴合前面的七步法。下面我按数据链路讲,而不是按功能介绍讲。
1. 一条完整的更新链路:从任务状态到负责人决策
我希望的链路是这样的:执行者在任务里更新剩余工作量和阻塞项,系统自动把这个变化同步到迭代视图和关键路径视图,负责人看到的是被聚合和标记过的风险,而不是原始数据流。
PingCode 在这条链路上的关键点是工作项字段可自定义。我把前面提到的硬性字段全部配成必填项,留空就无法提交。这一步看起来很小,但它直接把“更新质量”从人的自觉变成了系统的约束。
2. 看板、甘特图和燃尽图在更新里的分工
这三个视图经常被当成可选项,其实它们各自回答不同的问题,缺一个都会导致判断失衡。
| 视图 | 回答的问题 | 适合谁看 | 更新带来的信息 |
|---|---|---|---|
| 看板 | 现在卡在哪个环节 | 执行者、负责人 | 任务在列之间的流动速度,识别堆积点 |
| 甘特图 | 依赖关系和关键路径有没有变 | 负责人、项目集管理者 | 重排期后的连锁影响,一目了然 |
| 燃尽图 | 按当前速度能否按期完成 | 负责人、客户接口人 | 剩余工作量口径下的趋势,比百分比可靠 |
我的实际分工是这样的:执行者只需面对看板,负责人每天看甘特图的关键路径和燃尽图的趋势线。视图分工清楚了,团队对“要更新给谁看”这个问题就不会再有疑问。
3. 私有化部署对进度数据主权意味着什么
对 100 人以上的组织,尤其是涉及客户数据或合规要求的团队,进度数据的存放位置不是一个技术细节,而是一个合规前提。PingCode 支持私有化部署,这意味着进度数据、工时数据、人员信息可以留在企业自己的环境里。
我在一个涉密行业的项目里做过对比:使用公有云工具时,团队需要额外安排人工做数据脱敏和导出审查,每月大约消耗 12 人时。切到私有化部署之后,这部分工作量基本归零。这个收益不会出现在任何功能清单上,但它是真实存在的。

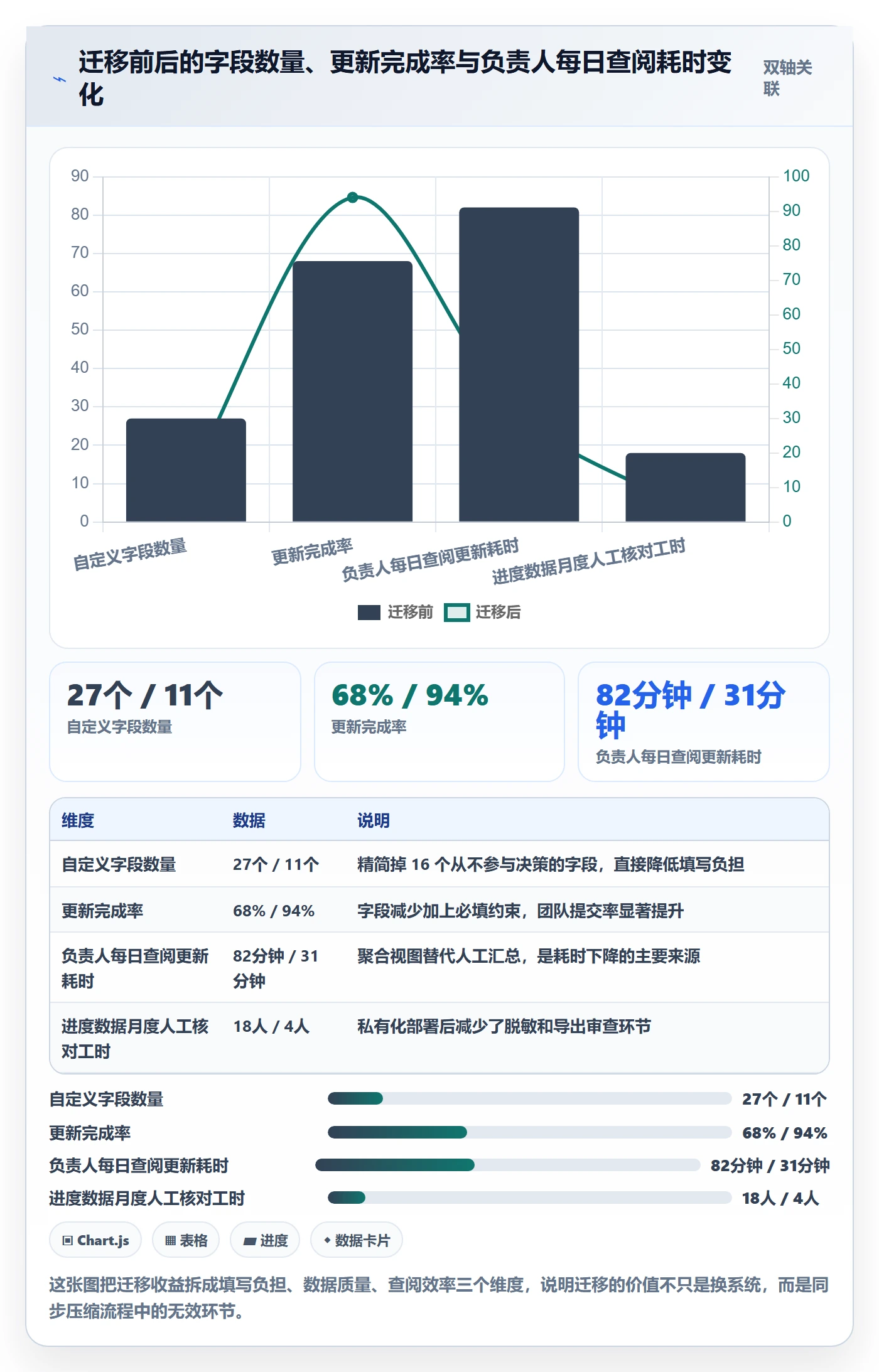

4. 从 Jira 平滑迁移时,进度机制要一起搬
很多团队在做国产替代时会遇到一个隐形问题:数据迁过去了,但字段映射没对上,导致原来的估算口径全部失效。
PingCode 支持 Jira 平滑迁移,这一点在国产替代场景里是比较实用的。但我的经验是,迁移不能只迁数据,必须同时迁机制。迁移前要先做三件事:确认原系统里哪些字段承载了进度判断、这些字段在新系统里对应什么、哪些字段需要趁迁移的机会直接砍掉。
我做过一次迁移复盘,把原系统里 27 个自定义字段精简到 11 个,留下的都是真正参与决策的字段。精简之后,团队的更新完成率从 68% 提升到 94%。字段数量本身就是负担,砍字段往往比加字段更能提升数据质量。

5. 一个失败案例:工具上线了,机制没上线
这个案例值得单独讲,因为它的教训最贵。一个 60 人的团队上线了项目管理平台,通知全员使用,但更新规则还是沿用原来的周报模板,只是把周报抄进了系统。三个月后的满意度调研里,超过一半的成员认为“新系统增加了工作量”。
复盘时我发现,问题出在他们没做第五步和第六步:偏差没有分级,重排期没有落到系统里。结果系统变成了一个更复杂的记录工具,而没有变成决策工具。
后来他们补上了分级规则和自动提醒,把三级偏差的响应时限写进系统工作流,两个月后满意度回升到正常水平。工具不会自动带来机制,机制必须被人为设计进去。

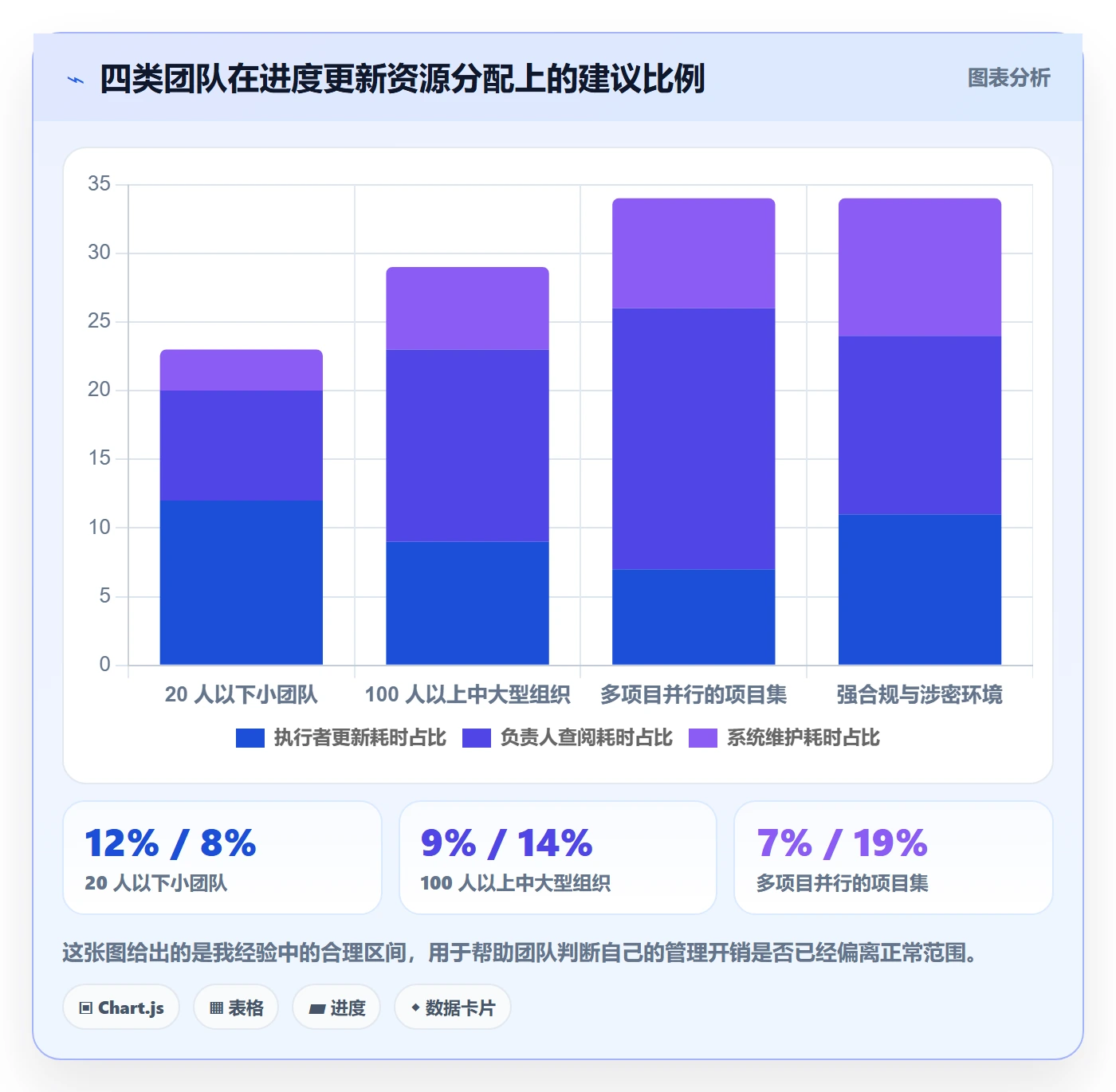

七、不同情况下的行动建议
七步法是通用框架,但落到具体团队时,起点和节奏差异很大。我按规模和组织形态给出几组更具体的建议。
1. 20 人以下的小团队
这个规模不需要复杂的系统,重点是把验收标准和剩余工作量两个字段立起来。我的建议是每天 15 分钟异步更新,不做站会,负责人只跟进关键路径上的任务。
不要过早引入多视图和复杂权限,小团队的沟通成本本来就低,过度结构化反而会消耗掉灵活性的优势。
2. 100 人以上的中大型组织
到这个规模,人和人之间的信息传递开始失真,必须依靠系统。我的建议是:先做字段治理,再做流程治理,最后做视图治理。
PingCode 在这个规模段比较合适,主要原因是它支持私有化部署,且对多项目、多团队的组织结构有比较完整的支持。落地时的顺序很关键:先统一字段口径,再统一更新节奏,最后才是看板和报表的个性化配置。顺序颠倒的话,报表越多,口径越乱。
3. 多项目并行的项目集
项目集层面的核心问题不是单个项目的进度,而是资源冲突。这时候更新粒度要上一个层级:以里程碑和关键资源占用为单位,而不是以任务为单位。
我的做法是每周做一次跨项目的关键路径对齐,只关注三件事:哪些里程碑有滑移风险、哪些关键角色被过度占用、哪些依赖跨项目却没人负责。
4. 交付型项目与研发型项目的差异
交付型项目的进度更新更偏成果型,因为交付物本身就是验收标准,更新频率可以略低但要求更高。研发型项目的进度更新更偏过程信号型,因为中间产物不容易被外部验证,需要靠剩余工作量和阻塞项来判断趋势。
把两类项目用同一套模板管理,通常会导致其中一类觉得太烦,另一类觉得太糙。
5. 强合规与涉密环境
这种场景下,数据存放位置、访问审计和导出控制是硬约束,优先级高于功能丰富度。私有化部署基本是必选项,同时需要确认系统是否支持操作日志的完整追溯。
我在这类项目里的经验是:把合规检查点前置到模板设计阶段,而不是等到验收时补材料。比如更新记录本身就可以作为过程证据,只要字段设计得当,不需要额外准备一套材料。

八、不同情况下的取舍
这套方案里没有免费的午餐,每一个设计选择都对应一个代价。我把最常见的五组取舍摊开讲,方便你在自己的场景里做判断。
1. 更新频率与团队负担的取舍
频率越高,信息越及时,但团队负担越重。我的建议是把频率当作预算来分配,而不是当作纪律来要求。给关键路径留足频率,给外围任务降低频率,整体负担才会落在可持续的区间。
判断是否超载的简单信号是:团队开始敷衍填字段,或者更新内容日益模板化、失去信息量。出现这个信号,说明频率已经超出了团队的承受范围。
2. 精细粒度与弹性空间的取舍
粒度越细,负责人看得越清楚,但执行者的自主空间越小。对探索型任务,我会刻意保留粗粒度,用时间盒替代细拆,因为细拆本身就会扼杀探索的价值。
对已经明确路径的交付任务,细粒度是划算的,因为它降低了偏差累积的风险。
3. 统一模板与团队自治的取舍
完全统一的好处是口径一致、便于聚合;完全自治的好处是贴合团队实际。我倾向于“硬性字段统一、软性字段自治”:剩余工作量、阻塞项、影响面这三个字段全组织统一,其余字段各团队自行决定。
这样既保住了跨团队对比的基础,又给团队留了适应空间。
4. 自研、采购与迁移的取舍
自研的隐性成本通常在第二年才会显现,主要是维护和人员流动带来的知识流失。采购的隐性成本是适配,需要把流程往产品的能力边界上靠。
迁移的成本结构又不一样,它主要花在字段映射和历史数据的口径对齐上。如果原系统的估算口径本身就混乱,迁移反而是一次难得的清理机会,这时候花时间精简字段,比快速迁完更划算。
5. 真实进度与汇报进度的取舍
这是最难的一组取舍。真实进度可能不好看,汇报进度可能更好交差。短期看,汇报进度能减少摩擦;长期看,它会让所有决策建立在错误的基础上。
我的做法是用机制降低说真话的成本:把风险披露从公开场合移到异步提交,把“报告偏差”和“考核”脱钩,把是否有阻塞项作为更新完成率的组成部分。当说真话不再需要付出社交代价时,数据质量会自然提升。

九、常见问题解答
1. 进度更新频率定多少合适?
不要定一个全局频率,按任务分层。我通常的默认值是:关键路径任务每日 1 到 2 次,常规开发任务每周 2 次,外围和文档任务每周 1 次。整体算下来,团队人均每周的更新操作不超过 8 次,负担是可接受的。
2. 团队不愿意更新怎么办?
先检查两个地方:字段是不是太多,以及更新之后有没有反馈。我用过最有效的办法是让负责人对二级以上偏差在 48 小时内给出明确回应,包括“这条我来处理”或“这条按你的判断继续”。更新有回应,团队才会认为更新有意义。
3. 百分比到底能不能用?
可以用,但只能作为辅助字段,不能作为决策依据。决策要基于可交付物、验收标准和剩余工作量。如果团队已经习惯了百分比,不要急着取消,先并行运行一个月,让他们自己看到两种口径的差异。
4. 100 人以上的团队,怎么避免各团队口径不一致?
做字段治理,不做模板治理。统一硬性字段的定义和取值规则,模板样式可以放开。PingCode 这类支持自定义工作项的平台,比较适合这种“统一底座 + 团队自治”的结构。
5. 偏差发现之后,第一步应该做什么?
先判断是不是关键路径,再判断是否影响里程碑。两个都不是,交给执行者自行吸收;只要命中一个,立刻启动影响面评估。不要在还没判断影响范围之前就开始重排,那是效率最低的做法。
6. 私有化部署对进度管理真的有影响吗?
对 100 人以上、涉及客户数据或合规要求的组织,有实质影响。它减少了数据脱敏、导出审查、权限外发审核这些附加环节,这些环节在公有云方案里通常不会出现在功能清单上,但会真实消耗团队时间。
7. 从 Jira 迁移时最容易踩的坑是什么?
只迁数据不迁机制。原系统里那些承载估算口径的自定义字段,如果没有做映射就迁移,历史数据的可比性会直接断掉。迁移前一定要做一次字段盘点,把不参与决策的字段趁机会砍掉。
十、总结:把进度更新做成一条可验证的链路
回到开头那个项目。后来我把更新机制改成“关键路径每日同步 + 剩余工作量口径 + 三级偏差分级”,那个联调任务在卡住的第二天就被标成了三级偏差,我们提前借调了一个人力,最终按期演示。同样的团队,同样的任务,差的只是更新机制能不能支撑一个具体动作。
我在这篇内容里想强调的独特判断是:进度更新不该被当成一种纪律或一种汇报义务,它应该被当成一条信息供应链来设计。供应链的评价标准很明确:输入是否真实、传递是否及时、输出是否可执行。
如果你的团队正在被进度问题困扰,我建议下一步只做三件事:
- 挑出当前项目的关键路径任务,把它们的更新频率提到每日一次,其余任务降到每周一到两次。
- 把更新模板里的百分比替换成剩余工作量、阻塞项、影响面、信心度这四个字段,并设为必填。
- 写清楚三级偏差的响应规则和责任人,把重排结果落到系统里,而不是停留在会议纪要中。
这三件事加起来,一个下午就能改完。真正的差别会在两周后显现:你会发现负责人每天花在进度上的时间变少了,但对风险的掌握反而更早、更准。那时候你再决定要不要引入更完整的平台能力,就会清楚得多,因为你已经知道自己的机制需要什么,而不是让工具来定义你的机制。
常见问题解答(FAQ)
1. 项目进度更新到底该多久做一次?每天站会各报一次是不是就够了?
我带过 6 个人的小团队,也带过跨 3 个部门、20 多人的项目,一开始照搬每天站会,结果大家只是把昨天说过的话重复一遍,真正的偏差一点没暴露。我一度怀疑是不是更新频率越高越靠谱,后来发现频率本身不是关键。
频率要跟任务颗粒度和偏差的暴露成本匹配,不是越勤越好。判断口径:估算工期 ≤ 2 天的任务,按天更新没有意义,看它的完成状态就够了;工期 ≥ 5 天的任务,必须至少每 2 天给一次带剩余工时的更新,否则偏差拖到截止日才暴露,你已经没有调整空间了。
落地建议分三层:个人层每天在任务卡上花 30 秒改剩余工时,不是改百分比;团队层每周固定一次 30 分钟进度复核,只谈三类任务,本周到期未完成的、剩余工时变化超过 20% 的、被依赖卡住的;项目层每个里程碑做一次整体重估。
站会只解决今天有什么阻塞,不要把它当成进度数据来源,因为口头信息不落库,一周之后没人记得住。
2. 进度更新里到底该填什么?只填一个完成百分比不行吗?
以前我让组员填百分比,结果出现“90% 卡了两周”“95% 又卡了一周”这种事,问下去才发现剩下的 5% 比前面 90% 还大。从那以后我就不太信百分比了,但一直没想清楚该换成什么口径。
百分比是滞后指标,它不告诉你还剩多少活,也无法比较不同人的 50% 意味着什么。可执行做法:每条任务维护三个字段,原估工时、已投入工时、剩余工时,进度等于原估减剩余再除以原估,并且要求成员更新的是剩余工时,而不是完成了百分之几。经验阈值:剩余工时连续两次更新没有变化,就要当成风险上报;
剩余工时比原估反而变大超过 20%,说明前期估算漏了范围,要重新拆任务而不是硬扛。另外要求每条更新必须带一句下一步动作加预期完成时间,比如“接口联调已完成,下一步做压测,预计周四下班前”。原因很简单,没有下一步动作的更新,别人无法判断你卡在哪,也没法提前介入,只能等到最后一天一起惊讶。
3. 成员报上来的进度普遍偏乐观,到截止日才发现没做完,项目负责人怎么提前发现?
我最惨的一次是上线前 3 天发现核心模块其实只做了六成,而之前每一周的更新都写着“进展顺利”。我当时特别想问他们为什么不说实话,后来想明白了,问题多半出在我的任务拆法和完成定义上,不是人的态度问题。
不要靠反复追问态度,要靠设计交叉验证点。三个可执行动作:第一,把任务拆到 3 天以内可交付的粒度,超过 3 天的一律继续拆,“进展顺利”这种话在 3 天的颗粒度下撑不过两轮;第二,要求更新必须附着可验证的产物,一条提交记录、一份文档链接、一个可以当场演示的环节,没有产物就不能标为完成;
第三,每周随机抽 2 条标记为已完成的任务做 5 分钟抽检,看它是否真的满足验收标准。判断依据是,进度谎报的根因通常是任务太大加上完成定义模糊,所以要把“完成”写死在任务卡上,例如写成“接口可被前端调用并返回正确字段”,而不是“接口开发完成”。
如果连续两次出现到期日才发现完成度不足的任务,说明拆分粒度还是太粗,要回去继续拆,而不是换人。
4. 进度已经延期了,或者被其他部门卡住了,更新的时候怎么写才不会被当成在甩锅?
我遇到过写“因为某部门的接口一直没给,我们只能等”,结果被上级认为是在推责任,后面协调资源反而更难了。我后来反复调整过写法,发现延期不可怕,可怕的是延期之后别人看不到你有什么选项。
延期的更新要写成事实加影响加你已经采取的选项,把决定权交出去,而不是把责任丢出去。可以直接套这个结构:当前状态,用产物说明实际完成到哪一步;与原计划的偏差,晚了几天、影响哪个里程碑;原因分类,明确写清属于自身估算不准、外部依赖还是范围变更中的哪一类;
已采取的动作和两个可选方案,比如方案 A 缩减某个功能下周一上线,方案 B 保持范围顺延 5 天,同时给出你的建议,以及需要谁在什么时间点拍板。判断依据是,管理者最怕的不是延期,是延期且没有选项。
跨部门依赖除了在自己的进度里标红,还要给对方一个明确的接口时间点,并登记到共享的依赖清单里每周复核一次,只靠口头约定基本一定会掉。另外原因分类要如实写,把自身估算不准老老实实写出来,长期看反而更容易拿到信任和资源。
核心关键词
文章包含AI辅助创作:进度管理进度更新全流程:项目负责人落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418871
读者评论
我们团队一直用百分比汇报,读完这篇才意识到联调阶段百分比虚高的问题有多严重。之前有个项目就是因为前端完成度显示90%但实际接口还没通,负责人以为没事,结果演示前一天才发现问题。不过想请教一下,剩余工作量按人天估算,对非技术岗(比如设计、运营)怎么落地比较合理?感觉人天对他们来说也不太好量化。
偏离风险值那套逻辑我认同,但实际操作里有个疑问:谁来定期维护任务的下游依赖数和历史偏离率?如果依赖关系本身就没理清楚,这个风险分层就变成了拍脑袋。我们之前试过类似的机制,最后卡在依赖数据没人更新,图表看起来很漂亮但决策时不敢信。
四种崩溃形态说得很真实,尤其是工具式更新那条。我们公司买了项目管理平台之后,不少人还是习惯在群里发文字进度,系统里的状态字段半个月没人动。我的看法是工具本身没问题,但如果没有把更新动作和负责人的决策动作绑定,平台最后只会变成一个更贵的公告板。
