跨部门项目的进度管理,难的从来不是“排一张看起来漂亮的甘特图”,而是当市场部说“需求这周必须定稿”、研发部说“排期已经满了”、测试部说“版本不冻结我没法测”、采购部说“供应商物料要两周”的时候,你怎么让这条链子不断裂。我在过去三年里跟踪过 27 个跨部门项目的进度数据,发现一个反常识结论:进度管理效率低下的项目,80% 不是执行力问题,而是“阶段定义权”和“进度同步权”没有分清。
换句话说,大家不是干得慢,而是对“现在到底在第几阶段、谁该交出什么、晚了多久”这件事没有统一答案。这篇文章不讲虚的进度管理理论,我把我自己用过、验证过、踩过坑的一套阶段进度实操方法和模板完整拆出来,包括怎么设计阶段门、怎么开 15 分钟跨部门进度会、怎么用一张滚动看板替代周报、以及不同规模团队该做什么取舍。
一、先说核心结论:跨部门阶段进度管理的三个命门
如果你只记一件事,请记住:跨部门进度失控的根因,是阶段粒度和责任边界同时模糊。我见过太多团队把“需求阶段”当成一个黑盒,谁都在等谁,最后发现需求还没冻结,开发已经开始写代码,测试还在等提测包。这不是态度问题,是机制问题。
我总结出三个命门,你对照自己的项目看是不是命中:
- 命门一:阶段门没有“退出标准”。大多数团队定义了阶段名称,却没定义“满足什么条件才能离开这个阶段”。没有退出标准,阶段就变成了时间标签,而不是进度控制点。
- 命门二:进度同步依赖“人找信息”。跨部门时,信息散落在群聊、邮件、各自的项目管理工具里,谁想了解全局进度就得挨个问。同步成本高,导致所有人都在做“信息搬运”,而不是推进任务。
- 命门三:没有单一的“进度真相源”。市场部有一套表,研发部有一套表,项目经理手里还有一套表,三套数据对不上时,会议就变成了对账会。对账会开得越多,实际推进越慢。
我的判断是:阶段进度管理的本质不是“跟踪时间”,而是“管理承诺的交接”。每一个阶段门,都是一次跨部门承诺的交接仪式。谁交给谁、交什么、什么时候交、没交上怎么办,这四个问题必须在阶段门里被明确回答。回答了,进度就可控;没回答,进度就只能靠救火。

二、真实场景:一个 120 人团队的跨部门进度困局
我去年深度参与过一家做智能硬件的公司的进度管理改造。公司规模约 120 人,涉及市场、产品、研发、测试、采购、生产六个部门,一个新品从立项到量产大约 5 个月。改造前,他们的项目平均延期 23 天,最夸张的一个项目延期了 47 天。
我进场第一周做的事不是改流程,而是跟着项目经理开了一整轮会。我发现一个非常典型的场景:周一早上 10 点开跨部门进度会,会议室坐了 15 个人,每个人轮流汇报自己部门上周做了什么、本周打算做什么。听起来很规范对吧?但整场会议开了 90 分钟,最后没有人能回答一个最简单的问题,“当前这个项目最重要的一条关键路径上,下一个交付物是什么,谁负责,什么时候交?”
这就是问题所在。会议在同步“各自做了什么”,而不是在管理“阶段之间的交接”。市场部汇报完自己的物料准备进度,研发部汇报完自己的开发进度,但两者之间那条交接线,比如“市场部必须在研发提测前 3 天提供推广素材清单”,完全没人盯。
1. 他们原来的阶段划分长什么样
这家公司原来的阶段划分是这样的:立项 → 需求 → 开发 → 测试 → 试产 → 量产。听起来没问题,但每个阶段的进入和退出条件非常模糊。比如“需求阶段”的退出条件写的是“需求基本明确”,什么叫“基本明确”?没人说得清。
结果就是:需求阶段名义上结束了,但市场部还在改需求,研发部以为可以开始排期了,测试部还在等最终版需求文档。三个部门对“现在到底在哪个阶段”的认知完全不一致。

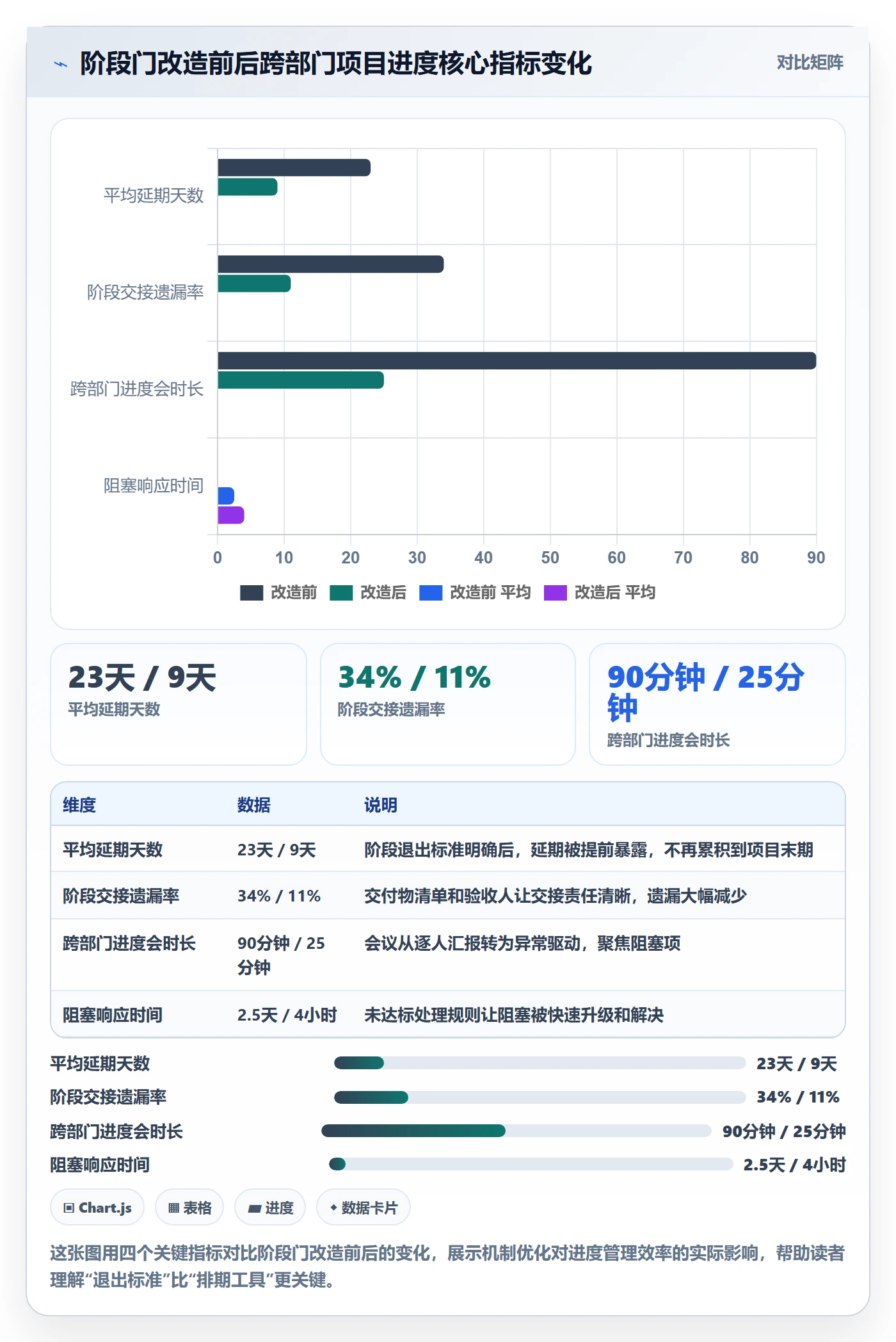

2. 改造后的阶段门设计
我帮他们重新设计了阶段门,核心变化是给每个阶段加了“交付物清单 + 验收人 + 截止时间 + 未达标处理规则”。举一个“需求阶段”的例子:
- 交付物:需求规格说明书、推广素材需求清单、物料采购预测清单
- 验收人:研发负责人、市场负责人、采购负责人
- 截止时间:立项后第 8 个工作日
- 未达标处理规则:任一交付物未按时提交,阶段门不通过,项目自动进入“阻塞状态”,项目经理在 4 小时内组织 30 分钟阻塞解决会
改造后两个月,他们的项目平均延期从 23 天降到 9 天。但我要强调,这个数字不是靠某个工具实现的,而是靠“阶段门退出标准”被真正执行实现的。工具只是承载,机制才是核心。

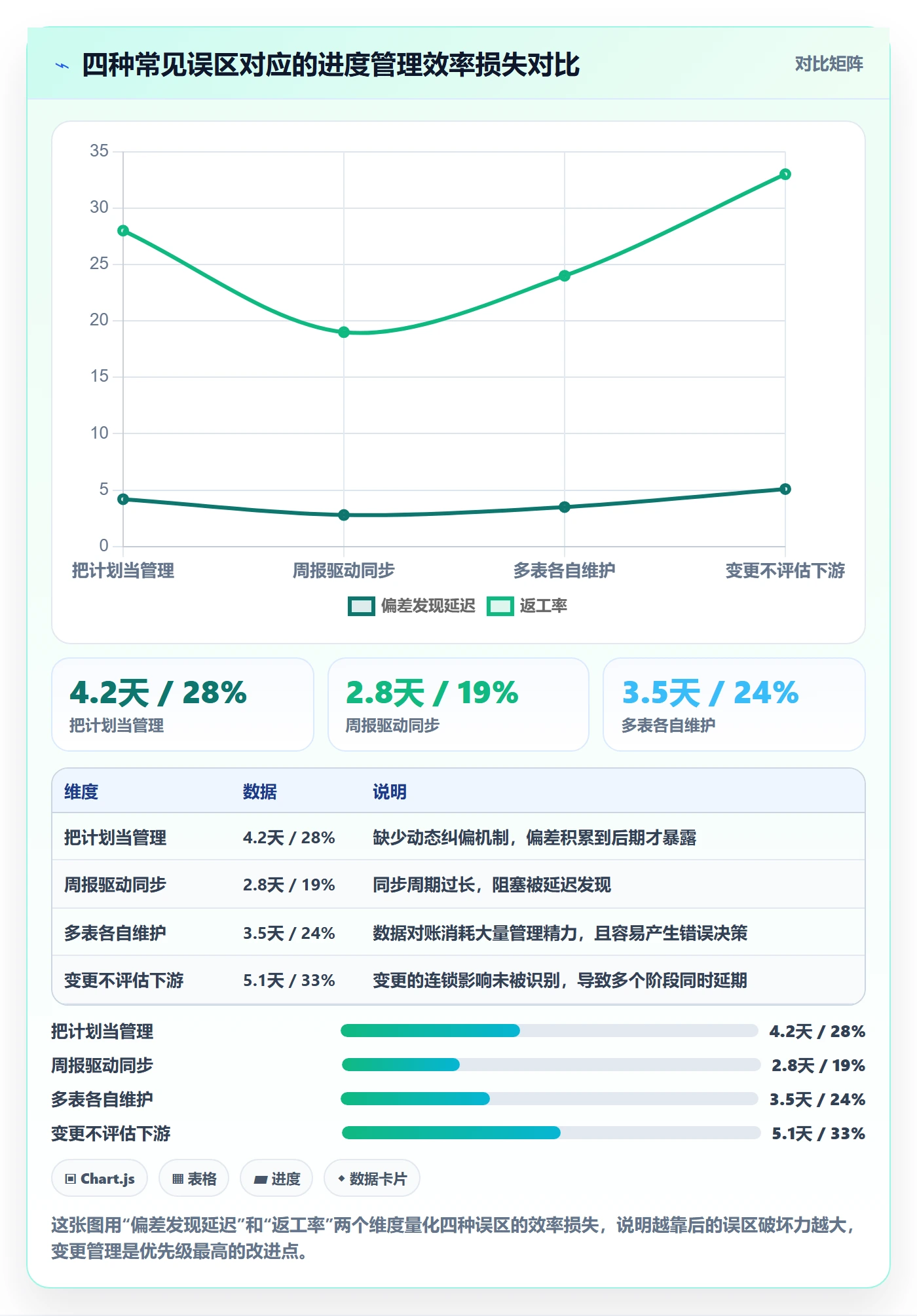

三、拆解四个常见误区:为什么你的阶段进度总是对不上
我在辅导团队时,发现大家对跨部门进度管理的误区高度相似。下面四个误区,你大概率至少中了一个。
1. 误区一:把“计划排期”当成“进度管理”
很多团队觉得,只要把甘特图排出来、把里程碑标清楚,进度管理就完成了。这是典型的把计划当管理。计划是静态的快照,进度管理是动态的纠偏。排期只在排出来的那一刻是准的,第二天就开始偏离。真正重要的是偏离发生后,你能不能快速发现、快速判断、快速调整。
我的经验是:进度管理 70% 的精力应该花在“偏差检测”和“偏差响应”上,而不是花在“把计划做得更漂亮”上。一张丑但每天更新的看板,价值远高于一张精美但两周没动过的甘特图。
2. 误区二:用“周报”驱动跨部门同步
周报的问题在于周期太长、频率太低、且是事后汇总。跨部门项目里,一个阻塞如果周一产生、周五才在周报里被看到,中间四天可能已经造成了连锁延期。
我做过一个统计:在采用周报同步机制的团队里,阻塞从产生到被项目经理知晓的平均延迟是 2.8 天。而在采用每日站会 + 实时看板的团队里,这个数字降到 0.4 天。差距是 7 倍。
3. 误区三:让每个部门维护自己的进度表
这是跨部门进度管理最大的坑。市场部用 Excel,研发部用项目管理工具,测试部用在线表格,项目经理要靠人工汇总三份数据。一旦对不上,就要花大量时间对账。
我的判断很明确:跨部门项目必须有一个“进度真相源”,且只能有一个。所有部门的进度输入都汇入这一个源,所有进度查看都从这一个源读取。做不到这一点,其他优化都是事倍功半。
4. 误区四:变更不评估下游影响
跨部门场景下,变更的破坏力被放大。市场部改一个需求,可能影响研发排期、测试用例、采购物料、生产计划。但很多团队评估变更影响时,只看本部门,不看下游。
我建议的规则是:任何影响阶段门的变更,必须做“下游影响三问”,影响哪些部门、影响多少天、是否需要重新对齐阶段门。这三问不做,变更就不批。

四、专业判断逻辑:阶段进度实操方法的四层结构
讲完误区和案例,我来给你一套完整的判断逻辑。这套逻辑我在不同规模团队里都验证过,核心是四层结构:阶段定义 → 阶段门 → 进度同步 → 偏差响应。
1. 第一层:阶段定义,把项目切成可管理的块
阶段定义的关键不是切得多细,而是切得“可交接”。我的建议是:每个阶段的长度控制在 5-15 个工作日之间。太短,管理成本高;太长,问题暴露晚。
阶段命名要避免模糊词。我见过“需求分析中”“开发进行中”这种命名,毫无信息量。好的阶段命名应该带状态,比如“需求已冻结待研发排期”“开发已完成待提测”“测试已通过待试产”。阶段名本身就是一条进度信息。
2. 第二层:阶段门,定义退出标准和责任人
阶段门是整个方法的核心。我设计的阶段门模板包含五个要素:
- 退出标准:满足什么条件才能离开这个阶段(必须是可验证的,比如“需求文档已通过三方评审并签字”)
- 交付物清单:这个阶段要产出哪些具体文件或成果
- 验收人:谁负责确认交付物合格
- 截止时间:从阶段开始日算起的第几个工作日
- 未达标处理规则:如果没达标,谁来介入、多久介入、怎么处理
我用下来最有效的一条规则是:阶段门不通过,项目自动进入“阻塞状态”,且阻塞状态必须在 4 小时内被处理。这条规则逼着团队不能“假装阶段通过了”,必须直面问题。
3. 第三层:进度同步,用滚动看板替代汇报
进度同步的关键是“拉取”而不是“推送”。不要让人主动汇报,而是让信息主动可见。我的做法是维护一张跨部门滚动看板,看板上只有四列:
- 本阶段待交付:当前阶段所有部门要交的东西,按截止时间排序
- 已交付待验收:交了但还没被验收人确认的
- 已验收:确认合格的
- 阻塞:超时未交或验收不通过的,标注阻塞原因和责任人
这张看板每天更新一次,更新动作由各部门自己完成,项目经理只做异常检查。看板的价值在于:任何人想看进度,看这一张就够了,不需要再问任何人。
4. 第四层:偏差响应,分级处理,不要一刀切

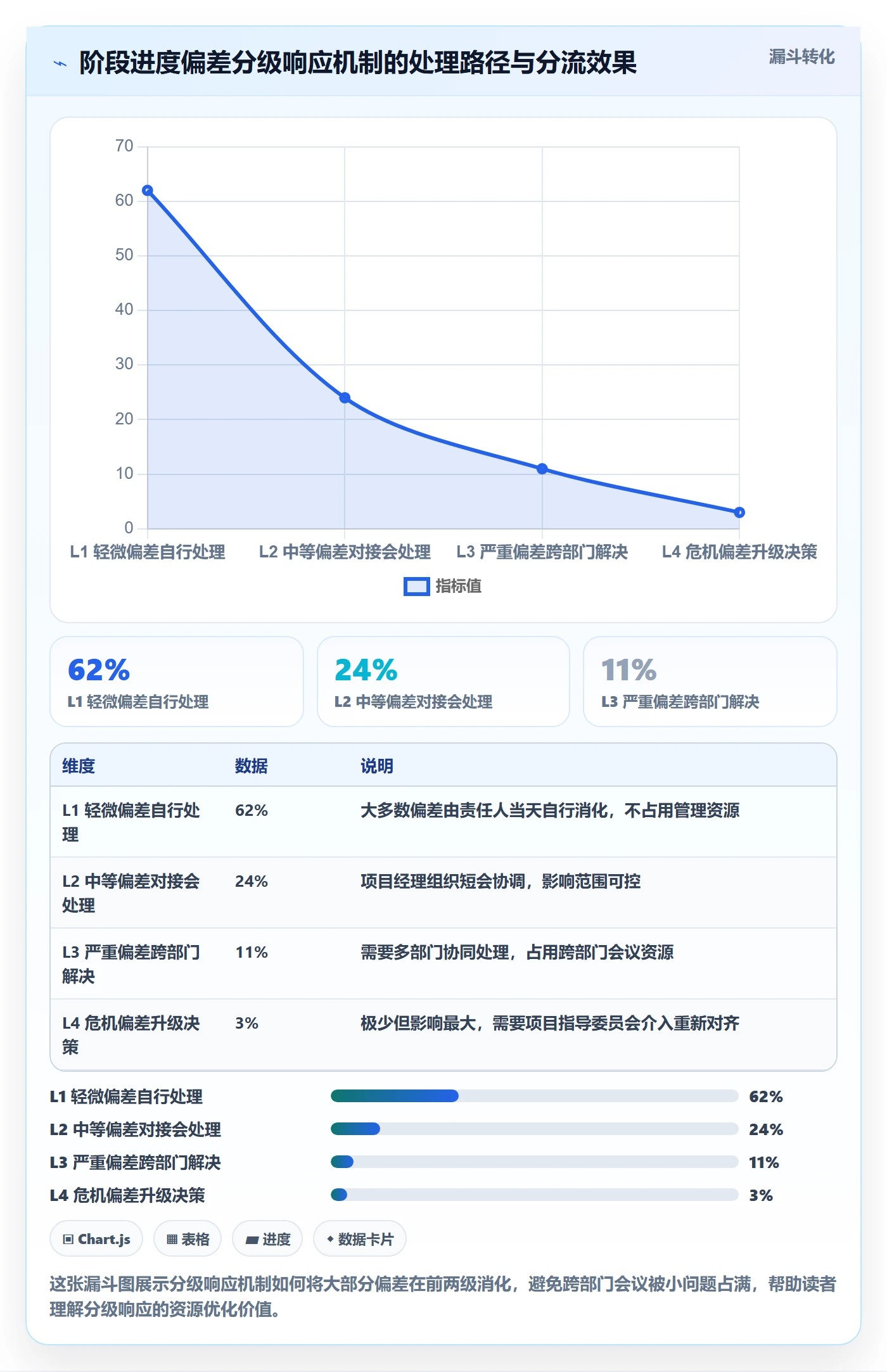

偏差响应不能所有问题都开大会。我的分级建议是:
| 偏差等级 | 判断标准 | 响应方式 | 响应时限 |
|---|---|---|---|
| L1 轻微 | 偏差 ≤ 1 个工作日,不影响下游 | 责任人自行调整,看板标注 | 当天 |
| L2 中等 | 偏差 2-3 个工作日,影响 1 个下游部门 | 项目经理组织 15 分钟对接会 | 4 小时内 |
| L3 严重 | 偏差 ≥ 4 个工作日,影响多个部门或关键路径 | 组织跨部门阻塞解决会,必要时升级 | 2 小时内 |
| L4 危机 | 阶段门无法通过,项目整体延期风险 | 项目指导委员会介入,重新对齐阶段门 | 1 小时内 |
这套分级机制的好处是:大部分偏差在 L1 就被消化了,只有真正严重的问题才会占用跨部门会议资源。我辅导的团队用这套机制后,跨部门会议总时长下降了约 60%。

五、具体案例与数据观察:一个 300 人组织的阶段进度改造实录
下面这个案例来自一家约 300 人的企业服务公司,他们有研发、产品、实施、客户成功、销售五个部门,同时跑 8-12 个客户交付项目。改造前,他们的项目平均延期率是 41%,客户投诉中 60% 与交付进度相关。
1. 他们面临的特殊挑战
这家公司和前面 120 人硬件公司的区别在于:他们的项目是多项目并行,且客户需求变更频繁。一个客户在实施过程中提变更,会同时影响产品排期、研发排期、实施排期。原来的做法是项目经理手动评估影响,往往评估完已经过了两三天。
2. 引入项目管理平台承载阶段进度
他们最终选择用 PingCode 来承载这套阶段进度管理机制。我参与了这个选型和落地过程,有几个观察值得分享。
第一,他们需要的是“阶段门可配置”而不是“固定模板”。因为不同客户项目的阶段划分不一样,有的项目 5 个阶段,有的 8 个阶段。PingCode 的工作项类型和状态流可以自定义,这让阶段门能被真实地配出来,而不是硬套模板。对于中大型企业及 100 人以上组织来说,这种可配置性在跨部门场景里几乎是刚需。
第二,他们原来有一部分项目数据在别的项目管理工具上,迁移是现实问题。PingCode 支持从 Jira 平滑迁移,这点对他们减少迁移阻力很关键。我看到他们大约用了 3 周把历史项目和进行中项目迁移完,过程中阶段门配置和字段映射是主要工作量,但整体没有中断业务。
第三,他们有数据安全要求,最终选择了私有化部署。对于涉及客户交付数据的团队,私有化部署是硬门槛,不是加分项。

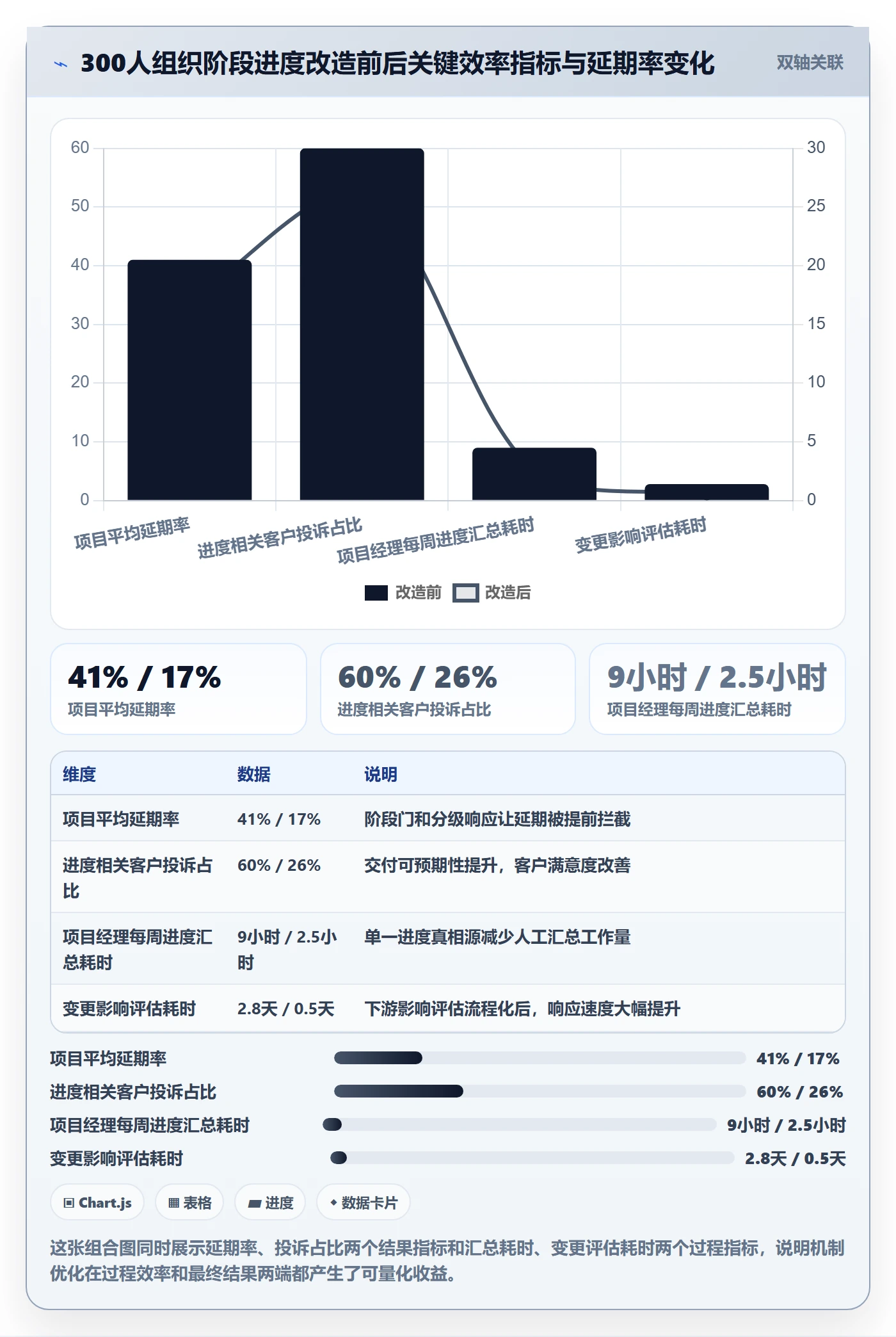

3. 改造后的数据观察
改造运行 4 个月后,我拿到的数据是:
- 项目平均延期率从 41% 降到 17%
- 客户投诉中与进度相关的比例从 60% 降到 26%
- 项目经理每周花在进度汇总上的时间从约 9 小时降到约 2.5 小时
- 变更影响评估的平均耗时从 2.8 天降到 0.5 天
- 跨部门阻塞从产生到被知晓的平均时间从 2.1 天降到 0.3 天
我要提醒的是:这些改善不是单一工具带来的,而是“阶段门机制 + 单一进度真相源 + 分级响应”三者叠加的结果。工具起到的作用是把机制固化下来,让机制不依赖某个人的自觉。如果机制本身没设计好,换任何工具都不会有这些数据变化。

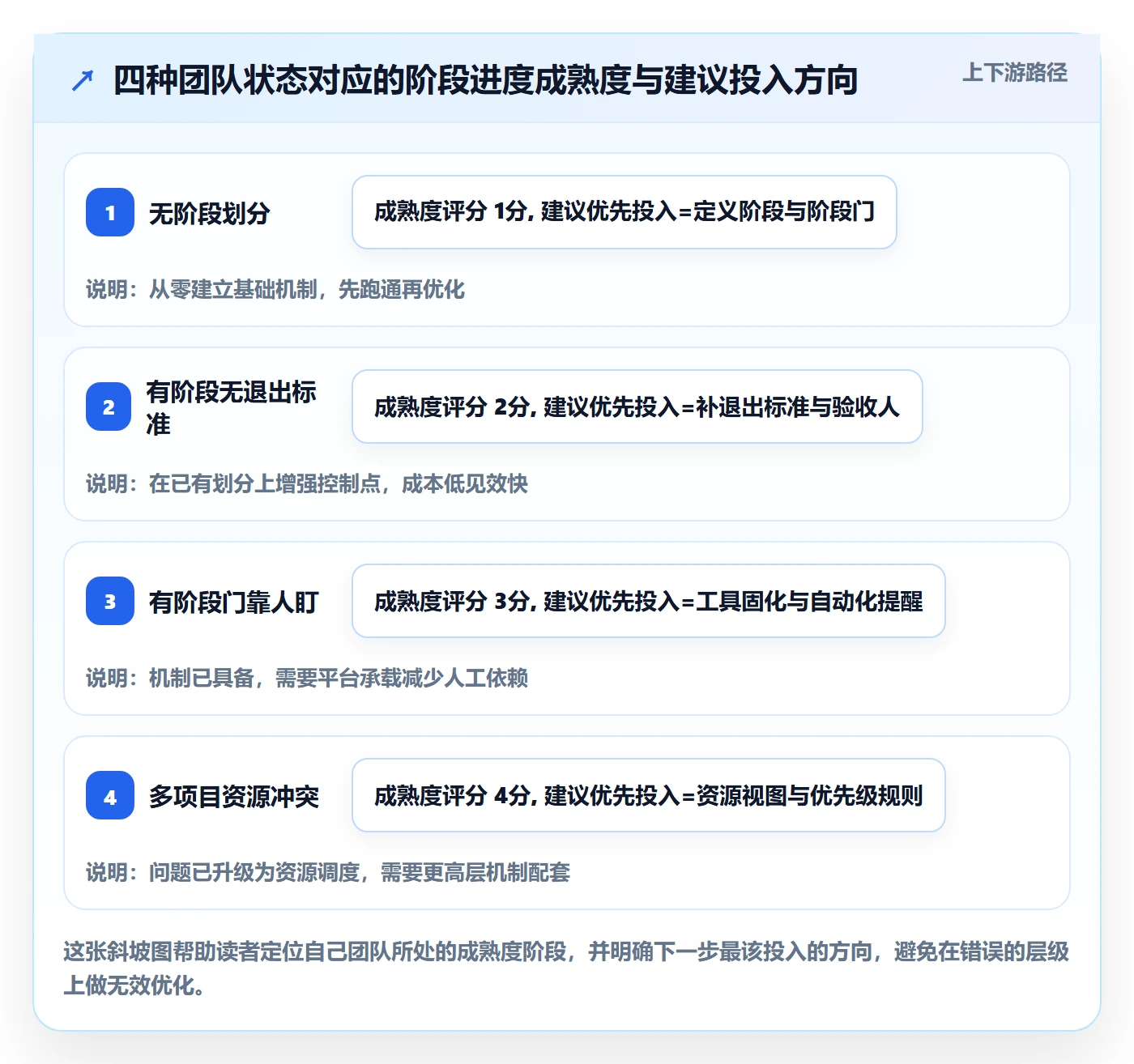

六、不同情况下的行动建议:从你现在的状态出发
方法讲完了,但每个团队的起点不一样。我按常见的四种状态给出具体行动建议,你对号入座。
1. 情况一:还没有阶段划分,进度全靠口头同步
这是最原始的阶段。我的建议是不要一上来就搞复杂工具,先用一张表格把阶段和阶段门定义出来。
- 把项目切成 5-8 个阶段,每个阶段 5-15 个工作日
- 给每个阶段写清楚退出标准、交付物、验收人、截止时间
- 找项目经理和各部门负责人开一次对齐会,确认阶段门
- 用在线表格维护一张滚动看板,每天更新
- 连续跑两个月,再考虑是否需要工具承载
这个阶段最重要的不是工具,而是让团队养成“看阶段门判断进度”的习惯。习惯没养成,上工具只会增加负担。
2. 情况二:有阶段划分,但没有退出标准
这是最常见的状态。你有阶段名称,但阶段之间没有门。我的建议是:
- 先不要动阶段划分,逐个阶段补退出标准
- 退出标准必须可验证,避免“基本完成”“大致明确”这类词
- 每个阶段门指定一个验收人,且验收人必须来自下游部门
- 增加“未达标处理规则”,明确阻塞升级路径
- 用一个季度观察阶段门通过率,低于 70% 说明标准设计有问题
这里的关键判断是:验收人来自下游部门,而不是本部门。本部门验收自己的交付物,等于没有验收。
3. 情况三:有阶段门,但执行靠人盯
这种情况说明机制有了,但没固化。我的建议是:
- 把阶段门配置到项目管理工具里,让系统自动触发状态流转和提醒
- 建立单一进度真相源,所有部门只维护自己负责的字段
- 用自动化提醒替代人工催办,比如交付物到期前 1 天自动通知责任人
- 跨部门进度会改为异常驱动,只讨论看板上标红的项
- 如果涉及 Jira 迁移,优先选择支持平滑迁移的平台,降低切换成本
中大型企业在这个阶段最容易犯的错是“用工具还原旧流程”。工具应该承载新机制,而不是把旧习惯电子化。我见过团队上了项目管理平台,结果还在用群聊催进度,工具只用来存档,那就白上了。
4. 情况四:多项目并行,资源冲突严重
这是最复杂的情况,进度问题本质变成了资源调度问题。我的建议是:
- 先建跨项目的资源视图,看清楚每个部门在每个项目上的投入
- 阶段门增加“资源确认”环节,没有资源承诺的阶段门不通过
- 设置项目优先级规则,资源冲突时按优先级分配
- 每两周做一次跨项目阶段门对齐,提前发现资源撞车
- 考虑用支持多项目视图和自定义工作流的平台来承载
这种情况下的核心判断是:进度问题不解决资源冲突,就是在治标不治本。一个部门同时被 5 个项目占用,任何阶段门设计都会失效。必须先解决“谁能同时干几个项目”这个前置问题。

七、不同情况下的取舍:没有完美方案,只有当下最优解

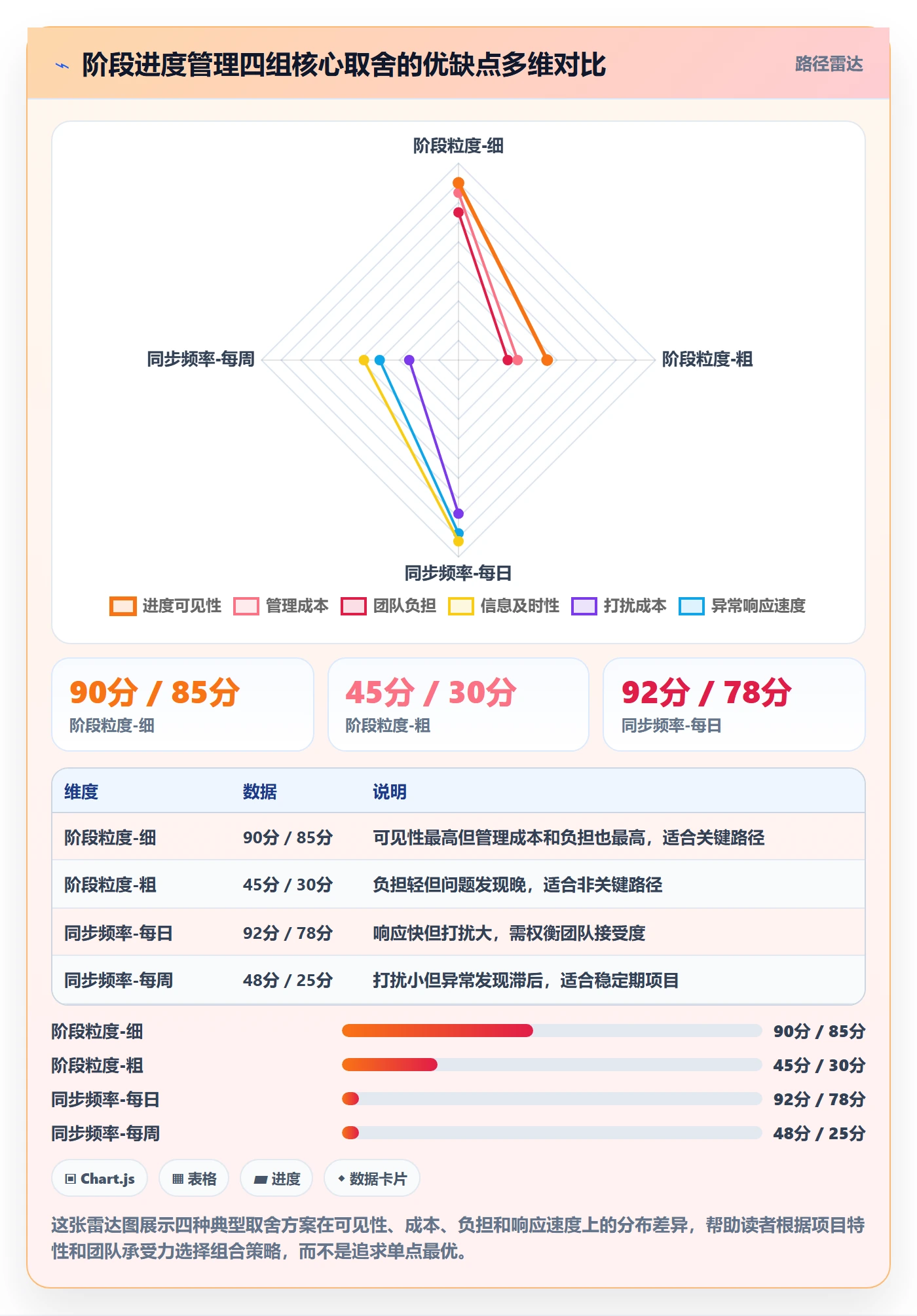

做阶段进度管理,本质上是做一系列取舍。我把最常见的四组取舍列出来,帮你在决策时想清楚代价。
1. 阶段粒度:切得细 vs 切得粗
切得细,问题暴露早,但管理成本高。切得粗,管理省事,但问题发现晚。我的建议是:关键路径上的阶段切细,非关键路径上的阶段可以粗。不要把资源平均分配在所有阶段上。关键路径上的阶段门可以细到 3-5 个工作日,非关键路径上可以是 10-15 个工作日。
2. 同步频率:每日站会 vs 每周例会
每日站会同步快,但对团队打扰大。每周例会打扰小,但发现问题晚。我的取舍建议是:看板每日更新 + 每周一次 25 分钟跨部门对齐会。更新是异步的,不打断工作;对齐会是同步的,用于解决看板上的异常。这样兼顾了及时性和打扰成本。
3. 工具选择:轻量表格 vs 专业平台
轻量表格上手快、成本低,但无法承载复杂阶段门和多项目视图。专业平台功能强,但配置和迁移有成本。我的判断标准是:
| 判断维度 | 适合轻量表格 | 适合专业平台 |
|---|---|---|
| 团队规模 | 30 人以下 | 100 人以上,或中大型企业 |
| 并行项目数 | 1-3 个 | 5 个以上 |
| 阶段门复杂度 | 固定 3-5 个阶段 | 阶段可配置,多项目阶段不同 |
| 数据安全要求 | 一般 | 需要私有化部署 |
| 历史数据迁移 | 无历史包袱 | 需要从其他工具平滑迁移 |
我的经验是:跨过 100 人、并行 5 个项目这两条线之后,轻量表格的维护成本会快速超过专业平台的配置成本。这个临界点值得你认真评估。
4. 变更管理:严格冻结 vs 灵活响应
严格冻结阶段,进度稳定但可能错失市场机会。灵活响应变更,市场适应性强但进度容易失控。我的取舍建议是:阶段门之内可以灵活,阶段门之间必须冻结。也就是说,在一个阶段内部,变更可以在小范围内调整;但一旦要跨越阶段门,变更必须走正式评估流程。这样既保留了灵活性,又守住了进度控制的锚点。

八、可复用的模板与落地清单
最后给你一套可以直接拿去用的模板和清单。我不建议你一次全上,选最缺的部分先补。
1. 阶段门定义模板
每个阶段门按这个结构填写,建议存成表格,所有项目统一使用:
阶段名称:[例如:需求冻结阶段]
阶段目标:[一句话说明这个阶段要达成什么]
阶段周期:[X 个工作日]
退出标准:
[可验证的条件,例如:需求文档通过研发、测试、市场三方评审]
[可验证的条件,例如:推广素材需求清单已提交市场部确认]
[可验证的条件,例如:物料采购预测清单已提交采购部确认]
交付物清单:
[交付物1] 责任人:[姓名] 截止:[第X工作日]
[交付物2] 责任人:[姓名] 截止:[第X工作日]
验收人:[下游部门负责人姓名]
未达标处理规则:
任一交付物超时未交,阶段门自动标记为阻塞
项目经理在 4 小时内组织阻塞解决会
阻塞超过 2 个工作日,升级至项目指导委员会
2. 跨部门滚动看板字段清单
看板不需要复杂,但字段要够用。我推荐的字段是:
- 项目名称
- 当前阶段
- 交付物名称
- 责任部门
- 责任人
- 截止时间
- 状态(待交付 / 已交付待验收 / 已验收 / 阻塞)
- 阻塞原因(仅阻塞状态填写)
- 下游影响部门
- 预计解决时间
字段设计的原则是:让任何人都能只看一行就判断“这件事有没有问题、该找谁”。如果看一行还需要再问人,说明字段没设计好。
3. 15 分钟跨部门进度会标准议程
- 0-3 分钟:看板快速扫描,确认所有标红项
- 3-10 分钟:逐个处理标红项,每个不超过 2 分钟,只讨论“谁在什么时候做什么”
- 10-13 分钟:确认本周阶段门是否有风险,有风险则当场定对接人
- 13-15 分钟:确认下次会议前必须完成的动作清单
这个议程的关键是:不汇报已完成事项,只处理异常。完成的活在看着板上是绿的,不需要占用会议时间。会议时间应该全部花在红色和黄色项上。
4. 落地检查清单
- 阶段划分是否覆盖项目全周期,每个阶段 5-15 个工作日
- 每个阶段是否有退出标准,且标准可验证
- 每个阶段门是否有明确的验收人,且验收人来自下游部门
- 是否有单一进度真相源,所有部门在其中维护数据
- 是否有分级偏差响应机制,L1-L4 规则清晰
- 跨部门进度会是否异常驱动,时长控制在 25 分钟内
- 变更是否有下游影响评估流程,评估耗时是否可接受
- 多项目并行时,是否有资源视图和优先级规则
这份清单你可以每季度自查一次。阶段进度管理的成熟度不是一次到位的,而是持续迭代出来的。我辅导的团队里,做得最好的不是一开始设计最完美的,而是每个月都根据实际数据微调机制的。
九、总结:阶段进度管理的独特观点
写到这里,我想把全文最核心的几个独特观点再强调一遍,这也是我和很多通用进度管理文章不一样的地方。
第一,阶段进度管理的核心不是时间管理,而是承诺管理。每个阶段门都是一次跨部门承诺的交接。你管的不是日期,是谁在什么时候把什么交给谁。日期只是承诺的度量单位。
第二,退出标准比阶段划分重要 10 倍。划分阶段谁都会,但定义“什么算完成”才是真功夫。我见过太多团队阶段划分很漂亮,但没有退出标准,结果阶段形同虚设。
第三,单一进度真相源是跨部门协作的基础设施。做不到这一点,其他所有优化都会被信息不对称吃掉。多个表格等于没有表格,多个真相源等于没有真相。
第四,偏差响应要分级,不要一刀切。大部分偏差应该在前两级被消化,只有真正严重的问题才占用跨部门会议资源。不会分级的团队,会议永远开不完。
第五,工具是机制的固化器,不是机制的替代品。机制没设计好,上什么工具都没用;机制设计好了,工具能让它跑得更稳、更省人力。对于 100 人以上、多项目并行的中大型团队,选择支持阶段门可配置、支持私有化部署、支持平滑迁移的平台,会让机制落地阻力小很多。
下一步怎么做?我的建议是:今天先做一件事,挑一个正在跑的跨部门项目,把它的阶段列出来,然后给每个阶段补一条可验证的退出标准。就这一件事,做完你就能感受到变化。等你把第一个项目的阶段门跑通了,再考虑推广到其他项目,再考虑用工具承载。不要一上来就追求大而全,阶段进度管理的效果,来自于机制被真实执行,而不是文档写得漂亮。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:阶段进度实操方法:跨部门团队提升进度管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417511
读者评论
我们团队也遇到过类似情况,三个部门三套进度表,每周对账就要花掉半天。后来统一到一张看板上确实好转了,但推行时阻力不小,老员工习惯难改,感觉机制落地比设计难得多。
阶段门退出标准这个点很认同,但文中说的‘4小时内处理阻塞’在实操中挺难,尤其涉及外部供应商时。另外想问下,跨部门看板每天更新,谁来做最终确认?如果验收人一直拖着不确认,是不是又变成新瓶颈?
偏差分级响应看着清晰,但我们小团队总共不到20人,L3和L4基本都得老板拍板,分那么细反而增加判断成本。不同规模团队确实该做取舍,希望作者能展开讲讲小团队怎么简化这套流程。
