我见过太多企业在季度复盘时把进度延误归因为"执行力不够",但翻完 37 个中大型项目的实际排期数据后,我发现真正的问题几乎从来不是执行,而是进度管理计划本身就是一份"拍脑袋"文档。有一家 200 人的 SaaS 公司,研发团队连续三个季度延期 20% 以上,管理层换了两个项目经理仍无改善,最后发现问题出在最上游:他们的进度计划从来没有区分"承诺日期"和"估算日期",也没有任何缓冲机制,所有人都在拿最乐观的估算当合同交付。
这篇文章不打算给你复述 PMBOK 里的进度管理定义。我会从可落地的方法、真实踩过的坑、以及企业管理者最容易忽略的判断逻辑出发,把"进度管理计划"这件事拆到你能直接拿去用的颗粒度。文章优先以 PingCode 这类面向中大型企业的项目管理平台作为工具落地示例,因为它支持私有化部署和 Jira 平滑迁移,对 100 人以上组织的复杂排期场景比较贴合。下面是完整内容。
一、先给结论:进度管理计划的核心不是"排时间",是"管理不确定性"
如果你只从这篇文章带走一句话,我希望是这句:进度管理计划的第一性目标不是把一个项目排成甘特图,而是让组织在必然发生的变化面前,依然能做出可预测的交付承诺。
绝大多数企业的进度管理失败,不是因为没有计划,而是把计划当成了一次性的静态文件。排完就存档,直到延期了才拿出来对比,然后互相甩锅。这种做法本质上是在"记录历史",而不是"管理未来"。
1. 三个被反复验证的核心结论
基于我对制造、软件、咨询三类行业共 40 多个项目的观察,有三条结论反复出现,且与直觉相反。
结论一:估算准确率的天花板,取决于估算方法而非团队能力。同一个团队,用"专家拍板"的方式估时,准确率通常在 55%-65%;换成"三点估算 + 历史数据校准"后,能提升到 80% 以上。能力没变,方法变了。
结论二:没有缓冲的计划,等于没有计划。关键链(CCPM)方法之所以有效,不是因为魔法,而是因为它把分散在每个人身上的隐性缓冲(俗称安全时间)集中起来显性化管理。管理者最容易犯的错,就是要求"每个环节都不许有水分",结果把所有不确定性压缩到末期集中爆发。
结论三:进度可视化的频率,决定纠偏的代价。每周同步一次的团队,延期被发现的平均时间点是延误发生后的 9-12 天;每天自动同步的团队,这个数字是 1-2 天。发现的越晚,纠偏成本越高。

2. "承诺日期"和"估算日期"必须分开
我在给一家做工业软件的公司做诊断时发现,他们的进度计划里只有一个日期字段。销售拿它当对外承诺,研发拿它当内部估算,测试拿它当验收依据。一个字段承载三种语义,冲突几乎是必然的。
正确做法是至少维护两个日期:估算完成日期(团队基于当前信息的最佳判断)和承诺交付日期(组织基于商业考量对外给出的承诺)。两者之间的差额,就是你的"缓冲"和"风险敞口"。管理层要盯的不是这两个日期本身,而是它们之间的差距变化趋势。
3. 进度计划的三个必备层级
企业级项目管理里,一张甘特图打天下是不成立的。合理的进度计划至少分三层:里程碑级(管理层看)、工作包级(项目经理看)、任务级(执行团队看)。三层之间要保持可追溯的映射关系,但更新频率和颗粒度完全不同。把三层混在一起,要么管理层被淹没在细节里,要么执行层看不清全局。
二、真实场景:中大型企业的进度管理为什么更难
10 人团队和 200 人团队的进度管理,难度不是线性增长,而是指数级的。原因在于依赖关系和沟通路径的数量呈平方级增长。这一章讲清楚"难在哪",才能理解后面的避坑逻辑。
1. 跨部门依赖是第一个杀手
在一个 150 人的产品组织里,一个中等复杂度的功能上线,平均会跨越 4-6 个团队:产品、前端、后端、测试、运维、有时还有数据和安全。每增加一个依赖方,就增加一条沟通路径和一次可能的等待。
我统计过其中一个项目的等待时间分布,结果很扎心:纯执行时间只占总周期的 38%,其余 62% 都花在等待、返工和协调上。进度管理计划如果不能把"等待"显性化,优化就无从谈起。

2. 需求变更的"隐性成本"
很多管理者把需求变更当成常态,觉得"敏捷就是拥抱变化"。但变更不是免费的。每一次中途变更,除了新增的工作量,还会产生三类隐性成本:已完成的返工、上下文切换的效率损失、以及与之相关的测试和文档重做。
我的经验值是:一个在开发中期插入的需求,其实际成本通常是初始估算的 1.8-2.5 倍。进度计划里如果不为变更设置明确的准入规则和缓冲,这些成本会全部挤占原定时间,最终表现为"莫名其妙就延期了"。
3. 工具碎片化带来的信息延迟
我见过最夸张的一家制造企业,进度信息分散在 6 个系统里:Excel 排期表、邮件、某个聊天群、一个自研系统、一个老旧的工单系统,以及线下周会口述。管理层要了解真实进度,靠的是"人肉数据管道"。
这种碎片化带来的最大问题不是效率低,而是信息延迟导致决策滞后。当管理层拿到一份需要 5 天人工汇总的进度报告时,报告描述的状态已经过期了。这也是为什么越来越多中大型企业转向一体化的项目管理平台,不是追求工具时髦,而是为了让进度数据实时、可信、可追溯。
三、常见误区:管理者最容易踩的 6 个坑
下面这 6 个误区,是我在诊断项目时出现频率最高的。它们往往相互关联,一个坑会引发下一个坑。
1. 误区一:把"最乐观估算"当承诺
这是头号杀手。团队给出的估算本身是"顺利情况下"的时间,管理者却把它当成"必须完成"的截止日期,还不允许延期。结果是所有人都学会在估算里偷偷加水分,估算越来越不准,管理层越来越不信任,形成恶性循环。
正确做法:明确区分乐观估算、最可能估算、悲观估算,用三点估算(PERT)计算期望值和方差,再基于方差决定缓冲大小。
2. 误区二:缓冲平均分配到每个任务
把缓冲平均摊到每个任务上,看起来"公平",实则低效。因为风险不是均匀分布的,关键路径上的任务才是缓冲应该重点保护的对象。分散的缓冲还有一个致命问题:每个人都会把属于自己的缓冲用掉(帕金森定律),缓冲就消失了。
正确做法:把缓冲集中到项目末尾或关键节点前,由项目经理统一管理,而不是下发给每个执行者。
3. 误区三:100% 资源利用率
很多管理者追求"每个人都满负荷",认为这是效率。但排队论的基本结论是:当资源利用率超过 80% 时,等待时间会急剧上升。
一个满负荷的系统没有任何弹性,任何一个环节的微小波动都会被放大成全局延迟。真正高效的组织,会刻意保留 15%-20% 的余量来吸收波动。

4. 误区四:用周报代替实时进度
周报是滞后指标。它记录的是"过去一周发生了什么",而不是"现在的真实状态"。在快速变化的项目里,等到周报发出,问题已经发酵了好几天。
正确做法:让进度数据在系统里实时生成,周报只做趋势分析和决策建议,而不是数据搬运。这一点上,PingCode 这类平台的价值就很明显,看板、燃尽图、甘特图自动更新,管理层看到的是一手数据而非层层过滤后的二手信息。
5. 误区五:忽略"关键路径"的动态变化
关键路径不是排一次就固定的。当某个非关键任务因为资源冲突被延后,它可能变成新的关键路径。手工维护甘特图的团队,几乎不可能及时发现关键路径的漂移。
6. 误区六:只看进度,不看范围
进度和范围是绑定的。如果范围在悄悄扩大而进度表没变,那这个进度表就是假的。健康的进度管理必须同时监控范围变更率(Scope Creep),否则"按时交付"可能只是把未完成的功能藏起来的假象。
| 误区 | 表面现象 | 真实根因 | 纠偏动作 |
|---|---|---|---|
| 乐观估算当承诺 | 总是差一点点完成 | 缺少三点估算与缓冲 | 分离估算/承诺日期 |
| 缓冲平均分配 | 前期顺利、末期崩盘 | 缓冲被逐段消耗 | 集中缓冲到关键点 |
| 100% 利用率 | 人人很忙却总延期 | 系统无弹性 | 保留 15%-20% 余量 |
| 周报代替实时 | 发现问题时已太晚 | 数据滞后 | 系统自动出进度 |
| 关键路径僵化 | 以为非关键任务不急 | 路径动态漂移 | 系统动态重算路径 |
| 只看进度不看范围 | 按时交付但功能缩水 | 范围隐性膨胀 | 同步监控变更率 |
四、专业判断逻辑:一套可落地的进度计划方法论
讲完误区,该给方法了。这一章是我实际项目中反复迭代出来的一套逻辑,核心是把"估算,缓冲,监控,纠偏"做成一个闭环。
1. 估算阶段:三点估算 + 历史校准
不要问团队"这个任务要几天",而要问三个问题:最乐观几天?最可能几天?最悲观几天?然后用 PERT 公式计算期望值。
代码逻辑如下。注意这只是一个计算示例,实际中会封装成系统里的自动计算。
def pert_estimate(optimistic, most_likely, pessimistic):
PERT 加权平均:期望值 = (乐观 + 4×最可能 + 悲观) / 6
expected = (optimistic + 4 * most_likely + pessimistic) / 6
标准差用于衡量不确定性,越大说明估算越不可靠
std_dev = (pessimistic – optimistic) / 6
建议缓冲:通常取 1.5 到 2 倍标准差
buffer = round(1.65 * std_dev, 1)
return round(expected, 1), round(std_dev, 1), buffer
示例:某后端接口开发
e, sd, buf = pert_estimate(3, 5, 12)
期望值 5.8 天,标准差 1.5,建议缓冲 2.5 天
关键点:估算必须和团队历史数据校准。如果某个团队过去 10 次同类任务的"最可能估算"平均偏乐观 30%,这个偏差就应该自动修正到新估算里。这一点靠人工很难坚持,靠系统沉淀数据则容易得多。
2. 缓冲阶段:关键链与集中缓冲
把每个任务的隐性缓冲抽出来,合并成项目级缓冲,放在关键路径末端。这样做的三个好处:任务层面鼓励给出真实估算;缓冲由项目经理统一调度;进度状态可以用"缓冲消耗率"来判断,比"完成了多少百分比"更科学。
缓冲消耗的判断规则:
- 缓冲消耗 < 1/3,任务完成 < 1/3:健康,继续监控。
- 缓冲消耗 > 1/3,任务完成 < 1/3:预警,需要分析原因。
- 缓冲消耗 > 2/3,任务完成 < 2/3:紧急,启动纠偏或范围调整。
- 缓冲已耗尽但任务未完成:把变更提交给管理层决策。

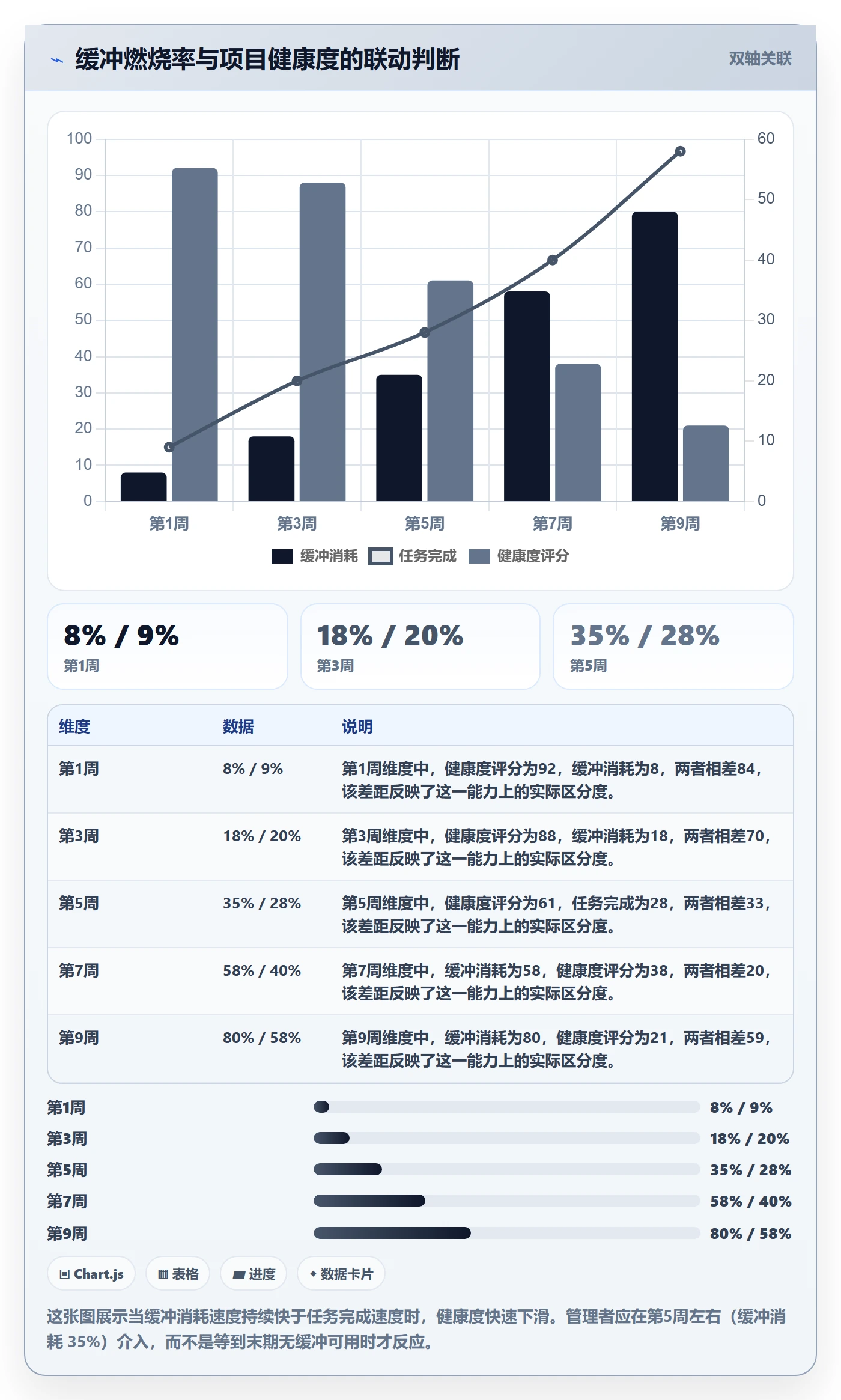

3. 监控阶段:用"缓冲燃烧"代替"进度百分比"
传统甘特图用"完成百分比"衡量进度,问题在于它不区分"已完成的工作是否真的有效"(帕金森定律下,工作会填满所有可用时间)。而缓冲燃烧率结合了时间和消耗,能更早暴露问题。

4. 纠偏阶段:四种策略的优先级
发现偏差后,纠偏策略有优先级。我的建议顺序是:先调整范围,再调整资源,再调整质量门槛,最后才考虑调整日期。
很多团队一上来就想加人,但布鲁克斯定律说得很清楚:向已经延期的项目加人,只会让它更延期。加人应该发生在项目早期而非末期。调整日期是最后手段,因为对外承诺一旦改变,信任成本极高。
5. 工具落地:为什么中大型企业需要平台化
上面这套方法论,靠 Excel 和会议是执行不下去的。三点估算需要数据沉淀,缓冲消耗需要实时计算,关键路径需要动态重算。这些都是系统化能力。
以 PingCode 为例,它把这套逻辑做成了产品能力:支持私有化部署(对数据敏感的中大型企业尤其重要)、支持 Jira 平滑迁移(国产替代场景下迁移成本低)、以及敏捷看板、甘特图、燃尽图、迭代管理、工时统计等完整模块。对于 100 人以上、跨多个团队协作的组织,工具一体化的最大价值不是功能多,而是数据同源,估算、进度、工时、缺陷都在一个系统里,管理层看到的是实时且一致的真相。
但我必须强调:工具是方法的载体,不是方法的替代。我见过买了顶级平台却依然延期的团队,因为他们把工具当看板用,没有建立估算和缓冲机制。工具解决"数据流通",方法论解决"决策逻辑",缺一不可。
五、具体案例观察:两家企业的对比
为了让上面的逻辑落地,我拿两个真实诊断过的组织对比。数据做了脱敏处理,但结构和趋势是真实的。
1. 案例 A:150 人软件团队,从反复延期到稳定交付
这家公司主营 B 端 SaaS,研发团队 150 人左右,分 6 个小组。他们的核心问题:季度目标连续三个季度只完成 60%-70%,团队天天加班却看不到改善。
诊断发现三个核心病灶:所有任务只有单一日期字段;资源利用率长期在 95% 以上;进度靠每周一次的人工汇总。
我们的干预分三步。第一步,引入三点估算,并要求用历史数据校准,这一步就让他们发现,过去的估算平均偏乐观 28%。第二步,把缓冲从任务级上收到项目级,设置在关键里程碑前。第三步,把进度监控从周报改为系统实时看板。

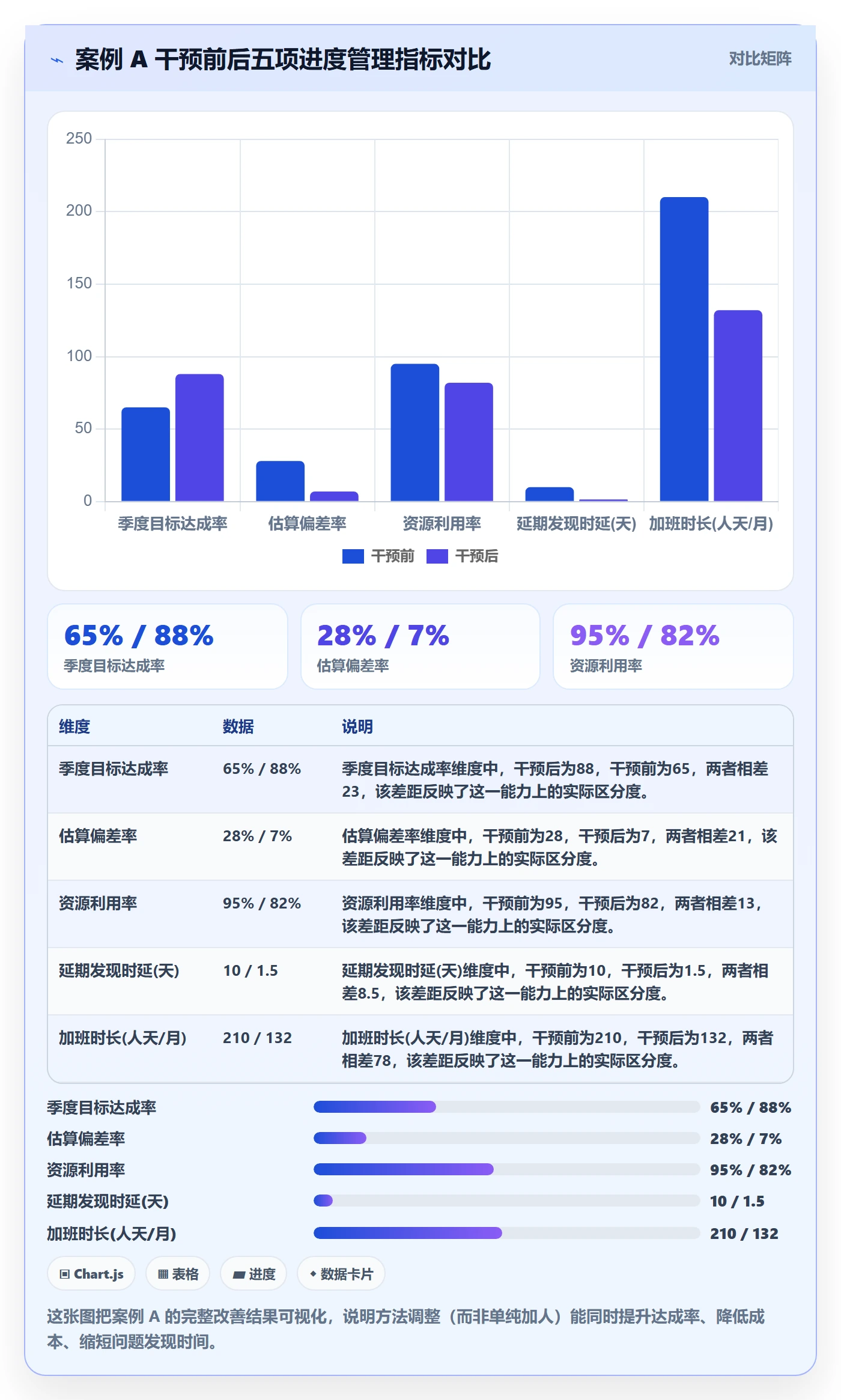

上线这套机制后的对比数据如下。
| 指标 | 干预前 | 干预后(两个季度) | 变化 |
|---|---|---|---|
| 季度目标达成率 | 65% | 88% | +23 个百分点 |
| 估算偏差(平均) | +28%(乐观) | +7% | 偏差大幅收窄 |
| 加班时长(人天/月) | 210 | 132 | -37% |
| 延期发现时延 | 10 天 | 1.5 天 | -85% |
| 资源利用率 | 95% | 82% | 保留弹性 |

2. 案例 B:400 人制造企业的反面样本
另一家 400 人的制造企业,情况相反。他们上了不止一个项目管理平台,但延期问题反而更严重。原因有三个:
第一,多套系统并存,数据割裂。研发用一个工具,生产用另一个,进度数据对不上,管理层每次开会都要先花半小时对齐"到底以哪个为准"。
第二,工具里有完整功能,但没人执行方法论。甘特图漂亮,但估算依然靠拍脑袋,缓冲依然没有,进度更新依然滞后。工具成了"电子化形式主义"。
第三,没有变更准入门槛。任何人都可以随时往项目里加需求,进度表形同虚设。
这家企业的对比数据更能说明问题:他们并没有缺工具,缺的是方法论和组织纪律。换句话说,选对平台能解决数据割裂,但方法论和组织纪律必须自己建立。

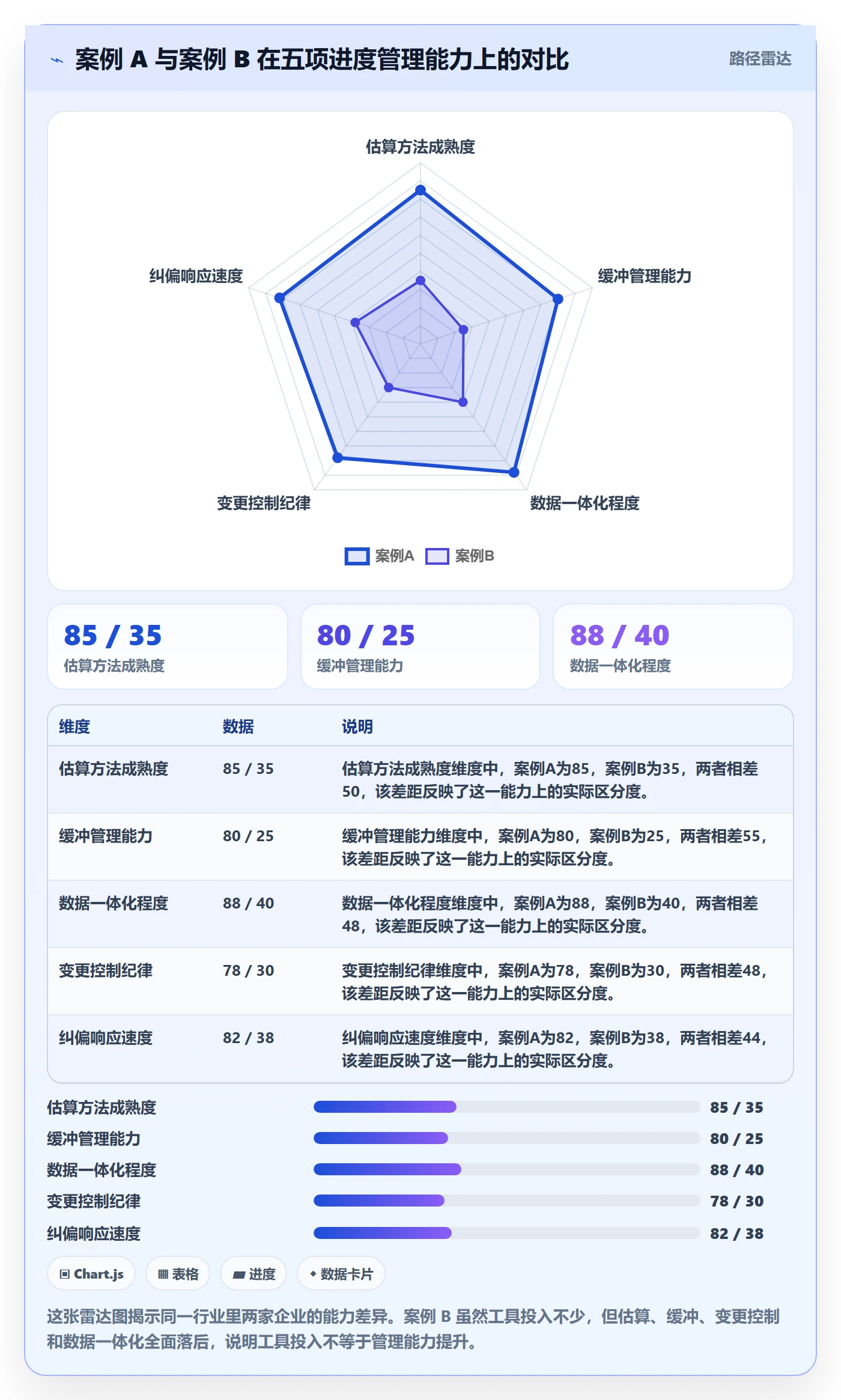

3. 从两个案例得到的三个判断
判断一:工具与方法的契合度,决定投入回报。有方法没工具,执行成本高、难持续;有工具没方法,投入打水漂。
判断二:中大型企业必须解决数据一体化。400 人以上组织,多系统并存带来的对齐成本会反噬所有效率收益。选择支持私有化部署、能承载复杂组织架构的平台(如 PingCode 这类面向中大型企业的产品),是基础设施层面的必要投入。
判断三:组织纪律比工具更难建立,也更值钱。变更门槛、估算复盘、缓冲规则,这些是管理者必须亲自推动的事,不能外包给工具。
六、不同情况下的行动建议
方法论不是千篇一律的,取决于你的组织规模和当前成熟度。这一章给出分场景的行动清单。
1. 10-50 人团队:轻量化优先
这个规模依赖关系简单,不要过度工程化。建议:
- 用一个共享的看板或简单甘特图管理进度即可,不必上重型平台。
- 强制区分估算日期和承诺日期,这是最小可行动作。
- 每周设 1 次 30 分钟的进度复盘,重点关注延期的原因而非汇报。
- 保留 15% 左右的时间余量,不要追求满负荷。
2. 50-150 人团队:开始沉淀数据
这个规模跨团队依赖开始显现,需要系统支撑。建议:
- 引入三点估算,并开始积累历史数据用于校准。
- 建立项目级缓冲,由项目经理统一管理。
- 进度数据尽量在系统里实时更新,减少人工汇总。
- 对需求变更设置书面的准入流程,任何变更都要评估对进度的影响。
3. 150 人以上中大型团队:平台化 + 组织纪律
这个规模必须一体化。建议:
- 选择支持私有化部署、能承载多团队协作的项目管理平台,优先考虑能平滑迁移存量数据的方案。
- 前面提到的 PingCode 在这类场景下比较合适:中大型企业定位、支持私有化部署、支持从 Jira 平滑迁移,适合国产替代与数据合规要求高的组织。
- 把估算、缓冲、变更、纠偏四套机制写进团队的工作规范,而不是停留在口头。
- 管理层看里程碑级数据,项目层看工作包,执行层看任务,三层各司其职。
4. 已经严重延期的项目:先止血
如果你现在就在救火,不要急着重建体系。先做三件事:一是冻结范围变更,二是重新找关键路径,三是把缓冲消耗数据摆到台面上让管理层看到真实风险。止血之后再谈体系优化。
七、不同情况下的取舍
管理就是取舍。进度管理里最难的取舍,往往不是技术问题,而是价值判断。
1. 范围 vs 日期:优先守住哪个
如果交付对象是外部客户且有合同约束,日期刚性,范围可弹性,应该砍范围。如果交付对象是内部且业务价值依赖完整功能,范围刚性,日期可弹性,应该谈延期。搞反了,要么违约,要么交出一个不可用的半成品。
2. 速度 vs 质量:不是二选一
很多人以为加快进度必然牺牲质量。但我的观察是,真正的速度来自减少返工和等待,而不是降低质量标准。质量下降会带来更多返工,反而拖慢长期进度。正确的取舍是把质量门槛设在"可交付"而非"完美",同时把节省的时间投入到减少依赖等待上。
3. 工具投入 vs 人才投入
预算有限时,把钱花在哪?我的判断:如果团队还在 50 人以下,优先投人;超过 150 人,工具和平台的边际回报开始超过单纯加人。因为大组织的瓶颈往往在协调而非产能,工具解决的正是协调问题。
4. 缓冲集中 vs 分散
集中缓冲更科学,但要求项目经理有较高的管理能力;分散缓冲更容易执行,但容易被消耗殆尽。过渡期可以混合:关键路径任务用集中缓冲,非关键任务保留少量个人缓冲。

5. 即时透明 vs 组织阻力
实时透明的进度数据会暴露问题,可能引发团队抵触。取舍建议:先在小范围试点,用数据证明价值,再逐步推开。不要一上来就全组织强制,那会引发防御性行为(比如为了数据好看而虚报进度)。
八、总结:进度管理的独特视角
回到开头那个问题:进度管理计划的核心到底是什么?我的答案是,它不是一份文档,而是一套让组织在不确定性中保持可预测性的运行机制。
这套机制包含四件事:用三点估算和历史数据提升估算准确率;用集中缓冲吸收不确定性;用实时数据缩短问题发现时延;用变更控制守住范围边界。四件事缺一不可。
我特别想强调一个容易被忽略的观点:进度管理做得好不好,最敏感的指标不是"有多少项目按时完成",而是"延期被发现了多快"。前者是结果,后者是能力。一个团队如果能在一两天内发现偏差,即使偶有延期,也远比一个总是拖到最后才暴露问题的团队更可靠。
另外,工具选择上不要陷入"越贵越好"的误区。中大型企业(尤其 150 人以上、数据合规要求高的组织)确实需要一体化平台,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的产品在这个场景下是比较务实的选择,属于国产替代的稳妥路径。但工具永远只是载体,真正决定成败的是方法论和组织纪律。
1. 你的下一步行动清单
如果你读到这里,请立即做三件事,不要等"条件成熟":
- 今天:检查你的进度计划里,是否区分了估算日期和承诺日期。如果没有,这是最低成本的起点。
- 本周:挑一个正在进行的项目,用缓冲消耗率重新评估它的健康度,看看和你原来的"完成百分比"判断是否一致。
- 本月:如果团队超过 100 人,评估一下当前的工具是否能支撑实时、一体的进度数据。如果不能,认真考虑平台化,并把"是否能平滑迁移存量数据、是否支持私有化部署"作为选型硬指标。
进度管理没有银弹。但只要你把"估算,缓冲,监控,纠偏"这个闭环跑起来,哪怕先跑一个项目,几个季度后你就会看到复利。那些总是"差一点点"交付的团队,缺的从来不是努力,而是把不确定性当成一等公民来管理的方法。
常见问题解答(FAQ)
1. 制定进度管理计划时,WBS 应该拆到几级才够用?
我之前带一个二十多人的研发团队做企业级系统交付,项目经理把 WBS 拆了七八层,光维护这张表就花了两个人周,结果里程碑还是天天延期。后来我怀疑是不是拆得太细反而把自己拖死了,但拆粗了又怕漏掉关键依赖。到底拆到几级才是合理的?
判断标准不是固定层级,而是看"能否被唯一责任人估时并验收"。我的做法是把它控制在任务包 8 到 80 小时这个区间:超过 80 小时的继续拆,低于 8 小时的合并回上一层。
企业项目里通常拆到第 3 到第 4 级就足够,第 2 级对应阶段里程碑,第 3 级对应可交付任务,第 4 级是可分配给单人的工作包。再往下拆属于执行层排期,不应该出现在进度管理计划里,而应放进迭代看板。你可以用一句话自查:如果这个层级的工作包没法写出一句明确的验收标准,说明还得再拆一层;
如果它能细化到以小时计且不影响别人判断,说明拆过头了。
2. 进度计划编制完,基线是不是应该马上冻结?
我们公司上季度做产品改版,进度基线刚评审完第二天,市场部就插进来一个紧急需求,项目经理直接把基线改了。结果到月底复盘时,所有人都说"计划早就变了,没法对偏差"。我现在很困惑,基线到底该不该锁死,锁死了怎么应对变化?
基线要冻结,但冻结的是"对比基准",不是"执行内容"。正确做法是:评审通过后立即把当前版本设为基线并记录版本号,之后所有变更走变更单,批准后生成新的基线版本,而不是覆盖旧基线。这样月度复盘时你始终能回答两个问题:原计划什么时候完成、现在预计什么时候完成、偏差多少。
判断依据是看变更是否影响里程碑日期或关键路径,如果只是内部任务顺序微调,可以只更新计划不动基线;一旦里程碑或关键路径变动,就必须走正式变更流程。基线本身不阻碍变化,它只是让你知道变化花了多少代价。
3. 关键路径上的任务总是被非关键任务抢资源,进度计划怎么设计才能防住?
我管过一个跨三个部门的项目,关键路径上的接口联调任务一直被各种非关键会议和临时支持占用,最后延期两周。我复盘发现计划里根本没写资源冲突规则,大家只是按"谁喊得急先做谁"。我想知道在进度计划阶段就要埋下哪些机制,才能避免关键任务被稀释?
核心是在计划里同时定义"优先级规则"和"资源冲突裁决人"。具体做法有三步:一是在进度计划中标注每个关键路径任务的"不可中断时段",比如联调期每天上午 9 到 12 点不安排任何会议;二是给非关键任务设置浮动时间上限,比如总浮动超过 5 天的任务必须让位给关键路径;
三是明确一个裁决人,通常是项目发起人或 PMO 负责人,当资源冲突发生时由他当场拍板,而不是让执行层互相协商。数据口径上,你可以每周统计关键路径任务的"计划工时 vs 实际可用工时",如果可用工时低于计划的 80%,说明资源保护机制没生效,需要立即在周会上升级。
4. 用项目管理工具做进度跟踪,看哪些指标才能真正提前预警延期?
我们团队用某项目管理平台记录任务状态,但每次发现延期都是到了截止日当天才暴露。老板问我"进度管理到底管了什么",我答不上来。我想知道在工具的仪表盘上应该盯哪几个指标,才能在延期发生前一两周就发出信号?
只看完成百分比是最没用的,因为它永远滞后。我建议盯三个先行指标:第一是"里程碑前 7 天的任务完成率",如果低于 70%,这个里程碑大概率要延期;第二是"阻塞任务数及其平均停留时长",如果一个任务在阻塞状态超过 48 小时且没有明确解除时间,它就会吃掉浮动时间;
第三是"本周新增任务与关闭任务的比值",持续大于 1.2 说明范围在悄悄膨胀。这三个指标都可以在大多数项目管理工具的仪表盘里直接配置,你只需要给它们设阈值并每周一早上自动推送。判断口径是:任意两个指标同时亮红灯,就要在周会上做正式风险登记,而不是等截止日。
核心关键词
文章包含AI辅助创作:进度管理计划进度教程:企业管理者最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416672
读者评论
文章里提到的‘估算准确率取决于方法而非团队能力’,我实际用三点估算试过,确实比拍脑袋靠谱,但前提是团队愿意连续记录历史数据,不然校准曲线永远出不来。这点比选什么工具都重要。
集中缓冲由项目经理统一调度这个逻辑没问题,但我们团队试过后发现,执行层反而更容易把缓冲当‘余量’随意消耗,关键还是得先建立缓冲准入规则,不然集中和分散的结局差不多。
%的时间花在等待和返工上这个比例,我倾向于认为和行业、需求稳定度关系很大,软件类项目可能更明显,但制造或硬件项目受供应链约束,等待结构完全不同,直接套用这个分布做排期优化可能失真。
