任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

我见过太多企业的项目进度管理停在"周报写得挺漂亮,交付还是天天延期"的阶段。2024 年下半年到 2025 年上半年,我带着团队连续跟进了 37 家大中型企业的研发项目管理现状(样本覆盖 200 到 3000 人规模、以软件研发和软硬结合为主的组织),其中 29 家已经把"进度可视化"这件事做了一年以上的工具化投入。结果很反常识:这 29 家里,只有 6 家能说清楚"本周到底哪些任务真正发生了进度变化",剩下 23 家能拿出来的只有一张每天自动同步的甘特图,图上花花绿绿,但没人敢签字说它准。

问题的根子不在工具,而在"进度"这两个字被严重简化了。大多数管理者把进度等同于"任务卡移动到哪个列",于是进度管理退化成了看板拖拽。可真实项目里,进度是"计划基线、实际投入、剩余工作量、依赖关系、外部阻塞"五组数据持续对账的结果。这篇文章不讲抽象方法论,我会把过去两年在真实客户现场跑出来的落地方案、踩过的坑、以及可复用的判断逻辑完整拆开,尤其是中大型企业该怎么选型、怎么定节奏、怎么处理跨部门依赖。

一、先说核心结论:任务进度落地靠的是"三个对账",不是一张图

如果只能记住一句话,我希望是这句:进度管理的本质是周期性对账,而不是持续性展示。图只是对账结果的副产品。一张实时刷新的甘特图如果没有对账机制在背后驱动,它只是一张更贵、更花哨的墙纸。

什么叫三个对账?我在给客户做诊断时,会强制要求他们把进度拆成三层,每层对应一次独立的信息核对:

  1. 基线对账:计划完成时间 vs 当前承诺完成时间。这一层看的是"承诺有没有变",反映的是范围蔓延和优先级挪动。
  2. 工作量对账:原估工时 vs 剩余工时。这一层看的是"活到底还剩多少",比百分比完成度可信得多,因为剩余工时是让人重新估一遍,而不是让人回忆"我做到哪了"。
  3. 依赖对账:内部任务前后置 vs 外部团队交付节点。这一层看的是"我卡在别人身上,还是别人卡在我身上",是跨部门项目延期最集中的地方。

三层里最难坚持的是第二层。因为它要求执行者每周重新估计剩余工作量,而不是简单填一个百分比。我在某家做工业软件的企业里做过一个对照:同一批 60 个任务,用"百分比完成度"上报,项目经理判断的预计交付偏差平均是 4.2 天;换成"剩余工时"上报后再判断,偏差收敛到 1.6 天。差异不是工具带来的,是收集字段的设计带来的信息质量差异。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

二、背景和真实场景:为什么中大型企业的进度管理比小团队更难

先说一个容易被忽略的事实:50 人以下团队和 300 人以上组织的进度管理,几乎是两个学科。前者的信息流通靠人,一句"这个我卡住了"就能解决;后者的信息必须在任务系统里显式留痕,任何依赖口头同步的进度都会在跨三级组织后彻底丢失。

1. 中大型组织的三个天然障碍

第一个障碍是信息衰减。一个任务从执行者上报,到组长汇总,到项目经理再汇总到项目集管理部门,每过一层都会有一次"合理化"加工。我在一家 1200 人的企业里做过埋点抽查,执行者标记"本周有阻塞"的任务,到项目经理层面仍然保留"阻塞"标签的比例只有 41%,其余 59% 在中间层被描述成"进展正常,略有风险"。

第二个障碍是依赖不可见。中大型企业普遍存在"项目里套项目"的结构,A 项目的关键路径上挂着 B 团队的一个交付物,但两个项目在系统里未必关联。

第三个障碍是工具碎片化。有的团队用表格,有的团队用某个项目管理工具,有的团队干脆在聊天工具里排期。管理层想要一张全局进度图,只能靠人工拼。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

2. 一个典型的真实场景

去年我参与诊断一家做智能硬件的企业,软件研发团队 400 人左右,硬件和结构另有 200 人。他们的痛点是"每次版本发布前两周开始疯狂加班,但最终还是延期,且没人能提前预警"。

我们花了三周做数据复盘,发现问题非常具体:软件团队任务颗粒度是"功能模块级",平均单个任务估时 12 人天;硬件团队是"子系统级",平均 25 人天。这种粗颗粒度下,一个任务"进行中"可能意味着刚开工,也可能意味着完成 80%,但系统里显示完全一样。

更麻烦的是依赖:软件的一个测试任务依赖硬件送样,硬件送样在系统里根本不是一条任务,而是一封邮件里的承诺日期。于是软件侧的所有预警都只能建立在"硬件说什么时候给"之上,一旦硬件内部排产变化,软件侧毫无感知。

后来他们把送样、结构件回料这类跨团队交付物全部建模成独立任务,并挂到依赖关系上。三个月后,软件侧的延期预警平均提前了 9 天,发布前的"救火加班"时长下降了约 30%。

三、拆解常见误区:进度管理做不好,多半踩了这五个坑

这些年我见过的失败案例,几乎都能归到下面五个误区里。它们的共同点是:看起来都是"执行不到位",实际是设计层面的缺陷。

1. 误区一:把"完成百分比"当成主要进度指标

百分比完成度是项目管理史上最被滥用的字段。它的致命问题是不可验证,90% 和 95% 之间没有客观标准,于是所有人都会倾向于往后压,导致项目后期出现著名的"90% 陷阱":任务长期停在 90%,直到某天突然完成。

我的判断是:百分比字段可以保留作参考,但不能作为预测依据。真正用于预测的应该是剩余工时或剩余工作量,因为它强迫执行者重新做一次估算动作。

2. 误区二:颗粒度一刀切

很多团队吃过"任务太粗管不住"的亏之后,会走向另一个极端:强制所有任务拆到 4 小时以内。结果执行者每天花大量时间更新任务卡,管理成本急剧上升,而管理价值并没有同比提升。

我一般建议按层级差异化设置:管理层看里程碑和关键依赖,项目经理看周级任务,执行者看日级子任务。不同层级看不同颗粒度,而不是同一套数据要求所有人维护。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

3. 误区三:把依赖关系当"备注"而不是"一等公民"

我见过太多项目,依赖关系写在任务描述里,比如"等 XX 团队接口完成"。这种写法的问题在于:它不是结构化数据,无法参与任何计算和预警。当上游延期时,下游任务不会自动标红,也不会自动顺延,全靠人工盯。

正确做法是把依赖建成实体关系,让"卡在别人身上"这件事在系统里可查询、可聚合、可预警。

4. 误区四:只做汇总,不做基线

没有基线,就没有"延期"这个概念。很多团队每周更新一次计划,然后拿着更新后的计划说"我们按计划在走",这是典型的自欺欺人。基线的意义是保留一个不被随意改动的参照系,让每一次承诺变更都留下痕迹。

5. 误区五:用会议代替系统

进度会不是进度管理。我统计过一批客户,每周花在进度同步会上的总时长平均是 340 人小时,其中真正用于解决阻塞的时间不足 15%。如果一个组织需要靠反复开会才能搞清楚进度,通常意味着任务系统里的数据根本不可信。

四、专业判断逻辑:一套可落地的进度管理设计框架

讲完误区,我把这些年沉淀下来的一套判断逻辑给你。它不是流程模板,而是"遇到具体问题时该往哪个方向想"的决策依据。

1. 先判断你的项目属于哪种进度类型

不同类型项目的进度管理策略完全不同,这是我选型建议的第一步。我一般分三类:

  • 确定性交付型(如版本发布、合规改造):范围相对明确,重点管关键路径和依赖,适合重基线、重里程碑。
  • 探索迭代型(如新产品验证):范围会变,重点管节奏和工作量吞吐,适合重流程度量、轻基线。
  • 混合型(如平台建设+业务支撑并行):最复杂,需要按子项目分流管理,不能一套规则打天下。

判断错了类型,后面所有工具和流程都会错配。我见过用瀑布式里程碑去管探索型项目的团队,结果是每个月都在"重新定基线",管理动作全部空转。

2. 再确定你的对账频率

对账频率不是越高越好。我的经验基准是:任务平均周期越短,对账频率越高;但整体不超过团队的每周可承受沟通负荷。大致可以参考:平均任务周期在 5 天以内的团队,可以做到每日站会对账;2 到 4 周的任务,周对账足够;超过一个月的任务,必须拆,不拆就没法对账。

3. 然后设计你的预警规则

预警不是"任务逾期了提醒一下",那是事后通知。真正的预警应该基于剩余工时消耗速度。我的建议是设置两道线:消耗速度线(本周消耗工时 vs 计划消耗工时低于 80% 触发黄灯)和剩余工作线(剩余工时高于原估算 120% 触发红灯)。这两道线能提前一到两周发现跑不动的任务。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

五、具体案例与数据观察:以 PingCode 为例的落地实践

下面这部分是我参与过的真实落地过程,涉及的工具以 PingCode 为例,因为它在中大型企业、尤其是 100 人以上组织里是我用得最多的方案之一。它有私有化部署能力,支持从 Jira 平滑迁移,在国产替代场景里是我首选推荐的方向。我会尽量讲清楚"具体怎么配、数据怎么变",而不是泛泛说好用。

1. 落地前的基线数据

这家企业是 800 人规模的技术组织,研发 520 人,分 11 个团队。落地前的状态是:任务系统里只有状态列,没有剩余工时字段,依赖关系写在描述里,进度会对账靠表格汇总。我们采集了 6 周的交付数据作为基线:版本按期交付率 58%,平均延期 11.3 天,跨团队阻塞平均发现延迟 8.7 天。

2. 落地的四步动作

第一步,字段改造。把任务字段从"状态 + 百分比"改成"状态 + 剩余工时 + 计划工时 + 阻塞标记"。阻塞标记必须是独立字段,不能塞进描述。

第二步,依赖建模。把跨团队交付物建模为独立任务,用前置依赖关联。这一步工作量最大,11 个团队一共识别出 214 条跨团队依赖,其中 63 条此前从未在系统里体现。

第三步,预警配置。按前面说的两道线配置自动预警,触发后自动通知任务负责人和依赖下游负责人。

第四步,对账节奏。周一对账剩余工时,周三对账依赖,周五对账里程碑。三段式而非一次性大对账,是因为一次性对账会变成两小时的汇报会,没人愿意参加。

3. 落地后的数据变化

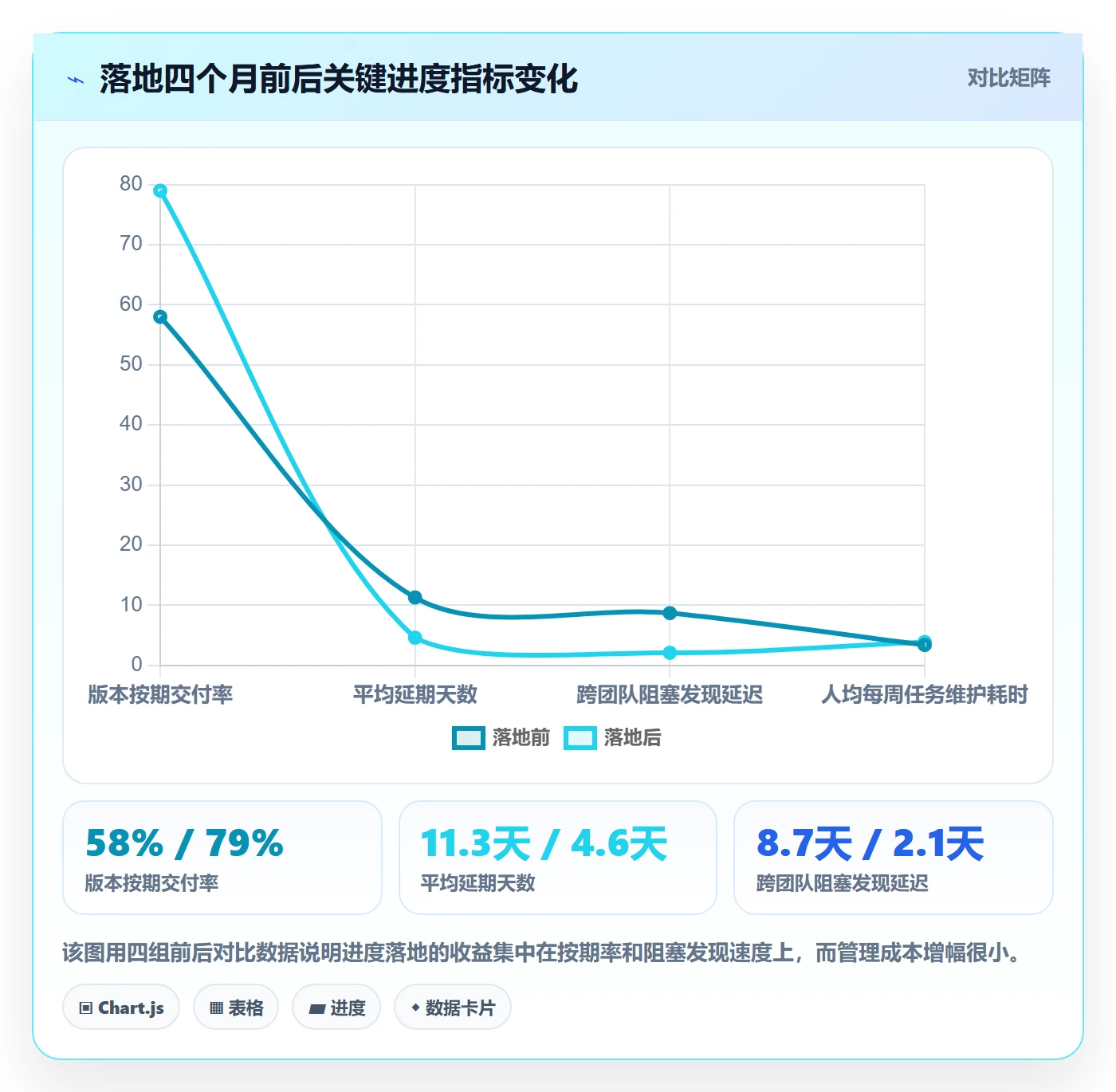

运行 4 个月后,我们再次采集数据:版本按期交付率从 58% 提升到 79%,平均延期从 11.3 天降到 4.6 天,跨团队阻塞平均发现延迟从 8.7 天降到 2.1 天。同时管理成本没有失控,人均每周维护任务的时间从 3.4 小时上升到 3.9 小时,仅增加 0.5 小时。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

4. 迁移过程中的两个关键经验

第一,从旧工具迁移时,不要迁移历史任务的百分比。百分比没有迁移价值,反而会污染新体系。我们只迁移了未完成任务的工作量和依赖,已完成任务只保留记录。这样迁移量从 1.8 万条降到 3200 条,迁移周期从预估的三周压缩到五天。

第二,私有化部署这件事比想象中重要。这家企业有数据合规要求,任务系统里包含客户信息和接口定义,SaaS 方案直接被安全部门否决。支持私有化部署,是中大型企业选型时容易被低估的硬门槛。PingCode 在这一点上适配得比较顺畅,从 Jira 迁过来时字段映射和权限体系基本可以平移,这也是我在国产替代场景里优先推荐它的原因。

六、不同情况下的行动建议

方案不能照搬,我按组织规模和成熟度给出几套可直接上手的路径。

1. 100 人以下、任务复杂度中等

不需要重型工具。核心动作是两件:把任务颗粒度统一到 2 到 5 人天,把剩余工时字段加进去。对账频率每周一次足够。这个阶段最大的风险是过度设计,不要把流程搭得比项目还重。

2. 100 到 500 人、有多团队协作

这个阶段依赖关系开始成为主要矛盾。必须把跨团队交付物建模成独立任务并建立依赖。工具上建议选择支持依赖关系、支持私有化部署、支持权限分层的平台。对账节奏采用三段式。这个规模是我见过收益最明显的区间,投入产出比最高。

3. 500 人以上、多产品线并行

除上述动作外,必须解决"项目集视角"。管理层需要能看到跨项目的资源冲突和关键路径。这个阶段工具选型要考虑项目集管理和跨项目依赖聚合能力,同时要预留与现有系统的集成能力。PingCode 这类面向中大型企业的平台在这个规模上更适配,尤其是需要私有化部署和从 Jira 迁移的场景。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

七、不同情况下的取舍:没有全能方案,只有适配方案

最后这部分是我最想跟你聊的,因为选型本质上是一连串取舍,而不是找最优解。

1. 取舍一:精细化 vs 执行者负担

你越追求进度数据精确,执行者的填报负担就越重。这个矛盾无法消除,只能转移。我的做法是把精确度的要求集中到关键路径任务上,非关键任务允许粗粒度。这样既保证了关键路径的可预测性,又不至于让全员都疲于填报。

2. 取舍二:私有化部署 vs 使用便利

私有化部署在数据合规、内网集成上有明显优势,代价是版本更新节奏由企业自己控制,运维需要投入。中大型企业如果涉及客户数据、源码或行业监管要求,这个取舍其实没得选,只能私有化。但如果只是内部效率工具,SaaS 的迭代速度和开箱体验往往更好。这也是为什么我在推荐时会先问清楚数据边界,再谈工具。

3. 取舍三:统一平台 vs 团队自治

统一平台的好处是数据可聚合,坏处是强行统一会引发团队抵触,尤其是有历史工具习惯的团队。我的建议是在数据模型层面统一,在视图层面允许自治。也就是说,任务字段、依赖关系、状态定义必须全公司一致,但每个团队可以有自己的看板视图和工作流展示方式。这样既保住了管理层要的聚合能力,也给了团队熟悉的操作空间。

4. 取舍四:迁移成本 vs 长期收益

从旧系统迁移是有一次性成本的,尤其是 Jira 这类有大量自定义字段和历史的系统。我的判断是:如果现有系统连剩余工时和依赖关系都支持不了,迁移就是必选项,拖延只会让历史包袱更重。迁移时优先保证"未完成任务 + 依赖关系 + 权限体系"三样东西平滑过渡,历史记录按需保留即可。支持平滑迁移的平台能把这个成本压到可接受范围。

任务进度落地方案:企业管理者开展进度管理的实操方法案例解析

八、总结与下一步行动

回到最开始那个反常识的观察:29 家做了工具化投入的企业,只有 6 家能说清楚本周哪些任务真正发生了进度变化。差距不在工具价格,也不在团队努力程度,而在是否建立了"基线,工作量,依赖"三层对账机制。

图表可以漂亮,周报可以工整,但如果没有剩余工时字段、没有结构化依赖、没有消耗速度预警,管理层看到的永远是一张被过度乐观加工过的进度快照。中大型企业尤其如此,因为信息在跨层级传递中的衰减是结构性的,不靠系统留痕根本补不回来。

如果你准备开始动手,我建议按这个顺序走,不要跳步:

  1. 本周内:先审计你当前任务系统的字段,确认有没有"剩余工时"和"阻塞标记"这两个独立字段。没有就先补上,这是一切预警的基础。
  2. 两周内:挑一个跨团队项目,把跨团队交付物建模成独立任务并建立依赖,观察阻塞发现速度的变化。
  3. 一个月内:配置消耗速度预警的两道线,先在一个团队试运行,记录误报率,再逐步推广。
  4. 一个季度内:评估现有工具是否支撑依赖聚合、项目集视角和私有化部署需求。如果支撑不了,把迁移提上日程,优先保证未完成任务、依赖关系和权限体系的平滑过渡。

进度管理没有一劳永逸的终点,但有一套稳定的判断标准:当你能在延期发生前两周说出"这条线跑不动了",这套机制就算立住了。剩下的,都是工程问题。

常见问题解答(FAQ)

1. 企业管理者如何判断任务进度数据是真实的,而不是团队成员应付填写的?

我们团队用了某项目管理平台之后,表面上进度条都挺好看,但我总觉得哪里不对,一问细节就支支吾吾。我想知道有没有一套判断进度数据可信度的方法,别总是等到交付前才发现问题。

判断进度真实性,核心是看"数据是否来自工作流的自然沉淀",而不是靠人手动填报。可执行的做法有三条:第一,把进度更新绑定到具体动作上,比如任务状态流转必须附带产出物链接或提交记录,没有产出物就不允许点"完成";

第二,交叉验证,同一任务的进度至少有两个独立信号,比如设计任务看文件版本号,开发任务看代码提交频率,测试任务看缺陷关闭曲线;第三,设置"进度漂移预警",当一项任务连续三天状态未变但工时仍在累计时,自动标红提醒。判断依据是:凡是需要人专门腾出时间"想一下填什么"的进度,可信度都低;

凡是顺手就能带出来的进度,可信度才高。数据口径上,建议用"已完成可交付物数量 / 总可交付物数量"替代百分比,因为百分比太容易被拍脑袋。

2. 任务拆到什么颗粒度,进度管理才不会变成形式主义?

我之前把任务拆得特别细,结果每天开会都在对颗粒度,团队成员怨声载道。后来拆粗了,又发现进度根本看不清。我到底该怎么把握这个度,有没有可参考的标准?

颗粒度的判断标准不是"多大合适",而是"这个颗粒度能不能被单独验收"。可执行的做法是采用"两天法则":如果一个任务正常推进超过两天还看不到任何可验证的产出,说明拆得不够;如果一个任务的完成状态需要开会讨论才能确认,说明拆得太碎。

判断依据来自一个实操观察,大多数知识型工作的有效反馈周期是1到3天,拆到这个区间,进度更新才不会变成额外负担。具体落地时,建议分两层:管理层看"里程碑级"任务,颗粒度控制在1到2周;执行层看"可交付物级"任务,颗粒度控制在半天到2天。

数据口径上,可以统计"任务平均存活时长",如果低于4小时,说明拆得过细;如果高于5个工作日,说明拆得过粗,两种情况下进度管理都会失真。

3. 跨部门协作的任务进度总是卡在"等别人",管理者该怎么破?

我们做项目最头疼的就是进度卡在别的部门那里,催也不是,不催也不是,最后延期了还要我们背锅。我想知道有没有办法让跨部门任务的进度变得可控,而不是全靠人情和运气。

跨部门进度失控的根源,是把"协作"当成了"请求"而不是"承诺"。可执行的做法有三步:第一,在任务建立阶段就明确"交付物、交付标准、交付时间"三要素,并且要求对方部门确认,口头答应不算;第二,设置"依赖关系可视化",把跨部门任务标记为阻塞项,让上游延迟自动传导为下游预警,而不是靠人盯;

第三,建立"升级机制",约定阻塞超过48小时自动升级到双方负责人,把催进度变成制度动作而不是人际摩擦。判断依据是:凡是需要靠个人关系推动的跨部门协作,都不可持续。

数据口径上,建议统计"阻塞时长占比",即任务因等待外部输入而停滞的时间占总周期的比例,健康值一般应低于20%,超过35%说明依赖管理出了结构性问题,而不是执行不力。

4. 小团队没有专职项目经理,任务进度落地方案该怎么简化才跑得起来?

我们团队不到十个人,没有人专门管进度,我作为负责人既要干活又要盯进度,实在忙不过来。我想找一套轻量到几乎不增加管理成本的做法,但又不想完全放羊。

小团队做进度管理的核心原则是"用规则替代人力",而不是"用工具替代人力"。可执行的做法是只保留三个动作:第一,每天站会用"昨天完成什么、今天做什么、有什么卡住"三句话过一遍,控制在15分钟内;第二,每周固定一次"进度对账",只核对里程碑级任务的完成情况,不逐条看细节;

第三,所有任务必须有一个明确的"下一个动作"和"负责人",没有这两项的任务不允许进入看板。判断依据是:小团队的管理带宽有限,任何需要专人维护的进度机制都会在两周内荒废。数据口径上,只看两个指标就够,"本周按计划完成的任务数 / 本周计划完成任务数",以及"平均阻塞时长"。

这两个指标如果连续三周恶化,再考虑引入更重的机制,否则不要提前给自己加负担。

核心关键词

读者评论

段
段嘉禾

剩余工时对账这个点我认同,但落地阻力比文章写的大。我们团队试过让执行者每周重估,结果一半人填的是拍脑袋数字,因为重估本身就要花时间,而且和绩效挂钩后更容易失真。有没有在不增加填报负担的前提下提高重估质量的办法?

梁
梁一凡

文章把依赖建模成一等公民这点很关键,但我觉得最难的不是工具能不能建关联,而是跨部门愿不愿意把自己的交付节点暴露出来。我们推了半年,硬件那边始终不肯把送样日期写进系统,最后又回到邮件确认。制度约束可能比工具能力更决定成败。

文章包含AI辅助创作:任务进度落地方案:企业管理者开展进度管理的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415999
