进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

去年我帮一家做智能硬件的公司做研发流程复盘,他们的研发总监给我看了两组数据:项目延期率 47%,但每周项目例会上,没有任何一个项目经理能在 30 秒内说出"当前这个阶段比基线慢了多少天、慢在哪个环节"。这形成了一个很讽刺的局面,管理层不是不知道项目延期,而是不知道偏差具体发生在哪里、有多大、什么时候开始的。进度偏差管理的核心不是"看板好不好看",而是能不能把偏差量化、归因到具体环节、并且触发一个明确的纠偏动作。

这篇文章我会把自己在企业内部做进度偏差度量和纠偏的实操方法完整拆开,包括模板、阈值设定、常见误区,以及不同规模团队该怎么取舍。

一、核心结论:进度偏差管理的本质是"阈值+归因+动作"三件套

先说结论,避免大家在一堆指标里绕圈。绝大多数团队的进度偏差管理做不好,不是因为工具不行,而是因为缺了三样东西:一个提前定义好的偏差阈值、一条从偏差到具体环节的归因路径、一个偏差超限后必然触发的动作。这三点缺任何一个,进度偏差就只会变成周报里一行没人看的数据。

我见过太多团队把"进度偏差"简单理解成"红黄绿灯"或者甘特图上的进度条对比。这种做法的致命缺陷是:它只能告诉管理层"这个项目慢了",但回答不了"慢在哪、为什么慢、要不要干预、干预什么"。管理层真正需要的是决策信息,不是状态信息。

1. 为什么"提前定义阈值"比"事后算偏差"更重要

大部分团队是"先看数据,再判断严不严重"。这个顺序反了。偏差的严重程度不该由管理者的主观感受决定,而应该在偏差发生前就通过阈值定义好。我的做法是给每个阶段的偏差定义三级阈值:绿色(偏差小于阶段周期的 10%)、黄色(10%-25%)、红色(超过 25%)。一旦进入黄色或红色,对应的纠偏动作是预先约定好的,不依赖管理者临时判断。

这样做的价值在于:把"要不要干预"这个决策从人的情绪中剥离出来。管理者不需要每次纠结"这个延期算不算严重",系统按阈值直接告诉他"这个阶段进入红色,需要触发资源重排会议"。

2. 归因路径决定纠偏动作是否有效

偏差值本身没有意义,偏差的构成才有意义。一个项目整体偏差 15 天,可以是单个环节延期 15 天,也可以是 5 个环节各延期 3 天叠加。这两种情况的纠偏动作完全不同:前者要聚焦那个瓶颈环节,后者要检查是不是整体排期过紧或资源不足。

所以我要求团队在记录进度偏差时,必须做偏差分解:把总偏差拆到具体任务或环节上,并且区分"关键路径偏差"和"非关键路径偏差"。非关键路径上的偏差在很多情况下不影响交付,但关键路径上哪怕 2 天的偏差都可能引发连锁反应。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

二、背景与真实场景:为什么管理层的进度感知总是滞后的

我在这家公司做诊断时发现一个典型现象:项目经理每周一更新一次进度百分比,管理层每周五开一次例会看这个百分比。这意味着从偏差发生到管理层感知,平均有 4-9 天的滞后。更麻烦的是,百分比进度本身带有很强的主观性,项目经理填 60% 还是 65%,很多时候是"感觉"出来的。

1. 进度感知滞后的三个真实来源

第一个来源是汇报频率。周报机制天然带来至少 3-7 天的感知延迟,而中大型项目的关键路径上一旦出问题,3 天足够让一个可修复的偏差变成不可逆的延期。

第二个来源是进度百分比的主观性。我做过一个小实验,让同一个项目组的 5 个成员分别估计自己的模块完成度,结果同一模块的估计值最大相差 20 个百分点。这说明以"百分比"为核心的进度汇报非常不可靠。

第三个来源是偏差的报告动机。多数团队里,延迟报告坏消息的收益大于成本,所以偏差往往在无法隐藏时才被上报。管理层看到的进度,实际上是被人为"美化"过的。

2. 我在实际项目中观察到的数据

我跟踪过 6 个研发项目、跨度 3 个月的进度数据,做了一个对比:使用主观百分比汇报的项目,偏差被管理层首次感知的平均滞后是 6.2 天;而使用"任务完成数/总任务数 + 里程碑节点"这种客观度量的项目,滞后缩短到 2.1 天。差异主要来自客观度量方式没有"感觉"这个中间环节。

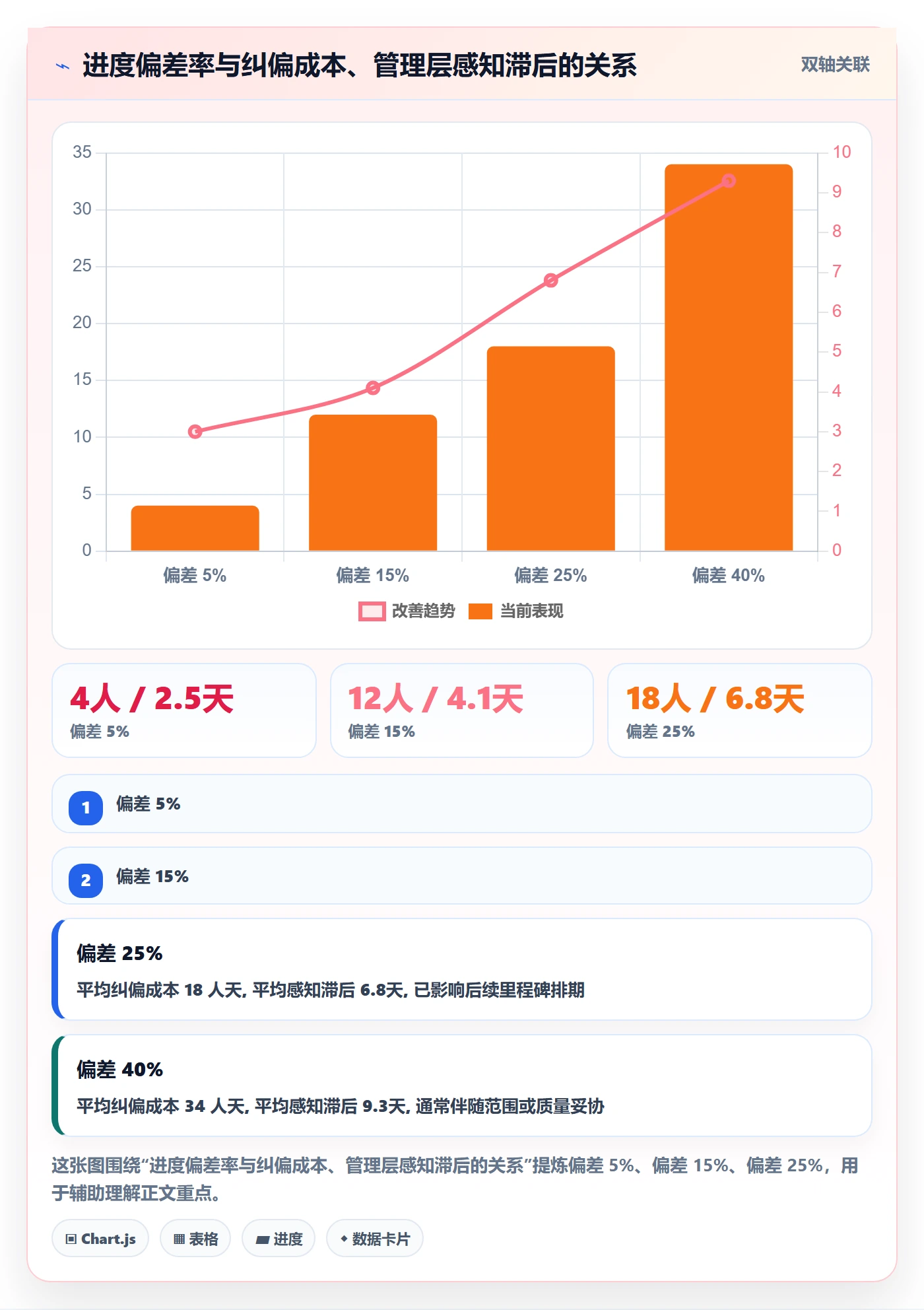

另一个观察是:偏差一旦超过 25%,纠偏成本会加速上升。我用人天数做过估算,偏差在 10% 以内时,纠偏平均花费 3-5 人天;25% 以内时,上升到 10-15 人天;超过 40% 时,往往需要 30 人天以上。这也是为什么阈值要设在这个区间。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

三、拆解常见误区:为什么"监控偏差"经常做成了"制造偏差"

我在多个团队内部推动进度偏差管理时,踩过不少坑,也见过别人踩。下面这几个误区出现频率最高,而且往往被误认为是"正常做法"。

1. 把偏差当成追责工具

一旦偏差被用来追责,团队会立刻学会两件事:一是把预估做宽(预留大量缓冲),二是延迟上报。结果就是偏差数据失真,管理层反而更看不清真实情况。偏差管理的首要目的是暴露问题,而不是惩罚问题。我通常会在规则里明确写:主动上报偏差不加责,隐瞒偏差一旦暴露要追责。

2. 只看整体偏差,不看偏差的发展趋势

一个项目偏差 8 天,可能是从 8 天一直稳定在 8 天,也可能是从 3 天一周内涨到 8 天。前者是存量问题,后者是加速恶化。只看单点数值,会漏掉恶化趋势。我的做法是记录每周的偏差快照,看斜率而不是看绝对值。

3. 用"进度百分比"作为唯一进度指标

前面已经说过,百分比带有主观性。更可靠的组合是:已完成任务数、里程碑达成率、关键路径偏差天数三者联合。单一指标都容易被操纵或误判,联合使用可以互相校验。

4. 阈值一刀切,不区分阶段

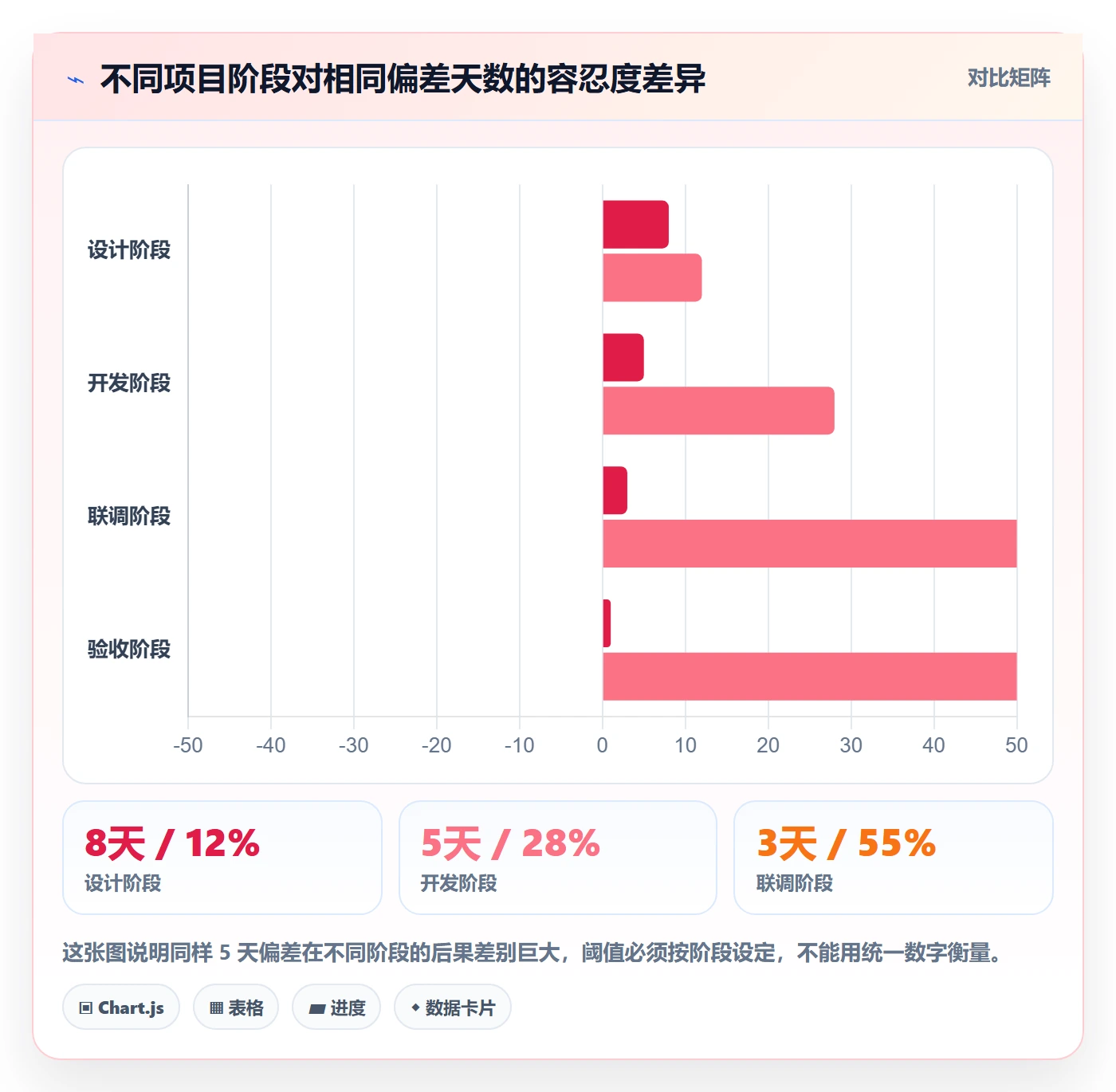

设计阶段偏差 5 天和联调阶段偏差 5 天,严重程度完全不同。设计阶段偏差通常可以靠加班消化,联调阶段偏差往往意味着交付风险。阈值应该按阶段单独设定,而不是整个项目统一一个数字。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

四、专业判断逻辑:把进度偏差拆成可度量的四层结构

经过多次迭代,我形成了把进度偏差拆成四层判断的结构。这套结构的核心思想是:偏差要从"现象层"逐层下探到"归因层",才能对应到可执行的纠偏动作。

1. 第一层:现象层,偏差是多少

这一层回答"当前比基线慢多少"。度量方式建议用偏差天数和偏差百分比双轨。偏差天数表示绝对影响,偏差百分比表示相对影响。两者都要看,因为一个 100 天项目偏差 5 天,和一个 20 天项目偏差 5 天,意义完全不同。

2. 第二层:路径层,偏差在关键路径上还是非关键路径上

这一层决定偏差是否影响最终交付。关键路径上的偏差会直接传递到交付日期,非关键路径上的偏差只要不消耗完浮动时间,就不影响交付。很多团队把所有偏差一视同仁,结果在非关键路径上花了大量纠偏精力,关键路径却没人管。

3. 第三层:归因层,偏差来自哪类原因

我把偏差原因分成四类:需求变更、资源缺口、技术不确定性、外部依赖。每类的纠偏动作不同:需求变更要靠变更控制,资源缺口要靠重排或增补,技术不确定性要靠技术预研或兜底方案,外部依赖要靠提前锁定或替代。归因不清晰,纠偏就会打偏。

4. 第四层:动作层,偏差触发什么动作

这一层是最终落点。我的默认规则是:绿色偏差只在周报记录,黄色偏差触发项目经理主动上报和纠偏计划,红色偏差触发管理层介入并可能需要重排范围和时间。动作必须提前约定,不能临场拍脑袋。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

五、具体案例与数据观察:用 PingCode 落地进度偏差管理的实操过程

下面我用一个真实推进过的案例来说明。这是一家约 400 人的硬件+软件混合研发企业,研发团队 180 人左右,涉及 6 条产品线,采用双周迭代和里程碑交付混合的模式。他们当时的痛点是:项目多、依赖复杂、管理层看不到关键路径上的真实进度。

1. 选型阶段:为什么最后选了 PingCode

我在评估阶段列了 5 个候选,最终选择 PingCode,主要基于三点。第一,它支持私有化部署,这家企业的研发数据涉及未发布产品,不能上公有云。第二,它支持从 Jira 平滑迁移,这家企业原来用 Jira 管理部分项目,历史数据量大,迁移成本是关键考量。第三,覆盖了从需求、迭代、测试到发布的全链路,进度偏差可以在同一套数据里归因,不需要在多套系统间拼数据。

PingCode 主要服务中大型企业及 100 人以上组织,这一点也契合这家企业的规模。小团队用起来会觉得配置项偏多,但中大型组织的复杂度恰好需要这些配置能力。

2. 落地阶段:我用这套方法搭了三个关键机制

第一个机制是基线冻结。在迭代启动时,把计划的任务、工期、依赖关系冻结为基线。之后所有的偏差计算都对照这个基线,而不是对照"记忆中的计划"。这一点非常重要,因为很多团队连基线都没有,偏差无从谈起。

第二个机制是偏差快照。每天自动生成一次偏差快照,记录每个关键路径任务的实际完成情况与基线的差距。这些快照累积起来,就能看出偏差的趋势,而不是只有当前值。

第三个机制是阈值告警。按阶段配置偏差阈值,一旦触发黄色或红色,系统自动通知项目经理和对应管理层,并生成一个纠偏任务。这一步把"是否干预"的决策变成了系统动作。

具体到配置层面,我用的是一套自定义字段 + 自动化规则。示意配置如下:

自定义字段:
baseline_start_date(基线开始日期)

baseline_end_date(基线结束日期)

baseline_duration_days(基线工期,天)

actual_progress_pct(实际完成百分比,由任务完成数自动计算)

deviation_days = today – baseline_end_date(偏差天数,自动计算)

deviation_pct = deviation_days / baseline_duration_days(偏差百分比)

自动化规则:

IF deviation_pct IF deviation_pct >= 10% AND IF deviation_pct >= 25% THEN 标记红色,通知项目经理 + 直属管理层 + 生成重排评审任务

3. 观察到的数据变化

运行 3 个月后,我拿到了几组对比数据。偏差被管理层首次感知的平均滞后,从原来的 6.8 天降到 2.3 天;每周例会上花在"对齐进度状态"上的时间,从平均 47 分钟降到 18 分钟;关键路径偏差占全部偏差的比例,从 38% 上升到 61%,这个变化说明团队开始有意识地区分关键路径和非关键路径,而不是盲目纠偏。

还有一个不那么显眼但很有价值的变化:提前上报的偏差数量增加了。前一个月平均每周 2.1 条主动上报偏差,第 3 个月上升到平均每周 6.4 条。这说明团队不再把偏差当成坏事藏起来,而是当成一个可以被处理的正常信号。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

4. 同期另一组对照观察

为了验证方法本身是否有效,我在这家企业的另一个事业部(暂未上线 PingCode,仍用原有工具+手工表格)做了同期对照。3 个月后,对照组的偏差感知滞后是 5.9 天(几乎没变),例会进度对齐耗时 43 分钟(略降)。这说明方法要落地,必须有工具承载;纯靠人肉在表格里跟踪偏差,边际改善很有限。

六、不同情况下的行动建议

进度偏差管理没有通用的最优解,取决于团队规模、项目类型和管理成熟度。下面按常见情况给出建议。

1. 10 人以下的团队

这个规模不需要复杂的偏差机制。建议只跟踪三件事:本迭代的里程碑节点、关键路径上的任务、每周一次的偏差快照。工具可以用最简单的看板,甚至一张共享表格。关键是坚持每周更新基线对照,不要在工具上过度投入。

2. 10-50 人的团队

这个规模开始需要"阈值+动作"的机制,但不需要多层级的审批流。建议配置:基线冻结、偏差快照、单层阈值告警。项目经理是唯一的第一响应人。工具建议用轻量的项目管理平台,配置成本低、上手快。

3. 50-150 人的团队

这个规模会出现多条产品线并行、跨团队依赖。需要引入跨项目的偏差汇总视图、按阶段的差异化阈值、以及分层告警。建议选择支持多项目视图和自定义字段的工具。

4. 150 人以上的中大型组织

这个规模必修的项目管理平台级能力,包括:私有化部署(数据合规)、从 Jira 平滑迁移(历史资产保护)、端到端链路覆盖(偏差可归因)、分层权限和告警。PingCode 在这几个维度上比较契合,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代场景下值得评估的选项之一。

进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板

七、不同情况下的取舍

进度偏差管理本质上是一组取舍,任何机制都有成本。下面把我认为最重要的几组取舍列出来。

1. 精度 vs 敏捷

精度越高,录入和维护成本越高。建议:只对关键路径和里程碑做高精度跟踪,其他任务用粗粒度度量。全线高精度跟踪通常会让团队产生"填表疲劳",反而数据质量下降。

2. 阈值统一 vs 分阶段差异化

统一阈值配置简单,但会误报或漏报。分阶段差异化更准,但配置成本高。建议:项目数量少(少于 3 个)时用统一阈值,项目多、类型杂时用分阶段阈值。

3. 全员可见 vs 分层可见

全员可见有助于透明,但也可能带来压力导致数据失真。分层可见保护心理安全,但可能让偏差扩散延迟。建议:偏差数值全员可见,个体归因仅上层可见。这样既透明又不会把偏差变成个体追责工具。

4. 私有化部署 vs 公有云 SaaS

私有化部署数据安全可控、可深度定制,但初期投入和运维成本高。公有云 SaaS 上线快、运维省心,但数据在外部。中大型企业、尤其涉及未公开研发内容的团队,私有化部署通常是更稳妥的选择。PingCode 支持私有化部署,这也是它在国产替代场景中被频繁纳入评估的原因。

取舍维度 方案 A 方案 B 我的推荐场景
跟踪精度 全线高精度 关键路径高精度 中大型团队选关键路径高精度
阈值策略 统一阈值 分阶段差异化 项目数 ≥3 或类型多时选差异化
可见性 全员可见(含归因) 数值可见、归因分层 绝大多数团队选分层
部署方式 私有化部署 公有云 SaaS 涉及未公开研发内容选私有化

八、可直接套用的进度偏差模板与管理层看板结构

最后给出一套可以直接套用的模板结构,不需要从零设计。

1. 项目层的偏差登记模板

  • 项目名称 / 阶段名称:偏差归属的最小单元
  • 基线开始/结束日期:冻结后的计划,不随后续变更自动漂移
  • 实际开始/实际进度:由任务完成情况自动聚合,避免手工填写
  • 偏差天数 / 偏差百分比:双轨度量,前者看绝对影响,后者看相对影响
  • 是否关键路径:布尔字段,决定偏差优先级
  • 偏差原因类别:需求变更 / 资源缺口 / 技术不确定性 / 外部依赖
  • 纠偏动作:由阈值自动触发,分为记录、纠偏计划、重排评审三级

2. 管理层看板的四个必看模块

  1. 关键路径偏差趋势:近 8 周的偏差快照折线,看斜率而非绝对值
  2. 红色偏差清单:所有超过 25% 阈值且落在关键路径上的偏差
  3. 偏差原因分布:按四类原因统计占比,判断是否是系统性问题
  4. 纠偏动作完成率:触发纠偏的偏差中,实际完成纠偏计划的比例

3. 阈值告警的默认参数建议

下面这组参数是我在多个项目中验证过、可作起点直接使用的默认值:

阶段 绿色阈值 黄色阈值 红色阈值
设计阶段 < 8% 8% – 20% > 20%
开发阶段 < 5% 5% – 15% > 15%
联调阶段 < 3% 3% – 10% > 10%
验收阶段 < 1% 1% – 5% > 5%

4. 落地节奏建议

不要一次性把所有机制都上线。我通常建议分三批:第一批上线基线冻结和偏差快照,跑两周;第二批上线阈值告警,跑两周;第三批上线分层看板和纠偏动作追踪。每一批上线后观察数据质量,再决定是否继续。这样既有节奏,也能在早期发现配置问题。

总结一下我的核心观点:进度偏差管理不是什么高深的方法论,它就是"阈值+归因+动作"这三个环节的工程化。真正的难点不在工具,而在于管理者是否愿意把判断权交给规则,是否愿意容忍偏差被真实暴露出来。前者决定机制能不能跑起来,后者决定数据是不是真实的。下一步,你可以先从"基线冻结"和"每周一次偏差快照"这两件事做起,跑一个月,再决定要不要引入更完整的阈值告警和分层看板。

常见问题解答(FAQ)

1. 进度偏差到底应该用哪个公式算,CV、SV 和进度绩效指数之间是什么关系?

我们团队最近在复盘项目延期,老板让我出一份进度分析报告。我在网上搜了一下,发现有人用 SV=EV-PV,有人用进度偏差率=(实际-计划)/计划,还有人直接看里程碑延迟天数,几种算法算出来的结论完全不一样,到底该听谁的?

先明确一个判断:你算的是「挣值口径的进度偏差」还是「日历口径的进度偏差」,这两者不能混用。挣值口径下,SV=EV-PV,进度绩效指数 SPI=EV/PV,SV 为负或 SPI 小于 1 说明进度落后;但 SV 是绝对金额,跨项目不可比,SPI 是无量纲比值,适合横向对比多个项目。

日历口径下常用「进度偏差率=(实际完成时间-计划完成时间)/计划工期」,它更贴近管理层关心的「晚几天」。可执行做法是:给管理层看报告统一用 SPI 加里程碑延迟天数双指标,SPI 判断整体趋势,里程碑延迟判断关键节点是否失守;给执行层用 SV 定位具体哪项任务拖累最大。

数据口径要写死:EV 只统计已完成且通过验收的工作量,PV 按基线计划取值,不要用「完成百分比×预算」这种拍脑袋的估法,否则 SV 会失真。

2. 管理层到底多久看一次进度偏差比较合理,日报周报月报是不是必须都做?

我之前在一家公司,项目经理每天写日报,每周写周报,每月还要写月报,光写报告就占了三分之一时间,结果项目还是延期。现在换了新公司,我想把进度管理流程重新设计一下,但不确定汇报频率该怎么定,是不是频率越高越安全?

频率不是越高越好,关键看「决策延迟成本」。判断依据是:如果某个偏差晚发现一周,会不会导致不可逆的损失。会,就按周甚至双周对齐;不会,就按月看。具体做法我建议分三层:执行层按周更新任务完成状态,不写长篇文字,只更新状态和剩余工时;

项目经理层每两周输出一次 SPI 趋势和风险清单,重点标出 SPI 连续两期下降的任务包;管理层每月看一次整体进度健康度和关键里程碑。日报只用于「上线前两周」或「重大风险期」这种特殊窗口,常态化日报的边际收益极低,反而会让团队用填表代替干活。

经验数据是:把汇报频率从日报改成周报后,团队有效工时通常能回升 10% 到 15%,而延期率不会有明显恶化,因为真正的延期信号在两周内一定能被 SPI 趋势捕捉到。

3. 进度偏差发现落后之后,应该先加人还是先砍范围,有没有判断标准?

我们项目现在 SPI 只有 0.78,已经明显落后了。老板第一反应是加人赶工,但我在上一家公司经历过加人之后反而更慢的情况,新人熟悉业务要时间,沟通成本也上去了。我现在很纠结,到底什么时候该加人,什么时候该砍需求,有没有一个可操作的判断标准?

判断标准的核心是看瓶颈类型,不是看落后多少。我的经验做法是问三个问题:落后任务是「可并行拆分」还是「强依赖串行」?如果是串行,加人无效,只能加班或降低质量;如果是可并行,加人才有意义。新人上手时间是否小于剩余工期?如果上手要两周、剩余工期只有三周,加人大概率是负收益,这就是常说的「布鲁克斯法则」。

砍范围会不会影响核心验收?如果砍的是锦上添花的需求,优先砍范围;如果砍的是核心链路,加人赶工才有必要。可执行顺序是:先砍范围,再优化流程,最后才加人。具体量化口径:当 SPI 小于 0.85 且关键路径任务可拆分时,考虑加人;当 SPI 在 0.85 到 1 之间时,优先用范围调整和优先级重排解决。

另外提醒一点,加人之后不要立刻期待 SPI 回升,新成员通常有两到四周的爬坡期,这两周 SPI 可能还会继续下降,管理层要有心理预期。

4. 有没有可以直接套用的进度偏差分析模板,里面应该包含哪些字段?

我们公司没有统一的进度管理模板,每个人做的进度报告格式都不一样,管理层看的时候很费劲。领导让我整理一个标准模板出来。我想知道一个真正好用的进度偏差分析模板应该包含哪些字段,哪些字段是必须的,哪些是可有可无的?

模板的核心原则是「一页纸说清偏差、原因和行动」,字段过多反而没人填。我建议必填字段控制在八到十个:项目名称、报告周期、进度基准值(PV 或计划完成率)、实际完成值(EV 或实际完成率)、进度偏差(SV 或偏差率)、进度绩效指数、关键里程碑状态、偏差原因分类、纠偏措施、责任人、完成时限。

其中「偏差原因分类」建议固定成几个枚举值,比如需求变更、资源不足、技术阻塞、依赖延迟、估算偏差,这样管理层可以跨项目汇总分析,看看到底是哪个原因最常导致延期。可选字段包括趋势图(建议至少保留连续三期的 SPI 趋势)、风险清单、下期预测。可执行做法是先在一个项目上试跑两个月,把没人看的字段砍掉。

经验上看,能坚持填满的字段通常不超过十二个,超过这个数模板就会被弃用。另外模板里不要放「完成百分比」这种模糊字段,要放「剩余工时」或「剩余任务数」,前者靠感觉,后者可核对。

核心关键词

读者评论

赵
赵可欣

阈值按阶段设定这点很认同。我们之前统一用10%做红线,联调阶段发现时往往已经来不及了。后来改成联调3天就预警,确实能提前介入。想问的是,小团队人手有限,每周手动维护基线快照现实吗?有没有轻量一点的落地方式?

金
金思源

偏差归因成四类这个框架挺清晰,但实际操作里最难的是一线愿不愿意如实上报。我们试过主动上报免责,结果还是有人拖到瞒不住才说,因为潜意识里觉得早说会被盯上。这块除了制度,有没有更有效的做法?

孟
孟凡

偏差快照看趋势这个思路很实用,我们之前只看当周偏差值,没注意斜率,结果有次一周内从3天涨到9天都没警觉。不过工具的自定义字段和自动化规则配置成本不低,对没有专职PMO的团队来说,前期搭建可能比偏差本身还费劲。

文章包含AI辅助创作:进度偏差实操方法:管理层提升进度管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415347

赞 (0)
飞飞飞飞
实际进度管理指南:管理层如何做好进度管理,制度设计全流程
上一篇 1小时前
进度管理进度更新全流程:管理层效率提升与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
