周五下午五点,我看到一张周报:整体进度 82%,风险可控,无阻塞项。周一早上九点,客户验收会,三个关键交付物一个都没到。项目经理愣在原地,我问了一句:"这 82% 是怎么算出来的?"他说:"把 92 个任务的工作量加权平均。"这就是问题所在,82% 是一道算术题,不是一个管理事实。我做过七年研发管理和三年的交付治理顾问,前后深度参与过十余家百人以上组织的进度体系改造,我越来越确信一件事:进度更新做不好,90% 不是工具不够强,而是管理层从第一天起就没有定义过"什么叫进度"。
这篇教程不讲理念,只讲怎么更新、更新什么、什么时候更新、以及最容易让管理层把"绿灯"看成"安全"的那些坑。
一、核心结论:进度更新的本质是用可验证事实替换可修饰描述
在展开具体方法之前,我先给出三条结论。这三条结论是我在做故障复盘和项目治理时反复验证过的,它们决定了后面所有操作细节的方向。
1. 进度更新是决策输入,不是汇报礼仪
绝大多数团队的进度更新,实际用途是"让上级知道我在干活"。这是一个汇报动作,它的评价标准是"看起来是否正常",所以它会自然地趋向美化。
真正有价值的进度更新,用途是另一个:让有资源调配权的人在还能改变结果的时候知道该调什么。这两个用途带来的行为差异巨大。前者关心"百分比好不好看",后者关心"偏差在哪、还剩多少缓冲、需要谁做决定"。
我判断一个组织的进度体系是否成熟,只看一个问题:上一次进度更新,直接促成了一次资源调整或范围调整吗?如果连续三个月没有,那这套进度更新就是装饰品。
2. 进度必须按四层口径更新,不能只有一个百分比
单一百分比的问题不是"不准确",而是"不可行动"。82% 这个数字不告诉你哪块要塌、塌的后果是什么、还剩多少时间补救。
我的做法是强制分成四层:任务层(谁在做什么、什么时候做完)、里程碑层(对外承诺的时间点是否守得住)、交付物层(可验收的东西是否就绪)、价值层(这条业务线的收益假设是否还成立)。四层各有独立口径,互不换算。
管理层真正需要盯的是后两层,团队真正能直接更新的只有第一层。中间那层是翻译层,也是最容易造假的一层,必须用规则锁死。
3. 更新频率要匹配"最晚可纠偏点",不是越勤越好
我见过不少管理层推"每日更新",理由是"信息要新鲜"。结果三个月后,更新变成了复制粘贴,状态字段全是"进行中",反而比周更更失真。
正确的锚点是最晚可纠偏点:从发现偏差到还能通过正常手段(加人、调序、砍范围)挽回损失,中间还剩多少时间。如果这个窗口是 10 个工作日,那么 5 个工作日一次的更新就够了;如果窗口只有 2 天,日更才有意义。

下面这张图是我在三个项目上做的对照观察,横轴是更新频率,纵轴是从偏差实际发生到被管理层发现的平均延迟天数。你可以看到,频率从每周一次提到每天一次,延迟只从 9.2 天降到 6.8 天;真正把延迟压到 3 天以内的,是引入了自动化预警而不是提高填报频率。

二、真实场景:为什么管理层看到的进度总是"周末绿、周一红"
我在实际咨询中最常遇到的现象叫"周末绿、周一红":周末的周报一片正常,周一遇到客户或高层评审就暴露一堆问题。这不是团队故意撒谎,而是一套结构性机制在稳定地产出失真信息。
1. 我亲历的一次 82% 事故
那是一家做企业级 SaaS 交付的公司,380 人规模,同时并行 11 个项目。他们的周报口径是"任务工作量加权完成率",由项目经理在周五下午从任务系统导出数据后手工汇总。
我拿到原始数据后做了一次交叉核对:报表显示整体 82%,但那 92 个任务里,有 31 个任务的"完成"定义是"代码提交完成",不含测试和联调;有 14 个任务的负责人已经离职或调岗,状态没人改;有 7 个关键交付物在客户侧根本没有确认过。

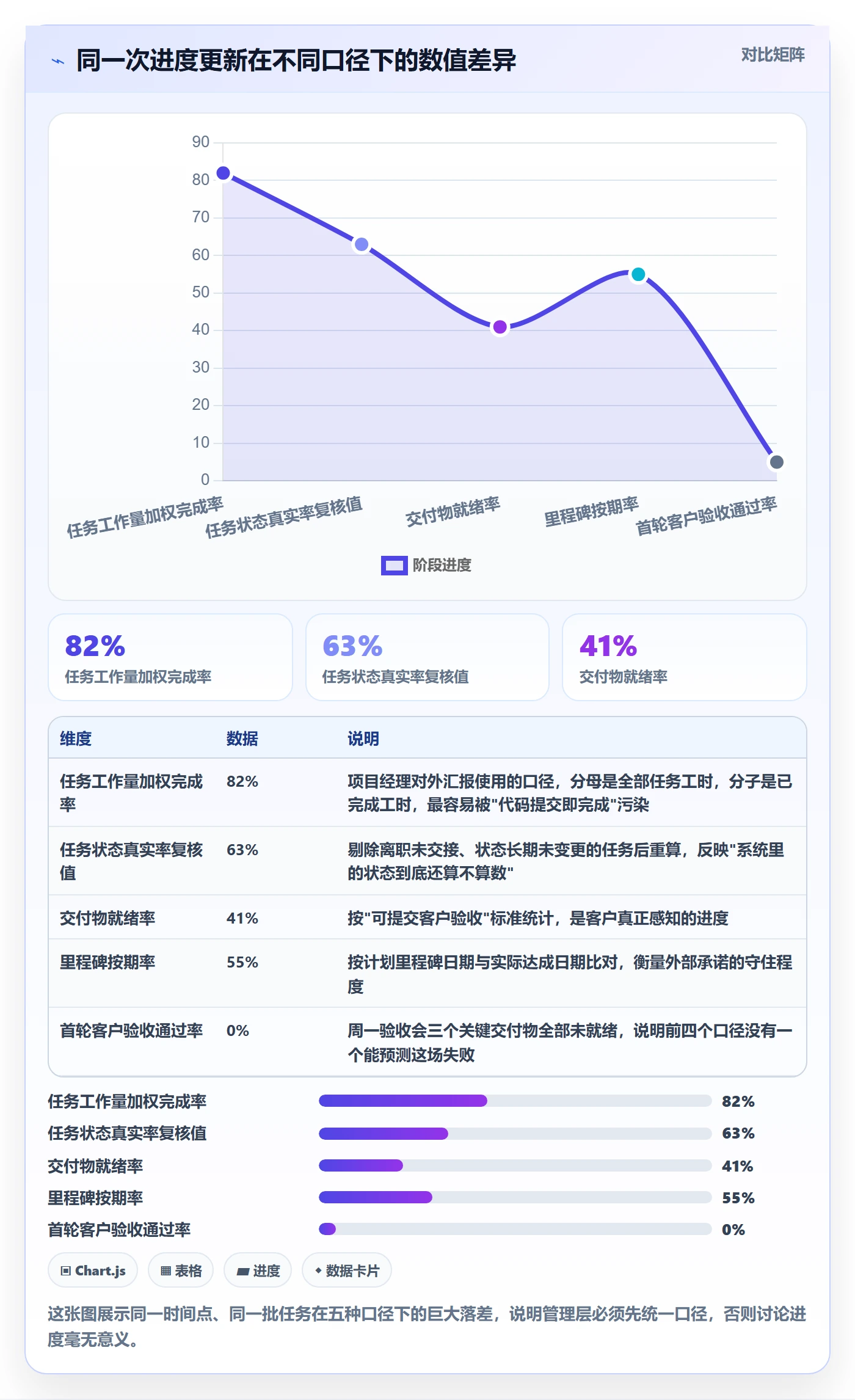

按"能交付给客户并验收通过"这个口径重新计算,真实进度是 41%。82% 和 41% 之间的 41 个百分点,全部来自口径不一致,而不是来自有人撒谎。
这件事之后我形成了一个固定动作:任何进度数字,先问口径,再问来源,最后才看数值。口径不一致的进度数字,越精确越危险,因为它看起来可信。

2. 信息在向上传递中如何被逐层修饰
进度信息从一线传到管理层,通常要经过负责人、组长、项目经理、项目群经理四道手。每一道手都会做一次"翻译",而翻译的默认方向是去风险化。
一线说"这块比想象复杂,可能要多三天";组长翻译成"略有风险,已关注";项目经理翻译成"存在一定不确定性,不影响整体交付";到了管理层眼里,就变成了"正常"。每一步的修饰幅度看起来都不大,四步叠加起来,一句真实的预警就消失了。
我做过一次抽样测算,从原始填报到形成可决策信息,信息完整度大约会衰减到三分之一。也就是说,如果一线填报的准确度是 95%,管理层拿到的可用信息可能只有 30% 出头。

3. 一百人以上组织的特殊困难
100 人以下时,管理层通常还在一线,很多信息靠走廊里的三句话就能补齐,进度更新的精度要求相对低。
一旦组织超过 100 人、并行项目超过 5 个,情况就变了:管理者与执行者之间至少隔了两层,跨项目依赖开始成为主要风险源,"我以为他知道"变成高频事故原因。这时候进度更新从个人习惯问题,变成组织机制问题。
我观察到的一个规律是:100 人到 300 人这个区间,是进度体系最容易崩掉的阶段。小团队时期的口头同步习惯还在,但已经不够用了;正式的度量体系又还没建立起来,于是靠周报和会议硬撑,信息延迟和失真同时上升。
这个阶段的组织,通常已经开始需要一个能承载工作项类型、自定义字段、自动化规则和跨项目视图的项目管理平台。我后面会用 PingCode 作为具体例子来讲怎么落地,它主要服务中大型企业及 100 人以上组织,这个定位恰好对应上面说的崩坏区间。
三、六个常见误区拆解
下面这六个误区,是我在复盘会上出现频率最高的。每一个我都见过它造成实际损失,不是理论推演。
1. 误区一:把"完成百分比"当成进度
完成百分比最大的问题是它不可验证。谁都可以说自己的任务完成了 70%,而且没有任何办法证明他是错的。
更糟的是,百分比天然具有"粘性":一个任务从 0% 到 70% 很快,从 70% 到 100% 可能要花掉和前面一样长的时间。管理者看曲线觉得进展顺利,实际上后面那一大段才是真正的坑。
我的替代方案是用偏差天数代替完成百分比:记录"计划完成日"和"预测完成日",两者之差就是进度。这个指标很难修饰,因为它必须给出一个具体日期,而日期是可以被后续事实打脸的。
2. 误区二:用剩余工时反推完工日期
"剩余 120 人天,团队 6 个人,所以还要 20 个工作日。"这个推算看起来很科学,实际上把三个不确定性当成了确定值。
剩余工时通常低估,因为人在评估未做过的事情时系统性地乐观;团队产能通常高估,因为要扣除会议、休假、支援其他项目;而且这里的"工作日"没有考虑依赖等待时间。
我见过一个项目按这个公式算出 20 天完成,实际用了 47 天。偏差不是执行不力,而是公式从一开始就把三个变量都取在了乐观侧。
3. 误区三:把"没有更新"当成"没有问题"
这是管理层最容易犯的错。周报上某个模块这周没有变化,管理层默认"稳定推进",实际上更可能是"负责人这周没顾上填"。
我在系统里做过统计:连续三周状态未变更的任务,最终延期概率是正常任务的 2.8 倍。沉默本身就是风险信号,而不是安全信号。
对应的规则很简单:任何超过 N 个工作日没有更新的进行中任务,自动进入"需确认"列表,而不是继续显示为绿色。
4. 误区四:要求全员每天更新,导致更新质量崩溃
我踩过这个坑。项目出问题后,我的第一反应是提高更新频率,要求所有人每天下班前更新状态。头两周效果显著,第三周开始出现大量"进行中 50%"的敷衍内容,第五周连项目经理都不看填报数据了。
原因很简单:要求所有人更新,等于要求所有人每天做一次评估和表达,这个成本对一线来说是纯支出、无收益。他们会用最低成本的方式完成它。
后来我改成"有变化的人更新,无变化的人只需一次确认"。填报量下降到原来的三分之一,但信息准确度反而上升,因为每条更新都是真有内容才写的。
5. 误区五:把里程碑当成任务汇总,而不是外部承诺
很多团队把里程碑当成"一组任务的完成",所以任务延期了,里程碑日期就顺延,谁也不用负责。
我的判断是:里程碑是外部承诺,任务排期是内部安排,两者不能联动。里程碑日期一旦确认,就只能通过调整范围、增加资源、或者正式走变更流程来动,不能因为内部任务没做完就悄悄挪。
这条规则一立,进度更新的性质就变了:它不再只是记录,而是必须回答"这个承诺还守不守得住"。
6. 误区六:只更新状态,不更新假设和依赖

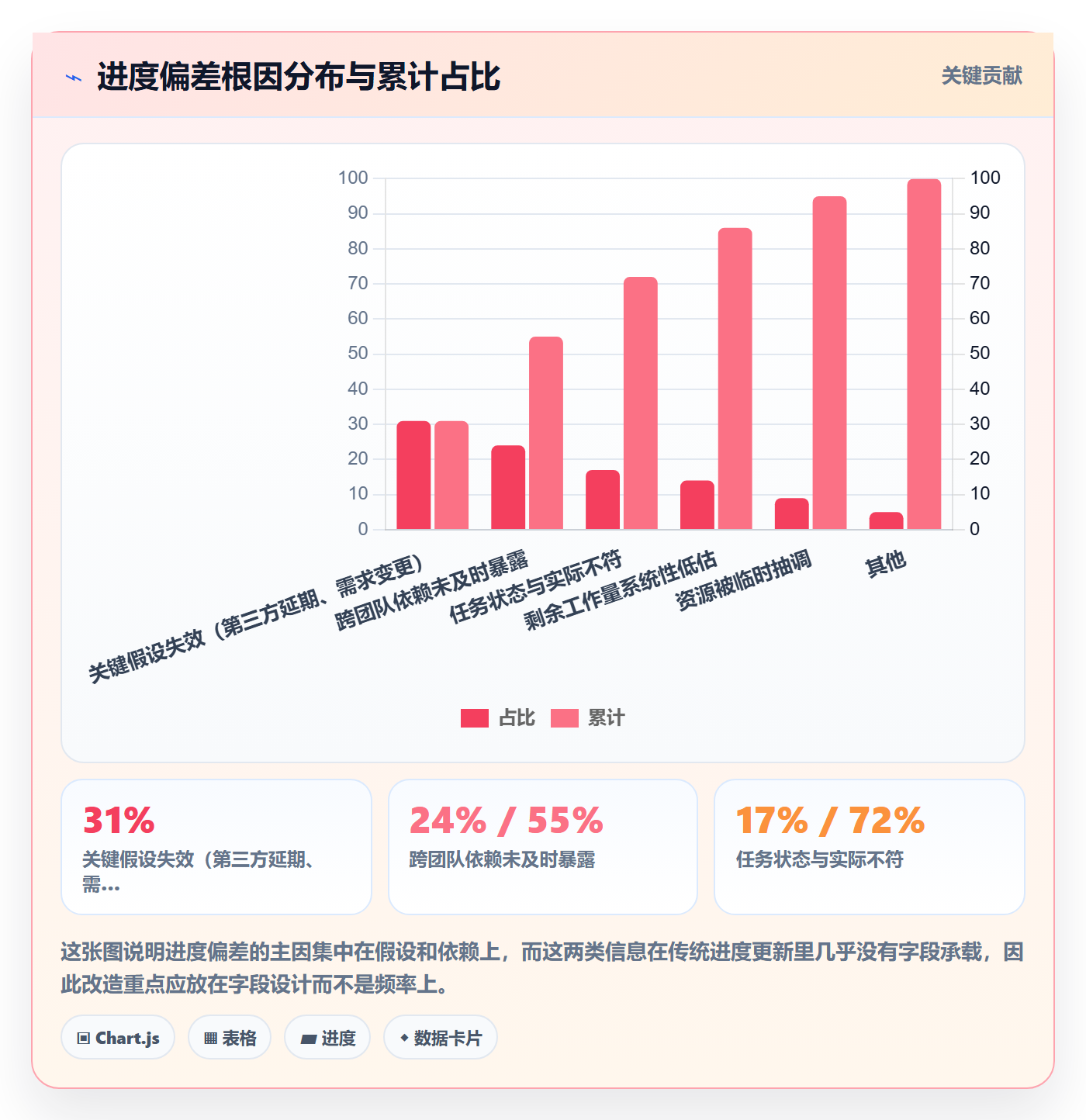

进度偏差的根因,很少是"干活慢了",更多是"当初的假设不成立了"。比如原本假设第三方接口在 3 月底提供,结果对方推迟到 4 月中;原本假设只需要支持一种支付方式,结果客户临时加了两家。
这些假设变了,任务状态却还是"进行中",看起来一切正常,直到某天突然全线告急。
所以我要求在进度更新里单独维护两块字段:关键假设和外部依赖,并且要求每次更新必须确认它们是否仍然成立。这一步让很多问题在爆发前两到三周就被摆到桌面上。

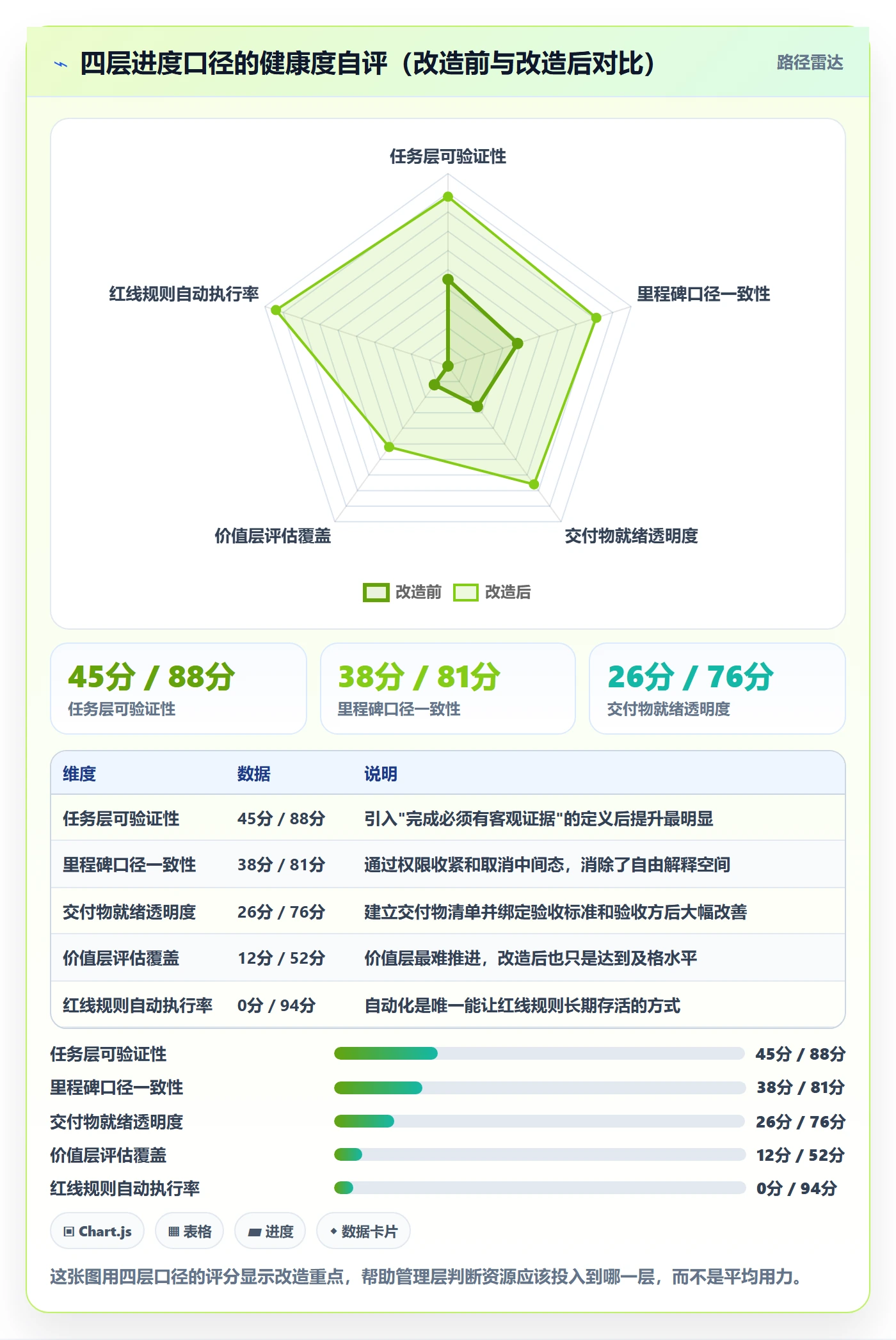

四、专业判断逻辑:四层进度口径加三条红线
前面讲了问题,这一节讲我实际使用的判断框架。它不是从教科书来的,是我在多个项目上试错、砍掉冗余之后留下来的部分。
1. 第一层:任务层口径
任务层的更新对象是"谁、在做什么、什么时候能做完"。这一层的核心要求是可验证:完成必须有客观证据,而不是主观判断。
我通常把任务的"完成"定义成三种可配置类型:代码类任务以"合并到主干且通过自动化测试"为完成;文档类任务以"评审通过并归档"为完成;外部交付类以"对方书面确认收到"为完成。定义写死在工具里,不由个人解释。
这一层更新频率可以高一些,因为它贴近执行;但它单独不能作为管理层判断依据。
2. 第二层:里程碑层口径
里程碑层的更新对象只有两个值:按计划达成,或者预计延期多少天。没有中间态。
"延期 3 天,但影响可控"这种表述在此层是不允许的,因为它把判断交给了读者。要么按计划,要么给天数。
这一层需要设置更新权限:里程碑的"已完成"状态通常只能由项目经理或指定的验收人修改,执行人只能提议。这是防止里程碑注水的关键闸门。
3. 第三层:交付物层口径
交付物层的更新对象是"能不能交付给客户并验收"。这一层是管理层真正该看的东西。
我要求每个交付物必须挂三类信息:就绪状态(未开始/制作中/待验收/已验收)、验收标准、验收方。三者缺一,这个交付物就不算被管理。
很多团队的问题在于任务做得很好,交付物却没定义清楚,于是永远处在"快好了"的状态。交付物层的最大价值是把"快好了"这种模糊表述挤出局。
4. 第四层:价值层口径
价值层更新的是"当初立项要解决的问题,现在还成立吗"。这一层更新频率最低,通常一个迭代或一个季度一次,但它是唯一能回答"这个项目还该不该继续"的口径。
我会在这一层放三个字段:原始目标、当前预期达成度、是否需要重新评估。第三个字段一旦被勾选,项目进入正式评审流程,而不是继续默默推进。
5. 三条红线规则
四层口径解决"更新什么",红线规则解决"什么情况下必须强制升级"。我固定用三条。
红线一:置信度未知且距里程碑不足 5 个工作日,自动升级到项目管理层。不允许在项目组内部消化。
红线二:任何外部依赖超过约定时间 3 个工作日未确认,自动标记为阻塞并通知依赖方负责人。避免"我已经问了但对方没回"这种无声等待。
红线三:里程碑的预测完成日晚于计划完成日超过缓冲期的 50%,必须走正式变更流程。这条是防止缓冲被无感蚕食。
这三条规则最好用工具自动化,不要靠人记得。下面是一个规则配置的写法示例。
规则名称: 里程碑风险强制升级
触发条件:
work_item_type = 里程碑
AND confidence IN (待验证, 未知)
AND days_to_milestone 3
执行动作:
- 自动通知依赖方负责人及其上级
- 在跨项目视图中标记为阻塞
- 计入项目风险指数
- 统一口径:把"完成"的定义按任务类型写进工作流,取消"进行中 70%"这类字段,改为记录计划完成日和预测完成日。
- 重构字段:在项目工作项上新增"关键假设""外部依赖""置信度"三个字段,并规定置信度只能是"确定/待验证/未知"三选一,不允许留空。
- 收紧权限:里程碑的完成状态只能由指定验收人修改;项目管理层拥有一键查看跨项目依赖视图的权限。
- 上自动化:把前面说的三条红线规则配置成自动触发,触发后自动通知、自动标记、自动计入风险指数。

五、案例与数据观察:一家 380 人企业如何重建进度更新机制
这一节我详细拆一个真实案例,包括我们踩过的坑。案例中的企业是一家做企业级交付的公司,380 人,7 个交付团队,同时并行 11 个项目。
1. 改造前的基线数据
改造前,他们的进度更新主要靠 Excel 加周报。项目经理每周五花 6.5 小时汇总数据,逐个项目核对任务状态。这份周报在周一上午的管理会上使用,会后基本不再被查看。
我们做的第一件事是建立基线:连续四周记录"周报显示进度"与"实际交付情况"的差异。结果是平均偏差 34 个百分点,最大一次偏差 51 个百分点。同时,从偏差实际发生到被管理层发现,平均延迟 8.7 个工作日。
第二个基线数据是决策转化率:四周内所有进度更新中,真正促成资源调整或范围调整的只有 3 条,占比约 1%。
2. 具体做法
我们分了四步推进,每步间隔两周,让组织有时间适应。
工具选型上,他们最终用了 PingCode。核心考虑有三点:一是它支持私有化部署,交付数据不能出内网,这一条直接排除了大部分 SaaS 方案;二是它有成熟的工作项类型和自定义字段能力,"关键假设""外部依赖"这类非标准字段能直接落进去;三是他们原来用 Jira,需要平滑迁移,PingCode 的 Jira 迁移能力让他们在两个月内完成了历史数据平移,没有出现数据断层。
我之前接触过几个国产替代的场景,坦白说,能同时满足私有化部署和结构化迁移的选项并不多,这也是我在这类需求里会优先考虑它的原因之一。
3. 改造后的数据变化
改造运行了六个月后,我们重新采集了数据。项目经理的汇总耗时从每周 6.5 小时降到约 1.2 小时,因为大部分数据由系统自动聚合。
偏差发现延迟从 8.7 个工作日降到 3.1 个工作日,主要靠红线规则自动上报,而不是靠人主动填。
周报进度与实际交付的偏差从 34 个百分点降到 9 个百分点,这个改善主要来自口径统一和交付物层透明化。

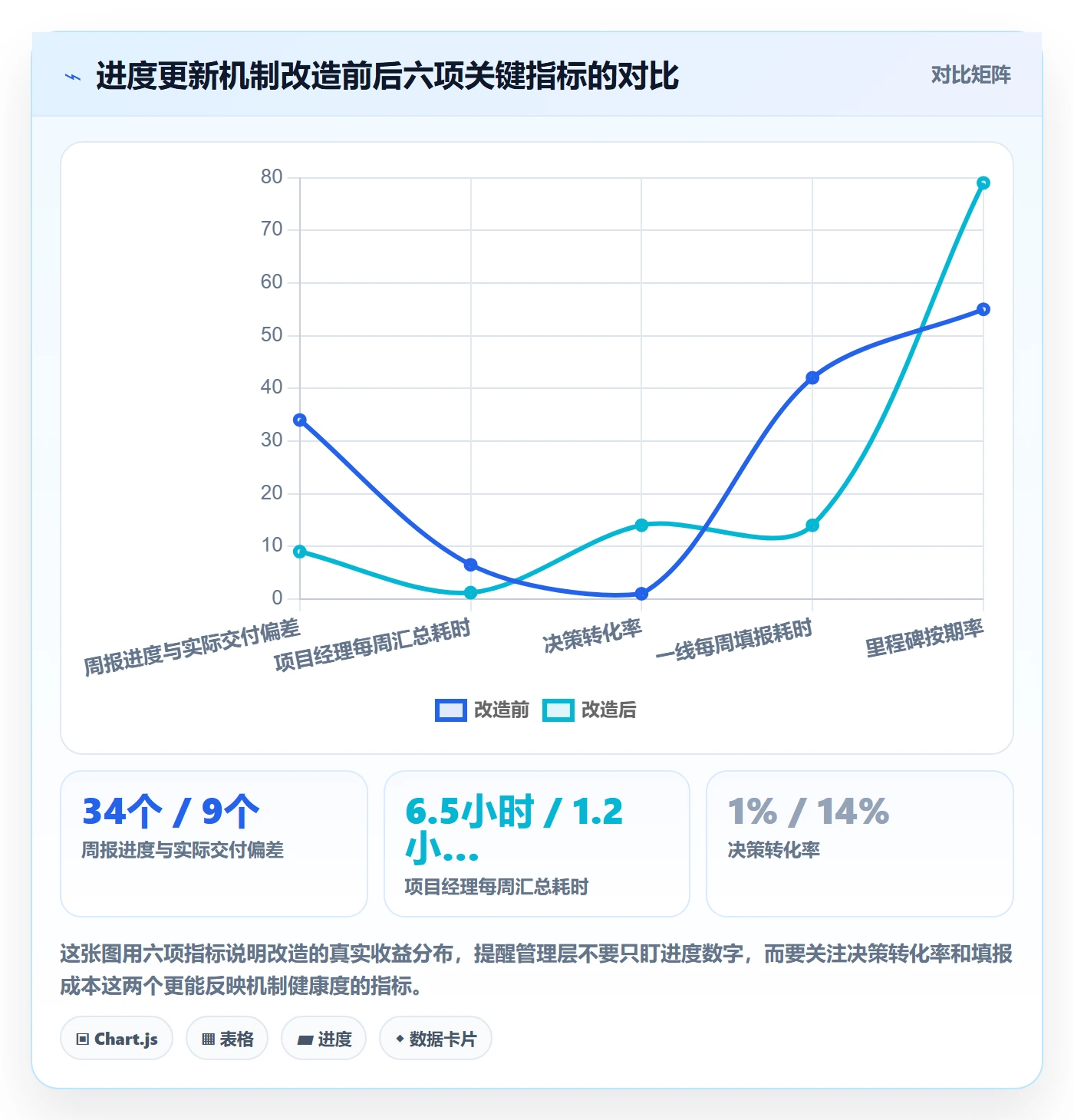

决策转化率从 1% 提升到 14%,也就是每七条更新里有一条能直接推动资源或范围调整。这是我认为最能说明改造成功的指标。

4. 我们踩过的三个坑
(1)一开始就让所有人改字段,引起强烈反弹
第一周我们要求全部 7 个团队同时启用新字段,结果第二周就收到大量反馈说"填不完"。后来改成先在一个 60 人的团队试点四周,跑通后再推广,抵触情绪明显下降。
(2)红线规则设得太密,导致告警疲劳
最初设了七条红线,每天产生几十条告警,两周后没人再看。砍到三条之后,告警数量降到每天五条以内,每条都会被认真对待。告警的价值取决于稀缺性。
(3)把置信度字段做成了免责声明
有人开始把不确定的任务一律标成"未知",以此规避责任。我们的应对是规定"未知"必须附一条具体的待确认问题和确认时间,否则系统不接受提交。填"未知"的成本一下高过填真实状态,滥用就停了。
六、不同情况下的行动建议
进度更新机制没有通用模板,团队规模、项目类型、合规要求都会改变最优解。下面按四类情况给建议。
1. 50 人以下团队:先统一语言,别上系统
这个规模下,管理层通常还在项目里,信息传递链条短,不需要复杂机制。
我建议只做两件事:一是把"完成"的定义写下来,贴在团队能看到的地方;二是每周用 30 分钟做一次交付物级别的对齐,只谈"这周能交出什么、下周能交出什么"。
这时候引入重型工具反而是负担,因为配置成本高于收益。
2. 100 到 300 人组织:这是机制必须落地的区间
这个区间是进度体系最容易崩坏的时候,也是投入产出比最高的改造窗口。
我建议按顺序做四件事:统一四层口径;建立里程碑权限规则;引入至少两条自动化红线;把交付物清单作为独立视图管理。
工具层面,这个规模的组织通常需要私有化部署能力、自定义字段能力、跨项目视图能力,以及从既有系统迁移的能力。PingCode 服务中大型企业及 100 人以上组织这一定位,正好覆盖这个区间,它在这几项上的成熟度是我在实际项目中比较认可的。
3. 300 人以上或多项目并行:先做项目群视图,再做项目视图
这个规模下,单个项目的进度再准,也不能回答管理层最关心的问题:资源在哪个项目上被卡住了、哪个项目的风险会外溢到其他项目。
我建议先建项目群视图,把跨项目的依赖关系画出来,再回头优化单项目的进度更新。顺序反了会浪费大量精力。
具体做法是识别出所有跨团队依赖,给每条依赖指定责任人和确认时间,并把它接入自动化告警。依赖图谱比进度百分比更能预测项目群的整体风险。
4. 强合规或私有化部署场景:把可追溯性放在第一位
金融、军工、医疗等场景下,进度更新不只是管理工具,还是审计证据。
这类场景我建议优先保证三件事:所有状态变更留痕且不可篡改;数据不出内网;变更流程有明确审批记录。PingCode 支持私有化部署,在这类需求里是一个现实可行的选项。
需要注意的是,合规场景下的进度更新流程通常更长,所以"最晚可纠偏点"的窗口会被压短,对应的更新频率需要相应提高。

七、不同情况下的取舍
这一节讲的是没有完美方案的地方。管理层最需要的能力不是选最好的,而是清楚自己放弃了什么。
1. 更新频率与信息新鲜度的取舍
提高频率能提升信息新鲜度,但会同时降低单条更新的思考深度。我观察到的经验值是:当更新频率超过每周两次,单条更新的平均信息量开始明显下降。
所以我的取舍建议是:对执行层保持低频更新(每周一次到两次),对风险信号保持高频监控(自动化实时)。不要用提高人的频率去解决时效问题,用自动化去解决。
2. 填报粒度与团队负担的取舍
粒度越细,管理层看到的越清楚,但一线负担越重。这个取舍没有统一答案,取决于项目的可分解性。
我的判断标准是:如果某个任务粒度下的更新不能改变任何人的决策,这个粒度就是过细的。我见过把任务拆到 4 小时粒度的团队,结果每天的更新时间和执行时间接近 1:2,这是明显不划算的。
更实际的做法是分层管理:团队内部可以细,向上汇报时聚合到交付物级别。管理层不需要看到 4 小时粒度的任务。
3. 自动化与数据可信度的取舍
自动化能降低填报负担、提高时效,但它也会给人一个错觉:数据是系统生成的,所以是客观的。
实际上,自动化只能处理你定义过的规则。"关键假设失效"这种事,系统不会自己知道,除非有人填进去。自动化解决的是传递效率,不解决信息真实性。
我的做法是保留一定比例的人工抽检:每周随机抽取 5% 的任务做状态复核。抽检不合格率超过 15%,就说明填报质量出了问题,需要回头检查流程而不是继续加自动化。
4. 工具统一与业务差异的取舍
多业务线组织经常面临选择:是让所有团队用同一套工作流,还是允许各团队自定义。
完全统一的好处是数据可比、管理简单;坏处是研发团队和交付团队的工作方式差异太大,强行统一会逼出各种变通做法,数据反而更脏。
我的建议是字段统一、流程分层:口径字段(计划完成日、预测完成日、置信度、交付物状态)必须全公司统一,不可自定义;执行流程(状态流转、审批环节)允许按团队类型配置不同模板。这样既保证可比较,也不破坏实际工作方式。
PingCode 在这方面的做法是按工作项类型区分流程,同时保留统一报表口径,这种"底层统一、上层灵活"的结构比较符合多业务线组织的实际需要。

5. 缓冲区管理与进度承诺的取舍

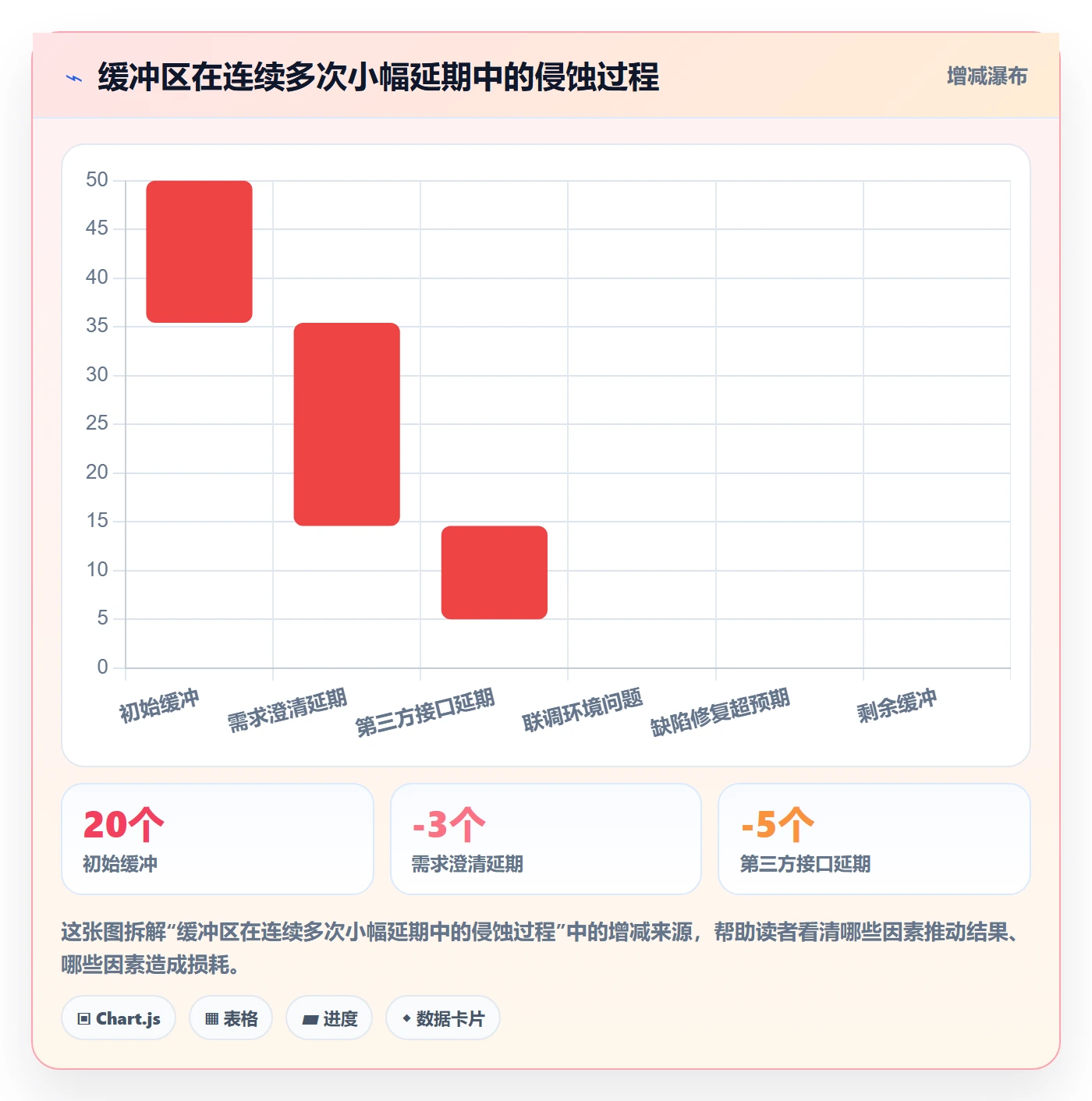

缓冲期是进度管理中最容易被无感蚕食的部分。每次延期 1 到 2 天,看起来都能消化,等到缓冲耗尽时,项目已经站在悬崖边上。
我的做法是给缓冲期设一个可见的消耗曲线:只要缓冲消耗超过 50%,就触发正式评审,而不是等到消耗殆尽。这条规则看起来激进,但它把讨论从"要不要报警"提前到"我们还有什么选择",实际沟通成本反而更低。

八、把进度更新做成组织能力:下一步怎么做
最后我给出一份可以照着执行的时间表。这些动作按顺序做,间隔不要压缩,因为机制落地需要行为惯性的改变时间。
1. 一周内可以做的三件事
第一件,把当前所有项目的"完成定义"写下来,按任务类型分类。这一步不需要工具,一个共享文档就够。
第二件,抽查 20 个任务的实际状态,和系统里显示的状态对比,算出准确率。这个数字通常会让管理层吃一惊,是推动后续改造最有力的依据。
第三件,统计上周的进度更新中,有多少条催生了一个具体决定。这个比例就是当前机制的决策转化率,也是改造的起点基线。
2. 一个月内可以做的三件事
第四件,上线"计划完成日 + 预测完成日"双日期字段,用偏差天数替代完成百分比。这个改动最小但效果最直接。
第五件,建立交付物清单,每个交付物绑定验收标准和验收方,并把它作为管理层的主要视图。
第六件,收紧里程碑的完成权限,只允许指定验收人修改状态,其余人只能提议。
3. 一个季度内可以做的三件事
第七件,落地两到三条自动化红线规则,从最重要的一条开始,跑稳了再加第二条。不要一次性配七条,那只会带来告警疲劳。
第八件,建立跨项目依赖视图,把外部依赖单独管理,指定责任人和确认时间。
第九件,建立每周 5% 的随机状态抽检机制,并把不合格率作为流程健康度指标长期跟踪。
这九件事做完,进度更新会从一项填报任务变成一套决策系统。我见过做得好的团队,管理层在周会上不再问"进度怎么样",而是直接问"这三条红线触发了什么、我们决定做什么"。
如果你现在只能记住一句话,我希望是这句:进度更新的价值不在于记录过去一周发生了什么,而在于让有决策权的人在本周就做出一个能改变结果的决定。下一步,从抽查 20 个任务的实际状态开始,先拿到你自己组织的真实偏差数字,再决定要改什么。
常见问题解答(FAQ)
1. 管理层到底该多久看一次项目进度,周会还是每天盯?
我自己带团队的时候特别纠结这件事:天天看进度感觉在微观管理,团队反感;只看周报又怕出事太晚,等发现延期已经来不及救了。到底有没有一个不靠感觉、能落地的频率标准?
别按‘每天还是每周’这种时间维度拍脑袋,要按任务的可逆性来分层。判断口径是:一旦这个任务延期,补救成本是否随时间指数上升。指数上升的关键路径任务(如对外承诺的上线、合规提交、客户验收节点)用日更或双日更,只看三个数:剩余工作量、阻塞项数量、负责人是否有明确的下一步动作。
非关键路径、可并行调整的任务用周更即可,避免制造无效汇报。实操上建议设‘异常触发制’:平时周更,但一旦出现阻塞超过48小时、关键路径任务完成度低于计划的80%、或负责人主动上报风险,立即触发临时同步。这样既不做微观管理,又能在可逆性窗口关闭前介入。
2. 进度更新里团队总说‘完成了80%’,这种百分比该怎么用才不会被忽悠?
我最怕听到的就是‘这个快好了,大概80%’。上次一个模块从80%卡了三周,最后发现是底层接口没通。我现在看到百分比就本能怀疑,但又不知道该怎么问才能问出真实状态,总不能让每个人都写代码行数吧。
百分比不是进度指标,是沟通话术,唯一可靠的用法是配一个‘完成定义’(Definition of Done)。判断依据:任何进度更新必须回答‘剩下20%具体是什么动作、由谁做、预计几个工作日’。如果答不出来,这个百分比就是无效数据。
可执行做法是把任务拆到单个动作粒度不超过3天的颗粒度,进度用‘已完成动作数/总动作数’计算,而不是让执行人凭感觉估。另外可以设一个反向验证机制:让负责人说出‘目前最大的未知或风险是什么’,答不出具体风险的,大概率是没真正推进。
数据口径上,我建议管理层只看两类数值:已完成的可交付物数量、以及当前阻塞项的清单和时长,这两个比任何百分比都难注水。
3. 跨部门项目的进度更新,为什么总是对不齐,怎么破?
我们做的是研发、市场、供应链三方联动的项目,每周开会各自都说自己进度正常,但合到一起就是延期。我作为牵头人特别崩溃,感觉大家都在报局部最优,没人对整体负责,这种情况进度更新到底该怎么设计?
跨部门对不齐的根因是:每个部门都在用自己内部的完成标准汇报,而部门内的‘完成’不等于跨部门的‘可交接’。破法是建立‘交接点驱动’的进度更新,而不是‘部门状态驱动’。
具体做法:先画出跨部门的关键交接物清单(比如需求冻结文档、接口联调环境、物料样品确认单),每个交接物只有一个责任人和一个验收人,进度更新只报‘这个交接物是否已被下游验收通过’。判断依据很直接:只要一个交接物没有被下游书面确认接收,它在整体进度里就算0%,不管上游说自己做了多少。
我自己的经验是,把汇报语言从‘我们部门完成了X’强制改成‘下游Y已确认接收Z’,扯皮会减少一大半,因为责任从模糊的部门变成了具体的交接动作。
4. 用项目管理工具更新进度,为什么反而让管理层更看不清真实情况?
我们上了某项目管理工具之后,字段填得越来越全,状态更新越来越勤,但老板反而说‘报表很好看,但我不确定项目到底行不行’。我自己也有同感,工具里绿灯一片,现实里天天救火。这到底是工具的问题还是流程的问题?
这是典型的‘工具填充率’替代了‘真实进度信号’。工具本身没错,问题在于更新动作被设计成了打卡:字段越多、状态选项越细,执行人越倾向于选一个‘安全’的状态把表单填完。破法是压缩状态颗粒度并绑定证据。判断依据:一个进度状态如果不需要附任何证据就能改,它就不具备决策价值。
可执行做法是把任务状态砍到只剩四个(未开始、进行中、阻塞、已验收),其中‘进行中’必须填下一个交付动作和截止日,‘已验收’必须由验收人操作而不是执行人自己点,阻塞必须写明阻塞对象和已阻塞天数。
管理层看的仪表盘不要放完成百分比,而是放三个列表:本周被阻塞的任务、逾期未验收的交付物、关键路径上下一个到期节点。这样工具里的数据才会和现实对齐,而不是变成一份好看的汇报美术作品。
核心关键词
文章包含AI辅助创作:进度管理进度更新教程:管理层实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/415174
读者评论
偏差天数替代完成百分比这个做法我们试过,确实比百分比难修饰。但有个副作用:一线会倾向于把预测完成日往后报,留足余量,结果管理层看到的全是延期,反而麻木了。后来我们在系统里同时记录首次预测和最新预测,只看两者之间的漂移幅度,效果才好一些。
信息逐层衰减那部分深有同感,但我觉得根因不完全是翻译,而是每一层管理者的考核指标不一样。组长关心任务交付,项目经理关心里程碑,到了项目群层面只关心客户投诉。只要考核不打通,光靠字段和规则锁不住传递链上的失真。
自动化预警压延迟那段数据我信,但落地时要注意规则本身也会被人绕过。我们上线了超期自动升级后,有人把任务拆成更小的颗粒,每个都卡在到期前一天改状态,预警反而失效了。工具能解决填报负担,解决不了博弈行为。
