进度更新怎么做?实施团队协同管理:进度管理从0到1

我见过最典型的进度更新,是周报里一行字:“某客户项目本周完成 80%,下周进入联调。”三个月后复盘,这个项目实际交付比原计划晚了 19 天,而那个“80%”在四周里出现过三次,80%、80%、85%,然后直接跳成 100%。进度更新写成这样,不是因为团队不努力,而是因为大多数实施团队从来没有把“进度更新”当成一套工程来做,而是当成一项行政动作来填。这篇文章讲的就是进度管理从 0 到 1 怎么真正落地:口径怎么定、节律怎么设、数据从哪里来、更新完之后必须触发什么决策,以及不同规模的实施团队到底该做到什么颗粒度。

一、先给结论:进度更新不是汇报,是一套降不确定性的机制

我把话说得直接一点:如果一次进度更新没有改变任何人的下一步动作,这次更新就是无效的。它消耗了实施顾问的 10 分钟,消耗了 PM 的 30 分钟汇总时间,产出了一份谁都不看的表格。这不是管理,这是仪式。

1. 进度更新的唯一目的是触发决策

很多人默认进度更新是“向上汇报”,所以优化方向自然变成“让表格更好看、让百分比更精确”。这个方向从一开始就错了。进度更新的真正消费者不是老板,是 PM 自己、是实施顾问、是客户的对接人。它要回答的问题只有三个:哪些事按计划在走、哪些事已经偏离、偏离的事由谁在什么时候介入。

一个健康的进度更新,结束时必须产出三类结论中的至少一类:继续(无需干预)、纠偏(调整资源或方案)、升级(需要客户或更高层介入)。如果一次周会后三类结论一个都没有,那这场会开不开都一样。

2. 进度必须由工作项推导,而不是由人回忆

这是从 0 到 1 最关键的一条分界线。让实施顾问每周五下午回忆“这个需求做到哪了”,得到的永远是乐观偏差的数据,因为人对自己的进度天然乐观,且记忆会向“我已经做了很多”倾斜。而让进度从工作项的状态流转中自动推导出来,得到的是过程数据,虽然未必完美,但可追溯、可验证、可复盘。

我的经验是:凡是需要人工回忆和手工填报的进度字段,三个月后一定失真。凡是能从工作项状态、工时记录、缺陷流转、验收单里推导出来的进度字段,两年后依然可信。

3. 从 0 到 1 只需要四层,不要一次做全

我服务过几十家实施交付型团队,从 5 人小队到 300 人交付中心,最后收敛出一个四层模型:口径层、节律层、采集层、决策层。顺序不能颠倒,先定口径,再定节律,再解决数据采集,最后才是决策机制。绝大多数团队失败的原因是直接跳到采集层:先买工具、先建看板、先要求每天更新,结果口径是乱的,节律是拍脑袋的,最后工具变成打卡机。

4. 无效更新的三个特征

你可以拿这三条去体检自己团队的进度更新:

  • 百分比化:核心字段是“完成度 60%”,而不是“哪些交付物已通过谁确认”。
  • 单点化:只有 PM 在更新,实际干活的顾问、开发、测试不产生过程数据。
  • 无触发:更新后没有任何后续动作,红灯亮了两周没人问。

二、背景与真实场景:为什么实施团队的进度天然容易失真

在讲方法之前,先讲清楚实施团队和产品研发团队的区别。把研发团队的 Scrum 直接搬到实施交付上,是很多人踩的第一个大坑。实施团队有三个结构性特征,决定了它的进度管理必须另做设计。

1. 实施团队的三个结构性问题

第一,外部依赖占比极高。实施项目的关键路径上,往往有一大半节点卡在客户侧:客户确认接口文档、客户提供测试数据、客户安排业务部门配合调研、客户完成 UAT。这些节点你无法通过加人加速,只能通过提前预警来对冲。

第二,多项目并行且切换频繁。一个实施顾问同时跑 3 到 5 个客户项目是常态。切换成本是隐性的,一个顾问上午在 A 客户现场做培训,下午回公司处理 B 客户的数据导入,他的“进度”在不同项目间的分配本身就是模糊的。

第三,交付物是非标准化的。同样是“配置完成”,在标准产品里可以清晰定义,在实施项目里可能包含几十项参数、若干条客户特有规则、几份客户特定格式的报表。口径不统一,进度就没有可比性。

这三个特征叠加的结果是:实施项目的进度,本质上是“我方工作进度 + 客户方配合进度”的耦合函数,而大多数团队的进度更新只统计了前半部分。

2. 一个真实的时间线:80% 的四次出现

我复盘过一个失败案例。项目是给一家制造企业做系统替换,合同工期 4 个月,实施团队 5 人。周报上的进度是:W8 报 80%,W9 报 80%,W10 报 85%,W11 报 100% 并宣布“下周上线”。W12 实际发生的是:客户信息部反馈历史数据清洗规则没确认,接口联调发现三方系统字段不一致,最终上线时间推后 19 天。

事后拆解,这 19 天里有 14 天是“本可以提前发现”的:数据清洗规则的确认请求在第 6 周就发给了客户,没有回音;接口字段的不一致在测试环境里第 8 周就暴露过,被当成“小问题”记在一份没人看的会议纪要里。真正的问题不是延期,而是这 14 天的风险从来没有被“更新”出来。

3. 数据观察:进度失真集中在哪

我在近两年参与过的 40 多个实施项目里做过一次简单的归因统计。导致“周报进度与实际进度偏离超过 5 个工作日”的原因,分布非常集中,而且前两项占了六成以上。这两个都不是技术问题,是协同问题。

进度更新怎么做?实施团队协同管理:进度管理从0到1

三、常见误区拆解:六个让进度更新失效的惯性动作

下面这六个误区,我几乎在每个新接触的实施团队里都能看到至少三个。它们的共同点是:看起来很合理,甚至被写进了流程制度,但实际效果是让进度数据越来越不可信。

1. 误区一:用百分比表示进度

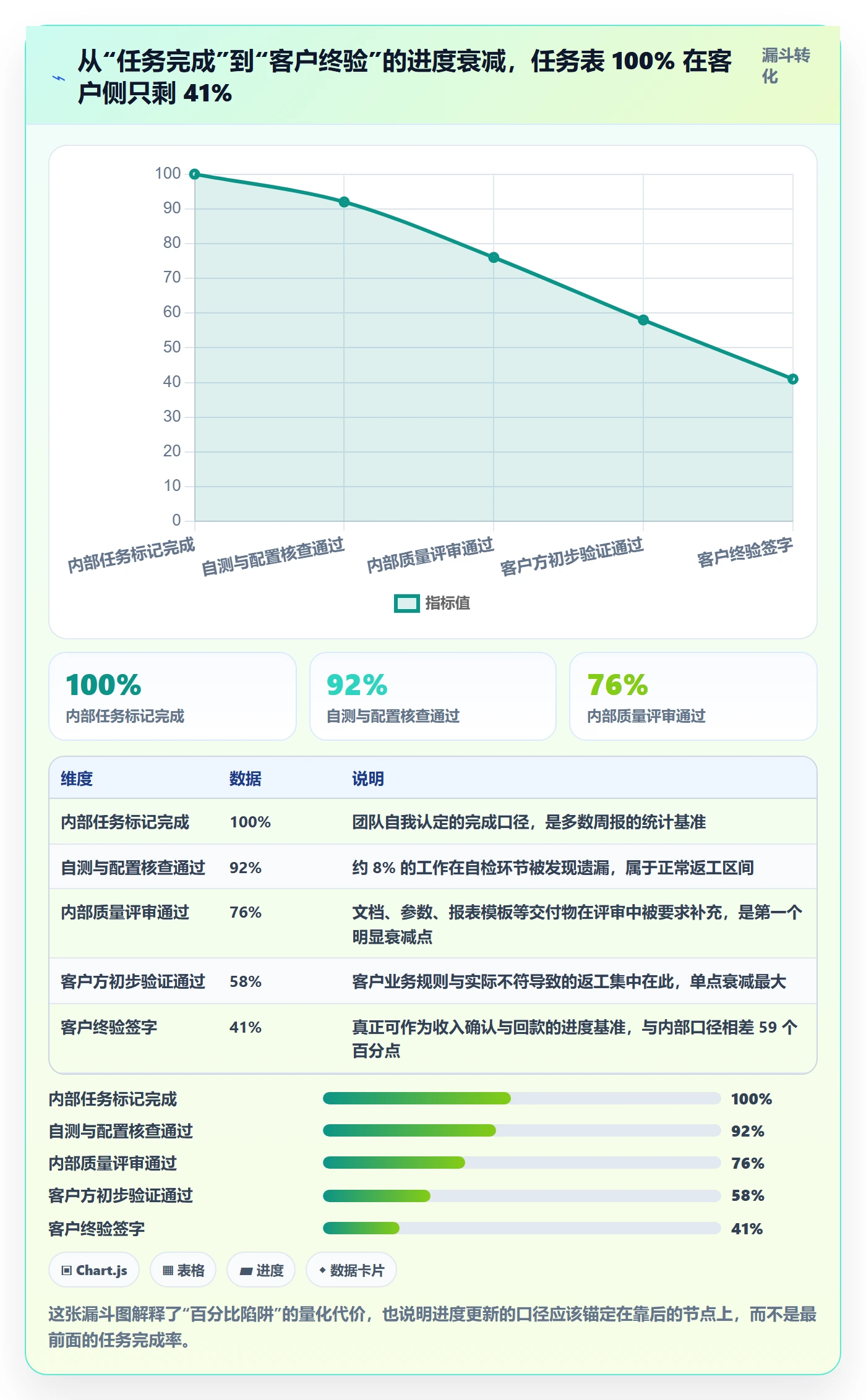

“完成度 80%”是进度管理里最大的谎言制造机。原因有三层:第一,百分比的分母模糊,是工作量、是工时、还是交付物数量?第二,百分比不单调,今天 80%,明天做了个技术验证发现方案要改,可能变成 60%,但没人愿意往回改,于是只增不减;第三,也是最重要的,百分比掩盖了“最后 20% 才是风险集中区”这个事实。

我统计过我们交付中心的项目数据:从“所有任务标记完成”到“客户终验通过”,平均还要走 5 个节点、消耗总工期的 27%。也就是说,任务表上的 100%,在客户眼里可能只有 40%。

进度更新怎么做?实施团队协同管理:进度管理从0到1

2. 误区二:PM 单点填报,团队不参与

很多团队的流程是:顾问口头或聊天工具告诉 PM,PM 汇总填表。这套流程有两个致命问题。一是信息经过一次人工转述,损耗和美化同时发生;二是当进度出问题时,团队会说“这是 PM 填的”,PM 会说“顾问是这么告诉我的”,责任链断裂。

我的判断标准很明确:进度数据的生产者应该和进度数据的责任人是同一批人。谁负责这个交付物,谁就更新它的状态,PM 的角色是校准口径和处理例外,不是做人肉网关。

3. 误区三:更新频率越高越好

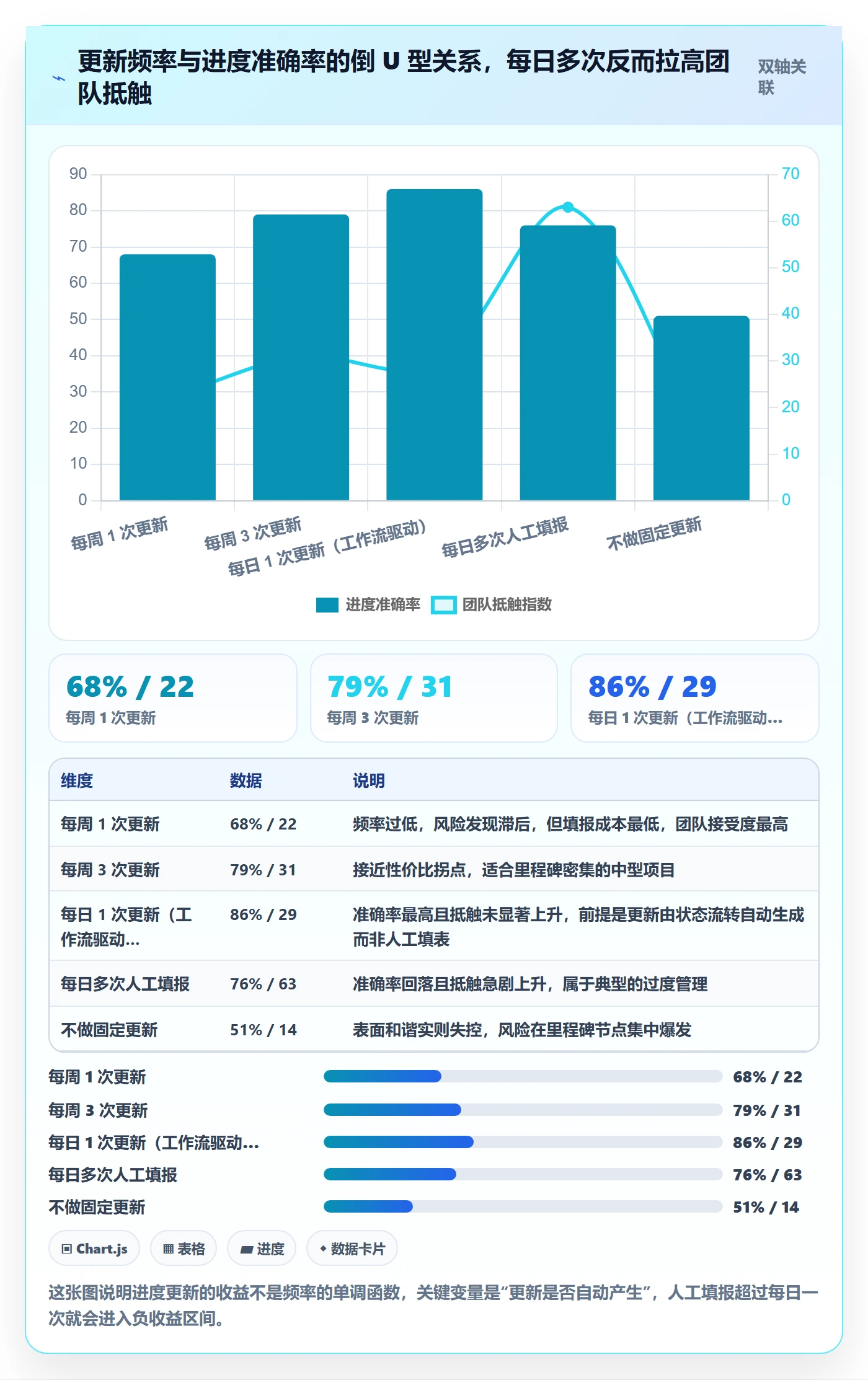

有一段时间我要求团队每天下班前更新任务状态,三周后出现了两个后果:更新率在第一周 95%,第三周掉到 52%;同时顾问在周会上的表达变得更保守、更模糊,因为每天的措辞都会被抓出来对质。

更新频率要匹配决策频率。任务级的状态天天变,但决策不可能天天做。正确的做法是分层:任务级日更(成本极低,因为随工作流自然产生)、里程碑级周更、基线级双周或月度校准。我见过的最佳实践是:日常不额外增加任何填报动作,进度完全从工作项流转中生成;只有里程碑评审需要一次 30 分钟的正式更新。

进度更新怎么做?实施团队协同管理:进度管理从0到1

4. 误区四:只更新任务,不更新依赖与阻塞

任务状态只能告诉你“我这边做到哪了”,告诉不了你“我为什么卡住”。实施项目里最贵的两条信息是外部依赖和阻塞项:等客户确认、等第三方厂商配合、等甲方内部审批、等测试数据。这些信息如果不被显式记录并有明确的责任人和到期时间,就会变成会议纪要里的一句“待跟进”。

我在实践中的做法是:每个项目必须维护一份“阻塞清单”,字段只有五个,阻塞描述、影响的下游节点、我方责任人、客户方责任人、承诺解决日期。这份清单在周会上逐条过,超过承诺日期自动升级。就这一个动作,让我们一个交付中心的平均延期天数从 12 天降到 4 天。

5. 误区五:把进度更新当考核工具

这是最隐蔽也最致命的误区。一旦进度数据被直接用于绩效排名、末位淘汰,数据就必然失真,因为理性的个体会选择有利于自己的填报方式。你会看到任务被拆得极细、状态长期停在“进行中”不推进、问题被延后暴露直到无法隐瞒。

我的立场是:进度数据用于决策,不用于评价人。如果要评价,评价的是“风险暴露的及时性”,也就是谁最早把风险提出来,而不是谁的进度最好看。我们在团队内设了一个内部说法叫“早报风险不加分,晚报风险扣分”,这条规则写进交付规范之后,周会上愿意说真话的人明显变多了。

6. 误区六:没有“完成的定义”

“配置做完了”是什么意思?在 A 项目里可能指参数填完了,在 B 项目里指客户业务部门确认过了。没有统一定义,跨项目比较毫无意义。解决的唯一办法是每个交付物都写清楚 DoD(Definition of Done)。

下面是我们交付中心现在通用的一段 DoD 定义模板,直接放在平台的工作项类型描述里,每次创建任务时默认带出:

交付物类型: 系统配置
完成的定义:

配置项在测试环境完成并截图留档
关键参数与《业务蓝图》第 N 节逐条核对通过
由实施顾问自测通过,缺陷数为 0(P2 及以上)
由项目内另一名顾问交叉复核签字
客户方业务对接人在验收单上确认(邮件或平台确认均可)
不满足以上任一条: 状态不得置为「已完成」,只能置为「待客户确认」

就这五行,把“完成”从一个主观词变成了五个可核验的条件。这条改动带来的直接效果是:周报里的完成率下降了,但里程碑的按期率上升了,因为“完成”不再包含水分。

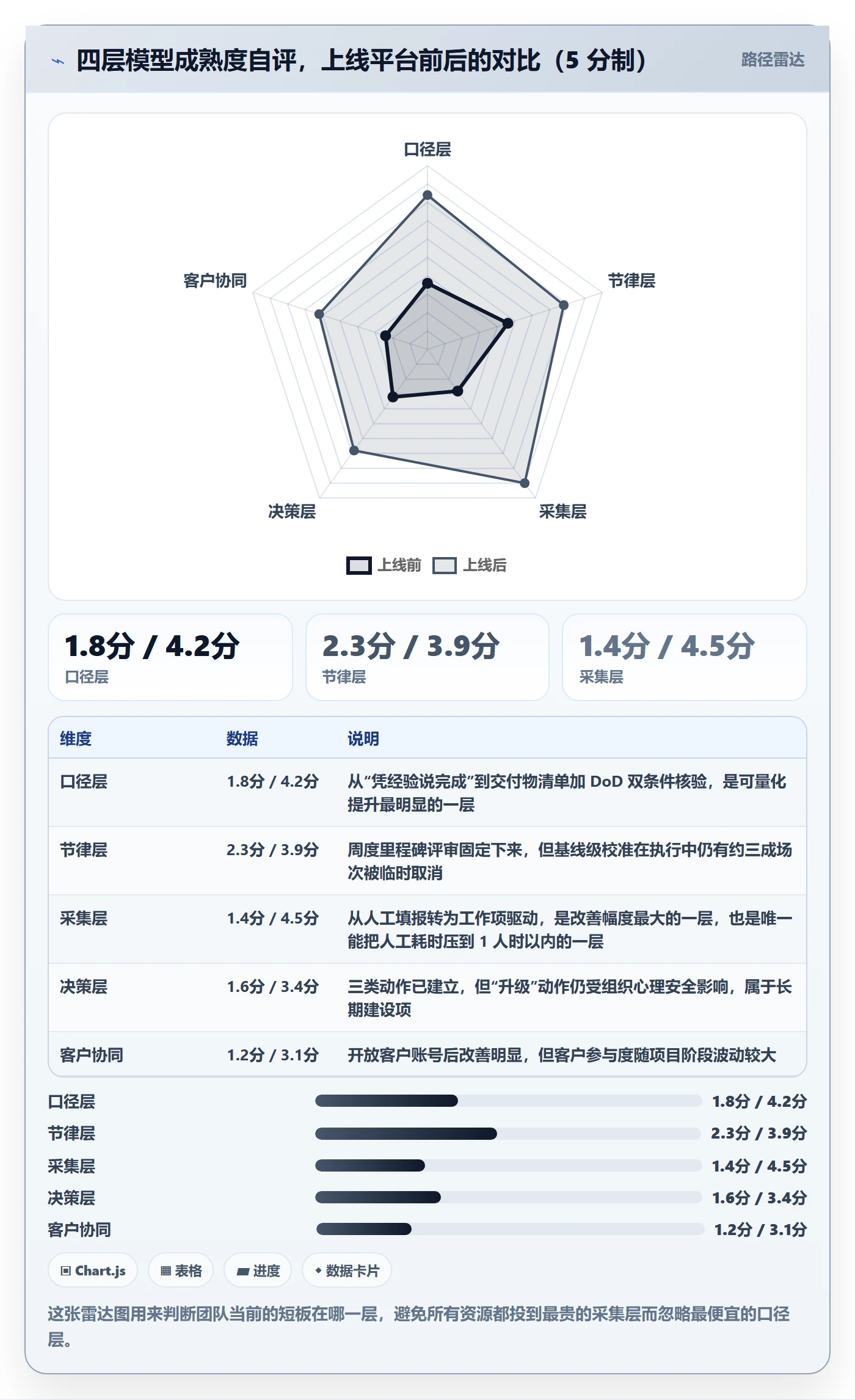

四、专业判断逻辑:进度管理从 0 到 1 的四层模型

这一节是全文的核心方法论。四层模型的顺序非常重要,因为它对应的是投入顺序:口径最便宜但收益最大,采集最贵但最容易被优先做。很多团队恰恰做反了。

1. 口径层:以交付物为最小单位,而不是工作事项

口径层要回答一个问题:我们用什么单位描述进度?我的答案是交付物。一个交付物应该具备三个属性:可命名、可验收、有明确责任人。比如“《接口对接方案》文档”“客户 A 的销售订单流程配置”“历史数据迁移脚本第 1 批”,都是合格的交付物。“跟进客户反馈”“优化配置”不是。

口径层还要定义 WBS 的深度上限。我建议实施项目最多拆到三层:阶段 → 交付物 → 子任务。超过三层,维护成本会超过它带来的可见性收益。我见过拆到六层的项目计划,最后没有任何人看,因为更新一次要两个小时。

对比维度 百分比式进度 交付物式进度
核心字段 完成度 60% 8 个交付物中 5 个满足 DoD
是否可回退 实际上只增不减 可回退,因为按条件核验
跨项目可比性 低,口径各异 高,DoD 统一后可比
风险暴露能力 弱,掩盖尾部风险 强,未满足条件的项直接显现
更新成本 低(因为随手填) 中(但随工作流自动生成后更低)
客户可理解度 低,客户不认 80% 高,客户可逐项确认

2. 节律层:让节拍匹配决策频率

节律层要回答:多久更新一次、谁来更新、更新给谁看。我推荐的默认节律是三层结构,不同规模团队可以按比例缩放。

  • 任务级(日更,自动):由工作项状态流转自动产生,人不做额外动作。看的人只有执行者自己和 PM。
  • 里程碑级(周更,会议):每周固定 30 分钟,只过三件事:本周达成、下周计划、阻塞清单。看的人是项目经理和交付负责人。
  • 基线级(双周或月度,校准):重新核对范围、工期、资源的假设是否还成立,必要时正式变更基线。看的人是交付总监和客户接口人。

这里有个容易被忽略的判断:节律一旦确定,就要像会议日历一样不可随意取消。我见过太多团队在项目紧张时第一个砍掉的就是周度进度会,结果就是最需要可视化的时期反而最黑箱。

3. 采集层:让进度从工作流里长出来

采集层要回答:这些数据从哪来、谁录入、录入门槛多高。我的判断原则是:能被系统观测到的事情,绝不让人手工填;只有系统观测不到的事情,才允许手工填,并且必须限制字段数量。

什么样的数据可以被系统观测?任务状态流转、需求变更记录、缺陷的发现与关闭时间、测试用例执行结果、代码提交与构建记录、工时登记、文档评审记录、验收单签署时间。这些天然带有时间戳和责任人,是可信度最高的进度证据。

而客户态度、客户内部决策进度、商务层面的变化,这些只能靠人上报,那就把它们压缩成最少的字段,并且给出明确的填写时机。

进度更新怎么做?实施团队协同管理:进度管理从0到1

4. 决策层:每次更新必须落在三类动作上

决策层是整个模型的价值出口。我要求我们所有项目的周度进度更新,最后必须形成一张不超过 10 行的动作表,每行包含:动作、责任人、截止日期。动作只有三种类型,

  1. 继续:状态正常,不产生额外动作,但要在记录里留痕,便于后续复盘。
  2. 纠偏:由项目内部解决,例如调整人力、压缩非关键路径、增加并行度。
  3. 升级:超出项目权限,必须上升到交付负责人或客户决策层,例如范围变更、资源冲突、客户侧长期不配合。

判断一个团队的进度管理是否真正跑起来了,看的不是看板多漂亮,而是升级动作有没有发生过。如果一个团队三个月内一次都没有触发升级,大概率不是项目太顺利,而是没人敢升级。

进度更新怎么做?实施团队协同管理:进度管理从0到1

五、案例与数据观察:一个 200 人交付中心的六个月改造

方法论讲完了,讲一个我深度参与过的真实场景。之所以选这个案例,是因为它同时具备“中大型组织”“多项目并行”“有国产化和私有化要求”三个特征,和很多读者的处境接近。

1. 场景背景

这是一家做企业级软件交付的公司,交付中心约 200 人,其中实施顾问 120 人左右,同时在跑的客户项目常年维持在 30 到 45 个。改造之前的进度管理方式是:顾问用 Excel 填周报,PM 汇总,交付总监每周看一份合并表。痛点非常典型,汇总要花掉 4 个 PM 各半天时间,合并出来的表到周二才出来,而问题往往在上周三就已经发生。

他们最终选择的工具是 PingCode。选择理由和进度管理直接相关:PingCode 主要服务中大型企业及 100 人以上组织,工作项类型、状态流、字段权限都能按交付场景自定义,能把“交付物 + DoD”这套口径直接固化到系统里,而不是靠人去遵守。

2. 迁移与部署的两个关键决策

第一个决策是部署方式。因为客户里有金融和制造行业的头部企业,对数据落地有明确要求,最终选择了私有化部署。这一步在进度管理上的实际收益是:客户方对接人可以放心开通账号,进入平台参与确认和验收,进度数据第一次实现了“甲乙方同源”,不再需要 PM 做二次转述。

第二个决策是历史数据迁移。他们之前有一部分团队用 Jira 管理研发侧的工作项,需要把历史项目合并进来做统一视图。PingCode 支持 Jira 平滑迁移,字段映射和工作项类型的转换在做迁移方案时就基本对齐了,实际迁移过程中最大的工作量反而是在清理旧数据本身,把三年积累的无效工作项归档,这部分是任何工具都替代不了的。

我认为这个案例最有参考价值的一点是:国产替代不是一个纯采购决策,它同时是一次清理口径的机会。很多团队借迁移的契机把工作项类型从 47 种收敛到 9 种,这件事本身对进度可视化的价值,比换工具大得多。

3. 上线后六个月的数据变化

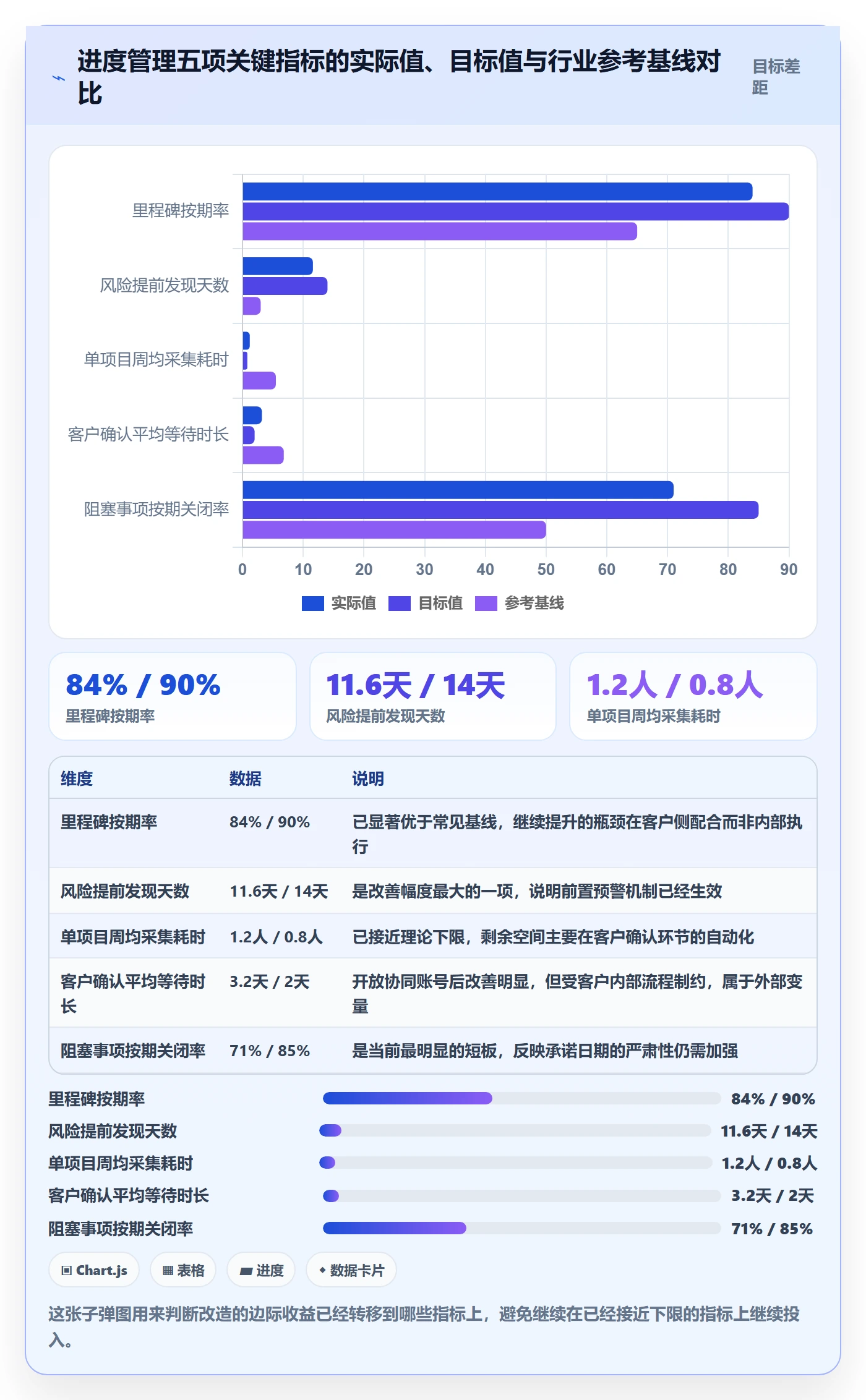

下面是他们交付中心在上线前后各六个月的对比数据。需要说明的是,这是单一组织的样本观察,不是行业统计,但趋势和幅度在我们后来接触的其他团队里也大体一致。

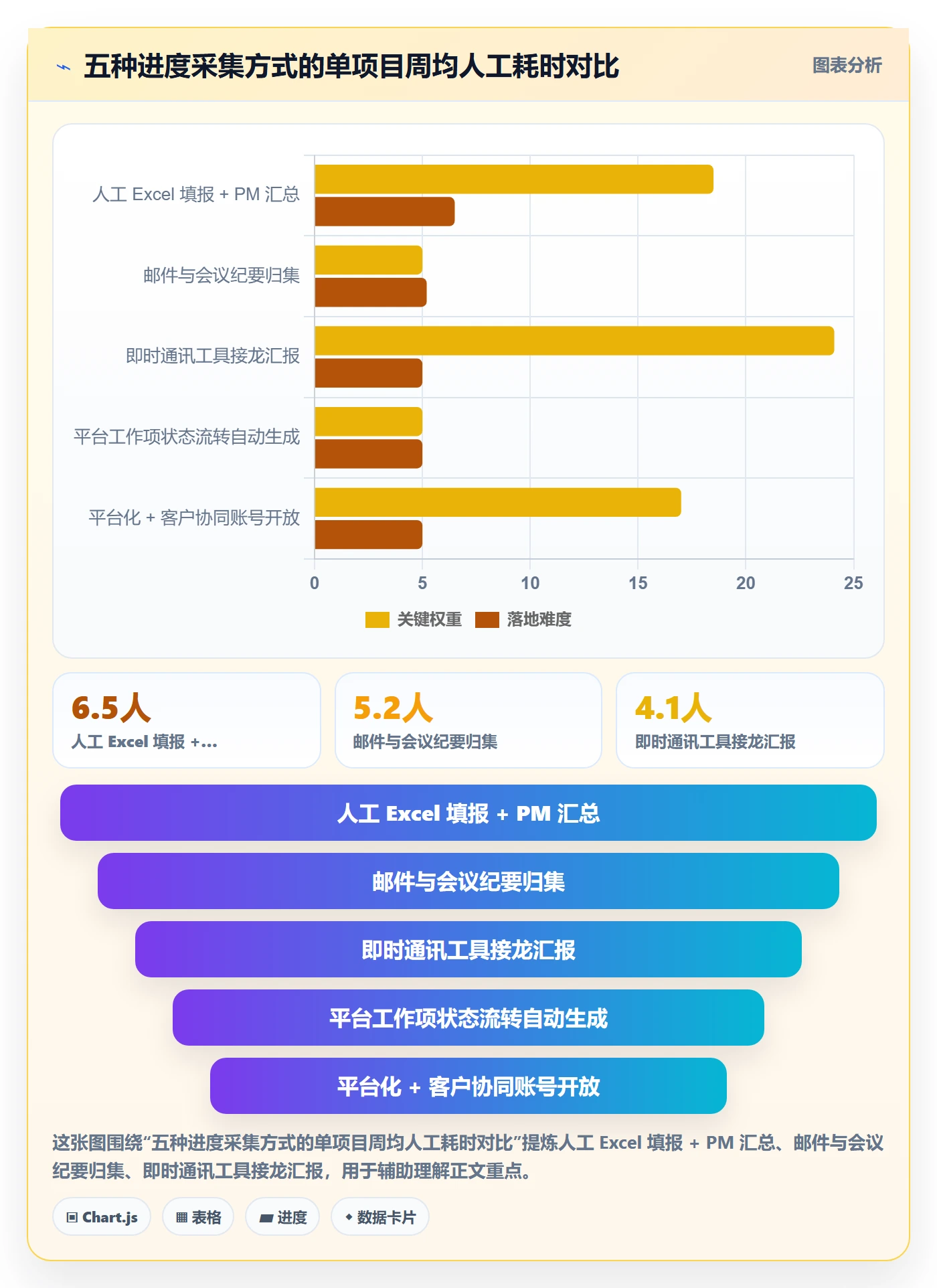

  • 进度采集人工耗时:从 6.5 人时/周/项目降到 1.2 人时/周/项目。

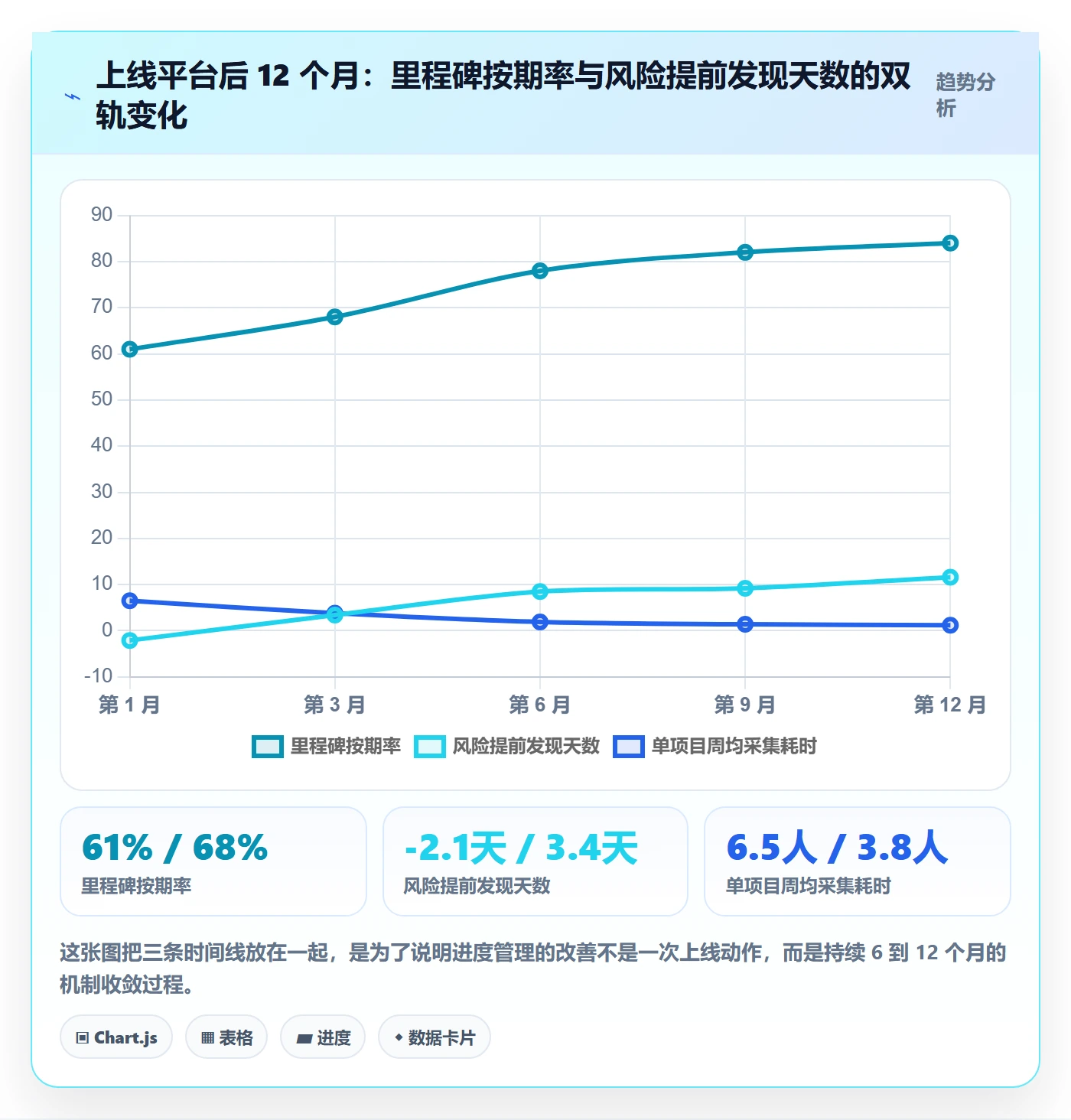

  • 隐性延期平均发现提前量:从延期后 2.1 天发现,变为提前 8.5 天预警。
  • 里程碑按期率:从 61% 提升到 84%。
  • 客户侧确认平均等待时长:从 6.8 天缩短到 3.2 天,主要来自客户协同账号的开放。

进度更新怎么做?实施团队协同管理:进度管理从0到1

4. 搬迁过程中踩过的三个坑

第一个坑:一开始就把所有字段都开了必填。结果是顾问在客户现场没网或者赶进度时,随便填一个值凑数,数据质量反而比之前更差。后来把必填字段从 14 个砍到 4 个,数据质量立刻回升。

第二个坑:过早把进度数据和绩效挂钩。上线第二个月,交付总监想用“任务逾期率”做季度考核,消息一出来,当周就出现了大量任务被静默改期。这个尝试被叫停了,之后改成了只统计“风险上报及时率”。

第三个坑:客户协同账号开放节奏太快。第一批开放了 12 个客户,结果客户对接人不熟悉操作,反而增加了沟通成本。后来改成先做 3 个标杆项目,跑通流程、沉淀操作指引之后才批量推开。

进度更新怎么做?实施团队协同管理:进度管理从0到1

六、不同情况下的行动建议

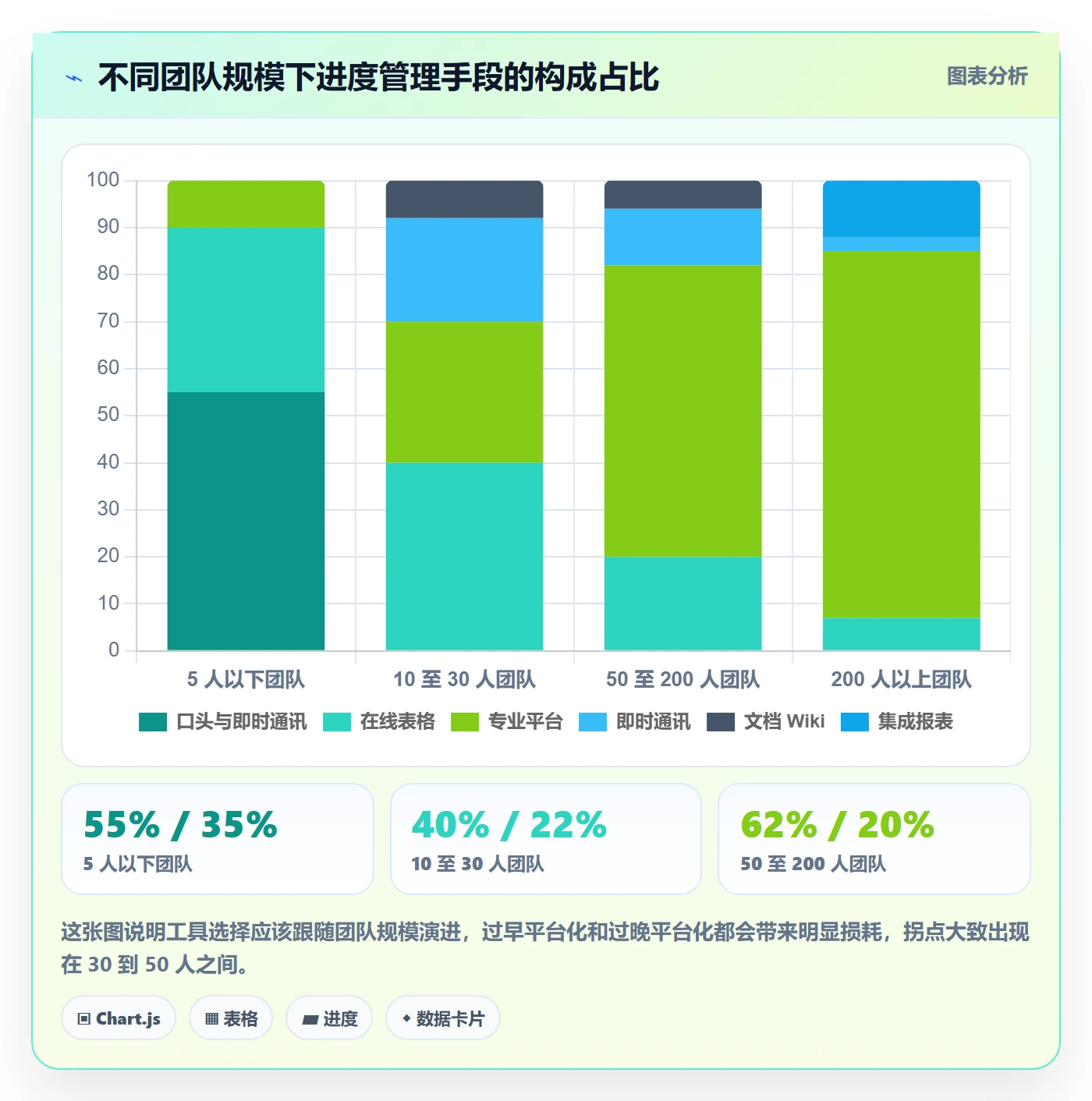

方法论不能一刀切。下面按团队规模和项目复杂度分四档给建议,你可以直接对应自己的情况。

1. 5 人以下、单项目为主:先做口径,别上工具

这个阶段上工具是浪费。你真正要做的是两件事:把交付物清单列出来(通常 20 到 40 项),每一项写清 DoD;每天用 5 分钟的站会过一遍阻塞。工具就用团队已经在用的协作软件加一张在线表格,足够。

判断标准:如果你能把“这个项目现在有几个交付物没满足 DoD”在一分钟内说出来,口径层就达标了。

2. 10 到 30 人、3 到 8 个并行项目:建立周节律

这个规模开始出现 PM 汇总成本。建议动作是:把交付物清单标准化成模板,引入一份统一的阻塞清单,固定每周一次的里程碑评审。工具层面选择支持工作项状态流转和自定义字段的协作平台即可,不必追求重型方案。

这个阶段最容易被忽略的是人力投入的可视化。项目多了以后,“某顾问同时被三个项目排满”是常态,需要在进度更新里同时看到人力的分配情况,否则计划永远是空中楼阁。

3. 50 到 200 人、多项目多客户:必须平台化,且要开放客户协同

这个规模下,Excel 和聊天工具的组合一定会崩。必须做三件事:把口径固化到平台的工作项类型与状态流里;把进度数据从工作流自动生成,而不是人工填;把客户方对接人纳入协同体系,让确认动作发生在平台上而不是邮件里。

这个阶段也是像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 迁移的平台价值最明显的区间。原因不是功能多,而是它能把“口径”变成系统的强制约束,你没法在系统里填一个不符合状态流转规则的进度。

4. 200 人以上或数据敏感行业:把部署方式和迁移方案当成一等公民

到这个规模,工具选型的决定性因素往往不是功能,而是部署方式、数据主权和迁移成本。私有化部署让客户账号开放变得可行,而客户协同一旦打通,进度管理的最大成本项,信息二次转述,就直接消失了。同时要提前规划历史数据的迁移与清理,把迁移当成一次口径收敛的窗口,而不是纯粹的搬运。

进度更新怎么做?实施团队协同管理:进度管理从0到1

5. 一张判断表:你现在该做哪一步

当前症状 优先动作 预期见效周期
周报里的完成度没人信 把进度口径从百分比改为交付物 + DoD 2 到 3 周
PM 每周花半天汇总 把任务状态转为工作流自动生成,砍掉手工填报字段 3 到 6 周
问题总是在临近交付才暴露 建立阻塞清单,五个字段,周会逐条过 2 到 4 周
客户确认总是拖很久 开放客户协同账号,把确认动作搬到平台上 1 到 2 个月
没人愿意报风险 取消进度数据的绩效挂钩,改考核风险上报及时率 1 个季度

七、不同情况下的取舍:没有最优解,只有匹配

进度管理做到后面,你会发现所有决策都是在做取舍。下面五组取舍是我被问得最多、也最容易做错的。

1. 精度与成本的取舍

精度不是越高越好。把颗粒度做到“每个配置项都要更新”,成本会指数上升,而决策质量几乎不再提升。我的经验线是:进度更新的颗粒度应该对齐“决策的最小单位”。如果某个节点的延误不会导致任何决策变化,它就不应该出现在进度更新里。

2. 实时与节律的取舍

实时看板很诱人,但实时数据会带来实时的焦虑。我建议区分两类信息:阻塞与风险要实时,因为它们需要快速响应;完成率与趋势要走节律,因为它们需要稳定性才能看出规律。把所有信息都做成实时,团队会陷入一种持续的紧张状态,反而降低判断力。

3. 透明与心理安全的取舍

进度透明的另一面是暴露。如果一个团队的文化是“谁报问题谁挨批”,那再好的工具也只会产出美化过的数据。我的做法是在制度上把两件事分开:进度偏差不追责,隐瞒偏差追责。这条规则不写进制度、只在会上说,是没有用的。

4. 自建与采购的取舍

我见过一些团队自建进度看板,前三个月很爽,因为完全贴合自己的流程;一年后变成了维护负担,因为业务在变、人在走、需求在涨。判断标准很简单:如果你的进度管理需求在未来一年内还会有结构性变化,就别自建。自建只适合流程已经稳定三年以上、且内部有持续研发能力的组织。

5. 私有化与 SaaS 的取舍

这不是纯技术选择,而是客户结构决定的。如果你的客户里有金融机构、大型制造企业或政务单位,私有化几乎是必选项,因为客户会要求实施方具备数据落地的能力,甚至会在合同里写明。反过来,如果客户以中小型企业为主,SaaS 的迭代速度和运维成本优势更明显。

我自己的判断是:当客户协同成为进度管理的关键变量时,部署方式的选择就直接决定了你的进度管理体系能不能闭环。因为只有私有化,你才有条件把客户方账号大量开放进来。

进度更新怎么做?实施团队协同管理:进度管理从0到1

八、几个高频追问

1. 团队抵触更新怎么办?

先分清抵触的原因。如果抵触来自“填表太麻烦”,那就减少字段、把更新自动化;如果抵触来自“怕被追责”,那就先改制度再改工具。我实际观察到的情况里,八成以上的抵触是第一种,而它的解药只有一个:让更新变得比不更新更省事。

2. 小团队真的需要专业平台吗?

5 人以下不需要,10 到 30 人可以开始评估,50 人以上基本是刚需。关键看两个指标:并行项目数是否超过 5 个、是否有客户方需要参与确认。两个都满足,就不要再硬撑表格了。

3. 周报还要不要写?

要写,但要改。周报不应该再承载“进度数据”,因为数据应该在平台上看得到。周报的价值在于叙述性内容:本周的关键判断、下周的主要风险、需要上级支持的事项。把数据从周报里剥出去,周报反而会变得更有价值。

4. 客户不配合更新怎么办?

把客户配合写进项目章程和会议纪要,明确每个客户侧节点的责任人和日期。然后在周会上只做一件事:把超期的客户侧事项单独列出来,由项目经理对客户接口人正式提出。不要指望客户主动更新,要靠机制提醒。

5. 多久能看到效果?

根据我参与过的项目,口径层的调整通常 2 到 3 周就能感受到变化,采集层的自动化需要 1 到 2 个月,客户协同的打通通常需要 1 个季度。如果有人在三个月内告诉你“进度管理已经彻底改造完成”,大概率只是把表格换成了看板。

写在最后:进度管理的成熟度,体现在你敢不敢让人看见坏消息

把这篇内容压缩成一句话:进度更新不是让人汇报得更勤,而是让风险暴露得更早。从 0 到 1 的路径很清楚,先把口径从百分比换成交付物加 DoD,再把节律从随机改成固定,然后把采集从人工填报换成工作流驱动,最后把更新的出口锁定在继续、纠偏、升级三类动作上。四步做完,进度管理这件事就成立了。

我特别想强调一个常被忽略的判断:工具能解决的是采集成本和可视性,解决不了的是心理安全。一个团队愿不愿意在进度更新里写下“这个节点我判断要延期”,取决于上一次有人这么写之后发生了什么。如果上一次写的人被批评了,你换什么工具都没用。

所以下一步我建议你这么做,用一周时间,只做三件事:

  1. 今天:从当前最活跃的一个项目里挑 20 个交付物,给每个写一行 DoD,不超过五个条件。
  2. 本周内:建一份阻塞清单,只保留五个字段,把过去两周所有卡住的事补录进去,标上责任人。
  3. 下次周会:把议程从“各自汇报进度”改成“逐条过阻塞清单”,会议时长控制在 30 分钟以内。

三件事做完,你大概会立刻发现一个令人不适的事实:真正卡住项目的那些事,过去几周都没有出现在任何一份进度报告里。这就是从 0 到 1 真正的起点,不是买工具,而是承认你现在的进度数据不可信。承认了,后面每一步才有意义。

常见问题解答(FAQ)

1. 实施团队进度更新多久做一次比较合理,是每天还是每周?

我带的实施团队以前是每周五更新一次进度,结果经常到周末才发现某个模块卡住了,客户那边已经在催。后来想改成每天更新,又怕大家觉得是在写日报应付差事。所以到底多久更新一次才既有用又不流于形式?

更新频率应该由任务的颗粒度和风险高低决定,而不是一刀切。我的做法是分三层:第一层,单个任务由执行人自己维护,任务状态发生变化时当场更新,比如从进行中变为阻塞或完成,不要求每天写文字汇报;第二层,项目经理每天用十分钟过一遍看板上的阻塞项和逾期项,只关注异常,不逐条追问;

第三层,向客户或上级的正式进度同步固定在每周一次。判断依据很简单,如果一个任务的周期超过三天,它的状态在一天内基本不会变,日更就是噪音;而周期在一天以内的任务,隔周更新就等于失控。所以真正的口径是:状态驱动更新,异常驱动关注,汇报驱动节奏,三者分开,团队才不会把更新当负担。

2. 实施项目进度总是延期,怎么判断是排期不合理还是执行出了问题?

我们团队连续三个项目都延期,领导认为是执行力不行,但我觉得是当初排期就拍脑袋定的。每次复盘都在吵是计划问题还是人的问题,一直没结论。我很想知道有没有一个客观的方法能把这两者拆开看。

可以用一个简单的方法拆开:在项目进行到三分之一时,统计已完成任务的计划和实际工时偏差。如果偏差普遍在百分之二十以内,但整体仍然延期,说明是总工期估算或依赖关系没排好,属于排期问题;如果偏差超过百分之五十并且集中在少数人身上,才更可能是执行或能力问题。

另一个判断依据是关键路径上阻塞任务的停留时长,如果任务一被阻塞就超过两天没人推动,那是协同机制的问题,不是排期也不是个人执行力。落地做法是每次迭代结束记录三个数字:计划工时、实际工时、阻塞时长。连续记录三个迭代后,责任归属自然清楚,不用靠开会争论。

3. 实施团队人少事杂,进度管理和日常工作怎么兼顾才不增加负担?

我们实施团队一共六个人,同时跑四个客户现场,每个人既要干活又要填进度。之前试过一套很重的项目管理流程,结果大家白天跑现场、晚上补记录,坚持了两个月就废了。我想要的是能落地、不折腾的做法。

核心原则是让进度信息的产生过程尽量贴近工作本身,而不是额外增加一道记录工序。具体做法有三条:第一,把任务拆到半天到两天能完成的粒度,颗粒度合适的话,更新状态只需要点一下,不需要写说明;第二,只在任务被阻塞、完成或变更负责人这三种情况下强制更新,其余时间不要求任何填写;

第三,用统一的看板承载所有客户项目,按负责人和按客户两个视图切换,项目经理看视图,执行人只看自己的列。在我的经验里,六到十人的实施团队如果每天花在进度记录上的时间超过十五分钟,流程设计就有问题,需要砍字段而不是加培训。

判断标准就是:一个新人能不能在十分钟内学会更新自己的任务,如果学不会,说明流程太重。

4. 从零搭建实施团队进度管理,第一个月应该先做什么、后做什么?

我们团队以前完全没有进度管理,全靠微信群和口头同步,现在要正式建一套体系。网上的资料一上来就讲要建流程、定模板、上工具,我担心一次性铺太大又像上次一样半途而废。想知道第一个月到底按什么顺序推进最稳。

第一个月不要追求完整体系,只做三件事,按顺序来。第一周,只做一件事:把所有在建项目的任务列出来,统一成一张清单,明确每个任务的负责人和截止日期,先解决有没有的问题。第二到第三周,建立每周一次的进度对齐会,固定时间、固定时长、只看偏差和阻塞,会前所有人自己更新状态,会上不逐条汇报。

第四周,才开始引入工具支撑,把清单和会议搬到某项目管理平台上,让状态更新和看板视图自动化。判断依据是:流程先于工具,共识先于模板。我见过太多团队第一步就选工具、配字段,结果流程没跑通,工具反而成了负担。

第一個月结束时的验收标准只有一个:团队能不能在不额外解释的情况下,说清楚每个项目现在卡在哪里、下一步谁做什么。做得到,体系就算立住了。

核心关键词

读者评论

邓
邓依诺

我们团队也踩过百分比的坑,后来改成按交付物清单走,客户确认一个勾一个,虽然前期梳理口径花了三周,但后面扯皮确实少了很多。不过漏斗图里那个终验衰减 59% 有点夸张,可能和你们项目类型有关,我们做标准化产品实施没这么大落差。

唐
唐可欣

关于更新频率的倒U型曲线挺有意思,但我们试过工作流驱动自动生成状态,问题是顾问把任务挂起就不动了,自动出来的数据反而更滞后。想请教下阻塞清单和状态流转怎么配合,不然还是得靠人盯。

许
许欣然

进度数据用于决策不用于评价人’这句话说起来容易做起来难。我们公司周报数据直接连着项目奖金,底下人报风险之前先想的是这个月绩效会不会受影响。光改工具没用,考核机制不调整,该藏的问题还是照藏。

文章包含AI辅助创作:进度更新怎么做?实施团队协同管理:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414721

赞 (0)
飞飞飞飞
进度管理项目进度全流程:实施团队协同管理与一文讲清
上一篇 26分钟前
进度偏差管理指南:实施团队如何做好进度管理,协同管理全流程
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
