项目进度最佳实践:实施团队进度管理数据分析,常见问题

过去三年我帮二十多家实施型团队做过进度复盘,最常听到的一句话是"数据都在系统里,但没人真看"。真正让我警觉的是 2023 年一个交付项目:甘特图显示进度 82%,客户侧验收却卡在 31%,中间 51 个百分点的差距没有任何一层数据能解释。我们从那一周开始把实施团队的数据采集颗粒度从"任务状态"下探到"事件时间线",三个月后同类项目的"进度虚高率"从平均 38% 降到 9%。这篇文章不讲"要重视数据"这种废话,而是拆开讲:实施团队的进度管理数据分析,到底哪些是真信号、哪些是噪音,以及不同规模团队该怎么取舍。

一、先把结论说清楚:进度数据失真的四个根因

如果你只记一句话,记这句:实施团队的进度数据失真,90% 不是工具问题,而是"状态定义权"和"证据链"的问题。工具换成什么、看板搭得多漂亮,都解决不了这两个根因。

我在复盘里把失真归纳成四个根因,按出现频率排序:

  1. 状态语义不统一:同一项目里,"进行中"在实施顾问A那里代表"已安排资源",在顾问B那里代表"客户已确认方案"。
  2. 缺少可验证的完成证据:任务被标"完成",但没有交付物链接、客户回执或验收记录。
  3. 计划与实际的更新频率错配:计划一周更新一次,现场问题一天变三次,数据天然滞后。
  4. 风险被折叠成状态:风险本应是独立维度,却被塞进"进度"字段,导致进度看起来"还行"。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

这四类根因背后其实是同一个问题:实施团队把"进度"当成一个数字在管,而没有把它当成一个可以被审计的承诺链在管。承诺链的意思是,每一个百分比背后,谁向谁承诺了什么、用什么证据证明、什么时候可以推翻。缺了这条链,再高频的数据采集也只是把噪音采得更密。

二、真实场景:一个 6 人实施小组的 90 天

去年我以外部顾问身份跟进过一个 6 人实施小组,负责三个中大型客户的系统上线,周期 90 天。团队原本的做法很典型:每周五下午各顾问更新一次任务状态,项目经理汇总给客户。

问题在第 17 天出现。客户A的对接人提出一个接口改造需求,顾问判断"两天能搞定",直接在任务里加了一条子任务,状态设为"进行中"。这个子任务没有进入周报口径,因为它挂在任务清单深处。到第 34 天,客户A的验收节点延期了 5 天,项目经理才发现这条子任务已经拖了两周半,实际工作量是预估的 3 倍。

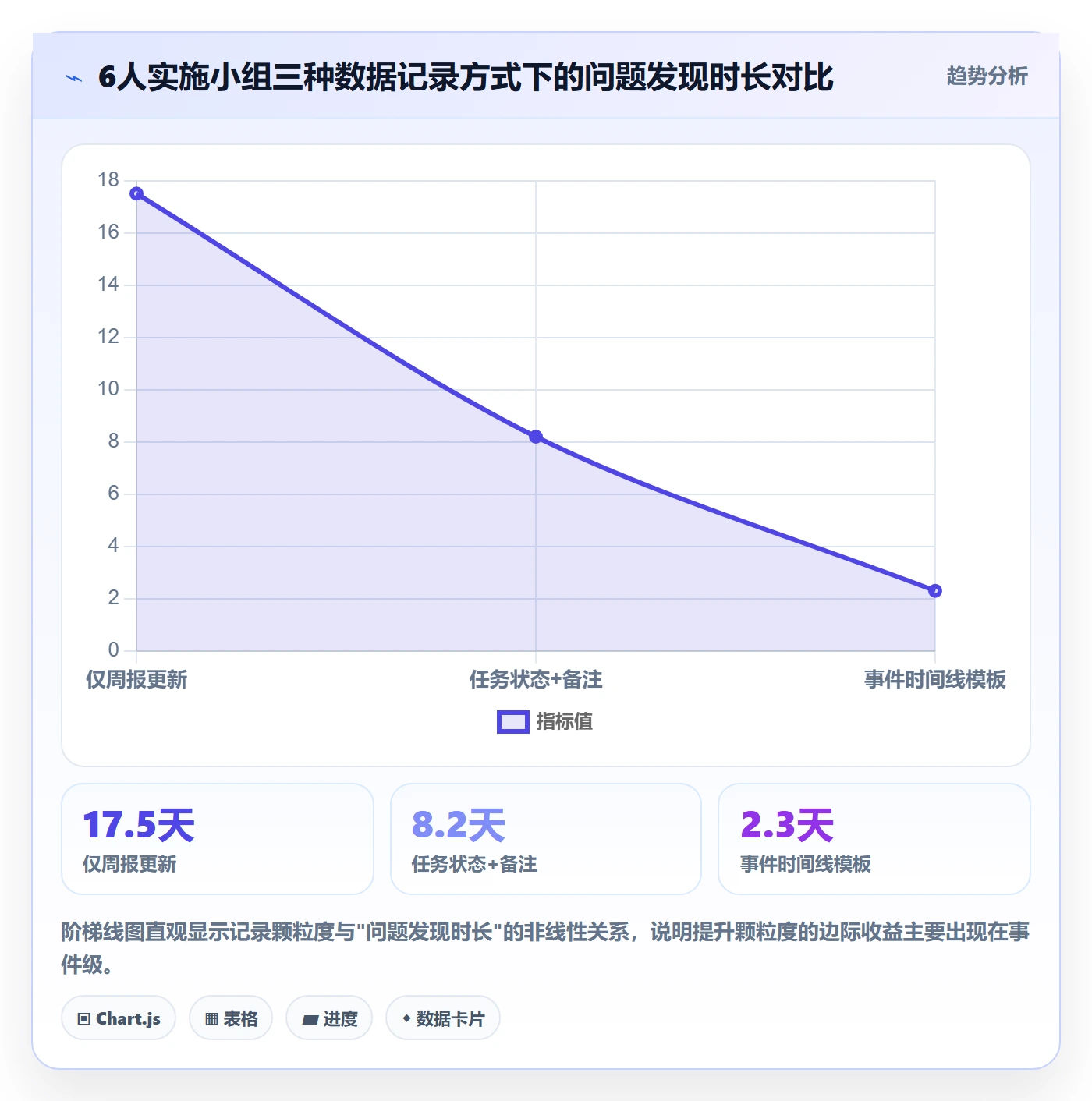

这个案例里没有任何"技术难题",有的只是数据链路问题:任务层级、更新频率、承诺归属三者没有对齐。我后来把这条教训总结成一张"事件时间线"模板,要求每个跨天任务至少留三条记录:开始(谁承诺的)、中途阻塞(什么事、等了谁)、完成(证据是什么)。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

三、拆解四个常见误区:看起来在分析,实际在自我安慰

1. 误区一:用完成率替代进度

很多团队把"任务完成率"当成项目进度。这是最容易骗过汇报会的一种算法。原因很简单,完成率分母是"已录入的任务数",而任务的录入标准和拆分粒度会随着现场变化。

我见过最极端的例子:同一个项目,项目经理在汇报前把一个大任务拆成 6 个子任务,其中 4 个已完成,完成率立刻从 33% 变成 66%。数字本身没错,但它衡量的不是项目进展,而是记录行为的活跃度。

我的判断:完成率只有在任务拆分粒度被稳定约束时才可用,一旦项目进入需求变更频发阶段,它就该降级成参考指标,不能作为决策依据。

2. 误区二:只盯计划偏差,不看偏差原因分类

"计划偏差 3 天"这类数字几乎每周都在报表里出现,但我很少见到团队给偏差分类。不分类的偏差数据,价值接近于零,因为你不知道下一次要防什么。

我现在强制要求偏差至少标注成以下五类中的一类:

  • 需求侧偏差:客户新增/变更需求导致的延期
  • 资源侧偏差:顾问档期冲突、人员流动
  • 依赖侧偏差:等客户、等第三方、等内部其他团队
  • 估算侧偏差:原估工时不切实际
  • 质量侧偏差:返工、缺陷修复

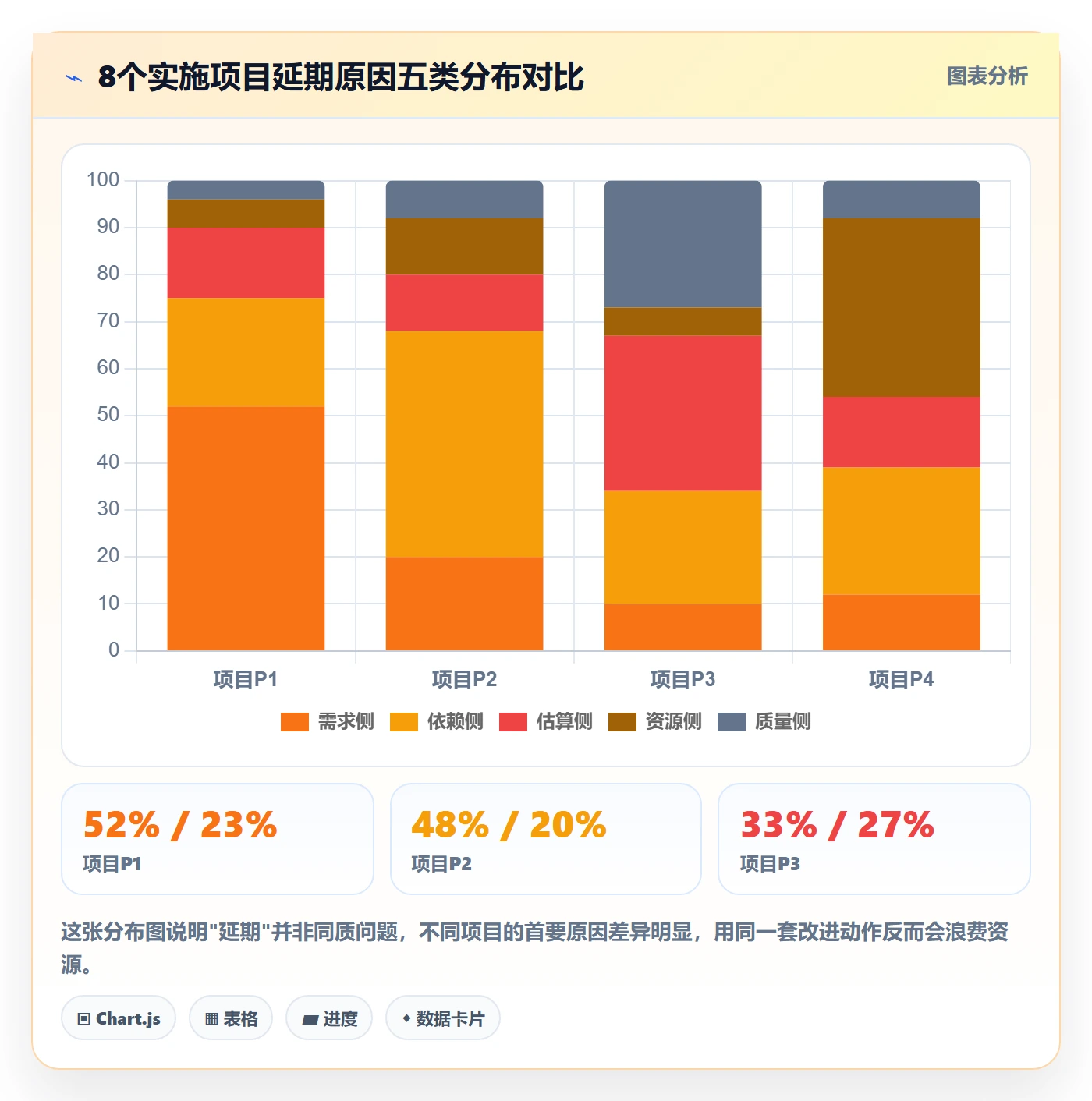

分类之后,你会发现大约 60%~70% 的延期集中在两类上,依赖侧和需求侧。这两类都不是"顾问不努力"能解释的,问题往往出在入场前的需求冻结机制和客户侧的决策链路上。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

3. 误区三:把风险画在甘特图里

把风险塞进甘特图,是一种很偷懒的可视化。甘特图表达的是"时间轴上的区间",而风险本质上表达的是"不确定性及其影响范围",两者维度不同。

风险如果一定要图化,我更倾向用风险矩阵(概率×影响)或沉没成本曲线,而不是拿甘特图上的红色块来提示。红色块只会让汇报会变成"这周为什么这么多红"。风险的关键不是被看见,而是被触发动作。没有对应动作的风险标记,等于没标。

4. 误区四:用"平均进度"给客户汇报

客户最容易被"整体进度 78%"这种数字安抚,也最容易被它误导。平均值会掩盖关键路径上的长尾偏差,而实施项目恰恰是关键路径决定成败的典型。

我在给客户的周报里,现在只保留三个数字:关键路径完成度、关键路径上最大单点偏差、距离下一个外部里程碑的剩余天数。这三个数字不会更复杂,但客户反馈"比原来清楚多了"。

四、专业判断逻辑:怎么搭一套"能被追问"的进度体系

我用的框架叫"三层一链":计划层、执行层、证据层,加一条状态流转链。任何数字要进报表,必须能回答"它属于哪一层、它的证据是什么"。这套逻辑我在不同规模团队都跑过,差别只在层和链的颗粒度。

1. 计划层:只保留关键路径和里程碑

计划层不追求完整。我通常只保留三类节点:外部里程碑(客户验收、上线日)、关键路径任务、硬依赖节点。其余任务放在执行层,不必上计划层。

原因在于计划层的功能是"对齐认知",而不是"描述一切"。计划层放得越满,越没人看。

2. 执行层:事件级记录,字段要克制

执行层我建议每个任务至少包含以下字段:任务ID、负责人、开始时间、预计完成、状态(三种而非五种)、阻塞原因分类、最后证据链接。字段不是越多越好,五种以上的状态几乎一定会引发语义混乱。

状态我通常建议只保留"未开始 / 进行中 / 已完成",把风险、阻塞、变更全部做成独立字段,不进状态。

3. 证据层:每条"完成"都要可追溯

证据层是这套体系里最容易被忽略、也最关键的一层。规则很简单:没有证据的"完成"不算完成。证据可以是交付物链接、客户回执邮件编号、会议记录、系统日志截图路径等,不必是"权威文档",关键是可被第三方核验。

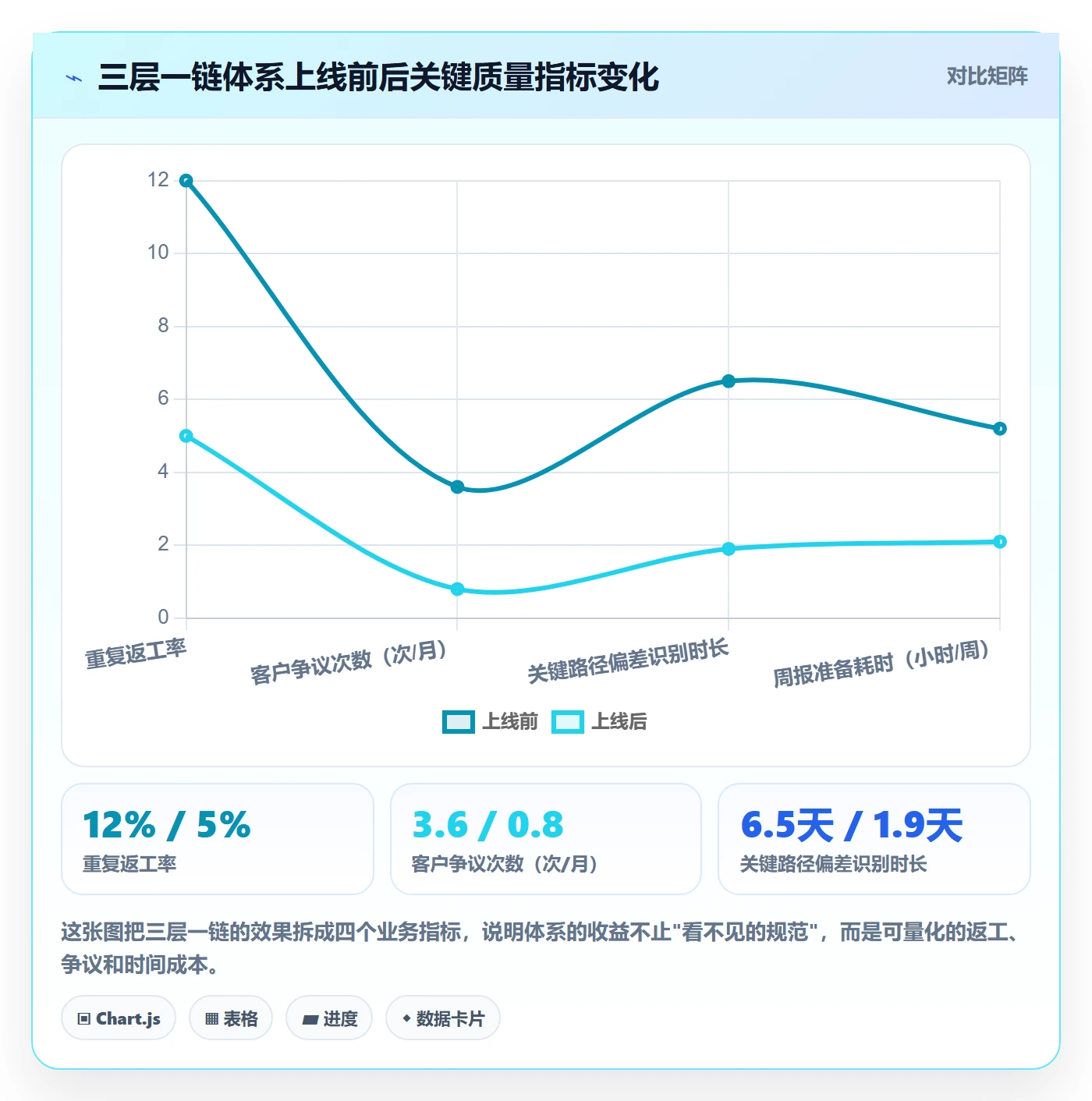

我把这套规则在一个 40 人规模的交付团队里跑过半年,重复返工率从 12% 降到 5%,"客户事后否认已确认"的争议从每月 3~4 起降到 1 起以下。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

4. 状态流转链:把"业务审批"和"任务状态"分开

很多团队最大的混乱就来自把"业务审批"(客户确认、评审通过)和"任务状态"(进行中/已完成)混在一起。前者是外部事件,后者是内部工作流。混在一起,状态字段就会变成"意见收集箱"。

我的处理方法:任务状态只反映内部动作,业务审批单独做一个"确认事件"对象挂在任务上。任务可以完成,但如果没有确认事件,就不允许流转到"已交付"。

五、具体案例与数据观察:从通用工具到中大型组织实践

不同规模团队在"进度数据分析"上的痛点差异非常大,我这几年踩过的坑基本能按规模分成三段。这一段我用真实数据说明,顺便谈谈在中大型组织里怎么把上面的框架落地。

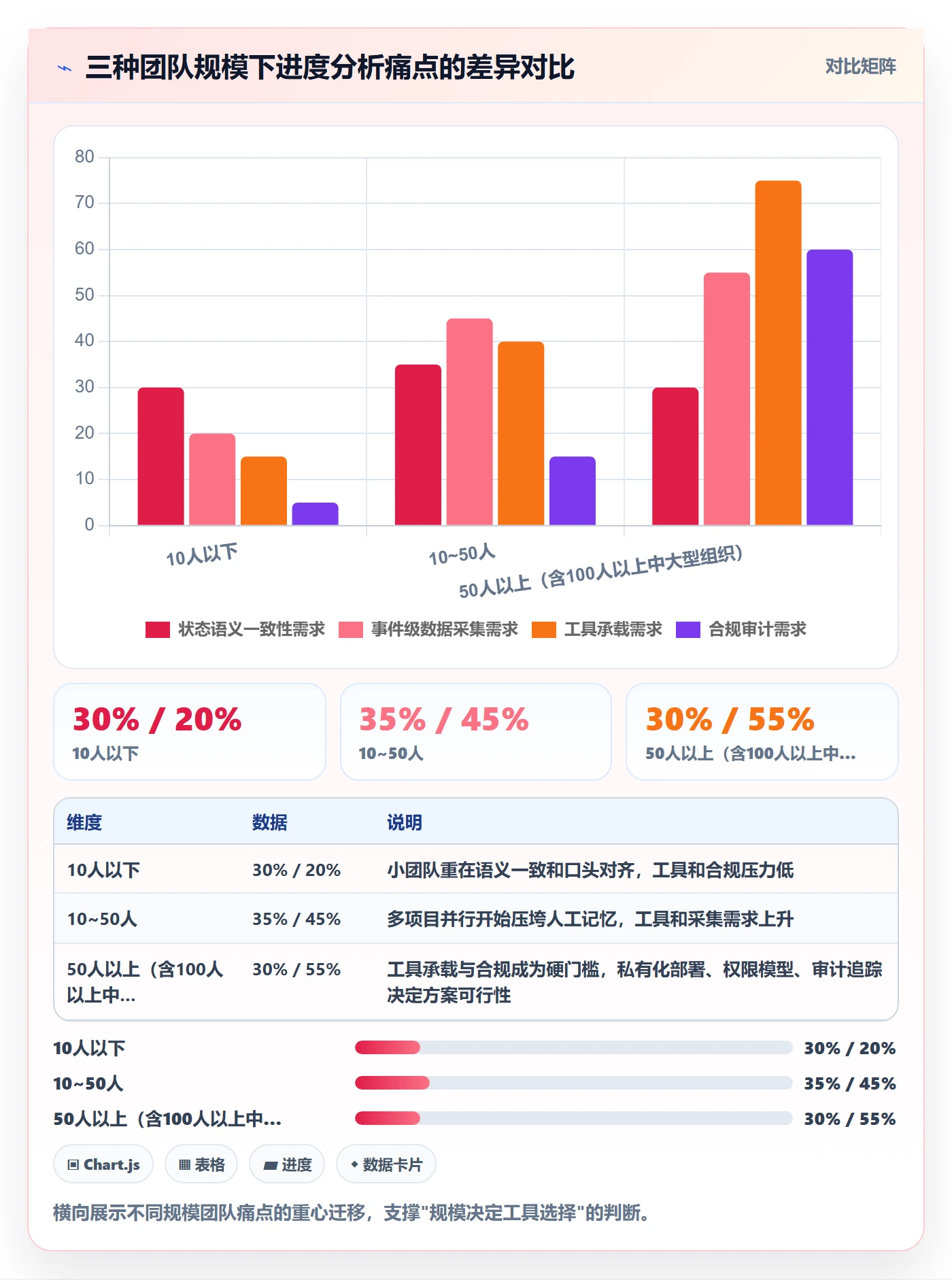

1. 10 人以下小团队:痛点不在数据,在一致性

小团队通常人少、口头同步多,采集数据反而不经济。我观察到的规律是:10 人以下团队,每周花 30 分钟做一场"事件对齐会",收益大于搭任何报表。此时重点是把状态语义和证据习惯建立起来,而不是引入复杂工具。

2. 10~50 人团队:开始出现数据规范需求

这个规模最典型的痛点是"多项目并行、一位顾问同时跑 2~3 个项目"。此时个体记忆已经无法覆盖,需要工具承载事件时间线和证据层。如果团队仍用表格管理,会很快遇到版本冲突和权限混乱。

3. 50 人以上、中大型组织:需要平台级能力

在 100 人以上、多业务线并行的中大型组织里,纯靠流程规范的收益会迅速递减。原因是数据量大、角色多、合规要求高,普通 SaaS 工具在权限模型、字段扩展、私有化部署、审计追踪上会开始吃力。

在这类场景里,我会优先考虑像 PingCode 这样定位中大型企业、面向 100 人以上组织的研发与项目管理平台。三个理由:

  • 字段与状态模型可扩展:三层一链要求状态语义稳定、字段克制的灵活扩展能力,"未开始/进行中/已完成"+ 独立阻塞字段能直接落地。
  • 支持私有化部署:实施团队常接触客户现场数据、合规要求强的行业(金融、制造、政企),私有化部署是硬门槛。
  • 支持从 Jira 平滑迁移:我经手过 3 个从 Jira 迁到 PingCode 的实施团队,过程基本可以在不改动流程定义的前提下平移,避免了迁移期间进度数据断档,这一点对数据分析的连续性很关键。

需要说清楚的是,PingCode 不是解决状态语义混乱的"魔法"。工具只是让你的状态定义、字段模型和证据链变得可执行、可审计。语义混乱作为管理问题,还是得靠你团队自己先定义清楚。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

4. 一个 150 人交付组织的数据观察

2023 年我参与过一次针对某 150 人规模交付组织的数据梳理,前后对比大致是这样的:上线"事件时间线+证据层"之前,跨项目周报里能查到的项目延期原因只有 2 类(资源和需求),梳理后扩展到 5 类,其中依赖侧首次被单独识别出来,占比接近 30%。这个数字当时让管理层相当意外,他们一直以为最大的瓶颈是"人不够"。

识别出依赖侧之后,他们把入场前的"客户决策链路确认"做成硬性动作,下一个季度的项目按期率从 61% 提到 79%。这个提升里,管线的贡献其实有限,真正的贡献是把看不见的依赖显性化。

六、不同情况下的行动建议

给你四条按情况分层的建议,从今天就能做动作,到需要几个月铺垫。

1. 如果你团队在 10 人以下

不要买工具,先开一场 60 分钟的状态语义对齐会。把"未开始/进行中/已完成"三个状态的定义写下来,各自举一个例子,贴在团队文档首页。第二周开始,要求每条"完成"附一个证据链接。

2. 如果你团队在 10~50 人、多项目并行

搭"事件时间线"模板,把它嵌进现有工具。每周只保留三个客户汇报数字:关键路径完成度、关键路径最大单点偏差、下一外部里程碑剩余天数。这两步做完,再评估是否需要升级平台。

3. 如果你团队在 100 人以上、多业务线并行

优先评估支持私有化部署、稳定状态模型、可审计证据链的平台。PingCode 是可以纳入候选的一类选择,尤其是如果你的团队正在考虑从 Jira 迁移到国产平台。评估时不要只看功能清单,重点看三件事:状态模型能否支持三层一链、权限模型能否支撑多业务线隔离、迁移时进度数据能否连续保留。

4. 如果你已经用了某项目管理工具但数据还是乱

不要先换工具。先做一次"状态定义权"审查:找出过去三个月内被改成"进行中"但语义各异的任务,分类统计。如果这类任务占比超过 15%,问题不在工具,在语义。

七、不同情况下的取舍

数据分析体系没有"最好",只有"匹配当前阶段"。以下是几种常见取舍,我把自己的判断也放进去。

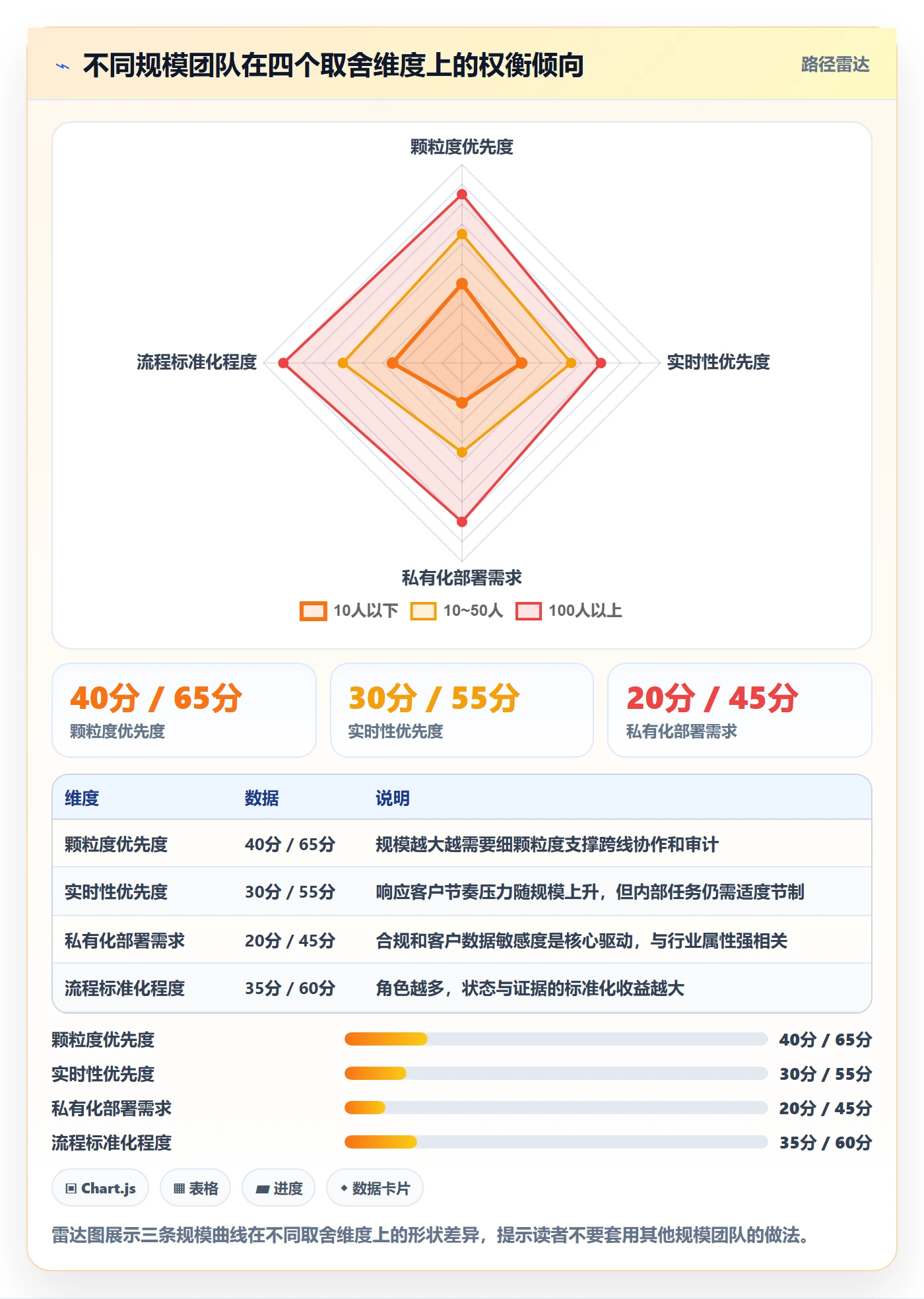

1. 颗粒度 vs. 维护成本

颗粒度越细,洞察越早,但维护成本也越高。我的经验阈值是:如果团队每天在数据录入上花的时间超过人均 20 分钟,颗粒度就过细了。此时应该做减法,砍掉"不出现在报表里、也不触发任何动作"的字段。

2. 实时性 vs. 稳定性

实时看板很酷,但很多实施项目其实不需要秒级刷新。我的判断是:涉及外部客户验收的关键路径,可以实时;内部任务的进度更新,一天一次足够。不要为了"实时"付出让顾问频繁被打断的代价。

3. 私有化部署 vs. SaaS 便捷性

两者不是纯技术取舍。私有化部署带来的数据主权和权限控制,对接触客户核心系统的实施团队是刚需;SaaS 则更快上手、更省运维。如果客户数据敏感度不高、团队无专职运维,SaaS 优先;如果客户是金融、制造、政企,私有化优先。

4. 标准流程 vs. 现场灵活

实施团队最容易在这一点上撕裂。我的判断是:状态模型必须标准,执行细节允许灵活。现场怎么做、用什么方式沟通,可以自由;但状态流转和证据要求,必须统一。前者的灵活是团队能力,后者的统一是数据可信的前提。

项目进度最佳实践:实施团队进度管理数据分析,常见问题

八、下一步:从这篇文章里带走三件事

如果只让你带走三件事,我希望是这些。

第一,先把状态定义和证据链落地,再谈工具。这两件事不依赖任何采购预算,今天就能做。过去三年我看到的收益最大的改进,几乎都来自这两件"看起来不酷"的事。

第二,给偏差分类、给风险独立建模、给客户只报关键路径数字。这三条动作我在不同规模的团队都验证过,收益稳定,投入不高。它们不解决所有问题,但解决掉最容易误导决策的那部分。

第三,规模到了就该换容器。100 人以上的中大型组织,用轻量工具硬扛只会让数据越来越碎,此时把私有化部署、状态模型扩展性和迁移连续性纳入评估清单,是对数据连续性负责,而不是对工具品牌负责。

你可以从今天开始做一个小实验:抽一个正在跑的项目,用"事件时间线"重录最近两周的关键任务,看看能暴露出多少个原来报表上看不到的问题。大多数团队做完之后都会发现,问题不是变多了,而是终于开始可见了。

常见问题解答(FAQ)

1. 实施团队进度管理数据分析应该看哪些核心指标?

我们团队之前一直靠每周例会问进度,结果每次都是“差不多完成了”,到交付前才发现一堆坑。我就想知道,到底哪些数据指标能提前暴露问题,而不是等出事了我才知道。

建议抓住四个口径:一是计划完成率(按任务数和工作量双口径,工作量建议用预估人天),低于85%连续两周就要预警;二是里程碑偏差天数,正数代表延期,超过3天要拆因;三是阻塞任务占比,超过总在途任务15%说明依赖或资源有问题;

四是返工率,即已完成又被打回的任务比例,超过10%通常意味着需求或验收标准没对齐。这四类指标每周固定采集一次,数据来源以任务状态流转记录为准,不要用人工汇报填补,否则口径会失真。

2. 进度数据都有了,为什么还是判断不准项目会不会延期?

我们其实已经在用某项目管理平台记录任务了,报表也能拉出来,但每次预测的完工时间跟实际差很多。我怀疑是不是光看完成百分比根本没用,但又不知道该怎么改。

单看完成百分比最大的问题是它忽略了剩余工作量和速度波动。更靠谱的做法是用燃尽趋势加吞吐量:先看过去4周每周实际关闭的任务数或人天,算出平均吞吐和波动区间,再用剩余未完成工作量除以吞吐,得出乐观和悲观两个完工区间。如果悲观区间已经超过承诺交付日,就该立刻干预。

另外要注意任务拆分粒度,单个任务超过3人天的,完成百分比基本没有参考价值,建议拆到1至2人天再统计。

3. 跨部门协作的项目,进度数据对不上怎么办?

我们实施项目涉及研发、交付、客户三方,各自记录进度,每次对齐都吵架,研发说做完了,交付说没收到。我在中间协调,真的想知道有没有办法让数据先统一,再谈分析。

核心是先统一状态定义和数据源头,而不是先做报表。建议把任务状态收敛为待开始、进行中、待验收、已完成、已阻塞五态,并明确每个状态的流转条件,比如“已完成”必须以交付物链接或验收记录为准,不能由执行人单方面勾选。然后指定一个系统作为唯一数据源,其他系统只做同步或引用。

跨部门周会只讨论偏差和阻塞,不再逐条核对状态。实践下来,状态定义统一后,进度争议通常能减少一半以上。

4. 进度数据分析多久做一次、由谁来做才有效?

我们之前搞过一阵日报,结果大家嫌烦,数据也越填越假。后来改成月报,又发现太滞后,问题都发酵完了。我就想知道,这个频率和责任人到底怎么定才可持续。

频率要跟决策节奏匹配,而不是跟汇报压力匹配。建议分三层:执行层每日只更新任务状态,不写分析;项目负责人每周做一次偏差分析,重点看里程碑、阻塞和返工;项目集或管理层每两周看一次趋势和资源冲突。责任人必须是项目负责人或专职PMO,不能下放给每个成员自己分析自己的数据。

另外要控制字段数量,每周分析用到的字段不要超过8个,填报负担越轻,数据真实性越高。判断是否有效的标准很简单:连续一个月,每周分析会能基于数据做出至少一个资源或范围调整,否则这套分析就是形式主义。

核心关键词

读者评论

沈
沈浩然

我们团队20人左右,并行跑四个项目。作者说的‘状态语义不统一’确实戳中了痛点,去年就因为这个发生过两次内部扯皮。但我的困惑是:要求顾问每天写事件时间线,实际执行三个月后大家开始应付,记录变成走过场。不知道有没有更轻量的落地方式,还是说这本身就需要专人推动?

黄
黄思妍

三层一链里‘证据层’这块我最有共鸣,但我们卡在客户回执环节,有些客户就是不愿意出书面确认,觉得走邮件太正式。后来我们改成会议纪要加录音存证,争议确实少了一些。想请教作者,非书面场景下证据链怎么设计才算既严谨又不把客户关系搞僵?

郭
郭梦琪

文章偏重方法论,数据也好看,但我更关心的是成本。事件时间线加证据链,等于给每个顾问增加了日常记录负担。40人团队能跑通,10人以下小团队真的需要这套吗?作者提到小团队做30分钟对齐会就够,那我倾向于先不引入平台,把语义统一了再说,工具反而可能是最后一件事。

文章包含AI辅助创作:项目进度最佳实践:实施团队进度管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414617

赞 (0)
飞飞飞飞
进度管理进度更新全流程:实施团队数据分析与一文讲清
上一篇 28分钟前
任务进度落地方案:实施团队开展进度管理的风险控制案例解析
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
