去年 Q3,我帮一家 300 人规模的金融科技公司做交付复盘时,发现一个很扎心的现象:项目群里每天都在发进度,但真实进度和汇报进度差了整整 11 天。PMO 统计的"整体完成率 78%",到了上线前一周突然变成"还有 43% 的工作量没做完"。这不是个例。在 100 人以上的中大型组织里,进度失真几乎是系统性风险,而不是某个人偷懒的问题。
这篇文章不讲"甘特图怎么画""每日站会怎么说"这类谁都能写的内容。我要拆的是:实施团队为什么会在进度上反复翻车、哪些管理动作是假动作、以及一套可以真正落地的风险控制清单。文章里会大量以 PingCode 这类支持私有化部署、能从 Jira 平滑迁移的国产项目管理平台作为观察样本,因为中大型企业的进度管理问题,本质上和工具承载能力是绑死的。
一、先说核心结论:进度管理的失败,90% 死在"口径"和"颗粒度"上
我把过去五年接触过的、超过 60 个实施类项目的复盘记录重新整理了一遍,得出一个反常识结论:大部分进度延期不是执行不力,而是"进度"这个概念在团队里从来没有统一定义。
开发说的"完成 80%",指的是代码写完 80%;测试说的"完成 80%",指的是用例执行了 80%;客户说的"完成 80%",指的是"我觉得快好了"。这三个 80% 放在同一张周报里,管理层看到的是一句"整体进度良好",实际上三个 80% 对应的是完全不同的剩余工作量。
所以我在给团队做进度管理落地时,第一步永远不是上工具、不是排计划,而是先做两件事:
- 统一定义"完成":什么状态下任务才算 Done,必须写成可验证的清单,而不是靠感觉。
- 统一颗粒度:一个任务最大不超过多少人天,超过就拆。我的经验值是单个任务不超过 3 人天,超过就必须拆成子任务。
这两件事做完,进度失真的比例通常能从 30% 以上降到 10% 以内。它不依赖任何工具,但它决定了后面所有工具和流程有没有意义。

二、真实场景:为什么中大型实施团队的进度一定会失真

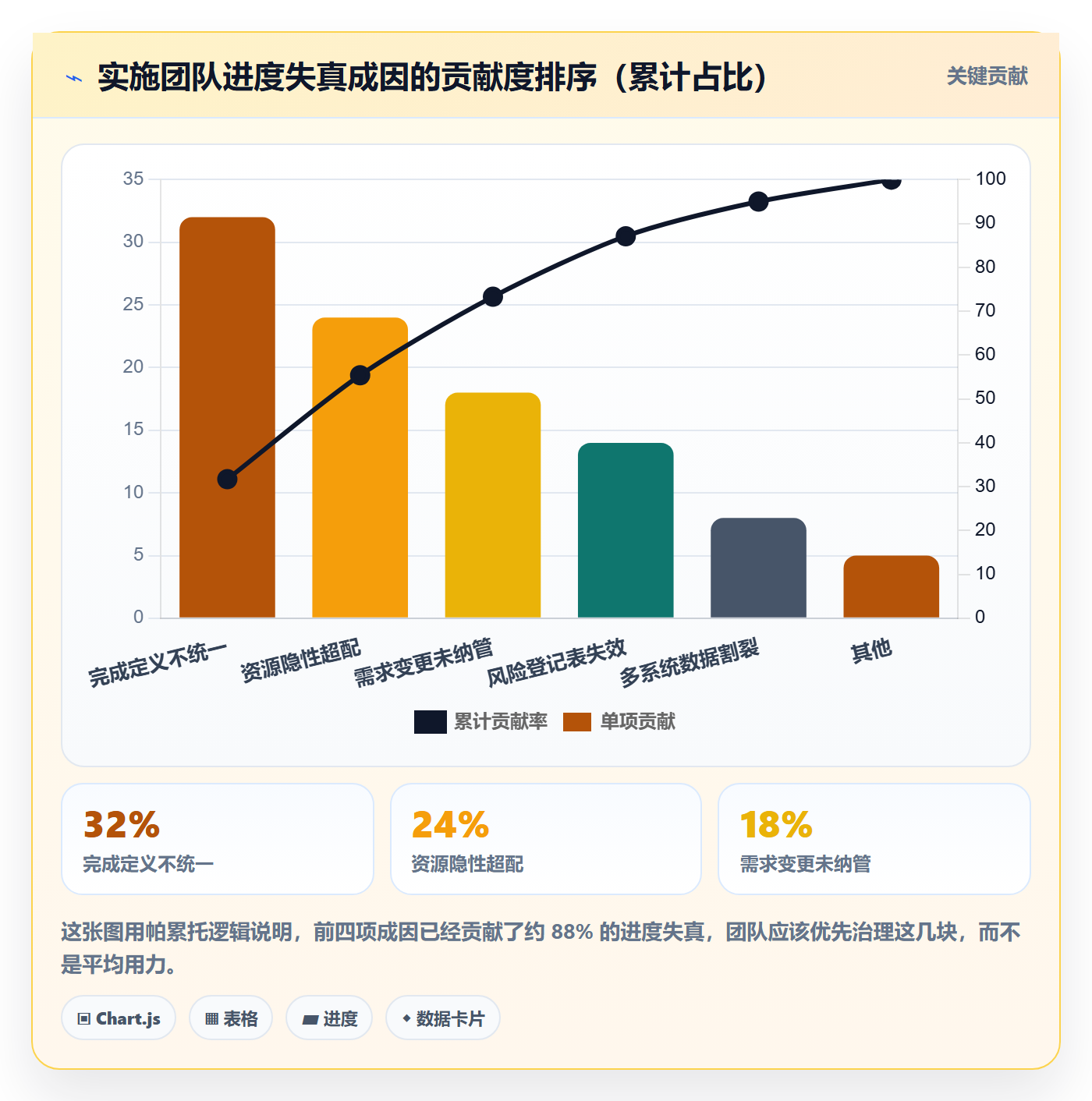

小团队(10 人以内)进度管理靠吼就行,因为信息在几个人之间几乎实时同步。但一旦组织超过 100 人、同时并行多个实施项目,进度失真就变成必然。我总结了三条结构性的原因。
1. 信息在多层传递中被"正向修饰"
一线工程师知道某个模块卡住了,但他不会第一时间上报,因为"报问题"在很多团队里被默认等于"能力不足"。于是问题往上传递时,每一层都会做一点正向修饰:工程师说"基本没问题",组长说"小问题可控",经理说"在推进中",到了总监那里就成了"进展顺利"。
这个链条里没有人撒谎,但信息每一层都损失了真实度。进度失真的本质是组织心理问题,不是工具问题。这也是为什么单靠上一个看板工具,根本解决不了进度造假。
2. 并行项目让资源被隐性超配
我见过一个典型的场景:一个核心架构师同时被 4 个实施项目"共享"。每个项目经理排计划时都假设他有 50% 的时间投入本项目,四个项目加起来就是 200%。排计划的时候每个人都觉得合理,真正执行时才发现这个人一天只有 8 小时。
这种隐性超配不会体现在任何一张单项目甘特图上,只有把所有人、所有项目放到同一个资源视图里才会暴露。这也是为什么中大型组织必须用统一平台管理进度,散落在各个 Excel 里的计划永远拼不出真实的全貌。
3. 客户现场的不确定性没有被纳入计划

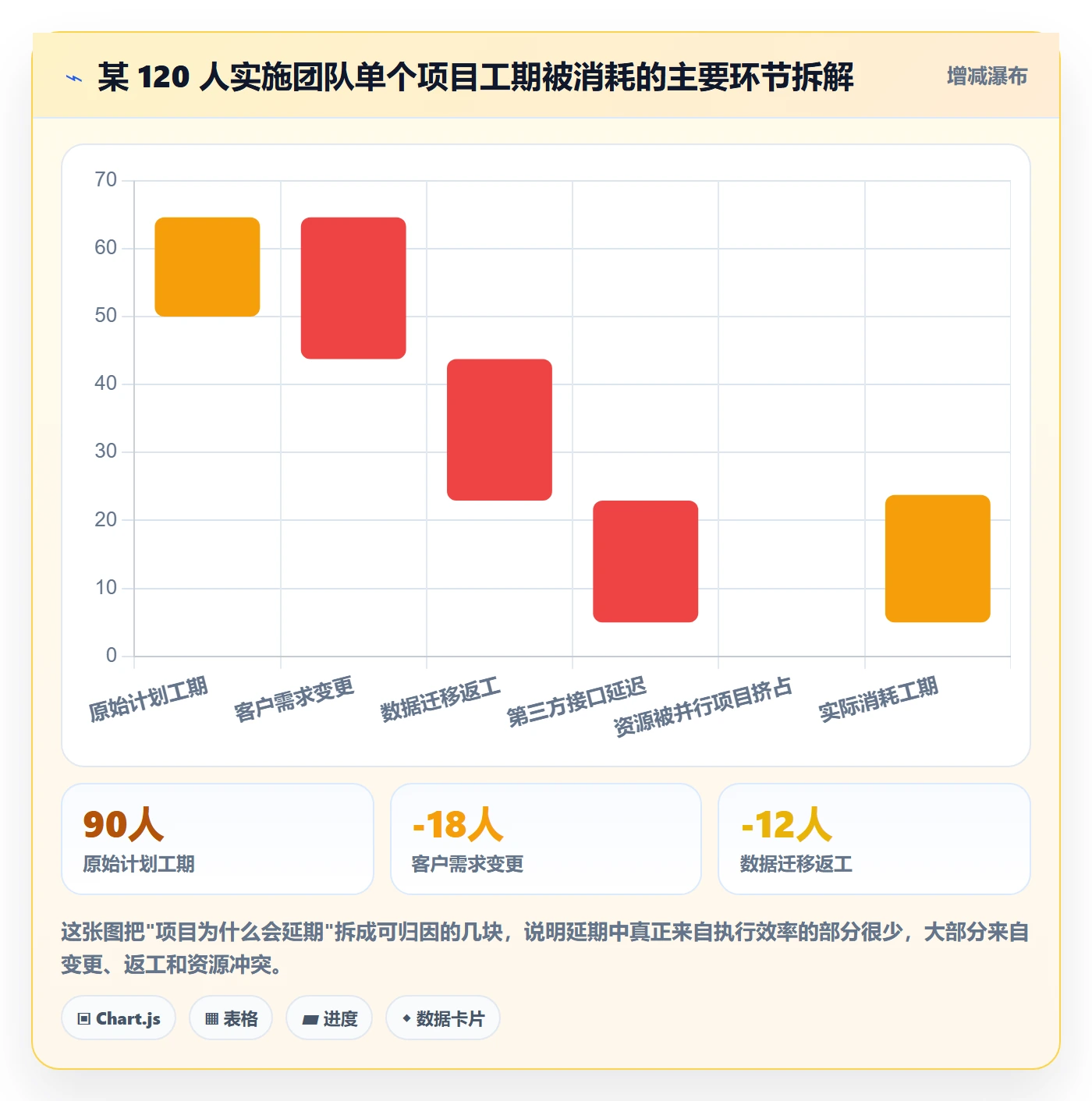

实施类项目最大的特点是:你永远不知道客户现场会冒出什么。数据迁移时发现历史数据字段对不上、客户临时要求增加审批流、对接的第三方系统接口文档过期……这些都不在原始计划里,但它们会实实在在地吃掉工期。
成熟团队的解法不是"计划做得更准",而是在计划里预留显性的缓冲,并且把现场风险作为一等公民管理,而不是出了问题再临时压缩其他任务的工期。

三、拆解常见误区:这五个假动作,正在毁掉你的进度管理
我在复盘会上反复看到同样的错误动作,它们看起来都在"管理进度",实际上制造了更多噪音。下面五个是我认为危害最大的。
1. 把"每天开会"当成进度管理
每日站会本身没错,但如果站会只用来"汇报昨天做了什么",它就退化成了一场表演。真正有效的站会只回答一个问题:今天有什么会挡住你?所有不指向障碍的汇报,都是浪费。
2. 用百分比描述进度
"完成 80%"是进度管理里最危险的一句话。80% 之后往往还有 80% 的工作量(这是软件行业的经典规律)。我要求团队一律用"剩余工作量的绝对估算"代替百分比,比如"还有 3 个接口没联调、2 个用例没跑",这样任何人都无法模糊化。
3. 只盯输出,不盯流动
很多团队盯着"本周完成了多少任务",却不看"任务在各个环节停留了多久"。一个任务在"待测试"状态躺了 5 天没人管,这种堵塞不出现在完成数里,但它才是延期的真正原因。看板上的停留时间(Cycle Time)比完成数量更能暴露问题。
4. 把风险登记表做成摆设
几乎所有规范团队都有风险登记表,但大多数登记表更新频率是"项目启动时写一次,验收时补一次"。风险不更新的唯一原因,是没人对"风险触发"负责。我的做法是每条风险都指定一个 owner 和一个触发信号,触发信号一出现就自动升级。
5. 进度数据分散在多个系统里
计划在一张表、任务在另一个工具、缺陷在第三个系统、工时在第四个系统,这种割裂让"实时进度"根本不可能。管理层每次想看清楚状态,都要等 PMO 手工汇总,而手工汇总出来的永远是过去时。

四、专业判断逻辑:进度管理到底该管什么
把上面这些误区理清之后,我对进度管理的判断逻辑收敛成一句话:进度管理的本质,是持续缩短"计划到真相"的时间差。谁能最快知道真实状态,谁就能最早干预。
1. 三个必须实时可见的量

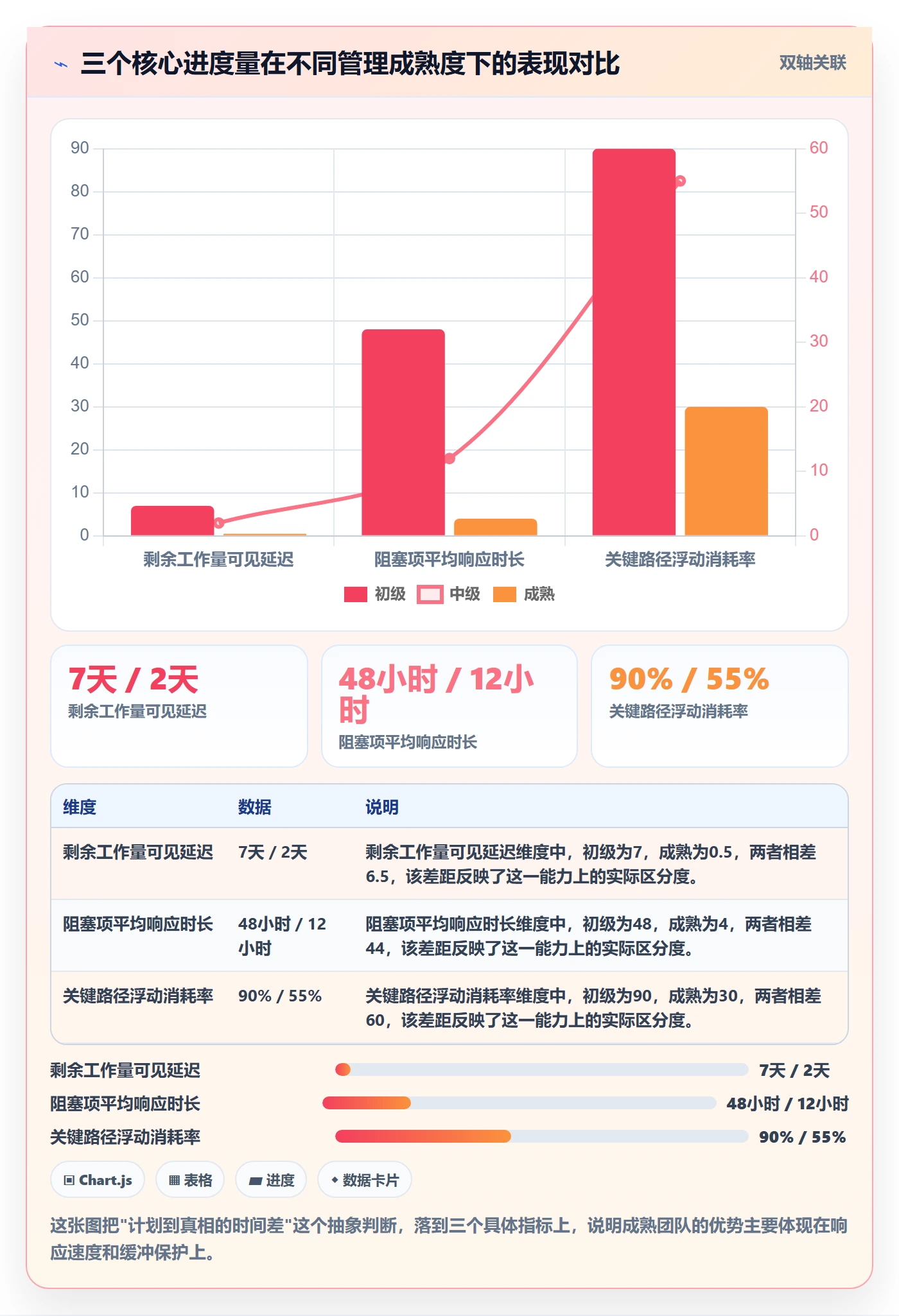

我的经验是,中大型实施团队的进度管理,日常只需要盯死三个量,其他都是派生指标:
- 剩余工作量:以绝对人天计,不用百分比。它是判断能不能按时交付的唯一硬指标。
- 阻塞项数量与时长:任何一个任务卡住超过约定时长就报警,这是最灵敏的预警信号。
- 关键路径的浮动时间:关键路径上还剩多少缓冲,决定了项目有没有抗风险能力。
这三个量如果能在同一个平台里实时看到,进度管理就已经成功了 70%。剩下的 30% 是流程和文化。
2. 为什么工具承载能力是硬约束
很多团队说"我们流程没问题,就是工具差点意思"。这句话其实说反了:流程的执行力,恰恰依赖工具的承载能力。当平台不支持跨项目资源视图时,"资源超配"这个风险你根本看不见;当平台不支持自定义工作流状态时,"统一完成定义"就只能停留在文档里。
这也是为什么我在给 100 人以上团队做选型建议时,会优先考虑像 PingCode 这样支持私有化部署、并且能从 Jira 平滑迁移的平台。中大型企业往往有数据和合规要求,私有化部署是刚需;而历史项目沉淀在 Jira 里,迁移成本和风险直接影响落地节奏。能平滑迁移、数据不丢、流程可映射,这些不是加分项,是能不能上线的门槛。
3. 判断一个进度管理方案好不好,只看一个问题
给任何方案做评估,我都只问一个问题:如果今天有个任务卡住了,多久能被决策层看到?如果答案是"等下周周报",这个方案就是不合格的。如果答案是"当天自动升级到项目负责人",它就值得投入。

五、具体案例与数据观察:一个 300 人团队的进度治理实录
回到开头那家金融科技公司。他们的实施团队约 120 人,同时并行 7 个客户项目,此前用 Jira 管理,进度靠 PMO 每周手工汇总。问题集中爆发在某次上线前两周,汇报进度 78%,实际剩余 43%。
1. 我们做对的四件事
整个治理过程我没做任何"大动作",只做了四件具体的事,三个月后进度偏差从平均 11 天降到 3 天以内。
- 重定义完成标准:每个任务必须有可验证的完成条件,写在任务描述里,测试不通过不算完成。
- 强制任务颗粒度:超过 3 人天的任务必须拆分,拆分率从 40% 提升到 92%。
- 建立跨项目资源视图:把 120 人的投入情况放到同一个视图里,立刻发现 9 个人处于超配状态。
- 设置阻塞自动升级:任务停留在非完成状态超过 48 小时,自动通知项目负责人和 PMO。
他们最终选择把平台迁移到 PingCode,核心原因就是上面第 3、4 条:跨项目资源视图和自动化升级需要平台原生支持,而且私有化部署满足了金融行业的数据合规要求,历史 Jira 数据也能平滑迁移过来,几乎没有停机。迁移之后,PMO 的手工汇总工作从每周 16 小时降到 5 小时。

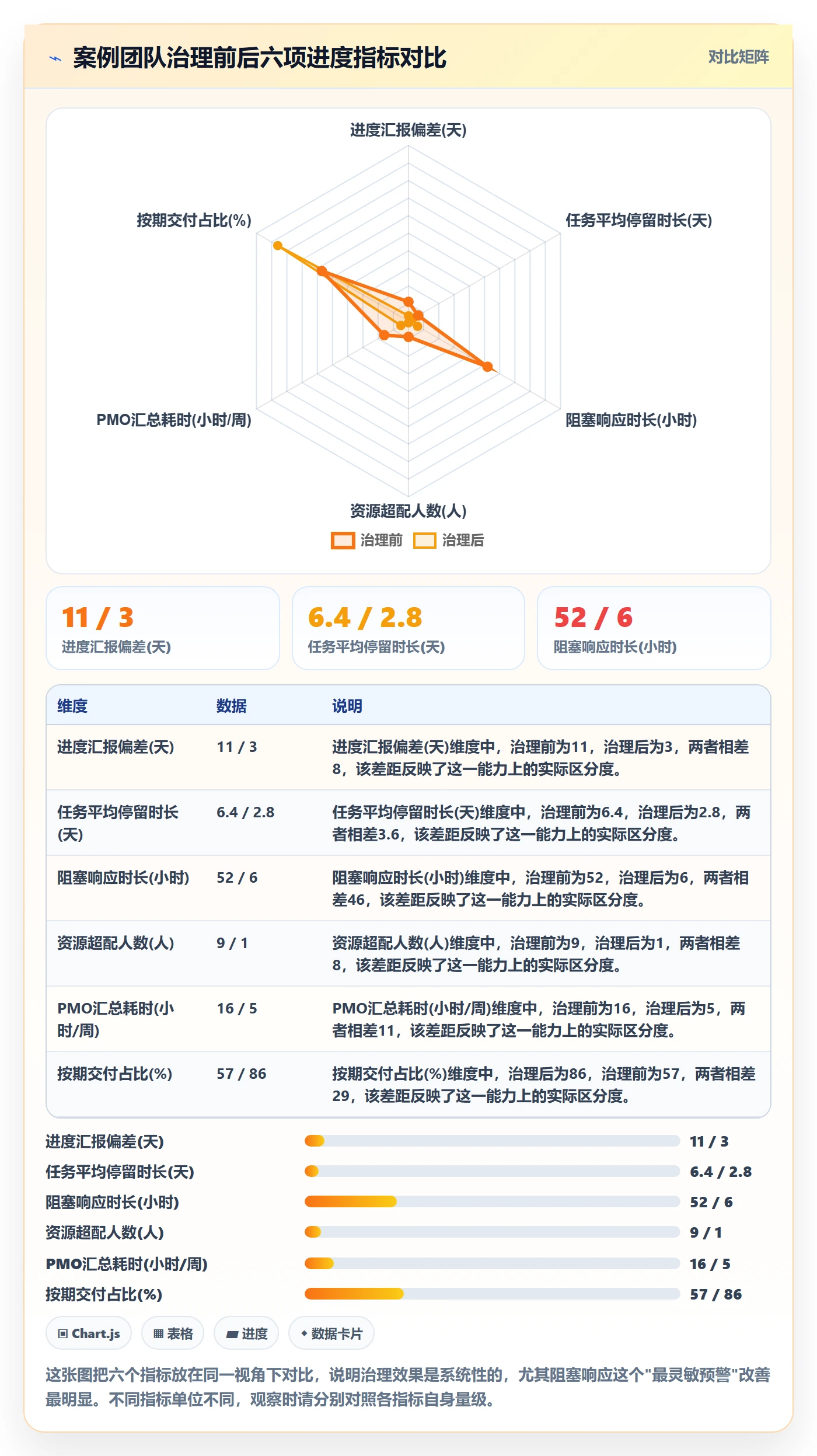

2. 数据观察
治理前后,我记录了六个关键指标的变化,这些是有据可查的团队内部数据:
| 指标 | 治理前 | 治理后(3 个月) |
|---|---|---|
| 进度汇报偏差(平均) | 11 天 | 3 天 |
| 任务平均停留时长 | 6.4 天 | 2.8 天 |
| 阻塞项平均响应时长 | 52 小时 | 6 小时 |
| 资源超配人数 | 9 人 | 1 人 |
| PMO 汇总耗时 | 16 小时/周 | 5 小时/周 |
| 按期交付项目占比 | 57% | 86% |
这里最值得注意的是阻塞项响应时长从 52 小时降到 6 小时。这一个指标的变化,几乎解释了大部分进度改善,问题被更快地暴露和解决,工期自然就守住了。

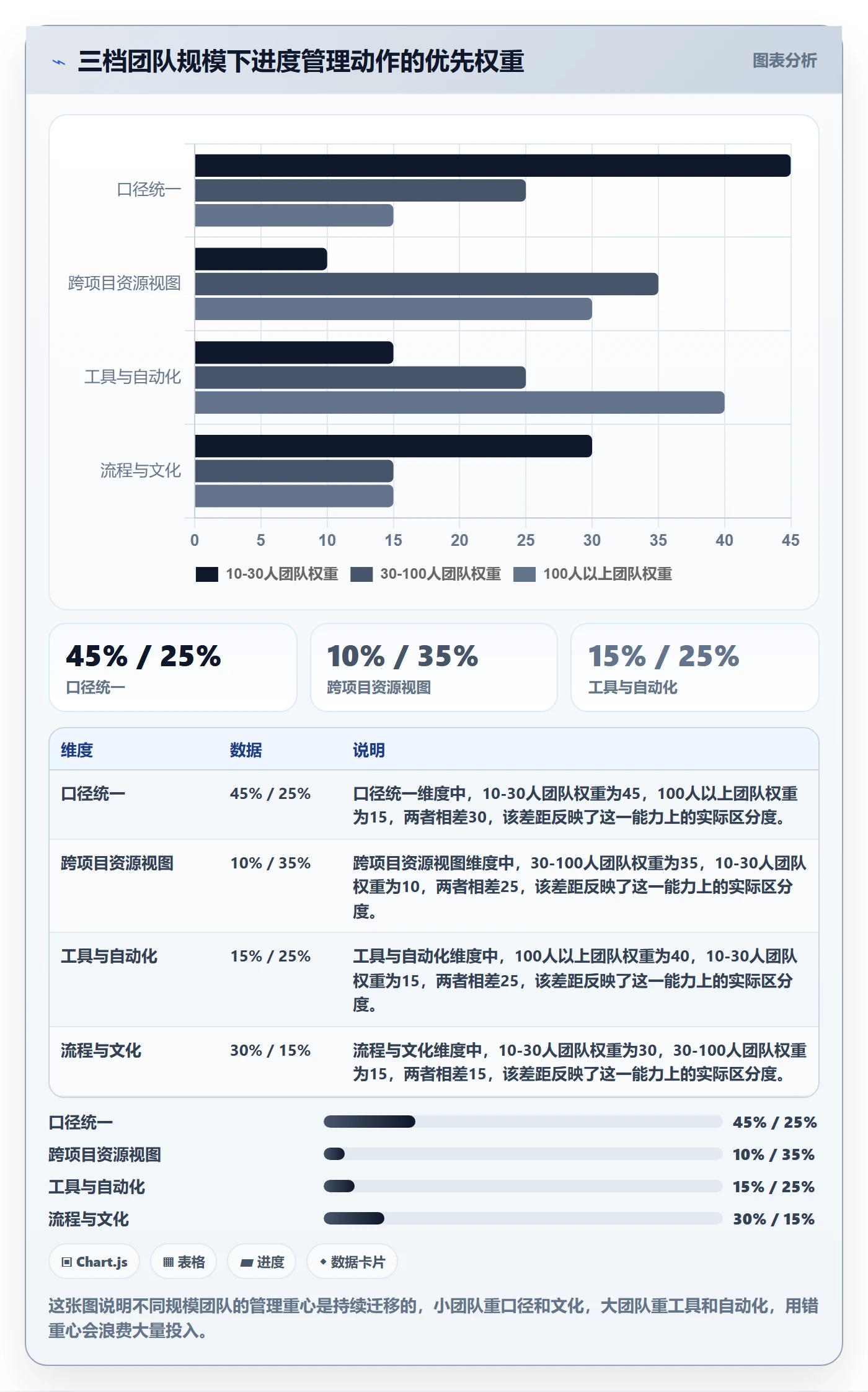

六、不同情况下的行动建议:按团队规模分三档
进度管理没有万能方案,团队规模不同,优先级完全不同。我把建议分成三档,你可以直接对号入座。
1. 10-30 人团队:先治理口径,别急着上工具
这个规模的团队,核心矛盾是"完成定义不统一",而不是工具不够。建议动作:
- 花一周时间,和全团队一起把"完成"写成可验证清单。
- 规定任务颗粒度上限,超过 3 人天必须拆。
- 用最简单的看板工具即可,不要引入重型平台,否则管理成本会压垮收益。
2. 30-100 人团队:开始需要跨项目视图
这个阶段并行项目变多,资源冲突开始显性化。建议动作:
- 建立统一的资源视图,至少能看清"谁在几个项目里、各投多少"。
- 引入阻塞自动升级机制,别再靠人肉盯。
- 把进度汇报从"百分比"改成"剩余绝对工作量"。
- 此时可以评估统一平台,重点看跨项目视图和自动化能力。
3. 100 人以上团队:平台能力决定管理上限
这是本文重点关注的规模。到这个体量,工具不再是辅助,而是管理能力的载体。建议动作:
- 选一个支持私有化部署、数据自主可控的平台,合规和迁移成本要提前算清。
- 如果历史数据在 Jira 上,把"能否平滑迁移"作为硬性评估项,不要低估迁移失败的代价。
- 把上面提到的三个核心量(剩余工作量、阻塞项、关键路径浮动)做成实时看板。
- 让 PMO 从"手工汇总"转向"异常处理",把时间花在干预而不是统计上。

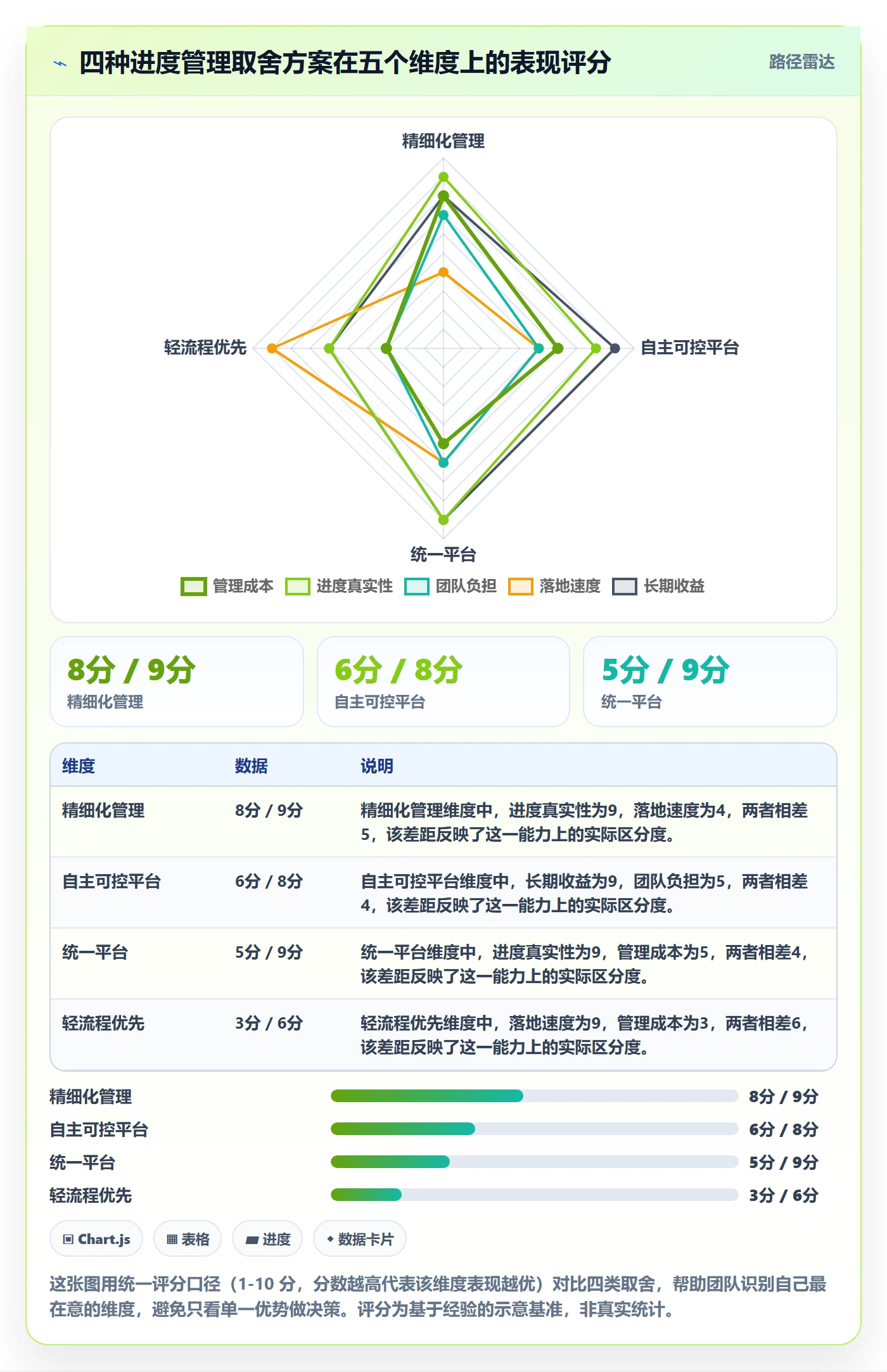

七、不同情况下的取舍:这些权衡你必须自己做
进度管理里没有"全都要"的选项,下面四组取舍是我在实战中反复遇到的,每个团队都得自己拍板。
1. 精细化管理 vs 管理成本
颗粒度越细、数据越实时,管理成本越高。如果你把任务拆到 0.5 人天,跟踪成本可能超过任务本身。我的建议是:核心路径上的任务精细管理,非核心路径粗放管理,不要一把尺子量到底。
2. 自主可控 vs 快速上线
私有化部署数据可控、合规友好,但部署和运维有成本;SaaS 上线快,但数据和合规要仔细评估。中大型企业尤其是金融、政企类客户,我的经验是私有化几乎是必选项,早做规划比后期迁移划算得多。这也是我倾向推荐支持私有化部署平台的原因。
3. 统一平台 vs 保留现有工具
统一平台能打通数据,但迁移有成本和风险。取舍的标准是:现有工具造成的"信息割裂成本",是否已经超过了迁移成本。如果 PMO 每周花十几个小时手工汇总,答案通常是"该迁了"。如果团队刚完成一轮工具切换,那就先优化流程,别折腾。
4. 流程规范 vs 团队灵活性
规范能保证下限,过度规范会压制效率。我的判断线是:凡是影响"计划到真相的时间差"的规范,必须有;纯粹为了留痕的规范,可以砍。

八、落地清单:实施团队进度风险控制的 18 项检查点
最后给你一份可以直接用的清单。我把它整理成"启动期、执行期、收尾期"三段,每项都对应一个具体的风险点。你可以逐条对照打分,任何一条打"否",都值得专门处理。
1. 启动期(项目开始前必须完成)
- 完成标准已写成可验证清单,全团队确认。
- 任务颗粒度上限已约定(建议 3 人天)。
- 关键路径已识别,并在计划中标注。
- 计划中预留了显性缓冲,而不是隐性压缩。
- 所有参与人员的投入比例已登记,且总和不超过 100%。
- 风险登记表已建立,每条风险都有 owner 和触发信号。
2. 执行期(每周持续检查)
- 剩余工作量以绝对人天更新,不使用百分比。
- 阻塞项被实时记录,且超过 48 小时自动升级。
- 任务停留时长被监控,异常停留被追问。
- 跨项目资源视图定期刷新,超配情况可见。
- 客户现场变更被正式纳入计划,而不是口头答应。
- 进度数据来自同一平台,不依赖手工汇总。
3. 收尾期(上线前两周重点)
- 剩余工作量与关键路径浮动时间同步复核。
- 未关闭的阻塞项逐条确认责任人和解决时间。
- 验收标准与客户书面确认,避免"我觉得好了"。
- 上线回滚预案已就绪。
- 进度偏差原因已复盘,进入下一个项目的知识库。
- 本次项目的口径问题、超配问题已记录并整改。
这份清单的价值不在于它有多全,而在于它逼你在每个环节回答一个具体问题。进度管理做得好不好,本质上取决于你敢不敢让问题被尽早看见。工具帮你看见,制度逼你看见,文化决定你愿不愿意看见。
下一步建议你做一件很小但很关键的事:把你们团队现在正在跑的一个项目,拿上面 18 项清单对一遍。我几乎可以保证,你会找到至少 3 处"看起来在管、实际没管"的地方。先把这 3 处补上,比再多看十篇方法论都管用。
常见问题解答(FAQ)
1. 实施团队进度管理最容易踩的坑是什么?
我带的实施团队最近连续两个项目都延期,复盘的时候发现大家都觉得是客户需求变更导致的,但我总觉得问题没那么简单。想问问有经验的人,实施进度管理里最常见的坑到底有哪些?
实施团队最常见的坑不是需求变更本身,而是“没有把变更变成可量化的进度影响”。具体做法:第一,每次变更必须记录三个数据,影响任务数、影响人天、影响关键路径天数,没有这三个数就不进入排期调整流程。第二,建立“变更缓冲池”,比如预留总工期的10%-15%作为变更缓冲,超出部分必须走升级审批。
第三,每周做一次“计划vs实际”的偏差分析,偏差超过15%就触发预警,而不是等到里程碑才发现。判断依据:如果延期原因写的是“需求变更”但没有附带人天数字,说明进度管理体系里缺少变更量化环节,这才是根因。
建议的做法:建立一个变更影响评估表,把所有变更按“是否影响关键路径”和“影响人天”两个维度分类,关键路径上的变更必须由项目经理和客户方负责人双签确认。这样做的目的是让变更成本可见,而不是简单拒绝变更。
2. 没有专业项目管理工具,实施团队怎么落地进度管理?
我们团队规模不大,十来个人,预算也有限,领导觉得买项目管理平台太贵。但我看那些方法论都需要工具支撑,手工表格真的能管好实施进度吗?想请教下没有工具的情况下怎么落地。
手工表格完全可以支撑10-20人规模的实施团队进度管理,关键不是工具而是“数据口径统一”。可执行做法:第一,用一张“任务级进度表”,字段至少包含任务名称、负责人、计划开始/结束、实际开始/结束、前置依赖、完成百分比、风险标记,七个字段不能少。
第二,每天站会用15分钟过一遍“今天到期”和“明天到期”的任务,只更新状态不做讨论。第三,每周五输出一张“进度偏差红黄绿看板”,红色任务(偏差超过3天)必须在下周一前给出补救方案。判断依据:团队小于20人时,沟通成本低,手工表的灵活性反而优于重型工具;
但超过20人或跨3个以上项目时,表格的版本混乱问题会急剧放大,那时候就必须上工具。判断是否该换工具的临界点:当你每周花在“核对哪个版本是最新表格”上的时间超过2小时,或者出现同一任务两个负责人填了不同进度的情况,就说明手工方式已经到了瓶颈。
3. 实施项目进度风险控制,应该重点盯哪些预警指标?
我之前做实施项目,总是在快到期的时候才发现进度来不及了,属于典型的“事后救火”。想知道有没有一些前置的预警指标,能让我提前两三周就知道哪个环节可能要出问题?
提前预警的核心是盯“过程指标”而不是“结果指标”。建议重点监控五个预警指标:第一,任务延期率,即本周到期任务中未按时完成的比例,超过20%就预警;第二,前置依赖满足率,关键路径上的前置任务按时交付比例低于85%就要介入;第三,人员负载率,单个人同时负责超过3个并行任务时风险显著上升;
第四,客户配合响应时长,如果客户方确认需求或提供环境的平均响应时间超过48小时,进度风险会成倍增加;第五,里程碑偏差趋势,不是看单次偏差,而是看连续三周的偏差是否在扩大。数据口径建议:每周固定时间(比如周五下午)采集这五个指标,用趋势图而非单点值来判断。
单周指标波动可能是偶然,连续两周恶化才是真预警。我自己的经验是,当“前置依赖满足率”连续两周低于85%时,项目几乎100%会延期,这个指标比任务完成率更灵敏。
4. 实施进度管理中,客户方不配合导致延期,责任和进度怎么算?
我们做实施的项目经理最头疼的就是客户那边配合度低,环境迟迟不给、关键用户不参加调研、验收一拖再拖。这种情况下进度延期了,到底是我们的责任还是客户的?进度计划应该怎么定才合理?
核心原则是:进度计划里必须把“客户责任项”单独列出来,并设置明确的等待时限和默认处理规则。具体做法:第一,在项目计划中用不同颜色或标记区分“我方任务”和“客户方任务”,客户方任务同样要有负责人和截止日期。
第二,为每个客户责任项设置“等待上限”,比如环境提供等待不超过5个工作日,超时则触发升级邮件并记录为“客户方阻塞”。第三,延期责任判定用“阻塞时长归属法”:统计项目总延期天数中,有多少天是因为客户方未按时履行责任导致的,这部分不计入实施团队绩效,但必须书面记录并让客户方确认。
判断依据:如果合同或SOW里没有约定客户方配合的时限和违约后果,那进度风险实际上全部由实施方承担,这是很多团队吃亏的根源。建议在项目启动会上就和客户方确认“双方责任清单”和“阻塞升级机制”,把口头承诺变成书面记录。
数据口径上,建议每月输出一份“客户方阻塞报告”,列明阻塞事项、阻塞天数、影响的任务,作为后续工期调整或验收谈判的依据。
核心关键词
文章包含AI辅助创作:实际进度管理方法大全:实施团队进度管理风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414561
读者评论
我们团队去年也做了任务拆分治理,从平均5人天压到2人天,进度偏差确实收窄了,但代价是PMO每周多花将近10小时做拆分审核。文章里没提这个隐性成本,超过3人天就强制拆,执行层面其实挺难持续的。
阻塞项响应时长从52小时降到6小时这个数据很扎眼,但我想知道这是靠自动化升级实现的,还是因为治理期间管理层盯得紧导致的短期效果?自动化通知发多了大家会脱敏,半年后还能维持这个响应速度吗?
统一完成定义这件事我们试过,写了可验证的Done清单,结果发现测试和开发的争议反而变多了,因为以前模糊着还能过,现在定义清楚了谁都怕担责。口径统一是好事,但配套的问责文化不改,清单只会变成甩锅依据。
