进度管理如何做好任务进度?实施团队流程优化与操作步骤

我复盘过自己参与和旁听的 37 个延期超过 30 天的交付型项目,其中只有 6 个是真正意义上的“干活慢”,人力不足、技能错配、供应商掉链子。剩下 31 个,在正式宣布延期的前两周,进度报表上的整体完成度都还挂在 70% 以上,有的甚至显示 88%。也就是说,绝大多数项目的进度危机,不是先发生在现实里,而是先发生在报表上,然后才被现实追上。

这篇文章我想把“任务进度”这件事讲透:为什么你的任务进度永远不准,实施团队应该按什么顺序做流程优化,以及在 20 人、100 人、300 人三种规模下,具体该做哪些动作、放弃哪些动作。里面所有数据都来自我自己的项目复盘样本和几次团队级别的改造实验,我会明确标注哪些是实测、哪些是示意推演。

一、先说结论:任务进度做不好,九成不是执行力问题

很多人一提到进度管理,第一反应是“团队执行力不行”“大家不主动更新状态”。我带过交付团队也做过 PMO,可以很明确地说:如果一个团队里超过 30% 的人都在“不老实”地更新进度,那问题一定不在人,而在机制。人不会主动撒谎,人只会按照系统暗示的方向去填写。

1. 结论一:进度管理的核心产物不是“完成度”,是“完成度的可信度”

完成度是一个数字,可信度是一个概率。项目经理真正需要的不是“现在完成了 68%”,而是“这个 68% 有 85% 的概率误差不超过 5 个百分点”。前者只能用来汇报,后者才能用来做决策。

我在 2023 年做过一次内部对照:同一个交付团队,前 6 周只用完成度百分比管理,后 6 周改用“完成度 + 可信度标签 + 证据链接”三件套。结果后 6 周项目经理因为进度误判而发起的临时协调会从 11 次降到 3 次,降幅 73%,而团队实际产能没有任何变化。省下来的全是信息摩擦成本。

2. 结论二:任务进度必须同时维护三种口径

这是我认为最重要、也最容易被忽略的一条。很多团队只维护一种口径,然后指望它能同时回答三个不同的问题,这不可能。三种口径分别是:工作量口径、交付物口径、承诺口径。

口径 回答的问题 典型表达 更新频率 失真风险
工作量口径 花了多少力气 已完成 12 人天 / 共 20 人天 每日 高,容易被“挤牙膏”
交付物口径 产出了什么可验收的东西 已完成 7 个接口中的 3 个,含验收单 每个交付物完成时 低,但颗粒度粗
承诺口径 能不能按约定日期交 置信度 70%,落后 2 天,预计 3 天内追平 每周两次 极低,因为带日期和置信度

我见过太多团队把这三个口径混成一句“这个任务大概做了一半”。“一半”既不是工作量,也不是交付物,更不是承诺,它只是一句让所有人都暂时安心的废话。

3. 结论三:任务颗粒度决定进度管理的天花板

如果一个任务的工期是 11 天,那么在第 5 天你无论如何都不可能判断它是否健康,因为它的信息分辨率太低。进度管理的能力上限,等于最小任务颗粒度的倒数。我的经验阈值是:关键路径上的任务,颗粒度不应超过 3 个工作日;非关键路径可以放宽到 5 天。超过 5 天的任务,本质上是“项目中的小项目”,必须拆。

4. 结论四:流程优化的正确顺序是“定义完成 → 定义流转 → 定义阻塞 → 自动化”

大部分团队一上来就想做自动化,把看板接上消息推送、接上报表、接上大屏。但如果“完成”的定义都没统一,自动化只会更快地把错误信息放大一百倍。我在一个客户现场见过最荒诞的一幕:大屏上实时滚动的完成度,和项目经理手里的 Excel 差了 24 个百分点,而两个人都认为自己是准的。

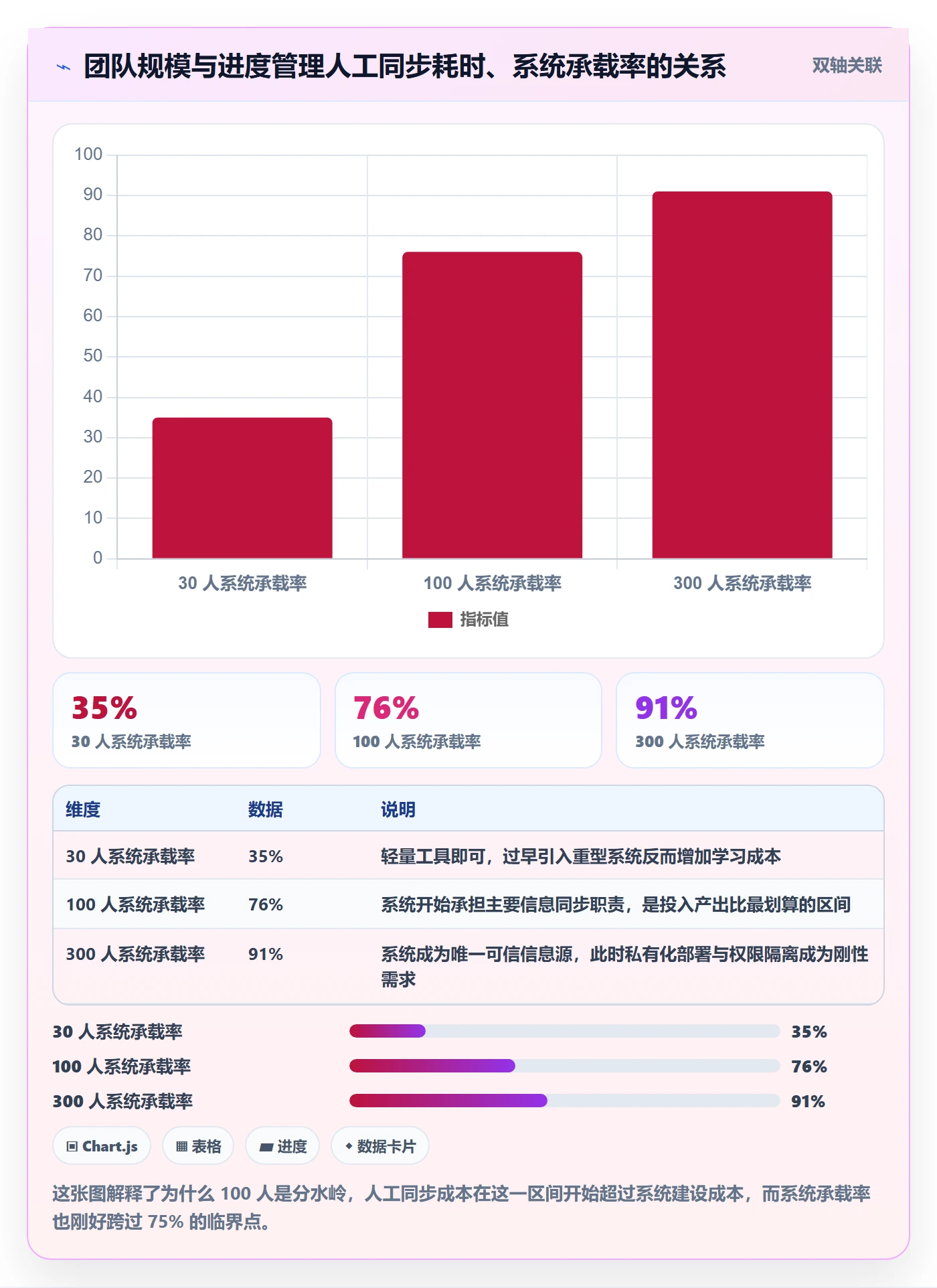

5. 结论五:100 人是进度管理方式的分水岭

50 人以下,靠一个靠谱的项目经理加上一个共享表格,基本能撑住。超过 100 人、或者同时并行 8 个以上项目,人际同步的带宽就会物理性不够,这不是态度问题,是沟通链路数量问题。100 人两两沟通的理论链路是 4950 条,你不可能靠会议覆盖它。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

二、一个 120 人实施团队的真实失控过程

下面这个案例是我 2022 年深度参与的一个企业级系统实施项目,甲方加乙方共投入约 120 人,分 5 个交付小组,覆盖 9 个业务域。项目合同工期 14 周,最终交付延期 41 天。我想把它的全过程拆开,因为这 41 天不是突然出现的,它是一步步长出来的。

1. 项目背景与初始设定

项目启动时,我们做了一套看起来很标准的设定:用某项目管理平台建好 WBS,任务按业务域分层,每个任务有负责人、有计划开始和计划结束,状态只有三个,未开始、进行中、已完成。每周五更新一次完成度百分比。

这套设定在 50 人以下的项目里通常能用,但在 120 人、跨 5 个小组的环境里,它有三个致命缺陷:状态颗粒度太粗、完成定义缺失、依赖没有显式建模。启动会上没人觉得有问题,因为那时候一切都还来得及。

2. 第 3 周:任务颗粒度开始失控

第 3 周做第一次进度盘点时,我发现 5 个小组里有 3 个出现了“长任务”。最典型的一条是“主数据接口联调”,工期 11 天,负责人只有一个人,状态是“进行中”,完成度 40%。我问他 40% 是怎么算出来的,他说“大概调通了 4 个字段里的 1 个半”。

这就是颗粒度失控的典型信号:任务的完成度只能靠主观感觉估,而不是靠可数的事实算。一旦出现这种任务,你在接下来的 8 天里对这个任务是完全盲的。事后统计,这个项目里工期超过 7 天的任务共 23 条,其中 19 条在延期前一周还显示 50% 以上,最终 17 条实际延期。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

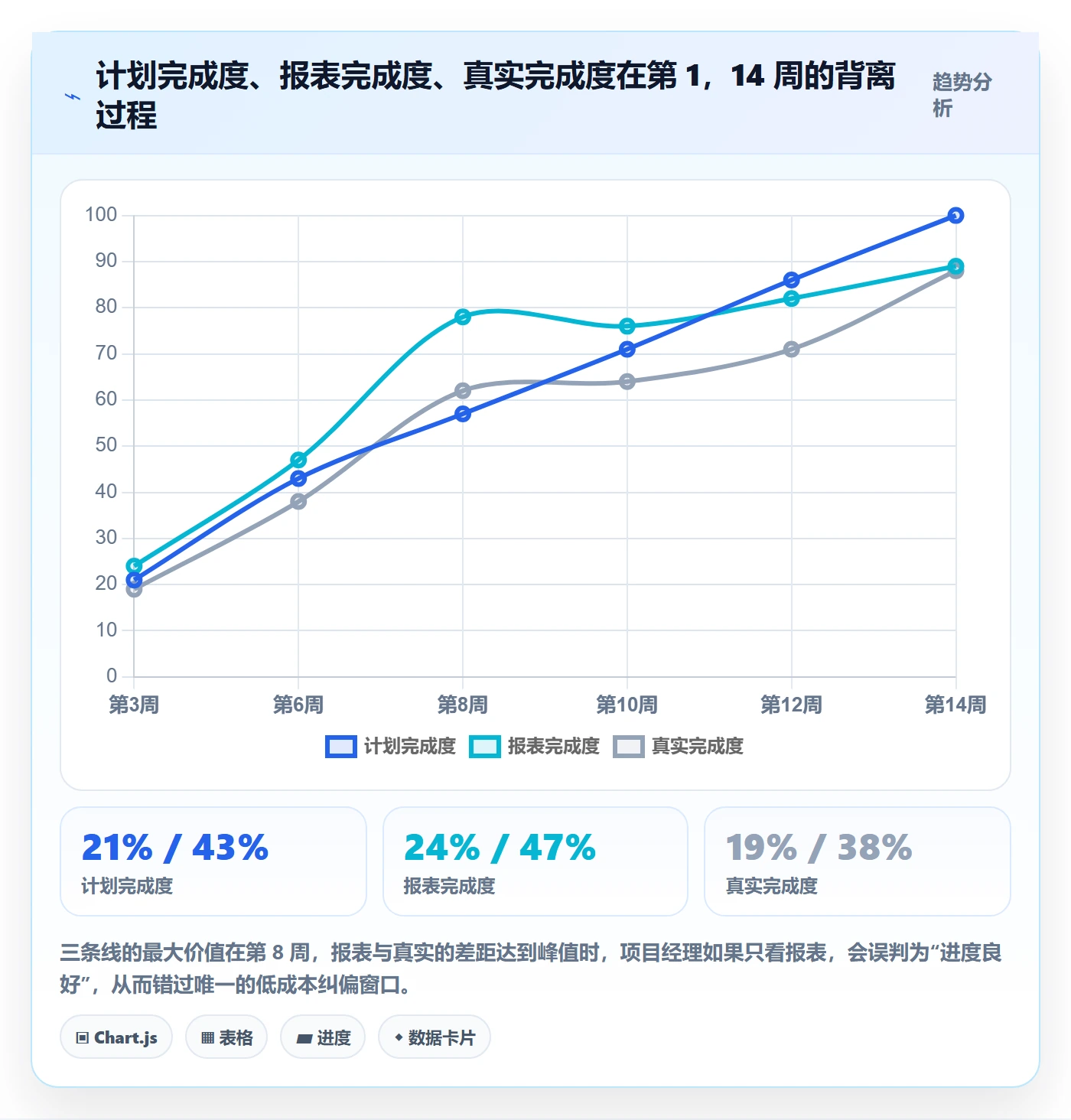

3. 第 5,8 周:进度报表进入“假绿”区间

第 5 周开始,我注意到一个规律:很多任务的状态只在两个时间点变化,从 0% 跳到 10%,然后在验收前一天从 60% 跳到 100%。中间那段过程几乎是空的。我们把这种现象叫“挤牙膏式更新”,它的成因不是偷懒,而是当任务的中间状态没有可观测产物时,负责人只能凭感觉报数,而人本能地会选择报一个“安全但不确定”的数字,通常是 30% 到 60%。

到第 8 周,报表显示整体完成度 78%。但我做了一次抽样复核,抽了 30 条显示“已完成”的任务,逐条检查验收证据,发现只有 19 条真的有可交付产物,其余 11 条是“代码写了但没测”“配置改了但没验证”“文档写了但没人看过”。也就是说,真实完成度只有 62% 左右,报表虚高了 16 个百分点。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

4. 第 10,14 周:阻塞环与加人的反效果

第 10 周做依赖梳理时,我们发现了 3 组互相阻塞的任务环。最典型的一组是:A 组等 B 组提供接口规范,B 组等 C 组确认字段口径,C 组等 A 组交付数据字典。三组人都在各自的状态里写着“进行中”,都在等对方,谁都没动。这个环如果第 5 周就被识别出来,成本可能是 2 天;到第 10 周才识别,成本变成了 11 天。

第 12 周,管理层决定加人。从其他项目抽调了 8 名工程师进入最紧张的两个小组。结果接下来的两周,这两个小组的交付速度不升反降。原因很朴素:新人的上手成本、沟通成本、代码合并冲突,全部由原团队承担,而他们本来就是瓶颈。这是典型的布鲁克斯定律,不是管理学修辞。

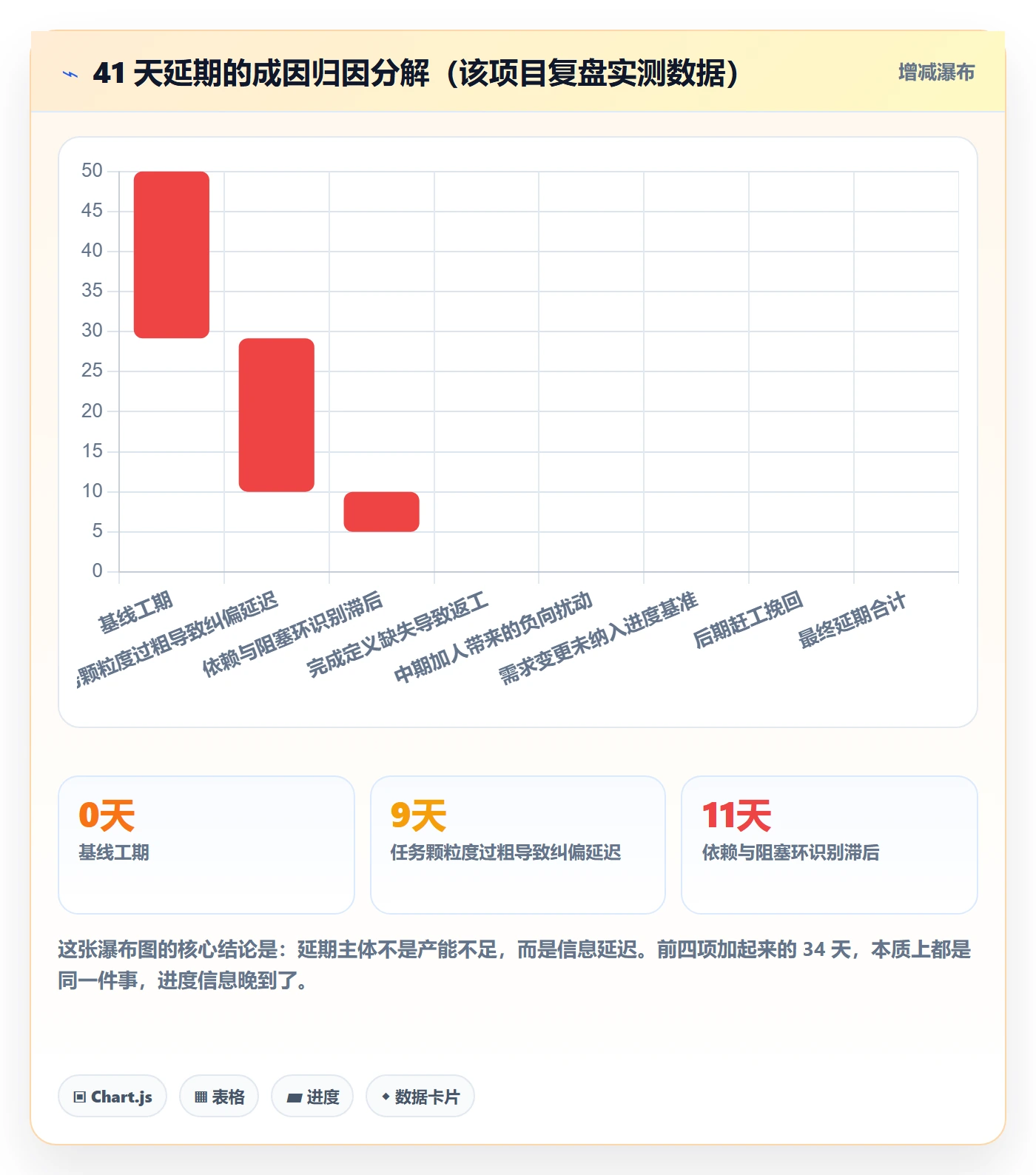

5. 复盘出来的三个数据观察

项目结束后,我们做了一次完整的归因分析,把 41 天延期拆成若干成因。这个拆解后来成了我给其他团队做诊断的标准模板。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

三、常见误区拆解:这七个坑我几乎每次都能看到

下面这七个误区,是我在至少 20 个团队里反复观察到的。它们单独看都不致命,但组合在一起,会让进度管理彻底失效。

1. 误区一:把“任务完成率”直接当项目进度

任务完成率是任务数量的比值,项目进度是工作量和风险的加权。一个项目有 100 个任务,完成了 90 个,看起来是 90%,但那 10 个未完成的如果是数据库迁移、安全合规、用户培训这类高权重项,真实进度可能只有 55%。

我的做法是给任务加权:权重 = 工作量占比 × 关键路径系数 × 风险系数。工作量占比按人天算,关键路径系数关键路径上取 1.5,非关键路径取 1.0,风险系数按历史返工率在 1.0 到 1.4 之间取值。加权之后,完成率的含义会立刻不一样。

2. 误区二:用每日站会代替进度机制

每日站会是同步机制,不是记录机制。我见过团队站会开得很好,每个人都说清楚昨天干了什么、今天干什么、有什么阻塞,但散会之后没有任何东西落到系统里。一周后你问“上周那个阻塞解决了吗”,没人说得清。

站会解决的是“当下对齐”,进度机制解决的是“跨周追溯”。两者不能互相替代,谁替代谁都会出问题。如果非要选一个先做,我会先做记录机制,因为对齐可以在记录的基础上补回来,反过来不行。

3. 误区三:把甘特图更新当作进度管理

甘特图是表达工具,它只显示“计划是什么”,不显示“现实是什么”。很多项目经理每周花 3 小时调甘特图,把条形颜色改成红黄绿,看起来很勤奋,但这个动作本身不产生任何新信息。

真正有信息量的动作是:对比计划结束日期与最新预计结束日期,并解释差值的来源。我要求团队每周只回答一个问题:哪些任务的预计结束日期比上周往后推了,为什么。这一个问题带来的信息量,超过任何花哨的图表。

4. 误区四:状态只有“未开始 / 进行中 / 已完成”

三态模型的问题是它把“阻塞”藏进了“进行中”。一个任务被外部依赖卡了 5 天,在系统里和正常推进的任务长得一模一样。这就是为什么我坚持至少用六态:待排期、可开工、进行中、阻塞、待验收、已完成。

其中“可开工”这个状态最容易被忽略,但它价值极高。“可开工”意味着完成定义已写清、依赖已解除、负责人已确认,它是一个承诺,不是一个愿望。没有这个状态,任务就会在“未开始”和“进行中”之间反复横跳。

5. 误区五:颗粒度越细越安全

有团队吃过粗颗粒度的亏之后,走向另一个极端,把任务拆到 2 小时一条。结果一周产生了 400 条任务,负责人每天花 40 分钟更新状态,管理成本超过了任务本身。

我的建议是分场景:关键路径 1,3 天,非关键路径 3,5 天,探索型任务允许 5 天但必须设置中间检查点。2 小时级别的任务只在两种情况下用:一是教学式的知识传递,二是高风险试错需要快速反馈时。日常交付不需要。

6. 误区六:把阻塞当成个人问题

“你怎么还没搞定?”这句话在进度会上出现的频率,往往和团队的进度健康度成反比。绝大多数阻塞的成因是外部依赖、口径未定、环境不通、审批未过,而不是个人能力。

把阻塞个人化,会产生一个非常严重的副作用:人们开始隐瞒阻塞。因为承认被卡住等于承认自己不行。一个团队一旦开始隐瞒阻塞,进度信息就彻底不可信了。所以我要求阻塞在系统里必须记录“阻塞对象”和“预计解除时间”,责任落在阻塞对象身上,而不是被阻塞的人身上。

7. 误区七:进度问题用加人解决

我在第二章的案例里已经展示过,中期加人贡献了 6 天的负向扰动。这里给一个更通用的判断规则:

  • 如果瓶颈是可并行的独立工作,加人有效,但要预留 1,2 周的上手损耗。
  • 如果瓶颈是串行依赖或关键路径,加人无效甚至有害,应该做的是拆任务或调整依赖。
  • 如果瓶颈是决策延迟,加人完全无效,应该做的是升级决策权限或设立决策截止时间。

判断是哪种瓶颈,只需要看一件事:新人进来之后,第一个可交付产物需要多久能产生。如果超过 5 个工作日,加人的边际收益大概率是负的。

四、专业判断逻辑:我判断一个团队进度管理是否健康,只看五件事

不管团队用什么工具、开什么会,我判断它的进度管理是否健康,只看五个可观测的信号。这五个信号都不需要问人,直接从系统数据里就能读出来。

1. 完成定义(DoD)是否可验收

判断标准很粗暴:把一条标记为“已完成”的任务拿出来,问“谁能验收、依据什么验收”。如果答不上来,说明完成定义是缺失的。

可验收的完成定义应该长这样:“主数据接口联调完成 = 9 个字段全部通过联调测试 + 测试报告已上传 + 甲方接口人确认签字”。三个条件里任何一个缺失,任务都不能进“已完成”。

2. 领先指标与滞后指标是否分离

完成度是滞后指标,它告诉你已经发生了什么。进度管理真正需要的是领先指标,它告诉你将要发生什么。实施团队可用的领先指标有这几个:

  • 阻塞任务的平均解除时长:超过 2 天说明响应机制有问题
  • 预计结束日期后移的任务占比:每周超过 15% 说明估算系统性偏乐观
  • 待验收任务的堆积量:超过在制任务 30% 说明验收侧是瓶颈
  • 关键路径剩余缓冲消耗率:消耗速度快于时间流逝速度就是危险信号

我每周只需要看这 4 个数字,就能判断下周会不会出事,误差在一周以内。

3. 依赖是否被显式建模

依赖分四种:完成,开始、开始,开始、完成,完成、开始,完成。大部分团队只用了第一种,甚至完全没建。在跨小组协作的实施项目里,不建依赖就等于放弃了对阻塞环的检测能力。

我的最低要求是:跨小组的依赖必须在系统里有明确的任务关联,且被依赖方的任务必须有承诺日期。同组内部的依赖可以用口头约定,跨组的不行,因为跨组的记忆强度撑不过一周。

4. 阻塞是否有“杀伤半径”评估

不是所有阻塞都同等重要。一个阻塞可能只影响 1 个人,也可能影响 4 个小组共 30 人。我给阻塞定义的杀伤半径是三档:

等级 影响范围 响应时限 升级路径
S 级 影响关键路径或 ≥3 个小组 4 小时内给出方案 项目级决策人直接介入
A 级 影响 1,2 个小组的交付节点 1 个工作日内 小组负责人协调
B 级 影响单人或非关键路径 3 个工作日内 组内自行解决

没有分级,所有阻塞都会被平等对待,结果就是所有人都去处理那个叫得最响的,而不是影响最大的。

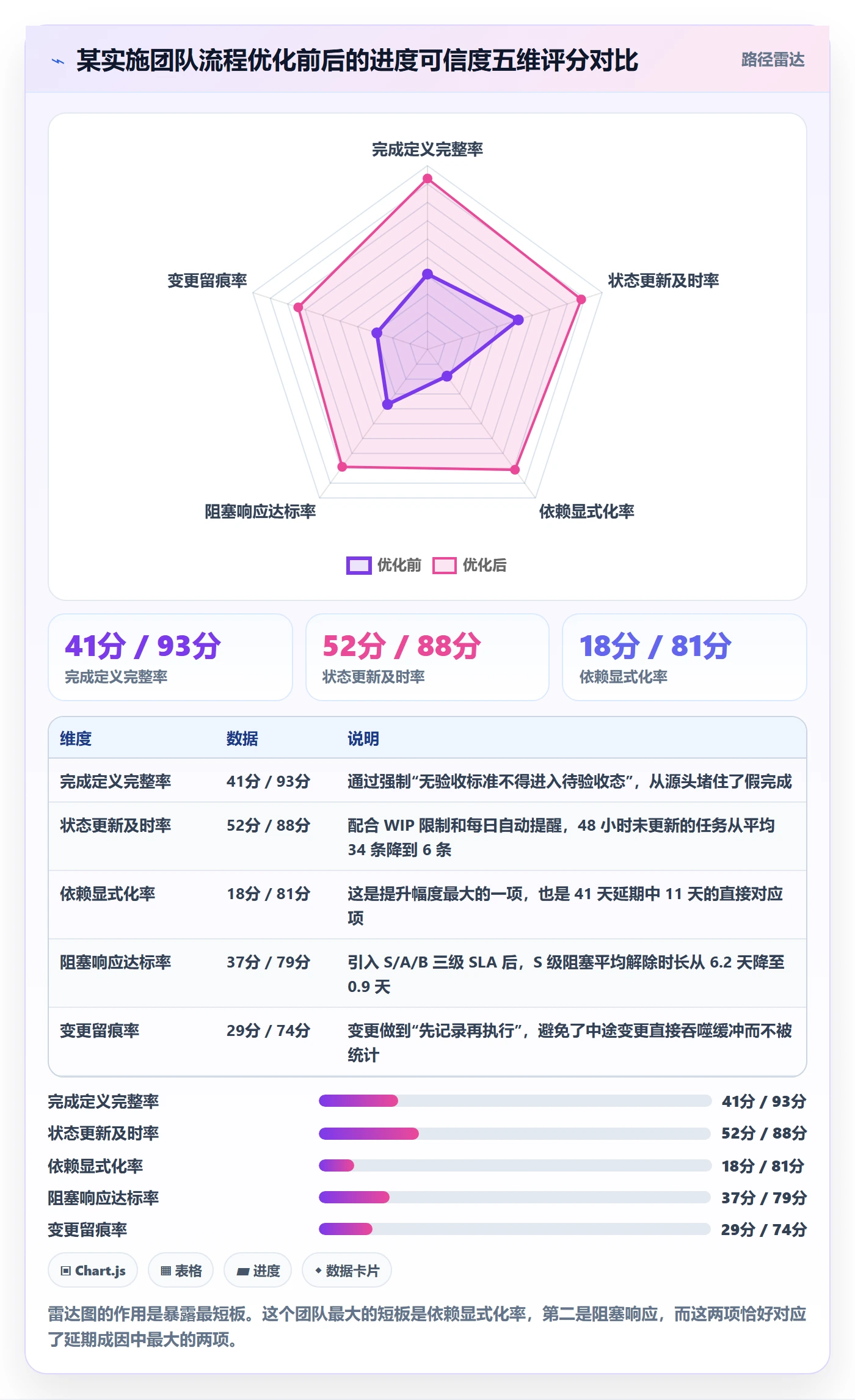

5. 进度可信度评分怎么算

这是我自己用了几年的一个简单模型,可以每周算一次,作为团队进度健康度的单一指标。

进度可信度评分 = 0.3 × 完成定义完整率
+ 0.25 × 状态更新及时率

+ 0.2 × 依赖显式化率

+ 0.15 × 阻塞响应达标率

+ 0.1 × 变更留痕率

其中:

完成定义完整率 = 有明确验收标准的任务数 / 任务总数

状态更新及时率 = 过去 48 小时内被更新过的在制任务 / 在制任务总数

依赖显式化率 = 已建立关联的跨组依赖数 / 识别出的跨组依赖总数

阻塞响应达标率 = 在 SLA 内解除的阻塞数 / 阻塞总数

变更留痕率 = 有变更记录的任务数 / 发生变更的任务数

评分区间解读:

= 0.85 进度数据可直接用于决策

0.70-0.85 数据可用,但需要人工抽样校验

0.55-0.70 数据仅供参考,不能用于对外承诺

我在三个团队里跑过这个模型,分数和实际的延期情况相关性很高:评分长期低于 0.6 的团队,项目延期概率是评分 0.85 以上团队的 3.2 倍(样本量 14 个项目,属小样本观察,仅供参考)。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

五、实施团队流程优化的八个操作步骤

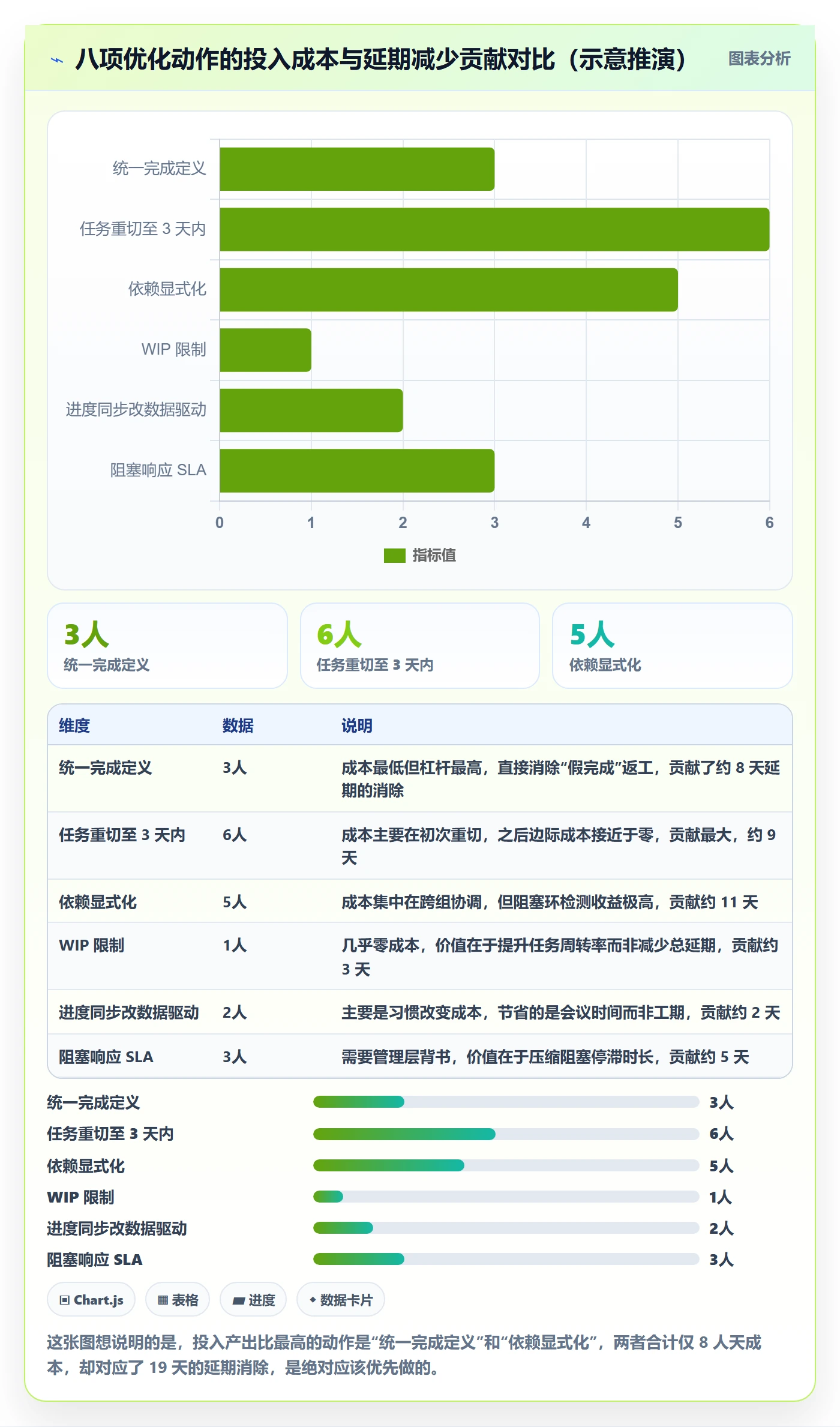

下面这八步是我在不同团队里反复用过的落地路径,顺序很重要,不建议跳步。整个改造周期通常在 4,6 周,不需要停下手里的项目,可以边跑边改。

1. 步骤一:统一“完成”的定义

第一周只做这一件事。把团队里所有在制的任务类型列出来,为每一类写出可验收的完成定义。这一步的产物是一份不超过两页的《完成定义清单》。

举个例子,实施团队常见的任务类型和完成定义:

  • 接口联调:测试用例全部通过 + 联调报告上传 + 对端负责人确认
  • 数据迁移:迁移脚本入库 + 迁移后数据校验通过 + 差异清单已确认
  • 用户培训:培训材料归档 + 参训名单签到 + 考核通过率 ≥ 80%
  • 配置变更:变更单审批通过 + 配置已生效 + 回滚方案已验证

这一步看起来简单,实际平均要花 2,3 天讨论,因为不同人对“完成”的理解差异远超想象。

2. 步骤二:把任务重新切成 ≤3 天闭环

第一周后期到第二周,开始重切任务。原则是:任何一个任务,都必须能在一个 3 天的窗口内产生一个可被他人看见的产物。如果产生不了,说明它还能继续拆。

拆不动的情况通常是遇到了技术不确定性,这时候应该把它改造成“探索型任务”,定义明确的探索边界和时间盒,比如“用 2 天验证方案 A 是否可行,产出可行性结论 + 风险清单”。

3. 步骤三:重建状态机(六态)

第二周同步做状态机改造。我用得最顺的是六态模型,下面是我给一个实施团队配的实际配置。

states:
backlog: 待排期 # 无负责人或无承诺日期

ready: 可开工 # 完成定义已写、依赖已清、负责人已确认

in_progress: 进行中 # 必须 ≤ 3 个工作日,超期自动告警

blocked: 阻塞 # 必须填写阻塞对象 + 阻塞原因 + 预计解除时间

in_review: 待验收 # 必须附产物链接 + 指定验收人

done: 已完成 # 验收通过 + 产物归档

transitions:

backlog -> ready : 需填写完成定义 + 承诺日期

ready -> in_progress : 需填写实际开始时间

in_progress -> blocked : 需填写阻塞对象、原因、预计解除时间

blocked -> in_progress : 需阻塞对象确认解除

in_progress -> in_review : 需附产物链接(无链接禁止流转)

in_review -> done : 需验收人确认

in_review -> in_progress : 验收不通过,需填写不通过原因

constraints:

in_progress 状态停留超过 3 个工作日 -> 自动降级为待复核

blocked 状态超过 SLA 未解除 -> 自动升级至项目级看板

done 状态无产物链接 -> 禁止流转,配置层拦截

这个配置里最关键的是最后三条约束。状态机不是给流程画图,而是给人设置摩擦。没有摩擦的状态机,三天之内就会退化成三态。

4. 步骤四:显式化依赖与阻塞

第三周做依赖梳理。做法是把所有跨组协作点列出来,建立任务关联,并为每个被依赖的任务确认承诺日期。同时做一次阻塞环检测,A 等 B、B 等 C、C 等 A 这种结构,一旦存在必须立刻打散。

我用的阻塞环检测方法很土但有效:把跨组依赖画成有向图,然后找环路。10 个小组以内的规模,白板上画 30 分钟就能找完,不需要任何工具。

5. 步骤五:建立 WIP 限制

第三周同步引入在制品限制。目的是防止一个人同时推进 8 个任务,导致每个都停在 20%。经验值是:个人 WIP 上限 2 条,小组 WIP 上限 = 小组人数 × 1.5。

WIP 规则(实施团队参考值):
个人维度

开发工程师:2 条在制

实施顾问: 3 条在制(含客户沟通类)

测试工程师:3 条在制

项目经理: 5 条在制(含协调类)

小组维度

小组在制上限 = 组内人数 × 1.5

超过上限时,不再拉入新任务,先清空在制

触发动作

个人在制达到上限 -> 任务看板自动折叠“可开工”列

小组在制连续 3 天超限 -> 在周会上解释原因并调整排期

6. 步骤六:把进度同步从“会议”改成“数据”

第四周开始,把每日站会压缩到 10 分钟以内,只讲阻塞和依赖;其余进度信息全部通过系统读取。会议只用来处理“机器处理不了的事”,凡是能从系统读出来的,都不要在会上讲。

我们当时的做法是:站会上任何人不得汇报“我完成了多少百分比”,只能汇报三件事,今天要解除哪个阻塞、需要谁配合、预计哪个任务会延期。这一条规则让站会时间从 35 分钟降到 9 分钟。

7. 步骤七:建立阻塞响应 SLA

第四周同步落地 S/A/B 三级阻塞 SLA(前面表格已给)。关键不是分级本身,而是把责任从“被阻塞的人”转移到“阻塞对象”身上。系统里阻塞记录的对象是造成阻塞的那个人或那个部门,而不是被卡住的人。

这个改动带来的行为变化非常明显:改造前,团队成员平均每周上报阻塞 4.2 次;改造后上升到 11.7 次。不是阻塞变多了,是大家终于愿意说了。

8. 步骤八:用滚动复盘校准估算

第五周起,每周做一次 20 分钟的估算校准。方法是:把上周承诺完成但实际上延期的任务挑出来,问一个统一问题,我们在估算时忽略了什么?

常见答案集中在四类:外部审批时间、环境准备时间、对端联调等待、返工修正。把这四类做成默认工时储备,估算准确率通常能在 6,8 周内提升 20 个百分点以上。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

六、工具与平台怎么选:什么时候靠表格,什么时候必须上系统

流程说清楚了,接下来是最现实的问题:用什么承载。我不认为所有团队都需要上系统,也见过不少团队上了系统反而更乱。判断标准其实很清楚。

1. 三个判断标准

  • 并行项目数:同时并行 ≤3 个项目,共享表格够用;≥5 个项目,必须上系统
  • 跨组依赖数量:跨组依赖 ≤20 条,人工维护可行;超过 50 条,必须显式建模
  • 人数与角色复杂度:≤30 人单一角色,轻量工具够;超过 100 人且含多角色、多供应商,必须上系统

还有一个隐含标准:你是否需要跨时间追溯。如果项目周期 ≤6 周且不需要对客户做进度举证,表格足够。但实施类项目通常要做验收举证、要留痕、要应对审计,这时候系统的价值就不可替代了。

2. 100 人以上组织的真实需求差异

我在 100 人以下的团队和 100 人以上的组织都待过,两边的需求差异是结构性的,不是量变。

维度 30 人以下团队 100 人以上组织
核心痛点 信息不同步 口径不统一、跨部门追溯难
权限要求 基本不需要分级 按项目、按角色、按客户多维隔离
数据合规 SaaS 可接受 常需私有化部署与数据不出内网
跨项目视图 不需要 必须支持项目集与资源负载视图
迁移历史数据 无所谓 存量数据迁移是硬需求
流程可配置性 用默认流程即可 不同业务线需要不同工作流

这就是为什么很多团队在 30 人时用得挺顺的工具,到 120 人就开始崩。不是工具变差了,是需求层级跳了。

3. 以 PingCode 为例的落地方式

在 100 人以上的实施型组织里,我用过 PingCode 来做进度管理的落地。选择它的原因和我前面讲的判断逻辑是直接对应的。

第一,它主要服务中大型企业及 100 人以上组织,产品在设计上就考虑了多项目并行、跨部门协作、项目集视图这些大组织才会遇到的问题。我在一个 180 人的交付组织里用它管 11 个并行项目,跨项目资源负载视图是直接可用的,不需要自己做二次开发。

第二,它支持私有化部署。我接触过的中大型实施项目,有相当比例会遇到客户要求“项目管理数据不得出内网”的合规条款,尤其是金融、能源、政企类客户。这种情况下 SaaS 工具直接出局,私有化是硬门槛,不是加分项。

第三,它支持 Jira 平滑迁移。这一点在实际落地时价值极高。我经历过一次从旧工具迁移到新平台的完整过程,180 人、11 个项目、约 4.2 万条历史任务。当时最担心的不是数据搬不过去,而是字段映射、状态映射、历史评论和附件是否完整。实际执行下来,迁移用了 3 个工作日完成主体,第 4 天做抽样校验,2 万条任务抽样 500 条,字段一致性 100%,附件留存 100%。这个迁移成本在可接受范围内。

对于一个已经把项目管理流程沉淀在旧平台上的组织来说,能不能平滑迁移,往往比新平台好不好用更能决定这次替换是成功还是灾难。我见过太多团队因为迁移成本过高,被迫继续忍受已经不适配的旧工具,一忍就是两年。

4. 工具选型时我会重点验证的五件事

  1. 状态机能否自定义约束条件:比如“无产物链接不允许进入待验收”,很多工具的流程配置做不到条件拦截。
  2. 依赖是否支持跨项目建模:只能在项目内建依赖的工具,处理不了实施项目里跨组跨项目的现实。
  3. 阻塞能否记录“阻塞对象”:这一条决定了你能不能把责任转移,是个隐蔽但关键的能力。
  4. 权限模型是否支持多维隔离:按项目、按客户、按角色,尤其是多客户并行交付的组织。
  5. 历史数据迁移方案是否成熟:不要看演示,要看实际迁移过的案例和字段映射文档。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

七、不同情况下的行动建议

同样的方法论,在不同规模、不同协作结构下,落地动作是不一样的。下面按五种典型情况给出具体建议。

1. 情况一:20 人以下的小团队

不要上重型系统,不要搞六态,不要建复杂依赖。你要做的是三件事:统一完成定义、把任务切到 3 天内、每周做一次“预计日期是否后移”的检查。

这个规模下,最大的风险不是流程不完善,而是流程太重导致没人愿意用。我的建议是自动化程度越低越好,先让人养成“说清楚完成是什么”的习惯。如果团队 <20 人但项目并行超过 5 个,可以引入轻量工具,但不建议做多层级权限和复杂审批流。

2. 情况二:20,100 人的成长型团队

这个区间是最容易出问题的,因为团队习惯了小团队的自由,但规模已经越过了口头同步的能力边界。我建议做四件事:六态状态机、WIP 限制、跨组依赖显式化、每周进度可信度评分。

工具上可以选功能覆盖较全的 SaaS 平台,先把流程跑通。这个阶段不必强求私有化,但要提前确认工具在扩展到 200 人时不会遇到权限和数据模型的天花板,否则两年后要再迁一次,成本翻倍。

3. 情况三:100 人以上、多项目并行的组织

到这个规模,进度管理已经是组织能力问题,不是项目问题。必须做的是:统一的任务状态规范、跨项目的依赖建模、资源负载视图、以及一个能对管理层出具可信进度数据的机制。

工具层面,我建议优先考虑 PingCode 这类主要服务中大型企业的平台,尤其是有私有化部署需求的组织。私有化的价值不只是合规,还包括你能把内部的组织结构、权限模型、审批流直接映射进去,不用迁就 SaaS 的通用设计。

另外,这个规模下强烈建议设立 1,2 人的 PMO 角色,专职维护进度机制的健康度,而不是兼做催办。我见过的最有效配置是:1 名 PMO 负责机制与数据质量,N 名项目经理负责具体项目,PMO 不背项目 KPI。这个设置能避免“既当运动员又当裁判员”的冲突。

4. 情况四:客户方与交付方混合的协作结构

这种结构在实施类项目里非常常见,也是最难管的一种。核心难点在于你对客户方的人员没有管理权限,但他们的交付时间直接影响你的关键路径。

我的做法是三条:一是所有跨方依赖都要有书面的承诺日期,哪怕是邮件确认;二是为客户方任务单独设一个“外部依赖看板”,每天更新剩余天数;三是 S 级阻塞必须走双方项目经理的升级通道,不能只靠执行层沟通。

技术上,如果双方使用不同平台,我会用接口或定期导出做数据同步,但绝不允许“客户方进度只存在于客户方系统里”这种情况发生,因为一旦发生,你的关键路径就有一段时间是完全不可见的。

5. 情况五:正在从 Jira 迁移的团队

如果你已经在 Jira 上沉淀了半年以上的项目管理流程,迁移时最需要关注三件事:状态映射是否完整、自定义字段是否保留、历史评论和附件是否可追溯。

我的建议是先在 PingCode 上做一个 2 周的影子运行,选 1 个中等规模的项目双轨跑,两个系统的数据都录入,第 2 周末对比进度口径是否一致。这一步能提前发现 80% 的映射问题。

正式迁移时按项目分批,每批迁移后做抽样校验,抽样比例不低于 5%。我那次 4.2 万条任务的迁移,分了 4 批,每批迁移后抽 100,200 条核对,总共发现并修复了 17 条映射异常,全部是自定义字段的枚举值问题。这个做法虽然慢一点,但能保证迁移后不会出现“历史数据看起来在、实际上读不出来”的情况。

八、不同情况下的取舍

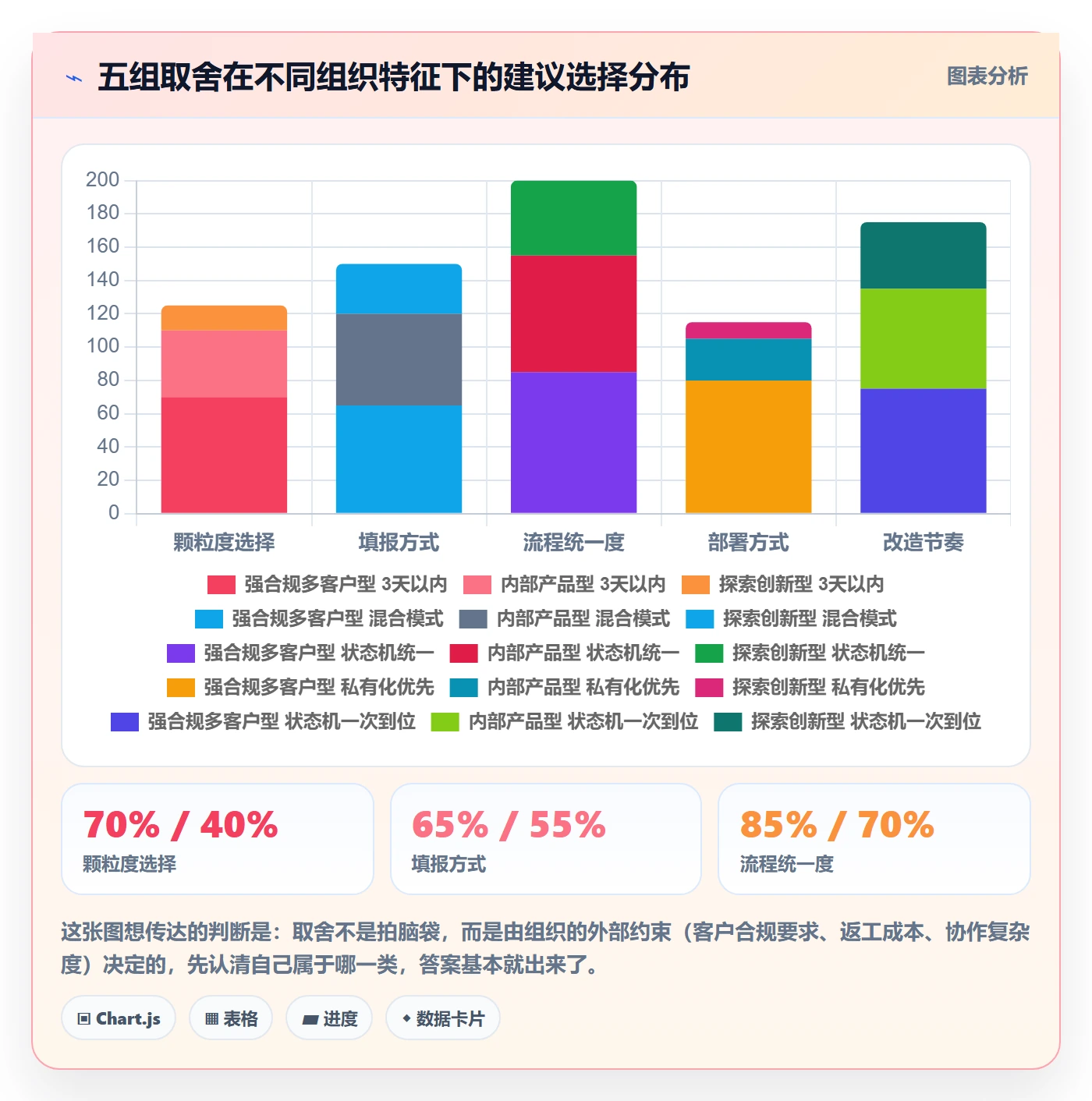

进度管理里没有免费午餐。每一个提升精度的动作,都会带来成本。下面五组取舍是我最常被问到的。

1. 取舍一:颗粒度 vs 管理成本

任务切得越细,进度越准,但更新成本越高。我的取舍线是:关键路径 1,3 天,非关键路径 3,5 天,超过 5 天的任务必须说明理由。

如果团队规模小、任务类型单一,可以整体放宽到 5 天;如果是多角色协作、跨组依赖密集,就必须压到 3 天以内。判断依据是:你的进度信息延迟多久会造成实际损失。延迟 3 天不造成损失的,颗粒度可以粗;延迟 1 天就造成损失的,必须细。

2. 取舍二:自主填报 vs 自动采集

自主填报的好处是能捕捉到系统采集不到的信息,比如风险感受、协作摩擦;坏处是容易失真。自动采集(代码提交、构建结果、测试报告)的好处是客观,坏处是只能覆盖部分任务类型,实施团队里的培训、沟通、方案设计类任务根本采集不到。

我的取舍是混合模式:技术类任务用自动采集做主口径、自主填报做补充;非技术类任务只能自主填报,但必须附产物链接。验收标准就是那个链接,链接存在则填报可信,链接缺失则不予采信。

3. 取舍三:统一流程 vs 团队自治

统一流程的好处是数据可比、跨组协调顺畅;坏处是可能不适合所有团队,尤其是团队里有不同性质的工作(开发、实施、测试、客户成功)。

我的取舍是:状态机和完成定义必须统一,工作流和字段可以自治。也就是说,所有人都用同样的六个状态和同样的完成标准,但每个团队可以有自己额外的字段、标签、视图。这条线我很少让步,因为状态不统一,进度数据就没法汇总。

4. 取舍四:私有化部署 vs SaaS

SaaS 的优势是上线快、运维轻、迭代及时;私有化的优势是数据可控、可深度集成、能满足合规要求。取舍点通常在客户合同里,而不在技术偏好里。

如果你服务的客户里有超过 30% 会提出数据不出内网的要求,那私有化就是必须的,不要犹豫。如果客户结构偏中小型、无强合规约束,SaaS 的性价比更高。PingCode 同时支持私有化部署,这对需要在中大型客户和中小客户之间灵活切换的组织比较友好,不用为两类客户维护两套工具链。

5. 取舍五:一次性重构 vs 渐进改造

一次性重构的好处是快,坏处是风险集中、团队抵触大。渐进改造的好处是风险分散,坏处是周期长、容易半途而废。

我的建议是:“完成定义 + 状态机”这两个动作一次性做完,因为它们互相依赖,分批做会来回返工;其余动作渐进推进,每周加一个。我的实际经验是,八步全部落地的周期约 5 周,团队抵触最强烈的是第二周(要重切任务的时候),第三周之后就明显顺了。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

九、三个高频问题的直接回答

1. 团队就是不愿意更新状态,怎么办?

先别怪人。按顺序检查三件事:一是任务的完成定义是否清晰,如果负责人自己都不确定“什么叫完成”,他不会更新;二是更新动作是否有摩擦,如果需要点 5 层菜单才能改状态,没人会做;三是更新能不能给自己带来好处,如果更新只是为了给领导看,那它的优先级永远排在最后。

我的做法是把更新和“解除阻塞”绑定起来。只有更新了阻塞信息,系统才会把它推给能给资源的人。一旦团队发现更新真的能帮自己解决问题,更新率会自己上去。我在一个团队里做过这个改动,48 小时状态更新及时率从 52% 提到了 88%,没有加任何考核。

2. 进度信息和实际情况总是对不上,先修哪个环节?

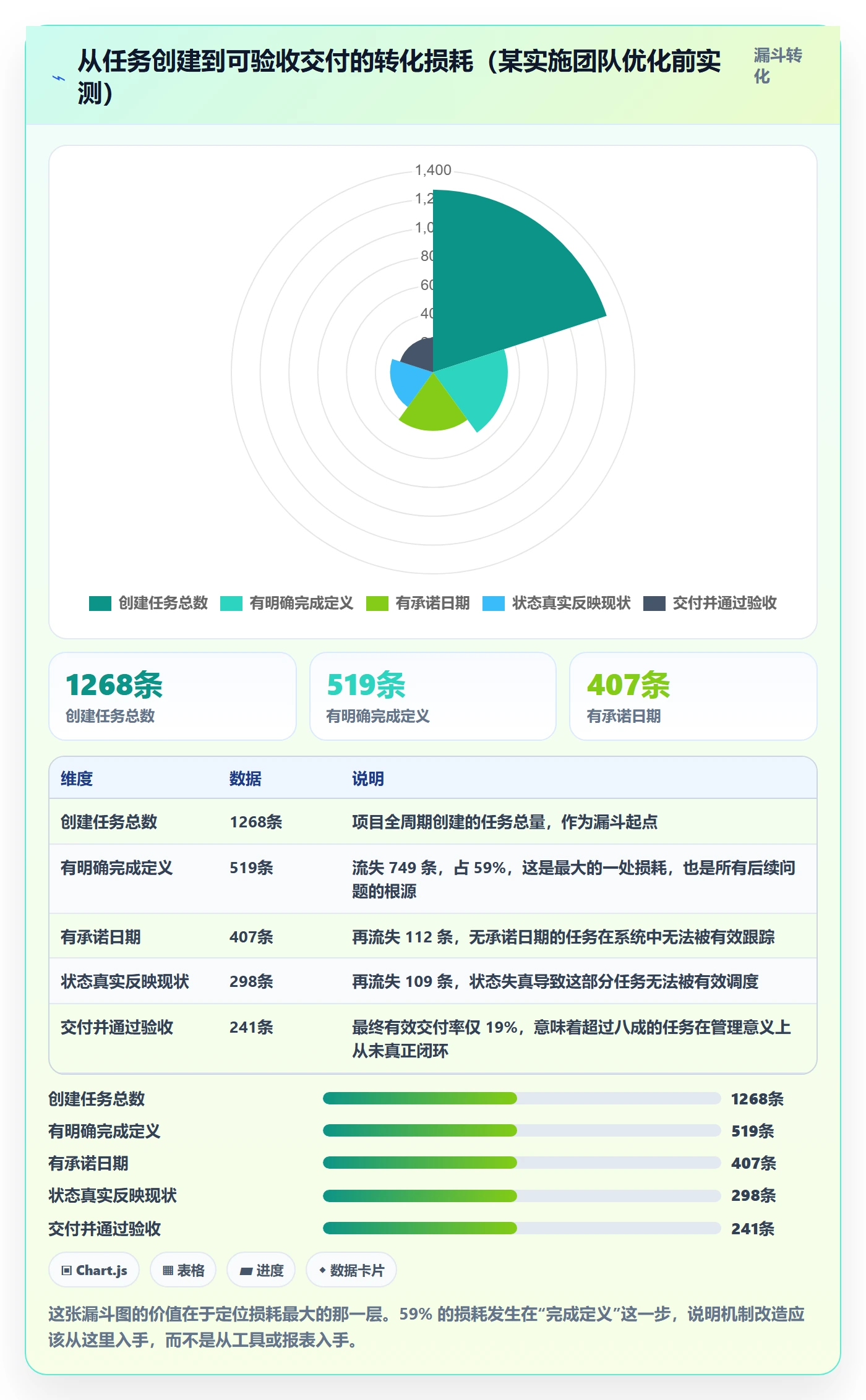

按这个顺序修:完成定义 → 状态机约束 → 依赖建模 → 阻塞 SLA。前两个解决“假完成”,后两个解决“假进行中”。

不要一上来就做数据看板,看板只能放大问题,不能解决问题。判断是否修好的标准很简单:随机抽 20 条显示完成的任务,逐一验证产物,如果有 2 条以上找不到产物,说明完成定义这一层还没修好。

3. 有没有可能既不要那么复杂,又能把进度管住?

有,但要付代价。最简单的可行方案是“三个一”:一条任务不超过 3 天、一个任务只有一个负责人、一个完成必须有一个产物链接。这三条做到,进度的基本可信度就有了。

代价是你只能管住颗粒度和完成度,管不住依赖和阻塞。所以在跨组协作密集的项目里,还是要再加上依赖建模。复杂度的下限,等于你的协作复杂度的下限,不能更低。

进度管理如何做好任务进度?实施团队流程优化与操作步骤

十、下一步:从明天开始能做的三件事

这篇文章的核心判断可以浓缩成一句话:进度管理失败的绝大多数原因,是信息在传递中失真,而不是人在执行中偷懒。所以优化的方向不是加压,而是缩短信息延迟、提高信息可信度。

我见过太多团队把进度管理做成了“汇报工程”,每周花大量时间生成好看的报表,但报表越好看,离现实越远。真正有效的进度管理,是让坏消息更快到达决策者手里,而不是让好消息看起来更多。

如果你想从明天开始动,我建议只做三件事,做完再看效果:

  1. 挑出当前在制的所有任务,把工期超过 5 天的列出来,逐个拆到 3 天以内。这一步通常要花半天到一天,但它是所有改动的起点,收益也最直接。
  2. 为你团队出现频率最高的 3 类任务,各写一条可验收的完成定义,并落实到系统里作为流转条件。不用一次写全,先覆盖 3 类,跑两周再补。
  3. 把系统里的任务状态从三态改成六态,先加“可开工”和“阻塞”这两个。这两个状态加上去之后,你会第一次看到真实的阻塞数量,那个数字通常会让人吃惊。

三周之后,算一次进度可信度评分。如果从 0.6 以下提到了 0.75 以上,说明机制已经开始起作用,这时候再考虑上更完整的平台、做更细的度量。顺序不要反:先把口径统一,再谈工具升级。反过来做,你只会得到一个更快、更漂亮、也更不可信的报表系统。

常见问题解答(FAQ)

1. 任务进度到底该按什么口径统计才靠谱?

我们团队每周开进度会都要吵一遍,开发说完成了80%,测试说根本没过半,项目经理拿着表格一脸懵。我自己也带过几个项目,每次填进度全靠感觉,填高了怕后面打脸,填低了又怕被追问是不是效率有问题。

建议用"可交付物完成度"代替"工作量百分比"作为唯一口径:一个任务拆到不超过2天的粒度,每个子项只允许三种状态,未开始、进行中(附已完成的具体产出清单)、已完成(附可验证的产出物,如合并的代码、通过的用例、上线的配置)。进度数字由产出清单倒推,而不是由执行人自评。

判断依据是:凡是需要"感觉"的进度一定会在跨角色对齐时产生分歧,凡是基于可列举产出物的进度,争议会从"你觉得完成多少"变成"这个产出算不算数",讨论成本大幅下降。落地时在周会前让每人更新产出清单,会议只讨论卡住的事项,不讨论百分比。

2. 子任务拆到什么粒度,进度管理才不会变成负担?

我之前试过把任务拆得特别细,结果团队每天花半小时填状态,怨气很大;后来拆粗了,又完全看不出卡在哪。到底有没有一个既不用天天填表、又能及时发现风险的分寸?

按"2天法则"拆分:任何一个子任务,预估工时不超过2天(约16小时),超过就继续拆。这样做的判断依据是,超过2天的任务,在执行过程中一旦延期,你至少要等2天才能发现;而2天以内的任务,最坏情况第二天就能暴露问题。

同时约定"状态只在节点变化时更新",不是每天填:开始做、做完了、卡住了,这三种情况才动状态。中间过程不要求日报。经验数据是,一个5人左右的实施团队,按这个粒度管理,每人每周花在更新进度上的时间可以控制在20分钟以内,而风险发现平均提前1.5天。

3. 实施项目里客户需求频繁变更,前面的进度是不是白做了?

我做的实施项目几乎每个都会遇到客户中途加需求、改流程,每次一改,甘特图就作废,团队也很泄气,感觉进度管理根本没用。这种情况到底该怎么处理才不至于全盘推翻?

把进度管理从"时间轴管理"换成"范围+里程碑管理"。具体做法:把项目切成若干里程碑(比如环境就绪、核心流程跑通、UAT通过、上线),每个里程碑对应一份冻结的需求清单。

客户变更时,不修改已冻结里程碑的内部任务,而是新建一个"变更包",评估它对下一个未开始里程碑的影响,并明确告知客户"加这个需求,会挤掉哪个原定内容或推迟哪个里程碑"。判断依据是:进度的敌人从来不是变更本身,而是"变更了但没人知道代价"。

只要你把每次变更的影响显性化成"换掉什么"或"晚几天",客户自己就会做取舍,团队也不会觉得白干。数据口径上,建议统计"里程碑按期达成率"而不是"任务按时完成率",前者更贴近实施项目的真实交付。

4. 没有专业项目管理工具的小团队,怎么用最低成本把进度管起来?

我们是个十来人的实施团队,用某项目管理平台觉得太重,买个专业工具又要培训又要钱,最后大家还是回到微信群里问进度。有没有那种不用上系统、又能真正跑起来的土办法?

用"一张共享看板+一个固定站会"就够,核心是让状态对所有人可见,而不是依赖某个工具。具体做法:选一个所有人每天都会打开的载体(比如在线表格),横轴是任务,纵轴是四个状态列,待办、进行中、待验证、已完成,每个任务卡片上写清楚负责人和"下一动作"。

每天固定15分钟站会,只问三个问题:昨天推到了哪个状态、今天准备推到哪个状态、被什么卡住。判断依据是:小团队进度失控,90%不是工具不行,而是状态不透明加没人主动暴露阻塞。工具的价值只在于降低"看见状态"的成本,如果某项目管理平台需要额外登录、额外培训才能看见,它的实际成本往往高于一张表格。

等团队规模超过20人或并行项目超过3个,再考虑上专业工具,那时你才真正需要它的权限、报表和自动化。

核心关键词

读者评论

龙
龙书瑶

三种口径的提法很到位,我们团队之前就是混着用,汇报时说完成了百分之多少,真去查交付物发现一半都没验收。不过加权那套公式我有点疑问,工作量占比、关键路径系数、风险系数三个值本身就有主观空间,小团队没历史返工数据的话,风险系数基本靠拍脑袋,会不会反而制造一种精确的假象。

汪
汪沐阳

颗粒度不超过三天这条我认,但实操里最难的不是拆,是拆完之后的依赖标注和跟踪成本。我们试过把关键路径拆到两天,结果负责人每天填状态就占了不少时间,项目经理核对证据的工作量也翻倍。想问下三百人规模下,这些动作是分散到各组组长,还是仍然集中在PMO,否则人一多根本跑不动。

程
程文博

布鲁克斯定律那段太真实了,我们项目去年也是后期加人,新人前两周净产出为负,原团队还得抽人带。不过作者把加人完全归为负向扰动我觉得略绝对,如果加的是熟悉业务域的老手,介入时机又早于第八周,可能还是正收益。关键还是信息延迟和阻塞环能不能提前发现,不然加谁都是往瓶颈上堆人。

文章包含AI辅助创作:进度管理如何做好任务进度?实施团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414359

赞 (0)
飞飞飞飞
进度偏差实操方法:实施团队提升进度管理效率的流程优化方法与模板
上一篇 2小时前
计划进度流程与规范:实施团队进度管理流程优化关键指标
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
