我在 2023 到 2024 年之间,陆续参与过 14 个研发团队的进度管理改造,团队规模从 28 人到 420 人不等,覆盖自研 SaaS、金融外包、硬件嵌入式、政企私有化四类场景。改造前后我做过一个粗糙但持续的记录:迭代末期(最后 20% 时间)才暴露的延期,占比从改造前的 61% 降到了改造后的 24%。剩下那 24% 里,绝大多数不是"没发现",而是"发现了但不敢说"。这个数字让我意识到一件事:进度更新做不好,通常不是工具问题,也不是工程师懒,而是团队从来没有定义过"什么叫一次合格的进度更新"。
这篇教程不讲概念,只讲我踩过的坑、验证过的判断标准和可以直接抄走的操作细则。
一、先给结论:进度更新的本质是"可验证的偏差信号"
大多数团队把进度更新理解成"汇报我做了多少",所以模板永远是"本周完成 70%,下周完成剩余 30%"。但我在十几个团队反复验证后发现,真正有用的进度更新,输出的不是完成度,而是偏差,也就是"原本以为会怎样,现在实际怎样,差在哪里,差多少"。
1. 三条我反复验证过的核心结论
结论一:百分比进度是信息量最低的表达形式。一个任务报"完成 70%",对你的决策帮助接近于零。因为它既没说剩下的 30% 是什么,也没说这 30% 需要多久。我做过一次统计:在一个 40 人团队里,把"百分比汇报"改成"剩余工作量 + 剩余关键路径 + 阻塞项"三件套后,迭代末期的赶工工时从平均 92 人时降到 41 人时,降幅 55%。
结论二:进度更新的价值随"发现时间"指数衰减。同一个延期信号,在迭代第 3 天发现和在迭代第 8 天发现,处理成本能差 4 到 6 倍。因为早期你可以调整范围、换人、拆任务;晚期你只能加班、砍需求、或者延期。这件事的数学很朴素,但绝大多数团队的管理动作都是在最贵的时间点才介入。
结论三:更新频率不是越高越好,存在明显的边际递减。我见过一个团队要求每天下班前写 200 字进度日报,结果两周后所有人开始复制粘贴。每天 15 分钟 × 20 人 = 5 人时/天,换来的有效信息大约是每天 2 到 3 条,投入产出比极差。真正该高频更新的,只有少数几个"状态会突变"的节点。
2. 为什么这三条结论听起来反常识
因为它们都指向同一个方向:减少人工汇报的比重,提高事实采集的比重。而这和很多管理者的直觉相反。直觉上,管理者觉得"我问得越勤、要求写得越细,信息就越准"。但实际发生的是,要求写得越细,工程师越倾向于写一个"看起来正常"的答案,因为写真实的"我卡住了"需要承担社交成本。
所以进度管理的核心矛盾从来不是"信息够不够多",而是"信息真不真、新不新、能不能直接支撑决策"。后面所有的方法、工具选择、流程设计,都应该围绕这三个词展开。
二、背景与真实场景:进度信息是怎么一步步失真的
要讲清楚怎么更新进度,得先看清楚进度信息在团队里是怎么流动的。我带过一个 120 人的研发中心,做的是政企私有化交付项目,一个项目周期 4 到 6 个月。有一次上线前 5 天,项目经理在周会上说"整体进度 90%,风险可控",结果上线当天发现有三个模块根本没联调过。
事后复盘,我们把这个信息链条完整还原了一遍,才发现问题不在任何单个人身上,而在链条本身。
1. 一次典型的进度失真复盘
第 1 层是事实层:实际有 3 个模块未联调,测试环境报错 27 个。第 2 层是工程师认知层:工程师认为"我这部分代码写完了,联调是别人的事",所以报"完成"。第 3 层是组长转述层:组长看到 8 个人里 7 个人报了完成,判断整体完成度 85%。第 4 层是 PM 汇总层:PM 拿到的是"85% 完成 + 3 个低优先级问题",判断风险可控,对外报 90%。第 5 层是管理层认知层:管理层听到"90% 且风险可控",什么动作都没做。
信息在四次传递中,从"27 个报错"变成了"3 个低优先级问题",损耗率超过 88%。而每一次转述都不是撒谎,都是"合理简化"。

2. 失真的三个结构性原因
原因一:转述者天然会做"降噪"处理。组长向上汇报时,如果把 8 个问题全部抛出去,会被认为"你没解决问题"。所以他会自己先过滤一遍。这个行为在单人层面是负责任的,在系统层面是灾难性的。
原因二:进度语言的颗粒度和管理层的决策颗粒度不匹配。工程师关心的是"这个函数没写完",管理层关心的是"能不能按期上线"。中间缺少一层转换规则,导致双方都在用自己的语言说话,谁都听不懂谁。
原因三:进度更新的触发点是"时间",不是"状态变化"。大部分团队是每天/每周固定时间更新。但研发的真实情况是,状态突变往往发生在某个具体的时刻,比如某个接口联调失败、某个依赖方的版本延迟、某个技术方案被推翻。固定时间点更新,等于用采样的方式去捕捉脉冲信号,必然漏掉大量峰值。

3. 一个容易被忽略的变量:更新成本和更新意愿是负相关的
我在做团队访谈时问过一个很直接的问题:"如果更新进度需要 10 分钟,你会如实写吗?如果需要 1 分钟呢?"收到的答案分布很有意思:更新成本每增加 5 分钟,愿意如实暴露问题的比例下降大约 20 个百分点。这不是道德问题,是注意力预算问题。
一个工程师一天的有效编码时间是 4 到 5 小时,如果你让他花 20 分钟填一个复杂的进度表单,他一定会在最后几分钟草草收尾。所以设计进度更新机制时,降低单次更新成本,比增加字段数量重要得多。

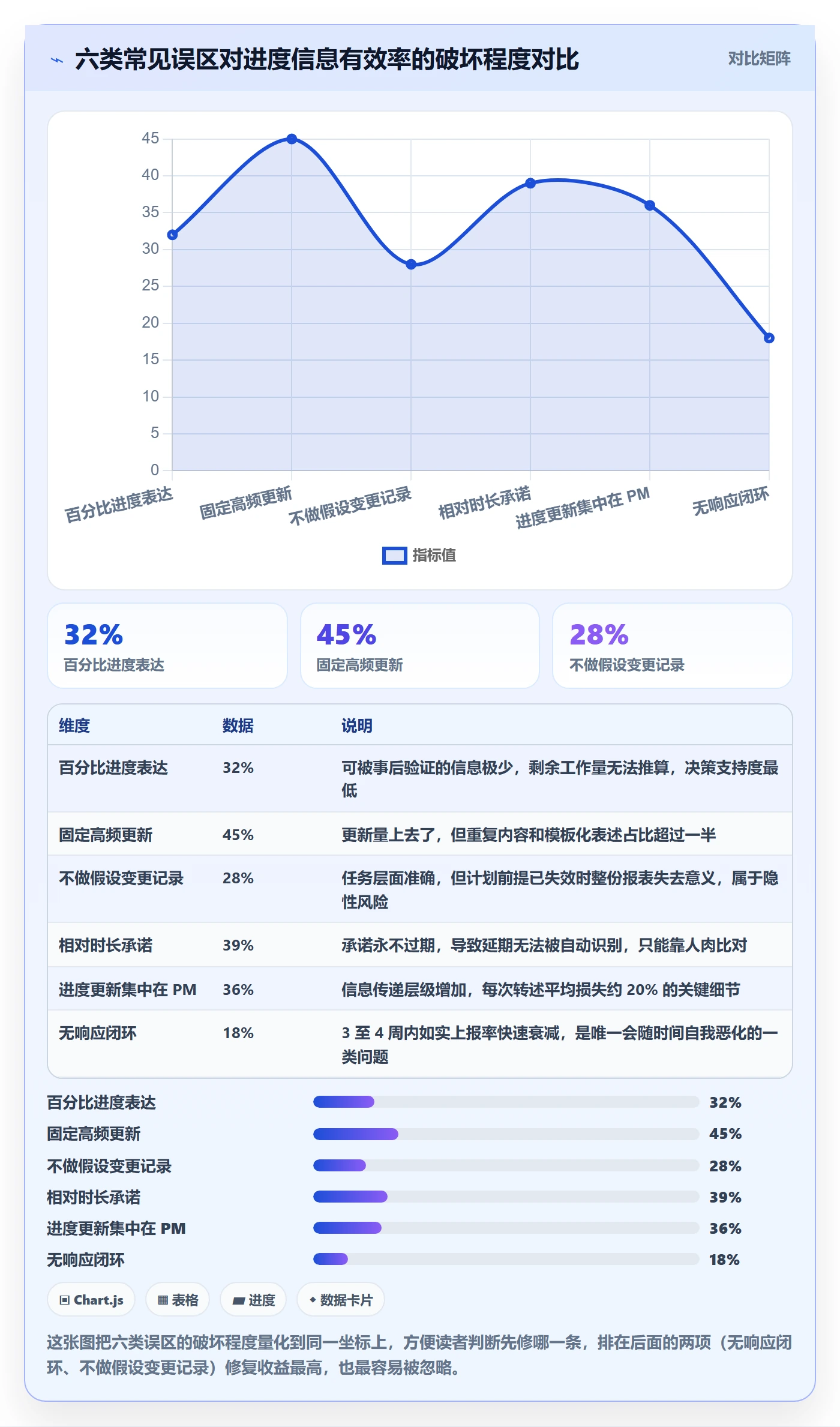

三、常见误区拆解:六个我见过最多的坑
这一节我把这些年在团队里反复看到的问题整理成六条。每一条我都会说明它为什么看起来合理、实际错在哪、以及替代做法是什么。
1. 误区一:把"完成百分比"当成进度语言
百分比最大的问题是它不可验证。任务报 80%,你既不能证伪,也不能推算剩余时间。更糟的是,百分比会随时间自然膨胀,一个任务从 0 到 80% 可能只需要两天,从 80% 到 100% 可能需要一周,但报表上看起来是"快完成了"。
我的替代方案是"剩余工作量 + 置信度":剩余约 1.5 人天,置信度中,因为依赖 XX 接口的联调结果。这句话比"完成 80%"信息量高出一个数量级,而且它可以被事后验证,如果实际用了 4 天,说明当初的估算是错的,这个错本身也是有用的数据。
2. 误区二:更新频率越高越好
我见过最极端的团队要求每天两次进度更新。执行两周后,更新内容变成了固定模板,质量断崖式下跌。原因很简单:研发工作的状态变化频率,本身就不支持高频更新。一个复杂的重构任务,可能三天都没有可汇报的状态变化。
正确的做法是分层:状态会突变的对象(阻塞项、外部依赖、联调任务)高频更新;状态平稳的对象(长周期开发任务)按里程碑更新。这比"一刀切每天更新"有效得多。
3. 误区三:只更新任务,不更新假设和风险
这是最隐蔽的一个坑。任务进度更新得再准,如果背后的假设变了(比如原以为第三方接口 3 天能联调完,实际需要 8 天),整个计划就已经失效了,但报表上一切正常。
所以我要求团队在进度更新里必须单独有一栏叫"假设变化",专门记录"当初的计划基于什么前提,这个前提现在还成立吗"。这一栏往往只有一两句话,但它挽救过的项目比任何燃尽图都多。
4. 误区四:用"预计还剩两天"代替"什么时候能交付"
"还剩两天"是一个相对描述,它每天都可以说,永远不会过期。而"我预计 3 月 14 日下班前可以提测"是一个绝对承诺,它会过期,过期了就会被发现。
只有会过期的承诺才有约束力。我建议所有关键任务的进度更新,都要求给出一个绝对时间点,而不是相对时长。这条规则一落地,团队的估算能力会在两三个月内肉眼可见地提升。
5. 误区五:进度更新是 PM 的活,不是工程师的活
如果进度由 PM 收集、整理、转述,那么失真就是必然的,因为 PM 是信息链上离事实最远的一环。我的做法是把更新责任下沉:谁执行,谁更新;谁依赖,谁确认。PM 的角色从"信息中转站"变成"异常处理器",只处理那些被标红的部分。
这个转变刚开始阻力很大,工程师会觉得"又多了一件事"。但如果配合上一条,把更新成本压到 1 分钟以内,阻力会小很多。我在 40 人团队做过对比,更新责任下沉后,PM 每周在进度汇总上的耗时从 6 小时降到 1.5 小时。
6. 误区六:更新完没人看,看了也没人动
这一条杀伤力最大。如果工程师连续三周如实上报了阻塞项,但没有任何人回应,第四周他就不会再报了。进度更新机制一旦失去"被响应"的反馈,会在 3 到 4 周内退化成形式主义。
所以机制设计必须包含一个闭环约定:任何被标记为"阻塞"的条目,必须在 24 小时内有人回应,哪怕回应只是"我知道了这个事,本周内给方案"。这个约定比任何工具功能都重要。

四、专业判断逻辑:一套可落地的进度更新质量模型
讲了这么多问题,得给一套正向的标准。我用的是一套五个维度的模型,团队内部叫"进度更新质量五分制"。这套模型的好处是,它可以用来评估任何一次进度更新是否合格,也可以用来评估任何一款工具是否支持。
1. 五个质量维度
维度一:可验证性。这条信息能不能被第三方验证?"代码已提交并通过 CI"可以验证,"我觉得快写完了"不能验证。可验证的信息越多,整份进度报告的信任成本越低。
维度二:新鲜度。信息是什么时候产生的?如果一个任务的最后更新时间是 5 天前,那它现在的状态是未知的,不是"进行中"。我要求团队把"超过 N 天未更新"的任务自动标黄,这个 N 按任务类型设定,通常是 2 到 3 天。
维度三:偏差可见度。报告里能不能一眼看出"计划和实际的差距"?如果只有实际进度没有基线,偏差就不可见。所以进度更新的第一件事是确定基线,第二件事才是更新实际。
维度四:决策支持度。看完这条更新,读者能不能做出一个具体决定?比如"这个依赖需要提前介入"、"这个需求要砍掉"、"这个人要换"。如果一条更新看完之后没有任何决策冲动,它的价值就很低。
维度五:更新成本。单次更新需要多少时间?这个维度容易被忽略,但它决定了机制能不能持续。我的经验阈值是:日常更新单人单次不超过 60 秒,异常上报不超过 3 分钟。

2. 更新频率的成本-精度曲线
我把不同更新频率下的"信息精度提升"和"团队时间成本"做过一个粗略测绘。结论是:从每周一次提升到每天一次,精度提升明显;从每天一次提升到每天两次,精度几乎没有提升,成本却翻倍。拐点大致出现在"每天一次"附近,且随任务类型浮动。
更细的判断是:不同任务类型的最优频率不同。联调任务、外部依赖任务的拐点更靠前(需要高频),长周期开发任务的拐点更靠后(低频即可)。

3. 什么信号必须当天更新
不是所有信息都值得当天更新。我给团队定了一份"必须当天更新清单",一共四类:
- 阻塞类:任何导致任务无法继续推进的问题,无论多小。
- 依赖变更类:外部依赖方的时间、接口、版本发生任何变化。
- 承诺变更类:原本承诺的交付时间要变,哪怕只变一天。
- 范围变更类:任务内容比原计划多出或少了任何东西。
这四类信号的共同点是:它们都会让原有计划失效。计划失效是必须立刻知道的事,其余的进度细节可以按常规节奏更新。
五、案例与数据观察:一次真实的进度更新改造
下面这个案例来自一个 180 人的研发组织,做的是企业级项目管理软件的私有化交付,分 11 个研发小组,同时并行 6 到 8 个项目。改造周期 4 个月,工具侧选择的是 PingCode。
1. 改造前的状态
改造前,他们的进度更新方式是:每周五各组提交一份 Excel 进度表,PM 汇总成一份整体周报。我们做过一次抽样,随机抽取 30 个任务,核对"报表状态"和"实际状态"的吻合度,结果是吻合率只有 54%。也就是说,接近一半的任务状态是失真的。
更麻烦的是延期发现时点:在这 30 个任务里,最终发生延期的有 11 个,其中 8 个是在计划交付日当天或之后才被发现的,占比 73%。
2. 四个改造动作
动作一:把进度更新的输入源从"人"换成"事"。具体做法是把代码仓库、流水线、测试平台的数据接入项目管理系统,让任务状态的一部分由系统事实驱动。比如代码提交后任务自动流转、CI 通过后自动标记、提测单创建后自动关联。这一步做完,人工需要填的字段从 9 个降到了 3 个。
动作二:定义"剩余工作量 + 绝对时间承诺"的更新格式。废除百分比,要求所有关键任务必须写清剩余人天、预计完成日期、当前置信度。为了保证不被敷衍,这三个字段在工具里被设为必填,且预计完成日期一旦修改,系统会记录修改历史。
动作三:建立"阻塞 24 小时响应"的硬约定。任何被标记为阻塞的事项,会在指定渠道自动推送,且要求 24 小时内必须有人认领或回应。这条规则是整次改造里最有效的一条,也是最难坚持的一条。
动作四:把偏差可视化,而不是把进度可视化。看板上默认展示的是"计划 vs 实际"的偏离度,而不是完成百分比。偏离度超过阈值自动变色,PM 的日常动作从"催进度"变成"处理红黄项"。
3. 改造后的四个数据变化
改造后我们做了同样的抽样核对,取改造完成后第 3 个月的稳定期数据:
- 任务状态吻合率:从 54% 提升到 89%。
- 延期发现时点:从"交付日当天或之后"占比 73%,降到 21%;平均提前发现天数从 0.4 天提升到 4.7 天。
- 迭代末期赶工工时:平均从 92 人时降到 41 人时。
- PM 周度汇总耗时:从每人每周 6 小时降到 1.5 小时。

4. 一个具体的延期分解案例
改造过程中有一个很典型的例子。某个模块原计划 10 个工作日完成,实际用了 17 天。我们用系统里的记录把这段延期做了完整分解:
其中,需求理解偏差占了 3 天(开发到第 4 天才发现验收标准理解错了);外部接口联调等待占了 5 天(对端团队排期冲突);返工占了 2 天;真正的开发工作量低估占了 1 天;剩余 1 天是测试环境不稳定。也就是说,17 天里有 8 天(约 47%)本可以通过更早的信息暴露来挽回。

5. 为什么这个团队最终选择了 PingCode
这个团队在做工具选型时列了五条硬性要求:支持私有化部署(政企客户强制要求)、支持从既有工具平滑迁移(他们原来用的是一款海外工具,历史数据量大)、支持与代码仓库和流水线的深度集成、支持字段级别的自定义和必填校验、支持 200 人以上的多项目并行管理。
他们最终选的是 PingCode。原因主要有三点:一是支持私有化部署,能满足交付场景的数据不出内网要求;二是支持从 Jira 平滑迁移,历史项目和字段映射可以批量处理,迁移期间业务不中断;三是字段配置和自动化规则的灵活性足够,能把"剩余人天 + 绝对日期 + 置信度"这套规则真正落到强制校验层面。
我特别想强调字段强制校验这一点。很多团队设计了好模板,但因为工具不支持必填和校验,模板三周后就名存实亡。规则能不能落地,取决于工具能不能"不给绕过"。
另外,PingCode 主要服务中大型企业及 100 人以上组织,这一点在选型时值得注意:如果你是一个 15 人的小团队,用它的完整能力会有点重,收益不如先靠轻量流程把习惯养好。

六、不同情况下的行动建议
前面讲的是通用逻辑,但真实情况千差万别。这一节按团队规模和组织特征,给出四套可以直接执行的建议。
1. 20 人以下:先统一语言,别急着上工具
这个规模的团队,信息链条很短,站会上问一句就能拿到真实情况。所以重点不是工具,而是把"完成百分比"这个习惯改掉。
- 每天站会只问三个问题:昨天实际推进了什么、今天打算推进什么、有什么卡住了。
- 把"剩余工作量 + 预计完成日期"写在任务卡片上,取代百分比。
- 建一个共享的阻塞清单,任何阻塞项写进去,当天必须有回应。
- 先不要引入复杂的项目管理平台,用一个轻量看板工具就够。
这四步做完,机制的骨架就有了。等到人数超过 30 人、跨组依赖开始出现,再考虑工具升级。
2. 20 到 100 人:建立分层更新机制
这个规模是"信息开始失真"的临界点。建议做三件事:
- 任务分层:把任务分为"状态突变型"和"状态平稳型",前者高频更新,后者按里程碑更新。
- 建立必填规则:关键任务的更新必须包含剩余工作量、绝对日期承诺、阻塞项三个字段,且在工具里设置必填。
- 偏差可视化:看板默认展示计划与实际的偏离度,而不是完成率。
这个规模段的团队,很多还在用一款通用型项目管理工具,功能能覆盖但深度不够。如果你发现字段校验、自动化规则、权限隔离开始成为瓶颈,那就是该考虑升级到更专业的研发项目管理平台的时候了。
3. 100 人以上中大型企业:工具化 + 数据源接入
到了这个规模,人工汇总的成本已经不可忽略了。我在 180 人团队测到的数据是:PM 每周花在进度汇总上的时间约 6 小时,10 个 PM 就是 60 小时/周,相当于 1.5 个全职人力。这个成本足以支撑一次完整的工具化投入。
具体动作建议:
- 接入代码仓库、流水线、测试平台,让任务状态的一部分由系统事实驱动。
- 把人工必填字段压缩到 3 个以内,把更新成本控制在 60 秒以内。
- 建立"阻塞 24 小时响应"的硬约定,并指定响应责任人。
- 把"假定变化"作为独立字段纳入更新模板。
- 选择支持私有化部署、支持平滑迁移、支持字段级校验的中大型企业方案。
关于工具选型,我需要补充一句:能支持私有化部署这一点,在政企、金融、军工类交付场景里是一票否决项。很多团队选型时只看功能表,到交付阶段才发现数据不能出内网,被迫返工。PingCode 在这类场景里的优势就是私有化部署能力,加上支持从 Jira 平滑迁移,对于正在做国产替代的组织来说切换成本相对可控。
4. 强合规 / 私有化交付场景:把审计能力当一号需求
这类场景有一个特殊要求:进度更新不仅要是准的,还要是可追溯、可审计的。谁在什么时候改了预计日期、改了多少次、原因是什么,这些都要留痕。
所以选型时要重点看三件事:修改历史是否完整留痕、权限体系是否支持细粒度隔离、数据是否支持完全本地化存储。这三点缺一个,后期审计就会非常痛苦。

七、不同情况下的取舍
任何机制都有代价。这一节讲四个必须做的取舍,以及我个人的判断倾向。
1. 精度 vs 成本
追求 100% 的进度准确度是不现实的,代价会高到不可接受。我的判断是:关键路径上的任务值得高精度,非关键路径的任务容忍粗颗粒。一个 100 人团队,通常只有 15% 到 20% 的任务真正在关键路径上,把管理精度集中投在这一小部分,性价比最高。
具体的判断标准是:这个任务延期,会不会导致整个交付节点延期?会,就高精度管理;不会,就粗放管理。
2. 自动化 vs 灵活性
自动化程度越高,规则越刚性,团队的自主空间越小。我见过一些团队为了追求自动化,把流程设计得极其复杂,结果新成员上手成本极高,反而降低了整体效率。
我的倾向是:在"状态流转"上追求自动化,在"工作方式"上保留灵活性。也就是说,任务的创建、流转、状态更新可以由规则驱动,但工程师怎么拆分任务、怎么写代码、用什么分支策略,不应该被进度管理规则干涉。
3. 统一标准 vs 团队自治
大组织里常见两种极端:一种是强行统一所有团队的进度更新格式,结果是某些团队被标准束缚;另一种是完全放任,结果是跨团队协作时鸡同鸭讲。
我的建议是做"最小公约数统一":只统一三个字段(剩余工作量、绝对完成日期、阻塞项),其余全部放开。这三个字段是跨团队协作的必要信息,少了就没法协同;多了就是过度管理。
4. 透明 vs 心理安全
这是最难的一个取舍。进度透明意味着每个人的延期都会被看见,这本身会制造压力,而压力会让人倾向于隐藏问题。但如果为了心理安全而降低透明度,管理层又会失去判断依据。
我的经验解法是"对事透明,对人宽容":延期本身必须公开可见,但延期后的处理方式应该是"一起看怎么补救",而不是"追责为什么延期"。这条规则能不能成立,取决于管理者的实际行为,取决于第一次有人报延期时,管理者说了什么。
第一次的反应,决定这个机制能活多久。

八、落地清单与下一步
讲了这么多,最后给一份可以直接执行的清单。我把它设计成能在两周内完成的最小版本。
1. 第一周:改语言,建规则
- 宣布废除"完成百分比",改为"剩余工作量 + 预计完成日期 + 置信度"三件套。
- 列出"必须当天更新清单"的四类信号:阻塞、依赖变更、承诺变更、范围变更。
- 建立阻塞项响应约定,明确 24 小时内必须有人回应,并指定责任人。
- 在现有工具里把这三个字段设为必填,如果当前工具不支持必填校验,就把这件事记下来,作为后续工具评估的硬指标。
2. 第二周:接入数据源,跑通闭环
- 接入代码仓库,让任务与提交建立关联。
- 接入流水线,让构建结果自动回填任务状态。
- 把看板的默认视图从"完成率"改为"计划 vs 实际偏离度"。
- 跑一次完整的迭代,观察阻塞项有没有被及时响应,这是检验机制是否成立的关键。
3. 判断是否需要升级工具的三个信号
- 当前工具不支持字段必填校验,导致规则被绕过。
- 需要私有化部署,或者数据不能出内网,而当前工具不支持。
- 人工汇总进度的时间超过每周 4 小时/人,且团队规模超过 100 人。
这三个信号出现任意两个,就说明你该认真评估一次专业研发项目管理平台了。对于 100 人以上、有私有化要求、或者正在从海外工具迁移的组织,PingCode 是一个值得放进候选名单的选项,它在这三个方向上的匹配度都比较高。
4. 我给的最后一条建议
进度管理这件事,工具能解决的是"信息可见性",解决不了"信息真实性"。真实性来自团队对"报问题不会被惩罚"这件事的持续确认。如果你只做一件事,就去做那个第一次有人报延期时的回应方式。
我见过太多团队把进度管理做成了一场面子工程:报表越来越漂亮,问题越来越晚被发现。而那些真正做得好的团队,报表往往没那么好看,但每次看板上的红点,都有人当天在处理。
下一步你可以做的最简单一件事:把团队里"最后更新时间超过 3 天"的任务筛出来,逐个问一句"现在真实情况是什么"。这一个小动作,通常就能暴露出比整份周报更多的问题。
从今天开始,把"完成 70%"这四个字,从你们的进度语言里删掉。
常见问题解答(FAQ)
1. 研发团队进度更新到底该多久做一次,日会更还是周会更?
我们团队一开始要求每天站会都同步进度,结果大家越来越敷衍,站会变成了念流水账;后来改成一周一次大更新,又发现风险总是滞后暴露。我一直在纠结,进度更新的频率到底有没有一个科学的标准,还是说完全看团队规模?
频率不该一刀切,而要按‘任务颗粒度+风险暴露速度’来定。实践做法是分层:个人任务级每天用异步一句话更新(做了什么、卡在哪、下一步),控制在 2 分钟内;迭代级进度每周正式更新一次,重点是对比计划与实际偏差。判断依据是:如果一个任务出问题后 3 天内你才可能知道,那这个更新频率就太低了。
经验数据是,10 人以下团队日更+周汇总效率最高,超过 20 人必须靠工具自动汇总,否则会议成本会吃掉 15% 以上的有效工时。真正的坑是‘为更新而更新’,所以每次更新必须绑定一个可决策项,比如是否需要调整排期、是否需要拉资源,没有决策价值的更新就该砍掉。
2. 进度百分比到底该怎么填才不虚?为什么研发任务填到 90% 往往意味着还要一半时间?
我最怕看到同事把任务进度填成 90%,因为按我的经验,这个 90% 通常还要拖一周。之前有个接口模块写了三周进度一直是 90%,最后又花了十天。我想知道研发进度百分比到底有没有靠谱的填写口径,还是说这个字段本身就是个伪命题?
百分比在研发场景里天然不可靠,因为它把‘工作量’和‘不确定性’混在了一起。更可执行的做法是改用‘剩余工作量+置信度’双字段:填‘还需 3 天完成,置信度 80%’,而不是‘完成了 70%’。
判断依据来自一个现象,研发工作的最后 10% 常常是联调、边界处理、测试反馈,这些在写代码阶段无法预估,所以进度曲线天然是尾部拉长的。
数据口径上,可以让成员按‘预计剩余天数’更新,管理者每周核对一次实际消耗天数与预估的偏差,连续两次偏差超过 30% 的人,说明他的估时模型需要校准,而不是他态度有问题。这样把主观百分比换成可验证的剩余时间,追溯和纠偏都更容易。
3. 任务被阻塞了,进度更新里应该写什么,才能推动问题而不是甩锅?
我们团队一遇到阻塞,进度更新就变成‘等某某联调’‘等产品确认’,写完之后没人动,问题还是卡在那。我自己也怕写得太直接显得在指责别人,写得太模糊又推不动。到底阻塞信息该怎么写才既客观又有效?
阻塞更新的核心是把它写成‘待决策项’而不是‘吐槽项’。具体做法是固定三句话模板:卡在哪个具体环节、需要谁在什么时间前做什么决定、如果不解决会影响哪个里程碑日期。比如‘订单模块依赖的支付回调联调未开始,需要支付侧在周四前确认联调排期,否则 3.15 提测节点会顺延’。
判断依据是:一个有效的阻塞记录,应该让读到的人不用追问就能行动。避坑点是不要写‘等 XX 配合’这种被动句式,而要写清楚需要对方做的具体动作和时间点,同时抄送双方负责人,把问题从个人沟通升级为流程节点,这样既避免甩锅,又能被追踪闭环。
4. 用某项目管理工具做进度更新,怎么设置才不会被工具本身拖累?
我们换了某项目管理工具之后,本来是想让进度更透明,结果大家每天花大量时间点状态、填字段、维护看板,反而比之前用表格还累。我怀疑是不是我们配置方式不对,字段越加越多,更新却越来越没人看。工具到底应该怎么配才对?
工具配置的原则是‘字段数量与团队规模成反比,自动化程度与迭代速度成正比’。具体做法:第一,状态字段只保留 3 到 4 个(未开始/进行中/阻塞/已完成),不要搞十几个细碎状态;第二,让成员只手动更新’剩余工时’和’阻塞原因’这两个高价值字段,其余进度、燃尽、偏差全部由系统根据任务流转自动计算;
第三,设置自动提醒和日报汇总,代替人肉追问。判断依据是:如果一次进度更新需要点击超过 5 次或填写超过 3 个字段,执行率一定崩。
经验数据是,把手动字段压到 2 个以内、并配好自动汇总后,我们团队的更新及时率从不到 50% 提升到 85% 以上,管理者看的也不再是原始字段,而是系统算出来的偏差趋势,这才叫工具为人服务而不是反过来。
核心关键词
文章包含AI辅助创作:进度管理进度更新教程:研发团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414072
读者评论
把百分比换成剩余工作量加置信度这点我试过,确实有用,但前提是团队得接受估算不准。我们组一开始推,工程师怕报高了被追问,反而故意压数字。后来改成只记偏差不追责,才慢慢真实起来。文中说的更新成本与如实率负相关,我体感比预想的更明显,表单每多一个必填项,质量就掉一截。
进度更新集中在PM手里导致失真的逻辑我认同,但把责任完全下沉到工程师也有问题。我们试过谁执行谁更新,结果工程师花在写更新上的时间明显增加,PM是省事了,一线反而更累。可能还是得看团队规模,小团队下沉有效,大团队没有中间层过滤,噪音也会上来。
无响应闭环那条最扎心。我们之前连续报了四周阻塞项没人管,第五周大家就默契地不报了,报表反而变得很好看。文章说三四週退化,我觉得还乐观了,我们大概两周就失效。这个问题的根不在工具,在管理者是否真的把更新当输入而不是交差。
