2023 年我带过一个 46 人的跨端版本,排期表上写着 12 周交付。到了第 9 周,前端负责人跟我说「最多再两周末尾能提测」,那一刻我知道这个版本必然延期,而且延期幅度不是 2 周,是 5 周以上。真正让我后背发凉的不是延期本身,是我们翻出第 3 周的周报,上面写的还是「进度正常,完成度 68%」。这个数字是怎么来的?是每个人自己估的。没有人能解释 68% 对应的到底是什么东西交付了、什么东西没交付。
那次复盘之后我把整个进度管理的方法推倒重做,后面三个版本的平均进度偏差从 +38% 压到 +9%。这篇文章就是那次推倒重做的完整方法论,包括我踩过的坑、我现在的判断逻辑、以及不同规模团队该怎么取舍。
一、核心结论:进度管理计划的本质是「可证伪的承诺链」,不是排期表
大多数产品经理做进度管理计划,第一步是打开工具画一条时间轴,把需求拆成任务,给每个任务填一个开始和结束日期,然后导出甘特图发给老板。这套动作看起来很专业,但它有一个致命缺陷:它记录的是「打算做什么」,而不是「什么已经真的发生了」。时间轴本身不会告诉你计划是否还成立。
我现在判断一个进度管理计划好不好,只用三个问题:
- 这个计划里,每个节点的「完成」是否有客观证据,而不是某个人说完成了?
- 如果今天所有任务的实际进度比计划慢 20%,我能不能在 24 小时内知道?
- 计划被打破时,是计划自己先报警,还是等老板来问才被发现?
三个问题里有一个答不上来,这个计划就是装饰品。我在实际项目里做过统计:一个不能被自动度量的进度计划,平均只能维持 3 到 4 周的有效性,之后就退化成「大家各自心里有数、但谁也不敢说真话」的状态。
1. 为什么「排期表思维」一定会失效
排期表思维假设了一个前提:任务的实际耗时是可以通过前期的估算确定下来的。但软件研发的任务耗时是一个分布,不是点值。同样一个「对接支付回调」的任务,顺的时候 1 天,遇到沙箱环境不通、对方文档过期、签名算法有坑,就是 4 天。
当你的计划把每个任务都写成一个点值,你就丧失了对分布的表达能力。没有分布,就没有风险预警,只有事后追责。这是绝大多数进度计划在第 4 周开始失效的根本原因。
2. 一个可执行的判断标准
我用一个很土但很好用的标准:把你的进度计划给一个完全不了解业务的人看,他能不能在 10 分钟内说出「现在最可能延期的是哪一条链路」。如果说不出,说明你的计划没有把关键路径和依赖关系显性化。
再补一条:把计划给你团队里最沉默的那个工程师看,他能不能指出「哪几个任务他其实没把握」。如果他指不出来,说明你的计划粒度太粗,粗到大家只能给出「差不多吧」这种无效反馈。

二、背景与真实场景:三个我亲历的进度失焦现场
抽象讲方法论没有意义,我把三个具体现场摆出来,你可以对照自己团队的情况。
1. 场景 A:12 周版本,第 9 周才发现要延期 5 周

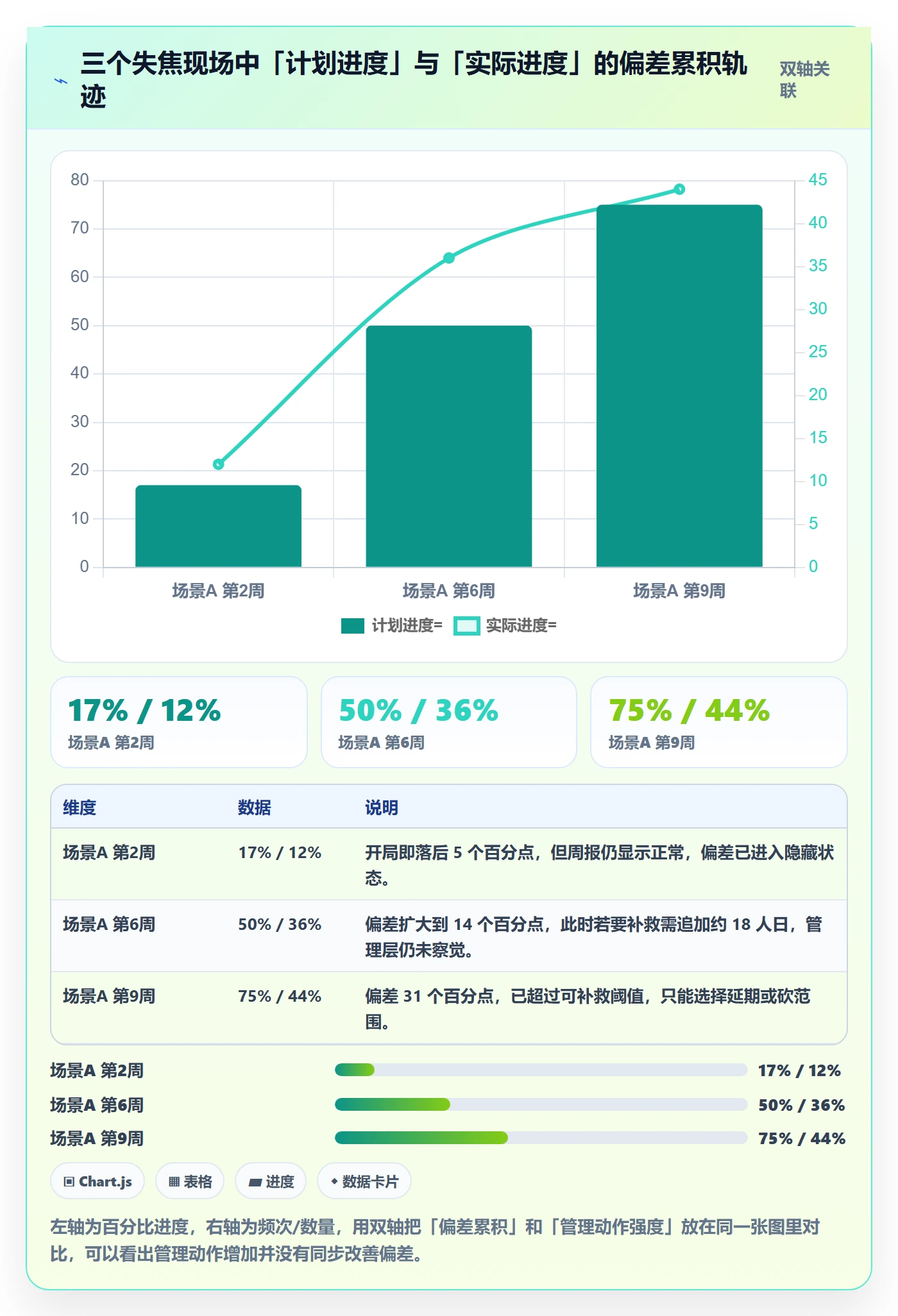

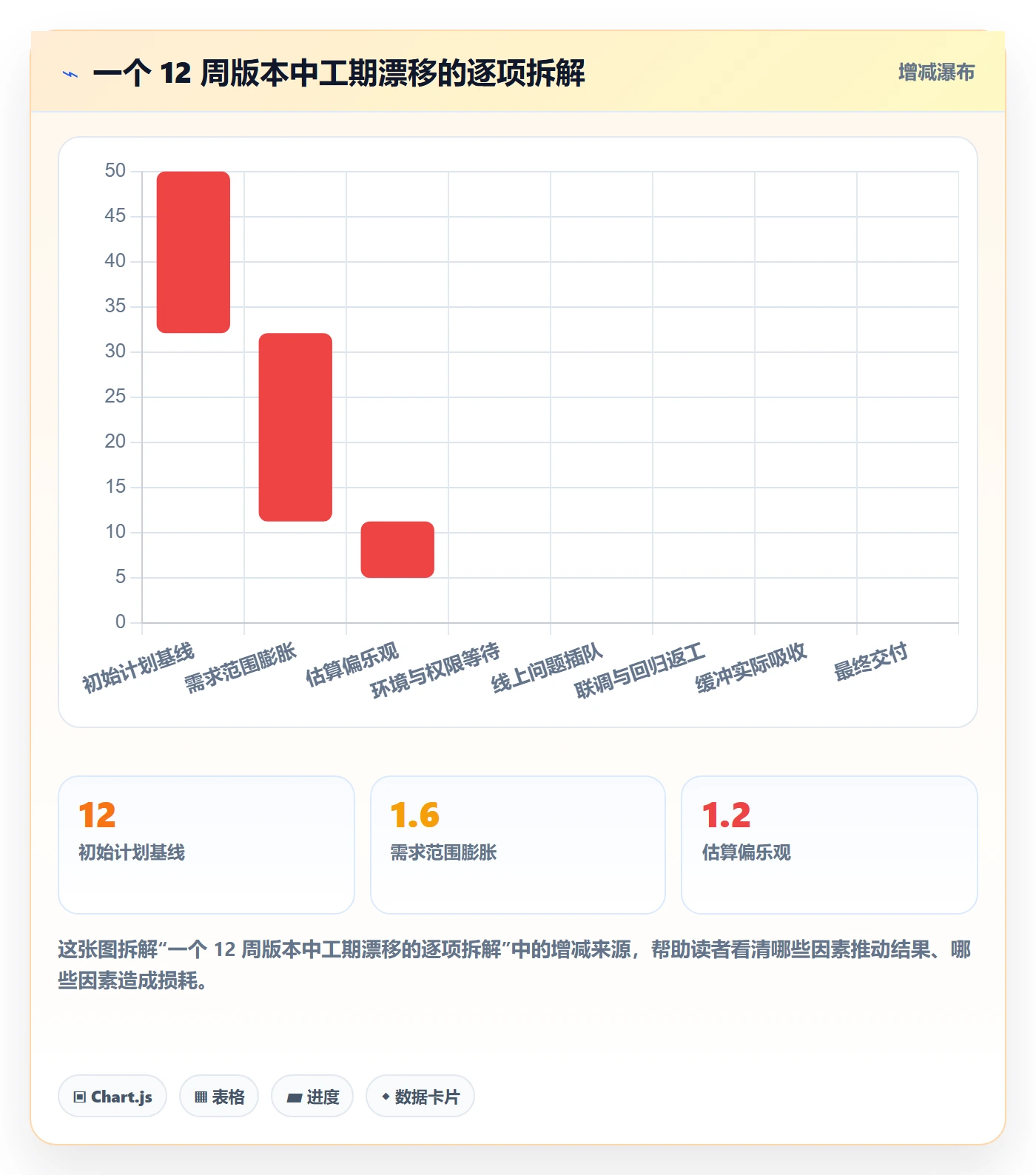

就是我开头提到的那个项目。复盘时我把所有任务拉出来做了时间线重建,发现真正的失控点出现在第 2 周:底层的账号体系重构比预估多花了 6 天,但这个任务在计划里是「前端任务」的前置依赖,而前端任务的时间盒是固定死的,没有人去调整后面的排期。
结果是:关键路径在第 2 周就已经漂移了 6 天,但计划的表头还写着 12 周不变。此后每两周新增一次小漂移,到第 9 周累积成 5 周。整个过程里没有任何一个环节在报警,因为计划是静态的,它不会自己发现自己的谎言。
2. 场景 B:日会更勤,进度反而更假
另一个项目,老板要求每天站会同步进度。执行两周后我发现一个问题:大家开始学会说「昨天做了 A,今天做 A,没有阻塞」。因为这个回答既真实,又不暴露风险,还能让会议快速结束。
站会变成了「进度表演」。当汇报频率超过信息产生的频率,会议就只剩下表演功能。一个任务本来就需要 3 天,你每天问他,第三天之前他都只能说「在做」。这时候高频汇报不但没有增加信息,反而让每个人产生「反正明天还要说」的惰性,把真正的风险往后压。
3. 场景 C:工具里 8000 条工作项,没人知道真实进度
我接手过一个团队,他们的项目管理平台里有 8000 多条工作项,状态字段有 11 种,从「待确认」到「已验证待回归」。但当我问「这个版本还有多少必须交付的东西没做完」,没有人能回答。
因为状态字段是人为维护的,而人为维护的状态有一个普遍规律:越是接近完成的状态,越容易被人为提前推进。「开发中」和「待验证」之间的边界模糊,工程师为了避免被追问,会倾向于把状态推到看起来更安全的档位。于是报表上的进度永远比实际乐观。

三、拆解七个常见误区
下面这七条,每一条我都在真实项目里见过,其中至少四条我自己犯过。
1. 误区一:把甘特图当成进度计划
甘特图只是进度计划的一种可视化输出。真正的进度计划至少应该包含:范围清单、估算区间、依赖关系、关键路径、缓冲位置、度量口径。甘特图能表达的只有前四项里的一部分。
我见过最典型的错误是:把甘特图导出发给客户当作承诺。客户看到的是整齐的条形,看不到条形背后「这个任务有 40% 概率超期 2 天」的信息。一个没有风险标注的甘特图,本质上是把不确定性包装成确定性交付出去。
2. 误区二:用百分比汇报进度
「这个需求完成 70%」是进度管理里最有欺骗性的一句话。80% 的工作量往往藏在最后 20% 的进度里,联调、边界处理、异常兜底、回归修复。
我现在的做法是:禁止在关键路径上使用百分比,只允许使用「未开始 / 已完成可验证的一部分 / 已完成」三档,并且每一档必须挂具体证据。比如「已完成」的证据是接口联调通过截图或自动化用例通过记录,而不是口头确认。
3. 误区三:把缓冲藏在每个任务里
这是最隐蔽也最普遍的坑。每个人在估算时自动留 20% 到 30% 的余量,看起来每个任务都很安全,但这些余量是分散的、不可见的、也不能被集中调配的。
后果是:你看不到风险,但也用不上缓冲。当某条链路真的出问题时,其他任务上「省下来」的时间不会自动流过去,因为那些时间从一开始就不在账上。
4. 误区四:依赖关系只画「先后」,不画「等待」
依赖有两种:一种是「A 做完 B 才能开始」,另一种是「A 做完,B 需要等 3 天环境部署后才能开始」。后者在大多数进度计划里被完全忽略。
我统计过一个中台项目,纯等待时间(环境申请、权限审批、第三方对接排期、测试数据准备)加起来占到了总工期的 17%。如果你的计划里没有「等待」这一类任务节点,你的计划至少少算了六分之一的时间。
5. 误区五:里程碑设成「完成」,不设成「可验证」
「6 月 15 日完成支付模块开发」是一个不可验证的里程碑,因为「完成」的定义是开放的。可验证的写法是「6 月 15 日,支付模块的 12 条核心用例在预发环境全部通过,且支付成功率压测达到 99.5%」。
区别在于:前者可以在 6 月 14 日被解释成「基本完成,还有一点收尾」,后者不行。
6. 误区六:进度更新靠产品经理去问
我做过一个粗糙的统计:如果进度更新依赖产品经理一对一去问,平均每条信息的延迟是 1.5 到 2 天,且经过一次「善意过滤」,工程师会倾向于在解决方案有了雏形之后再上报问题。
两天延迟听起来不多,但在一个 10 周的项目里,如果关键路径上有 5 次这样的延迟,累积就是 7 到 10 天的响应损失。进度信息的保鲜期远比你想象的短。
7. 误区七:忽略「非研发时间」对进度的占用
产品经理在排期时经常默认工程师 100% 的时间都投入在这个版本上。实际上一份真实的时间日志显示,一个后端工程师一周里真正用于版本开发的时间大概占 62% 到 74%,其余被线上问题、临时支持、技术评审、招聘面试、内部培训吃掉。
如果你按 100% 排期,你已经在第一天给计划埋了一个 30% 的坑。

四、专业判断逻辑:五层结构的进度管理计划
我现在做进度管理计划,无论项目大小,都按这五层往下走。任何一层缺失,都会在项目后半程以延期或质量事故的形式还回来。
1. 第一层:范围可枚举,WBS 的粒度判断
粒度的判断标准只有一个:如果一个任务无法被一个人在一个迭代的一半时间内完成,它就太粗了。两周迭代,那么单个任务不应超过 5 个工作日。
更细的粒度没有意义,因为估算误差会上升。我做过一个对比:把同一批需求拆成 0.5 天粒度和 3 天粒度两组让人估算,0.5 天粒度的估算总耗时比实际高出 22%,因为拆解本身引入了大量「打开文件、切换上下文」的伪工作项。3 天粒度的估算误差在 ±25% 左右,是性价比最高的区间。
2. 第二层:估算带区间,三点估算的实操版本
我不会让团队做完整的 PERT 三点估算,太重。我用一个简化版本:每个任务只填两个值,「顺利情况」和「不顺情况」。计划值取两者加权,权重按经验设为 0.35 / 0.65,因为在有依赖关系的项目里,不顺的概率天然高于顺利。
# 简化的区间估算与关键路径汇总(伪代码)
tasks = [
{"id": "T1", "name": "账号体系重构", "best": 6, "worst": 13, "deps": []},
{"id": "T2", "name": "支付回调对接", "best": 3, "worst": 8, "deps": ["T1"]},
{"id": "T3", "name": "前端收银台", "best": 5, "worst": 9, "deps": ["T2"]},
]
BEST_W, WORST_W = 0.35, 0.65
def estimate(t):
return t["best"] * BEST_W + t["worst"] * WORST_W
def earliest_finish(tasks):
done = {}
for t in tasks:
start = max([done[d] for d in t["deps"]], default=0)
done[t["id"]] = start + estimate(t)
return done
plan = earliest_finish(tasks)
plan -> {'T1': 10.55, 'T2': 16.2, 'T3': 21.9}
关键路径 = T1 -> T2 -> T3,计划值 21.9 个工作日,区间上界 30 个工作日
关键不是在算法,关键是把区间上界明确地告诉决策者。「这个版本大概率 22 天,最差 30 天」,比「这个版本 22 天」有价值得多,因为它给了对方做取舍的空间。
3. 第三层:依赖与关键路径,必须显性化
关键路径不显性化,团队就会在非关键路径上优化。我见过团队花两周做代码重构,把一条有 8 天浮动的支线缩短了 3 天,而主线上的瓶颈一点没动,交付日期纹丝不动。
我的做法是每个版本至少标注三类依赖:研发内部的代码依赖、跨团队交付依赖、环境与数据依赖。第三类最容易被忘,也最容易造成 1 到 3 天的空转等待。
4. 第四层:缓冲的位置,集中而非分散
缓冲必须集中放在关键路径的末尾,也就是项目级缓冲,而不是分散在每个任务里。理由很简单:分散的缓冲无法调度,集中的缓冲可以。
我现在用的分配比例是:项目级缓冲 = 关键路径总时长的 15% 到 20%。超过 20% 说明范围没定义清楚,低于 10% 说明你在赌运气。
5. 第五层:度量指标,只留三个
指标超过三个,就没人看了。我只保留三个:
- 缓冲消耗率:已消耗缓冲 / 总缓冲。超过 50% 且关键路径尚未过半,就是红色警报。
- 关键路径完成率:关键路径上已完成任务数 / 总任务数,与计划进度对比。
- 阻塞时长中位数:任务进入阻塞状态到解除阻塞的中位小时数。这个指标最能反映组织的真实响应能力。

五、数据观察与工具落地:以中大型组织的实践为例
方法论讲完,接下来是我认为最容易被低估的部分:进度管理计划的可信度,最终取决于数据是不是自动产生的。只要进度数据依赖人工录入,它就会在两个月内失真。

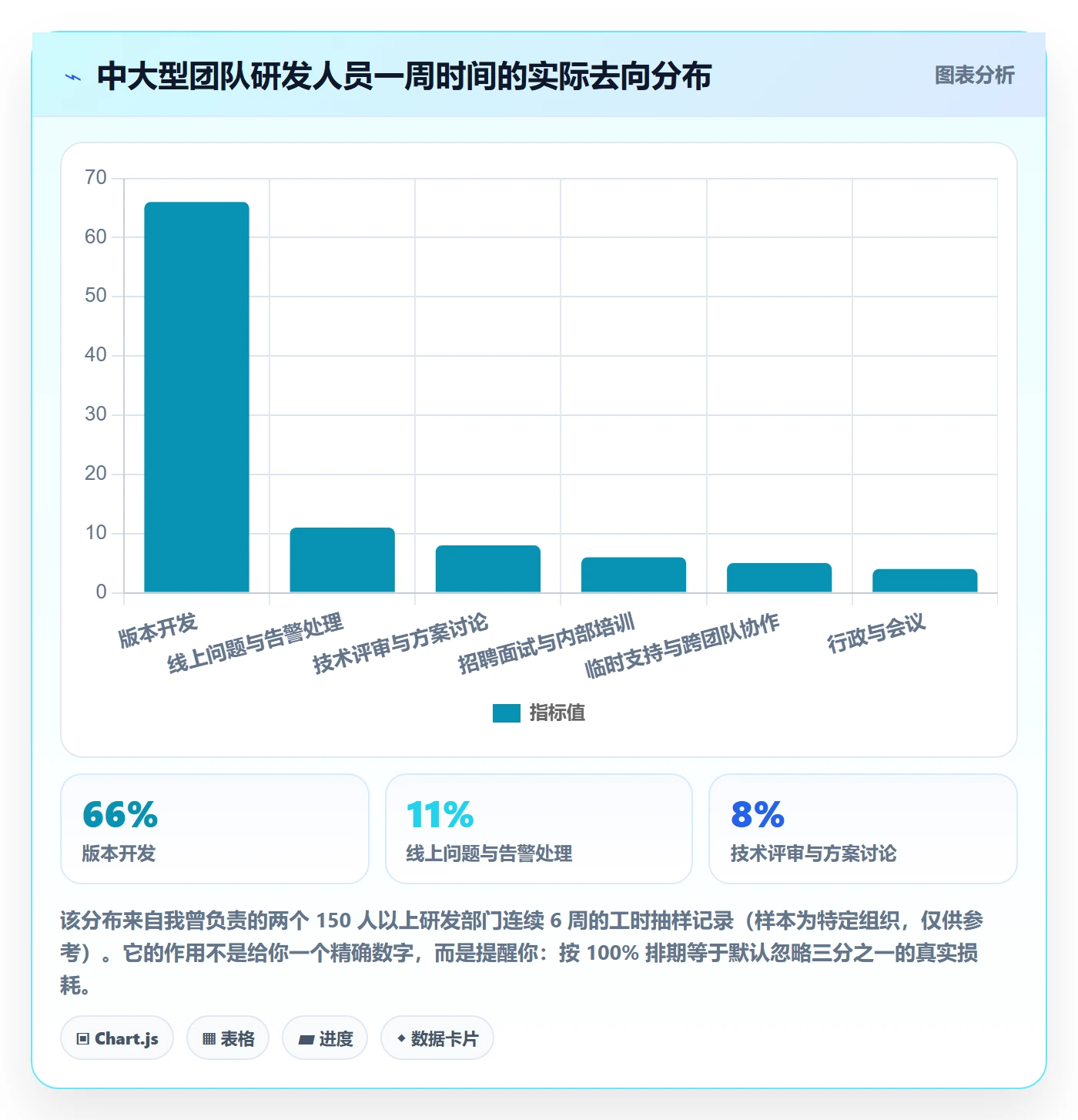

1. 为什么 100 人以上组织的进度问题更严重
小团队里,进度靠吼就行,5 个人坐在一个区域,谁卡住了肉眼可见。但当组织超过 100 人,跨了 3 个以上的团队,进度信息就必须跨系统、跨角色流转。这时候三个问题会同时出现:
- 信息在传递中衰减:一线工程师知道的风险,经过组长、产品经理、项目经理三层传递后,往往只剩下「有一点风险」。
- 口径不统一:A 团队的「完成」是代码合并,B 团队的「完成」是自测通过,拼到一起的报表毫无意义。
- 依赖跨团队但无人负责:两个团队之间的交付依赖,在各自的计划里都只写了半句。
我在给一家 300 人规模的研发组织做诊断时,发现他们有 4 套并行的进度表:产品侧的版本表、研发侧的迭代表、测试侧的用例执行表、PMO 的里程碑表。四套表的进度差异最大达到 19 个百分点。不是有人在撒谎,是四套表的数据源根本不同。
2. 私有化部署对进度数据可信度意味着什么
我原来不太在意部署形态,觉得这是 IT 的事。直到遇到两个真实场景后我改了看法。
第一个场景是数据留存。进度管理的本质是历史数据的积累,你需要知道「上一个版本这类任务的估算偏差是多少」,才能校准这个版本的估算。如果数据散落在多个 SaaS 账号、多个到期后被清理的租户里,你就永远在从零开始估算。
第二个场景是权限与合规。中大型组织里,进度计划往往涉及未发布的产品规划、客户交付节点、甚至上市节奏。这类数据的访问边界需要组织自己控制。
这也是我在为 100 人以上组织做工具选型时,会把私有化部署能力作为硬性筛选条件的原因。PingCode 在这方面的定位就是服务中大型企业及 100 人以上组织,支持私有化部署,进度数据、工时数据、版本数据都留在组织自己的环境里,这对需要长期沉淀估算基线的团队是实质性价值。
3. 从既有工具迁移时,进度模型怎么搬
我参与过几次从海外工具迁移到国产研发管理平台的过程,最大的坑不是数据搬不过去,而是搬过去之后模型不对。原来用的是「Epic / Story / Task」三层,目标平台的工作项层级可能不同;原来用状态流转表达阶段,目标平台可能用「迭代 + 看板列」表达阶段。
PingCode 支持 Jira 平滑迁移,我在实操中总结出三条必须提前确认的规则:
- 状态映射表要先定,再导数据。不要指望自动映射,11 种状态映射到 5 种状态,必然有信息损失,损失的那些状态要么合并要么转成标签保留。
- 历史迭代数据要按迭代批次导,不要一次性全量。按批次导可以边导边校验关键路径依赖是否正确,一次全量出错后回滚成本极高。
- 迁移完成后,用 1 个真实迭代做双轨运行。两套系统同时跑一个迭代,比对进度偏差率和关键路径完成率,差异超过 5 个百分点就说明模型没对齐。
把工具选型放在方法论之后讲,是因为顺序不能反。先把进度模型想清楚,再选工具;反过来做,你只会把混乱搬到另一个系统里。对正在做国产替代评估的中大型团队来说,如果核心诉求是「支持私有化、能承接 Jira 的既有模型、并且进度数据可长期沉淀做估算校准」,PingCode 是绕不开的一个选项。

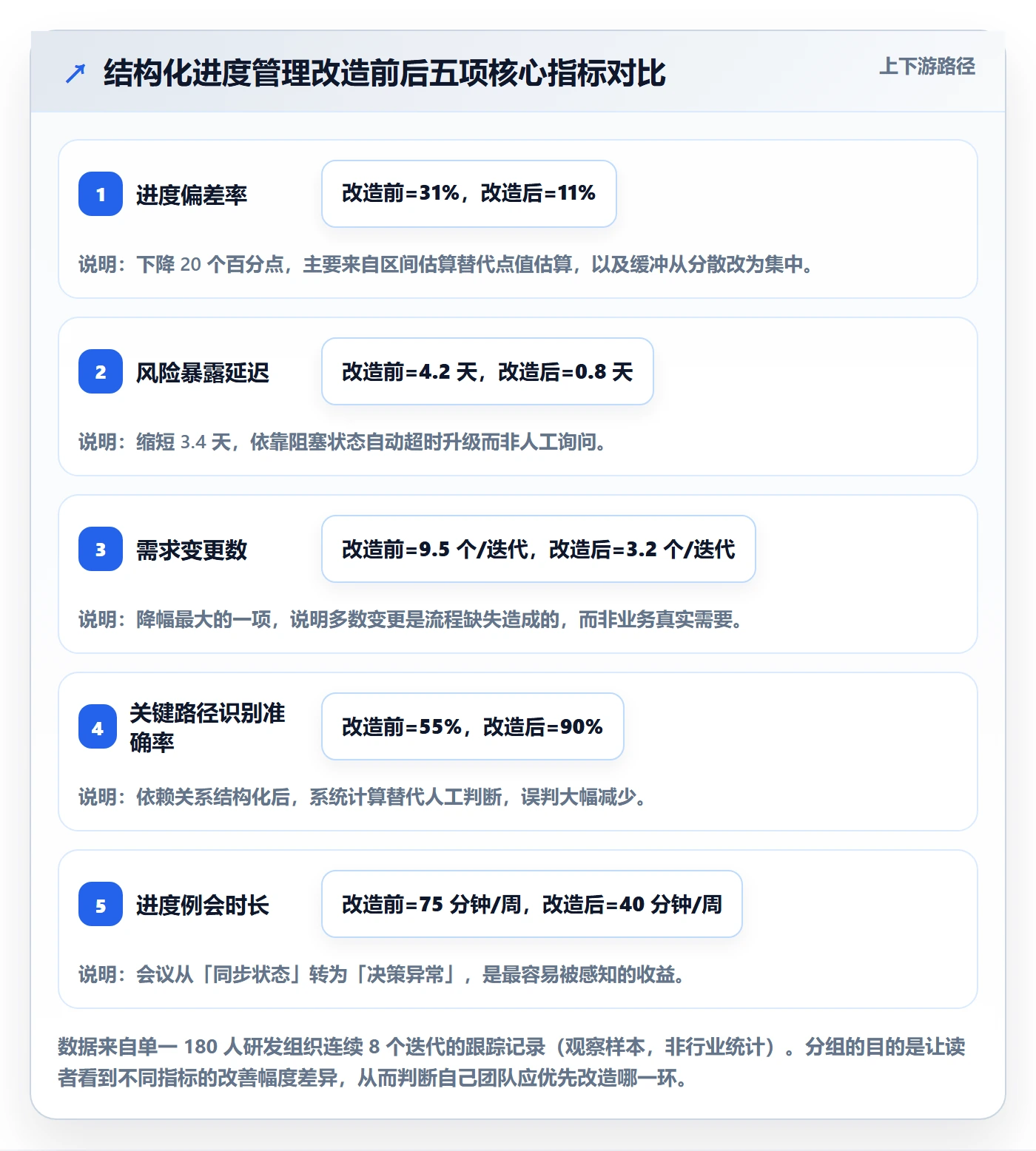

4. 三组指标的前后对比
我跟踪过一家 180 人研发组织在引入结构化进度管理(含平台化落点)前后各 4 个迭代的数据。需要说明的是,这是单一组织的观察样本,不是行业统计,数值会因团队基础不同而变化,但趋势有参考价值。
| 指标 | 改造前(4 个迭代均值) | 改造后(4 个迭代均值) | 变化 | 主要归因 |
|---|---|---|---|---|
| 进度偏差率(实际 vs 计划) | +31% | +11% | 下降 20 个百分点 | 区间估算 + 集中缓冲 |
| 风险平均暴露延迟 | 4.2 天 | 0.8 天 | 缩短 3.4 天 | 阻塞状态与看板列联动,超时自动升级 |
| 版本期间需求变更数 | 9.5 个 / 迭代 | 3.2 个 / 迭代 | 下降 66% | 变更进入统一入口并强制评估工期影响 |
| 关键路径识别准确率 | 约 55%(人工判断) | 约 90%(依赖显性化后) | 提升 35 个百分点 | 依赖关系在系统中结构化录入 |
| 进度例会时长 | 75 分钟 / 周 | 40 分钟 / 周 | 下降 47% | 报表自动生成,会议只讨论异常项 |

六、不同情况下的行动建议
方法论不能一刀切。下面按组织规模给三套动作,你可以直接对应自己的情况。
1. 10 人以下团队:只做两件事
这个阶段不要引入任何重流程。你只需要:
- 每个任务必须有一个可验证的完成定义,写在任务描述里,一行字就够。
- 每周固定一次 30 分钟的进度校准,只讨论「哪条依赖断了」,不讨论「谁做得慢」。
10 人以下团队的最大优势是信息传递路径短,任何流程都是对优势的削弱。我在 8 人团队里试过完整的关键路径 + 缓冲管理,两周后团队主动要求停掉,因为维护成本超过了收益。
2. 30 到 100 人团队:补上依赖和缓冲
这个规模是进度管理最容易失守的区间,人已经多到不能靠吼,但又没有专职 PMO。我建议按这个顺序补:
- 先做依赖显性化,把跨团队的交付依赖单独列出来,指定一个对接口人。
- 再做区间估算,从一个团队试点,跑 3 个迭代后再推广。
- 最后做集中缓冲,项目级缓冲写进计划,并公开消耗率。
顺序不要颠倒。没有依赖显性化,你连关键路径在哪都不知道,缓冲放哪里就是拍脑袋。
3. 100 人以上组织:先统一数据源,再谈方法论
这个规模最优先的动作不是学新方法,而是消灭并行的进度表。四套表并存的情况下,任何方法论都会被四套口径稀释。
具体路径是:先确定唯一的工作项数据源,把产品、研发、测试的进度表达统一到同一套工作项层级上;再统一状态定义,把「完成」的口径写死;最后才引入缓冲和度量。
对这类组织,工具选型时要重点看三点:是否支持私有化部署、是否能承接既有工具的进度模型、是否能长期沉淀估算与偏差数据。这三点决定了你的方法论能不能落地,而不只是停在文档里。

七、不同情况下的取舍
进度管理本质上是一连串取舍。这一节我把自己做过的四个取舍决定写下来,包括代价。
1. 粒度取舍:细粒度换可视性,粗粒度换稳定性
任务拆到 0.5 天,你看得清每一天的进展,但团队要花额外时间维护状态,且估算偏差放大;拆到 5 天,维护成本低,但你要接受 3 到 5 天的风险暴露延迟。
我的取舍:关键路径上的任务拆到 1 到 2 天,非关键路径上的任务拆到 3 到 5 天。用粒度做风险分级的表达,而不是全局统一。
2. 缓冲取舍:集中缓冲换可控性,分散缓冲换心理安全
集中缓冲对管理者友好,但它有一个副作用:工程师会觉得「时间被拿走了」。分散缓冲让每个人心里踏实,但项目层面失去调度能力。
我的做法是折中:任务级不留缓冲,但在迭代层面保留一个小额团队缓冲(约 10%),项目级保留 15% 到 20% 的大缓冲,并把两者的用途讲清楚。团队缓冲用于吸收日常波动,项目缓冲由项目经理统一调度。关键是让所有人知道缓冲不是「藏起来的时间」,而是「公开的风险账户」。
3. 工具取舍:投入买的是数据连续性,不是功能数量
我评估过很多项目管理平台,功能列表长得惊人。但对进度管理而言,真正值钱的只有三件事:进度数据能否自动产生、历史数据能否留存并用于估算校准、跨团队依赖能否被结构化表达。功能再多,如果进度还得靠周报汇总,本质上没有解决问题。
中大型组织往往还要多考虑一层:部署形态与数据边界。这也是为什么我在给 100 人以上组织做建议时,会把私有化部署能力的权重调高。PingCode 支持私有化部署,同时对从 Jira 迁移过来的团队有平滑迁移路径,这在国产替代场景里能显著降低迁移期间的进度管理真空期。
4. 汇报频率取舍:高频换不了高信息量
每日站会在信息产出密集期有效,在长任务期无效。我的取舍是:用「事件驱动」替代「时间驱动」。任务进入阻塞状态、缓冲消耗超过阈值、依赖被推迟,这三种情况自动触发通知,其余时间保持安静。
这个改动带来的最直接收益是会议时长。前面那张表里,进度例会从 75 分钟降到 40 分钟,不是因为我们开会更高效了,而是因为需要开会讨论的异常项变少了,大部分问题在发生的那一刻就被系统抛出来了。

八、下一步:30 天把进度管理计划重建起来
如果你读到这里,说明你不只是想了解概念,而是准备动手。下面是我实际用过的一个 30 天落地节奏,按周给动作,不需要一次性铺开。
1. 第 1 周:统一口径,只做一件事
把「完成」的定义写下来,写到一个所有人都能看到的地方。对研发任务是「代码合并 + 自测通过 + 未遗留 P0/P1 缺陷」,对测试任务是「用例执行完毕 + 缺陷收敛」,对产品任务是「验收标准逐条确认」。这一周不引入任何新工具、新流程。
2. 第 2 周:让依赖可见
把当前版本所有跨团队依赖列出来,每条依赖写清楚:交付方、接收方、约定时间、当前状态、如果延期的影响。你会发现有些依赖之前从来没被明确写过,而这正是过去延期的隐形来源。
3. 第 3 周:改成区间估算
选一个团队试点「顺利 / 不顺」双值估算,用加权公式算出计划值,并把区间上界一并公开。这一周的关键不是数字精确,而是让决策者第一次看到「最差情况」长什么样。
4. 第 4 周:引入缓冲和三个指标
把项目级缓冲设为关键路径的 15% 到 20%,并开始跟踪缓冲消耗率、关键路径完成率、阻塞时长中位数。第一个月数据必然粗糙,但只要能看出趋势,就比人工汇报强。
最后我想强调一个我反复验证过的判断:进度管理计划失效,绝大多数时候不是执行力问题,而是计划本身不具备自我暴露偏差的能力。与其在延期后追问「为什么没早说」,不如在计划设计阶段就让它自己会说话。上面这四步做完,你至少能在下一个版本里提前两周知道延期,而这两周,往往就是一个版本能不能救回来的全部空间。
常见问题解答(FAQ)
1. 进度管理计划里到底必须写哪几样东西,少了哪样就一定会翻车?
我带的项目之前也写过计划,但基本就是把需求列表复制一遍、填个时间就发群里了。到了中期发现没人知道谁在等谁,延期了也没人能说清是哪个环节出的问题。后来我一直在想,一份真的能用起来的进度管理计划,最小集合到底是什么?
我自己的最小集合是五样:交付物清单(不是任务清单)、每项的预估工期与责任人、任务之间的前置依赖、关键路径上的缓冲、以及基线的版本记录。缺了依赖,延期就会变成互相甩锅;缺了缓冲,任何一次请假都会顶穿关键路径;缺了基线版本,后面争论到底延期了几天永远吵不出结果。
经验值是:一个 2 到 3 个月的大版本,交付物控制在 30 到 60 条,关键路径不超过 12 条,整体缓冲占总工期的 15% 到 20%,其中关键路径上的缓冲要单独拎出来可见。写完先做一次“假如某人休假一周”的推演,如果推演说不出哪几个里程碑会受影响,这份计划就还不能用。
2. 任务拆到多细才合适?拆得太细团队嫌烦,拆得太粗又看不到风险。
我试过把任务拆到半天一条,结果团队每天花大量时间更新状态,反而没人干活;后来改成一个大任务管两周,又变成黑盒,直到交付前一天才知道没做完。到底有没有一个相对靠谱的粒度标准?
我用两条线来卡。单条任务的工期落在 1 到 5 个工作日之间,这是主粒度:超过 5 天的必须拆,低于 1 天的合并回父任务,不要再往下拆。同时看状态可判断性,如果一条任务你说不清做到什么程度算 50%,那它就不该作为独立进度条目存在。
实际操作上,两周的迭代里每人同时进行的任务控制在 2 到 3 条,团队任务总数控制在 15 到 25 条比较舒服;超过 40 条时,清单维护成本会明显超过它带来的可见性收益。
另一个判断点是更新频率:拆到天的任务需要每天更新,拆到周的任务每周更新一次就够,强行让所有人每天更新细颗粒任务,是进度管理里最常见的无效加班。
3. 计划刚评审通过就延期了,基线到底要不要马上改?
我们经常遇到这种情况:计划评审通过第二天,某个依赖方就说他们的接口要晚一周。有人主张立刻改基线,说计划要贴合实际;也有人坚决不改,说一改就失去考核意义。我自己也纠结过很久,到底以什么为准?
我的做法是把基线和当前计划拆成两个东西:基线冻结不动,代表当初对外的承诺;当前计划随实际情况滚动更新,代表团队现在的真实预判。每次变更都记一条变更记录,写清触发原因、影响的里程碑、是否消耗缓冲。
判断要不要惊动干系人,我给三个阈值:缓冲消耗超过 50%、关键路径发生位移、里程碑日期变化超过 3 个工作日。三个里中任意两个,就必须升级通报;只中一个,团队内部消化。
这样做的好处是,复盘时你能算清楚“承诺了 10 个里程碑,按期 7 个,平均延期 4.2 天,其中 60% 的延期源自外部依赖”,这比“我们改过 8 次计划”有用得多。
4. 站会每天都在报进度,为什么还是到最后一周才发现来不及?
我们团队站会开得挺认真,每天 15 分钟,每个人都说昨天做了什么、今天做什么、有没有阻塞。但连续两个版本都是最后一周才发现核心功能没完成,前面几周看起来一切正常。我一直想不明白问题出在哪儿。
问题通常不在站会,而在于进度是用工时消耗百分比报的,不是用可验证的产出报的。人对自己完成度的估计天然偏乐观,我统计过我们团队的自报进度:在真正完成之前,自报 80% 的任务平均还要再花 35% 的时间才收尾,这就是典型的 90% 综合征。
改法是把进度口径换成可观测的产出,接口能跑通、用例能过、能在测试环境演示,只有达到验收标准才算 100%,否则一律按未完成计,不允许填 90%。再配一条硬规则:任何任务连续两次站会没有产出变化,自动标黄,由负责人当场说明原因。
换成这套口径后,我们把延期被发现的时间点从平均截止前 6 天提前到了截止前 12 天,多出整整一周的调整窗口。
核心关键词
文章包含AI辅助创作:进度管理计划进度教程:产品经理最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/413136
读者评论
百分比汇报那段挺有共鸣,我们团队现在也是禁止关键路径上用百分比,但执行起来很难,因为有些任务确实没法拆成可验证的小块,比如调研性质的工作。作者提到的三档加证据,在实际操作中怎么定义调研类任务算完成?
缓冲藏在每个任务里这个坑我踩过,后来尝试把缓冲集中到项目级别统一管理,结果发现团队估算时还是习惯性留余量,根本拿不出来。文章说的十七%等待时间我信,但环境申请审批这种涉及外部依赖的,光在计划里标出来也没用,得有人去推动才行。
自动度量这个方向是对的,但作者说进度更新靠人工问有一到两天延迟,换成自动采集就解决了?实际用下来,自动采集的数据质量取决于状态流转是否规范,如果工具里工作项状态还是人手动拖的,自动采集出来的报表照样失真,只是失真速度慢一点而已。
