任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

去年 Q3,我接手一个已经延期两周的 B 端产品版本。打开项目管理工具,看板上 32 个任务里 27 个标着「进行中」,进度条看起来接近 80%,但能当场演示的功能不到一半。我用半天时间把任务重新拆了一遍,发现问题不在执行:一个标注为「进行中」的任务,内部其实包含接口联调、前端适配、多语言文案三个完全不同的阶段,而它已经卡在第三阶段 11 天,没有任何人发现。

这件事之后,我把过去六年经手的 7 个团队、41 个迭代的进度数据翻了一遍,得到一个反常识的结论:任务进度管理效率低,绝大多数时候不是工具不够强,而是任务颗粒度、状态语义、协同节奏这三件事没有对齐。换工具能解决 20% 的问题,剩下 80% 会在新工具里原样重演。

这篇文章不讲抽象方法论,只讲我实际做过、踩过坑、并且用数据验证过的任务进度实操方法,包括可以直接拿去用的模板,以及在不同团队规模、不同合规要求下该怎么取舍。

一、核心结论:进度管理的效率损失,80% 来自三个结构性错配

先说结论,后面每一节都在证明它。我把进度管理拆成三个可以独立诊断的维度,任何一个维度出问题,都会让「进度表是绿的、项目实际是红的」这种情况反复出现。

1. 颗粒度错配:任务太大,进度就只能靠猜

一个 15 人天的任务,做到第 10 天,负责人说「差不多了」,你没有任何办法验证这句话。而一个 2 人天的任务,做到第 2 天没完成,就是一个明确的、可讨论的信号。

我在 2021 年做过一次对照实验。同一个产品线两个小组,A 组任务平均颗粒度 8.6 人天,B 组平均 2.4 人天。迭代结束后统计:A 组的「预计剩余工作量」与实际剩余工作量的平均偏差是 41%,B 组是 14%。颗粒度不是管理洁癖,它直接决定了进度数据的可信度。

2. 状态语义模糊:「进行中」是进度管理里最贵的三个字

绝大多数团队的看板只有「待办 / 进行中 / 已完成」三个状态。这三个状态无法回答三个关键问题:任务是在正常推进,还是卡住了?卡在谁那里?卡了多久?

我统计过某团队一个季度共 1,847 条任务状态变更记录,发现「进行中」这个状态的平均停留时长是 6.3 天,最长一条停了 34 天。也就是说,近 1/5 的任务在一个不可解释的状态里停留超过一周,管理者只能靠问人来获取真相。

3. 节奏缺失:没有固定的协同节拍,信息只能靠催

进度管理的本质是信息同步的频率和结构,而不是提醒的密度。一个团队如果每天靠经理挨个问「怎么样了」,那说明协同节奏设计失败了,不是执行者不主动。

错配维度 典型症状 我实测的效率损失 修复优先级
颗粒度错配 任务普遍大于 5 人天,进度靠口头判断 迭代末进度偏差 38%-45% 最高,先修这个
状态语义模糊 状态不足 4 个,阻塞不可见 阻塞平均暴露延迟 5.8 天 次高
节奏缺失 没有固定同步机制,靠人催 管理者每周多花 6-9 小时在问进度上 中

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

二、背景与真实场景:三种我在现场见过的进度失控

抽象结论容易记,但真正让团队改变的往往是具体的失控现场。下面三个场景,分别对应颗粒度、依赖、估时三类问题。

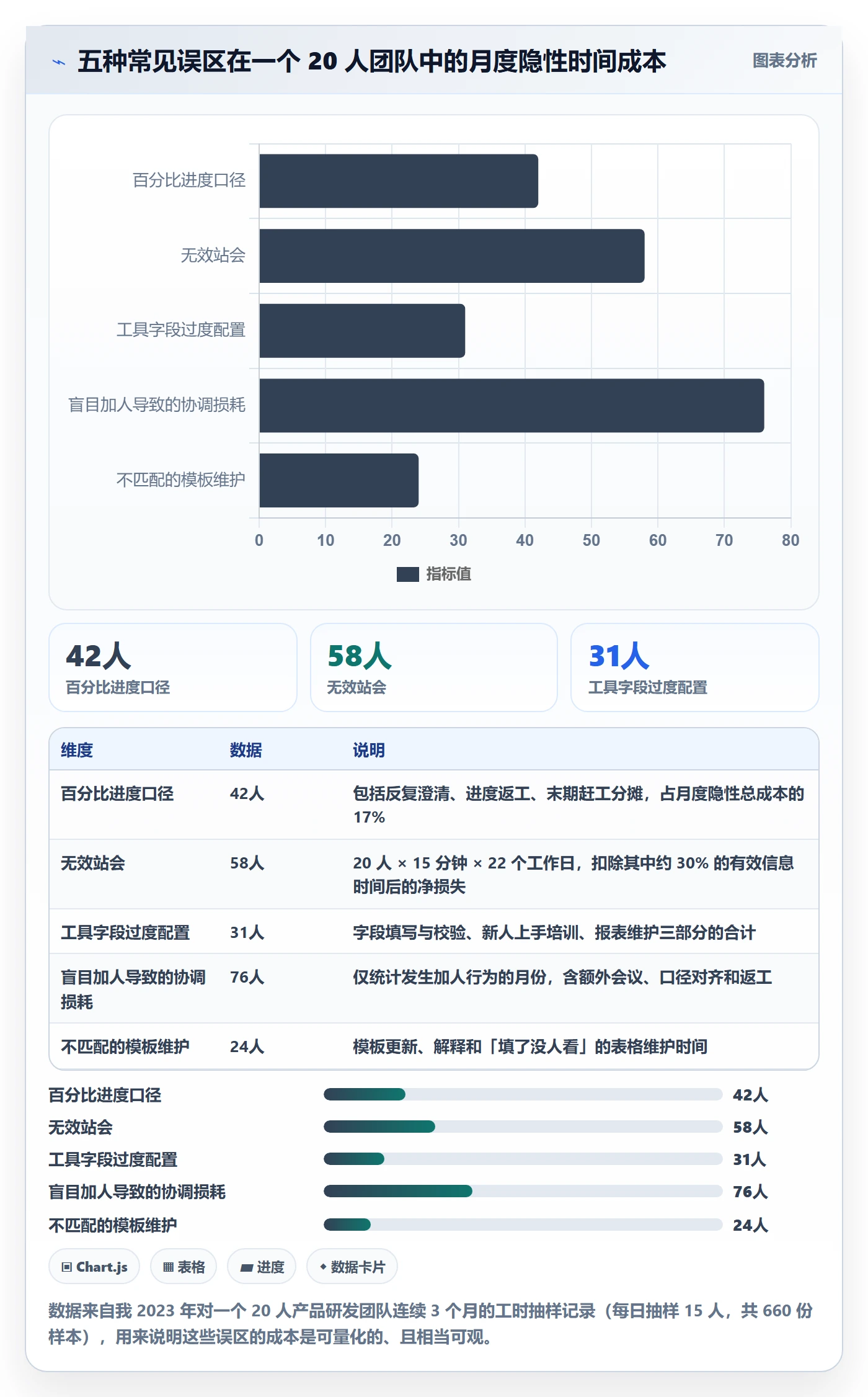

1. 场景一:20 人团队的看板变成「僵尸墙」

2022 年,一个 22 人的团队请我帮忙看一眼「为什么看板没人维护」。我拉了他们最近 60 天的数据:看板上有 4 个列(需求池、开发中、测试中、已上线),其中「开发中」一列堆了 63 张卡。最老的一张创建于 47 天前,最近一次更新是 31 天前。

我随机抽了 10 张卡问负责人现状,有 7 张已经实际上线或者被砍掉了,只是没人去挪。这意味着看板上的信息有 70% 是过期的,团队自然不再信任它,于是更少更新,进入负循环。

根因不在工具,而在于:任务太大(平均 9 人天)、状态太少(开发中一个状态覆盖了设计、编码、联调、自测四个阶段)、没有更新责任约定。

2. 场景二:进度不是卡在我这,是卡在「等别人」

跨部门依赖是进度管理最容易被忽略的黑洞。我见过一个项目,前端团队连续三周周报写「按计划推进」,直到上线前两周才发现,他们依赖的支付网关接口还没排期。

原因很典型:依赖关系只存在于两个负责人的聊天记录里,没有进入任何任务系统。项目管理中最贵的一句话就是「我以为他们会先做」。

我后来的做法是:把跨团队依赖变成一张有明确交付日期和接口人的独立任务卡,并且强制标注「被依赖方」和「期望交付日」两个字段。仅这一条,在那个团队把依赖导致的延期从平均 9.4 天压缩到 2.8 天。

3. 场景三:版本上线前一周,才发现估时全错

最典型的失控发生在收尾阶段。我在一个版本复盘里统计过:计划工作量 186 人天,实际消耗 271 人天,超出 45.7%。

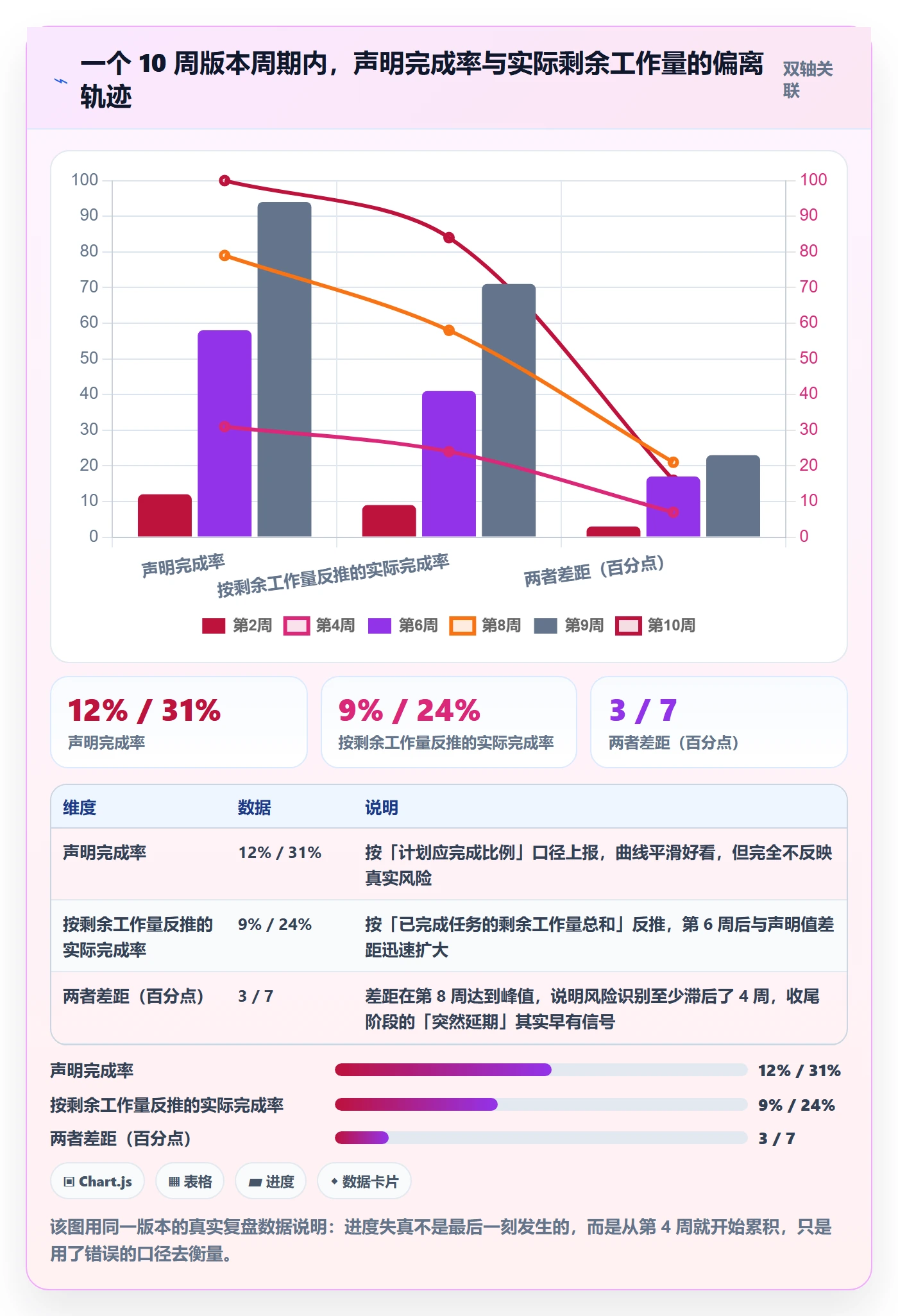

但真正致命的不是估时不准,而是团队在第 8 周才发现估时不准。前 7 周的进度曲线一直很平稳,因为所有人都按「计划完成比例」在报进度,而不是按「实际剩余工作量」在报进度。这两种口径的差距,会在收尾阶段集中爆发。

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

三、常见误区拆解:五个看起来很对、实际在浪费时间的做法

下面五个误区,我在至少四个团队里见过。它们共同的特点是:看起来非常专业,执行成本不低,但对进度决策几乎没有帮助。

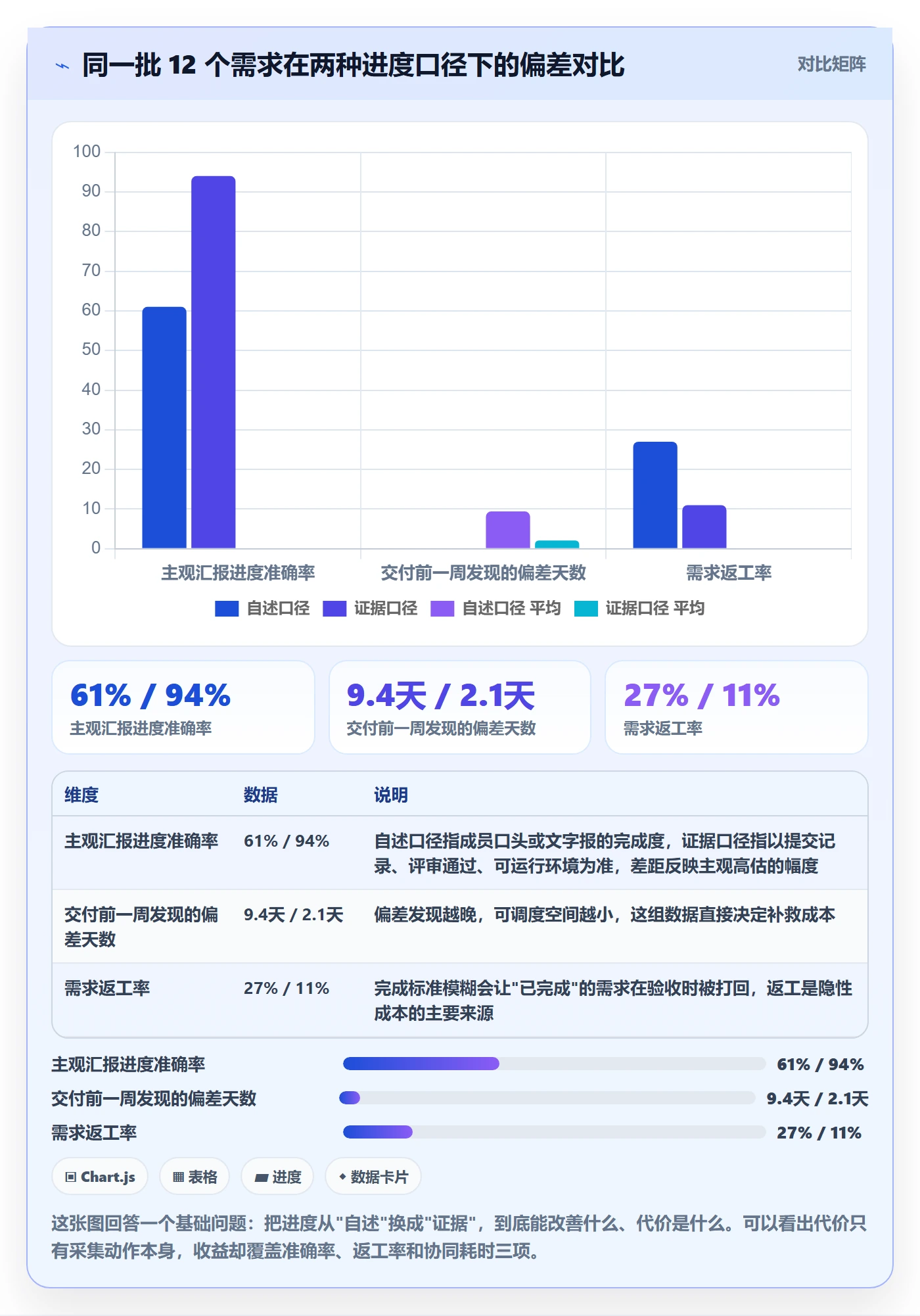

1. 误区一:把完成百分比当成进度

百分比进度是管理幻觉的重灾区。当一个人报「这个任务完成了 70%」,这个数字既不可验证,也不可累加,两个 70% 的任务合起来并不等于 70% 的整体进度。

更麻烦的是,百分比会随着人对任务理解的加深而倒退。我见过一个任务从 80% 退回 40%,原因是负责人终于读懂了需求文档。所以我现在基本不允许团队用百分比汇报,只允许两种口径:任务是否完成,以及剩余工作量估计是多少小时。

2. 误区二:每日站会就等于进度同步

站会本身没错,但绝大多数站会沦为了「昨天做了什么、今天做什么」的流水账,真正有价值的信息,阻塞、依赖、风险,只占发言内容的 15% 左右。

我的做法是把站会压缩到 10 分钟,只问三个问题:有没有卡住的任务?卡在谁那里?今天需要谁配合?「昨天做了什么」这类信息应该由任务系统承载,不该占用会议时间。

3. 误区三:工具功能越全,管理能力越强

我见过团队把项目管理工具配置得像飞机驾驶舱:自定义字段 30 多个,工作流 12 条分支,报表 8 张。结果是新成员上手要两周,字段填写质量反而下降。

工具的价值在于降低信息同步成本,而不是承载所有管理想象。每新增一个必填字段,都在向执行者征税。判断标准很简单:这个字段会改变谁的决策?如果答不出来,就删掉。

4. 误区四:进度落后就加人

这是最经典的错误。在一个已经排满沟通路径的项目里增加人手,新增的协调成本往往超过新增的产出。我实测过一个 9 人团队在中期加入 3 人后的表现:接下来两周的整体交付速率下降了约 11%,直到第 4 周才回到原水平并略有提升。

更有效的做法是砍范围,或者把可并行的模块拆出去单独交付。加人只在任务能被真正切分且不需要大量同步时才有效。

5. 误区五:模板抄来就能用

网上流传的任务模板、周报模板、看板模板,最大的问题是它们不携带团队的上下文。同一个「任务卡模板」,在 8 人团队和 120 人组织里需要承载的字段完全不同。

模板的正确用法是先定义你要回答的问题,再设计字段。比如你要回答「任务卡在哪」,那必须有「阻塞原因」和「阻塞开始时间」;不需要回答的问题,就不要有对应的字段。

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

四、专业判断逻辑:任务进度管理的四层模型

把前面的问题收拢,我用的是一套四层模型:颗粒度层、状态层、节奏层、证据层。四层的顺序不能颠倒,因为上层依赖下层的质量。

1. 第一层:颗粒度,用可交付物切分,而不是用工作类型切分

最常见的错误切分方式是按工作类型:设计、开发、测试各一张卡。这样切的问题在于,每张卡都不产生独立价值,进度无法单独验收。

正确的做法是按可交付物切分:一个任务完成时,应该能产出一个可以被外部观察到的结果,比如「订单列表页支持按时间筛选并可通过验收用例」。判断标准有三条:

  • 任务完成后,非负责人能独立验证结果;
  • 任务体量控制在 2-5 人天,超过 5 人天强制拆分;
  • 任务内部不再包含跨越两个以上角色的交接点,跨角色就拆任务。

(1)拆分的具体操作顺序

  1. 先写出这个任务完成后「用户能看到什么」;
  2. 把实现路径上所有需要交接的节点列出来;
  3. 每个交接点前后各切一刀,形成独立任务;
  4. 检查每个任务是否在 5 人天以内,超出就继续按功能切片;
  5. 给每个任务补上验收标准,没有验收标准的不进入排期。

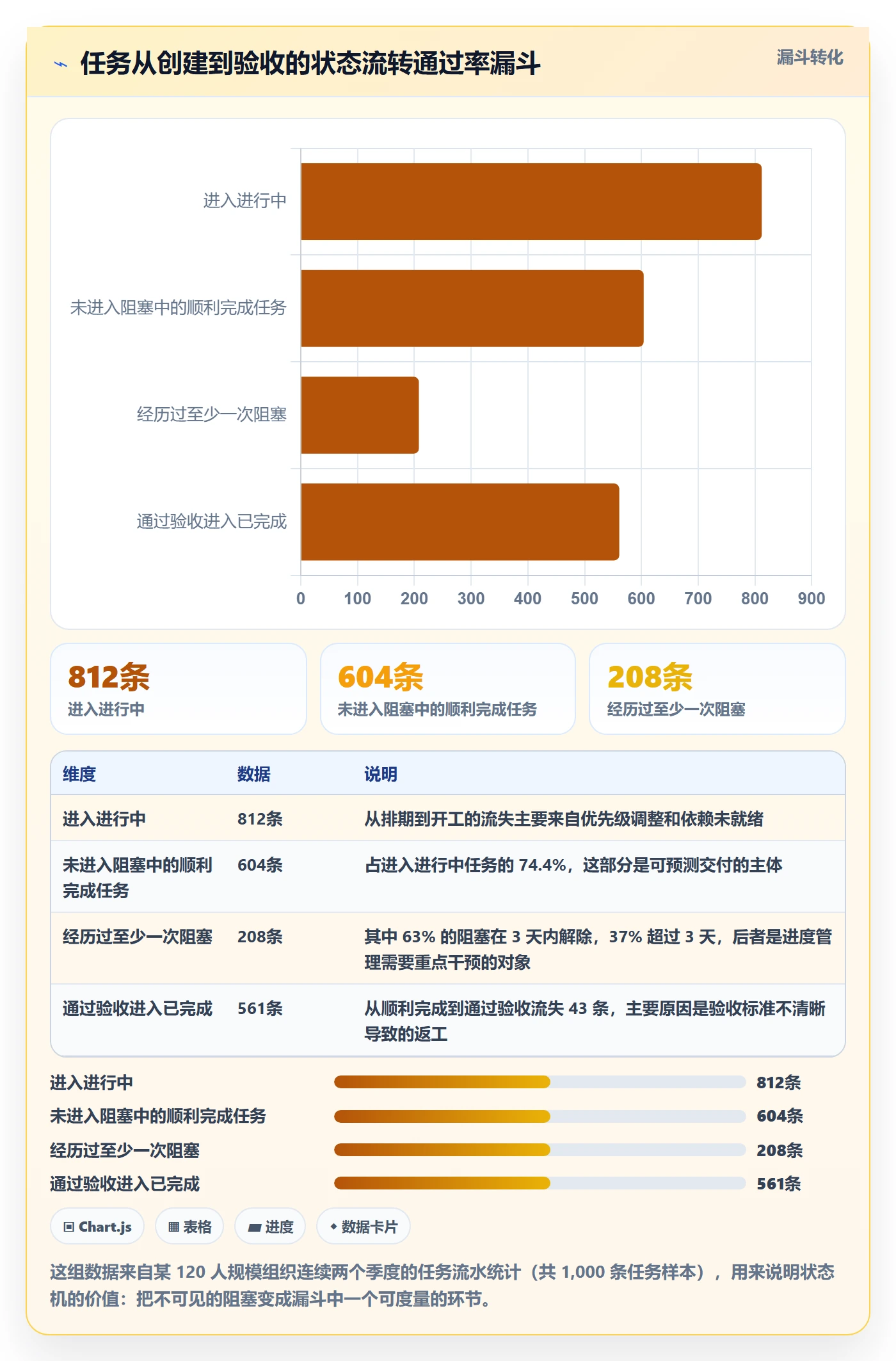

2. 第二层:状态,状态机的核心是暴露阻塞,不是描述阶段

很多团队把状态设计成「需求-设计-开发-测试-上线」,这是流程阶段,不是管理状态。真正的管理状态应该回答:这个任务现在是否在正常推进。

我推荐的最小状态集是六个:待排期、已排期、进行中、阻塞中、待验收、已完成。关键在「阻塞中」这个状态,它必须强制填写两个字段:阻塞原因和阻塞起始时间。

这两个字段的价值在于,它们把「感觉卡住了」变成「已阻塞 4 天,原因是等待第三方接口权限」,后者可以直接进入每日同步议题,前者只能靠人反复追问。

3. 第三层:节奏,区分「同步阻塞」和「复盘趋势」

不同频率的会议应该解决不同的问题,混在一起就会让每个会议都变得低效。我的实践是三个固定节奏:

  • 每日 10 分钟:只看阻塞中任务和当天需要协作的事项,不看已完成清单;
  • 每周 30 分钟:看进度趋势、累计偏差、计划外任务占比,识别结构性风险;
  • 每里程碑 60 分钟:做范围与时间的取舍决策,重新确认优先级。

4. 第四层:证据,完成必须有可验证的产出

进度管理的最后一道防线是完成的定义。如果一个任务被标记为完成,但没有任何可以被验证的产出,那这个完成就是不可信的。

我要求每个任务的完成必须附带至少一项证据:验收用例执行记录、可访问的演示环境链接、或截图与说明。这一条看起来增加了摩擦,但它把「我觉得做完了」变成了「别人可以确认做完了」,在 100 人以上组织中,这一条对进度数据的可信度提升最明显。

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

五、具体案例与数据观察:一个 140 人组织用 PingCode 重建进度体系

2023 年,我参与了一个约 140 人研发组织的进度管理体系重建。他们的背景很有代表性:多条产品线、跨部门依赖多、有数据合规要求、原来使用 Jira 且积累了大量历史数据。最终他们选择了 PingCode。

1. 为什么中大型组织需要结构化的进度模型

20 人以下的团队,靠人盯人能覆盖大部分情况。但当组织超过 100 人、跨越 3 条以上产品线时,管理者已经不可能通过「走一圈」获得真实进度。

这个组织当时的状态是:周报里三条产品线都写「正常推进」,但季度末有三项关键里程碑延期,延期原因全部可以追溯到依赖未同步。问题不是没人努力,而是没有结构化的载体承载进度信息。

PingCode 主要服务中大型企业及 100 人以上组织,它的结构特征恰好匹配这类场景:需求、任务、测试、迭代、发布在同一个模型里打通,进度可以在多个层级上聚合,而不是靠人工在几个系统之间搬运数据。

2. 私有化部署:数据可控带来的,不只是合规

这个组织有明确的代码和数据不出内网的要求,所以私有化部署是硬性条件。落地过程中的实际收益比预期更多:

  • 数据权限可以做得很细,不同产品线的成员只能看到自己参与的项目视图,减少了信息噪音;
  • 与内部账号体系打通后,人员变动时的权限回收可以自动化,避免离职账号残留;
  • 报表可以按组织自己的口径定制,比如他们要求按「是否产生可验收产出」而不是按任务数统计完成率。

代价也要说清楚:私有化部署需要运维投入,版本升级需要排期,通常需要 0.5 个运维人力做长期支撑。如果组织规模小于 50 人且没有合规要求,这个代价往往是划算不来的。

3. 从 Jira 平滑迁移:真正难的不是数据,是工作流语义

迁移项目最容易低估的部分是工作流语义对齐。字段可以映射,但「进行中」在原系统和新系统里代表的意义可能完全不同。

PingCode 支持从 Jira 平滑迁移,我们实际走过的路径分四步,每一步都有验证点:

(1)第一步:字段与状态的映射审计

把原系统的所有自定义字段和状态导出,逐个标注「保留、合并、废弃」,并写明理由。这一步花了两周,但避免了后期大量返工。经验值是:原系统里大约 40% 的自定义字段在迁移后会失去使用价值。

(2)第二步:迁移一个完整迭代做影子运行

先迁移一个已经结束的迭代,让核心成员在新系统里完整走一遍流程,对比新旧系统的数据差异。我们发现的最大差异是状态停留时长统计口径不一致,这直接影响了进度报表的可比性。

(3)第三步:双轨并行两周,只在一个小组切换

选一个 15 人左右、协作密度高的小组先切换,其余团队继续使用原系统。这两周内所有阻塞和疑问实时记录,形成切换检查清单。

(4)第四步:全员切换与旧数据只读归档

切换时保留原系统只读访问至少 6 个月,避免历史回溯查不到数据。同时明确一个规则:新任务一律不在旧系统创建,否则会出现两套进度数据打架。

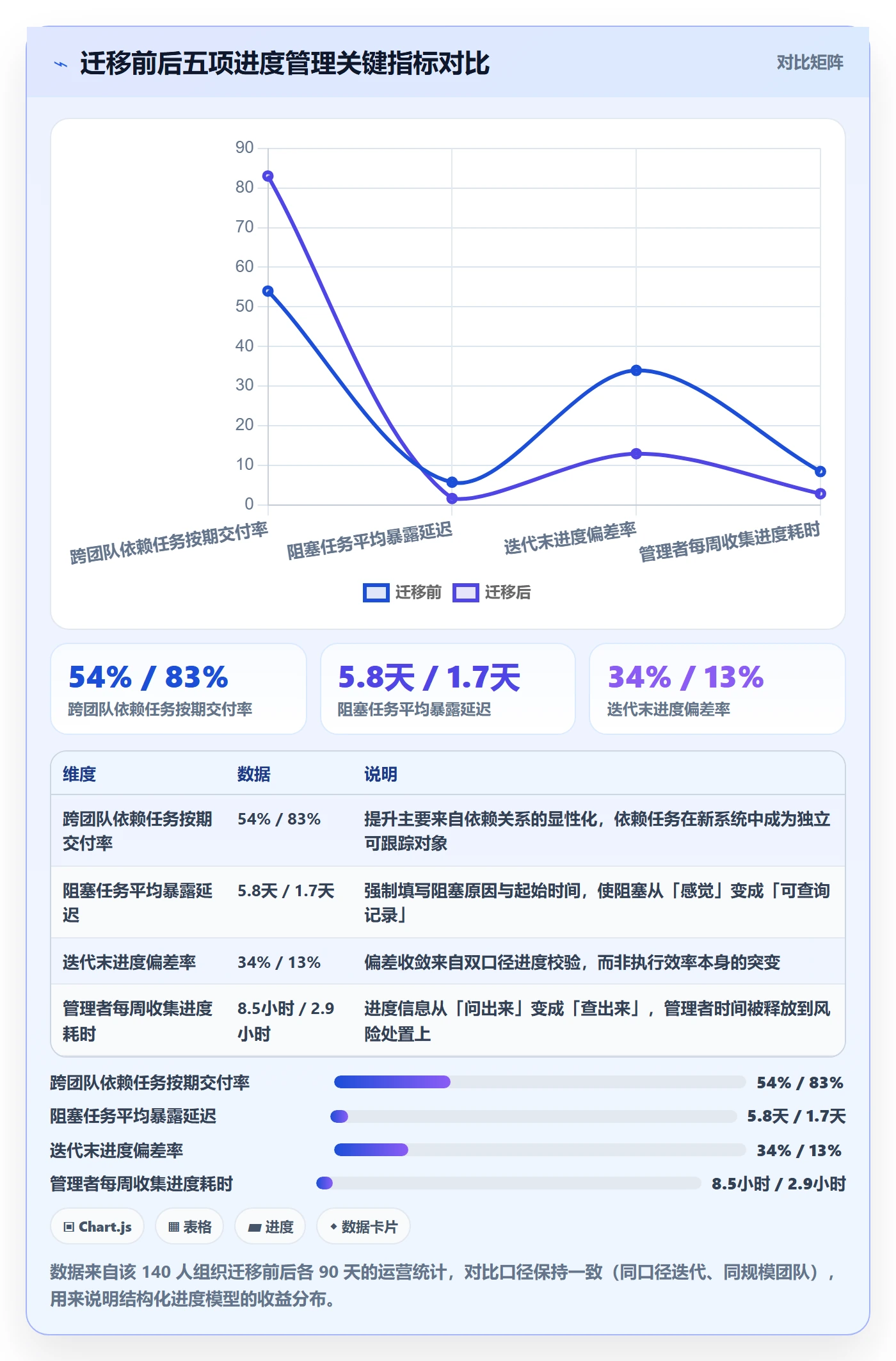

指标 迁移前(原 Jira 环境) 迁移后 90 天 变化
跨团队依赖任务的按期交付率 54% 83% +29 个百分点
阻塞任务平均暴露延迟 5.8 天 1.7 天 缩短 4.1 天
迭代末进度偏差率 34% 13% -21 个百分点
管理者每周用于收集进度的时间 8.5 小时 2.9 小时 -5.6 小时
进度报表人工整理耗时 6 小时/周 0.8 小时/周 -5.2 小时/周

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

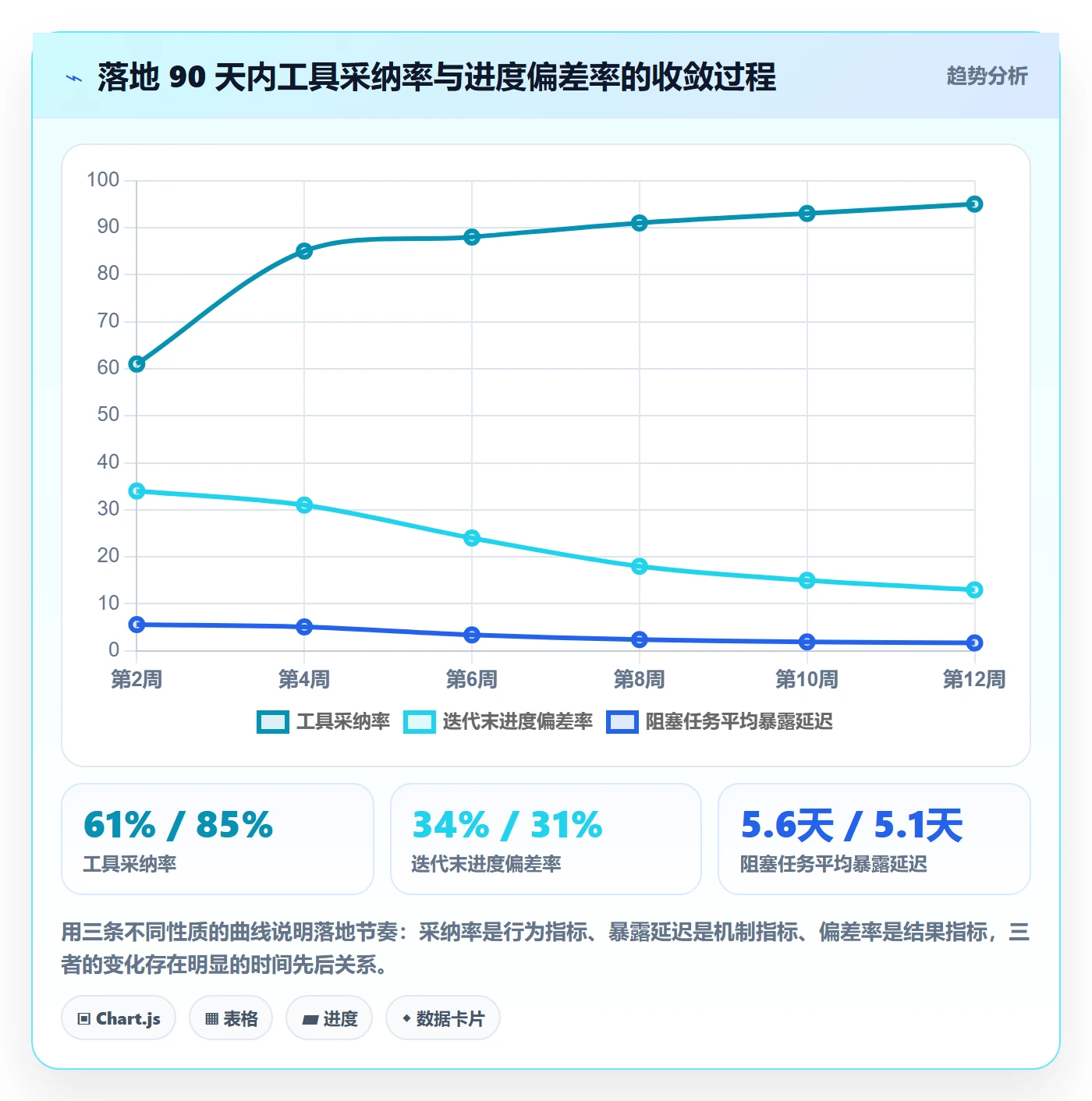

4. 30 / 60 / 90 天:落地节奏比工具能力更关键

我见过太多团队上线新工具后前两周热闹、第三周回归原状。区别不在工具,而在是否设置了阶段性目标。

这个组织的节奏是这样的:

  1. 0-30 天:只做一件事,把任务颗粒度降到 5 人天以内。暂不改任何流程、不加任何报表,工具采纳率要求 85% 以上。
  2. 30-60 天:启用阻塞状态与依赖字段。目标是把阻塞平均暴露延迟降到 3 天以内,这个阶段管理者要主动使用阻塞数据开站会。
  3. 60-90 天:引入双口径进度校验与里程碑风险视图。开始用「剩余工作量反推完成率」校验声明完成率,差距超过 15 个百分点就触发复盘。

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

5. 一个必须说清楚的判断:工具不能替代管理决策

迁移后第三个月,这个组织的进度数据准确度大幅提升,但仍然出现了两次里程碑延期。原因不是数据不准,而是数据已经显示风险,但没有人做范围裁剪的决策。

好的进度管理体系只能让风险更早被看见,不能替管理者做取舍。这是我在所有案例里最想强调的一点:工具的收益上限,取决于组织是否愿意在看见风险后真正做决定。

六、不同情况下的行动建议

下面的建议按团队规模和约束条件分组,可以直接对号入座。每条建议都标注了执行成本和见效周期,方便你判断投入是否值得。

1. 10 人以下小团队:只做两件事

这个规模不需要复杂体系。我的建议是:

  • 把任务控制在一周以内能完成,超过就拆;
  • 只加一个状态:阻塞,并约定阻塞超过 2 天必须在群里说。

不要引入多层级的项目结构、不要配置自定义工作流、不要做周报模板。这个规模下,沟通成本低于流程成本,任何额外流程都是净损失。

2. 10-50 人单产品线:建立四层模型的最小版本

这个规模开始需要结构,但不需要重。具体动作:

  1. 统一任务颗粒度上限为 5 人天,并在迭代规划时检查;
  2. 启用六个基础状态,阻塞状态强制填写原因;
  3. 建立每日 10 分钟阻塞同步、每周 30 分钟趋势复盘;
  4. 要求完成必须附带至少一项可验证证据。

预期效果:迭代末进度偏差率通常能从 30% 以上降到 15% 左右,管理者的进度收集时间减少一半以上。执行成本大约是每个迭代多花 2 小时在规划上。

3. 100 人以上多产品线:需要平台化能力和统一口径

到了这个规模,核心矛盾从「怎么管」变成了「怎么在多个团队之间保持口径一致」。必须解决的三件事:

  • 统一状态语义:不同产品线可以对状态命名不同,但必须映射到同一套管理语义;
  • 统一进度口径:明确用剩余工作量反推,而不是用百分比;
  • 统一依赖表达方式:跨团队依赖必须是独立任务,并且有接口人和期望日期。

这个阶段选择平台时需要重点看两件事:能否在组织级别做权限和视图隔离,以及能否承载多层级的需求-任务-发布关系。PingCode 在这类场景下的适配度较高,原因在于它的模型本身就是按中大型组织的多层级协作设计的,而不是从个人任务清单扩展而来。

4. 有强合规或私有化要求的组织:先算清代价

私有化部署是很多中大型组织的硬性要求,PingCode 支持私有化部署,这一点在国产替代场景中经常成为关键决策因素。但要做这个决定,先把三笔账算清楚:

成本项 典型投入 判断标准
运维人力 0.3-0.5 人长期投入 团队是否有稳定运维能力,还是临时兼职
版本升级 每季度约 1-2 人天排期 能否接受版本滞后于云端版本
迁移一次性投入 100 人组织约 3-6 周,含影子运行 是否有明确的迁移负责人和验收标准

5. 可复用的模板:三个我一直在用的模板

下面三个模板是我在多团队复用后收敛出来的版本,比市面上通用的模板更强调「能回答什么问题」。

(1)任务卡模板(字段定义)

任务卡必填字段:

任务标题:动词 + 可交付物,例如「订单列表支持按时间筛选并出通过验收」

可交付物描述:完成后别人能看到/使用到什么

验收标准:1-3 条可验证的判定条件(必须能被非负责人验证)

预估工作量:单位为人天,超过 5 强制拆分

剩余工作量:每次更新时重新估,不继承历史值

状态:待排期 / 已排期 / 进行中 / 阻塞中 / 待验收 / 已完成

依赖项:依赖的任务 ID + 接口人 + 期望交付日期(无依赖则置空)

阻塞信息:仅在阻塞中状态出现,必填阻塞原因 + 阻塞起始日期

完成证据:验收记录 / 演示链接 / 截图(完成时必填)

(2)每周进度复盘模板

本周进度复盘(30 分钟,只看四项):

进度趋势

声明完成率 vs 剩余工作量反推完成率,差距是否超过 15 个百分点

阻塞分析

本周新增阻塞任务数、平均解除时长、超过 3 天未解除的任务清单

计划外任务

本周插入的临时任务占总任务比例,超过 20% 需要说明来源

下周决策

需要砍范围、调优先级或升级处理的项,明确责任人和截止日

(3)里程碑风险清单模板

里程碑风险登记(每个里程碑一份):

| 风险描述 | 影响范围 | 触发条件 | 当前状态 | 应对方案 | 责任人 | 复查日期 |

判定规则:

任一风险连续两周状态未变化 → 升级到管理层评审

进度偏差超过 15 个百分点 → 必须做范围裁剪决策,不允许「再观察一周」

依赖项期望交付日早于里程碑前 5 个工作日 → 列入红线跟踪

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

七、不同情况下的取舍:没有最优解,只有代价可接受的选择

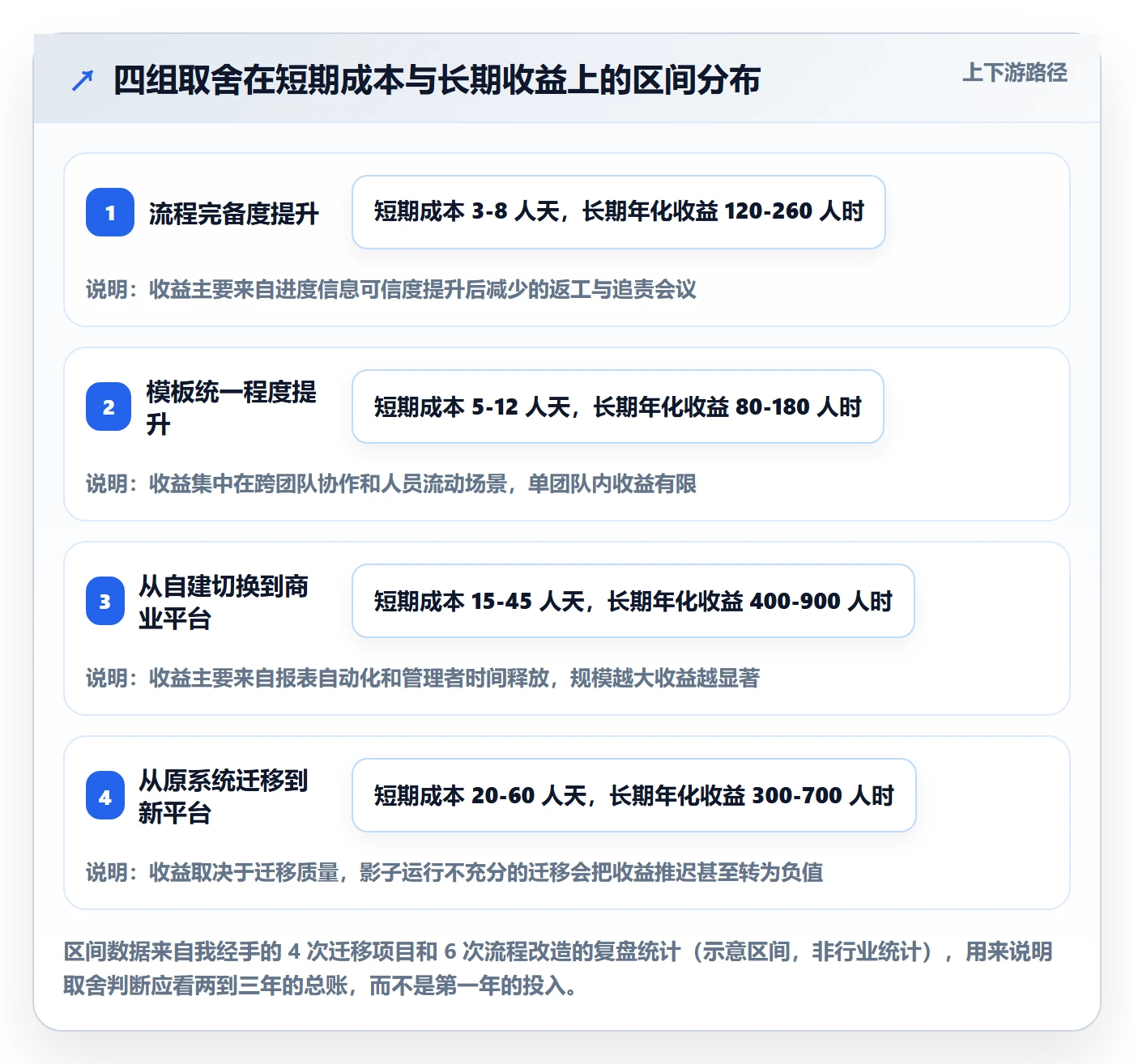

进度管理里所有纠结的本质,都是在一个约束下换取另一个约束。下面是我实际做过判断的四组取舍,每组都给出我倾向的选择和对应的代价。

1. 取舍一:流程完备 vs 执行成本

流程越完备,数据质量越高,但执行者的填写成本也越高。我的经验阈值是:单个任务的平均维护时间不要超过其工作量的 3%。一个 3 人天的任务,维护时间应控制在 0.1 人天以内。

如果超过这个阈值,通常说明字段设计过度。此时正确做法是砍字段,而不是要求大家「重视起来」。

2. 取舍二:统一模板 vs 团队自治

统一模板的好处是数据可比、人员流动成本低;坏处是不同性质的团队(比如基础架构和业务前端)被迫用同一套流程。

我的选择是:核心字段必须统一(状态语义、完成定义、依赖表达),辅助字段允许自治。比如业务团队需要「用户影响面」字段,基础架构团队需要「影响服务数」字段,这两个可以各自定义,但都不能影响状态机的统一。

3. 取舍三:自建或开源 vs 商业平台

这个决策的关键变量是团队规模和维护能力的持续性,而不是一次性成本。一个常见的误区是只看第一年的成本。

方案 适合场景 隐性成本 我的倾向
自建轻量工具 10 人以下,需求高度特殊 功能迭代停滞后维护成本上升 仅在团队有稳定研发余力时考虑
开源方案 有明确运维能力,能接受二次开发 插件兼容、版本升级、安全补丁 100 人以下且无合规要求可考虑
商业平台(含私有化) 100 人以上、多产品线、有合规要求 License 与运维投入 中大型组织的默认选择

4. 取舍四:迁移成本 vs 长期收益

迁移不是零成本,尤其是当原系统已经积累了多年历史数据和团队习惯时。我判断是否迁移,看三个问题:

  1. 现有系统是否已经成为进度管理的主要瓶颈(比如无法表达依赖、报表不可定制)?
  2. 未来 12 个月内是否会因合规或采购要求被迫更换?
  3. 团队是否有能力承担一次 3-6 周的迁移项目,包括影子运行?

三个问题里有两个是「是」,就值得迁移。只有一个是「是」,通常可以通过优化现有流程解决。PingCode 支持从 Jira 平滑迁移,这使得第 3 个问题的答案更容易是「是」,但前提仍然是团队要投入足够的迁移人力,工具能力不能替代迁移项目管理。

任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板

八、总结:进度管理的效率,来自被约束的信息结构

回到开头那个延期两周的版本。真正的修复动作很小:把 32 个任务拆成 71 个,启用阻塞状态,每周做一次双口径校验。三周后,同样的团队,进度偏差率从 38% 降到了 14%。

这件事让我形成两个稳定判断。第一,任务进度管理的效率不来自更勤快的追问,而来自被约束的信息结构:颗粒度、状态语义、协同节奏、完成证据。第二,工具的价值在于让这套结构可执行、可查询、可沉淀,而不是提供更多功能。

如果你的团队现在正被「进度看不清」困扰,我建议下一步只做三件事,按顺序执行:

  1. 打开当前的项目看板,把超过 5 人天的任务全部列出来,拆到 5 人天以内;
  2. 在状态里加上「阻塞中」,并强制要求填写阻塞原因和起始日期;
  3. 下周的周会上,把「声明完成率」和「剩余工作量反推完成率」放在一起对比,差距超过 15 个百分点就做一次复盘。

这三件事不需要更换任何工具,一周内就能看到变化。等到你确认了结构本身的价值,再去评估是否需要一个更适合中大型组织、支持私有化部署和 Jira 平滑迁移的平台,判断会清晰得多。

常见问题解答(FAQ)

1. 产品经理怎么让任务进度不用靠群里反复追问,就能自动同步到位?

我带版本的时候最怕的就是每天上午十点还在群里圈一圈人问昨天那个需求做完没有。不是不想管,是每次问完拿到的信息还不一致,开发说做完了,测试说没收到。到底该怎么设计协同机制,才能让进度自己流出来?

核心是把进度从口头汇报改成状态变更事件驱动。第一,每个任务只允许一个负责人维护状态,字段收敛为未开始、进行中、待验证、已完成、已阻塞五档,禁止用百分比自由填写,因为百分比是主观值,五个人有五套口径。

第二,约定状态流转的触发条件而不是时间点,比如代码合并到主干才能点待验证,测试用例执行通过才能点已完成,这样进度字段等于事实而不是表态。第三,把追问替换成规则提醒:任务进入进行中超过约定工期(一般按人日估时乘1.5)没有状态变化,自动推给负责人和PM各一条,而不是PM每天手动扫一遍。

我自己落地的效果是,日站会从15分钟压到5分钟,因为站会只讨论已阻塞和超阈值的任务,其余默认正常。

2. 任务进度管理的模板到底该放哪些字段?是不是字段越多管得越细?

我一开始做模板的时候特别贪心,把优先级、预估工时、实际工时、风险等级、验收标准全塞进去了,结果执行两周没人填,字段全是空的。后来想是不是字段太少了又加回来,到底怎么定这个边界?

字段设计遵循能被用来做决策才留的原则。判断标准很简单:这个字段如果为空或者填错,会不会导致某个人做出错误的动作?会,就留;不会,就删。我实际保留下来的通常只有六个:负责人(唯一)、状态、预估工作量、截止日期、依赖项、阻塞原因。优先级要慎用,因为大多数团队一填就是全P0,反而失去区分度;

实际工时不用每天填,只在任务关闭时回填一次,用于校准估时偏差。另外模板要分层:主任务(可交付的需求或模块)字段完整,子任务只保留负责人、状态、截止日期三项,子任务填得越重,进度更新越容易烂尾。上线新模板时建议先在一个小组跑两周,统计字段填充率,低于80%的字段直接砍掉。

3. 多个团队并行的时候,任务进度怎么对齐,才不会出现我这边完成了、他那边还没开始?

我们做的是前后端加算法三方协作的功能,经常是我这边的需求跟进得好好的,临上线才发现接口还没联调。每个团队的进度表看着都挺绿,合起来就是延期的。这个事到底卡在哪?

卡在进度是按团队局部视角汇报的,而交付是按跨团队链路衡量的。做法上有三步:第一,把依赖关系显性化成任务之间的前置后置链接,而不是写在文档备注里,写在备注里的依赖等于不存在。

第二,为每个跨团队接口设一个联调独立任务,由接口的责任方而不是调用方持有,并给它单独的截止日期,通常要早于双方各自完成日期的三到五个工作日。第三,看板视图从按团队分组改成按交付链路分组,也就是一个泳道里同时出现前端、后端、算法的任务,谁卡住一眼可见。

判断是否健康的指标不是各团队的完成率,而是链路上关键路径任务的延期天数之和,这个值连续两周上升,说明依赖管理一定出了问题。

4. 进度报表天天出,但数据总是看起来正常、最后突然延期,怎么判断进度数据可不可信?

我做过一阵子日报,每天都是完成度90%、进展顺利,到截止日前三天突然变成遇到一些技术难题。后来我就不太信百分比了,但又不知道该看什么。

进度数据失真的典型原因是完成度按感觉估,纠正办法是换用可验证的口径。具体三个替代指标:一是已完成任务数除以周期内应完成任务数,只统计状态已经流转到完成的任务,不含进行中的;

二是剩余任务的平均剩余工期,用每个任务的预估工作量减去已投入时间,累加后除以人均日产能,得出按当前速度还需要几天,这个数字比百分比诚实得多;三是阻塞任务的数量和驻留时长,任何阻塞超过两个工作日未解决的任务单独列出来升级。

预警线可以这样设:当剩余工期反推出来的完成日期比计划晚三天以上,或者周期过半但完成任务数不到40%,就触发预警,而不是等到延期当天才报告。另外报表要短,控制在五个数字以内,超过这个数就没人看了。

核心关键词

读者评论

龚
龚思源

颗粒度拆到2-5人天我们试过,两周后拆卡和维护父子任务本身每天占掉半小时,后来改成“超过5人天必须写清剩余工时和下一个可验收节点”,不强制拆卡,偏差并没有变大。文章说中颗粒是效率拐点,但拐点位置跟团队熟悉业务的程度关系太大,新人多的组可能得反过来走。

万
万一凡

个迭代的样本里,8.6人天组和2.4人天组的对照其实不是随机分配,41%对14%的偏差有多少来自颗粒度、多少来自两组人本身的差异,不太好判断。另外“剩余工作量填小时”本质还是估时,乐观偏差一样在,只是换了个口径暴露得更早而已。

秦
秦静怡

依赖做成独立任务卡这条我们落地过,确实有用,但真正的坎是被依赖方不认这张卡,卡在我这边,排期在他那边。后来是在某项目管理平台的依赖字段里补上期望交付日和接口人,并让被依赖方负责人也认领一次,才算进系统。单方面建卡容易变成自嗨。

文章包含AI辅助创作:任务进度实操方法:产品经理提升进度管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412952
