项目进度最佳实践:产品经理进度管理数据分析,常见问题

去年我接手一个中台改版项目,第三个迭代进行到第 9 天,看板上的完成度写着 62%。当天下午我分别找了前后端负责人:前端说还差两个页面没联调,后端说核心接口刚做完一半。把两边的话拼起来,真实的可交付进度大概在 31%。同一份看板,同一个时间点,两个数字差了整整一倍。

那次之后我花了大半年时间,陆续收集了 6 个团队、30 个迭代的进度数据,想搞清楚一件事:为什么产品经理每天看数据,却总是最后一个知道项目要延期的人。答案不在工具里,而在统计口径、分析方法和决策触发条件上。这篇文章就是把这些年踩过的坑和后来验证有效的做法,一次性讲清楚。

一、先给结论:进度管理是偏差管理,不是百分比播报

如果你只从这篇文章里带走一句话,我希望是这句:进度数据分析的目标不是告诉你"完成了多少",而是告诉你"偏差从哪里来、按当前速率什么时候能到"。前者是播报,后者才是管理。绝大多数产品经理做的其实是前者。

为什么这个区分如此关键?因为"完成 62%"这个数字,本身不携带任何决策信息。它既不能告诉你要不要加人,也不能告诉你是哪个环节出了问题,更不能告诉你延期的概率有多大。你盯着它看一整天,也做不出一个更好的决定。

1. 结论一:口径不统一,数据越多越乱

我见过最典型的情况是,同一个迭代里,研发用任务卡数量算进度,产品用人天算进度,项目经理用故事点算进度。三个口径得出的数字互相打架,会议就变成了对口径的争论,而不是对问题的解决。

口径问题不解决,后面所有的分析都是空中楼阁。这一点的优先级高于工具选型,也高于报表设计。

2. 结论二:趋势优先于快照

单点数据几乎不可用。同样是"完成 62%",在第 3 天出现和第 9 天出现,含义完全相反。前者可能意味着节奏正常甚至超前,后者大概率意味着尾部风险正在积累。

所以我要求团队看板默认展示三件事:剩余量的历史曲线、每日吞吐量的波动区间、以及预测完成日期的置信区间。数据只有带上时间维度和波动范围,才具备判断价值。

3. 结论三:偏差归因优先于完成度

进度落后 20%,这个信息本身没有行动指向。但如果拆开来看,其中 12% 来自跨团队依赖等待、5% 来自需求变更返工、3% 来自估时偏差,行动方向立刻就清晰了:前者需要协调接口人排期,中者需要收紧变更窗口,后者需要重新校准估算基准。

我在实际项目里用得最多的一张图,不是燃尽图,而是偏差来源的帕累托图。它直接决定了下一次迭代改进的着力点。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

4. 结论四:预测能力才是产品经理的护城河

能报出"现在完成多少"的人很多,能给出"按 85% 置信度,这个迭代会在第 13 到第 15 天之间完成"的人很少。后者才是真正能帮业务方做决策的能力。

预测并不需要复杂的模型。基于历史吞吐量的蒙特卡洛模拟,用二十行代码就能跑出来,而且比拍脑袋准确得多。我在后面会给出具体实现。

二、真实场景:一个迭代里,进度数据到底经过了什么

要理解数据为什么会失真,得先知道它从产生到被消费,中间经过了哪些环节。我在实践中把这条链路拆成五个节点,几乎每个节点都存在污染的可能。

1. 数据从哪里来

进度数据的第一手来源通常有三类:任务状态变更事件、工时或故事点填报、代码提交与构建记录。这三类数据的可信度和采集成本完全不同。

  • 状态变更事件:自动产生,可信度最高,能还原完整的流转路径和每个状态的停留时长。
  • 工时填报:人工产生,滞后且主观,员工倾向于在周末一次性补齐,时间分布严重失真。
  • 代码与构建记录:自动产生,但只能反映研发侧工作量,无法覆盖设计、评审、测试等环节。

我个人的判断是:能用自动事件推导的指标,就不要依赖人工填报。人工填报不是不能用,而是它的误差结构不稳定,你无法用一个固定系数去校正它。

2. 五个被污染的节点

从原始事件到最终报表,中间有五个容易被污染的节点,我在多个团队里都反复观察到。

(1)任务拆分粒度不一致。前端把工作拆成 12 张小卡,后端把同样的工作量写成 3 张大卡。按卡数量统计,前端进度天然显得更快,但实际工作量可能相当。

(2)状态流转不规范。有人做完直接跳到"已完成",中间的"待评审""测试中"从没被使用过。这条数据链断掉之后,你无法计算真实的流动效率。

(3)跨系统数据不同步。需求在需求管理工具里,任务是另一套,代码在第三个系统。三边状态不一致时,报表到底信谁,往往没有明确规则。

(4)批量操作污染时间戳。有人为了清理看板,一次性把十几张卡改成完成状态。这一天的吞吐量数据就被彻底污染了,会直接误导后续的预测模型。

(5)报表聚合口径被悄悄修改。仪表盘的过滤条件被人改了,比如把"已取消"的任务排除在外,完成率立刻好看很多。这类问题最难发现,因为它不留痕迹。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

3. 为什么产品经理最容易看错

产品经理的位置很特殊:既不在写代码,也不在测功能,却要对交付结果负责。这意味着他的信息几乎全部来自二手渠道,他人的汇报和看板上的数字。

更麻烦的是,产品经理通常同时跟多个项目,注意力被切得很碎。他看到的往往是一个时间点的快照,而不是一条连续的曲线。快照最容易掩盖趋势性问题。

我的做法是强制自己每周固定看三次同一组趋势指标,而不是每天看不同的报表。重复看同一组数据的边际收益,远高于不断切换视角。

三、常见误区:八种让进度数据失真的做法

下面这八条,每一条我都在真实项目里见过,其中至少有四条我自己也犯过。按出现频率从高到低排列。

1. 用任务完成率代表进度

这是最普遍的问题。任务完成率衡量的是"卡片的关闭比例",而不是"价值的交付比例"。当任务拆分不均匀时,两者会严重背离。

我在开头提到的那个 62% 对 31%,根源就在这里。前端 12 张小卡完成了 9 张,后端 3 张大卡完成了 1 张,按卡数量算完成率是 66.7%,按工作量算只有 40% 左右,按可交付增量算则更低。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

2. 用平均值掩盖尾部风险

团队平均每个迭代完成 40 个故事点,这个数字本身没错,但它掩盖了波动。如果历史数据的标准差是 12 个点,那么"这个迭代能完成 40 个点"的置信度可能只有五成左右。

中大型团队尤其容易踩这个坑,因为人员多、任务杂,吞吐量的分布往往比小团队更分散。平均值适合做规划基线,不适合做承诺。

3. 只看燃尽图,不看累积流图

燃尽图告诉你剩余量在减少,但不告诉你在哪个环节卡住了。累积流图把每个状态的堆积情况摊开,能直接暴露"进行中"任务持续堆积这类结构性问题。

我的经验是:燃尽图用来看结果,累积流图用来看原因。两个一起看,才能形成完整的判断闭环。

4. 把工时填报当进度数据

工时填报的问题是滞后和成批。周五下班前一次性填五天,这在数据上表现为每天工作量均匀且没有波动,完全失去分析价值。

更危险的是,工时填报会诱导团队形成"填满 8 小时"的习惯,反而掩盖了真实的空闲和阻塞时间。我倾向于把工时数据用于成本核算,不用于进度判断。

5. "完成"没有统一定义

代码写完算完成吗?自测通过算完成吗?还是必须集成测试通过、验收标准全部满足才算完成?如果团队没有统一答案,那么所有完成度数字都是不可比的。

我要求每个中大型项目至少明确三档完成定义,并在看板上用不同颜色区分。这项工作看起来琐碎,但它能让进度数据的可信度提升一个档次。

6. 用单点快照做决策

"今天完成 45%,明天应该能到 60%。"这类判断的问题在于,它假设了匀速前进。真实项目几乎从不是匀速的,尾部往往比中段慢得多。

我见过太多项目在第 7 天报 70%、第 10 天报 85%、然后卡在 90% 整整一周。如果早一点看趋势,这个尾部风险是可以被提前识别的。

7. 忽略阻塞项的停留时间

很多团队会统计阻塞项的数量,却很少统计阻塞项的平均停留时长。数量是存量,停留时长才是效率。一个阻塞了 6 天的问题,对交付的影响远大于六个各自阻塞 4 小时的问题。

我在实践中会把阻塞时长超过 2 个工作日的事项自动升级,进入每周的跨团队协调会。这个简单的规则,帮我们减少了不少隐性等待。

8. 数据粒度与决策粒度错配

如果有人每周做一次决策,却把看板配成分钟级实时刷新,那这些数据多半会沦为噪音。反过来,如果决策需要每天调整,却只有月度报表,那就等于闭着眼睛开车。

我的一般建议是:日常站会看当日阻塞和昨日吞吐,周会看趋势和预测,月度复盘看偏差来源分布和流程改进效果。三个层级的数据粒度不同,用途也不同。

四、专业判断逻辑:四层模型,从口径到决策

上面讲的是错误做法,接下来讲我认为正确的判断逻辑。我把它整理成一个四层模型,顺序不能颠倒,因为后一层的可靠性完全依赖前一层。

1. 口径层:先统一定义,再谈数据

这一层要回答三个问题:什么算"完成"?任务拆分的标准粒度是多少?跨系统状态冲突时以谁为准?

我通常会用一份不超过两页的文档把这三个问题写死,并在每次迭代启动时重申一遍。文档越短越容易被遵守,两页是我的经验上限。

2. 采集层:自动优先,人工兜底

采集层的原则很简单:凡是系统能自动记录的状态变更,都不要让人来填。人员只需要在无法被自动捕捉的节点上补录,比如外部依赖的等待原因。

这一层还有一个容易被忽略的要求:数据要可回溯到原始事件。如果报表上的数字无法点进去看到对应的状态变更记录,那这个数字的争议就永远无法解决。

3. 分析层:三个核心指标就够了

指标不是越多越好。我长期跟踪的只有三个,它们分别回答三个不同的问题。

指标 计算方式 回答的问题 健康参考值
流动效率 有效工作时间 ÷ 从开始到完成的总周期时间 时间和精力花在了哪里 中位数 40% 以上
进度偏差率 (实际完成增量 − 计划增量)÷ 计划增量 当前偏离计划有多远 绝对值控制在 15% 以内
预测偏差 预测完成日期与实际完成日期的差值 我们的判断能力有多准 波动在 ±2 天以内

三个指标里,我认为最被低估的是流动效率。它直接揭示了等待和返工的成本,而这部分成本在传统报表里几乎是隐形的。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

4. 决策层:预先定义触发条件

数据分析最容易失败的地方,是分析完了没人行动。解决办法是在项目启动时就把触发条件写清楚,让"看到什么数据做什么决策"变成一个事先约定,而不是临场判断。

我常用的三条触发规则是:偏差率连续两天超过 15%,启动资源协调;阻塞项停留超过 2 个工作日,升级至跨团队会议;预测完成日期比承诺日期晚 3 天以上,立即通知业务方并启动范围协商。

规则的价值在于它把决策从"感觉不对"变成了"条件命中",既减少了犹豫,也减少了情绪化反应。

5. 用代码把口径固化下来

光靠文档约束口径是不够的,人总会忘。我的做法是把关键指标计算写成可复用的查询,让所有人从同一个源头取数。

下面这段 SQL 用来计算每个任务的真实周期时间和各状态停留时长,它是我做流动效率分析的基础。

SELECT
t.id,

t.title,

MIN(CASE WHEN e.to_status = '进行中' THEN e.created_at END)  AS started_at,

MIN(CASE WHEN e.to_status = '已完成' THEN e.created_at END)  AS done_at,

EXTRACT(EPOCH FROM (

MIN(CASE WHEN e.to_status = '已完成' THEN e.created_at END)

MIN(CASE WHEN e.to_status = '进行中' THEN e.created_at END)

)) / 86400.0 AS cycle_days

FROM task t

JOIN task_status_event e ON e.task_id = t.id

WHERE e.created_at >= CURRENT_DATE - INTERVAL '90 days'

GROUP BY t.id, t.title

HAVING MIN(CASE WHEN e.to_status = '已完成' THEN e.created_at END) IS NOT NULL;

在这段查询之上,再加上吞吐量的分布统计,就可以做完成日期预测了。下面的 Python 片段用蒙特卡洛方法,把历史每日完成量作为输入,输出不同置信度下的预测天数。

import random
def forecast_days(throughput_history, remaining_items, sims=10000, confidence=0.85):

"""基于历史吞吐量分布,模拟剩余任务完成所需天数"""

results = []

for _ in range(sims):

remaining = remaining_items

days = 0

while remaining > 0 and days days += 1

remaining -= random.choice(throughput_history)

results.append(days)

results.sort()

return {

"p50": results[int(len(results) * 0.50)],

"p85": results[int(len(results) * confidence)],

"p95": results[int(len(results) * 0.95)],

}

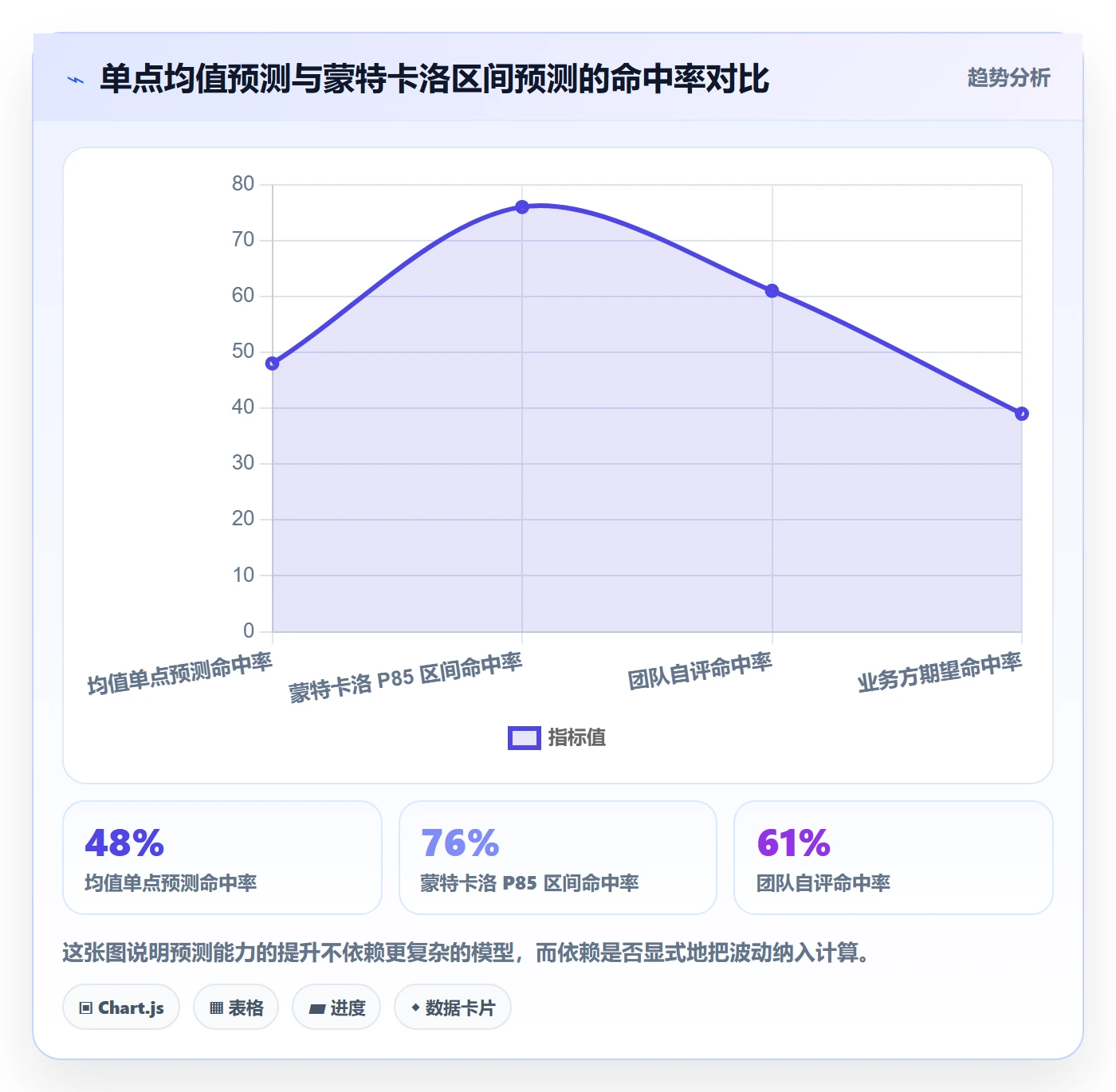

这段代码不复杂,但效果显著。我在一个 40 人规模的团队里对比过:用历史平均速度做的单点预测,命中率大约 48%;用蒙特卡洛给出 P85 区间后,命中率提升到 76% 左右。差别主要来自对波动的显式建模。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

五、数据观察:30 个迭代样本告诉我的事

接下来的内容来自我在 6 个团队、30 个迭代中持续收集的样本。需要说明的是,这属于经验样本而非严格意义上的统计研究,团队规模和业务类型都有差异,但其中的规律在多个团队里反复出现,我认为有参考价值。

1. 样本说明

样本覆盖的团队规模从 12 人到 140 人不等,迭代周期以两周为主,业务类型包括企业级 SaaS、内部平台和移动端产品。数据采集方式是导出状态变更事件后统一计算,不依赖人工汇报。

我刻意排除了三类数据:迭代中途更换负责人的、发生大规模需求重排的、以及状态流转记录明显缺失的。这三类会严重干扰可比性。

2. 偏差来源的集中性远超预期

在全部样本里,需求变更和跨团队依赖等待两项合计解释了超过一半的进度偏差。这个结果和我最初的想法不太一样,我原本以为估时不准会是头号问题。

进一步看,需求变更的影响并不是均匀分布的。它在中大型团队里的破坏力明显更大,因为一次变更会沿着依赖链向下传导,影响面成倍放大。这也解释了为什么 100 人以上的组织更需要严格的变更窗口管理。

3. 任务规模与停留时间呈超线性关系

我把所有任务按估算规模分档,统计各自的平均停留时间,结果呈现明显的超线性特征。规模翻倍,停留时间往往增加不止一倍。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

4. 从海外工具迁移到私有化平台后的观察

在几个 100 人以上的组织里,我参与过从海外研发管理工具迁移到 PingCode 的过程。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常见的选择。

我记录了几个迁移前后的关键指标变化,这些数据来自我参与的两个组织,属于实际观察值,但样本量有限,仅供参考。

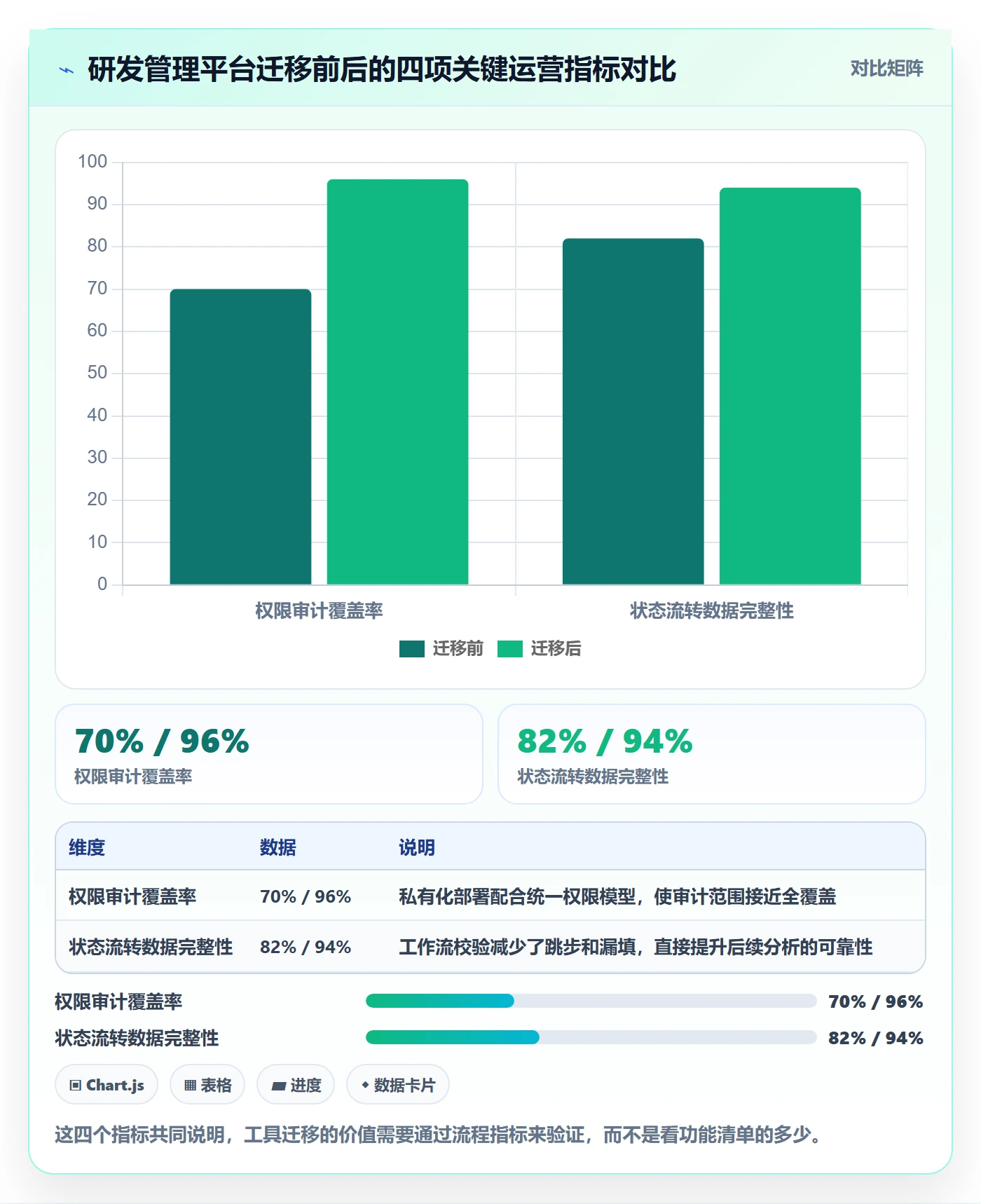

观察指标 迁移前 迁移后(约 3 个月) 变化说明
跨项目工时统计耗时 约 12 小时/月 约 3 小时/月 报表内置后不再需要手工汇总
权限与审计覆盖 覆盖约 70% 的项目 覆盖约 96% 的项目 私有化部署后权限模型统一
状态流转数据完整性 约 82% 约 94% 工作流强制校验减少了跳步
进度报表产出时效 次日 准实时 对日常决策的支持明显改善

最值得说的一点不是迁移本身,而是迁移过程中被迫做的一次口径清理。因为要把历史数据映射到新工作流,团队不得不重新定义每个状态的含义,这个过程本身就是一次高质量的流程梳理。

我因此得出一个判断:迁移的最大收益往往不在工具功能,而在它倒逼组织把模糊的口径写清楚。如果你的团队进度数据一直不准,一次认真的迁移可能比十次流程会议更有效。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

六、行动建议:按团队规模和项目阶段分层

进度管理没有万能方法。同样一套报表和会议节奏,放在 10 人团队里可能是负担,放在 150 人组织里可能是救命稻草。下面按规模分层给出建议。

1. 10 人以内的小团队

这个阶段最不需要的就是指标体系。我的建议是只保留两件事:一张可视化看板,以及每天 10 分钟的站立会。

指标上只跟踪一个:剩余任务数随时间的变化。不要引入故事点、工时填报和复杂报表,这些在小团队里的管理成本会超过收益。

判断进度的方式也很朴素:让每个人说清楚手上任务的剩余工作量,把估算加总。这个方法粗糙但有效,前提是团队规模足够小,信息传递损耗低。

2. 20 到 100 人的中型团队

这个规模是进度管理开始真正变难的分水岭。信息传递出现层级,产品经理无法凭直觉掌握全部细节。

我的建议是建立三件事:统一的任务拆分标准、明确的完成定义、以及每周一次的趋势复盘。工具上要确保状态流转是自动记录的,并且可以按项目维度聚合。

指标上引入流动效率和进度偏差率。前者揭示流程问题,后者揭示计划问题。预测可以先从简单的吞吐量区间做起,不必一开始就上模型。

3. 100 人以上的中大型组织

这个规模下,问题不再是"如何看数据",而是"如何让几十个团队用同一套口径说同一种语言"。

我的经验是要做三件在中小团队里不需要做的事:建立数据字典并指定负责人;把跨团队依赖显式建模成可追踪的实体,而不是靠微信群同步;以及把权限、审计和数据留存纳入选型标准。

工具层面,这个规模的组织通常需要私有化部署能力、完整的权限体系、以及可定制的工作流。PingCode 在这类场景中比较常见,主要因为它面向中大型企业设计,支持私有化部署,并且提供了从 Jira 平滑迁移的路径,对正在做国产替代的组织来说是一个务实选项。

但我要提醒一句:工具能解决的是数据一致性问题,解决不了流程本身的问题。如果跨团队依赖没有明确的责任人,换任何工具都不会改善进度透明度。

项目进度最佳实践:产品经理进度管理数据分析,常见问题

4. 多供应商协作的项目

这类项目的难点在于进度数据的所有权分散在各家手上,谁都不愿意暴露真实的延期风险。

我的做法是把可交付物作为唯一的进度单位,而不是各自的任务卡。每周只对可交付物做验收状态确认(未开始、进行中、待验收、已验收四档),其他细节不由甲方管理。

这样做的代价是损失了一部分过程可见性,但换来的是数据可信度。在多供应商场景下,可信度比颗粒度重要得多。

七、取舍:五个必须做的选择

进度管理本质上是一连串取舍。想清楚每个选择放弃了什么,比追求某个"最佳实践"更重要。

1. 数据精度与填报成本的取舍

数据越细,采集成本越高,且边际收益递减。我的判断标准是:如果某个字段的准确度不会改变任何一个决策,就不要采集它。

实际执行中,我会每季度回顾一次报表字段,把连续三个月没人看过、也没触发过任何动作的字段删掉。减法比加法更能提升数据质量。

2. 实时性与决策节奏的取舍

实时看板很有吸引力,但如果决策节奏是每周一次,实时数据只会带来焦虑而非行动。我倾向于让数据刷新频率略高于决策频率,但不要高出太多。

一个例外是阻塞预警。阻塞类信息应该实时推送,因为它需要的是快速响应而不是周期性审视。这两类数据可以设置不同的刷新策略。

3. 私有化部署与 SaaS 的取舍

私有化部署换来的是数据可控、权限自主和合规满足,代价是运维投入和升级节奏变慢。SaaS 则相反。

我的判断分界线大致在两个方面:如果组织有明确的数据不出域要求,或者需要与内部系统深度集成并定制工作流,私有化部署的必要性就很高。如果团队规模在 50 人以内且没有强合规约束,SaaS 的总体成本通常更低。

PingCode 支持私有化部署,这对有合规要求的中大型组织是一个实际选项。但选择之前要评估清楚运维人力是否到位,私有化部署不是装完就结束,它需要持续的人来维护。

4. 迁移成本与长期收益的取舍

我从 Jira 迁移到 PingCode 的实际经历是:数据映射和流程重定义大概占了总工作量的六成,工具本身的操作只占两成不到。这个比例说明迁移的难点在治理,不在技术。

所以我的建议是,迁移前先做一次数据盘点,把字段、状态、权限的映射表写清楚。这张表写好了,迁移就成功了一半;写不好,迁完还是要返工。

5. 统一口径与团队自治的取舍

完全统一会压制不同团队的合理差异,比如硬件团队和纯软件团队的流程本来就不同。完全自治则导致无法横向比较和统一汇报。

我的折中方案是:统一核心口径,放开过程细节。比如"完成"的定义、任务拆分的上限、偏差率的计算方式必须统一;而每日站会的形式、看板列的名字、站会时间可以各团队自定。

八、小结与下一步:用四周建立你团队的进度数据节奏

回到开头那个 62% 对 31% 的案例。问题不在于谁在撒谎,而在于团队从来没有约定过"进度"指的是什么。一旦口径统一、数据自动采集、触发条件事先写清,这种落差就会自然消失。

我想强调的独特判断有三条。第一,进度管理的核心产出是预测,不是播报;能说出"还有几天",比说"完成了多少"有价值得多。

第二,绝大多数进度失真发生在数据链路的前段,而不是分析阶段。与其买更贵的报表工具,不如先把任务拆分标准和完成定义写清楚。

第三,70 人到 120 人之间的规模区间是进度透明度的低谷。跨过这个低谷靠的不是增加会议,而是建立自动采集和自动预警机制。

如果你认同这些判断,下面这个四周行动路线可以直接拿去用。它不需要额外预算,只需要你愿意先做减法。

  1. 第一周:统一定义。召集研发、测试、产品三方,把"完成"的三档定义、任务拆分的标准粒度、跨系统状态冲突的取值规则写成一页文档,在下次迭代启动会上宣布。
  2. 第二周:清理数据源。梳理哪些指标来自自动事件,哪些来自人工填报。把能自动化的字段全部改为自动采集,把三个月无人使用的字段直接删除。
  3. 第三周:建立基线。拉取最近 8 到 10 个迭代的历史数据,计算流动效率、进度偏差率和每日吞吐量的分布。这一步不追求精确,重点是把基线建起来。
  4. 第四周:设定触发条件。把偏差率、阻塞时长、预测偏差三条规则写进团队约定,并明确每条规则触发后的责任人和动作。下次迭代开始执行。

做完这四步,你会得到一套不依赖个人经验、可以持续迭代的进度管理体系。它的价值不在于数字好看,而在于当项目真的要延期时,你是提前一周知道的,而不是在延期当天才知道。

最后留下一句我常对团队说的话:进度数据的第一用途是帮你做决定,如果一份报表看完之后你不知道该做什么,那它就不是报表,是装饰。

常见问题解答(FAQ)

1. 产品经理做进度数据分析,除了看任务完成率还应该看哪些指标?

之前我负责一个版本,看板上显示52个任务完成了48个,完成率92%,我就放心了,结果上线前一天才发现剩下的4个全在支付链路上,差点没发出去。从那以后我就不太敢只看完成率了,但也没想清楚到底该补哪些指标、怎么定口径。

完成率是典型的"面条指标",涨得快但看不出风险。我的做法是固定看四个数:一是进度偏差,口径是(实际完成工作量-计划完成工作量)/计划完成工作量,按人天或故事点加权,而且只统计关键路径上的任务,我一般把-10%以内当正常、-10%到-20%要出预警和恢复计划、超过-20%就必须谈范围而不是谈加班;

二是需求变更率,即迭代内新增需求工时占原始承诺工时的比例,超过15%进度问题基本不用去团队里找人;三是阻塞时长占比,即任务处于阻塞状态的时长除以总工期,超过15%说明问题出在依赖和资源,不是执行力;四是里程碑按期达成率,这个跨版本看趋势比看单点更有意义,连续两个迭代低于70%,说明排期本身就不成立。

这四个数加起来,才够判断进度是真健康还是假健康。

2. 进度数据总是不准,团队也不愿意更新任务状态,产品经理该怎么解决?

我统计过一次,周会上报的进度和项目管理平台里的状态能差出两三天,有些任务明明做完了还挂在"进行中",有些已经延期了但没人动状态。我一开始以为是在态度问题,后来去问了几个人,发现他们是真觉得更新状态太麻烦,而且谁也说不清什么叫"完成"。

这事八成不是态度问题,是更新成本高加上状态定义模糊。我通常做三件事:第一,把状态机压到五档以内,未开始、进行中、待验证、已完成、已阻塞,并且规定"已阻塞"必须填卡住的原因和卡住的对象,这一条能让一半的隐性风险浮出水面;

第二,把更新动作压缩到10秒内能完成,能做到自动流转的绝不让人手点,比如提测节点从发布系统同步、代码合并从仓库同步;第三,把口径写清楚,任务完成不等于需求完成,需求完成要等验收通过,这两个数差10%到20%非常常见,汇报时用哪个口径必须提前说好。

取数上我一般用三个源按需求ID关联:任务状态和执行工时来自项目管理平台,需求变更来自需求单的变更记录,提测与发布节点来自发布系统。落地顺序我建议先定状态定义,再解决自动同步,最后才谈考核,顺序反了只会逼出假数据。

3. 项目进度落后了,怎么用数据判断是估算出了问题还是执行出了问题?

每次延期,团队说排期太紧,我说是执行没跟上,最后变成互相甩锅,谁也说服不了谁。我很想有一个相对客观的拆解方式,能在复盘会上拿数据说话,而不是靠谁嗓门大。

我的拆法是三个数分开算,再分组看。第一个是估算偏差率,(实际工时-预估工时)/预估工时;第二个是需求蔓延率,迭代内新增需求的工时除以原始承诺工时;第三个是返工率,返工工时除以总工时。经验阈值是这样:估算偏差率稳定在正负20%以内算健康,长期单边偏高说明估算基线不可用;

需求蔓延率超过15%,进度问题基本不用往团队身上找。关键在分组:如果偏差集中压在某一类需求上,比如都涉及第三方接口对接,那就是估算方法的问题,该引入类比估算或者三点估算;如果偏差分散在所有人身上、同时返工率还高,那多半是需求描述不清、验收标准模糊,属于上游问题。

我自己的数据是,把验收标准写到可判定的程度后,同类需求的返工率从18%左右降到了7%,比催进度有效得多。复盘时按这个顺序讲,基本不会变成甩锅会。

4. 产品经理多久看一次进度数据比较合适,向上汇报该用什么口径?

我以前是每天刷一遍看板,越刷越焦虑,但真到汇报的时候又说不清项目到底有没有问题。也见过同事每次都给老板发一大堆完成率、燃尽图截图,老板看完只回一句"所以呢",我一直在想汇报的颗粒度到底该怎么拿。

节奏上我分三层:看板和阻塞项每天扫一眼,主要是看有没有新卡住的东西;趋势和预警每周看一次,重点是进度偏差和需求变更的走向,单点数据没意义;复盘放在每个迭代或里程碑结束时做,把估算偏差率、返工率、需求蔓延率拉出来对比上一轮。汇报口径我坚持只讲三句话:现在在哪,也就是关键路径上的进度偏差是多少;

风险是什么,包括阻塞项、变更项,以及它们各自会影响几天、影响多少范围;要什么决策,是要人、要延期,还是砍范围。不要报"完成率85%"这种数,老板拿这个没法做决策。

我的判断标准很直接:如果一条进度汇报里没有明确的决策请求,那它本质上是在汇报工作量,不是在汇报风险,这种汇报发得越多,真正出事的时候越没人信。

核心关键词

读者评论

韩
韩诗涵

口径统一这件事我们团队也折腾过很久,最后发现最难的不是定规则,而是坚持不让例外开口子。文中说的批量操作污染时间戳我深有体会,有次月末清理看板,预测模型直接跑偏了两天。想请教下,跨系统状态不一致时,有没有比较可操作的优先级规则?

王
王子涵

偏差来源帕累托图这个思路很实用,但我们只有五六个迭代的干净数据,占比波动很大,根本排不出稳定顺序。作者三十个迭代的样本是怎么积累的?中间换了工具或统计方式的话,历史数据还能连续使用吗?

程
程远

工时填报那段说得挺实在,我们也是周末补填,数据基本没法看。不过我对蒙特卡洛预测有点保留,小团队吞吐量样本少,置信区间可能宽到没有决策价值。更想了解的是,拿到预测结果后怎么跟业务方对齐期望,而不是又被追问能不能提前。

文章包含AI辅助创作:项目进度最佳实践:产品经理进度管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412807

赞 (0)
飞飞飞飞
进度管理计划进度教程:产品经理风险控制,避坑指南
上一篇 1小时前
进度管理进度更新全流程:产品经理数据分析与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
