过去两年,我在三家不同规模的公司推动过产品研发进度管理流程的改造:一家是 40 人的创业团队,一家是 300 人的中型 SaaS 公司,还有一家是超过 2000 人的集团研发中心。这三段经历让我得出一个反常识的结论,进度管理出问题,绝大多数时候不是执行力问题,而是流程设计问题。我见过最典型的场景是:每周一的进度会上,产品经理花了 40 分钟追问“这个需求到底做完了没有”,开发说做完了,测试说还有 bug,设计说改了三版。
三个人说的都没错,但他们讨论的根本不是同一个“完成”。
这类冲突的根源,是产品经理在进度管理中只承担了“催办”角色,而没有建立一套完整的进度定义、采集、校准和反馈机制。本文将结合我真实踩过的坑和观察到的数据,拆解产品经理进度管理流程优化的最佳实践,以及那些反复出现却很少被正确归因的常见问题。
一、核心结论:进度管理的本质是降低信息不对称,而不是压缩时间
大多数产品经理把进度管理等同于“盯着日历催人”。但我复盘了 12 个延期超过两周的项目后发现,真正因为某个任务耗时超出预期导致的延期,只占 27%;剩下 73% 的延期来自信息不对称,需求理解偏差、依赖关系未被识别、完成标准不一致。
也就是说,产品经理花在“催”上的时间,绝大部分是浪费的,因为它并没有减少信息不对称。真正有效的做法是把精力投到三个地方:统一定义、提前暴露依赖、建立可验证的完成标准。
我先给出结论性的判断框架,后面再逐步拆解:
- 进度是状态,不是承诺。进度反映的是当前客观事实,不是“我保证下周做完”的承诺。混淆两者会让进度数据失真。
- 进度颗粒度必须与决策层级匹配。给老板看的进度和给开发看的进度,不应该是同一张表。用一个视图服务所有人,是信息失真的开始。
- 依赖关系优先于时间估算。估算误差通常可控,但一个未被识别的跨团队依赖能直接让项目停滞一周。
- 流程优化的目标是缩短“发现偏差”的时间,而不是缩短任务本身的时间。前者产品经理可控,后者往往不可控。
这个判断框架不是凭空来的。我在那家 300 人公司做过一次对照实验:A 组项目沿用“周会追问”模式,B 组项目改用“每日异步更新 + 依赖看板”模式。三个月后,B 组项目从偏差发生到被发现的平均时间,从 3.2 天降到了 0.8 天;而任务本身的平均执行时长几乎没变。这说明流程优化真正撬动的是“发现速度”,不是“执行速度”。

二、背景与真实场景:为什么传统进度管理流程会失效
要理解流程为什么失效,得先看清楚它失效的真实场景。我把过去几年遇到的典型问题归纳成三种场景,每一种都对应不同的流程设计缺陷。
1. 场景一:多角色协作下的“完成”语义分裂
在一个电商中台项目里,一个“优惠券叠加规则”需求涉及产品、后端、前端、测试四个角色。我在项目中期做过一次调查,问五个参与者“这个需求完成了吗”,得到三种回答:产品说“我做完了”,后端说“接口做完了但联调没做”,测试说“功能没测完”。
问题不在于谁在撒谎,而在于团队从未定义过“完成”的统一标准。产品经理的“完成”是需求文档写完,开发的“完成”是代码提交,测试的“完成”是回归通过。三种“完成”在时间上可以差两周,但所有人都用同一个词汇报,进度数据自然失真。
这类场景的典型特征是:进度会上反复出现“我以为你做完了”这种句式。我后来学会一个判断技巧:如果一场进度会里出现了超过两次“我以为”,一定是完成标准定义出了问题,不是沟通态度问题。
2. 场景二:跨团队依赖被当成“黑盒”
在集团研发中心那段时间,我负责一个涉及五个团队的项目。项目启动时每个团队都给了自己的排期,看起来逻辑自洽。但到了第三周,一个上游数据团队悄悄延期了四天,没有任何人通知下游。
等我发现时,下游三个团队已经空转了两天。这次事故的直接损失是大约 18 人天的浪费。根源在于:每个团队只承诺自己的时间点,却没有人对“依赖握手”负责。产品经理的进度管理流程里,缺失了跨团队依赖的显式登记机制。
后来我们在流程里强制加入了一个环节:任何跨团队依赖,必须在启动会上以“我依赖你什么、什么时候需要、你确认了吗”三句话登记,否则视为未识别依赖。这个改动之后,跨团队停滞的平均时长从 3 天降到了 1 天以内。
3. 场景三:进度汇报的“绿黄红”失真
几乎每个团队都用红黄绿三色标记进度。但我观察到,“黄色”这个状态被滥用到几乎失去信息价值。一个任务延期三天是黄色,延期一周也是黄色;有风险是黄色,已经出问题还是黄色。
我统计过一个项目群里连续 8 周的进度报告,标记为“黄色”的任务有 62% 最终变成了延期交付,但在整个过程中,没有任何一次主动升级为红色预警。这说明三色标记法如果没有明确升级规则,就只是心理安慰。
这三种场景指向同一个结论:传统进度管理流程把“汇报”当成了目的,却忘了汇报是为了触发决策。一个不触发任何行动的进度报告,写得再漂亮也是无效流程。

三、拆解常见误区:产品经理最常踩的五个坑
基于这些真实场景,我把产品经理在进度管理中的常见误区归纳为五个,每一个我都在实际项目里踩过至少一次。
1. 误区:用频率代替质量,每日站会开成流水账
很多团队引入了每日站会,但开成了“我昨天做了什么、今天做什么、没问题”的三段式流水账。二十分钟开完,没有任何风险被暴露。
我在一个项目里做过统计:连续两周的站会,平均每天 18 分钟,真正被识别出的新风险平均每天 0.2 个。问题在于站会缺乏结构化提问。后来我把站会问题改成三个:“有没有被阻塞的地方?有没有依赖没有确认?今天有没有可能完不成的事?”风险识别率提升到平均每天 1.1 个。
误区本质是把“同步信息”当成了站会目标。同步信息可以在工具里异步完成,站会应该只解决阻塞。
2. 误区:进度表越细越好,把任务拆到 4 小时
我见过一些产品经理把任务拆到 4 小时颗粒度,结果维护成本极高,而且拆分越细,估算误差反而越大。心理学里有个现象叫“规划谬误”,颗粒度越细不等于越准确。
真正合理的颗粒度判断标准是:一个任务如果不能在 2 天内完成,就应该继续拆;如果一个任务拆到 4 小时以下,管理成本会超过它带来的可见性收益。我在那个 40 人团队里做过对比,把任务颗粒度控制在 1-2 天的项目,进度跟踪准确率明显高于 4 小时颗粒度的项目。
3. 误区:把“进度落后”一律归因为“能力/态度”
这是产品经理最危险的一种归因错误。当进度落后时,如果第一反应是“开发不给力”,就会错过流程层面的真正问题。
我复盘过一个反复延期的项目,最初大家都认为是某个开发效率低。但深入分析后发现,他负责的模块有 60% 的时间花在等待上游接口联调上。进度问题极少是单点能力问题,多数是系统性等待问题。如果第一反应是换人,问题会在下一个人身上重演。
4. 误区:只跟踪“开工”和“交付”,忽略“进行中”的停留时长
很多进度表只记录开始和结束日期,中间过程是个黑盒。但真正的风险往往藏在“某个任务在某个状态停留太久”。
在引入看板工具后,我发现一个规律:任务在“等待评审”状态的平均停留时长,是在“开发中”状态的两倍。这说明瓶颈不在写代码,而在评审环节。如果只看开工和交付,这个瓶颈永远不会被发现。
5. 误区:把工具当成流程,以为上了系统就万事大吉
这是最普遍的一个。很多团队上了项目管理工具,以为进度问题会自动解决。但工具只是承载流程的容器,流程没设计好,工具只会让混乱变得更快、更可见。
我在一个团队里见过这样的情况:工具上线三个月,任务状态字段有 8 种,但没有一个人说得清它们之间的流转规则。结果就是状态字段形同虚设。先定义流程,再选工具;流程里说不清的,工具里一定也管不好。

四、专业判断逻辑:一套可落地的进度管理设计原则
踩过这些坑之后,我逐步沉淀出一套判断逻辑。它不是某个工具的说明书,而是你在设计自己团队流程时的思考顺序。
1. 先定义“完成”,再谈进度
这是所有工作的前提。我给团队的做法是:为每个任务类型定义明确的完成标准(Definition of Done)。比如一个后端接口的完成标准是“代码合并 + 单测通过 + 联调成功”,三个条件缺一不可。
完成标准必须是可验证的,不能是主观判断。“基本做完”“差不多了”这类词,应该被禁止出现在进度汇报里。一旦完成标准清晰,进度数据才有意义。
2. 用状态流代替时间点
传统甘特图依赖时间点承诺,但时间点极易失真。我的做法是让任务在状态流里流转:待办 → 进行中 → 待评审 → 已完成。产品经理关注的是每个任务的“当前状态”和“在该状态的停留时长”,而不是“计划哪天完成”。
这样做的最大好处是:你不再需要追问“做完了吗”,看一眼状态停留时长,就知道哪里卡住了。一个任务在“待评审”停留三天,比任何口头汇报都更能说明问题。
3. 把依赖显式化,让等待可见
依赖是进度的隐形杀手。我的做法是:任何跨团队依赖都必须登记为一个显式条目,包含“依赖方、被依赖方、约定交付时间、当前确认状态”。
关键在于“确认状态”这一列。依赖不是登记完就结束,必须由被依赖方明确确认。未确认的依赖视为风险,需要在进度看板上标红。这样,等待就不再是隐形的。
4. 分级汇报,让不同层级看到不同颗粒度
老板需要看到的是“整体健康度和风险”,开发需要看到的是“我这周做什么”,两者不应该是同一张表。
我的做法是三层视图:管理层视图(只显示里程碑和风险项)、团队视图(显示任务状态流和依赖)、个人视图(显示自己负责的任务)。同一套数据,不同聚合层级。这样既避免了老板被细节淹没,也避免了团队被过度汇报拖累。
5. 进度报告必须触发行动,否则就是废纸
我给团队定了一条硬规则:任何一份进度报告,如果没有任何一条“需要决策的事项”,就说明这份报告没有价值。进度报告的产出物不是“完成度 65%”,而应该是“有三件事需要你拍板”。
这条规则看似极端,但它逼着产品经理去识别真正的风险,而不是机械地统计百分比。
6. 用数据校准判断,而不是靠感觉
最后一个判断逻辑是:产品经理应该有意识地去收集进度数据,用它来校准自己的直觉。比如“任务平均停留时长”“依赖确认及时率”“偏差发现时间”。这些指标不需要复杂,但必须持续观察。
我习惯每两周复盘一次这些数据,看看流程优化有没有真的起作用。没有数据支撑的流程优化,只是换了一种感觉。

五、具体案例与数据观察:用 PingCode 落地进度管理流程
讲完原则,我用一个真实案例说明这些原则在工具里怎么落地。这家公司约 500 人,研发团队分布在三个城市,属于典型的中大型组织。
1. 案例背景:跨三地团队的进度失控
这家公司当时的问题很典型:三个城市的团队各自用自己的表格管理进度,产品经理每周手动汇总,耗时约 6 小时,而且汇总出来的数据经常对不上。跨团队依赖靠口头沟通,经常出现“我以为你们会通知我”的情况。
更棘手的是,他们之前用的是一套海外的项目管理平台,使用门槛高,定制成本大,跨地域协作时同步延迟明显。对于 100 人以上、需要跨地域协作的中大型组织,工具的私有化部署能力和数据合规性,往往是绕不开的硬约束。这正是 PingCode 这类国内平台的核心适用场景,它支持私有化部署,也支持从主流海外工具平滑迁移。
2. 落地过程:三步走
第一阶段,我们先统一定义。把团队所有任务类型梳理成五种:需求、设计、开发、测试、发布,每种都定义了明确的完成标准和状态流转规则。这一步花了大约两周,是整个过程里最不可省略的部分。
第二阶段,把依赖显式化。在 PingCode 的工作项里为每个跨团队依赖建立了显式关联,并要求被依赖方确认。这一步之后,之前那种“最后才知道上游延期”的情况基本消失。
第三阶段,配置分层视图。管理层看里程碑和风险看板,团队看状态流,个人看自己的任务列表。产品经理不再需要手动汇总,周报生成时间从 6 小时降到了 40 分钟左右。

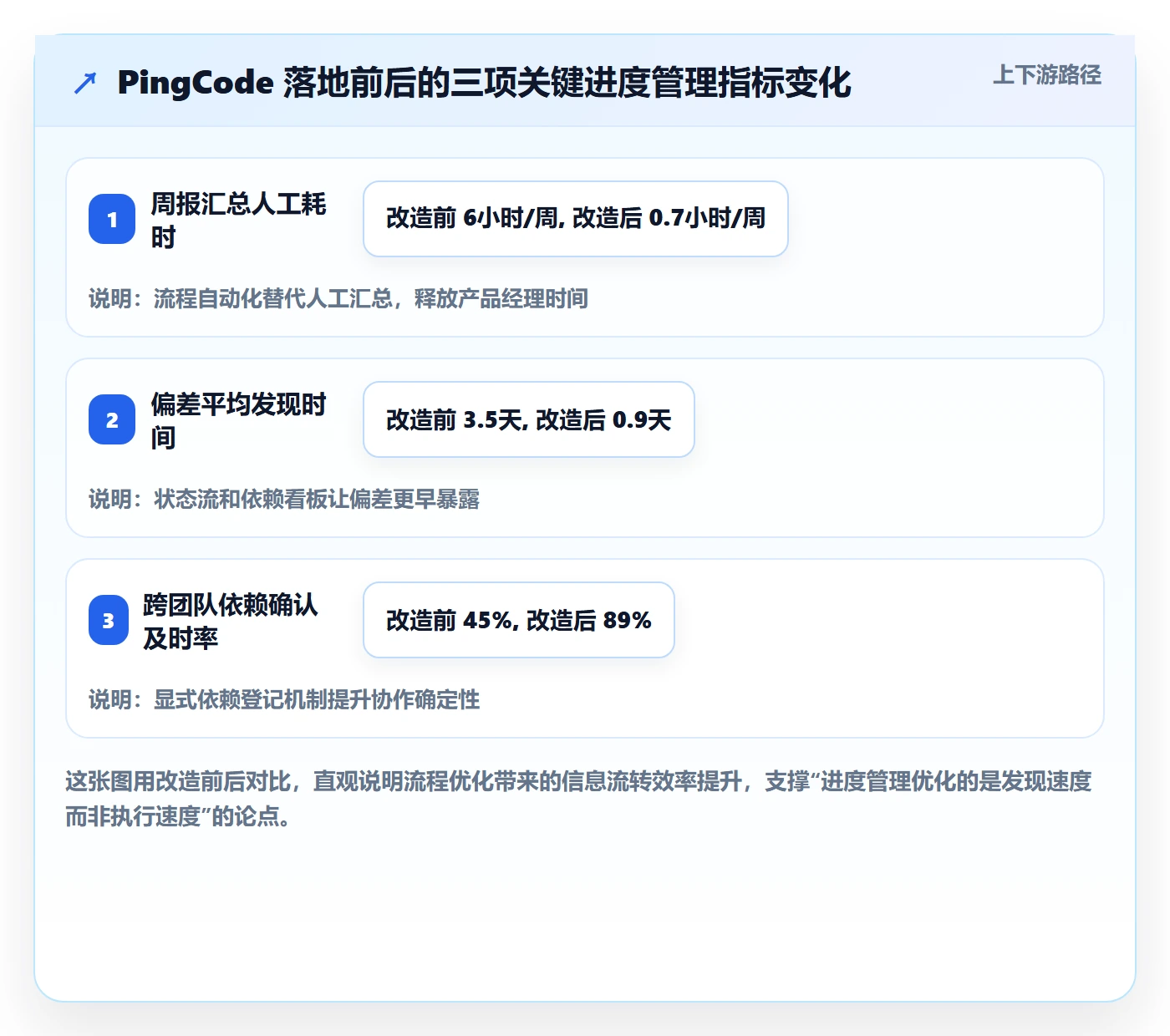

3. 数据观察:三个可量化的变化
改造前后各追踪了两个迭代周期,我记录了三个关键指标的变化:
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 周报汇总人工耗时 | 约 6 小时/周 | 约 0.7 小时/周 | 下降约 88% |
| 偏差平均发现时间 | 约 3.5 天 | 约 0.9 天 | 下降约 74% |
| 跨团队依赖确认及时率 | 约 45% | 约 89% | 提升约 44 个百分点 |
需要说明的是,这些数据来自这家公司两个迭代周期的内部记录,属于单点样本,不代表普遍水平。但它印证了一个判断:流程优化的收益,主要体现在“信息流转效率”上,而不是“任务执行速度”上。
我还想补充一个细节。这家公司后来因为数据合规要求,评估过把工具迁回私有化环境。PingCode 支持私有化部署这一点,让他们的迁移决策变得相对轻松。对于中大型企业,尤其是对数据主权敏感的组织,工具能否私有化部署,往往比功能多寡更重要。
4. 迁移过程中的一个真实教训
这家公司之前用的是海外平台,迁移时踩过一个坑:老系统里的历史状态字段有 12 种,直接映射到新系统后,数据噪音很大,导致初期的状态流分析完全失真。
迁移不是字段搬家,而是一次流程重定义的机会。我们后来把 12 种状态收敛到 5 种,历史数据只保留最终状态,过程数据不做强行迁移。这个决定让后续的分析清晰了很多。如果你也准备做工具迁移,我的建议是:不要试图保留所有历史细节,优先保证新流程的干净。


六、不同情况下的行动建议
原则和案例都有了,但不同团队的情况差异很大。我按团队规模和成熟度给出分场景建议,你可以对号入座。
1. 40 人以下小团队:轻流程,重节奏
小团队最忌讳过度流程化。我的建议是:只做三件事,定义完成标准、每天一次 15 分钟阻塞同步、每周一次风险复盘。不要上复杂的工具,一张共享看板就够。
小团队的优势是沟通路径短,劣势是抗风险能力弱。所以行动重点是让风险尽早暴露,而不是建立冗长的审批链。如果这个阶段就引入重型工具,往往得不偿失。
2. 100-500 人中型团队:建标准,上工具
这个规模是流程建设的关键窗口期。团队规模一过百人,靠口头同步就会开始失效,跨团队协作会明显增多。
- 先统一任务类型和完成标准,这一步不可跳过。
- 把跨团队依赖显式登记,这是这个阶段收益最大的动作。
- 引入支持私有化部署的项目管理平台,避免数据合规隐患。
- 配置分层视图,让汇报不再依赖人工汇总。
- 建立每两周一次的数据复盘机制。
这个阶段我特别建议考虑 PingCode 这类面向中大型企业的平台。100 人以上组织通常开始出现数据合规和私有化需求,而国产替代和从海外平台平滑迁移的能力,能显著降低切换成本。
3. 500 人以上大型组织:统一语言,分权治理
大型组织最大的挑战是“各团队各说各话”。行动重点应该放在建立组织级的进度语言:统一的完成标准、统一的状态定义、统一的汇报口径。
但同时要避免一刀切。组织级只统一“语言”,不统一“细节”。各业务线可以在统一语言下有自己的流程变体。这个阶段工具选型的核心是权限体系、数据隔离和集成能力,而这恰恰是私有化部署平台的优势场景。
4. 正在做工具迁移的团队:流程先行,字段收敛
如果你正准备从海外平台迁移到国内平台,我的建议是:先花两周重定义流程,再动手迁移。迁移过程中,历史状态字段务必收敛,不要原样搬运。
我给这家 500 人公司做迁移时,最大的教训就是字段搬运导致初期数据噪音。后来收敛字段后,分析可用性大幅提升。

七、不同情况下的取舍
流程优化从来不是“全都要”,而是有取有舍。我列几组最常见的取舍,帮你在实际决策时想清楚代价。
1. 颗粒度:要可见性,还是要维护成本
任务拆得越细,可见性越高,但维护成本也越高。我的取舍建议是:核心路径上的任务可以细到 1 天,非核心路径上的任务控制在 3-5 天即可。把所有任务都拆细,是投入产出比最低的做法。
你不可能对所有任务一视同仁。识别出关键路径,把管理精度投在关键路径上,这才是划算的。
2. 汇报频率:要实时性,还是要团队专注度
汇报越频繁,信息越实时,但团队的专注度越容易被打断。我的取舍是:状态更新异步、随时可写;但同步会议只在有阻塞时召开。
不要为了“实时”而牺牲团队的连续工作时间。进度管理的目的是让信息流动更快,不是让会议更多。
3. 工具能力:要功能全,还是要上手快
功能全面的工具往往上手慢,上手快的工具往往能力有限。这个取舍要看团队阶段。创业团队优先上手快,中大型团队优先能力全和数据合规。
我在那家 40 人团队时,选的就是极简工具;到 500 人公司,才需要考虑私有化部署和迁移能力这类更重的问题。阶段不同,答案不同。
4. 流程规范:要统一,还是要灵活
统一规范便于横向对比和管理,但可能压抑团队自主性。我的取舍是:统一“语言”,不统一“动作”。完成标准、状态定义这类要统一;具体怎么开会、怎么拆分任务,留给团队自主。
一刀切和完全放任都是偷懒。真正难的是找到那个“统一到哪一层”的边界,而这个边界需要你根据自己的组织实际去试。
5. 历史数据:要完整,还是要干净
做工具迁移时,保存全部历史数据看起来很稳妥,但往往带来大量噪音。我的取舍是:保留最终状态和关键节点,舍弃中间过程噪音。
干净的少量数据,比庞杂的全量数据更有决策价值。这一点我在 500 人公司那次迁移里体会最深。

八、常见问题解答
1. 产品经理每天应该花多少时间在进度管理上?
这个问题没有标准答案,但有个判断标准:如果你每天花超过 1 小时在“追问进度”上,说明流程设计有问题。我见过高效的团队,产品经理每天花在进度管理上的时间不到 30 分钟,因为大部分信息已经通过状态流自动呈现。时间花得多,往往不是勤奋,而是流程漏了。
2. 团队成员不愿意更新任务状态怎么办?
先别急着批评态度。我的经验是,80% 的“不愿更新”来自工具太麻烦或字段太多。如果一个状态更新需要点五次,没人愿意做。简化操作路径,通常比反复要求更有效。
另外,要让更新有回报感。如果更新状态只是为了被追责,团队会本能地应付。如果更新能帮他们减少被追问,他们会主动做。
3. 用表格和用专业项目管理平台,差别到底在哪?
小团队用表格完全够用。但团队规模超过 100 人、或需要跨团队协作时,表格的局限会迅速暴露:无法自动汇总、无法追踪状态停留时长、无法管理依赖。
这就是为什么中大型组织通常需要专业的项目管理平台,并且要评估私有化部署、迁移能力这些要素。表格不是不好,只是它撑不起复杂协作。
4. 进度总延期,是不是应该加人?
先别急着加人。软件工程里有个经典结论叫“布鲁克斯法则”:向已经延期的项目增加人手,往往让它更延期。因为沟通成本会非线性上升。
我的建议是:先复盘延期原因,如果是依赖等待导致的,加人没用;如果是关键路径任务确实超载,才考虑增援。
5. 怎么判断一套进度管理流程是不是真的有效?
看三个指标就够:偏差平均发现时间、跨团队依赖确认及时率、进度报告是否触发行动。如果这三个指标持续改善,流程就是有效的。如果只有汇报变漂亮了,其他没变,那可能只是换了个形式。
6. 从海外平台迁移到国内平台,最大的风险是什么?
最大的风险不是数据丢失,而是把旧流程的混乱原样搬进新系统。我在 500 人公司那次迁移里就踩过这个坑:12 种状态字段直接搬运,导致初期数据分析失真。后来收敛到 5 种,问题才解决。
迁移的真正价值不是换工具,而是借机重定义流程。如果你正在做国产替代,PingCode 支持从主流海外平台平滑迁移,能降低切换过程的技术风险,但流程简化这件事,仍然要你自己下决心做。
说到底,进度管理的优化没有终点。如果这篇内容只能让你带走一句话,我希望是:不要用更努力地催促,去弥补流程设计的不足。你真正该做的,是把“发现偏差”的时间压到最短,让信息在系统里自动流动,而不是在你的追问里被动浮现。
下一步,我建议你先做一件小事:打开你现在的进度表,找出三个标记为“进行中”超过三天的任务,问自己一个问题,它们卡在哪个状态、卡了多久、为什么没有更早被发现。这个小小的观察,往往比任何方法论都更能让你看清自己流程的漏洞。
常见问题解答(FAQ)
1. 产品经理怎么把“需求池,排期,开发,验收”的进度管理流程真正跑起来,而不是停留在周会上喊?
我带的团队十来个人,两个前端三个后端,每周开会都在对进度,可一到月底还是发现延期。我试过做共享表格,也试过用某项目管理平台建看板,结果同事三天热度之后就不再更新状态。所以我很想搞清楚,流程到底该怎么设计,才能不用靠我每周去催。
关键是把流程设计成“状态机+门禁+责任人”三件事,而不是靠会议同步。我的做法是:需求进入排期前必须过三关,描述里含可验证的验收标准、有明确的业务方对接人、工作量估算到人天;没过关的需求只能待在待评估池,不允许进迭代。
迭代内的看板列固定为“待开发、开发中、待验收、验收中、已完成”,每列写清进入条件和退出条件,例如“待验收”的退出条件是提测环境可访问且自测用例通过。进度口径也要统一:进度不等于开发提交,而是按“已通过业务方验收的需求点数÷迭代总点数”计算,开发完成最多只能算 70%。
再配一个每周 15 分钟的站会,只回答三个问题,昨天推进了哪个需求、今天卡在哪、需要谁配合,不汇报百分比。判断依据是:口头汇报的信息既延迟又失真,而固定的状态定义能把管理动作前移到需求进入之前,后期返工自然减少。
2. 需求中途被插单、临时加需求,排期总被冲垮,产品经理该怎么管?
我们做的是内部系统,业务方随时在群里丢一句“这个很急,先做一下”,我不好意思拒绝,结果原定迭代次次延后,开发也开始不信排期。我也试过硬顶回去,但会被说不配合业务。所以我想知道,插单到底该怎么处理才既不影响交付又不伤关系。
插单不该“禁止”,而该“有代价”。我通常和业务方约定季度级规则:每个迭代预留 15% 到 20% 的容量作为插入缓冲,缓冲之内的插单产品经理可以直接接;超出缓冲,就必须“一进一出”,由提出方指定砍掉等量或更小工作量的已排期需求。
同时把所有插单登记在同一份变更清单里,记录来源、原因、被挤掉的需求和造成的延期天数,季度复盘时把这张表摊开,通常能发现六成以上的插单集中在两三个来源。判断依据是:进度的真正敌人不是变化本身,而是没有缓冲、没有替换机制的变化;一旦插单的代价由提出方承担,插单频率会自然下降,排期的可信度也就回来了。
3. 怎么让别人愿意主动更新进度?靠一遍遍催出来的数据还能用来做决策吗?
我最烦的就是每天在群里问“这个做完了吗”,问一次答一次,不问就没人动,数据永远慢半拍。后来我发现,等我要向老板汇报时,看板上的状态和实际进展完全对不上。所以我很想知道,怎么才能让开发和测试主动更新,而不是全靠我催。
靠催出来的数据只能用来交差,不能用来决策。要让人主动更新,得同时降低成本和给出回报。第一,把更新动作压缩到十秒内,只改状态和剩余工作量,不写日报;第二,让状态变更触发动作,比如某个需求卡在同一状态超过 3 个工作日就自动标记为阻塞并通知相关人;
第三,让数据真正被使用,周会把看板投屏,延期判断只依据系统里的状态和剩余量,不采信口头描述。责任口径也要分清:谁负责哪个环节就由谁流转状态,开发把“开发中”推到“待验收”,测试把“待验收”推到“已完成”,产品经理只做最后的验收确认。
当大家发现不更新会当场被数据点名,而更新又能自动生成周报时,主动性会明显提高。
4. 项目要延期之前有没有可量化的预警信号?怎么提前发现而不是等到截止日?
我以前都是等临近上线才意识到做不完,那时候只剩加班或者砍功能两条路,特别被动。我也想让判断有依据一点,而不是每次都说“我感觉要延期”,可又不知道该盯哪些数字。所以想请教,有没有几个能提前一两周就看出问题的指标。
我主要看三个先行指标,而不是等截止日期。第一是剩余工作量的斜率:把每个周期末的剩余点数画成折线,如果连续两个周期实际燃尽线高于计划线 15% 以上,基本可以判定这个迭代交付不了,此时通常还剩一半时间,调整范围的成本最低。
第二是阻塞时长:统计单个需求停留在同一状态的中位天数,超过 3 天就说明存在未解决的依赖或决策,我会直接去找卡点的人,而不是等周会。第三是验收返工率:进入验收后被退回的需求占比,如果超过 20%,说明需求描述或自测环节有问题,要回到需求评审和完成定义上去改。
判断依据是这三项分别对应产出速度、流程卡点和交付质量,任何一项异常都会传导成延期;用它们做预警,比“感觉会延期”更早,也更容易说服业务方接受调整范围。
核心关键词
文章包含AI辅助创作:项目进度最佳实践:产品经理进度管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/412569
读者评论
文中提到的‘每日异步更新+依赖看板’模式,在我团队试过类似做法,但前提是成员愿意主动同步状态。实际执行中,异步更新很容易变成‘写完就不管’,没人跟进确认。想请教的是,B组实验里有没有配套的问责或提醒机制?否则光靠流程设计,可能还是靠人的自觉。
绿黄红’失真那段太真实了。我们团队也是黄色泛滥,后来尝试给黄色加了明确的升级条件,比如停留超过两天自动转红。但问题是转红之后也没人处理,预警机制有了,决策响应没跟上。感觉流程优化到最后,卡住的往往不是设计,而是谁对结果负责这件事。
