过去十二个月里,我在三家不同规模的企业做过 PMO 进度管理诊断,最让我意外的不是工具用得有多差,而是大部分组织的进度数据在进入汇报层之前就已经失真了。举一个具体例子:一家约 600 人的智能硬件公司,研发项目周报显示"整体进度 78%",但实际交付里程碑有 4 个已经延期超过两周,项目经理在系统里填的是"进行中",在周会上说的是"略有风险",到了 PMO 汇总口径里就变成了"按计划推进"。
这条链路里没有一个人故意撒谎,问题出在流程规范缺失、指标定义模糊、数据采集节点太靠后。这篇文章不讲教科书定义,而是从我这几年踩过的坑、见过的真实数据出发,说清楚进度更新流程该怎么设计、规范该怎么落、数据分析该盯哪几个关键指标。
一、先给结论:进度管理不是"填表",而是"三段式数据契约"
如果你只有五分钟看这篇文章,请先记住这个判断:PMO 进度管理的核心不是让项目组按时填进度,而是建立"任务状态,进度数据,决策信号"这三段之间的契约关系。绝大多数进度失真,都是因为三段之间的映射规则没有被明确写下来。
我在诊断中常用的一个判断方法是:随机抽取 20 个未完成任务,问项目经理三个问题,"这个任务的完成标准是什么?""当前进度百分比是怎么算出来的?""如果今天结束它延期了,你会在哪一步发现?"。如果三个问题的回答出现明显不一致,这个组织的进度数据基本不可信。
成熟度高的 PMO,在流程规范里通常有明确的"进度更新三段式"。
- 任务颗粒度契约:什么层级的任务需要更新进度,通常规定为"可交付成果级",而不是"活动级",颗粒度控制在 2 到 10 人天。
- 进度计算契约:百分比要么按"剩余工作量/总工作量"算,要么按"里程碑清单勾选"算,全项目统一一种,不允许混用。
- 更新频率与触发契约:常规更新周期(周更/双周更)加上事件驱动更新(风险发生、依赖变更、里程碑达成)。
这三段契约一旦缺失,PMO 拿到的数据就是一团无法聚合的噪声。下面这张图是我在某制造企业做的对比观察,实施三段式契约前后,进度数据的可用性差异非常明显。

二、真实场景:为什么进度失真往往发生在"更新"这一步
1. 典型现场:项目经理的"周五下午综合征"

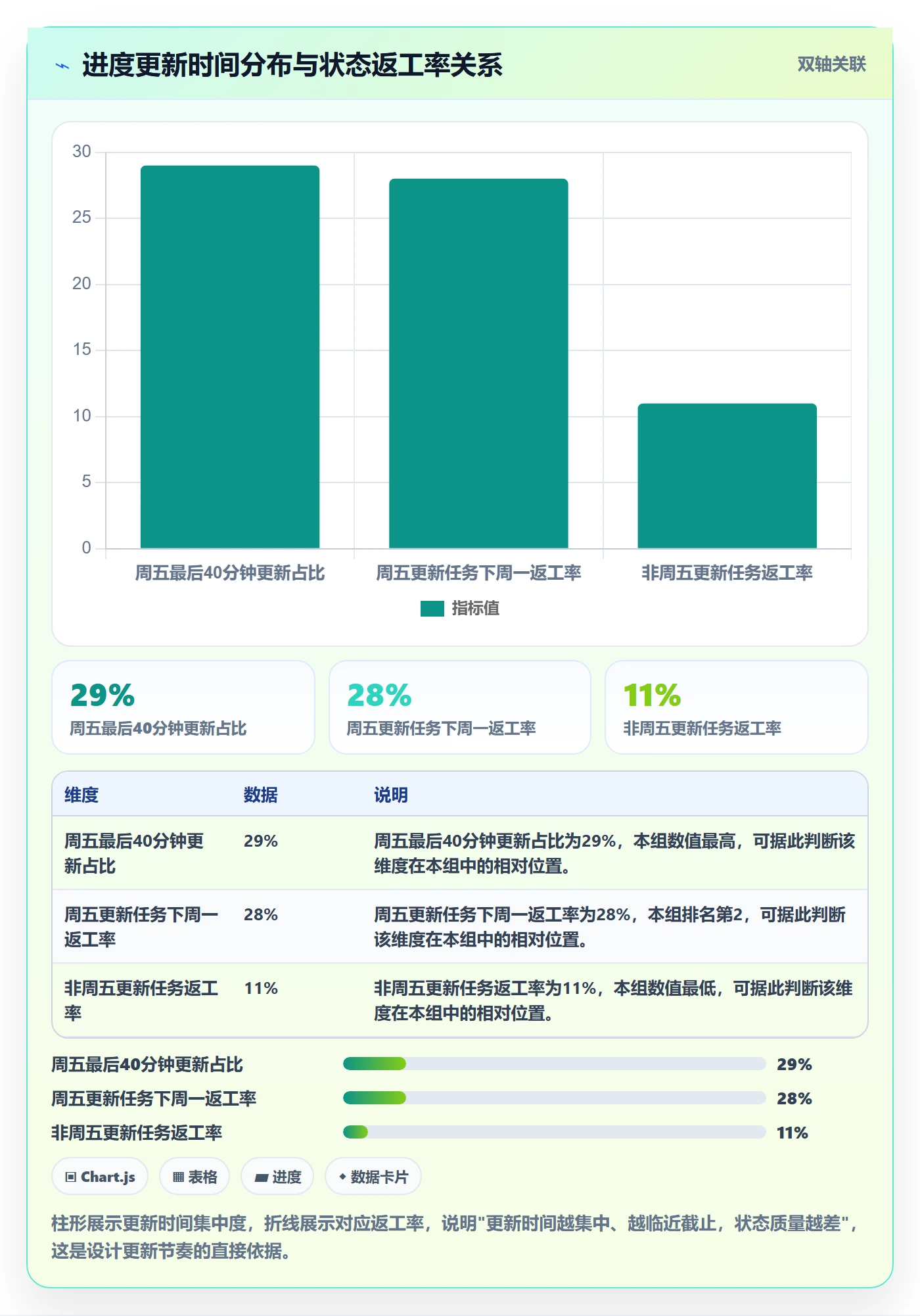

我在一家 1200 人规模的金融科技公司做流程梳理时,调取过项目管理平台的更新日志。数据显示:全公司 63% 的进度更新发生在周五 15:00 到 18:00 之间,其中又有近一半集中在最后 40 分钟。这意味着进度更新在行为上更像"完成一项汇报义务",而不是"反映真实状态"。
更值得警惕的是,同一批数据里,周五更新的任务中,有 28% 在下周一被再次修改状态。这不是勤奋,而是周五的更新没有经过思考。
2. 场景背后的三个结构性原因
- 更新入口和真实工作入口分离:开发在代码仓库、需求在文档、任务在另一个系统,进度更新变成了"额外动作"。
- 更新缺少即时反馈:项目经理填完百分比,没有任何东西变化,系统不报警、不聚合、不推送,自然得不到重视。
- 更新结果没有反向约束:填 60% 和填 90% 在下周会议上得到的反馈差不多,理性选择就是往乐观方向填。
3. 100 人以上组织的分水岭
我做过一个粗略但反复验证的观察:团队规模超过 100 人、跨 3 个以上部门协作时,进度失真度会显著上升。原因是依赖关系开始呈网状,任何一个"轻微乐观"的更新,会沿着依赖链被放大。我在一家 400 人的企业里追踪过一个延期案例,源头只是某接口团队把"联调中"标成了"基本完成",两周后这一个词导致下游 3 个团队的里程碑全部顺延。
这也是我为什么在给 100 人以上组织做方案时,会优先推荐像 PingCode 这类面向中大型企业的项目管理平台,它支持私有化部署,能把任务、代码、测试、发布的状态打通,减少"更新入口分离"这个根本诱因,也支持从 Jira 平滑迁移,对于正在做国产替代的团队来说落地成本可控。

三、常见误区:这六个坑几乎每个 PMO 都踩过
1. 用"整体完成度"代替"里程碑状态"
这是最普遍的误区。一个项目填"整体 65%",看似精确,实际上既不能预警也不能决策。正确做法是里程碑用二元状态(未开始/进行中/已达成/已延期),整体进度再由里程碑加权计算,而不是让项目经理主观给一个百分比。
2. 把所有任务的进度精度都设成 5% 一档
我见过一套规范要求所有任务进度更新精确到 5%。结果就是项目经理在填 65% 和 70% 之间纠结十分钟,最后随便选一个。真正有效的做法是按任务颗粒度分级精度:2 人天以内任务只标 0/50/100,2 到 10 人天任务标 0/25/50/75/100,超过 10 人天再拆解。
3. 进度指标和风险指标混在一张报表里
"进度偏差"和"风险等级"是两种完全不同的东西。把红黄绿状态同时表示进度和风险,会导致读者误判。我的建议是进度用时间维度(提前/正常/延期),风险用概率×影响维度,两张表分开呈现。
4. 数据分析只看"当前快照",不看"变化轨迹"
只看今天的完成率毫无意义,真正有信息量的是这个完成率在过去六周的变化曲线。一条一直贴着计划线走的曲线,比一个漂亮的 85% 更值得信任。
5. 指标越堆越多,反而没人看
我整理过一份来自某企业的 PMO 月报,一共 37 个进度相关指标。访谈中,7 位受访高管只有 1 位能说清楚其中超过 5 个指标的定义。指标数量和决策价值不是正相关,通常 5 到 7 个核心指标足够支撑 90% 的进度决策。
6. 依赖关系不纳入进度数据
如果进度数据里不包含"谁在等谁",PMO 就无法解释延期的传导。这是很多组织"知道延期却说不清为什么延期"的根本原因。

四、专业判断逻辑:进度数据分析到底该盯哪几个关键指标
1. 指标选择的第一原则:能触发行动
我给 PMO 做指标裁剪时,第一个问题永远是"这个指标超标时,你会做什么?"如果答不上来,这个指标就不该出现在月报里。好的进度指标一定是"数字,阈值,动作"三位一体的。
2. 我常用的七个核心指标
| 指标名称 | 定义 | 典型阈值 | 触发动作 |
|---|---|---|---|
| 里程碑达成率 | 当期计划达成里程碑数 / 计划数 | <85% 预警 | 召集里程碑复盘会 |
| 进度偏差率(SPI 简化版) | 实际完成工作量 / 计划完成工作量 | <0.9 报警 | 核查工作量估算 |
| 进度更新及时率 | 按时更新任务数 / 应更新任务数 | <90% 干预 | 约谈责任项目经理 |
| 延期传染度 | 被上游延期影响的下游任务数 / 总下游任务数 | >15% 阻断 | 重排依赖路径 |
| 状态反复率 | 同一任务一周内状态被修改次数 ≥2 的比例 | >10% 复盘 | 检查完成标准定义 |
| 关键路径健康度 | 关键路径任务按时率 | <80% 升级 | 进入风险升级流程 |
| 预测完成偏差 | 实际完工时间 – 预测完工时间 | 超过 5 人天 | 调整资源投放 |
这七个指标并不是越全越好,而是一个"漏斗式选择"。我建议 100 到 300 人规模的组织先上最后三个(关键路径健康度、预测完成偏差、进度更新及时率),300 人以上再补齐前四个。
3. 指标采集不能依赖"事后回忆"
所有进度数据的可信度,都取决于采集时点。我强烈建议把采集嵌进工作流本身:任务完成 → 状态自动流转 → 触发下游依赖检查 → 汇总到项目视图。人工再补一次录入,就是失真的开始。这也是我推荐中大型组织选型时优先看"研发全流程打通能力"的原因。
4. 分析层要做"三对比"
- 纵向对比:本周 vs 上周 vs 上上周,看趋势而不是绝对值。
- 横向对比:同类项目之间比,看是不是结构性问题。
- 计划对比:实际 vs 基线,看偏差是"计划本身失真"还是"执行偏离"。
只有做了三对比,PMO 的结论才站得住脚。只做计划对比,会误伤到"任务本身定得太离谱"的项目组。

五、具体案例与数据观察:一次真实的中大型企业 PMO 改造复盘
1. 背景与改造前的症状
去年我参与了一家约 500 人、跨软硬件部门的企业 PMO 改造。项目团队分布在北京、成都和深圳三地,共 420 名研发人员,年交付项目 38 个。改造前的核心症状:进度周报需要 PMO 用 42 工时/月手工整理;每个季度平均有 11 个项目"到临近交付周才发现严重延期";有 3 个跨部门项目因为依赖延误,整体延期超过 20 个工作日。
2. 改造动作
- 统一任务定义和完成标准,把颗粒度锁在 2 到 10 人天。
- 在项目管理平台上配置状态机,明确任务从"进行中"到"已完成"必须满足的字段和验收条件。
- 里程碑改二元状态,整体进度由里程碑加权自动计算。
- 建立"周更 + 事件触发"更新机制,规定依赖变更 24 小时内必须更新。
- 月报指标从 27 个裁到 6 个,并明确每个指标的阈值和触发动作。
这家企业当时选用的就是 PingCode,主要考虑三点:一是私有化部署满足金融级数据合规;二是从原有 Jira 环境平滑迁移,迁移过程中的字段映射、状态对应、历史数据基本无痛;三是国产替代路径清晰,长期维护成本可预期。

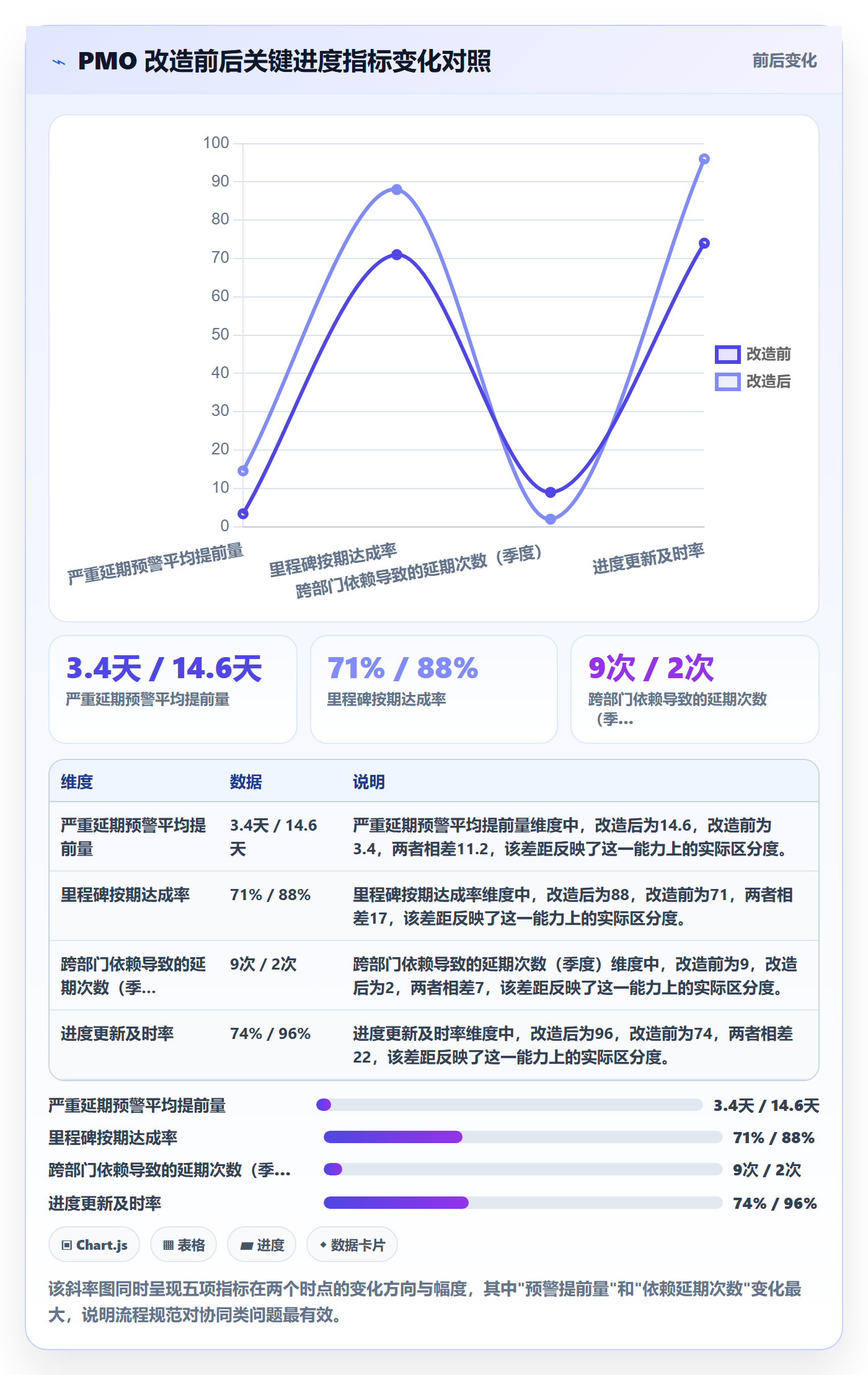

3. 三个季度后的关键变化

4. 我从中提炼的三条经验
- 先锁流程再上工具:如果在状态定义还不清的时候就配置平台,等于把混乱自动化。
- 指标裁剪比指标建设更难:从 27 个减到 6 个,遭遇的阻力比新增流程还大,但收益立竿见影。
- 数据可信度来自"反向验证":我们每季度抽 30 个任务做现场核对,核对结果反哺规范修订,这比任何培训都管用。
六、不同情况下的行动建议
1. 按组织规模分层
100 人以下:不建议引入重流程。核心动作是统一任务定义和完成标准,用一个轻量平台把状态管起来,指标只留"里程碑达成率"和"进度更新及时率"。
100 到 300 人:需要开始建立更新规范和指标口径。建议明确状态机、建立周更机制、月报固定 5 个指标。这个阶段重点是"能算清楚",不用急着做预测模型。
300 人以上:必须做流程规范 + 平台承载 + 分析层的完整体系。此时跨部门依赖已经网状化,没有平台支撑的进度管理不可持续。像 PingCode 这类面向中大型企业、支持私有化部署、支持从 Jira 平滑迁移的平台,是 300 人以上组织做国产替代时的主流选择之一。
2. 按项目类型分层
| 项目类型 | 更新频率 | 核心指标 | 注意事项 |
|---|---|---|---|
| 研发交付型 | 周更 + 事件触发 | 里程碑达成率、依赖延期 | 状态和代码仓库联动 |
| 客户定制型 | 周更 + 客户评审节点 | 预测完成偏差、变更次数 | 需求变更要单独追踪 |
| 基础设施型 | 双周更 | 关键路径健康度 | 颗粒度可以粗一些 |
| 合规审计型 | 里程碑驱动 | 里程碑达成率 | 证据链留存很重要 |
3. 按 PMO 成熟度分层
如果 PMO 刚成立,先做"数据可信"而不是"数据丰富";如果 PMO 已经运行两年以上,可以从"可信"转向"预测",引入偏差趋势分析和预测型指标。

七、取舍:进度管理里最难的几个"两难"
1. 数据准确性 vs 更新成本
要百分百准确,就得全员逐条核对,成本高到没人能承受;要低更新成本,就必然有失真。我的判断是:把精度投在关键路径和跨部门接口上,对内部自闭环任务降低精度要求。同样是 10 个人天的任务,关键路径上的要精确到 25% 一档,非关键路径的标个 0/50/100 就够。
2. 统一规范 vs 团队自治
完全统一会把不同性质的项目压成一种节奏;完全自治则无法聚合分析。我建议统一"契约"层,放开"实现"层:状态定义、完成标准、指标口径必须统一,具体的更新表单、提醒方式、视图可以各自定制。
3. 实时更新 vs 周期更新
实时更新听起来好,但会带来信息噪声和"过度反应"。我的经验是常规周期更新 + 关键事件实时触发:日常按周更,风险事件、依赖变更、里程碑达成这三种必须 24 小时内更新。既保证及时性,又不会让 PMO 每天被琐碎变化淹没。
4. 平台能力 vs 组织能力
很多人以为买了平台问题就解决一半,实际上平台只能承载规范,不能创造规范。如果组织的进度管理能力没有建立,换再好的工具也只是把混乱搬了个地方。这也是我建议先做流程诊断、再做平台选型的原因。

八、把结论落到行动上
回头看这十二次诊断,我最想强调的一个独特判断是:进度管理的关键指标不是"越多越好",也不是"越准越好",而是"能支撑决策的才算数"。一个组织如果只有三个指标但每个都有明确触发动作,效果会远好于三十七个没人看得懂的指标。
另一个反直觉的判断是:进度更新流程的重心应该从"填报质量"转向"触发质量"。绝大多数失真并不是因为员工填得马虎,而是因为流程只在"该填"的时刻提醒,却在"该变"的时刻无声。把更新触发点设计好,比加强填报审核有效得多。
你的下一步可以这样走:先用一周时间,抽取你们最近 30 个已更新任务,检查三件事,完成标准是否明确、进度计算方式是否统一、更新时点是否集中在截止前。如果这三项有两项以上不合格,就先不要动工具,先改流程契约。等数据能聚合、指标能触发动作之后,再考虑升级平台、引入更复杂的分析维度。
我见过最成功的 PMO 改造,不是投了最多预算、上了最多功能的那个,而是把最基本的三个契约写清楚、把最多六个指标落地执行的那个。进度管理这件事,慢就是快。
常见问题解答(FAQ)
1. 进度更新流程里的‘更新频率’到底怎么定才合理?
我们团队现在项目一多,进度更新就全靠大家自觉,有人每天填,有人拖到周会前才补,结果PMO要数据的时候我总心里没底。我也想知道是不是所有项目都得日报,还是可以按里程碑来,定得太紧大家嫌烦,定得太松又怕失控。
先按项目风险和迭代节奏分层,而不是一刀切。建议分三档:高不确定性项目或关键路径任务用每日更新,只填完成百分比、剩余工时、阻塞项三个字段;常规迭代项目用每周两次更新,在站会后当天完成;稳定运维类项目按里程碑更新,但里程碑前三天必须每日更新。
判断依据是‘更新频率是否足以在风险发生前触发干预’,如果上次风险平均暴露延迟超过3天,就说明频率偏低。PMO在制度里要写明触发条件,比如任务剩余工时低于计划20%时自动切换为每日更新,这样既减少无效填报,又保证关键节点不失控。
2. 进度数据总是‘看起来正常’,怎么识别是不是被粉饰过?
我最头疼的就是周报上全是绿灯,结果到交付前一周突然爆出延期,问起来都说‘一直在推进’。我怀疑有些成员不敢报风险,或者把完成度写得很虚,但PMO又不可能天天盯着每个人。想知道有没有什么指标能提前看出进度数据被美化。
重点看三个‘矛盾信号’,而不是只看完成百分比。第一,完成百分比持续上升但剩余工时几乎不变,说明可能只按时间填进度;第二,任务开始后长时间停在80%到90%之间,往往意味着隐藏阻塞;第三,里程碑前频繁修改基线日期却没有变更记录。
可执行做法是要求进度更新必须同时填‘已完成工作’和‘剩余工时’,PMO每周抽查剩余工时变化与完成度是否同向,并对比任务实际开始/完成日期与基线偏差。判断口径可以用进度偏差率,比如实际完成量除以计划完成量低于0.9且连续两周未改善,就列为黄灯,强制要求责任人给出恢复计划。
数据要能追溯到具体任务和更新人,避免只汇总到项目级。
3. PMO分析进度时,最该盯的关键指标是哪几个?
我看过很多模板,什么SPI、CPI、里程碑达成率、燃尽图都列上了,但真到分析的时候反而抓不住重点。领导只问‘这个项目到底还来不来得及’,我却要翻一堆表才能回答。想请教一下,PMO日常进度分析到底应该优先看哪几个指标,分别怎么用。
建议优先盯四个指标,按‘趋势,偏差,风险,预测’的顺序看。第一,里程碑达成率,按到期里程碑中按时完成的比例计算,低于85%就要预警;第二,进度偏差率,用实际完成量除以计划完成量,连续两期低于0.95说明趋势恶化;第三,关键路径剩余浮动时间,如果小于总工期的10%就视为高风险;
第四,阻塞项平均解决时长,超过3个工作日就会显著拖慢整体进度。使用时不要只报数字,要给出趋势和责任人。比如里程碑达成率下降同时阻塞项解决时长上升,基本可以判断是执行协同问题而不是估算问题。数据口径要统一,所有项目都按同一套任务层级和完成定义统计,否则跨项目对比没有意义。
4. 进度更新流程落地时,怎么让成员愿意填而不是应付?
我们推过一次进度更新规范,结果大家填是填了,但全是‘正常推进’、‘继续跟进’这种废话,PMO拿到的数据根本没法分析。强制考核又怕引起反感,不考核又回到老样子。我想知道有没有实际可操作的办法,让进度更新既轻量又真实。
核心是把‘填给PMO看’变成‘填了对自己有用’。做法有三点:第一,模板只保留三个必填字段,任务状态、剩余工时、下一个可交付物,去掉长篇文字描述;第二,更新动作嵌入团队原有站会或任务流转,不额外增加系统操作,比如任务状态变更时自动弹出这三个字段;
第三,PMO反馈要闭环,成员报出的阻塞项必须在24小时内得到响应或进入待办池,并在下次更新时显示处理状态。判断是否有效,可以看两个数据:更新字段完整率是否达到95%以上,以及阻塞项从提出到首次响应的平均时长是否下降。如果成员发现报了阻塞真的有人管,应付式填写的比例会明显下降。
制度上不要一上来就罚,先用两周试点对比更新质量和风险暴露速度,再决定是否纳入考核。
核心关键词
文章包含AI辅助创作:进度更新流程与规范:PMO进度管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411936
读者评论
文中建议100到300人先上最后三个指标,我按这个思路试过。,"关于周五下午集中更新,我的观察和文中略有不同。后来改成事件触发为主、周更为辅才好转,但周报质量仍然要靠PMO盯。如果组织本身没有统一的完成标准,平台只会把脏数据自动化得更快。
但"预测完成偏差"要估剩余工时,实际比填百分比还费劲,没有历史速率数据时,它只是换了个形式的主观填报。很多一线是周五才把本周零散记录一次性补进系统,集中本身不等于失真,问题在于平时没有更新的动机。,"打通任务、代码、测试状态来减少更新入口分离,方向我认同。我们做过一轮迁移,历史数据清洗的时间远超迁移本身。
后来我们只留了关键路径健康度和更新及时率,想问问作者,这类指标在小样本项目上是否本来就不该强上。我们试过强制日更,结果更新变成形式主义,状态反复率反而更高。但想提醒一点:打通之后字段映射和状态机的维护成本,往往从项目组转移到了PMO或工具管理员身上。
