去年第三季度,我以 PMO 负责人的身份接管了一个已经延期两次的交付项目。周报上写着"整体进度 78%",而这个数字连续三周没有变化。第四周我去现场蹲了两天,发现真正卡住的是三个跨团队的接口联调,它们既不在任何人的任务清单里,也没有出现在风险台账上,却实实在在地吃掉了六周的关键路径。项目最终延期 41 天,而在这 41 天里,PMO 经手的进度数据没有一次提前预警。
这件事之后我把团队过去两年积累的 120 个延期事件重新翻了一遍,逐个归类根因。结论有点刺人:真正因为"进度更新做得少"而失控的项目几乎是零,绝大多数失控来自"进度更新做得多但不可信"。大家填了很多字段、开了很多周会、维护了很多甘特图,唯独没有人能回答一个最基本的问题,这个数字是怎么算出来的,它下一步会触发什么动作。
这篇内容不讲进度管理理论,只讲 PMO 在真实组织里怎么设计"进度更新"这件事:多久更新一次、谁更新、更新什么口径、怎么校验、出了偏差怎么升级、工具层面怎么配置。我会把踩过的坑、观察到的数据、以及一个 400 人规模组织的完整改造过程都放进来。如果你正在被"进度报表很好看但项目总是延期"折磨,这篇可以直接拿去对照落地。
一、先给结论:进度更新的本质是治理机制,不是填报动作
很多人把"进度更新"理解成一个信息采集动作,就像收作业一样:催一遍、填一遍、汇总一遍。只要所有人都填了,PMO 的任务就算完成。这个理解是绝大多数进度失真的源头。
我的判断是:进度更新是一个治理机制的输入端,它的唯一价值在于能不能稳定地触发决策。一个更新如果连续三周都没有触发任何动作,它就不是进度数据,而是管理噪音。下面五条是我在多个项目里反复验证过的结论。
1. 五条核心结论
结论一:进度更新的最小可信单位不是百分比,而是"可验证交付物 + 明确日期"。"接口联调完成 60%"这句话无法被证伪,因此也无法被管理。"订单服务接口联调在 3 月 14 日前通过 12 个用例中的 9 个"这句话可以被当场验证。PMO 要做的第一件事,就是把汇报语言从百分比换成可验证事实。
结论二:更新责任要落在任务的所有者,而不是团队的汇报人。我见过太多组织把进度更新交给项目经理或团队 leader 代填,结果是信息经过一次主观加工后才进入系统。谁干活谁更新,这条规则看起来激进,但它是数据可信度的地基。
结论三:更新频率要跟着决策周期走,不是跟着管理焦虑走。如果 PMO 的纠偏动作最快也要一周才能落地,那么日更进度除了增加填报负担没有任何收益。频率应该由"发现问题后最快多久能介入"倒推,而不是由领导的可见性需求决定。
结论四:进度更新必须绑定一个触发条件。每一条更新规则后面都要跟一句"如果……就……"。比如:关键路径任务浮时小于 2 天,自动升级到 PMO;里程碑连续两次更新未达预期,触发范围复盘。没有触发条件的更新规则是形式主义。
结论五:进度数据的可信度靠交叉校验建立,不靠签字承诺。让负责人签字画押"我保证数据真实",效果远不如设置三层互相独立的数据源,任务状态、交付物产出、工时消耗,然后比对它们是否自洽。
2. 进度更新的三种可信度等级
我在内部做过一个粗糙但好用的分级,用来快速判断一个团队的进度数据值多少钱。
| 等级 | 数据语言 | 更新主体 | 校验方式 | 典型误差 |
|---|---|---|---|---|
| L1 表态型 | 完成百分比、红黄绿 | 项目经理代填 | 无校验,靠经验判断 | 关键路径偏差 ±3 周以上 |
| L2 记录型 | 任务状态、计划完成日 | 任务负责人自填 | 周会抽查、里程碑对齐 | 关键路径偏差 ±1 周 |
| L3 证据型 | 交付物、验收用例、浮时 | 负责人 + 系统自动采集 | 三层数据交叉比对、自动预警 | 关键路径偏差 ±2 天 |
大部分组织的真实水平停在 L1 和 L2 之间。有意思的是,从 L1 升到 L2 的收益远比从 L2 升到 L3 大,因为 L1 到 L2 解决的是"数据是不是一线产生的",这是性质问题;L2 到 L3 解决的是"数据准不准",这是精度问题。性质问题没解决就上自动化,只会把错误数据传得更快。
3. 一个反常识判断:更新频率越高,进度反而可能越不可信
这个结论我第一次说出来的时候,会议室里有人当场反驳。逻辑是这样的:当更新频率超过团队的真实产出节奏(比如要求每天更新一个本来需要 3 天才能推进的任务),负责人只有两个选择,要么填"进行中",要么编一个微小的进展。第一种会让看板变成一潭死水,第二种会制造"每天都有进展"的假象。
两种结果都指向同一件事:高频更新在低产出节奏的任务上,会系统性地把"停滞"翻译成"进行中"。这也是为什么很多组织的燃尽图看起来很美,实际交付却总是踩线。

二、背景和真实场景:一份 78% 的周报是怎么产生的
要讲清楚避坑,得先还原一份失真进度是怎么被生产出来的。它从来不是某个人撒谎,而是一条链条上每一环都做了"看起来合理"的动作。
1. 典型周会的进度更新链条
我跟踪过一个标准的周会流程,把它拆成六个节点,还原了一次信息失真:
- 周一上午,PMO 在群里发通知:请在周三中午前更新进度。
- 周三上午,各模块负责人回忆过去一周发生了什么,填写完成百分比。
- 周三下午,项目经理发现有两个模块填了 70%,但上周也是 70%,于是"协调"成 75%。
- 周四,PMO 把数据汇总到总表,计算整体加权进度,得出 78%。
- 周五上午,领导在会上问"78% 是不是意味着下周能到 90%",项目经理回答"应该可以"。
- 周五下午,会议纪要生成,没有一条与纠偏相关的行动项。
这条链上每一环都没有错,但结果是一条关键路径上的接口联调,在整个过程中从未被单独识别出来。失真的不是数字,而是数字背后的对象粒度,汇总层级太高,高到关键路径上的具体风险被平均掉了。

2. 四条上游失真路径

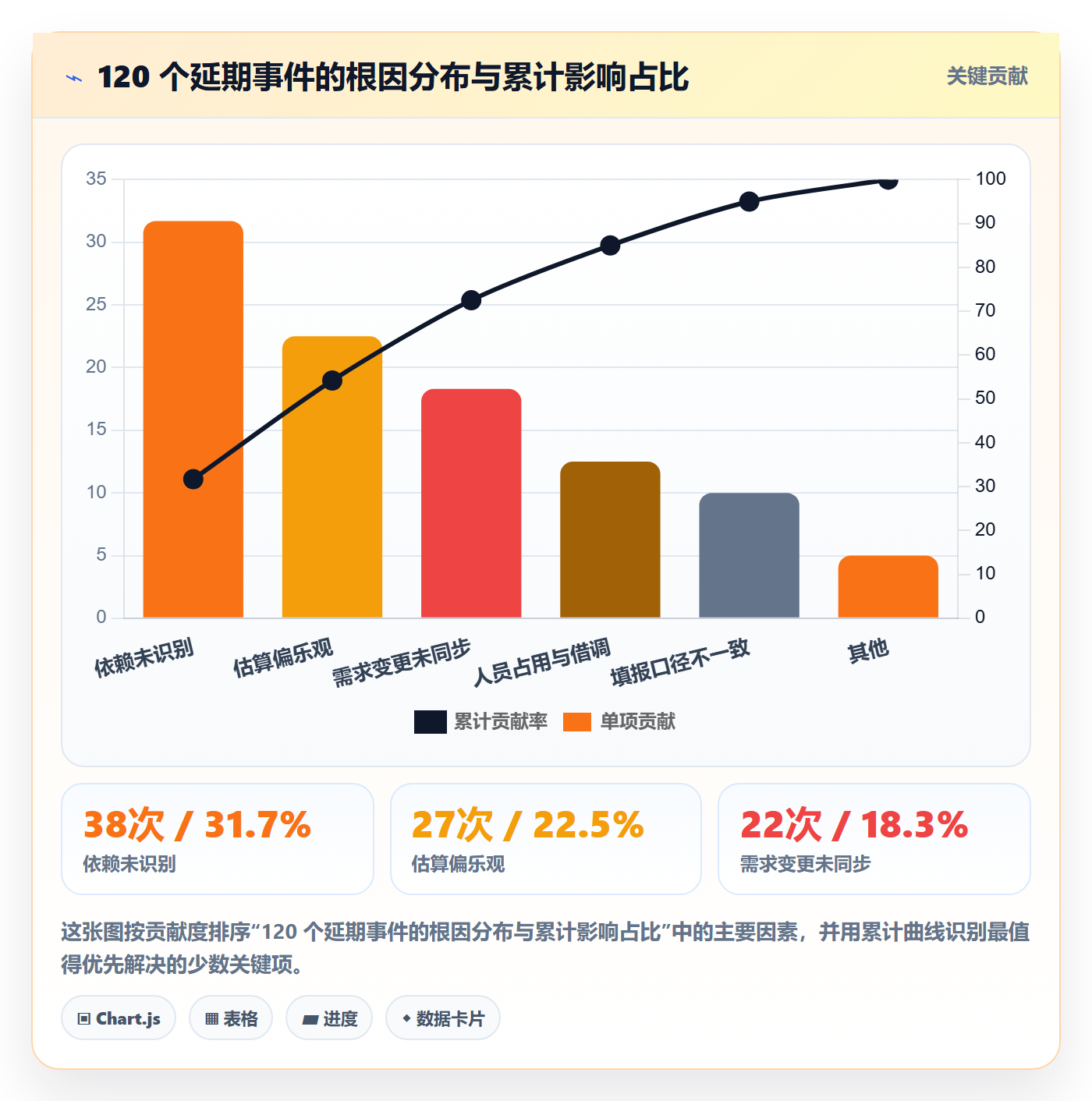

在复盘 120 个延期事件后,我把进度失真的上游原因归成四类,它们出现的频率差别很大,但对项目的影响权重完全不同。
路径一:依赖未识别。这是最致命的一类。任务本身没问题,进度更新也如实,但任务之间的依赖关系缺失,导致"每个任务都正常,串起来就延期"。
路径二:估算偏乐观。一线在填报时习惯按"顺利情况"给日期,没有为返工和联调留出缓冲。这类偏差在单个任务上只有 1-2 天,累积到关键路径上就是两三周。
路径三:需求变更未同步。变更发生了,但只有提出变更的人知道,进度基线没有更新,于是进度数据一直在跟一个已经过期的计划对比。
路径四:填报口径不一致。同一张报表里,有人按"代码写完"算完成,有人按"测试通过"算完成,有人按"上线"算完成。汇总后的数字没有意义。

3. 我经历过的两个场景
场景 A:数据很漂亮,交付很难看。某项目引入了一套成熟度模型,要求所有任务必须填写计划完成日、实际完成日、完成百分比、剩余工时四个字段。执行三个月后,字段填充率 98%,但项目仍然延期两次。查下来发现,剩余工时字段被大量填成"0.5 天",因为这样看起来"快完成了"。字段被填满不等于信息被传递,这就是典型的 L1 困境。
场景 B:日更带来的信任危机。另一个项目要求关键任务每日更新。两周后,一线开始抵触,理由很直接:"我这个任务要 5 天才能看到结果,你让我每天写什么?"结果是负责人每天填一句"持续推进中"。PMO 后来取消了日更,改成"任务状态变化时更新 + 每周强制一次确认",抵触情绪消失,数据质量反而提升。
三、常见误区拆解:八个高频坑
下面八个坑,是我在不同组织里反复见到的。它们不一定每个都出现在同一个团队,但只要出现两个以上,进度数据基本就不可信了。
1. 误区一:用完成百分比作为唯一的进度语言
百分比最直观,也最不可靠。原因在于它把"进度"和"工作量"混为一谈。一个任务从 80% 到 100% 可能只需要一天,也可能需要三周,取决于最后那 20% 是不是包含联调和测试。百分比的问题不是不准,而是无法预测。
更实用的做法是用三个字段替代单一百分比:当前阶段(设计/开发/联调/测试/上线)、剩余可验证交付物数量、预计完成日期。这三个字段组合起来,才能支撑预测。
2. 误区二:要求所有人更新所有任务
这是最消耗组织信任的误区。一个 20 人的团队,如果每人手上有 8 个任务,每周就是 160 条更新。PMO 根本没精力逐条看,一线也觉得在做无用功。
我的建议是分层:关键路径上的任务逐条更新,非关键路径的任务只在状态变化时更新。一个项目里真正影响交付的任务通常不超过总数的 30%,把更新成本集中在这 30% 上,性价比最高。
3. 误区三:认为更新频率越高,管控越强
前面已经讲过频率与失真的关系。这里补充一个观察:更新频率的收益拐点,通常出现在"偏差发现延迟"接近"纠偏所需时间"的位置。如果你的组织从发现问题到调动资源需要 5 天,那把偏差发现延迟压缩到 1 天意义不大,压到 4-5 天就已经够了。
4. 误区四:把甘特图当成进度真相
甘特图是一种可视化表达,不是数据源。我见过团队花两周时间把甘特图调得漂漂亮亮,实际依赖关系还是靠口头同步。甘特图的价值来自它背后的依赖数据和浮时计算,而不是那排彩色条。如果工具里没有维护前置依赖,那张图就只是一张日程表。
5. 误区五:进度更新与变更管理彼此脱节
变更走变更流程,进度更新走周报流程,两条线在组织里各跑各的。结果是进度基线用的还是三个月前批准的版本。我的做法很直接:任何被批准的变更,必须在同一个工作日内更新进度基线,否则变更不予关闭。把两个流程的出口绑在一起,才能保证进度数据的参照系不漂移。
6. 误区六:依赖单点口头汇报
周会上项目经理口述"目前整体可控",这句话的信息量接近于零,却常常成为决策依据。口头汇报的最大问题是不可追溯,三个月后你无法回溯当时的判断依据。任何进入决策环节的进度信息,都必须有书面载体,哪怕只是一行备注。
7. 误区七:用红黄绿代替量化偏差
红黄绿三色看起来简洁,但每个人的阈值不一样。有的项目经理认为延期三天是绿色,有的认为是黄色。到了汇总层,颜色完全无法做聚合运算。
替代方案是保留颜色,但强制绑定量化值:绿色 = 浮时大于 5 天,黄色 = 浮时 2-5 天,红色 = 浮时小于 2 天或已超期。颜色只是量化的可视化,不能是判断本身。
8. 误区八:把项目管理工具当作记录本,不做规则校验
这是我在工具选型环节见得最多的问题。很多团队花了大价钱买了平台,结果只是把 Excel 搬到了网页上,没有配置任何自动化规则、没有设置状态流转约束、没有做数据校验。工具的价值在于用规则强制口径统一,而不是提供一个更好看的表格。

四、专业判断逻辑:进度更新的四层校验模型
知道误区之后,需要一套可执行的判断逻辑。我用的是四层校验模型,从事实到决策逐层递进,任何一层不通过,上层的结论就不成立。
1. 事实层:只接受可观测的交付物
事实层的规则极其简单:任何标记为"完成"的任务,必须有一个可以被第三方查看的产出物。它可以是代码提交记录、可以是测试报告、可以是一份评审通过的文档,但不能是"我觉得做完了"。
这一层解决的是"数据是不是真的"。我在项目里推行这个方法时,第一周就有人抱怨麻烦。但两周之后,团队自己发现了好处:以前反复扯皮的"这个到底做没做完"消失了,因为产出物摆在那里。
2. 偏差层:看浮时,不看完成度
浮时(Slack)是进度管理里最被低估的指标。它的定义是:在不影响项目总工期的前提下,一个任务可以延迟的时间。浮时为 0 的任务就在关键路径上,浮时为负说明已经影响总工期。
所以判断一个项目健康不健康,不该问"完成了多少",而该问"还剩多少浮时"。我习惯把浮时分成三档:
- 浮时 > 5 天:绿色,正常推进,PMO 不需要介入。
- 浮时 2-5 天:黄色,项目经理负责跟进,需要在下一次更新中说明应对措施。
- 浮时 < 2 天或为负:红色,自动升级到 PMO,24 小时内必须给出纠偏方案。
这套规则的威力在于它把主观判断变成了阈值判断。谁也不用争论"这算不算严重",浮时数据自己会说话。
3. 预测层:用挣值逻辑回答"最终会延期多久"
进度更新如果不能回答"最终会怎样",它的价值就少了一半。这里可以借用挣值管理里最基础的两个指标:
SPI(进度绩效指数) = EV / PV
EV = 已完成工作的预算价值
PV = 计划完成工作的预算价值
SPI > 1 :进度超前
SPI = 1 :进度符合计划
SPI < 1 :进度落后(0.9 意味着落后约 10%)
完工预测工期 = 计划总工期 / SPI
不需要把挣值管理全套搬进来,只要坚持算 SPI 这一个数,就能把"落后"这个模糊感受转化成"按当前速率,最终会延期 12 天"这样的可决策信息。能预测才能决策,能决策才值得更新。
4. 决策层:每条异常更新绑定一个动作
这是四层里最容易被跳过的一层,也是最能体现 PMO 价值的一层。我要求所有红色状态的更新,必须在下一次更新中回答三个问题:
- 这条偏差会不会影响里程碑?影响到什么程度?
- 用什么方式补偿:加人、砍范围、延工期、改依赖顺序?
- 谁来决策、什么时候决策?
如果三个问题都答不上来,说明这条更新还停留在"描述问题"的阶段,没有进入决策。这种情况下,PMO 的角色不是催进度,而是组织一次范围或资源的取舍讨论。
5. 判断基准:什么样的进度数据算"可信"
我给"可信"下过一个可操作的定义:如果今天把这份进度数据交给一个没参与项目的人,他能在 30 分钟内准确说出项目当前的风险点和下一步动作,这份数据就是可信的。
这个定义很主观,但非常好用。它把"数据完整性"和"数据可用性"区分开了。很多报表字段齐全、格式规范,但一个外人看完完全不知道项目处于什么状态,那就是不可信。

五、案例与数据观察:一个 400 人组织的进度更新改造
前面讲的是判断逻辑,这一节讲一个完整落地的过程。数据经过脱敏,但结构和量级都保持真实。
1. 案例背景与起点
这家企业规模约 400 人,研发人员 210 人,业务是软硬件混合交付,客户以行业客户为主。改造前的状态是:研发团队用 Jira 管理日常研发,PMO 用 Excel 汇总跨部门进度,交付项目的里程碑跟踪另有一套独立的离线表格。
典型症状有三条:第一,进度数据从产出到进入决策层平均滞后 7 天;第二,跨部门依赖靠邮件和会议确认,没有系统承载;第三,PMO 每月花 30 多个小时做汇总和核对。他们找我的诉求很直接:不想再加人,但要让进度数据能提前两周预警。
2. 为什么把工具换成了 PingCode
先说选型逻辑,因为这一步最容易出问题。评估了四个方向之后,最终选定 PingCode,主要基于三个当时看起来很务实的判断。
第一是部署方式。这家企业的客户合同里明确要求研发数据不出内网,所以 SaaS 方案在第一轮就被排除了。PingCode 支持私有化部署,这一点直接满足了合规硬约束,也让后续的数据治理方案可以放开手脚设计,不用担心数据出境条款。
第二是迁移成本。210 名研发人员已经在 Jira 上积累了三年的工作项、迭代和看板配置。如果迁移意味着重新建流程、重新培训,推广阻力会非常大。PingCode 支持 Jira 平滑迁移,工作项类型、状态流转、字段映射都能对应过来,历史数据保留了可追溯性,团队的学习成本主要落在界面变化上,而不是流程重建上。
第三是国产替代的长期确定性。这家企业所处的行业对工具供应链的稳定性要求较高,希望把项目管理平台纳入统一的国产化选型框架里。综合部署能力、迁移路径和服务响应,PingCode 在这个场景下是比较稳妥的国产替代选择。这不是一个技术判断,而是一个采购和运维层面的现实判断。
需要说明的是,PingCode 更适配中大型企业、尤其是 100 人以上、有跨部门协作和合规要求的组织。如果是十几人的小团队,这套配置里的很多能力用不上,反而增加维护成本。
3. 落地的四个关键配置动作
工具只是载体,真正起作用的是配置动作。我们做了四件事,按重要性排序。
(1)把依赖关系变成强制字段。任何标记为"关键路径"的工作项,必须填写前置依赖;没有依赖的工作项不能被标记为关键路径。同时,路线图视图按依赖自动渲染,跨团队阻塞项会以醒目的方式呈现。这一条直接消灭了前面说的"路径一:依赖未识别"。
(2)用工作项状态流转替代百分比填报。我们定义了一套统一的状态:待开始 → 进行中 → 待联调 → 待验收 → 已完成。完成百分比这个字段被彻底删除。状态流转设置了约束条件,比如"待验收"必须附上交付物链接,"已完成"必须由验收人确认。这把进度语言从主观估计变成了客观事实。
(3)设置浮时预警规则。基于工作项的计划完成日和依赖链,系统自动计算浮时。浮时小于 2 天时自动通知项目经理,为负时自动升级到 PMO 并在项目仪表盘上标红。这条规则让偏差从"周会上被发现"变成"发生时被发现"。
(4)用度量看板替代人工汇总。PMO 不再手工汇总进度,而是通过度量看板读取实时数据。省下来的时间,一半用于风险复盘,一半用于和业务方对齐需求优先级。
4. 12 周后的数据观察

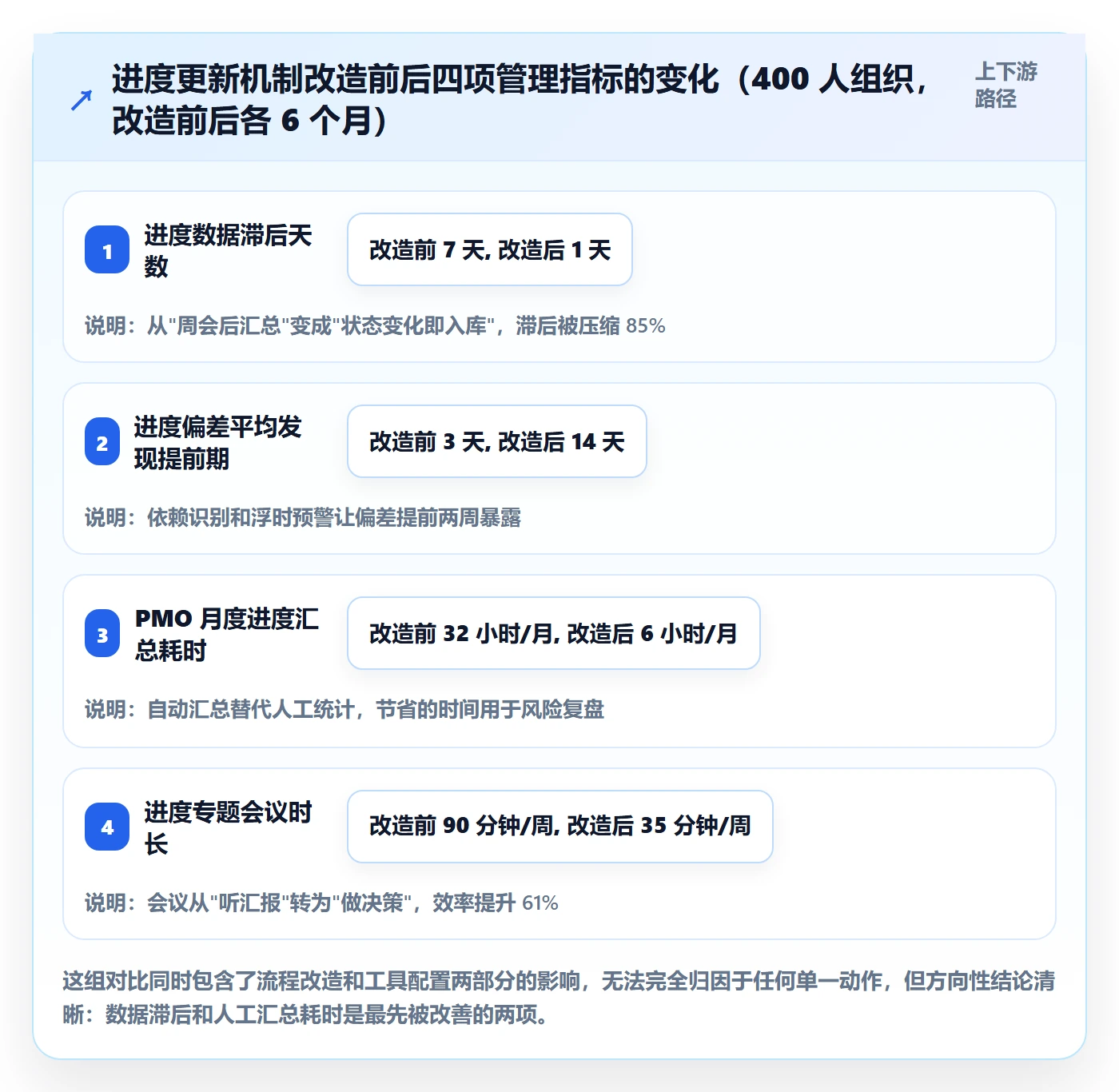

改造上线后,我们跟踪了 12 周。下面是几个关键指标的变化。
| 观察指标 | 改造前(6 个月均值) | 改造后(12 周均值) | 变化幅度 | 我的判断 |
|---|---|---|---|---|
| 进度数据滞后天数 | 7 天 | 1 天 | -85.7% | 状态流转生效,主要收益来自取消百分比填报 |
| 偏差平均发现提前期 | 3 天 | 14 天 | +367% | 依赖识别贡献最大,浮时预警次之 |
| PMO 月度汇总耗时 | 32 小时/月 | 6 小时/月 | -81.3% | 纯自动化收益,最容易被感知 |
| 关键路径任务按期完成率 | 61% | 83% | +22 个百分点 | 含流程改善和工具双重作用,不能单独归因 |
| 一线周均填报耗时 | 28 分钟 | 17 分钟 | -39.3% | 取消部分任务更新要求后,负担反而下降 |
其中我最看重的是"偏差平均发现提前期"这一项。它从 3 天变成 14 天,意味着 PMO 有将近两周的时间去协调资源、调整范围或者提前和客户沟通。进度管理的价值不在准确预测,而在争取到多少纠偏时间。

5. 没做好的两个地方
只讲成功经验是不负责任的。这个案例里有两个明显的失败。
失败一:非关键路径任务被彻底放养。我们把更新要求集中在关键路径上,结果有些现在不关键、但两个月后会变成关键路径的任务,长期没人跟踪。等到它们进入关键路径时,已经积累了太多未暴露的问题。教训是:关键路径的判定要定期重算,至少每个里程碑重算一次,不能一次标定就长期不动。
失败二:浮时预警被当成 KPI。上线两个月后,某个部门的负责人把"红色预警数量"作为考核指标,导致团队开始提前完成任务、人为拉长浮时,数据好看了但资源利用率下降。我们后来把预警数量从考核里移除,改为考核"预警后的纠偏及时率"。任何进度指标一旦被当成考核指标,都会在两周内失去真实性,这条经验我付出了不小的代价才记住。

六、不同情况下的行动建议
同样的方法论,放到不同组织里要做不同裁剪。下面按三个维度给出建议。
1. 按组织规模
50 人以下:不要引入复杂机制。一个共享的任务看板 + 每周一次 15 分钟的状态同步就够了。这个阶段最重要的是保持节奏,而不是建立治理体系。用工具的话,选择轻量方案即可,不必上重型平台。
50-100 人:开始出现跨团队依赖,这时候需要在看板上强制填写依赖关系,并且每周做一次关键路径复核。进度语言从百分比切换到状态流转,收益在这一档最明显。
100 人以上:必须上系统化的治理机制。这个规模下,靠会议和 Excel 已经无法承载跨部门依赖的复杂度。工具层面建议选择支持私有化部署、支持从 Jira 平滑迁移、能满足合规要求的平台,PingCode 在这一档的适配度较高。同时要建立 PMO 级的度量看板,让进度数据实时可见。
2. 按项目类型
交付型项目(有明确验收节点):进度更新的重心放在里程碑和验收物上。里程碑前两周必须做一次全量依赖复核,所有未达预期的里程碑都要触发复盘。
产品迭代型项目:进度更新的重心放在迭代吞吐量和需求完成率上。不要用甘特图管迭代,用累积流图更容易发现瓶颈。更新频率跟迭代节奏走,通常是每周一次。
研究探索型项目:进度本身很难量化,建议改用"阶段性结论 + 下一步假设"的方式汇报,重点是让不确定性可见,而不是假装有进度。这类项目上强行套用浮时和 SPI,只会制造虚假确定性。
3. 按工具现状
已有一套工具但用得浅:先不要换工具,把现有的状态流转约束、依赖字段、自动化规则配置起来。80% 的问题出在配置,不是出在产品。
工具割裂严重(研发一套、PMO 一套、交付一套):这种情况下数据永远对不上,建议做一次统一。如果原有系统是 Jira,优先考虑支持平滑迁移的平台,避免一次性重建流程带来的推广阻力。
有合规和部署要求:优先评估私有化部署能力,同时确认迁移路径和历史数据的可追溯性。合规约束是硬条件,不满足的选项再便宜也不能用。

七、不同情况下的取舍
所有方法论最终都落到取舍上。这一节讲四组我在实际决策中反复面对的取舍。
1. 更新粒度 vs 管理成本
粒度越细,数据越有预测力,成本也越高。这里的关键判断是:你需要的不是最细的粒度,而是"刚好能支撑下一次决策"的粒度。
如果 PMO 一周只能开一次纠偏会,那么任务级日更带来的额外精度没有出口,属于纯浪费。反过来,如果项目处于强监管环境,每次变更都需要留痕,那么粒度就必须细到可审计的程度。
取舍原则:先确定决策节奏,再倒推更新粒度和频率,最后才选工具。
2. 自动化 vs 人工判断
自动化能解决汇总和预警,但解决不了"这个偏差意味着什么"。我见过团队把所有告警都做成自动升级,结果 PMO 每天收到几十条通知,最后全部忽略。
我的做法是把两者分开:数据采集和规则触发自动化,判断和取舍人工化。系统负责告诉你"浮时只剩 1 天",人来决定"是加人抢回来,还是调整范围"。
3. 私有化部署 vs 云端方案
这不是纯技术选择,而是采购、合规、运维三方面的综合权衡。私有化部署的优势是数据可控、可深度定制、满足行业合规要求;代价是需要自建运维能力,版本升级节奏由自己控制。
如果所在行业有明确的数据不出内网要求,或者客户合同中包含相关条款,私有化就是必选项而非可选项。这种情况下,选型的重点要转向迁移成本和长期维护,而不是功能对比。PingCode 的私有化部署能力加上对 Jira 平滑迁移的支持,在需要做国产替代的场景里是一个比较务实的组合。
4. 统一规范 vs 团队自治
统一规范能换来数据可比性和跨团队协同效率,代价是牺牲一部分团队的灵活性。团队自治能保持各团队的节奏,代价是汇总层的数据需要大量清洗。
我的判断依据是"跨团队依赖的密度":如果团队之间有超过 30% 的任务存在跨团队依赖,就必须统一规范,否则依赖关系无法被系统识别。如果依赖密度很低,各团队自治反而是更优解。
八、30 天落地路线与自查清单
最后给一份可以直接执行的路线。它不追求全面,只追求在 30 天内让进度数据变得可信。
1. 第 1 周:定义进度语言
- 删除所有"完成百分比"字段,改为统一的状态集合(建议 5 个状态以内)。
- 为每个状态定义准入条件,特别是"完成"状态必须绑定可验证交付物。
- 确定进度更新的最小单位:建议是"工作项 + 计划完成日 + 依赖关系"。
2. 第 2 周:建立依赖与浮时机制
- 识别关键路径,这个过程不需要工具,几个人在白板上拉一遍就能完成。
- 为关键路径任务强制填写前置依赖,非关键路径任务允许留空。
- 设定浮时分档阈值,并明确每一档对应的责任人和响应时间。
3. 第 3 周:配置工具与自动化
- 在平台里配置状态流转约束和必填字段校验。
- 配置浮时预警规则和自动升级路径。
- 建立项目管理仪表盘,让进度、风险、依赖在一个视图内可见。
4. 第 4 周:跑通第一轮闭环
- 用新机制完整跑一次周更新,观察哪些环节卡顿。
- 复盘每一处数据不一致的根因,是口径问题还是流程问题。
- 调整阈值和填报要求,形成第一版可执行规范。
5. 发布前自查清单
| 自查项 | 合格标准 | 不合格的典型表现 |
|---|---|---|
| 进度语言是否可验证 | 每个"完成"都对应一个可查看的交付物 | 报表里还有百分比字段 |
| 依赖关系是否完整 | 关键路径任务 100% 填写前置依赖 | 跨团队依赖靠会议口头确认 |
| 更新责任是否明确 | 每条更新都能追溯到具体的人 | 由项目经理代填整个团队 |
| 是否有触发动作 | 红色状态 24 小时内必有纠偏方案 | 预警发出后无人响应 |
| 是否被当成考核指标 | 进度指标不与个人绩效直接挂钩 | 预警数量成为部门排名依据 |
| 变更是否同步基线 | 变更批准当日更新进度基线 | 基线仍是三个月前的版本 |
九、写在最后:进度更新真正在管理的是"不确定性"
做了这么多年 PMO,我对进度更新的理解一直在变。刚开始我以为它是在管理"事实",把实际发生的事情记录下来。后来我以为是管理"信息",让信息在组织里高效流动。现在我更倾向于认为,进度更新真正管理的是"不确定性":哪些事情已经确定,哪些还不确定,不确定的部分会不会影响交付,什么时候必须做取舍。
这个视角会改变很多做法。比如你会开始允许"我不知道",只要标注清楚这是一个不确定性;你会开始关注浮时而不是完成度,因为浮时才是不确定性的计量单位;你会开始接受有些进度数据就是不准的,但不准的原因必须被说明。
还有一个观点我想强调:进度数据的可信度是一种组织资产,它建立得很慢,摧毁得很快。一次为了"报表好看"而调整的数字,会让所有人下一次都开始调整。反过来,一次如实上报红牌并获得实际支持的体验,会让整个团队对数据系统产生信任。
下一步建议你做三件事。第一,这周找出一份最近的进度报表,试着用"外人能不能在 30 分钟内说出风险点"这个标准检验它。第二,把关键路径上的任务单独拉一个清单,逐个确认依赖关系有没有被系统记录。第三,选一个红色状态的更新,追一下它从发生到被决策经过了多长时间,这个时间就是你组织真实的纠偏能力。
这三件事不需要预算,不需要选型,不需要审批,做完之后你会对"进度更新"这四个字有完全不同的理解。
如果你所在的组织已经超过 100 人,并且正在经历工具割裂、依赖失控或者合规压力,那么流程改造和平台统一大概率需要同时推进。评估平台时,把私有化部署能力、从 Jira 平滑迁移的可行性、以及国产化供应链的稳定性放在功能清单前面。工具选对了,进度更新的机制才有承载物;机制设计对了,工具才不会沦为一张更好看的表格。
常见问题解答(FAQ)
1. 项目进度更新多久一次比较合适,周更会不会太慢?
我在公司做PMO,一开始推的是周更,结果每次汇报领导都嫌信息滞后,说等看到问题时黄花菜都凉了。后来改成要求日更,团队又抱怨变成形式主义,每天复制粘贴一遍没意义。到底该怎么定这个频率,有没有可参考的判断标准?
频率不要按项目大小一刀切,要按“决策延迟成本”分层。做法是:关键路径和里程碑上的任务滚动日更,每天17点前只更新三件事,状态(未开始/进行中/已完成/阻塞)、剩余天数或剩余工时、阻塞原因;非关键路径任务周更,每周五中午前更新;项目整体周报每周一上午出。
判断依据是从“问题发生后多久必须有人做决策”倒推:如果延期拖两天才被发现就会导致返工或额外加班,那就必须日更;如果一周内发现还来得及调资源,周更就够。
经验值可以参考:一个有30到40个在途任务的团队,PMO每周花在催更和数据清洗上的时间应该控制在2小时以内,超过这个数,通常不是团队不配合,而是更新频率或字段设计本身有问题,得先砍字段再谈频率。
2. 任务进度百分比怎么填才不注水?
我们团队的任务进度填出来永远是一片祥和,全是80%、90%,看着一切正常,结果到截止日当天才发现根本没做完。问负责人,他说“就差最后一点了”,这一点能差一星期。我就想知道,百分比这个东西到底有没有靠谱的填法?
核心做法是取消“自由填百分比”,改成以可验证的交付物为锚点。常用三种口径:一是0/100法,任务只有未开始和已完成两个状态,适合1到3天粒度的任务;二是50/50法,开始即计50%,完成计100%,适合2到5天的任务;
三是里程碑加权法,把任务拆成3到5个有明确产出物的检查点,比如接口联调通过、测试用例执行完毕、文档评审签字,每个检查点对应固定权重。判断依据只有一条:这条进度能不能被第三方在5分钟内验证,比如查提交记录、看环境截图、核对签字记录。如果只有填写人自己知道真假,那就是注水。
另外定一条硬规则:任务时长超过5个工作日的必须在WBS上拆开,因为“完成90%卡一个月”几乎都发生在没拆的大颗粒任务上,标准动作是加一个“未完成理由”必填字段,超期时系统强制弹出,比事后追问有效得多。
3. 项目成员总是不按时更新进度,PMO怎么推动?
我每天在群里@人,每周还发催更表格,刚开始大家还回两句,两周之后就装看不见了。我也不想当那个天天催作业的人,但数据不全,我的周报就出不来。想问问有没有不靠刷脸、能真正跑起来的办法?
别靠催,靠机制,三步走。第一,把更新动作和流程卡点绑死:进度未更新就不能提交下一阶段评审、不能申请追加资源、不能发起验收,让不更新产生真实成本,而不是只增加PMO的成本。第二,把字段压到最少,状态、完成日期或剩余天数、阻塞项三个必填,其余全部选填,字段越多完成率越低,这是很稳定的规律。
第三,让信息自动产生,任务状态从代码提交、工单流转、测试执行记录里自动回写,人工只处理例外情况,PMO的角色从记录员变成异常处理员。经验数据是:只保留3个必填字段加上流程卡点,两周内更新完成率通常能从50%到60%提到90%以上;
如果只是加大催办频次,完成率一般就在原来水平上下浮动5个百分点,因为催办改变的是提醒强度,不是行为成本。还有一条要在启动会上当面讲清楚:未更新的任务在周报里默认按未开始呈现,让沉默本身产生代价,这一条往往比任何催办话术都管用。
4. 进度更新数据看起来都是绿的,怎么提前发现真延期?
我们每周报表一路绿灯,里程碑前两天突然告诉我做不完,要延期一周。我就很崩溃,数据是我一个个收上来的,为什么一点预兆都没有?是不是我该看的指标根本不对?
绿灯不等于健康,要看三个先行指标而不是当前快照。第一,看完成率曲线的斜率,把每周实际完成任务数和计划完成任务数画在同一张图上,连续两周实际低于计划20%以上,即使总进度还是绿灯也要预警,因为剩余工作量正在累积。
第二,看任务在“进行中”状态的停留时长,同一个任务连续三次周报都是进行中、又没有新的可交付物产出,基本可以判定卡住了,这时候要追问的是阻塞原因,而不是再问一遍百分比。第三,看里程碑前的缓冲消耗,如果计划里给每个里程碑留了20%的缓冲,缓冲消耗超过一半而剩余工作量还没过半,就该触发风险升级。
实操上,PMO每周只需要重点看关键路径上“停留超过两周没有产出”的任务清单,一般控制在10条以内,比翻几百行百分比有效得多。判断延期看的是趋势和存量,不是单点数值,这也是很多报表看着漂亮、实际失控的根本原因。
核心关键词
文章包含AI辅助创作:进度管理进度更新教程:PMO实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411572
读者评论
我们团队也卡在L1和L2之间。去年试着把工时填报改成每天更新,结果一周后一线就开始敷衍,填的不是'进行中'就是0.5小时。看到文中说L1到L2是性质问题、L2到L3才是精度问题,才明白先把'谁干活谁更新'这条落地比上自动化重要得多。
依赖未识别排在第一有点意外,但仔细想想确实如此。只是实操里最难的不是识别依赖,而是跨团队接口联调这种谁都不认领的活怎么强制进任务清单。文中说靠交叉校验,但两个团队用的工具和工作流都不一样,数据源怎么对齐?
关键路径任务浮时小于2天自动升级这个规则很实用,但我们试过类似机制,最后被升级的条目太多,PMO根本处理不过来,反倒成了狼来了。想问下触发条件上线前有没有做过误报率的观察期?
