阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

去年第四季度,我参与复盘了一个 68 人规模的跨部门交付项目,它原计划 14 周上线,最终延期了 23 天。项目经理在复盘会上给出的原因是"测试环境不稳定",但我把他过去 6 周的任务状态导出成 CSV 之后发现,真正的转折点出现在第 3 周:有三条关键路径上的任务连续 5 天没有任何状态变更,而在同一周的周报里,这三个任务的进度写的都是"进展顺利,完成 80%"。偏差不是在第 14 周才发生的,它是在第 3 周就发生了,只是直到第 11 周才被看见。

这件事让我彻底改变了对进度管理的理解。进度管理的核心从来不是"催",也不是把甘特图填满颜色,而是让偏差尽可能早地暴露出来,并且能够被归因到具体的环节、具体的人、具体的原因。这篇文章我会把自己在多个中大型项目里踩过的坑、用过的数据口径、看过的真实指标变化完整拆开讲,包括阶段进度管理从基线定义到纠偏决策的整套数据分析流程。

一、先说结论:进度管理的本质是"偏差的早期识别",不是"任务的完成汇报"

我做了十多年交付和项目管理,见过太多团队把进度管理做成了一件"汇报动作":每周五收集一轮完成百分比,汇总成一张彩色进度表,发到群里,然后下周继续。这种做法的问题不在于不努力,而在于它采集到的是被加工过的、带有主观乐观偏差的信息,而不是项目本身的状态数据。

1. 三个反常识判断

第一个判断:进度数据越"舒服",可信度越低。如果一张进度表上所有任务都是绿色,没有任何一条处于黄色或红色,通常说明两件事之一,要么团队确实非常健康,要么这张表的填报者已经学会了"把红灯涂绿"。在我的经验里,后者出现的概率远高于前者。

第二个判断:发现偏差的延迟天数,比偏差本身的规模更致命。一个延期 3 天但在第 1 天就被发现的偏差,和一个延期 3 天但在第 10 天才被发现的偏差,对项目的影响完全不是一个量级。前者还能通过调配人力、砍范围、调整顺序来吸收;后者只能被动接受,或者用加班和补丁硬扛,代价是质量和士气。

第三个判断:进度数据的质量取决于采集方式,而不取决于填报纪律。你要求团队每天更新状态,团队就会每天更新状态,但"更新"和"准确"是两件事。真正可信的进度数据来自系统里的状态流转记录、事件时间戳、代码提交与任务关联,而不是来自一个人对着屏幕回忆自己这周干了多少。

2. 进度数据的可信度分层

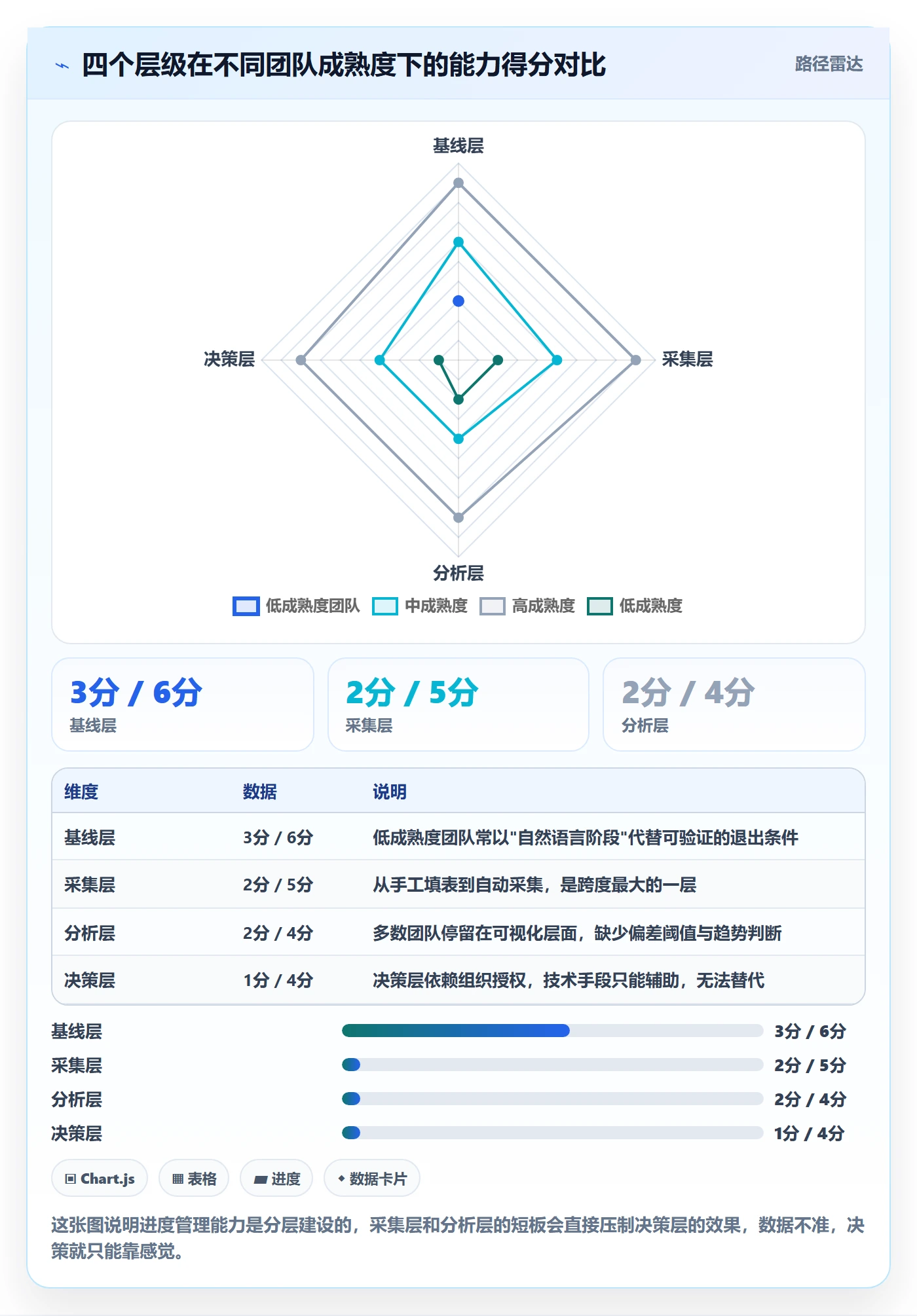

我把项目里能拿到的进度数据分成三个可信度层级。最低一层是自报数据,也就是人填的完成百分比、人写的文字说明;中间一层是系统状态数据,也就是任务当前所处的状态、状态最后一次变更的时间、指派人、优先级;最高一层是事件流数据,也就是每一次状态跃迁的时间戳、每一次评审的结论、每一次提交与任务的关联记录。

这三层数据的差异,直接体现在"偏差从发生到被发现"的滞后时间上。下面这张图来自我参与过的三个中大型项目的内部观察记录,已经做过脱敏处理,样本量不大,但趋势非常一致。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

这三层数据不是非此即彼的关系。自报数据有价值,因为它包含了解释和预判;事件流数据也有局限,因为它只记录"发生了什么",不记录"为什么"。真正有效的做法是以事件流数据为事实基础,以状态数据为监控主线,以自报数据为定性补充,三者交叉验证。

二、真实场景:一个 68 人项目的延期,是怎么被"晚发现"的

回到开头那个项目。它涉及 3 个产品线、4 个外部依赖方、6 个迭代周期。项目组当时采用的进度管理方式是:每周五由各小组长填写进度表,项目经理汇总后周一会同步给甲方。听起来很规范。

1. 第 3 周就已经埋下的雷

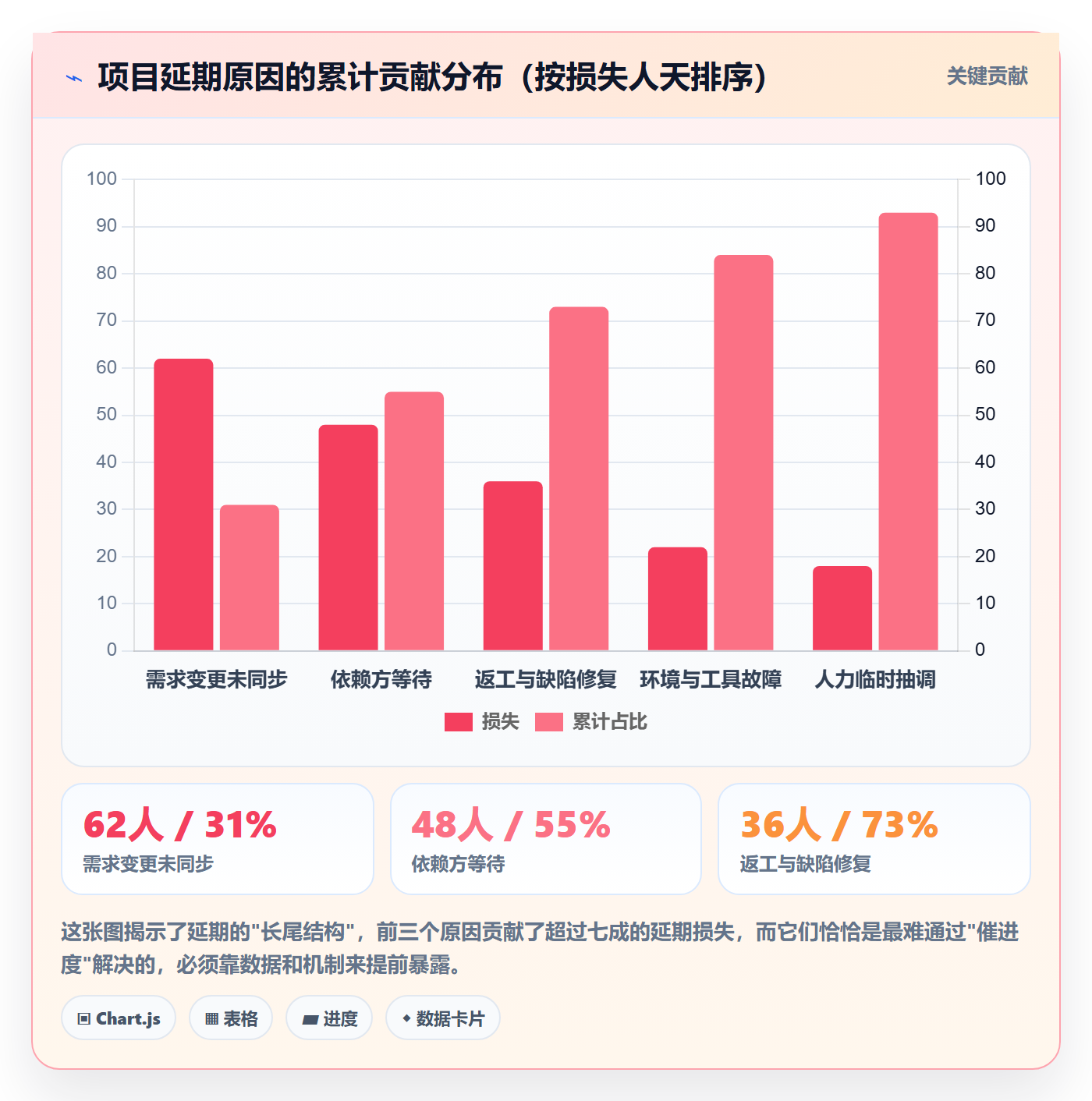

我把这个项目第 3 周到第 11 周的状态数据导出来之后,看到了几个很典型的信号。

第一,有三条关键路径任务的"状态最后变更时间"在第 3 周之后就没有动过,一直停留在"开发中",直到第 11 周才跳到"测试中"。这中间 8 周,它们在进度表上显示的完成度从 60% 缓慢爬升到 85%。

第二,第 4 周到第 7 周期间,团队的在制品数量从 19 个涨到了 34 个,而同期完成的任务数基本持平。这意味着大量工作被同时启动,但没有被同时关闭,系统在变堵。

第三,第 6 周时,需要外部依赖方确认的接口任务已经积压了 7 个,平均等待时长超过 9 天。这部分时间在进度表上完全没有体现,因为"等待"不是一个可以被填报的状态。

2. 周报体系失效的四个信号

事后复盘,我总结了周报式进度管理失效的四个典型信号,你可以直接拿去对照自己的项目:

  1. 状态长期不动的任务占比超过 15%。一个健康迭代里,超过一周没有任何状态变更的任务占比通常在 10% 以内;超过 15% 说明有人在隐瞒问题,或者有人被卡住了没上报。
  2. 在制品数量持续上升而完成速率不变。这是典型的"启动比完成容易"现象,团队在制造在制品,而不是在交付价值。
  3. 等待时间没有被单独统计。如果你的进度数据里区分不出"正在做"和"在等别人做",那你就无法判断瓶颈到底在内部还是外部。
  4. 里程碑通过率 100%,但下游返工率上升。这意味着上一个阶段的"完成"是名义完成,质量问题被推给了下一个阶段。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

三、常见误区:为什么你的进度表总是"看起来正常"

我在咨询和内部培训里问过上百个项目经理同一个问题:"你怎么判断一个任务是不是真的在推进?"得到最多的答案是"看负责人有没有反馈"。这个答案本身就藏着问题。下面六个误区,是我见得最多、破坏力也最大的。

1. 误区一:用"完成百分比"衡量进度

完成百分比是进度管理里最不可靠的指标。原因有三:它没有统一定义(完成 80% 是指代码写完,还是自测通过,还是评审通过?),它由执行人主观填写,它天然带有"接近完成"的乐观倾向。

更麻烦的是,百分比是一个连续但不可验证的量。一个人写 80%,你没有办法证伪。但状态是离散且可验证的:一个任务要么在"开发中",要么在"待测试",这两个状态之间没有灰色地带。

2. 误区二:只盯里程碑,不看中间状态

里程碑是滞后指标。当里程碑没有按时通过时,损害已经发生了。真正有预警价值的是里程碑之前的中间状态变化:需求评审通过率、开发自测提交率、代码评审平均等待时长、测试用例执行覆盖率。

我的做法是给每个里程碑配 3 到 5 个前置信号指标,只要其中两个连续两个周期恶化,就触发人工介入,而不是等到里程碑当天。

3. 误区三:把工时填报当进度数据

工时反映的是投入,不是产出。一个任务填了 40 小时工时,可能完成了 90%,也可能卡在原地反复重构。把工时当进度,会导致一个荒谬的结果:干得越慢的任务,看起来"投入"越大,反而显得越努力。

工时数据有用的地方在于成本核算和资源负载分析,不在于进度判断。

4. 误区四:把所有任务平权看待

不是所有任务都值得被同等监控。在一个 200 个任务的迭代里,通常只有 15% 到 20% 位于关键路径上,其余任务有浮动时间。如果把监控资源平均分配,结果就是关键路径上的问题被淹没在大量无关紧要的进度更新里。

正确做法是显式识别关键路径,对关键路径任务设置更严格的停留阈值(比如 2 天无变更即预警),对非关键路径任务设置更宽松的阈值(比如 5 天)。

5. 误区五:甘特图变成了"事后文档"

我见过很多项目,甘特图做得非常漂亮,但它只在两个时间点被更新:项目启动时和项目结项时。中间过程里,真实的执行顺序早就和图上不一样了。

甘特图的价值在于前置的依赖关系建模,而不是事后美化。如果它不能随状态自动联动,它就只是一张装饰画。

6. 误区六:忽略等待时间和返工时间

在一个典型的需求流转周期里,真正"有人在干活"的时间往往只占 30% 到 40%,剩下的时间花在排队、等待评审、等待环境、等待依赖方回复,以及返工。如果这些时间不被单独统计,你永远找不到真正的瓶颈。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

四、专业判断逻辑:阶段进度管理的四层模型

把上面这些经验收拢起来,我总结了一个四层模型:基线层、采集层、分析层、决策层。四层缺一层,整个体系就会退化成"人工催进度"。

1. 基线层:先定义"阶段"和"正常"

没有基线的进度管理是无效的,因为你无法判断当前状态是快还是慢。基线层要回答三个问题:项目被划分成哪些阶段?每个阶段进入和退出的判定标准是什么?每个阶段的合理耗时区间是多少?

这里最容易出错的地方是阶段定义不清。我曾经见过一个项目把阶段定义成"开发阶段""测试阶段""上线阶段",但没有定义"开发阶段完成"的判定标准。结果开发说完成了,测试说代码跑不起来,双方在评审会上吵了两个小时。

我的建议是用可验证的退出条件(Exit Criteria)来定义阶段边界,比如"开发阶段完成 = 所有任务状态为待测试 + 静态扫描零阻塞 + 单元测试覆盖率 ≥ 70%"。

2. 采集层:让数据自动产生,而不是让人主动填

采集层的设计原则只有一条:凡是可以自动采集的,绝不要求人工填报。任务状态变更、代码提交、构建结果、评审结论,这些都能从系统里自动拿到。只有在无法自动采集的部分(比如估算、风险判断),才使用人工输入。

3. 分析层:从"看板"升级到"偏差与趋势"

分析层要回答的是:当前进度相对基线是超前还是滞后?滞后的幅度在扩大还是在收敛?瓶颈在哪个环节?哪些任务正在变成风险?

这一层的核心产出不是一张漂亮的可视化大屏,而是一份带优先级的待处理问题清单。看板是给人看的,清单是给人干的。

4. 决策层:把偏差翻译成行动选项

发现偏差之后,能被选择的行动其实就那几类:加人、砍范围、调顺序、延长周期、接受风险。每一类都有代价,决策层要做的是把代价算清楚。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

五、数据分析全流程:从原始事件到纠偏决策

下面是我在实际项目里用的完整流程,一共六步。它不依赖某个特定工具,但需要系统能够保留任务状态的历史记录。

1. 第一步:定义阶段与状态机

先画出工作项的状态机。一个常见的需求状态机是这样的:待评审 → 已评审 → 开发中 → 待测试 → 测试中 → 测试通过 → 待发布 → 已发布。特别要注意加上阻塞态和挂起态,把"在等别人"和"没人管"这两种情况显式化。

状态机定义好之后,每一个状态停留的时长就是一个可计算的指标,阶段进度也就有了量化基础。

2. 第二步:建立指标体系

我把阶段进度管理的指标分成三类:结果指标(进度是否达成)、过程指标(工作是如何流动的)、风险指标(哪里可能出问题)。下面这张表是我在 100 人以上组织里最常用的指标集。

指标名称 类别 计算口径 采集频率 预警阈值(参考)
迭代燃尽偏差率 结果 (实际剩余 – 理想剩余)/ 理想剩余 每日 > 15%
里程碑达成率 结果 按期通过的里程碑数 / 计划里程碑数 每里程碑 < 85%
阶段周期时间 过程 进入某阶段到离开该阶段的中位天数 每周 环比上升 > 30%
在制品数量(WIP) 过程 同时处于进行中状态的任务数 每日 超过团队人数 × 1.5
阻塞任务占比 风险 处于阻塞态的任务数 / 进行中任务数 每日 > 12%
返工率 风险 被重新打开的任务数 / 已完成任务数 每周 > 10%
状态停留超阈值任务数 风险 某状态停留超过预设天数的任务数 每日 关键路径 ≥ 1
外部依赖等待时长 风险 依赖方从接收到响应的中位小时数 每周 > 48 小时

3. 第三步:数据采集

采集的关键是拿到状态跃迁的原始记录。下面这段 SQL 是我常用的口径,用来计算每个工作项在"开发中 → 测试通过"这个阶段的真实周期时间。注意它依赖一张状态历史表(state_history),任何支持状态变更记录的研发管理平台都应该能导出类似结构。

-- 计算工作项在开发阶段的真实周期时间(单位:天)
SELECT

wi.id                                      AS work_item_id,

wi.title                                   AS title,

wi.assignee                                AS assignee,

MIN(CASE WHEN h.to_state = '开发中'  THEN h.changed_at END) AS dev_start_at,

MIN(CASE WHEN h.to_state = '测试通过' THEN h.changed_at END) AS test_pass_at,

ROUND(

TIMESTAMPDIFF(

HOUR,

MIN(CASE WHEN h.to_state = '开发中'  THEN h.changed_at END),

MIN(CASE WHEN h.to_state = '测试通过' THEN h.changed_at END)

) / 24.0, 2

)                                          AS cycle_days,

-- 期间被阻塞的累计时长

SUM(CASE WHEN h.to_state = '阻塞' THEN

TIMESTAMPDIFF(HOUR, h.changed_at,

COALESCE(h.leave_at, NOW())) END) / 24.0 AS blocked_days

FROM work_item wi

JOIN state_history h ON h.work_item_id = wi.id

WHERE wi.iteration_id = :iteration_id

GROUP BY wi.id, wi.title, wi.assignee

HAVING test_pass_at IS NOT NULL

ORDER BY cycle_days DESC;

拿到明细之后,我一般会再做一层聚合判断,计算燃尽偏差率和趋势。下面这段 Python 用来判断当前迭代是否已经越过预警线,逻辑很简单,但比人眼看图可靠得多。

import pandas as pd
df = pd.read_csv("iteration_daily.csv", parse_dates=["date"])

df = df.sort_values("date").reset_index(drop=True)

total_scope = df["scope_points"].iloc[0]

days = len(df)

理想燃尽线:假设线性消耗

df["ideal_remaining"] = total_scope * (1 - df.index / (days - 1))

实际剩余:未完成任务的故事点合计

df["deviation_rate"] = (df["actual_remaining"] - df["ideal_remaining"]) / df["ideal_remaining"]

连续两天偏差率超过 15% 即判定为"失控中"

df["alert"] = df["deviation_rate"] > 0.15

df["alert_streak"] = df["alert"].rolling(2).sum()

risk = df[df["alert_streak"] == 2]

if not risk.empty:

first_alert = risk.iloc[0]

print(f"预警触发日:{first_alert['date'].date()},"

f"偏差率 {first_alert['deviation_rate']:.1%},"

f"剩余 {first_alert['actual_remaining']:.0f} 点")

4. 第四步:偏差计算与阈值预警

阈值设置是这套流程里最需要经验的部分。设得太松,预警没有意义;设得太紧,团队会被噪音淹没,最后集体忽略提醒。

我的经验值是:关键路径任务的状态停留阈值设为团队中位停留时长的 1.5 倍,非关键路径设为 2 倍。这样做的好处是阈值会随团队自身节奏自适应,而不是拍脑袋定一个"3 天"。

5. 第五步:归因分析

预警只是告诉你"这里有异常",归因才是真正产生价值的地方。我在归因时通常问四层问题:这个任务是被人卡住的,还是被依赖卡住的?如果是被人卡住的,是能力问题、优先级问题还是需求不清?如果是被依赖卡住的,依赖方是否知情、是否有承诺时间?这个问题是孤立的,还是同类问题已经出现过三次以上?

第四个问题最重要。孤立问题是事故,重复问题是系统性缺陷。如果一个团队每个月都有三个任务因为"需求描述不清"被阻塞,那这不是三个问题,是一个问题。

6. 第六步:纠偏与复盘

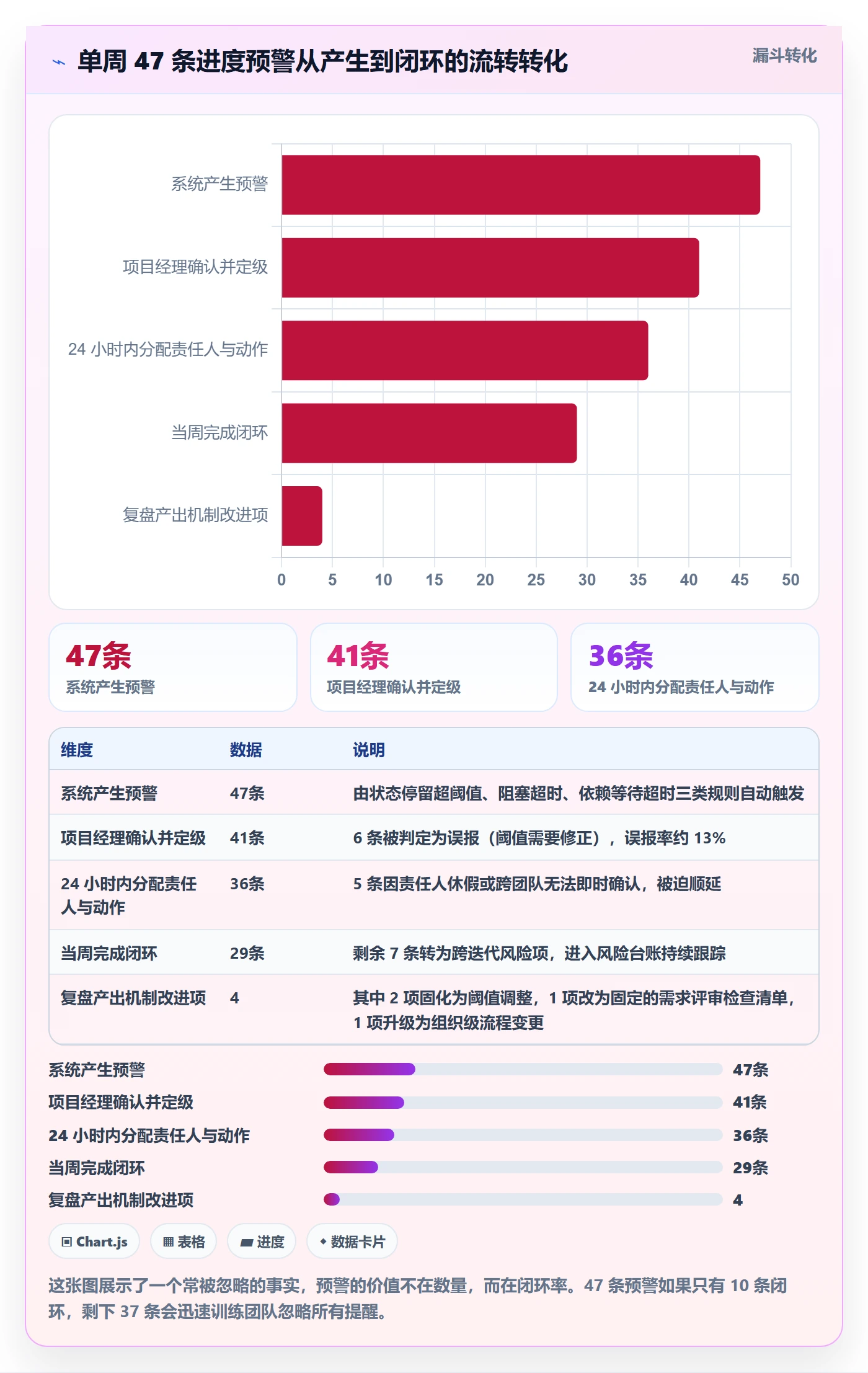

纠偏动作必须落到具体的人、具体的日期、可验证的产出。我在实践里坚持一个规则:任何一条预警,必须在 24 小时内被赋予一个明确的状态,已解决、已转派、已接受风险、已升级。不能出现"先看看"这种状态,因为"先看看"就是被遗忘的开始。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

六、案例观察:100 人以上组织的进度数据是怎么跑通的

前面讲的流程在 20 人以下团队里,靠几个表格和一点纪律就能跑起来。但一旦组织规模超过 100 人,跨产品线、跨地域、多供应商同时协作,问题性质就变了。

1. 为什么大组织最先卡在数据采集

我观察到的规律是:100 人以下的团队,瓶颈在分析层;100 人以上的组织,瓶颈在采集层。

大组织的采集难点有三个。第一,工具碎片化,不同产品线用不同的任务系统,数据格式不统一,跨项目汇总只能靠人工拼表格。第二,权限与合规要求,部分项目数据不能出内网,SaaS 版工具用不了。第三,历史数据迁移,一个运行了五六年的研发体系里有上万条任务、几百个自定义字段、大量自动化规则,迁移不是导出导入那么简单。

2. 以 PingCode 为例的落地路径

在 100 人以上组织的场景里,我通常会建议用支持私有化部署、并且能承载复杂研发流程的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,这类组织最典型的需求就是数据在内网、流程可自定义、多项目可以横向对比。

我参与过的一个实际落地场景是这样的:一家约 900 人的企业,研发分散在 4 个事业部,原本使用的是海外工具,任务数据分散在 30 多个项目里。迁移到 PingCode 之后,他们做的事情包括:

  1. 统一状态机。把 4 个事业部各自定义的任务状态收敛成一套标准状态集,同时保留少量业务专属状态。
  2. 重建关键路径标记规则。不是让项目经理手动标,而是根据依赖关系自动计算并打标。
  3. 配置停留阈值预警。关键路径任务 3 天无状态变更触发提醒,非关键路径 5 天。
  4. 建立周度偏差报表。自动汇总各项目的燃尽偏差率、阻塞占比、返工率,形成事业部级对比视图。

这里我想强调一点:支持 Jira 平滑迁移,是这类组织在选型时最实际的考量之一。因为迁移成本不只是数据搬运,还包括自定义字段映射、状态机映射、自动化规则重建、历史报表连续性。如果迁移过程中断档,团队会同时失去旧系统的历史和新系统的可信度,进度管理直接退回起点。对考虑国产替代的团队来说,能否平滑承接原有研发数据资产,往往比功能清单上的多几项少几项更决定成败。

3. 落地三个月后的指标变化

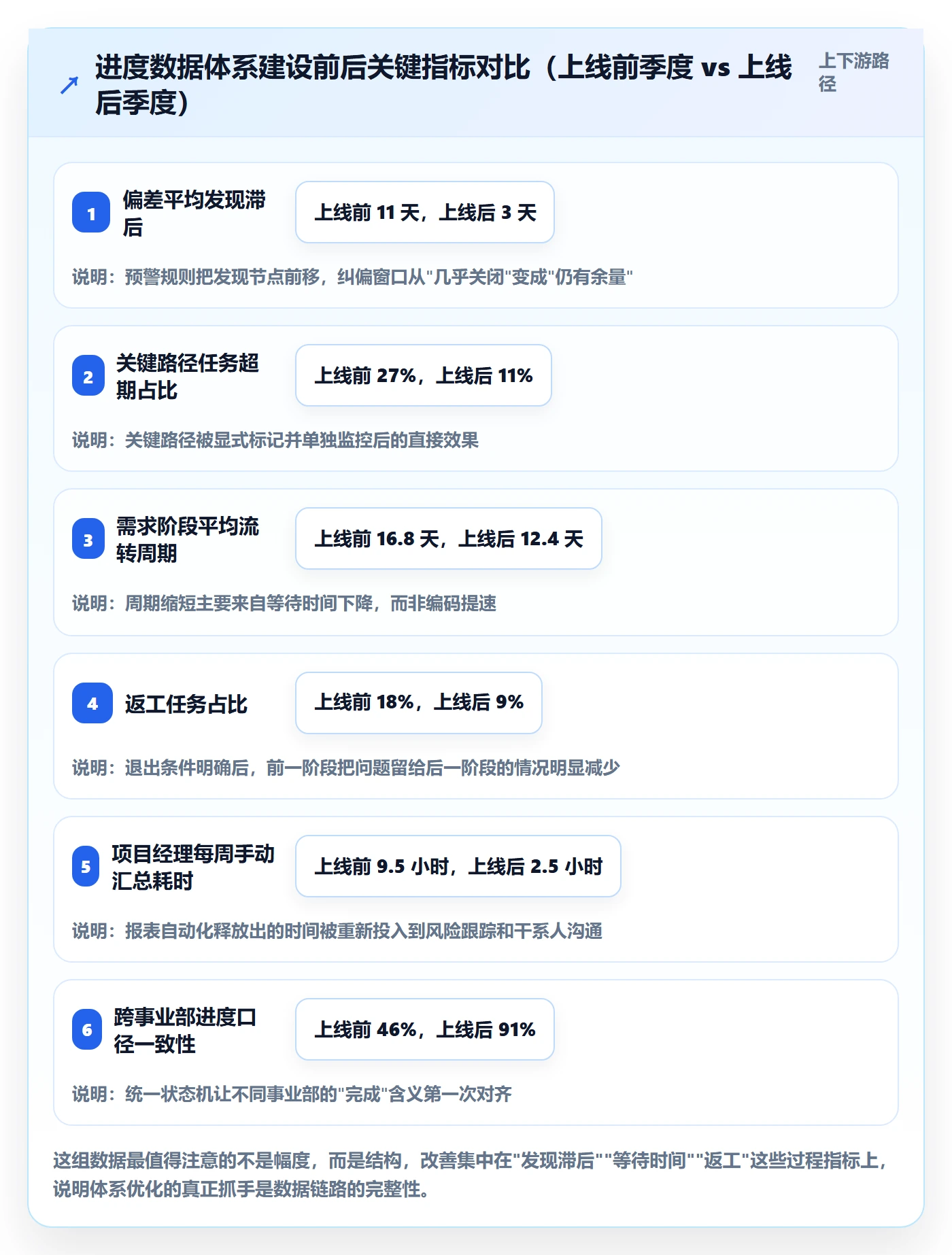

下面这组数据来自该场景上线前后各一个季度的内部统计,属于观察记录,不是行业基准,但能说明一个方向:进度管理体系的收益,主要体现为"更早发现"和"更少返工",而不是"让人干得更快"。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

七、不同情况下的行动建议

进度管理没有万能方案。同样是"做好进度管理",10 人团队和 500 人组织的路径完全不同。我按规模分四档,给出我这几年验证过的建议。

1. 10 人以下团队:先别上工具,先统一状态定义

这个规模下,最大的浪费往往不是进度延误,而是为了管理进度而消耗的额外精力。我的建议是:不引入复杂工具,用一块物理看板或者一个共享表格,把任务状态固定为"待做 / 在做 / 待验证 / 完成"四态,每天站会 10 分钟过一遍"在做"列。

唯一需要坚持的规则是:任何任务在"在做"列停留超过 3 天,必须当场说明原因。这一条规则能解决这个规模下 80% 的进度问题。

2. 10 到 50 人团队:建立基线,开始采集

这个阶段要从"看板"升级到"有基线"。核心动作是给每个阶段设定合理的周期时间区间,并开始记录状态变更时间。你不需要很复杂的系统,但需要至少能导出任务状态历史的工具。

我建议从两个指标开始:阶段周期时间和阻塞任务占比。前者告诉你流动是否变慢,后者告诉你慢在哪里。两个指标连续两周恶化就该介入。

3. 50 到 100 人团队:显式管理关键路径和外部依赖

到了这个规模,跨团队协作开始成为主要风险源。必须做两件事:一是显式识别并标记关键路径,二是把外部依赖单独建账、单独跟踪等待时长。

我常用的做法是设立一份"依赖台账",每一行记录:依赖内容、依赖方、提出时间、承诺时间、实际响应时间、当前状态。这份台账每周更新一次,超过承诺时间未响应的自动升级到项目决策层。

4. 100 人以上组织:先统一口径,再统一工具

顺序非常重要。很多组织一上来就上平台、统一工具,结果不同事业部在同名状态下做着不同的事,数据汇总出来是失真的。正确顺序是先统一状态机和指标口径,再选择能承载这套口径的平台。

这个规模下,我建议优先考虑支持私有化部署的平台,因为数据不出内网、审批链路可审计、与内部账号体系打通,这三件事在大组织里往往是硬性要求。同时要评估数据迁移的完整性,尤其是历史任务和状态流转记录能否保留,这直接决定了体系上线后能不能立即做趋势分析。

八、不同情况下的取舍

所有的管理动作本质都是权衡。进度管理里有四组取舍,我把自己踩过坑之后的判断写出来。

1. 数据精度与采集成本

精度越高,采集成本越高。要求任务状态精确到"每半天更新一次",采集成本会急剧上升,而收益边际递减。

我的判断是:把80%的精度要求放在关键路径上,20%放在其他任务上。关键路径任务可以要求每日状态更新,非关键路径只要在启动和完成时更新即可。这样既保证了决策依据的质量,又不至于把团队拖垮。

2. 实时性与团队干扰

实时预警听起来很美,但如果团队每天收到 30 条提醒,这些提醒就和噪音没有区别了。

我的做法是分级推送:红色预警(关键路径停滞超阈值)推给项目经理和责任人;黄色预警(非关键路径异常)只在每日汇总里体现;蓝色提示只在周报中归纳。让不同严重程度的问题找到不同的注意力层级。

3. 自动化与灵活性

自动化程度越高,流程越刚性。有些项目需要临时的、非标准的状态设置,如果系统不支持,团队就会在系统外处理,数据反而出现缺口。

我的取舍原则是:状态机主链路必须标准化,允许在子状态层面做有限扩展。主链路标准化保证数据可以横向对比,子状态扩展保证业务的真实复杂度不被压扁。

4. 私有化部署与订阅制

这一条在 100 人以上组织里几乎是必答题。订阅制上线快、维护成本低、迭代频繁;私有化部署数据可控、可深度集成、满足合规要求,但需要内部运维投入和版本升级管理。

我的判断是:如果组织有明确的数据不出内网要求,或者需要与内部系统做深度双向集成,私有化部署是更稳的选择,但要把运维成本和升级节奏提前算进预算。如果组织以快速迭代、小步试错为主,订阅制在早期效率更高。

阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程

九、把阶段进度管理真正跑起来:从明天开始的三件事

写了这么多,如果你只能记住一件事,我希望是这句:进度管理的水平不取决于你能看到多少数据,而取决于你能多早看到真实数据。

我在多个项目里反复验证过一个结论:把偏差发现时间从两周压缩到三天,比让团队整体提速 20% 更容易实现,效果也更稳定。因为提速依赖人的状态,而提前发现依赖机制。

所以如果你打算从明天开始动手,我建议按这个顺序做三件事。

第一件,把你当前所有"进行中"的任务列出来,标出它们的状态最后变更时间。如果发现有任务超过 5 天没有任何变更,把它单独拎出来问一句"它现在到底卡在哪"。这一步不需要任何工具,半小时就能做完,而且通常当场就能发现一两个被遗忘的问题。

第二件,给每个阶段写下可验证的退出条件。不要写"开发完成",要写"所有任务状态为待测试、静态扫描零阻塞、单测覆盖率不低于 70%"。退出条件一旦明确,阶段边界就从主观判断变成了客观事实。

第三件,选一个指标开始记录,连续记四周。我推荐从"阶段周期时间"开始,因为它对流程变化最敏感,也不需要复杂的统计能力。四周之后你会有一条自己的基线,有了基线,后面所有预警和判断才有意义。

阶段进度管理不是一次性的项目,它是一套需要持续校准的机制。基线会漂移,阈值需要调整,团队节奏会变化。真正做得好的团队,不是一开始就设计出了完美的体系,而是每个迭代都在根据数据修正自己的判断标准。这件事没有终点,但每前进一步,你对项目的掌控感就会真实地增加一分。

常见问题解答(FAQ)

1. 项目经理如何用数据分析判断项目阶段进度是否健康?

我之前带一个研发项目,每周例会上大家都说‘进展顺利’,可到了里程碑前一天才发现核心模块还差一大截,被老板问得哑口无言。从那以后我就在想,光靠口头汇报肯定不行,到底该看哪些数据才能提前发现进度问题?

判断阶段进度健康不能只看‘完成百分比’这一个数,要建立三个口径一起看:计划偏差率、进度偏差率和需求吞吐趋势。计划偏差率等于实际已完成工作量除以计划应完成工作量,低于0.9就要预警;进度偏差率用挣值管理里的SV等于EV减PV,连续两周为负说明阶段在滑期;

吞吐趋势看每周关闭的任务数或故事点,如果连续下滑而剩余量不降,说明瓶颈卡在某个环节。建议每周固定抓一次这三个数,做成趋势图而不是单点快照,单点数据容易骗人,趋势骗不了人。另外要区分‘完成任务数’和‘验收通过任务数’,前者是活动量,后者才是真实进度,很多团队进度虚高就是把提测当成了完成。

2. 阶段进度管理和整体项目进度管理有什么区别,为什么不能混为一谈?

我们团队以前只有一张总的项目甘特图,结果阶段内部一出问题,整体进度看着还行,等到收尾阶段全爆雷。我一直搞不清,阶段进度和整体进度到底该怎么分开管?是不是多此一举?

两者必须分开管,因为它们的关注点和纠偏成本完全不同。整体进度关注的是里程碑和交付节点,回答‘能不能按时交付’;阶段进度关注的是阶段内任务流的节奏和瓶颈,回答‘这一阶段会不会拖累下一个阶段’。混在一起的典型后果是:整体进度被后期的缓冲掩盖,阶段内的风险被平均掉,等暴露时已经来不及纠偏。

可执行的做法是两层看板:第一层是里程碑级别的整体看板,只放关键节点和交付物;第二层是每个阶段自己的任务流看板,按周统计进入、进行、完成、阻塞四类数量,重点盯阻塞项和停留时长。判断依据是,如果某阶段阻塞项连续三天超过在办任务的20%,即使整体进度还没告警,也要提前介入,因为瓶颈会顺着流程往下游传导。

3. 阶段进度落后时,项目经理应该先加人还是先砍范围?

我遇到进度落后第一反应就是找领导要人,结果新人进来磨合了两周,进度没救回来反而更乱。后来听人说应该先砍需求,但我又怕客户不答应。到底该怎么判断该用哪种手段?

先别急着二选一,正确的顺序是先诊断偏差类型,再选手段。把落后原因分成三类:一是范围蔓延导致的工作量超预期,这种情况优先砍范围或分批交付,加人只会让沟通成本上升;二是资源不足导致的产能瓶颈,且瓶颈任务可拆分、可并行,这时加人才有效;

三是流程阻塞导致的等待浪费,比如测试排队、环境不足,加人砍范围都没用,要先疏通瓶颈。判断依据可以用一个简单公式:如果剩余工作量除以剩余时间大于当前团队产能的1.2倍,且偏差主要来自范围增加,就谈范围;如果产能本身不足且任务可拆分,就补人。

实操上建议先砍范围保住里程碑,把砍掉的部分转为下一阶段或下一版本,同时记录变更,避免后面又被悄悄加回来。

4. 数据分析全流程里,项目经理最该盯的几个关键指标是什么?

我看过很多讲进度指标的文章,PV、EV、SPI、燃尽图一大堆,可真到自己项目上根本盯不过来,数据也经常不准。想知道在一线实操里,哪些指标是真正值得每天或每周看的?

一线实操不需要盯一大串指标,抓住四个就够用,而且要有主次。第一是里程碑达成率,按阶段统计按时达成的里程碑占比,低于80%说明计划本身不现实或执行有系统性问题。第二是进度偏差率SPI,等于EV除以PV,低于0.9连续两周就要预警,它衡量的是整体节奏。

第三是阻塞项占比和平均阻塞时长,这是最能提前发现风险的先行指标,阻塞项超过在办任务20%或平均阻塞超过两天,基本可以判断流程有问题。第四是需求吞吐量的周环比趋势,用来判断团队产能是在提升还是衰减。数据口径上要注意三点:任务必须定义清晰的完成标准,避免把提测当完成;

工时统计要区分计划和实际且每周校准一次;所有指标按周固定时间点采集,不要随时取数,否则趋势没有可比性。指标不在多,而在于每周都能稳定拿到、有人看、看了能触发动作。

核心关键词

读者评论

方
方俊杰

试过给关键任务设停留超阈值预警,但阻力不在工具在人心。团队很快学会“为了让状态好看而改状态”,把开发中改成待评审,数据反而更脏。后来我们改成只对关键路径任务预警,并且预警只推给组长不公开排名,抵触才降下来。所以这套东西成立的前提是心理安全感,不然采集方式再先进也会被反向利用。

钱
钱子涵

有个疑问:事件流数据依赖任务系统和代码提交这类强关联,可很多非研发交付项目根本没有这个数据源,比如实施、市场活动,进度只能靠人报。这种情况下文中那套阈值预警还能用吗?还是说这类项目只能退回到里程碑加前置信号指标的组合?希望作者能补一下适用边界。

贺
贺川

文中第4周偏差率超10%就该介入,现实中早期基线本身还在反复重估,剩余点数的折算也很主观。我们项目就出现过燃尽图看着偏离,其实只是估算颗粒度变了,不是真延期。所以偏差率单独看容易误报,得配合任务状态和依赖变化一起判断,否则预警多了人就不看了。

文章包含AI辅助创作:阶段进度管理指南:项目经理如何做好进度管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410997

赞 (0)
飞飞飞飞
