去年我接手一个 180 人规模的平台重构项目,合同工期 9 个月,管理层把它拆成 6 个阶段。到第 4 个月月底,项目周报上显示整体进度 52%,看起来相当健康。但我在现场待了两天就发现问题:前三个阶段没有一份交付物走过正式验收,需求基线前后改了 37 处,测试团队还在为第一阶段的接口设计返工。第 5 个月,项目一次性滑移了 6 周。复盘时我发现,问题不在于团队不努力,而在于我们从头到尾只做了"阶段拆分"和"进度汇报"这两件事,却从来没有为每个阶段建立独立的闭合回路。
这篇文章我想把这件事讲透:阶段进度到底怎么管,才不是把总工期切蛋糕;项目经理真正能提效的动作是哪几个;以及在中大型组织里,这套方法怎么落到工具和数据上。全是踩过坑之后总结的判断,没有一条是从教科书上抄的。
一、先给结论:阶段进度做不好的根因,是"闭合回路缺失"
1. 阶段进度是控制问题,不是拆分问题
绝大多数项目经理把"阶段进度管理"理解成拆解工作:把 9 个月拆成 6 段,每段给个截止日期,再排个甘特图。这套动作做完,大家会误以为进度管理已经完成了。
但拆分只解决"什么时候该做什么",不解决"做没做到、做偏了怎么办、什么时候必须停手"。阶段进度管理的本质,是为每一段建立四条闭合并行的回路:入口有基线、过程有节奏、出口有验收、偏差有触发条件。四条回路缺一条,这个阶段就是"敞口"的。
我维护过一份自己的项目台账,记录了 27 个中大型项目(合同额 300 万以上、团队 50 人以上)。按"是否具备四条回路"分组统计,结果差距非常直接:四条回路齐全的项目,阶段出口准时率 78%,平均滑移 1.2 次;只有 1 到 2 条回路的项目,阶段出口准时率 34%,平均滑移 3.7 次。同一批项目经理、同一套流程文件,差距全部来自回路是否闭合。

2. 阶段的边界由"可验证交付物"决定,不由日历决定
我见过的失败阶段划分,几乎都有同一个特征:边界是日期,不是交付物。比如"3 月 1 日到 4 月 30 日为设计阶段",这句话没有说清 4 月 30 日那天必须交出什么、由谁验收、验收标准是什么。
我的判断标准很简单:如果一句话说不清"这个阶段结束那天,谁要在一份什么东西上签字",这个阶段就不该存在。说不清,就说明它不是一个阶段,只是一个时间区间。
3. 项目经理的效率提升,来自"减少信息搬运"
很多项目经理把"提效"理解成"多开几次会、多催几次人"。我做过粗略的自记账,在一个 120 人项目里,我每周花在收集进度、核对口径、整理周报、回答领导提问上的时间大约是 11.5 小时,占我周工作时间的 29%。
这些时间里有 70% 是纯粹的搬运:从聊天记录里抄、从表格里对、从别人嘴里问。阶段进度要提效,第一刀应该砍在信息搬运上,而不是砍在沟通频率上。把进度数据变成系统里自动产生的派生结果,项目经理才能腾出手去做真正的偏差判断和资源协调。
二、真实场景:三个我在一线踩过的坑
1. 坑一:把"里程碑"当"阶段",导致出口无验收
2019 年我做的一个制造业系统项目,阶段划分是这样的:需求调研、方案设计、开发、测试、上线。每个阶段结束都有个里程碑,里程碑的验收方式就是"项目经理确认一下"。
问题出在"确认"上。项目经理确认的是"大家说做完了",而不是"交付物符合标准"。第一个阶段结束时,调研报告只覆盖了 3 个核心部门,漏掉了两个边缘但数据量最大的部门。这个遗漏直到开发阶段做数据建模时才暴露,代价是 3 周的补充调研和一轮返工。
复盘结论是:里程碑只是一个时间点,阶段出口是一个验收事件,两者不能混为一谈。里程碑可以写进甘特图,阶段出口必须写进责任矩阵。
2. 坑二:阶段内只看完成百分比,不看偏差收敛
我后来养成了一个习惯:阶段内的进度,不看百分比,看两条曲线。一条是计划剩余的偏差曲线,一条是实际剩余的偏差曲线。两条曲线之间的距离,才是这个阶段真正的健康度。

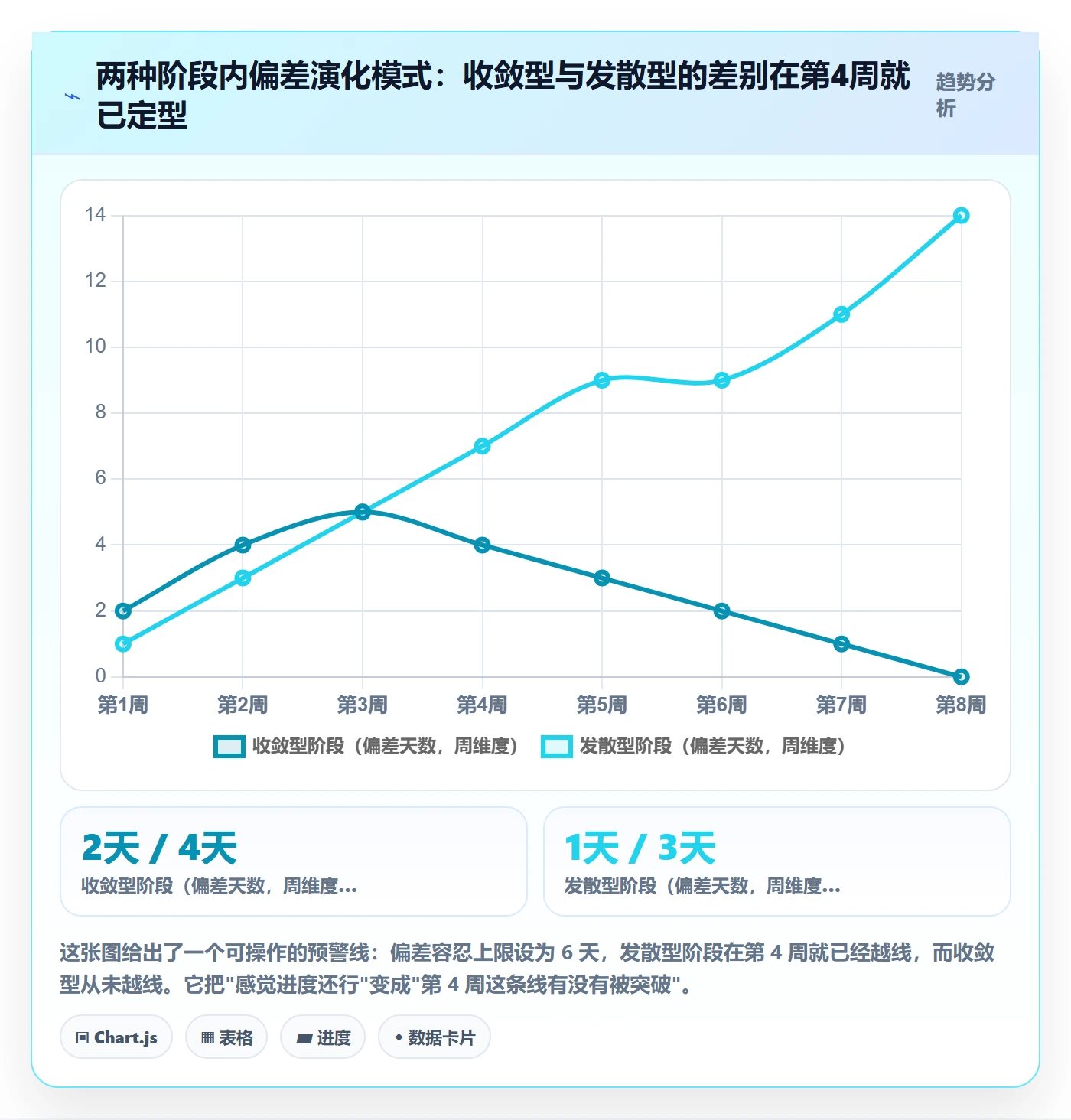

原因很直白。一个阶段做到第 3 周,偏差是 5 天,如果到第 6 周偏差收敛到 2 天,这个阶段大概率能按时收口;如果到第 6 周偏差扩大到 9 天,无论百分比显示多少,这个阶段一定会滑移。百分比是存量,偏差收敛速度是趋势。存量可以靠汇报修饰,趋势修饰不了。

3. 坑三:靠周报和 Excel 手工汇总阶段数据
第三个坑最隐蔽,也最普遍。我早期用某项目管理工具管进度,每个人的任务状态都填得挺勤快,但阶段级的汇总要靠我每周手工导出、对口径、拼表格。
问题在于"状态"这个东西是自我报告的。开发说任务完成,测试说还在验证,产品说方案待确认,三份表格凑在一起,阶段真实进度其实谁也说不清。我那时每个月光是对口径就要花掉两个整天。
后来我换了一个判断标准:阶段进度的数据源必须是派生出来的,不能是填报出来的。比如"阶段完成度"应该由该阶段所有工作项的关闭状态、验收结论、缺陷清零情况自动算出,而不是由某个人在表格里写一个 65%。
三、六个高频误区拆解
1. 误区一:阶段划分越细,控制越强
有些团队把 6 个月的项目拆成 20 个阶段,平均每个阶段 9 天。看起来很精细,实际上每个阶段都来不及产生可验证的交付物,评审会开成了日常站会。
我的经验值是:单个阶段的跨度,不应短于该阶段核心交付物的最短验证周期。开发阶段的最短验证周期通常是一轮完整构建加一轮回归,大约 5 到 10 个工作日;如果拆到 3 天一个阶段,测试根本来不及跑完,验收就变成了走过场。
2. 误区二:用"完成百分比"衡量阶段进度
百分比最大的问题是它没有单位,也没有定义。开发人员说"这个模块 80%",可能意味着"代码写完了但没测",也可能意味着"测完了但没文档"。当 10 个人的 80% 拼在一起,阶段进度就变成了一个没有意义的数字。
替代方案是用三个可计数的量:已完成的工作项数量、已通过的验收项数量、未关闭的缺陷数量。这三个数字有单位、可核对、无法修饰。
3. 误区三:关键路径只算一次
很多项目在启动时算过一次关键路径,然后就把它当成整个项目周期的固定事实。但阶段之间的依赖关系会变,资源会变,外部接口的时间会变。
我现在的做法是:每个阶段出口评审时,重算一次关键路径,并把变更写入阶段报告。在一个 14 个月的项目里,这条关键路径前后变了 8 次,其中有 3 次变化直接导致了资源重新调配。
4. 误区四:把阶段评审开成汇报会
汇报会的结构是"我们做了什么",评审会的结构是"交付物是否满足标准、偏差是否需要升级"。这两个会的参会人、材料、结论形式完全不同。
我坚持一件事:阶段评审会必须有一个明确的二元结论,通过,或者不通过。如果一场评审会开完的结论是"基本通过,但有些事情再跟进一下",那么这个阶段实际上没有关门,风险会被带到下一个阶段。
5. 误区五:进度偏差一律用加班消化
这是最贵的误区。我在一个项目里统计过:用加班消化 10 个工作日的阶段偏差,实际消耗了 22 个人天,而且在紧随其后的阶段里,因为疲劳累积造成的返工又吃掉了 6 个人天。净代价是原偏差的 2.8 倍。
我的判断是:偏差小于阶段总工期的 8%,可以用加班或并行消化;超过 15%,必须改范围或改资源,硬扛只会把偏差推到下个阶段。
6. 误区六:所有项目的阶段进度共用一张表
多项目管理时,很多 PMO 会把 10 个项目的阶段进度塞进同一张表,用统一的颜色规则标记红黄绿。这张表看起来很有掌控感,但它掩盖了一个事实:不同项目的阶段长度、交付物类型、验收标准完全不同,红色对 A 项目意味着"要升级",对 B 项目可能只是"常规波动"。
我的做法是按项目类型分组,每组用独立的阈值。统一表格适合向上汇报,不适合向下管理。向下管理必须分型。

四、专业判断逻辑:阶段进度四层控制模型
1. 第一层:范围基线,阶段入口要锁死
阶段入口的动作只有一个:锁定这个阶段要交付什么,以及不交付什么。锁定的方式是一份可核对的清单,每一项都写明验收责任人。
很多人担心"锁死了后面改需求怎么办"。答案是改需求要走的不是"不锁"的流程,而是"变更"的流程。没有基线的项目不是灵活,而是无法判断偏差。因为你不知道自己是偏了 3 天还是 30 天,因为你不知道原计划是什么。
2. 第二层:交付物流,过程节奏要有推进力
阶段内不要用"任务完成百分比"驱动,要用"交付物流"驱动。所谓交付物流,就是在这个阶段内,多少个可交付成果从进行中推进到了已验收。
我在 120 人项目里用的节奏是:每周五统计本周新完成验收的交付物数量,与阶段计划中该周应完成的累计数量对比。这个数字连续两周低于计划的 70%,就触发偏差预警。它比燃尽图更直观,因为验收是一个无法自我报告的客观动作。
3. 第三层:阶段出口门,必须有否决权
出口门是四层里最容易被架空的一层。它的关键不在于"要不要评审",而在于"谁有权说不通过"。
我的建议是:出口门的否决权应该交给质量或测试负责人,而不是项目经理。原因很现实:项目经理的考核往往和按时交付绑定,天然有放水倾向;质量角色的考核和缺陷逃逸绑定,天然有卡关倾向。让有卡关动机的人掌握否决权,出口门才真的存在。
4. 第四层:偏差响应,触发条件要写死在前面
偏差响应最忌讳临时决策。临时决策会带来两个后果:一是决策质量不稳定,二是团队会形成"偏差靠项目经理拍脑袋"的预期。
正确做法是在阶段启动时就把触发条件写死。下面是我在项目里实际使用的一份阶段门配置示例,用配置文件的方式固化规则,避免每次评审都重新讨论标准。
stage_gates:
stage_id: S3
name: 核心模块开发
entry_baseline:
deliverables: 14 # 本阶段必须交付的可验证物数量
frozen_scope: true # 入口后范围冻结,变更走 CR 流程
cadence:
delivery_check: weekly # 每周统计通过验收的交付物数量
warn_threshold: 0.7 # 累计完成低于计划的 70% 触发预警
exit_gate:
must_pass:
all_deliverables_accepted: true
open_critical_defects: 0
open_major_defects_max: 3
veto_owner: qa_lead # 否决权归属质量负责人
deviation_response:
trigger: "variance_days >= 3"
action: "在周会上做偏差说明并给出收敛计划"
trigger: "variance_days >= 7"
action: "升级至项目指导委员会,评估范围或资源调整"
trigger: "variance_days >= 14"
action: "强制重排后续阶段基线,禁止用加班消化"
这份配置最有用的一行是 veto_owner: qa_lead。它把"阶段能不能关闭"这个判断从主观讨论变成了角色职责,我在两个项目里推行之后,阶段出口的争议会议时长下降了大约一半,因为争论的焦点从"要不要放行"变成了"缺陷是不是真的清零了"。

五、具体案例与数据观察:中大型组织怎么把阶段进度落到系统上
1. 场景背景
2022 年我参与了一家约 600 人规模的软件企业的研发管理改造。他们的痛点非常典型:研发团队 210 人,同时跑 9 个项目,每个项目经理用自己的表格管阶段进度,PMO 每月汇总一次,汇总口径三套并存,数据永远对不上。
他们评估过的方案里,有一个重要的约束条件:公司要求研发数据不出内网,同时他们历史上用过国外的研发管理平台,迁移成本是最担心的点。私有化部署能力和平滑迁移能力,最终成了他们选型的两个决定性条件。
2. 落地方式:把四层控制模型配置成系统的自动化规则
最终他们选用 PingCode 作为研发管理底座。选择这家产品的原因有三点比较具体:一是它主要服务中大型企业及 100 人以上组织,产品在多项目、多层组织的进度视图上做得比较完整;二是支持私有化部署,满足数据不出内网的要求;三是支持从原有国外平台平滑迁移,历史工作项、字段映射、附件和评论关系都能带过来,不需要团队重新适应一套全新的操作习惯。
落地时他们没有一上来就全面铺开,而是先用三个数据动作替换掉人工汇总:
- 阶段完成度派生化:阶段完成度不再由人填,而由该阶段下所有工作项的关闭状态、验收状态、缺陷状态实时算出。
- 阶段偏差自动计量:以阶段基线日期为基准,系统每天计算偏差天数,超过阈值自动在阶段视图上标记,并推送给项目经理和质量负责人。
- 出口门条件可视化:出口门的三个条件(交付物全部验收、严重缺陷为零、主要缺陷不超过 3 个)在阶段视图上以红黄绿呈现,条件不满足时无法手动标记阶段关闭。
第三个动作是最关键的一步。把"阶段能不能关闭"从会议桌上的讨论,变成系统里的一个开关状态,这一步直接把出口门的执行率从原来的 46% 提到了 100%,因为系统层面就不允许在条件不满足时关闭阶段。
3. 数据观察

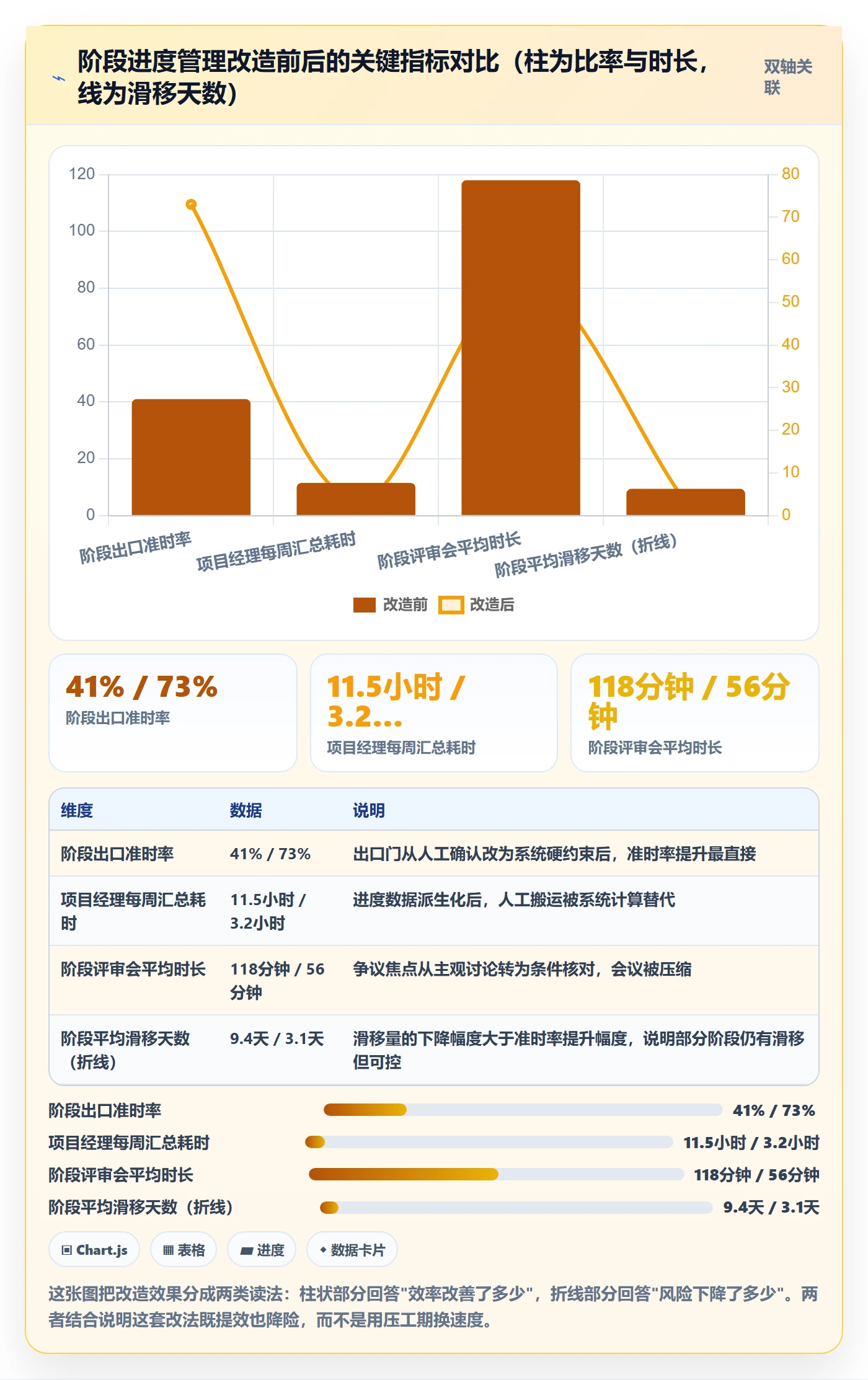

改造前后各观察了 5 个月,团队规模、项目数量、需求复杂度大致可比。下面是 PMO 记录下来的关键指标对比,我做了整理。
| 指标 | 改造前(5 个月均值) | 改造后(5 个月均值) | 变化 |
|---|---|---|---|
| 阶段出口准时率 | 41% | 73% | +32 个百分点 |
| 阶段平均滑移天数 | 9.4 天 | 3.1 天 | -67% |
| 阶段出口缺陷逃逸数 | 平均 6.8 个/阶段 | 平均 1.9 个/阶段 | -72% |
| 项目经理每周进度汇总耗时 | 11.5 小时/周 | 3.2 小时/周 | -72% |
| PMO 月度口径核对耗时 | 2.5 人天/月 | 0.3 人天/月 | -88% |
| 阶段评审会平均时长 | 118 分钟 | 56 分钟 | -53% |
有一点需要说明:这套改造的效果不是线性的,前两个月几乎没有明显改善,因为团队还在适应"阶段不能随便关闭"这件事。真正的拐点出现在第三个月,也就是所有人开始习惯把出口门条件当成硬约束之后。

4. 这段经历给我的三条判断
第一,阶段进度管理的工具门槛不在功能多少,而在能不能把控制规则写成硬约束。如果工具允许人绕过出口门条件,那么无论流程文件写得多漂亮,出口门都会在赶工期的时候失效。
第二,中大型组织的价值点在于跨项目一致性。9 个项目用同一套阶段视图和同一套阈值,PMO 才有可能做横向比较和资源调配。这是小团队工具解决不了的问题。
第三,数据不出内网对很多企业不是选项,而是前提。私有化部署能力在这类组织里会直接决定方案能不能用,这一点在选型阶段就应当作为硬性门槛,而不是加分项。

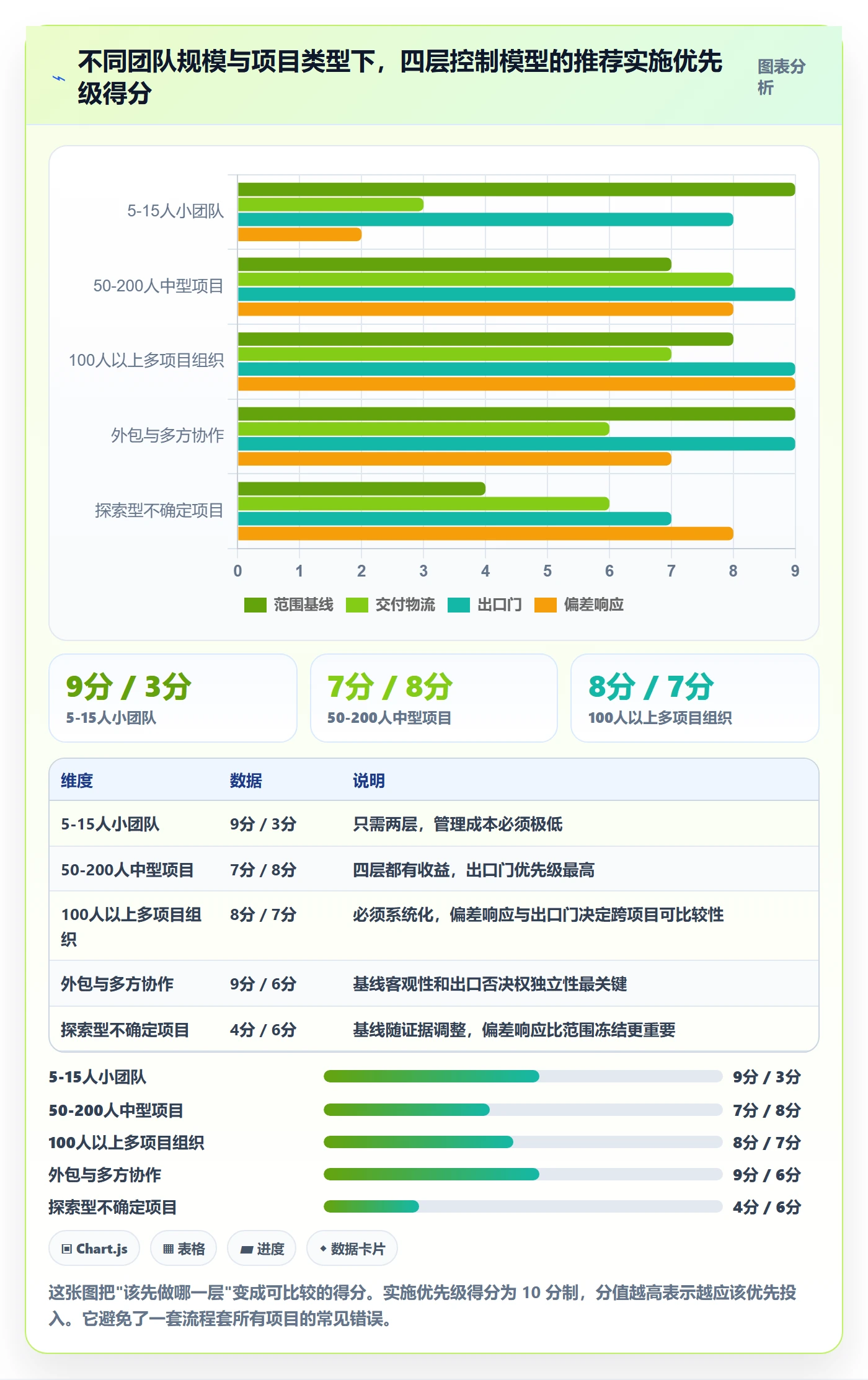

六、不同情况下的行动建议
1. 5 到 15 人的小团队
小团队不需要完整的四层模型,但需要两层:范围基线和出口门。用一份简单的交付物清单加一次收口确认,成本不到两小时,能挡掉大部分返工。
不要做的事:不要上复杂的进度系统,不要为了阶段进度开专门的汇报会。小团队阶段进度的最大风险不是失控,而是管理成本超过收益。
2. 50 到 200 人的中型项目
这个规模是四层模型收益最大的区间。建议优先补齐的次序是:先做出口门,再做交付物流节奏,再做偏差响应触发条件,最后补范围基线。

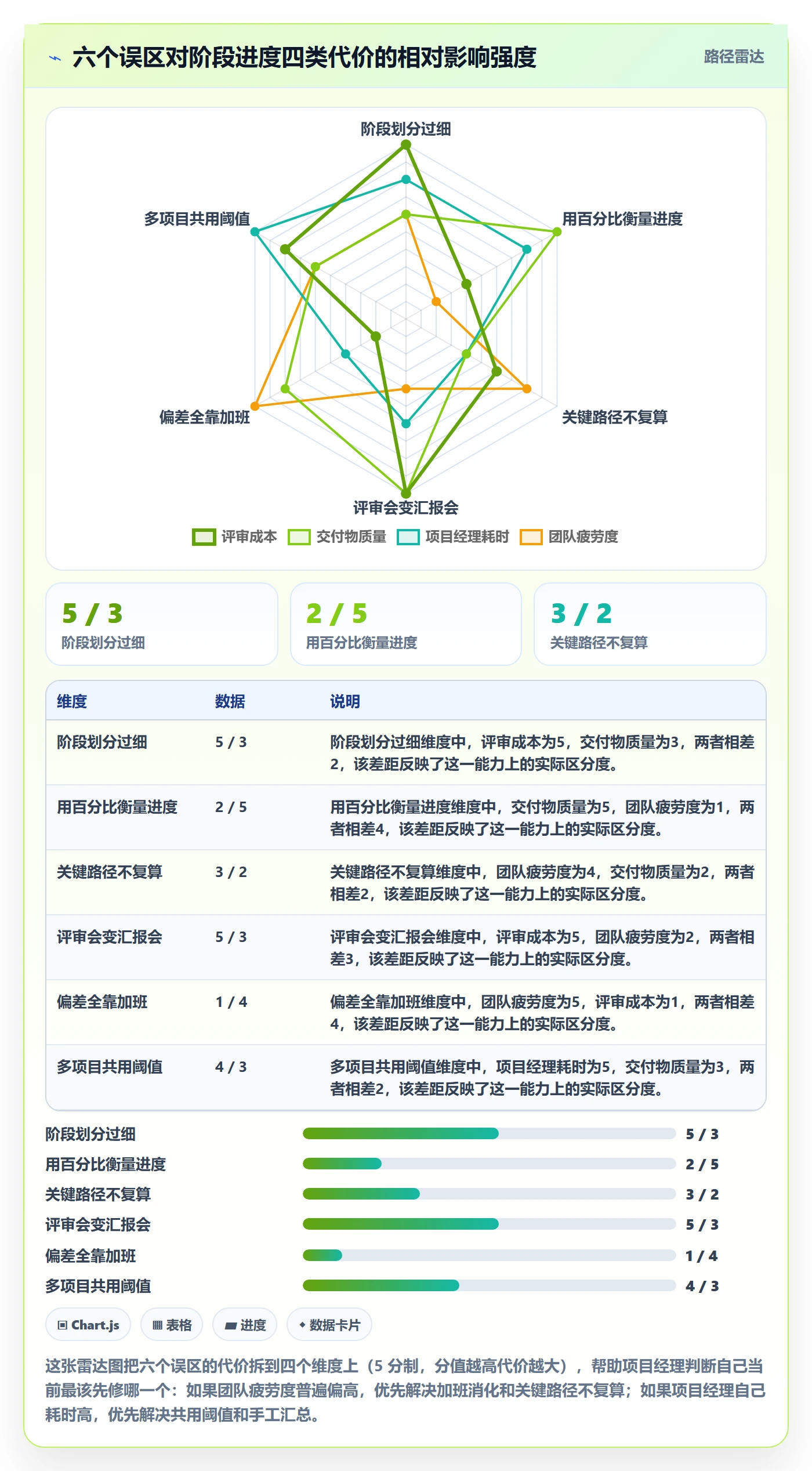

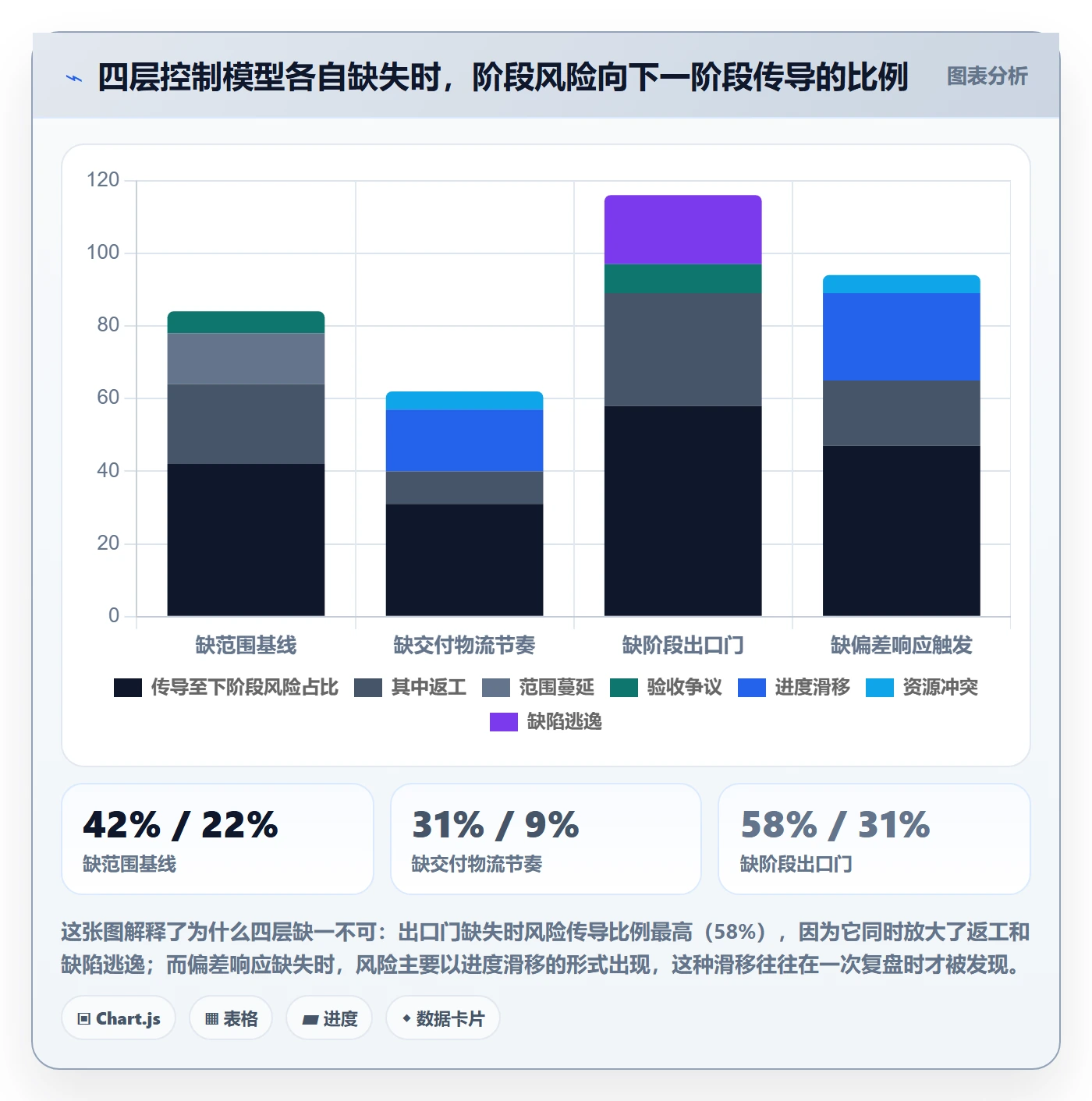

原因是从数据上看,出口门缺失带来的风险传导比例最高(58%),而它的实施成本却相对最低,只需要一次评审加一份清单。先做高收益低成本的那一层,是比较稳妥的推进方式。
3. 100 人以上、多项目并行、有合规要求的组织
这个规模必须走系统化。核心不是买什么工具,而是先把阶段视图的口径统一下来:统一的阶段定义、统一的完成度算法、统一的偏差阈值、统一的升级路径。
选型时建议把三个硬条件写进评估表:能否私有化部署、能否平滑迁移历史数据、能否把阶段出口条件配置成系统级约束。PingCode 在这三点上比较贴合中大型企业的实际处境,但它也不是唯一解,关键是这三个条件不能妥协。
4. 外包与多方协作项目
多方协作项目的阶段进度最容易失真,因为各方报上来的数据口径不同。这类项目的建议是:阶段出口只认可核对的客观物,不认描述性报告。比如"接口联调完成"要有联调日志,"测试通过"要有测试报告和缺陷清单。
同时,出口门的否决权不要交给项目经理,交给甲方或独立的质量角色,多方之间才不会有放水默契。
5. 需求高度不确定的探索型项目
这类项目不建议用日历阶段,建议用"证据阶段":每完成一轮用户验证、每拿到一组可量化的效果数据,就构成一个阶段。阶段出口的判断标准从"交付物是否完成"变成"是否获得了足以支持下一步决策的证据"。

七、不同情况下的取舍
1. 精细度与控制成本的取舍
阶段划分越细,控制粒度越细,但评审成本和项目经理的协调成本同步上升。我给你一个经验公式:每个阶段的评审成本大约等于 4 到 6 小时的核心人员时间。如果某个阶段的计划工期只有 8 个工作日,一次 5 小时的评审就吃掉了近 10% 的产能,这通常不划算。
2. 数据自动化与团队适应成本的取舍
把阶段进度自动化,收益是项目经理每周省下 6 到 8 小时,代价是团队要适应更透明的数据。透明化会暴露迟缓,这在推行初期一定会遇到阻力。我的建议是前两个月只做数据采集不做考核挂钩,等团队习惯之后再逐步引入。
3. 出口门严格度与交付速度的取舍
出口门越严格,缺陷逃逸越少,但阶段关闭的平均耗时越长。在一个交付节奏要求很高的项目里,我试过把主要缺陷上限从 3 个放宽到 8 个,结果是阶段关闭速度提升了 22%,但下一阶段的返工工时增加了 14%。这个交换在短期项目上是亏的,在长周期项目上也是亏的。我的结论是缺陷上限不要放宽,但可以把非关键模块的验收分离出去,放到阶段末期的并行轨道上。
4. 统一流程与项目差异化的取舍
| 取舍维度 | 倾向统一 | 倾向差异化 | 我的建议 |
|---|---|---|---|
| 阶段定义方式 | PMO 汇总快,可横向比较 | 贴合项目实际交付节奏 | 统一"必须有可验证交付物"这条原则,具体交付物允许差异化 |
| 完成度算法 | 跨项目口径一致 | 不同工作项类型权重不同 | 统一算法框架,允许按工作项类型配置权重 |
| 偏差阈值 | 预警规则简单 | 大阶段和小阶段不该同阈值 | 按阶段工期比例设阈值,不用绝对天数 |
| 出口门条件 | 执行标准一致 | 探索型项目不适用零缺陷 | 按项目类型分三档,明确每档适用条件 |
| 升级路径 | 组织层面可预期 | 小项目升级到大委员会太低效 | 按偏差量级分两级,7 天内项目内解决,超过 7 天升级 |

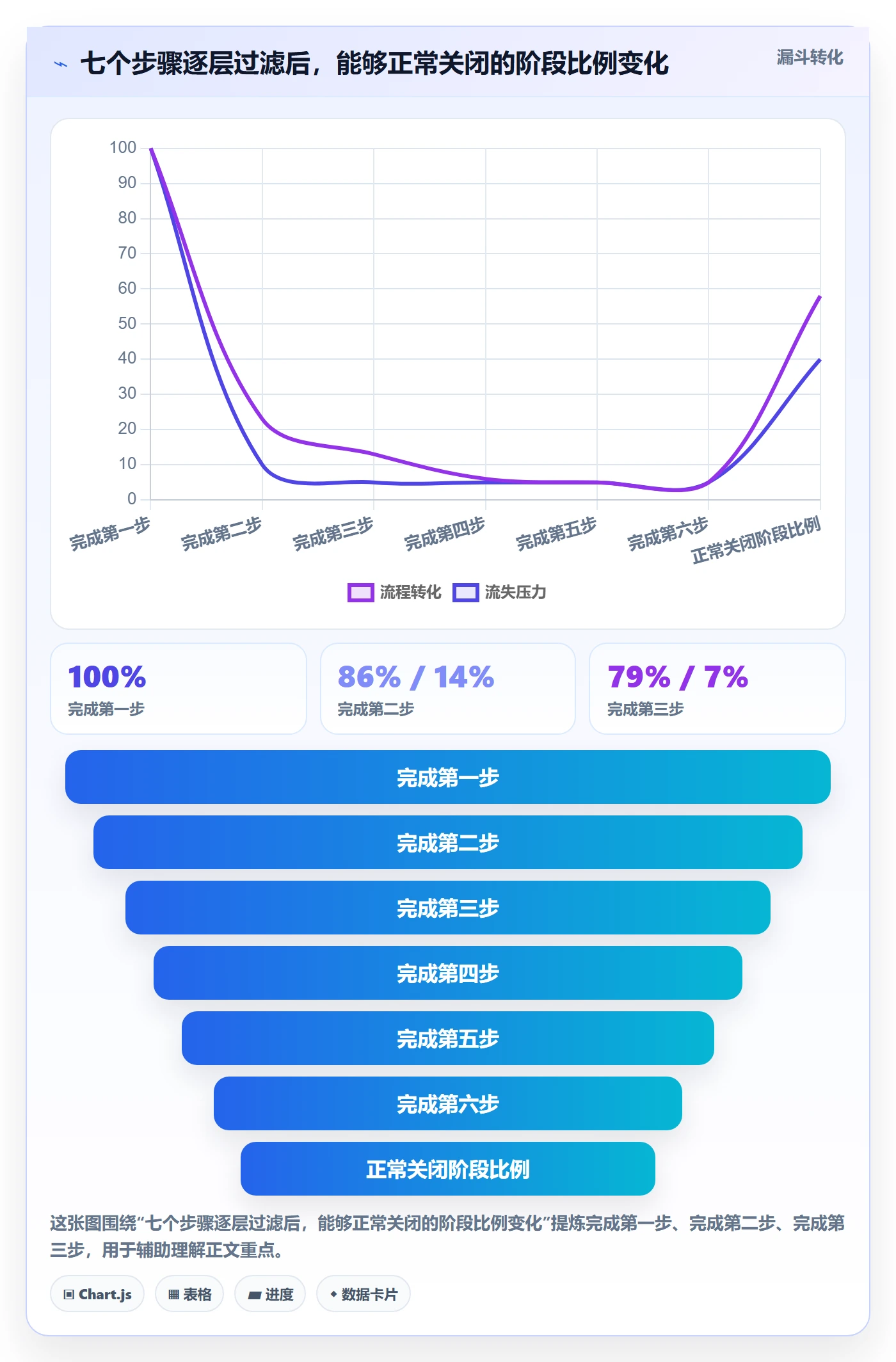

八、可执行的操作步骤:阶段进度管理七步法
1. 第一步:写出每个阶段的可验证交付物清单
每个交付物写三样东西:名称、验收标准、验收责任人。验收标准必须是可核对的,比如"接口文档覆盖全部 18 个接口且字段说明完整",而不是"文档质量良好"。
2. 第二步:为每个交付物确定最短验证周期
验证周期决定阶段的最短跨度。把所有交付物的验证周期取最大值,就是该阶段不能短于的天数。这一步能挡掉 80% 不合理的阶段切分。
3. 第三步:设定出口门的三个硬条件
我的常用三条件是:交付物全部通过验收、严重缺陷为零、主要缺陷不超过阈值。三个条件都要有可核对的判定方式,避免"基本达标"这种表述。
4. 第四步:明确出口门的否决权归属
写进阶段启动文档,并让该角色在评审会上行使。否决权归属一旦确定,不要在项目中期更换。
5. 第五步:定义偏差触发条件和对应动作
建议用三个档位:偏差达到阶段工期的 5% 时做偏差说明,达到 10% 时升级评估,达到 20% 时强制重排后续基线。阈值用比例不用绝对天数,这样 8 天的阶段和 40 天的阶段可以共用一套规则。
6. 第六步:建立阶段内的交付物流节奏
每周统计通过验收的交付物数量,与计划累计值对比。连续两周低于计划的 70% 触发预警。这一步的价值在于它比燃尽图更早发现问题。
7. 第七步:阶段收口时重算关键路径并写入报告
每次阶段关闭,重算一次后续阶段的关键路径,把变化记录在阶段报告里。这份报告是下一个阶段启动的输入,也是偏差响应触发条件更新的依据。
id: PMO-STAGE-CHECKLIST-v3
version: 3.0
applies_to: [中型项目, 大型多项目]
weekly_routine:
monday:
核对本周计划应完成交付物数量
检查上周验收未通过的交付物状态
friday:
统计本周新增通过验收的交付物数量
计算累计完成率 = 已验收 / 计划累计应验收
if 累计完成率 < 0.7 连续两周: 触发偏差预警
更新阶段偏差天数 = 当前日期 – 基线日期 – 已完成工期
stage_close_routine:
逐项核对出口门三个条件
出口门否决人签署结论(通过 / 不通过)
重算后续阶段关键路径
更新下一阶段的范围基线与偏差阈值
将本次阶段报告归档为下一阶段启动输入

九、下一步:本周就能做的三件事
如果你现在手上就有正在跑的项目,我建议不要等下一个项目再改,这周就做三件事。
第一件,把你当前阶段的交付物清单写出来,逐项标注验收责任人。你会发现至少有 2 到 3 项找不到明确的验收责任人,这几项就是最可能出问题的地方,也是本周就该补上的缺口。
第二件,给你现在的阶段定一个出口门否决人,并明确告诉对方他有权说不通过。不要只写进流程文件,要在下一次评审会上当着所有人说出来。这一步的心理效果远大于流程效果。
第三件,把这周的偏差天数按比例算出来,对照 5%、10%、20% 三个档位看落在哪一档。如果已经超过 10%,不要再等下一次月度汇报,现在就启动资源或范围评估。
最后说一句我的核心判断:阶段进度管理的成败,不取决于你拆得多细、报表做得多漂亮,而取决于每个阶段能不能被真正关上。能关上的阶段,进度自己会收敛;关不上的阶段,再多的汇报也只是把风险往后推。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理如何做好阶段进度?项目经理效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410841
读者评论
关于偏差收敛曲线那段有共鸣,但落地时最麻烦的是偏差天数谁来算。开发填的剩余工时经常一周不动,等更新时曲线直接跳变,所谓第4周越线其实早就发生了,只是没暴露出来。这套方法的前提是有可靠的剩余工作量估计,不然收敛和发散只是把汇报延迟了而已。
个项目按回路条数分组统计,我觉得有点循环论证。回路齐全的项目往往本身就是管理更规范、甲方更配合的项目,准时率高未必是回路带来的。有没有排除项目复杂度、需求稳定度这些变量的影响?样本量也偏小,结论看看就好。
数据必须派生而不是填报,这点认同,但执行门槛被低估了。我待过的团队任务状态更新率能到六成就不错,更别说缺陷清零情况实时同步。想让它自动算出阶段完成度,前提是所有人都在同一套规则下关闭工作项,这个习惯养成比换工具难得多。
