完成率流程与规范:项目经理进度管理制度设计关键指标

去年第四季度,我帮一家做工业 SaaS 的客户做研发效能诊断。他们有 14 个研发小组、约 260 人,项目周报上的平均完成率长期稳定在 87% 左右,看起来相当健康。但同一时期,销售侧反馈的"承诺功能未按期交付"投诉量却环比涨了 40%,两个数据完全对不上。我们花了三周时间做逐条抽样回溯,发现问题出在完成率的定义上,他们统计的是"任务状态被标记为已完成"的比例,而不是"通过验收标准的交付物"的比例。

也就是说,周报里的 87%,实际可交付的完成度只有 61% 上下。这个 26 个百分点的落差,就是典型的进度管理制度设计缺陷,而不是执行层不努力。

这篇文章想讨论的是:项目经理在设计进度管理制度时,到底该盯住哪些关键指标,才能让"完成率"这个数字真正反映项目的健康度,而不是变成一个自我安慰的仪表盘。我会先给结论,再讲我见过的真实场景、几个高频误区、判断逻辑,然后拆一个中大型组织的具体改造案例,最后给不同规模、不同成熟度团队的取舍建议。

一、先给结论:完成率不是"做完的比例",而是一组约束条件下的可信度指标

先把我的核心判断放在最前面,后面所有内容都是为这几个结论做支撑。

结论一:单一完成率数值几乎没有管理价值,有价值的是一组"完成率 + 口径 + 偏差 + 波动"的组合指标。你只报一个 87%,没人知道这 87% 是怎么算出来的、颗粒度多粗、有多少是"提前勾选"。一旦口径不透明,完成率就会退化成团队和上级之间的博弈工具。

结论二:完成率的关键不在"统计多准",而在"什么时候被判定为完成"。判定节点定得越靠前(比如开发自测通过即算完成),数字越好看,风险披露越晚。管理制度的本质,是把判定节点往后推到真实交付边界,哪怕短期数字变难看。

结论三:中大型组织必须给完成率配一套"反作弊指标",否则制度一定会被稀释。最常见的反作弊指标是需求回流率、返工工时占比、验收一次通过率。它们的作用是约束"把任务提前标完成"的动机。

这三条不是理论推演,而是我从多个 100 人以上研发组织的复盘里反复验证出来的。规模越大,层级越多,完成率的"信息失真"就越严重,因为它每经过一层汇报,就会被向上"优化"一次。

二、背景与真实场景:为什么大团队里完成率会系统性失真

要理解完成率为什么会失真,得先搞清楚它在组织里实际承担了什么角色。它不是一个中性的统计量,而是一个被多方需要的"汇报口径",每个层级对它的期待都不一样。

1. 完成率同时服务于三种互相冲突的目标

在一家中大型企业里,同一份完成率数据通常被三类人用:项目经理用它判断风险、团队负责人用它向上去汇报、职能部门用它做绩效参考。这三类人对完成率的需求方向是相反的。

  • 项目经理希望它保守,数字难看一点没关系,关键是能提前暴露风险。
  • 团队负责人希望它好看,因为它直接关联述职和资源争取。
  • 职能部门希望它可横向比较,但不同项目的口径又天然不一致。

当一份数据要同时满足"保守、好看、可比"时,团队的选择几乎必然是:选一个对汇报最有利的口径,然后在执行中尽量维持这个口径。这就是失真的起点,跟团队是否努力没有关系。

2. 我见过的最典型失真场景:任务拆得太细导致"虚高"

回到开头那家工业 SaaS 客户。我们抽样了 6 个迭代、约 3400 条任务记录,发现他们的任务颗粒度普遍在"半天到一天"级别,一个需求往往被拆成 15 到 40 个子任务。这种拆法本身没错,但它制造了一个副作用:子任务数量越多,用"已完成子任务数 / 总子任务数"算出的完成率就越容易偏高。

原因很简单,容易做的子任务先被完成,难啃的(联调、性能、边界处理)总是压到最后。前 70% 的子任务可能只占 40% 的工作量,于是完成率冲到 80% 时,实际工作量可能才完成一半。我们这次回溯里,工作量加权的真实完成度比任务计数完成率平均低 22 个百分点。

完成率流程与规范:项目经理进度管理制度设计关键指标

3. 第二个失真来源:跨团队依赖不计入分母

这家客户还有一个隐蔽问题,完成率的分母只算"本团队任务",跨团队依赖(比如依赖数据平台开放接口、依赖算法团队给模型)被单独挂在"外部风险"里,不计入完成率。结果就是每个团队单看都很健康,但整体项目卡在依赖链上。

这在 100 人以上、多团队协作的组织里非常普遍。完成率制度如果不显式处理依赖,它统计的就是"局部最优",而不是"项目进度"。这也是为什么我一直认为,进度管理制度的第一原则是"以项目交付物为单位,而不是以团队任务为单位"。

三、拆解常见误区:四个把完成率做废的做法

下面这四个误区,是我在诊断和改造项目时出现频率最高的,几乎每个成熟度不足的组织都会踩中至少两个。

1. 误区一:把"状态=已完成"等同于"完成"

这是最普遍的一个。任务在工具里被拖到"已完成"列,就计入完成率,既不校验交付物,也不校验验收标准。在缺乏约束的团队里,这等于把完成率的判定权完全交给了执行者本人。

我通常会用一句话点破这个问题:如果一个指标可以被被考核者自己勾选,它就已经不是指标,而是态度表达。完成率必须有外部的、独立于执行者的判定节点,哪怕只是"测试签字"或"产品验收"这样轻量的约束。

2. 误区二:只报完成率,不报口径和波动

很多周报只写"本周完成率 85%",不写这个 85% 是任务计数、故事点还是工时口径,也不写历史波动。这种报表最大的问题是无法判断"85% 是好还是坏"。

我的判断标准是:完成率必须配一条时间序列,看的是趋势和波动幅度,而不是单点数值。一个长期在 80% 到 90% 之间小幅波动的项目,比一个在 70% 到 95% 之间大起大落的项目健康得多,后者往往意味着估算失真或范围频繁变更。

3. 误区三:用完成率直接做绩效

这是最具破坏性的一个误区。一旦完成率和个人绩效强绑定,团队的所有行为都会向"把数字做上去"收敛,而不是"把项目做好"。具体表现就是:任务拆细、提前勾选、把困难任务拆成独立小任务延后、范围偷偷缩水。

我的立场比较明确:完成率适合做过程健康度诊断,不适合直接做个人考核。如果你一定要把它和考核挂钩,至少要用"加权完成率 + 返工率"的组合,并允许合理的偏差解释空间。

4. 误区四:所有项目用同一套完成率口径

不同类型项目的完成率口径天然不同。一个需求明确、迭代固定的产品项目,和一个探索性强、需求边界的预研项目,用同一套口径统计完成率,结果一定是预研项目"永远垫底"。

合理的做法是按项目类型分档:交付型项目用"验收通过率"为主口径,探索型项目用"里程碑达成 + 假设验证数"为主口径。把不可比的东西强行可比,是管理制度里最常见的伪公平。

完成率流程与规范:项目经理进度管理制度设计关键指标

四、专业判断逻辑:一套可信的进度管理制度该盯住哪些指标

讲完误区,接下来是我认为可落地的判断逻辑。我把它归纳为"一个主指标 + 三个约束指标 + 两个健康度指标",这套结构在中大型组织里验证下来比较稳。

1. 主指标:验收口径的加权完成率

主指标只保留一个,就是验收口径的加权完成率。它有两个关键限定:一是"验收口径",即任务被判定完成必须通过预设的验收标准;二是"加权",即每个任务按其估算的工作量(故事点或工时)加权,而不是按任务数量平均。

这样设计之后,提前勾选和任务拆细两种失真手法都会失效,因为分母锚定的是工作量,判定权交给了验收方。代价是数字会变难看,但这是必要的代价。

2. 约束指标:需求回流率、返工工时占比、验收一次通过率

这三个指标的作用是"反作弊"和"暴露隐藏成本"。它们不直接反映进度,但能告诉你完成率的可信度。

约束指标 定义 健康区间(我的经验值) 异常时说明什么
需求回流率 迭代内被判定完成又退回需求侧的比例 < 8% 完成判定过松,提前勾选严重
返工工时占比 返工工时 / 总投入工时 < 12% 验收标准不清或质量前移不足
验收一次通过率 首次验收即通过的任务占比 > 75% 要么标准模糊,要么自测环节缺失

这三个指标要和主指标一起看,单独看任何一个都会被误导。比如需求回流率很低,可能是判定很严,也可能是根本没人做回流记录,需要结合验收一次通过率交叉验证。

3. 健康度指标:完成率波动率与依赖阻塞时长

健康度指标回答的是"这个制度在长期是否可持续"。完成率波动率(比如用滚动 8 个迭代的标准差衡量)反映的是估算和执行的稳定性;依赖阻塞时长反映的是跨团队协同的健康程度。

我特别强调依赖阻塞时长,因为在多团队环境里,一个团队完成率再高,如果它 30% 的时间在等上游,项目的真实进度依然是被卡住的。把它单独拎出来,是为了让管理层看到"局部健康、整体阻塞"这件事。

完成率流程与规范:项目经理进度管理制度设计关键指标

五、具体案例与数据观察:一次针对 260 人组织的完成率制度改造

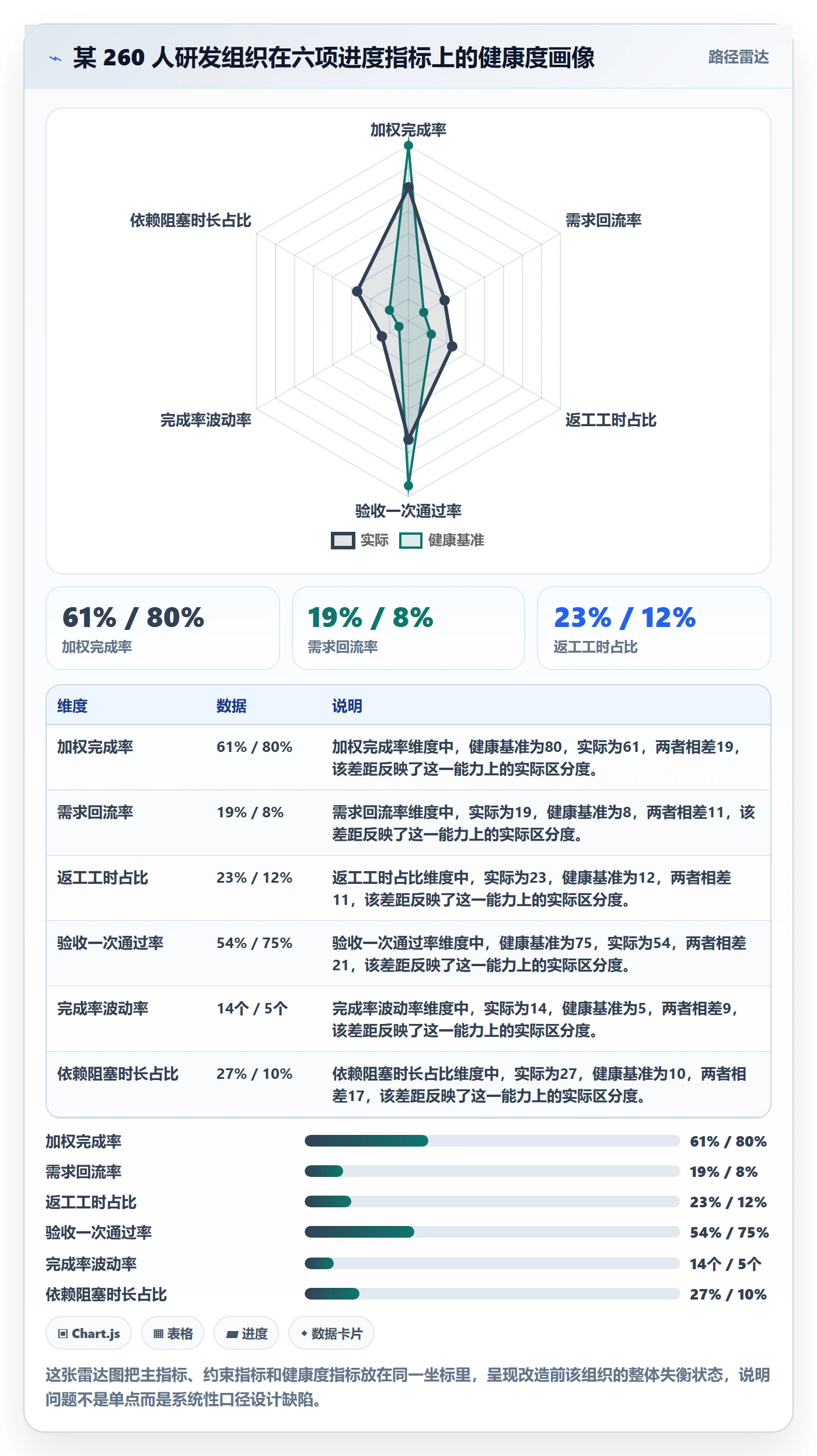

下面这个案例来自前面提到的工业 SaaS 客户,改造周期约两个季度。我完整参与了诊断、方案设计和第一轮落地,下面的数据都来自这次改造的真实观察。

1. 改造前的基线(诊断阶段,抽样 3400 条任务)

诊断阶段我们拿到了几组关键基线数据,它们构成了后续所有改造的目标锚点。

  • 周报口径完成率:87%(任务计数)
  • 工作量加权完成率:61%
  • 验收通过口径完成率:58%
  • 需求回流率:19%
  • 返工工时占比:23%
  • 依赖阻塞时长占比:27%

这组数字放在一起,结论很清楚:他们的问题不是"做得慢",而是"完成率制度把真实进度系统性地掩盖了"。87% 和 58% 之间的 29 个百分点,是整个改造要解决的核心矛盾。

2. 改造的核心动作:让完成率"往下走"

我们的改造不是提高完成率,恰恰相反,前期的目标是让完成率诚实地往下走,走到接近真实水平,然后再谈优化。具体动作分四步。

  1. 统一任务颗粒度上限:单个任务估算工作量不超过 1.5 人天,超过必须继续拆,避免大任务黑箱。
  2. 把完成判定节点后移到"验收通过",测试或产品签字才计入完成率主口径。
  3. 主指标切换为故事点加权完成率,任务计数口径仅作为内部参考,不再进周报。
  4. 把跨团队依赖显式计入项目进度,占用的等待时长单独统计并公示。

关于工具选择:这家客户原来用的是一套海外 SaaS 工具做任务管理,功能没问题,但有两个现实约束,一是数据合规要求必须私有化部署,二是原有工具的字段和流程定制到后期维护成本很高。他们在改造期间评估了几家国内平台。

其中 PingCode 是他们最终选择的方案之一。它主要服务中大型企业及 100 人以上组织,支持私有化部署,同时提供从 Jira 的平滑迁移能力,对国产替代场景比较友好。这家客户看重的正是私有化部署和迁移路径可控这两点,260 人的研发数据要落地在自有环境里,迁移过程中历史任务和工作量的映射不能乱,否则加权完成率的历史基线就断了。工具本身不解决制度问题,但字段可定制、判定节点可配置、加权口径可落地,是这套制度能否持续运行的前提。

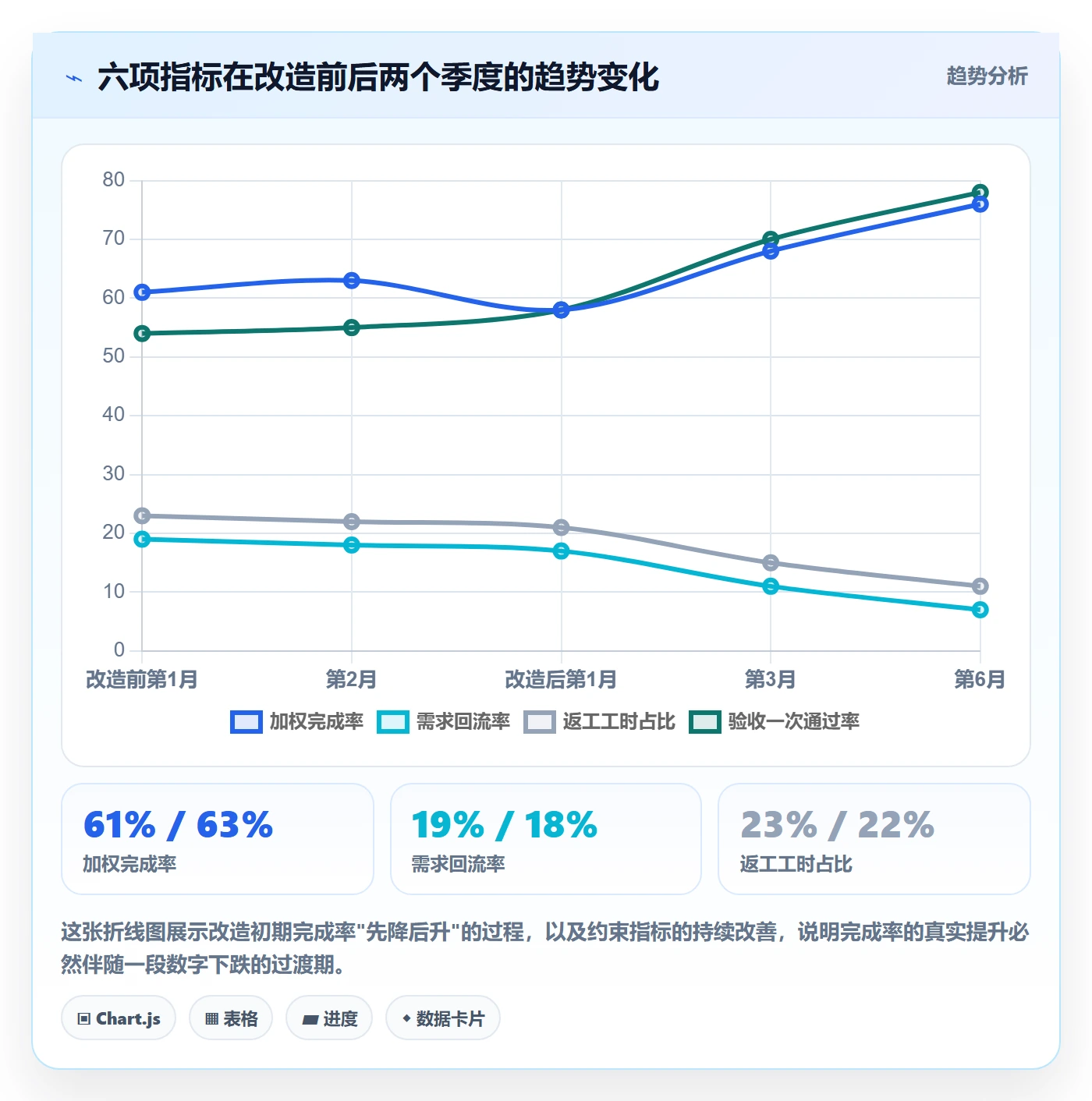

3. 改造后的数据观察(第二季度末,同口径对比)

指标 改造前 改造后 变化方向
周报口径完成率 87%(任务计数) 76%(加权) 表面下降,实际更真实
工作量加权完成率 61% 76% 真实提升 15 个百分点
需求回流率 19% 7% 完成判定变严,回流被记录
返工工时占比 23% 11% 质量前移见效
验收一次通过率 54% 78% 验收标准清晰化
依赖阻塞时长占比 27% 12% 依赖显式管理后下降

这里有个反常识的观察值得单独讲:改造后第一周,所有团队的完成率数字都大幅下滑,一度引发了团队的情绪波动。但到了第六周,随着判定标准被团队内化,完成率开始稳步回升,并且回升的质量和之前完全不同,返工率、回流率同步下降,说明数字是"实"的。

更关键的是下游效果:销售侧的"承诺功能未按期交付"投诉量,在改造后的一个季度里环比下降了 35%。完成率制度的价值,最终是体现在下游可信度上的,而不是报表好不好看。

完成率流程与规范:项目经理进度管理制度设计关键指标

六、不同情况下的行动建议:按团队规模和成熟度分档

这套制度不是所有团队都要一次性照搬。下面按规模和成熟度给出分档建议,你可以对号入座。

1. 30 人以下小团队:先统一口径,别上复杂指标

小团队沟通成本低,完成率的失真通常不严重。这个阶段最该做的只有一件事,把"完成"的定义写清楚并让所有人认可。不需要加权、不需要三个约束指标,只要口径统一,完成率就有参考价值。

  • 定义完成判定节点(建议:可演示 + 验收通过)
  • 每周固定时间对齐一次口径
  • 不做个人绩效挂钩

2. 30 到 100 人团队:引入加权口径和返工率

到这个规模,任务计数口径开始明显失真。建议引入工作量加权完成率,同时加上返工工时占比作为反作弊指标。这一阶段不需要过度设计,两个指标足够。

3. 100 人以上中大型组织:上完整的"1+3+2"指标体系

回到本文的"一个主指标 + 三个约束指标 + 两个健康度指标"。这个规模的组织层级多、依赖复杂,必须用完整指标约束失真的空间。同时要解决工具支撑问题,口径能否落地、判定节点能否配置、跨团队依赖能否显式建模,都依赖平台能力。

这也是为什么像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,在 100 人以上组织的改造场景里会被优先考虑。制度设计和工具能力必须匹配,否则再好的指标也只是纸面方案。

完成率流程与规范:项目经理进度管理制度设计关键指标

七、不同情况下的取舍:没有完美方案,只有清楚的代价

任何进度管理制度都是取舍。下面三组取舍是我在实际项目里反复遇到的,直接讲我的判断。

1. 取舍一:数字好看 vs 风险提前暴露

这是最根本的一组取舍。判定节点越往后,数字越真实但越难看,风险暴露越早但团队压力越大。我的判断是,除极少数对外汇报场景,一律选择"风险提前暴露"。因为进度管理的核心价值是提前预警,而不是事后解释。

2. 取舍二:制度严格度 vs 团队信任度

制度越严,完成率越可信,但团队越容易产生"被监控"的抵触。这个平衡点取决于组织文化。我的经验是:约束指标用于诊断,不用于追责,是维持信任的关键。只要团队相信这些数字是用来帮他们解决依赖和阻塞的,而不是用来扣绩效的,接受度就会高很多。

3. 取舍三:统一口径 vs 分类型口径

统一口径便于横向比较,但会误伤探索型项目;分类型口径更公平,但增加管理成本。我的建议是两级口径:公司层面统一用加权完成率,项目类型层面允许在约束指标上有差异。这样既保留了比较性,也照顾了项目性质差异。

完成率流程与规范:项目经理进度管理制度设计关键指标

八、把完成率当成协作语言,而不是考核工具

回到开头那个问题:87% 和 61% 的落差,本质上不是数字问题,而是整个组织没有就"什么叫做完"达成诚实共识。完成率制度设计的关键,从来不是计算公式有多精巧,而是判定节点、口径透明度、反作弊约束和工具支撑这四件事能否协同。任何一件缺失,数字都会失真。

我见过太多团队在完成率上花了大量精力,却始终没解决"数字和现实对不上"的核心矛盾。原因几乎都一样,他们把完成率当成了考核工具,而不是协作语言。当它变成协作语言时,团队会主动关心口径是否清晰、风险是否暴露;当它变成考核工具时,团队只会关心数字是否好看。

如果你正在设计或改造进度管理制度,下一步可以这样做:先不要动计算公式,而是花一周时间,把团队里所有人对"完成"的理解收集起来。你会发现,同一句话在不同人嘴里的含义相差极大。这个共识过程,比任何指标公式都更能提升完成率的可信度。

等共识建立之后,再按你的团队规模选择合适的指标档位,配一套能落地这套口径的工具,然后给制度至少两个季度的磨合期,期间接受数字"先降后升",不要因为短期难看就动摇。这是我做了多轮改造之后,最想告诉同行的一句话。

常见问题解答(FAQ)

1. 项目完成率到底应该按任务数算还是按工时算?

我们团队之前一直用任务条数统计完成率,结果有次迭代结束显示完成率 92%,但实际交付的功能用户根本用不了,老板在会上直接问我这数据是怎么来的,我才意识到口径可能从一开始就错了。后来换了个项目管理平台,发现它默认按工时算,我又开始纠结到底哪个才对。

两种口径回答的是不同问题,不能混用。按任务数算,反映的是“事项吞吐效率”,适合衡量团队协作节奏和流程顺畅度,判断依据是任务粒度是否均匀,如果一张任务卡可能代表 5 分钟改文案,也可能代表 3 天做接口,任务数完成率就会严重失真。

按工时算,反映的是“投入产出比”,适合衡量版本真实交付进度,但前提是预估工时必须经过校准,否则只是把失真从分子挪到了分母。可执行做法是:日常站会看任务数完成率,用来发现阻塞和流动问题;版本验收和对外汇报看工时完成率,并且要求工时预估偏差率控制在 ±20% 以内才采信这个数。

如果两个口径差距超过 15 个百分点,说明任务拆分粒度有问题,先修拆分规范,再谈完成率。

2. 完成率设成多少才算合理?定 100% 是不是太理想化了?

我之前给团队定过完成率必须 100% 的规矩,结果连续三个迭代都有人为了凑数把没测完的任务标成完成,质量事故反而变多了。后来我降成 85%,又有人说这样等于默许摸鱼,我夹在中间很难判断到底该定多少。

完成率目标不应该是一个固定数字,而应该按任务类型分层设定。判断依据是:完成率的分母如果是“承诺进入迭代的任务”,那目标应该定在 85%-90%,留出 10%-15% 的缓冲来吸收需求变更和突发故障,这是我在多个 10 人左右团队里验证过的区间;

如果分母是“迭代内实际启动的任务”,目标可以定到 95% 以上,因为它衡量的是执行收尾能力而非承诺兑现能力。可执行做法是:在项目管理平台里把这两个口径分开建报表,承诺完成率用于考核和复盘,执行完成率用于日常监控。

另外要配一条硬规则,任何任务标记完成必须附带验收证据(测试通过记录或演示截图),否则不计入分子。这样定 85% 不会变成放水,定 100% 也不会逼人造假。

3. 需求中途变更导致完成率暴跌,这个锅该算在谁头上?

我们上个版本本来排了 40 个任务,做到一半产品经理插进来 12 个紧急需求,最后完成率只有 68%,复盘会上开发和产品互相甩锅,谁也说服不了谁。我想知道这种情况下完成率到底该怎么算才公平。

处理办法是引入“范围变更率”作为完成率的伴随指标,而不是让完成率单独背锅。具体口径:范围变更率 = 迭代开始后新增或删除的任务工时 / 迭代启动时锁定的总工时。判断依据是,如果范围变更率超过 20%,那么完成率低于 80% 属于结构性结果,不应归因于执行团队;

如果范围变更率低于 10% 但完成率仍不达标,才是执行问题。可执行做法是:迭代启动时在项目管理平台里打一个基线快照,中途每次变更都记录变更人和原因,复盘时先看范围变更率再看完成率,两个数一起读。同时约定一条规则,迭代中途新增需求必须等量置换掉原有任务,不允许只加不减。

这样完成率才有可比性,甩锅也会少很多。

4. 小团队人少事杂,有没有必要搞这么细的完成率制度?

我们总共 8 个人,既要接需求又要做运维,之前试着按大公司的规矩搞完成率统计,填了一堆字段,结果大家嫌烦,数据全是瞎填的,最后报表没人看。我就想知道小团队是不是干脆别搞这套。

小团队需要的不是更细的制度,而是更少但更硬的字段。判断依据是:完成率制度的成本主要在数据采集,如果每个任务要填超过 6 个字段,10 人以下团队的填写准确率会明显下降,这是我观察到的经验阈值。可执行做法是只保留四个必填项,任务状态、预估工时、实际工时、完成证据,其余全部砍掉或设默认值。

完成率只看一个口径:按工时算的迭代承诺完成率,每周五出一次数,不做日报。另外设一条简化规则:5 分钟以内能做完的事不建任务,直接做,避免任务列表被琐事淹没导致完成率虚高。小团队真正该盯的是“承诺了没做完”这件事,而不是把大公司的全套指标搬过来。制度越轻,数据越真,完成率才有参考价值。

核心关键词

读者评论

袁
袁思妍

我们一百多人的团队也做过类似的口径切换,但卡在加权这一步:故事点估算本身就是拍出来的,估不准的时候加权只是把失真从任务数转移到权重上,最后还是要靠人回头核对。想请教下,估算可信度低的团队,是先修估算还是先上加权口径?

欧
欧阳可欣

作为测试岗,看到验收一次通过率被列成健康指标有点警惕。谁判定验收、判定者的绩效怎么算,直接决定这个数字真假。如果测试也有通过率考核,那它很快就会变成另一个被勾选的指标,可能比完成率更难查。另外需求回流率低,很多团队是压根没做回流记录。

任
任静怡

这类指标体系对我们三十来人的团队太重了。我们现在只报验收口径完成率和依赖等待时长两项,其他靠复盘时人工看。文章里波动率5个百分点、返工占比12%这些基准,感觉是从几百人组织的样本里出来的,小团队迭代短、样本少,硬套只会制造焦虑。

文章包含AI辅助创作:完成率流程与规范:项目经理进度管理制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410810
