去年第三季度,我帮一家做智能硬件的公司做交付质量复盘,翻出他们一个跨部门项目的数据:整个项目一共关闭了 412 个任务,其中被标记为"验收不通过、退回重做"的有 137 个,返工率 33%。更扎心的是,这 137 个返工任务里,有 91 个在第一次提交时,验收人根本没留下任何具体的驳回理由,只写了"不符合要求"四个字。团队开了三次复盘会,最后得出的结论是"沟通不到位",这句话等于没说。
返工不是态度问题,它是流程设计、验收标准、数据口径三者没对齐之后的必然产物。这篇文章我想把"任务验收从 0 到 1"这件事讲透:返工到底怎么定位、怎么用数据量化、跨部门时验收标准怎么定、不同规模团队该怎么取舍。
一、先给结论:返工不是质量问题,是验收系统缺失
我在多个 100 人以上的中大型团队里做过同一件事:把研发、产品、测试、设计、运营的任务数据拉到一起,按"提交,验收,驳回,重做,再验收"的链路重新跑一遍。结论高度一致,返工率高的团队,几乎都不是因为执行的人不行,而是因为验收这件事从来没有被当成一个"系统"来设计。
大多数团队的验收是"人肉验收":任务做完了,@一下对口的同事,对方凭经验看一眼,觉得差不多就点了通过,觉得不对劲就打回去。整个过程没有任何标准化的输入、判断依据、留痕和回流。这种模式下,返工率一般在 25%-40% 之间波动,而且波动主要取决于"这个月大家忙不忙、心情好不好",而不是取决于真实质量。
把验收从 0 建到 1,核心是做四件事:定义什么叫"完成"、定义谁来验、定义驳回必须带什么、定义返工数据回流到哪里。这四件事做完,我见过最典型的一组变化是返工率从 33% 降到 11%,而任务平均交付周期只延长了 0.6 天,因为你把返工的时间前移了,而不是消灭了工作量。

二、背景与真实场景:跨部门验收为什么天然容易崩
1. 跨部门任务的三层信息差

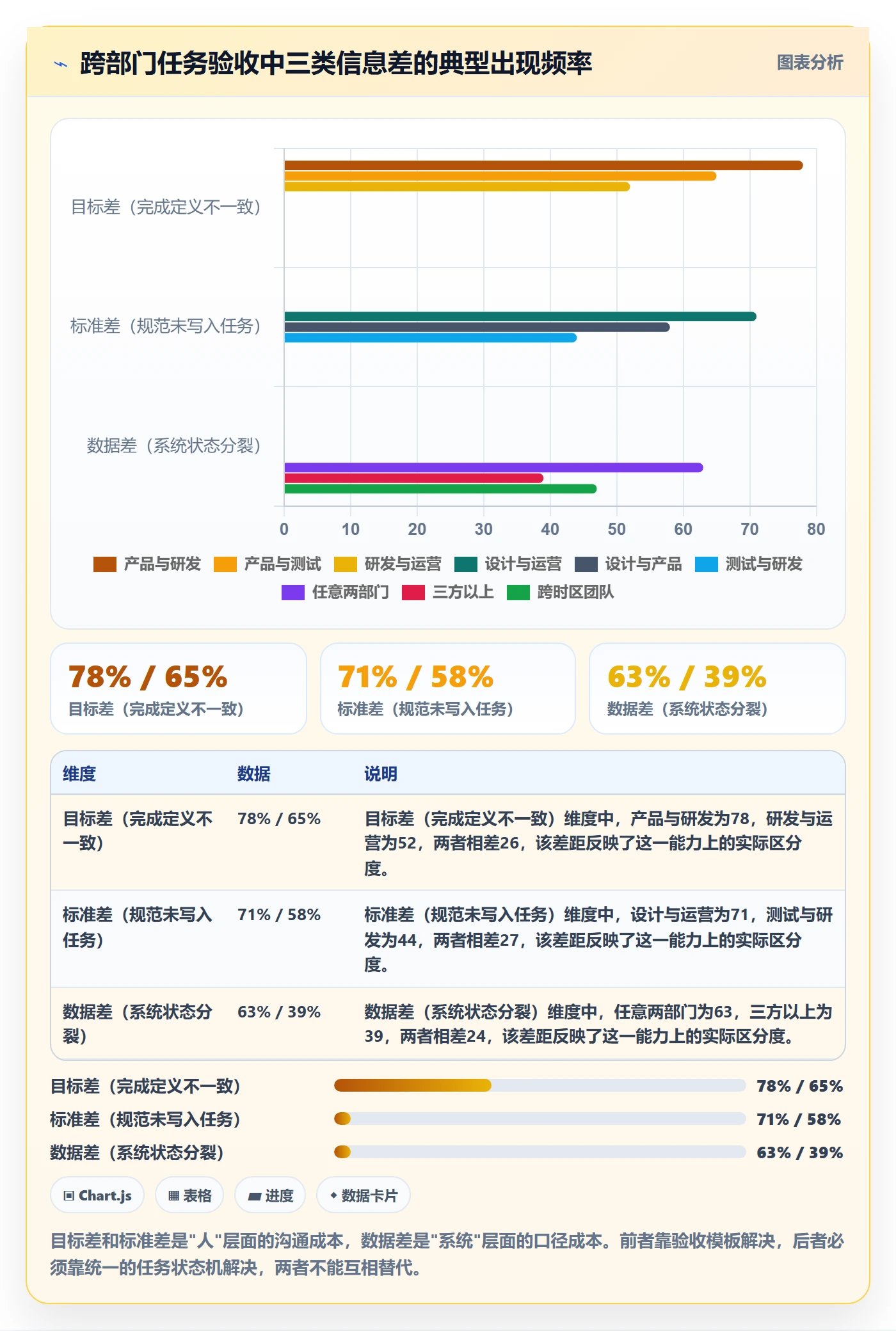

单部门内部的验收相对好办,因为大家在同一套语境里:同一个主管、同一套指标、同一个黑话体系。跨部门就不一样了,我把它拆成三层信息差。
第一层是目标差。产品要的是"这个功能能跑通完整用户路径",研发理解的是"这个接口返回码正确",测试关注的是"边界条件有没有覆盖"。三方都没错,但三方的"完成"定义根本不是一个东西。
第二层是标准差。设计交稿,运营觉得"这个 banner 尺寸不对",设计觉得"你给的规范里就没写这个尺寸"。标准没写在任务里,验收时靠记忆对质。
第三层是数据差。这是最隐蔽的。A 部门在系统里标记任务"已完成",B 部门在另一张表里标记"未验收",两边数据对不上,等到月度复盘才发现有 20 多个任务状态是分裂的。

2. 一个真实的返工链条
去年那家智能硬件公司,我跟着看了一个"App 配网流程改版"的任务。产品在项目管理工具里建了 3 个子任务,分别派给研发、UI、测试。研发先做完,点了"已完成"。UI 说"我等研发的交互稿定稿再出图",于是 UI 任务挂了两周。测试进来时发现,研发改的是接口,但 UI 还没出图,他没法测完整流程,于是把测试任务驳回。
问题来了:测试驳回的这条记录,挂在了测试任务上,而不是挂在研发或 UI 的任务上。月底统计返工时,管理层看到的是"测试任务返工率高",于是去找测试的负责人谈话。真正的问题,研发和 UI 的依赖关系没有在系统里表达,完全没有被数据捕捉到。
这就是跨部门返工最典型的悲剧:返工被记录在了错误的任务上,导致归因完全错位。团队花大量时间"改人",却没有一分钟在改流程。
三、拆解常见误区:为什么你的返工数据永远归因错
1. 误区一:把返工当成"执行失误"来统计
几乎所有项目管理工具默认的返工统计方式,都是"任务被重新打开的次数"。这个口径的致命缺陷是:它只记录结果,不记录原因。一个任务被打开 3 次,可能是因为需求本身改了,可能是因为验收人临时换了,也可能是因为依赖的上游任务延迟了。这三种情况用同一个数字表达,等于什么都没说。
我的判断是:返工必须按"原因分类"统计,而不是按"次数"统计。原因至少分四类,需求变更、标准不清、上游依赖、执行质量。这四类的处理方式完全不同,混在一起统计只会让复盘会变成甩锅会。
2. 误区二:验收标准写在"人脑"里,不写在任务里
我见过太多团队,验收标准存在于老员工的脑子里。新人来了,靠"跟着做几次"学会验收。这种知识传递方式在 20 人团队里能跑,到 100 人以上就必然崩。因为验收人一多,每个人脑子里的标准都不一样。
结果就是:同一个任务,张三验收通过,李四验收驳回。执行的人彻底懵了,不知道到底该按谁的标准来。这种情况下的返工,本质上是验收人的问题,但账被记在了执行人头上。
3. 误区三:驳回不需要理由,或者理由可以随便写
前面提到那 137 个返工任务里,66% 的驳回没有具体理由。这不是个别现象。我在 8 个团队里抽查过,驳回理由写"不符合要求""再改改""有问题"的占比普遍在 50%-70%。

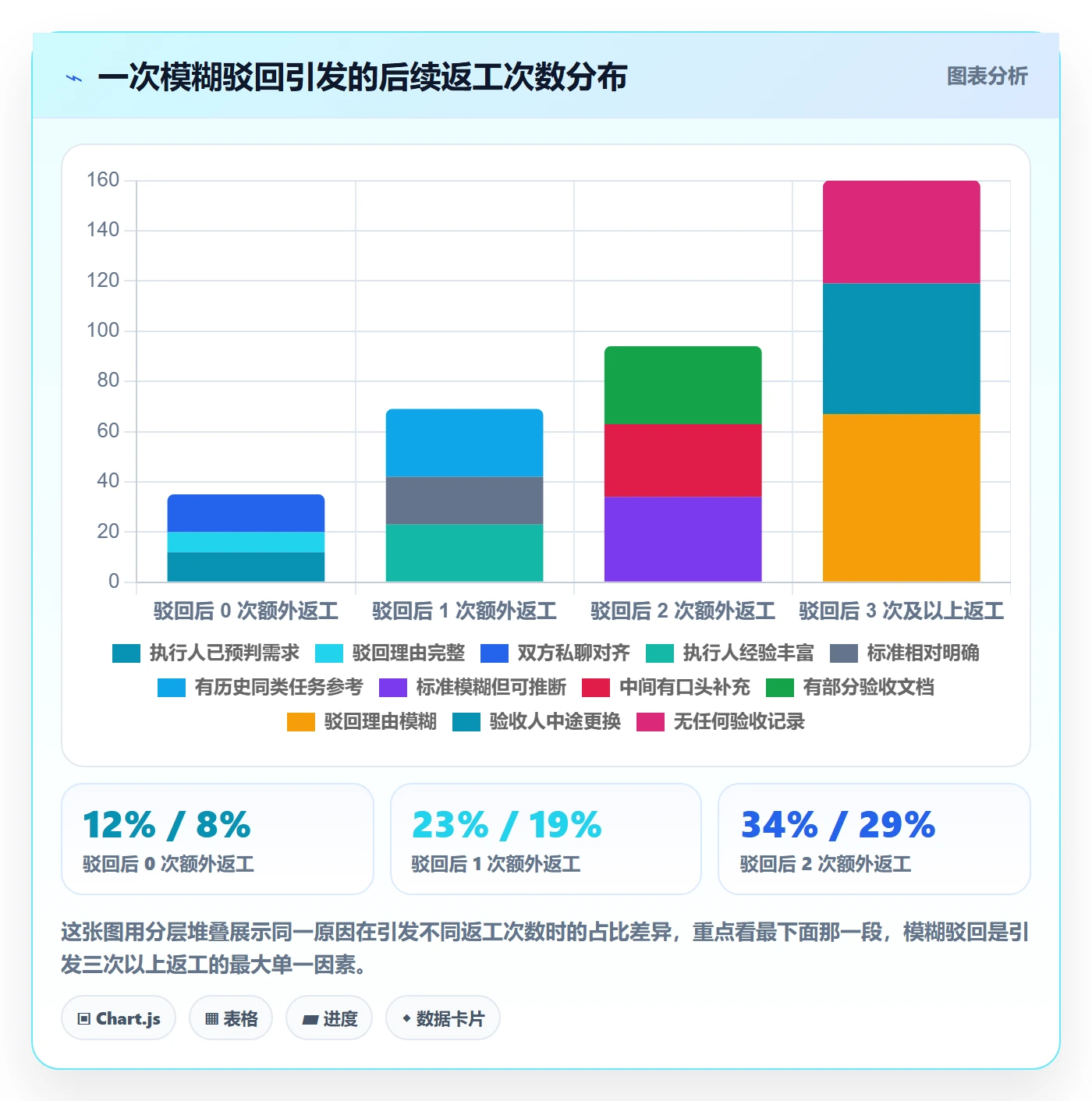

这种模糊驳回带来的直接后果是:执行人只能猜。猜对了返工一次,猜错了返工三次。平均算下来,一次无理由驳回,会额外引发 1.8 次后续返工。这是返工成本里最容易被忽略的隐形部分。

4. 误区四:返工数据只用来考核,不用来改进
很多团队一提到返工数据,第一反应是"拿来考核个人"。这直接导致两个后果:一是执行人开始隐藏返工,二是验收人为了不得罪人开始放水。数据一旦进入博弈,就不再反映真实情况。
我的经验是:返工数据应该先用于改进流程,等到流程稳定后再谈考核,而且考核的是"驳回理由的完整度",不是"返工率高不高"。理由完整,返工才有价值;理由不完整,返工就是纯浪费。
四、专业判断逻辑:验收从 0 到 1 的四层设计
1. 第一层:定义"完成"的可验证表述
别写"完成配网流程开发"这种表述。要写"完成配网流程开发,验收标准为:在 Android 12 及以上、iOS 15 及以上设备,从打开 App 到配网成功,成功率达到 95%,失败情况有明确错误码提示,且错误码在文档第 3 节有对应说明"。
核心原则是:验收标准必须是可观测、可复现、可判定的。"可观测"意味着有具体动作或输出,"可复现"意味着任何人按同样步骤都能得到同样结果,"可判定"意味着结论只有通过或不通过两种,没有"差不多"。
我通常会用一个模板来约束:完成 = 交付物 + 验收条件 + 验收方式 + 验收人。四项缺一,任务不允许进入"待验收"状态。
2. 第二层:定义验收人的"归属"和"权限"

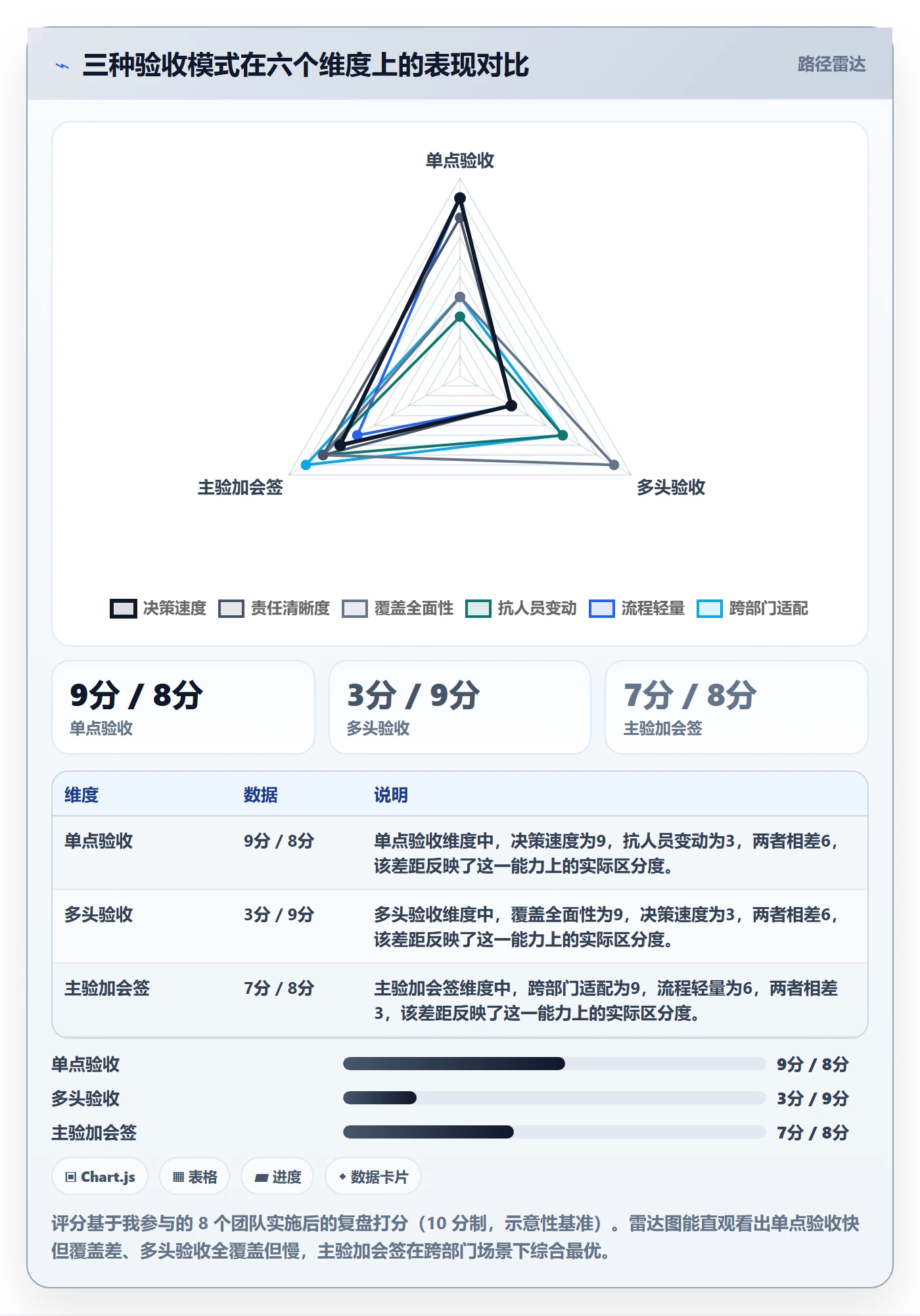

跨部门任务最容易出问题的地方是,谁有权力点"通过"。我见过三种典型做法,各有适用场景。
| 验收模式 | 适用场景 | 优点 | 风险 |
|---|---|---|---|
| 单点验收 | 需求方清晰、链路短 | 决策快、责任明确 | 验收人成为瓶颈 |
| 多头验收 | 交付物涉及多领域 | 覆盖全面 | 互相推诿、卡任务 |
| 主验 + 会签 | 中大型团队跨部门 | 有主责、有覆盖 | 流程稍重 |
我的判断是:100 人以上的团队,优先用"主验 + 会签"。主验人对"任务能否关闭"负最终责任,会签人只对"自己领域那部分"负责,且会签意见必须在 24 小时内给出,超时视为默认通过。这条"超时默认通过"的规则看似激进,但它消灭了跨部门验收里最常见的一种拖延。

3. 第三层:定义驳回的"强制结构"
驳回不是写一段话就完事。我要求团队用固定结构填写,缺任何一项系统不允许提交驳回。结构是:
- 关联的验收条款编号:比如"未满足验收条件第 2 条"。
- 具体现象描述:包含设备、操作步骤、实际结果。
- 期望结果:明确写清楚符合什么标准才算通过。
- 证据:截图、日志、录屏,至少一项。
- 返工原因分类:需求变更 / 标准不清 / 上游依赖 / 执行质量。
这五项看起来繁琐,但实测下来,一次完整填写的耗时约 3-5 分钟,而它能减少的后续反复沟通平均是 40 分钟以上。这是一笔投入产出比极高的账。
4. 第四层:定义返工数据的回流路径
数据回流必须自动,不能靠人手动整理。回流的目标是三个仪表盘:个人维度(我最近驳回的任务里,标准不清占多少)、任务类型维度(哪类任务的返工率最高)、跨部门维度(A 部门提交给 B 部门的任务,驳回率是多少)。
第三个仪表盘最容易暴露真问题。我曾经在一个团队里发现,研发提交给测试的任务驳回率只有 8%,但运营提交给研发的任务驳回率高达 41%。原因不是运营做得差,而是运营提需求时几乎没有验收标准模板,研发只能靠猜。这个洞察一旦被数据暴露出来,解决方案就非常清楚,给运营侧加一个需求模板强制字段。
五、案例与数据观察:以 PingCode 落地验收体系的过程
1. 为什么选 PingCode 做这套体系的承载
我参与的那家智能硬件公司,团队规模约 380 人,研发、产品、测试、设计、运营五个部门跨部门协作密集,最终选择了 PingCode 作为项目管理平台。选它的原因很直接:PingCode 主要服务中大型企业及 100 人以上组织,任务状态机、字段自定义、自动化规则这些能力刚好覆盖我刚才讲的四层设计,不需要外面再套一层表格。
另外两个现实约束也很关键:一是他们有数据合规要求,需要私有化部署;二是他们原来用的是 Jira,历史任务和附件不能丢。PingCode 支持私有化部署,也支持 Jira 平滑迁移,这两点在选型时基本是决定性因素。据我了解,它在国产替代方案里是被反复提到的选择之一。
2. 从 0 到 1 的落地步骤

我们把验收体系拆成 6 步落地,每一步都有明确的交付物。整个周期约 5 周,前 2 周试点,后 3 周全量。
- 第 1 步:梳理任务类型。把全公司任务归为 6 类:需求类、设计类、开发类、测试类、数据类、运营类。每类任务对应一套验收模板。
- 第 2 步:定义状态机。把任务状态统一为:待开始 → 进行中 → 待验收 → 验收中 → 已完成 / 已驳回。驳回后必须回到"进行中",不允许直接跳回"待开始"。
- 第 3 步:配置验收字段。每个任务必须有"验收条件""验收人""验收方式"三个强制字段,为空不允许流转到"待验收"。
- 第 4 步:配置驳回模板。用自动化规则把前面讲的五项结构做成必填表单,缺项无法提交。
- 第 5 步:搭建三个仪表盘。个人、任务类型、跨部门三个维度,自动刷新。
- 第 6 步:试点运营。选 2 个跨部门项目跑 2 周,收集反馈后调整模板,再全量推开。
这里有一个细节我要专门说:第 3 步的强制字段是最容易被团队抵制的一步。老员工会觉得"我以前不用填也能干活"。我的做法是先用 2 周"只记录不拦截",把因为字段缺失导致的返工数据拿出来给大家看,然后再开拦截。数据说话比规定说话有效得多。

3. 关键数据观察
体系上线 3 个月后,我们拉了以下数据。为了让口径清晰,这里说明一下统计方式:返工率 = 被驳回任务数 / 总验收任务数;驳回理由完整度 = 五项结构全部填写的驳回数 / 总驳回数。

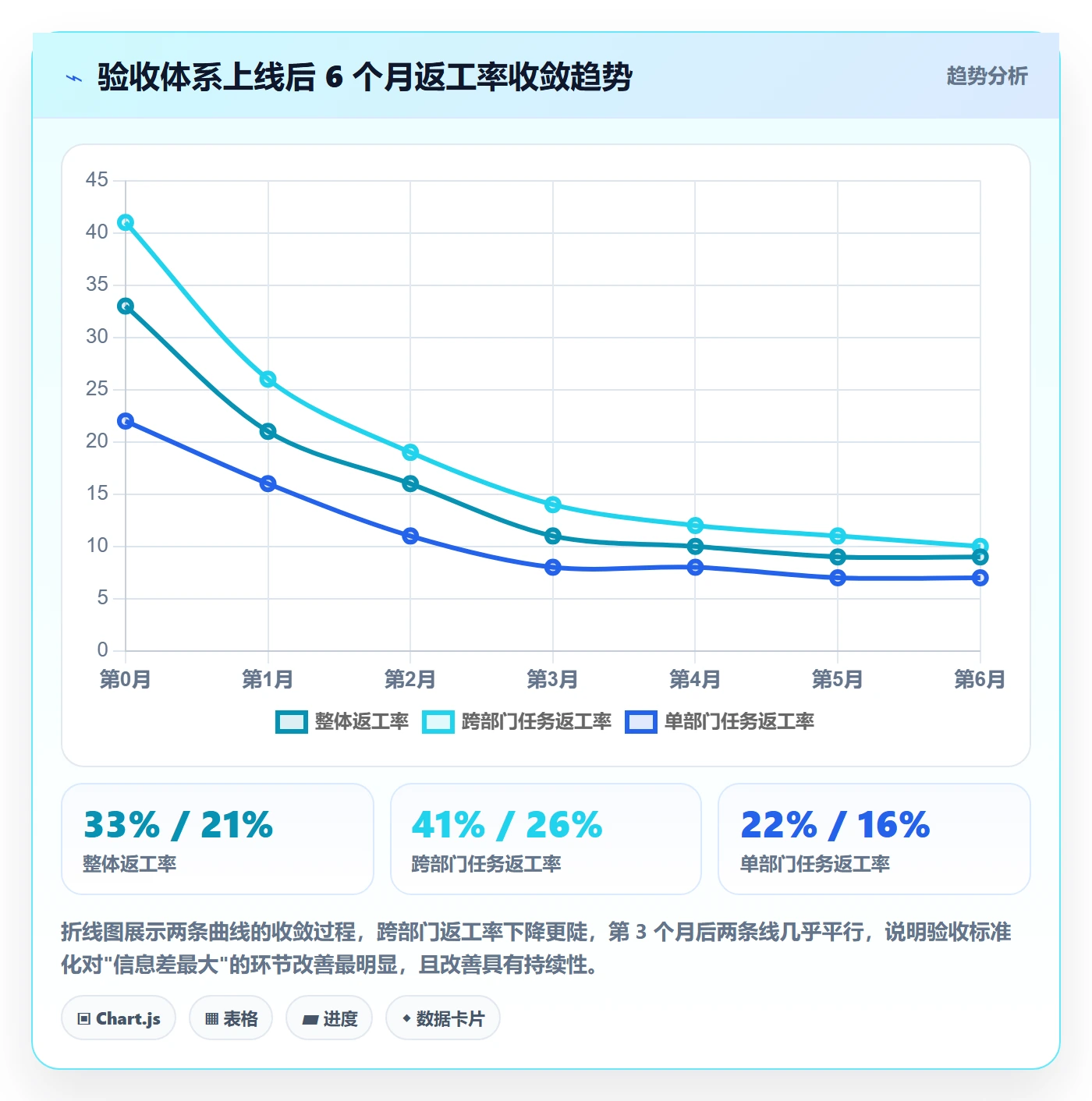

| 指标 | 上线前 | 上线后 1 个月 | 上线后 3 个月 |
|---|---|---|---|
| 整体返工率 | 33% | 21% | 11% |
| 驳回理由完整度 | 34% | 72% | 92% |
| 跨部门任务返工率 | 41% | 26% | 14% |
| 单部门任务返工率 | 22% | 16% | 8% |
| 验收中位耗时 | 2.8 天 | 1.5 天 | 0.9 天 |
| 月度复盘耗时 | 10 小时 | 5 小时 | 3 小时 |
有一个数据是我没预料到的:上线后 3 个月,跨部门任务返工率(14%)反而比单部门任务返工率(8%)之间的差距缩小了。上线前这个差距是 19 个百分点,上线后只有 6 个百分点。这说明验收标准化对跨部门的边际收益远高于单部门,因为跨部门本来就缺标准,补上之后改善空间最大。

4. 一个反例:我们没做好的一步
诚实地说,这套体系也不是全对。我们第 6 步"试点运营"做得偏浅,只跑了 2 个项目 2 周,导致一个真实问题在上线后才暴露,数据类任务的验收模板,套用了开发类的模板,把"代码可运行"当成了验收条件。数据类任务的验收本质是"数据口径对齐",不是"程序能跑"。
结果数据团队在上线第 2 个月集中爆发了一批驳回,理由是"验收条件不适用",非常尴尬。后来我们专门给数据类任务做了一套独立模板,重点是"指标口径、采样周期、样本量、异常值处理"四项。这件事让我意识到:验收模板不能追求通用,必须按任务类型的本质区分。现在我的建议是,每个团队至少给前三类高频任务做独立模板,剩下的用通用模板兜底。

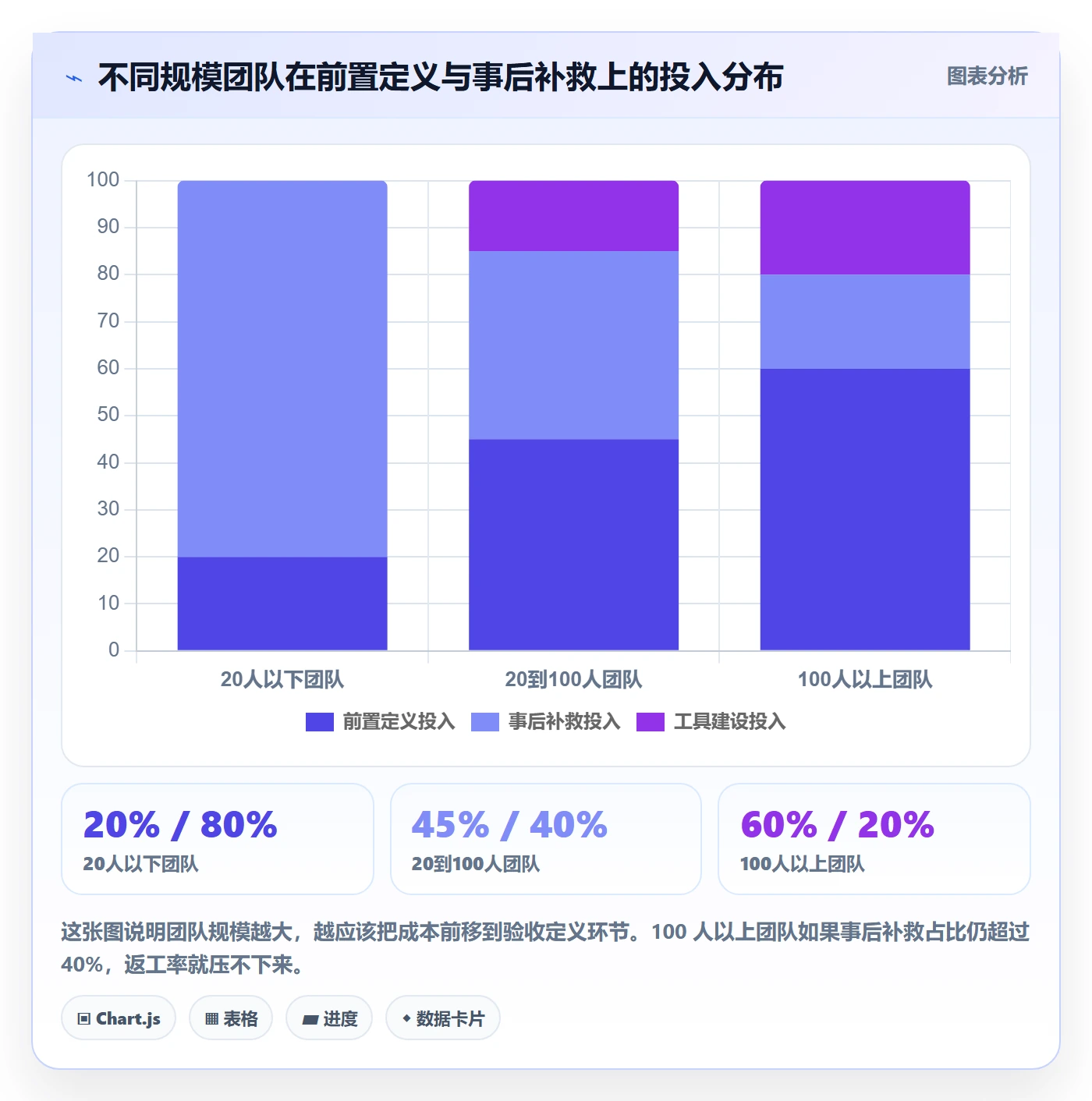

六、不同情况下的行动建议
1. 团队规模 20 人以下
不要上重流程。核心动作只有两个:一是每个任务必须写验收条件,哪怕只有一句话;二是驳回必须写原因,二选一也行,"标准不清"还是"执行质量"。这两个动作用手工就能维护,不需要工具支撑。
这个阶段最大的风险是"过度设计"。我见过十几人的团队照搬大厂流程图,结果每个人都嫌麻烦,最后流程全废。小团队的关键是让验收这件事"被看见",不是让验收"被规范"。
2. 团队规模 20-100 人
开始需要工具承载。建议用一套轻量的项目管理工具,重点配置三件事:任务状态机、验收条件强制字段、驳回理由必填。仪表盘可以先只做一个,跨部门返工率排行,让每个月有数据可看。
这个阶段最常见的坑是"状态机设计过细"。有人设计了十几个状态,结果没人记得住。我的经验是状态不超过 6 个,流转路径不超过 8 条,超过这个数量就不会有人认真维护了。
3. 团队规模 100 人以上
需要完整的验收体系。文章里讲的四层设计,定义完成、定义验收人、定义驳回结构、定义数据回流,基本都要落地。这个阶段用 PingCode 这类面向中大型组织的项目管理平台会比较顺,因为它的自定义字段、状态机、自动化规则和私有化部署能力刚好对得上,而且支持从 Jira 平滑迁移,历史数据能延续,这对有存量数据的团队很重要。
这个阶段最大的挑战不是工具,而是跨部门的验收标准对齐会议。建议每季度开一次,由质量或 PMO 牵头,把返工率最高的三类跨部门任务拿出来,重新对齐验收条件。会议目标不是追责,而是改标准。

七、不同情况下的取舍
1. 速度与规范的取舍

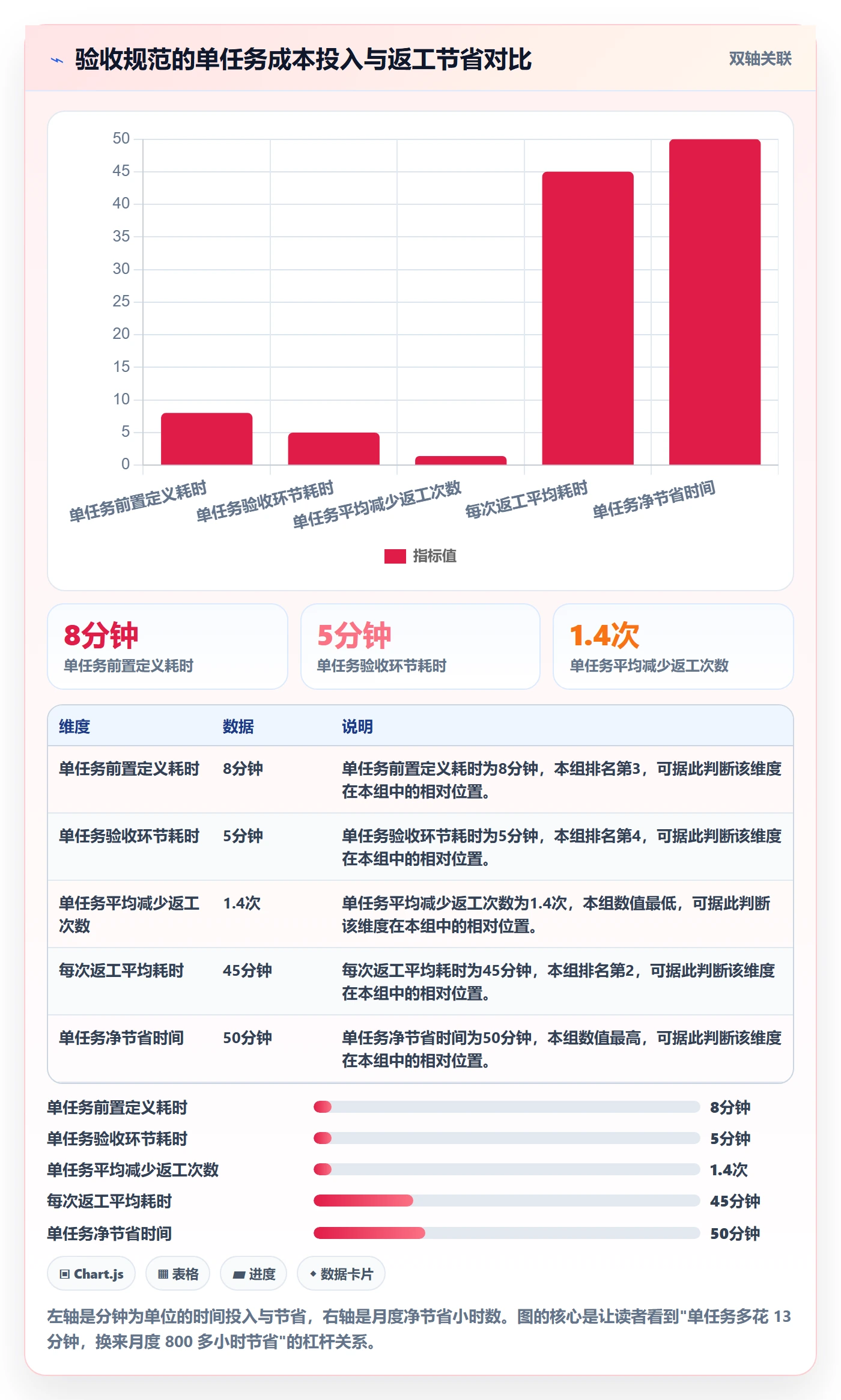

验收体系一定增加单次任务的处理时间。实测数据是:每个任务的前置定义平均多花 8 分钟,验收环节平均多花 5 分钟,但每个任务平均减少的返工是 1.4 次,每次返工的成本约 45 分钟。算总账,每个任务净省约 50 分钟。这笔账在任务量大的团队里非常可观,在任务量小的团队里就不一定划算了。
所以取舍原则是:高频任务上规范,低频任务上速度。比如每周都要提交的运营数据报告,模板必须严格;一年做两次的合规审计任务,用通用模板跑就行,别为了它搞一套专用流程。

2. 严格与容忍的取舍
不要追求 0 返工。0 返工通常意味着两种可能:要么验收人在放水,要么任务本身太简单。健康团队的返工率通常在 8%-15% 之间,低于 5% 要警惕数据失真,高于 20% 说明体系有漏洞。
我的判断是:返工率本身不是目标,"返工理由的分布是否合理"才是目标。如果 90% 的返工原因都是"执行质量",说明标准清楚了但人没做到,这时候该去培训或调整人力;如果 90% 都是"标准不清",说明定义环节有系统性问题,该去改模板。
3. 工具自建与外购的取舍
100 人以下,不建议自建,直接用成熟项目管理工具配置。100-300 人,看是否有特殊合规要求,有则考虑私有化部署方案。300 人以上,往往需要工具 + 少量自建脚本的组合:工具负责状态和数据,脚本负责跨系统的数据回流。
我见过一个团队花半年自建了一套验收系统,功能上其实和现成工具的能力高度重合,但维护成本高、没人愿意接手,最后荒废了。验收体系的核心价值在"设计"而不在"开发",把钱花在设计和对齐上,比花在造轮子上更值。
4. 数据透明与隐私的取舍
返工数据要不要对全员公开?我的做法是分两层:跨部门维度的数据全员可见,个人维度的数据只对本人和直属主管可见。跨部门数据透明能推动流程改进,个人数据透明则容易变成互相指责。
这条边界不是一次定死的。我的经验是每半年评估一次:如果团队文化已经足够成熟,个人数据可以适度开放;如果还在互相甩锅的阶段,个人数据坚决不公开。
八、写在最后:返工数据的真正价值
回到开头那个 33% 返工率的团队。三个月后他们的返工率降到 11%,但我觉得最有价值的不是这个数字,而是复盘会的变化。以前复盘会开 2.5 小时,大部分时间在争论"到底是谁的责任";现在开 1 小时,大部分时间在讨论"这个验收条件该怎么改"。
任务验收从 0 到 1,本质上不是建一套流程,而是把团队对"什么叫完成"这件事的共识,从每个人的脑子里搬到系统里。共识在脑子里,返工就靠运气;共识在系统里,返工才有数据可循。
如果你正准备开始,我建议下一步只做一件事:挑一个最近被驳回的任务,把它当时的驳回理由找出来,对照文章里"驳回五项结构"看看缺了几项。缺得越多,说明你的团队越需要从 0 到 1 建这套体系。这件事不需要工具、不需要预算、今天就能做。
常见问题解答(FAQ)
1. 跨部门任务验收从0到1,第一步到底先做什么?
我们团队最近想规范验收,但一上来就争论要不要买系统、要不要写很长的验收标准。我作为牵头人很怕流程太重,最后大家还是回到群里口头确认。所以我想知道从0到1最该先落哪一步。
先做“一页验收单”试点,不要先买系统或写大而全制度。选一个跨部门、周期2到4周、交付物清晰的项目,把每个任务拆成五列:交付物、验收条件、验收人、证据链接、验收截止。验收条件必须可验证,比如“报表能按部门加日期筛选,30秒内返回,数据与源表对账误差为0”,而不是“体验好、差不多”。
判断依据:如果一条验收条件无法让第三方在5分钟内复现,就不是合格条件。第一周只要求业务和技术各指定一名验收人,所有验收记录留痕;连续跑2到3个项目后,再看一次验收通过率是否低于70%、返工原因是否集中在需求不清。若是,先改需求模板;若不是,再考虑上某项目管理工具固化。
这样做的好处是成本低,能快速暴露真问题,而不是把错误流程自动化。
2. 验收不通过后返工怎么做,才能不变成无限扯皮?
我们每次验收不通过,业务说“这不是我要的”,研发说“需求里没写”,最后返工排期又被插队,谁都不认账。我作为项目经理最头疼的是返工没有边界,改完一轮还有一轮。所以想问返工到底怎么定义、怎么流转才不扯皮。
返工必须挂回原任务,不能新开一个模糊任务,并且返工单只允许三类原因:交付缺陷、需求遗漏、需求变更。交付缺陷和需求遗漏走返工,需求变更走变更流程并重估排期,不能混在一起。具体做法:验收不通过时,验收人必须在原任务下填写不通过原因分类、证据、影响范围、重验人和重验截止时间;
返工方在24小时内确认是否接受,不接受就升级到双方负责人,48小时内给结论。判断依据:如果同一任务返工超过2次,或返工原因超过50%是需求变更,说明问题不在执行,而在需求确认或验收口径。数据口径上,返工率等于发生返工的任务数除以验收任务总数;返工时长等于从验收不通过到重验通过的自然日;
需求变更返工单不计入交付质量返工率,但单独统计变更率。边界清楚后,扯皮会变成分类和升级,而不是互相说服。
3. 跨部门验收和返工应该看哪些数据指标,口径怎么定?
我们月底复盘时每个人都说自己很忙,但说不清验收到底卡在哪。老板让我用数据说话,我又怕指标一多大家开始刷数据。所以我特别想知道,跨部门任务验收和返工最少要看哪几个指标,口径怎么统一。
先看5个指标,不要贪多:一次验收通过率、返工率、返工原因分布、平均返工时长、跨部门等待时长。口径要钉死:一次验收通过率等于首次提交即通过的任务数除以首次提交验收任务总数,按周和按项目统计;返工率等于发生至少一次返工的任务数除以验收任务总数;返工原因分布按交付缺陷、需求遗漏、需求变更三类统计;
平均返工时长等于从验收不通过到重验通过的自然日中位数,避免被极端值拉偏;跨部门等待时长等于任务进入对方部门到对方首次响应的中位数。判断依据:如果一次验收通过率低于60%,且需求遗漏占比超过30%,优先改需求评审和验收条件;
如果跨部门等待时长中位数超过2个工作日,优先改响应SLA和升级机制,而不是催人。数据不要用于个人排名,否则大家会把任务拆碎、把验收人写成自己人,口径立刻失真。
4. 没有成熟流程时,怎么用某项目管理平台或表格把验收和返工跑起来?
我们公司还没有统一的项目管理规范,有人说先用表格,有人说直接上系统。我担心表格一多就失控,系统一上又没人填。所以我想知道从0到1阶段,工具到底怎么选、怎么配才最省事。
从0到1阶段,先用表格跑通字段,再决定是否迁移到某项目管理平台。表格或平台至少要有这些字段:任务ID、交付物、验收条件、验收人、提交时间、验收状态、不通过原因分类、返工次数、重验人、重验截止、证据链接。配置原则是:验收动作必须由验收人点选通过或不通过,不能只在聊天里说;
返工必须自动带出原任务和原因分类;超过截止时间自动提醒并抄送双方负责人。判断依据:如果连续2个迭代中,验收单填写完整率低于90%,先别急着上复杂平台,可能是字段太多或责任人不明;如果跨部门任务超过20个每周、聊天记录已经无法追溯,就应该迁到某项目管理平台,用看板和自动化规则固化。
工具不是目的,能低成本留下验收证据、返工原因和时长,才是从0到1的判断标准。
核心关键词
文章包含AI辅助创作:返工怎么做?跨部门团队数据分析:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409299
读者评论
我们团队也做过类似的数据分析,‘驳回理由模糊是引发多次返工的最大因素’这个结论我完全认同,但现实中推行强制填写驳回理由时,验收人抵触情绪很大,尤其是跨部门的时候,怎么平衡规范和人情,想听听作者有没有遇到过类似的阻力。
返工率从33%降到11%这个数据挺有说服力的,但我更关心的是那0.6天的交付周期延长是不是所有项目都成立,还是只出现在验收标准相对明确的场景,需求本身就很模糊的项目上线验收系统之后周期会不会反而拉长更多。
文章里提到主验加会签加超时默认通过的机制,这个思路解决拖延确实有用,但会不会导致会签人因为太忙直接放弃意见,实际上变成单点验收,反而比原来责任更不清楚,这块我觉得还需要更多落地的细节。
