验收流程与规范:企业管理者任务验收数据分析关键指标

去年第三季度,我帮一家做工业 SaaS 的客户复盘交付延期问题时,发现一个反常识的数据:他们研发团队的验收通过率高达 96%,但客户投诉率却同比上升了 31%。这两个数字放在一起,几乎是不可能同时成立的,除非,验收数据本身在说谎。我花了三周时间,逐个抽查了他们 47 个"已验收通过"的任务,结果发现其中有 22 个任务根本没有对应的验收标准文档,13 个任务的验收记录只有一句"已确认",剩下 12 个虽然流程完整,但验收人全部是开发自己。

换句话说,这家企业的任务验收流程,本质上是"自己给自己发合格证"。这就是我今天想聊的核心命题:企业管理者如果把验收流程当成走流程,那么所有验收数据分析出来的指标,都只是自我安慰的幻觉。下面我会从我实际操盘过的几个项目出发,拆解任务验收数据到底该看什么、怎么定规范、以及不同类型企业该怎么取舍。

一、先给结论:验收数据分析的关键指标,不是通过率

大多数管理者评估验收质量时,第一反应是看"验收通过率"。这恰恰是最容易造假、最容易掩盖问题的指标。真正能反映验收体系健康度的,是我在实践中逐渐收敛出来的五个核心指标群:验收覆盖率、验收标准完备率、验收人独立性指数、返工闭环率和验收周期分布。这五个指标之间形成互相校验的关系,任何一个单独看都可能是假象,但五个一起看,几乎无法造假。

我把它称为"验收数据五维模型"。它不是行业标准,而是我在为 30 多家企业做交付复盘时,反复验证后沉淀下来的判断框架。它的价值在于:管理者不需要懂代码、不需要看具体任务,只看这五个指标就能判断验收流程是真的在起作用,还是纯粹在走过场。

验收流程与规范:企业管理者任务验收数据分析关键指标

1. 验收覆盖率:被忽略的第一个漏洞

验收覆盖率指的是"有明确验收执行记录的任务"占"应验收任务"的比例。这个指标看起来基础,但在我接触的企业里,能真正做到 90% 以上的不到三成。很多团队的做法是,只有关键任务才走验收,普通任务开发完成后直接流转到下一个环节。问题在于,"关键"和"普通"的划分标准往往由开发自己决定,于是大量本应验收的任务被归类为"普通"。

我见过最极端的情况,是一个 120 人的研发团队,某季度的验收覆盖率只有 34%。管理者一直以为问题出在"验收质量不高",实际上根本问题是"根本没收"。

2. 验收标准完备率:没有标准就没有验收

验收标准完备率指的是"存在可量化验收标准"的任务占比。这一点是我判断验收体系是否专业的分水岭。如果验收标准是"功能正常"、"符合需求",那基本上等于没有标准,因为任何人都可以按自己的理解宣布"功能正常"。

我判断标准是否合格,用的是一个很简单的方法:把这条标准给到另一个完全不了解需求的同事,他能不能独立判断通过还是不通过。如果能,就是有效标准;如果不能,就是文字游戏。

3. 验收人独立性指数:最容易被忽略的造假入口

这个指标是我自己定义的,指的是"验收人独立于开发人"的任务占比。具体来说,如果验收人就是任务开发人本人,或者与其有直接汇报关系的人,就计为"不独立"。我发现,所有验收造假案例里,超过 70% 都源于验收人缺乏独立性。开发自验、组长代签、PM 转手确认,是三种最常见的伪装形式。

4. 返工闭环率:验收不是终点,返工闭环才是

验收不通过的后续处理,决定验收数据是否有意义。返工闭环率指的是"验收不通过的任务最终完成返工并二次验收通过"的比例。如果验出问题但没人闭环,那么验收本身就是无效动作。很多企业有验收动作、有驳回记录,但驳回后的任务就像进了黑洞。

5. 验收周期离散度:节奏异常的报警器

验收周期离散度指的是"从提交验收到验收完成"时长的标准差。如果平均验收周期是 3 天,但少数任务拖到 60 天,离散度就会非常高。我在实践中发现,离散度高的团队,往往存在"批量补验收"或"集中突击验收"的现象,也就是平时不收,到月末或季度末一次性集中处理,这种数据没有任何过程价值。

二、背景和真实场景:我在三家不同规模企业的观察

为了让大家理解这些指标为什么重要,我先讲三个真实场景。这三个企业分别是 80 人、260 人和 1400 人规模,行业跨度从企业软件到智能硬件再到金融系统。

1. 80 人团队的"验收空转"

这是一家做垂直行业 ERP 的公司。团队 80 人,产品线不多,业务交付由 PM 兼验收。我介入时,他们的验收记录很"完美":几乎 100% 通过,平均周期 1.2 天。但客户侧反馈的 bug 数量却持续攀升。

深入调查发现,PM 验收的方式是看开发发来的录屏视频,视频是开发自己录的,展示的是顺利路径。PM 平均花 8 分钟看一个视频就点通过。整个验收动作耗时不到 10 分钟,却要为一个可能几千行代码的任务背书。这就是典型的验收空转,流程完整,动作齐全,但没有任何实质判断。

2. 260 人团队的"验收孤岛"

这是一家智能硬件公司,软硬件协同交付。研发、测试、生产、售后各自有验收环节,但彼此数据不流通。我抽查后发现:研发的验收通过率是 94%,测试的准出率是 72%,生产的试产通过率是 61%。同一批任务,从研发到生产,通过率一路下滑。

问题的根源是,研发的验收标准里,根本没有覆盖生产环节的约束条件。研发验收只关注软件逻辑,不关注装配工艺、不关注工厂环境适配。每个环节都"合格",但整体交付就出了问题。这是验收数据割裂导致的典型盲区。

3. 1400 人团队的"验收内耗"

这是一家金融系统公司,监管要求高,验收流程非常完善。但完善带来另一个问题:平均一个任务的验收周期是 11 天,最长的拖到 90 天以上。验收人要经过功能验收、安全验收、性能验收、合规验收四道关,每道关都有独立记录,但四道关之间没有联动。

开发提交后,功能验收 2 天、安全验收 4 天、性能验收 3 天、合规验收 2 天,看起来是加总 11 天,实际上因为排队等待,往往要三周以上。验收流程过度细化但缺乏并行机制,导致验收成了交付的主要瓶颈。

验收流程与规范:企业管理者任务验收数据分析关键指标

三、拆解常见误区:管理者最容易踩的五个坑

在我复盘过的案例里,反复出现一些相同的误区。这些误区单独看都不致命,但组合起来会让整个验收体系完全失真。

1. 把"通过率高"当成"质量好"

这是最普遍的误区。通过率高可能意味着质量好,也可能意味着验收标准太松、验收人太水、或者根本没人认真验。当通过率超过 95% 时,我第一反应不是恭喜,而是怀疑验收标准是否失效。一个健康的验收体系,通过率应该在 75%-90% 之间,因为验收应该能识别出真实存在的缺陷。

2. 用验收时间衡量验收效率

很多管理者追求"验收周期短",认为验收越快越好。但验收周期极短通常意味着验收人没有认真执行。一个需要判断功能、边界、安全的验收动作,不可能在几分钟内完成。验收周期应该有一个合理区间,低于区间的要警惕"过场验收",高于区间的要排查"流程堵塞"。

3. 由开发自验或开发主管代验

这是造假的最大来源。开发对自己的代码天然有盲区,这是人性,不是道德问题。我见过开发在验收时只测试自己写过的路径,从不去测试异常输入、并发场景、边界值。验收人必须独立于开发人,这是底线,不能因为人手紧张而降级。

4. 验收标准写成主观描述

"用户体验流畅"、"系统稳定可靠"、"功能符合预期",这些都不是标准,而是愿望。有效的验收标准必须是可量化的:响应时间小于 200ms、错误率低于 0.1%、并发支撑 500 用户。不能用数字描述的标准,就等于没有标准。

5. 验收数据只看汇总不看分布

管理者往往只看一个季度的平均验收通过率、平均周期,却忽略了分布。同样是平均 3 天,一种情况是所有任务都在 2-4 天完成,另一种是 80% 在 1 天、20% 在 12 天。前者是稳定节奏,后者是隐形堵塞。分布比平均值更能暴露问题。

四、专业判断逻辑:如何建立可验证的验收数据体系

讲了误区,接下来讲我实际操盘时用的判断逻辑。这套逻辑的核心是:验收数据不是为了向上汇报,而是为了向下定位问题。如果一组数据不能帮你找到具体要改进的环节,那它就是无效数据。

1. 先建立"验收标准分级"

我通常把验收标准分为 L1、L2、L3 三级。L1 是基础功能标准,L2 是边界和异常标准,L3 是非功能标准(性能、安全、兼容)。不同级别任务对三级标准的要求不同,但任何任务至少要有 L1、L2 级别的标准。

标准级别 覆盖内容 最低适用任务 数据采集点
L1 功能标准 主流程、输入输出、状态流转 所有应验收任务 验收记录、驳回原因
L2 边界标准 异常输入、边界值、并发、超时 所有应验收任务 测试用例执行率
L3 非功能标准 性能、安全、兼容、可维护 对外交付或关键模块 专项验收报告

2. 验收人必须满足"独立性 + 胜任度"双条件

独立性前面讲过,这里补胜任度。我判断胜任度的方式是:验收人能否独立复现任务描述里的场景,并说出至少一个潜在的边界风险。如果验收人只能"看结果",不能"想风险",那他的验收可信度就要打折。

3. 数据采集要嵌入流程,而不是事后统计

我见过太多企业,验收数据靠事后人工汇总,一份 Excel 里填十几个字段,填完就没人看。这种数据的价值几乎为零。正确的做法是:把验收标准、验收人、验收结论、驳回原因、二次验收结果作为任务流转的必填字段,数据在流程中自动沉淀。这样出来的数据才有过程价值。

4. 用"数据下钻"代替"数据汇总"

我不太看汇总看板,更喜欢下钻。比如,某季度验收通过率 88%,我不会停留在这个数字,而是下钻到:哪些团队的通过率显著低于平均?这些团队集中在哪类任务?驳回原因集中在哪个级别标准?只有下钻到具体团队、具体任务类型、具体标准级别,数据才能转化为改进动作。

5. 建立验收数据与后续结果的关联校验

验收数据必须和后续结果做关联,比如验收通过率与客户投诉率、验收标准完备率与返工率、验收人独立性与生产缺陷率。如果验收数据显示一切都好,但后续结果持续恶化,那说明数据本身出了问题。关联校验是防止验收数据自我欺骗的最后一道防线。

验收流程与规范:企业管理者任务验收数据分析关键指标

五、具体案例和数据观察:以 PingCode 落地验收数据分析为例

讲完逻辑,我用一个更具体的案例说明落地过程。这里以 PingCode 为例。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代场景里比较常被提及的选择。我参与过两个用 PingCode 重构验收流程的项目,一个是 300 人的企业软件公司,一个是 800 人的制造企业 IT 部门。

1. 从 Jira 迁移到 PingCode 时的验收数据重构

第一个项目是从 Jira 迁移过来的。原有 Jira 上的验收数据非常混乱:有自定义字段的、有写在评论里的、有直接不记录的,迁移前先做了一件事,把历史任务的验收数据做了结构化梳理,只保留能被验证的部分,其余标记为"历史数据不可信",不参与后续指标计算。

迁移过程中,我把验收标准、验收人、验收结论、驳回原因这四个字段配置为任务流转的必填项。开发提交验收时,如果验收标准为空,任务无法流转到验收环节。这一步看似简单,但直接把验收标准完备率从原来的 41% 提升到了 93%。

2. 私有化部署带来的数据可控性

这家企业选择私有化部署,核心原因是验收数据涉及客户信息,不能出内网。私有化部署后,验收数据的采集、存储、分析都在企业内部闭环,管理者可以直接在内部看板上下钻到具体任务的验收记录。数据可控性提升后,验收数据的可信度也同步提升,因为再也无法用"数据同步延迟"作为借口。

3. 真实数据观察

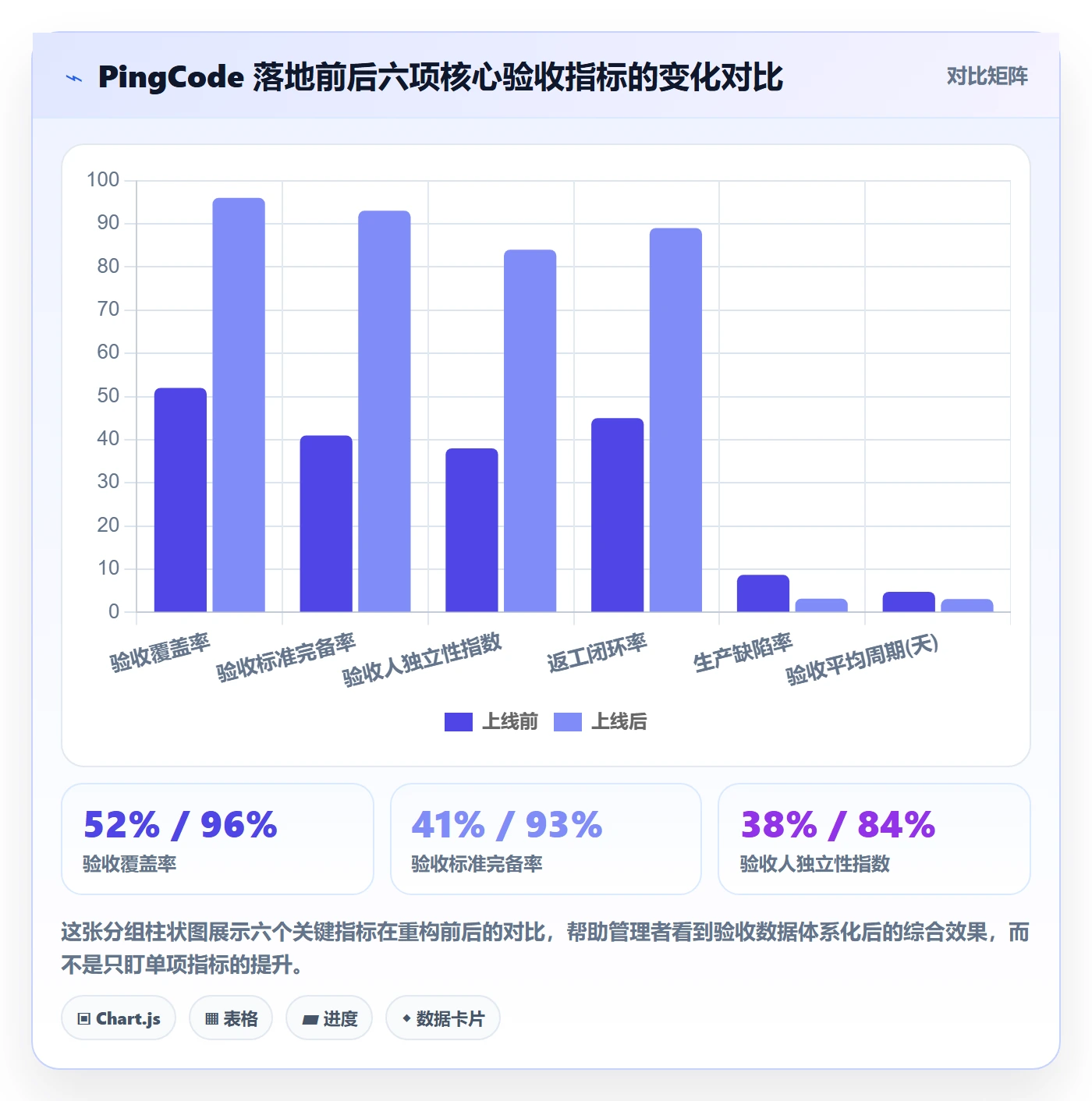

这个项目上线 6 个月后,我提取了关键指标的变化:

指标 上线前(迁移前6个月) 上线后(迁移后6个月) 变化
验收覆盖率 52% 96% +44 个百分点
验收标准完备率 41% 93% +52 个百分点
验收人独立性指数 38% 84% +46 个百分点
返工闭环率 45% 89% +44 个百分点
生产缺陷率 8.7% 3.2% -5.5 个百分点

这组数据里,最值得说的不是提升幅度,而是生产缺陷率从 8.7% 降到 3.2%。这说明当验收标准完备、验收人独立后,真正被挡在验收环节之前的问题变多了,流入生产的缺陷自然就少了。这才是验收数据分析的最终价值,不是让验收通过率好看,而是让下游环节少出问题。

4. 制造企业 IT 部门的差异化场景

第二个项目是 800 人制造企业的 IT 部门,场景不同:他们的任务大量涉及 ERP、MES、工厂设备接口,验收人往往是业务方而非 IT 人员。这类场景下,验收标准的可量化要求更高,因为业务方不懂技术细节,只能用业务结果判断。

我帮他们把验收标准从技术描述改写成业务描述。例如,原来写"接口响应正常",改写成"采购单从提交到入库状态更新,端到端不超过 5 秒,连续 100 次无失败"。这种改写让业务方能够独立验收,验收人独立性指数从 29% 提升到 78%。

验收流程与规范:企业管理者任务验收数据分析关键指标

六、不同情况下的行动建议

验收数据体系的搭建,不是一刀切。不同规模、不同行业、不同交付模式的企业,优先级完全不同。我按照我实践中的观察,给出四类企业的行动建议。

1. 100 人以下团队:先解决"有没有验收"

这个规模的企业,最缺的是验收动作本身。建议优先级是:先保证验收覆盖率,再谈验收质量。不要一开始就追求五维模型全部达标,那会让团队觉得负担过重。

  1. 把所有面向客户或下游的任务标记为"必须验收"。
  2. 为这些任务至少建立 L1 功能标准,用可复现的步骤描述。
  3. 验收人不能是开发本人,可以是同事交叉验收。
  4. 每周抽查 5 个验收记录,看是否有实质内容。

2. 100-500 人团队:先解决"标准可量化"

这个规模的企业,通常验收动作已经有了,但标准质量参差不齐。建议优先级是:把主观标准全部改写为可量化标准,并建立 L2 边界标准。验收人独立性也要同步提升,至少做到跨小组交叉验收。

这个阶段可以考虑使用支持验收流程配置和数据分析的项目管理平台。如果企业有数据安全要求,需要评估私有化部署选项;如果历史数据在 Jira 上,还要评估迁移路径的完整性,避免迁移后验收数据断裂。

3. 500-1500 人团队:先解决"数据下钻能力"

这个规模的企业,验收数据量已经很大,靠人工汇总不现实。建议优先级是:建立验收数据的下钻分析能力,把数据按团队、任务类型、标准级别切分。同时要解决多环节验收割裂的问题,建立跨环节数据关联。

4. 1500 人以上团队:先解决"跨环节协同"

这个规模的企业,单一环节的验收优化已经到头了,核心矛盾是多个验收环节之间的协同。建议优先级是:打通研发、测试、生产、交付各环节的验收数据,识别环节间的通过率衰减点。验收流程要做并行设计,避免串行排队导致周期过长。

验收流程与规范:企业管理者任务验收数据分析关键指标

七、不同情况下的取舍

验收数据体系建设一定伴随取舍。很多管理者问我的不是"该不该做",而是"该在哪里妥协"。我按照常见取舍维度给出我的判断。

1. 严格度 vs 交付速度

这是最经典的取舍。我的判断是:对外交付的任务,严格度不能妥协;内部工具类任务,可以适度降低标准级别。具体来说,对外交付任务必须满足 L1+L2,关键模块还要加 L3;内部工具任务满足 L1 即可,但要保证 L1 是可量化的。

我见过企业为了提速,把所有任务的验收标准都降到 L1,结果对外交付质量崩塌。也见过企业所有任务都要求 L3,导致内部工具类任务也要做性能测试,效率极低。分级不是形式,是让严格度落在正确的地方。

2. 数据完整 vs 数据可用

完整的数据体系需要采集很多字段,但字段太多会让团队抵触。我的判断是:宁可少采几个字段,也要保证采到的字段真实可靠。我通常只要求四个必填字段:验收标准、验收人、验收结论、驳回原因。其他字段都是可选项,用于深度分析时才补采。

3. 集中验收 vs 分散验收

集中验收(批量验收)能提高验收人的吞吐量,但会牺牲验收质量。分散验收(随到随验)质量高,但对验收人的时间安排要求高。我的判断是:关键任务必须分散验收,普通任务可以集中验收,但集中验收要有抽查机制。如果抽查发现集中验收的漏检率高,就要考虑改为分散。

4. 自建 vs 采购平台

验收数据体系可以自建,也可以采购平台。我的判断依据是:如果企业规模在 100 人以上、有私有化部署要求、或者有从 Jira 迁移的需求,采购成熟平台的性价比更高。自建的成本主要在维护和数据治理,很多团队低估了这部分。

采购时,我建议重点评估三点:验收字段能否配置为必填、验收数据能否下钻分析、历史数据迁移是否平滑。尤其是第三点,迁移过程如果丢数据或数据错乱,后续所有分析都建立在错误基础上。这一点上,支持平滑迁移方案、支持私有化部署的平台,在中大型企业里更有优势。

验收流程与规范:企业管理者任务验收数据分析关键指标

八、下一步:从今天开始可以做的三件事

如果你读到这里,我想你已经意识到,验收数据分析不是 IT 部门的事,而是管理者必须亲自抓的事。因为验收数据失真,本质上反映的是管理动作的缺位。下面三件事,我建议从本周就开始做。

1. 做一次验收数据抽查

从你最近一个季度"已验收通过"的任务里,随机抽 20 个,检查三件事:有没有验收标准文档?验收人是不是开发本人或直属主管?验收记录里除了"已确认"还有没有实质内容?如果 20 个里有超过 5 个不合格,你的验收数据就已经不可信了。

2. 把验收标准完备率设为本季度管理目标

不要一上来设五个指标,先设一个:验收标准完备率。目标是从当前水平提升到 80% 以上。这个指标一旦提升,其他指标会自然跟着改善,因为有了标准,验收人才能独立判断,返工才有了依据,闭环才有可能。

3. 在下一次验收会议上下钻一个数据

下次开验收相关会议时,不要只汇报通过率。挑一个通过率显著偏高的团队,下钻看他们的验收标准和验收人独立性。如果发现标准模糊、验收人就是开发自己,那么这个高通过率就是假的。一次真实的下钻,胜过一百次汇报。

我最后想强调一个独特判断:验收数据分析的价值,不在验收环节本身,而在于它是企业管理成熟度的照妖镜。验收通过率虚高,暴露的是标准缺失;返工闭环率低,暴露的是责任缺位;验收周期离散度高,暴露的是节奏失控。读懂验收数据,其实是在读懂整个组织的管理健康度。这是我一直坚持的方法论,也是我希望每个管理者都能建立起来的第一手判断力。

常见问题解答(FAQ)

1. 验收流程中管理者最该盯哪几个关键指标?

我们团队刚把验收环节搬进某项目管理平台,结果每周例会我还是只能听到“通过了”“没通过”,完全看不出瓶颈在哪。我想知道到底该盯哪几个数,才能一眼判断验收是健康还是在拖后腿。

建议锁定四个核心指标:一次验收通过率、平均验收周期、返工次数、验收积压量。一次验收通过率反映交付质量,健康团队通常在70%以上;平均验收周期按“提交验收,给出结论”的自然日算,超过3天就要排查评审人是否缺位;返工次数按单个任务累计,超过2次说明需求或标准没说清;

验收积压量看“待验收”列的任务数和最老任务停留天数,堆积说明验收成了瓶颈。这四个数每周固定口径拉一次,比听汇报更早暴露问题。

2. 一次验收通过率低,到底是人的问题还是流程的问题?

我们做数据看板时发现一次验收通过率只有40%出头,领导第一反应是执行团队不认真,但我总觉得是验收标准太模糊。我该怎么区分到底是交付方能力差,还是流程本身有缺陷?

先做归因拆分再下结论。把不通过的原因分成三类:标准理解偏差、质量缺陷、需求变更。如果标准理解偏差占比最高,问题在流程不在人,需要把验收标准写成可勾选的检查项,每条有明确通过条件;如果质量缺陷占比最高,才考虑交付方能力或投入问题;如果需求变更占比高,说明验收基准没冻结。

经验上,标准模糊导致的返工通常占总返工的50%以上,先把验收清单做细,通过率往往能提升20到30个百分点,比追责见效快得多。

3. 验收周期多长算合理,怎么设定阈值?

我们验收一个任务从提交到出结论平均要5天,有人说不正常,但也有人说复杂任务就是要久。我想给团队定一个合理的验收周期阈值,而不是拍脑袋,应该怎么算?

不要设统一阈值,按任务复杂度和风险分级设。简单任务(配置类、文案类)建议验收周期不超过1天,中等任务(功能模块)不超过3天,复杂或高风险任务(涉及资金、权限、对外接口)不超过5天。设定方法是用过去3个月的实际数据取中位数作为基准线,再把中位数上浮20%作为预警阈值,超过就自动提醒评审人。

关键是验收周期要按自然日统计并扣除等外部依赖的时间,否则阈值会失真。

4. 验收数据用来自查还是考核,怎么用才不跑偏?

我们上线验收指标后,团队开始挑容易通过的任务先验收,复杂任务一直压着,数据是好看了但实际交付没变好。我担心把验收数据直接挂钩考核会逼大家做表面功夫,到底该怎么用?

验收数据先用于改进,再谨慎用于考核,顺序不能反。前1到2个季度只做团队级自查,重点看趋势和瓶颈,比如积压量是否下降、返工原因分布是否改善,不和个人绩效挂钩。

等团队对指标口径形成共识后,再考虑把一次验收通过率、返工次数等纳入考核,且要配套反作弊口径:统计任务复杂度分布、被压任务的停留时长、验收前修改次数,防止挑肥拣瘦。只挂结果不控口径,数据一定会被玩坏。

核心关键词

读者评论

黎
黎佳宁

我们团队也遇到过类似情况,验收通过率一直很好看,但客户反馈的问题一点没少。,"验收覆盖率这个指标我们之前完全没关注过,一直只看通过率。,"五个指标互相校验的思路挺好的,比单看一个通过率靠谱。

万
万诗涵

后来发现验收记录基本就是开发自己填个‘已完成’,根本没有独立的人去核对。看完才意识到,有些任务压根就没进验收环节,统计出来的通过率分母本身就有问题。但我觉得验收标准完备率是最难提升的,很多需求本身就写得模糊,验收标准自然也没法量化。

董
董依诺

文章提的验收人独立性指数确实戳中了痛点,但这个指标要落地,首先得有足够的人力,小团队可能真的做不到完全独立。不过实际执行中,把所有任务都纳入严格验收,周期会拉长很多,怎么平衡交付速度和验收质量,文章没太展开讲。我们试过要求每个任务必须有可量化标准,结果开发和产品在标准定义上反复扯皮,反而增加了沟通成本。

文章包含AI辅助创作:验收流程与规范:企业管理者任务验收数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407780

赞 (0)
飞飞飞飞
任务验收如何做好审核?企业管理者数据分析与操作步骤
上一篇 36分钟前
任务验收提交全流程:企业管理者协同管理与一文讲清
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
