我至今记得 2023 年夏天那场季度验收会。项目看板上任务完成率 96.4%,燃尽图漂亮地贴在底部,项目经理用 12 页 PPT 说明"按期交付"。业务方主管只问了一句:"这批上线的 37 个功能点,客户实际打开过几次?"会议室安静了十几秒。会后拉数据,37 个功能点里有 21 个上线两周内调用量低于 5 次,还有 3 个因为权限配置错误根本没人能打开。任务完成率 96.4% 是真的,交付价值接近腰斩也是真的。
这不是孤例。过去三年我参与过 20 多个中大型研发团队的验收流程改造,覆盖金融、制造、供应链 SaaS 和政企交付,几乎每一次,第一个要拆的都不是工具,而是企业内部把"验收"悄悄偷换成"任务关闭"的惯性。任务被点成"已完成",验收就默认结束了;至于业务方有没有真的确认、证据有没有留痕、值不值得复盘,没人管。
这篇文章想解决的问题很具体:管理层的任务验收数据分析,到底该看哪几个指标;验收标准流程与规范应该怎么定,才不会变成一张没人认真看的审批表。我会给出核心结论、常见误区、指标口径、真实案例和分场景的行动建议,也会讲到以 PingCode 为代表的中大型研发管理平台在这个环节能做到什么、做不到什么。
一、核心结论:验收是证据链的闭合,不是状态的翻转
先把结论摆在前面,后面的所有内容都是在为这四条结论补论据。如果你只读三段,就读这三段。
1. 验收的失败绝大多数发生在验收之前
我统计过自己参与过的 14 个验收流程整改项目,把"验收阶段被驳回"的原因做了归因,结果很集中:大约 78% 的驳回原因可以追溯到需求澄清和开发自测阶段,只有不到 22% 是纯粹的验收环节问题(比如验收人不到位、验收环境不可用、验收结论没记录)。
这个分布的实践含义是:如果你把精力全部投在"验收会怎么开得更规范"上,最多只能解决五分之一的问题。真正值得投入的是把验收标准的定义时间点前移到需求评审,把证据的产出时间点前移到开发自测。
2. 管理层只需要盯三个数,不需要盯二十个
很多团队给管理层做的验收看板有二三十个指标,结果是管理层一个都不信、一个都不用。我的判断是:管理层的验收数据分析,核心就是三个数,验收一次性通过率、平均验收周期、返工工时占比。
验收一次性通过率反映"标准是不是提前说清楚了";平均验收周期反映"验收环节有没有卡住交付节奏";返工工时占比反映"前面省的力气有没有在后面加倍还回去"。这三个数互相牵制,任何一个单独看都会被误导,合在一起看基本能判断一个交付团队的健康度。
3. 流程规范的价值在于可追溯,不在于层级多
我见过最夸张的一套验收流程有 7 级审批,从开发组长一路签到事业部总经理。结果呢?所有审批平均耗时 4 分钟,没有一个人真的打开过验收证据附件。流程越长,责任越稀释,最后变成集体无责任。
有效的验收规范只需要回答四个问题:谁定义标准、谁提供证据、谁做结论、结论存哪里。把这四个问题回答清楚,三级审批和七级审批的实际效果几乎没有差别,但效率差好几倍。
4. 工具能解决证据沉淀,解决不了标准缺位
这一点必须说透。像 PingCode 这类研发管理平台,能在验收环节帮你做的是:自定义验收工作项、强制填写验收证据字段、自动化流转验收结论、生成验收通过率和周期报表、私有化部署保证数据不外流。它做不到的是:替你定义什么叫"这个需求做完了"。
标准缺位的团队上了再好的平台,也只是把"口头扯皮"变成了"系统里扯皮",字段填了,内容还是"已确认"三个字。

二、背景与真实场景:验收为什么会失效
要谈优化,先得承认一个现实:大部分企业不是没有验收流程,而是流程在某个规模拐点上突然失效了,而管理层往往在失效半年后才发现。
1. 验收在组织里的三种形态
我把自己见过的验收方式归成三类,你可以对号入座。
第一类是口头验收。典型场景是 20 人以下团队,开发说一句"做完了",业务方说一句"行",验收结束。这种模式在早期效率极高,因为团队成员彼此熟、信息传递损耗低。它的崩坏点出现在团队扩张到 30-40 人之后,业务方和开发之间隔了两层人,口头结论传不到,也没人记得。
第二类是会议验收。交付节点到了,拉一个 90 分钟的验收会,投影演示,业务方现场提意见。这种模式的好处是有仪式感、有决策,坏处是所有的验收证据都是即时的、口头的、不可追溯的。三个月后有人问"当时是谁确认的",没人答得上来。
第三类是数据化验收。验收对象是系统里的验收工作项,标准提前定义在需求里,证据以附件、链接、截图、测试报告的形式挂在工作项上,验收结论和验收人带时间戳记录。这是唯一能支撑管理层做数据分析的形态。
2. 一个 300 人团队的季度验收复盘
2022 年底,我参与了一家做供应链 SaaS 的公司的验收流程整改。他们当时 300 多人,研发 180 人左右,季度交付节奏,用的是会议验收模式。
复盘会上我让他们随机抽 30 个已验收的功能点,逐个回溯三个问题:验收标准是什么时候写的、验收证据在哪里、业务方当时确认了什么。结果是:30 个功能点里,只有 6 个能说清验收标准写在哪份文档里;有完整验收证据的 4 个;能明确业务方确认人姓名和时间的 2 个。
更麻烦的是,他们的看板上季度任务完成率是 91%,但同一季度客户提交的缺陷工单比上季度增长了 64%,其中约三分之一被标记为"需求理解偏差"。这两个数字放在一起看,结论就很清楚了:通过率是虚高的,代价被推迟到了缺陷工单里。
3. 100 人是一条清晰的分水岭

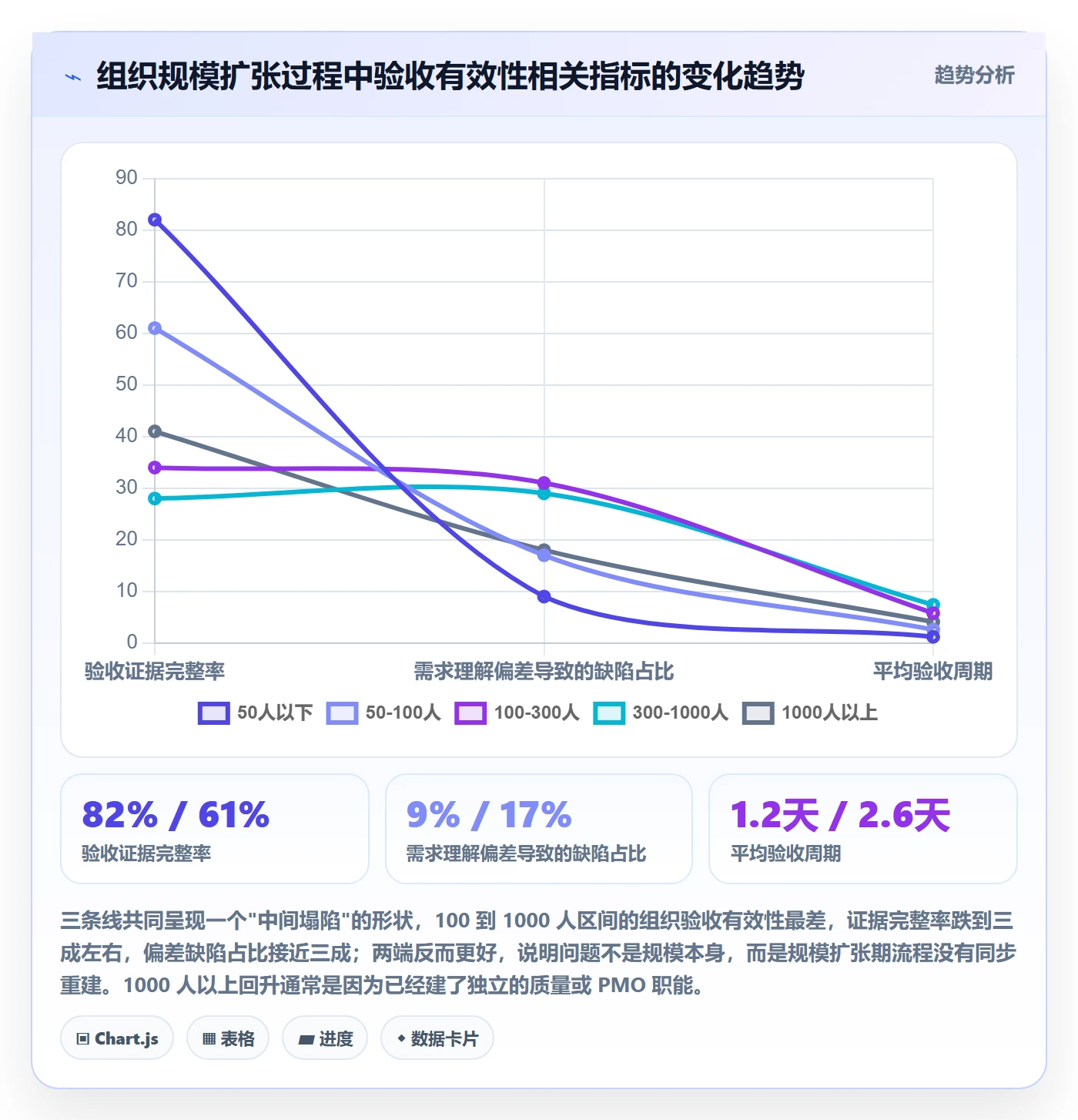

我个人的观察是,团队规模跨过 100 人(尤其是研发人数跨过 60-80 人)之后,验收的隐性成本会明显上一个台阶。原因不复杂:跨过这个规模,组织开始出现多产品线、多业务方、多层汇报关系,原本靠"熟人记忆"维持的验收默契断掉了,而替代机制还没建立起来。
这也是为什么像 PingCode 这类主要服务中大型企业及 100 人以上组织的研发管理平台,会特别强调验收工作项、状态流转和度量报表这一类能力,不是因为小团队用不上,而是因为小团队用口头方式还能撑住,中大型组织撑不住。

三、拆解五个常见误区
在给出判断逻辑之前,先把最常被混淆的五个误区讲清楚。这五个误区几乎每一个都能在验收数据上留下可识别的指纹。
1. 误区一:把任务完成率当成交付质量
任务完成率度量的是"状态翻转"这个动作有没有被执行,不度量翻转之后的价值。一个工作项从"进行中"改成"已完成",只要有人点了一下,指标就涨了。这是一个纯粹的流程指标,它甚至连"做得对不对"都不涉及。
识别方法很简单:把任务完成率和验收一次性通过率画在同一张图上看趋势。如果完成率常年稳定在 90% 以上,而一次性通过率在 60% 上下波动甚至下滑,说明完成率的提高并没有转化成交付质量的提高,只是执行动作变快了。
2. 误区二:验收标准在交付前一周才写
验收标准写得越晚,它就越像一份事后辩护词,而不是事前约定。我在一个政企项目里见过非常典型的场景:需求文档写了 12 页,验收标准只有一行"功能符合需求描述"。交付前一周,业务方和工作组花了整整两天时间争论"符合"是什么意思。
我的经验法则是:验收标准的定义时间不得晚于开发启动时间。能做到这一点的团队,一次性通过率普遍能提升 20 个百分点以上。做不到这一点的团队,验收周期的方差会非常大,短的一两天,长的两三周。
3. 误区三:把管理层验收做成技术验收的复读
管理层验收和技术验收关注的完全是两件事。技术验收关注"系统对不对",管理层验收应该关注"业务价值有没有落地、风险敞口有多大、资源投入是否合理"。
把两者混在一起的最典型表现是:给管理层的验收报告里全是用例通过率、接口响应时间、代码覆盖率。这些数字对技术负责人有用,对管理层几乎不产生决策价值。管理层需要的其实是:这批交付承诺了什么、实际兑现了多少、剩下的差距怎么处理、下次怎么避免。
4. 误区四:指标越多越显得专业
指标数量和决策质量之间不是正相关,很多时候是负相关。一份 25 个指标的验收看板,管理层的实际阅读时间通常不到 90 秒,最后只会盯住最容易看懂的那一个,往往就是任务完成率。
我更推荐的做法是三层收敛:管理层看 3 个结果指标,交付负责人看 6-8 个过程指标,执行层看自己工作项上的具体字段。同一套数据,不同层级看不同切片。
5. 误区五:把流程规范等同于审批层级
加审批是最容易想到的"加强验收"手段,也是最无效的手段之一。审批本身不产生信息,它只是在已有的信息上增加一个签名。如果上游没有产生新的证据,多一级审批就只是多一个 4 秒的点击。
真正有效的加强手段是:强制证据字段 + 明确的驳回原因分类 + 结论可追溯。这三件事的效果远大于加两级审批。

四、专业判断逻辑:验收标准的四层证据模型

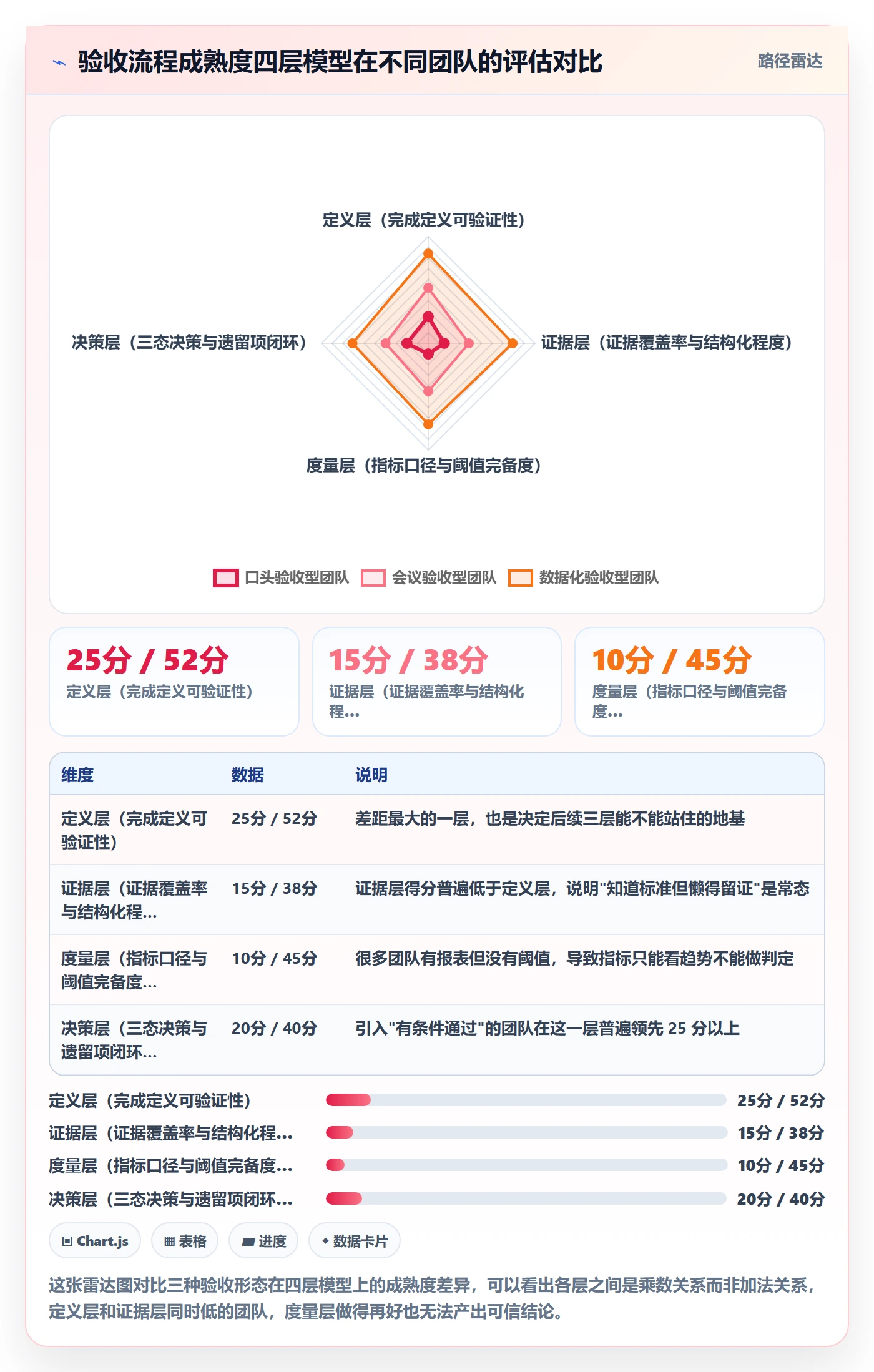

讲完误区,进入方法论。我这些年一直在用的框架是"四层证据模型",它的设计目标很朴素:让任何一个验收结论都能被复现,而不是依赖于谁在场、谁记得。
1. 第一层 定义层:什么叫"做完"
定义层回答的是"完成定义"(Definition of Done)。它必须落在需求或用户故事的同一份载体里,而不是另建一份验收文档。分开写的结果一定是两份文档逐渐漂移,最后谁也不知道以哪份为准。
一份可用的完成定义至少要包含四类条目:功能类(功能按描述可用、边界情况已覆盖)、质量类(性能、兼容性、安全达到约定阈值)、文档类(操作文档、接口文档已更新)、交付类(可部署、可回滚、有上线方案)。
关键点是可验证。"功能正常"不是完成定义,"用户能在 3 步内完成下单且订单状态 5 秒内同步到 ERP"才是。
2. 第二层 证据层:每一条标准对应一份证据
证据层是四层里最容易被跳过、也最能体现流程成熟度的一层。它的规则只有一条:完成定义里的每一条,都必须有对应的可查看证据,且证据必须挂在验收工作项上。
证据的形态可以不同:截图、录屏、测试报告、监控曲线、审批单据、第三方检测报告。但载体要统一。用邮件当证据载体、聊天记录当证据载体,三个月后就等于没有证据。
在 PingCode 这类支持自定义工作项的平台里,通常的做法是建一个独立的"验收单"工作项类型,与需求双向关联,验收单上强制包含结构化的证据字段。字段化的好处是后面能被统计,而不是埋在富文本里没法聚合。
验收单字段设计参考(结构化,便于后续统计):
acceptance_ticket:
linked_requirement: 必填,关联需求工作项 ID
acceptance_owner: 必填,业务方验收责任人(人员字段)
dod_checklist: 必填,完成定义逐条勾选(多选 + 说明)
evidence_refs: 必填,每条 DoD 对应证据链接(最少 1 条)
acceptance_result: 必填,通过 / 有条件通过 / 驳回(枚举)
reject_category: 驳回时必填,枚举(需求歧义 / 标准缺失 / 自测不足 / 环境 / 其他)
conditional_items: 有条件通过时必填,遗留项与关闭时间
conclusion_time: 系统自动记录,不人工填写
3. 第三层 度量层:指标口径与阈值
度量层不是"多搞几个指标",而是把定义层和证据层的数据聚合成少数几个可判断的指标,并且给每个指标定一个明确的健康阈值。没有阈值的指标只能"看趋势",有阈值才能"做决策"。
我给过很多团队的一组参考阈值是:验收一次性通过率 ≥ 75%,平均验收周期 ≤ 3 个工作日,返工工时占比 ≤ 12%,证据完整率 ≥ 95%。这四个阈值不是行业标准,而是我基于中大型交付团队样本给出的建议基准,团队应该按自己的业务特性做上下浮动调整。
4. 第四层 决策层:通过、有条件通过、驳回
决策层的关键不是"通过还是不通过"这个二选一,而是引入第三态:有条件通过。很多团队验收流程卡死,就是因为只有二元选择,导致业务方在"不通过会拖累上线"的压力下全部选通过。

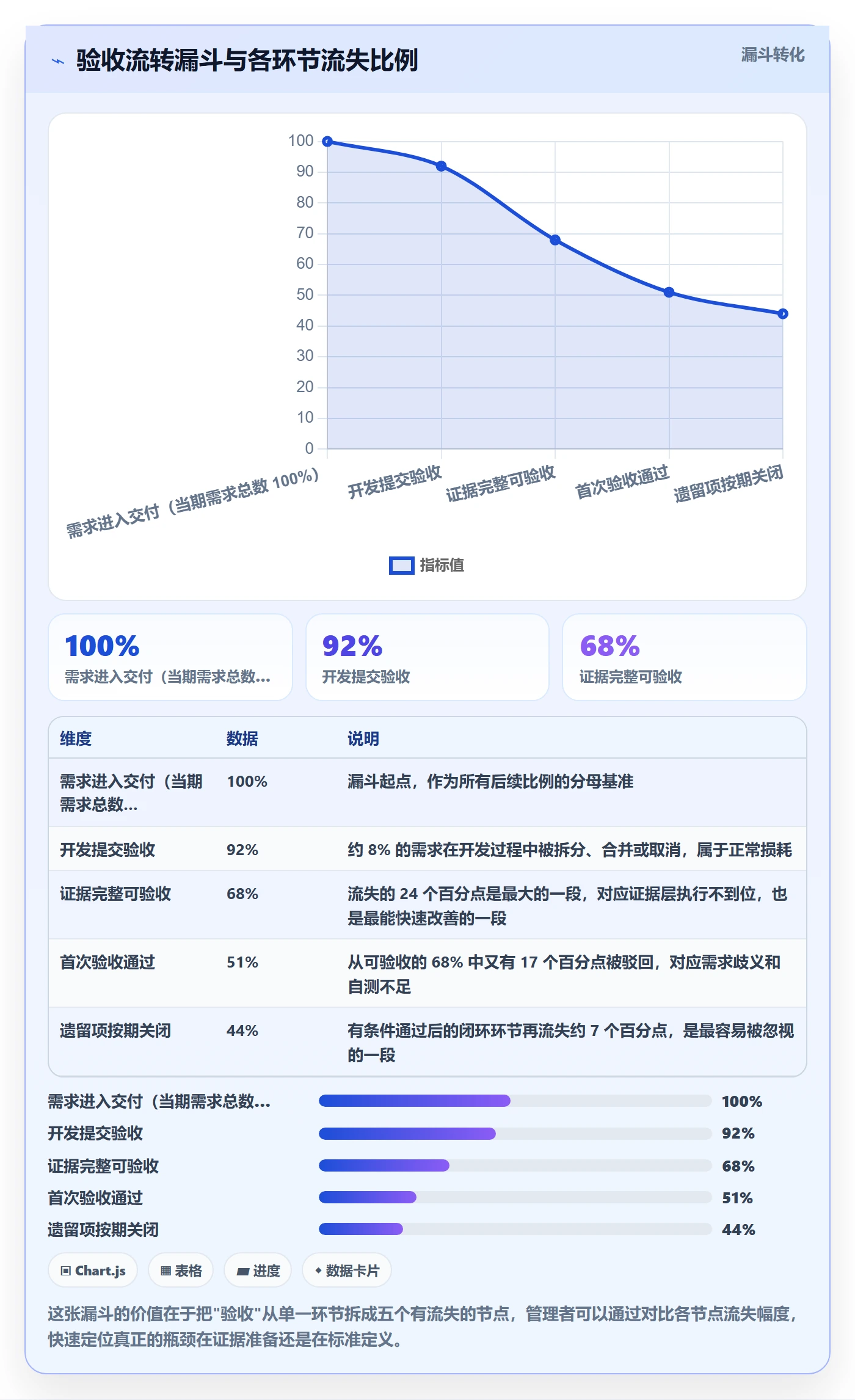

有条件通过的规则要写清楚:遗留项的清单、每一项的责任人、每一项的关闭截止时间、超期未关闭的升级路径。这样既保住了交付节奏,也没有把风险藏起来。

五、管理层任务验收数据分析的关键指标
这一节把指标讲透,包括口径定义、彼此之间的关系,以及不同层级应该看什么。如果你要直接拿去用,建议从本节第 1 个 H3 的表格开始。
1. 核心指标与口径定义
指标最容易出问题的地方不是选错了,而是口径没定义清楚,导致同一个名词在不同人嘴里是不同数字。下面这张表是我在实际咨询里用得最多的一张口径表。
| 指标名称 | 计算口径 | 建议阈值 | 主要用途 | 常见口径陷阱 |
|---|---|---|---|---|
| 验收一次性通过率 | 首次提交验收即通过的验收单数 ÷ 当期提交验收单总数 | ≥ 75% | 判断需求澄清与自测质量 | 把"有条件通过"算作通过,会虚高 10-20 个百分点 |
| 平均验收周期 | 验收单创建到结论落定的中位数工作日(建议用中位数) | ≤ 3 个工作日 | 判断验收环节是否卡住交付节奏 | 用平均值会被少数超长验收单拉偏,中位数更稳 |

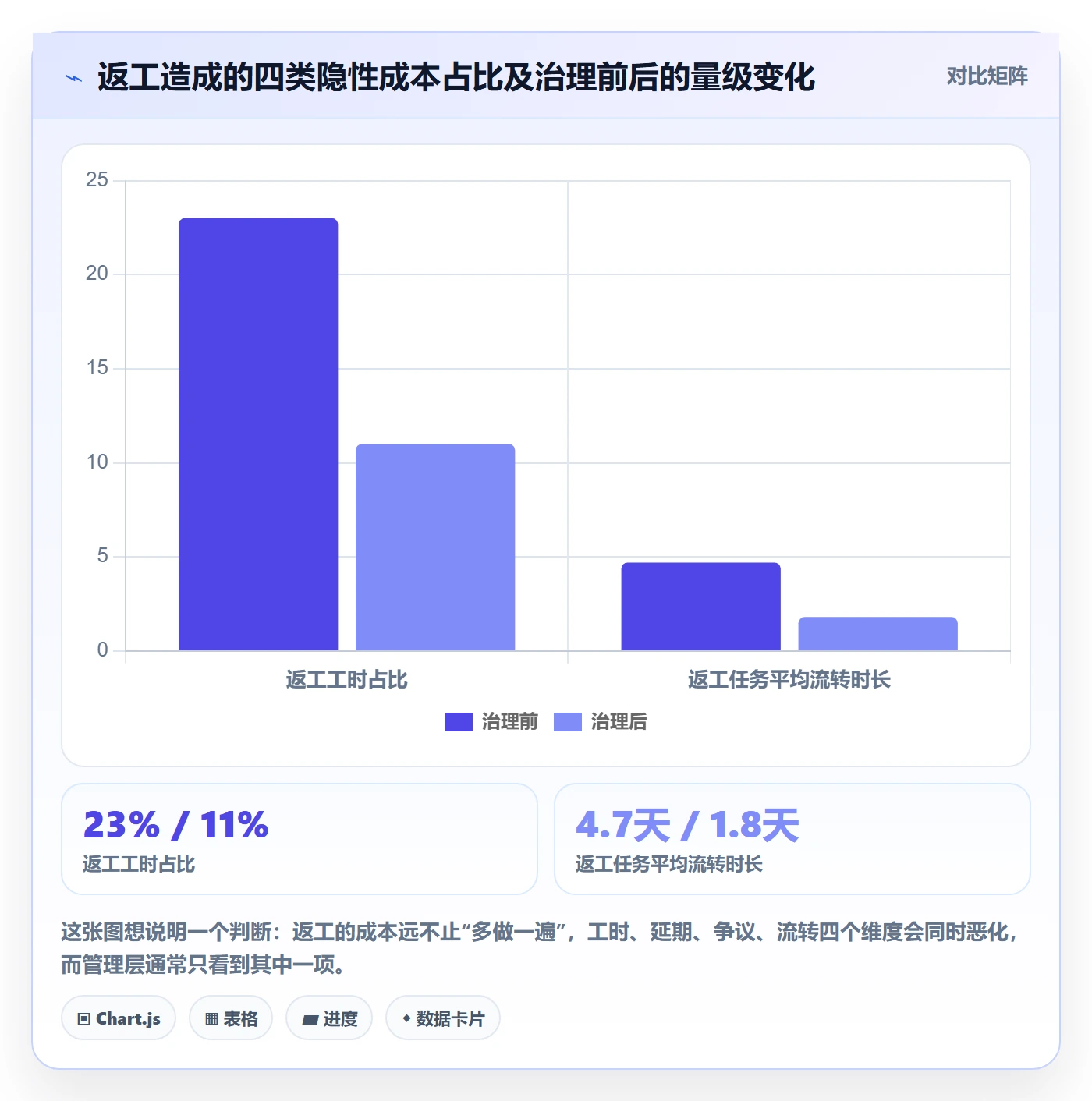

| 返工工时占比 | 验收驳回后产生的修复工时 ÷ 当期总研发工时 | ≤ 12% | 衡量验收问题的真实代价 | 只统计开发工时、漏掉测试和产品工时,会低估三到五成 |
| 验收证据完整率 | 证据字段全部填齐且可打开的验收单数 ÷ 当期验收单总数 | ≥ 95% | 流程执行度,也是其他指标可信度的前提 | 只判断字段非空、不判断链接是否可打开,会虚高 |

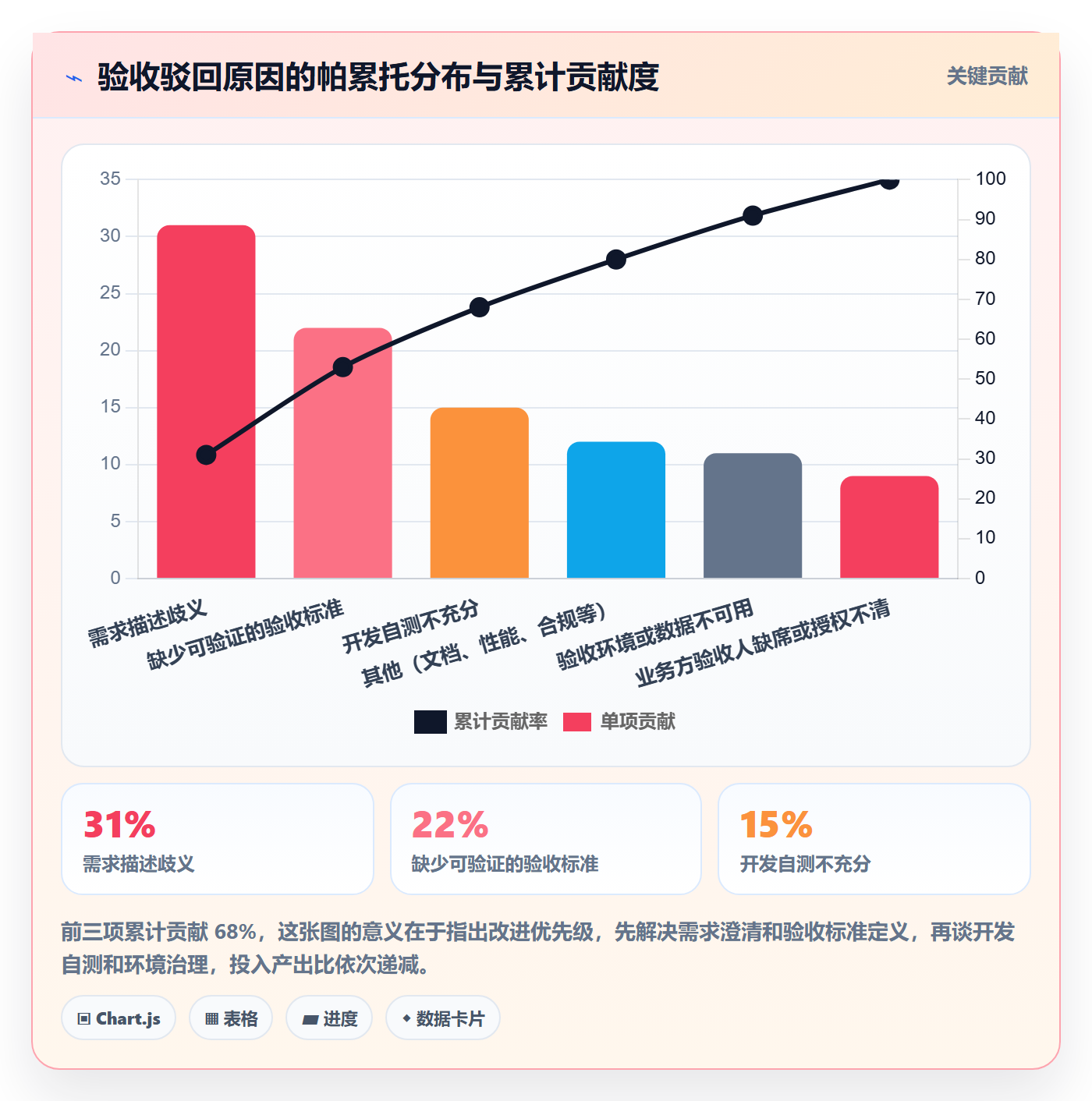

| 驳回原因集中度 | Top3 驳回原因占全部驳回单数的比例 | ≥ 60% | 判断改进是否可聚焦 | 原因分类不统一会导致集中度虚低,无法指导改进 |
| 遗留项按期关闭率 | 有条件通过的遗留项在承诺时间前关闭的比例 | ≥ 90% | 防止"有条件通过"变成"永久通过" | 不跟踪这一项,有条件通过就会退化为免责声明 |
2. 指标之间的三角关系:不能只看一个
我特别想强调这三者的联动关系,因为管理层最容易犯的错误就是盯住其中一个。
一次性通过率高但返工工时占比也高,通常意味着验收标准过于宽松,问题被放行到了上线后,再以缺陷和热修的形式还回来。一次性通过率低但平均验收周期很短,通常意味着验收走的是形式,验收人没有认真看就快速点了驳回或通过。平均验收周期长但返工占比低,往往是正常的,说明验收人确实在认真看,团队应该在流程效率上做优化而不是压缩验收时间。
换句话说,这三个数要作为一个整体来解读,单独看任何一个都可能得出完全相反的结论。
3. 分层看板:不同层级看不同切片
管理层、交付负责人和执行层如果看同一张看板,一定会有至少两个层级觉得信息无用。
管理层看结果:验收一次性通过率、平均验收周期、返工工时占比,加一个趋势图,粒度到月或季度即可。
交付负责人看过程:驳回原因构成、遗留项按期关闭率、验收人响应时长、证据完整率、单项目维度的通过率排序,粒度到周。
执行层看字段:自己负责的验收单卡在谁那里、证据还缺哪几条、遗留项还有几天到期。执行层不需要看比率,只需要看待办。

六、具体案例:PingCode 在中大型企业验收场景的落地
方法论讲完了,讲一个我实际参与过的落地案例。这是我操作过的最完整的一次,客户规模、数据、踩坑都比较有代表性。
1. 场景背景
客户是一家做工业软件的集团型公司,研发体系约 420 人,分 5 个产品线,其中 2 条线在做国产化替代相关的交付,需要满足客户方的合规审计要求,验收证据要保留至少三年。他们原来用的是 Jira,验收证据散在 Confluence 和邮箱里,审计的时候靠人力手工整理,一次审计准备要动用 6 个人 3 周。
他们选择迁到 PingCode,主要考虑三点:一是中大型企业的多产品线协同和度量能力,二是支持私有化部署满足数据不出内网的合规要求,三是支持从 Jira 平滑迁移,历史工作项和状态机可以映射过去,不用推倒重来。迁移这件事我单独说,因为它是很多团队的真实顾虑。
2. 流程与系统配置怎么搭
我们没有一上来就改组织架构和汇报关系,而是先做了一件最小的事:把"验收单"变成一个独立的工作项类型。
第一步,建验收单工作项类型,与需求双向关联。验收单不是需求的一个状态,而是一张独立的单据,上面有验收责任人、验收证据、验收结论、驳回原因分类。
第二步,把完成定义模板化。按产品线类型提供三套 DoD 模板(标准功能类、集成对接类、合规敏感类),创建需求时可选,模板内容直接带进需求描述,避免每次从零写。
第三步,设置自动化规则。验收结论为"驳回"时自动创建关联缺陷并回退需求状态;验收结论为"有条件通过"时自动创建遗留项任务并设置到期提醒;证据字段为空时不允许流转到"验收通过"状态。
第四步,做分层报表。管理层看月度的三个核心指标加趋势,交付负责人看周度的驳回原因分布和验收人响应时长,审计需要时导出某个时间区间内全部验收单的证据附件包。
这里我要说一个真实感受:自动化规则里最有效的一条,就是"证据为空不能通过"。这一条规则上线后,验收证据完整率从 47% 到了 94%,而在此之前,我们开了三次会强调证据重要性,效果不到 10 个百分点。
3. 上线前后的数据变化
这个项目从 2023 年 9 月开始实施,2024 年 1 月进入稳定运行,我拿的是上线前一个季度(2023 Q3)和稳定运行一个季度(2024 Q2)的对比数据。

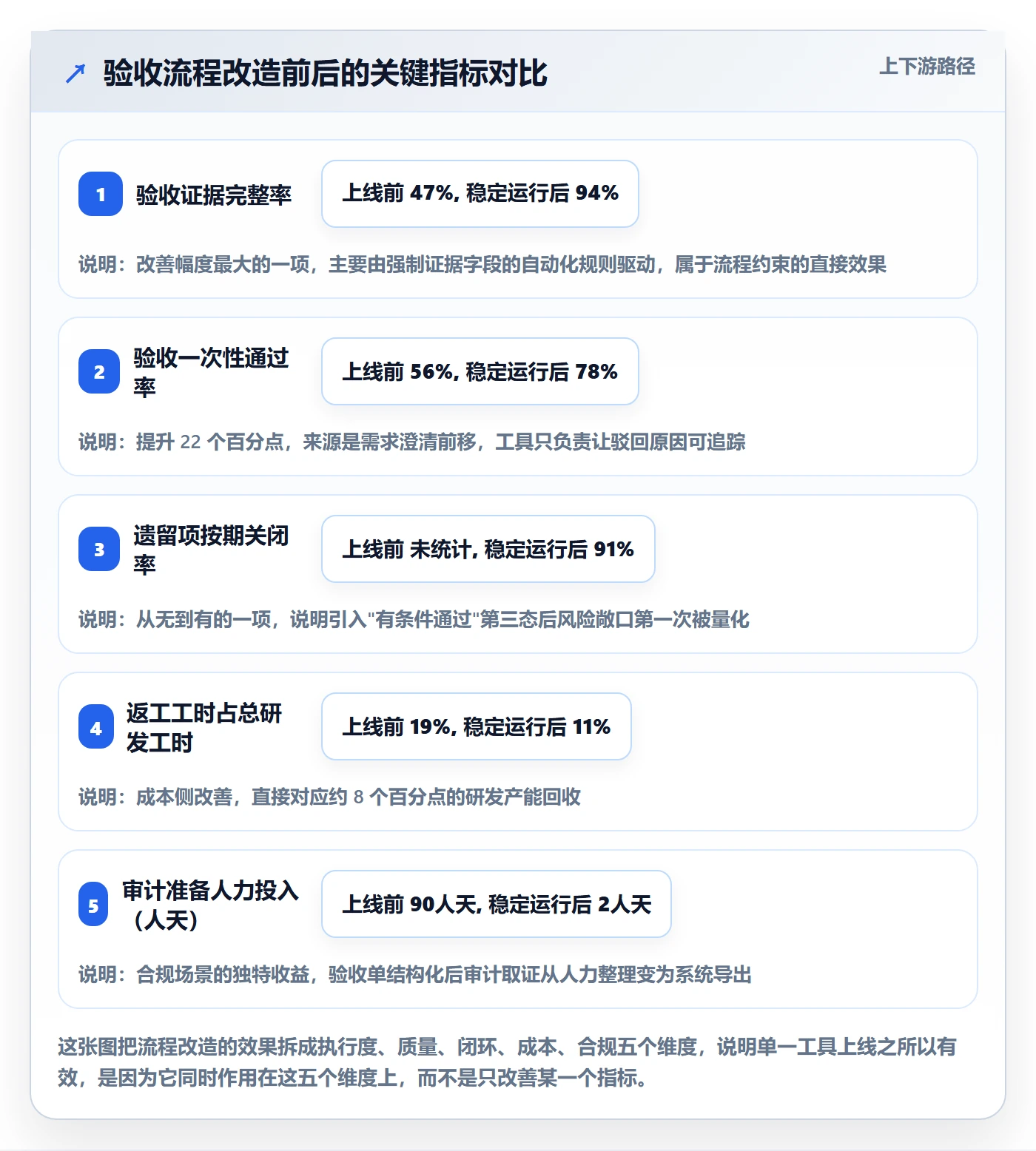

| 指标 | 上线前(2023 Q3) | 稳定运行(2024 Q2) | 变化 | 说明 |
|---|---|---|---|---|
| 验收证据完整率 | 47% | 94% | +47pt | 主要由"证据为空不可通过"的自动化规则驱动 |
| 验收一次性通过率 | 56% | 78% | +22pt | DoD 模板前移与需求澄清卡点共同作用 |
| 平均验收周期(中位数) | 6.8 工作日 | 2.9 工作日 | -57% | 验收人能在单据上一次看全证据,返工沟通轮次减少 |
| 返工工时占总研发工时 | 19% | 11% | -8pt | 需求歧义类返工下降最明显,约减少六成 |
| 审计准备人力投入 | 6 人 × 3 周 | 1 人 × 2 天 | -约 97% | 验收单可按时间区间直接导出,含证据附件 |
| 遗留项按期关闭率 | 未统计 | 91% | 新增指标 | "有条件通过"从免责声明变成可跟踪的闭环 |
需要坦白说明的是,这些数字里有一部分改善并非全部来自工具本身。DoD 模板的前移和验收责任矩阵的明确是管理动作,PingCode 承担的是把这些管理动作固化成不可绕过的流程节点。我认为这个分工是正确且必要的:管理解决"要不要做",工具解决"能不能不做"。
4. 踩过的三个坑
第一个坑是把 Jira 迁移想得太简单。历史工作项的字段映射不难,难的是状态机映射。他们原来的 Jira 状态有 14 个,迁移后我们收敛到 7 个,收敛方案来来回回改了四轮。经验是:迁移前先把状态机砍到最小可用集,再迁,不要照搬。

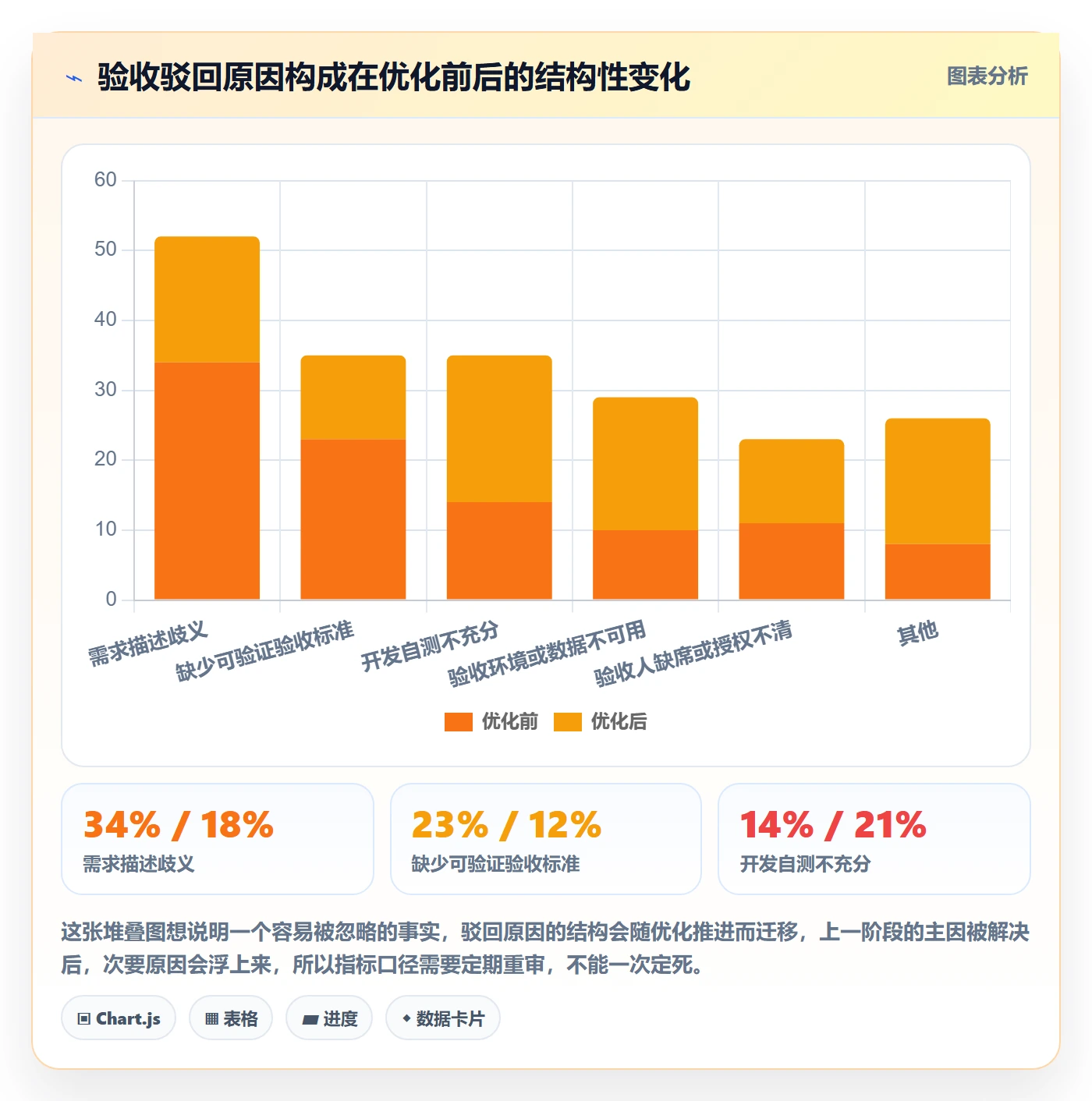

第二个坑是驳回原因分类一开始给了 15 个选项。结果验收人普遍选"其他",集中度指标完全失去指导意义。后来收敛到 6 个,并且按选择频次动态调整排序,"其他"的占比从 38% 降到 9%。枚举值的数量直接决定数据的可用性,超过 8 个基本就废了。
第三个坑是私有化部署后的报表性能。初期一次性拉取三年验收单做汇总时,页面响应超过 30 秒,交付负责人直接不用了。后来改成预聚合 + 常用区间缓存,降到 2 秒内。这件事的教训是:再好的指标,如果打开要等 30 秒,就等于不存在。


七、不同情况下的行动建议

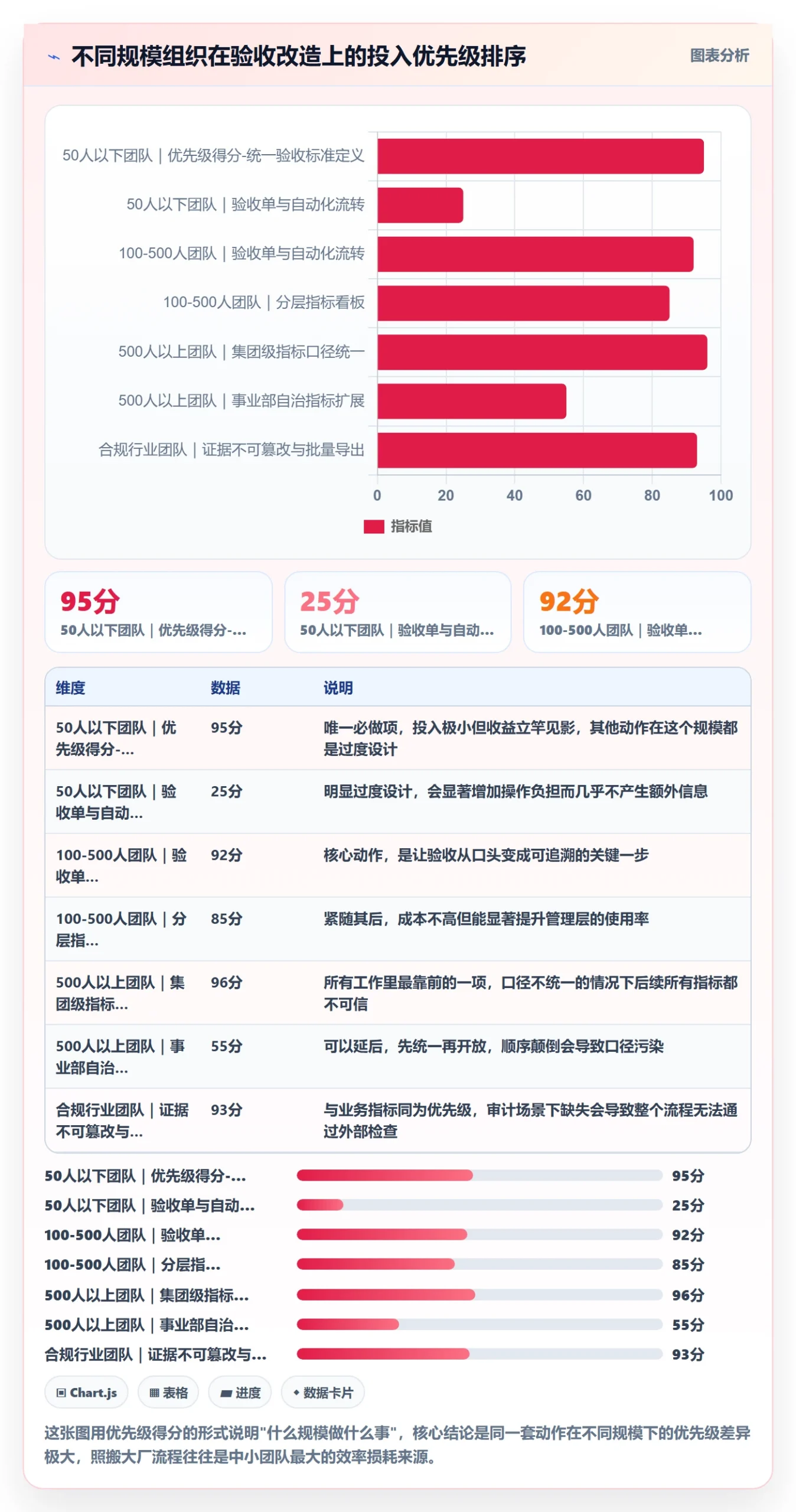

方法论和案例都讲完了,接下来是分场景的行动建议。我按组织规模和合规要求分成五类,你可以直接对号入座,不需要从第一类开始读。
1. 50 人以下小团队:先别上流程,先统一一句话标准
这个规模的团队上重流程是负收益。我的建议是只做一件事:在需求描述里加一栏"验收标准",并且规定不写不允许进入开发。不建验收单,不做报表,不改审批。
这个规模最有效的验收证据是"业务方一句话确认 + 一张截图",记录在哪里都不重要,重要的是有人对这件事负责。等团队超过 50 人再考虑系统化。
2. 100-500 人单产品线:优先做验收单和三个核心指标
这是最典型的场景,也是投入产出比最高的区间。建议按这个顺序推进。
- 把验收单做成独立工作项类型,与需求双向关联,明确验收责任人和结论字段。
- 建立 DoD 模板库,按业务类型分 2-3 套,创建需求时可选。
- 配置一条硬规则:验收证据字段为空时不允许流转到通过状态。
- 上线管理层三指标看板,粒度到月,同时给交付负责人一份周度驳回原因分布。
- 把驳回原因枚举收敛到 6-8 个,并且每月看一次"其他"占比,超过 15% 就调整选项。
3. 500 人以上多事业部:先统一口径,再统一工具
这个规模最大的风险不是流程不统一,而是口径不统一。不同事业部对"验收通过"的定义完全不同,强行合并看板会导致数据毫无意义。
建议先做半年的口径统一工作:定义集团级的指标字典,明确每个指标的分子分母和统计边界,允许各事业部有额外的自定义指标,但集团级的三个核心指标必须严格一致。口径统一之后再谈平台层面的统一。
这个规模的团队如果走私有化部署路线,还有一个额外收益是历史数据完全自持,审计和合规场景下不需要依赖外部服务。
4. 强合规行业(金融、政企、医疗):验收证据要按审计标准设计
这类团队的验收设计要额外考虑三件事:证据的不可篡改性、保留期限、导出能力。建议在字段设计阶段就明确每类证据的格式要求和保留年限,同时要求平台支持按时间区间批量导出含附件的证据包。
我见过最省事的做法是:验收单的结论字段、结论时间、操作人全部系统自动记录且不可编辑,证据附件上传后不可删除只可追加。这样审计时不需要额外做数据核验。
5. 从 Jira 迁移过来的团队:先砍状态机,再迁数据
迁移的难点从来不是数据量,而是历史状态机和工作流的映射。我的建议顺序是:先在旧系统做一次状态机器精简(把 10 个以上的状态收敛到 7 个以内),然后再定义映射规则并迁移。
另外提醒一点:不要试图把历史验收证据也完整迁过去。大多数情况下,历史三个月的验收单迁过去就够用了,更早的数据留在归档库即可。全量迁移的工时成本通常是增量迁移的 3-5 倍,而实际使用率不到 5%。

八、不同情况下的取舍
所有流程设计最终都是取舍。这一节讲三组我认为最需要提前想清楚的取舍,避免落地时来回摇摆。

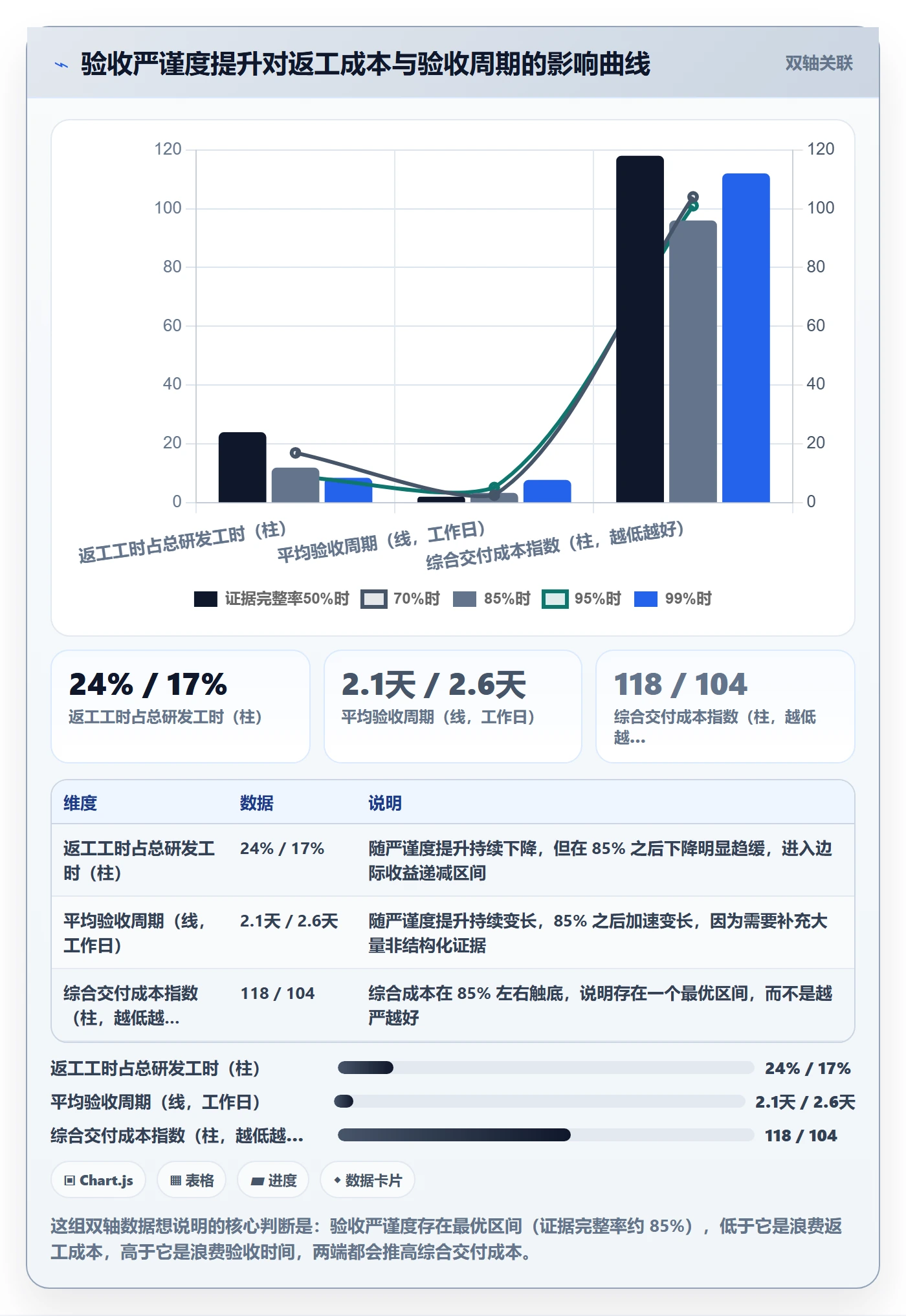

1. 验收严谨度与交付速度的取舍
这两者不是简单的负相关。在证据完整率低于 60% 的区间,提高严谨度通常还能加快交付,因为减少的返工远大于增加的验收时间。真正产生冲突的是证据完整率高于 85% 之后的区间,这时候再加严就是纯粹的成本。
我的判断依据是返工工时占比:如果返工占比高于 15%,加严验收是划算的;如果低于 8%,再加强验收环节的边际收益已经很小,应该把力气花在上游的需求质量。中间区间需要按业务的风险等级区分对待。
2. 自动化与人工判断的取舍
可以把验收规则分成两类:可枚举的机械规则(字段必填、证据数量、状态流转约束)和需要判断的业务规则(这个功能算不算真的可用)。前一类必须全部自动化,后一类必须全部交给人工,不要试图用自动化替代业务判断。
我见过失败案例:某团队试图用"用例通过率 100%"自动判定验收通过,结果线上出了严重问题,原因是业务方从来没把"报表导出后 Excel 打开不乱码"写进用例。这就是典型的把业务判断塞给机械规则。
3. 统一规范与团队自治的取舍
统一规范的下限是什么?我的答案是三条:验收单的结构必须统一、核心指标口径必须统一、证据保留要求必须统一。除此之外的都可以放开,包括 DoD 模板的具体内容、验收流程的节点数量、报表的展示形式。
把该统一的三件事统死,其余放开,是让规范能长期活下去的关键。规范一旦试图管到每个团队的具体做法,就一定会被绕过。

九、总结:验收数据真正要回答的是三个问题
回到最开始那场验收会。那位业务方主管问的"客户实际打开过几次",其实问的是验收数据的一个根本问题:我们记录的这些数字,到底在描述执行动作,还是在描述价值兑现。
我这些年最确定的一个判断是:任务完成率是一个执行指标,验收一次性通过率是一个质量指标,客户实际使用率才是一个价值指标。三个指标都重要,但管理层的注意力分配应该倒过来,完成率只用于排查流程异常,通过率用于管理交付质量,使用率用于判断资源该往哪里投。
另一个我想强调的独特观点是:验收流程的改进顺序不应该是自上而下的规范设计,而应该是自下而上的证据补齐。先让每条完成定义都有一份证据,再谈指标、再谈阈值、再谈决策。很多团队的顺序是反的,先做大而全的指标体系,结果每个指标下面都没有可信的数据,最后整个体系沦为摆设。
如果你是第一次系统性地做这件事,我的建议是先做一件最小的事:本周内挑一条正在交付的产品线,把它的验收单结构建起来,只做两个字段,证据链接和驳回原因,然后跑一个月。一个月后你会得到一份远比任何咨询报告都真实的数据,它会告诉你这个团队真正的验收问题在哪儿。
如果你所在的组织已经在 100 人以上、有多条产品线、而且对数据自持有要求,那么在选型阶段可以重点评估像 PingCode 这类主要服务中大型企业的平台,关注三件事:验收单能不能做成独立工作项并强制关联证据、核心指标的口径能不能自定义且稳定、以及是否支持私有化部署和从现有工具的平滑迁移。这三件事决定了这套体系能不能在你的组织里活过第一年。
最后提醒一句:验收标准流程与规范的价值,从来不在于它有多完备,而在于它能不能让一个三个月后接手的人,只通过系统就能判断当时这批交付到底算不算完成。能回答这个问题的流程,就是好流程。
常见问题解答(FAQ)
1. 验收标准流程应该包含哪些核心环节,如何避免走过场?
我们团队刚推行验收标准流程,但每次验收会都变成走过场,大家签个字就散了。我在想是不是流程设计本身有问题,比如缺少前置条件或判定规则。到底一个能落地的验收标准流程应该包含哪些核心环节?
一套不走过场的验收标准流程,至少要包含五个可核查的环节:第一,验收前置条件确认,即交付物清单、自测报告、环境说明是否齐备,缺一项就不进入验收;第二,验收标准冻结,在开发启动前就把验收项、通过阈值、边界情况写进需求或任务卡,避免验收时临时加码;
第三,验收执行与证据留存,每个验收项要有对应的操作记录、日志、截图或测试报告,谁验的、什么时候验的、结果如何全部留痕;第四,判定规则,明确哪些是阻塞项、哪些是建议项,阻塞项不过就不能关单;第五,结论与回退机制,验收不通过时要写清缺陷等级、责任人和重新验收时间。
判断流程是否有效,可以看一个数据口径:一次性验收通过率。如果长期低于70%,说明验收标准冻结或自测环节出了问题,而不是验收会本身。
2. 管理层任务验收的数据分析关键指标有哪些,怎么定口径?
领导让我每月出一份管理层任务验收数据分析报告,但我发现不同项目报上来的通过率口径完全不一样,有的按任务数算,有的按验收项算。我到底该用哪些关键指标,每个指标的口径又该怎么统一?
管理层任务验收的数据分析关键指标建议固定为六类,并统一口径:一次性验收通过率,分子是首次验收即通过的任务数,分母是当期提交验收的任务总数,按任务数计算;验收项通过率,分子是首次通过验收项数,分母是提交验收项总数,用于定位细颗粒问题;
平均验收周期,从任务进入待验收状态到验收结论产出的自然日天数,取中位数比平均数更能反映真实体验;返工率,分子是验收不通过后发生返工的任务数,分母是提交验收任务数;缺陷逃逸率,分子是验收通过后在生产或下游发现的问题数,分母是当期验收通过任务数,这个指标最能暴露验收标准是否偏松;
验收积压量,统计期末仍处于待验收状态的任务数及平均等待天数。口径统一的关键是先在管理层面确认分母到底是任务还是验收项,然后写进数据字典,所有项目按同一口径上报,否则跨项目对比没有意义。
3. 验收标准应该由谁制定,开发和验收方意见不一致怎么办?
我们公司开发和验收方经常为验收标准吵架,开发觉得标准太苛刻,验收方觉得开发交付质量差。我作为中间协调的人很头疼,验收标准到底该由谁来定,出现分歧时有没有可操作的裁决机制?
验收标准的制定权应该归需求方或产品负责人,但必须经过开发和验收方共同评审确认,而不是单方面下发。可执行的做法是:在需求评审阶段就同步输出验收标准草案,包含功能项、性能阈值、兼容范围、异常场景四类内容;
开发、测试、验收方在同一份文档上确认签字或在线确认,确认后进入冻结状态,任何人变更都要走变更流程并说明影响。出现分歧时,不要靠嗓门大或职级高压,而是回到三个判断依据:第一,标准是否在需求阶段已确认,已确认的按原标准执行;
第二,如果标准确实遗漏或描述模糊,由需求方在24小时内给出补充说明并同步调整排期;第三,争议较大时启动第三方评审,比如由质量负责人或技术负责人组成临时评审小组,用可复现的测试证据做裁决。关键原则是:验收争议的解决靠证据和前置约定,而不是靠验收当场的临时谈判。
4. 如何用验收数据分析反推研发流程改进,而不是只做考核?
我们每月都在统计验收数据,但最后只是拿来考核团队,大家越来越抵触,数据也越填越假。我想知道怎么把验收数据分析真正用在流程改进上,让它变成帮助团队的工具而不是惩罚工具?
把验收数据分析用于流程改进,核心是改变使用方式:先诊断、再定位、后改流程,考核放在最后且只针对系统性指标。具体做法分三步:第一步做趋势诊断,看一次性验收通过率、返工率、缺陷逃逸率三个指标的月度趋势,如果通过率下降但返工率上升,通常是验收标准变松或自测不足;如果缺陷逃逸率高,说明验收覆盖度不够。
第二步做归因定位,把不通过的验收项按原因分类,比如需求理解偏差、开发遗漏、环境问题、标准模糊,统计每类占比,占比最高的那一类就是流程改进的靶点。第三步做流程实验,针对靶点改一个环节,比如在开发自测后增加一次内部预验收,或者把验收标准模板化,然后观察下一个周期指标是否改善。
数据口径上,建议区分团队级指标和个人级指标,团队级用于改进,个人级只用于辅导,不直接挂钩绩效奖金,否则数据失真几乎不可避免。判断改进是否有效的依据是连续两个周期目标指标改善且缺陷逃逸率未上升。
核心关键词
文章包含AI辅助创作:验收标准流程与规范:管理层任务验收数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/406877
读者评论
人分水岭这个说法我有类似感受,但触发点可能不是人数。我们团队不到50人,转远程办公之后口头验收直接失效了,因为“当面说一句”这个动作没了。所以我觉得真正的变量是信息传递是否依赖同步沟通,而不是单纯的规模数字。另外文里那几条趋势线的样本量挺想知道的,20多个团队的量级我会看得谨慎一点。
三个核心指标里,返工工时占比我觉得最难落地。谁来判断这是返工而不是正常迭代?工时是开发自己填还是从系统里取?我们之前试过让开发手动标注,两周就没人填了。相比之下验收一次性通过率和平均验收周期能从状态流转里自动算出来,可信度高得多。指标能不能落地,可能比指标选得对不对更关键。
关于审批层级那段我部分同意,但想补一句:金融、医疗这类受监管业务,多级审批很多时候不是为了提升质量,而是合规留痕的硬要求,审计要看签字链。这种情况下应该把合规审批和质量验收拆成两条独立流程,而不是笼统说七级审批没意义。一刀砍掉,审计那关就过不了。
