返工怎么做?实施团队流程优化:任务验收从0到1

去年 11 月的一个周五晚上十点,我坐在客户机房隔壁的会议室里,看着看板上第 14 个被退回的任务发呆。那是一个 120 人规模的实施团队,项目已经进入上线前 72 小时,原本计划周五冻结配置、周一开盘,结果当天下午集中冒出来 37 个返工任务,其中 29 个退回理由写的是同一句话:“和客户理解的不一致”。我们连夜拉了个复盘会,问了三个执行同学同一个问题,你当时怎么判断这个任务算做完了?三个人的回答都是“我觉得没问题了”。

那一刻我才意识到,我们连续三个月在追的不是执行效率,而是一个从来没被写下来的东西:验收标准。这篇文章讲的就是这件事,实施团队怎么把“任务验收”从 0 到 1 搭起来,以及搭的过程里哪些动作是真有效的、哪些只是给自己心理安慰。

一、核心结论:返工不是执行问题,是验收设计缺失

先把结论摆在最前面,后面所有内容都是围绕这三条展开的。如果你只记得住三句话,记这三句就够。

1. 返工率的方差,主要来自验收标准的有无,而不是人员能力差异

我在过去几年里跟进过十几个实施交付团队,从 8 人的小分队到 300 人以上的交付中心。一个反复出现的现象是:同一个团队换掉几个执行力弱的成员,返工率几乎不动;但把验收标准从“口头约定”变成“任务卡上的四条可验证条件”,返工率通常在两个月内掉一半以上。

原因是执行者的能力差异主要体现在“做得多快”,而返工的产生主要取决于“做到什么程度算完”这件事有没有被统一定义。前者是人的问题,后者是系统的问题。用换人解决系统问题,是实施管理里最常见的资源浪费。

2. 验收必须是前置动作,不是收尾动作

绝大多数团队的验收发生在任务提交之后,也就是代码写完、配置做完、文档交付完之后。这时候验收的本质是“事后检查”,发现问题只能返工。

真正有效的验收从任务开工前就开始了:谁来做、做成什么样、用什么方式证明做成了、谁来判定。这四个问题在任务被领取之前就写清楚,验收就变成了“确认”,而不是“审判”。我把这个转变叫做验证收前置,不是新增一个环节,而是把原本在末尾的判定动作拆一半到开头。

3. 返工要分类治理,不同类别对应完全不同的解法

把所有返工笼统统计成一个“返工率”,是没法指导行动的。我习惯把实施团队的返工拆成四类:需求理解偏差、配置与参数错误、数据与集成问题、验收标准本身缺失。这四类的发生率、修复成本和最优解法完全不同。

返工怎么做?实施团队流程优化:任务验收从0到1

4. 验收从 0 到 1 的四个台阶

很多团队一上来就想搭一套完整体系,结果三个月后什么都没落地。我建议按四个台阶走,每个台阶解决一个具体问题,走完再上下一级。

  1. 台阶一:让验收标准存在。把口头约定变成任务描述里的固定几行字,哪怕写得很粗糙。这一步解决的是“有没有”。
  2. 台阶二:让验收标准可复现。把“配置正确”改成“在测试环境用 A 账号执行 B 操作,返回 C 结果”。这一步解决的是“能不能验证”。
  3. 台阶三:让验收标准有责任人。每个任务明确一个验收人,且验收人不能是执行人本人。这一步解决的是“谁来签字”。
  4. 台阶四:让验收标准进工作流。把标准变成工具里的必填字段和不可跳过的状态流转,这一步解决的是“能不能持续”。

绝大多数团队卡在台阶二和台阶三之间。台阶一做得很快,半天就能改模板;但从“写出来”到“写清楚到别人能照着验证”,中间要做的事情远比想象中多。

二、背景:实施团队为什么比产品团队更容易陷入返工循环

产品团队也有返工,但实施团队的返工有它自己的结构性原因。不理解这些原因,照搬研发团队的验收方法论,大概率会水土不服。

1. 实施交付的三个结构性特征

第一,需求在现场才成形。售前方案里写的是能力范围,客户现场谈的是具体业务场景。这两者之间的差距,往往在实施进场后第二周才暴露出来,而这时候合同和工期都已经锁定。

第二,验收人不在交付团队内部。产品团队的验收人通常是产品经理,天天在一起办公;实施团队的验收人往往是客户的业务负责人,一周能约上一次会就算顺利。信息传递链条长,任何含糊都会被放大。

第三,任务颗粒度天然不整齐。同一个项目里,可能既有“配置一个审批流”这种 2 小时任务,也有“完成历史数据清洗迁移”这种 2 周任务。颗粒度不齐,验收标准就很难用一套模板覆盖。

2. 一次真实的 72 小时返工复盘

回到开头那个项目。事后我们做了完整的归因,37 个返工任务里:

  • 21 个属于需求理解偏差,客户在需求确认会上说的是“按部门分权”,实施同学理解成“按角色分权”,一字之差,全部重配。
  • 9 个属于配置错误,参数填错、字典项漏配,属于典型的自检缺失。
  • 5 个属于数据问题,历史数据里存在客户没告知的脏值,导入后触发异常。
  • 2 个属于没有验收标准,任务描述只有一句话“完成权限模块配置”,谁都不知道什么叫完成。

真正让我意外的是修复成本分布。21 个需求理解偏差的任务,平均修复耗时 4.5 人天;9 个配置错误的任务,平均修复耗时 0.6 人天。返工的数量分布和成本分布,几乎是反过来的。我们花了大量精力在防配置错误,但真正吃掉工期的是那几个理解偏差。

3. 返工的真实成本结构

大部分团队统计返工时只算“开发重做的时间”。这是严重低估。一次中型返工的实际成本,至少包含开发、测试、沟通协调、客户答疑、差旅和工期顺延六个部分,而且随着返工规模扩大,沟通协调成本会超过开发本身。

返工怎么做?实施团队流程优化:任务验收从0到1

三、五个常见误区:看起来在管验收,实际在制造返工

我在不同团队里见过很多“验收管理动作”,其中相当一部分不仅没用,还在制造新的返工。下面五个是最典型的。

1. 把验收等同于测试

测试验证的是“功能能不能跑通”,验收验证的是“客户认不认这个结果”。这两件事在实施场景里经常不一致。

一个审批流在测试环境能跑通,功能没问题;但客户看到界面后发现,审批节点的顺序和他口述的不一样,功能测试通过,验收不通过。如果团队只有测试环节没有验收环节,这类问题一定会漏到客户那边。

2. 用口头确认替代书面标准

“这个我跟客户确认过了,他说没问题。”这句话我在复盘会上听过太多次。问题是,口头确认没有留痕,三周后客户换了个对接人,一切重新来过。

更隐蔽的问题是:口头确认的内容往往是不完整的。客户说“没问题”的时候,脑子里验证的可能是他最关心的那一个点,而不是你交付的全部内容。没有书面标准的验收,本质上是把风险押在对方的记忆上。

3. 验收标准停在合同和方案里,没落到任务里

很多项目的验收标准写得很认真,在《需求规格说明书》里占了二十页。但到了执行层,实施同学看到的是任务看板上的一行标题:“完成报表模块配置”。

标准在文档里,任务在系统里,两者之间没有任何连接。执行同学不可能每次都去翻二十页文档,结果就是靠经验和猜测干活。这不是执行力问题,这是信息架构问题。

4. 把返工归因为态度和责任心

这是最容易造成组织内耗的一种归因。返工发生后,管理者第一反应是“这个人不够细心”,然后开会强调责任心。

但如果同一个错误在五个人身上重复出现,那它大概率不是态度问题,而是流程问题。我在一个团队里做过统计:配置类返工中,73% 的错误集中在三类高频操作上,而这三类操作都没有自检清单。把系统性缺陷归因为个人态度,结果就是既没解决问题,又打击了团队。

5. 用加人解决返工

进度落后就加人,是实施项目最本能的反应。但返工造成的进度落后,加人往往会让情况更糟,新人需要熟悉客户环境、需要理解上下文,交接本身就会产生新的理解偏差。

我见过一个项目,从 6 人加到 11 人,返工率从 22% 升到 27%。原因很简单:沟通路径从 15 条增加到 55 条,信息在传递中损耗的概率大幅上升。

返工怎么做?实施团队流程优化:任务验收从0到1

四、专业判断:验收标准要“可执行”,不是“能看懂”

从“能看懂”到“可执行”,中间隔着一整套判断逻辑。这一节讲的是我实际用下来最有效的一套方法。

1. 可执行验收标准的四个要素

我要求团队写的每一条验收标准,必须同时满足四个条件,缺一条就要重写。

要素 判断问题 不合格写法 合格写法
可观测 能不能看到一个明确的输出结果? 权限配置合理 用 A 账号登录后,左侧菜单只显示 3 个模块
可复现 换一个人能不能重现同样的结果? 系统运行正常 连续执行 5 次导入,成功次数 ≥ 5
有边界 什么情况算通过,什么情况算不通过,边界清楚吗? 性能满足要求 1000 条数据批量提交,响应时间 ≤ 3 秒
有责任人 谁有权判定通过? 待确认 由客户方业务主管王某确认,确认时间不超过提交后 2 个工作日

这四条里,最难做到的是“有边界”。大部分实施同学写得出“可观测”,但写不清“到什么程度算通过”。我的经验是:凡是出现“合理、正常、满足、符合要求”这类词,一律打回重写。这些词每个人理解都不一样,写下来等于没写。

2. 定义就绪(DoR)与完成定义(DoD)

DoR 管的是任务能不能开工,DoD 管的是任务能不能关单。很多团队只做了 DoD,没做 DoR,结果就是任务带着模糊的需求进入执行,然后在 DoD 环节被反复打回。

实施团队的 DoR 我一般要求四项:客户侧需求有明确描述、验收标准已写入任务、依赖项已识别、责任人已指定。四项缺一项,任务不允许进入“进行中”。

DoD 则是在原有基础上增加一项:验收证据已归档。证据可以是截图、日志片段、客户签字确认的邮件。没有证据的完成,等于没有完成。

3. 三层验收结构:自检、交叉验收、客户验收

我把验收拆成三层,每层的目标和拦截对象都不同。

  • 自检:执行人自己对着 checklist 走一遍,目标是拦住机械性错误。自检不做,后面两层全是浪费。
  • 交叉验收:由团队内另一个不参与该任务的同事执行,目标是拦住自检时的思维盲区。交叉验收人只需要按验收标准逐条打勾,不需要理解业务背景。
  • 客户验收:由客户方指定责任人确认,目标是拦住理解偏差。这一层要尽量做得轻,只让客户确认真正需要他确认的部分。

三层验收的关键约束是:每一层的验收人都不能是上一层的执行人。这条规则听起来简单,执行起来阻力很大,因为人手紧的时候谁都想去省这一步。

返工怎么做?实施团队流程优化:任务验收从0到1

4. 一张可以直接用的任务验收卡

下面是我们在多个项目里沉淀下来的任务验收卡模板,用 YAML 写在任务描述里,配合工具的自定义字段使用。注意每条验收标准都必须是可判定的布尔表达式,不要写描述性语言。

task_acceptance_card:
task_id: IMPL-2381

task_name: "客户侧组织架构与权限映射配置"

dor_checklist:

客户需求有书面确认记录

验收标准已写入本任务

依赖项:组织架构主数据已导入完成

责任人:实施顾问 张某

acceptance_criteria:

id: AC-1

condition: "使用管理员账号登录,可看到完整的三级组织树"

verify_by: "测试环境登录截图 + 组织树节点数量对比"

threshold: "节点数量 = 主数据中部门总数"

id: AC-2

condition: "普通员工账号登录后,仅可见本部门及下属部门数据"

verify_by: "使用 3 个不同部门的测试账号分别登录"

threshold: "3/3 账号均符合预期,无越权可见"

id: AC-3

condition: "历史数据迁移后权限关系不丢失"

verify_by: "抽样 50 条历史记录比对迁移前后权限字段"

threshold: "一致率 >= 98%"

acceptance_chain:

self_check: "执行人按 AC-1 至 AC-3 逐条验证并附证据"

peer_review: "同项目组另一名顾问复核,仅核对证据完整性"

customer_acceptance: "客户方 IT 主管确认 AC-2 的越权可见情况"

dod_checklist:

三项验收标准全部通过且证据已归档

客户确认邮件或签字记录已上传

相关配置文档已更新至最新版本

这张卡的价值不在于格式,而在于它把“验收”从一个人的判断变成了一个可传递的物件。任何一个没参与过这个任务的人,拿到这张卡都能独立判断它是否达标。

返工怎么做?实施团队流程优化:任务验收从0到1

五、工具落地:把验收标准焊进工作流,而不是挂在墙上

标准写在文档里就会死掉,只有写进工具的工作流里才能活下来。这一节讲具体怎么做,以及我们在选型和配置上的实际取舍。

1. 工作项类型与必填字段

第一步是把“实施任务”做成一个独立的工作项类型,而不是复用通用的“任务”。独立类型意味着你可以给它配置专属字段,这些字段只对这个类型生效。

我建议至少配置四个字段:验收标准(多行文本,必填)、验收人(人员字段,必填)、验收证据(附件或链接字段,提交时必填)、返工原因分类(单选,仅返工时必填)。

最后一个字段容易被忽略,但它是整个体系里最有价值的数据来源。没有它,你只能知道返工率是多少,却永远不知道钱花在哪了。

2. 状态机:不允许跳跃的流转

实施团队最常见的流程漏洞是状态可以任意跳。任务从“进行中”直接跳到“已完成”,中间没有任何卡点。这种灵活性在项目初期很爽,在项目后期就是灾难。

我一般配置这样一条主链路:待领取 → 进行中 → 待自检 → 待交叉验收 → 待客户验收 → 已完成。关键规则有三条:

  • 正向只能逐级流转,不能从“进行中”直接到“已完成”。
  • 反向流转必须填写原因,且原因要归入预设的返工分类。
  • 进入下一级时校验必填字段,比如进入“待交叉验收”时,验收证据字段不能为空。

这三条规则加起来,实际上就是把验收标准变成了物理约束。执行人不是“应该”填,而是不填就走不下去。

3. 自动化门禁与证据留痕

再往前一步是自动化。比如:

  • 任务进入“待交叉验收”时,自动通知验收人,并在 2 个工作日未处理时提醒。
  • 任务被打回超过 2 次时,自动升级到项目经理,触发复盘。
  • 每个月底自动生成返工原因分布报表,按项目和按人聚合。

这三条自动化规则我们花了不到两小时配置,但它带来的行为改变远超任何一次宣贯会。因为人不会因为被要求而改变,只会因为流程走不通而改变。

4. 以 PingCode 为例的落地路径

我们在几个中大型实施团队里用的落地载体是 PingCode。选它的原因很实际:PingCode 主要服务中大型企业及 100 人以上组织,工作项类型、字段、工作流这几块的配置深度够用,不需要为了一个验收流程去做二次开发。

具体落地路径大致是四步。第一步,新建“实施任务”工作项类型,把四个验收字段配进去。第二步,配置状态机,把禁止跳跃的规则和必填校验打开。第三步,做一套任务模板,让新建任务时自动带出验收卡的骨架,实施同学只需要填内容。第四步,配自动化规则做提醒和升级。

另外两个对实施团队很关键的点:一是PingCode 支持私有化部署,这对有数据不出内网要求的客户现场实施场景是硬性条件;二是PingCode 支持从海外主流研发管理工具平滑迁移,我们有一个团队原本工具里积累了三年的项目数据,迁移过来之后历史返工数据的连续性没有断,这对做趋势分析很重要。对有国产替代诉求的团队来说,这也是一个现实的加分项。

需要说明的是,工具只是载体。我见过用同一款工具、返工率差三倍的团队,差别不在工具配置多复杂,而在有没有人认真把验收标准写清楚。工具能保证“不填就走不下去”,但填什么内容,还是得靠人。

返工怎么做?实施团队流程优化:任务验收从0到1

六、数据观察:一个 120 人实施团队 6 个月的验收改造

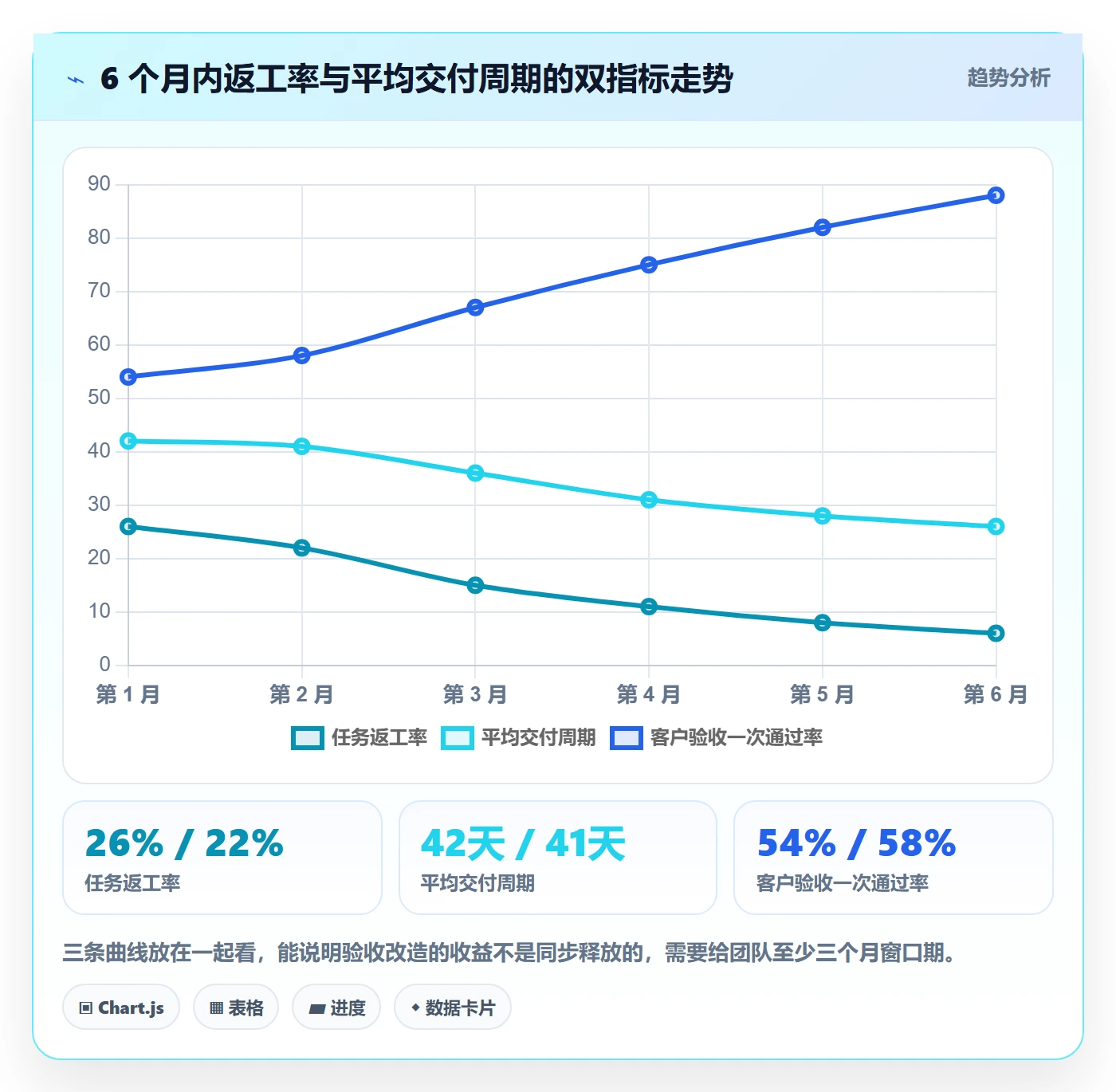

下面这组数据来自我实际跟踪的一个实施交付团队,120 人左右,同时并行 8 到 12 个项目,客户以制造业和零售业为主。改造从第 1 个月开始,第 6 个月完成台阶三、进入台阶四。

月份 任务返工率 上线后缺陷数 平均交付周期 客户验收一次通过率
第 1 月(基线) 26% 41 个 42 天 54%
第 2 月 22% 36 个 41 天 58%
第 3 月 15% 24 个 36 天 67%
第 4 月 11% 16 个 31 天 75%
第 5 月 8% 11 个 28 天 82%
第 6 月 6% 7 个 26 天 88%

这组数据里有三个值得单独说的观察。

第一,前两个月几乎没有变化。第 2 月返工率只降了 4 个百分点,这期间团队其实很努力,但验收标准写得不清楚,执行层在摸索。很多团队就是在这个阶段放弃的。

第二,第 3 月出现断崖式下降。契诃点是任务模板改到第三版,验收标准从描述性语言改成布尔表达式。这个改动看起来很小,但它让交叉验收真正可执行了,之前验收人看不懂标准,只能走个过场。

第三,交付周期比返工率滞后一个月改善。返工率第 3 月就降了,但交付周期到第 4 月才明显缩短。原因是返工减少后,人员要先从救火状态里释放出来,才能把时间投到前置准备上。

返工怎么做?实施团队流程优化:任务验收从0到1

七、不同情况下的行动建议

验收体系没有标准答案,团队规模、项目形态、客户类型的差异会直接影响落地方式。下面按四种典型情况给出建议。

1. 10 人以内的小团队

这个阶段不要上工具、不要配工作流,成本比收益高。最有效的动作只有一个:把每次返工的原因当场记在一张共享表格里,连续记两周。

两周之后你会看到明显的聚集性,大部分返工集中在少数几个环节。针对那两三个环节写一份自检清单,打印出来贴在工位上,就足够了。小团队的优势是沟通成本低,口头同步是有效的,不要过早用流程把灵活性杀掉。

2. 10 到 50 人的项目型团队

这个规模的口头同步开始失效,必须上书面标准。核心动作是任务验收卡模板和三层验收结构,工具可以用表格加看板,也可以用轻量的项目管理工具。

要特别注意的是,这个阶段最容易出现“标准写了但没人用”的情况。防止的办法是让项目经理在每周例会上随机抽两个任务,现场按验收卡逐条复核。抽查比宣贯有效十倍,因为抽查意味着标准是活的。

3. 50 到 200 人的多项目并行团队

到了这个规模,多项目并行带来的最大问题是标准不统一,每个项目经理有自己的验收习惯,人员在项目间流动时就要重新适应。这时候必须做工具化的统一。

建议的动作是:统一工作项类型与字段定义、统一状态机、统一返工原因分类,然后交给工具做强制约束。我在这个阶段用的落地载体是 PingCode,主要看中的就是工作项类型和工作流的配置深度,以及它面向中大型组织的定位,100 人以上、多项目并行的组织形态正好是它的主要服务对象。

这个阶段还有一个容易被忽略的动作:把返工原因分类固化成报表,按季度做一次跨项目复盘。因为到了这个规模,单个项目的经验已经很难自然扩散到其他项目了。

4. 200 人以上或有合规、私有化要求的组织

这个规模要解决的是治理问题,而不是执行问题。除了前面所有动作,还需要额外做三件事:返工数据进入项目健康度看板、验收标准纳入交付质量考核、建立跨部门的标准评审机制。

如果客户涉及金融、能源、政企等对数据出境有明确要求的场景,私有化部署就成了硬约束。PingCode 支持私有化部署,这一点在实施团队驻场交付的场景里是实际的门槛条件,而不是加分项。同时,如果组织原本使用海外研发管理工具,迁移过程中的数据连续性也需要提前规划,历史返工数据断档,会让后续的趋势分析失去基线。

返工怎么做?实施团队流程优化:任务验收从0到1

八、不同情况下的取舍

验收体系的搭建,本质上是一连串取舍。这一节讲四个最常见的取舍点,以及我的判断依据。

1. 速度与标准的取舍

项目紧急的时候,第一个被砍掉的往往是验收标准。我的判断依据是:看这个任务的一次返工成本,是否超过写标准的时间。

配置一个字典项,写标准要 10 分钟,返工修复要 30 分钟,那就别写太细;设计一套权限映射规则,写标准要 1 小时,返工修复要 4.5 人天,那就必须写。用一个粗略的经验值:预估修复耗时超过 4 小时的环节,都必须有书面验收标准。

2. 文档成本与返工成本的取舍

很多团队担心写验收标准会拖慢进度,这个担心是真实的。前两个月文档成本确实会上升,我在上面那个团队测到的是人均每周多花 1.5 小时。

但返工成本下降得更快。第 3 月起,人均每周在返工上花的时间从 6.2 小时降到 3.4 小时,第 6 月降到 2.1 小时。也就是说,投入产出比在第 3 个月转正,第 6 个月是 1:3 左右。关键是团队能不能扛过前两个月。

3. 流程刚性与工具灵活度的取舍

流程太刚,执行层会绕过它;流程太松,等于没有。我的经验值是:核心链路必须刚性,边缘环节尽量松。

具体来说,任务从“进行中”到“已完成”的主链路必须逐级流转、必须校验必填字段;但退回后怎么补救、谁先处理,可以留出弹性。把刚性用在防错上,把弹性用在救火上,这个组合在实际项目里最耐用。

4. 自建与采购的取舍

团队规模在 50 人以下时,用表格加轻量工具组合是完全可行的,自建的成本更低。超过 50 人、多项目并行时,自建方案的维护成本会快速上升,你需要自己处理权限、审计、报表和跨项目视图。

判断标准很简单:如果为了支撑验收流程,你需要专门安排 0.5 个人力去维护工具,那就该考虑采购成熟的平台了。在选型时,私有化部署能力、工作流配置深度、历史数据迁移的平滑度这三项,对实施团队来说权重最高。

九、把验收从 0 到 1 做完:30 天行动清单

最后给一份可以直接执行的清单。我建议按周推进,每周只做一件事,做完再进下一周。

  1. 第 1 周:测量基线。统计过去两个月的所有返工,按四类归因(需求理解偏差、配置错误、数据集成、标准缺失)。不要做任何改进,先把数据拿到手。
  2. 第 2 周:写第一版验收卡。选一个正在进行的项目,给所有新任务加上四条字段:验收标准、验收人、验收证据、返工原因分类。老任务不追溯。
  3. 第 3 周:做第一次抽查。项目经理随机抽 5 个任务,按验收卡逐条复核,当场反馈。把写得含糊的标准挑出来重写,重点清理“合理、正常、满足要求”这类词。
  4. 第 4 周:上工具约束。把工作项类型、必填字段、状态机配好,让不填就走不下去。同时配两条自动化规则:验收超时提醒、二次返工升级。
  5. 第 8 周:第一次回顾。对比第 1 周的基线数据,看哪类返工降得最多、哪类没动。没动的那类,说明你的标准没有真正覆盖它。
  6. 第 12 周:固化模板。把三个月的经验沉淀成任务模板,新项目直接套用。到这一步,验收才算从 0 走到了 1。

这份清单里,最容易做错的是第 1 周。很多团队跳过测量直接改流程,结果三个月后无法判断改造成效,只能靠感觉争论。没有基线的改进,等于没有改进。

回到我开头那个晚上的例子。那个项目最终晚了两天上线,代价是团队连续两个周末加班。但如果同样的项目放到今天,我会在进场第一周就做三件事:让所有任务必须写清验收标准、让每个任务指定一个非执行人的验收人、让返工原因必须分类归因。这三件事加起来不到一周的准备时间,但能省掉的是几十人天的返工,以及团队在深夜会议室里的那种无力感。

如果你今天就想动手,我建议从最小的一步开始:打开你正在进行的项目,随机挑 5 个任务,问自己一个问题,如果换一个完全不了解背景的人来看这个任务,他能不能判断它是否已经完成?如果答案是不能,那你的验收体系,现在还在 0 的位置上。

常见问题解答(FAQ)

1. 返工率到底怎么算才不扯皮?按条数还是按工时?

我之前带实施交付的时候,月底汇报最怕老板问一句“这个月返工多少”,因为每个人心里的算法都不一样:开发说需求变了不算返工,实施说客户打回来就是返工,最后数据谁都不认。后来我干脆把口径写在制度里,才算能拿来做管理。

先把定义钉死:返工指任务已经流转到“待验收/已提交”状态之后,又被打回并需要重新投入人力的部分,未提交前的自我修改不算。其次是区分“验收驳回”和“需求变更”,客户新增或修改需求属于变更,不能计入返工,否则数据会被污染得没法看。

建议同时看两个指标:条数返工率(被打回任务数÷已验收任务数)和工时返工率(返工工时÷总投入工时),前者反映质量稳定性,后者反映真实成本。再按驳回原因打标签,比如需求理解偏差、质量缺陷、环境差异、客户变更,每周导出看分布。

给一个实操基线:刚推行流程的团队条数返工率在20%到30%属正常,坚持记录和复盘三个月,压到10%以下是可以做到的。最后提醒一句,别拿返工率直接考核个人,否则大家会把问题藏到验收前一刻才暴露,数据反而更失真。

2. 任务验收标准怎么从0到1定?总不能一直靠客户说“行就行”吧?

我们早期做实施,验收标准就是项目经理一句话“看着没问题就交”,结果客户一句“这跟我想的不一样”就得推倒重来。我自己踩过好几次这种坑,才开始认真琢磨验收标准到底该怎么写。

验收标准要分三层来定。第一层是通用完成定义,每个任务都必须满足,比如文档齐全、配置项已记录、有回滚方案、有五分钟以内的演示录屏;第二层是任务级验收项,写在任务描述里,必须可勾选、可演示、可复现,绝对不要写“功能正常”“体验流畅”这类无法判断的话;

第三层是客户侧确认,明确谁确认、以什么形式确认、确认后是否留痕。从0到1最省力的做法是反向生成:把最近三个月返工最多的十个任务翻出来,看它们分别因为什么被打回,把每一条原因翻译成一条验收项,这就是你的第一版清单,通常二十条以内就够了。跑两周再看哪些验收项从来没拦住过问题,删掉;

哪些问题还是漏了,补上。定标准的时候一定要拉上开发和实施一起评审,否则开发会觉得验收是故意刁难,执行时必然打折扣。

3. 客户现场才发现的问题,返工最伤,怎么提前拦住?

我做实施最怕的一种情况是:远程测得好好的,一到客户现场,权限不对、数据量一上来就卡、打印机连不上,一天时间全耗在救火上。这种返工不光费工时,还直接掉客户信任。

核心思路是把验收尽量前置,做成三级检查。第一级自检,提交前按清单自己过一遍,重点是可演示和可复现;第二级交叉检,让同组另一个顾问完全按清单走一遍,不看你演示,自己操作;

第三级预演检,远程连上客户环境,按真实业务路径跑完整流程,包括登录权限、批量数据、打印导出、扫码、第三方接口这些容易在现场炸掉的环节。同时维护一份“现场风险清单”,把所有只有在客户现场才会暴露的问题类型列出来,进场前一周逐条确认,确认不了的明确标注风险并同步给项目经理。

交付物也要有硬要求:每个任务附一段不超过五分钟的录屏,录屏里必须出现关键操作和结果,而不是只拍个界面。衡量指标用现场返工工时除以总投入工时,第一目标压到15%以内,稳定后争取10%以内。这个数字比“客户满意度”更早暴露问题。

4. 返工之后开复盘会,怎么才不变成互相甩锅?

以前我们复盘会一开就是两个小时,最后结论永远是“需求没讲清楚”“开发没理解到位”,谁都不服谁,下次照样返工。后来我改了复盘的方式,会议时间砍到半小时,改进反而更落地。

第一步是分类,把返工分成流程性返工和偶发性返工:反复出现、有规律的是流程问题,必须改流程;只出现一次的记录观察,不要为它大动干戈。第二步是只问三个问题:哪个信息在什么时间点缺失了?哪一步本来可以提前暴露它?下次在哪个检查点能拦住它?

全程不点个人名字,责任人写成流程Owner,比如“需求确认环节由实施顾问负责”,而不是“某某没做好”。第三步是让每个返工任务在管理工具里强制填写发现阶段和根因分类,跑满一个月看分布,如果六成集中在需求理解偏差,那要动的是需求确认和原型评审环节,而不是开会骂人。

第四步,每条改进措施都要落成一个带验收标准的任务,有负责人、有截止时间、有验证方式,否则复盘就只是开了个会。判断复盘有没有效,看一个数据就够了:同类根因的返工占比有没有连续两个月下降。没有下降,说明改的是态度,不是流程。

核心关键词

读者评论

邓
邓沐阳

返工分类那段挺有共鸣的。我们团队去年也做过类似统计,发现需求理解偏差的修复成本远高于配置错误,但管理层盯的却是后者,因为配置错误更容易在日报里体现。想请教下,DoR 四项在客户需求本来就模糊的早期项目里怎么落地?我们试过强行写验收标准,结果执行同学花大量时间猜客户意图,反而拖慢了进场节奏。

雷
雷俊杰

文章把验收前置讲得很清楚,但我有个不同看法。验收标准写成可观测、可复现确实能减少偏差,可实施现场很多需求本身就是边做边变的,写太死容易变成形式主义,任务卡上四条标准填完,客户一句'再改改'全部作废。我们后来改成关键节点写标准、普通任务留弹性,返工率没明显上升,团队抵触情绪小很多。

武
武云舟

返工成本那两张图的数据结构比较实在,尤其是沟通协调占比超过开发这一点。我们做交付时也发现,重新约客户确认的时间经常是修复本身的两三倍,尤其跨地域项目。不过文章里验收责任人不能是执行人本人这条,在小团队里执行起来挺难,人少的时候根本排不开,最后往往是项目经理既执行又验收,标准形同虚设,这块有没有更务实的做法?

文章包含AI辅助创作:返工怎么做?实施团队流程优化:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405569

赞 (0)
飞飞飞飞
任务验收如何做好审核?实施团队流程优化与操作步骤
上一篇 1小时前
任务验收验收标准全流程:实施团队流程优化与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
