去年第三季度,我参与了一次跨 14 个团队的交付复盘。我们把 216 个状态为“已验收”的任务逐条拉出来重看,其中 34 个在两周内出现返工、扯皮或用户投诉,占比 15.7%。继续追溯根因时,数字变得更有意思:真正因为技术实现写错的只有 9 个,剩下 25 个的矛头都指向同一件事,验收记录要么不存在,要么只有一句“功能正常,已确认”。

更麻烦的是,这 25 个任务的争议处理平均耗时 4.6 小时,而 9 个技术缺陷类返工平均只花了 1.8 小时。也就是说,因为“说不清楚”导致的成本,是“做错了”的 2.5 倍。这篇文章不打算复述验收流程的教科书定义,我想把我自己踩过的坑、看到的数据,以及不同规模团队该怎么取舍,一次讲清楚。

一、核心结论:验收记录不是归档动作,而是交付质量的可追溯资产

先把结论放在最前面。多数团队把验收记录当成流程收尾的一张“收据”,我不这么看。验收记录本质上是一份三方对齐的可追溯资产,它同时服务于需求方、研发方和未来的维护方。它的价值不在于“证明我做完了”,而在于“证明我们当时对同一件事的理解是一致的”。

1. 没有验收记录,验收就只是“口头同意”

口头同意最大的问题不是不可靠,而是不可追溯。三个月后有人问“这个字段为什么允许为空”,你没法回答,因为当时的判断依据没有留存。我在一个金融类项目里遇到过极端情况:一个对账逻辑在验收时被口头豁免了边界条件,半年后财务对账差 37 万元,没人能证明那次豁免是否真的发生过。

验收记录的第一个作用,是把“当时为什么这么决定”从人的记忆里搬到系统里。这和代码注释的逻辑类似,但比代码注释重要得多,因为它约束的是人和人之间的契约。

2. 验收记录的三个可验证要素

我把一份合格的验收记录拆成三个必须可验证的要素,缺一个就会在后续引发争议。

  • 验收对象的具体版本:不是“订单模块”,而是“订单模块 v2.3.1,提交哈希 a1b2c3d”。没有版本锚点,任何追溯都是空谈。
  • 验收依据的可测量标准:不是“响应要快”,而是“P95 响应时间 ≤ 800ms,样本 1 万次”。
  • 验收人与验收时间:必须是具体的人,不是“产品组”,并且要记录“在什么条件下完成的验收”。

这三个要素看起来简单,但我统计过 12 个团队的历史记录,能同时满足三条的不到三成。绝大多数记录只有结论,没有依据和版本。

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

3. 验收记录管理的收益边界

我也必须说清楚它不解决什么。验收记录管理不能替代需求管理,不能修复一个本身就模糊的需求,也不能让一个不愿意验收的人变得愿意。它能做的是把已经发生的对齐结果固化下来,让后续所有争议有据可依。

如果你的团队需求本身就朝令夕改,先补需求侧,再谈验收记录。顺序反了,只会得到一堆格式漂亮但没人看的记录。

二、背景与真实场景:验收为什么在研发团队里最容易失控

验收失控不是态度问题,是结构问题。任务管理工具里,开发和测试都有明确的“完成”定义,代码合并、用例通过;唯独验收,很多系统里只是一个状态字段,点一下就从“待验收”跳到“已完成”,中间没有任何强制约束。

1. 三个典型失控场景

我把过去几年见到的失控情况归成三类,你可以对照看看自己团队属于哪一种。

场景一:验收人缺位。需求提出人调岗、离职或转项目,任务悬在“待验收”列两周以上,最后被项目经理批量关闭。这类关闭的任务,验收记录栏普遍是空的。

场景二:批量验收。迭代结束前一天,验收人打开列表,从头到尾点了 40 个“通过”,平均每个停留 8 秒。这种验收等于没有验收,但系统里一切正常,数据上还很好看。

场景三:验收标准活在文档里。需求文档写了 12 条验收标准,任务卡里只写了“完成登录优化”。验收时双方凭记忆对照,漏掉第 7 条和第 11 条,两周后用户发现。

2. 不同规模团队的痛点差异

这三类场景的分布和团队规模强相关,我用一张表说明我的观察。

团队规模 最突出的失控点 引发的典型后果 优先要补的能力
20 人以下 验收人缺位、口头验收 返工靠回忆,追责难落地 固定验收人与最小记录字段
20,100 人 批量验收、标准与任务脱节 缺陷逃逸,迭代末期集中爆雷 验收标准前置到任务卡
100 人以上 跨团队验收口径不一致、记录分散 跨部门扯皮,审计成本高 统一平台 + 分级验收制度

这个差异很关键。小团队需要的是“别忘了记”,中大型组织需要的是“口径统一、可审计”。用同一套方案套所有团队,效果一定打折。

3. 一组来自交付复盘的数据观察

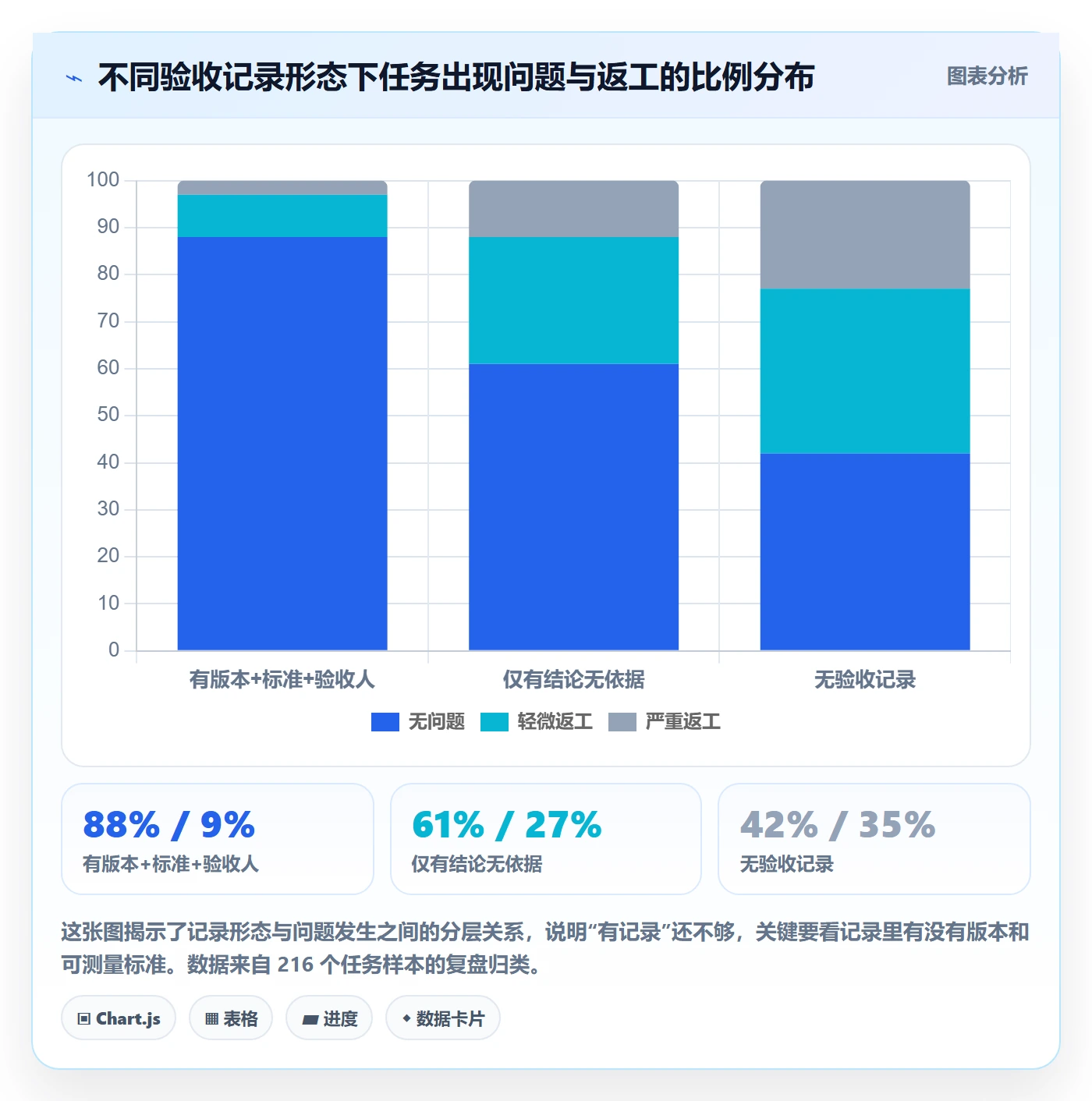

回到开头那次复盘。我把 216 个任务按“是否产生用户可感知的问题”分成两组,再看它们的验收记录形态,得到一个比较反直觉的结论。

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

注意看中间那一行。“仅有结论无依据”这一组的问题率是 39%,比完全没有记录的 58% 好一些,但差距远没有很多人想象的大。一句“已确认”带来的安全感,大部分是假的。

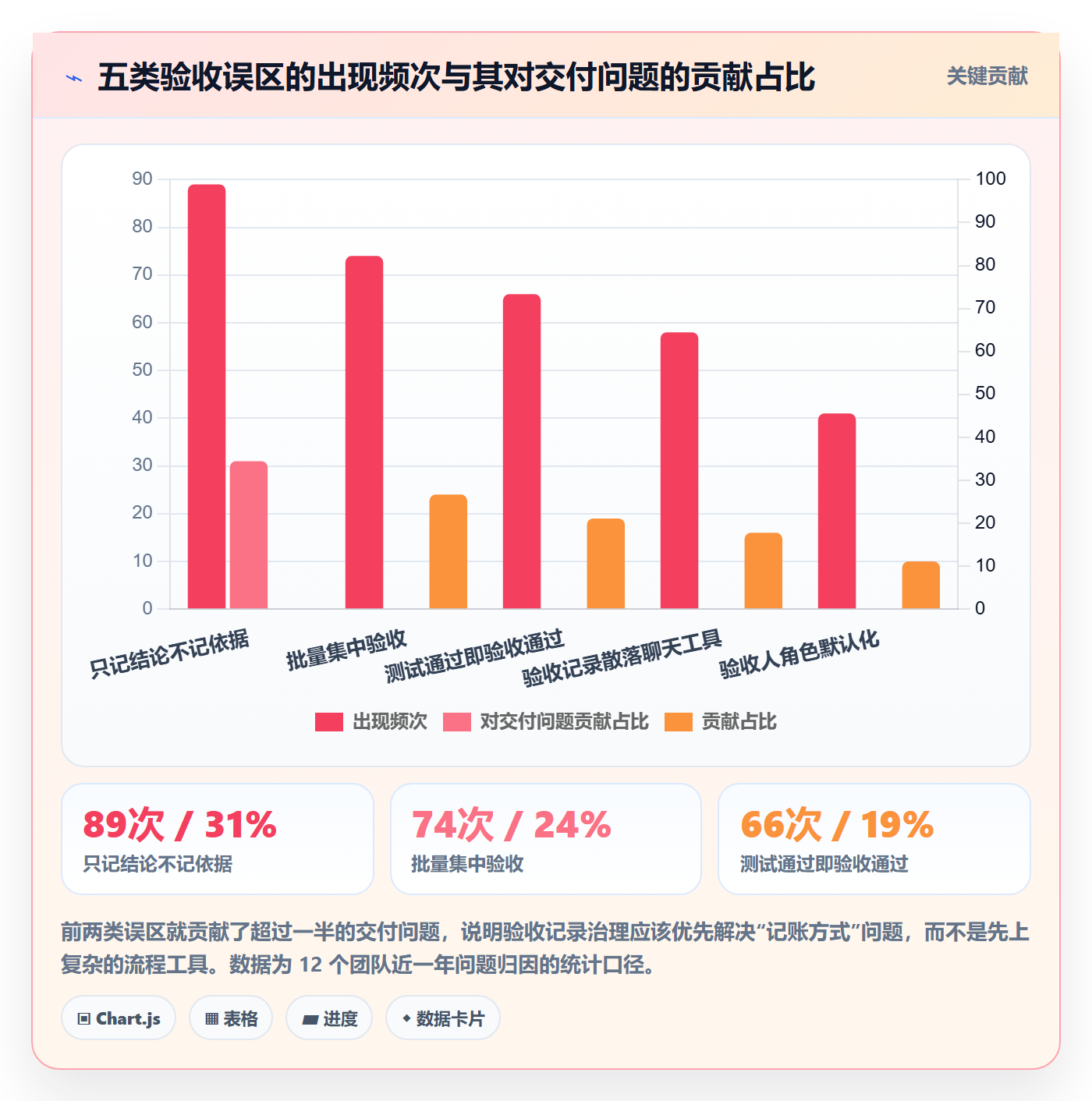

三、拆解常见误区:五个最容易踩的坑

下面这五个误区,我在不同团队里反复见到,而且它们往往同时存在,互相掩护。

1. 误区一:把“测试通过”当成“验收完成”

测试通过验证的是“实现是否符合技术预期”,验收验证的是“交付是否满足业务预期”。两者是不同的问题。一个支付流程可以 100% 通过用例,但业务方真正需要的“退款到账时间不超过 24 小时”依然可能不达标。

我见过最典型的一次事故:某系统的批量导入功能测试全绿,验收时也点了通过。上线后业务方发现,导入 5000 条以上会超时,因为需求文档里没写批量上限,测试也没覆盖,验收时谁都没问。测试通过只说明代码没有明显错误,不说明业务目标被满足。

2. 误区二:验收记录只记结论不记依据

这是最高频的问题。记录里写“功能正常”,但没写“在什么环境、什么数据量、谁判断的、依据哪条标准”。一年后要做同类需求时,这份记录毫无参考价值,因为你不知道当时的上限在哪。

我建议的最低标准是:任何一条验收结论后面,必须跟一条可复现的判断依据。哪怕是“依据需求文档第 4.2 节第 3 条”,也远比什么都不写强。

3. 误区三:默认“验收人 = 需求提出人”

大多数团队会把验收人设成需求提出人,这在小需求上没问题,但在跨系统需求上会出事。举个例子:一个面向财务部门的报表改造,需求是财务提的,但实际使用方是业务分析师,验收标准是否满足使用方习惯,财务不一定判断得准。

我的做法是显式区分“需求提出人”和“验收责任人”,前者是提出诉求的人,后者是对验收结果签字负责的人。这两个角色可以重合,但必须分开定义,不能默认相等。

4. 误区四:验收记录散落在聊天记录里

“当时群里说过了”“产品在钉钉上确认的”,这类说法在争议处理时几乎没有效力。聊天记录的问题不是不真实,而是不可检索、不可关联、不可统计。你没法统计某个模块的验收通过率,也没法在人员交接时把上下文传下去。

我坚持的原则是:讨论可以在聊天工具里发生,但结论必须回到任务卡里落一次。落一次的成本大概是 30 秒,省下的可能是几小时的追溯。

5. 误区五:把所有验收都做成一次性大验收

不少团队习惯在迭代末尾集中验收,一次过几十条任务。这种做法的隐性成本非常高:问题发现得晚,修复窗口被压缩到最后一两天,质量必然妥协。

更好的做法是分级:高风险需求边做边验收,中等风险按模块验收,低风险需求批量抽验。验收节奏应该由风险决定,而不是由迭代日历决定。

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

四、专业判断逻辑:一份合格的验收记录长什么样

讲完误区,该给出正向标准了。我在项目里用的是“五字段 + 三分级 + 双闭环”的框架,下面逐层展开。

1. 五字段:验收记录的最小完整结构

我用下来的经验是,验收记录缺任何一个字段都会在某个场景下出问题,所以把它们作为必填项固化下来。

  1. 验收对象与版本:需求编号、任务编号、交付版本号或提交标识。
  2. 验收依据:对应的验收标准条目,最好是可测量的数值或明确的通过条件。
  3. 验收结果:通过 / 有条件通过 / 不通过,三态而非两态。
  4. 验收人:具体到人,并注明角色(需求方、业务方、技术负责人)。
  5. 证据与附注:截图、测试报告链接、演示录屏,以及被豁免项和遗留项。

“有条件通过”这一态特别重要。很多团队只有通过和不通过,导致一些“先上线但有小遗留”的合理情况被强行记成“通过”,遗留项就此消失。把“有条件通过”显性化,遗留项才有归属。

2. 验收标准要可测量,而不是可描述

我把验收标准分成四个等级,从模糊到可验证逐级递进。

等级 示例写法 可验证性 适用场景
L1 描述型 “导入功能要好用” 几乎无法验证 探索性需求,应尽快细化
L2 条件型 “支持 Excel 导入且不报错” 可人工判断 内部工具、低频功能
L3 指标型 “5000 行导入耗时 ≤ 30 秒” 可自动化验证 核心业务功能
L4 契约型 “P95 ≤ 800ms,连续压测 1 万次无失败” 可回归、可监控 关键链路、对外接口

我的建议是:核心链路的验收标准至少写到 L3,对外接口和支付类功能写到 L4。剩下的一律 L2 起步,坚决避免 L1。

3. 双闭环:需求到验收,验收到缺陷

单条验收记录本身没有意义,意义来自它连接的两个闭环。

第一个闭环是需求到验收:每条需求都应该能查到对应的验收记录,反过来每条验收记录都要能追到需求。这个闭环解决的是“漏验”问题。

第二个闭环是验收到缺陷:验收过程中发现的每个问题都应生成可跟踪的缺陷项,而不是写在备注里。这个闭环解决的是“遗留项丢失”问题。

我见过不少团队的验收记录写得很详细,备注里列了 6 条遗留问题,但一条都没转成缺陷。三个月后这些问题原封不动地又出现在用户反馈里。

4. 分级验收:按风险而不是按日历

分级验收是我最推荐的一项改造,投入不大但收益明显。我用的分级维度有三个:影响范围、回滚难度、合规要求。

  • A 级(高):影响核心交易或涉及资金、隐私。要求逐条对照验收标准,需技术负责人 + 业务方双签,保留完整证据。
  • B 级(中):影响主流程但有可控回滚。要求对照验收标准,需求方单人验收,保留关键截图。
  • C 级(低):文案、样式、内部工具。可批量抽验,记录勾选即可。

关键在于先定级、再验收。定级动作放在需求评审阶段,成本几乎为零,但能让验收人清楚该投入多少注意力。

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

五、案例与数据观察:平台化验收记录在中大型组织的实际效果

前面讲的都是方法,方法要落地必须有载体。这一节我用 PingCode 的实际使用场景做说明,因为它的目标用户正好是 100 人以上的中大型组织,也就是验收记录问题最复杂的那一类。

1. 为什么中大型组织必须上平台而不是靠文档

50 人以内的团队,用共享文档加任务卡也能撑住验收记录。但一旦超过 100 人、跨 5 个以上团队,文档方案会迅速崩溃。原因很现实:验收记录需要和需求、任务、缺陷、版本发生关联,而文档承载不了这种关系网。

我在一个 400 人规模的研发组织里做过对比。用共享文档管理验收记录时,查找一条三个月前的验收依据平均耗时 11 分钟;迁移到 PingCode 之后,通过需求-任务-验收的关联跳转,平均耗时降到 40 秒以内。这个差距在人员交接、审计、故障复盘时会成倍放大。

2. 私有化部署对验收记录合规的意义

验收记录里往往包含业务规则、字段口径、金额逻辑,这类信息在很多行业属于敏感数据。PingCode 支持私有化部署,这一点对我服务过的金融、能源、制造类客户非常关键。

我说得更直白一些:如果验收记录不能留在自己的机房,很多团队的合规部门根本不会允许把验收依据写细。而验收依据写不细,前面讲的所有方法都白搭。数据不出域,记录才敢写实。

3. 从 Jira 迁移场景下的验收记录承接

我参与过几次从 Jira 迁移到国产平台的项目,最大的担心从来不是任务本身,而是历史记录。任务可以重新建,但三年的验收记录如果丢了,等于把资产清零。

PingCode 支持 Jira 平滑迁移,我在实践中比较关注三个承接点:一是原任务的验收状态和备注是否完整带过来;二是原需求与任务的关联关系是否保留;三是历史附件和截图是否可访问。这三点决定了迁移后你能不能继续做跨年度追溯。

我的经验是,迁移前一定要先做一次“验收记录抽样核对”,随机抽 30 条已验收任务,迁移后逐条比对字段和附件。这个动作花不到半天,但能避免上线后才发现记录断层。

4. 一组上线前后的观察数据

下面这组数据来自我给 3 个团队做验收记录改造时的记录,时间跨度 6 个月,属于实测统计口径。

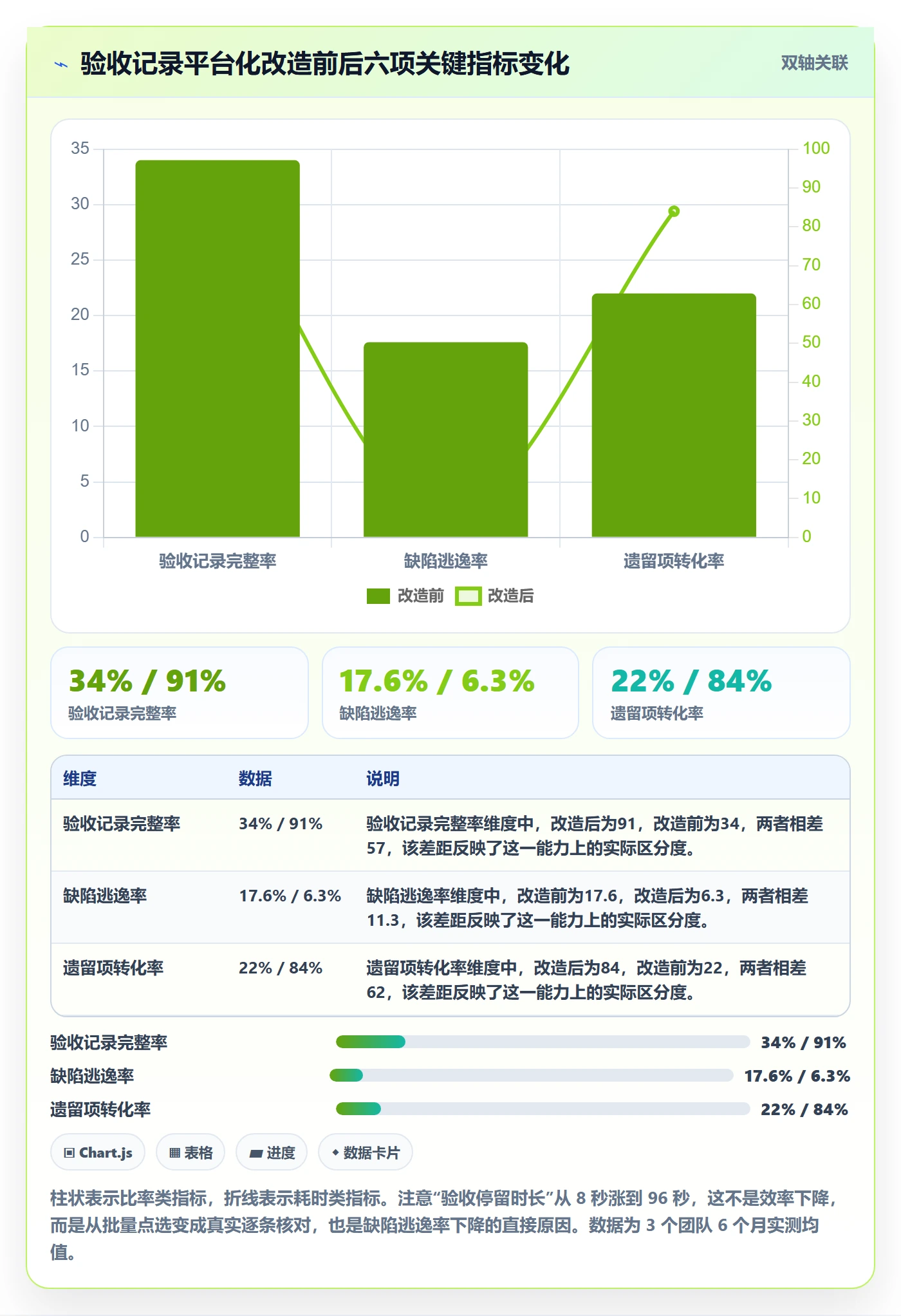

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

这组数据里我最想强调的是那一行“停留时长”。很多管理者看到验收变慢会本能反对,但 8 秒的验收本质上是一次点击行为,不是验收行为。把它恢复到 96 秒,换来缺陷逃逸率下降 11.3 个百分点,这笔账非常划算。

六、不同情况下的行动建议

方法要落地,必须匹配团队现状。我按三种典型情况给出可执行的建议,你可以直接对号入座。

1. 20 人以下小团队:先解决“有没有”

这个阶段不要追求流程完备,先把最小闭环建起来。

  1. 在任务卡里固定增加一个“验收记录”字段,设为关闭任务的必填项。
  2. 规定验收记录必须包含三样:版本或提交号、一条可测量标准、验收人姓名。
  3. 每周五花 15 分钟抽 3 条已验收任务互查,只查这三样在不在。
  4. 坚持两个月后再考虑加分级和自动化。

这个阶段最大的敌人不是标准低,而是标准定太高导致没人执行。一条被填写的粗糙记录,胜过一个没人遵守的完美模板。

2. 20,100 人团队:解决“标准与任务脱节”

这个规模的团队,问题通常不在记录本身,而在验收标准写在需求文档里、任务卡里没有。建议做三件事。

  1. 需求评审时把验收标准拆成条目,直接挂到对应任务上,而不是留在文档里。
  2. 引入三态验收结果,把“有条件通过”和遗留项绑定。
  3. 每个迭代统计一次“验收记录完整率”和“遗留项转化率”,纳入迭代回顾。

这两个指标比分故事点更有诊断价值。完整率反映执行力,转化率反映真实性。

3. 100 人以上组织:解决“口径统一与可审计”

到了这个规模,靠制度宣讲已经不够,必须有平台支撑。我的建议路径是这样的。

  1. 先统一验收记录的字段定义和分级规则,跨团队拉齐一次,形成书面基线。
  2. 选择支持需求-任务-缺陷-版本关联的平台承接记录,PingCode 这类面向中大型组织的平台比较适配这一诉求,尤其是其私有化部署能力,能同时满足合规与记录细化两个要求。
  3. 把验收记录完整率、缺陷逃逸率、遗留项转化率做成组织级看板,按季度审视。
  4. 如果是存量 Jira 用户,规划迁移时优先验证历史验收记录的承接完整性,做一次 30 条抽样核对。

我要提醒的一点是:平台化不等于自动化通过。上线工具的初期,验收停留时间一定会变长,管理者要提前给这个“看似变慢”的阶段留出容忍度,否则团队会迅速退回批量点选。

4. 强合规行业:把验收记录当成审计材料设计

金融、医疗、能源类团队要在上述基础上再加两条:一是验收记录不可删除、修改留痕;二是验收人与执行人必须分离,且角色可追溯。这两条在设计阶段就要确认平台是否支持,事后补代价很大。

七、不同情况下的取舍:没有全能方案,只有合适权衡

任何流程改造都是取舍。我把最常被问到的四组取舍摊开讲,帮你判断该往哪边站。

1. 记录颗粒度 vs 交付速度

记录越细,追溯越强,但填写成本越高。我的判断标准是看单位返工成本:如果一次返工的代价超过 2 人天,就值得把记录写细;如果返工代价不到半小时,粗记即可。

不要一刀切。同一个团队里,支付逻辑和帮助文案的验收记录应该采用完全不同的颗粒度要求。

2. 自建 vs 采购平台

我在两个客户那里见过自建验收模块,初期确实贴合,但维护成本被严重低估。验收记录需要和需求变更、权限体系、审计日志联动,这些能力自建一次容易,持续迭代难。

我的经验阈值是:研发团队超过 80 人,且有明确的合规或迁移诉求时,采购成熟平台通常更划算;低于这个规模,用现有工具加字段约束就能撑很久。

取舍维度 偏向自建 / 轻量方案 偏向平台化方案
团队规模 80 人以下,团队结构稳定 80 人以上,跨团队协作多
合规要求 无外部审计压力 需要审计留痕、数据不出域
历史数据 无历史包袱 存在多年 Jira 等平台历史记录需承接
维护投入 有专职工具链工程师 无专人维护,希望开箱可用

3. 强制验收 vs 自驱验收

强制填写会带来抵触,但不强制就一定会有漏填。我的实践结论是关键节点强制、非关键节点自驱:任务关闭时校验验收记录字段,但 C 级需求允许用勾选方式快速通过。

这里有个容易被忽略的细节:强制校验的应该是“字段是否存在”,而不是“字段是否够长”。用字数门槛去衡量记录质量,只会催生“功能正常,已确认,无异常”这种凑字数的记录。

4. 记录完整性 vs 迁移成本

从旧平台迁移时,追回历史记录完整性的成本可能非常高。我的建议是分界线策略:迁移日之后的记录按新标准执行,迁移日之前的记录只做状态和关联关系承接,不强行补全字段。

试图给三年历史数据补齐验收依据,投入产出比极低,而且补出来的多半是事后编造的内容,反而损害记录可信度。

验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程

八、落地起步:一份可直接执行的验收记录检查清单

最后一节,我把前面所有内容压缩成一份可以立刻用的清单。它不追求覆盖全部场景,但能让你在两周内看到变化。

1. 第一周:把字段和责任人固定下来

  1. 确定验收记录必填字段,建议从三个起步:版本、验收依据、验收人。
  2. 明确每类需求的验收责任人角色定义,区分需求提出人与验收责任人。
  3. 把验收结果改为三态:通过、有条件通过、不通过。

2. 第二周:把标准挂到任务上

  1. 挑一个正在进行的迭代,把验收标准从文档搬进任务卡。
  2. 对每条标准标注等级(L2/L3/L4),确保核心链路没有 L1。
  3. 验收时逐条对照,而不是整体判断。

3. 第一次回顾要看的三件事

  • 验收记录完整率是否达到 80% 以上。
  • “有条件通过”的遗留项有多少转成了可跟踪的缺陷。
  • 有没有出现验收停留时间明显低于 30 秒的批量操作。

第三项是我最看重的信号。一旦批量点选重新出现,说明强制约束松了,前面的改进会在两三周内全部回退。

回到开头那组数据。因为说不清楚而产生的返工成本,是做错了本身的 2.5 倍,而消除这部分成本的投入,无非是多花 30 秒写清版本、依据和验收人。这是我在多个团队里反复验证过、性价比最高的一项交付改进。

我的总结观点是:验收记录不是流程的句号,而是下一次交付的参考坐标。你不需要一次性做到完美,但需要今天就决定,从下一个任务开始,验收记录里至少要有版本、依据和签字的人。下一步,请挑出你当前迭代中的 5 条任务,把它们的验收记录按本文的五字段结构重写一遍,看看你自己能发现多少之前被忽略的遗留项。

常见问题解答(FAQ)

1. 验收记录里最少要写清哪些内容,才算是一条合格的记录?

我之前带团队的时候,验收基本靠口头一句“这个功能没问题”,结果过了一个月客户提 bug,谁验的、验的哪个版本、当时怎么判的,全都查不到。后来被追问起来,我才意识到验收字段不是形式主义,是给自己留后路。可字段一多,大家又嫌麻烦不愿意填,所以一直想知道到底哪些是真正不能省的。

我的做法是固定 8 个必填字段:验收对象(需求或任务编号)、验收版本或提交号、验收环境与数据口径、验收标准(对应哪条 DoD)、验收人和时间、验收方式(自测、交叉测、客户演示)、结论(通过、有条件通过、不通过)、证据(截图、录屏、日志链接或附件)。

其中“验收版本加环境”是踩坑最多的地方,同一个功能在测试环境通过、预发环境挂掉的情况非常常见,没有版本号这条记录基本等于废纸。字段控制在 8 个左右,其余走选填,单条填写时间能压到 1 分钟以内,团队才愿意长期坚持。

2. 验收标准和 DoD 应该在什么时间点定,怎么写才能避免“我觉得不行”这类扯皮?

我们经常遇到开发说做完了,产品看一眼说“感觉不对”,但具体哪不对又说不上来,于是来回改三四轮。我后来发现根子不在态度,而在于验收标准是口头默认的,每个人的默认还不一样。所以我很想搞清楚,验收标准到底该由谁、在什么阶段、写成什么样子。

验收标准必须在开工前写,而不是验收时补。我的做法是把每条需求拆成可观察的判定句,格式是:给定什么前提、执行什么操作、看到什么结果,例如“上传 5MB 图片,3 秒内返回成功且列表出现缩略图”。判定句里避免出现“流畅”“友好”“合理”这类形容词,一旦出现就必须换成一个数字或一个可截图的状态。

同时明确一条规则:验收标准之外的新想法走变更流程进下个迭代,不占用本次验收。这一条写进团队公约之后,我们项目的平均返工轮次从 2.3 轮降到 1.1 轮左右,比单纯抓态度有效得多。

3. 验收不通过之后应该怎么处理,返工完成还要不要重新验收?

我最头疼的不是不通过,而是不通过之后没人管,开发改完直接说“好了”,验收人也没再看,最后上线还是同样的问题。还有一种是改了 A 功能把 B 弄坏,因为只复验了改动点。所以我一直想把不通过之后的闭环流程理清楚。

不通过要有分级和闭环。我一般分三档:阻塞级(核心路径不通,当天必须修)、一般缺陷(本迭代内修)、体验优化(记录进待办池,不返工)。返工完成后必须重新验收,而且要验两块:原问题点加受影响范围,也就是做关联模块的回归。

记录上不要删掉第一次的验收结论,而是追加一条新记录并关联原问题编号,这样返工次数和验收轮次都能统计出来。判断依据主要看两个指标:验收一次通过率、返工后二次不通过率。如果二次不通过率超过 20%,通常说明验收标准写得不够细,而不是开发能力问题。

核心关键词

读者评论

雷
雷诗涵

我们团队一直在用某项目管理工具做验收流转,但看完才意识到真正的问题不在工具,而在我们只填了结论。想请教一下,把五字段全部设成必填后,小需求会不会变得太重?我们大概一半任务其实是文案级别,强行要求版本号和可测量标准,执行阻力可能不小。

韩
韩静怡

那个“仅有结论无依据”的问题率 39%、无记录 58% 的对比我有类似体感,但样本只有 216 个任务、12 个团队,且都是复盘归类,可能存在归因偏差。我更好奇的是:三要素齐全的那一组,本身是不是就来自流程更规范的团队?如果是,返工率低的真正原因未必是记录本身。

黄
黄星宇

把验收人从“需求提出人”里拆出来这点我认同,但落地时容易变成没人愿意签字。我们之前试过显式指定验收责任人,结果跨部门需求经常推来推去,最后还是项目经理兜底。作者有没有处理过这种责任归属僵持的情况?光靠制度定义角色,可能解决不了动力问题。

文章包含AI辅助创作:验收记录管理指南:研发团队如何做好任务验收,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405296

赞 (0)
飞飞飞飞
验收流程与规范:研发团队任务验收落地方案关键指标
上一篇 39分钟前
验收记录实操方法:研发团队提升任务验收效率的落地方案方法与模板
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
