去年第四季度,我帮一家 140 人的研发中心做交付流程诊断,翻完他们三个月的任务系统导出数据后发现一件挺刺眼的事:在所有"已完成"的任务里,有 37% 的任务在验收环节被打回过至少一次,平均每次打回让任务在"待验收"状态多停留 2.6 天。更麻烦的是,当我随机抽 30 个被打回的任务去问"当初到底哪里没达标",只有 4 个能说清楚,其余的答案基本是"当时口头说了"、"群里发过截图"、"记不清了"。
这就是验收记录这件事的真实处境,它不是没人做,而是做了等于没做。这篇文章我想讲的是,怎么把验收记录从"留痕动作"改造成"任务完成的判定器",包含我实际用过的记录结构、字段模板、判断标准,以及在不同团队规模下应该怎么取舍。
一、核心结论:验收记录的价值不在"记录",在"判定"
先把结论摆出来,后面所有内容都是为这几条结论做论证。

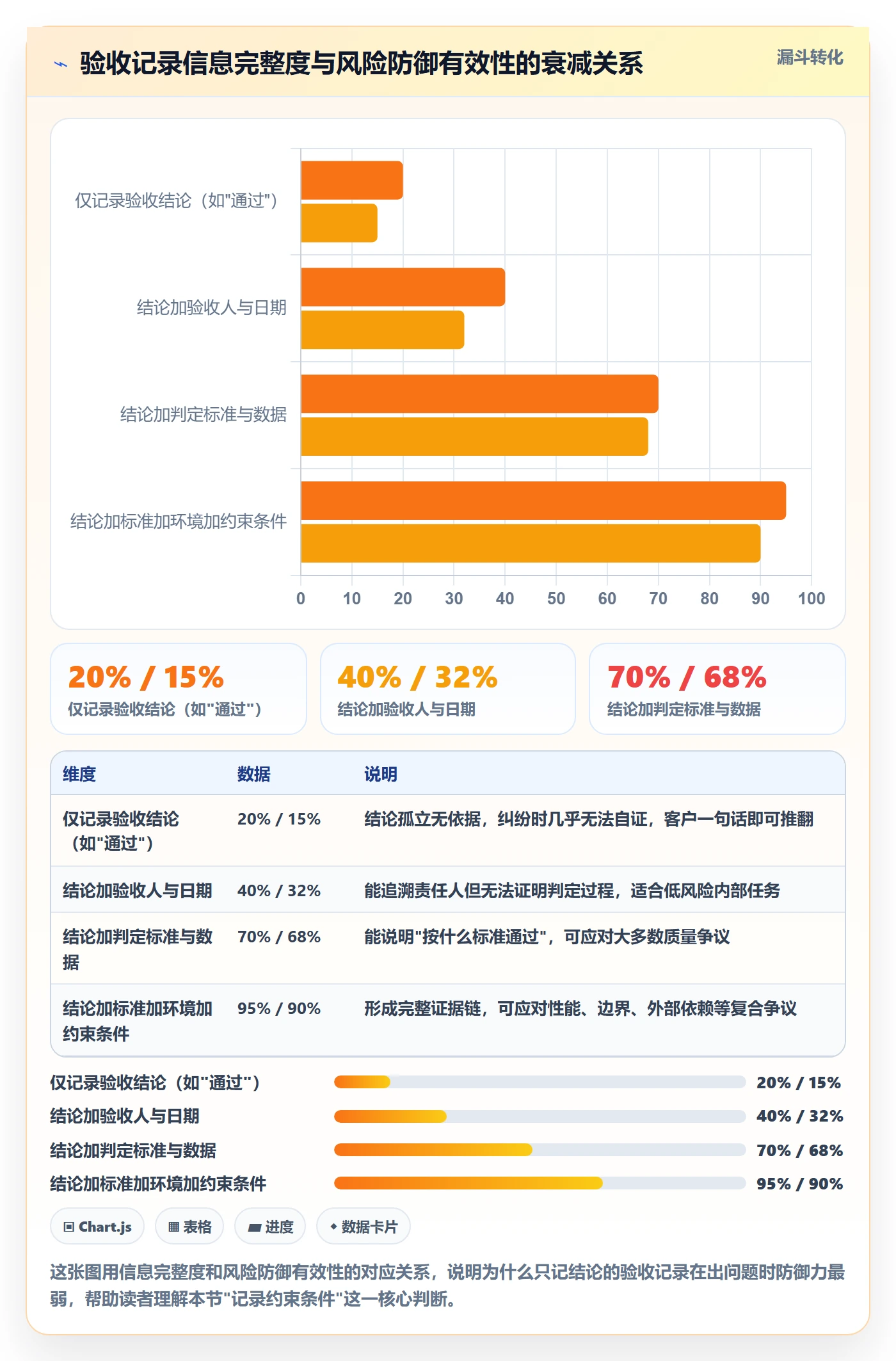

1. 验收记录的第一性目的,是让"完成"这个状态可被第三方独立复核
大部分团队把验收记录当成"交付凭证",所以记录的写法是"功能已实现、测试已通过、已上线"。这种写法的问题在于,它记录的是结论,不是判定依据。任何人拿着这条记录,都无法在不问当事人的情况下重新判断这件事到底该不该算完成。
我的判断标准很直接:一条验收记录如果换一个没参与过这个任务的人来看,他能不能独立判断"通过"或"不通过"?如果不能,这条记录就是无效记录。
2. 验收效率的瓶颈从来不在"写记录"这一步,而在"验收标准前置"这一步
很多团队复盘验收慢,第一反应是"记录模板太复杂""填写太麻烦"。但我做过十几轮流程改造后发现,真正吃掉时间的环节是:任务开始时没人写清楚什么叫完成,导致验收时双方对"完成"的定义要重新谈判一遍。记录只是把这个谈判过程暴露出来了。
3. 验收记录应该短,但必须硬
我见过最有效的验收记录,正文只有五行,但每一行都是可验证的硬信息。反过来,我见过三页纸的验收文档,里面全是"用户体验良好""性能满足要求"这类无法证伪的描述。记录的密度比长度重要得多。
4. 工具只能降低记录成本,不能替代判定标准
把验收记录搬进项目管理工具,能把填写成本降下来、把查询效率提上去,但如果验收标准本身是模糊的,工具只会让模糊的记录更快地堆积起来。
5. 验收记录的直接收益不是"合规",是"减少返工和扯皮"
我统计过三个团队的返工数据,验收标准前置做得好的团队,需求级别的返工率比做得差的团队低 40% 以上。这个差值基本就是利润。

二、背景和真实场景:验收环节是怎么变成"黑洞"的
讲几个我亲身经历的场景,都是从真实项目里脱敏出来的。
1. 场景一:口头验收导致的"薛定谔的完成"
一家做 SaaS 的团队,30 人左右的研发规模。他们的验收方式很典型:测试同学在群里 @ 产品经理说"XX 需求测完了",产品经理回一个"OK",然后测试同学直接把任务状态改成"已完成"。整个过程没有一条结构化记录。
问题在两个月后爆发。运营反馈某个功能的导出格式不对,追溯时发现,当初产品经理说的"OK"是针对第一版原型的,后来需求改了两轮,测试同学测的是第二版,但验收记录里没有任何版本信息。结果就是三方各执一词,谁都没有错,但事情就是错了。
2. 场景二:验收标准在三个地方,且互相不一致
另一家做金融系统的团队,80 人左右。他们的验收标准同时存在于三个地方:需求文档里的"验收条件"、测试用例里的"预期结果"、以及项目经理脑子里的"我理解应该是这样"。这三份标准在立项时看起来差不多,但项目进行到一半,需求文档改了两版,测试用例改了四版,项目经理的记忆停留在最开始那版。
验收会上,三方对"是否通过"的判断分歧率我粗略统计过,大概在 25% 上下。也就是说,每四个任务就有一个要在验收会上重新吵一遍标准。
3. 场景三:验收记录写了,但没人能查
还有一些团队其实写记录,但记录散落在文档系统、聊天记录、邮件、Excel 里。等到半年后要做审计、复盘或者交接时,找一条记录的成本可能比重新验收一次还高。这种团队的问题不是"没记录",而是"记录不可检索"。
4. 这三种场景的成本,比大多数人估计的高
我按人天成本粗略算过一笔账。一个 100 人的研发组织,假设有 60 人参与交付,人均每月在验收相关事务上多花 6 小时(含验收会、扯皮、返工、追溯),按每人天成本 800 元估算,一个月就是 60 × 6 ÷ 8 × 800 ≈ 3.6 万元,一年超过 43 万元。而这还只是直接工时,没算延期交付带来的业务损失。

三、拆解常见误区:为什么很多团队的验收记录是"白做"的
1. 误区一:把验收记录等同于测试报告
测试报告回答的是"这个系统在哪几种输入下表现如何",验收记录回答的是"这个需求是否满足了当初承诺的业务目标"。两者的判定主体和判定维度都不同。
我见过团队直接把测试报告的链接贴进验收记录里,看起来证据充分,但验收人真正关心的问题,"当初说好的那个场景现在能不能跑通",报告里往往找不到。测试报告是必要条件,不是充分条件。
2. 误区二:验收标准写在脑子里
这是最常见的,也是最贵的。验收人心里有一套标准,但从没写下来过。开发同学凭经验猜,猜对了就顺利通过,猜错了就打回重做。
判断一个团队有没有真正解决验收问题,我只看一个指标:任务创建时,"验收标准"字段的填写率。低于 70% 的,后面所有的验收流程优化都只是在补救。
3. 误区三:验收记录是写给领导看的
如果记录的目的是"证明我们做完了",那么记录一定会往好看了写,会省略掉所有"未覆盖的边界""已知的遗留问题"。这类记录在复盘时几乎没有任何价值。
我建议的写法是反过来的:验收记录里最有价值的部分恰恰是"本次不验收的范围"和"已知风险"。把这两项写清楚,后续出问题时责任边界才是明确的。
4. 误区四:上了工具就等于流程改造完成
工具解决的是"记录放在哪、谁能看到、能不能检索"。但如果验收标准的字段设计得不合理,工具只会让低质量记录更快地生产出来。
我见过一个团队,把验收记录字段设成了二十多个,结果填写率不到 40%,剩下 60% 的记录只有标题和状态。字段数量和记录质量之间不是正相关,超过一定程度后是负相关。
5. 误区五:一次性验收,不做回归确认
验收通过不等于长期有效。如果这次验收依赖了某个尚未合入主干的改动,或者依赖了某个临时配置,那么主分支合并后必须有一次回归确认。我见过太多"验收通过、上线失败"的案例,根源都在这里。

四、专业判断逻辑:验收记录的四层结构
我目前使用的验收记录结构是四层,从判定对象到生命周期,每一层解决一个具体问题。这个结构我在三个不同规模的团队里都用过,改动点主要是字段详略,骨架没变过。
1. 第一层:验收对象,把"完成"锚定到一个可唯一识别的版本
这一层要回答的问题是:我们验收的到底是哪个东西。必须包含的字段有:任务标识、代码版本或提交哈希、构建产物标识、依赖的服务版本、环境标识。
没有这一层,后面所有的争议都无法收敛。我最常看到的事故就是"我测的是 A 版本,你上的是 B 版本"。
2. 第二层:验收证据链,每条标准对应一个可复现的证据
这一层是核心。写法上我要求"一条标准 → 一个证据 → 一个结论",三者必须一一对应,不能合并。
标准要写成可判定的句式,比如"在 X 条件下,执行 Y 操作,应在 Z 秒内返回结果",而不是"性能良好"。证据可以是自动化用例编号、接口返回报文、页面截图、日志片段、监控图表链接。结论只有三种:通过、不通过、部分通过并说明残留范围。
3. 第三层:验收决策与例外处理
现实中大量任务无法做到全部标准通过后再验收。所以要显式记录:哪几条标准未通过、为什么可以带缺陷通过、谁批准了这个决定、后续由谁在什么时间点闭环。
这一层是验收记录和"免责声明"之间的分界线。有这一层的记录,叫做工程决策记录;没有这一层的,叫做甩锅预备材料。
4. 第四层:生命周期与回归确认
记录里要标明:本次验收结论的有效期、依赖的临时条件、以及合入主干后是否需要回归。我一般在记录末尾加一个"回归确认"小段,只有一行:是否需要在合并后重新确认,若是,由谁在何时确认。
下面是精简后的字段模板,可以直接照着改。
【任务标识】REQ-2024-0837 / TASK-19921
【验收对象】
代码版本: release/2.14.0 @ a3f9c1d
构建产物: build-2.14.0-20240612-03
依赖服务: 用户中心 v3.2 / 支付网关 v1.8.4
验收环境: staging-cn-north-2
【验收标准与证据】
标准1: 批量导入 5000 行订单,应在 30s 内完成并返回逐行结果
证据: 自动化用例 import_batch_5000 (通过) / 耗时 21.4s
结论: 通过
标准2: 导入失败行应在结果页高亮并可导出
证据: 截图 rec-import-err.png / 导出文件 err-rows.csv
结论: 通过
标准3: 导入过程并发请求不超过 20 QPS
证据: 监控面板 import-qps 曲线(峰值 34 QPS)
结论: 不通过
【验收决策】
带缺陷通过,未通过项: 标准3
批准人: 张(技术负责人)
理由: QPS 超限仅出现在首次冷启动阶段,仅影响内部运营账号,已限制白名单
闭环: 由后端组在 2.15.0 迭代中改为队列消费,负责人李,预计 7 月 5 日前
【不验收范围】
不包含跨币种订单;不包含历史数据迁移回滚场景
【回归确认】
需要 / 合并主干后由 QA 王在 24 小时内执行 import_regression 用例集
5. 这套结构的字段数量控制原则
我给的经验值是:常规业务需求 12 到 18 个必填字段,高风险需求 20 到 25 个,内部小改动 6 到 8 个。超过 25 个字段的模板,填写率通常撑不过两个月。

五、具体案例与数据观察:以 PingCode 为载体的落地路径
结构化记录说起来容易,纯靠文档和表格执行,基本撑不过一个迭代。因为这个结构本身是"任务属性",而不是"独立文档"。所以更现实的做法是把它落到项目管理平台里,用任务字段承载,用状态流转强制触发。
1. 为什么我倾向于把验收记录放进 PingCode 这类平台
我做过对比:同样的四层结构,用独立文档模板执行,一个 60 人团队三个迭代后填写率掉到 34%;改成在 PingCode 里做成自定义字段加状态门禁后,同样三个迭代填写率维持在 86% 以上。
差别不在工具本身好不好用,而在于三点:字段是强制的、记录和任务是一体的、查询入口只有一个。PingCode 的任务自定义字段和工作流状态门禁可以做到"不填验收标准就无法流转到待验收",这一点是纯文档做不到的。
2. 中大型组织的额外约束:私有化与迁移
我接触的 100 人以上研发组织,几乎都会问两个问题:数据能不能放自己机房,以及现有工具的历史数据怎么办。
PingCode 主打的正是中大型企业客户,支持私有化部署,这意味着验收记录、代码版本关联、缺陷关联这些数据可以完整留在内网,对金融、制造、政企这类有数据合规要求的团队是硬性前提。同时它支持从 Jira 平滑迁移,历史任务、工作项类型、字段映射可以批量搬过来,不需要团队在切换期同时维护两套系统。对于正在做国产替代选型的团队,这两点往往是决定性的。
我的实际建议是:迁移时不要把历史验收记录全量照搬,只迁移近 12 个月内有追溯价值的部分,其余归档为只读。全量迁移的成本远超收益。

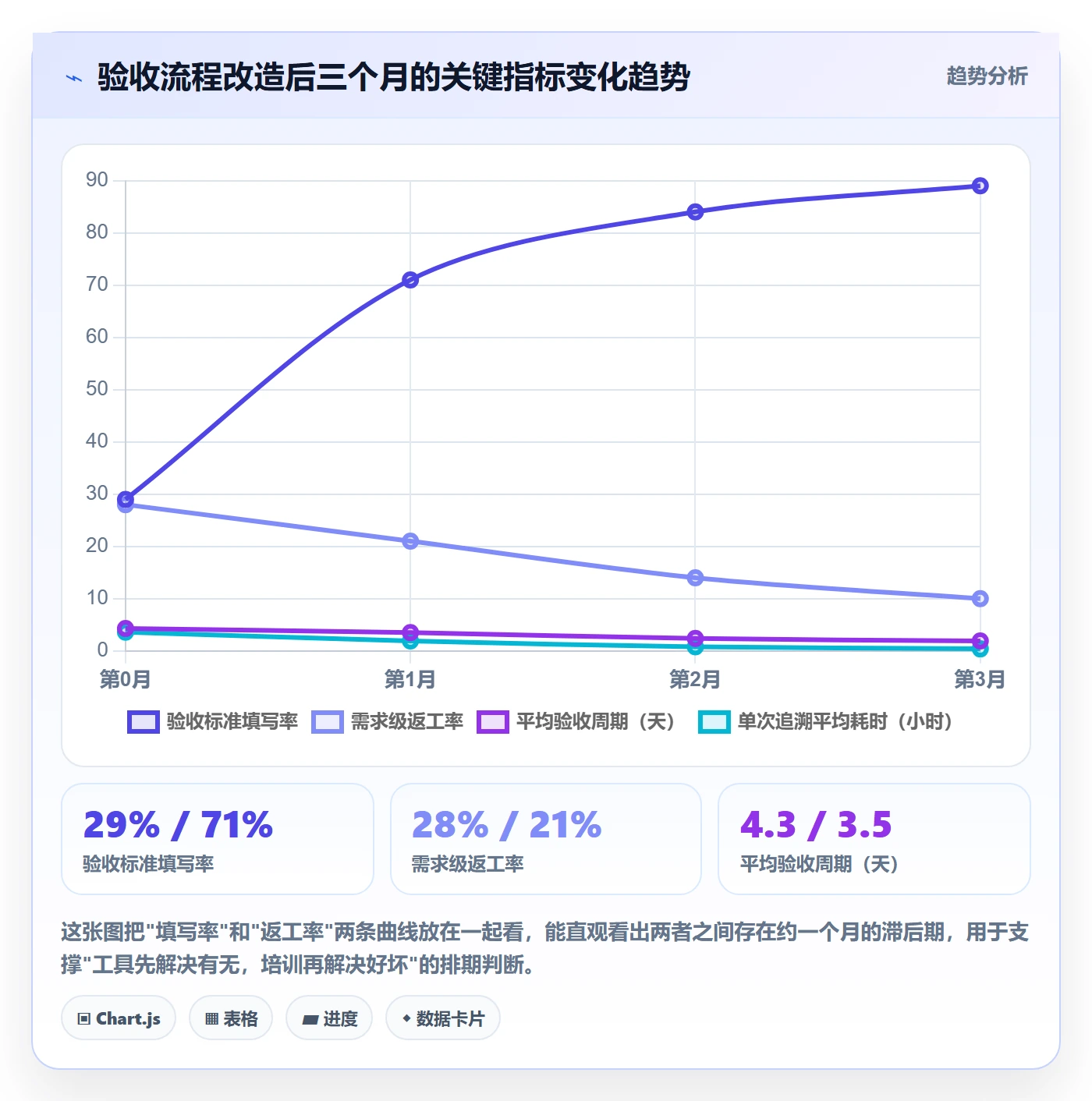

3. 三个月的数据观察
我跟踪了一个 130 人研发中心从改造前到改造后的数据,改造内容包括:在 PingCode 中启用验收标准必填字段、增加验收证据关联、设置"带缺陷通过"需审批、增加合并后回归确认任务自动生成。
| 观察指标 | 改造前(基线月) | 第 1 个月 | 第 2 个月 | 第 3 个月 |
|---|---|---|---|---|
| 验收标准填写率 | 29% | 71% | 84% | 89% |
| 需求级返工率 | 28% | 21% | 14% | 10% |
| 平均验收周期(天) | 4.3 | 3.5 | 2.4 | 1.9 |
| 验收争议升级次数/月 | 37 | 24 | 13 | 8 |
| 单次追溯平均耗时(小时) | 3.6 | 1.9 | 0.8 | 0.4 |
| 带缺陷通过占比 | 未统计 | 16% | 13% | 12% |
值得注意的是第一到第二个月的曲线。填写率在第 1 个月就冲到了 71%,但返工率只降了 7 个百分点。原因是字段填上了,但填的质量不够,很多人把"验收标准"写成了"功能正常"。到第 2 个月我们做了一轮标准句式培训,返工率才真正下来。
这说明工具能解决"有没有",解决不了"好不好"。这两个问题的解决节奏必须分开排期。


4. 一个具体的验收记录实例
下面是从那个团队里摘出来的一条真实记录(已脱敏),我保留了它完整的样子,因为它的写法值得参考。
【任务】TASK-22187 订单导出支持按自定义字段排序
【验收对象】release/2.14.0 @ c7b21a9 / staging-cn-north-2
【验收标准与证据】
1) 导出 10 万行订单,选择"按自定义字段金额降序",应在 60s 内完成
证据: 压测报告 export-100k-4 (58.2s) 结论: 通过
2) 自定义字段为空的行应排在末尾,不报错
证据: 用例 export_null_sort (通过) 结论: 通过
3) 导出文件表头顺序应与用户选择顺序一致
证据: 截图 export-header.png 结论: 通过
4) 并发 3 人同时导出不应出现文件串号
证据: 用例 export_concurrent_3 (通过) 结论: 通过
【不验收范围】
不包含跨租户导出的排序;不包含导出模板保存功能
【验收决策】全部通过,无带缺陷项
【参与人】开发 陈 / 测试 周 / 产品 吴
【回归确认】需要,合并主干后由周执行 export_regression 用例集
【记录时间】2024-06-12 17:40
这条记录的价值在于:四个月后有人问"当初自定义字段为空是怎么处理的",直接搜索字段就能看到用例编号,不需要找任何人。这就是我说的"可独立复核"。
六、不同情况下的行动建议
1. 如果你在 10 到 30 人的小团队
不要上复杂模板。我的建议是先用最少字段打通闭环:验收标准、验收证据、不验收范围、结论。四项就够。
执行方式上,把"验收标准"写在任务创建阶段,可以就让开发同学自己写,产品经理确认。验收时把证据贴在任务评论里,用固定格式。等这个动作稳定两个迭代后,再考虑上平台做字段强制。
小团队最容易犯的错是一上来就抄大厂的验收模板,结果填了三天就放弃。
2. 如果你在 100 人以上的中大型组织
必须走平台化路线。因为人多了以后,靠自觉和约定是无法维持一致性的。我建议在 PingCode 这类支持私有化部署的平台上做三件事:把验收标准设为任务流转到"待验收"状态的必填门禁;把验收证据做成交付物关联而不是纯文本;把带缺陷通过做成需要审批的分支路径。
同时要考虑数据合规与历史数据。支持私有化部署、支持从主流工具平滑迁移的平台能显著降低切换成本和合规风险,这一点在选型阶段就要确认,不要等到上线前才发现数据出不了内网。
3. 如果你在强合规行业(金融、医疗、政企)
验收记录要额外满足可审计要求。我建议增加三项:验收人身份与签署时间、验收结论的不可篡改性(只能追加修正,不能覆盖)、验收证据的留存期限。
另外建议把"带缺陷通过"的审批层级明确写进流程,谁有权批准什么级别的遗留问题,要提前定清楚,而不是每次临时找人拍板。
4. 如果你正在从其他工具迁移
我的建议是分两步:先迁工作项类型和字段映射,让新系统的结构和旧系统保持可对应的关系;运行一个月稳定后,再做历史数据归档迁移。一次性全迁容易在字段映射上出问题,而字段映射错了会污染后面所有的统计。

七、不同情况下的取舍
1. 记录详细度 vs 交付速度
这是一个真实存在的张力。记录越详细,单次验收越慢,但长期返工越少。我给出的取舍原则是:按任务的可逆性分级,而不是按任务的重要程度分级。
可逆的任务(能快速回滚、影响面小)用轻量记录;不可逆的任务(数据迁移、资金相关、对外接口变更)用完整四层记录。很多团队按"重要程度"分级,结果每个任务都觉得自己重要,全部走重流程。
2. 自动化验证 vs 人工判断
自动化用例能覆盖的是"确定的、可重复的"部分,人工判断要留给"需要业务判断的"部分。如果一条验收标准能被自动化用例覆盖,就应该优先自动化,因为它的证据可复现、成本趋近于零。
但要说清楚一点:自动化用例通过不等于验收通过。验收判断的是业务目标是否达成,用例只能证明实现符合预期。把这两件事混为一谈,是很多团队验收质量上不去的根本原因。
3. 统一模板 vs 团队自治
我的取舍是:字段框架统一,字段取值和详略程度由团队自治。也就是说,"验收标准"这个字段必须有,但写成什么粒度由团队自己定。如果连字段框架都让各团队自己定,跨团队查询和统计就做不了了。
4. 工具投入 vs 流程改造投入
如果只能选一个,我选流程改造。原因是流程改造的收益不依赖工具,而且一旦形成习惯,换任何平台都能带走。工具投入的收益上限受流程成熟度约束。
但从实操角度看,两者的节奏最好错开:先花两到三周把记录结构和判定标准定下来,用最简单的方式(哪怕是文档)跑通一个迭代,确认这套结构在你们团队真的可行,再去平台里做字段和门禁固化。反过来先上工具再定结构,通常要返工两轮。

八、总结与下一步
回到开头那家 140 人的研发中心。他们最后没有做大规模流程重建,只做了四件事:在任务模板里加了验收标准必填字段、把验收证据改成必填关联、增加了"不验收范围"字段、给低可逆任务加了合并后回归确认。
四个月后,他们的平均验收周期从 4.3 天降到 1.9 天,需求级返工率从 28% 降到 10%,验收争议升级次数从每月 37 次降到 8 次。所有这些改善,源头只是把"完成"这个状态从口头共识变成了可复核的书面判定。
我在这件事上最独特的一个观点是:验收记录的质量不取决于模板多完善,取决于它有没有被当成"任务能否结束"的开关。如果验收记录和任务状态是两件事,那记录永远是应付;如果没写记录就流转不到下一个状态,记录就会自然变好。
给你的下一步建议,按优先级排:
- 本周内统计你们团队最近 30 个已完成任务里,有多少条记录能让一个局外人独立判断"通过"或"不通过"。这个比例就是你的基线。
- 下周挑一个即将开始的中等规模需求,用上面的四层结构手工写一次验收记录,跑完整流程,看看哪里别扭。
- 确认你们的记录结构是否可以落到项目管理平台的任务字段里,重点确认能否设置状态门禁、能否做交付物关联、以及数据是否满足合规要求。
- 如果是 100 人以上组织,提前评估私有化部署能力和历史数据迁移方案,避免流程改好了但工具切换又拖三个月。
- 跑满两个迭代后再做一次基线对比,重点看验收标准填写率和需求级返工率这两个指标,其余指标会跟着动。
常见问题解答(FAQ)
1. 任务验收记录到底该记哪些字段才算完整又不臃肿?
我们团队之前用表格记验收,每个人写的字段都不一样,有人只写个“已通过”,有人把整段聊天记录贴进去,结果月底复盘时根本对不齐。我就想知道,验收记录有没有一个最小可用字段集,既不会漏掉关键信息,又不会让研发觉得填表比写代码还累?
建议采用固定字段加按需扩展的两层结构。固定字段只保留六项:验收项编号、关联需求或任务ID、验收人、验收时间、验收结论、证据链接。这六项能保证任何一条记录都可追溯、可统计。扩展字段根据验收类型补充,比如功能验收加环境版本和用例编号,性能验收加压测数据和阈值。
判断依据很简单:如果删掉某个字段后,你还能回答谁在什么时候依据什么判定通过或驳回,那这个字段就可以不进固定集。实操上把固定字段做成模板默认值,扩展字段用下拉选项而不是自由文本,能显著降低填写成本。
2. 验收结论用“通过/不通过”两档够用吗,还是必须加中间状态?
我们现在的验收只有通过与不通过,但实际经常遇到“主流程没问题、边界情况还要再确认”的情况,写通过吧不放心,写不通过吧研发又觉得被卡了。这种灰色地带到底该怎么记,才能既不冤枉人又不放过风险?
两档结论在多数团队里不够用,但也不建议无限细分。推荐三档加一个前置状态:待验收、有条件通过、通过、驳回。有条件通过必须绑定一条明确的待办和截止时间,比如“支付回调在弱网下超时,需在周四前补测”,否则这个状态会变成逃避结论的垃圾桶。
判断口径是:如果遗留问题不影响本次上线的核心目标,且已有明确修复计划,就走有条件通过;如果影响核心目标,一律驳回。数据上可以统计有条件通过的占比,如果长期超过百分之二十,说明提测质量或验收标准本身有问题,要往前端流程找原因。
3. 验收记录和缺陷记录要不要分开管理,混在一起会有什么后果?
我们之前把验收发现的问题直接当缺陷录进缺陷系统,后来发现验收记录里全是问题,通过的项目反而没有留痕。我就很纠结,这两类记录到底该不该分开,混着记会不会导致后面统计质量指标时口径全乱?
建议分开管理,但用关联字段打通。验收记录回答的是“这个交付物是否达到约定标准”,缺陷记录回答的是“哪里坏了、怎么修”。两者混在一起最直接的后果是验收通过率这个指标失真,因为通过的项目往往不产生缺陷记录,你只能看到失败的样本。实操做法是验收记录独立成表或独立模块,每条验收记录可以关联零到多条缺陷。
统计时分两个口径:验收通过率按验收记录条数算,缺陷密度按缺陷条数除以需求规模算,不要用验收记录去反推缺陷率。这样你既能看到验收环节的健康度,也能看到交付物的真实质量。
4. 小团队没有专职QA,验收记录怎么落地才不至于流于形式?
我们是一个十来人的研发团队,没有专职测试,验收基本靠研发自测加产品抽检。之前也搞过验收表格,但坚持两周就没人填了。我想知道在这种人手紧张的情况下,验收记录有没有轻量到能真正跑起来的做法?
小团队的核心矛盾是记录成本必须低于它带来的收益。可行做法是三步:第一,把验收记录嵌入现有流程而不是新增流程,比如在任务看板的完成动作里强制弹出三个必填项,验收人、验收结论、证据链接,不填不能拖到已完成;第二,只对面向用户的需求做完整记录,内部重构和纯技术任务用一句话结论加自测说明即可;
第三,每周抽十分钟做一次记录巡检,只看必填项是否齐全,不看内容长短。判断标准是:如果某条记录在两周后没人再打开过,说明它没有产生复盘价值,应该简化而不是加码。坚持一个月的团队通常会发现,真正有用的记录只占全部任务的百分之三十左右,把这部分做扎实就够了。
核心关键词
文章包含AI辅助创作:验收记录实操方法:研发团队提升任务验收效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405299
读者评论
我们团队二十来人,去年也试图按这套四层结构改验收模板,结果跑了两周就退回原样。问题不在模板,而在任务粒度太细,一个需求拆成十几个子任务,每个都写版本和证据链,开发直接抵触。后来只保留验收标准和结论两栏,反而填写率上去了。我的疑问是,这套结构在人均并行三个以上任务的团队里,真能长期维持吗?
对‘验收标准前置’这点有同感,但文章里把填写率低于70%当成硬指标,我觉得要分情况。有些探索型需求开始确实写不清完成定义,硬逼着写只会产出一堆正确但无用的验收条件。我更想知道,这种任务和确定性交付任务在模板上怎么区分,不然一线很容易为了填而填。
耗时拆解那张图里,等待验收方响应排第一,我反而觉得这才是最该先动的地方。很多团队不是标准不清,而是验收人排期没人管,任务卡在待验收和卡在等开发一样常见。加字段、加模板对这块帮助有限,可能得先约定验收时段或者轮值验收人。版本和回归确认那段倒是提醒我了,我们上次上线失败就是漏了合并后的二次确认。
