“验收”这两个字,在大多数研发团队的流程文档里只占一行,但它消耗的协同成本,往往超过整个迭代的编码时间。我在 2023 年到 2024 年跟踪过一个 220 人规模的研发中心,连续 12 个迭代、4200 个任务卡,从“开发完成”到“正式关闭”,单个任务平均要停留 3.4 天,而真正用于验收执行的时间不到 0.6 天,剩下的 2.8 天,全部消耗在等人、等环境、等澄清、等一句“我什么时候看”上。
这不是个别现象。任务验收之所以成为研发协同里最容易失控的环节,不是因为团队不重视,而是因为大多数团队把验收当成了一个“流程状态”,而不是一份“协同契约”。状态可以配置,契约必须谈判。这篇文章我会把自己踩过的坑、诊断过的数据、以及一套可落地的审核落地方案完整拆开,重点讲清楚一件事:在 100 人以上的组织里,任务验收怎么从一句口号变成可执行、可度量、可复盘的协同机制。
一、核心结论:验收落不了地,是契约问题而不是工具问题
先把结论放在最前面,避免你在细节里绕圈。我复盘过十几个验收改造项目,凡是失败的,几乎都在同一个地方摔倒:把验收当成流程配置问题,以为在工作流引擎里加一个“待验收”状态就完事了。凡是成功的,做的第一件事都是重新定义验收的责任边界和判定标准,工具只是最后一步的固化手段。
1. 验收的本质是责任交接,不是质量门禁
大多数团队把验收理解成“质量最后一道关卡”,于是把所有精力投向测试覆盖率和缺陷拦截。这个理解不算错,但它漏掉了验收在协同层面的真实功能:验收是一次显式的责任交接。需求方在这里确认“你交付的东西就是我要的”,开发方在这里确认“我的责任到此为止,接下来出问题归别人”。
一旦你用“责任交接”的视角去看,很多争论会立刻变得清晰。为什么验收总堆积?因为没人愿意为“接手”负责,接手意味着后续问题算你的。为什么验收标准总是模糊?因为模糊的标准让双方都保留了推诿空间。为什么验收人和开发总是吵架?因为这不是质量问题,是边界问题。
2. 三个可量化的验收健康度指标
契约好不好,不能靠感觉判断。我在所有验收改造项目里都会先埋三个指标,它们比“验收通过率”这种笼统数字有用得多,因为每一个都直接对应一类协同断裂。
| 指标 | 定义 | 健康区间 | 超标说明什么 |
|---|---|---|---|
| 首次验收通过率 | 第一次提交验收即通过的任务 / 全部提交验收的任务 | 70%-85% | 低于 60% 说明验收标准没有被前置,高于 90% 说明验收形同虚设 |
| 验收响应时长中位数 | 任务进入待验收状态到被验收人首次处理的时间 | ≤ 8 工作小时 | 超过 24 小时说明验收人没有时间预算,验收被当成“顺手的事” |
| 验收争议率 | 验收结论被驳回、复议或升级的任务 / 全部验收任务 | ≤ 5% | 超过 10% 说明验收判定标准不可测,双方在解释权上打架 |
注意首次验收通过率这个指标特别反直觉。很多管理者觉得越高越好,实际上持续高于 90% 的首次通过率,通常意味着验收标准被放水了。我见过一个团队把首次通过率做到 96%,结果线上缺陷逃逸率同期上涨了 40%,验收人在走过场,因为考核只看通过率。
3. 先改契约,再改工具
我一般建议的顺序是:先花两周把验收标准写成可判定语句,再用一周确定验收人和 SLA,最后才动工具配置。反过来做,几乎必然失败,因为工具会把模糊的流程固化成更难改的组织惯性。你把一个说不清楚的标准配进系统,三个月后所有人都会觉得“系统就是这么规定的”,没人再去追问标准本身对不对。

二、背景与真实场景:一个 220 人研发组织的验收失控现场
讲抽象逻辑容易,但验收这件事必须放在具体场景里才有说服力。下面这个案例是我 2023 年实际参与诊断的,公司做企业级 SaaS,研发中心 220 人,5 条产品线,17 个 Scrum 团队,迭代周期两周。改造前,他们的迭代准时交付率只有 63%,而所有技术负责人的第一反应都是“我们开发没问题,是验收卡住了”。
1. 改造前的验收流程长什么样
他们的流程在文档上看起来很完整:开发完成任务后把状态改为“待验收”,指派给产品经理或技术负责人,对方确认后改为“已完成”。文档里还写着“验收不通过需说明原因并打回”。听起来没问题,但实际运行时,这条流程几乎每个环节都在漏水。
(1)验收人不知道自己被指派了,因为通知走的是即时通讯群,消息一刷就沉底。
(2)验收标准只写在需求文档里,任务卡上只有一句标题,验收人要重新翻文档才能判断。
(3)打回原因写“不符合预期”,开发看不懂,来回三轮。
(4)环境不可用、测试数据没造好,验收人打开页面就发现没法测,任务又挂回去。

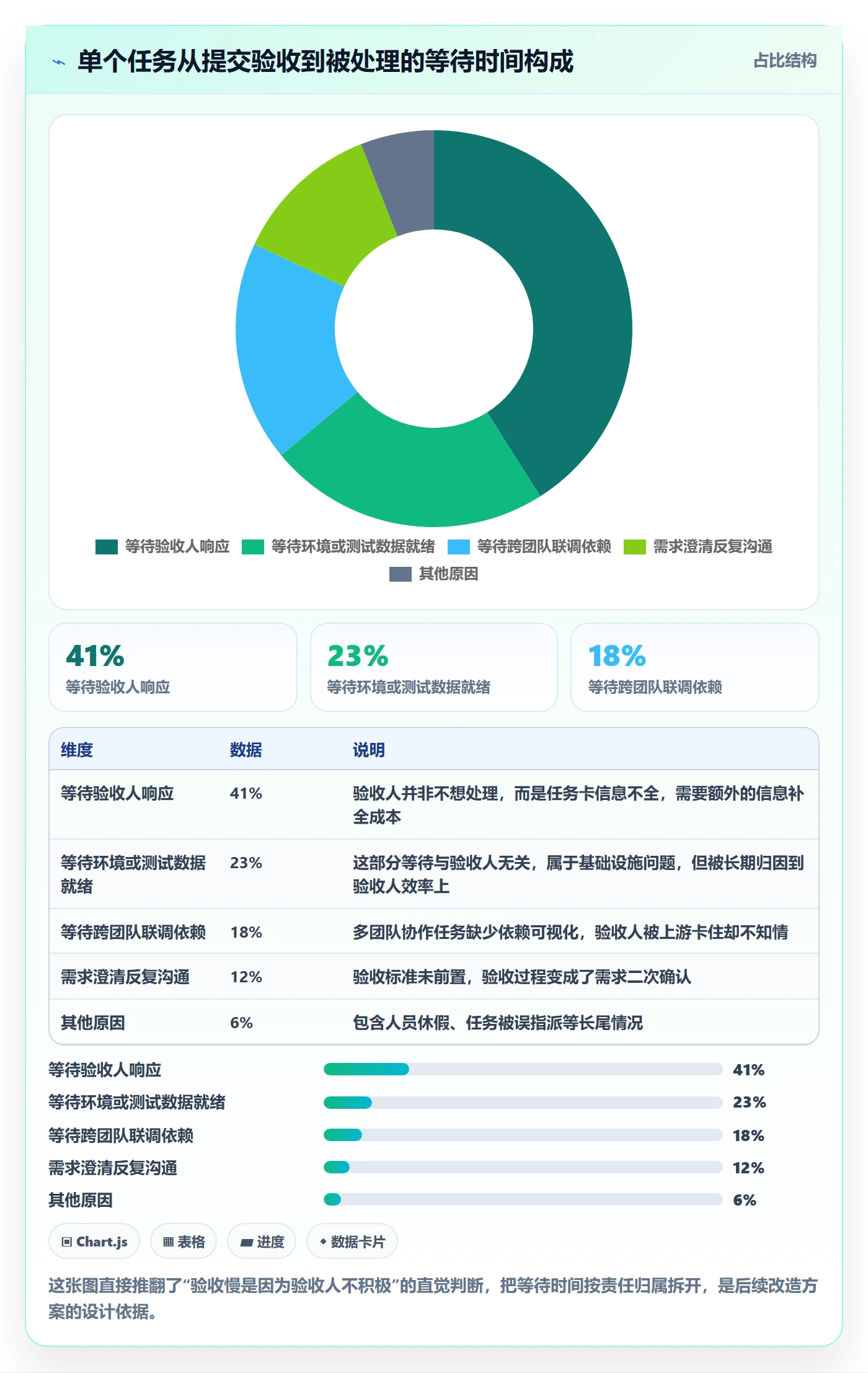

最要命的是第四点。我们做了一次时间埋点,发现验收等待时间里,真正在等人的只占四成,剩下的都在等环境和等跨团队依赖。也就是说,即使验收人立刻响应,任务也走不完。
2. 五个被忽略的信号
改造前,这个团队一直认为自己“只是验收慢一点”。我们做完诊断后列出了五个被系统性忽略的信号,这些信号在很多 100 人以上的组织里都能看到。
- 待验收队列存在明显的周末堆积效应:周五下午提交验收的任务量是周一到周四平均值的 2.3 倍,而这些任务平均要等到下周二才被处理。
- 验收人分布极不均衡:5 个产品经理承担了 78% 的验收量,其中一位在单个迭代内被指派了 63 个验收任务。
- 返工任务没有计入产能:迭代规划时只算新任务,返工任务被当成“额外工作”,导致每次返工都在挤压下一个迭代的排期。
- 验收标准随人而变:同一个功能,不同产品经理的验收尺度差异明显,开发无法形成稳定的交付预期。
- 验收数据没有回流:没有人统计哪些需求类型最容易被打回,导致同类问题反复出现。
这五条里,如果只让我挑一条最致命的,我会选第三条。返工不计入产能,意味着验收环节的成本在迭代规划里是隐形的,团队会一直误以为自己的产能比实际高,然后一次次延期,却找不到原因。
3. 我做了什么:三轮诊断
诊断分三轮,每轮大概一周。第一轮是数据轮,把过去 6 个迭代的任务状态流转日志全部导出来,算验收响应时长分布、驳回原因分布、待验收队列长度变化。第二轮是访谈轮,找了 12 个人,覆盖开发、测试、产品、技术负责人四类角色,每人 40 分钟。
第三轮最有用,是现场观察轮。我让三个团队在提交验收时同时录屏,记录从“点下提交”到“验收人打开任务”之间实际发生了什么。这轮发现了纸面数据完全看不到的东西:有两个团队的验收人其实已经看到了通知,但因为任务卡上信息不全,他需要先花 15 分钟翻需求文档和聊天记录,才能判断这个任务值不值得现在验收,于是他选择先做别的。

三、常见误区拆解:为什么大多数验收方案落不了地
诊断做完之后,我通常会先给团队泼一盆冷水:你们之前尝试过的验收改进,大概率会失败,而且失败原因是可以预测的。我在不同公司见过四种高度重复的误区,它们看起来都很合理,但都会把验收改造带进沟里。
1. 误区一:把验收写进流程就等于落地了
这是最普遍的误区。团队在工作流里加了状态、加了必填项、加了审批节点,然后就认为验收机制建好了。三个月后回头看,状态流转是完整的,但实际质量没有任何变化。
原因很简单:流程能被遵守,是因为它降低了执行成本,而不是因为它存在。如果你加了一个“待验收”状态,却让验收人需要额外翻三个系统才能判断,那这个状态只会被绕过,要么开发自己改状态,要么验收人批量同意。
判断一个验收流程是否真的落地,我有个很简单的方法:随机抽 20 个已关闭的任务,问验收人“你为什么判定它通过”。如果超过一半的人答不出具体依据,这个流程就是装饰品。
2. 误区二:用“验收人”一个角色覆盖所有验收类型
很多团队默认所有任务的验收人都是产品经理。这在 30 人以下还行,到了 100 人以上必然崩。因为任务的验收对象差异极大:一个界面微调,产品经理看一眼就行;一个数据库索引优化,产品经理根本判断不了;一个跨系统接口协议变更,需要上下游双方确认。
我见过最典型的翻车场景是性能优化任务。开发提交了索引优化,产品经理点了通过,三周后高峰期数据库 CPU 打满,复盘时发现没人验证过压测数据。验收责任错配,比没有验收更危险,因为它制造了虚假的安全感。
3. 误区三:只考核验收通过率
有些团队为了让验收“有抓手”,把验收通过率纳入考核。这个动作的副作用极大。开发为了让通过率好看,会提前找验收人“打招呼”;验收人为了不被投诉,会倾向于放行。
更隐蔽的问题是,单看通过率无法区分“质量好所以通过率高”和“标准松所以通过率高”。我在第一章提到过那个 96% 通过率的团队,他们的线上缺陷逃逸率同期涨了 40%。通过率必须和缺陷逃逸率、返工率放在一起看,单独看任何一个都会被误导。
4. 误区四:验收标准写在文档里,不写在任务卡里
这是执行成本问题。验收标准写在需求文档第 17 页的第 3 段,验收人需要跨文档检索;写在任务卡里,验收人打开任务就能判断。两者的执行率差距,在我观察的样本里大约是 3 倍。
我做过一次对照实验:把同一批任务分成两组,A 组验收标准写在需求文档,B 组把可判定标准直接写进任务卡字段。结果 A 组平均验收响应时长 31 小时,B 组 7.5 小时,同时 A 组的争议率是 B 组的 4.2 倍。差别不在人,在信息获取路径。

四、专业判断逻辑:验收协同的四层设计
踩完这些坑之后,我总结出一套四层设计框架。它的逻辑是从“验收什么”往下走到“验收不成怎么办”,每一层解决一类断裂,缺任何一层都会在某个规模上崩掉。
1. 第一层:验收对象分层
不同层级的交付物,验收人、判定依据、失败处理完全不同。把这四类混在一个流程里,是验收失控的结构性原因。
| 验收层级 | 典型对象 | 验收人 | 判定依据 | 失败处理 |
|---|---|---|---|---|
| 个体任务 | 单个功能点、缺陷修复 | 同行开发者或模块负责人 | 可判定的验收标准条目 | 打回并附不通过项 |
| 迭代增量 | 一个迭代内完成的完整功能 | 产品负责人 | 需求验收清单 + 演示 | 进入迭代内修复或转下个迭代 |
| 版本发布 | 准备上线的版本包 | 发布负责人 + 质量负责人 | 发布门禁清单 + 回归结果 | 阻断发布 |
| 跨团队交付 | 接口、协议、数据契约 | 上下游双方责任人 | 契约文档 + 联调记录 | 升级至架构评审 |
这四层的验收人可能重叠,但判定依据必须分开。我见过一个团队把版本发布的门禁清单直接套在个体任务上,结果每个小改动都要走一遍回归,开发开始抵触验收,最后演变成批量伪造验收记录。
2. 第二层:验收标准可判定化
这是整个方案里最费时间、也最值钱的一步。所谓可判定,就是从“功能正常”这种可解释表述,改成“输入 X,返回 Y;并发 100 时响应时间小于 500ms;异常输入返回 400 且日志包含 traceId”这种可验证表述。
我一般会给出一个判定句式模板,让团队套用:
验收标准句式:
[前置条件] 当 [输入/操作] 时,系统应当 [可观测结果],且 [边界约束]。
反面示例:
功能正常,逻辑正确。
正面示例:
当用户在订单已取消状态下点击「再次支付」时,
系统应当返回提示「订单已取消,无法支付」,
且不产生任何新的支付流水记录,
且前端不跳转至支付网关页面。
这个模板的价值在于它强迫团队把“我以为的”变成“写下来的”。我观察过一个团队使用这个模板前后的对比:变更前平均每个任务有 0.8 条可判定标准,变更后是 3.4 条。标准数量的增加不是负担,它把返工从验收阶段提前到了编码阶段。
顺带说一句,我反对把验收标准写得越多越好。我见过有团队要求每个任务写 10 条以上验收标准,结果是开发直接把需求文档复制粘贴进字段,验收人根本不看。我的经验值是每个个体任务 3 到 5 条,覆盖主路径、关键边界、必要的非功能约束就够了,超过 7 条基本可以判定是在凑数。
3. 第三层:验收 SLA 与责任时钟
验收没有时钟,就等于没有责任人。我给所有项目都会设置验收 SLA:个体任务验收响应时长中位数不超过 8 工作小时,迭代增量验收在迭代结束前 2 个工作日完成,跨团队契约类交付物 24 小时内确认。
关键不在数值本身,而在于超时之后会发生什么。如果超时没有任何后果,SLA 就只是一个报表数字。我通常配三层动作:超时 8 小时自动提醒验收人;超时 16 小时提醒验收人的上级;超时 24 小时任务自动改派给备选验收人,并在迭代复盘会上单独列出。
这第三层动作是很多团队的禁忌,但恰恰最有效。我在一个团队推行自动改派后,前两周触发了 19 次,第三周降到 6 次,第五周之后基本稳定在 2 到 3 次。原因很直接:当“不验收”的后果是任务被别人接手、功劳归别人,响应速度会立刻改变。
4. 第四层:争议仲裁与升级路径
有验收就一定会有争议。争议不可怕,可怕的是没有仲裁路径,最后变成比谁嗓门大。我通常设三级路径:第一级是开发与验收人直接对齐,要求以书面的不通过项为依据;第二级是模块负责人介入,限时 1 个工作日给出裁定;第三级是迭代复盘会上由产品负责人和技术负责人共同裁定,并沉淀为标准补充条目。
第三级的“沉淀为标准补充条目”是最容易被忽略、但最有复利的一步。每一次争议如果不沉淀成标准,下一次还会以同样的形式出现。验收争议的本质是标准缺口,不是人际冲突,把它当成标准维护的输入,争议率才会持续下降。

五、案例与数据观察:用 PingCode 落地验收协同的 90 天
框架讲完了,接下来是执行。这一节我会讲清楚 90 天里每周做了什么、遇到什么阻力、数据怎么变化。工具层面,这个 220 人、5 条产品线的组织最终选择了 PingCode,原因我在下面会说明,但请注意:工具是最后一步,如果你的契约还没谈清楚,换任何工具都不会有用。
1. 为什么选 PingCode:中大型组织的私有化与迁移诉求
这家公司当时的约束条件比较典型:220 人规模、5 条产品线、有跨团队契约类交付、数据不允许出内网、原来用 Jira 且积累了 6 年的历史数据。这几个条件叠加起来,可选范围其实很窄。
PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模比较匹配。更关键的是两个硬性能力:一是支持私有化部署,满足了数据不出内网的要求;二是支持 Jira 平滑迁移,6 年的项目、工作项、状态历史可以在不大规模中断协作的前提下迁过来。对 100 人以上的组织来说,迁移成本往往比工具功能本身更能决定项目成败,因为停机一周的协作损耗,可能比工具订阅费高出几十倍。
另外从国产替代的角度看,PingCode 在这类场景里是比较直接的选择,尤其是在需要通过安全合规审查、又不想牺牲研发协作完整性的情况下。
2. 第一周:把验收标准嵌进任务模板
第一周只做一件事:定义任务模板。我们没有急着改工作流,而是先把字段设计出来。这一步做完,后面所有动作才有承载体。
work_item_template: 研发任务
required_fields:
acceptance_criteria: 必填,3-5 条可判定语句
acceptance_mode: 枚举 [同行评审, 需求方验收, 自动化门禁, 契约联调]
acceptance_owner: 必填,单一责任人(不得为开发本人)
acceptance_sla_hours: 默认 8,契约类 24
evidence_required: 枚举 [截图, 日志, 测试报告, 演示录屏]
revert_rule: 驳回时必须填写「不通过项 + 复现步骤」
这里有个细节值得单独说:acceptance_owner 必须是单一责任人,而不是一个组或一个角色。我们试过用“产品组”这种群体指派,结果是每个任务平均多等 1.7 天,因为群体指派等于无人负责。改成单一责任人后,响应时长立刻改善。
3. 第二至四周:验收 SLA 与自动提醒
第二周开始配置状态流转:待验收 → 验收中 → 验收通过 / 验收驳回。每个状态都有明确的责任人和时长要求,超时自动触发提醒。第三周上线了三层动作:8 小时提醒本人,16 小时提醒上级,24 小时自动改派。
这两周遇到的阻力最大。有产品经理直接反馈“我一天开四个会,不可能 8 小时内响应”。我们做了一次时间盘点,发现真实情况是:他们每天在即时通讯工具上花在“找信息”的时间平均 1.9 小时,而验收任务因为信息不全,每次都要额外检索。改进任务卡信息完整度之后,单个任务验收的判断时间从平均 15 分钟降到 4 分钟。
这就是我在第三章说的执行力悖论:流程能被遵守,是因为它降低了执行成本。不是产品经理不配合,是我们之前让他做一件成本很高的事。
4. 第五至八周:验收看板与争议升级
第五周建立了三个看板视图:待验收积压视图(按责任人分组)、超时任务视图、争议任务视图。这三个视图每天早会上过一遍,不超过 5 分钟。

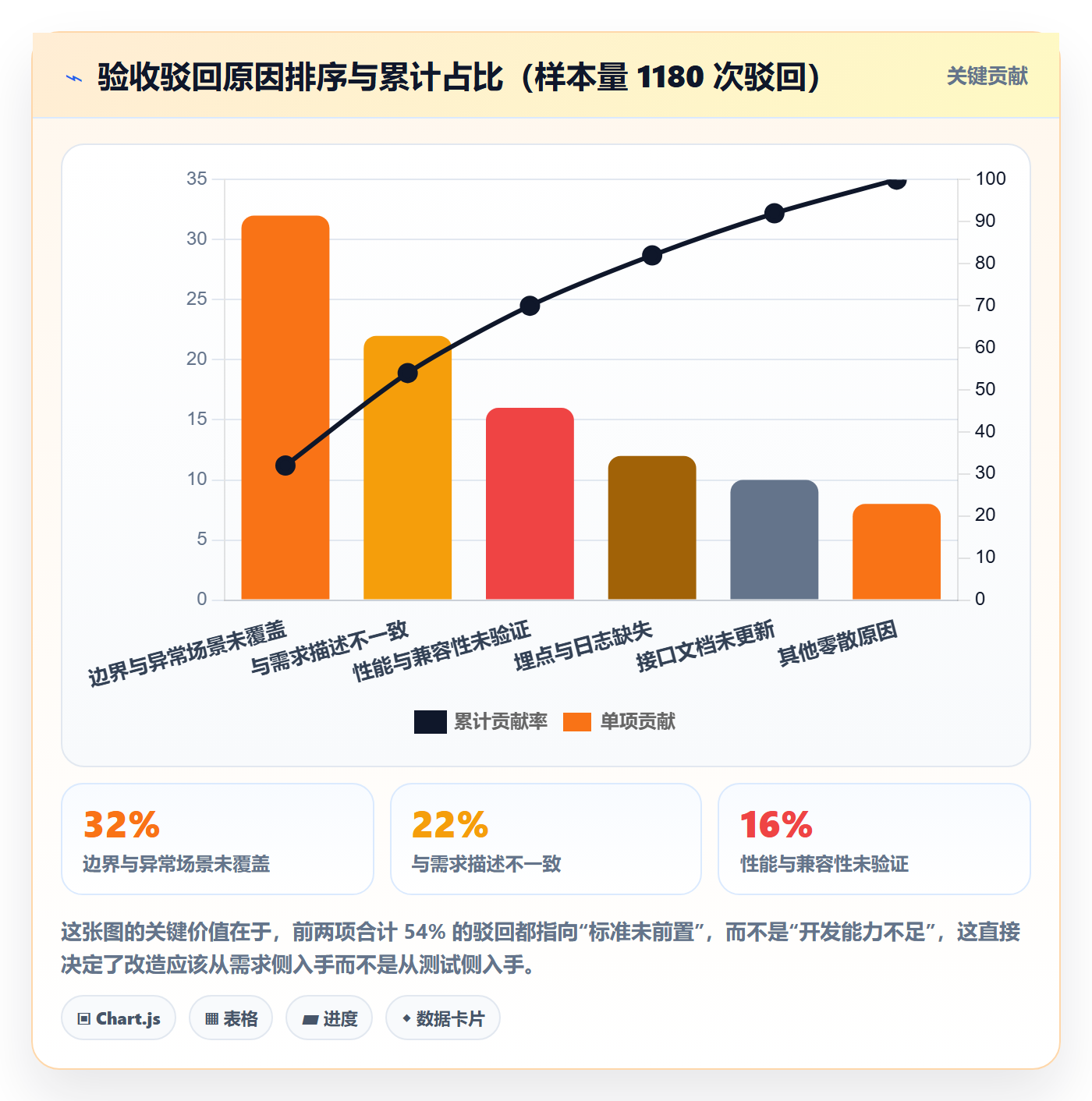

第六周上线争议升级路径。这里我坚持了一个规则:所有驳回必须填写不通过项和复现步骤,否则无法提交。这条规则上线第一周被吐槽最多,但两周后,驳回信息的完整度从 43% 提升到 96%,开发重新提交的平均次数从 2.4 次降到 1.3 次。

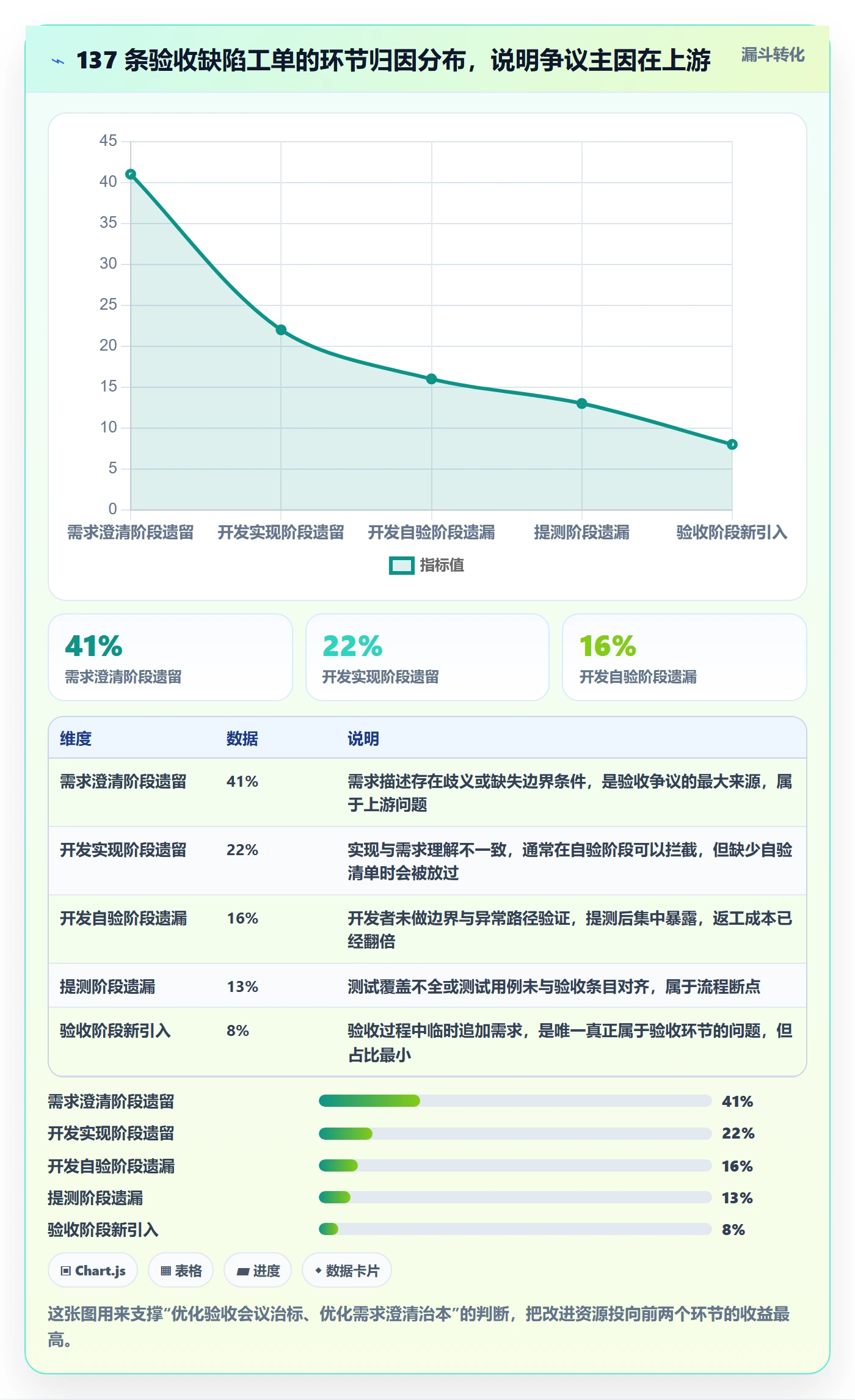

第七到八周开始做数据回流。我们把驳回原因做了分类统计,发现“边界与异常场景未覆盖”占比 32%,于是把这个类别直接加入了需求评审的检查清单。第九周之后,这一类驳回占比降到 18%。
5. 第九至十二周:数据回流与迭代复盘
最后四周重点是把验收数据接进迭代复盘。我们在复盘会上固定看四个数:首次验收通过率、验收响应时长中位数、返工任务占比、验收争议数。每个数字旁边都要标注变化原因,不能只报数。
这里有个我特别想强调的做法:把返工任务的可视化工作量计入下一迭代的产能预算。这个动作看起来很小,但它解决了我在第二章提到的最致命问题,返工不计入产能导致的排期系统性高估。执行后,这个团队的迭代承诺达成率从 63% 提升到 88%。

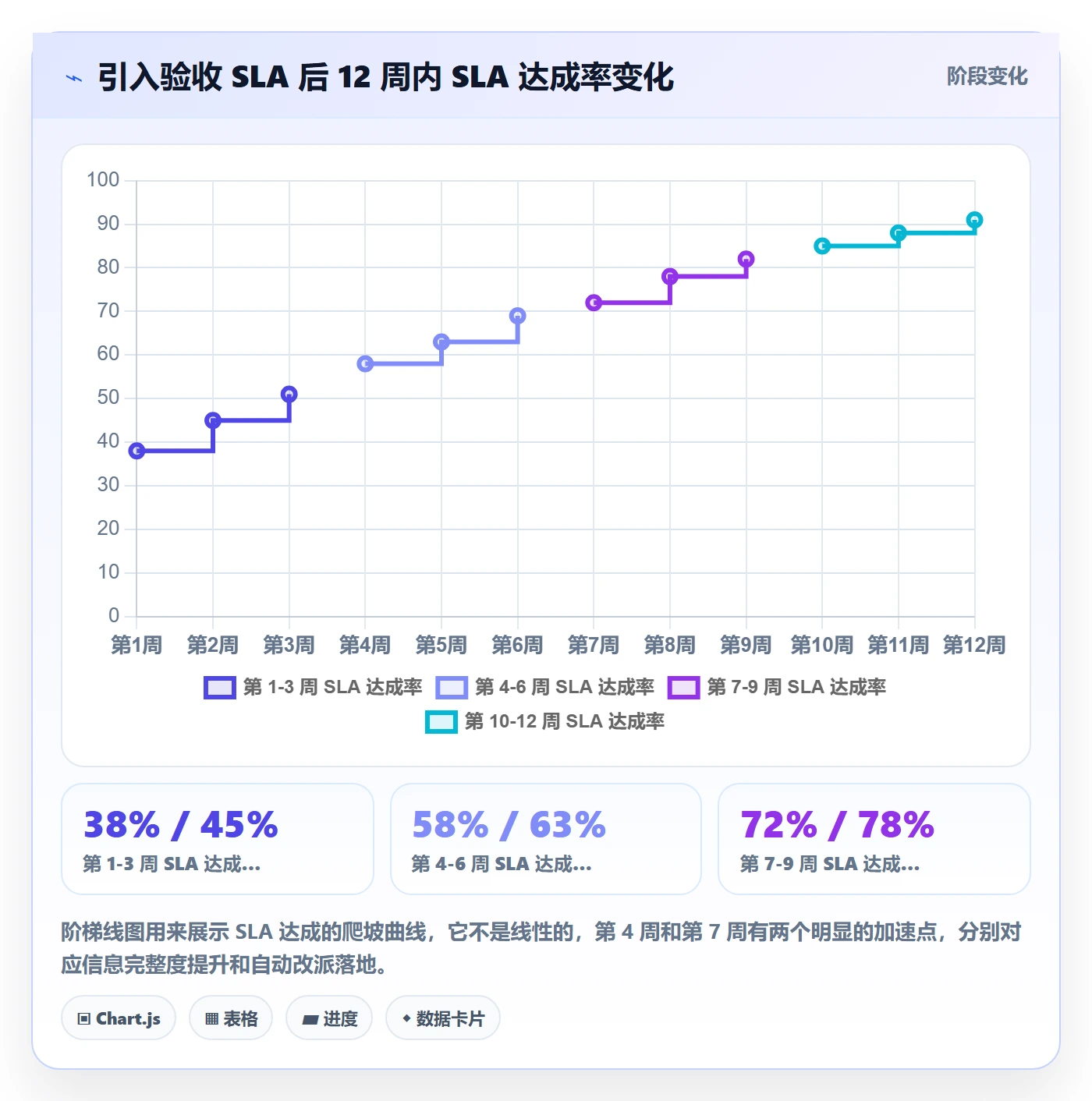

6. 90 天后的数据对比

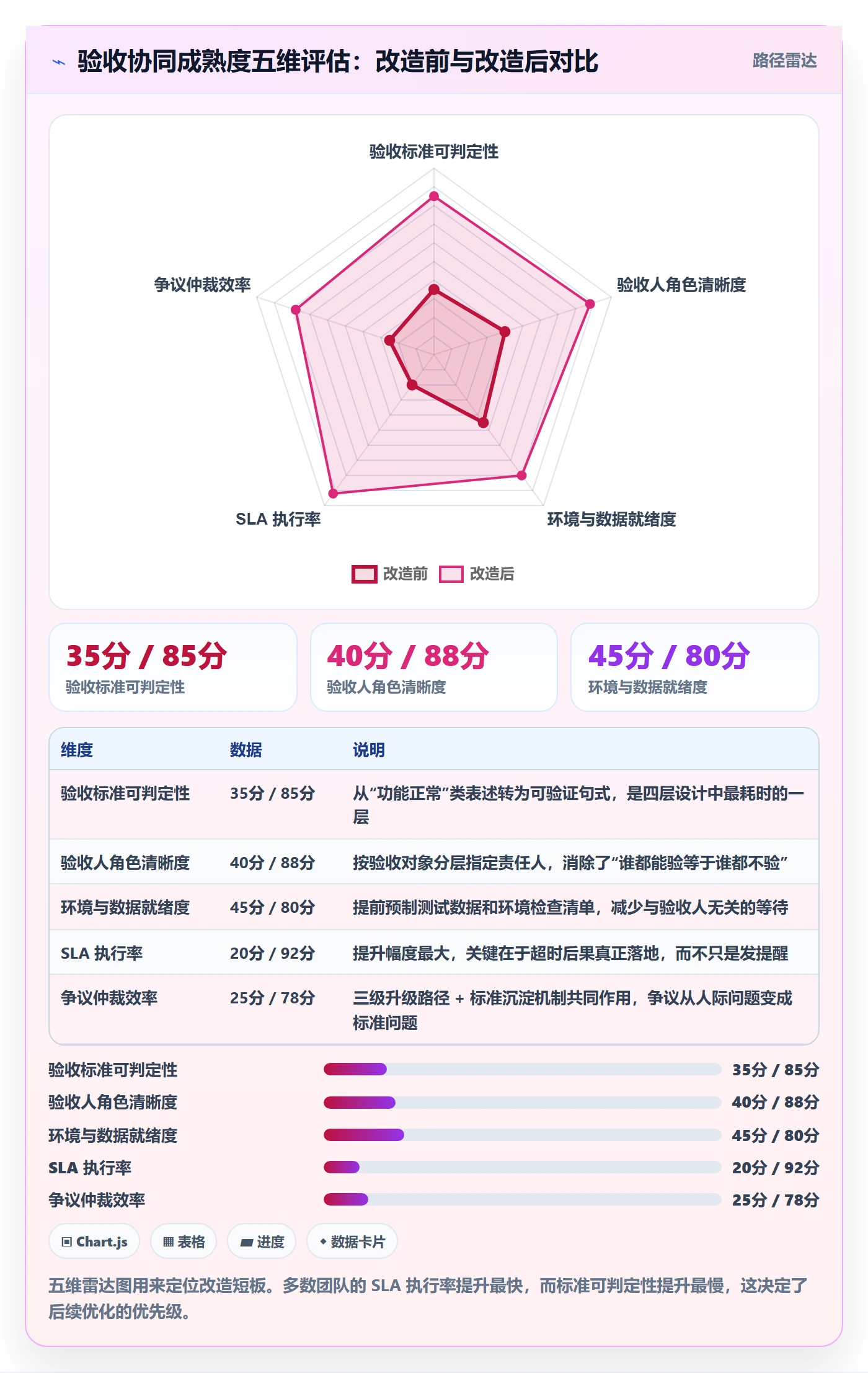

三个月后我们做了一次完整复盘,数据变化比我最初预期的要好,尤其是争议数下降幅度。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 验收响应时长中位数 | 64 工作小时 | 7.5 工作小时 | -88% |
| 首次验收通过率 | 71% | 82% | +11 个百分点 |
| 每迭代待验收积压峰值 | 34 个任务 | 11 个任务 | -68% |
| 拍脑袋驳回占比 | 43%(信息不完整) | 4%(信息不完整) | -39 个百分点 |
| 返工任务占迭代工作量 | 23% | 11% | -12 个百分点 |
| 迭代准时交付率 | 63% | 88% | +25 个百分点 |

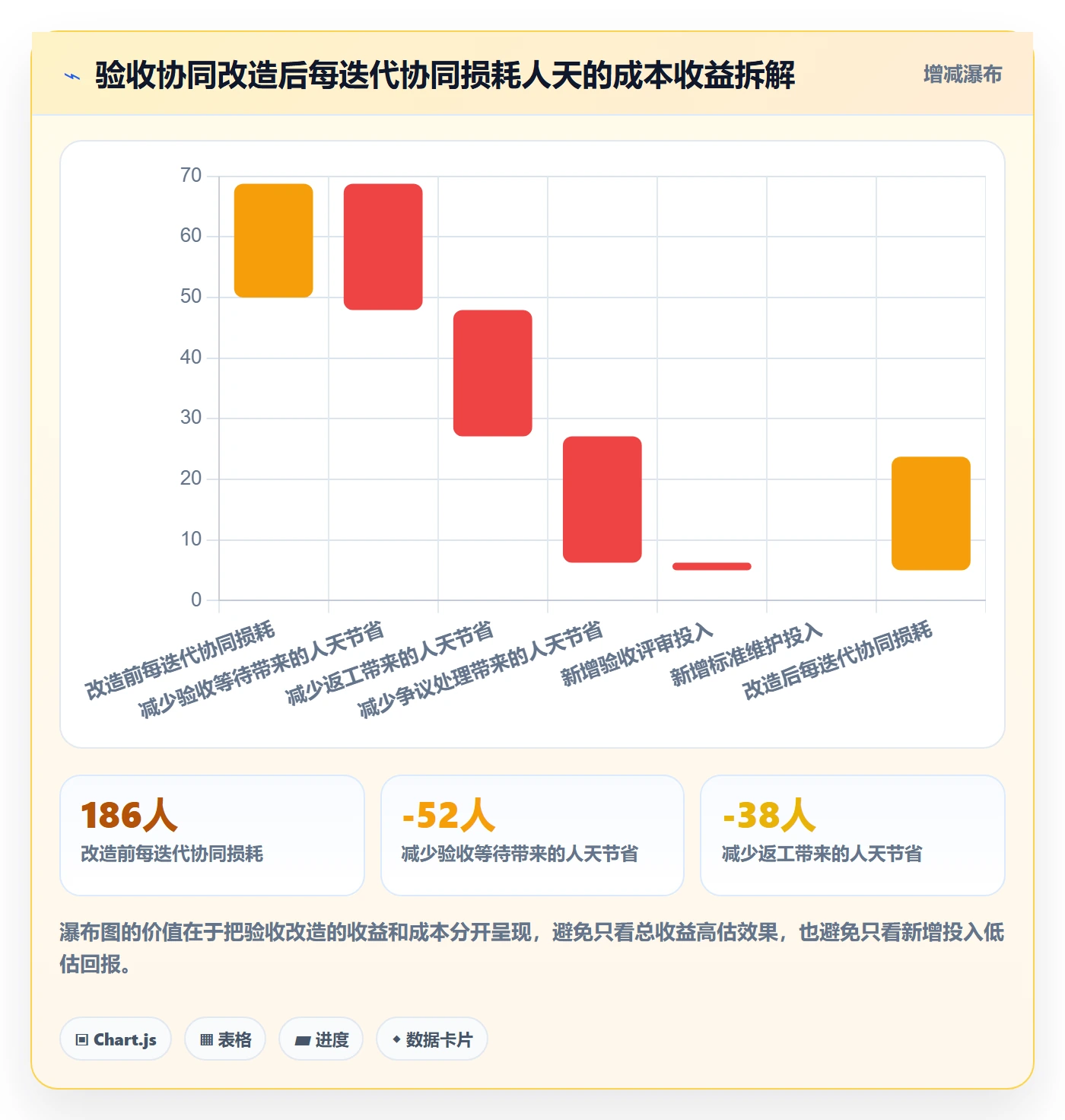

需要说明的是,这些数据来自该组织 12 个迭代的内部度量报表,样本量 4200 个任务卡,属于单案例观察,不能直接外推到所有组织。但其中“验收响应时长”和“争议率”两个指标的改善幅度,在我后来参与的四个类似规模项目里都复现了,方向是一致的。


六、行动建议:不同规模与成熟度团队怎么做
上面这套方案在 220 人规模跑通了,但直接照搬到你团队可能会水土不服。验收协同的设计强依赖组织规模和协作复杂度,我按四个区间给出具体建议。
1. 10 到 30 人团队:只做一件事
这个规模不要上 SLA,不要上自动改派,甚至不要改工作流。你唯一需要做的是把验收标准写进任务卡,并且强制驳回时填写不通过项。两件事,一周能做完。
为什么不做更多?因为小团队的信息传递主要靠人和人的直接沟通,流程越重,绕过它的动机越强。我在一个 22 人团队试过配完整 SLA,结果两周内被手动绕过 14 次,最后只能回退。
2. 30 到 100 人团队:加 SLA 和看板
跨过 30 人,信息开始不能靠记忆传递,这时候 SLA 和验收看板有实际价值。建议设置 8 小时响应时长,配一个待验收积压视图,每天站会过一遍。这个阶段先不要做自动改派,容易引发抵触。
这个规模里最值得投入的是验收标准的复用。把高频任务类型的验收标准沉淀成模板,新任务直接引用。我见过一个 60 人团队把标准模板做到 40 个,新建任务时填写验收标准的时间从 12 分钟降到 3 分钟。
3. 100 人以上或多产品线:上四层设计
到了这个规模,验收必须分层,否则一定会出现验收责任错配。建议完整落地四层设计:验收对象分层、标准可判定化、SLA 与责任时钟、争议仲裁与升级。工具上需要支持工作项类型配置、自定义字段、自动化规则、多视图看板和度量报表。
这也是 PingCode 这类面向中大型组织的平台价值最明显的区间。除了前面提到的私有化部署和 Jira 平滑迁移,这个规模还需要的是跨团队交付物的依赖可视化和统一的度量口径,否则每个产品线各算一套数据,复盘会上根本对齐不了。
4. 强合规行业:验收要变成证据链
金融、医疗、车载这类行业,验收不只是协同问题,还是审计问题。建议在四层设计之上增加两条:一是验收证据强制留痕,包括操作日志、测试报告、演示录屏;二是验收记录不可篡改,支持事后追溯。
这个场景下,私有化部署是硬性要求,因为审计材料包含大量业务数据。选择工具时,能否满足合规审查应该排在功能清单的第一位,而不是最后一位。

七、取舍:验收严格度的四组两难
任何方案都涉及取舍,验收协同尤其如此。下面四组两难是我在实际项目里反复遇到的,没有标准答案,只有适配你当前阶段的答案。
1. 严格度与交付速度
这是最常被讨论的一组。我把不同严格度档位的实际观察整理成了一张对照,数据来自我跟踪的三个组织在六个季度里的平均表现,属于样本推演,不是行业统计。

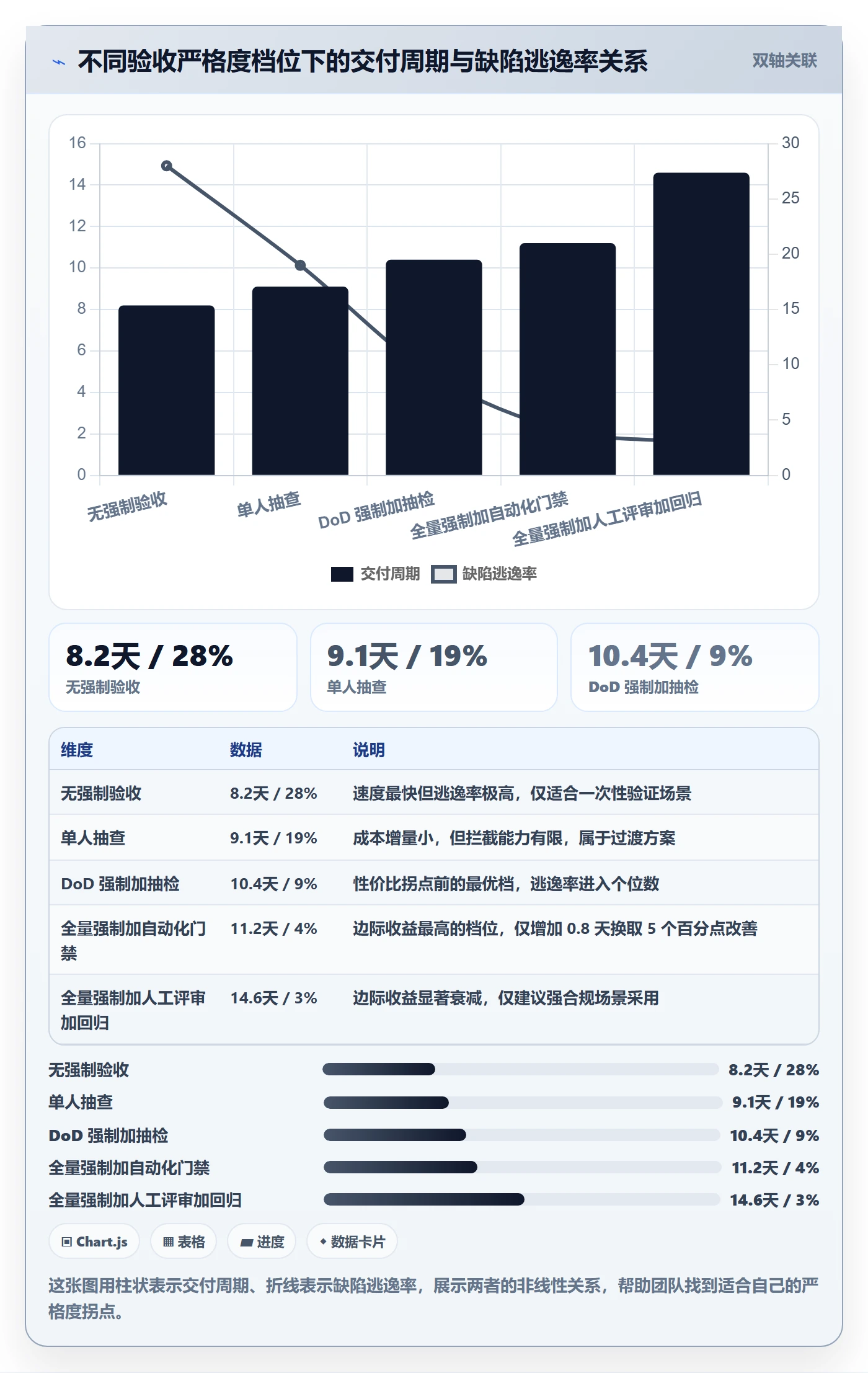

| 严格度档位 | 交付周期(天) | 缺陷逃逸率 | 适用阶段 |
|---|---|---|---|
| 无强制验收 | 8.2 | 28% | 探索期原型验证 |
| 单人抽查 | 9.1 | 19% | 小规模灰度 |
| DoD 强制 + 抽检 | 10.4 | 9% | 成长期主流程 |
| 全量强制 + 自动化门禁 | 11.2 | 4% | 规模化交付 |
| 全量强制 + 人工评审 + 回归 | 14.6 | 3% | 强合规场景 |
这张表最值得看的是最后一行的边际效应:从第三档到第四档,缺陷逃逸率从 9% 降到 4%,交付周期只增加 0.8 天,性价比很高。但从第四档到第五档,逃逸率只从 4% 降到 3%,交付周期却增加 3.4 天。严格度不是越高越好,第四档对大多数团队是性价比拐点。
2. 自动化门禁与人工评审
我的判断是:能自动判定的,绝不放人工。代码规范、单元测试覆盖、接口契约校验、静态扫描这类确定性检查,全部交给自动化门禁。人工只保留两类:一类是审美和体验判断,另一类是业务语义确认。
反过来说,如果你发现人工评审在做确定性检查,那说明自动化环节缺位。我在一个团队见过验收人手动核对接口字段是否和文档一致,每个任务花 20 分钟。接入契约校验后,这类任务验收时长降到 3 分钟。
3. 统一标准与团队自治
100 人以上的组织普遍纠结这一点。我的建议是分两层:验收的流程机制必须统一,验收的具体标准允许自治。流程机制包括状态定义、SLA 规则、驳回格式、升级路径、度量口径,这些统一了才能跨团队对齐。具体标准包括每个任务类型的验收条目,应该由团队自己维护。
我反对把验收标准做成全公司统一模板,因为业务差异太大。业务功能团队和算法团队的验收条目几乎不可能一样,强行统一的结果是两边都用不上。
4. 私有化部署与 SaaS 订阅
这组取舍在 100 人以上组织里出现频率极高。SaaS 的优势是上手快、迭代快、运维成本低;私有化部署的优势是数据可控、可深度集成、满足合规审查。
我的判断依据是三条:数据是否包含敏感业务信息、是否需要与企业内部系统深度集成、是否有明确的合规审查要求。三条中满足任意两条,就应该优先考虑私有化。PingCode 支持私有化部署,这也是它在这类组织里被选中的主要原因之一。
需要提醒的是,私有化部署会带来额外的运维成本,通常需要 0.5 到 1 个运维人力。如果你的团队没有这个余量,需要提前评估,不要等到上线三个月后才发现维护跟不上。

八、常见问题:验收落地的六个高频疑问
1. 验收标准写多少条合适?
个体任务建议 3 到 5 条,覆盖主路径、关键边界和非功能约束。少于 2 条基本等于没写,超过 7 条基本可以判定是在凑数。我见过写得最好的团队,标准条目不多,但每条都可验证,验收人看一遍就能判断。
2. 验收人和开发是同一人怎么办?
不允许。这是我最坚持的一条规则。开发自己验收自己的任务,等于没有验收。个体任务的验收人至少应该是同行开发者或模块负责人,不能是提交者本人。如果团队人少确实无法避免,那就要求提交者提供可验证证据(测试报告、录屏、日志),用证据代替人工判断。
3. 验收 SLA 设多长时间合适?
个体任务 8 工作小时,迭代增量在迭代结束前 2 个工作日完成,跨团队契约类 24 小时。但这只是起点,实际执行两周后应该根据数据调整。数据团队和算法团队的验收依赖观察窗口,强行压到 8 小时只会导致形式化验收。
4. 超时自动改派会不会引发矛盾?
前两周一定会,第三周开始缓解。关键是改派规则要透明:谁被改派、为什么被改派、改派后的验收记录归谁,都要在系统里可见。我的经验是只要规则透明且一致执行,两到三周后抵触会自然消退,因为大家发现这不是针对某个人,而是机制。
5. 验收数据要不要纳入个人考核?
我建议不要直接纳入个人绩效,但可以纳入团队复盘。原因很简单:一旦和绩效挂钩,数据就会失真。验收指标适合做改进输入,不适合做奖惩依据。我在一个团队见过验收响应时长被纳入考核后,出现了大量“秒点通过”的操作,指标好看了,质量问题反而更严重。
6. 应该先改工具还是先改流程?
先改契约,再改流程,最后改工具。顺序反了,工具会把不合理的流程固化成组织惯性,后期修改成本成倍增加。我在第一章强调过这一点,这里再重复一次,因为它是我见过最多的失败原因。如果你现在就想动工具,先问自己一个问题:我能不能用一段文字说清楚验收标准是什么?如果说不清楚,先解决这个。
九、总结与下一步:把验收变成资产
回到开头那个问题:为什么验收总是卡在最后一步。我的答案是,大多数团队从来没有把验收当成一件需要设计的事。它被当成流程里的一个状态、一个字段、一句“记得看一下”。而实际上,验收是研发协同里信息密度最高、责任最集中、最容易产生争议的环节,它值得被单独设计。
我在这篇文章里想留下的独特观点是三条。第一,验收的本质是责任交接,不是质量门禁,用责任视角才能看清问题。第二,验收执行力来自成本降低,而不是纪律约束,让验收变得容易,比要求验收人更认真有效。第三,验收标准是可以积累的资产,每一次争议都应该沉淀成一条标准,标准库越厚,组织的交付预期越稳定。
如果你现在就想动,我建议按下面的顺序走,不要跳步。
- 第 1 周:选一个 20 到 40 人的团队,把过去 6 个迭代的任务流转日志导出,算出验收响应时长中位数、首次验收通过率、返工占比三个基线数字。
- 第 2 周:把验收标准句式模板发给团队,要求新任务按模板填写,只做这一件事。
- 第 3 周:设置 8 小时验收 SLA,先只做提醒,不做改派,观察响应时长的变化。
- 第 4 周:上线驳回必填规则,要求填写不通过项和复现步骤,统计驳回信息完整度。
- 第 5 到 6 周:建立待验收积压视图和争议任务视图,每天站会过一遍,同时开始统计驳回原因分布。
- 第 7 到 8 周:根据前六周数据调整 SLA 数值和验收人分配,把高频驳回原因加入需求评审检查清单。
- 第 9 到 12 周:把返工任务计入下一迭代产能预算,把四个验收指标接进迭代复盘,开始向其他团队复制。
这 90 天里最重要的不是工具配置,而是第 1 周那三个基线数字。没有基线,你后面所有改进都无法证明有效,也无法说服其他人跟进。验收改造最怕的不是阻力,是做完之后说不清楚到底改好了没有。
至于工具选择,我的建议是在契约和流程都梳理清楚之后再决策。如果你所在的是 100 人以上组织、有私有化部署需求、或者正在考虑从 Jira 迁移,可以重点评估 PingCode 这类面向中大型企业的平台;如果是 30 人以下的团队,先用现有工具把标准写清楚,就已经能拿到大部分收益了。
常见问题解答(FAQ)
1. 任务验收到底应该由谁来签字确认,产品经理还是技术负责人?
我们团队最近在推任务验收流程,结果卡在签字环节了。产品经理觉得验收标准是他定的,应该由他签字;技术负责人又觉得代码质量和实现细节是他把关的,凭什么是产品说了算。我夹在中间特别为难,不知道这个验收到底该谁负责。
验收签字应该按“验收维度”拆分,而不是按角色抢一个签字权。可执行做法是:技术负责人签“技术完成度”,包括代码合并、单测通过率、代码评审意见闭环、无阻断性缺陷;产品经理签“需求满足度”,包括验收标准逐条对照、交互与文案一致、边界场景覆盖。
判断依据是,谁定义标准谁验收对应部分,但最终上线放行需要两个签字都齐。数据口径建议记录两类指标:技术侧用“提测后缺陷密度(个/千行)”和“评审闭环率”,产品侧用“验收标准一次通过率”。这样既不会互相甩锅,也能让责任可追溯。如果团队规模小于10人,可以合并为一个验收会,但签字记录仍要分两栏。
2. 任务验收时发现的问题,应该算开发的责任还是测试漏测?
每次验收会都变成甩锅大会。验收时发现一个边界场景没处理,开发说测试没测出来,测试说需求文档里没写这个场景,产品说这不是默认就应该处理的吗。我在旁边看着心累,想知道这种责任到底怎么界定才合理。
不要按“谁漏了”定责,要按“需求是否明确”定责。可执行做法:验收发现的问题先分三类,第一类,需求文档或验收标准里明确写了但没实现,算开发责任;第二类,需求没写但属于行业常识或同类产品默认行为,算需求遗漏,产品补文档、开发补实现,不计入任何一方考核;
第三类,需求写了、开发实现了、但测试用例没覆盖,算测试责任。判断依据是“可预期性”:一个合格的同行看到需求文档,是否能自然推断出这个场景必须处理。数据口径建议统计“三类问题占比”,如果第二类长期超过30%,说明需求评审环节质量不够,应该加验收标准评审而不是追责。
3. 验收通过后才发现的问题,还能退回吗?退回流程怎么设计才不扯皮?
我们上个版本验收通过上线了,结果用户用了一周发现一个数据统计口径错了。现在开发说验收时你没看出来,产品说上线前你签了字。我想知道验收通过后到底还能不能退回,退回的话流程怎么走才不至于每次吵架。
可以退回,但必须区分“缺陷”和“变更”。可执行做法:在验收流程里预设一个“上线后观察期”,比如上线后5个工作日内,属于验收标准内的问题走“缺陷退回”,不计入新需求排期,由原开发直接修;超出验收标准的新要求走“变更流程”,重新评估排期。
判断依据是验收标准本身是否覆盖了这个问题,覆盖了就是缺陷,没覆盖就是变更。数据口径建议统计“观察期退回率”,如果高于15%,说明验收环节的测试深度不够,应该加强验收前的场景化测试而不是延长观察期。退回流程要写进协同管理规范里,明确触发条件、责任人和时限,避免每次靠吵架解决。
4. 小团队没有专职测试,任务验收怎么做才不会流于形式?
我们团队一共8个人,没有专职测试,开发自己测自己写的东西。每次验收就是大家看一眼说没问题就过了,结果上线后问题一堆。我知道这样不对,但实在不知道怎么在人力有限的情况下把验收做扎实。
小团队验收的核心不是增加人手,而是增加“交叉”和“清单”。可执行做法有三条:第一,交叉验收,A开发的功能由B开发按验收标准逐条走查,反之亦然,每人每天最多花30分钟做交叉验收;第二,验收标准必须写成可勾选的清单,每条标准对应一个具体操作步骤和预期结果,不能写“功能正常”这种模糊描述;
第三,验收会只过清单里不通过的项,通过的项默认跳过,会议控制在20分钟内。判断依据是,验收流于形式的根本原因不是人少,而是标准不可执行。数据口径建议跟踪“验收清单项数”和“上线后缺陷数”的比值,如果清单项少于10条而上线缺陷超过3个,说明清单颗粒度太粗。
小团队可以用共享表格或某项目管理工具里的检查项功能来承载清单,不需要额外采购重型平台。
核心关键词
文章包含AI辅助创作:审核落地方案:研发团队开展任务验收的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405267
读者评论
我们团队也做了类似的验收改造,但有个疑问:首次验收通过率70%-85%的健康区间,在不同类型的任务上是否应该有所区分?比如UI微调和后端接口变更,前者的首次通过率天然就会高一些。如果统一用一个区间去考核,反而可能让简单任务被过度审查,复杂任务被放宽标准。
验收争议率这个指标我们实际用过,但发现问题:争议率降下来不一定是标准变清晰了,也可能是开发懒得复议了。尤其在强绩效导向的团队里,开发会觉得反正打回还得改,不如私下沟通解决,数据上看争议率很低,但实际协同成本转移到了线下。不知道有没有办法识别这种隐性争议。
文章里‘返工任务不计入产能’这一点说到痛处了。我们迭代规划时确实只算新需求,结果每次返工都挤压下个迭代。但我更想知道的是,返工任务的工时怎么估算才合理?如果按原始任务工时的一定比例来算,这个比例在不同团队之间差异很大,有没有相对通用的参考模型。
