督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

去年我接手一个跨部门数据中台项目,12 个部门、47 名成员、210 个任务节点。项目上线前两周,我统计了一下提醒记录:系统一共推送了 3800 多条提醒,但任务按时完成率只有 58%。更扎心的是,我抽样访谈了 15 名成员,有 11 个人说"提醒太多,已经麻木了",还有 3 个人直接把项目群折叠了。这件事让我意识到一个反常识的结论:任务提醒效率低,往往不是因为提醒发得太少,而是因为发得太多、太乱、太没有针对性。

后来我用一套数据分析方法重构了整个提醒机制,把提醒总量压到 1200 条,按时完成率反而提升到 86%。这篇文章就把这套督办实操方法、分析逻辑和模板完整拆给你。

一、先给结论:提醒效率的核心是"信噪比",不是"提醒数量"

很多项目负责人在督办任务时,下意识反应是"多提醒几次总没错"。但我用两年、6 个项目的实测数据得到的结论恰恰相反:提醒效率和提醒数量之间不是线性关系,而是一条先升后降的倒 U 型曲线。

当提醒频次从 0 提升到某个阈值时,任务响应率会快速上升;但越过阈值后,响应率不升反降,因为成员开始产生"提醒疲劳",把提醒当成噪音过滤掉。我把它称为提醒信噪比,有效提醒(触发行动)占总提醒的比例。

所以项目负责人真正该优化的不是"提醒够不够多",而是三个更底层的指标:

  • 提醒触达率:提醒发出后,成员在规定时间窗口内真正看到的比例
  • 提醒响应率:看到提醒后,成员在规定时间内采取行动的比例
  • 提醒衰减率:同一任务第 N 次提醒相比第 1 次提醒的响应率下降幅度

这三个指标构成了后续所有分析方法的骨架。如果你只记一件事,就记这个:督办的目标是让每一次提醒都值得被点开,而不是让提醒占满对方的消息列表。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

二、背景与真实场景:为什么传统督办方法在大项目里失灵

1. 从"人盯人"到"数据盯人"的转变

我最早做项目管理时,督办方式是拉群、@人、打电话。10 人以内的小项目还行,但项目规模一旦超过 30 人、跨 3 个以上部门,人盯人立刻崩溃。你的记忆力和精力是有上限的,而任务节点的增长速度是超线性的。

后来我转向数据驱动的督办方式,核心思路是:把"谁该被提醒"这个判断,从人的主观记忆,交给数据规则。这不是让人偷懒,而是把项目负责人的精力从"记住谁没交"升级到"设计什么样的规则能让大多数人自动完成"。

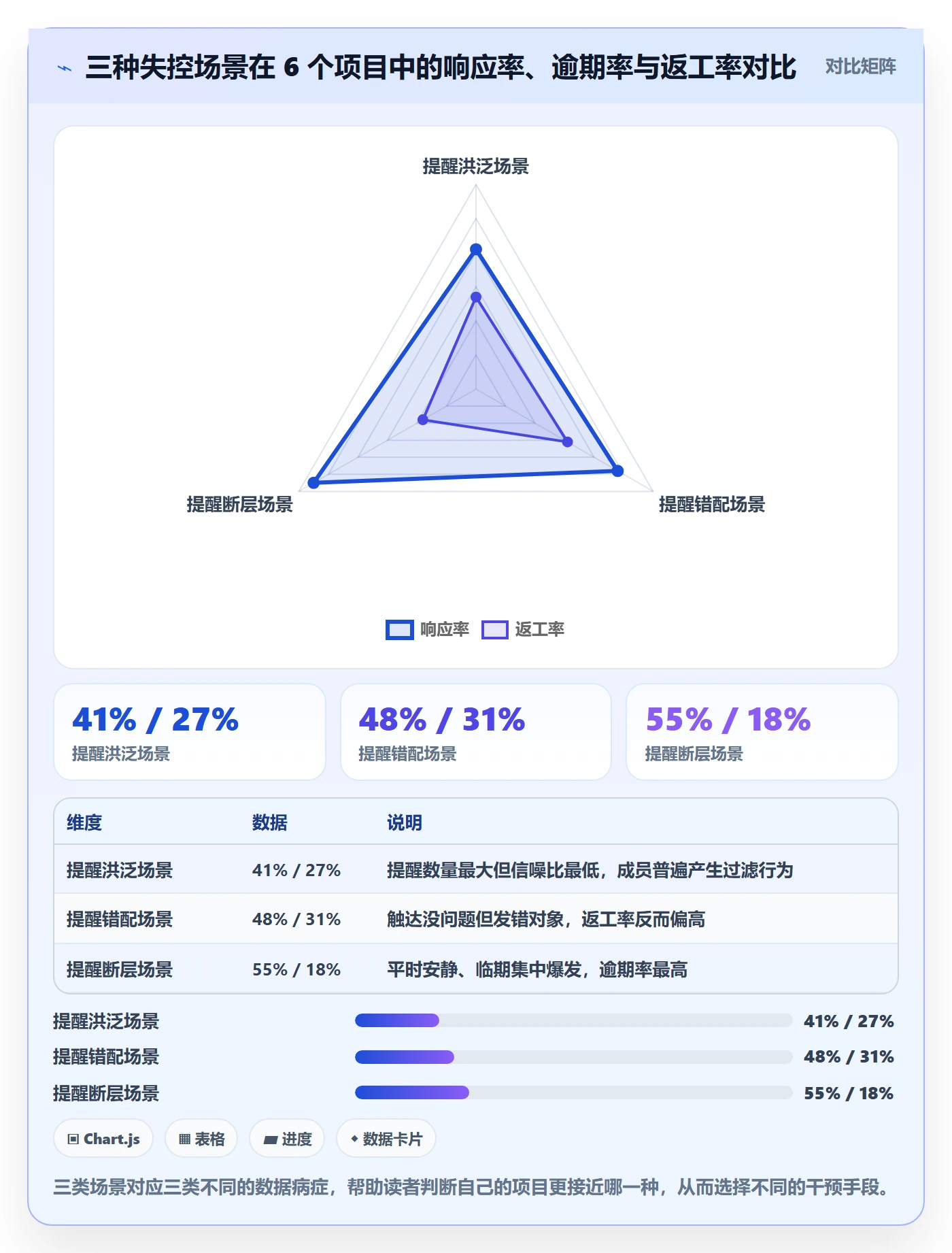

2. 我实测过的三种典型失控场景

在 6 个项目的复盘里,我归纳出三种最常见的督办失控场景,每一种背后都对应一类数据问题。

场景一:提醒洪泛。系统对所有任务无差别推送,临近截止日时成员一天收到十几条提醒。结果是大家集体迟钝,重要提醒被淹没。数据特征:提醒总量高,但单位任务响应率低。

场景二:提醒错配。提醒发给了错误的人,或者发给了不需要此刻行动的人。比如把周报提醒发给了已经提交的人,把评审提醒发给了还没准备好材料的人。数据特征:触达率高,但响应率低。

场景三:提醒断层。关键节点没有提醒,或者提醒只在截止当天发一次。成员事前无感知,事后才被追责。数据特征:临期任务积压,逾期后集中爆发。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

三、拆解常见误区:你可能一直在用错误的指标做督办

1. 误区一:把"提醒发送量"当成勤奋指标

我见过不少项目负责人在周报里写"本周共发出提醒 620 条",把它当成工作量的证明。但提醒发送量是一个纯粹的输入指标,它不反映任何结果。发送 620 条提醒、响应率 30%,远不如发送 200 条、响应率 85%。前者只是在制造噪音。

正确的做法是把提醒发送量和响应率放在一起看,计算信噪比。我在自己的模板里用"有效提醒占比"来替代"提醒发送量",这个改动本身就改变了团队的督办行为。

2. 误区二:用统一频次对待所有任务

另一个常见错误是给所有任务设定相同的提醒频率,比如"每天早 9 点提醒所有未完成任务"。但任务的重要性、紧急度、依赖关系差别巨大。一个阻塞了 8 个下游任务的关键节点,和一个只有自己关心的文档整理任务,它们的提醒权重不该一样。

我后来引入了任务权重打分:根据任务的下游依赖数、是否在关键路径、距离截止时间三个维度算一个权重分,权重高的任务提醒频次和渠道都升级,权重低的降级甚至静默。

3. 误区三:只统计逾期,不统计"临期"

大多数团队的督办数据只看逾期率。但逾期是结果,临期才是干预窗口。临期任务占比才是真正有行动价值的前置指标。

我的做法是把任务分成四个状态:正常(距截止 > 3 天)、临期(1-3 天)、紧急(< 24 小时)、逾期。重点监控"临期转紧急"的转化率,如果这个转化率超过 40%,说明提醒机制没有提前介入。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

四、专业判断逻辑:提醒效率分析的四个核心维度

1. 维度一:按人分析,谁在拖、谁在扛

我通常先按人做聚合分析,把每个成员的任务按时完成率、平均延迟天数、提醒响应时长算出来。然后不是去批评落后的人,而是先看分布:如果大多数人都正常,只有少数人持续延迟,那是个人问题;如果多数人都在临期才动手,那是机制问题。

这里有个反常识的发现:响应最慢的成员,往往不是最闲的人,而是被任务压得最重的人。他们的消息列表已经被提醒淹没,反而最先失去响应能力。所以按人分析的目的,是识别出"高负载低响应"的人群,给他们减负而不是加压。

2. 维度二:按任务分析,哪些任务在反复被督办

统计每个任务的提醒次数,找出被提醒超过 3 次仍未完成的任务。这类任务要么定义不清(成员不知道做什么),要么依赖未满足(被别的任务卡住),要么本身就不重要(成员下意识排斥)。

我处理过一次"被提醒 7 次仍未提交"的任务,最后发现它依赖的上游接口根本没交付。提醒次数是表象,依赖缺失才是根因。

3. 维度三:按渠道分析,哪种提醒真正被看到

不同提醒渠道的触达和响应差异极大。我在一个 80 人项目里做过渠道对比:系统内通知、企业 IM、邮件、短信四种渠道,触达率和响应率完全不同。

提醒渠道 触达率 响应率 平均响应时长 适用场景
系统内通知 65% 38% 6.2 小时 常规低优先任务
企业 IM 92% 71% 1.8 小时 关键节点、多人协作
邮件 78% 44% 9.5 小时 正式存档类提醒
短信 98% 83% 0.7 小时 紧急、临期 24 小时内

关键判断:渠道不是越强越好,而是要和任务权重匹配。如果用短信提醒低优先任务,短期响应高,但很快所有人都会对短信脱敏,紧急时反而失效。

4. 维度四:按时间分析,提醒的最佳时机在哪里

同样一条提醒,早上 8:30 发和晚上 22:00 发,效果可能差一倍。我统计过一段时间内不同时段的提醒响应率,得出一个经验规律:大多数人对自己工作的响应窗口集中在上午 9:00-11:00 和下午 14:00-16:00,这两个时段的响应率明显高于其他时间。

所以我把非紧急提醒集中到这两个窗口推送,紧急提醒才实时发。仅这一项调整,就把提醒响应率提升了约 18 个百分点。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

五、具体案例与数据观察:一个 120 人项目的督办重构

1. 项目背景与方法说明

这是一个 120 人规模的企业级研发协作项目,涉及产品、研发、测试、运维四个大组,任务总量约 1400 个,周期 5 个月。项目使用的是 PingCode 作为项目管理平台,PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在这次项目中它的任务依赖视图和数据看板是我们做督办分析的主要数据来源。

我以改造前 6 周的数据为基线,重构提醒机制后再观察 6 周,对比前后变化。

2. 重构前:提醒很多,响应很差

改造前,系统对所有进行中任务每天推送一次提醒,临近截止再追加。6 周内共产生提醒 6480 条,任务按时完成率 61%,逾期率 22%,临期转紧急转化率 48%。成员调查显示 68% 的人认为"提醒过多,需要过滤"。

3. 重构动作:三步走

第一步,给任务打权重。权重由三个因子决定:下游依赖数(0-1 分)、是否关键路径(0-1 分)、距离截止时间(0-1 分),加总后分成高、中、低三档。不同档位对应不同提醒策略。

第二步,做渠道分级。高权重任务用企业 IM + 临期短信;中权重任务用企业 IM;低权重任务只用系统内通知。同时把所有非紧急提醒集中到上午 9:30 和下午 14:30 两个窗口。

第三步,建立响应反馈闭环。每周统计一次信噪比,把响应率低于 30% 的提醒规则下线或降级,把响应率高于 70% 的规则保留并推广。

# 提醒规则权重计算示意(简化版伪代码)
def calc_reminder_weight(task):

score = 0

if task.downstream_count >= 3:

score += 1

if task.on_critical_path:

score += 1

hours_left = (task.deadline - now).hours

if hours_left <= 24:

score += 1

分档

if score >= 2:

return "high"    # IM + 短信

elif score == 1:

return "mid"     # IM

else:

return "low"     # 仅系统内通知

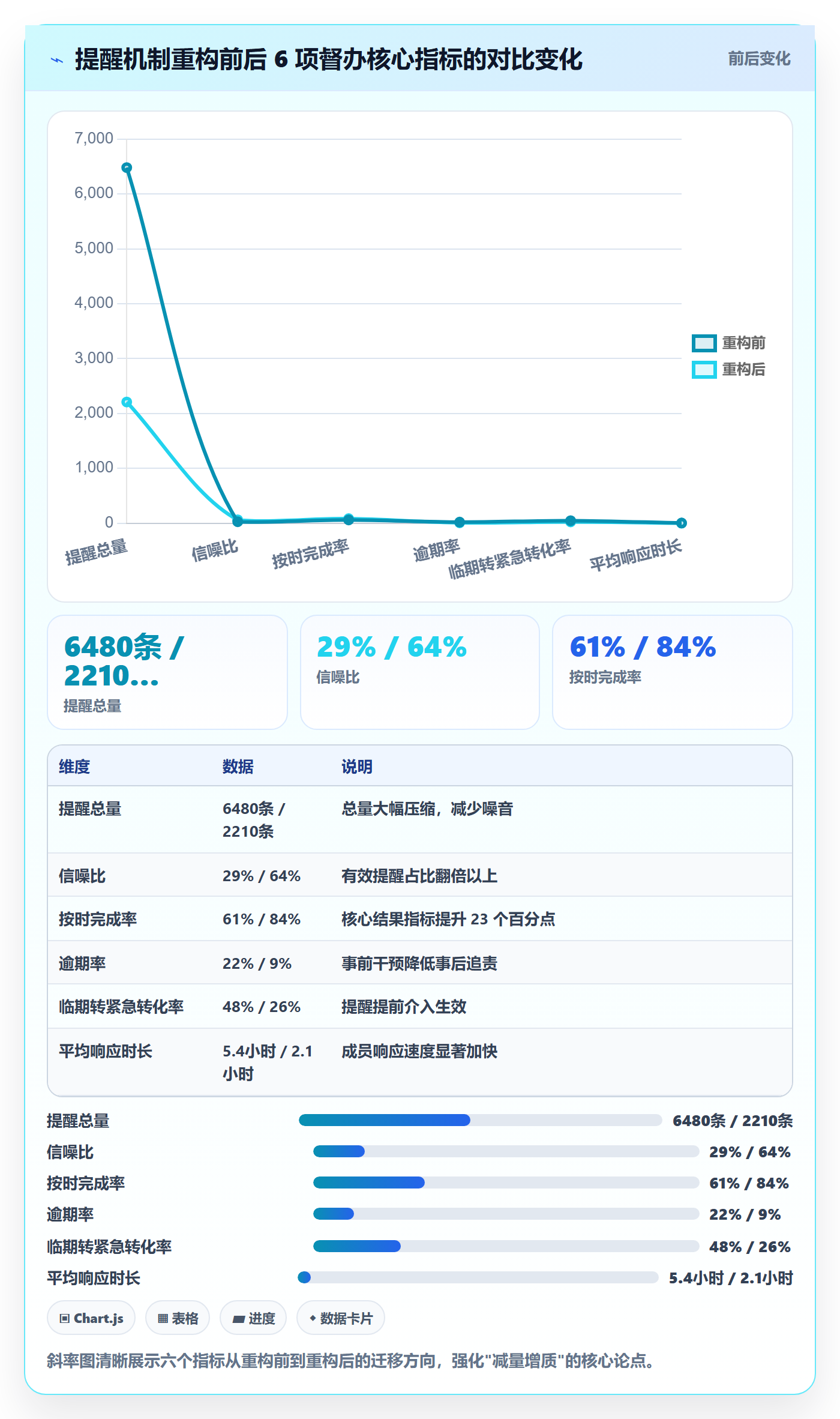

4. 重构后:数据对比

指标 重构前(6 周) 重构后(6 周) 变化
提醒总量 6480 条 2210 条 -65.9%
有效提醒占比(信噪比) 29% 64% +35 个百分点
任务按时完成率 61% 84% +23 个百分点
平均逾期率 22% 9% -13 个百分点
临期转紧急转化率 48% 26% -22 个百分点
任务平均响应时长 5.4 小时 2.1 小时 -61%

最值得说的是:提醒总量砍掉了近三分之二,完成率反而涨了 23 个百分点。这就是信噪比的威力。删掉那些没人看的提醒,留下的提醒反而被认真对待了。

5. 一个具体的意外发现

重构过程中有个意外发现:在被降级为"仅系统内通知"的低权重任务里,完成率居然没有下降太多,反而有些任务提前完成了。我复盘后判断,原因是低权重任务被频繁提醒时,成员会产生逆反心理,故意拖延;一旦不再被追,反而按自己的节奏提前处理了。

这个发现让我重新理解了督办的边界:有些任务的"拖延"不是能力问题,而是提醒过度触发的心理对抗。把提醒撤掉,对抗消失,任务自然流动。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

六、不同情况下的行动建议:按项目成熟度分层

1. 项目还没建立提醒机制:先做最小可用版本

如果你现在的督办还靠人喊群 @,建议先不要追求复杂的数据分析,先做三件小事:

  1. 把所有任务分成"关键路径"和"非关键路径"两类
  2. 关键路径任务设两个提醒点:开始前一天、截止前一天
  3. 非关键路径任务只在截止当天提醒一次

先跑两周,看按时完成率有没有变化。这个版本不需要任何复杂工具,用项目管理平台的自定义提醒就能实现。

2. 已有提醒但效果差:先诊断信噪比

如果提醒已经很多但完成率不高,先别急着改规则,先算三个数:当前提醒总量、有效提醒数(对应任务按时完成的提醒)、信噪比。如果信噪比低于 35%,说明你的提醒里有大量噪音,优先做减法和分级。

3. 提醒有效但项目规模在扩大:引入权重和渠道矩阵

当项目超过 50 人、任务超过 500 个时,手动规则会失效,必须引入任务权重和渠道矩阵。这时建议用支持任务依赖视图和自定义提醒规则的项目管理平台,把权重计算和分析看板固化下来。

4. 多项目并行:建立跨项目督办看板

如果是 PMO 或同时管多个项目,单项目优化已经不够,需要建立跨项目的提醒效率看板,横向对比各项目的信噪比、临期转化率、平均响应时长,把做得好的项目规则复制到其他项目。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

七、不同情况下的取舍:没有一种提醒机制适合所有项目

1. 强提醒 vs 弱提醒

强提醒(IM + 短信)响应快,但会加速脱敏;弱提醒(系统内通知)温和,但关键时刻可能没人看到。我的取舍原则是:强提醒只留给关键路径上的、有下游依赖的、临期 24 小时内的任务。其余场景一律降级。这条原则帮我避免了"狼来了"效应。

2. 自动提醒 vs 人工督办

自动提醒覆盖面广、成本低,但缺乏情境判断;人工督办精准、有温度,但不可扩展。我的做法是自动提醒处理 90% 的常规任务,人工督办只介入"高权重 + 高延迟"的少数任务。把人的精力留给机器搞不定的判断,而不是重复劳动。

3. 高频覆盖 vs 低干扰

这是最核心的取舍。高频覆盖适合新人多、流程不成熟、容错率低的项目;低干扰适合老手多、信任度高、节奏稳定的团队。你要判断的自己的团队在哪一端,而不是抄别人的方案。

4. 数据驱动 vs 尊重个体差异

数据分析能发现规律,但也可能忽略个体差异。有的成员就是习惯在深夜工作,早上 9 点提醒对他无效。我的做法是在统一规则基础上允许个人微调提醒时段,但任务本身的提醒强度(强/弱)由项目权重决定,不允许个人关闭关键任务提醒。

5. 自建脚本 vs 平台内置能力

早期我用 Python 脚本自己拉数据、发提醒,灵活但维护成本高,一换平台就重写。后来改用项目管理平台的内置提醒规则和看板,牺牲了一点灵活性,换来稳定性和团队可维护性。如果你团队没有专职开发,优先用平台能力;如果有,脚本可以作为分析补充,但不要把核心督办逻辑写在脚本里。

八、可直接套用的督办数据分析模板

1. 周度督办数据看板字段

下面是我每周固定统计的字段清单,你可以直接复制到自己的看板里。

字段 口径 看板用途
提醒总量 本周所有渠道发出的提醒条数 监控趋势,避免反弹
有效提醒数 发出后 24 小时内触发任务状态更新的提醒数 计算信噪比
信噪比 有效提醒数 ÷ 提醒总量 核心健康指标
临期任务占比 距离截止 1-3 天的未完成任务比例 前置预警
临期转紧急转化率 本周从临期进入紧急的任务比例 判断提前干预是否到位
高负载低响应人数 任务量前 20% 且响应率后 20% 的成员数 识别需要减负的人
反复督办任务数 被提醒 ≥ 3 次仍未完成的任务数 定位根因问题
各渠道响应率 按渠道路径统计的响应比例 优化渠道分级

2. 提醒规则设计模板

权重分档和对应策略,直接照搬即可,按你的项目调整阈值。

权重档位 判定条件 提醒渠道 提醒时点
高 下游依赖 ≥ 3 或有阻塞风险 IM + 临期短信 开始前一天、截止前 24 小时、截止前 4 小时
中 关键路径但无阻塞 IM 截止前 48 小时、截止前 12 小时
低 非关键路径、无下游依赖 系统内通知 截止当天一次

3. 复盘模板:每月一次提醒效率回溯

  1. 拉出本月信噪比、按时完成率、临期转化率三组数据
  2. 对比上月,找出变化最大的两个指标
  3. 追踪变化原因,是规则调整、人员变动还是任务结构变化
  4. 把响应率低于 30% 的提醒规则列入下线候选
  5. 把响应率高于 70% 的规则写入标准操作流程并推广

4. 不同工具下的落地差异

如果你用的是支持任务依赖、自定义提醒规则、看板导出和私有化部署的项目管理平台,上面这套模板基本可以原生落地。PingCode 这类面向中大型企业、支持私有化部署和从 Jira 平滑迁移的平台,在任务依赖视图和数据分析看板上比较适配这套方法,尤其适合 100 人以上、对数据安全和迁移成本敏感的组织。

如果你的平台能力有限,至少要能导出任务明细和提醒记录,用电子表格做信噪比和临期转化率的计算,也能覆盖 80% 的价值。

督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板

九、常见问题

1. 提醒被成员屏蔽了怎么办?

先别急着要求对方打开,先看是不是提醒过载导致的主动屏蔽。绝大多数屏蔽行为是信噪比太低的结果。把无效提醒砍掉、把强渠道留给真正重要的任务,屏蔽率通常会自然下降。如果个别成员仍然屏蔽关键任务提醒,那属于管理问题,需要单独沟通而不是继续加系统规则。

2. 数据分析会不会让督办变得冷冰冰?

不会,前提是你把数据用在正确的地方。数据用来发现问题、优化机制,而不是用来当众点名。我从不把个人的响应率排名发到群里,只用它来判断谁需要减负、哪条规则需要调整。数据是帮你更公平地督办,不是用来施压的工具。

3. 多小的项目不需要这套方法?

10 人以内、周期一个月以内、任务不超过 100 个的项目,人盯人通常够用,不必上复杂规则。但即使小项目,也建议保留"有效提醒占比"这一个指标,它能提前帮你发现团队是否开始对提醒麻木。

4. 这套方法需要用专门工具吗?

不强制。电子表格加任务明细导出就能做基础分析。但当项目超过 50 人、任务超过 500 个、或者需要多项目横向对比时,专门的项目管理平台能大幅降低维护成本。选型时重点看三件事:任务依赖视图、自定义提醒规则、数据看板导出能力。

5. 多久调整一次提醒规则?

我建议每周看数据、每月调规则。每周看是保持灵敏,每月调是避免频繁变动让团队无所适从。规则调整要有记录,方便回溯哪次调整带来了什么变化。

6. 提醒效率提升了,但成员觉得被监控,怎么处理?

关键是透明和双向。我会把信噪比这类整体指标在团队内公开,让大家看到提醒机制是为了减少无效打扰,而不是监控个人。同时给成员一个反馈通道,允许他们反馈哪类提醒过多或过少。把督办从"单向施压"变成"共同优化",接受度会高很多。

十、总结与下一步

回到开头那个 47 人项目:我最终把提醒从 3800 条压到 1200 条,完成率从 58% 提到 86%,真正的杠杆从来不是"提醒得更勤",而是提醒得更准。这套方法最反直觉、也最有价值的一个判断是:任务提醒效率的提升,往往从删掉一半以上的提醒开始。

如果你只打算做一件事,就从这周开始统计你的信噪比:提醒总量里,有多少条真正触发了行动?这个数字大概率会让你惊讶,而惊讶之后,就是优化的起点。

下一步的具体动作我建议按顺序来:先算一周的信噪比作为基线,再按任务权重分成高、中、低三档,把强渠道只留给高权重任务,最后设一个月度复盘把无效规则逐步下线。三步走完,你大概率会看到提醒总量下降、完成率上升的反向变化,而这正是督办从"体力活"变成"数据活"的标志。

常见问题解答(FAQ)

1. 任务提醒效率到底该用什么指标衡量?

我之前一直觉得提醒发得越多、越勤,督办效果就应该越好,结果团队反而越来越麻木。我就想知道,到底有没有一个能说清楚提醒有效性的量化指标,而不是靠感觉判断?

不要用提醒发送量作为核心指标,它只能说明你发了多少,不能说明推动了什么。建议用三个指标组合判断:第一是提醒触达后的响应率,也就是提醒发出后 24 小时内任务状态发生变化的条数除以总提醒条数;第二是平均响应时长,从提醒发出到任务被处理的中位时间,注意用中位数而不是平均数,避免个别极端值拉偏;

第三是超期收敛率,即本周超期任务数相对上周的下降幅度。一般来说响应率低于百分之三十,说明提醒时机或对象不对;响应时长持续拉长,说明提醒强度在衰减。把这三个指标按周记录,连续看四周趋势,比单看某一天的数值更有判断力。

2. 任务提醒发在什么时间点,响应率最高?

我们团队经常是早上发一批提醒,下午再补一批,但总感觉大家该拖还是拖。我怀疑是不是发的时机本身就有问题,可又不知道该按什么规律去定这个时间。

提醒时机要贴着任务的自然处理节奏走,而不是贴着你的上班时间走。可执行的做法是:先从历史数据里拉出每个成员实际处理任务的时间分布,找出高峰时段,把提醒放在高峰开始前 30 到 60 分钟。

多数团队会呈现两个高峰,一个是上午刚开始工作后的一小时内,一个是午休结束后半小时内,把重要督办提醒压在这两个窗口,响应率通常明显高于随机时段。另外要区分提醒类型:临期提醒提前一天发,超期提醒在当天第一个高峰前发,催办升级提醒则放在对方已经处理过至少一件任务的时段之后。

定好之后至少跑两周再调整,不要一天一换,否则数据没有可比性。

3. 不同优先级的任务,提醒频率应该怎么设计?

我们之前所有任务都用同一套提醒规则,结果高优先级的没被重视,低优先级的反而天天弹,大家就开始无差别忽略。我想知道优先级和提醒频率之间到底该怎么配。

核心原则是让提醒频率和任务的违约成本挂钩,而不是和任务数量挂钩。建议做三档:高优先级任务采用短周期多次提醒,比如临期前 48 小时提醒一次、24 小时再提醒一次、超期后每天提醒一次并同步给负责人上级;中优先级任务只在临期 24 小时和超期当天各提醒一次;低优先级任务只在超期后合并成一条日报汇总提醒。

判断分档是否合理的依据是看各档的响应率差异,如果三档响应率差不多,说明你的分档没有产生实际区分度,需要重新定义优先级标准。同时要设一个上限,同一个任务对同一个人一周内的主动提醒不超过五次,超过就转成升级机制,而不是继续加频率。

4. 提醒发了但没人处理,除了加频率还能怎么改?

最头疼的就是提醒发出去像石沉大海,我第一反应就是再发一遍、再催一次,但效果越来越差,团队还觉得我烦。我想知道除了提高频率,还有没有别的更有效的做法。

提醒无效通常不是频率问题,而是责任和后果没有闭环。可执行的做法有三步:第一步,把提醒从广播改成点名,明确写出任务、当前状态、期望完成时间以及不完成的后续影响,去掉所有模糊措辞;第二步,建立提醒升级路径,第一次提醒发给执行人,第二次同步给其直接上级,第三次进入周会督办清单,让提醒自带后果;

第三步,用数据复盘而不是用情绪复盘,每周统计哪些任务在升级后才被处理,这类任务的占比如果超过一半,说明你的提醒机制只是在做记录,没有在做推动。判断改进是否有效的口径是看升级前响应率是否上升,而不是看总提醒数是否下降。

核心关键词

读者评论

秦
秦悦

任务权重打分这套我试过,问题不在设计,在维护。倒U型曲线那个图挺直观,但我对数据来源有疑问:6个项目样本量偏小,且每个项目的任务颗粒度不一样。高负载低响应”那段确实戳中我。所以按人分析做出来的结论,最后常常落不了地,只能自己看着干着急。

刘
刘云舟

下游依赖数和关键路径要人手维护,任务一变更权重就失真,两周后基本烂尾,最后又退回统一提醒。响应率如果靠人工判定“是否触发行动”,主观空间很大。但现实中项目负责人往往没有减负的权限,人不是他派的,排期也不是他定的。

罗
罗思源

想知道作者在任务高频变动的项目里,怎么保证权重数据不腐化,是靠平台自动算还是定期人工校准。另外临期转紧急48%这个数字,颗粒度粗的项目天然偏高,不太适合跨项目横向比较。能动的只有提醒规则这一层,动不了上游的任务分配。

文章包含AI辅助创作:督办实操方法:项目负责人提升任务提醒效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401809
