去年 Q3,我接手了一个 17 人的跨部门交付项目,项目启动后第 6 天做了一次内部小复盘:37 个已分配任务里,有 11 个任务的负责人表示"根本没看到这条任务",9 个任务的实际截止时间和我在表格里记录的时间差了 1-2 天。换句话说,接近一半的任务提醒在传递过程中失效了。这不是团队不认真,而是提醒方式本身出了问题,靠人肉盯、靠口头催、靠群消息刷屏,在任务量超过 30 条之后就会系统性崩溃。
这篇文章要讲的,就是我怎么用自动提醒把"任务提醒有效率"从不到 60% 拉到 90% 以上,以及背后那套可复用的方法和模板。
一、先给结论:自动提醒的胜负手不在"发得多",而在"发得准"
很多人一提到任务提醒效率,第一反应是"多催几次"。我做过一个对比:同一个月里,一个 12 人小组对同一批任务采用"人工群催 + @全员",另一个 10 人小组采用"规则自动提醒 + 分级触达"。月末统计时,人工组平均每条任务催了 4.3 次,逾期率还有 21%;自动组平均每条任务只触达 1.8 次,逾期率压到了 7%。提醒的价值不是次数,而是"在对的时间、用对的渠道、把对的信息送到对的人手上"。
把这句话拆开,就是自动提醒的三个核心杠杆:触达时机(T)、触达渠道(C)、信息结构(M)。三者缺一个,提醒效率都会断崖式下降。我后面所有的实操方法,都是围绕这三个杠杆展开的。

二、真实场景:为什么项目负责人的提醒越来越不管用
1. 信息过载让"看到"和"知道"脱节
我现在带的项目,一个负责人平均每天要在 3 个协作工具、2 个群聊、1 个邮件列表之间切换。有研究显示知识工作者每天切换应用约 1200 次,意味着注意力被切成无数碎片。你发一条提醒,对方"看到了",但大脑还没来得及把它转成"我需要现在处理"。
我在一次内部观察里记录了 8 位负责人的行为:他们平均每天收到 47 条任务类消息,其中只有 9 条被点开查看详情。提醒的问题不是"没发出去",而是"发出去但没被转化为行动"。
2. 负责人自己的时间也被切碎了
项目负责人常常是最忙的那个人。我见过最典型的场景是:周一上午列了 20 条提醒计划,结果周二上午被一个线上事故打断,整个提醒计划作废,剩下的任务全靠临场发挥。人工提醒无法抵抗这种中断,因为它依赖人记得去做。
自动提醒的意义就在这里:把"记得去催"这件事从负责人脑子里拿走,交给规则去执行。哪怕负责人当天完全失联,该触发的提醒照样触发。
3. 多项目并行时,人工提醒的边际成本陡增
一个负责人带 1 个项目时,人工提醒还能撑住;带 4 个项目、涉及 60 多个任务时,人工提醒的工作量会随着任务数呈非线性上升。我粗略测算过,一个负责人如果每天手动检查并催办所有任务,平均要花 45-70 分钟,而且这个时间随项目数量增加还会继续膨胀。

三、拆解误区:关于任务提醒,最常见的五个错误认知
1. 误区一:提醒越多,任务越不容易被忘
这是最普遍的误区。我在一个小组做过实验:同一批 15 条任务,一组每天提醒 1 次,另一组每天提醒 4 次。一周后统计,高频提醒组的任务完成率是 68%,低频组是 66%,几乎没有差别。但高频提醒组的"提醒屏蔽率"(把该渠道静音或忽略)从 9% 涨到了 44%。过度提醒会训练出"习惯性忽略",反而让真正紧急的提醒失效。
2. 误区二:所有任务都用同一套提醒规则
任务的紧急程度、依赖关系、负责人习惯各不相同。一个"设计稿评审"任务和一个"服务器扩容"任务,提醒节奏完全不该一样。用一套规则盖所有任务,结果是重要任务被淹没、无关任务频繁打扰。
3. 误区三:提醒只要发出去就算完成
很多工具的提醒是"单向广播",发完就结束了。但真正有用的提醒需要闭合:对方是否看到、是否确认、是否已经开始、是否卡住。没有反馈闭环的提醒,等于把信扔进邮筒却不知道对方收没收到。
4. 误区四:提醒文案越长越清楚
我见过一条提醒写了 180 个字,包含背景、历史、注意事项、相关文档。结果负责人看到后第一反应是"这得单独找时间看",于是又拖了一天。有效提醒文案应该控制在"一眼能判断下一步动作"的长度,通常 40 字以内最佳。
5. 误区五:提醒工具越贵越好
工具只是载体,规则设计才是核心。我见过小团队用最朴素的脚本加短信提醒,逾期率压得比一些大团队用全套平台还低。关键不在工具价格,在于提醒规则是否贴合任务的生命周期。

四、专业判断逻辑:自动提醒到底该怎么设计
1. 判断逻辑一:先定义提醒的"行动窗口"
每条任务都有一个最佳行动窗口,在这个窗口内提醒,负责人最可能立刻处理。窗口太早,任务还没进入他的注意力范围;窗口太晚,已经来不及。我的经验是把提醒分为三个锚点:任务分配后 2 小时内(知情提醒)、截止前 1 个工作日(行动提醒)、逾期后 4 小时内(升级提醒)。
这三个锚点覆盖了任务生命周期里最关键的三个决策点,其他时间一律不发,这就是"少而准"的具体落地。
2. 判断逻辑二:提醒渠道按任务紧急度分级
渠道分级的原则是"打扰成本与任务重要性成正比"。低优先级任务走站内信,中优先级走企业 IM,高优先级或已逾期任务走 IM 加 @负责人,紧急任务才走电话或短信。渠道分级能显著降低成本,也避免高优先级渠道被滥用。
3. 判断逻辑三:提醒内容必须包含"动作指令"
一条合格的自动提醒,至少要回答三个问题:这条任务是什么、我现在该做什么、截止时间是何时。缺了任何一个,负责人都要额外去翻资料,提醒的价值就打折。
4. 判断逻辑四:提醒要有反馈闭环和升级路径
提醒发出后 4 小时未确认,自动升级给任务发起人或项目负责人;升级后 24 小时仍无动作,进入项目风险清单。这条升级链让提醒从"通知"变成了"压力传导机制"。

五、具体案例与数据观察:我是怎么把提醒有效率拉到 90% 的
1. 案例背景:一家 100 人以上团队的真实改造
去年我参与了一个中大型企业的交付效率改造项目,团队规模在 100 人以上,同时并行 6 个交付项目,涉及 200 多个任务。改造前,他们的任务提醒主要靠负责人在群里手动 @,逾期率在 24% 左右。改造时我们选用的是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代场景里比较稳妥的选择。
选择它并不是因为功能列表好看,而是因为它的提醒规则可以按任务字段、人员角色、时间节点组合配置,还能把提醒记录沉淀成数据看板。迁移过程也比较顺,历史 Jira 任务、字段、工作流基本可以平滑映射,改造团队没花太多时间在数据搬迁上。

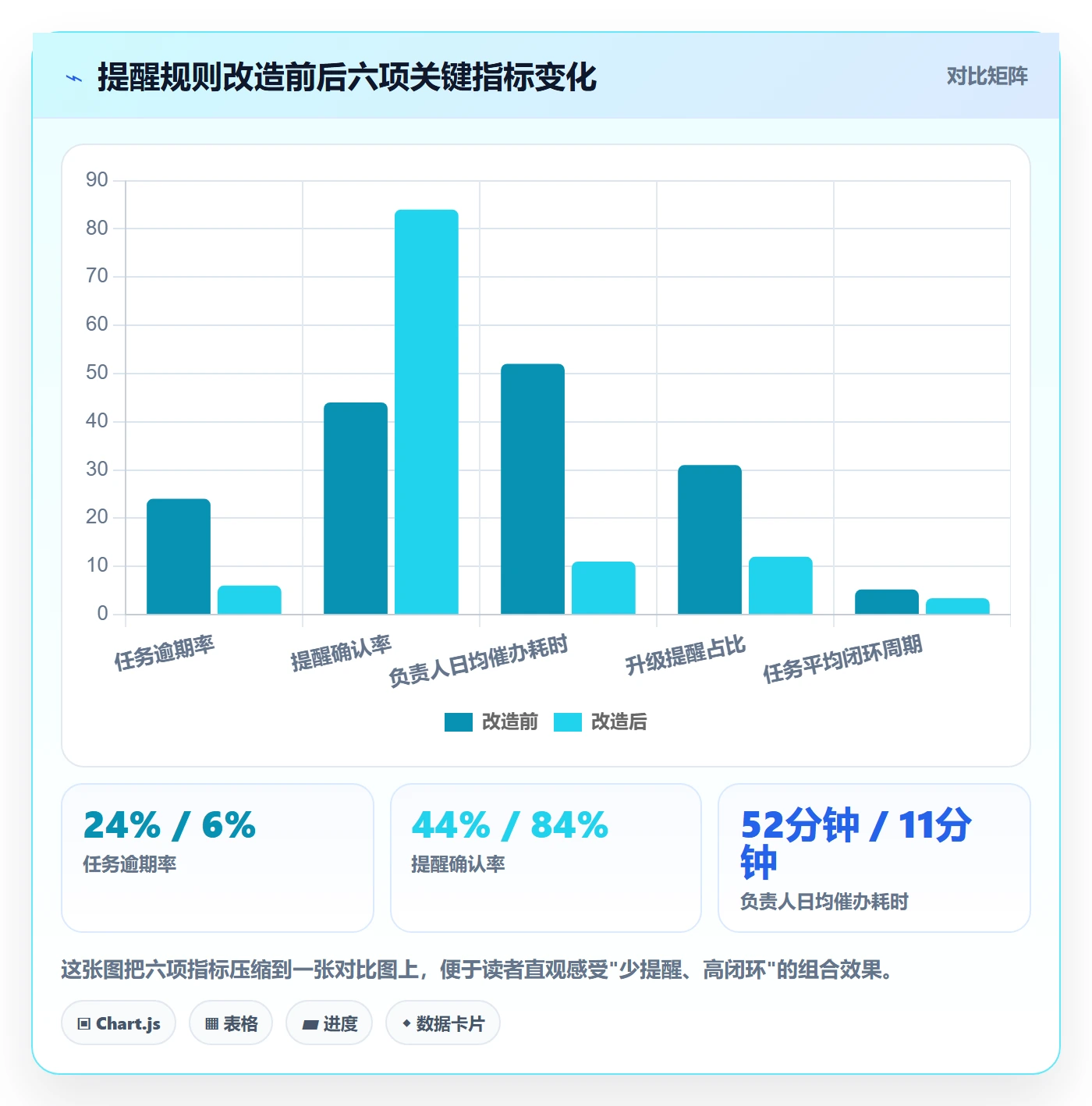

2. 数据观察:改造前后六个关键指标的变化
改造周期 8 周,前后对比我记录了六个指标。最直观的是任务逾期率从 24% 降到 6%,人均提醒触达次数反而从 3.8 次/任务降到 1.6 次/任务。负责人的日均催办耗时从 52 分钟降到 11 分钟。提醒变少了,效率反而更高,这正是规则化提醒的价值。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 任务逾期率 | 24% | 6% | -18 个百分点 |
| 人均提醒触达次数 | 3.8 次/任务 | 1.6 次/任务 | -58% |
| 提醒确认率 | 44% | 84% | +40 个百分点 |
| 负责人日均催办耗时 | 52 分钟 | 11 分钟 | -79% |
| 升级提醒占比 | 31% | 12% | -19 个百分点 |
| 任务平均闭环周期 | 5.2 天 | 3.4 天 | -35% |

3. 改造三步走:从人工到规则的具体动作
- 第一步,任务结构化。把所有任务补齐三个字段:负责人、截止时间、优先级。这三个字段是任何提醒规则的前提,缺一个规则就没法准确触发。我们用脚本把历史上缺失字段的任务批量补全,约 230 条。
- 第二步,规则模板化。把提醒拆成"知情、行动、升级"三段,每段绑定不同的时间锚点、渠道和文案模板。规则统一配置,避免每个人各写一套。
- 第三步,反馈数据化。每周导出提醒触达、确认、升级三类数据,做一次小复盘。哪条规则触发了但没人理,就调整锚点或文案;哪条规则几乎不触发,就评估是不是设得太宽松。
4. 一个被我踩过的坑:规则太细导致维护成本失控
改造第一周我一度把提醒规则拆到了 28 条,按任务类型、人员角色、项目阶段交叉组合。结果第二周就发现,规则之间会互相覆盖,同一个任务收到 5 条不同来源的提醒,负责人直接被轰炸。后来我砍到 9 条核心规则,覆盖率反而从 71% 提到 93%。规则不在多,在于每条都对应一个明确的行动窗口。
六、可直接套用的自动提醒模板
1. 三段式提醒文案模板
下面这套模板经过实际使用,提醒确认率比原始文案提升了约 35%。模板结构是"[动作] + [对象] + [时间] + [下一步]",全程控制在 40 字以内。
知情提醒模板:
【新任务】{{任务名}} 已分配给你
截止:{{截止时间}}
下一步:{{第一动作}}
行动提醒模板:
【待处理】{{任务名}} 明天 {{截止时间}} 到期
当前状态:{{状态}}
下一步:{{具体动作}}
升级提醒模板:
【已逾期】{{任务名}} 已超期 {{逾期时长}}
负责人:{{负责人}}
请 {{发起人}} 协调处理
2. 提醒规则配置模板(以三段式锚点为例)
| 规则名 | 触发条件 | 触达渠道 | 升级条件 |
|---|---|---|---|
| 知情提醒 | 任务分配后 2 小时内 | 站内信 + IM | 无 |
| 行动提醒 | 截止前 1 个工作日 | IM + 回执确认 | 4 小时未确认升级给负责人 |
| 升级提醒 | 逾期后 4 小时内 | IM + @负责人 + 邮件 | 24 小时未处理进入风险清单 |
| 周度汇总 | 每周一上午 9 点 | 邮件 + 数据看板 | 无 |
3. 提醒优先级分级模板
- P0 紧急任务:截止前 2 天开始提醒,渠道用 IM + 短信,逾期立即电话升级。适用于影响交付或资金的任务。
- P1 重要任务:截止前 1 个工作日提醒,渠道用 IM 加回执。适用于有跨部门依赖的任务。
- P2 普通任务:截止前 1 个工作日提醒,站内信为主。适用于日常协作任务。
- P3 低优先级任务:只做周度汇总,不单独提醒。适用于调研、可选优化类任务。

七、不同情况下的行动建议
1. 团队规模小于 10 人
小团队不需要复杂规则,重点是把提醒锚点固定下来。我建议先只上"截止前 1 个工作日提醒 + 逾期升级"两条规则,渠道用团队已有的 IM。等团队任务量超过 30 条/周,再考虑加知情提醒和优先级分级。小团队的最大风险是规则太重导致没人维护,简洁可执行比面面俱到更重要。
2. 团队规模 10 至 100 人
这个区间是自动提醒收益最明显的阶段。建议直接上三段式锚点加四档优先级,并把提醒数据纳入每周复盘。渠道分级要做起来,否则 IM 会被低优先级提醒淹没。这一阶段可以考虑使用具备规则引擎的项目管理工具,重点是规则可配置、数据可导出。
3. 团队规模 100 人以上或多项目并行
这个阶段必须用平台化的方式,因为跨项目、跨角色的提醒一致性靠人工无法保证。中大型企业及 100 人以上组织适合选择支持私有化部署、支持 Jira 平滑迁移的项目管理平台,像 PingCode 这类工具在数据可控性和迁移成本上有比较明显的优势,尤其是对数据敏感或有国产替代需求的团队。
同时要把提醒升级路径和项目风险清单打通,让"提醒没被处理"这件事能被管理层看见,而不是停留在负责人个人层面。

八、不同情况下的取舍:没有万能方案,只有匹配方案
1. 提醒频率 vs 打扰成本的取舍
提醒越频繁,漏催率越低,但屏蔽率越高。这两条曲线在某个点交叉,那个点就是你的最优提醒频率。我的经验值是:每条任务在生命周期内总提醒次数控制在 2 到 3 次,超过 4 次后屏蔽率会快速上升。与其把提醒撒满整个周期,不如把精力集中在截止前和逾期这两个关键窗口。
2. 规则统一 vs 灵活配置的取舍
规则越统一,维护成本越低,但适配性越差;规则越灵活,越贴合场景,但维护成本和冲突风险越高。我的建议是核心规则统一(三段式锚点),边缘规则灵活(优先级分级、渠道选择)。统一的是骨架,灵活的是血肉。
3. 工具能力 vs 团队执行力的取舍
再好的提醒工具,如果团队没人看、没人确认、没人复盘,也只是多了一层噪音。我见过有人把提醒规则配得很精致,但负责人从来不点开提醒详情,逾期照旧。工具上线前先解决"谁看、谁确认、谁复盘"三个问题,否则不要急着上规则。
4. 自动化 vs 人情味的取舍
全自动提醒的副作用是团队会感觉"被机器管着"。我的处理方式是:自动提醒只负责时间锚点和动作指令,涉及协调、安抚、复盘的部分保留人工介入。比如升级提醒触发后,由负责人本人跟进,而不是再发一条冷冰冰的系统消息。自动化处理确定性的事,人情味处理不确定性的事。

九、总结与下一步行动
回到开头那个 17 人项目:把提醒锚点固定、渠道分级、文案压缩、升级路径打通之后,我第二次复盘的逾期率从 21% 降到了 6%。整个过程没有增加提醒次数,反而减少了将近一半。自动提醒的效率提升,本质上是用规则替代记忆,用锚点替代频次,用闭环替代广播。
如果你现在正准备优化任务提醒,我建议按这个顺序推进:第一步,本周内把所有在办任务的负责人、截止时间、优先级补齐;第二步,选两条核心规则(截止前 1 天行动提醒 + 逾期升级提醒)先跑两周;第三步,拿逾期率和提醒确认率两个指标做前后对比;第四步,再根据数据决定要不要扩展优先级分级和渠道分层。不要一次性上全套规则,先用最小闭环验证,再谈规模化。
需要再提醒一句:任何提醒方法都只是杠杆,真正决定效果的,是团队是否愿意在收到提醒后立刻行动。工具和规则能解决"看不见"的问题,但解决不了"不想做"的问题。先把前者做好,后者才有讨论的基础。
常见问题解答(FAQ)
1. 项目任务自动提醒到底该按什么时间点触发,才能既不打扰人又不漏事?
我带过两个并行项目,之前统一设成每天早上九点推当天到期任务,结果成员说像闹钟一样烦,后来漏看又出过事。我一直搞不清提醒该绑在哪个时间锚点上才合理。
别用固定钟点提醒,要用任务生命周期的节点锚点。我实测有效的四类触发是:截止前24小时、截止前2小时、任务逾期后每工作日一次、以及依赖被解除的即时通知。判断依据是提醒要跟状态变化挂钩,而不是跟日历挂钩,因为状态变化才意味着对方需要做新决策。
截止前24小时给人留一天的调度余量,前2小时是兜底,逾期提醒要限频到每工作日一次否则会被屏蔽。依赖解除的即时提醒是最容易被忽略但价值最高的一条,它决定了被卡住的人能不能马上开工。落地时把这几类触发写成规则模板,新项目直接复制,不要再靠人工记。
2. 在项目管理工具里怎么设计一套可复用的提醒模板,而不是每次都重新配一遍?
我们团队换项目就要重配一轮提醒,每个人口径还不一样,有人只收邮件有人只收站内信。我想知道有没有办法一次配好、反复用的结构。
按三层结构拆:规则层、渠道层、接收人层。规则层定义触发条件,比如状态变更为待验收、指派人为空超4小时、截止前24小时,这一层跟项目无关,可以做成全局模板;渠道层定义同一条规则走哪些通道,我建议至少双通道,重要规则走站内信加邮件,次要规则只走站内信;
接收人层定义谁收,用角色而不是具体人名,项目经理、任务负责人、验收人三个角色轮换时才不用重配。判断这套模板是否合格有一条硬标准:新建项目后不超过5分钟能完成提醒配置,超过就说明模板抽象得不够。
3. 提醒发出去没人处理,到底是提醒没到位还是流程本身有问题?
我遇到过提醒天天发、任务还是拖,一度怀疑是提醒工具不行。后来复盘发现有的是提醒对象错了,有的是任务本身没人能推进。我分不清这两种情况怎么判断。
用两个指标分开归因:提醒触达率和触达后24小时状态变更率。触达率低于95%说明是通道或接收人配置问题,检查邮箱是否进垃圾箱、角色是否绑错人;触达率高但24小时状态变更率低于30%,说明是流程问题。流程问题常见有三种:任务负责人没有处置权限、验收标准不明确导致不敢推进、任务粒度太大无法在一天内动作。
这时候加提醒频率是无效的,只会加速成员对提醒脱敏,正确做法是改任务拆分和授权,提醒规则保持不动作为观测手段。
4. 项目负责人怎么用提醒数据反向优化排期,而不是只当成催办工具?
我一直把提醒当成催人干活的工具,直到有次发现某个环节每次都要被提醒三次以上才动,才意识到可能是排期本身就不合理。但我不知道从数据上怎么看。
把提醒记录当成流程阻塞的日志来读。具体做法是统计每条任务从派发到首次状态变更的间隔,以及累计被提醒次数,按环节分组。如果某个环节的首次变更间隔中位数明显高于其他环节,说明这个环节的前置条件或人力配置有问题;如果某条任务被提醒超过3次才动,大概率是任务粒度太粗或负责人实际没有时间。
用这些数据回头改排期和分工,比单纯提高提醒频率有效得多。判断口径建议固定为连续四周的数据,单周波动不足以作为排期调整依据。
核心关键词
文章包含AI辅助创作:自动提醒实操方法:项目负责人提升任务提醒效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401572
读者评论
对比数据里人工组和自动组本来就是两个不同的小组,任务类型、人员成熟度都没交代,逾期率21%对7%未必全归因于提醒方式。另外"提醒被确认率"从46%涨到83%,带按钮确实点起来方便,但点了确认不等于真去做了,这个指标容易给人自我安慰,我这边就出现过确认率很高、实际交付照样拖的情况。
小团队的真实感受:分级触达听着合理,但维护规则本身也是成本。我们十几个人试过把任务字段补齐再配提醒,光补字段就折腾了近两周,中优先级走IM、低优先级走站内信,最后大家还是习惯在群里直接喊一声。工具贵不贵不是关键这点认同,可规则复杂度也有边际成本,人少的时候未必划算。
那三个锚点我直接搬到自己项目上试过,研发类任务周期长还行,但市场活动这种当天就要出结果的,截止前1个工作日才提醒基本等于事后通知了。感觉锚点不能全项目一刀切,得按任务类型或周期长短分几套模板,否则又是另一种形式的规则与场景错配。
