督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

三年前我接手一个横跨研发、采购、交付三个部门的项目,为了让任务按时闭环,我把提醒频率从每周一次提到每天一次,还在群里加了"未完成请回复"的硬性要求。两个月后复盘,逾期率不但没降,反而从14%涨到了25%,跨部门沟通消息量涨了3倍,两位核心接口人申请换岗。那次翻车让我彻底改变了对督办的理解:督办不是催人,而是让任务状态变得可信、可追溯、可升级。

这篇指南只讲我在几十个中大型项目里反复验证过的东西:提醒该在什么节点发、发给谁、用什么结构发;流程该在哪几个环节收紧、哪几个环节必须放松;以及当组织超过100人、任务量超过几千条之后,为什么靠群消息和表格做督办一定会崩。如果你正在被"催不动、催了也没用、催完还得罪人"这三件事困扰,下面的内容可以直接对照使用。

一、先给结论:督办的本质是状态可信度管理

1. 提醒只是督办的最后一公里

把督办等同于"催",是绝大多数项目负责人踩的第一个坑。我复盘过一个延期两个月的交付项目,最终归因后发现,纯粹因为"忘了做"而延期的任务只占9%,剩下91%分别落在四类:截止时间没对齐、依赖方没交付、完成标准理解不一致、优先级被临时任务挤掉。这四类问题,没有一类能靠多发几条提醒解决。

所以我的结论很直接:督办的第一目标是让任务状态可信,第二目标才是让状态变化被及时告知。状态不可信时,提醒频率越高,团队对提醒的免疫越快,最后连"已读"都不回。你可能也见过这种场景:群里连发三条催办消息,回复"收到"的人很多,真正更新状态的没几个。

2. 一个反常识的观察:提醒频次与按期完成率不成正比

我在三个规模相近、业务类型接近的项目里做过对照观察。A项目保持每周一次汇总提醒,B项目每周三次,C项目每天一次并强制回复。八周后统计发现,C项目的按期完成率反而是三个里最低的,人均沟通耗时却是最高的。

原因不复杂。当提醒足够频繁,责任人会不自觉地把自己从"任务的所有者"降级成"提醒的响应者",记住这件事变成了提醒者的事。同时高频提醒制造了大量噪音,真正需要干预的高风险任务被淹没在信息流里,反而更晚被看见。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

3. 一个可用的督办闭环,必须同时具备五个要素

我把能稳定运转的督办机制拆成五个要素。缺任何一个,督办都会退化成群内点名。

  • 唯一责任人:一个任务只能有一个对结果负责的人,可以有多个协作人,但"谁负责"必须唯一且公开。
  • 硬截止时间:精确到日,关键任务精确到小时,口头约定一律不算数。
  • 可验证的完成定义:什么算完成、由谁验收、交付物是什么,在任务创建时就写清楚。
  • 状态更新机制:不是"做完了才更新",而是规定"每两天必须留下一次状态痕迹",哪怕只是写一句卡在哪。
  • 升级路径:逾期到什么程度、由谁介入、介入后必须做什么动作,提前约定好。

五条里最容易被忽略的是第三条和第五条。完成定义模糊,会直接导致"假性完成";升级路径缺失,会导致所有人都等别人先动,最后是项目负责人一个人着急。

二、真实场景:督办是如何从管理动作退化成群内点名的

1. 一次386条任务的回溯

2022年我参与一家制造企业的数字化项目,甲方项目经理带11个人,同时推进三个子项目。启动会上约定用周报同步,执行两周后问题出现了:周报里写"进展顺利"的任务,第三周突然变成"卡住了"。

我们把386条任务的更新记录全部拉出来做回溯,结果很不体面:超过一半的任务从创建到关闭只有两条记录,创建、关闭。中间过程是真空的。没有过程记录,就没有督办抓手,因为责任人可以一直说"在做",直到最后一天才暴露风险。这不是态度问题,是机制问题:系统里没有任何地方要求他们在过程中留下痕迹。

2. 三种典型的督办失效模式

把六年里经手项目的失败案例做归类,任务层面的失控基本落在三种模式里,而且它们的应对方式完全不同。

  • 沉默型逾期:截止日之前零沟通,截止日之后才说"遇到困难"。这类占比最高,也是最伤项目节奏的一种,因为它把风险暴露时间压缩到了最后一天。
  • 假性完成:任务被标记为已完成,但交付物不达标,返工发生在两周后的联调或验收阶段。它的隐蔽性在于,账面数据很好看,真实进度是负的。
  • 责任稀释:任务责任人写成"XX组""研发侧",谁都不认为自己是被点名的那个人。多部门协作项目里,这类任务的平均逾期天数是个人任务的2.7倍。

3. 数据观察一:逾期天数呈"短尾集中"分布

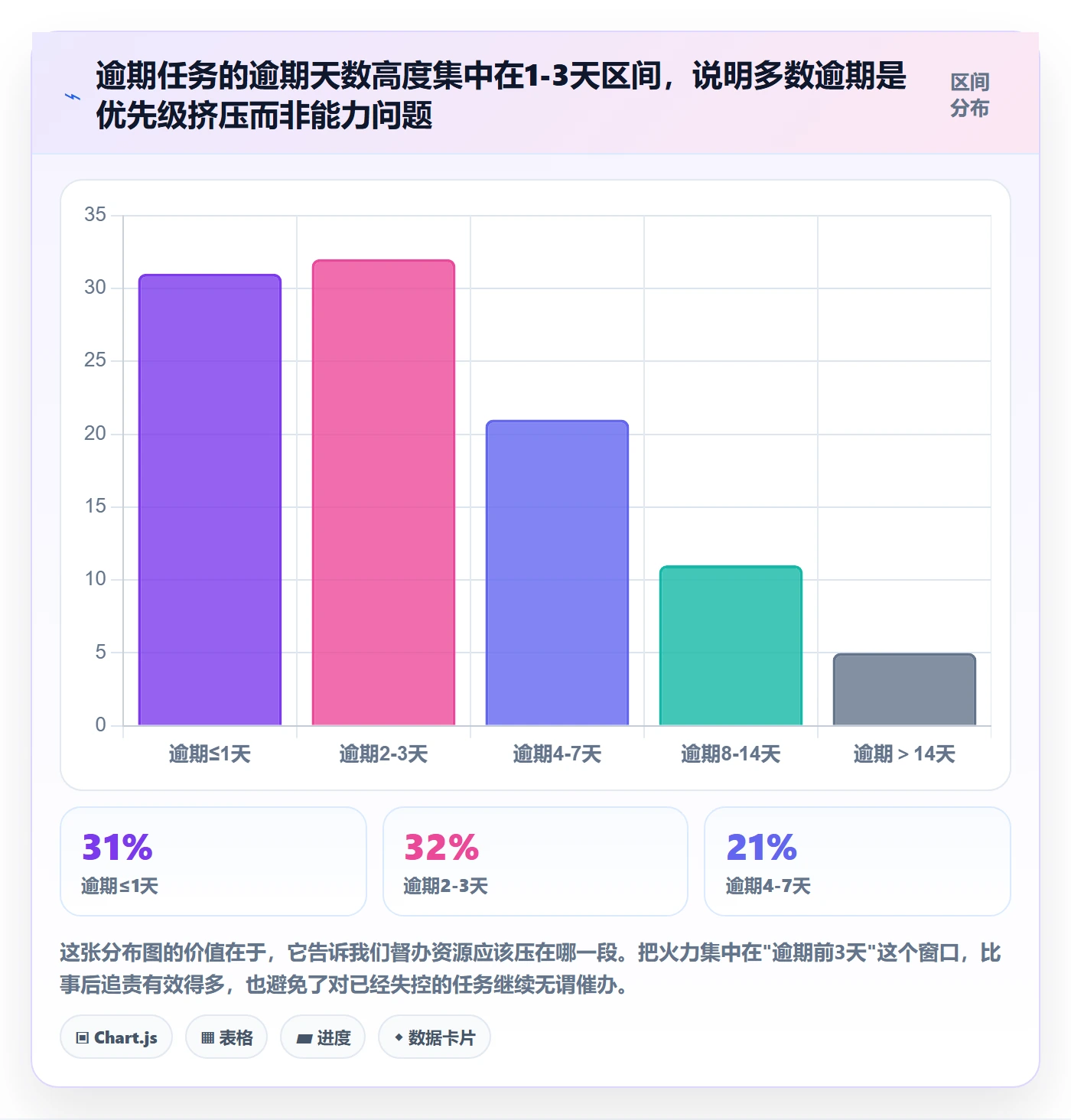

我统计了6个项目、约4200条任务记录,剔除掉那些根本没启动的废弃任务后,逾期任务的逾期天数分布非常有规律:大部分逾期都是"短逾期",真正拖过两周的只是少数。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

4. 数据观察二:逾期任务高度集中在少数责任人身上

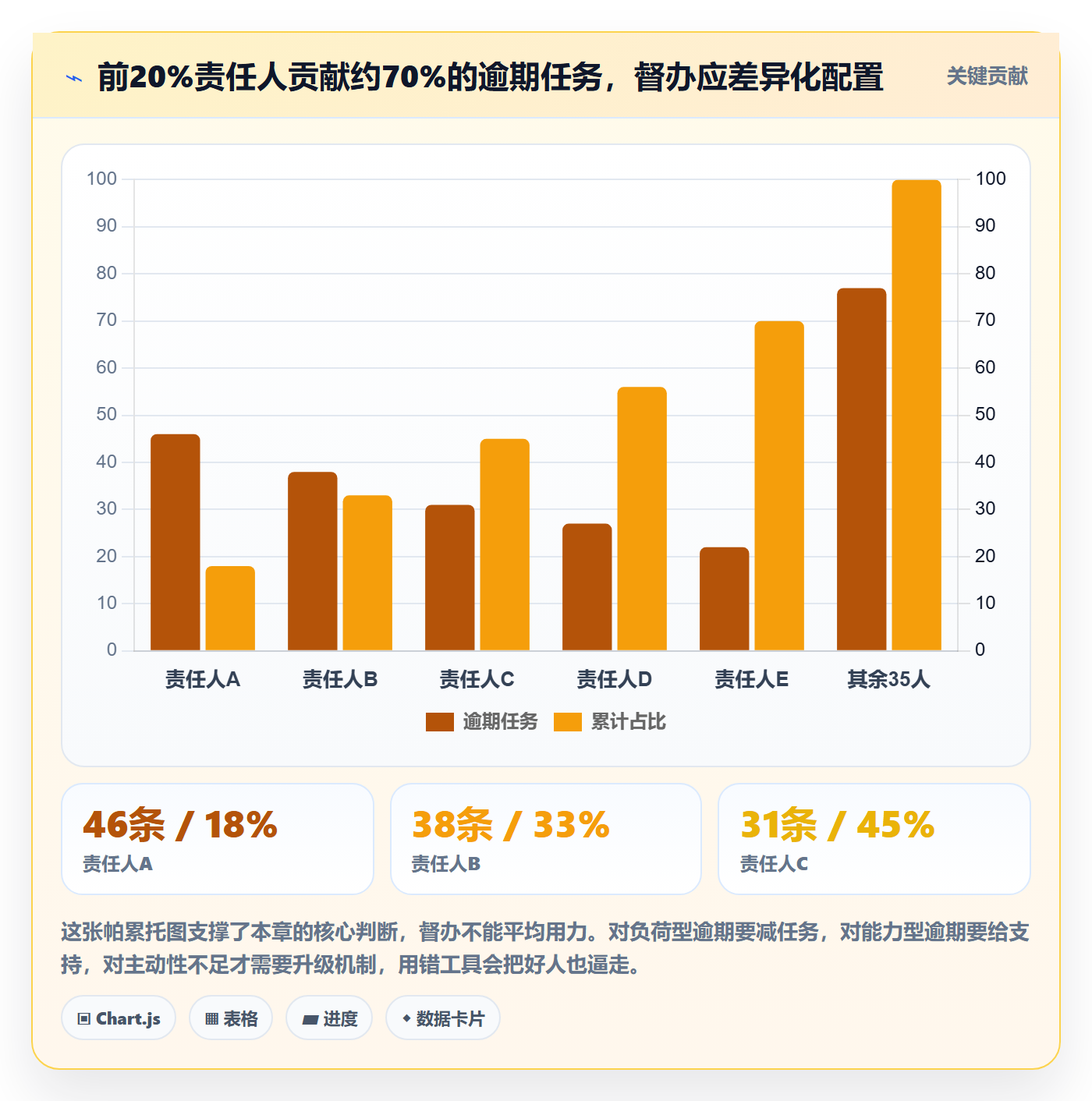

第二个发现更值得警惕。把逾期任务按责任人聚合后,呈现非常明显的长尾分布:前20%的责任人贡献了约70%的逾期任务。这个比例在三个项目里都成立,差异不超过5个百分点。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

这两个观察合起来指向同一个结论:督办的第一动作不是"催",而是"分类"。搞清楚逾期的性质,再决定用提醒、用减负、用支持,还是用升级。用错工具的成本,比不督办还高。

三、常见误区拆解:五种把督办做反的做法

1. 误区一:把督办等同于高频提醒

这是最普遍的一种。它的隐性代价是责任感外移:当提醒足够准时,人会本能地把"记住"这件事交给提醒者。我在一个项目里做过小实验,把每日提醒改成"仅在逾期前一天提醒一次",两周后责任人主动更新状态的比例从23%回升到47%。

更麻烦的是,高频提醒会让真正的高风险任务失去信号价值。当所有任务都被同样力度催办,就没有任务是重要的。

2. 误区二:只盯人,不盯流程

很多项目负责人把逾期归因为"执行力不行",于是加强考核。但我做归因统计时发现,跨部门依赖未按时交付,是单一因素中贡献最高的原因,占比约34%。这意味着大量逾期根本不是责任人个人的问题,而是流程没有为依赖关系设计接口。

正确的做法是先看流程:这个任务的输入是否到位、上游是否有承诺时间、两个部门的排期是否对齐。这些没解决,考核谁都没用。

3. 误区三:升级机制要么没有,要么一上来就拉满

两种极端我见过太多次。一种是完全没有升级路径,任务逾期一周也没人管,项目负责人自己生闷气;另一种是逾期第一天就抄送部门总监,结果所有人都在防御性汇报,没有人愿意暴露真实风险。

升级机制的设计关键是分级 + 有明确触发条件,而不是靠情绪触发。我在第四章会给出一套可以直接抄的三级升级时限。

4. 误区四:用表格和群消息充当督办台账

50人以下的团队,用表格加群消息做督办是可行的,成本低、上手快。但超过这个规模后,它的边际成本会急剧上升。我做过一次耗时统计:在一个120人的组织里,项目负责人每周花在整理督办表格、核对状态、逐个私聊确认上的时间是9.5小时,占工作时间的近四分之一。

更致命的是数据失真。表格里的状态是"上次同步时"的状态,不是"现在"的状态,中间隔着几天的信息时差。用滞后的数据做决策,等于闭着眼睛开车。

5. 误区五:把督办做成一次性运动

项目出问题就抓一阵,风头过了就松下来。这种运动式督办会训练出团队的应对策略:撑过这阵子就好了。我在一个客户那里见过完整的两轮循环,每轮持续大约三周,之后逾期率回到原点,甚至还高一点,因为团队学会了把任务拆得更碎来规避被督办。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

四、专业判断逻辑:四层督办模型与提醒策略矩阵

1. 督办的四个层级

我把督办从低到高分成四层。绝大多数团队卡在L1和L2之间,也就是"有记录但不可视"。越往上走,对工具和机制的要求越高,但项目负责人的个人耗时反而越低。

层级 核心能力 典型做法 项目负责人周耗时
L1 记录层 任务有唯一责任人、有截止时间 表格登记任务清单 3-5小时
L2 可视层 状态实时可见、逾期自动标识 看板 + 状态字段 + 逾期高亮 5-8小时
L3 干预层 规则化提醒、分级升级、有触发条件 自动提醒规则 + 三级升级机制 2-4小时
L4 机制层 从数据反推流程问题并持续优化 逾期归因分析 + 流程改造闭环 1-2小时

注意L2的耗时反而比L1高,这是很多团队在升级过程中会经历的阵痛期:数据变多了,但还没有自动化处理能力,于是人工负担短期上升。跨过L3之后,耗时会断崖式下降。如果你的团队在L2停滞超过半年,基本可以确定是提醒和升级机制没有建立。

2. 判断一个任务是否值得督办的三个条件

不是所有任务都值得投入督办资源。我的判断标准是三个条件:影响面大(延期会影响其他任务或对外交付)、不确定性高(技术方案、依赖方、需求都存在变数)、跨部门依赖(涉及两个以上团队或需要外部输入)。

三个条件同时满足两个以上,进入重点督办名单;只满足一个,用自动提醒覆盖;一个都不满足,不督办,逾期了事后复盘即可。这个筛选动作能把督办对象从几百条压缩到二三十条,是项目负责人最该做的减法。

下面这张漏斗展示的是我正在服务的一个团队在建立筛选机制前后的闭环转化情况。可以看到,最大的损耗不在"提醒"环节,而在"责任人是否响应"这一环。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

3. 提醒策略矩阵:按紧急度和影响面分配火力

确定要督办之后,第二件事是决定用什么力度。我用紧急度(距截止时间)和影响面(延期后果)两个维度做四象限分配。这套矩阵用了一年多,最大的价值是让提醒变得"有理由",而不是凭项目负责人的心情。

象限 特征 提醒频率 提醒渠道 升级阈值
高紧急 + 高影响 关键路径上的交付节点 T-5 / T-3 / T-1 三次 系统提醒 + 直接对话 逾期1天即升级
高紧急 + 低影响 日常事务性任务 T-1 一次 仅系统提醒 逾期3天升级
低紧急 + 高影响 方案设计、架构评审 每周一次汇总 系统提醒 + 周会同步 逾期2天升级
低紧急 + 低影响 优化类、沉淀类任务 不单独提醒 周期汇总 不升级,月度复盘

这套矩阵有一个反直觉的地方:低紧急但高影响的任务,提醒频率要低于高紧急高影响的任务,但升级阈值要更严。原因是这类任务(比如架构设计、接口规范)的前期拖延往往不明显,一旦拖过头就是灾难性的,所以需要更早的预警介入。

4. 升级路径:三级升级与时限设计

升级机制的核心是"提前约定",而不是"当场发火"。我把升级设计成三级,每一级都有明确的时限和动作,写在项目章程里,团队从第一天就知道逾期会发生什么。

级别 触发条件 执行人 必须完成的动作
一级升级 关键任务 T-1 仍未更新状态 任务责任人 当天以书面形式说明进度、风险点、预计完成时间
二级升级 逾期1天或承诺时间再次跳票 项目负责人 与责任人15分钟对齐:是资源问题、依赖问题还是理解问题,当场给出结论
三级升级 逾期3天或影响关键路径 项目负责人 + 部门负责人 重新评估范围与排期,必要时调整交付承诺,并同步给需求方

关键是三级升级不是"告状",而是"重新评估范围和排期"。如果升级的后果只是被批评,团队就会想办法隐藏逾期;如果升级能带来资源或范围调整,团队会主动上报风险。升级机制的性质,决定了你的风险信息是提前来还是滞后来。

5. 提醒规则的结构化配置示例

提醒规则一旦落到系统里,就必须写得足够具体,否则执行时又会回到人工判断。下面是我在实际项目中使用的一套规则配置思路,用 YAML 结构表达,可以对应到大多数项目管理平台的自动化规则设置。

reminder_rules:

name: 关键路径任务_三级提醒

condition:

task_type: deliverable

on_critical_path: true

triggers:

offset: -5d

channel: [system, weekly_report]

message_template: "【T-5】{{task_name}} 将于 {{due_date}} 到期,当前状态:{{status}}"

offset: -1d

channel: [system, direct_message]

require_ack: true

offset: +1d

condition: status not in [done, blocked]

escalate_to: level_2

name: 跨部门依赖任务_升级提醒

condition:

dependency_count: ">= 1"

due_date_missing: false

triggers:

offset: -3d

channel: [system]

offset: +2d

condition: status != done

escalate_to: level_3

notify: [project_owner, dept_lead]

name: 低优先级任务_汇总提醒

condition:

priority: low

triggers:

cron: "0 9 * * 1"

channel: [system]

aggregation: weekly_digest

配置里最重要的一行不是提醒时间,而是 require_ack: true 和 escalate_to。前者确保提醒被确认而非被忽略,后者确保提醒有后果。只有提醒、没有后果的督办,本质上是噪音。

五、案例与数据观察:一家120人研发组织的督办改造

1. 改造前的状态

这家企业约120人,三条产品线,研发、测试、实施合计9个小组,同时并行推进11个项目。改造前他们的督办方式是这样的:项目负责人每周五从各小组收Excel进度表,手工合并成督办台账,周一例会上逐个过进度,逾期超过三天的私下沟通。

听起来还不算太差,但实际运行中有三个致命问题:状态是每周一次的快照,周一到周五中间发生的变化完全不可见;督办台账靠手工合并,字段定义各家不同,经常出现同一个任务在三张表里有三个截止时间;项目负责人每周花9.5小时在这件事上,其中约6小时是纯粹的重复劳动。

2. 我们做的三个动作

改造分三步,没有一步是"加强考核"。

  1. 把任务状态从两态改成带时间戳的四态流程。原状态只有"进行中/已完成",改成"待开始→进行中→待验收→已完成",并强制要求任务在"进行中"停留超过48小时必须留下一次更新记录,哪怕只写一句"卡在接口联调"。
  2. 用自动提醒规则替代人工点名。按上一章的策略矩阵配置了三组规则,关键路径任务走三次提醒,跨部门依赖任务走升级提醒,低优先级任务只进周报摘要。
  3. 建立三级升级机制并写入项目章程。明确每一级的触发条件、执行人和必须动作,项目负责人不再需要凭个人情绪决定什么时候"发火"。

3. 上线前后六项指标的变化

改造前后各观察八周,六项指标的对比结果比我预期的要好,但也有一项没达到目标。

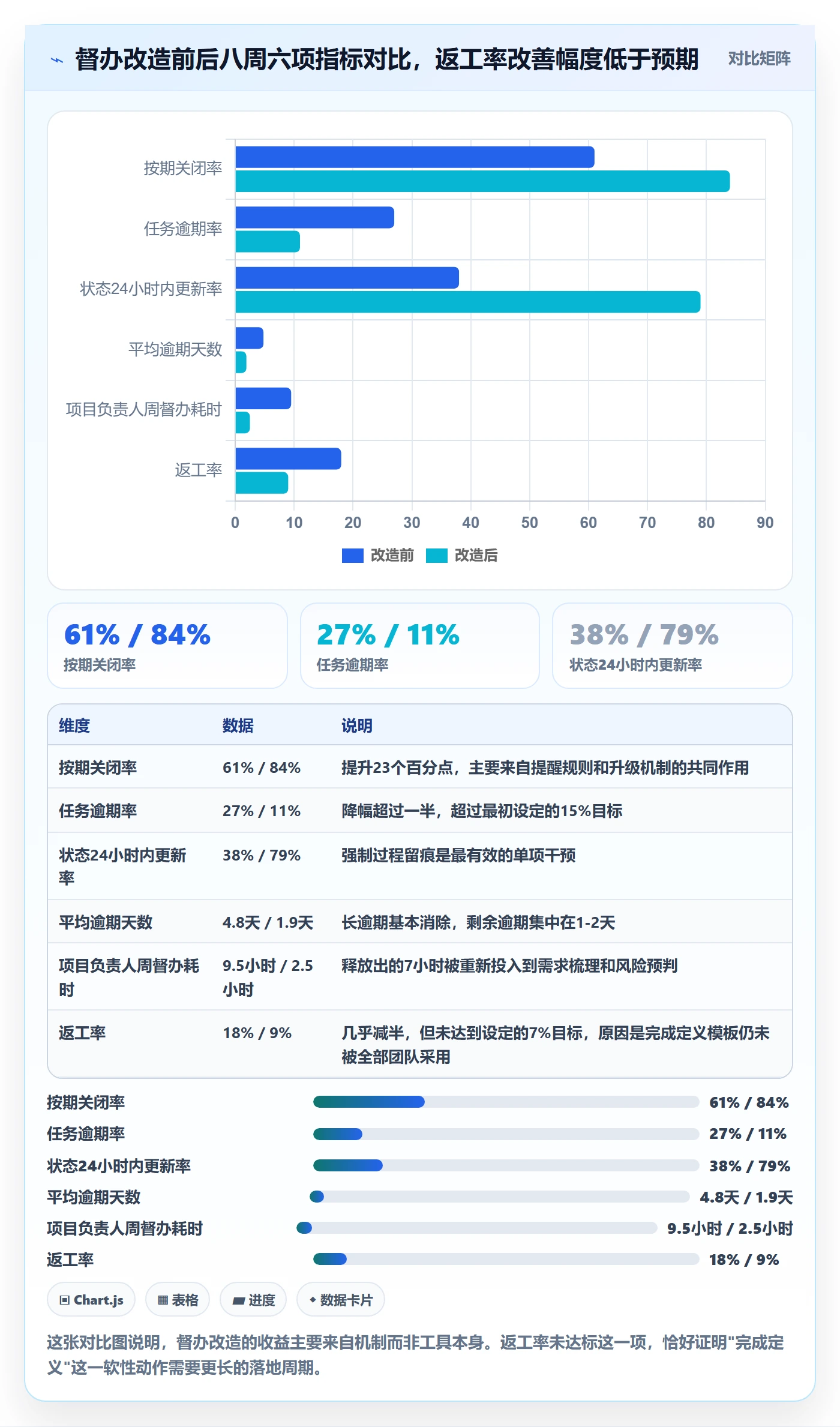

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

4. 八周运行曲线:提醒量上去,逾期率先降后稳

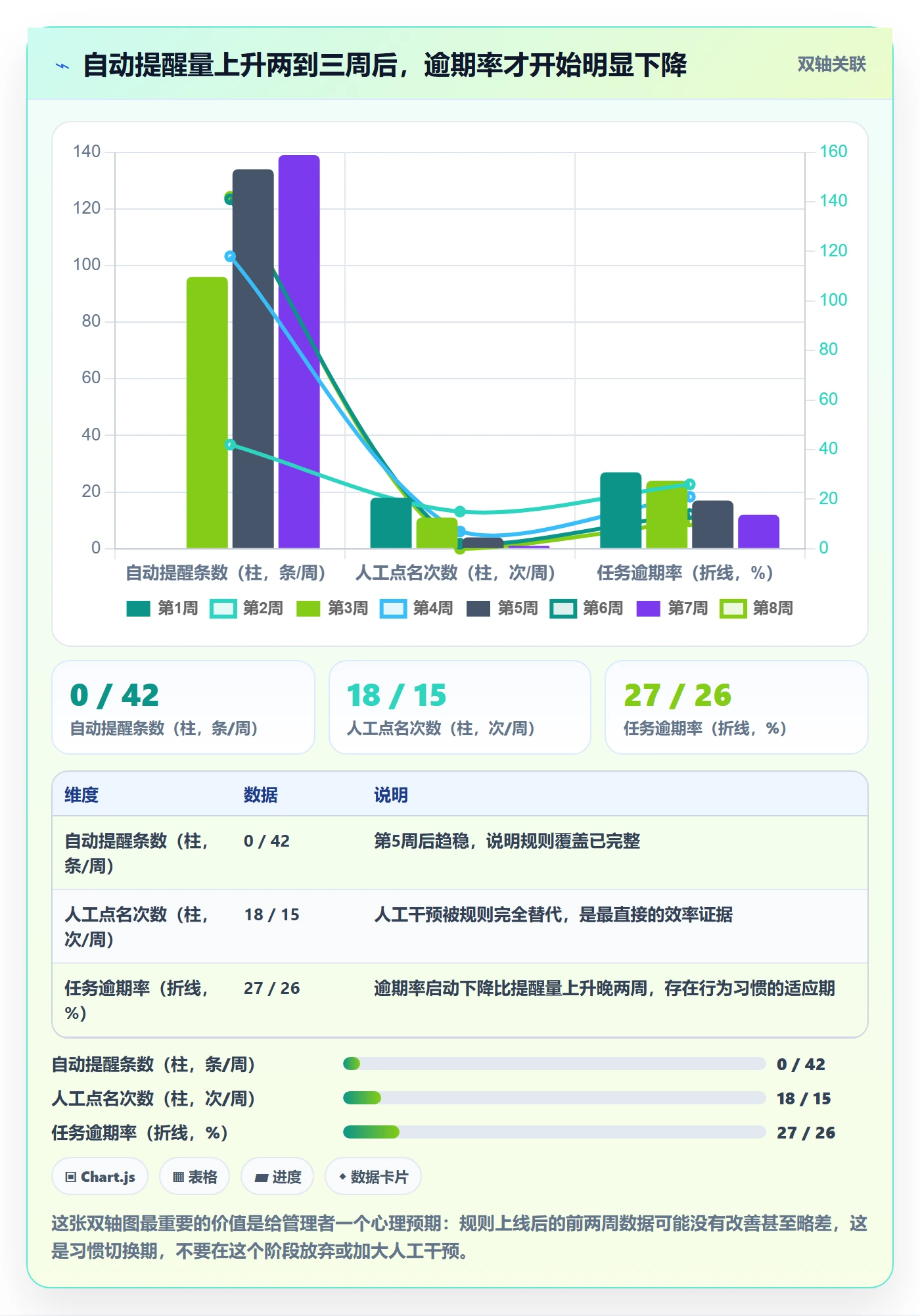

我把八周的运行数据画成曲线后发现一个很有价值的现象:自动提醒条数在前四周快速上升,第五周开始趋于平稳,而逾期率在第三周才开始明显下降。提醒量和逾期率之间存在大约两周的滞后。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

5. 为什么最终走到平台化

这个项目在第三周就遇到了工具瓶颈。他们最初用的是表格加群消息,规则只能靠人肉执行。做过一次评估后,他们把督办承载平台换成了 PingCode。

选择理由有三条,都不是"功能多"。第一,他们需要任务状态变更与提醒规则深度绑定,而不是在两个系统之间同步数据,任何同步延迟都会让督办数据失真。第二,他们需要私有化部署,这家企业有大量涉及客户交付的敏感信息,督办数据出内网是不可接受的。第三,他们此前用 Jira 管理研发,历史数据有三年,需要一套迁移成本可控的方案。

PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对有国产化替代诉求的团队来说是一条迁移成本可控的路径。这句话在我们的评估会上被反复提及:不是因为它便宜,而是因为迁移过程中的数据丢失风险,比工具本身的采购成本重要得多。

需要说清楚的是,平台不是决定性的。同一个组织里,如果任务状态定义混乱、升级机制缺失,换成任何平台都会退化回群消息督办。工具能放大机制的效果,但无法替代机制本身。

六、不同情况下的行动建议

1. 20人以下团队:先解决"有没有台账"

这个规模不要上任何复杂工具。你需要的是一张能实时看到状态的表,加上一个固定时间的口头同步。重点做三件事:任务必须有唯一责任人、截止时间必须写进表里、每周固定时间过一遍逾期项。

提醒方式建议用最低频率,只在逾期前一天提醒一次。人少的时候,靠的是信息透明和彼此熟悉,高频提醒反而会破坏协作氛围。这个阶段最大的风险是把督办做成了形式主义,比如填了很多字段但没人看。

2. 20到100人团队:把提醒规则从人脑搬到系统

这个规模是督办机制的分水岭。仍然靠项目负责人记忆来提醒,会开始出现系统性遗漏。核心动作有两个:一是把提醒规则写成明确的触发条件(参考第四章的配置示例),二是建立二级升级机制。

工具选择上,轻量协作工具加上自动化规则通常够用,成本低、切换快。但要注意两个信号:任务总量超过500条仍靠手工筛选督办对象,或者项目负责人周督办耗时超过6小时,出现任意一个就应该考虑平台化。

3. 100人以上或多项目并行团队:督办必须平台化,并做分层治理

这个规模下,督办的核心矛盾从"提醒不到"变成了"信息过载"。解决方案是分层:项目负责人关注关键路径任务,部门负责人关注跨部门依赖,组织层面关注整体逾期分布和流程瓶颈。

同时,这个阶段通常伴随审计、合规、客户交付保密等要求,私有化部署会成为硬性条件。对于有历史 Jira 数据的组织,迁移的完整性和字段映射质量,比迁移速度重要得多,建议在正式切换前至少做一次全量试迁移并核对任务数、状态映射、附件完整性。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

4. 从0到1的30天落地路线

如果你现在就要动手,我建议按四个阶段推进,不要试图一次性做完。这套节奏来自前面那个120人项目的实践,后来在几个客户那里复用,效果稳定。

阶段 时间 核心动作 验收标准
第一阶段:清理 第1-7天 清理存量任务,补齐唯一责任人和截止时间,删除废弃任务 无主任务和无限期任务归零
第二阶段:规则 第8-14天 上线三组提醒规则,按策略矩阵分配提醒力度 关键路径任务提醒覆盖率100%
第三阶段:升级 第15-21天 建立三级升级机制并写入项目章程,明确触发条件 一级升级响应率超过90%
第四阶段:归因 第22-30天 做第一次逾期归因分析,识别流程性问题 输出至少两条可执行的流程改进项

这套节奏里,最容易被跳过的是第四阶段。很多团队做完前三步看到逾期率下降就停下来了,于是半年后逾期率慢慢回升,因为流程层面的根因没有被处理。督办做到最后,一定要能回答一个问题:这次逾期,是人的问题还是流程的问题?

七、不同情况下的取舍:没有全能方案,只有匹配

1. 自动提醒 vs 人工提醒

自动提醒的优势是稳定、准时、不消耗情绪,劣势是缺乏判断力和人际温度。我的做法是让自动提醒处理"事实",让人工提醒处理"关系"。事实是截止时间、状态变化、逾期天数;关系是为什么拖延、需要什么支持、是否对排期有异议。把两者混在一起,就是最常见的督办失败姿势。

一个可操作的判断:如果一件事你能用一句话说清楚且不需要对方回应情绪,就交给系统;如果需要判断对方的状态和难处,就自己上。

2. 强流程约束 vs 保持灵活度

流程越强,数据越可信,但团队的执行成本也越高。我的判断标准是任务的可逆性:可逆的任务(文档、调研、优化)放宽约束,只要求截止时间;不可逆的任务(对外交付、接口变更、上线发布)必须强约束,状态、验收标准、依赖关系一个都不能少。

把这条标准讲给团队听,比无差别强调"所有人都要按流程走"更容易被接受,因为它解释了为什么有的任务严格、有的任务宽松。

3. 公开透明 vs 心理安全

这是最容易做极端的一组取舍。全面公开逾期数据能提升压力,但会催生防御性行为,团队开始隐藏风险、拖延上报。我在一个项目里做过调整:逾期明细对项目组内部公开,但对跨部门只公开"依赖交付及时率"这类聚合指标。

结果是风险上报提前了大约2.5天。公开的目的是让依赖可见,不是让人出丑。分清楚这两件事,公开透明度就能从惩罚工具变成协作工具。

4. 平台化 vs 自建轻量台账

轻量台账的优势是启动成本几乎为零,适合短期项目或20人以下团队。它的天花板在于数据时差和无法自动执行规则。平台化的优势是规则可执行、数据实时、历史可追溯,成本则在实施和迁移上。

我的经验判断是:如果一个项目的任务量超过500条、参与者超过30人、周期超过3个月,轻量台账的隐性成本(人工核对、数据失真、重复沟通)通常在第二个月就超过平台化的实施成本。这个临界点值得提前算清楚。

督办管理指南:项目负责人如何做好任务提醒,流程优化全流程

5. 四类方案的取舍对照

方案 最适合的场景 主要代价 不适用信号
群消息 + 共享表格 20人以下、单项目、周期短 项目负责人耗时高、数据有时差 任务超过300条或参与者超过20人
轻量工具 + 自动提醒 20-100人、2-3个项目并行 跨部门依赖管理弱、报表能力有限 需要审计留痕或私有化部署
项目管理平台标准化 100人以上、多项目并行 实施周期长、需要流程配套 团队缺乏流程执行意愿
平台化 + 分层治理 强合规、多产品线、外部交付 前期投入大、需要专职流程角色 组织规模不足100人且无合规要求

八、结语:督办的终点是"不需要督办"

六年下来,我对督办最本质的理解是:它是一套让风险提前显形的机制,而不是一套让人紧张的手段。如果一个督办体系运行半年后,项目负责人反而更忙了,那它一定做错了方向,正确的方向是让规则替你做提醒,让流程替你做约束,让自己有精力处理真正需要判断的事。

回头看开头那次翻车,问题的根源从来不是提醒不够多,而是我误以为"知道了就会做"。任务状态不可信、完成定义不清晰、升级路径不存在的时候,我做的一切都只是在放大器上使劲。

如果你现在就要开始改,我建议按这个顺序做三件事,一周内就能看到变化。第一,把手上正在跟踪的任务做一次筛选,用"影响面大、不确定性高、跨部门依赖"三条标准,把督办对象从几百条压缩到二三十条,其余交给低频提醒。第二,给这二三十条任务补齐唯一责任人和硬截止时间,缺一个的当场补上,补不上的说明这条任务本来就不该存在。第三,选一件最常逾期的事,配一条最朴素的提醒规则并加上升级阈值,运行两周后看数据。

不要把这件事做成一次性运动。督办机制的价值不在于某个月的逾期率曲线有多好看,而在于半年后你的团队是否已经习惯了"状态自己会说话"。到那时候,你作为项目负责人,就不需要每天盯着表格了。

常见问题解答(FAQ)

1. 督办任务提醒总是被同事忽略,怎么设计提醒机制才有效?

我带过一个跨部门项目,每周在群里@所有人发督办通知,结果真正按时回复的不到三成,还有人私聊我说‘消息太多刷过去了’。我就想知道,到底是提醒频率不够,还是方式本身有问题,怎么才能让人真正重视起来?

先分场景再定提醒方式:对‘截止前预警’用系统自动私信+负责人直属上级抄送,对‘已逾期’用群内公开通报并附影响说明。判断依据是提醒的‘行动成本’和‘社会压力’,私信适合推动个人行动,公开通报适合制造适度压力。建议把提醒节点固定在截止前3天、1天、逾期当天三个时间点,避免每天刷屏导致脱敏。

同时每条提醒必须包含任务名、责任人、剩余时间、未完成的后果,缺一项都会降低响应率。

2. 督办流程里任务分解到哪一层才算合理,拆太细和拆太粗各有什么坑?

我们团队之前把一个大项目拆成几十条督办任务,结果负责人每天光更新状态就花一小时,怨声载道。后来改成只拆到部门级,又出现互相甩锅、没人认领的情况。我一直在纠结,这个颗粒度到底怎么定才不至于两头不讨好?

颗粒度判断标准只有一条:每条任务必须有且仅有一个可追责的负责人,且完成标准能用一句话说清。拆太细的坑是管理成本超过执行成本,团队把精力耗在填表上;拆太粗的坑是责任稀释,出现‘大家都有责等于没人负责’。

实操建议按‘一个人一周内能独立完成并交付可见成果’来切分,超过一周的继续拆,小于半天的不单独建督办项。跨部门协作任务单独挂在主责部门下,协办方作为参与人而非责任人。

3. 项目督办中,负责人不配合、拖延反馈,除了催还能怎么做?

我作为项目负责人督办过几次,遇到那种资历比我老、又不直接向我汇报的同事,催急了伤和气,不催任务就卡着。我试过找领导施压,但用一次关系就僵一次。想问问有没有既能推动事情、又不把关系搞砸的办法?

核心思路是把‘人对人’的催促转成‘机制对事’的推动。具体做法有三步:第一,把所有督办任务录入某项目管理平台,让状态和逾期自动可见,减少你个人反复催的必要;第二,在项目周会上只过‘逾期项’和‘风险项’,用数据说话而非点名批评;

第三,为关键卡点设置升级规则,比如逾期超过3个工作日自动触发上级知会,事先和对方说明规则,执行时就不算撕破脸。判断依据是:关系成本高的场景,尽量用制度和透明化替代个人施压。

4. 怎么判断一套督办管理流程是不是真的有效,该看哪些指标?

我们部门上了一套督办流程,开会时领导都说好,但我心里没底,感觉就是多了几张表、多了几个群。我想知道有没有可量化的指标,能证明这套流程是真正在推动事情,而不是走形式?

看四个指标就够了:一是按期完成率,低于70%说明流程约束力不足;二是平均逾期天数,反映卡点解决的效率;三是提醒触达后的响应时长,超过24小时说明提醒机制失效或责任人不上心;四是升级触发次数,持续偏高说明前端责任划分有问题。判断依据是这四项分别对应‘结果、效率、响应、结构’四个层面。

建议每月导出一次数据对比趋势,连续两个月某指标恶化就要回头检查流程设计,而不是继续加会议加表格。督办的价值在于减少人工催办,如果负责人花在督办上的时间没下降,这套流程基本是无效的。

核心关键词

读者评论

钱
钱若溪

我们团队去年也试过把提醒频率加到每天一次,结果和文章里说的几乎一样:沟通耗时翻倍,真正卡住的依赖问题反而没人提。后来改成只在逾期前一天自动提醒,状态更新率确实回升了。不过我觉得前提是系统里的状态得有人信,不然自动提醒也只是换个地方发噪音。

廖
廖浩然

帕累托那组数据我有点疑问。说前20%责任人贡献70%逾期,但如果任务分配本身就向接口人和骨干倾斜,逾期多可能只是因为他们接的任务基数大、难度高,不能直接推成个人问题。用这个分布去差异化配置督办资源,得先把任务量和复杂度归一化再看。

周
周然

升级机制那段挺认同的。我们之前逾期一天就抄送总监,结果所有人开始写防御性汇报,风险全被藏起来。后来改成三级触发,逾期三天才升级到项目组,超过一周才到部门,反而有人愿意提前说卡点了。工具上我们换成某项目管理平台后状态能实时看了,但流程没理清之前,换什么平台都一样。

文章包含AI辅助创作:督办管理指南:项目负责人如何做好任务提醒,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401432
