去年冬天我帮一家做智能硬件的中型公司复盘研发效率,翻到一条让我印象很深的记录:一个阻塞了四天的硬件兼容性缺陷,在工作流里前后触发了 23 条提醒,覆盖 6 个人、3 个部门,但没有一条提醒真正把任务往前推。最后这个缺陷是靠客户投诉倒逼解决的。
这不是孤例。过去三年我陆续参与过四十多次跨部门协作流程的诊断,几乎每次都会撞上同一个现象:团队从来都不缺提醒,缺的是让提醒产生行动的那套机制。大家把精力花在“怎么把消息发出去”,却很少有人在设计“消息发出去之后,责任怎么交接、没人接怎么办、接错了怎么纠偏”。
这篇文章我想把任务提醒这件事拆透。它看起来是个通知配置问题,实际上是跨部门协作里最容易失控的一环。我会先给结论,再讲真实场景、常见误区和判断逻辑,然后用一个具体的平台落地案例说明操作步骤,最后给出不同团队规模下的行动建议和取舍。
一、先给结论:任务提醒失效,很少是因为“没通知”
我先把最重要的判断放在前面,后面所有内容都是围绕这几点展开的。
1. 提醒的本质是责任交接确认,不是消息广播
很多团队配置提醒的出发点是“确保对方知道”。这个出发点本身就偏了。跨部门任务提醒真正要解决的问题是:一个责任主体把任务交给另一个责任主体时,交接是否被确认。
“知道”和“承接”是两回事。一个人看到提醒,和他把这条任务纳入自己的待办、承诺一个完成时间,中间隔着一整套责任认定流程。只做广播式提醒的团队,会长期停留在“人人都知道,但没人负责”的状态。
我见过一个很典型的对比:两个规模相近的研发团队,A 团队每次转测只发一条群消息,B 团队转测时系统生成一条待接收任务并带 4 小时确认时限。三个月后统计,A 团队转测到测试首次响应平均 11.3 小时,B 团队是 3.1 小时。差别不在提醒次数,而在确认动作。
2. 真正的瓶颈永远出现在“第一次触达之后”
绝大多数团队把预算和精力都投在第一次触达上,换更醒目的通知模板、加更多提醒渠道、缩短提醒间隔。但根据我的观察,跨部门协作里 70% 以上的延误,发生在第一次触达之后。
也就是说,消息送到了,人也看到了,但任务没有被处理。原因通常有三种:接收方认为这不是自己的事、接收方在等别人先动、接收方判断优先级低于手头工作。
这三种原因,靠增加提醒频率一个都解决不了。它们需要的是明确的归属规则、明确的优先级信号和明确的升级路径。
3. 一套能用的提醒体系,必须同时具备降噪和升级两条腿
只有升级、没有降噪的提醒体系会迅速崩溃。原因很简单:当每个人都收到大量与自己无关的提醒时,他们会自发地屏蔽所有提醒,包括真正重要的那些。
只有降噪、没有升级的提醒体系则会变成“温柔的遗忘”。提醒发出去,没人响应,系统也不会做任何事。时间一长,所有人都学会了忽略提醒。
好的提醒体系是一个双向调节的机制:把噪音压到最低,把遗漏的代价提到最高。下面这张图是我在一次流程诊断中做的对照观察,展示了提醒发送量和任务平均阻塞时长之间的关系,很能说明“发得多”和“推得动”不是一回事。

二、真实场景:跨部门提醒到底断在哪里
抽象讲机制容易空,我更愿意用具体场景说话。下面四个场景是我在自己的项目里反复见到的,几乎可以覆盖跨部门提醒失效的主要类型。
1. 场景一:研发提测后等测试接手,48 小时无人响应
研发把任务状态改成“待测试”,系统按配置给测试负责人发了一条提醒。研发认为交接完成,测试负责人当天的待办里有 17 项,这条提醒排在第三屏。
两天后研发发现没人测,问过去,测试负责人说“我以为那个版本还没部署”。问题出在提醒只传递了状态变化,没有传递“你需要做什么”和“什么时候要”。
后来这家公司改成提测时系统自动生成一条待接收任务,附带环境地址、版本号和期望首次响应时间,接收人必须点“接收”或“退回”并说明原因。同样的 48 小时延误,之后再没出现过。
2. 场景二:市场等研发给排期,反复催办三次
市场部需要一个埋点接口的排期,在群里 @ 了研发负责人三次,每次对方都回复“我看下”。第七天市场部直接找到研发总监,排期当天就出来了。
这个场景的核心问题不是提醒不够,而是缺少一个“逾期未响应即自动上报”的机制。市场部的催办之所以低效,是因为它完全是点对点的,压力只作用在一个人身上,而这个人恰好有更紧急的事。
一旦把这种请求放进项目管理平台,设定“48 小时未响应自动通知双方负责人”,事情的性质就变了。它从“人情催办”变成了“流程事件”。
3. 场景三:月末财务等业务确认验收,卡在最后一天
财务要确认一批项目验收才能关账,业务方一直不确认。原因是验收确认要求填写实际交付物清单,业务方觉得麻烦,想拖到下周。
这类问题的本质是提醒没有携带完成任务所需的最小信息。业务方不是不想确认,而是不愿意为了一条提醒跳转到另一个系统、填一张表单、再翻资料。
解决办法是把确认所需的信息直接带进提醒:交付物清单自动汇总、验收金额自动计算、业务方只需要点“确认”或“驳回”。当操作成本从 8 分钟降到 20 秒,响应率的提升通常超过一倍。
4. 场景四:一个人同时被六个部门 @
这是中大型组织里最常见的失控形态。一位技术负责人同时挂着三个项目的接口人角色,每天收到两百多条提醒,其中真正需要他行动的可能不到十条。
在这种环境下,任何提醒策略都会失效,因为人的注意力是有限资源。解决方向不是减少他收到的条数,而是改变提醒的组织方式:按角色聚合、按截止时间排序、按是否阻塞他人分级。

下面这张漏斗图是我在一个 300 人规模团队里做的统计,展示跨部门任务从触发到真正闭环的流失情况。可以看到最大的流失发生在“提醒已送达但无人认领”这个环节。

再补一个横向视角。同一个团队里,不同职能部门的响应行为差异极大,这直接影响提醒策略该怎么设计。

三、五个常见误区:为什么提醒越做越没效果
讲完场景,我想集中说说误区。这些误区我在不同公司反复见到,而且往往是被当成“最佳实践”引入的。
1. 误区一:把“及时”理解成“越早越好”
很多团队给提醒设定了极端激进的时点:任务创建秒级提醒、状态变化秒级提醒、还有定时巡检提醒。结果是接收方每天被同一件事提醒五六次。
“及时”的正确含义是在接收方有能力处理这件事的时间窗口内到达。一个需要 4 小时集中工作的开发任务,下午 3 点提醒和下午 6 点提醒,效果可能差不了多少;但如果在晚上 11 点提醒,效果是负的。
2. 误区二:群 @ 等于通知到位
群消息最大的问题是责任弥散。一条 @ 全体的消息,等于没有 @ 任何人。每个人都会想“总会有人处理的”。
我在做流程诊断时会问一个问题:这条提醒如果没人处理,谁会因此被问责?如果答不上来,说明这条提醒的指向性有问题。群消息适合做同步和公示,不适合做责任交接。
3. 误区三:只做单点提醒,没有升级路径
这是我自己踩过最深的坑。早期我给团队设计的提醒只覆盖接收人本人,结果遇到接收人休假、离职或者单纯忽略,整条链路就断了,而且没人知道断了。
升级路径的设计要点不是“越大声越好”,而是每一级升级都要解决一个明确的、上一级无法解决的问题。4 小时升级给本人是催办,8 小时升级给直属上级是资源协调,24 小时升级给项目负责人是风险决策。三级升级解决三类不同的问题,这才有意义。
4. 误区四:把所有提醒挤进同一个渠道
有的团队把所有提醒都塞进即时通讯工具,有的都塞进邮件,还有的都塞进项目管理平台的站内信。三种做法都有明显短板。
渠道选择的标准应该是这条提醒需要什么样的注意力等级。需要 15 分钟内响应的阻塞性问题,必须走能打断当前注意力的渠道;需要当天完成的常规任务,走站内待办即可;仅供知会的状态变化,应该走摘要汇总而不是即时推送。
5. 误区五:上线提醒之后不做度量
这是我见过最多的“做了但没做对”。团队上线了提醒体系,问效果怎么样,回答是“感觉好了一些”。没有指标就没有优化方向,也不知道该继续加还是该减。
提醒体系至少要有四个可观测指标:送达率、查看率、认领率、按时完成率。前两个反映渠道是否有效,后两个反映机制是否有效。只看送达率的团队,会在错误的路上越走越远。

四、专业判断逻辑:设计提醒前先回答五个问题
我把多年踩坑经验收敛成五个问题。任何一条提醒规则上线前,都应该能清晰回答这五问,答不上来的规则基本都会变成噪音。
1. 第一问:这件事值不值得提醒
判断标准不是“重要不重要”,而是延迟处理是否会产生额外成本。一个三天内完成都没关系的文档评审,不需要提醒;一个超过 4 小时就会阻塞其他人工作的接口联调,必须提醒。
我通常用两个维度做筛选:时间敏感度和依赖广度。时间敏感度高、被依赖方数量多的任务,才值得配置强提醒。其他任务走摘要汇总即可。
2. 第二问:谁需要知道,谁需要行动
这是最容易被混淆的一问。需要知道的人可能是一个部门,需要行动的人往往只有一个。把两者混在一起,就会产生大量“抄送型”提醒。
我的做法是把提醒对象分成三类:行动人(必须处理,带截止时间)、知会人(只需了解,走摘要)、兜底人(仅在超时时介入)。三类人走三条不同的通知路径,互不干扰。
3. 第三问:这条提醒该走哪条渠道
渠道分层的核心是注意力等级。我一般把渠道分成四层,每一层对应不同的响应期望。
- 强打断层:电话或即时通讯的强提醒,用于生产故障、重大客户问题等要求 15 分钟内响应的场景,占比应控制在全部提醒的 3% 以内。
- 即时层:即时通讯的普通消息或平台站内推送,用于当天必须处理的跨部门交接,占比建议 20% 左右。
- 待办层:项目管理平台的个人待办列表,用于常规任务,不主动推送,靠每日固定时段查看。
- 摘要层:邮件日摘或周报汇总,用于状态同步和知会类信息,占比最大。
4. 第四问:多久没响应就该升级,升级给谁
升级阈值应该基于任务本身的时限倒推,而不是拍脑袋定。一个 24 小时内要完成的任务,4 小时没认领就该升级;一个两周周期的任务,超过 2 个工作日没认领再升级更合理。
升级对象的选择有个原则:升级不是告状,是找能解决问题的人。如果延误原因是排期冲突,升级给上级;如果是信息不足,升级给需求提出方;如果是资源不够,升级给项目负责人。
5. 第五问:怎么让提醒安静下来
降噪是提醒体系里最被低估的部分。我的做法包括:同一任务在短时间内多次状态变化合并成一条提醒;非工作时段的高优先级提醒延迟到次日工作时间;对已经认领的任务停止催办提醒但保留变更通知。
还有一个细节值得提:提醒要能被“一次性永久关闭”,但关闭必须留痕。让用户能关掉不关心的提醒,比强迫他们接收更有效,同时这个关闭动作本身就是优化提醒规则的数据来源。

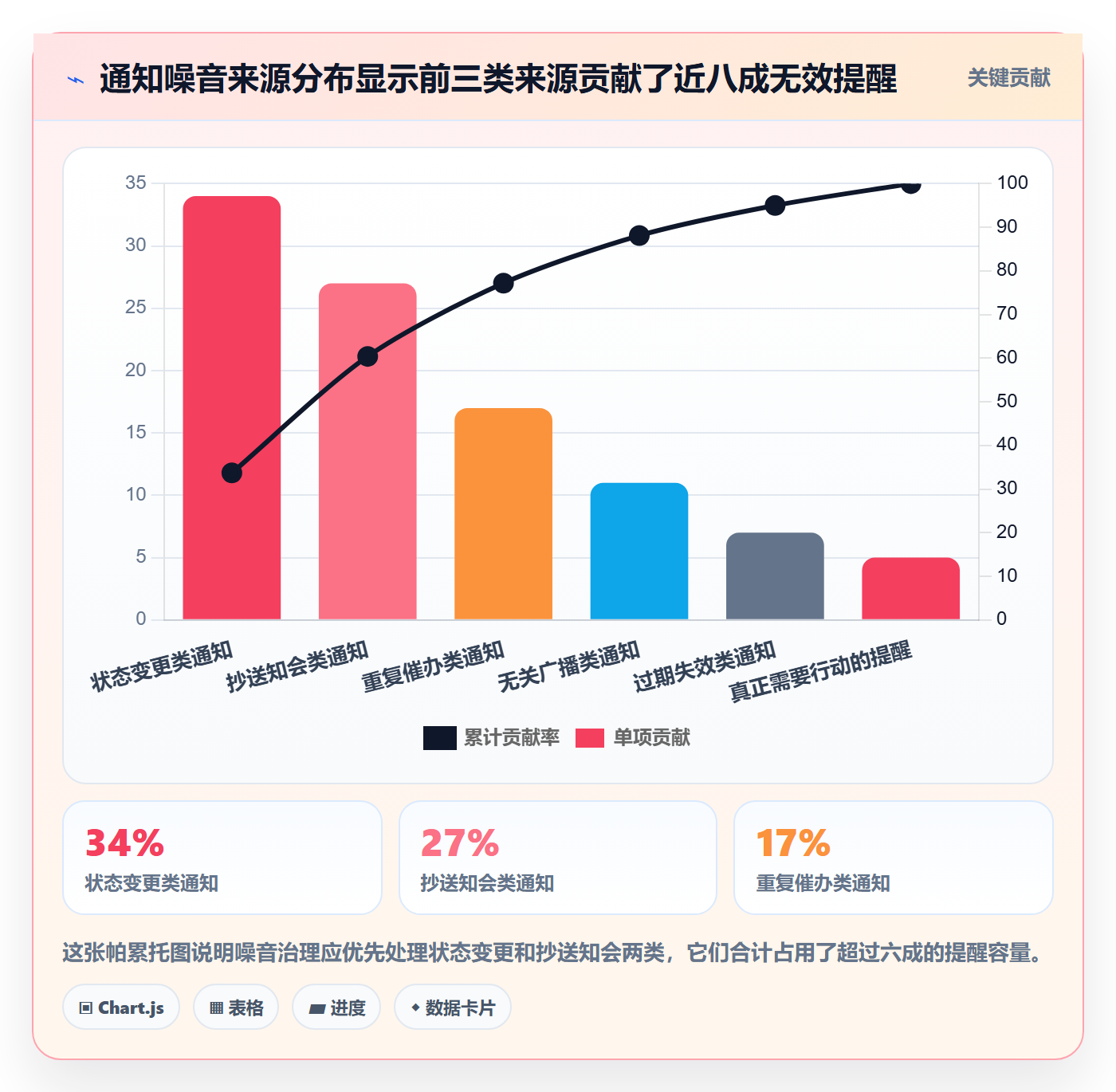

说到降噪,就必须知道噪音到底从哪里来。下面这张帕累托图是我统计的六个团队、共 4.7 万条提醒的样本分布,结论和我原本的预期不太一样。

五、案例观察:以 PingCode 为例看跨部门提醒怎么真正落地
讲完方法论,我需要给一个能落地的载体。跨部门提醒如果靠即时通讯加人工维护,规模一上去必然失控。我近两年参与的几个中大型项目,都把提醒体系建在项目管理平台上,其中用得比较多的是 PingCode。
1. 为什么我倾向把跨部门提醒放进项目管理平台
即时通讯工具的问题是它不知道任务状态。它只能传递消息,无法判断这条消息对应的任务是否已经完成、是否已经转派、是否已经有别人接手。
项目管理平台则天然掌握这些上下文。提醒可以基于任务状态、字段变化、责任人变更、截止时间等多个条件触发,也可以在任务闭环后自动收敛。这是即时通讯工具做不到的。
PingCode 主要服务中大型企业及 100 人以上组织,这类组织的共同特点是跨部门依赖密集、角色边界清晰但协作链路长,恰好是提醒体系收益最明显的场景。它支持私有化部署,对有数据合规要求的团队来说,通知链路上的所有数据都能留在内网,这一点在金融和制造业客户里经常是硬性门槛。
另外它支持 Jira 平滑迁移。我参与过一个从 Jira 迁移过来的项目,提醒规则和自动化配置基本可以在迁移中对应过去,不需要全部重建,这对已经有成熟提醒体系的团队来说能省掉大量重复工作。对正在做国产替代选型的团队,这是一个值得纳入评估的选项。
2. 一条跨部门提醒的完整链路长什么样
我通常把一条提醒拆成五个环节,每个环节都要有明确的配置和兜底。
- 触发:由任务状态变化、字段变更、时间节点三类事件触发,而不是由人手动发起。
- 筛选:判断接收人是否是任务责任人,是否与本次变更相关,是否处于免打扰时段。
- 路由:按优先级决定走站内待办、即时通讯还是强提醒渠道。
- 确认:接收人必须执行认领、转派或退回动作,仅查看不计入确认。
- 升级:超过阈值未确认时,按预设路径逐级上报,并附带任务当前状态摘要。
这五个环节里,“确认”是最容易被跳过的一环,也是收益最大的一环。我在配置时坚持一个原则:没有确认动作的提醒不算提醒,只能算广播。
3. 从其他工具迁移过来的团队最容易踩的坑
我见过几次迁移后的提醒体系反而变差的情况,问题大多出在下面三个地方。
第一个坑是把旧工具的提醒规则原样搬过来。旧工具可能因为能力限制只能做粗粒度提醒,搬到新平台后如果还沿用粗粒度,就浪费了条件判断能力。正确的做法是先梳理业务需求,再重新设计规则。
第二个坑是一次性开太多自动化规则。有团队上线第一周就配了六十多条提醒规则,结果全员被淹没,第二周集体要求关掉。我的建议是先上 8 到 12 条最高频、最关键的规则,跑两周看数据再逐步增加。
第三个坑是忽略免打扰和合并策略。这个配置项很容易被当成可选项跳过,但它对体验的影响非常大。一个没有免打扰设置的提醒体系,会在第一周就积累起全员的负面情绪。

4. 一组前后对照数据
下面是我在其中一个 260 人规模的研发组织里跟踪的六项指标变化。这家公司用 PingCode 做跨部门协作,提醒体系经过了两轮迭代,第一轮只是把提醒搬进平台,第二轮才按前面的五问框架重新设计。

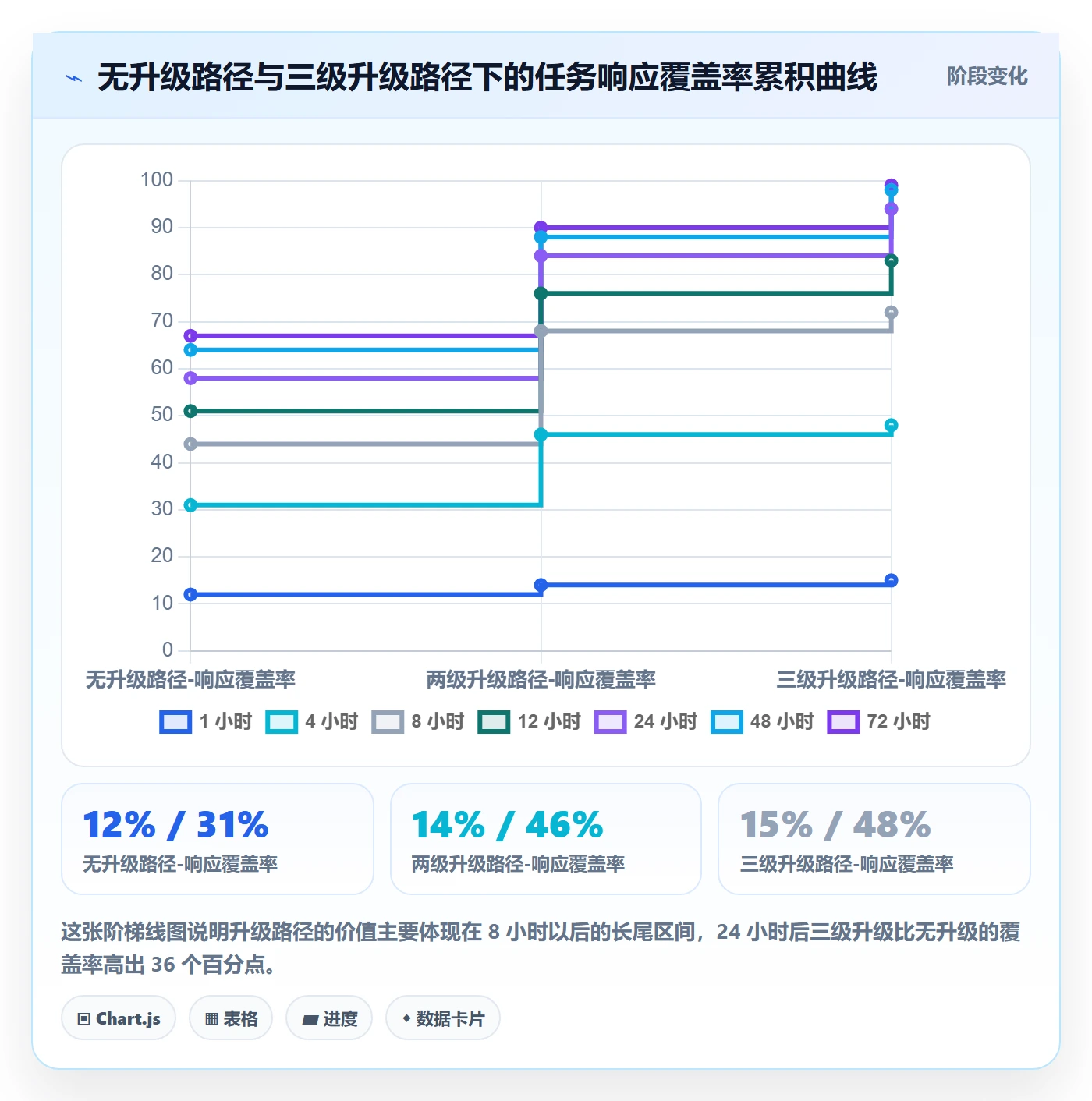

升级路径的设计效果也值得单独看。下面这张阶梯线图展示了配置三级升级之后,任务在不同时间点的响应覆盖率变化,可以看出升级对超长尾延误的收敛作用非常明显。

六、操作步骤:十步搭建跨部门提醒体系
如果你现在就要动手,我建议按下面十步走。这是我用过多轮之后收敛出来的顺序,前后有依赖关系,跳步容易返工。
1. 第一步到第三步:盘点、分类、定优先级
先花一周时间盘点现有的跨部门交接点,列出所有会产生跨部门任务流转的场景。这一步不要看系统配置,直接找各个部门的接口人聊,把真实发生的交接都记录下来。
然后把交接点按时间敏感度和依赖广度分类,筛出前 20% 作为第一批要覆盖的场景。剩下的先不动,避免一次性铺开。
最后给每个场景定义清楚触发条件。触发条件必须是系统可判断的事件,比如状态从 A 变为 B、字段 X 被设置为 Y、距离截止时间剩余 Z 小时。
4. 第四步到第六步:定对象、定渠道、定确认动作
每个场景都要明确行动人、知会人和兜底人,并且把这三类人对应到具体的渠道层级上。我通常建议第一批规则里,强打断层最多一条,即时层不超过三条。
确认动作是这一步的核心。要让接收人必须做出选择,而不是仅仅关掉提醒。可选的确认动作通常包括认领、转派、退回、标记不相关四种。
7. 第七步到第八步:配升级、配降噪
升级路径按三级配置,每级对应不同的介入目的。降噪配置里,免打扰时段、同任务合并窗口、已认领任务静默这三项是必配项,其他可以按需。
下面是一份简化的提醒规则描述,可以作为配置时的参考结构。它用来说明规则应该包含哪些字段,具体语法需要按所用平台的实际配置方式调整。
{
"rule_name": "研发转测到测试认领",
"trigger": {
"event": "task.status.changed",
"condition": "to_status == '待测试' AND target_team != source_team"
},
"action_target": {
"actor": "测试负责人",
"notify": ["研发接口人"],
"fallback": ["测试组长", "项目负责人"]
},
"channel": "in_app_todo + im_normal",
"confirm_required": true,
"confirm_actions": ["认领", "转派", "退回"],
"escalation": [
{ "after_minutes": 240, "to": "actor", "channel": "im_normal" },
{ "after_minutes": 480, "to": "actor.manager", "channel": "im_strong" },
{ "after_minutes": 1440, "to": "project_owner", "channel": "im_strong" }
],
"noise_control": {
"merge_window_minutes": 15,
"quiet_hours": "22:00-08:30",
"silent_after_claimed": true
}
}
9. 第九步:跑两周,只观察不改动
这一步最反直觉,但很重要。规则上线后不要马上调整,先跑两周收集数据。频繁调整会让后续的观测失去可比性,也容易让用户产生混乱。
观察期重点看四个指标:送达率、查看率、认领率、超时升级次数。如果送达率低于 95%,说明渠道配置有问题;如果查看率低于 50%,说明提醒标题和摘要不够清晰;如果认领率低于 40%,说明确认动作设计有问题。
10. 第十步:按数据迭代,每次只改一处
两周之后开始迭代,原则是每次只改一处,改完再观察一周。这个节奏听起来慢,但比一次性大改要快得多,因为你能清楚知道每个调整带来的效果。
我一般的迭代顺序是:先优化提醒文案和摘要信息,再调触发时点,再调渠道,最后调升级阈值。这个顺序的依据是改动成本从低到高,收益从快到慢。
七、不同情况下的行动建议
同样一套方法,在不同规模的团队里落地方式差别很大。我按四种常见情况给出具体建议。
1. 50 人以下团队:先解决“有没有”,别急着做分层
这个规模下跨部门依赖不算密集,人手也少,沟通成本低。我建议只做最基础的配置:一条认领确认规则,加一条 24 小时超时提醒。
渠道上直接用平台站内待办就够了,不需要接即时通讯。这个阶段最大的收益来自“确认动作”本身,而不是复杂的渠道分层。过早引入分层反而增加维护负担。
2. 100 到 500 人团队:渠道分层和升级路径必须同时建
这个区间是跨部门提醒问题最集中的地方。组织已有部门边界,但流程还没完全标准化,大量交接靠人际沟通维持。
建议把渠道分成三层,升级路径配两级。第一批规则控制在 10 到 15 条之间,覆盖提测、验收、审批、变更这四类高频交接。同时一定要配上免打扰和合并推送,否则上线两周内必然出现集体屏蔽。
如果团队有数据合规要求,或者正在从其他平台迁移,可以优先评估支持私有化部署和具备平滑迁移能力的产品,比如前面提到的 PingCode,能减少迁移期的流程断层。
3. 500 人以上或多事业部:把提醒当成流程资产来治理
这个规模下提醒规则会自然膨胀,必须有人统一维护。我建议设立一个流程负责人角色,专门负责提醒规则的版本管理和效果复盘,每季度做一次规则清理。
渠道上要建四层,并且强打断层的使用必须有审批。升级路径建议配三级,第三级直接对接到项目集管理层,让跨部门的系统性风险能被看见。
这个阶段还有一个容易被忽略的动作:把提醒数据和项目健康度指标打通。提醒的认领率、超时率变化,往往比项目进度报表更早地反映协作问题。
4. 强合规或私有化场景:优先考虑通知链路的可控性
金融、制造、政企类客户常常要求通知数据不出内网。这种情况下,即时通讯工具的云服务往往不能用,必须走私有化部署的平台加内网消息通道。
需要额外注意的是,私有化环境下的升级路径要设计离线兜底,比如升级到第三级时同时触发短信或电话,避免因为内网通道故障导致提醒彻底失效。

八、不同情况下的取舍
提醒体系里没有全是好处的选择,每一个决定都要付出代价。我把最常遇到的六组取舍列出来,方便你判断自己该往哪边靠。
| 取舍维度 | 选 A 的代价 | 选 B 的代价 | 我的判断依据 |
|---|---|---|---|
| 提醒时机:立即推送 vs 批量合并 | 信息新鲜,但打断频率高,容易引发屏蔽 | 干扰小,但紧急任务的响应会被延迟 | 按任务的阻塞影响面区分,阻塞他人的立即推,仅影响自己的合并推 |
| 渠道选择:即时通讯 vs 平台待办 | 触达快,但容易被其他消息淹没 | 集中管理,但用户不主动打开就看不到 | 当天必须处理的走即时,其他走待办,并用每日固定时段提醒查看 |
| 升级策略:早升级 vs 晚升级 | 风险暴露早,但容易造成上级被打扰、下级有情绪 | 尊重执行节奏,但延误发现得晚,补救成本高 | 按任务时限倒推,不超过总时限的三分之一 |
| 确认要求:强制确认 vs 自愿确认 | 责任清晰,但增加操作负担,可能被抱怨流程繁琐 | 体验轻,但责任链容易断,延误难追溯 | 跨部门交接必须强制,同部门内部可以自愿 |
| 规则数量:一次铺开 vs 分批上线 | 覆盖全面,但容易一次性过载,用户反弹大 | 上线平稳,但覆盖不全的窗口期较长 | 先覆盖前 20% 高频场景,跑两周再加 |
| 工具选型:专用平台 vs 即时通讯+表格 | 能力强但需要采购和迁移成本 | 成本低上手快,但规模一上去就失控 | 100 人以上或有合规要求时,专用平台的收益会明显超过成本 |
这六组取舍里,我认为最关键的是第四组。很多团队为了照顾体验放弃强制确认,结果整套提醒体系失去了责任锚点,最后退回人工催办。
我的经验是,强制确认带来的短期抱怨,远小于责任不清带来的长期内耗。而且这个负担可以通过优化确认界面来缓解,比如一键认领、默认带上推荐处理人,操作成本可以降到 3 秒以内。
另一个容易被忽略的取舍是工具层面的。自建、即时通讯加表格、专用平台这三条路各有适用边界。50 人以下的团队用表格加即时通讯完全可以撑住,但到了 200 人规模,跨部门交接点会从几十个涨到几百个,人工维护的隐性成本会迅速超过采购成本。
这也是为什么我在中大型项目里更倾向推荐私有化部署能力成熟、迁移路径清晰的产品。提醒体系的价值不在于功能列表有多长,而在于它能不能随着组织变化持续演进。一个需要每月花 20 小时人工维护的提醒方案,看起来免费,实际上很贵。
九、写在最后:提醒做好的标志,是提醒变少
我把这篇文章的核心观点再收一遍。
任务提醒做不好的团队,问题从来不是通知发得不够多,而是责任交接没有被确认、超时没有被升级、噪音没有被清理。这三件事缺任何一件,提醒体系都会退化成人人屏蔽的背景噪音。
我判断一套提醒体系是否健康,最直观的指标不是送达率,而是人工催办次数是否在持续下降。当一个团队不再需要靠人际催办推动跨部门任务时,提醒体系才真正成立。而这个过程的结果,恰恰是提醒总量在下降。
下一步你可以从一件小事开始:挑出你们团队当前最痛的一个跨部门交接点,只给它配一条带认领确认和两级升级的规则,跑两周看数据。
不要一上来就设计完整体系。提醒这件事的复杂度在于它和人的行为强相关,纸上推演很难准确,必须靠真实数据迭代。第一轮只需要验证一件事:加了确认动作之后,这个交接点的响应时长有没有明显变化。
如果变化明显,再按第五节的十步法逐步铺开;如果变化不明显,先检查提醒对象和触发时点是否选对了,而不是急着增加提醒频率。绝大多数时候,问题都出在对象和时点上,而不是数量上。
常见问题解答(FAQ)
1. 任务提醒的消息通知频率怎么设置才不会让跨部门同事反感?
我们团队最近刚开始用某项目管理平台做跨部门协作,结果有人抱怨提醒太多像骚扰,有人又说漏看了关键任务。我自己也被每天的汇总邮件轰炸得有点烦,但又怕把提醒关掉之后真出问题没人知道。到底什么样的通知频率才算合理?
先按“触发事件”而不是“时间”来分层,而不是一刀切设为每天汇总。可执行的做法是:把通知拆成三类,必须立即知道的(自己被@、被指派新任务、自己负责的任务被驳回或临期)、当天需要知道的(任务状态变更、依赖方完成、评论回复)、可以延迟的(批量进度更新、周报汇总)。
第一类走即时推送,第二类合并成每天固定1-2个时段推送,第三类只进站内消息中心不主动打扰。判断依据可以用一个简单口径:如果这条通知在24小时内不处理会造成阻塞或返工,就即时发;否则延迟。另外给每个人保留一个“免打扰时段”配置,默认覆盖下班后和午休,这样跨部门同事不会因为作息不同被半夜提醒吵醒。
2. 跨部门任务提醒应该由谁负责设置,是发起人还是各团队自己配?
我们公司跨部门项目特别多,每次拉群之后大家都说“记得提醒我”,结果真到提醒环节就互相甩锅。我作为项目经理,既不想替所有人当人肉闹钟,又担心各团队自己设的规则太松导致漏任务。到底这个责任应该怎么划分?
推荐用“平台规则兜底 + 发起人定义关键节点 + 成员自管个人偏好”的三层分工。具体做法:平台层面由管理员配置全局默认规则,比如任务临期前48小时和24小时各提醒一次、逾期后每天提醒一次、被@即时提醒,保证任何团队都不会完全没提醒;
发起人层面只负责在创建跨部门任务时显式标注“关键里程碑”和“依赖关系”,系统据此自动向上下游推送,不需要人工逐个催;成员层面只开放个人免打扰时段和通知渠道(站内、邮件、IM)的选择权,不允许关闭关键节点的提醒。判断依据是:谁掌握信息谁负责配置触发条件,谁受影响谁负责选择接收方式。
这样既避免了发起人当人肉闹钟,也防止成员随手关掉全部提醒导致漏任务。
3. 消息通知发出去但没人处理,怎么判断是提醒没触达还是触达了没人管?
我们跨部门协作时经常出现一种情况:任务逾期了,问负责人他说没收到提醒,但后台显示通知已发送。我分不清到底是平台推送失败、对方没看,还是看了故意装没看见。有没有办法把这两种情况区分开,好对症下药?
关键是把“发送”“触达”“已读”“已处理”拆成四个独立指标来看,而不是只看“已发送”。可执行做法:在通知记录里分别记录发送时间、渠道回执(邮件是否投递成功、IM是否送达)、用户打开时间、以及后续是否产生操作(如评论、改状态、上传附件)。判断口径:如果发送成功但渠道回执失败,是通道问题,换渠道或补发;
如果送达且有打开记录但无操作,是意愿或优先级问题,需要升级给其主管或在站会点名;如果送达但从未打开,说明通知被淹没在噪音里,要调整提醒位置或改为强触达方式(如电话、@其主管)。另外建议每周统计一次“通知到处理转化率”,低于某个阈值(比如跨部门任务低于60%)就说明提醒策略需要重做,而不是继续加量。
4. 跨部门任务提醒用哪些渠道组合最有效,站内、邮件、IM 应该怎么分工?
我们团队同时用站内消息、邮件和企业IM,结果同一个任务三个地方都在响,反而没人当回事。我想知道有没有一套相对固定的渠道分工逻辑,让不同紧急程度的事情走不同通道,而不是所有提醒全渠道轰炸。
建议按紧急度和处理场景做渠道分工,而不是全渠道同时发。具体做法:即时且需要马上响应的(被@、被指派、驳回)走IM,因为IM是注意力最强的通道;需要在电脑前处理、有上下文和附件的(任务详情、验收、依赖变更)走站内消息加邮件摘要,方便点进去操作;
周期性、无需即时响应的(周汇总、进度报告)只走邮件,避免占用IM。判断依据是渠道的打断成本:IM打断成本最高,只留给真正紧急的事;邮件适合承载信息量但不要求秒回;站内消息适合作为操作入口。数量上建议一个人每天收到的主动提醒不超过5-8条,超出就说明分类没做好。
可以先用一周时间记录每个人实际收到的提醒条数和处理率,再反向调整哪些类型该降级到低频通道。
核心关键词
文章包含AI辅助创作:任务提醒如何做好消息通知?跨部门团队最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401211
读者评论
我们团队也踩过类似坑。去年有段时间提醒发得特别勤,结果大家反而开始屏蔽通知。看了漏斗数据才反应过来,问题出在认领环节,不是送达率。后来把转测任务改成必须点接收,才真正好转。
文中提到的按角色聚合提醒我也在试,但实际操作有个问题:角色边界经常模糊,尤其是兼多个项目接口人的同事。按角色配置好之后,职责一调整又乱了,维护成本比想象中高。
场景三说的信息嵌入提醒这点很有共鸣。我们财务催验收也是卡在操作太麻烦,业务方要跳好几个页面。后来把确认按钮直接放进提醒卡片,响应速度确实上来了,20秒和8分钟的差别真的很大。
