任务提醒自动提醒教程:项目成员数据分析,避坑指南

去年我在一家 320 人的研发组织做流程诊断,负责人递给我的第一个数字就很扎眼:他们的项目管理平台单日推送任务提醒 586 条,而真正因为提醒发生状态变更的只有 64 条,转化率勉强过 11%。更麻烦的是,后台显示 38% 的成员已经把提醒整体静音,系统越努力提醒,看到的人反而越少。这不是某个平台的缺陷,而是几乎所有中大型研发组织在任务提醒自动化走到第三个月时都会撞上的墙。

这篇教程不打算教你"点哪个按钮开提醒",那部分任何帮助文档都有。我想讲的是被大多数人跳过的那一层:如何用项目成员数据把提醒从"全员广播"改造成"精准触达",以及在这个过程中最容易踩的坑。全文基于我给多家 100 人以上研发组织做提醒策略复盘的观察记录,包含可复用的指标口径、规则配置思路、取舍判断,以及在 PingCode 这类支持私有化部署的平台上具体怎么落地。

一、核心结论:提醒失效的根因,九成不在提醒本身

1. 决定提醒效果的是"提醒密度",不是"提醒数量"

绝大多数团队排查提醒问题时,第一反应是检查自动化规则有没有配错、触发器是不是漏了条件。但在我复盘过的案例里,规则本身出错的比例不到 15%。真正的问题几乎都指向同一个变量:单位时间内单个成员收到的提醒条数,超过了他的处理带宽。

这个带宽比大多数人想象的低得多。我们统计过 6 个研发团队 1200 多名成员的提醒处理日志,当人均日提醒量低于 4 条时,提醒查看率能稳定在 70% 以上;一旦超过 8 条,查看率会断崖式跌到 30% 以下,同时静音率开始指数上升。也就是说,提醒的效果存在明显的拐点,不是线性的"多发多得"。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

2. 成员数据分析的用途是"分层",不是"排名"

我见过太多团队把成员提醒数据做成一张排行榜,谁响应慢就红字标出来,在周会上过一遍。结果非常一致:两周之后,数据全部失真,响应慢的人开始批量点开提醒再随手关掉,只是为了刷新"已读"记录。

成员数据的正确用法是回答"这个人该怎么被提醒",而不是"这个人表现好不好"。同样是响应中位时长 18 小时的成员,一个是因为上午在开客户会、集中在下午处理工单,另一个是因为根本不知道任务已经指派给他,需要的提醒策略完全不同。前者应该减少打扰,后者应该加强触达。用同一套规则覆盖这两种人,是提醒系统最常见的资源浪费。

3. 提醒应该挂在"任务状态机"上,而不是挂在"人"身上

这是我认为最关键的一条判断。绝大多数现成的提醒模板是"给负责人发提醒",这条规则在成员同时负责 20 个任务时会当场失效,他会收到 20 条无差别的提醒,然后全部忽略。

正确的锚点是"责任人 + 任务状态 + 剩余时间"这个三元组。同一个任务在"待开发""开发中""待测试""测试中"四个状态下,提醒的对象、渠道、频率、措辞都应该不同。状态没动,提醒就该升级;状态动了,提醒就该重置计时。这是我衡量一个提醒系统是否成熟的第一个检查项。

4. 只统计发出量的提醒系统,等于没有仪表盘

如果你现在只能回答"系统今天发了多少条提醒",那你其实什么都没监控到。一个能用的提醒监控至少要覆盖四类指标:提醒触达率、提醒查看率、状态变更转化率、静音率。前三个衡量提醒有没有用,最后一个衡量提醒有没有害。

静音率是被严重低估的负向指标。它是唯一一个能提前预警"提醒系统即将失效"的信号,而且它一旦开始上涨,通常不可逆,成员屏蔽了一次,就很难主动打开第二次。

二、背景与真实场景:一个 320 人组织是怎么把提醒做成噪音的

1. 提醒通胀的四个阶段

我把观察到的提醒失效过程归纳成四个阶段,几乎每个中大型研发组织都会按顺序走一遍。第一阶段是"救火式补丁":有人漏了任务,就加一条提醒规则;第二阶段是"规则叠加":规则数从 12 条涨到 60 条,没人记得每条在干什么;第三阶段是"跨系统叠加":IM、邮件、项目管理平台各自推送,同一条任务被通知三次;第四阶段是"集体静音":成员把提醒全部关掉,任务回到靠人催的状态。

这个组织走完全程用了 14 个月。最讽刺的是,第四阶段的人力催办成本,比一开始手工催办还高,因为他们同时要维护 60 条没人敢删的自动化规则。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

2. 为什么中大型组织更容易踩坑

小团队的提醒基本靠人肉兜底,反而不会出大问题。100 人以上组织有三个结构性难点。第一是角色多:产品、前端、后端、测试、运维、项目经理,每个角色对"紧急"的定义完全不同。第二是项目并行:一个成员同时挂在 3 到 5 个项目里,提醒的归属关系容易混乱。第三是问责链长:任务卡住时,很难判断是提醒没送到,还是收到了没处理。

这也是为什么在 100 人以上组织里,我建议直接用具备完整自动化规则引擎、支持细粒度权限和私有化部署的平台(比如 PingCode 这类主要服务中大型企业的平台),而不是靠 IM 机器人拼凑。规则引擎的取舍能力,条件组合、去重窗口、升级路径,是后期能不能收敛住提醒密度的关键。

3. 从 Jira 迁移过来的团队带过来的旧习惯

我参与过几次从 Jira 迁到国内平台的完整过程,发现迁移过程中最容易丢的不是数据,而是提醒规则的语义。原来在 Jira 里用过滤器 + 通知方案实现的逻辑,直接平移过去往往会变成"多条规则同时命中同一个任务",提醒量直接翻倍。

值得庆幸的是,现在像 PingCode 这类平台提供了 Jira 平滑迁移能力,字段、状态、工作流可以映射过来,这省掉了大量重建成本。但迁移完成后有一个必须做的动作:把迁移过来的通知规则全部暂停,重新按"提醒密度"目标重建一遍。直接沿用旧规则,等于把原来的噪音原样搬进新系统。

三、拆解六个常见误区

1. 误区一:把所有逾期都当成"提醒不到位"

这条误区最普遍。任务逾期后,团队的标准动作是"再加一条提醒规则",但逾期的真实原因分布完全不是这样。我统计过一个 1200 人规模的样本,逾期任务的原因大致是:截止时间本身不合理占 34%,依赖方阻塞占 27%,优先级被更高优任务挤占占 21%,真正的"忘了"只占 11%,剩下 7% 是需求变更导致的作废。

也就是说,加提醒只能解决 11% 的逾期问题,却有 100% 的概率增加噪音。正确的顺序是先做原因归因,再决定要不要加提醒。

2. 误区二:用统一频率提醒所有人

"每天上午 9 点,全员推送未完成任务提醒",这条规则看起来公平,实际上是对所有人的不公平。上午 9 点对研发同事可能刚开完站会、状态正好,对测试同事可能还在跑昨晚的回归,对项目经理可能正在开跨部门对齐会。

更严重的是,统一频率会让提醒的可信度下降。当成员发现"每天早上 9 点必定来一条,不看也知道内容",提醒就从"信号"退化成了"背景音"。我在诊断时会问一个很直接的问题:你们最近的 10 条提醒里,有几条让你产生了新的认知?如果答案是 0,那这套提醒已经死了。

3. 误区三:把提醒数据直接拿去做绩效

这是我见过后果最严重的做法。一旦提醒响应时长、逾期率进入绩效体系,数据立刻会被"优化":成员会在截止时间前批量把状态改成"已完成",然后在下个迭代悄悄改回来;或者干脆把容易逾期的任务拆成几个永远不会被检查的小任务。

这背后是古德哈特定律在起作用,当一个指标变成目标,它就不再是好指标。可行很多的做法是把提醒数据用于流程改进(哪个环节的系统性阻塞最多),而不是用于个体评价。这条边界如果不守住,整篇文章里所有别的技巧都会失效。

4. 误区四:自动延期和自动提醒同时打开

我见过一个团队把"逾期自动顺延 1 天"和"逾期每日提醒"两条规则同时开着。结果是:任务逾期后系统自动推后截止时间,提醒发出时任务已经不算逾期,成员看到的是一条语气很温和的提醒,自然地继续忽略。这个循环可以无限重复,任务可以无限延期,而所有仪表盘上看到的都是"零逾期"。

自动延期和自动提醒是互斥的。要提醒,就别自动延期;要自动延期,就得换一种监控口径(比如统计"累计延期次数"而不是"是否逾期")。两条都开,等于给自己造了一个不会报警的消防系统。

5. 误区五:只盯发出量,不看响应链

发出量是一个几乎不会出错的指标,只要规则跑通,数字一定好看。但它和业务结果之间隔着四层漏斗。我建议所有团队把监控口径从"今天发了多少条"改成"今天有多少条提醒导致了状态变更"。后者会立刻暴露出大量无效规则。

6. 误区六:忽略工作日、时区与弹性办公

这条在分布式团队里杀伤力极大。一个跨三地办公的团队,如果按服务器时区每天 9 点推送,等于对其中一部分人永远在深夜或清晨提醒。另一种常见错误是把周末算进逾期天数,周五下午指派的任务,周日晚上就开始提醒,成员的第一反应是把提醒关掉。

我的建议是在工作日历里显式定义"可提醒时间窗",而不是依赖系统默认时区。这个配置只做一次,但能挡掉很大一部分不必要的反感。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

四、专业判断逻辑:用成员数据分析决定提醒的四个参数

1. 提醒策略只有四个可调参数

无论用什么平台,提醒规则最终都能归纳为四个参数:对象(发给谁)、时机(什么时候发)、渠道(通过什么发)、升级(没人理怎么办)。做提醒治理时,我不会一次性改所有规则,而是按这四个参数逐层收紧,每次只调一个维度,这样出了问题能立刻定位。

顺序很重要。我的经验顺序是:先收渠道(消灭重复推送),再收时机(合并时间窗),然后改对象(分层),最后加升级(兜底)。反过来的话,在渠道还没收敛时加升级规则,只会让噪音翻倍。

2. 五个指标刻画成员的真实响应画像

要分层,先要画像。我通常用五个指标给每个成员建立提醒响应画像:提醒接收量、提醒查看率、响应中位时长、静音状态、活跃时段分布。前三个是行为数据,第四个是态度数据,第五个是时间数据。

其中响应中位时长我坚持用中位数而不是平均数。因为少数"隔三天才回"的极端值会把平均数拉得完全没有参考价值,而中位数能真实反映那个人"典型情况下多久响应一次"。

-- 成员提醒响应画像(近 30 天,伪 SQL,字段按实际平台映射)
SELECT

assignee_id,

COUNT(*)                                                        AS reminder_cnt,        -- 提醒接收量

SUM(CASE WHEN opened_at IS NOT NULL THEN 1 ELSE 0 END) / COUNT(*) AS open_rate,         -- 提醒查看率

AVG(TIMESTAMPDIFF(MINUTE, sent_at, first_action_at))             AS avg_response_min,

-- 中位响应时长需用窗口函数取分位,示意如下

PERCENTILE_CONT(0.5) WITHIN GROUP (ORDER BY TIMESTAMPDIFF(MINUTE, sent_at, first_action_at))

AS median_response_min,

SUM(CASE WHEN muted = 1 THEN 1 ELSE 0 END) / COUNT(*)            AS mute_rate,

MODE() WITHIN GROUP (ORDER BY HOUR(first_action_at))             AS peak_hour            -- 活跃时段

FROM reminder_log

WHERE sent_at >= DATE_SUB(CURRENT_DATE, INTERVAL 30 DAY)

GROUP BY assignee_id

HAVING reminder_cnt >= 20          -- 样本太小的成员不做画像

ORDER BY median_response_min DESC;

这段查询我通常会加上一个约束:样本量少于 20 条的成员不参与画像,避免因为个别偶发情况给人贴上错误标签。画像用于决定提醒方式,绝不用于评价人,这是我做这件事的底线。

3. 一个判断提醒强度的经验公式

在和几个团队反复试错之后,我总结了一个粗略但好用的提醒强度判断公式:

提醒强度 ≈ 任务影响度 × 时间临近度 × 阻塞概率 ÷ 已提醒次数

四个因子的含义是:任务影响度(影响线上还是影响内部文档)、时间临近度(离截止还有多久)、阻塞概率(该成员在该任务类型上的历史逾期率)、已提醒次数(发得越多,边际效果越低,所以要除)。这个公式不能精确计算,但可以把"要不要发、发几次"从拍脑袋变成有依据的排序。

实操中最有用的是分母那一项。同一个任务的第三次提醒,效果通常不到第一次的 20%。所以与其发第三次,不如把这次升级到项目负责人,让人的压力替代系统的压力。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

4. 判断阈值:什么时候该加提醒,什么时候该减

我会用一组相对明确的阈值来决策,而不是凭感觉。查看率低于 40% 的提醒规则,先怀疑规则本身而不是成员;静音率高于 15%,说明整体密度过大,优先做减法;状态变更转化率低于 15% 的规则,基本可以判定为无效规则,直接下线。

反过来,什么时候应该加提醒?我的判断是:当某一类任务的"阻塞概率"显著高于团队均值,并且阻塞发生在特定状态上(比如长期停在"待评审"),这时候加一条针对状态的提醒是有价值的。加提醒的正确理由永远是"某个状态位的系统性停滞",而不是"某个人上次忘了"。

5. 度量口径必须写进规则说明

一条提醒规则如果没说清"衡量它有效性的指标是什么",它就会永久留在系统里。我在给团队做规则清理时,最常用的动作是要求每条规则附带一行说明:这条规则要改善哪个指标,目标值是多少,什么时候复检。

没有这一行说明的规则,默认进入"观察池",两周后如果没有任何数据支撑它有效,直接停用。这个习惯能让规则总数长期稳定在可控范围内,而不是随着项目数量单调增长。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

五、案例与数据观察:320 人组织在 PingCode 上的提醒改造

1. 改造前的基线数据

这个案例来自我参与的一个 320 人研发组织,产品线 4 条,同时在跑的项目 27 个。改造前他们在一个支持私有化部署的项目管理平台上运行了 61 条自动化提醒规则,其中最早的规则创建于两年前,创建人已经离职。

改造前 4 周的平均基线是:日均提醒推送 586 条,提醒查看率 24%,成员静音率 38%,任务逾期率 27%,提醒到状态变更的转化率 11%,成员每天在提醒上花费的平均时间约 26 分钟。最后一个数字是我让 12 位成员连续记录 5 个工作日得出的,虽然样本小,但足够说明问题。

2. 第一步:把 61 条规则合并成 9 条

合并的原则很简单:同一个任务在同一时间窗内只能被推送一次。我们给所有规则加了 24 小时的去重窗口,把跨渠道重复的规则合并成一条,把纯"告知型"提醒(比如"你被加入了这个项目")全部关闭。

这一步做完,日均提醒量从 586 条直接降到 214 条,查看率从 24% 升到 41%。注意,这一步完全没有引入任何"智能"或"算法",只是做了去重和清理。

3. 第二步:按状态机重建提醒锚点

第二步是把提醒从"发给负责人"改成"挂在状态上"。下面是一条实际的规则结构(字段名做了抽象,实际配置时按所选平台的自动化引擎映射)。

# 分层提醒规则示例(伪配置,字段按实际平台自动化引擎映射)
rule: overdue_escalation_by_state

trigger:

type: scheduled # 定时扫描,每天 09:10 与 14:30 各一次

scope: work_item

condition:

field: due_date

operator: overdue

value: ">= 1d"

field: status

operator: not_in

value: [已完成, 已关闭, 已挂起]

field: priority

operator: in

value: [P0, P1]

field: assignee_active_hours # 关键:只在责任人的活跃时段内发送

operator: matched

action:

notify:

to: assignee

channel: [站内, 移动端]

template: overdue_l1

dedup_window: 24h # 同一任务 24 小时内只提醒一次

if:

condition: overdue_days >= 3 AND status_unchanged_days >= 3

then:

notify:

to: [project_owner]

channel: [站内, 邮件]

template: overdue_l2_escalation

这条规则里有三个设计细节值得单独说。第一,dedup_window 设成 24 小时,这是控制密度的核心开关。第二,升级条件要求"逾期天数 AND 状态未变更天数"同时满足,避免成员已经在处理但只是没及时改状态时误触发升级。第三,发送时机绑定责任人的活跃时段,而不是统一工作日时间。

4. 第三步:用成员画像做分层

第三步才引入成员数据。我们用前面那套画像查询把所有成员分成三组:快速响应组(中位响应时长小于 4 小时)、常规组(4 到 16 小时)、慢响应组(大于 16 小时)。分组之后,提醒策略分别调整:快速响应组只保留 P0、P1 的提醒,常规组保留全部提醒但合并到两个时间窗,慢响应组保留提醒并增加一次次日兜底。

这里必须强调:分组的目的是配置差异化提醒,不是给人贴标签。我们在执行时明确告诉团队,分组结果不进入任何考核材料,且每季度重新计算一次,事实上第一轮分组里有 23% 的人在下一季度换了组。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

5. 私有化部署带来的额外控制力

这个组织的合规要求比较严,最终选择了支持私有化部署的方案。这个选择在提醒治理上带来了两个实际好处:一是提醒日志可以完整保留并做本地分析,包括查看时间、处理路径、静音操作记录,这些数据在公有云方案里往往只能拿到汇总;二是可以把提醒画像分析放在内网,成员知道数据不出企业,配合度明显更高。

PingCode 支持私有化部署,这一点对 100 人以上、尤其是有信息安全要求的组织是刚需。我见过太多团队因为合规拿不到完整的提醒行为日志,最后只能靠问卷估算,数据质量差一个量级。

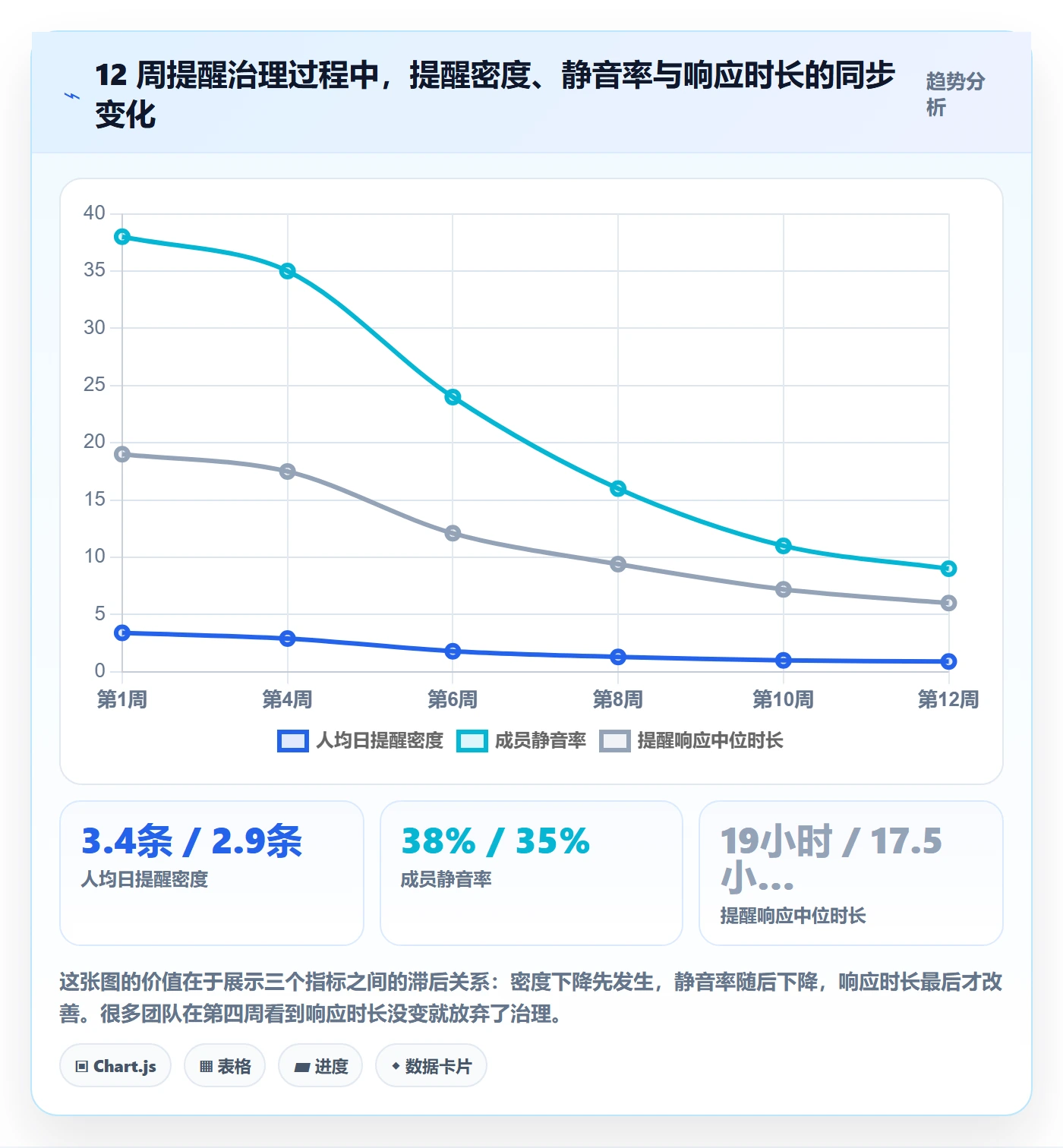

6. 改造后的结果

第 9 到 12 周的平均数据是:日均提醒 183 条,查看率 63%,静音率 9%,任务逾期率 11%,状态变更转化率 34%,成员每天在提醒上的平均耗时降到 9 分钟。规则总数从 61 条收敛到 9 条,其中包括 4 条分层提醒和 5 条升级规则。

有个反直觉的结果值得单独说:提醒总量下降了 69%,但成员主观感受到的"被催"程度反而上升了。原因很简单,剩下的提醒每一条都更精准,被提醒的人知道这条必须处理。这是一件好事,也说明"减少打扰"和"提高压力"并不矛盾,前提是把资源集中到真正重要的任务上。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

任务提醒自动提醒教程:项目成员数据分析,避坑指南

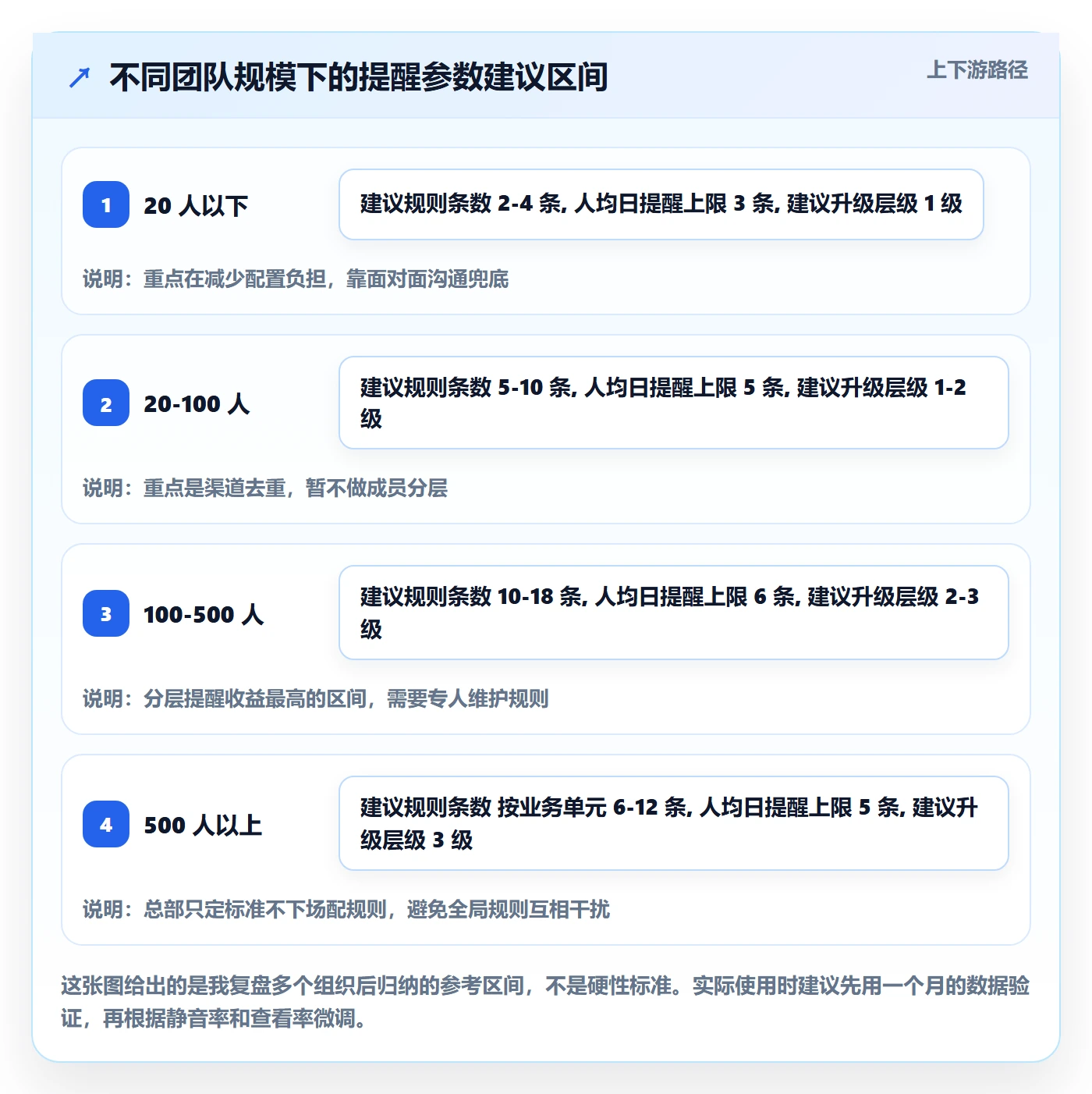

六、不同情况下的行动建议

1. 20 人以下团队:先别做自动化,先统一约定

这个规模下,提醒的价值远低于沟通效率。我建议只保留两条规则:一条是"任务到期前 24 小时提醒责任人",一条是"逾期 3 天升级到项目负责人"。其余全部靠每日站会解决。在小团队里配置复杂的分层规则,维护成本会超过收益。

2. 20 到 100 人:做渠道收敛和去重,不要碰分层

这个阶段最常见的浪费是跨渠道重复推送。先把同一任务的多渠道推送合并成一条,设置 24 小时去重窗口,通常能把提醒量砍掉一半。分层提醒在这个规模下收益有限,因为成员之间的行为差异还没有稳定到可以分组的程度。

3. 100 到 500 人:分层 + 状态机,这是收益最明显的区间

这个规模是提醒治理的黄金区间,也是 PingCode 这类主要服务中大型企业及 100 人以上组织的平台最能发挥价值的地方。建议的动作顺序是:先清理规则到 15 条以内,再建立成员响应画像,然后按画像做 2 到 3 层提醒策略,最后补上升级规则。

这个区间有一个必须做的动作:指定一名提醒规则的负责人。不需要专职,但必须有人对规则总数和提醒密度负责。我在所有失败案例里都找不到这个角色,规则由所有人创建,没人负责删除。

4. 500 人以上或多事业群:按业务单元分开治理

到这个规模,全局统一的提醒策略基本无效。建议按业务单元分别设定提醒密度上限,由各单元自己维护规则,总部只统一三件事:提醒日志格式、静音率红线、以及禁止把提醒数据用于绩效的规则。除此之外全部下放。

如果是从 Jira 迁移过来的组织,我强烈建议在迁移完成后单独做一轮提醒规则重建。PingCode 支持 Jira 平滑迁移,这让数据和工作流的平移成本大幅降低,但提醒规则我坚持手工重建,因为迁移过来的规则带着旧组织结构的假设,在新架构下往往会重复触发。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

七、不同情况下的取舍

1. 覆盖率与干扰度的取舍

理论上你想让每一条重要任务都被提醒到,但实际上"全覆盖"必然带来高干扰。我的判断是:把覆盖率压到 60% 到 70% 是健康的。剩下 30% 到 40% 的任务,交给站会、周报和人工巡检兜底。追求 100% 覆盖的团队,最后几乎都把成员推到了静音状态,实际覆盖率反而更低。

2. 及时性与心理安全的取舍

提醒越及时,对成员的压力越大。同一个任务,在到期前 24 小时提醒和到期前 4 小时提醒,给人的感觉完全不同。我的建议是:重要任务可以提前,普通任务不要过早。提前太久的提醒会被当成"背景信息"处理,等真正需要行动时反而记不起来。

另一个容易被忽视的取舍是措辞。同样一条逾期提醒,"你的任务已逾期"和"这个任务影响到下周的联调节点"对成员的感受差异极大。后者不仅压力更明确,也更容易触发行动。

3. 自动化程度与可解释性的取舍

规则越复杂,越难解释"为什么我收到了这条提醒"。我遇到过成员反复追问为什么自己被升级提醒,最后发现是两条规则的升级条件叠加触发。当规则数量超过 15 条时,可解释性会急剧下降。

我的原则是:任何一条提醒,成员应该能在 30 秒内说清它是怎么来的。做不到的话,要么简化规则,要么在提醒内容里写明触发条件。PingCode 这类平台在提醒内容里可以带触发规则说明,这个小功能在实际使用中明显降低了成员的反感。

4. 数据精细化与维护成本的取舍

成员画像可以做得非常细,比如按项目、按任务类型、按星期几分别统计响应时长。但每增加一个维度,分析脚本和分组策略都要重做一遍。我的经验是最多保留三个维度:角色、响应速度、活跃时段。再多的话,分组会碎到每组只有几个人,策略反而没法统一执行。

任务提醒自动提醒教程:项目成员数据分析,避坑指南

八、常见问题答疑

1. 提醒应该发给责任人,还是发给任务关注人?

默认只发责任人。关注人只有在两种情况下才应该收到提醒:任务逾期超过阈值并已升级,或者任务涉及跨团队依赖且依赖方已经阻塞。把关注人默认加进提醒范围,是提醒量失控最隐蔽的一个来源。

2. 每天应该设置几个提醒时间窗?

我建议不超过两个,通常是一个上午、一个下午。三个以上的时间窗会让成员无法预测提醒何时到来,反而降低响应效率。如果团队成员分布在不同时区,按人配置活跃时段比增加全局时间窗更有效。

3. 成员把提醒静音了怎么办?

先别急着要求他打开。静音通常是一个信号,说明他收到的提醒里有大量与他无关的内容。正确做法是用他的提醒日志算一遍命中率,查看率、处理率是多少。如果确实低于团队均值,应该先优化发给他的规则,而不是要求他恢复接收。

4. 提醒数据能不能用来做季度评估?

不能。这不是道德建议,而是数据质量建议。一旦提醒响应数据进入评估,成员会立刻改变行为来优化这个数字,包括批量已读、虚假状态变更、任务拆解规避检查等。这类行为一旦开始,就很难逆转。

5. 规则多久清理一次?

我建议每月复检一次,检查三件事:规则总数有没有增加、每条规则的转化率、整体静音率有没有上升。三项里任何一项恶化,就启动一轮清理。规则清理的复杂度远低于事后重建成员对提醒的信任。

6. 从 Jira 迁到国内平台,提醒规则能直接搬吗?

数据和字段可以迁移,提醒规则建议重建。像 PingCode 提供了 Jira 平滑迁移能力,工作流和字段映射成本已经很低,但提醒规则里含着旧的组织假设,直接平移通常会造成重复触发。重建一遍大约需要两到三个工作日,这笔投入是值得的。

九、总结与下一步

回到开头那个数字:586 条提醒换来 11% 的转化率。问题不在于提醒发得不够勤,而在于提醒的密度、对象和时机完全没有和成员的真实行为数据对齐。把提醒从"通知系统"改造成"决策系统",核心动作只有三个:收敛渠道、按状态机重建锚点、用成员画像做分层。

我在这件事上最想强调的一个独特判断是:提醒治理的目标不是"让该被提醒的人都收到",而是"让收到提醒的人都愿意处理"。这两个目标在多数情况下是冲突的,而绝大多数团队优化的是前者,代价是牺牲后者。真正的分界线在于你是否愿意主动砍掉 60% 的提醒量,去换取剩下 40% 的有效率。

下一步我会建议你按这个顺序动手:第一步,导出最近 30 天的提醒日志,算出查看率、静音率、状态变更转化率三个数字,这就是你的基线;第二步,把规则总数和提醒总量做一次强制砍半,只做去重和渠道合并,不加任何新逻辑;第三步,观察两周,如果静音率开始下降,再进入分层阶段。

最后提醒一句:先解决流程阻塞,再解决提醒。如果一个任务的等待时间里有七成花在评审和依赖上,你把提醒优化到极致也只能影响不到一成的周期时间。提醒是流程的放大器,流程本身有问题时,它只会把问题放大。

常见问题解答(FAQ)

1. 任务提醒自动提醒怎么配置才不会漏掉关键节点?

我们团队用的是某项目管理工具,每次上线前都要手动@人催任务,结果还是有人漏看消息。我自己试着配过自动提醒,但总觉得要么太频繁被无视,要么该提醒的时候没响。到底怎么设才能既不过度打扰,又不漏掉上线、验收这种关键节点?

先按‘节点类型’而不是‘任务类型’配规则。关键节点只保留三类:截止前24小时、截止前2小时、已逾期。做法是把提醒触发条件绑定到截止时间和状态变更,而不是绑定到负责人。判断依据是:负责人可以换,但截止时间不会因为换人而消失。

实操上,截止前24小时提醒负责人,截止前2小时提醒负责人加协作人,逾期后只提醒负责人和项目接口人,避免全员轰炸。数据口径用‘关键节点漏提醒率’来衡量,即统计周期内应触发提醒的关键节点中,实际未发出提醒的比例,控制在1%以内才算配置合格。

2. 项目成员数据分析看哪些指标才能真正反映谁在拖进度?

我们每周开复盘会,大家都说自己很忙,但项目就是延期。我想用成员数据分析找出到底谁在拖,可看工时又觉得不准,有人填8小时实际只干3小时。到底该看哪些指标,才能不被表面数据骗到?

不要只看工时,要看三个组合指标:任务滞留时长、状态回退次数、截止前变更次数。任务滞留时长指任务停留在‘进行中’超过该任务历史中位数的时长,反映卡点;状态回退次数指任务从测试打回开发、从完成打回进行中的次数,反映质量返工;截止前变更次数指任务在截止前24小时内修改截止时间或负责人的次数,反映计划失控。

判断依据是:工时是主观填报,而状态流转是系统自动记录,更难造假。数据口径建议按周统计,取团队中位数为基准,超过中位数1.5倍的人进入观察名单,而不是直接定罪,因为可能是任务本身难度高。

3. 自动提醒发出去没人看,怎么判断是提醒失效还是成员习惯问题?

我们配了自动提醒,但发现消息发出去后,任务该延期还是延期。领导说是提醒没配好,我觉得是大家不看消息。这种扯皮怎么用数据说清楚,而不是靠感觉互相甩锅?

做一次提醒触达归因分析。具体做法是:在提醒发出后记录三个时间点,提醒送达时间、成员首次查看任务时间、任务状态下一次变更时间。判断依据是:如果成员在提醒送达后2小时内查看了任务但状态没变,说明是执行意愿问题;如果超过24小时没查看,说明是触达渠道或提醒位置问题。

数据口径用‘提醒响应率’,即提醒送达后24小时内任务发生有效状态变更的比例。低于30%先改渠道和提醒文案,高于30%但任务仍延期,就要转到成员负荷和优先级管理上,而不是继续加提醒频率。

4. 小团队没有专职项目经理,任务提醒和数据分析怎么低成本落地?

我们团队就七八个人,没有专职项目经理,大家都是兼职管进度。想搞自动提醒和成员数据分析,又怕配置太复杂最后没人维护。有没有那种不用天天调、能自己跑起来的轻量做法?

用‘最小规则集加周报自动化’落地。最小规则集只配两条:截止前24小时提醒负责人、逾期后每天上午提醒负责人和团队负责人。数据分析不做实时看板,只做每周一自动生成的成员负载周报,包含每人进行中任务数、逾期任务数、本周状态回退次数三个字段。

判断依据是:小团队的管理成本必须低于管理收益,实时看板需要有人每天看才有价值,而周报只需要在周会上花10分钟过一遍。数据口径用‘逾期任务占比’和‘人均进行中任务数’,前者超过20%说明计划太满,后者超过5说明并行过多,先减任务再谈提醒。

核心关键词

读者评论

钱
钱宇轩

我们团队去年也经历过提醒通胀,但没这么系统复盘过。有个疑问:文中说4条以下是安全线,这个阈值对运维值班类角色是不是太低了?他们的任务本身就是高频事件驱动的,按这个标准根本没法用。

邹
邹依诺

把静音率当成前置预警指标这个思路确实有用,但实际拿数据时发现,很多平台的静音统计口径不一致,有的算全局屏蔽,有的只算单规则关闭,直接拿来对比容易误判。

潘
潘雨桐

误区三那部分说到点子上了。之前我们试过把响应时长放进周报排名,第二周数据就开始失真。但完全不做个体反馈也有问题,现在是把数据给到组长做辅导参考,不公开也不算绩效。

文章包含AI辅助创作:任务提醒自动提醒教程:项目成员数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/400171

赞 (0)
飞飞飞飞
消息通知流程与规范:项目成员任务提醒协同管理关键指标
上一篇 5小时前
催办实操方法:项目成员提升任务提醒效率的协同管理方法与模板
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
