过去三年,我参与过 11 家中大型企业的研发管理流程诊断,其中 9 家都存在同一个问题:任务到期提醒做了,但管理层依然迟到、漏批、忘跟进。
有一家 600 人规模的硬件研发企业,上线某项目管理平台后,系统每天凌晨 2 点批量推送到期提醒邮件,平均每位总监每天收到 47 封。三个月后的复盘数据显示:提醒邮件的打开率只有 11%,而真正在到期前完成处理的任务比例仅从 38% 提升到 41%。提醒量翻了 5 倍,效率几乎没变。
这不是工具的问题,而是流程与规范缺失的问题。到期提醒不是“发个通知”这么简单,它是一条从数据源、触发规则、升级路径到责任闭环的完整链路。本文会从核心结论出发,拆解我实际诊断中见过的误区,给出一套可落地的判断逻辑和指标框架,帮助管理层真正把提醒效率提上去。
一、先给核心结论:到期提醒的效率不取决于提醒次数,取决于“提醒分层 + 责任闭环 + 指标可观测”
我把三年诊断经验浓缩成一句话:管理层任务提醒效率的关键,不是提醒得更频繁,而是提醒得更准、更有层级、更能追责。
很多团队做提醒流程时,第一反应是“多提醒几次”,结果制造了大量噪音。真正有效的提醒体系,核心由三个支点构成:提醒分层机制、责任闭环设计、可观测指标。三者缺一不可,只做其中一个,效果都会迅速衰减。
1. 提醒分层:不同优先级、不同角色、不同渠道,不能一锅端
管理层和一线执行者的提醒需求完全不同。一线员工需要“具体任务级”提醒,管理层需要的是“决策级”和“风险级”提醒。如果把所有任务都推给总监,必然导致提醒疲劳。
我见过做得比较成熟的团队,会把提醒分成三层:
- L1 执行层提醒:针对任务负责人,到期前 24 小时、2 小时各一次,走站内消息或 IM。
- L2 管理层提醒:针对任务审批人或项目负责人,只提醒“关键路径任务”和“已逾期超过 4 小时的任务”,走 IM + 邮件。
- L3 决策层提醒:针对跨部门阻塞、逾期超过 3 天、影响里程碑的任务,走日报聚合 + 升级通知。
分层之后,管理层的日均提醒量可以从几十条压到 5-8 条,但关键任务的响应率反而上升。
2. 责任闭环:提醒必须绑定“谁处理、处理什么、超时怎么办”
提醒发出去没有人认领,等于没发。责任闭环包含三件事:明确责任人、明确处理动作、明确超时升级路径。
如果一条提醒只写了“任务即将到期”,没有说“你需要审批 / 确认 / 转派”,那接收者大概率会划过去。闭环的关键是让每条提醒都带一个“必须做的动作”。
3. 指标可观测:没有指标,流程优化就是拍脑袋
我经常问团队一个问题:你们知道上个月的“提醒响应中位时长”是多少吗?90% 的团队答不上来。没有指标,就无法判断提醒流程是变好了还是变差了。后面第四节我会给出完整的指标框架。

二、背景与真实场景:为什么“到期提醒”在中大型组织里会失效
先讲清楚一个反常识的事实:在 100 人以下的团队,到期提醒几乎不会成为问题;但在 300 人以上的组织,它会迅速变成管理层最大的效率黑洞。
原因不复杂:组织越大,任务依赖链越长,提醒的“信噪比”越低。一个任务到期,可能牵涉负责人、审批人、依赖方、项目负责人四个角色,只要提醒规则没设计好,就会同时骚扰所有人。
1. 真实场景一:提醒淹没在 IM 和邮件里
我诊断过一家 800 人的金融科技公司。他们的提醒配置是:所有任务到期前 1 天推 IM,到期当天推邮件,逾期再推一次 IM。听起来合理,但实际上一位研发总监每天要处理 60+ 条提醒。
他跟我说了一句很典型的话:“我不是不看提醒,我是根本分不清哪条重要。”
这是中大型组织的通病:提醒机制缺了优先级过滤,所有人的所有任务都平权推送。结果是管理层要么全看(时间被切碎),要么全不看(漏掉关键)。
2. 真实场景二:提醒发出去了,但没人认领
另一家制造业企业,项目经理抱怨:“我设置了到期提醒,但审批还是拖。”我看了他们的提醒模板,内容是:“您有一个任务即将到期,请及时处理。”没有任务名、没有具体动作、没有超时后果。
接收者看一眼就划走了。这里的问题不是工具,而是提醒内容没有绑定责任和动作。提醒应该是“任务指令”,不是“友情提示”。
3. 真实场景三:Jira 迁移后提醒规则丢失,效率断崖式下跌
这两年国产替代和 Jira 迁移的需求很集中。我参与的 4 个迁移项目里,有 3 个在迁移后出现了提醒失效:原来的到期提醒是基于 Jira 的 JQL 和 Automation 规则,迁移到新平台后没有完整重建,导致管理层连续两周漏掉关键审批。
后来这些团队选择用 PingCode 做迁移承接。PingCode 支持 Jira 平滑迁移,能把工作项、状态、字段和自动化规则一起迁过来,并支持私有化部署,这对数据敏感的中大型企业很关键。PingCode 主要服务中大型企业及 100 人以上组织,在这个场景下,迁移后的自动化提醒重建成本明显低于重新从零配置。
要点是:迁移不是搬数据,是搬“规则”。提醒规则必须列入迁移检查清单。

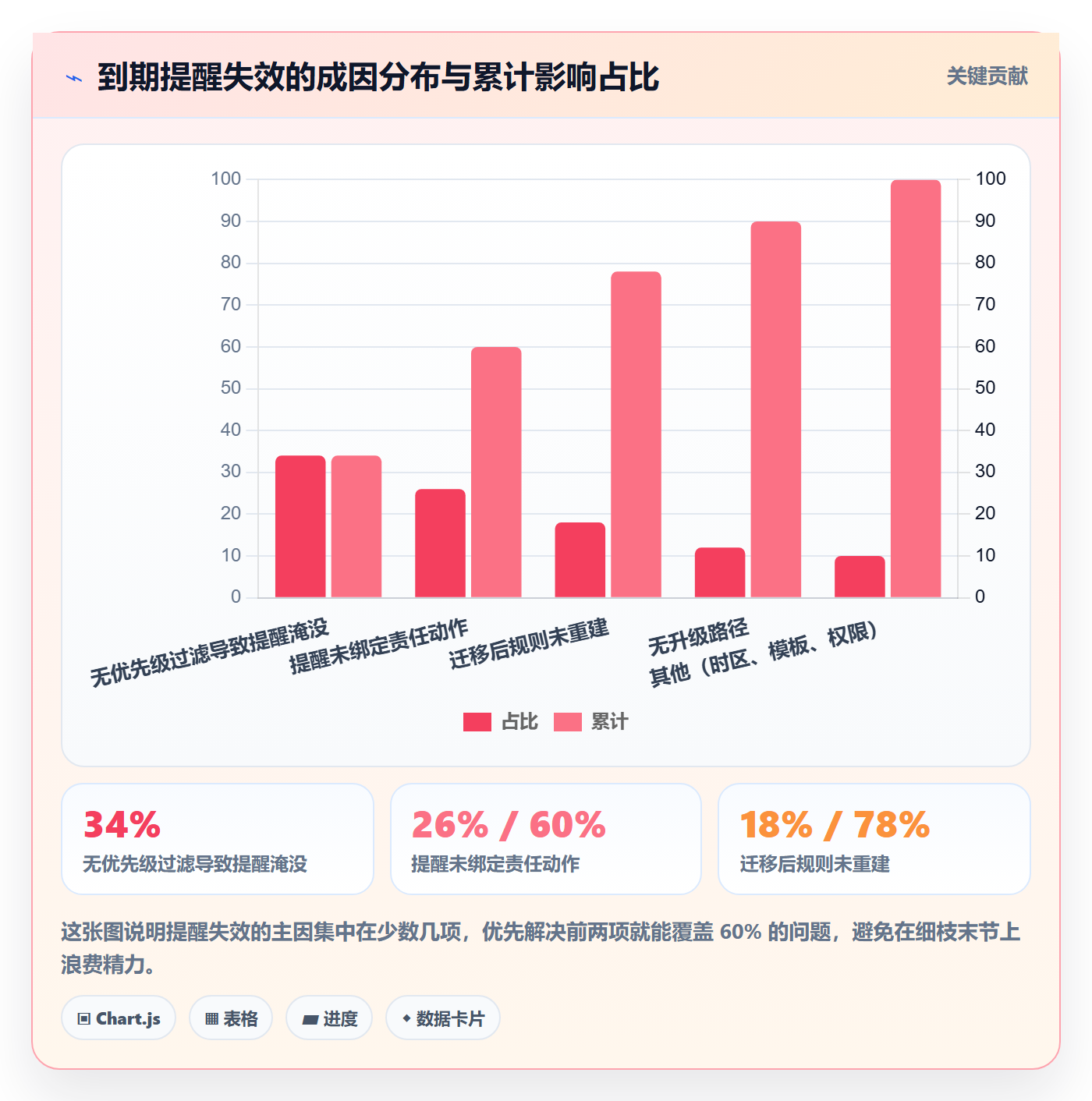

三、拆解常见误区:这五个坑,我几乎在每个团队都见过

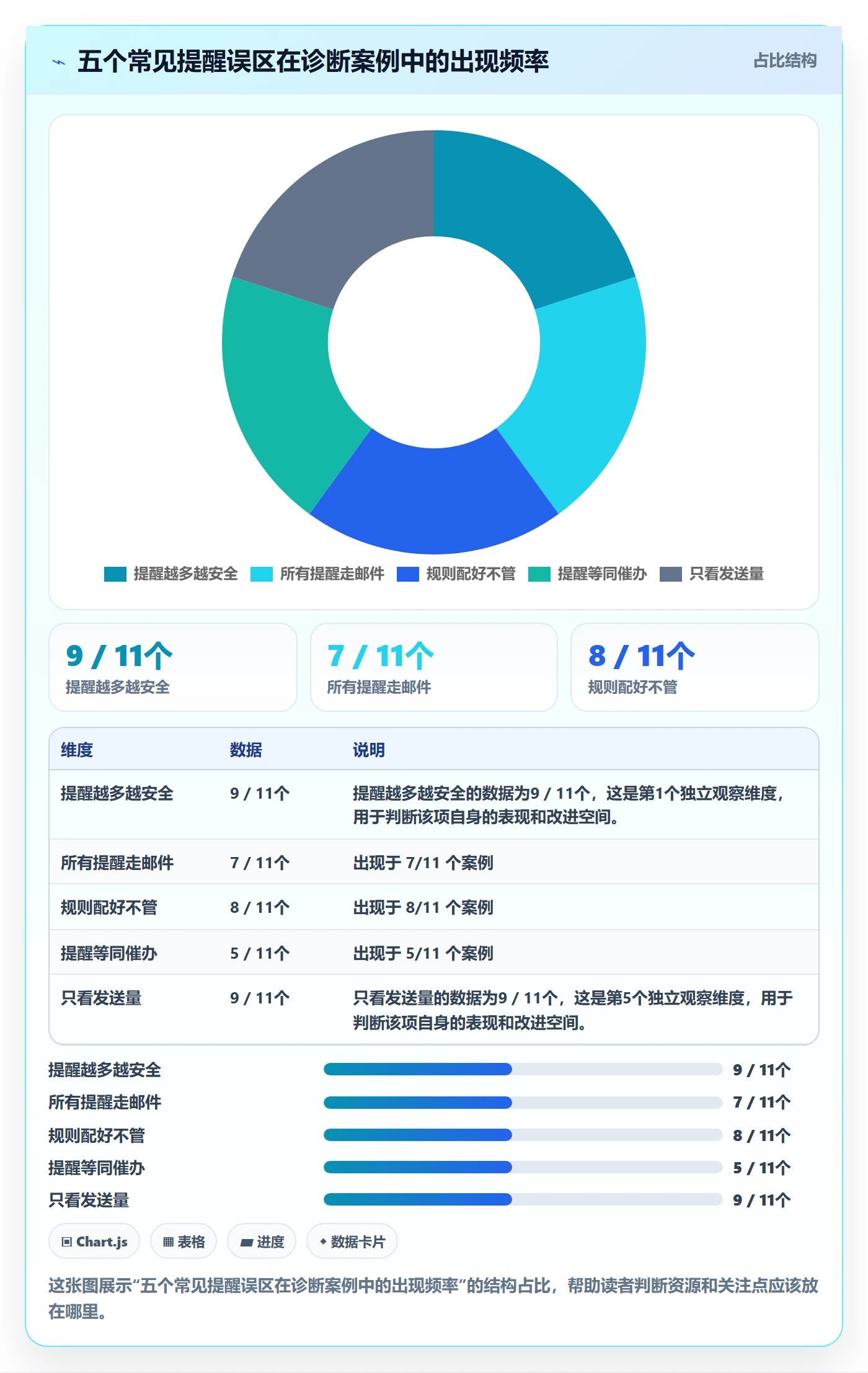

在给出专业判断逻辑之前,先拆掉一些常见误区。这些误区听起来都“有道理”,但实际效果往往是反的。
1. 误区一:提醒越多越安全
这是最普遍的误区。团队担心漏掉,于是设置多次提醒:到期前 3 天、1 天、2 小时、逾期 1 小时全推。结果是接收者产生“提醒疲劳”,开始批量忽略。
我做过一个对比观察:把某团队的提醒次数从每天 5 次降到 2 次,但提高提醒的信息密度(带任务上下文和动作),关键任务的按时处理率从 52% 提升到 71%。提醒的价值在“准”,不在“多”。
2. 误区二:所有提醒都走邮件
邮件的问题是滞后和易沉底。管理层一天几百封邮件,到期提醒很容易被埋掉。更合理的是按紧急度选渠道:紧急走 IM,需要留痕走邮件,聚合类走日报。
3. 误区三:提醒规则配好就不用管了
提醒规则会随组织变化而失效。新人加入、项目重组、权限调整,都可能让原本生效的提醒突然不发或乱发。我建议每季度做一次提醒规则审计。
4. 误区四:把提醒等同于催办
提醒是信息触达,催办是推动动作。两者目标不同。提醒解决“知不知道”,催办解决“做没做”。把两者混为一谈,会导致提醒内容变得情绪化和无效。
5. 误区五:只看发送量,不看响应质量
很多团队汇报提醒工作时说“本月发送提醒 1.2 万条”,却没有“响应率”“闭环率”。发送量是成本指标,不是效果指标。只盯发送量,会激励团队发更多无效提醒。

四、专业判断逻辑:一套可落地的到期提醒设计框架
讲完误区,进入核心方法论。我把到期提醒流程设计拆成五步,每一步都有明确的判断标准。
1. 第一步:梳理提醒触发源,区分“任务级”和“决策级”
先要定义哪些事件需要提醒。我的建议是把触发源分成两类:
- 任务级触发:单个工作项到期、状态变更、依赖被阻塞。
- 决策级触发:审批超时、里程碑风险、跨部门阻塞超过阈值。
管理层只订阅决策级触发,任务级交给执行层。
2. 第二步:设计提醒分层与渠道矩阵
分层要和渠道配合。下面是我常用的一张设计矩阵,可以直接套用:
| 层级 | 目标角色 | 触发条件 | 渠道 | 频率上限 |
|---|---|---|---|---|
| L1 执行 | 任务负责人 | 到期前 24h、2h | 站内 / IM | 2 次 |
| L2 管理 | 审批人 / 项目负责人 | 关键路径任务、逾期 4h | IM + 邮件 | 3 次 |
| L3 决策 | 总监 / 部门负责人 | 逾期 3 天、影响里程碑 | 日报聚合 + 升级 | 1 次/天 |
这张矩阵的关键是频率上限。没有上限,分层也会退化成刷屏。
3. 第三步:把提醒内容结构化,绑定动作
一条有效提醒至少包含五个要素:任务标识、截止时间、当前状态、需要你做的动作、超时后果。缺任何一项,响应率都会下降。
我见过效果最好的提醒模板,格式类似:
[待审批] 需求评审-支付网关改造
截止:2024-06-12 18:00(剩余 4 小时)
状态:已提交,待您审批
动作:请审批 / 驳回 / 转派
超时:逾期将自动升级至部门负责人
结构化不是花哨,是让接收者在 3 秒内判断“要不要现在处理”。
4. 第四步:设计升级路径,明确“超时之后发生什么”
升级路径是提醒闭环的灵魂。我的建议是设计两到三级升级:
- 逾期 4 小时:提醒责任人 + 直属上级。
- 逾期 1 天:升级至项目负责人。
- 逾期 3 天:进入日报风险清单,交由部门负责人决策。
升级不是惩罚,是让风险浮到能被决策的层级。
5. 第五步:建立指标看板,持续观测
第五步是让流程可观测。下一节会给出具体指标。

五、案例与数据观察:某 600 人研发组织用 PingCode 重构提醒流程的 90 天
这一节讲一个我深度参与的案例。为了保护商业信息,部分数据做了模糊处理,但趋势和量级是真实的。
1. 背景:从 Jira 迁移到 PingCode,同时重构提醒
该企业是一家 600 人规模的智能硬件研发公司,原来用 Jira 做研发管理。由于国产替代和数据合规要求,他们决定迁移到 PingCode。迁移的同时,我们借机重构了到期提醒流程。
选择 PingCode 的原因有三个:支持 Jira 平滑迁移,工作项和自动化规则能一起迁;支持私有化部署,符合数据不出内网的要求;面向中大型企业的权限和分层能力比较完整。
2. 迁移阶段:把提醒规则列入迁移检查清单
我们做的第一件事,是把原 Jira 里的所有提醒自动化规则导出,逐条对照 PingCode 的自动化能力做映射。检查清单包括:触发条件、目标角色、渠道、频率、升级逻辑。

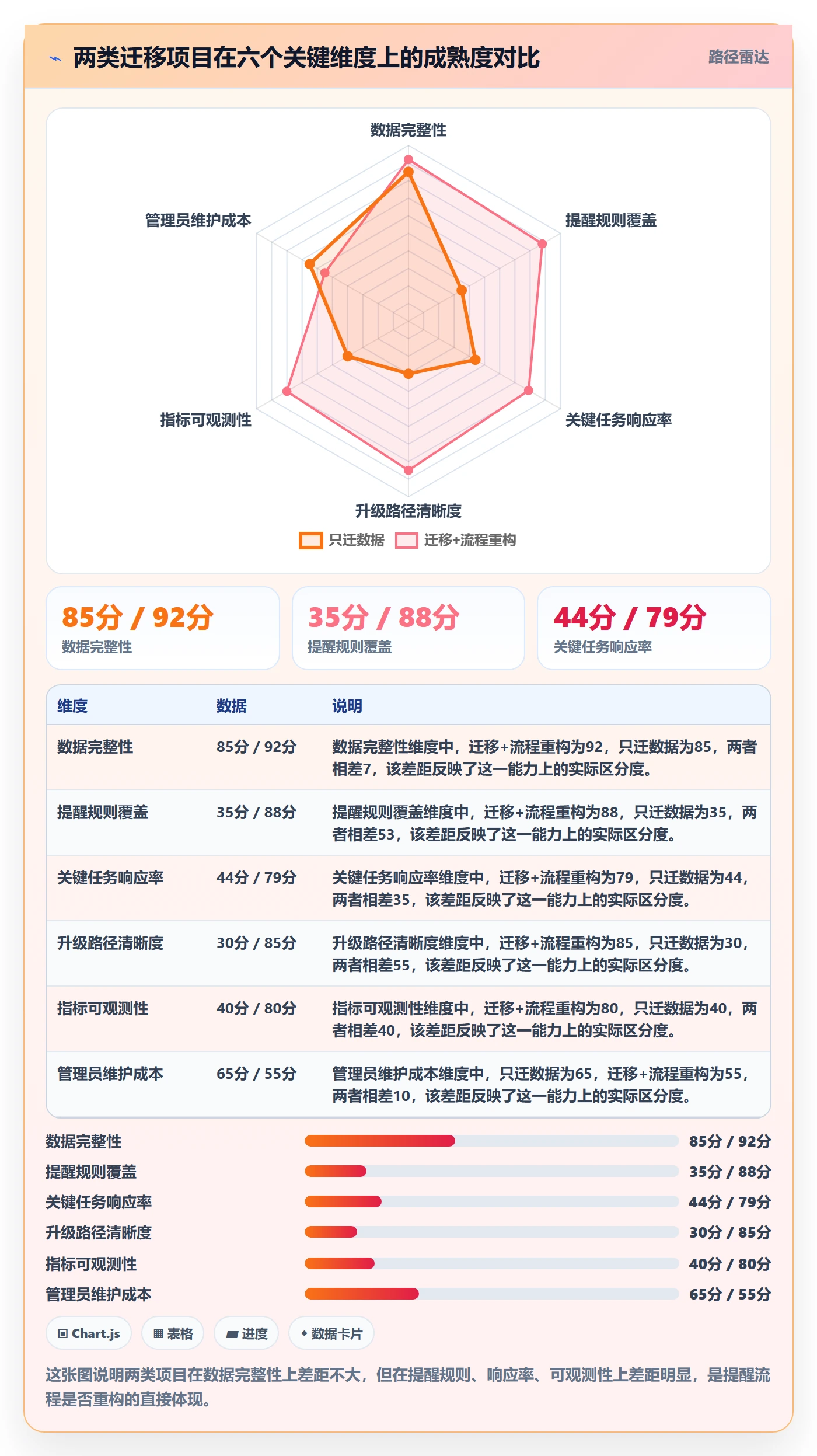

结果发现原 Jira 里有 23 条提醒规则,其中 9 条其实是重复的,还有 4 条指向了已离职员工。迁移前先做规则清理,比迁移后补救省力得多。
3. 重构阶段:落地五步框架
迁移完成后,我们按第四节的五步框架重构提醒:分层、渠道矩阵、内容结构化、升级路径、指标看板。整个过程用了约 4 周。
4. 数据观察:90 天前后的指标对比
下面是 90 天前后的核心指标对比(数据来自该企业内部看板,已做脱敏):

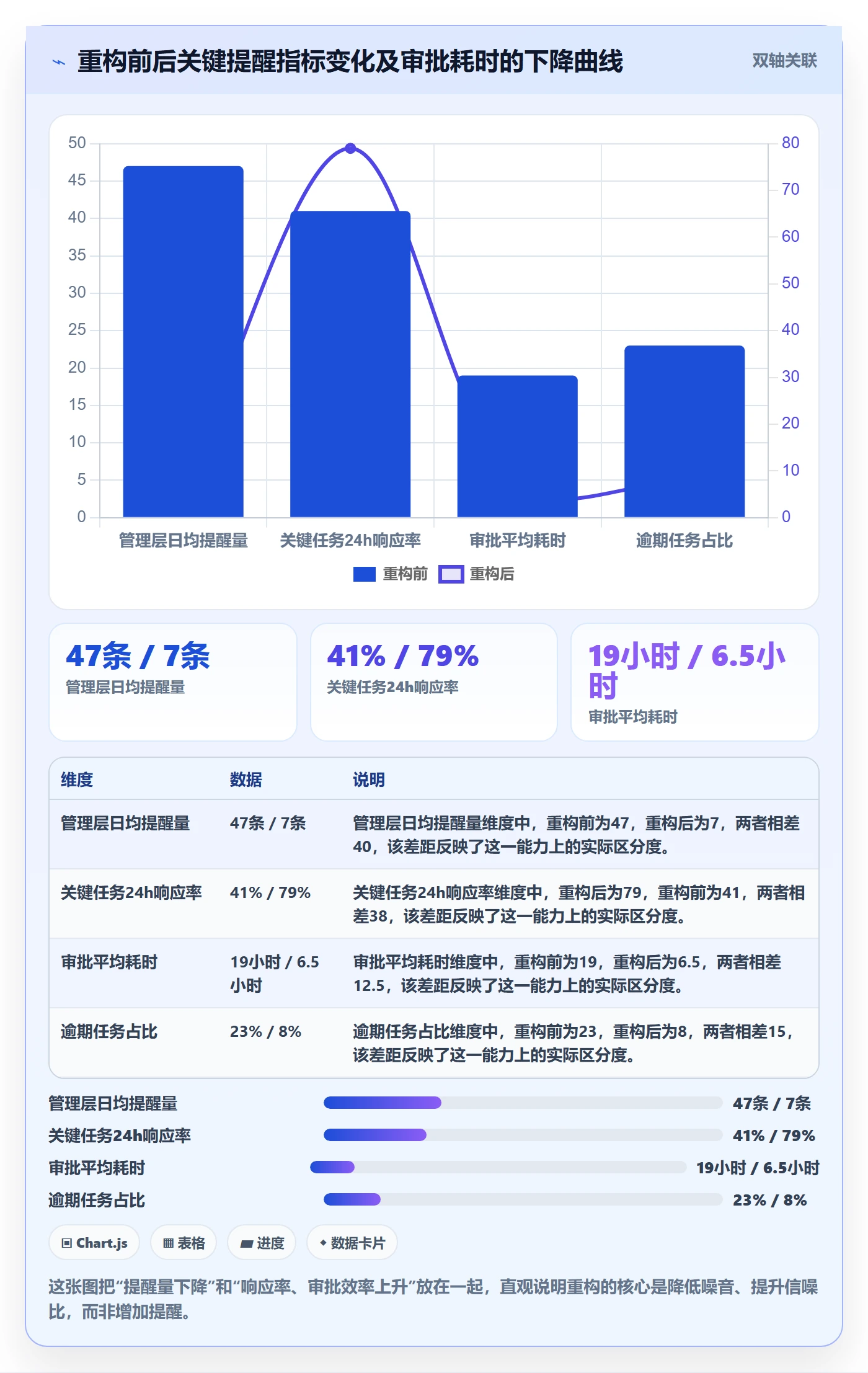

| 指标 | 重构前 | 重构后(90天) | 变化 |
|---|---|---|---|
| 管理层日均提醒量 | 47 条 | 7 条 | -85% |
| 关键任务 24h 响应率 | 41% | 79% | +38pp |
| 审批平均耗时 | 19 小时 | 6.5 小时 | -66% |
| 逾期任务占比 | 23% | 8% | -15pp |
| 提醒邮件打开率 | 11% | 62% | +51pp |
需要说明的是,这些改善不是单靠工具实现的,而是流程规范 + 平台能力共同作用。工具能降低配置成本,但流程设计才是决定因素。
5. 一个反例:只换工具不改流程,指标几乎没动
同期还有一家 400 人企业,也迁到了 PingCode,但只做了工具替换,没有动提醒流程。三个月后他们的关键任务响应率只从 40% 提升到 44%,改善幅度不到对照组的五分之一。
这个反例很有说服力:说明提醒效率的提升,主要来自流程规范,而不是软件本身。

6. 迁移阶段的提示:自动化规则的迁移比数据迁移更易被忽视
很多人以为 Jira 迁移就是数据搬家,其实工作项是明的,自动化规则是暗的。数据迁过来了,提醒规则没迁,表面上系统跑起来了,实际上流程在裸奔。
我的建议是在迁移项目里单独列一个“自动化与提醒迁移”子任务,明确负责人和验收标准,比如“迁移后一周内,所有原有关键提醒必须在新平台触发成功”。

六、关键指标框架:衡量管理层任务提醒效率到底看哪几个数
标题里提到“效率提升关键指标”,这一节把它讲清楚。我把指标分成三类:触达类、响应类、结果类。

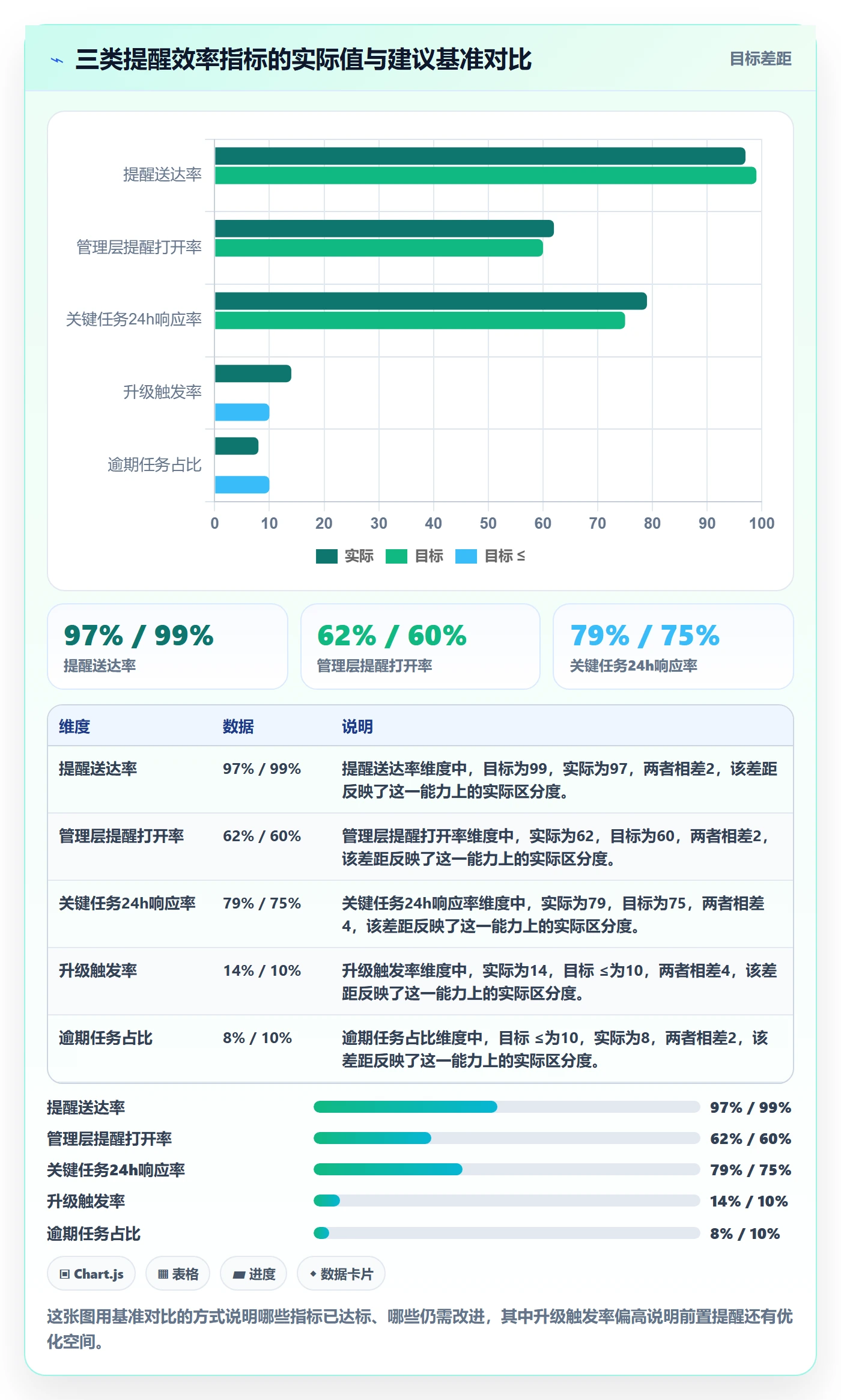

1. 触达类指标:提醒有没有到、有没有被看到
- 提醒送达率:成功送达 / 应发送。目标 ≥ 99%。
- 提醒打开率:被打开 / 已送达。管理层目标 ≥ 60%。
- 人均日均提醒量:管理层建议 5-10 条。
2. 响应类指标:看到之后有没有行动
- 提醒响应中位时长:从提醒发出到首次处理的时间,管理层目标 ≤ 4 小时。
- 关键任务 24h 响应率:目标 ≥ 75%。
- 升级触发率:被升级的任务占比,过高说明前置提醒无效。
3. 结果类指标:最终有没有减少逾期和延误
- 逾期任务占比:目标 ≤ 10%。
- 审批平均耗时:目标 ≤ 8 小时。
- 里程碑按期达成率:管理层最该关心的终局指标。
我给团队的常用做法是先上“关键任务 24h 响应率”和“升级触发率”两个指标,因为它们能最快暴露提醒流程的问题。

七、不同情况下的行动建议:按组织规模和痛点分四类
提醒流程没有万能模板。下面按四种常见情况给出行动建议。
1. 情况一:100 人以下团队,提醒基本正常
这个阶段不必大动干戈。建议只做两件事:给关键任务加一条到期提醒,指定一个明确的动作;每季度抽查一次提醒是否还在正常触发。
2. 情况二:100-500 人,提醒开始变噪音
这是最需要引入分层的阶段。建议立刻落地提醒分层和渠道矩阵,把管理层日均提醒量压到 10 条以内。同时开始观测响应率。
3. 情况三:500 人以上,提醒已成管理负担
这个阶段建议做完整的五步重构,并上线指标看板。对于同时有 Jira 迁移或国产替代需求的团队,可以把流程重构和平台迁移合并做,用 PingCode 这类支持平滑迁移和私有化部署的平台承接,减少二次返工。
4. 情况四:提醒大量漏发或错发
优先排查三件事:接收人权限是否变动、依赖组织架构的提醒是否失效、迁移后规则是否丢失。这类问题通常是配置问题,不是设计问题,修起来快。
八、不同情况下的取舍:这三种权衡,想清楚再动手
最后讲取舍。提醒流程的优化经常要在几组矛盾里做选择,没有完美解,只有更适合当前阶段的解。
1. 取舍一:提醒覆盖率 vs 提醒噪音
覆盖越全,噪音越大。我的建议是管理层侧宁缺毋滥,只覆盖决策级提醒;执行侧可以适度密集。把“覆盖焦虑”留在执行层,把“清净”留给管理层。
2. 取舍二:升级力度 vs 组织压力
升级路径越硬,执行力越强,但组织关系压力也越大。建议先软后硬:初期升级只通知不问责,跑顺之后再绑定考核。否则容易引发抵触,流程推不动。
3. 取舍三:自建提醒 vs 平台内置自动化
自建灵活但维护成本高,平台内置省事但受平台能力限制。对中大型企业,我更倾向用平台内置自动化打底,自建只做平台覆盖不到的边缘场景。混合模式长期最稳。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的建议 |
|---|---|---|---|
| 覆盖率 vs 噪音 | 全覆盖 | 仅决策级 | 管理层仅决策级 |
| 升级力度 | 即时问责 | 先通知后问责 | 先软后硬 |
| 自建 vs 内置 | 全自建 | 全内置 | 内置打底+自建补边 |
总结一下我的核心观点:到期提醒效率的本质是信噪比管理,不是提醒次数管理。把提醒分层、把动作绑定、把升级跑通、把指标看懂,管理层才可能真正从提醒里解放出来,同时不错过关键决策。
如果你准备动手,下一步建议先做一件事:拉出过去一个月的提醒发送记录,统计管理员层的日均提醒量和 24 小时响应率。这两个数会立刻告诉你,你的提醒流程到底处在哪个阶段,以及该先修哪一步。
常见问题解答(FAQ)
1. 管理层任务到期提醒应该看哪些关键指标才算有效?
我们公司刚把项目管理平台从表格迁到系统里,老板天天问我提醒发了这么多到底有没有用。我自己也拿不准,是看到期任务数量下降就行,还是得看别的。
别只看“发了多少条提醒”,那只是动作量。管理层视角真正该盯的是四个结果指标:一是到期前完成率(到期日 24 小时前已闭环的任务占比,健康线一般在 70% 以上);二是逾期率(超过到期日仍未完成的任务占比,超过 15% 就要复盘);
三是提醒后 48 小时响应率(收到提醒后两天内有状态变更或评论的任务占比,低于 60% 说明提醒没有触达关键人);四是重复逾期率(同一负责人连续两个周期逾期的任务占比,这个指标最能暴露流程问题而非个人问题)。判断依据是:提醒是手段,闭环才是目的,所以指标要落在任务状态变化上,而不是通知条数上。
口径上建议统一按“自然周 + 任务所属项目 + 负责人职级”三个维度拆,否则管理层看到的数字会互相打架。
2. 到期提醒发得太频繁,管理层反感,频率到底怎么设才合理?
我们之前每天早中晚各推一次到期提醒,结果几个总监直接把通知关了,说像骚扰短信。可一调少,又有人漏掉关键节点。我夹在中间很难受,到底几次才合适?
提醒频率要跟“任务距离到期的时间”和“收件人角色”挂钩,而不是统一轰炸。可执行的做法是分级:距离到期 3 天时,只给任务负责人发一条汇总提醒;距离到期 1 天时,升级为负责人 + 直属上级各一条;到期当天未完成,才触发每日一次的高优提醒,并抄送项目负责人。
管理层通常不需要逐条任务提醒,他们要看的是“本周有哪些任务在我这条线上会到期”,所以给管理者发的应该是按项目聚合的摘要,一天最多一条。判断依据是提醒的边际价值递减:同一条信息重复第三次之后,打开率会明显下滑,而真正该被强提醒的是已经进入逾期状态的任务。
数据口径上可以看提醒关闭率,如果某个角色的关闭率超过 30%,就说明当前频率对这群人过载了。
3. 跨部门协作任务到期了没人认领,提醒流程该怎么定责?
我们经常遇到一个任务挂在 A 部门名下,但实际卡在 B 部门,到期提醒发给 A,A 说不是我的事,B 又完全没收到提醒。最后逾期了谁都不认。这种跨部门的到期提醒到底该发给谁?
核心原则是“提醒跟着责任走,不跟着表单字段走”。做法分三步:第一,在任务建立阶段就强制填写“执行负责人”和“验收负责人”两个字段,两者可以是不同部门的人;第二,到期提醒同时发给这两个角色,执行负责人收到的是“请推进”,验收负责人收到的是“请确认”,文案不同,动作也不同;
第三,如果任务在到期前 24 小时仍处于“待接单”状态,自动升级提醒给双方的共同上级。判断依据是:跨部门逾期的根因通常是责任归属模糊,而不是提醒没发到,所以流程规范里必须先把双负责人机制固化下来,提醒才有意义。
数据口径上,建议单独统计“跨部门任务逾期率”,它通常比部门内任务高出 2 到 3 倍,如果高于这个倍数,说明责任字段设计有问题。
4. 到期提醒做到什么程度,才能说流程规范真正落地了?
我们流程文档写了十几页,系统里也配了自动提醒,但老板还是觉得提醒没起作用。我想知道有没有一个能拿来验收的标准,证明这套到期提醒流程是真的在跑,而不是纸面规范。
验收要同时看流程覆盖度和行为改变度,光有一项都不算落地。流程覆盖度看三点:所有在管任务中配置了到期提醒规则的比例是否达到 100%;提醒规则的字段完整率(负责人、到期日、优先级三项齐全)是否超过 95%;逾期后的升级路径是否有明确触发条件。
行为改变度看两点:提醒发出后 48 小时内的任务状态变更率是否稳定在 60% 以上;管理层的提醒查看率是否高于普通成员。判断依据是:规范落地的标志不是文档发布了,而是提醒能稳定改变人的动作。建议以连续 4 周为观察期,四项指标里有三项达标,就可以认为流程进入稳定运行;
如果只有覆盖度达标、行为指标不动,那说明提醒只是形式,需要回到责任字段和升级规则上改,而不是继续加提醒频次。数据口径建议固定在周维度,避免日波动带来的误判。
核心关键词
文章包含AI辅助创作:到期提醒流程与规范:管理层任务提醒效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/398401
读者评论
我们公司三百多人,管理层提醒确实是个老大难。试过减少推送量、只推关键路径,响应率有改善但没文章里那么夸张。比较好奇分层后的6条/天是怎么定义"关键任务"的,不同项目阶段标准一样吗?
提醒内容结构化那段很认同。之前收到的提醒就一句"任务即将到期",根本不知道要干嘛。后来要求带上动作和超时后果,处理速度明显快了。但升级路径要小心,我们一开始逾期4小时就抄送上级,结果中层意见很大,觉得被越级施压,后来改成逾期一天才升级才推得下去。
迁移那块说到点子上了。我们去年从国外工具换到某项目管理平台,自动化规则确实丢了,但主要是原来规则写得太复杂,新平台逻辑不一样,硬搬也搬不过来,最后还是重新梳理的。文章说迁移前列清单,实际操作起来挺费劲的,得有专人盯。
