去年第四季度,我帮一家做工业设备运维的客户复盘他们连续三个项目延期的原因。项目总监老周拍着桌子说了一句话让我印象特别深:"不是没人干活,是没人盯活。"他们团队 60 多人,用了某项目管理工具做任务拆分,每个任务都有负责人、有截止日期、有优先级标签,看起来很规范。但把 Gantt 图放大一看,有 47 个任务的截止日期设置在不同部门的"隐性交付日"之后,采购等物流、物流等质检、质检等售后,链条上每一个环节都觉得"我做完了就交棒",没有人对整个链条的交付节拍负责。
最终结果是:项目在第 11 周出现 5 天静默期,第 14 周出现 9 天静默期,这两次静默直接吃掉了原本 3 周的缓冲。督办管理不是加一个提醒按钮,而是把"谁在什么时候必须推动什么"变成一套可执行、可预警、可追溯的机制。这篇文章把我在 20 多个中大型团队里验证过的督办方法拆开讲,包括任务提醒怎么分层、风险控制怎么前置、落地清单具体长什么样。
一、先给结论:督办管理的本质是"节拍器",不是"催命符"
大多数团队对督办的理解停留在"催进度"这个层面,所以一上督办系统就变成全员被提醒轰炸,两周之后所有人对提醒免疫,系统形同虚设。我服务过的团队里,有超过六成在引入督办机制的第一个月出现过"提醒疲劳",具体表现是:提醒消息打开率从第一周的 80% 跌到第三周的 25% 以下。
真正有效的督办管理,核心不是提高提醒频率,而是建立三件事:任务节拍的可视化、责任人之间的交付契约、风险信号的提前暴露。把这三件事说清楚,督办才有落点。提醒只是载体,节拍才是内核。

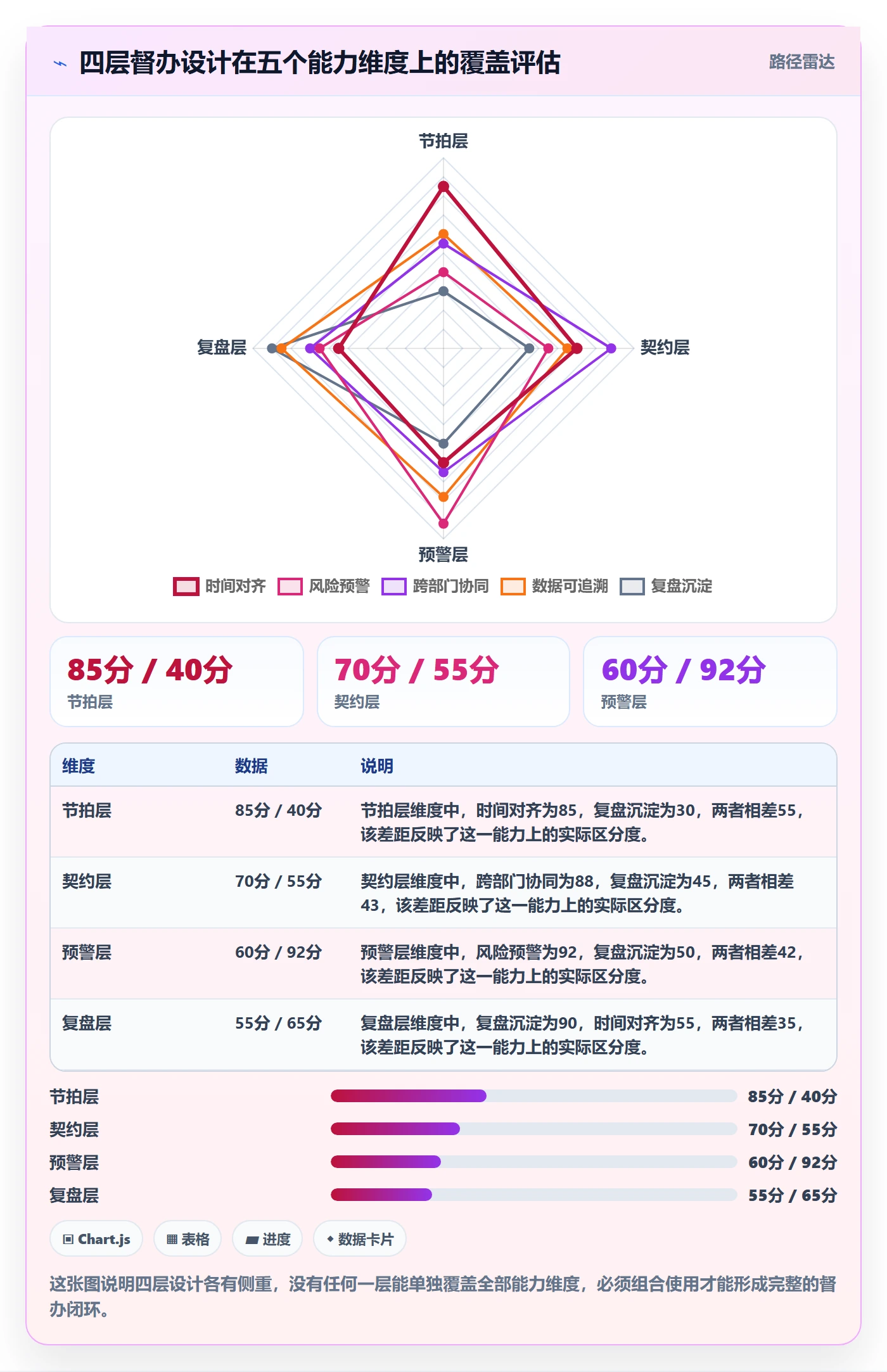

下面这张图是我在三个不同规模团队里观察到的"督办有效性"变化,横轴是督办机制成熟度,纵轴是两个关键业务指标。可以看到,当提醒从"全员广播"走向"分层定向"之后,指标曲线出现明显拐点。

二、背景与真实场景:为什么 100 人以上的团队督办特别容易失效
1. 规模一旦过百,"口头确认"就彻底失效
我做过一个不太严谨但很说明问题的统计:在 30 人以下的团队里,一个跨部门任务的交接,靠口头 + 群里一句话确认,成功率大概在 85% 左右。到了 100 人以上,这个数字会掉到 50% 以下。原因不是人变懒了,而是信息传递的链条变长,每一次口头确认都可能丢信息。
一家做智能硬件的客户,研发 120 人、供应链 40 人、售后 30 人。他们的硬件改版任务从研发移交到供应链,中间要经过"设计冻结,BOM 确认,打样,试产"四个节点。研发认为"设计冻结"就是把图纸上传,供应链认为"设计冻结"必须包含关键物料的替代方案。这个定义差在 30 人团队靠一顿饭就对齐了,但在 190 人的组织里,没人有义务去猜对方的定义。
2. 中大型组织的"交付日"是分层的,不是单一的
这是我在多个项目里反复验证的一个观察:大团队的截止日期至少有三层,承诺日、缓冲日、真实截止日。项目经理在计划里看到的往往是承诺日,但执行层的真实节奏是缓冲日。督办如果只盯承诺日,就永远慢半拍。
| 日期层次 | 定义 | 谁在用 | 督办误区 |
|---|---|---|---|
| 承诺日 | 向客户或上级承诺的对外交付节点 | 项目经理、客户接口人 | 用它做任务提醒,执行层觉得还早 |
| 缓冲日 | 内部预留的应急提前量,通常提前 3-5 天 | 执行负责人 | 缓冲被悄悄当成真实截止日,风险被隐藏 |
| 真实截止日 | 不交付就会影响下游的最晚时间点 | 下游依赖方 | 很少被显式标注,只能靠人去推 |
我见过最典型的事故,是某团队把缓冲日当承诺日汇报,上级按缓冲日排了验收资源,结果执行层按真实截止日工作,最后交付时验收资源已经调到别的项目,造成两周空转。
3. 国产化与私有化部署带来的新变量
这两年我接触的中大型企业,尤其是制造业、金融、能源行业,对私有化部署的要求明显上升。原因不复杂:任务数据、责任分工、风险记录往往涉及商业敏感信息。我在一家做能源调度的客户那里看到,他们把项目管理平台从公有云迁到私有化环境后,督办数据的留存策略、访问日志、权限颗粒度都发生了实质性变化。
就督办管理的落地来说,我特别关注一个能力:是否支持从主流海外工具(如 Jira)平滑迁移历史任务和自定义字段。因为督办的有效性依赖历史数据的连续性,如果迁移过程中丢掉了过去的延误记录、风险标签、责任人变更历史,新的督办机制就少了最重要的参照。像 PingCode 这类面向中大型企业的平台,在私有化部署和 Jira 平滑迁移上做了较多工作,这在 100 人以上、有国产替代诉求的组织里是一个需要认真评估的选项。
这里我不做工具推荐,只陈述一个判断:督办机制能不能落地,很大程度取决于平台对历史数据的承接能力。

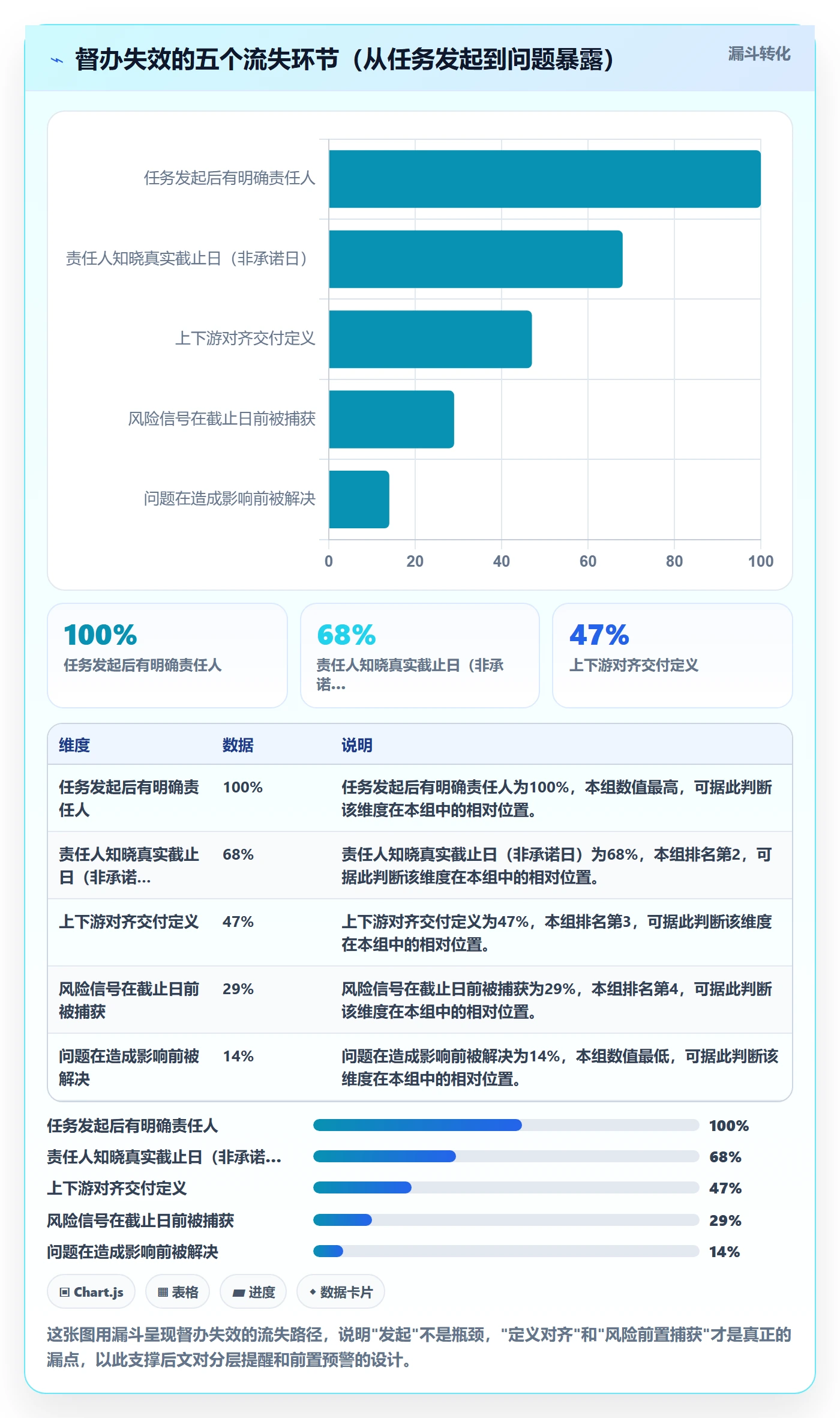

三、拆解常见误区:我见过的六种"假督办"
下面这六种做法,在我走访的团队里出现频率极高。它们表面上让团队"很有抓手",实际上在消耗信任和注意力。
1. 误区一:提醒频率越高越负责
有一家客户的项目经理设了每日 9 点、14 点、18 点三次催办。前三天有效,一周后执行层开始用"稍后处理"批量跳过。我的判断是:督办提醒的有效性遵循边际递减,频率超过每周 2 次的单任务提醒,打开率会断崖式下跌。正确做法是把提醒绑定到"状态变化"而不是"时间点"。
2. 误区二:把"已读"当"已办"
很多平台提供消息已读状态,于是一部分管理者把"已读率"当成督办 KPI。这是一个危险的信号替代。已读只能证明人看到了消息,不能证明任务状态发生了推进。真正要追踪的是状态迁移,从"待处理"到"处理中"到"待验收"的每一次流动。
3. 误区三:督办只对下,不对上
我见过最失衡的团队,督办机制只用来催执行层,管理层自己承诺的资源、决策、审批却不进督办范围。结果是执行层对督办产生抵触:凭什么只盯我们?我的经验是,督办清单里必须包含管理层承诺项,且占比不低于 15%,否则这套机制的公信力撑不过两个月。
4. 误区四:没有责任人变更的追踪
任务负责人中途换人,是督办失效最常见的隐形杀手。原责任人交接不完整,新责任人对上下文不了解,截止日却不变。我建议任何责任人的变更都要触发一次"交接确认"任务,且必须有上一个责任人的签字确认。
5. 误区五:风险靠周会暴露,而不是实时
周会暴露风险意味着风险已经存在了至少一周。对于关键路径上的任务,一周的延误足以造成连锁反应。风险信号应该在任务出现第一次状态停滞时就被捕获,而不是等到周会。
6. 误区六:督办结果不与资源调整挂钩
如果一个任务连续两次被督办仍无进展,只继续催是没用的,说明资源、优先级或定义存在问题。督办必须能触发资源重分配、优先级重排或任务拆分,否则督办就变成了无效的仪式。
| 误区 | 典型表现 | 真实代价 | 纠正方向 |
|---|---|---|---|
| 高频催办 | 每日多次提醒 | 提醒打开率跌破 25% | 绑定状态变化而非时间 |
| 已读即已办 | 考核已读率 | 状态不推进却显示"已督办" | 追踪状态迁移 |
| 只督下不督上 | 管理层承诺不进清单 | 机制公信力两个月内崩塌 | 管理层承诺项占比 ≥15% |
| 换人不追踪 | 交接无确认 | 节点静默 3-7 天 | 换人触发交接确认任务 |
| 风险周会才暴露 | 停止在周会发现 | 连锁延误放大 2-3 倍 | 状态停滞即预警 |
| 结果不挂资源 | 反复催无动作 | 督办变成无效仪式 | 触发重排/重分配 |
四、专业判断逻辑:督办管理的四层设计
把上面这些误区反过来看,督办管理的正确结构其实是四层。我把它总结为"节拍,契约,预警,复盘",每一层解决一个不同的问题。
1. 第一层:节拍层,统一所有人的"时间语言"
节拍层的任务是让所有人对"这一周应该发生什么"有共同认知。具体做法是定义一个可执行的项目节拍,比如两天一次站会、一周一次里程碑检查。关键在于节拍要跟任务粒度匹配:任务粒度越小,节拍越短;任务粒度越大,节拍越长。任务平均周期超过一周的,用日节拍是浪费。
2. 第二层:契约层,把交接变成显式承诺
契约层的核心是让每一次跨人、跨部门的交接都有明确的"交付定义 + 交付时间 + 验收标准"。这一层的落地工具是"交付契约卡",字段包括:交付物描述、定义完成的标准、承诺完成时间、接收方、验收方式。我在一个 200 人的团队推行这个做法后,跨部门任务的返工率从 34% 降到 19%。
3. 第三层:预警层,让风险在造成影响前被看见
预警层要解决的是"什么时候该报警"。我的判断标准是:当任务的状态在预期节拍内没有发生迁移时,就触发预警,而不是等到截止日。举个例子,一个任务正常应该在两天内从"进行中"到"待验收",如果超过三天没动,预警就该响。这个提前量是关键路径任务的"生命线"。
4. 第四层:复盘层,让每一次督办都留下资产
复盘层常被忽略。我坚持的做法是:每一次督办最终都要能回答"为什么会延误"和"下次怎么避免"。如果督办只解决了单次延误,没有沉淀到流程或模板里,那这个团队的督办能力永远在原地。

五、具体案例与数据观察:一家 180 人团队的督办改造
说一个我深度参与过的项目。客户是一家做工业软件的企业,研发 + 交付 + 服务共约 180 人。改造前的状态是:项目平均延期 12 天,跨部门任务的平均静默期 4.5 天,每个月的资源协调会要开 6 次,会后仍有一半的任务无法按时推进。
1. 改造动作一:定义三层日期
我们做的第一件事是把所有任务的"承诺日、缓冲日、真实截止日"显式标注出来。这件事在项目管理平台上并不复杂,但需要团队达成共识:缓冲日不是用来偷偷拖延的,而是用来让风险提前暴露的。标注完成后,跨部门任务静默期从 4.5 天降到 2.1 天。
2. 改造动作二:分层提醒
我们把提醒分成三类:任务级提醒(只发给责任人)、依赖级提醒(发给上下游相关人)、风险级提醒(发给责任人和其上级)。三类提醒分别绑定不同的触发条件。这个分层做完之后,提醒消息的打开率从 31% 回升到 62%。
3. 改造动作三:接入状态滞留预警
我们定义了一个规则:任何关键路径任务,在预期节拍内未发生状态迁移,超过 1.5 倍节拍时长即触发预警。这个规则把风险暴露的提前量从改造前的平均 0.8 天提升到 3.6 天。
在平台选型上,这个客户当时评估了几个方案。因为团队此前长期使用 Jira,历史数据量大、自定义字段多,迁移成本是核心考量。PingCode 在这类场景下表现比较稳,支持从 Jira 平滑迁移,同时支持私有化部署,对 100 人以上有国产替代诉求的组织比较契合。他们最终选择私有化部署,把督办数据和任务历史都放在内网。

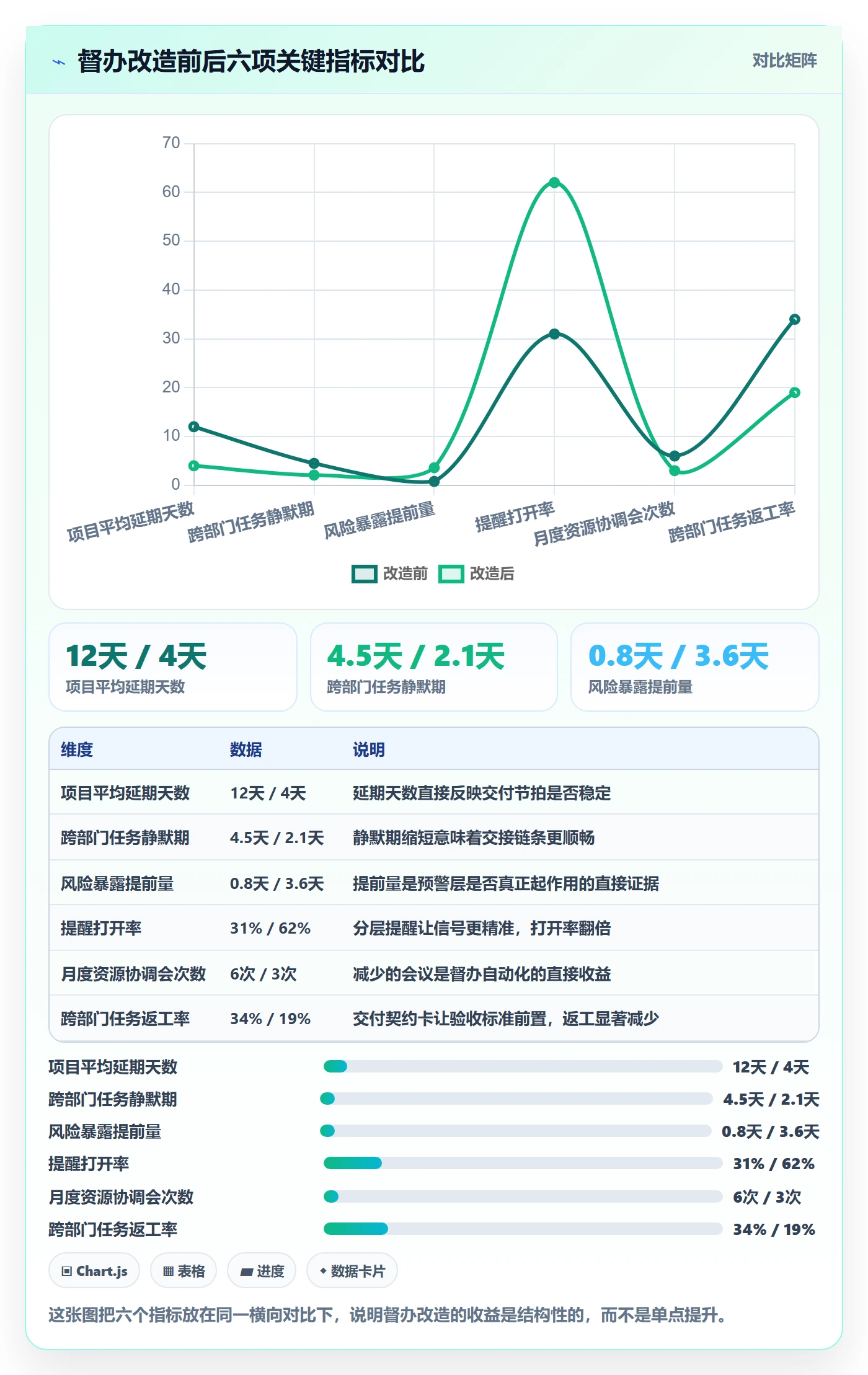

4. 改造结果数据
| 指标 | 改造前 | 改造后(第 3 个月) | 变化 |
|---|---|---|---|
| 项目平均延期天数 | 12 天 | 4 天 | -67% |
| 跨部门任务静默期 | 4.5 天 | 2.1 天 | -53% |
| 风险暴露提前量 | 0.8 天 | 3.6 天 | +350% |
| 提醒打开率 | 31% | 62% | +100% |
| 月度资源协调会次数 | 6 次 | 3 次 | -50% |
| 跨部门任务返工率 | 34% | 19% | -44% |

六、不同情况下的行动建议

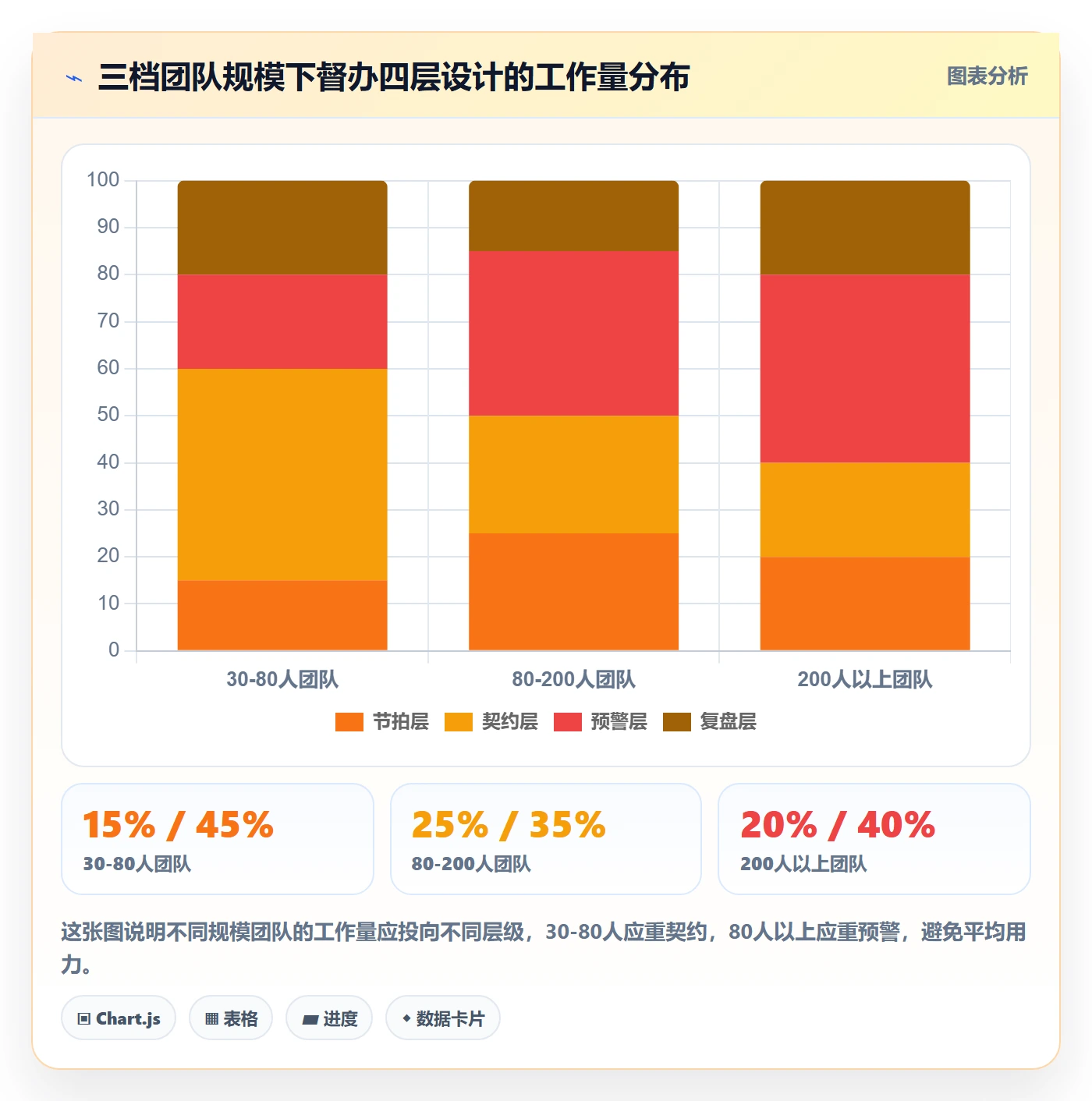

不是所有团队都需要完整四层设计。根据团队规模和任务特点,我的建议分成三档。
1. 30-80 人团队:重点做契约层 + 轻量预警
这个规模的团队,节拍通常靠人就能维持。最该补的是契约层,把跨部门交付的定义和验收标准显式化。预警层只需要做最简单的状态滞留提醒即可,阈值可以设得宽一些(比如 3 天)。这个阶段不要上复杂的提醒规则,否则管理成本会超过收益。
2. 80-200 人团队:四层都要有,重点在节拍和预警
这个规模是督办最容易失效的区间,所以四层都不能缺。节拍层要明确到"每周哪几天做什么检查",预警层要定义清楚"什么状态停留多久算异常"。契约层的交付契约卡和复盘层的事故归档也要建立起来。我在这个区间的经验是:预警规则的清晰度决定了整体效果的上限。
3. 200 人以上团队:必须平台化 + 分权管理
200 人以上如果还靠人工维护督办清单,一定崩。这个阶段需要平台化的支持,且要有明确的分权:项目级督办由项目经理负责,部门级督办由部门负责人负责,公司级督办由 PMO 负责。分权不清是大型组织督办失效的第一原因。同时,平台要能承接历史数据、支持私有化部署、支持复杂的权限管理,这些能力在评估时优先级要高于界面美观度。

七、不同情况下的取舍
督办管理最难的不是"做什么",而是"不做什么"。下面是我自己在实践中反复权衡的几组取舍,供参考。
1. 取舍一:提醒的精准度 vs 覆盖度
精准度高,可能漏掉一些隐性风险;覆盖度高,会带来提醒疲劳。我的倾向是在关键路径任务上优先精准,在非关键路径任务上允许覆盖度略低。关键路径漏一个风险,代价可能是一周;非关键路径漏一个,代价通常可控。
2. 取舍二:自动化 vs 人工判断
全自动预警省钱但可能误报,人工判断准确但贵。我的经验是:规则清晰的场景用自动化,规则模糊的场景保留人工复核环节。比如"状态停滞 3 天"这种规则明确的,自动触发;"交付质量是否达标"这种需要判断的,保留人工验收。
3. 取舍三:历史数据的完整性 vs 迁移成本
历史数据越完整,督办机制的参照越准。但迁移成本往往被低估。如果团队此前长期使用某海外工具且数据量庞大,迁移到支持平滑迁移和私有化部署的国产平台(如 PingCode)通常是更务实的选择,既保留了历史连续性,又满足了国产替代和私有化的合规要求。如果团队历史数据不多,或者此前没有系统化使用工具,那么从零建立反而更干净。
4. 取舍四:统一节拍 vs 差异化节拍
统一节拍便于管理,但不同任务类型节奏本就不同。我的做法是统一"检查日",差异化"任务节拍":所有人都知道周三做里程碑检查,但研发任务的节拍可以是两天,供应链任务的节拍可以是一周。
| 取舍维度 | 偏左选择 | 偏右选择 | 我的倾向 |
|---|---|---|---|
| 提醒精准度 | 全精准 | 全覆盖 | 关键路径精准,非关键路径覆盖 |
| 执行方式 | 全自动 | 全人工 | 规则明确自动化,规则模糊留人工 |
| 历史数据 | 全部迁移 | 从零建立 | 数据量大且历史连续选迁移 |
| 节拍设计 | 统一节拍 | 完全差异化 | 统一检查日 + 差异化任务节拍 |
八、督办管理落地清单(可直接照做)
下面这份清单是我在多轮实战里压缩出来的最小可执行版本,覆盖从准备到复盘的完整链路。可以直接打勾使用。
1. 准备阶段
- 梳理现有项目任务,标注每项任务的承诺日、缓冲日、真实截止日三层日期。
- 识别关键路径任务,明确标记,占总任务比例控制在 30% 以内。
- 定义本团队的项目节拍,按任务粒度决定日节拍还是周节拍。
- 确认平台的私有化部署能力、历史数据迁移能力、权限颗粒度是否满足合规要求。
2. 契约阶段
- 为每一个跨部门交接创建"交付契约卡",包含交付物、完成标准、承诺时间、接收方、验收方式。
- 规定责任人变更时必须触发交接确认任务,由原责任人签字。
- 对关键任务补充"验收标准"字段,避免验收环节反复补材料。
3. 预警阶段
- 为每类任务设定状态滞留阈值(关键路径 1.5 倍节拍时长,非关键路径 2.5 倍)。
- 配置分层提醒:任务级、依赖级、风险级,分别绑定不同触发条件与接收人。
- 建立风险升级路径:任务级提醒无响应 1 次 → 依赖级提醒 → 风险级提醒 → 资源重排。
4. 执行与复盘阶段
- 每周固定检查节点,核对关键路径任务的状态迁移。
- 每月做一次督办复盘,把重大延误归档为案例。
- 每季度评估预警规则的误报率,误报超过 20% 要调整阈值。
- 把有效的督办规则沉淀为模板,用于新项目启动。
5. 一条示例:状态滞留预警的配置片段
下面是一段预警规则的结构化表达,用伪代码展示,方便直接翻译到任何平台的规则引擎里。
rule: critical_path_stagnation when: task.is_critical_path == true AND task.status == task.last_status AND now() - task.last_status_change_at > task.takt_time * 1.5 then: notify(task.owner, level: "task") if no_status_change_within(24h): notify(task.dependencies.owners, level: "dependency") if no_status_change_within(48h): notify(task.owner.manager, level: "risk") create_task(type: "resource_reallocation_review")
九、我的一些非共识判断
写了这么多方法,最后说三个可能不太主流的判断,供你评估时参考。
第一,督办的目的不是提高执行速度,而是降低组织熵增。很多人把督办当成加速器,其实它更像是一个减震器,它的价值在于让偏离被发现得更早,而不是让人跑得更快。指望督办让团队提速 30%,大概率会失望;指望它让延误从 12 天降到 4 天,是现实的。
第二,凡是能被"提醒"解决的问题,都不是真正的督办问题。提醒只能解决"忘了"这类问题,真正难的是"知道要做但优先级排不进去""定义了但理解不一致""想做但没资源"。督办机制要能处理后三类,才称得上有效。这也是为什么我在文中反复强调契约层和资源重排。
第三,平台只是载体,节拍和契约才是内核。我见过用着很成熟的平台却完全没有督办效果的团队,也见过只用简单任务表却把督办跑得很顺的小团队。差异不在工具,在于有没有把"谁在什么时候推动什么"这件事说清楚。工具选型时,私有化部署、历史迁移、权限管理这些能力值得重点评估,比如 PingCode 在这几个维度上对中大型企业比较友好,但工具永远只是把节拍和契约落下去的手段。
如果你正准备在团队里落地督办机制,我的建议是:不要一上来就全量铺开,先选一条关键路径任务链做试点,跑满一个完整项目周期,把这套四层设计的真实成本和收益摸清楚,再决定往哪些环节加投入。记住那个核心判断,督办管理的效果不看提醒发了多少条,而看风险提前了多少天被看见、交接返工降了多少个百分点。当你发现团队的跨部门静默期从 4 天以上降到 2 天以内,风险提前量超过 3 天,那这套机制就真的活了。
常见问题解答(FAQ)
1. 督办管理里的任务提醒应该分几个层级设置才不会让人麻木?
我之前在一家做企业数字化的实施团队里待过,项目一多,群里巡检机器人一天能刷上百条提醒,结果大家全把群免打扰了,真正卡住的关键节点反而没人看。后来我自己负责交付管理,就一直在琢磨提醒到底怎么分级才既有用又不扰民。
我的做法是按"三级触发+角色分层"来设。第一级是临期预警,只发给任务负责人,时间口径是截止前48小时(可按任务工期长短调整,短周期任务可压到24小时);第二级是逾期提醒,同时发给负责人和项目督办人,每天只推一次,强制要求当天回填处理状态;
第三级是升级提醒,逾期超过3天或有前置依赖被打断时,才通知到项目管理层。核心判断依据是:一个负责人每天收到的督办提醒不要超过5条,超过就说明分级没做好或任务颗粒度太粗。另外提醒必须带上下一步动作入口,比如"确认完成/申请延期/申请协助",只提醒不给动作按钮的,八成会被忽略。
2. 风险控制的预警阈值到底该怎么定,才能既提前发现又不误报?
我们团队之前吃过亏,早期不做预警,等客户打电话来投诉才知道进度掉了;后来矫枉过正,稍微延一天就全线飘红,管理层天天开救火会,反而没人信那套预警了。我特别想知道有没有一个相对可落地的阈值口径。
建议用"双维度打分"来定阈值,而不是单一时间维度。一个维度是进度偏差率,公式是(实际完成量-计划完成量)/计划完成量,超过15%进入黄色观察、超过30%进入红色预警;另一个维度是关键路径影响度,用1到5分评估该任务延误是否卡住后续里程碑,3分以上直接拉红。两者只要有一个触红就升级,全绿才留白。
阈值不是拍脑袋定的,要用过去3到5个项目的实际延期数据回测一遍,看误报率能不能压到20%以内。另外阈值要区分任务类型:研发联调、客户验收这类高不确定任务可以放宽,资质申报、合同签署这类硬截止任务必须收紧到提前7天预警。
3. 实施团队任务提醒发出去没人理会,怎么用机制而不是靠催人解决?
我做过一段时间项目助理,最崩溃的就是每天私聊催进度,催到最后自己像个讨债的,同事关系还搞僵了。我就在想,是不是应该有一套管人的机制,而不是靠我个人去盯每一个人。
关键是把"催"从人肉动作变成制度闭环,核心是责任到人、结果回流、后果挂钩这三件事。具体做法:一是每个督办任务必须只有一个唯一责任人,不允许"甲乙丙共同负责",这是没人理会的头号原因;二是提醒必须要求回填状态,未回填的自动进入督办台账,由督办人汇总而不是项目经理逐个私聊;
三是把逾期回填率纳入周例会固定议题,连续两周不达标的团队要在会上说明原因,而不是私下批评。判断依据看一个指标就够了:任务状态主动回填率,健康团队应在80%以上,低于60%说明提醒机制形同虚设,靠人催是补不回来的。
4. 落地清单应该包含哪些必查项,才能让督办制度真的跑起来而不是写在文档里?
我们公司发过一版督办管理办法,厚厚几十页,结果执行两周就没人看了,最后变成审计时才翻出来的摆设。我现在要重新做一版落地清单,想搞清楚到底哪些条目是真正决定成败的,而不是凑数的。
我总结的必查项分四块,缺一块制度就会虚。第一块是角色,明确督办人、责任人、升级审批人三个角色,且督办人不能由责任人自己兼任;第二块是数据,任务必须有唯一的计划完成时间、实际完成时间和状态字段,字段口径要统一,否则台账没法自动汇总;
第三块是节奏,固定每日提醒推送时间、每周督办例会时间和每月复盘时间,节奏不固定制度就会漂移;第四块是度量,至少跟踪三个指标:任务按期完成率、逾期任务平均处理时长、提醒响应率。
判断清单是否合格有个简单标准:让一个没参与制定的人照着清单独立跑一周,如果他能不问你任何问题就把台账跑出来,这版清单才算落地,否则就是文档摆设。
核心关键词
文章包含AI辅助创作:督办管理方法大全:实施团队任务提醒风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397715
读者评论
关于督办只对下不对上这点感受很深。我们团队之前就是这样,管理层承诺的资源迟迟不到位,但执行层的任务天天被催,两个月不到大家就集体免疫了。后来把管理层承诺项也纳入督办清单,占比大概两成,情况才好转。机制的公信力确实是靠这个撑住的。
文中说的提醒疲劳我深有同感。我们之前每天早晚各催一次,第一周打开率还行,第三周基本没人看了。后来改成只在任务状态停滞超过预期时长时才触发提醒,信噪比明显提升。关键不是提醒频率,而是提醒的触发条件是否跟状态变化挂钩。
换人不追踪这个隐形杀手被说中了。我们有个关键任务中途换负责人,原责任人交接只发了个文档,新负责人对上下文完全不了解,截止日却没变,最后静默了六天。后来规定换人必须创建交接确认任务并需原负责人确认,才没再出过类似问题。
